工时统计最常见的失败,不是员工忘记填,而是填完以后没人能回答三个问题:这些工时对应什么交付物?偏差由谁解释?统计结果会触发什么管理动作?我在梳理 PMO 工时制度时,反复看到一种表面合规、实际失真的做法:月末要求补录,表格看起来完整,项目成本、资源负荷和计划偏差却仍然无法被管理者用于决策。工时管理不是把每天工作切成更小的格子,而是建立一条从工作归属、记录、校验、分析到行动的可信数据链。
一、先讲核心结论:工时管理不是填表,而是闭环
1. PMO 应先定义用途,再设计字段
我建议把工时管理定义为一套管理机制,而不是一张工时表。机制至少包含四件事:为什么记录、记录到什么粒度、由谁确认、数据如何用于决策。若这四个问题没有答案,增加字段、提醒和审批只会提高填报负担,不会自动提高数据价值。
同一份工时数据可能服务于项目成本核算、资源容量规划、交付效率分析或客户结算,但这些用途并不等价。用于结算的数据往往要求合同口径和审批链;用于容量规划的数据更关心未来可用时间;用于项目复盘的数据则需要与范围、里程碑、缺陷和变更关联。一套制度可以支持多种分析,但不能把不同用途的口径混成一个数字。
2. 最小闭环是“计划,记录,校验,分析,行动”
在制度设计中,我会先画出数据流,而不是先写考勤式规则。项目负责人安排工作,成员按实际发生记录,负责人确认归属和异常,PMO检查口径与趋势,最后由项目或资源管理者采取行动。任何一步缺失,工时数据都会变成孤立记录。
- 计划:明确项目、任务、角色和预计投入,避免所有时间都归入笼统的“项目工作”。
- 记录:员工在接近工作发生时记录,说明做了什么、归属何处、投入多少。
- 校验:检查缺报、超额、重复归属、无效任务和异常集中补录。
- 分析:将实际工时与计划、产出、范围变化和资源容量关联。
- 行动:调整优先级、资源安排、估算方法或项目边界,并记录决策原因。
这套闭环的判断标准不是“每个人都按时提交”,而是管理者能否凭数据发现值得核实的问题,并作出可追踪的处理。提交率只是入口指标,不是最终成效。

3. 制度设计要同时约束精度与负担
工时记录越细,不等于数据越准。把一天拆成十几段,员工容易在月底凭记忆补填;把所有工作合成一个数字,又无法区分项目交付、内部协作和支持工作。制度应找到能支撑决策的最小粒度,并通过抽样校验验证,而不是一味追求细碎。
我通常建议先从“任务或工作包”级别开始:记录日期、人员、项目或工作类别、任务、投入时长、必要说明。只有在合同计费、合规审计、精细成本核算等场景中,才考虑更严格的时间段记录。粒度越细,越需要同步设计操作成本、纠错方式和使用边界。
二、背景和真实场景:为什么工时数据常常看起来完整、用起来失真
1. 多项目并行让“忙碌”与“投入”混为一谈
在中大型组织里,一名员工可能同时支持产品迭代、客户交付、内部平台建设和临时故障处理。部门负责人看到的是团队很忙,项目负责人看到的是人手不足,财务看到的是成本归属不清。若没有统一的工作分类和归属规则,每个团队都可能用自己的方式解释“项目工时”。

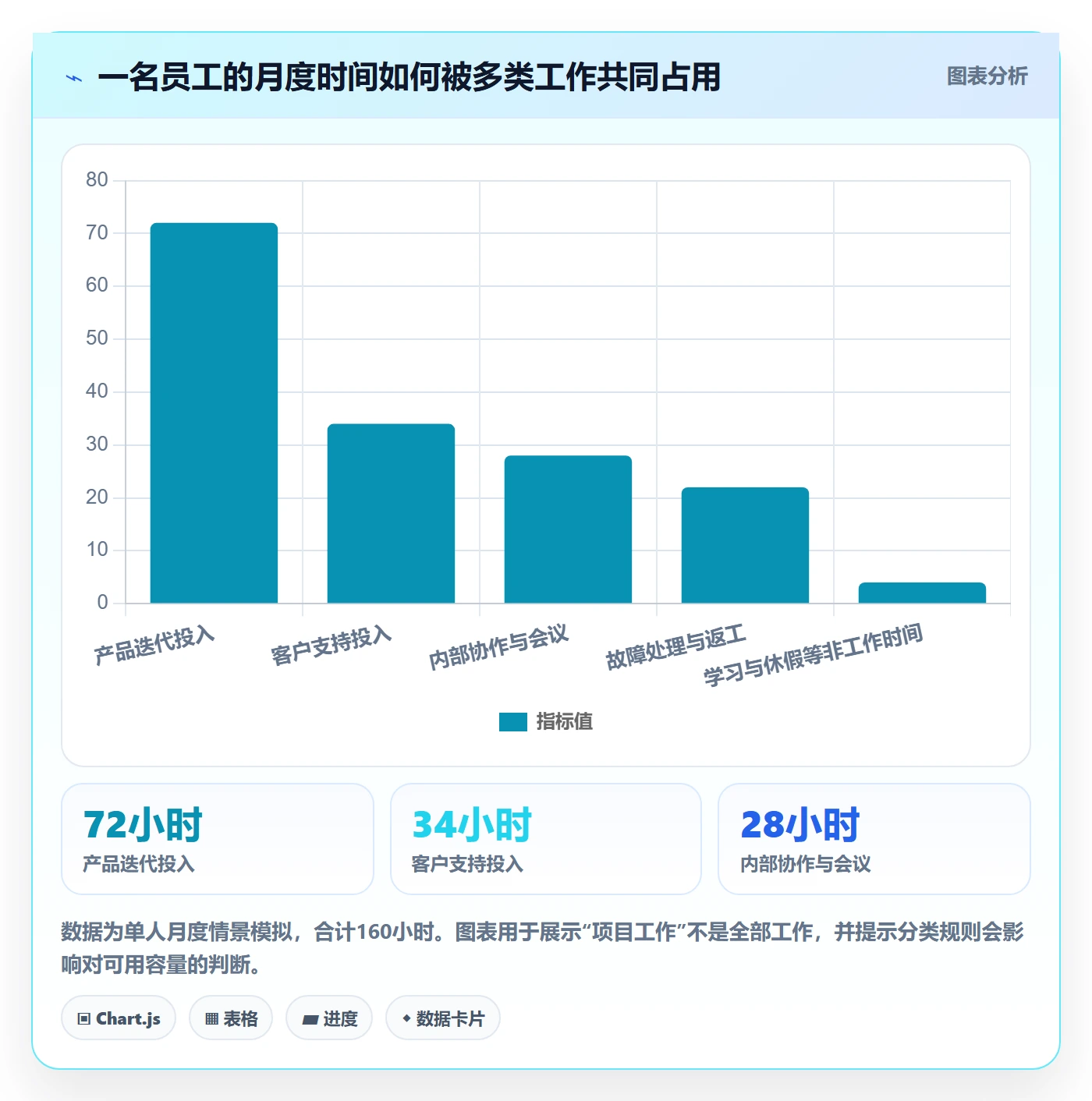

我见过的典型情况是:员工为了完成填报,把一天的时间全部记到当前主项目;临时支持和会议被忽略;项目经理则把任务估算当成实际工时。几周后,项目报表显示投入稳定,团队却持续加班。问题不是员工不努力,而是数据结构没有描述真实工作组合。
2. 远程协作和跨部门支持增加了归属难度
当工作跨团队、跨项目发生时,单纯依赖直属经理审核容易产生局部最优:部门希望保留本部门产能,项目负责人希望把投入算到自己的项目,PMO希望获得可比较的数据。若制度没有规定“谁对工作归属负责”,审批就容易变成形式确认。
我更看重记录责任与归属责任的分离。员工负责如实描述实际投入;任务负责人确认工作是否属于该任务;项目负责人确认项目口径;PMO维护分类规则并处理跨项目争议。这样,管理者不必替员工编写记录,员工也不必独自判断复杂的成本归属。
3. 工时制度还承担资源规划和项目治理功能
PMO需要知道的不只是“上个月花了多少小时”,还包括可用容量被什么占用、计划与实际差距来自哪里、哪些工作长期没有明确归属。工时数据与项目计划、任务状态、缺陷、需求变更和人员容量结合后,才可能解释交付偏差。
例如,实际投入高于计划,未必意味着团队效率低。可能是需求范围扩大、外部依赖等待、质量问题返工,也可能是估算基线不合理。把超时直接归因于个人效率,是一种数据不足时的过度解释。工时是观察工作系统的信号,不是评价个人价值的完整证据。
4. 先区分需要回答的问题
在启动制度前,我会让 PMO 和业务负责人分别回答:要控制项目预算,还是规划未来产能?要做客户结算,还是识别流程瓶颈?如果答案是“都要”,就要逐一说明不同用途共享哪些字段、哪些口径必须分开,以及谁有权访问明细。
- 项目治理:重点看计划基线、实际投入、范围变化和交付结果。
- 资源规划:重点看可用工时、承诺负荷、非项目工作和未来需求。
- 成本管理:重点看成本率、成本归属、核算周期和财务确认口径。
- 客户结算:重点看合同规则、可计费工作、证据留存和审批链。

三、常见误区:表面提高了纪律,实际损害数据质量
1. 把提交率当作数据准确率
提醒机制可以让更多人提交,但不能证明记录真实、口径一致或归属正确。若管理者只考核按期提交率,员工可能用最省事的方式完成任务:月底集中补录、将时间平均分摊、把不确定工作放入“其他”。系统显示绿色,不代表数据有解释力。
我会把指标拆成覆盖、质量和应用三个层次。覆盖看谁提交了;质量看记录是否完整、合理且可追溯;应用看数据是否进入复盘和决策。三者不能互相替代。PMO若只公布提交排名,往往会把注意力导向填报行为,而不是工作系统改进。
2. 把工时数字直接当成个人绩效
同样投入八小时,可能产生不同难度、风险和价值的结果。将工时高低直接用于绩效排序,会鼓励延长记录时间、压低估算或回避复杂任务。尤其在知识工作中,工时无法单独衡量成果质量、创新价值、协作贡献和问题难度。
工时可以是绩效讨论的背景信息,但需要与目标完成、交付质量、职责范围和团队协作一起解释。制度中应明确:工时数据用于项目和资源管理,不作为单一的个人效率排名依据。若组织确有计费或合规需要,也应限制数据用途、访问范围和留存方式。
3. 用“每天必须填满八小时”替代工作分类
把工时填满看起来简单,却容易制造虚假的确定性。会议、培训、待命、支持、休假和法定假期都有不同口径;若制度没有定义,员工只能猜。更合理的做法是规定工作日容量计算方式,并说明非工作时间、缺勤和跨日工作的处理规则。
我建议将“应记录的工作时长”与“标准工作日容量”分开。前者回答实际投入去了哪里,后者用于资源规划和负荷比较。二者混在一起,容易把缺勤、加班和工时归属混为一谈,导致项目经理把容量差异误读为执行偏差。
4. 让审批层级越多越显得严谨
每增加一层审批,都可能增加等待时间和责任模糊。如果直属经理、任务负责人、项目负责人和 PMO 都只是点击通过,没人核实工作内容,审批流程只是把确认动作重复几遍。审批层级应由风险决定,而不是由组织层级自动决定。
普通任务可以由任务负责人确认归属,异常记录再升级给项目负责人或 PMO;涉及客户结算、预算超限或跨部门分摊时,再增加相应审批。制度应写清“什么情况升级、由谁处理、多久完成”,而不是把所有记录一律送审。
5. 认为上了系统,制度问题就会消失
管理平台能降低重复录入、提供提醒、汇总报表和保留变更记录,但它不能替组织定义“什么算项目工作”“跨项目支持归谁”“工时偏差谁解释”。配置错了,系统只会更稳定地生产错误数据。
在 100 人以上、项目并行较多的组织中,平台适合承载统一分类、权限、审批和分析规则。比如以 PingCode 作为管理平台示例时,重点应放在它能否与组织现有的项目、任务和资源管理流程衔接;具体能力、授权范围和集成方式应以实际产品配置和采购核实为准。工具选择不能替代制度评审,也不应把平台中的填报率误当作制度成效。
6. 用一个全公司通用口径强行覆盖所有业务
研发迭代、项目交付、运维支持、咨询服务的工作节奏不同,统一的基础字段有价值,但完全相同的填报规则未必合理。一个需要按合同确认可计费时长的交付团队,与一个关注团队容量和版本预测的研发团队,所需证据粒度并不相同。
比较稳妥的设计是“统一核心口径,允许受控差异”:全组织统一人员、日期、工作类别和时间单位;项目类型可以配置不同的任务必填项、审批规则和分析视图。例外必须登记原因、责任人和适用范围,避免每个部门各自解释规则。
四、专业判断逻辑:从管理问题反推制度和数据模型
1. 用五个问题确定制度边界
我在制度评审中会先问五件事:数据要支持什么决策?需要观察到什么粒度?员工何时记录?谁确认归属?数据偏差触发什么行动?这五个问题能把讨论从“要不要每天填”拉回管理目的,也能暴露制度中责任缺口。
- 决策对象是谁:项目经理、资源经理、财务、客户管理者还是 PMO?
- 数据粒度是什么:项目、工作包、任务还是客户活动?为什么需要这个粒度?
- 记录时点是什么:每日、每周还是按项目节点?延迟记录如何识别?
- 确认责任是什么:员工、任务负责人、项目负责人和职能负责人分别确认什么?
- 偏差处理是什么:超计划、缺归属、临时工作和反复返工分别由谁跟进?
若某个字段找不到使用者和决策场景,我会优先质疑它是否必要。字段越多,填报成本越高,数据治理和权限管理也越复杂。真正成熟的制度不是采集最多,而是让每个必要字段都有明确用途。
2. 建立共同口径,而不是只定义小时单位
“一小时”看似没有歧义,真正容易冲突的是归属和计量规则。会议时间计入项目吗?处理多个任务的协作会如何拆分?跨午夜工作按哪一天记录?临时支持算原项目还是支持项目?制度至少应提供原则、常见情形和争议升级路径。
| 口径项目 | 建议规则 | 需要说明的边界 |
|---|---|---|
| 最小记录单位 | 先采用 0.5 小时或 1 小时等易执行单位 | 依工作类型和核算要求试行,不以更细为默认目标 |
| 工作归属 | 优先关联明确的项目、任务或支持事项 | 无任务编号的临时工作需有补登记规则 |
| 非项目工作 | 设置培训、会议、内部支持等受控类别 | 定义哪些类别计入容量、哪些不计入项目成本 |
| 超时记录 | 记录实际情况并触发解释或资源复核 | 不能用系统阻止真实记录来掩盖加班或计划偏差 |
| 更正记录 | 保留修改前后值、修改人和原因 | 明确月结后更正权限与财务影响 |
时间单位只是执行选择,不存在适用于所有企业的统一答案。我的经验判断是:先选团队能持续遵守的粒度,再用试点数据检查是否足以支持预算、资源或结算决策。如果分析无法回答关键问题,再有针对性地细化。
3. 把基线、实际和预测分开
工时管理中至少有三种数字:计划投入、实际投入和剩余工作预测。计划是当前基线,实际是已发生记录,预测是对未来的估计。把三者混为一谈,会出现“项目经理改了计划,所以偏差消失”的情况,也会让管理者看不出估算质量。
变更管理应保留原始基线及批准后的新基线。若范围增加,项目负责人可以提出基线变更,但必须记录变更原因、影响和批准时间。实际工时不能被覆盖,预测也不能伪装成已发生工时。只有保留历史,复盘才能分辨偏差来自估算、执行还是范围调整。
4. 用异常规则筛查,而不是用异常规则定罪
异常检测的目的,是把有限的人工审查资源放在值得核实的记录上。可先设置规则:单日填报超过可用容量、长时间记录在同一无任务类别、月末集中补录、实际投入持续偏离计划、跨项目总量超过容量等。系统标记意味着“需要确认”,不意味着“记录错误”。
阈值应在试点期校准。若所有团队都频繁触发异常,问题可能是阈值不合理、工作类别不完整或计划基线缺失,而不是员工普遍违规。PMO需要监测误报率、复核耗时和异常闭环率,避免把提醒机制变成新的行政负担。
5. 让指标分别回答覆盖、质量、效率和结果
建议每月观察一组分层指标,而不是只公布提交率。覆盖指标看记录范围;质量指标看缺失、重复和修订;管理效率看核对耗时;结果指标看预测偏差、资源负荷和项目成本解释能力。指标必须附带口径,否则不同部门的数字不能直接横向比较。
| 指标类别 | 可观察指标 | 管理解释 |
|---|---|---|
| 覆盖 | 按期提交率、有效记录覆盖率 | 判断流程是否触达应记录人群 |
| 质量 | 归属完整率、异常复核率、月末补录占比 | 判断记录是否及时且可解释 |
| 效率 | 人工核对耗时、异常处理周期 | 判断制度和工具是否减少管理摩擦 |
| 结果 | 计划偏差、资源负荷、成本预测偏差 | 判断数据是否改善项目和资源决策 |

五、具体案例与数据观察:用试点检验制度,而非先全员铺开
1. 情景设定:一个多项目并行的产品组织
下面的案例是用于制度推演的示例,不是某家企业的公开实测结果。假设一家约 180 人的产品与交付组织,同时运行多个客户项目、内部产品迭代和运维支持。PMO发现月报总投入与预算接近,但交付延期仍频繁,团队解释是“临时工作很多”,却没有统一证据说明临时工作从哪里来。
原流程是月底统一填表,员工按项目估算整月投入,部门负责人审批,PMO再把表格汇总。平均每月需要两名运营人员花约 28 小时清理格式、追问归属和合并版本;月末补录比例约 45%;跨项目支持常被记到主项目,因而资源报表低估了支持负荷。这些数值是案例情景模拟,作用是展示诊断方法,不应被当作行业基准。
2. 先定位问题,再决定是否增加工作量
我不会一开始要求员工每天提交,也不会立刻增加审批层级。首先抽查一段代表性周期的任务、会议、支持事项和项目记录,核对系统中的归属是否能被负责人解释。抽样不是为了抓错,而是要回答:数据在哪个环节失去上下文?
假设抽取 60 条记录,发现 14 条没有明确任务,9 条集中在月末补录,8 条把支持工作记入主项目,其中部分记录可能重叠。这里的重点不是把比例包装成企业事实,而是按问题类型分类:字段设计问题、培训问题、职责问题、工具流程问题。不同原因需要不同措施。
3. 设计四周小范围试点
试点可以选择一个交付团队和一个研发团队,覆盖不同工作形态。第一周统一工作分类与任务关联规则;第二周启动周内记录,并保留原流程作为对照;第三周复核异常和员工反馈;第四周评估数据质量、管理耗时与决策可用性。试点期间不宜把新数据直接用于个人绩效,以免行为改变干扰测试。
- 试点前:记录现有提交节奏、补录比例、核对耗时和归属缺失率。
- 试点中:观察不同角色的填报时长、异常类别、退回原因和员工疑问。
- 试点后:复核计划偏差是否更容易解释、支持负荷是否更清晰、人工清理是否减少。
- 决策时:分别判断流程是否可用、口径是否一致、工具是否支持,再决定扩大或调整。
4. 示例数据:关注改善幅度,也要看代价
以下数据仍为情景模拟,展示试点复盘时可以怎样对比。假设试点前后团队规模和项目组合大致相当,按期提交率从 68%升至 90%,有效任务归属率从 74%升至 91%,月末补录占比从 45%降至 18%,PMO每月清理耗时从 28 小时降至 16 小时。
这些结果不能自动证明新制度成功。还需要检查员工每周新增填报时间、异常误报率、项目预测偏差是否改善,以及是否有工作被转移到未记录的沟通渠道。若 PMO省下的时间被员工大量增加的操作成本抵消,试点仍需调整。

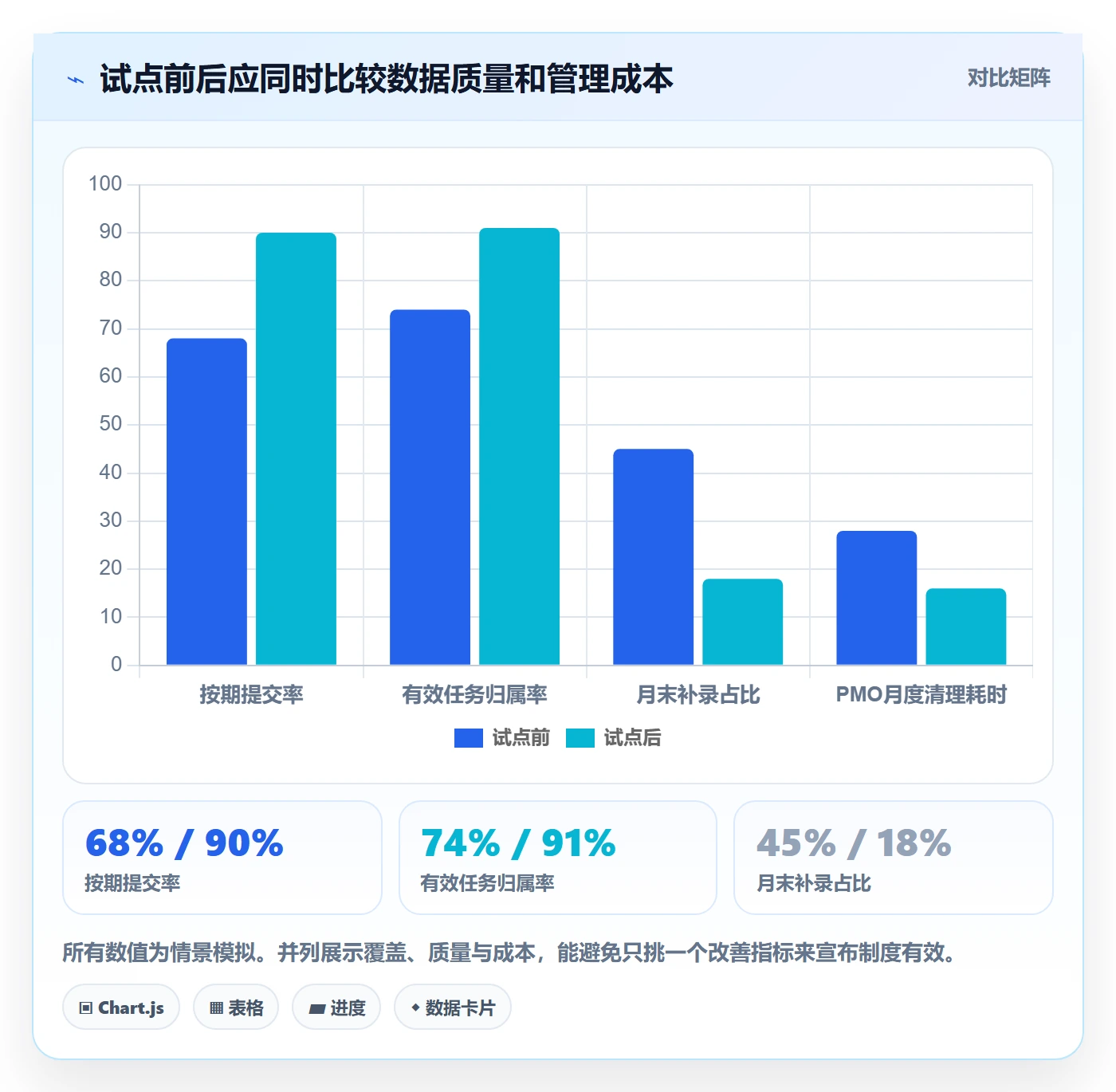

| 观察项 | 试点前情景值 | 试点后情景值 | 解读方式 |
|---|---|---|---|
| 按期提交率 | 68% | 90% | 反映执行节奏变化,不等于准确率 |
| 有效任务归属率 | 74% | 91% | 反映记录是否能对应明确工作对象 |
| 月末补录占比 | 45% | 18% | 反映记录时点是否前移,需结合抽查验证 |
| PMO月度清理耗时 | 28小时 | 16小时 | 反映管理处理成本,不包括员工填报时间 |
| 员工新增记录耗时 | 未测 | 人均每周约12分钟 | 必须补测基线,判断成本是否合理 |

5. 试点复盘要把“没改善”也当作有效结果
如果提交率提高、归属质量不变,优先检查任务分类是否难以理解、无任务工作是否有合法入口。如果填报质量提高、核对成本却上升,可能是审批过度或异常规则过敏。如果计划偏差仍无法解释,问题可能在计划基线和范围变更,而不在工时记录。
试点成功不等于所有指标都向好,而是能找到问题来源,并证明下一步投入值得。对 PMO 来说,最有价值的结果有时是确认某个字段没有被使用、某类审批没有增加控制效果,进而删掉不必要的步骤。
六、不同情况下的行动建议:按组织成熟度逐步建设
1. 组织刚开始做工时管理
若当前没有统一口径,先不要从精细成本核算开始。选定一个管理问题,例如项目投入归属不清,定义少量核心类别和任务关联规则,挑选一到两个团队试运行。先保证记录能被解释,再扩展报表。
- 写清数据用途和禁止的误用方式。
- 只保留必需字段,并给出具体例子。
- 规定谁确认归属、谁处理争议。
- 运行一个周期后抽样复核,不以提交率单独验收。
2. 已有表格,但汇总和追问负担过重
这类组织的关键不是马上换工具,而是先统一字段、版本和维护责任。将项目、任务、人员、工作类别尽可能使用标准选项,减少自由文本;为跨项目支持和临时工作设置明确归属;保留更正记录,避免多个文件互相覆盖。
当同一数据需要被多次复制、不同角色反复确认,且每月清理耗时稳定偏高时,才有充分理由评估管理平台。选型时要以真实流程演示:从任务建立、工时记录、异常确认到项目视图,完整走一遍,而不是只看报表截图。
3. 多项目并行、资源冲突明显的中大型组织
这类组织应把工时记录与资源容量、项目组合和变更治理联动。重点是识别谁被多项目重复承诺、临时工作占用了多少容量、需求变化是否被纳入计划。项目负责人和资源经理需要共享口径,但不必共享所有个人明细。
若评估 PingCode 或其他管理平台,应由 PMO、项目负责人、资源管理者和信息技术团队共同完成场景验证。核实权限隔离、历史追溯、报表口径、数据导出、集成成本和实施责任。PingCode可作为产品示例纳入比较,但具体适配性应通过演示、试用和合同范围确认,不能仅凭名称或功能宣传作结论。
4. 合同结算、审计或受监管场景
这类场景需要更严格的证据链:可计费工作定义、客户或项目编码、审批时间、修改历史和月结规则。不要把内部资源管理数据未经校验直接用于对外结算,也不要让同一角色既修改记录又独立批准自己的修改。
当合规规则要求较细粒度时,应同步说明记录范围、留存期限、访问权限和争议处理流程。制度变更前由法务、财务或合规负责人审核相关要求。具体义务取决于所在司法辖区、合同条款和行业规则,不能用一般管理建议替代正式法律意见。
5. 远程、异步或跨时区团队
跨时区团队不适合用固定下班前提醒强制所有人同一时点提交。可以规定按当地工作周期记录、明确跨日任务归属,并设置合理的提交窗口。管理者关注的是记录及时性和可追溯性,不是在线状态或逐分钟监控。
对协作密集的团队,可以保留任务链接和简短工作说明,让负责人在异步方式下确认归属。若制度要求额外写大量文字,先评估这些信息是否会被分析或用于决策;没有明确用途的说明字段应删除或改为结构化选项。
七、不同情况下的取舍:精度、负担、隐私和可比性不可能同时最大化
1. 记录越细,精度收益可能递减
细到每十五分钟,理论上可以得到更精确的时间分布,但员工需要频繁切换任务并回忆时间边界。对工作高度碎片化的团队,这种方式可能增加记录负担,也会产生大量看似精确、实际依赖估算的数字。
如果管理目标只是了解项目投入趋势,半小时或小时粒度可能已经够用;若用于客户结算或受审计约束,可能需要更细的证据。取舍的依据不是“越细越专业”,而是新增精度能否改变决策,且收益是否大于操作成本。
2. 统一口径与业务灵活性之间需要边界
完全统一方便横向比较,但可能抹去业务差异;完全放权容易适配局部流程,却让公司级数据不可比。我建议统一核心定义,允许少数有理由的扩展,并为每个扩展规定负责人、适用范围和复审时间。
当例外越来越多,PMO应检查是业务确实不同,还是基础分类设计过于狭窄。不要让每个部门通过新增类别解决短期争议,否则半年后报表里会出现多个含义相近的类别,统计结果无法解释。
3. 透明度与隐私保护之间要靠权限设计平衡
项目负责人通常需要看到项目级投入和任务归属,不一定需要查看与项目无关的个人全部工时明细。高层管理者需要趋势和风险摘要,也未必需要逐条查看员工记录。权限按决策需要配置,能减少数据被用于非预期目的的风险。
制度应说明谁能看什么、数据保存多久、导出是否留痕、员工如何申请更正。对个人明细的访问要有合理业务目的,并避免把工时记录扩展成持续监控。员工知道数据用途和边界,通常更愿意提供可核实的信息。
4. 自动化与人工判断各有适用范围
自动化适合处理规则明确、重复性高的检查,例如缺少日期、任务归属为空、总时长超过设定容量。跨项目争议、范围变更影响和返工原因则需要业务判断。让系统自动判定复杂原因,容易把相关性误当成因果。
选择自动化程度时,可先观察异常类型的稳定性。如果规则在几个周期内定义清晰、误报较低,可以自动提醒或阻止提交;如果经常需要人工解释,应先完善分类和口径,再考虑自动化。系统的价值是降低重复工作,不是替代责任人作判断。
5. 结果指标与过程指标要共同看
过程指标能够更快反馈制度执行情况,例如按期提交率和归属完整率;结果指标则反映项目预测或资源决策是否改善。只看结果可能受项目组合、季节性和范围变化影响,只看过程又容易把流程执行好误认为业务变好。
我建议将指标放进固定复盘节奏:月度检查数据质量和异常处理,季度评估计划偏差、容量预测和管理成本。若指标没有明确负责人和行动机制,就不要为了报表好看而持续采集。衡量的目的是让管理动作更准确,而不是让数字越来越多。
八、PMO落地清单:从制度草案到稳定运行
1. 制度发布前要完成的准备
发布制度前,PMO应完成口径说明、角色责任、异常处理和数据权限设计,并让代表性员工参与可用性测试。尤其要测试临时支持、跨项目协作、休假、加班、更正和月结等边界情形。只用“标准任务”测试,往往会漏掉实际最容易出错的部分。
- 确认用途:明确支持项目管理、容量规划、成本核算或客户结算中的哪些目标。
- 统一定义:定义工作类别、记录单位、项目归属和基线变更规则。
- 明确职责:区分员工记录、任务负责人确认、项目负责人解释和 PMO治理责任。
- 建立例外流程:为无任务工作、跨项目支持、超时和历史更正提供明确入口。
- 说明数据边界:声明权限、留存、用途限制和个人记录纠错方式。
2. 运行首月要观察的信号
首月不要急于处罚未提交者或发布部门排名。PMO应先看问题是否集中在某些工作类别、角色或流程节点,区分忘记记录、分类不懂、任务未建立和审批等待等原因。相同的低提交率,可能需要提醒、培训、流程改造或责任调整,不能一概处理。
同时记录员工完成一次填报所需时间、主管审核耗时和 PMO处理异常耗时。管理机制的总成本包括所有角色付出的时间。只统计 PMO节省多少小时,会忽略成本转移给员工或项目负责人的可能性。
3. 稳定运行后按季度调整
每季度审视一次字段和报表:哪些字段从未用于决策?哪些异常被反复标记却没有行动?哪些工作长期无法归属?哪些团队的预测偏差主要来自范围变更?能删掉的字段就删,口径需要细化的部分再补充,避免制度只增不减。
持续改进要保留版本记录。分类变更、阈值调整、审批规则修改都应注明生效时间和影响范围。否则历史数据口径变化后,趋势图会把制度变化误读为业务变化。PMO应在报表中标注口径调整,并在跨期比较时说明限制。

九、结尾:先让数据值得相信,再让管理动作值得依赖
我对工时管理的核心判断是:最好的制度不是让每个人记录得最多,而是让关键记录能被解释、能被校验、能促成行动。工时数字本身不等于效率,也不等于绩效;它需要与计划、任务、交付、范围变化和容量背景一起理解。
下一步不必先采购系统或发布全员规定。PMO可以先选一个真实管理痛点,梳理现有数据流,试行最小字段集,并用一个周期测量提交及时性、归属质量、人工处理成本和决策价值。试点后删掉无用字段,补齐责任缺口,再决定是否扩围或引入平台。
当一条工时记录能够回答“做了什么、归属哪里、为何偏离计划、谁负责处理”,工时统计才真正从行政动作变成项目治理能力。制度设计的终点不是报表齐全,而是管理者能够更早发现资源冲突、估算偏差和无形工作,并以可追溯的方式作出调整。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:工时管理工时统计全流程:PMO制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/559398
读者评论
我们之前也遇到月底集中补录,提交率不低,但任务归属经常靠猜。后来改成每周记录,确实更容易回忆;不过跨部门支持由谁确认,仍需要提前约定。
把工时和个人效率排名分开很重要。团队里复杂问题往往耗时更长,单看小时数容易得出相反结论。想了解文中提到的试点阶段,通常用哪些指标判断粒度是否合适?
审批并非越多越可靠,我们的做法是普通任务由负责人确认,异常投入再升级处理,减少了重复点击。实际落地时,月结后修改记录的权限和留痕规则也值得一并明确。
