工时管理最常见的失败,不是员工漏填了几小时,而是月底拿到一张“总工时表”,管理者仍然回答不了三个问题:项目为什么超支、团队的时间花在哪里、下个月该如何调整。对 PMO 来说,工时管理不是把每个人的工作时间记得更细,而是让计划、执行、成本和决策使用同一套可解释的数据。下面这份实操清单从口径、流程、治理、工具到复盘逐步展开,并用一组明确标注为情景模拟的数据说明如何落地。
一、先讲核心结论:工时管理的目标是改善决策,不是制造填报
1. 先问“要做什么决策”,再决定记什么工时
工时管理的价值不在于收集更多记录,而在于让管理者做出更好的资源和项目决策。若记录无法解释项目偏差、产能占用、成本变化或交付风险,填报再完整也只是增加行政负担。
我通常先把工时管理要支持的决策写下来。例如,PMO 是否需要判断项目预算是否偏离;部门负责人是否需要识别关键岗位的过载;财务是否需要核算内部人力成本;项目经理是否需要及时发现任务估时失真。决策目标不同,字段、精度和汇总周期也不同。
- 项目控制:比较计划工时与实际投入,识别偏差发生在哪个阶段、工作包或变更。
- 资源规划:观察未来需求与团队可用产能,提前发现冲突,而不是月底追问谁加班。
- 成本核算:按统一费率和核算规则估算人力成本,明确哪些时间属于项目成本。
- 组织改进:分析返工、等待、会议和支持工作的变化,找到可改善的流程约束。
核心判断:如果一个字段不能影响某项决策,就不要急着要求所有人填写。例如,要求员工把每 15 分钟的工作切成一条记录,只有在合同计费、合规核算或高度精细的成本分析确有需要时才可能合理;对多数知识型项目团队,这种精度往往只会提高填报成本。
2. 建立“计划,记录,校验,分析,行动”闭环
工时管理不是单独的一张表。计划阶段要有任务和估时,执行阶段要有实际投入,校验阶段要处理漏填和异常,分析阶段要解释偏差,最后还要将结论转成资源调整、范围管理或流程改进动作。
这条链路中任何一环断开,系统都会退化。只有计划没有实际记录,无法比较;只有实际记录没有基线,无法判断偏差;只有分析没有责任人和期限,报告会变成月度存档。
- 定义口径:明确工时单位、填报范围、归属规则和审批责任。
- 建立基线:把估算落实到项目、阶段、工作包或任务,并保留变更记录。
- 及时记录:设置合适的填报频率,避免月底凭记忆补录。
- 异常校验:识别漏填、重复、超限、错项目和异常归属。
- 开展分析:区分范围变化、估算误差、返工、等待和资源冲突。
- 形成行动:指定负责人、完成时间和复核指标,下一周期检查是否有效。
下面的示意数据用于说明指标之间的关系,不是行业统计值。它表达的重点是:填报完成率提高,不等于管理效果自动改善;还要看偏差是否更早暴露,以及团队是否据此采取行动。

3. PMO 的首要任务是统一规则,不是替业务部门催表
PMO 经常被推到“月底收工时”的位置,却没有权限定义项目编码、资源计划、审批边界或数据用途。这样一来,PMO 承担了催办压力,却无法解释数据,也很难推动改进。
更有效的定位是规则设计者和数据治理者:PMO 维护口径、模板、项目维度和分析方法;项目经理确认任务归属及偏差原因;部门负责人负责容量和优先级;财务确认成本规则;员工按约定及时记录。职责清楚,工时表才不会成为单一岗位的负担。
二、背景与真实场景:同一份工时表,为什么有人觉得有用、有人觉得是在监控
1. 项目型组织要解决的是“投入去了哪里”
在多项目并行的组织里,一名员工可能同时支持客户交付、产品研发、内部改进和运营支持。如果没有统一归属,管理者看到的只是“这个人很忙”,却不知道他的时间被哪个项目、哪类活动和哪项优先级占用。
PMO 最需要的是可追溯的投入结构:项目实际消耗了多少人时,偏差集中在哪些工作包,关键角色的可用产能是否被多个项目同时占用。这里的“可追溯”不等于逐分钟监视,而是能够从汇总数字下钻到合理的业务活动和责任边界。
在中大型企业、尤其是 100 人以上的组织中,项目数量、部门边界和角色类型增多,靠电子表格传来传去容易出现编码不一致、版本冲突和汇总延迟。若使用 PingCode 这类项目管理平台,价值应当通过项目、工作项、计划与实际记录的关联来评估,而不是只看有没有工时录入入口。是否适合,仍要结合权限、流程、报表、集成和数据治理要求做验证。
2. 服务型团队要区分“可计费”与“必要但不可计费”
咨询、实施、研发外包和客户成功团队经常需要区分客户可计费工时、售前支持、内部培训、缺陷修复和管理活动。若把所有不可计费工时都归为“无效”,会诱导员工把时间记到客户项目上;若只看可计费率,又可能忽略培训、质量改进和必要的内部协作。
我建议把活动分成业务核算所需的类别,而不是给人贴“有效”与“无效”的标签。可计费率适合辅助观察合同利用情况,不适合单独作为个人绩效结论。尤其在项目交付初期、方案设计或复杂故障处理中,短期可计费率可能下降,但这不必然意味着团队效率变差。
3. 产品研发团队要识别返工、等待和隐性协作
研发团队的工时记录容易陷入两个极端:一种是把工作拆得极细,导致工程师大量维护记录;另一种只记“研发”或“会议”,无法识别投入结构。对研发管理而言,通常更有价值的切分是功能开发、缺陷处理、技术债、支持协作、评审测试和返工等类别。
需要注意,工时数据不能直接等同于产出价值。一个复杂问题可能投入少但影响大;一个看似工时充足的功能也可能因为需求反复而产生大量返工。把工时与需求变更、缺陷、交付结果等信息关联,才可能解释“投入增加之后发生了什么”。
4. 组织抵触往往来自用途不清,而不是员工天然不愿记录
如果员工不知道数据会被谁看、用于什么,也不知道填报粒度为何合理,就会把工时管理理解成监控工具。若管理者又把工时排名直接用于绩效,员工自然会尝试优化数字而非改善工作。
启动前需要公开说明三件事:数据用途、访问范围和不适用场景。例如,工时记录可以用于项目预算复盘和容量规划,但不应脱离任务复杂度、质量结果、角色差异和项目阶段,单独用来判断个人贡献。
三、常见误区:看似精细的工时管理,可能让数据更不可信
1. 误区一:把填报率当作管理成熟度
填报率是数据质量的一个基础指标,不是组织效率指标。员工可以把时间全部填满,却依然选错项目、错分活动,或者在月底根据记忆补录。若团队只考核“必须百分之百填满”,管理者会得到一张完整但难以解释的表。
应将数据质量拆成多个维度:是否及时、是否归属正确、是否有合理粒度、是否能对应到任务或工作包、异常是否被纠正。对 PMO 来说,抽样检查数据含义,往往比单看提交状态更有用。
2. 误区二:强制每天按分钟填报,就能提高准确性
更细的记录不必然更准确。知识型工作存在频繁切换、临时协助和认知准备,员工若要不断切换到系统里记时间,记录过程本身会打断工作。月底补填也会造成另一种假精确:数字精确到小数点,记忆依据却并不精确。
粒度应由决策需要决定。若团队只需控制项目阶段投入,按天或按任务记录通常足够;若合同按小时结算,才需要明确可计费活动和客户确认流程。建议先用小样本试行,再观察填报耗时、异常率和数据可解释性,而不是直接把最细粒度推广到全公司。
3. 误区三:把工时偏差直接归咎于个人效率
计划与实际不一致,可能来自需求变化、估算偏差、依赖等待、环境故障、返工、跨团队支持或资源临时调配。只问“为什么你用了这么久”,可能迫使员工把复杂问题压缩成个人解释,反而掩盖组织层面的原因。
复盘时至少区分四类偏差:范围变化、估算误差、执行障碍和资源扰动。不同原因对应不同动作:范围变化要走变更管理,估算误差要改进历史参照,执行障碍要清除依赖,资源扰动要调整优先级或容量计划。
4. 误区四:所有工作都必须归到项目
如果组织只承认项目工时,员工会把招聘面试、培训、知识沉淀、技术支持和内部治理塞进某个项目,导致项目成本失真。正确做法是保留必要的非项目类别,并明确哪些属于部门运营、组织能力建设或业务支持。
非项目时间不是“剩余项”,而是资源结构的一部分。若它长期上升,可能说明支持负荷过重;若它被错误压低,可能意味着团队没有时间做培训、改进和维护。关键是定义清楚,而不是把所有时间都包装成项目投入。
5. 误区五:工时汇总报告越复杂,管理越专业
几十个图表并不能自动带来洞察。管理者真正需要的是能触发行动的少数视图:预算消耗与完工预测、关键角色负载、偏差原因分布、非项目投入变化,以及逾期未确认的记录。
我会要求每张报表回答一个问题,并能指出下一步动作。如果报表只展示数字,没有基准、口径、解释人和更新时间,就不应被当成决策证据。看起来丰富的数据,可能只是把不确定性装饰得更完整。
6. 误区六:把加班时长等同于高绩效
加班数据适合用于识别持续超负荷、计划失衡和风险暴露,不适合作为个人贡献排名。高加班可能来自关键交付、低估范围、反复返工或资源不足;低加班也可能反映高效协作,或记录不完整。
对长期加班应关注趋势、团队分布和触发原因。若某关键岗位连续多个周期超出合理容量,PMO 应推动拆分工作、调整范围或补充资源,而非把超负荷当成可持续产能。
四、专业判断逻辑:先定口径,再选粒度,最后设计指标
1. 先定义“什么算工时”
不同组织对工时的定义可能包括实际投入时间、工作日标准工时、可计费时间或项目成本时间。这些概念不能混用。比如,员工在项目上投入的时间,不一定都能向客户计费;标准工作日的名义时长,也不等于团队的有效产能。
建议在制度中写清以下规则,并让项目经理、财务和部门负责人共同确认:
- 记录的是实际工作时长、标准工时还是可计费工时。
- 午休、休假、病假、培训和待命时间如何处理。
- 跨项目支持应如何拆分,是否允许按比例分摊。
- 工时归属到人、任务、阶段、项目还是成本中心。
- 记录修改是否保留历史,谁可以审批和更正。
- 加班、待命和差旅是否单独分类,是否与考勤系统分开处理。
工时管理与考勤管理有交集,但两者解决的问题不同。考勤关注出勤和劳动时间规则,项目工时关注投入的业务归属。若把二者混成一张表,员工可能误以为项目工时是第二套考勤,管理者也容易拿错数据做结论。
2. 用“决策需要”选择记录粒度
粒度不是越细越好,而是要兼顾可解释性、记录成本和决策周期。项目预算控制通常需要任务或工作包层级;部门产能规划可能按项目和活动类别汇总;合同结算可能需要到客户、服务类型和日期层级。
| 管理目的 | 建议归属层级 | 建议频率 | 主要风险 |
|---|---|---|---|
| 项目预算与偏差管理 | 项目、阶段、工作包或关键任务 | 每日或每周 | 任务拆分过粗,无法定位偏差 |
| 团队容量规划 | 团队、角色、项目和支持活动 | 每周计划,周期性复核 | 把名义工时误当可用产能 |
| 客户服务成本核算 | 客户、合同、服务类型和日期 | 按合同及结算周期 | 计费规则不清,客户争议增加 |
| 组织效率改进 | 活动类别、项目阶段和阻塞原因 | 每周记录,月度分析 | 分类过细或员工主观填报不一致 |
上表是设计建议,不是统一标准。若任务周期只有半天,按周汇总可能遗漏重要变化;若工作以长期研究为主,每天切成多条记录又可能徒增负担。建议先选择一个典型团队试点,比较记录耗时与分析价值,再确定组织级规则。
3. 建立统一分类体系,但控制分类数量
分类体系既要支持管理分析,又不能让员工面对几十个近似选项。常见的一级活动可以包括:项目交付、产品研发、缺陷与维护、客户支持、内部运营、培训与能力建设、休假及其他受控类别。是否需要继续细分,应由真实决策需求决定。
分类应具备明确边界。例如,“会议”不是天然的活动类别,因为项目评审、客户沟通和部门例会的管理含义不同。分类说明应给出正例和反例,避免不同团队对同一活动做出不同选择。
我通常建议先设计两层分类:第一层用于组织级汇总,第二层只对重点场景启用。这样既便于横向比较,也避免全员在日常记录中承受过多选择负担。
4. 选择能互相解释的指标组合
单一指标容易误导,组合指标更有解释力。计划工时和实际工时需要结合完成范围与交付状态;可计费率需要结合项目阶段和非计费活动;利用率需要结合角色差异、会议负担和支持工作。
- 记录质量:按时提交率、归属准确率、抽样纠错率、异常关闭时长。
- 项目控制:计划与实际偏差率、完工预测变化、变更影响工时、返工投入占比。
- 资源规划:未来需求与可用产能差、关键角色超载周数、资源冲突次数。
- 服务经营:可计费工时占比、项目毛利估算、客户支持负荷、非计费交付投入。
- 流程改进:等待时间、返工原因占比、重复支持工时、会议投入变化。
每个指标都要有定义、分母、数据源和适用边界。例如“偏差率”可以定义为实际工时与批准基线之间的绝对差异除以批准基线,但若范围已经正式变更,就应同时保留原始基线和当前预测,不能把所有差异都算成执行失误。
5. 统一数据责任与审批路径
一个可操作的责任划分是:员工负责及时记录;项目经理负责确认业务归属和任务合理性;部门负责人负责资源安排与团队容量;PMO 负责口径、模板、指标和跨项目分析;财务负责成本率和核算政策;系统管理员负责权限、字段和集成。
审批不要设计成每条记录都层层流转。对常规工时,按周汇总由项目经理确认通常更轻;对超过阈值的加班、跨成本中心分摊或客户计费记录,再设置额外审核。审批成本过高会造成积压,也会诱发月底批量通过。
五、PMO 工时管理实操落地清单:从试点到运营的八步
1. 第一步:明确试点范围和要验证的假设
不要一开始就把全公司纳入。选择一个有代表性的团队:项目数量适中、负责人愿意参与、业务类型清晰,并且已有可对照的计划或预算。试点的目的不是证明系统能录入,而是验证规则是否可理解、数据是否可用、管理动作是否能发生。
试点前写下三到五个假设,例如“按周记录可以在月底前发现超支”“关键角色的并行项目冲突能够被提前识别”“员工每周维护记录不超过约定时间”。这些是待验证的目标,不应包装成既有事实。
2. 第二步:梳理项目编码、活动分类和归属规则
在系统配置之前,先检查项目、部门、成本中心、客户和工作项是否有稳定编码。若同一项目在不同表格里有多个名称,之后做报表必然需要人工清洗。PMO 应指定主数据负责人,明确新增、关闭和更名的流程。
建议形成一页版“工时记录口径卡”,用员工看得懂的例子说明:客户支持归哪里、临时协助怎样拆分、多个项目之间如何分摊、休假是否记录、已关闭项目如何补录。简短规则通常比几十页制度更容易执行。
3. 第三步:建立估算基线和变更留痕
实际工时只有对照基线才有意义。基线不一定要细到每个人每天,但至少要覆盖关键交付物、阶段或工作包,并注明估算假设。项目范围变化后,不能直接覆盖旧值,否则后续无法判断最初估算与变更影响各占多少。
建议保留三种视图:初始批准基线、已批准变更后的当前基线、最新完工预测。这样管理者可以区分“最初判断不准”“需求后来增加”和“当前执行继续偏离”,而不是把不同问题混成一个总偏差。
4. 第四步:制定轻量且可执行的记录规则
记录规则要回答何时填、填什么、最迟何时提交、谁确认、如何修正。对于大多数项目团队,可以从每个工作日结束前简记、每周核对一次开始;如果工作高度碎片化或存在合同结算要求,再依据业务情境调整频率。
不要用“越及时越好”替代明确规则。员工需要知道补录窗口、跨周修正流程和休假期间的处理方式。规则越清楚,管理者越少依赖私人催办,数据也更容易形成稳定节奏。
5. 第五步:配置异常规则,而不是只发催填提醒
系统提醒应针对具体异常,例如整周无记录、某人单日超过组织设定的合理上限、记录归属到已关闭项目、计划外项目投入突然上升、同一任务出现重复记录。阈值需要试点后校准,不要把示例数字直接当作全公司硬规则。
更重要的是给异常分流:员工补录或更正,项目经理确认业务原因,PMO 处理口径问题,财务处理成本归属问题。若所有异常都回到 PMO 手工处理,规模扩大后必然成为瓶颈。
6. 第六步:设计少而有用的月度分析视图
建议 PMO 的月度视图至少包括项目预算消耗与预测、阶段投入趋势、关键角色负荷、偏差原因、非项目时间结构和数据质量状况。每张图都应标出期间、统计范围、口径和责任人,避免把不同时段、不同项目阶段的数据直接并列。
报告中要区分事实与解释。事实是“某阶段实际投入高于当前基线”;解释是“新增需求造成了多少影响”;行动是“由谁在何时确认范围并调整计划”。把这三层分开,能减少汇报中的归因争论。
7. 第七步:开偏差复盘,不开数字审判会
复盘前先让项目经理整理偏差清单:偏差金额或工时、发生阶段、影响范围、初步原因、已采取措施。会议讨论重点应是原因分类和处理选择,而不是逐个追问员工填报是否“合理”。
复盘问题可以按顺序展开:
- 偏差相对哪一个基线发生?基线是否经历过正式变更?
- 主要影响是范围增加、估算误差、返工、等待还是资源冲突?
- 有哪些证据支持原因判断?需求变更、缺陷记录、审批或依赖状态是否可追溯?
- 现在的选择是什么:调整范围、调整资源、改变交付顺序,还是接受预算变化?
- 谁负责行动,何时完成,下一周期用什么指标验证?
8. 第八步:把改进动作纳入下一周期治理
若复盘发现估算偏差长期集中在测试或集成阶段,下一轮应改进估算方法或增加相应工作包;若支持投入不断挤占研发计划,应该明确支持容量或调整优先级;若记录错误主要来自项目编码混乱,就要修正主数据,而不是继续培训员工如何选下拉框。
每个周期只推动有限数量的改善项,并记录责任人、期限、预期变化和验证方式。PMO 的价值不在于生成更多报表,而在于让重复出现的问题逐渐减少。
六、具体案例与数据观察:从一张“超支表”找到真正的管理原因
1. 情景设定:一个多项目交付团队的月度复盘
以下案例为情景模拟,用来展示分析方法,不代表某家企业的真实经营数据。假设一家约 120 人的技术服务团队同时运行 12 个客户项目,PMO 发现月末项目总投入比当月计划多出 22%。初看像是整体效率下降,但团队成员反映需求频繁调整,项目经理则认为估算偏保守程度不足。
如果只看总工时,几种解释会混在一起。PMO 将记录按阶段、活动类别、变更时间和项目角色重新整理后,发现超出部分主要集中在需求澄清、集成返工和客户支持,而不是均匀分布在所有任务上。
2. 先拆分偏差,再判断动作

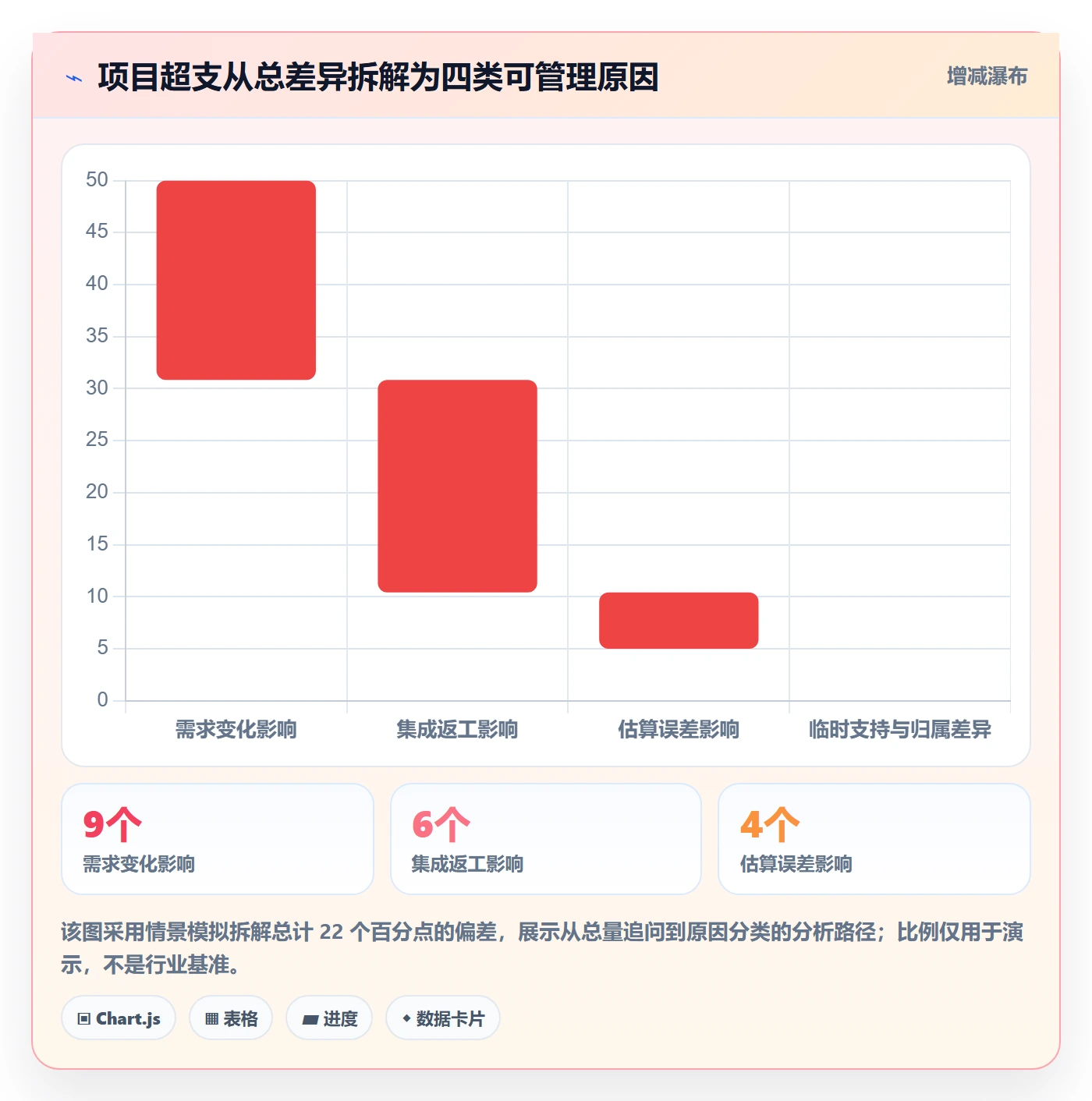

情景模拟数据显示,超出计划的 22% 中,约 9 个百分点与批准的需求变化相关,约 6 个百分点来自集成返工,约 4 个百分点来自估算偏差,剩余部分是临时支持和记录归属差异。若把全部偏差归咎于员工效率,管理者会错过变更控制和集成质量这两个主要问题。
PMO 进一步检查变更记录发现,有些需求是在团队已经进入开发后才确认,但没有同步修订计划;返工部分则集中在几个共用接口的联调阶段。于是处理动作不是简单要求“提高效率”,而是补上范围变更确认、设置集成验证节点,并为跨项目支持单独建立容量。

3. 对照工时结构,识别团队被什么工作挤占

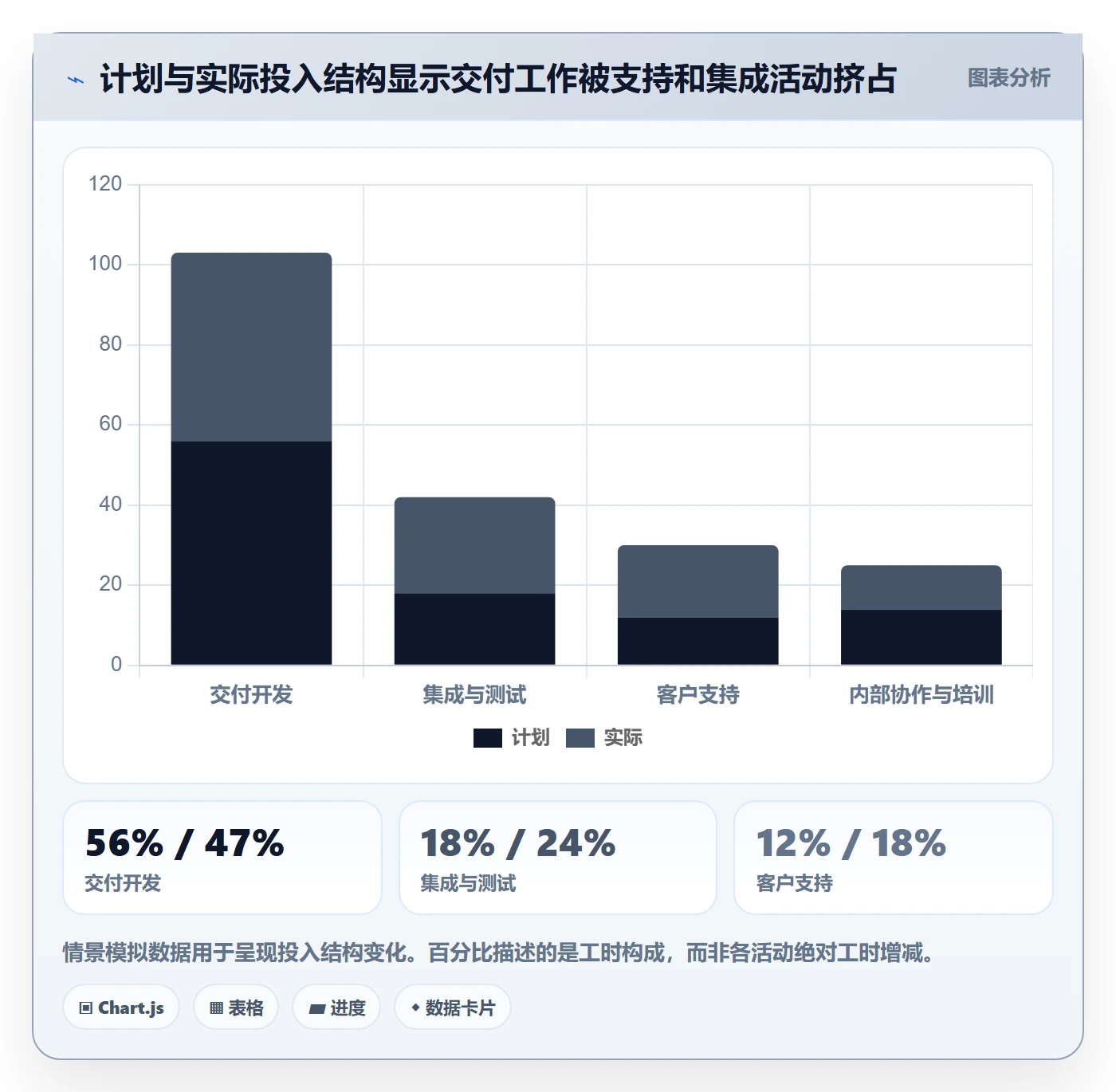

在同一情景中,团队计划投入结构为:交付开发 56%、集成与测试 18%、客户支持 12%、内部协作与培训 14%。实际结构则变成:交付开发 47%、集成与测试 24%、客户支持 18%、内部协作与培训 11%。这并不直接证明团队效率下降,但说明可用于计划内开发的容量被挤压,且支持与集成负荷上升。
下一步需要检查支持任务是否来自相同客户、集成问题是否可复现、内部协作是否因流程缺口而增加。工时结构图帮助管理者提出问题,但不能单独给出因果结论。最好再与缺陷、变更、等待和交付日期数据交叉验证。

4. 再看偏差发现时间,验证治理是否前移

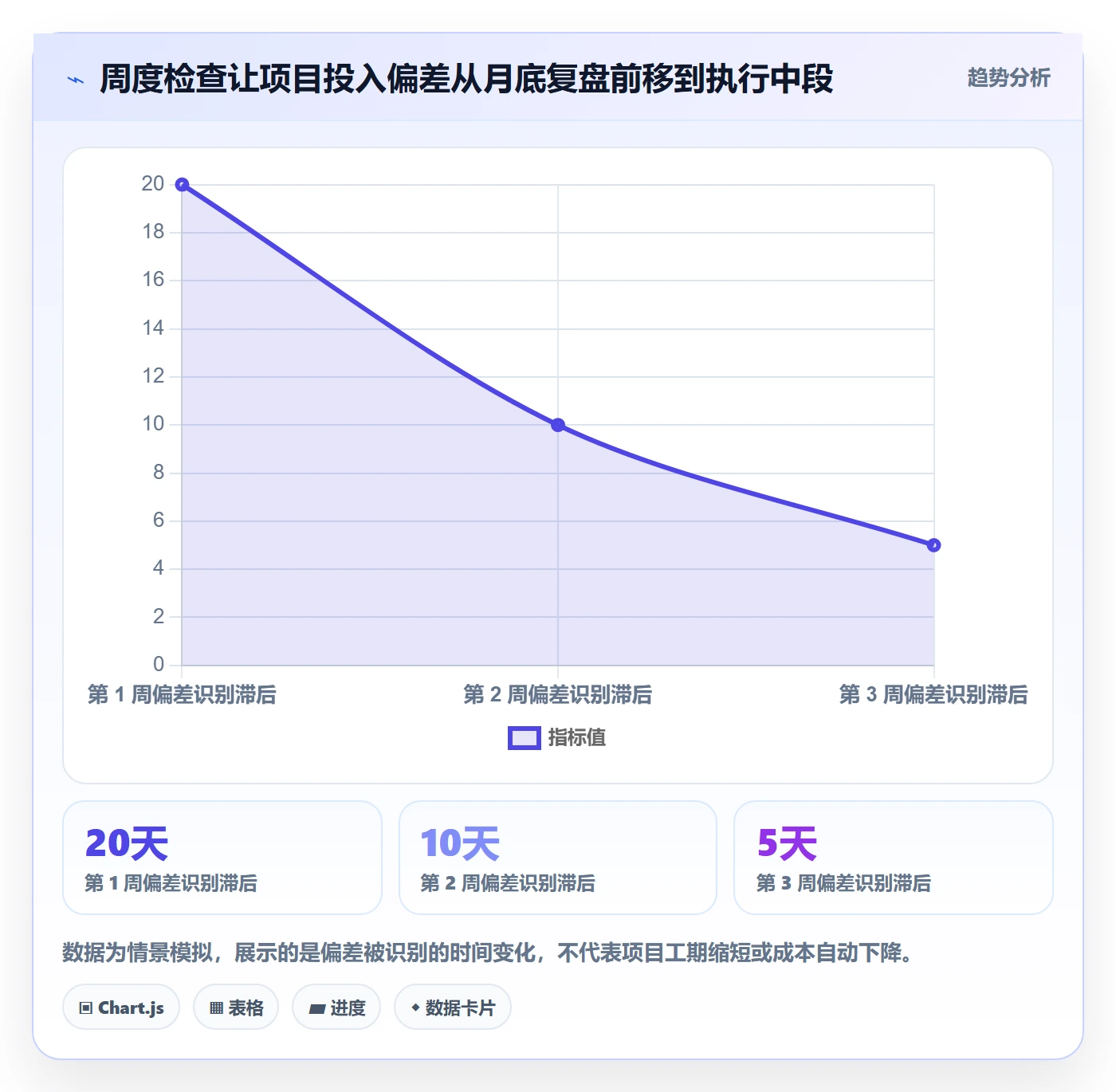

若 PMO 只在月末发现偏差,调整空间往往已经变小。情景试点把关键工作包的实际投入按周累计,并将风险阈值与剩余预算、剩余工作量和变更状态结合。经过两个周期,偏差平均发现时间从月底约 20 天后缩短到第 2 周末附近;这个数值是演示目标,不是外部调查结果。
前移发现不等于立刻纠正。若项目范围已经确定且客户接受预算变化,正确动作可能是重新预测,而非要求团队压缩工时。PMO 应区分“需要调整的偏差”和“已知且已批准的变化”,避免为追求指标好看而扭曲业务判断。

5. 从案例提炼出的三个实用判断
第一,先拆原因再谈责任。总偏差只能提示异常,不能说明异常是谁造成的。偏差类别、变更记录和任务阶段应一起检查。
第二,投入占比变化要与绝对量结合。某类活动占比上升,可能只是其他活动下降;需要同时观察总工时和实际工作量。
第三,管理动作要匹配偏差类型。需求变化需要范围管理,返工需要质量治理,资源冲突需要优先级决策,编码错误需要数据治理。使用同一套“催填和提醒”处理所有问题,无法形成改进。
七、工具与数据治理:什么时候需要平台,什么时候表格就够用
1. 先判断复杂度,不要先买工具
如果团队人数少、项目数量有限、项目编码稳定、审批简单,而且月度汇总可以在较短时间内完成,规范化表格可能足以支撑试点。此时先验证分类、口径和管理节奏,比立即引入复杂平台更重要。
当项目数量多、多人跨项目、审批链复杂、管理者需要实时容量视图,或人工汇总持续占用大量时间时,平台化能力才更有明显价值。选择工具时应验证的是流程能否落地、数据能否复用、权限是否合适,而不是界面上是否有“工时”菜单。
2. 评估项目管理平台的六项能力
- 对象关联:工时能否关联项目、阶段、工作项、人员和活动类别。
- 基线与变更:能否保留原计划、批准变更和最新预测,不覆盖历史。
- 审批与修正:能否按异常类型配置审核,并保留修改痕迹。
- 资源视图:能否按角色、团队、项目和时间观察计划需求与实际投入。
- 分析与导出:报表能否解释口径、支持下钻,并可与财务或数据平台对接。
- 权限与安全:个人记录、项目成本和组织级汇总是否有合理访问边界。
对于 100 人以上、项目和部门交叉较多的组织,像 PingCode 这样的项目管理平台可以纳入候选评估,但仍应通过业务场景验证适配性。建议准备一组真实但经过脱敏的项目样本,测试从计划、记录、审批、变更到报表的完整路径,并让员工、项目经理、PMO 和财务分别参与试用。
3. 用试点验收平台,而不是看演示功能清单
平台选型最容易被演示环境误导:标准流程看起来顺畅,真实业务中的临时支持、跨项目分摊、休假补录、基线变更和权限边界却未必能处理。试点验收应围绕真实任务,而不是逐项勾选功能名。
| 验证场景 | 应观察的结果 | 常见失败信号 |
|---|---|---|
| 员工周度记录 | 操作是否清晰,记录耗时是否可接受,是否能关联实际任务 | 频繁重复选择、分类含义不清、记录与项目脱节 |
| 项目变更管理 | 能否保留历史基线并解释差异来源 | 旧数据被覆盖,变更后无法回看原始计划 |
| 跨项目资源分析 | 能否按角色和周期发现冲突 | 报表只汇总总工时,没有可用产能或项目优先级 |
| 管理报表 | 口径透明、可下钻、能导出或集成 | 数字无法追溯,统计范围依赖人工解释 |
| 权限与更正 | 记录访问和审批责任符合组织治理要求 | 所有人可查看敏感成本,或更正后无法留痕 |
试点验收指标可以包括:记录完整率、抽样归属准确率、单人每周维护耗时、异常关闭时长、项目经理确认及时率和报表生成耗时。目标值应由组织基线和业务需要确定,不应把本文的情景数字当成供应商承诺或行业标准。
4. 将权限设计与信任建设放在同一张图上
工时数据可能涉及个人信息、项目成本和客户信息。应按最小必要原则配置访问权限:员工查看本人记录,项目经理查看项目投入,部门负责人查看团队容量,财务访问核算所需数据,PMO 查看组织级分析。是否允许个人级横向排名,应经过治理审查,而不是默认开放。
权限并不是纯技术设置。若员工相信记录只用于项目控制,却发现它被用于脱离语境的绩效比较,信任会迅速下降。数据用途变更时,需要更新制度说明、访问规则和沟通方式,并说明旧数据是否会用于新用途。
八、不同情况下的行动建议与取舍:不要用一套规则解决所有组织问题
1. 小团队、低复杂度:先做轻量试点
对项目数量少、成员相对固定、财务核算要求不高的团队,我建议先用统一模板和周度复核,记录到项目、活动类别和关键任务即可。重点验证估算是否有依据、记录是否能用于复盘,而不是追求复杂的资源预测。
这种方案成本低、学习快,但横向汇总和历史追踪能力有限。若项目持续扩张、跨团队协作增多,再把已验证的口径迁移到平台,不要把表格当成长期治理工具,也不必为小规模团队过早购买重型系统。
2. 多项目并行、人员共享:优先建设容量视图
当同一人员同时承担多个项目,最重要的不是统计过去用了多少小时,而是提前看见未来的冲突。建议将需求按角色和时间段汇总,并区分已承诺项目、候选需求、支持工作和休假等容量影响。
容量计划不应把每周标准工作时长全部当成可分配产能。会议、支持、学习、假期和突发任务会占用容量,组织应根据历史记录设定合理的缓冲区。缓冲不是浪费,而是为不确定性留出空间。
3. 客户计费型团队:把合同规则置于个人排名之前
对按工时结算的团队,记录准确性、客户确认和计费分类是关键。应将可计费、不可计费、待确认和争议工时分开,并由合同规则决定核算逻辑。员工的可计费率可以作为运营观察指标,但不能孤立地用来评价个人。
取舍在于粒度与维护成本:记录越细,争议追溯越方便,但执行负担越高。应从合同要求和客户审计要求倒推必要字段,不要为了“未来也许有用”积累大量无人维护的分类。
4. 研发团队:用工时解释系统负荷,不用它替代价值判断
研发团队可记录交付、缺陷、技术债、支持、评审测试和返工等活动,但不要把这些类别转成简单的产出排名。工时适合回答“投入结构如何变化”,不适合单独回答“谁创造了更多价值”。
若管理者需要衡量交付表现,应结合交付周期、质量、需求稳定度、工作复杂度和团队协作。对于探索性工作,早期估算天然不确定,建议保留区间和假设,不要用单点工时制造虚假的确定性。
5. 管理层急于做绩效排名:先设边界,必要时暂停个人比较
如果管理层要求用工时排名员工,PMO 应先说明指标偏差来源和适用边界,并提出替代方案,例如观察团队级负荷、项目偏差和流程瓶颈。若数据质量、任务类型和角色差异尚未校准,个人排名会放大噪声。
当组织仍决定将工时用于绩效决策,至少应明确评价周期、异常申诉、更正流程、任务复杂度因素和数据访问权限。工时只能作为多项证据之一,且必须让员工知道用途和规则。否则数据会从改进工具变成博弈对象。
6. 多事业部、口径不统一:先统一核心定义,再允许局部扩展
大型组织常见问题不是没有分类,而是每个事业部都有一套分类。强行要求所有业务用完全相同的细目,可能抹平业务差异;完全放任局部口径,又无法形成组织级比较。
可采用“核心字段统一、局部字段扩展”的方式:组织级统一项目编码、工时定义、日期、人员和一级活动类别;事业部可增加二级活动,但需映射到组织级类别,并由数据治理负责人审核。这样既保留业务适配,也能支持跨部门汇总。
7. 资源紧张、工时数据已经很乱:先治理最小可用数据
若历史记录错漏严重,不建议一次性清洗所有年度数据。先选近期仍在执行的项目和关键字段,确保项目、人员、时间、任务和活动类别能相互对应;再建立例外清单,标记无法确认的数据,不要强行填补成看似准确的数字。
对于历史空缺,可在报表中明确覆盖范围和可信度。决策时优先使用近期、口径稳定的数据,旧数据只作为参考。承认数据限制,比用大量推算填满空白更专业。
九、推进过程中的风险、取舍与复核机制
1. 先取得管理层对数据用途的共识
工时制度很难靠 PMO 单独推动。项目负责人希望控制预算,财务希望核算成本,部门负责人关心资源利用,员工关心填报负担和隐私。启动前要把这些诉求放到同一张用途清单上,并明确哪些诉求优先、哪些不在本轮范围内。
如果目标同时包含预算控制、绩效排名、合同结算和个人效率监控,且没有明确边界,制度很容易互相冲突。建议先把最重要的一个到两个目标跑通,再评估是否扩展用途。
2. 不要用统一利用率掩盖角色差异
同样的工时投入,对客户交付工程师、架构师、测试人员、项目经理和内部支持岗位的含义不同。岗位职责、交付周期和协作方式不同,利用率的可比性也不同。若组织需要对比,应先定义同类角色和同类项目场景。
资源分析更应该关注趋势和风险:哪些关键岗位长期被过度占用,哪些团队的支持任务持续增加,哪些项目反复抢占同一批专家。相比追求某个统一百分比,这些问题更能支持资源决策。
3. 预留数据更正和申诉路径
任何记录机制都会出现错填、漏填和归属争议。制度需要允许员工在合理期限内更正记录,并保留修改人与时间;项目经理对业务归属有确认责任;对涉及成本分摊或客户结算的争议,应有明确升级路径。
更正机制不仅是公平保障,也是数据质量机制。没有合理修正入口,员工可能长期留下错误记录,管理者则会把历史错误当成业务事实。
4. 定期复核规则是否仍然有效
项目类型、团队结构和业务模式会变,工时分类也需要复核。可以按季度检查类别使用率、空值和合并情况:若某分类很少被正确使用,可能是定义不清;若多个分类长期无法区分,可能需要合并;若新增业务无法归类,则需要有受控扩展流程。
规则复核不应频繁到让员工无所适从。建议保留版本号、生效日期和变更原因,并在变更前评估历史报表的可比性。指标口径变化时,报表应标注断点,不能把前后数据直接拼成连续趋势。
5. 将效率收益与管理成本一起衡量
工时管理本身需要成本:员工记录时间、经理审核时间、PMO 维护数据、财务核对口径、系统集成和培训都要投入。若管理体系每月消耗大量时间,却无法减少预算失控、资源冲突或人工汇总,就需要简化流程。
评估收益时可以观察:月度汇总耗时是否下降、异常发现是否提前、预算预测是否更稳定、重复返工是否减少、资源冲突是否更早处理。不要只计算系统上线节省了多少录入时间,还要检查管理动作有没有转化成业务结果。
十、给 PMO 的执行清单:把方案变成下一周就能开始的动作
1. 启动前清单
- 明确本轮工时管理要支持的两到三个决策,暂不追求覆盖所有管理诉求。
- 选定一个代表性试点团队,记录当前人工汇总耗时和主要数据问题。
- 确认工时定义、记录范围、活动分类、归属规则和更正期限。
- 检查项目编码、人员主数据、组织结构和成本中心是否一致。
- 明确员工、项目经理、部门负责人、PMO、财务和系统管理员的职责。
- 公开数据用途、访问边界和不适用场景,避免默认用于个人绩效排名。
2. 试点运行清单
- 保留批准基线、变更后的基线和完工预测,禁止覆盖历史版本。
- 设置明确的记录频率和补录流程,观察维护成本是否可接受。
- 每周处理漏填、错归属、超限和异常项目记录,不把问题留到月底。
- 抽样核对记录是否能对应到真实工作,而不仅是检查提交状态。
- 按偏差类型复盘范围、估算、返工、等待和资源冲突。
- 记录改进行动的负责人、期限和验证指标,并在下一周期复核。
3. 试点结束评估清单
- 数据是否更及时、更准确,还是仅仅填报率更高?
- 项目经理能否更早发现偏差,并采取实际行动?
- 员工每周记录和更正耗时是否在可接受范围内?
- 分类是否能够解释业务,是否存在大量“其他”或错误归属?
- 月度汇总是否减少人工拼表,报表是否能够追溯口径?
- 哪些规则需要统一,哪些应保留为部门扩展项?
- 当前表格或系统是否满足规模要求,是否需要进一步平台化?
如果试点只证明员工能按时提交,却没有让项目经理更早发现问题,也没有改变任何资源、范围或交付决策,就不应急于全公司推广。先找到流程断点,再调整制度和工具。
十一、结语:工时数据的价值,体现在它能否改变下一步行动
1. 不追求“记录得最细”,而追求“解释得最清楚”
我对工时管理的判断很明确:一套好的机制,不是让每个人把每一分钟都交代出来,而是让组织能解释关键投入如何形成、偏差为何出现、下一步该如何选择。数据精度要服务决策,不能反过来让决策被填报负担牵着走。
真正值得 PMO 投入精力的,是口径统一、基线留痕、异常前移、原因分类和行动复核。工具能加快数据流转,却不能代替管理者明确范围、处理优先级和承担决策责任。
2. 下一步从一个团队、一类决策和一个复盘周期开始
如果你正准备落地工时管理,下一步可以先选一个团队,明确一个核心决策,例如提前识别项目超支;用一页口径卡统一定义;运行四到六周的试点;然后复盘记录成本、数据质量和管理动作。这个周期只是建议的试点安排,需根据项目节奏调整。
试点后再决定是否扩大范围、提高粒度或引入项目管理平台。先把数据变成可行动的证据,再把流程规模化;先解决偏差为何发生,再讨论谁的工时高低。这比一开始追求全员填满、报表齐全,更接近 PMO 工时管理真正的落地。
常见问题解答(FAQ)
1. PMO 推行工时管理,应该先统一填报口径还是先选工具?
我们准备在多个项目组推行工时管理,但各团队对“工时”理解不同:有人填实际投入,有人填计划工时,还有人把会议和支持工作漏掉。我担心先上工具会把旧口径固化下来,究竟应该从哪一步开始?
建议先定口径,再选工具。先用一页规则说明回答四件事:记录的是实际投入还是计划投入;按任务、项目还是工作类型归集;会议、沟通、返工和内部事务是否纳入;工时按天还是按周提交。试运行时,可以选两个差异明显的团队,用同一张表连续记录两周,再检查是否出现同一活动被不同归类、多人重复计时或大量“其他”这类问题。
比如,把“客户沟通”规定为实际发生才登记,并明确归入项目任务还是支持工作。口径稳定后,再比较工具的权限、提醒、修改留痕和报表能力。否则,工具上线速度越快,后续清理历史数据的成本可能越高。
2. 工时管理怎么落地,才能避免员工把填报当成额外负担?
我担心要求每天填工时会引起抵触,特别是研发和交付同事经常在任务间切换,凭记忆补填容易失真。有没有一种既能保证数据可用、又不让填报变成第二份工作的做法?
把填报安排嵌入现有工作节奏,比单纯增加检查更有效。可以要求员工在任务结束或每日收尾时记录,设置每周一次的提交截止时间,并由系统或项目负责人提醒未提交项。字段尽量少,通常保留日期、任务、实际工时、工作类型和简短备注即可;不要要求每条记录写成长篇日报。
试点时可观察两个指标:按期提交率和单条记录补填所需时间。若连续两周仍有大量月底集中补录,先检查任务是否拆得过细、入口是否难找、规则是否含糊,而不是立即加重处罚。工时数据用于项目分析时,应明确其用途和访问范围,避免员工误以为每一分钟都将用于个人绩效排名。
3. PMO 如何判断工时数据可信,避免用填报数字做出错误决策?
我看到某些项目的工时利用率很高,但团队仍不断延期;另一些项目填报工时偏少,却能按期交付。我不确定是统计口径出了问题,还是指标本身没有解释力,应该如何核验?
不要把工时总量或利用率单独当作效率结论。先抽查记录与任务状态、交付物和排期是否大致对应,再看异常分布:例如大量整数工时、同一人连续多天记录相同数值、任务已关闭但仍持续记时,或月末集中补录。可以按项目、角色和工作类型做交叉检查,并将计划工时与实际工时的偏差用于复盘,而不是直接给个人贴标签。
某项目原计划 120 小时、实际登记 150 小时,单凭多出的 30 小时不能说明执行低效;还要核对需求变更、缺陷返工和范围是否扩大。建议先把数据质量问题与项目偏差原因分开记录,连续几个周期口径稳定后,再用于趋势判断。
4. 工时管理落地清单里,哪些指标值得 PMO 持续跟踪?
我需要给管理层做工时管理仪表盘,但不想堆一屏数字,也不希望把填报率误当成项目健康度。哪些指标能帮助发现问题,哪些指标容易被误读?
优先跟踪能触发行动的指标,而不是追求指标数量。基础层可看按期提交率、缺失记录比例和补录比例,用来判断数据是否可用;项目层可看计划与实际工时偏差、不同工作类型的投入变化,以及需求变更或返工所占工时;资源层可看关键角色在多个项目间的投入冲突。
每项指标都应配上口径、统计周期和负责人,例如“补录比例”要说明以记录条数还是工时总量计算。不要把高利用率直接等同于高产出,也不要横向比较工作性质不同的团队。仪表盘出现连续偏差时,应安排项目负责人核对原因,并把结论落到范围调整、排期修订或资源协调等动作上。
核心关键词
文章包含AI辅助创作:工时管理方法大全:PMO工时管理实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/559315
读者评论
我们试过按天填报,月底补录确实少了,但跨项目临时支持还是容易记错归属。分类最好留一个明确的支持类目,并定期核对。
文中把工时和考勤分开这点很重要。我们之前混用后,员工会把记录理解成考勤审查,填报意愿明显下降。
偏差归因分成范围变化、估算误差和资源扰动比较实用。不过小团队未必需要复杂报表,先把口径和复盘责任人定下来可能更关键。
