填报工时怎么做?PMO流程优化:工时管理从0到1

填报工时怎么做?我做流程诊断时,最常见的情况不是员工不会填,而是同一项工作在项目、部门和个人表格里被重复记录,月底再由 PMO 花几天核对。工时管理从 0 到 1,关键不在于先买系统或先定考核指标,而在于先回答三个问题:工时要支持什么决策、谁负责什么数据、填报结果怎样被验证和使用。

一、先讲核心结论:工时管理不是“记录时间”,而是建立决策闭环

1. 先定义用途,再设计填报动作

工时数据不是目标本身。它只有进入经营、项目或资源决策,才有管理价值。若组织只是要求员工每天填一个数字,却没有人用这些数据调整计划、识别风险或改善估算,填报就会逐渐退化为形式任务。

我建议 PMO 在启动前把用途限定在三至五项,不要一开始就试图覆盖所有管理诉求。常见用途包括项目成本核算、项目进度与投入偏差分析、团队资源负载评估、客户合同交付核算,以及未来工作量估算。

用途不同,字段和粒度也不同。用于成本核算,需要明确人员成本口径和项目归属;用于资源管理,需要能看见未来计划与实际投入;用于客户结算,则还要确认合同范围、可计费规则和审批凭据。把这些用途混成一个“工时统计”目标,最终往往是字段很多、决策很少。

2. 先选一条业务链路试运行

从 0 到 1 不等于全公司一次性上线。更稳妥的做法,是选一个项目类型相对清晰、负责人愿意参与、工作记录已有一定基础的业务单元,跑通“任务计划,日常记录,负责人确认,PMO 检查,管理复盘”闭环,再复制到相邻团队。

试点不应只选最配合的团队,也要保证它具有代表性。若只试一个成熟、规模小、交付节奏稳定的团队,得到的流程可能无法适应跨部门项目、售前支持或临时运维等复杂场景。

3. 先追求数据可解释,不追求填报绝对精确

工时通常是对已发生工作的回顾性估计,不是秒表记录。把“每一分钟都准确”设为目标,容易带来过度监控、拆分过细和补录负担。更实用的目标是让数据满足一致、及时、可追溯、可用于比较四项要求。

我的判断标准是:一条工时记录能不能被说清楚,谁在什么时间,为哪个项目或支持事项,完成了什么工作,记录依据是什么。能回答这几个问题,数据就具备了管理起点。

填报工时怎么做?PMO流程优化:工时管理从0到1

二、背景和真实场景:为什么员工填了,管理者仍然不敢用

1. 项目、部门与个人口径彼此不一致

在多项目组织里,同一个人可能同时参与产品研发、客户交付、售前支持和内部改进。项目经理希望看到项目投入,部门负责人希望看到团队负荷,财务希望确认成本归属,员工则希望少填几次。若每类需求都独立做一张表,信息很快出现重复、遗漏和口径冲突。

常见冲突包括:项目任务里已经记录了实际工时,部门月报又要求按项目重新填;一个跨项目会议被不同团队重复计入;某项工作归属项目还是部门,月底才由 PMO 临时裁定。数据表面上很多,管理者却无法判断哪些数字能横向比较。

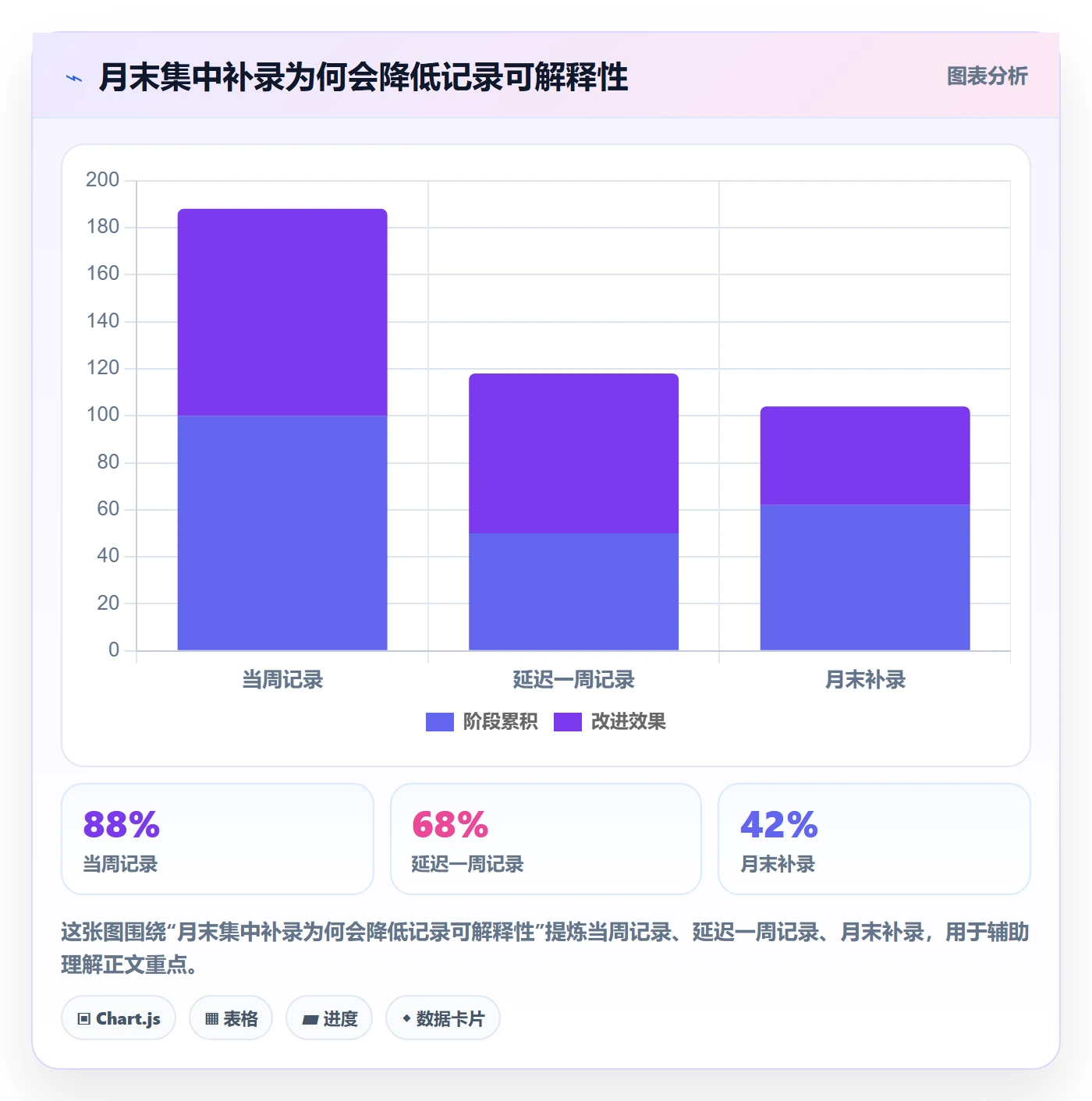

2. 记录发生得太晚,记忆误差被误认为工作事实

员工若月底一次性补录整月工作,很难准确回忆每天做了什么。通常会出现整小时、半天等粗略值,任务描述也会变成“开发”“沟通”“处理问题”。这并不一定是员工不认真,而是记录机制把回忆成本集中到了月底。

工时管理需要区分“工作发生时间”和“记录提交时间”。若系统只保存提交时间,月底补录看起来也像正常记录;若能同时看到工作日期、创建时间和修改历史,PMO 才能分析延迟填报,并把它与具体工作情境联系起来。

3. 工时被当成绩效排名,数据随即失去可信度

当员工认为工时越多就代表贡献越大,数据很容易发生行为扭曲:有人把沟通、等待和重复返工都算成高投入,有人则因担心被认为效率低而少报。此时填报数字反映的不是工作过程,而是员工对考核规则的应对。

我通常建议先把工时用于项目级和团队级分析,不直接用单一工时指标评价个人绩效。若未来确需纳入绩效,也要先建立岗位差异、工作复杂度、质量结果和协作贡献等补充口径,避免用“填得多”替代“做得好”。

4. 管理者看到了数字,却没有可执行的动作

月报里显示某项目投入比计划高 30%,并不自动说明项目失控。偏差可能来自范围新增、需求反复、人员切换、估算过于乐观,也可能是记录口径变化。若报告只有红色数字,没有原因分类和责任人,管理者只能追问“为什么超了”,团队则反复解释背景。

因此,工时报告至少要把偏差拆为可行动的原因:范围变化、等待依赖、返工、估算误差、支持性工作或记录质量问题。原因分类不必一开始很复杂,但必须能把数字带到下一步动作。

常见场景 表面现象 背后可能的问题 PMO 应检查什么
月底集中补录 当月填报率看似很高 工作记忆衰减,描述质量差 工作日期与提交日期的间隔
项目投入持续超计划 实际工时高于估算 范围变化、返工或计划偏差 变更记录、缺陷和依赖阻塞
个人工时高度相似 每天记录整齐划一 统一补录、填报规则过粗 任务粒度、修改历史和记录时间
项目数据与财务不一致 项目台账和成本报表对不上 人员成本、项目归属或期间口径不同 成本规则和数据汇总逻辑

填报工时怎么做?PMO流程优化:工时管理从0到1

三、拆解常见误区:流程越复杂,数据未必越可信

1. 误区一:字段越多,管理越精细

字段多并不等于信息丰富。每增加一个必填项,员工就多一次判断,PMO 也多一项维护口径。若分类之间难以区分,员工会随机选择,最终形成“看似精细、实际不可比”的数据。

启动阶段建议先保留少量关键字段:人员、工作日期、项目或事项、任务或活动、投入时长、简短说明。只有当某个决策明确需要特定字段,且组织能稳定维护其定义时,再把它加入必填范围。

2. 误区二:要求每天精确到分钟

精确到分钟适用于存在严格计费或合规要求的特定场景,不适合所有团队。知识工作经常在会议、沟通、切换任务和临时响应之间碎片化。若要求员工频繁启动计时器,可能让记录动作本身干扰工作。

多数组织可以先按 15 分钟、30 分钟或半小时为最小单位试运行,再用实际数据判断是否需要更细。粒度越细,账面精度越高,但实际估算误差不一定同步下降。PMO 要比较的是决策收益与记录成本,而不是表格里有多少小数位。

3. 误区三:填报率就是工时管理成效

填报率只回答“有没有提交”,不回答“填得是否正确、是否及时、是否能用”。若员工为了完成率批量填入默认项目,数字可能完整,却不适合成本分析或资源规划。

建议把质量拆成多个维度:提交及时率、必填项完整率、项目归属准确率、负责人确认率、异常修正率和可解释记录占比。不同指标揭示不同问题,不能用单一百分比代替整体判断。

4. 误区四:实际工时可以直接等同于产出效率

工时衡量的是投入,不是成果。两个任务都投入 20 小时,一个可能按期交付并通过验收,另一个可能因依赖阻塞而未完成。若忽略任务难度、质量标准、返工和协作影响,就以小时数评价效率,容易惩罚解决复杂问题的人。

更合理的分析方式是把投入与结果结合:计划与实际偏差、交付完成率、缺陷或返工、范围变化、周期时间等。工时数据适合帮助解释“资源去了哪里”,不能单独回答“价值创造得怎么样”。

5. 误区五:买了管理软件,流程就自然成立

工具能降低填报、汇总和追踪成本,却不能替 PMO 决定项目分类、审批职责和数据使用边界。若原有规则互相矛盾,系统只会更快地把矛盾固化为字段和权限。

对于 100 人以上、跨项目协作较多的中大型组织,可以把 PingCode 作为项目任务与工时记录链路的候选方案之一,重点评估项目结构、任务关联、权限管理、报表能力和与现有系统的衔接。具体功能、版本能力及集成范围应以实际产品资料和演示验证为准,不能仅凭产品名称推断其适配性。

四、专业判断逻辑:把工时管理设计成可核验的流程

1. 先建立最小数据模型

工时数据要能汇总,也要能追溯。字段设计不宜从“所有人想看什么”出发,而应从“要支持哪项决策”反推。下面是一套可作为试点起点的最小模型,组织可根据合同、财务和项目治理要求调整。

字段 回答的问题 设计建议 常见风险
人员 谁投入了时间 关联统一人员主数据 离职账号或重复姓名导致统计错误
工作日期 时间实际发生在哪一天 与提交日期分开保存 无法识别延迟填报
项目或事项 投入归属哪里 使用受控项目清单和支持事项 自由输入造成同项目多种名称
任务或活动 具体做了什么 优先关联任务,非项目工作使用活动分类 “其他”成为默认垃圾桶
投入时长 投入规模是多少 统一最小记录单位和上限规则 多人采用不同估算尺度
说明与依据 记录如何被理解和核验 异常、跨项目或客户计费记录补充说明 所有记录写“正常工作”

2. 规定清楚的责任分工

“员工负责填报”并不足以构成流程。员工能确认自己做了什么,但项目归属、任务有效性和成本口径往往需要其他角色共同负责。责任模糊时,最容易出现 PMO 替所有人追数据、解释数据的局面。

角色 主要责任 不应承担的责任
填报人 按周期记录实际投入,补充异常说明 自行创造项目编码或成本口径
项目负责人 核验项目归属、任务关系及偏差原因 只在月底批量点击通过
部门负责人 处理跨项目容量冲突和资源分配 把小时数直接等同于个人绩效
PMO 维护分类、监控数据质量、推动复盘 替业务团队解释所有投入合理性
财务或经营分析 确认成本、期间及结算口径 默认项目工时与财务成本天然一致

3. 设置轻量但可追踪的审批规则

审批的目的不是层层签字,而是发现归属错误、异常投入和计划偏差。每条普通记录都经过多级审批,会增加延迟和管理成本;完全不审批,则难以形成责任闭环。可采用“常规记录抽检、异常记录必审、项目负责人周期确认”的组合。

异常规则要结合业务,而不是简单设一个所有团队共用的阈值。例如,单日投入高于组织约定上限、项目投入超过阶段计划、记录日期与提交日期相隔过久、人员同时归属多个互斥项目,都可以触发核验。阈值需在试点中校准,避免大量误报。

4. 把“非项目工时”纳入模型

若只允许填项目工时,部门会议、招聘支持、培训、运维响应和内部改进就会被塞进某个项目,造成项目成本失真。PMO 应提供受控的非项目事项分类,并区分稳定性工作、管理协作、培训发展和临时支持等类别。

分类不宜无限细化。一个实用原则是:只有当某类投入会触发不同管理动作,才值得单独建类。若两类数据从来不会被分开分析,就应考虑合并,减少填报判断负担。

填报工时怎么做?PMO流程优化:工时管理从0到1

五、具体案例与数据观察:用试点验证流程,而不是先证明工具好用

1. 一个中大型研发交付团队的情景模拟

以下数据是用于演示决策方法的情景模拟,不是某家企业的公开业绩,也不代表行业平均水平。假设一家拥有约 180 名员工的研发与交付组织,人员同时参与产品研发、客户项目和内部支持,PMO 希望在 8 周内验证工时流程是否可用。

试点范围选取 3 个项目组,共 42 人。项目负责人先梳理阶段与任务,PMO 将非项目事项限定为 6 类;员工按工作日或每周至少两次记录,项目负责人每周确认一次。试点只验证数据及时性、归属质量、管理耗时和偏差解释能力,不将工时结果直接用于个人绩效。

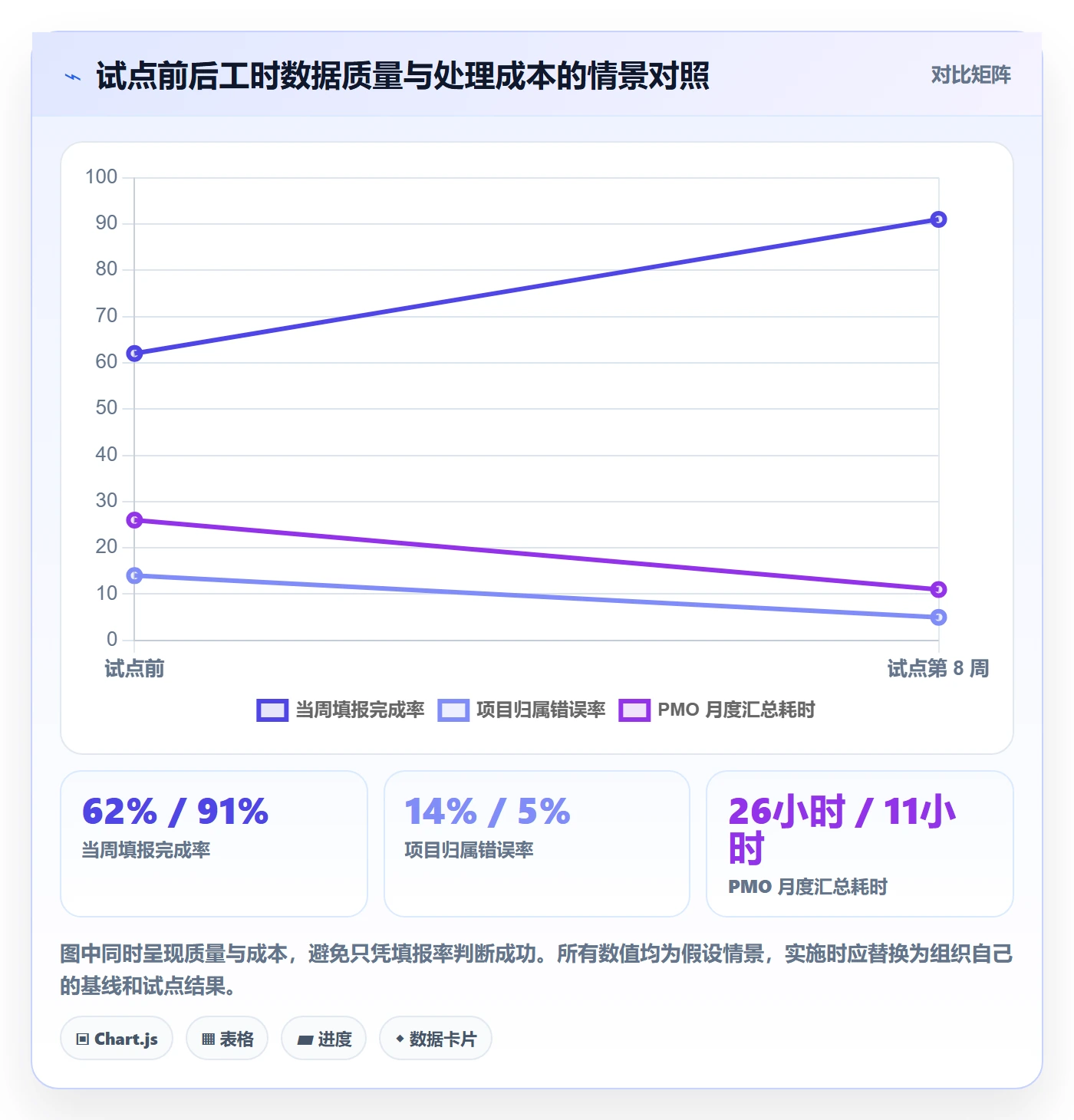

观察项 试点前情景值 第 8 周情景值 判断意义
当周填报完成率 62% 91% 记录从月底集中补录转向周期内完成
项目归属错误率 14% 5% 受控项目清单与负责人核验减少错归
PMO 月度汇总耗时 约 26 小时 约 11 小时 自动汇总与分类统一降低手工整理成本
可解释偏差占比 约 48% 约 76% 项目负责人开始记录范围、返工和依赖原因
员工单次补录中位耗时 约 18 分钟 约 7 分钟 更近的记录周期缩短回忆和补充说明时间

这些数值的价值不在于“达到了多少”,而在于揭示流程变化是否带来可观察的改善。若填报率上升,但归属错误率不降,问题可能在分类或项目清单;若错误率下降但汇总耗时不变,可能是数据仍需人工清洗;若工时更完整,却没有更多偏差原因可供复盘,就要检查负责人是否只做形式审批。

填报工时怎么做?PMO流程优化:工时管理从0到1

2. 进一步看偏差原因,而不是只看项目总工时

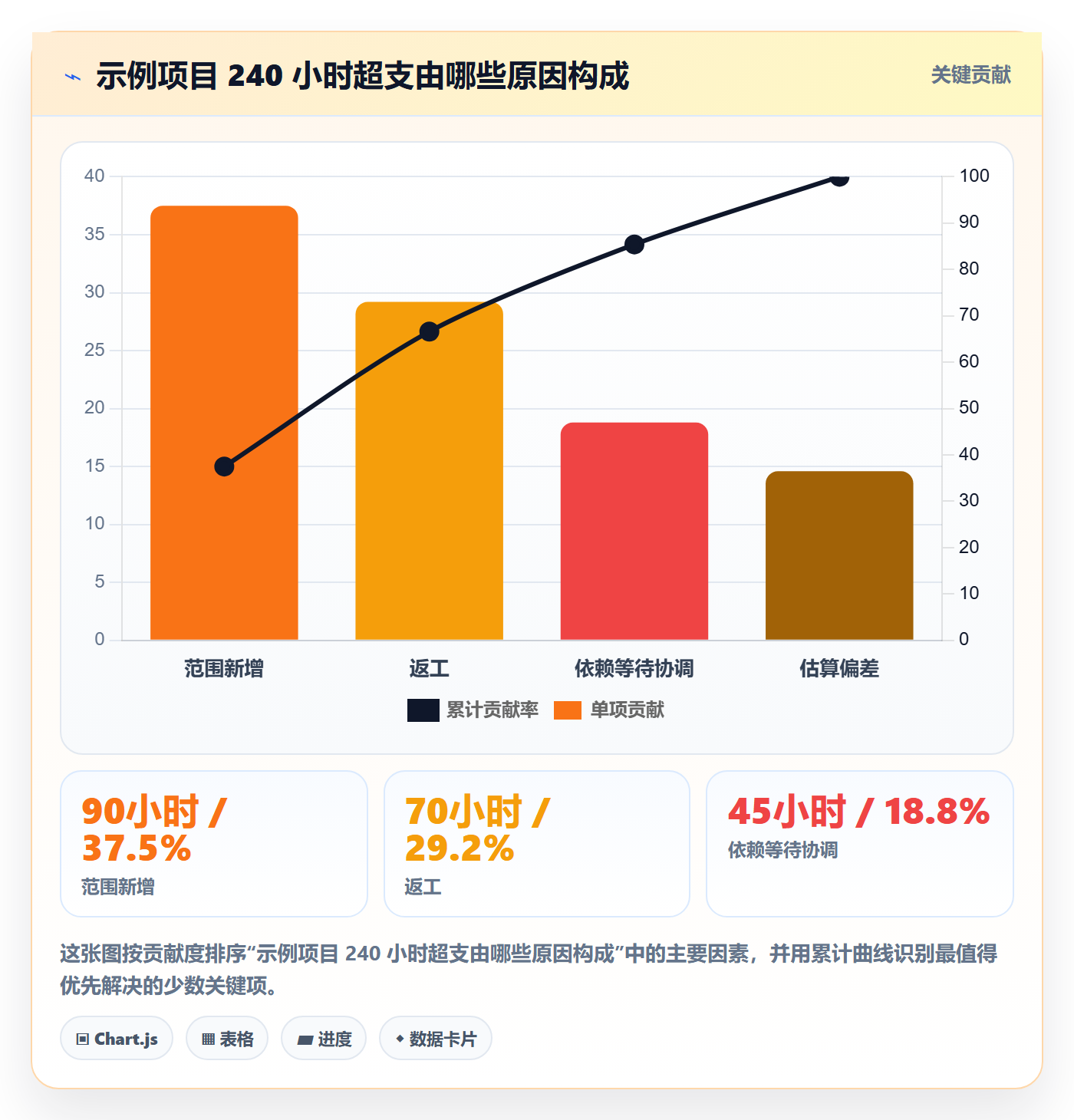

假设某项目计划投入 1,200 小时,实际达到 1,440 小时,偏差为 20%。单看总额无法判断问题在哪里。若新增需求造成 90 小时、返工造成 70 小时、依赖等待导致协调投入增加 45 小时、估算偏差造成 35 小时,原因与行动就完全不同。

新增需求需要变更控制;返工需要检查验收标准、质量门禁或需求澄清;依赖等待需要调整协作机制;估算偏差则要把实际工作拆解反馈到后续计划。把偏差原因按投入规模排序,PMO 才能优先处理影响最大的管理问题。

填报工时怎么做?PMO流程优化:工时管理从0到1

3. 工时数据要和计划、交付及成本一起看

要判断一个团队是否真正改善,不能只比较工时填报前后的数字。还要检查计划变更是否被记录、交付完成情况是否改善、返工是否减少、管理者是否更早识别资源冲突。否则,投入记录变完整了,但交付问题仍旧存在,管理价值就没有被验证。

如果使用项目管理平台承载任务和工时,可以评估记录是否能关联项目、版本、任务和责任人,报表是否能按项目与时间范围追溯,以及权限是否支持不同角色。以 PingCode 作为候选工具评估时,我会要求团队拿真实流程做演示:由员工记录一条实际任务工时,由负责人核验,再由 PMO 导出项目投入与异常数据;如果关键环节需要大量线下表格补充,就应把集成与流程缺口算入总体成本。

六、从 0 到 1 的落地路线:用八周跑出可复用闭环

1. 第一周:明确决策目标和数据边界

PMO 先组织项目负责人、部门管理者和财务或经营分析角色,确定工时数据要支持的决策。讨论时要具体到“谁会在什么会议上,看到什么指标,采取什么动作”,而不只是写“提高管理效率”。

  • 确认首期用途,例如项目投入复盘、资源负载识别或成本归集。
  • 明确首期不做的事情,例如不直接作为个人绩效排名依据。
  • 梳理需记录的项目工作、非项目工作和特殊支持事项。
  • 形成字段定义、口径说明和数据使用边界。

2. 第二周:建立基线并选择试点

在改流程之前,先采集现有填报完成率、月度整理工时、错误类型、记录延迟和项目负责人确认情况。即使数据不完整,也应记录采集方式与局限,避免上线后把口径变化误认为流程改善。

试点可以按项目类型、参与人数和交付复杂度组合选择。建议避免把所有项目都放进试点,也不要只选最简单的项目。试点团队要有明确负责人,且有能力在每周复盘时指出规则哪里不合用。

3. 第三至四周:统一分类和流程说明

PMO 应把项目编码、任务关系、活动分类和审批职责整理成简明说明。说明材料需要回答员工真正会遇到的问题,例如“临时会议填到哪里”“跨项目支持如何分配”“培训时间算不算项目投入”“发现填错后怎样修正”。

分类的有效性可以用真实案例校验。让不同团队分别对同一批工作场景进行归类,若答案经常不一致,说明定义还不清楚。比起发一份很长的制度文件,拿十个常见场景做正反例,往往更容易帮助员工形成一致判断。

4. 第五至六周:试运行并观察异常

试运行期间,PMO 不必每天追求完美数据,应重点记录流程卡点:员工是否找不到项目、非项目事项是否过粗、审批是否滞后、负责人是否能识别错误、补录是否需要额外说明。

问题分为规则问题、工具问题和执行问题。分类不清属于规则问题;无法批量查看或关联任务可能属于工具问题;负责人长期不确认则属于执行问题。分清问题类型,才能采取正确措施,而不是一律通过培训或催办处理。

5. 第七周:复盘指标与调整规则

复盘要同时看过程和结果。过程指标包括及时率、完整率、审批时长和修正次数;结果指标包括汇总耗时、偏差原因可解释性、资源冲突识别速度。若数据质量有提升但员工负担明显增加,应审查字段和审批设计,而不是简单要求团队适应。

规则调整应有版本记录。每次变更说明改了什么、为什么改、影响哪些历史数据、从何时开始生效。否则,前后月份的分类口径不同,报表看似连续,实际上无法比较。

6. 第八周:决定扩展、返工或停止

试点结束时,不要以“大家已经填了几周”作为扩展依据。应检查目标是否达成、管理动作是否发生、数据成本是否可接受,并评估不同项目类型能否复用同一套规则。

  • 若数据质量改善、管理动作明确且员工负担可接受,可扩展到相近项目类型。
  • 若填报率高但记录不可解释,应先修订分类、任务映射和核验规则。
  • 若管理者没有使用数据,应重新确认业务用途,而不是继续扩大填报范围。
  • 若特殊业务无法适配,应设计有限的例外流程,不要让例外变成无边界自由填报。

填报工时怎么做?PMO流程优化:工时管理从0到1

七、不同情况下的行动建议:按组织成熟度选择起步方式

1. 小团队或单项目组织:先统一口径,不必上复杂治理

若团队规模较小、项目数量有限、负责人能直接了解工作,先用统一模板或现有协作工具记录即可。重点是规定项目名称、工作日期、活动分类、记录频率和修正规则,避免不同成员各自维护一套表格。

这类组织不必一开始设置多级审批,也不需要细化到每个内部活动。每周由项目负责人抽查异常记录,月末复盘投入与交付偏差,往往比建立完整制度更有效。等到跨项目资源冲突和统计成本真正出现,再考虑系统化。

2. 百人以上、多项目并行组织:先治理主数据和责任链

规模较大的组织,主要困难往往不是记录入口,而是项目、人员、部门和成本口径之间的关系。若多个业务单元使用不同项目编码,或同一人员在不同系统中身份不一致,报表很难稳定汇总。

这类组织应先明确统一项目清单、人员主数据、角色权限和跨项目归属原则,再设计自动化流程。像 PingCode 这类项目管理工具可以纳入候选评估,但应以业务流程演示和数据验证为依据,不应把“有工时功能”直接等同于“适合组织治理”。

3. 客户交付或按合同结算:准确归属优先于极简填报

若工时用于客户结算、合同核验或服务成本核算,项目归属和审批凭据的要求通常高于一般内部项目。需要确认哪些工作可计费、哪些不计费、临时支持如何记录、客户确认如何留痕,以及更正记录如何追溯。

此时可以接受适度增加字段和审核,但要明确增加字段服务于哪个结算或合规动作。对外计费记录的证明标准,应与内部管理工时区分;不能把内部估算性投入直接当作合同结算依据。

4. 研发和知识工作:用可解释的粒度替代分钟级监控

研发工作存在探索、评审、调试、沟通和返工,过程投入不总能按固定产出单位衡量。对这类团队,建议用任务或活动关联来解释投入,用阶段计划和交付结果判断项目状态,而不是强制每个工作片段都启动计时器。

如果管理者关心的是容量和排期,可采用周级计划与实际对照;若关心项目成本,则提高项目归属准确度;若关心质量,则把缺陷、返工和验收结果纳入复盘。不同问题需要不同数据,不要让工时承担所有管理分析任务。

5. 处于转型期或组织规则频繁变化:先保证历史口径可追溯

组织调整、项目重命名和部门重组频繁时,数据模型要保留历史归属和规则版本。当前部门名称不应覆盖历史记录中的原归属,否则长期趋势会被组织结构变化打断。

若短期内规则仍不稳定,可先减少细分维度,保留必要的项目、日期、人员和活动记录,并明确口径变更时间。与其频繁修改十几个分类,不如先用一组稳定字段积累可追溯数据。

八、取舍与边界:哪些地方要精细,哪些地方要克制

1. 精细粒度与填报成本之间要有明确交换条件

更细的记录能帮助客户结算或分析特定活动,却会增加员工判断和维护成本。PMO 应先估算每人每周新增的记录时间,再比较新增信息是否会改变决策。如果粒度更细,却没有任何管理动作随之变化,就没有必要把它设为强制要求。

2. 统一口径与团队差异之间要留出有限弹性

完全统一能提高横向比较能力,但不同业务的工作方式可能差异明显;完全自由则会让数据无法汇总。较稳妥的做法是统一核心字段与基本分类,在少数业务场景提供受控扩展项,并要求扩展项有负责人、用途和停用条件。

3. 自动化与人工核验不应被视为二选一

自动化适合处理重复汇总、提醒、权限控制和异常筛选;人工判断更适合解释范围变化、复杂协作和非典型投入。把所有异常交给人工,会造成管理负担;把所有判断交给规则,也会漏掉业务背景。

应让系统先筛出值得检查的记录,再由项目负责人核验关键例外。PMO 根据误报和漏报情况调整规则,使自动化逐步承担稳定、可重复的部分。

4. 管理透明度与员工信任之间必须有清楚边界

员工需要知道工时数据会被谁查看、用于什么分析、保存多久、怎样更正,以及是否会影响个人评价。含糊其辞会让员工倾向于防御性填报,数据质量反而下降。

组织应公开数据用途和权限原则,避免把个体记录用于未提前说明的排名或惩罚。若要改变用途,应重新沟通、评估影响,并说明配套指标,而不是静默扩大数据应用范围。

九、PMO 的复盘看板:少看总数,多看能触发动作的指标

1. 采用分层指标,避免一个数字覆盖所有问题

一个实用看板可以分成数据质量、项目执行、资源管理和管理成本四层。数据质量层回答记录是否可信;项目执行层解释计划与实际;资源管理层观察负荷和冲突;管理成本层检查流程是否过于繁重。

层级 建议指标 适合触发的管理动作 解释限制
数据质量 当周记录率、归属错误率、确认率 调整提醒、分类或核验流程 记录完整不代表工作合理
项目执行 计划实际偏差、范围变更投入、返工投入 修订基线、范围或质量措施 偏差必须结合项目阶段解释
资源管理 已分配容量、跨项目冲突、非项目投入比例 调整排期、资源优先级和支持机制 不能只依据历史实际推断未来产能
管理成本 员工记录耗时、审批等待时长、PMO 汇总耗时 删减字段、优化自动化或审批路径 节省时间需要和数据用途一起评估

2. 同一指标要给出分母、周期和数据来源

“填报率 90%”若没有分母,就不知道是按人数、工作日、应填记录数还是项目数计算;“审批及时”若没有规定周期,也无法比较。每项核心指标应写清计算口径、统计期间、数据来源、排除规则和责任人。

例如,当周记录完成率可以定义为“在规定周期内提交的应填记录数,占同期应填记录总数的比例”。若组织存在休假、停工或无需记录的岗位,应明确排除方式。这样管理者才能区分流程表现与人员排班变化。

3. 用趋势与分布发现结构问题

月均值可能掩盖差异。某部门整体填报率不错,但少数项目组长期延迟;项目平均偏差正常,但个别阶段反复超支。PMO 应同时观察时间趋势与团队、项目类型的分布,而不是仅看总公司平均值。

分布分析也不等于给团队排序。它的主要用途是找到需要访谈的异常点:某类项目的补录显著偏多,可能是任务结构不适合;某个阶段的工时集中上涨,可能与测试返工或外部依赖有关。图表负责指向问题,业务核验负责解释问题。

十、结尾:从一条可信记录开始,而不是从一张漂亮报表开始

工时管理从 0 到 1,最容易走错的路,是先把填报要求写得很细,再期待员工自动理解其价值。更有效的顺序是先确定要做的决策,再设计能够支撑决策的数据,接着建立责任清晰、负担可控、结果可复盘的流程。

我对工时管理的核心判断是:好的制度不是让每个人记录得越来越多,而是让管理者越来越少依赖猜测。当一条记录能准确归属、及时产生、被适当核验,并能解释投入与结果之间的关系,工时才真正成为项目治理工具。

下一步可以从一周内完成的三件事开始:选定一项最重要的管理用途;抽查现有记录,统计延迟、错归和无法解释的比例;邀请一个项目组用最小字段试填,并在一周后复盘员工负担与管理价值。先用真实流程验证,再决定是否扩大范围、增加字段或引入工具,这比一次性制定全公司制度更稳妥。

常见问题解答(FAQ)

1. 工时管理从0到1,第一步应该先定制度还是先选工具?

我在推动团队填报工时时,发现大家最先争论的是用什么工具,但制度还没说清楚要记录什么、谁来审核。我担心先上系统会把模糊流程固化下来,应该怎么安排先后顺序?

先定最小可执行规则,再选工具。建议先明确四件事:记录对象(项目、任务或支持事项)、填报粒度、提交频率、审核责任人。例如,先试行按任务记录、每个工作日填报、每周五提交、项目负责人审核。随后用一周试填,检查是否出现任务无法归类、临时支持无处记录、审核人不清等问题,再配置某项目管理工具。

若团队规模较小,表格也能完成试点;当重复录入、权限管理和汇总耗时成为稳定痛点时,再评估系统化。判断标准不是工具是否功能齐全,而是规则能否被大多数人按时执行。

2. 工时应该按天填、按周填,还是月底补填?

我经常到周末才想起补工时,结果只能凭印象估算,细节也记不清。有同事主张月底统一填,觉得这样打断工作更少,但我想知道填报频率会怎样影响数据可信度。

优先采用每日记录、每周提交审核,不建议月底集中回忆。工时数据越晚补录,越容易把实际投入压成整数、遗漏沟通和支持工作,最终看似完整却不适合分析。可以把每日填报控制在几分钟内:记录任务、投入时长和必要备注;周五集中检查漏报与异常。

若团队处于试点阶段,可连续两周比较每日记录与周末补录的差异,例如统计逾期率、缺失项和审核退回原因。不要用“填得越细越好”作为目标;对短周期项目,按半天或小时记录通常已够用,只有需要成本核算或严格资源计划时,才有理由进一步细分。

3. 怎样避免工时填报变成监控员工的工具?

我担心团队把填报理解成考勤,开始争论每个人一天必须填满多少小时,甚至把短暂沟通也拆成很多条。我想用工时数据改善项目管理,又不希望它变成员工排名或处罚依据,该怎么设计?

先公开数据用途和禁用场景:工时用于估算项目投入、识别计划偏差和发现长期资源冲突,不单独用于判断个人绩效或在线时长。指标上优先看项目层面的计划与实际差异、未分配工作比例、反复出现的支持性工作,而不是简单比较个人总工时。

流程上允许记录会议、协作、维护等非交付事项,并设置清晰分类,避免为了填满时长而虚构任务。若数据被用于个人考核,员工会倾向于优化数字而非真实记录,数据质量反而下降;因此应让团队知道谁能查看明细、管理层报告展示到什么粒度,并定期复核数据用途是否越界。

4. 工时数据上线后,PMO用哪些指标判断流程是否有效?

我不想只看填报率,因为大家即使按时提交,也可能随手估算或把时间都记到同一个任务上。作为PMO,我该用哪些数据判断流程真正改善了项目管理,而不只是多了一项行政工作?

把指标分成数据质量、流程负担和管理价值三类。数据质量可看按期提交率、必填信息完整率、审核退回率,以及工时集中记在少数任务上的异常比例;流程负担可看单人每周填报耗时和审核等待时间;管理价值则观察项目计划与实际投入偏差、未计划支持工时占比,以及连续数周的资源冲突。

试点时建立基线,例如首周记录提交率、退回原因和平均填报耗时,运行四周后再比较,不要在没有基线时宣称流程已经改善。若提交率高但退回率和填报耗时也高,应先简化字段或分类;若数据质量稳定却没有任何计划调整或资源决策,问题可能不是填报流程,而是管理者尚未把数据纳入决策。

核心关键词

读者评论

段
段文博

我们试点时最难的不是员工填报,而是跨项目会议该归到哪里。分类定得太粗,项目成本不准;定得太细,大家又各选各的。建议先拿真实记录做一次分类演练,再上线规则。

田
田一凡

把工作日期和提交日期分开记录很有必要。我们以前月底补填后,填报率看起来不错,但任务说明几乎都写成“沟通”或“处理问题”,最后只能用于粗略统计,无法解释投入偏差。

秦
秦文博

工时不直接用于个人绩效这个边界值得提前说清楚。不过项目负责人确认也可能变成月底集中点通过,实际执行中或许要抽查退回率和确认耗时,才能判断核验环节是否真正有效。

文章包含AI辅助创作:填报工时怎么做?PMO流程优化:工时管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/559312
