项目计划里写着“后端工程师投入 100%”,周会上却连续三周有人说“这周排不开”;项目负责人看板上还有 12 个空闲人天,交付日期仍然一再后移。做 Capacity(资源容量与负载)规划时,我最常见到的矛盾不是团队真的缺人,而是计划中的“可用”与现实中的“能交付”不是一回事。落地的关键,不是把每个人排满,而是用统一口径识别有效容量、需求冲突和风险缓冲,再把资源决策嵌入项目节奏。
本文案例数据为情景模拟,用于演示计算与判断方法,不代表特定企业的真实经营数据。
一、先讲结论:Capacity 管理不是排满日历
1. 资源负载的目标是提高承诺可信度
我判断一套 Capacity 方案是否有效,首先不看资源利用率有没有达到 100%,而看三个更贴近交付的结果:团队承诺是否稳定、关键角色是否有持续超载、需求变化时负责人能否及时做出取舍。把每个人的日历填满,可能只会让计划看起来精确,却不能保证工作能按期完成。
Capacity 管理的基本关系可以写成:可承诺容量 = 可用工作时间 − 固定占用 − 必要缓冲;资源负载率 = 已承诺工作量 ÷ 可承诺容量。这里的“已承诺工作量”应来自有范围、有负责人、有估算依据的工作项;“可承诺容量”则要扣除会议、支持、休假、运维和跨项目协作等现实占用。
若只拿名义工时做分母,团队看起来可能长期有余量;若把所有时间都视为可交付时间,项目负责人便会在每次临时需求到来时发现计划无法兑现。容量数字的价值不在于预测每个人每小时做什么,而在于提前揭示承诺的边界。
2. 先统一三个口径,再谈工具
启动前,我会要求项目负责人、职能经理和团队成员先对三个定义达成一致:统计周期是什么、工作量按什么单位估算、什么情况下才算资源已承诺。缺少这三项,系统里的负载图只会把口径分歧画得更漂亮。
- 周期:建议从两周或一个月开始。周期太短会被日常波动干扰,太长则无法捕捉需求变更。
- 工作量:可用人天、小时或团队点数,但同一张容量表中不要混用;团队点数适合迭代团队内部相对估算,不宜直接换算成跨团队人天。
- 承诺状态:区分已批准、候选和待评估工作。只有已批准且有明确负责人、范围与时间窗的工作,才进入正式负载。
我倾向于把容量规划分成“预测”和“承诺”两层:预测用于看趋势、寻找冲突;承诺用于对外说明在当前假设下能交付什么。两层数据可以相关,但不能混为一谈,否则一个尚未批准的需求就可能挤占正式项目的容量。
3. 首批目标应是减少意外,而非追求精确
Capacity 落地的第一阶段,建议把目标设为“提前发现关键岗位冲突”,而不是“精准预测每位成员每天的产出”。前者能够通过较少数据实现;后者不仅难以验证,还容易把管理变成个人时间监控。
若一项方案要等到每个人每天登记所有活动才能运行,它的维护成本通常已经超过早期价值。我更愿意先用角色、周或迭代作为粒度,在团队回顾中验证容量假设,再逐步细化到个人和任务。

二、背景与场景:为什么项目负责人会低估资源冲突
1. 一个看似有余量、实际上已超载的项目组合
以下案例是依据常见项目组合管理问题构造的情景模拟。我假设一家有 120 名员工的中型软件企业,产品、研发、测试和实施团队并行支持多个版本与客户项目。人数达到百人以上后,项目负责人通常不再只管理一个团队的任务,而要与产品线、职能部门、客户交付和运营支持共同协调。
项目组合中有三个重点工作:新版本功能开发、重点客户交付和既有系统稳定性治理。表面上,研发团队每周合计可投入 400 小时;扣除会议、休假、支持后,实际可承诺容量约为 280 小时。三个项目分别申报 120、110、75 小时,总需求为 305 小时,超出容量 25 小时。由于每个项目只看自己的计划,冲突最初没有在单项目排期中显现。
更麻烦的是,容量不是均匀分布的。三个项目都需要同一位资深架构师参与评审,另有两位测试工程师同时承担版本验证和客户验收。团队总量看起来只超出约 9%,但关键角色的局部负载已接近 140%。这就是“总体容量够用,关键路径仍然堵塞”的典型情形。
2. 多项目并行时,角色瓶颈比总人数更重要
总人力是粗粒度指标,角色容量才决定很多工作的实际排队时间。增加一位尚未熟悉业务的工程师,未必能立刻分担架构评审;把开发人员调去测试,也不一定能在当期提高验收产能。项目负责人若只看团队合计人天,很容易把技能差异、上下游依赖和熟悉度当成可互换的空白。
因此,我会至少分两层看负载:第一层是团队或职能的总量,用于判断整体需求是否超出供给;第二层是关键技能与关键角色,用于定位真正的约束点。若团队总容量充足、关键角色过载,方案往往是调整顺序、减少并行、设立替补或缩小范围,而不是笼统地要求“再多投入一些”。
3. 组织规模越大,容量信息越需要有治理边界
在 100 人以上组织里,项目负责人通常依赖多个团队提供资源信息。不同部门可能分别使用工时表、迭代计划、电子表格和项目管理平台;同一名成员可能同时被登记为“可用”“预留”和“已投入”。容量治理的难点因此不只是计算,还包括数据责任、更新节奏和跨部门协调规则。
以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,项目团队可将工作项、迭代、负责人和计划容量关联起来,帮助负责人在一个协作环境中查看需求与执行状态。工具能降低信息分散造成的核对成本,但不能替组织决定谁有优先权,也不能自动解决职能经理与项目负责人的授权边界。真正的落地仍要先约定规则,再配置字段和视图。

三、常见误区:负载表做得越细,不一定越能交付
1. 把 100% 利用率当成最佳目标
资源利用率达到 100%,听起来像是没有浪费,实际却意味着计划没有为变更、故障、评审返工和估算偏差留下空间。若每位关键成员都排满,任何一个临时问题都会把后续任务整体推迟。局部超载还会让团队在多任务之间频繁切换,表面上同时推进,真正完成的工作却减少。
我会把“高利用率”和“高流动效率”分开看。前者衡量资源是否被占用,后者关心工作从开始到完成的等待和阻塞。对于知识工作团队,持续满载可能提高可见的忙碌程度,却未必提升交付吞吐量。Capacity 应用于判断是否留有合理余量,而不是制造每个人都必须满负荷的压力。
2. 把成员工时等同于项目产出
同样投入 20 小时,结果可能是完成一个已拆解的常规任务,也可能只是澄清需求、排查依赖或等待决策。项目工作不是把工时相加就能预测交付日期;工作之间的依赖、返工概率、角色稀缺性和决策时延,都会改变结果。
因此,容量规划应与范围和交付状态相连。工时可以作为资源占用的估算单位,但不应被误解为价值、效率或个人绩效的直接指标。若一个团队被要求不断提高利用率,成员可能倾向于把工作估得更满、隐藏支持任务,最终降低数据可信度。
3. 把“已安排”当成“已确认”
计划表上写了负责人,不代表该负责人已确认可投入;负责人确认了,也不代表任务边界、依赖和验收标准都清楚。把候选工作提前计入正式承诺,会让容量表虚增负载;反过来,把口头承诺遗漏,又会制造虚假的空闲。
我建议至少区分“候选、待确认、已承诺、执行中、完成或取消”几个状态。容量报表需要明确哪些状态参与统计,并能追溯状态变更。尤其在客户项目或跨部门项目中,不能仅凭项目负责人的排期视图推断资源已得到职能部门确认。
4. 用个人平均值掩盖峰值和技能约束

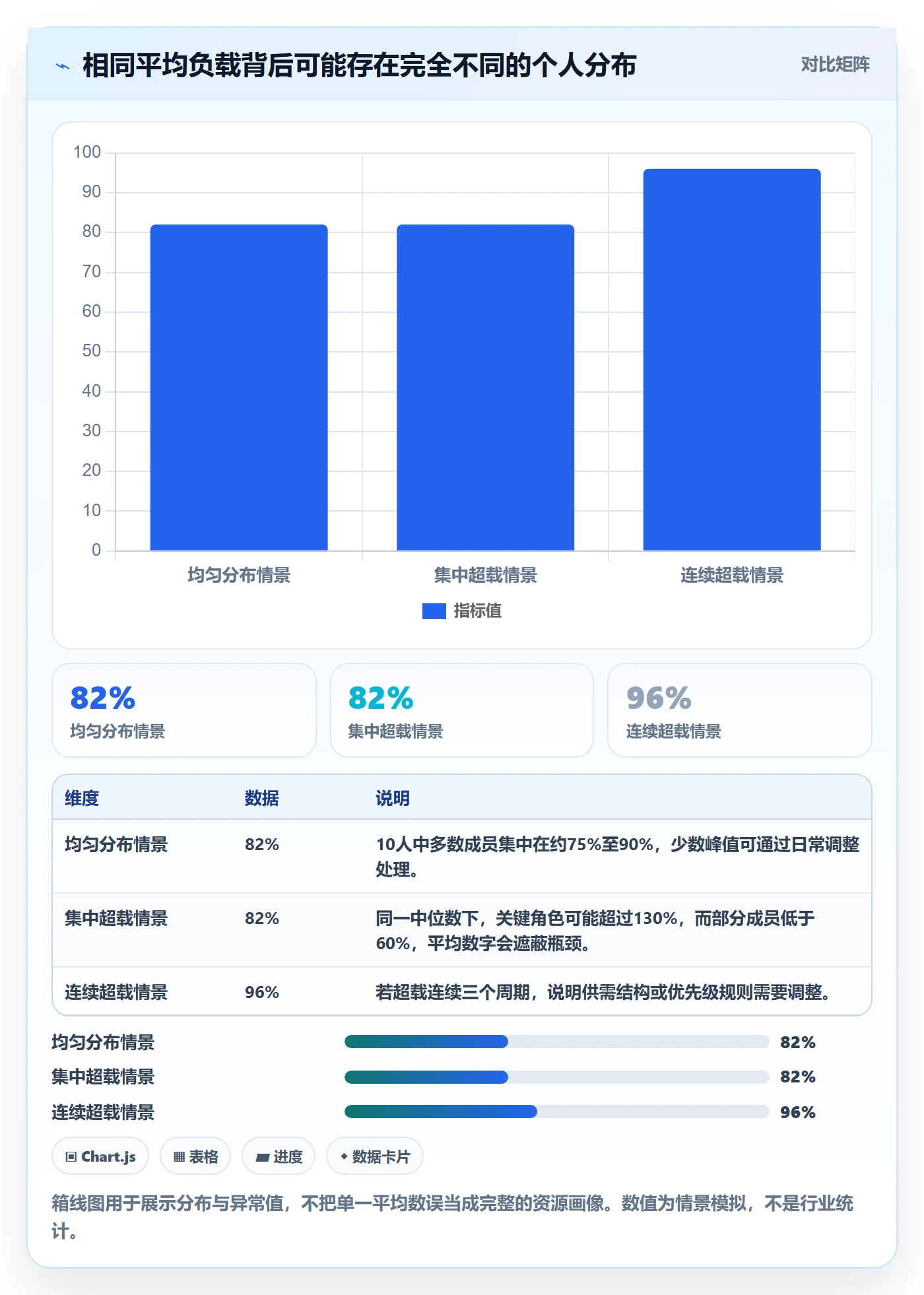

以团队平均负载判断是否安全,常会掩盖关键岗位的峰值。平均每人负载 80%,可能意味着多数成员在 70% 左右,也可能意味着一半成员空闲、一半成员过载。两种分布对交付的含义完全不同。
我会同时观察平均值、中位数、超载人数、连续超载周期和关键技能负载。对短期紧急任务,单周超过基准可能可以接受;连续多个周期超载则是结构性问题,应调整范围、优先级或能力供给,而不是把一次高峰当成团队常态。

5. 把工具上线当作流程落地
系统可以集中任务、人员、迭代和容量信息,但它不会替团队选择估算口径,也不会自动判定临时需求应由哪个项目让路。若组织没有明确更新责任和决策机制,工具初期可能带来更多重复录入:成员填工时,项目负责人维护排期,职能经理又在表格里维护一份“可信版本”。
我通常先确定唯一的数据责任链:谁维护工作项范围,谁确认成员可用时间,谁批准跨项目优先级,谁负责处理超载告警。工具配置围绕这条链展开,而不是为了“看起来功能齐全”把所有字段一次性加满。
四、专业判断逻辑:从输入、容量、需求到决策
1. 先定义规划对象和时间粒度
Capacity 规划可以面向个人、角色、团队或项目组合。初次落地时,我倾向于从团队与关键角色切入,再逐步细化到个人。若一开始就做个人级日历预测,组织需要承担大量维护成本,而且容易引发“被监控”的感受;若只看项目总量,又无法找出具体瓶颈。
时间粒度取决于工作节奏。研发迭代常用一至两周作为短周期,季度计划则适合按月观察趋势。容量预测周期要与决策周期匹配:如果资源调整至少需要四周审批,按周看见超载也不够,负责人应向前看更长的窗口。
2. 计算名义容量、有效容量和可承诺容量
我把容量分成三个层次,避免“40 小时工作周”被直接拿来排项目。名义容量是标准工作时间;有效容量扣除固定会议、休假、培训、日常支持等可预见占用;可承诺容量再扣除交付所需的风险缓冲。缓冲不是偷懒,而是承认知识工作中的不确定性。
例如一名全职成员每周名义工时 40 小时,预计会议 6 小时、支持 4 小时、评审协作 3 小时,休假折算 2 小时,则有效容量为 25 小时。若当前项目需要保留 20% 缓冲,可承诺容量约为 20 小时。这个计算并非要求成员每周只工作 20 小时,而是提醒项目负责人,不应在预测中把全部有效时间都提前承诺出去。
(1)把固定占用分类,而非笼统打折
常见做法是统一把团队容量打八折,优点是简单,缺点是无法说明差异。运维岗位、客户实施和产品研发的支持占用并不相同;同一个团队在版本发布周与常规周的会议、缺陷处理和协作负担也可能不同。能分类就分类,暂时无法细分时才用统一折扣作为临时假设。
(2)把缓冲与不可预见工作分开
支持工单、发布值守等可预测工作应作为容量扣减项,而不是塞进“缓冲”。真正的缓冲用于估算误差、未决依赖和不可预见变化。若所有占用都归为缓冲,团队无法判断容量损失来自业务常态还是计划风险,也就无法提出针对性的改进。
3. 用负载率识别压力,但不要把阈值当成通用定律
负载率可以帮助排序风险:低于组织设定的舒适区,通常有机会接纳新需求;接近上限,需要核对假设和依赖;超过 100%,意味着计划工作量超过可承诺容量。但“80% 安全、100% 危险”并非跨行业通用标准。不同团队的工作波动、值班责任、发布节奏和技能结构都不一样。
我会把阈值设为试行规则,并用过去几个周期的数据校准。例如,某团队如果每个迭代都因支持工作损失约 15% 计划容量,则其规划基线应当显式反映这部分工作,而不是每次迭代后都将偏差归咎于执行不力。阈值的意义是触发讨论,不是替代判断。
4. 先识别瓶颈,再决定增加供给还是减少需求
发现负载超出容量后,项目负责人要区分这是总量问题、技能问题、时间窗口问题,还是优先级问题。总量问题可以考虑缩小范围或增加有效供给;技能问题可能需要专家支持、培训或替补;时间窗口问题应调整依赖与里程碑;优先级问题则需明确哪个项目让路。
我反对把“加人”作为超载后的默认方案。新人融入、知识传递和协作成本会消耗现有成员的时间,短期内甚至降低团队可用容量。只有任务能够拆分、知识可转移、培训成本可接受,而且新增人员的有效贡献能赶上关键日期时,加人方案才有意义。
5. 让数据触发决策,而不是只生成红黄绿状态

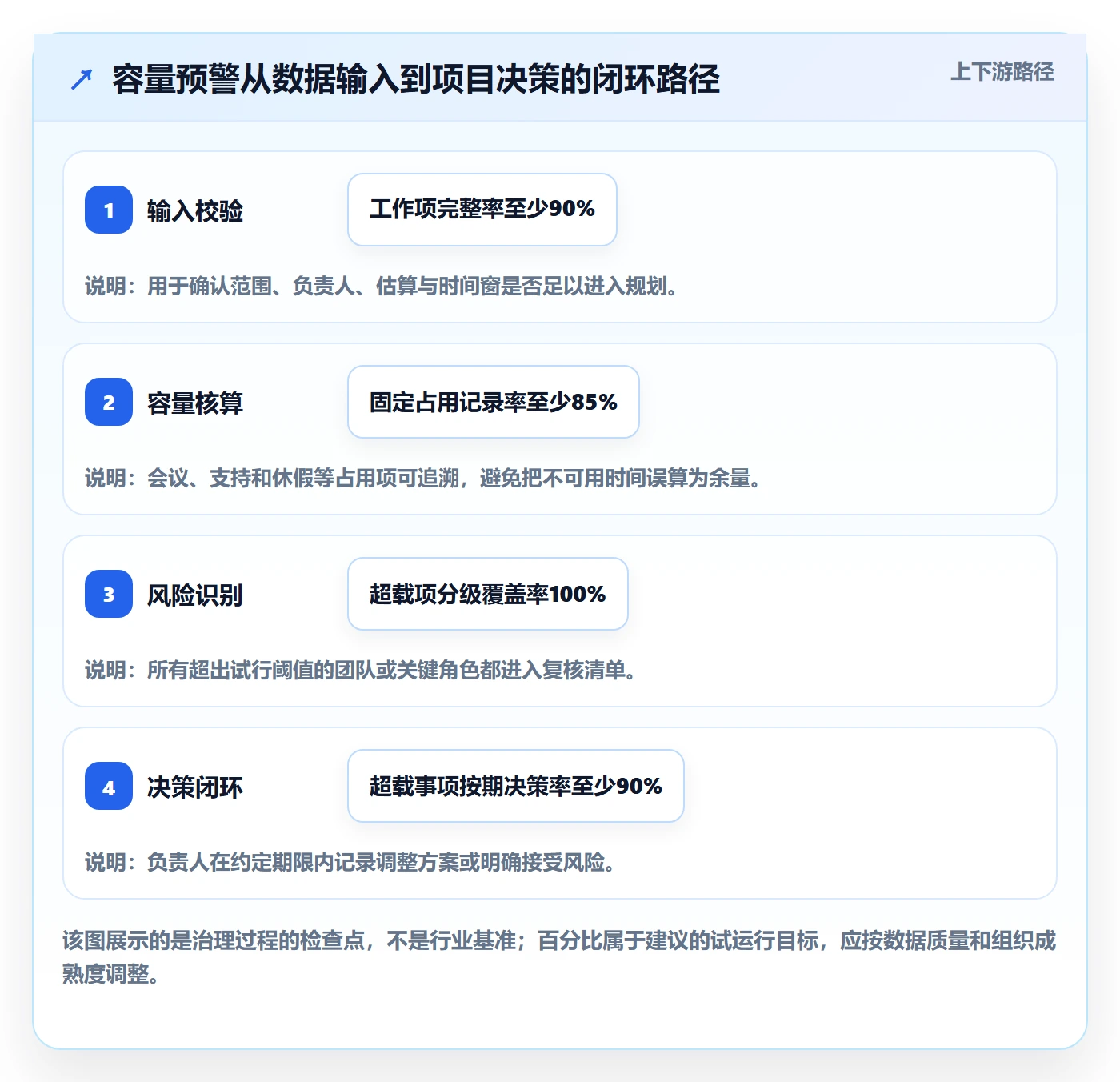

负载图表的作用是提出问题:谁的负载连续超标?哪个项目占用了共享技能?哪个假设与实际偏差最大?真正的治理动作要落实为决策记录:改了什么范围、由谁批准、从哪个周期开始、风险由谁承担。
如果一个告警没有负责人、处理期限和后续复查,它只是颜色变化。成熟的做法是把超载状态关联到可执行的选项,例如调整优先级、拆分交付、替换角色、延后低价值工作或保留当前计划并接受风险。

五、案例拆解:如何把 25 小时超额转成可执行取舍

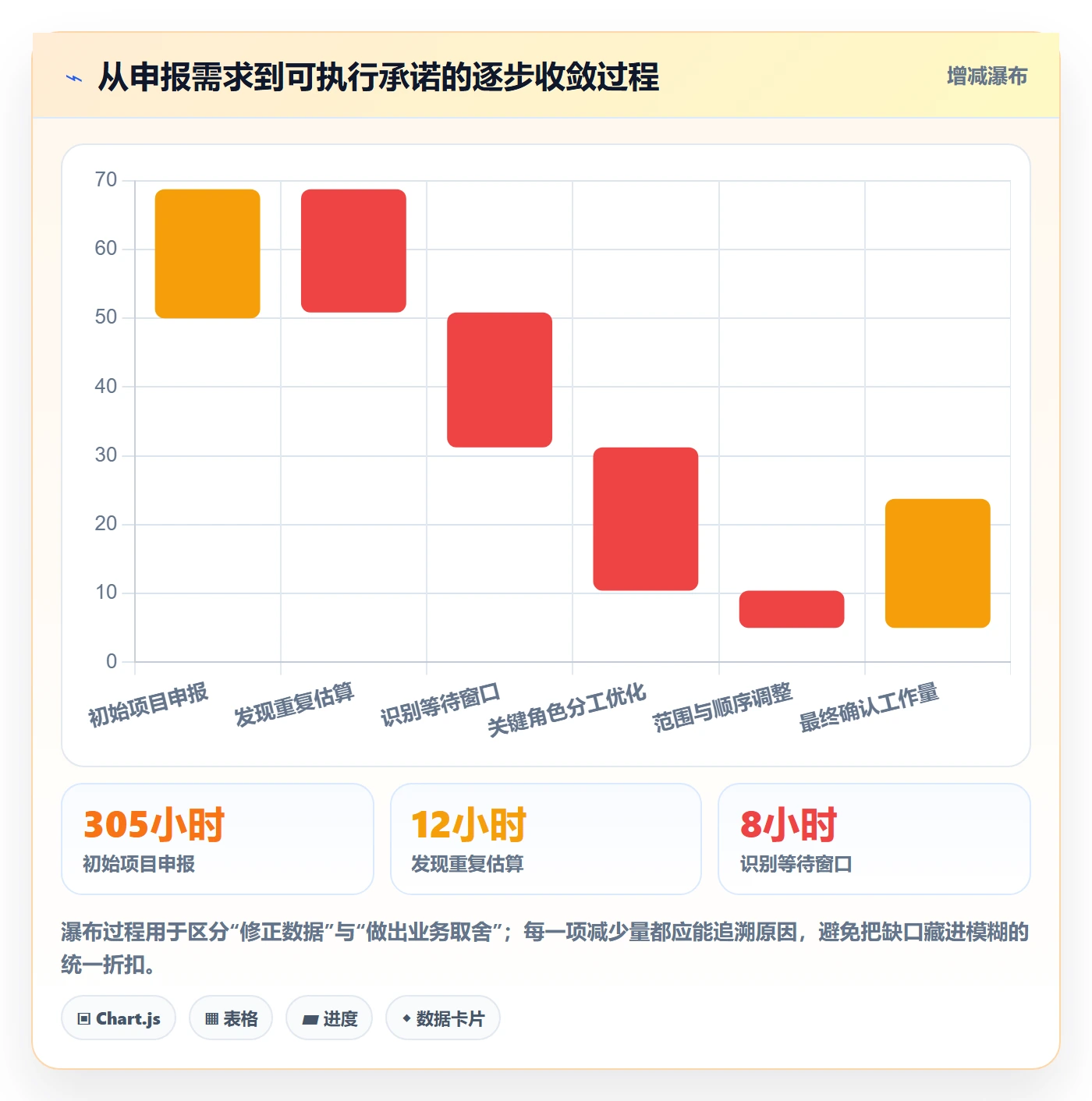

1. 先验证需求估算和容量假设

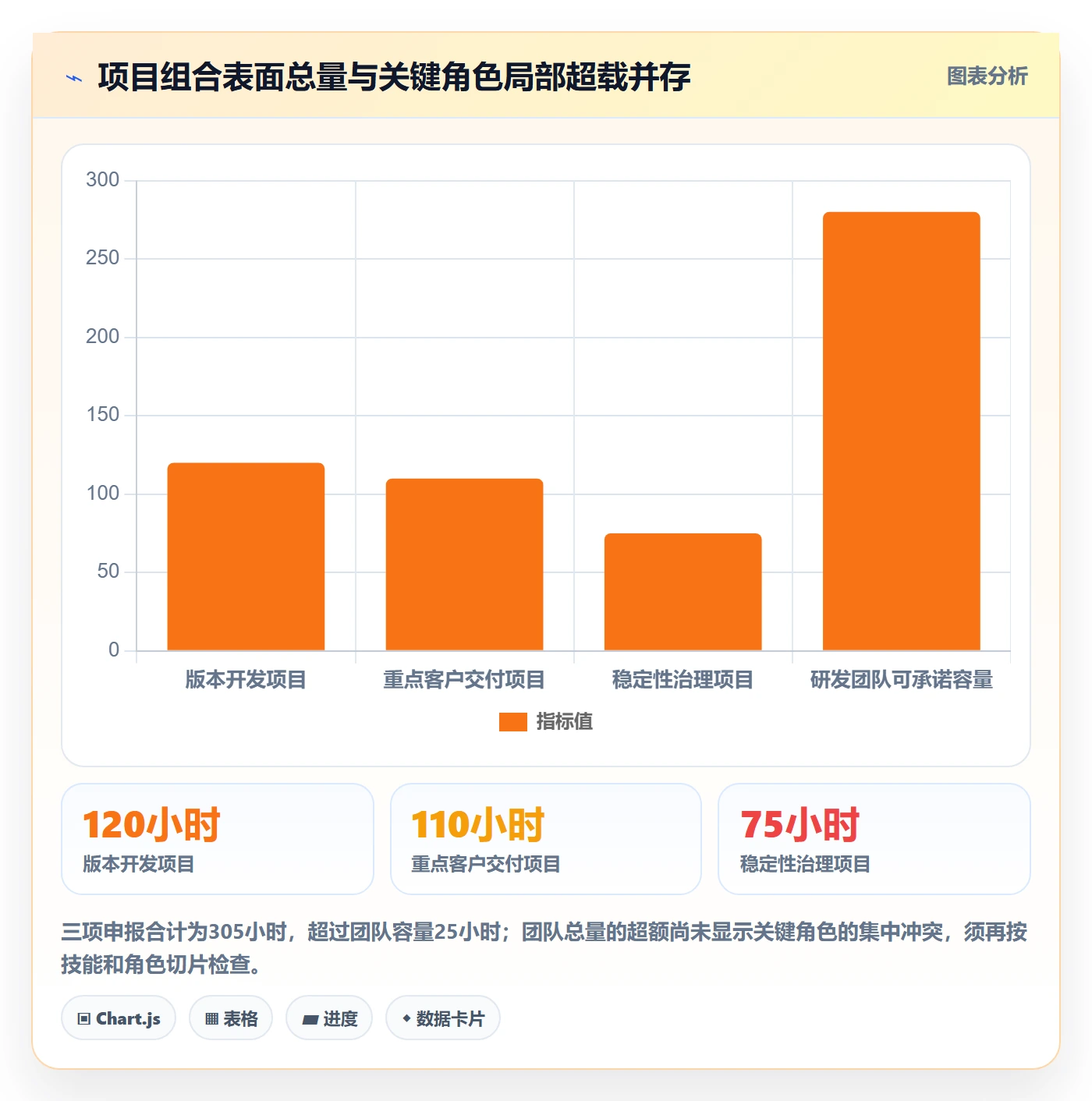

回到前面的情景模拟,三个项目合计申报 305 小时,团队可承诺容量为 280 小时。我的第一步不是立刻削减 25 小时,而是检查需求是不是重复计算、固定占用有没有遗漏、任务估算是否包含必要评审,以及这些工作是否真的要在同一周完成。
检查后发现,稳定性治理项目中有 12 小时的分析工作与版本开发项目重复,项目负责人原先分别估算了同一组日志排查;另外,某项客户交付任务尚未拿到验收环境,预计有 8 小时会在等待期间无法有效推进。修正后,明确的并行需求从 305 小时降至 285 小时,但仍超过容量 5 小时。重复计算被消除,不代表团队已经有余量。
2. 用角色负载而非只看团队合计安排工作
接下来按角色切片。架构师可承诺时间为 20 小时,三个项目初始合计需要 27 小时;测试人员可承诺时间为 48 小时,项目申报需求为 56 小时。其他研发角色在总量上尚有空间,但由于部分任务依赖架构评审和验收,不可能简单地将未占用时间替代这些稀缺技能。
我们先把非关键路径上的架构评审拆为异步预审与一次集中决策会,减少重复沟通;再让一位熟悉模块的高级工程师负责常规设计检查,架构师只处理高风险方案。这样并不是把专业工作降格,而是把稀缺专家时间用在真正需要其判断的环节。
3. 通过范围、顺序和替补三种手段恢复可承诺计划
在案例中,我会要求三个项目负责人共同评估工作优先级,而不是分别争取资源。最终选择保留客户验收里程碑,将版本开发中的两个非关键增强项延后一个迭代;稳定性治理保留高风险修复,低风险优化转为候选工作。同时指定测试替补提前参与需求评审,减少后期返工。
调整后,本周期确认工作量为 266 小时,可承诺容量仍按 280 小时计算,留下 14 小时用于预计波动。这里的 14 小时不是“闲置配额”,而是有意识保留的容量空间;若本周没有突发事项,可用于提前验证下个周期的高风险工作,但不宜在周初立即承诺给另一项长期任务。
| 情景模拟中的处理方式 | 对容量的影响 | 交付收益 | 主要代价或风险 |
|---|---|---|---|
| 消除重复估算 | 减少12小时重复申报 | 不牺牲范围,直接改善需求准确性 | 需要确认不同项目是否确实复用同一工作成果 |
| 调整评审分工 | 释放架构师约5小时 | 让稀缺专家聚焦高风险判断 | 替补人员需具备足够领域知识,且决策边界要清晰 |
| 延后非关键增强项 | 本周期减少约12小时需求 | 保护客户验收与高风险修复 | 增强项推迟后可能影响后续版本节奏 |
| 保留容量缓冲 | 计划内保留14小时 | 降低突发支持挤占关键路径的概率 | 需要向业务方解释缓冲的用途和复核时点 |
4. 连续观察偏差,决定是否调整基线
执行期间,项目负责人每周检查一次实际占用与计划偏差。若支持工单连续两个周期比假设多 20%,就要重新评估支持容量,而不是不断提高成员个人负载率。若偏差主要来自一次性发布故障,则应作为特殊事件记录,不必立即永久下调团队基线。
案例复盘时,我们不把“计划 266 小时、实际 280 小时”简单判为预测失败,而是拆解超出的 14 小时来自何处:多少是需求变化,多少是返工,多少是估算偏差,多少是组织等待。只有找到偏差来源,下一轮容量模型才会比上一轮更好。

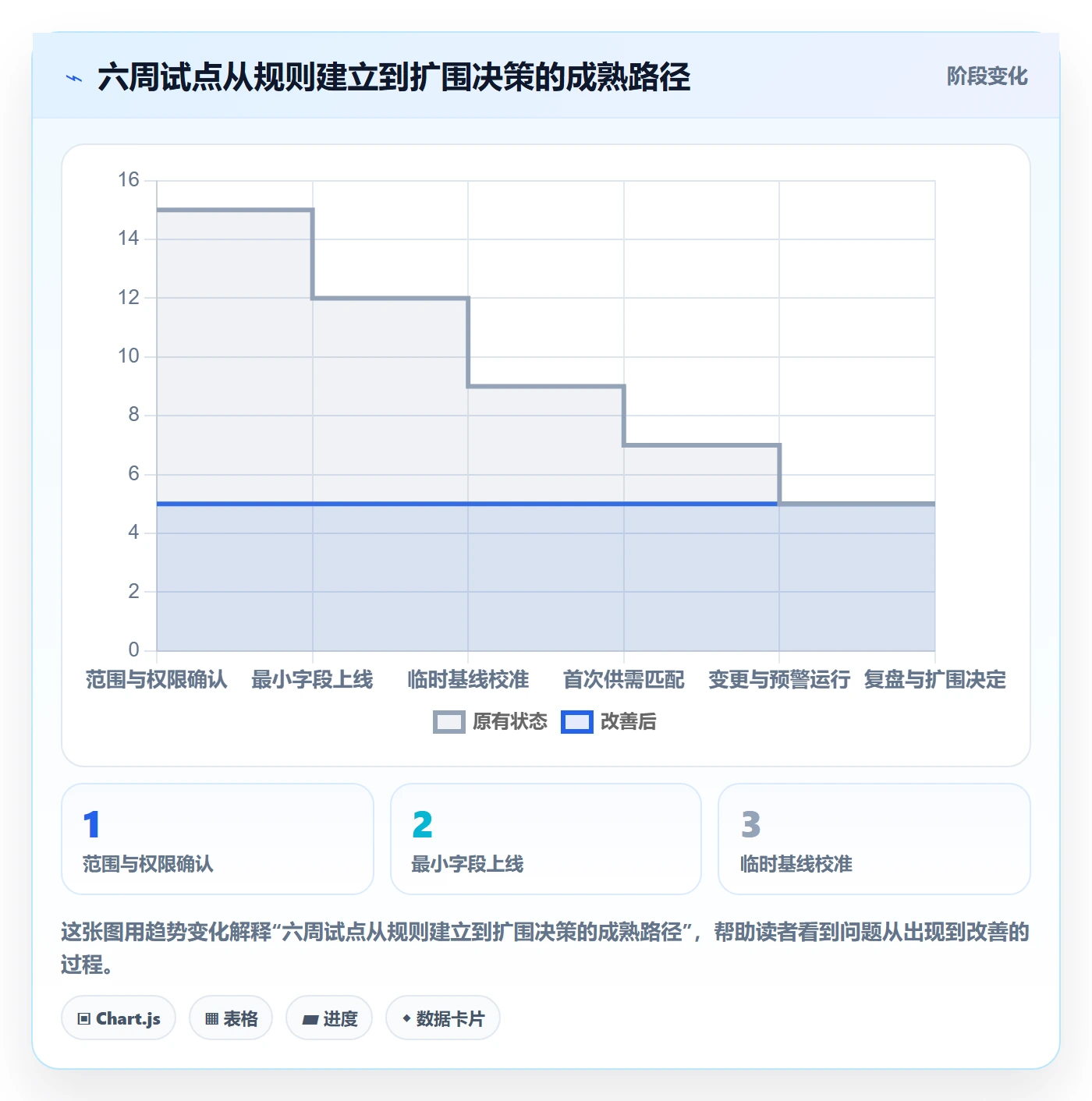

六、落地步骤:用六周建立可复用的资源负载机制
1. 第一周:界定范围、角色和决策权限
第一周先选一个有代表性的项目组合,而不是全组织一次铺开。明确参与团队、关键角色、规划周期、工作量单位和决策会议。尤其要写清楚:项目负责人可以自行调整什么,跨项目优先级由谁批准,职能经理负责确认什么资源信息。
试点范围应足以暴露真实冲突,又不至于复杂到无法复盘。可以选两至四个依赖共享角色的项目,覆盖一支稳定团队和一项临时支持责任。若试点只包含一个独立团队,可能验证了容量表的可用性,却没有验证跨项目决策机制。
2. 第二周:建立最小可用的数据字段
容量数据先追求“够用且能维护”,而不是“字段齐全”。最小字段一般包括:成员或角色、可用时间、固定占用、已承诺工作量、工作状态、项目优先级、时间区间和估算来源。对关键工作再补充依赖、风险和替补安排。
可在 PingCode 等项目管理平台中,将项目工作项、迭代计划、负责人和时间区间关联起来,按团队或角色查看需求;若组织已有稳定的人事和考勤数据,也可以在符合权限与隐私规则的前提下复用必要信息。不要把考勤系统的在线时间直接当作项目容量,也不要在未明确目的和访问权限前汇入个人敏感信息。
3. 第三周:回看历史,设定临时基线
如果有过去 6 至 12 周的计划与实际记录,可以按角色或团队估算会议、支持、返工和休假造成的容量损失。历史数据不完整时,不必假装精确;先标注为“临时基线”,由团队成员和职能负责人共同确认,之后用实际偏差滚动修正。
基线中应标注统计口径。例如“支持占用每周约 4 小时”究竟包括线上故障、客户咨询还是内部答疑?如果口径不同,跨团队比较就没有意义。对外报告必须附上口径,避免某个团队因为记录更完整而看起来“产能更低”。
4. 第四周:进行首次需求负载匹配
先把已批准工作与可承诺容量做匹配,再把候选需求放在独立视图中。发现超载时,要求负责人给出至少两个可选方案:减少或延后范围、调整依赖顺序、替换或补充角色、增加协作成本后接受风险。单纯报告“需要更多人”不算完整方案。
这次匹配会议不应变成逐人逐任务的长时间排期会。我更推荐按“团队,关键角色,项目时间窗”三级展示,让讨论先聚焦影响交付的瓶颈,再对确有必要的成员任务进行细看。单次会议控制在可做决定的范围内,未决事项明确责任人和回访时间。
5. 第五周:运行预警和变更登记
在试点中,告警规则应少而明确。比如关键角色超出可承诺容量、同一成员被两个项目同时指定为唯一负责人、关键依赖没有确认、某工作在当前周期内反复变更估算。每类告警都应对应处置动作,不必为了系统显得智能而设置大量难以解释的颜色等级。
需求变化发生时,保留原计划与新计划的差异:什么发生了变化,谁提出,谁批准,影响了哪些工作。没有变更记录,月底看到的实际与计划差异就无法解释,团队会把流程问题误认为估算能力问题。
6. 第六周:回顾偏差,决定扩围还是修正
六周并不一定足以证明一套容量模型长期有效,但通常足以发现字段负担、角色冲突和决策延迟。回顾时重点问四个问题:团队是否提前看见风险?数据是否有人持续维护?预警是否产生了真实决策?维护成本是否值得?
若风险看见了却无人能拍板,先解决授权;若容量数据经常过时,先简化更新;若数据稳定但预测偏差持续较大,再改进估算和缓冲。不要把所有问题都归结为工具缺少一个报表或自动化规则。

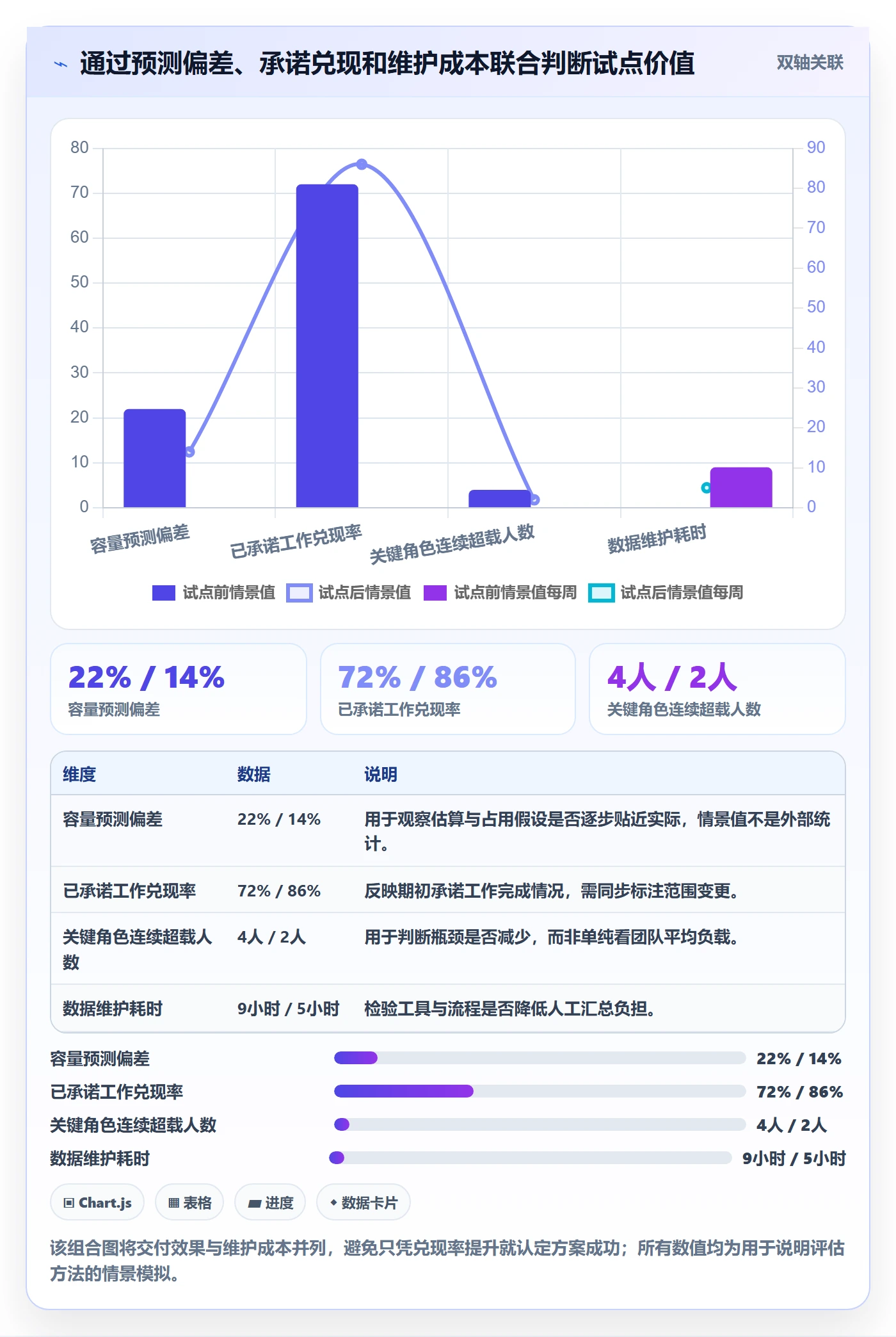

七、监控与复盘:用结果指标验证容量方案有没有价值
1. 监控指标应覆盖预测、交付和维护成本
只看资源利用率容易诱导团队追求满载;只看按期率又可能忽略范围被压缩、返工增加或成员持续超负荷。Capacity 方案需要一组彼此制衡的指标,至少包括预测偏差、关键角色超载、承诺兑现、变更频率和数据维护成本。
我会把指标分成三类:领先指标用于提前发现风险,例如未来四周关键角色负载;过程指标用于判断执行是否按规则运行,例如超载事项的决策时长;结果指标用于检查交付质量,例如计划兑现率、延期原因和返工比例。这样既能看到风险,也能判断措施是否有效。
| 指标 | 计算或观察方式 | 使用时的提醒 |
|---|---|---|
| 容量预测偏差 | 计划工作量与周期结束实际占用的差异 | 应区分需求变化、等待、返工与估算误差 |
| 关键角色超载周期数 | 关键技能超过试行阈值的连续周期数 | 单次峰值与长期结构性超载需要不同处理 |
| 承诺兑现率 | 完成的已承诺工作量占期初承诺工作量的比例 | 范围变化需单独标注,避免通过删任务美化结果 |
| 超载决策时长 | 从发现冲突到记录有效决策的时间 | 有预警却长期没有决策,通常是授权问题 |
| 数据维护耗时 | 团队每周期用于维护容量数据的总工时 | 若维护耗时持续增长而决策价值不变,应简化模型 |
2. 让预测偏差变成可学习的信息
预测偏差不是天然的坏消息,它是调整模型的材料。比如项目预计需要 40 小时,实际用了 56 小时,单独看只能知道偏差为 16 小时;进一步分类后,才知道其中 8 小时是客户新增范围、5 小时是等待接口、3 小时是返工。三类原因分别对应范围控制、依赖治理和质量改进。
如果长期只汇总“超时百分比”,团队很容易把所有偏差都归到估算不准,进而不断扩大缓冲,导致计划失去可解释性。复盘记录应包含原因分类、影响时长、责任环节和下一步改变,而非简单要求个人“估得更准”。
3. 维护成本也是 Capacity 方案的产出指标
一套计划若使项目负责人每周花几个小时手工汇总多份表格,团队成员还要重复填写工时,表面上有了更细的数据,组织成本却可能上升。落地后应持续衡量数据获取、整理、核对和解释需要多少时间。
如果工具之间暂时无法集成,可以先把更新频率控制在每周一次,只对高风险角色和已承诺工作做重点核对。对不影响决策的信息,不必追求实时刷新。实时数据的价值取决于组织是否能实时做出资源决定;如果决策每两周才召开一次,分钟级同步通常不会带来同等收益。

八、不同情况下的行动建议与方案取舍
1. 单团队、需求较稳定:先做轻量容量盘点
如果团队规模较小、主要服务一个产品或项目,需求变化有限,可以先用团队级容量表和两周滚动计划。记录成员可用比例、固定支持占用、已承诺工作和关键依赖即可,不必立即建立复杂的个人技能矩阵。
这种方案的优点是启动快、维护负担低;缺点是对跨项目冲突的预警能力有限。若未来出现多个负责人共享同一批成员,就应升级到按角色或项目组合查看,而不是不断给现有表格增加手工备注。
2. 多项目并行、共享专家紧张:优先做角色级规划
当多个项目同时依赖架构、测试、数据、安全或实施专家时,团队总容量不是首要视图。应先把稀缺技能的可用时间、项目窗口和任务依赖呈现出来,再由项目组合负责人决定优先顺序。
这类组织适合建立跨项目的容量评审节奏,例如每周或每两周处理未来四至八周的共享资源风险。优点是更早识别局部瓶颈;代价是需要跨团队授权和共同的数据定义。若缺乏统一决策人,角色级视图只会让冲突更清楚,却不一定能让冲突消失。
3. 客户支持和运维占比高:先建立需求类别基线
对支持工作波动较大的团队,我不建议把全部突发事项都塞入项目计划。先分类统计线上事件、客户咨询、常规维护和版本发布工作,观察几个周期的频率与耗时,再设定基础预留容量和升级机制。
如果重大故障发生频率低但影响高,可以设定应急容量和轮值安排;如果日常支持稳定占用较多时间,应把它作为正式工作流管理。两者不能都以“临时工作”名义处理:前者需要应急响应,后者需要长期容量配置和服务优先级。
4. 需求波动大、创新工作多:采用场景预测而非单一承诺
探索型项目很难在早期准确估算全部工作量,硬性承诺一个完整周期的个人计划并不现实。可以按基础、预期和高需求三种情景评估容量,例如明确最低可交付范围、常规预期范围和需求扩大时需要取消的工作。
这种方式的好处是把不确定性摆到台面上,避免假精确;代价是业务方必须接受条件式承诺,并参与范围取舍。场景预测不等于不做计划,而是明确计划依赖哪些假设、触发什么调整。
5. 个人工时数据敏感或抵触明显:从团队级视图开始
如果成员担心容量数据被用于个体绩效排名,应先明确用途边界、访问权限和保留期限。首期可以只展示团队或角色负载,不展示个人日历;只有在工作交接或关键依赖需要时,才开放必要的个人信息。
Capacity 数据适合支持承诺与资源协调,不适合简单比较谁“更忙”或谁“产出更高”。若管理者无法承诺不把粗糙工时数据用于个人排名,成员很可能减少真实报告,最终让模型失去可信度。
6. 组织刚开始做资源管理:不要一开始追求全公司统一模型
不同工作类型的节奏和产出方式并不相同,研发、实施、市场活动和运营支持未必适合用同一套估算单位。早期可以统一最基本的状态、周期、责任人和优先级定义;在团队内部保留合适的工作量口径,再通过可解释的角色容量做组合管理。
统一的价值是让决策可比较,不是要求所有岗位使用同一种产出模型。过早把所有工作压成同一个“小时数”,容易造成虚假的精确和不公平的横向比较。
| 组织情形 | 优先策略 | 主要收益 | 需要接受的取舍 |
|---|---|---|---|
| 单团队且工作稳定 | 团队级轻量容量盘点 | 启动快、数据维护成本较低 | 跨项目与稀缺技能冲突识别有限 |
| 多项目共享专家 | 角色级容量与组合评审 | 能显露关键路径瓶颈 | 需要统一优先级和跨部门授权 |
| 支持工作波动明显 | 分类统计并显式预留支持容量 | 减少临时工作反复挤占项目计划 | 要承担分类记录和应急规则维护 |
| 探索型需求占比高 | 采用多情景预测与条件式承诺 | 更真实地呈现不确定性 | 业务方需接受范围随证据调整 |
| 成员对个人数据有顾虑 | 先从团队和角色层级展示 | 更容易建立信任与真实反馈 | 部分个人级冲突需要人工核实 |
九、结尾:先把冲突看见,再决定是否增加人手
我对 Capacity 落地的核心判断是:一张负载图不会自动提高产能,但一套可追溯的容量决策机制,能减少组织把超载误判成执行不力的概率。项目负责人真正需要的不是一份看起来精密的个人日历,而是知道哪些工作已经承诺、哪些角色构成瓶颈、哪些假设正在失效,以及谁有权决定取舍。
先从一个有共享资源冲突的项目组合试点,统一工作量单位和承诺状态;再扣除会议、支持、休假与必要缓冲,按团队和关键角色检查负载;发现超额时,依次核对重复需求、依赖窗口、范围优先级和替补能力;最后用预测偏差、兑现情况、超载持续时间与维护成本复盘。这个顺序通常比先买工具、先追求满载、再要求团队解释延期更有效。
下一步可以从本周的计划会议开始:选出未来四周最容易冲突的三个项目,列出共享的关键角色,估算其实际可承诺容量,并要求每个超载项带着至少两个取舍方案进入决策。先让“我们缺多少资源”变成可验证的问题,再讨论加人、延期或缩范围;这是 Capacity 从排表走向管理能力的起点。
常见问题解答(FAQ)
1. 项目负责人落地资源负载管理,第一步应该做什么?
我负责的项目经常出现有人看起来很忙、关键任务却没人接的情况。想做资源负载管理,但担心一开始就要求团队填很多表,最后数据没人维护;有没有更轻量的起步方法?
先别从搭复杂模型开始,先选一个真实项目,盘清未来4至6周的任务、负责人、预计投入和关键节点。可以用一个小型交付项目试跑:假设团队有6人,每人每周可用于项目的时间按30小时估算,而不是按40小时满额计算;会议、支持和临时事务通常会占掉一部分产能。
每周用15分钟核对任务变化和实际投入,连续运行两周后再调整估算口径。判断是否值得扩展,不看表格有多完整,而看负责人能否更早发现任务冲突,并据此调整优先级或交付日期。
2. 如何判断一个人的负载是真的超载,而不是工时估算偏差?
我看到排期表里同事下周已经排满,实际却有人说还能接活,也有人明明只排了七成却总是延期。我不确定该按排期比例判断,还是应该看任务难度和依赖关系。
不要只用“已排工时÷可用工时”下结论。建议同时看三项:连续数周的投入比例、任务切换与依赖、关键工作是否被压在同一时段。比如某人下周排了27小时、可用项目时间为30小时,表面负载是90%;若其中12小时用于多个紧急任务之间的切换,实际可用于深度工作的时间可能更少。
相反,单一且边界清晰的交付任务即使排到90%,也未必构成同等风险。实操时把超过85%的连续高负载视为复核信号,而非自动判定超载,再与本人核对工作类型、外部支持和延期风险。
3. 多项目争抢同一名关键成员时,项目负责人怎样做资源取舍?
我手上两个项目都依赖同一位技术负责人,一个要求本周完成方案评审,另一个希望他马上处理线上问题。我担心平均分配时间会让两个项目都变慢,但又不知道怎样解释取舍依据。
先把争抢转换成可比较的决策:列出各项工作的截止时间、延误影响、是否存在替代人选,以及拆分或交接成本。举例来说,项目甲的评审延后会影响后续三周的测试窗口,项目乙的问题则有值班同事可先止损,那么可以安排关键成员先投入甲的评审,同时给乙设定明确的技术升级条件和复查时间。
不要简单按项目各分一半,因为频繁切换会损失连续工作时间。对外沟通时说明取舍依据、被推迟事项和重新评估日期;若两项工作都属于不可延期的高风险事项,就应升级请求调整范围、节点或临时支援,而不是把冲突隐藏在个人加班里。
4. 资源负载方案落地后,项目负责人用哪些指标判断它是否有效?
我准备推动团队记录负载,但担心最后只多了一份报表,项目进度并没有改善。除了看每个人排了多少小时,我还应该追踪什么,多久复盘一次才有意义?
重点看指标能否触发行动,而非追求数据数量。可每周追踪未来两周的高负载人数、关键任务无人承接数、计划与实际投入偏差,以及因资源冲突造成的里程碑变更;每月检查趋势。比如连续两周有3名成员超过团队设定的负载阈值,且关键任务无人承接,就需要重新排优先级或调整交付安排。
再观察一个月,如果资源冲突更早暴露、临时加班减少、计划与实际投入差距收窄,方案才算产生价值。若偏差长期很大,先检查任务拆分和估算口径,不要立即把问题归因于成员执行力。
核心关键词
文章包含AI辅助创作:Capacity落地方案:项目负责人开展资源负载的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/558469
读者评论
我们团队试过按周统计容量,确实比直接按月排期更容易发现测试和架构岗位的冲突。但缓冲比例不能长期固定,发布周、节假日前后差异很大,最好结合历史数据定期调整,否则容量表还是会偏乐观。
我比较认同区分“候选”和“已承诺”。实际项目里最容易造成假超载的,往往是尚未确定范围的需求。不过这套方法对职能经理和项目负责人之间的协作要求很高,如果没有明确的优先级决策人,报表只能展示问题,不能推动取舍。
文章对工具边界的提醒比较实际。我们以前也维护过工时表、项目排期和部门资源表三套数据,最后没人能说清哪个版本可信。后来改成只保留关键角色和团队级数据,维护成本下降了,但个人层面的临时支持仍然很难准确记录。
