资源负载图上显示每个人都只用了 70% 工时,项目却连续三周延期;研发负责人说缺人,业务负责人说需求已经排进计划,财务却发现外包费用超出预算。这类矛盾通常不是“大家不够努力”,而是资源负载和工作负载被混为一谈:前者回答团队产能如何分配,后者回答工作实际如何进入、流动和完成。本文把两者放进同一条管理链路,讲清如何从需求入口、产能测算、负载识别,到跨部门决策、执行校准和复盘落地。
一、先讲结论:负载管理不是把工时填满
1. 资源负载与工作负载要分开看
我把“资源负载”理解为团队或个人在某一时间窗口内,已承诺工作占可用产能的比例;把“工作负载”理解为工作进入团队后形成的任务量、复杂度、等待时间和交付压力。两者相关,但不能互相替代。一个人日历排满,不代表关键工作正在推进;一个团队工单很多,也不代表产能不足,可能只是需求入口失控或任务长期卡在等待状态。
管理者常问“谁还有空”,我更愿意先问三个问题:可用产能是按什么口径算的?当前任务中有多少已经承诺给其他部门?哪些工作虽然没有占用工时,却在等待审批、环境、数据或决策?如果这三个问题没有答案,负载百分比很容易成为漂亮但误导的数字。
核心结论是:先建立可信的工作输入和产能口径,再用负载信号触发决策,最后用实际交付数据校准计划。不要把目标设成每个人持续 100% 忙碌。知识型工作需要沟通、评审、故障处理和不确定性缓冲;把所有时间都排满,通常会让计划一遇到变化就失效。
2. 一套有效流程要形成闭环
我建议把资源负载工作负载管理拆成六个环节:需求进入、工作拆分、产能确认、负载评估、跨部门取舍、执行校准。它不是一次性的排期活动,而是循环运行的管理机制。需求变化后,负载需要重算;人员变动后,承诺需要调整;交付结果与估算偏差较大时,估算方法也要修正。
- 统一入口:把需求、紧急事项和维护工作放入可追踪的队列,不让工作从会议、私聊和临时口头承诺中绕过规则。
- 统一定义:明确团队容量、投入单位、工作类型、优先级和“完成”的标准。
- 识别瓶颈:同时观察人员负载、关键技能负载、任务等待和队列积压。
- 做出取舍:超载时减范围、改顺序、延后、补能力或接受风险,不能只要求团队“想办法”。
- 滚动校准:按周看短期执行,按月看趋势,按季度检查能力结构和需求模式。

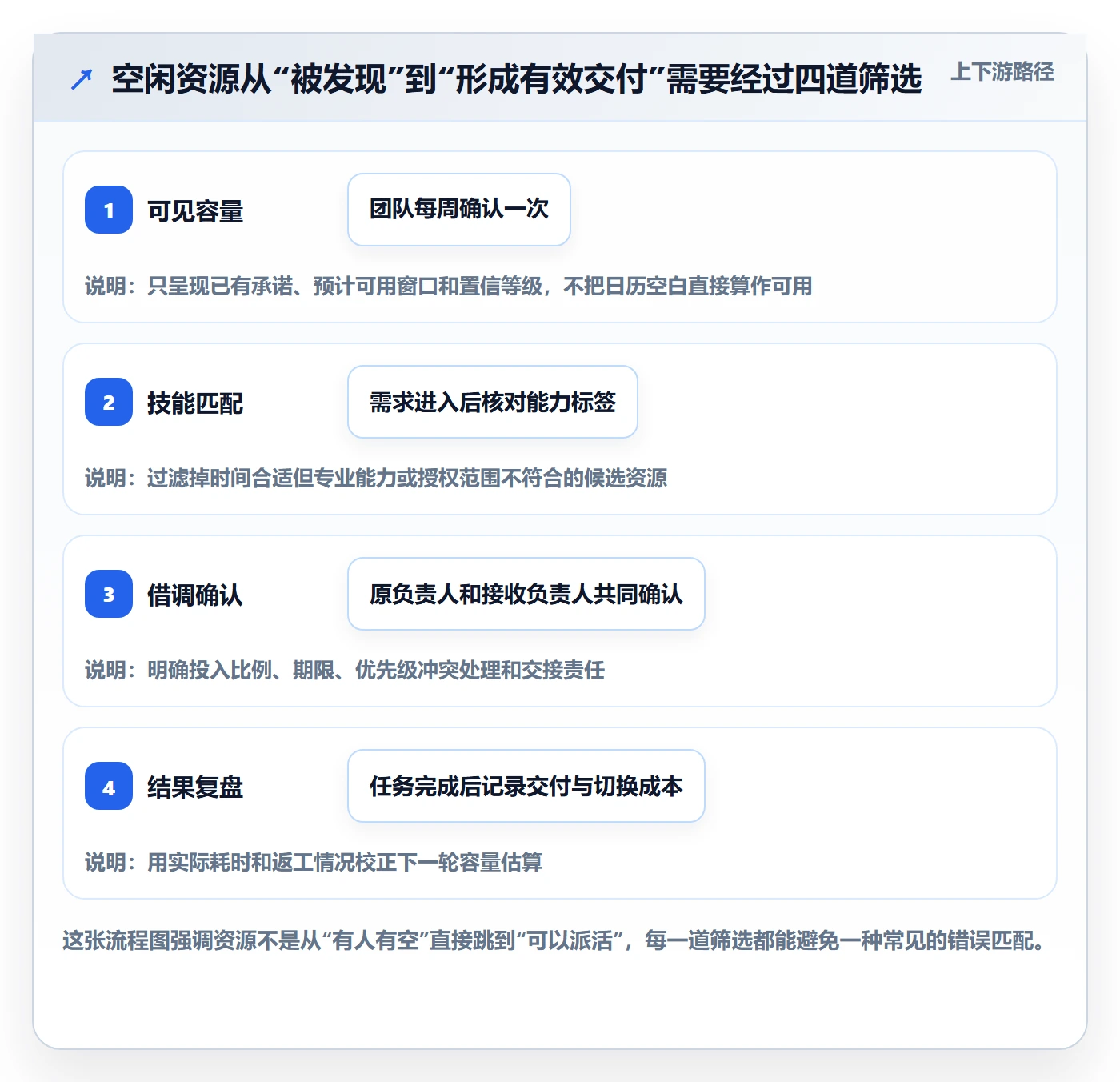

图表应帮助管理者看见负载形成的过程,而不是只给每个人贴一个红黄绿标签。下面的示意数据展示了负载从需求进入到交付时,哪些环节可能逐步吞掉可用产能。

3. “利用率高”不等于“交付能力强”
如果团队日常任务已经占到理论产能的 95%,一个突发缺陷、一次关键评审或一个跨部门阻塞就可能导致多项工作延期。反过来,计划负载保持在 75% 左右,也不意味着剩余时间可以随意塞入更多项目,因为那部分空间可能承担探索、支持、协作、维护和不确定性缓冲。
因此,我不会用单一利用率给团队排名。对管理决策更有用的是组合指标:承诺工作按期完成率、关键岗位负载、在制工作数量、等待时间、临时插单比例和返工情况。任何一项指标都可能被“优化”得很好看,组合起来才更接近真实运行状态。
二、背景与真实场景:为什么跨部门负载特别容易失真
1. 需求方看优先级,执行方看队列
跨部门协作中,业务部门往往按收入、客户影响或市场窗口判断优先级;研发部门还要考虑技术依赖、系统风险和维护工作;数据团队关心数据口径与权限;运营团队关心上线节奏和培训准备。每个部门的判断可能都合理,但如果没有共同的决策机制,就会出现每个需求都被标成“最高优先级”的局面。
我见过一种典型场景:业务负责人每周在会上新增事项,项目经理把它们补进计划,执行团队则通过加班维持原有承诺。表面上进度表不断更新,实际上团队没有真正停止任何旧工作。到月末,计划完成率下降,部门之间开始争论谁没有配合,真正的问题却是新增工作没有触发相应的范围、时间或资源调整。
工作负载管理的关键不是追问“为什么没做完”,而是追踪“工作何时进入、谁批准进入、它挤占了什么、代价由谁确认”。如果新增需求只被记录为一行任务,却没有同步展示被推迟的工作,团队就无法开展有依据的取舍。
2. 人数相同,不等于能力相同
团队容量不能简单用人数乘以工作日计算。五名工程师中,可能只有一人熟悉支付系统;三名分析师中,只有一人掌握关键业务口径;设计师在不同项目间共享时,切换成本可能高于表格里的空闲时间。人数是资源盘点的起点,不是产能结论。
这也是跨部门负载表容易失真的原因:表格按“人天”汇总时,看起来资源充足;按技能、依赖和交付窗口拆开后,却发现真正稀缺的能力集中在一两个人身上。管理者需要识别关键技能和单点依赖,而不是只看部门总人数。
3. 远程协作和支持工作会形成隐形负载
正式项目之外的代码评审、客户问题、售前支持、合规答疑、故障值守和新人辅导,往往没有进入项目排期,却持续占用关键成员的时间。它们不是“杂事”,而是团队真实产能的一部分。若计划中不体现这些工作,项目估算会系统性偏乐观。
建议先做两到四周的工作分类观察,不要求每个人精确记录每一分钟,而是以半天或工作类型为单位识别主要去向。例如,把投入分为项目交付、维护支持、会议协作、学习探索和临时响应。观察的目的是发现结构,不是建立监控。
下图是一个用于团队自查的情景模拟:它说明名义上的 100 个工作日如何被日常协作和支持工作分流。实际比例应通过本团队记录获得,不能直接照搬。

4. 工具能承载流程,不能替代管理决策
对于 100 人以上的组织,部门、项目和职能团队往往同时存在,权限、口径与报告需求也更复杂。以 PingCode 为例,可以将项目计划、需求、任务、迭代和协作信息放到相互关联的工作流中,帮助团队减少重复录入,并把项目承诺与执行状态关联起来。工具是否适合,仍要看组织的流程复杂度、权限要求、系统集成和实施能力。
工具本身不会替管理者决定“哪个需求先做”,也不会自动解决所有部门对容量的不同理解。上线前应先确定工作分类、审批边界和统计口径,再配置字段、视图与报表。若先把旧流程原样搬进系统,得到的通常只是更整齐的混乱。
三、常见误区:看似精细,实际上会误导决策
1. 用 100% 排满时间证明管理效率
把每个人安排到 100% 看似没有浪费,实际是把变化成本转嫁给执行团队。工作出现依赖延误时,原计划没有缓冲;临时支持出现时,团队只能加班或牺牲质量。长期如此,计划中的“高利用率”可能与延期、返工和人员疲惫同时上升。
我的判断是,容量规划应为不确定性留出空间,并按工作类型区分缓冲。稳定、重复、依赖少的工作可以更紧密安排;探索性工作、外部依赖多的项目和高支持压力团队,则需要更大的机动空间。缓冲不是偷懒,而是对变化的显式承认。
2. 用工时精确到小时,掩盖估算的不确定性
估算精度不等于数字位数。一个团队给任务估出 17.5 小时,如果需求边界尚未确认,这个小数位并不代表可信度。对知识型工作,我通常先用相对规模或区间估算,再随着信息变清晰逐步收敛。过早追求精确工时,会让团队把时间花在争论数字上,而不是澄清工作。
若组织必须使用人天进行预算或排期,也应明确它是规划单位,不是个人绩效计量。计划值和实际值适合用于改善估算、识别流程瓶颈,不适合脱离工作难度、支持负担和质量结果,直接比较个人效率。
3. 只看个人负载,不看技能和依赖
某成员负载只有 50%,并不意味着可以接手另一个部门的任务。他可能缺少所需领域知识,也可能被关键审批、代码评审或环境权限限制。把“空闲人”直接等同于“可用资源”,容易造成接手成本、返工和新的瓶颈。
负载评估至少需要同时回答四个问题:这个人是否有时间?是否具备技能?是否处在合适的时间窗口?是否需要其他人提供不可替代的配合?缺少其中任何一项,都不能简单将资源视为可调度。
4. 把任务数量当作工作量
十个小修复和一个跨系统迁移,在任务数量上可能相差不大,风险和投入却完全不同。任务数适合看队列规模,不适合作为容量的唯一单位。可以同时记录工作规模、类型、依赖数、风险等级和预计交付窗口,避免把“拆得更细”误认为“工作变少”。
任务拆分也不是越碎越好。若一个任务需要多个部门共同完成,拆分应让责任、交接和验收更清楚,而不是制造大量只用于报表的微任务。对管理者来说,能够识别可独立交付的工作切片,比任务总数更有决策价值。
5. 临时插单只加任务,不改承诺
这是最常见、也最伤害信任的错误。新任务进入后,如果原有交付日期不变、范围不变、团队人数不变,新增负载就只能通过压缩质量、增加加班或推迟未公开事项来吸收。管理者应要求每次插单说明它替代什么、增加什么风险,以及谁对取舍负责。
如果确实无法替代,决策者就需要显式接受代价,例如调整里程碑、增加外部能力、缩小范围或设定更高的风险容忍度。不存在“只增加优先级、不付出机会成本”的工作安排。
6. 颜色图表替代了可执行规则
红色代表超载,黄色代表关注,绿色代表正常,这些颜色只有在阈值、数据来源和后续动作都明确时才有价值。否则,团队只是多了一张视觉上直观、管理上无法行动的图。每个预警都应对应处理责任人、决策时限和可选动作。
例如,关键技能负载连续两周超过团队设定阈值,可以触发范围复核或交付顺序调整;在制工作超过团队上限,可以先停止启动新工作;等待时间异常增加,则检查外部依赖和审批路径,而不是继续要求执行者提高速度。
四、专业判断逻辑:把容量、负载与流动放进同一套框架
1. 先定统计边界,再谈负载比例
每个团队至少要定义统计周期、角色范围、可用工时、工作类型和负载分母。常见错误是用“工作日总数”当可用产能,却没有扣除休假、公共会议、值班和固定支持职责。另一个错误是不同部门用不同口径,再把数字放到同一张图里比较。
我建议把产能分成三层:名义产能、可计划产能和已承诺产能。名义产能是日历上的可工作时间;可计划产能扣除休假、固定职责和已知支持;已承诺产能则是已经分配给具体工作、且经相关负责人确认的投入。真正用于决策的,通常是后两者。
| 口径 | 回答的问题 | 容易误用的方式 | 建议用途 |
|---|---|---|---|
| 名义产能 | 理论上有多少工作时间 | 直接当作项目可用容量 | 做年度和季度的总体资源盘点 |
| 可计划产能 | 扣除固定职责后,哪些时间可安排 | 忽略突发支持和关键依赖 | 做滚动排期与团队容量评估 |
| 已承诺产能 | 已有多少工作获得明确承诺 | 把未确认的意向也算成承诺 | 识别超载、冲突和需要取舍的计划 |
2. 先看团队级流动,再下钻到个人
个人负载表能回答“谁在做什么”,但团队交付表现还受到工作进入速度、在制工作数量、交接和等待影响。团队每周完成 12 项、同时启动 30 项,往往比每周完成 12 项、在制工作控制在 15 项,更容易出现上下文切换和延期。
所以我通常先看团队层面的队列与交付趋势,再检查是否有某个关键岗位形成瓶颈,最后才讨论个人分配。这样可以避免把系统性问题归咎于个人,也能让讨论从“谁不够忙”转向“工作如何流过团队”。

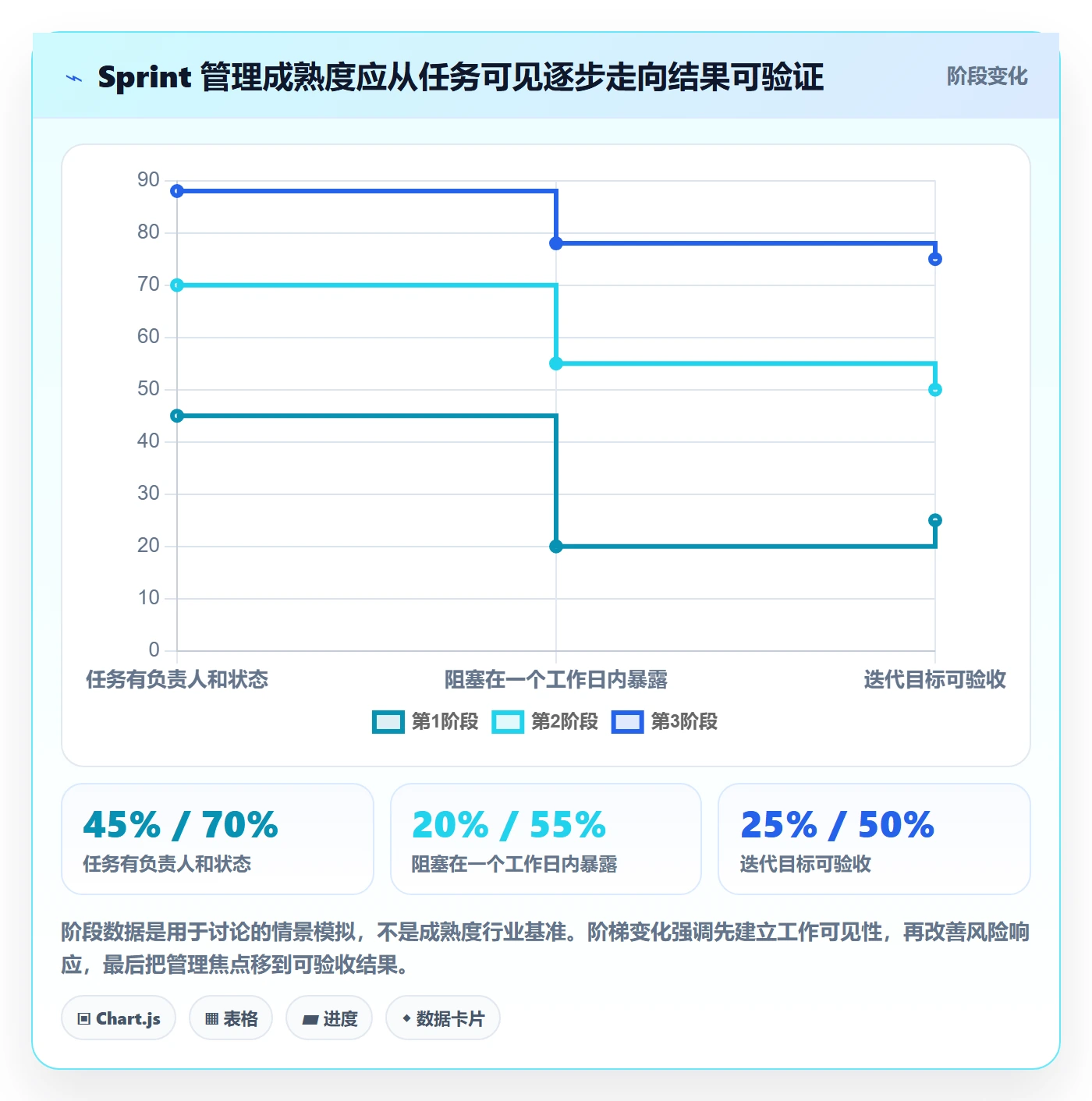

下面的情景模拟说明,在交付速率相近时,减少在制工作可能降低等待和切换压力。数值仅用于解释关系,团队应使用自己的历史数据建立基线。

3. 用多个信号识别真正瓶颈
单看负载率,无法区分忙碌来自有效执行还是等待中的工作。建议把以下信号一起观察:关键技能的计划负载、任务周期时间、等待时间、在制工作量、临时插单比例、返工比例以及承诺完成率。每个指标都要有口径说明,并明确它是用于诊断流程还是评估结果。
当负载高、等待低、交付稳定时,团队可能处于健康的紧凑运行状态;当负载高、等待也高、交付持续下降时,更像是系统过载或依赖阻塞;当负载低但交付慢,可能是输入信息不足、优先级频繁变化或工作切片过大。相同的负载百分比,在不同情境下应触发不同动作。
4. 建立分层预警,而不是一个阈值管所有工作
预警阈值应由团队历史表现和工作类型共同决定。一个高稳定性的支持团队,可以按队列长度和响应时限管理;探索型项目则更适合按里程碑、风险假设和阶段性成果管理。不要把所有团队都放进同一套“超过 85% 即红灯”的规则里。
| 信号组合 | 可能原因 | 优先检查 | 建议动作 |
|---|---|---|---|
| 负载高、等待低、交付稳定 | 计划紧凑但流动顺畅 | 是否有足够缓冲应对突发工作 | 维持节奏,避免继续叠加承诺 |
| 负载高、等待高、延期增加 | 系统过载或关键依赖阻塞 | 在制工作、技能瓶颈、审批时长 | 暂停启动、调整范围、升级依赖 |
| 负载低、交付慢、需求反复 | 输入不完整或决策延迟 | 需求质量、验收标准、决策时限 | 补齐输入并缩短决策链路 |
| 团队总负载正常、单一技能超载 | 能力集中或人员存在单点依赖 | 关键技能覆盖率与替代方案 | 重新安排顺序、辅导备份或引入外部能力 |
5. 用统一决策规则处理跨部门冲突
跨部门优先级不能只靠职位高低或会议声音大小决定。建议在每个工作项进入承诺计划前,至少比较业务价值、时间敏感性、风险降低效果、工作规模、依赖复杂度和机会成本。评分不是为了制造绝对客观的答案,而是让取舍依据透明可复核。
对于确实无法量化的战略事项,可以采用“明确责任人、写清假设、设定复核日期”的方式纳入计划。管理者不必伪造精确分数,但必须让团队知道这项工作为什么先做、什么情况下会重新评估,以及它挤占了哪些已有承诺。
五、案例与数据观察:一次跨部门容量重排如何落地
1. 案例边界与数据口径
下面的案例是经过脱敏并组合化处理的管理场景,数字为情景模拟,目的是展示分析方法,不是某家企业的公开业绩,也不应当被当成行业基准。组织由产品、研发、数据和运营组成,共约 120 人,多个项目共享核心研发和数据能力。
团队原计划在一个季度内推进 24 项重点工作。运行六周后,只有 9 项按原计划完成,另有 8 项仍处于进行中,5 项等待跨部门依赖,2 项已失去业务窗口。会议上各部门都认为自己没有空闲人手,但资源表显示总体负载只有 78%。进一步核查发现,统计表未计入值班支持、需求澄清和上线后维护,关键数据岗位还同时被三个项目占用。
问题并不是“表格算错了”这么简单,而是表格中的容量与团队真实工作结构脱节。原计划把名义工时当作可计划产能,把意向需求当作承诺,把项目任务当作全部工作,导致负载被低估、依赖被隐藏、优先级冲突被推迟到执行阶段。
2. 先修正容量,再重新讨论项目
团队用三周时间分类记录工作投入,并让项目负责人确认已承诺事项。结果显示,每 100 个名义工作日中,约 58 个投入项目交付,18 个用于维护与客户支持,14 个用于会议和跨部门协作,10 个用于临时插单与返工。经过讨论,会议投入中可通过合并评审和明确决策人优化约 3 个工作日,但维护支持不能简单删去。
这一步带来一个重要判断:团队并非完全没有效率空间,但可释放的空间远小于“名义工时减去项目工时”的差值。若管理者看到团队只有 58% 时间用于项目,就要求把项目负载提高到 90%,相当于把支持、质量和协作都当成可随时挪用的余量。
3. 对工作队列进行一次有条件的重排
项目办公室把 24 项工作按业务窗口、影响范围、风险降低、投入规模和依赖成熟度重新评估。评估没有直接决定一切,而是把争议暴露出来:6 项工作依赖尚未确认,4 项工作缺少明确验收标准,3 项工作重复解决相近问题,另有 5 项属于维护或风险降低,虽然不直接带来新功能,却需要保留。
最终,团队将工作分成三类:本季度必须承诺的 12 项、信息补齐后候选的 7 项、明确延后的 5 项。对 12 项承诺工作,负责人同时确认交付范围、关键依赖、验收标准和不可接受的风险。未进入承诺计划的工作仍保留在需求队列中,但不会被包装成已经排期。
4. 让取舍在图表上可见
下面的瀑布图用模拟数据说明重排时承诺工作量如何收敛。它强调的不是“做得更少就是成功”,而是把容量约束显式转化为选择:哪些工作进入本期,哪些需要补充信息,哪些应该延后。

5. 用执行数据检验管理假设
重排后,团队每周检查三类信息:新增工作是否突破入口规则,关键依赖是否按约定时间完成,已承诺工作是否出现范围变化。每两周复核一次在制工作和等待时间。这样做的目的不是频繁改计划,而是尽早发现计划赖以成立的假设是否已经失效。

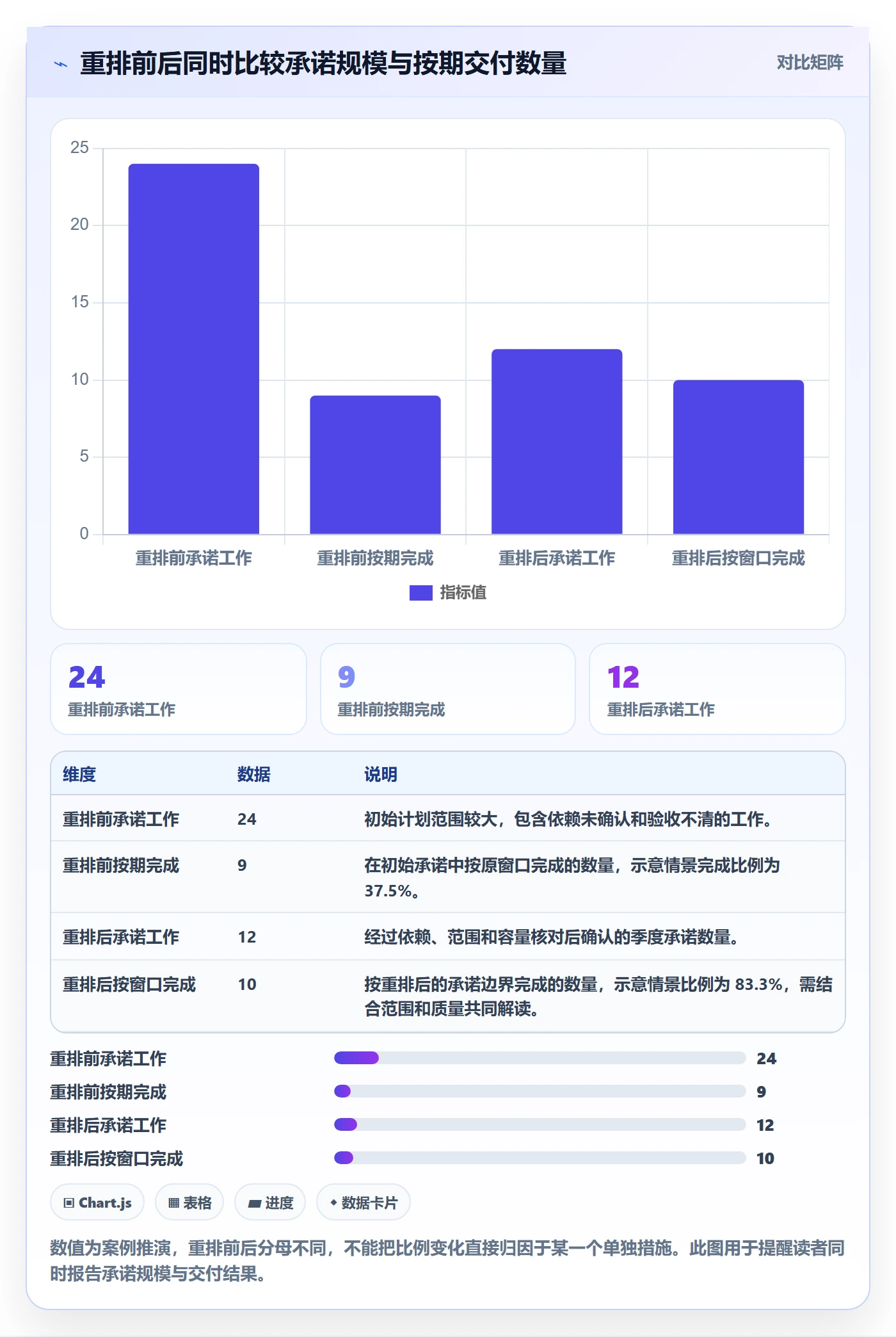

在示意情景中,原计划 24 项中只有 9 项按期完成;重排后,承诺范围缩小至 12 项,其中 10 项按窗口完成,1 项因外部数据审批延迟顺延,1 项因验收范围变化重新评估。这里的变化不能简单解释为“完成率提升”,因为分母也发生了变化。更准确的判断是:承诺边界变清楚,未完成原因可追踪,管理层能在延期扩大前做出选择。
比较前后结果时,不能只展示完成率。还应同时报告承诺数量、未完成原因、插单比例、等待时间和质量结果。若团队通过大幅缩小范围提升完成率,却让关键价值没有交付,管理上仍然不能算成功。

6. 复盘要检查因果,不要只庆祝数字
案例复盘时,我会追问:完成率变化是否来自需求筛选、依赖前置、范围收敛,还是团队额外加班?延迟事项是否影响了业务目标?支持工作是否被合理保留?下一周期的估算是否根据实际偏差做了调整?如果这些问题没有答案,数字改善可能只是暂时现象。
还要检查公平性:是否所有部门都承担了取舍,还是某个执行团队独自吸收了全部压力?需求方是否在新增工作时同步接受了延期影响?管理者是否把质量、维护和人员健康纳入结果判断?一个有效的负载机制应让成本透明,而不是把成本藏进加班和返工里。
六、从试点到稳定运行:一条可执行的落地路径
1. 第一步:选一个存在真实协作压力的试点
不要一开始就把全公司所有部门纳入统一项目。选择一个需求较多、依赖明显、负责人愿意参与的业务流作为试点,例如产品与研发、市场与设计、运营与数据之间的协作。试点范围应足够真实,能暴露瓶颈;又要足够可控,避免一开始就陷入全组织制度争论。
试点开始前,写清楚要解决的问题。比如“减少临时插单对已承诺工作的冲击”,比“提升资源利用率”更可执行。前者能对应入口规则、替代关系和承诺调整;后者容易诱发把时间表排满的行为。
2. 第二步:建立最小可用数据口径
第一版不需要几十个字段。建议先记录工作负责人、需求来源、工作类型、优先级、预计规模、目标窗口、关键依赖、状态、实际完成时间和未完成原因。若一线团队觉得填写负担过大,先减少字段或自动化采集,不要用强制填报制造表面合规。
工作规模可以先使用三档:小、中、大;也可以采用相对点数或人天区间。关键不在选哪种单位,而在团队是否稳定使用同一规则,并能在复盘中解释偏差。不要在数据尚不稳定时,拿不同团队的数字做横向绩效排名。
3. 第三步:建立需求入口和插单规则
统一入口不等于所有需求都走冗长审批。可以按影响程度设不同路径:常规需求由产品或职能负责人整理;紧急事项由明确授权人批准;高风险和跨团队事项进入联合评审。每条路径都要规定必要信息、响应时限和升级条件。
插单规则建议写明四件事:什么情况算紧急、谁有权批准、插单会影响哪些承诺、事后如何复核。真正的生产事故或重大合规风险不能被常规排期拖住,但“客户催得急”不自动等于最高优先级。应将业务影响、时间窗口和风险证据写入记录。
4. 第四步:按周期运行负载会议
周会聚焦近两周的执行和阻塞,不重新讨论所有战略优先级。月度会议看需求变化、容量趋势、关键岗位负载和长期积压。季度会议才适合重新评估能力结构、战略工作组合和部门间资源配置。
会议应围绕异常和决策展开,而不是逐条朗读任务。提前生成视图,会议中重点处理红色风险、依赖延迟、承诺冲突和无法继续推进的工作。若同一问题连续多周出现在会议上却没有责任人和期限,说明会议机制需要改造,而不是再增加一场会。
5. 第五步:用小步迭代校正阈值
初期预警阈值只是一组待验证的假设。运行四到六周后,检查哪些预警真正预测了延期,哪些只是造成无效提醒;哪些工作类型更容易被低估,哪些能力经常成为单点瓶颈。根据观察调整阈值,不要把第一版规则视为永久制度。
校准时要避免用平均值掩盖差异。平均交付时间可能稳定,但少数高风险工作长期卡住;团队总负载可能正常,但某个岗位持续过载。必要时按工作类型、团队或技能分组观察,同时控制指标数量,避免报表多到没人采取行动。
6. 第六步:用工具减少重复劳动
当多个团队已经形成稳定口径,再考虑用平台承载需求、计划、任务、依赖、审批和报表。平台应让同一条工作信息尽可能只录入一次,并能从需求追踪到执行结果。选型时要重点验证权限模型、跨项目视图、流程配置、数据导出、集成能力和维护成本,而不是只看首页展示效果。
对于中大型组织,可先用一个业务域做配置验证,再逐步扩展。以 PingCode 为例,评估时应把项目协作能力放进真实流程测试:跨项目负载能否汇总,需求变更能否追溯,权限能否支持不同部门,现有系统能否集成,管理员是否有能力持续维护。是否采用某个平台,应以这些验证结果和组织约束为依据,而非仅凭功能清单判断。
7. 第七步:形成管理者与团队共同承担的约定
团队负责准确更新工作状态、暴露风险和说明估算依据;需求方负责提供必要背景、验收标准和优先级;管理者负责处理冲突、批准取舍并承担决策后果。负载管理若只要求执行者填表,却不给他们调整范围和顺序的权力,就会退化成信息收集。
建议将机制写成一页操作约定,明确哪些人可以承诺资源、什么情况下可以插单、超载时采用哪些选项、哪些指标不用于个人绩效。短而清楚的规则,通常比一本没人读的管理手册更有效。
七、不同情况下的行动建议与方案取舍
1. 如果团队还没有可信的工作清单
先不要谈精确负载率,也不要立即做个人容量排名。用两到四周盘点需求入口、工作类型、关键依赖和未完成队列,先解决重复记录、隐形工作和责任不清。此时目标是获得足以做决策的数据,而不是追求完整、漂亮的全量台账。
取舍是短期内管理者可能看不到精确的资源数字,但能更早发现工作从哪里进入、为什么停滞。对数据基础薄弱的团队而言,先建立可信输入,比马上部署复杂分析更有价值。
2. 如果团队规模较小、工作稳定
小团队可以用简洁的看板、每周容量检查和少量类别管理。重点放在在制工作上限、紧急事项规则和休假备份。避免引入需要专职管理员维护的复杂字段、积分体系和多层审批。
取舍是报表精细度有限,但沟通成本更低。小团队最容易因为管理制度过度设计而失去敏捷性,适合先用轻量机制验证是否真的存在容量冲突,再决定是否升级。
3. 如果是 100 人以上、多项目共享资源的组织
需要统一跨团队的基本术语,同时保留部门在工作估算上的专业差异。建议建立组合层面的需求优先级、关键技能视图、依赖治理和管理层决策节奏;各团队内部仍可按自己的交付方式拆分任务。统一的是决策接口,不一定是所有团队完全相同的执行流程。
这类组织通常更需要权限、数据治理、跨项目汇总和工具集成。选型与实施应同步评估流程负责人、管理员能力和数据迁移成本。工具上线后如果没有持续维护角色,字段口径和工作流会逐渐分叉,最终又回到多个互不兼容的表格。
4. 如果突发支持或客户问题很多
不要把突发工作全部当作异常。若它每周都发生,就应把支持容量和响应机制纳入正式计划。可以设置值班轮换、支持队列、分级响应时限和升级规则,并观察支持工作占比的变化。稳定的支持容量能减少多个项目同时被打断。
取舍在于项目可承诺容量会下降,但计划可信度通常会提高。若管理层坚持既不减少项目承诺,也不为支持工作留空间,风险就会以加班、延期或服务质量下降的方式出现,而不会凭空消失。
5. 如果关键岗位长期过载
先判断瓶颈是能力不足、工作分配不当,还是流程只能由某个角色审批。短期可调整交付顺序、减少该岗位并行工作、授权替代审批或外部补位;中期应通过结对、文档化和轮岗培养备份能力。仅仅把任务转给资历较浅的人,若没有辅导与质量控制,可能只是把瓶颈变成返工。
取舍是培养备份需要短期投入,不一定能立刻提升交付速度。但如果组织长期依赖一个人承载关键知识,人员休假、离职或突发事件都会放大风险。能力冗余并非低效,而是降低单点故障成本的方式。
6. 如果需求经常变动,季度计划很快失效
把计划拆成不同时间分辨率:近期工作明确到具体交付切片,中期工作保留范围区间,远期工作表达为能力方向和优先级假设。对高度不确定的事项采用阶段性验证,先投入有限容量验证关键假设,再决定是否扩大承诺。
取舍是长期计划看起来不如固定甘特图精确,但更符合真实信息变化。管理者需要接受“远期不确定”是诚实规划,而不是执行团队能力不足。若业务窗口确实固定,应通过更早的范围冻结和决策节点降低变化风险。
7. 如果管理层要求提高利用率
先问清楚“提高”是为了降低闲置、提升交付、控制成本,还是为了给更多项目让路。不同目标对应的动作不同。若交付慢但负载高,继续加任务可能恶化结果;若交付稳定且存在可持续的空余容量,可以增加承诺,但要留意支持工作和突发风险。
不要只给出一个更高的目标比例。应同时设置交付结果、质量、等待时间和人员风险的护栏。例如,增加承诺后若周期时间持续拉长、返工上升或关键岗位负载失衡,就要重新评估,而不是把偏差归咎于执行者。
8. 如果预算有限,暂时无法更换系统
先用现有协作工具建立统一需求入口、核心字段、跨部门评审和简单的周度容量视图。流程跑稳后,再判断现有工具的限制是否已经影响决策。若限制主要来自没有统一规则,换工具不会解决;若存在权限、追溯、数据汇总或集成瓶颈,才有依据进入工具评估。
取舍是短期自动化水平较低,需要投入一定的人工维护;好处是能先验证管理机制,降低一次性上线失败的风险。评估工具时应比较总拥有成本,包括配置、培训、集成、运营和数据治理,而不只是订阅价格。
八、怎样判断机制真的有效,而不是报表更漂亮
1. 观察领先信号与滞后结果
按期交付率、项目延期率和预算偏差属于结果信号,通常要等问题发生后才看得到。需求信息完整率、依赖确认及时率、在制工作数量和插单比例更接近领先信号,能帮助团队提前发现风险。只看结果容易把复盘变成追责,只看领先信号又可能让团队沉迷于流程合规。
建议每个管理周期选少量指标:一项结果指标、一到两项过程指标、一项风险指标。持续观察这些指标是否共同指向同一个问题。若数据结论互相矛盾,先检查口径和分组,不要急着挑选最符合既定观点的数字。
2. 用团队自己的基线判断变化
外部基准可以帮助形成问题意识,但不同组织的工作类型、技术复杂度和支持负担差异很大,不能直接将某个百分比当作目标。更可靠的起点是记录本团队一段时间的基线,再比较引入规则前后的趋势,并明确同期是否发生了人员、范围或业务环境变化。
如果采用试点对比,应尽量选择工作类型相近的团队,或者按相同工作类别观察。一个团队项目多、另一个团队支持任务多,即使人数相近,负载和交付指标也不应直接放在一起排名。
3. 把数据质量纳入评估
负载数据本身也有误差。任务没有及时更新、实际投入未分类、需求范围不断变化,都会使图表失真。应定期抽样核对数据与真实工作,询问团队成员哪些工作没有被看见、哪些字段难以准确填写、哪些状态已经不再反映实际进展。
如果大家为了让数字好看而延迟更新、拆分任务或把支持工作标成项目工作,指标就失去治理价值。设计报表时要避免把单一指标与奖惩直接绑定,尤其在试点期,应先用数据改善流程,而不是用不成熟的数据评判个人。
4. 建立可复用的复盘问题
每个周期结束后,可以围绕五个问题复盘:承诺工作中哪些按期完成?未完成工作主要卡在哪里?新增工作挤占了什么?估算偏差是否有共同原因?下一周期需要调整哪一条规则?把复盘结论落实到流程、容量或决策权限上,避免只记录“加强沟通、提高意识”这类无法验证的行动。
当同一类问题重复出现,例如审批长期等待、数据权限经常延迟或某岗位反复成为瓶颈,就应把它作为系统问题处理。单次提醒个人可能能解决眼前事项,却无法改变持续产生问题的机制。
九、结尾:真正要管理的是承诺及其代价
资源负载和工作负载不是两张独立报表,而是组织如何把有限能力转化为交付结果的两种观察角度。资源负载告诉我们能力被如何分配;工作负载告诉我们工作如何进入、排队、等待、完成或返工。只看前者容易把人当作可随意调配的容量,只看后者则可能忽略关键技能和团队边界。
我的独特判断是:负载管理最重要的产出,不是一个更精确的利用率,而是每次新增承诺都能说明它挤占了什么、风险由谁接受、何时重新检查。组织真正成熟的标志,不是计划从不变化,而是变化发生时,影响能够被看见,取舍能够被做出,责任能够被共同承担。
下一步可以从一个跨部门试点开始:先盘点真实工作两到四周,建立统一入口和可计划产能口径;随后设定插单规则、关键技能视图和周度校准节奏;最后再决定是否需要更完整的平台支持。先让数据可信、规则可执行,再追求自动化和规模化,通常比先买工具、后补流程更稳妥。
常见问题解答(FAQ)
1. 资源负载和工作负载有什么区别,跨部门团队为什么要同时管理?
我在做跨部门排期时,经常看到大家把资源负载和工作负载当成一回事:一个看起来是排任务,一个看起来也是排任务。我想知道这两个概念到底怎么区分,如果只盯着任务数量,会不会漏掉真正的瓶颈?
工作负载回答“要做多少事”,通常看任务数量、预计工时、优先级和截止时间;资源负载回答“由谁、在什么时间承担这些事”,需要把工作量映射到具体人员、角色或团队。二者必须放在一起看:任务总量不高,不代表团队有余量,关键设计人员可能已经超负荷;
某个成员排得很满,也不一定代表工作有进展,因为任务可能卡在等待审批或外部依赖上。落地时,先统一任务口径,再按周汇总每人的可用工时与已承诺工时。举例来说,某团队一周名义工时为40小时,扣除会议、支持值班和休假后,可用于项目的时间只有28小时;
若已分配32小时,就应标记为超载,而不是按40小时的名义产能判断尚有余量。
2. 跨部门资源负载表应该记录哪些字段,才能避免变成没人维护的报表?
我想推动产品、研发、测试和运营共用一张资源负载表,但担心字段越加越多,最后只有项目经理在填。我应该保留哪些信息,才能既看出冲突,也不增加一线同事太多负担?
建议从能触发决策的最小字段开始:负责人、所属团队、任务或交付物、预计工时、计划起止时间、优先级、状态、依赖方和更新时间。若项目存在固定值班或大量临时支持,再单独记录每周可用产能,避免把所有人都按满额工时计算。一个实用判断是:每个字段都应能回答“谁会据此采取什么动作”;回答不了的字段先不要求必填。
试运行时,可选一个跨部门项目连续维护两周,观察字段缺失率和更新耗时;如果负责人和时间字段经常空缺,先简化填报流程或明确更新责任,而不是继续堆更多指标。
3. 发现某个部门持续超载时,应该先加人、延期,还是调整优先级?
我遇到过一个项目,研发排期看起来还能接受,但测试和数据团队连续几周都在救火。我不确定这种情况该直接申请人手,还是先改计划;如果各部门都说自己的任务最重要,又该按什么顺序处理?
先判断超载是短期峰值还是持续性瓶颈,再决定动作。可按周对比可用工时与承诺工时,并查看超载是否连续出现、是否集中在少数关键角色,以及任务是否真的已经进入可执行状态。若只有一周出现小幅超载,优先协商任务顺序或拆分交付;若关键角色连续数周超出可用产能,且工作不能转交,才评估延期、缩减范围或补充资源。
排序时不要只按部门声量,建议由业务负责人依据交付价值、截止时间、风险和依赖关系共同定优先级,并记录被推迟事项及其影响。增加人手也不是即时解法:新成员需要交接和熟悉业务,短期内可能增加协调成本。
4. 资源负载全流程怎样从试点走向跨部门常态化?
我准备从一个项目开始做资源负载管理,但不想一上来就要求所有部门换流程。我想知道试点阶段先验证什么,什么时候可以扩展,以及用哪些信号判断这套机制真的帮团队减少了冲突?
可按“盘点,估算,排期,校准,复盘”推进。先选一个依赖关系较多、负责人明确的项目,盘点各角色可用产能和已承诺工作;再按周估算任务工时,标出依赖、风险和不能调整的窗口;执行中每周更新一次,重点处理冲突而非追求工时预测绝对准确。
试点可持续四至六周,追踪三类信号:临时插单导致的计划变更次数、关键任务等待资源的天数、计划与实际工时偏差。比如基线期每周有5次跨团队排期冲突,试点后降到2次,同时没有靠持续加班实现,这比单纯提高表格填写率更能说明机制有效。扩展前先确认字段、责任人和冲突升级路径已稳定,再推广到相邻团队。
核心关键词
文章包含AI辅助创作:资源负载工作负载全流程:跨部门团队落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/557676
读者评论
我们团队以前只看个人排期,后来把值班、评审和客户支持也单独统计,才发现所谓的空档基本都被这些工作占了。两三周的分类观察确实比直接套一个利用率目标有用。
跨部门插单最好能同步写清楚被挤掉的事项和决策人。实际开会时,大家常把新需求加进计划,却没人愿意确认延期代价;没有这一步,负载表更新得再及时也很难改变执行。
文中提到按技能看容量很实际。不过技能标签怎么维护、如何判断某人能否独立接手,团队里往往没有统一标准。若只靠负责人主观标注,表格可能仍会把单点依赖藏起来。
