空闲资源管理最容易被误解成“把没排满的人找出来”,但跨部门协作里,真正的浪费往往不是没人有空,而是空闲信息出现得太晚、能力描述不准确、借调规则不清楚,最后让一个团队加班、另一个团队等待。我建议把空闲资源管理定义为一套持续运行的供需协同机制:识别可用能力,匹配有价值的工作,明确借用边界,再用结果校正预测。下面这份落地清单,重点不是把每个人塞满,而是减少关键工作等待、降低无效切换,同时保留合理缓冲。

一、先讲核心结论:管理空闲资源,不等于追求满负荷

1. 先区分“空闲时间”和“可调度能力”

日历上没有会议,不代表一个人今天就能接下新任务。一个工程师可能没有会议,但正处于发布前验证窗口;一个设计师可能没有排期,却要等业务方确认需求;一个法务同事看似有空,实际上只能处理特定地区或特定类型的合同。

因此,我不会用“某人本周还剩 12 小时”直接推断其可借用 12 小时。可调度能力至少要经过三层过滤:时间是否真实可用、技能是否匹配、任务是否允许被切分或转交。只看第一层,通常会把资源池做得很大,却让实际匹配率很低。

资源管理的基本单位,不应只是人天,而应是“具备特定技能、可在特定时间窗口投入、且不会破坏原承诺的容量”。这个定义听起来更复杂,却能避免“表格显示有空、项目现场仍然缺人”的假象。

2. 管理目标应从利用率转向交付流动

单独追求高利用率,容易让组织把所有人都排到接近满载。只要一个紧急需求插入,原有计划就会连续延期;任务之间的交接、评审和返工也没有缓冲。看起来每个人都很忙,实际却可能是工作在队列里等待。

我更关注四个结果:关键任务等待时间是否缩短、优先项目按期交付率是否改善、跨部门转交是否减少返工、临时加班是否下降。利用率可以作为诊断信息,但不应单独成为团队绩效目标。

观察对象 适合回答的问题 不适合单独用来判断什么
容量利用率 团队计划承诺是否过多 个人是否足够努力
等待时间 工作是否卡在资源或决策环节 某位员工是否低效
按期交付率 计划和实际交付是否稳定 任务难度是否公平
返工比例 需求、技能匹配和交接质量是否合适 单一团队的工作质量全貌

3. 先解决“资源可见性”,再谈资源池和工具

不少组织一开始就想建共享资源池,甚至先采购排期系统。但如果各部门对“已承诺”“可借用”“待确认”的定义都不同,系统只会把口径不一致自动化。资源管理的第一步不是上工具,而是建立共同语言。

我建议先用一张简化的跨团队容量表跑两到四周,验证团队能否按固定节奏更新数据、管理者能否接受借调规则、需求方能否提前说明任务边界。这个小规模试运行能暴露制度问题,成本远低于一开始就设计一套复杂流程。

空闲资源管理方法大全:跨部门团队资源负载协同管理落地清单

二、背景和真实场景:跨部门空闲资源为什么总在错误的地方

1. 组织里常见的是局部空闲与全局拥堵并存

在中大型组织里,最典型的情况不是所有部门都缺人,而是不同技能、不同时间窗口的供需错位。研发团队可能在等待产品需求澄清,产品团队却在等数据分析;市场团队在活动前集中需要设计支持,设计团队的空闲窗口又可能出现在活动结束之后。

这种错位容易被误判为“某部门效率低”或“某岗位人手不足”。实际原因往往是工作输入条件、决策时点和技能结构没有对齐。单看部门总人数,无法解释为什么一边有人等需求,另一边有人等资源。

例如,一个产品团队有两名分析人员,某周项目排期看起来只有 60% 忙碌;另一边,增长团队因为缺少一份用户漏斗分析,延迟了实验方案。若分析任务在需求清晰、权限完备的前提下可以切成两天工作,那么适度共享可能有价值;若需求仍在变化,强行借人反而会让分析人员反复切换、两边都不满意。

2. 空闲窗口通常是短周期、带条件、会变化的

年度计划适合看趋势,不适合判断下周是否能借人。季度计划能帮助识别长期瓶颈,却很难覆盖临时审批、依赖延期、生产事件等变化。真正可操作的资源信息,通常要同时包含中期预测与短期确认。

我会把资源信息分成三个时间层级:未来 8 至 12 周的粗粒度能力预测、未来 2 至 4 周的团队级承诺、未来 1 周的个人或小组确认。越近的窗口,信息越细;越远的窗口,越要明确这是预测而非承诺。

如果把三个月后的“可能有空”当成已确认容量,管理者会过早对外承诺;如果只看本周,跨部门需求又来不及准备。关键不在于预测得绝对准确,而在于给每个容量标注更新时间和可信度。

3. 资源错配的成本,常常藏在切换和等待中

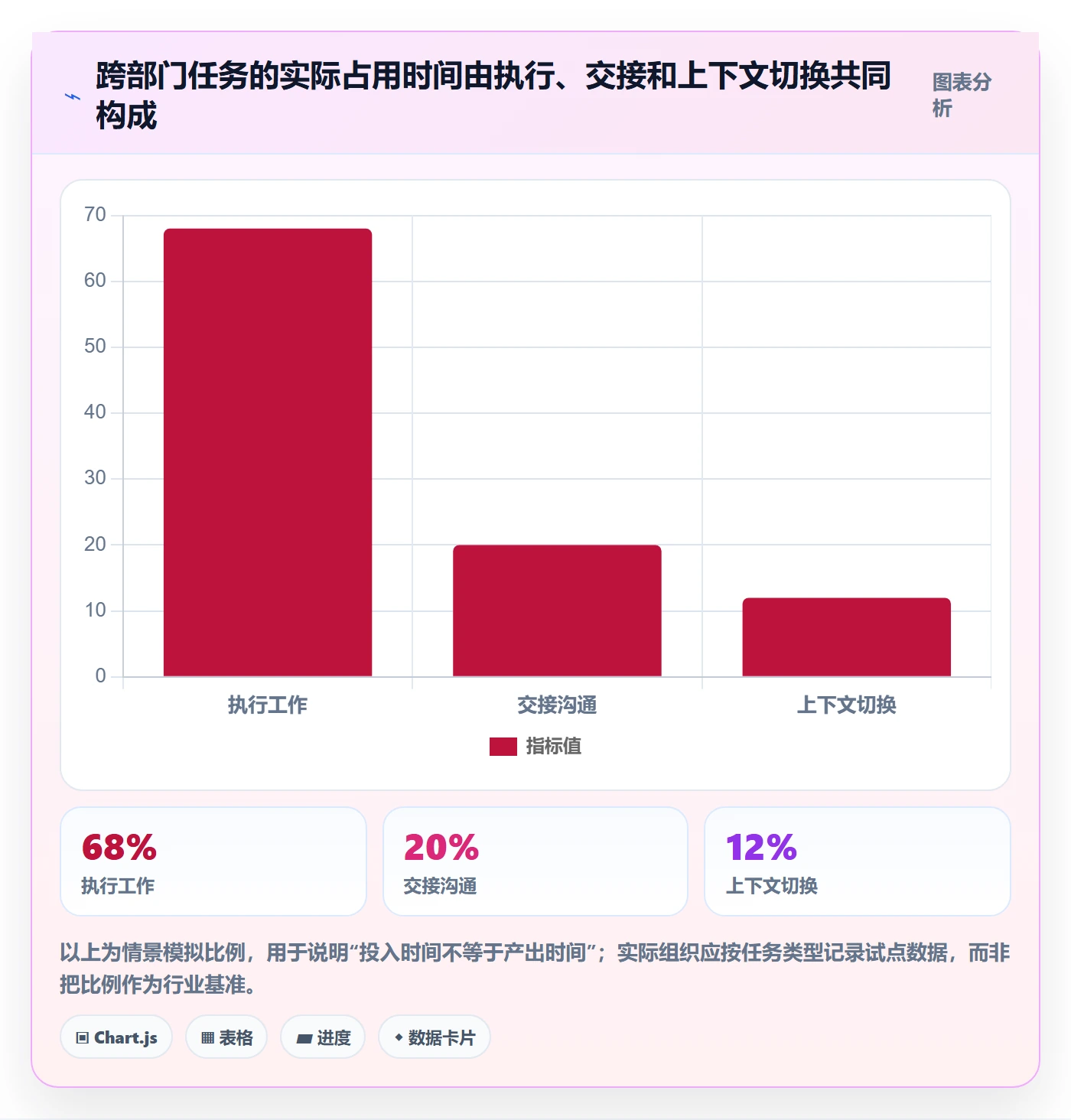

临时借调通常不只消耗任务执行时间。接收方要讲背景、提供权限、解释历史决策;原团队要重新安排交接;借出人员还要在两套上下文之间切换。任务表只记录“投入 16 小时”,这些隐性成本就会消失。

在容量试点中,我会把“投入时长”和“有效产出时长”分开记录。前者是实际占用,后者是能推动交付的时间。两者差距较大时,问题可能不在资源不足,而在任务准备不充分、交接材料缺失或临时切换过多。

空闲资源管理方法大全:跨部门团队资源负载协同管理落地清单

4. 资源管理的对象不只是一线执行人员

在跨部门交付中,瓶颈可能出现在架构评审、数据权限、法务审核、品牌审批、环境维护或业务验收。只盘点执行人员,会让最稀缺的决策和专业审核能力继续隐身。

我通常会把资源分为四类:执行容量、稀缺专业能力、决策与审批容量、基础设施与共享服务容量。不同资源的调度方式不一样。执行任务可能适合短期借调,审批能力更适合设置服务时限,基础设施容量则需要通过排队规则和使用窗口协调。

三、常见误区:看起来在盘活资源,实际上制造更多摩擦

1. 把“有空”当成“可以接活”

这是最常见的误判。员工某个时段没有排入任务,可能是为了处理不可预测问题、完成学习、参加必要协作,或为即将到来的高优先级工作保留缓冲。把所有空白立即填满,会让临时变化变成系统性延期。

更稳妥的做法是把容量分成承诺容量、保护容量和候选容量。承诺容量已对应明确工作;保护容量用于生产支持、突发需求和不可预测事项;候选容量才进入跨部门匹配范围。保护容量不是浪费,而是对不确定性的保险。

2. 用“忙不忙”判断价值

会议多、消息多、工时长,不代表产出更高;某个阶段工作量少,也不意味着岗位不重要。比如安全审查、数据治理、测试环境维护等工作,价值经常体现在风险没有发生,而不是每天都有可见的任务卡片。

不要把资源盘点变成个人排名或隐形监控。如果员工认为如实报告空闲会导致不断加活,数据很快就会失真。资源信息应该用于团队级协调与交付预测,而不是直接拿来比较个人价值。

3. 以 100% 利用率作为管理目标

100% 利用率意味着没有可吸收变化的空间。只要任务复杂度估错、上游延期、临时故障或关键人员请假,计划就会产生连锁反应。利用率越接近满载,排队时间往往越容易被放大,尤其是稀缺技能岗位。

这并不意味着利用率越低越好。持续低负载可能说明需求不足、技能错配、优先级不清或计划粒度失真。专业判断是结合交付等待、返工、延期、突发工作比例来解读负载,而不是为某个固定百分比辩护。

4. 把所有工作切成碎片再共享

一个任务若需要连续沉浸、严格保密、长期上下文或单一责任人,碎片化共享未必划算。把一个完整工作拆成多个半天窗口,可能造成频繁切换、重复解释和交付责任模糊。

适合共享的工作通常具有清晰输入、可检查输出、边界明确和较低依赖。比如一次数据清洗、有限范围的设计适配、明确的测试用例编写,往往比“协助某项目推进”更容易被合理调度。

5. 只看人头,不看技能、授权和地点条件

“团队有 10 人”对资源匹配帮助有限。真正有用的信息包括技能熟练度、领域知识、工具权限、合规限制、语言或时区、可投入窗口,以及是否具备独立交付能力。

技能标签也不能无限细化。标签过粗,匹配不准;标签过细,维护成本高、员工难以更新。我建议先从组织的高频瓶颈技能开始,控制在能用于实际决策的范围内,并让团队负责人定期校准。

6. 只建资源池,不处理权责冲突

共享资源池最容易失败的地方不是找不到人,而是出了冲突没人做决定。借出团队认为原项目优先,接收团队认为新任务已获批准,员工则夹在中间同时答应两边。

每次借调必须明确谁能调整优先级、谁负责绩效反馈、谁确认交付完成、任务延期时如何升级。没有权责机制的资源池,本质上只是一个公开的“谁先抢到人”的名单。

四、专业判断逻辑:怎样判断一项空闲容量值得调度

1. 先检查容量是否可信

我会先问四个问题:数据是谁提供的、多久更新一次、已承诺工作是否完整、突发支持是否单独预留。若团队每周更新一次,但项目优先级每天变化,那么这份数据只能用于初筛,不能直接作为正式承诺。

每条容量记录可以附一个可信等级,而不是制造虚假的精确感。例如“已确认”表示原负责人批准且依赖已核实;“高概率”表示预计能释放但仍有未关闭事项;“待验证”表示只能用于提前沟通。这样需求方能区分线索和承诺。

2. 再看需求是否具备可执行条件

需求没有明确产出时,资源匹配会变成“先找个人聊聊”。我要求需求方至少说明目标、交付物、期望时间、所需能力、投入估算、依赖条件和验收人。信息不齐时,先安排短时澄清,而不是直接占用一整段容量。

对未定义清楚的需求,可以设置一个有上限的探索任务,例如先投入 2 至 4 小时完成可行性核验,再决定是否继续。这样能避免把不确定性全部压给执行人员,也能减少长期占位。

3. 用匹配矩阵,而不是只看总分

资源匹配可以考虑技能匹配、时间匹配、交付连续性、风险与保密要求、切换成本五个维度。实践中我不建议把这些因素过早压成一个“综合分数”,因为高分可能掩盖硬性不满足。例如技能很好,但权限不合规,仍然不能派。

匹配维度 核对问题 可接受证据 不通过时的动作
技能 候选人能否独立完成关键工作 相似任务、能力评估、负责人确认 缩小任务范围或安排导师支持
时间 投入窗口是否覆盖关键节点 团队承诺、个人确认、依赖时间 调整交付日期或换候选人
连续性 任务是否需要长期沉浸或频繁协作 任务拆分结果、交接成本估算 优先由单一责任人承担
合规 是否满足数据、权限和保密要求 访问授权、审批记录、数据分级 先完成授权或更换任务范围
成本 调度是否比等待或外部支持更合算 切换时间、等待损失、交付收益 保留原安排或改用其他方案

4. 把机会成本纳入决策

借出一个人,不代表成本只有这段工时。原团队可能失去关键评审能力,接收团队可能节省等待时间,员工本人可能承担额外切换负担。决策时要比较“借调带来的收益”和“原承诺受损、切换、返工与管理成本”。

我使用的简化判断式是:预期价值减去切换成本、冲突成本和风险成本。它不是要求每个团队精确折算货币,而是迫使决策者把过去常被忽略的代价说出来。如果收益不清楚,先做小范围、短周期试点。

5. 设定不被借走的容量边界

不是所有容量都应该进入共享池。关键岗位的突发响应、强合规工作、发布窗口、重大事故支持和高度依赖上下文的任务,通常需要优先保护。也有一些岗位看似可共享,但其替代成本很高,短期借调可能损害整个团队的稳定性。

建议每个部门列出不可借用容量、需升级审批容量和可自主调度容量。边界应由业务责任人共同确定,并定期复核,而非由资源管理者单方面设定。

空闲资源管理方法大全:跨部门团队资源负载协同管理落地清单

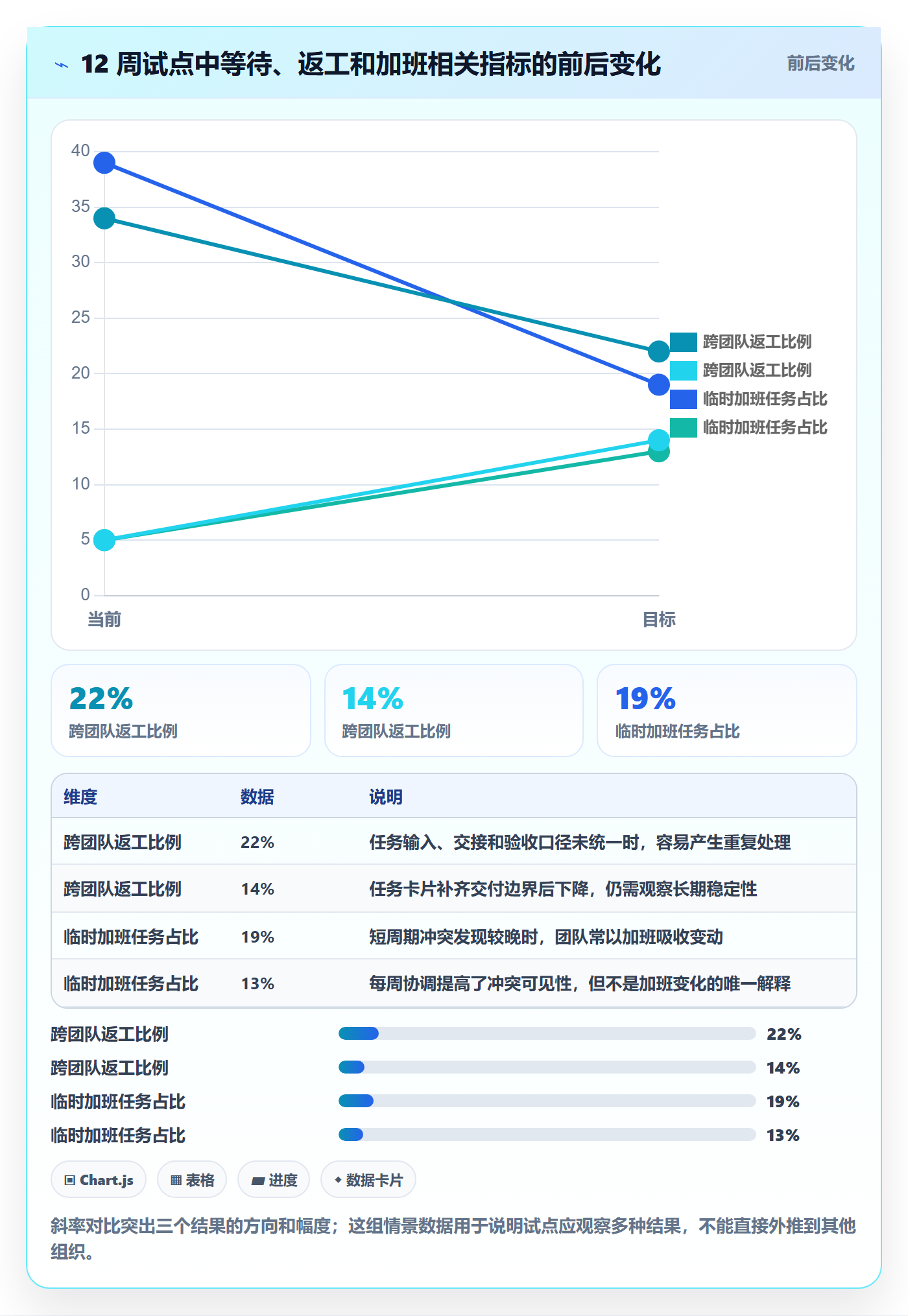

五、案例与数据观察:用一个 12 周试点看见资源错配

1. 案例背景:增长、产品、设计和研发共享能力

下面的案例是匿名化的组织情景推演,不代表任何单一企业的公开统计。某家约 300 人的科技公司,增长、产品、设计和研发团队同时支持多个业务线。季度复盘发现,部分需求等待分析和设计资源,另一些团队则存在短期空档,但管理者无法确认空档是否可用于新项目。

试点选择三个高频协作能力:数据分析、产品设计和测试支持。团队没有一开始建立全公司资源池,而是先统一容量状态、需求卡片和每周协调会,试行 12 周。管理目标不是让每个人更忙,而是降低需求从“具备条件”到“开始处理”的等待时间。

2. 试点前先统一记录口径

容量表记录团队未来四周的计划投入,并把容量标为“已承诺”“保护中”“候选可用”。需求卡片记录目标、交付物、截止日、依赖、技能要求和验收人。每项借调还记录预计切换成本、实际投入和是否影响原项目。

这里有个容易被忽略的细节:试点不要求个人每天填工时。团队负责人每周确认团队级容量,具体任务由需求负责人更新状态。只有发生争议或复盘需要时,才补充更细的实际投入信息。这样既能获得调度所需信息,也避免把资源盘点变成繁琐的个人报表。

3. 试点数据要和基准口径一起看

以下数字是情景模拟的 12 周试点结果,用来展示观察方式,不应被当作通用行业基准。等待时间从需求条件齐备、进入资源协调时开始计算;按期交付率按试点范围内已验收任务统计;返工比例按交付后因输入理解或交接遗漏而重新处理的任务占比估算。

观察指标 试点前 试点后 解读
需求资源等待中位数 9 个工作日 5 个工作日 候选容量提前可见,减少临时找人的时间
试点任务按期验收率 68% 81% 需求边界和验收人前置后,交付承诺更可控
跨团队任务返工比例 22% 14% 借调前澄清输入与交接材料,减少理解偏差
临时加班任务占比 19% 13% 短周期容量确认提升了风险暴露速度

这些指标不能单独证明某项制度必然有效。试点期间如果需求量下降、项目变简单或团队新增人员,结果也会改善。较可靠的做法是同时记录需求数量、任务复杂度、突发工作比例和团队规模,并与上一周期或相似团队作对照。

空闲资源管理方法大全:跨部门团队资源负载协同管理落地清单

4. 结果改善来自规则,而不是“把空闲的人找出来”

在这个推演案例里,最有价值的变化不是发现了大量闲置人力,而是让需求更早暴露。过去,需求方往往等到任务马上要开始才找资源;试点后,团队能在未来几周识别潜在冲突,先调整依赖或缩小范围。

第二个变化是借调任务变得更可交付。试点前,资源请求常写“帮忙支持项目”;试点后,改成“在周五前完成三类事件的数据校验,并由分析负责人验收”。工作边界清晰后,兼职投入才有可能形成有效结果。

第三个变化是出现了反例。某些需要连续设计决策的任务虽然能找到候选容量,却因为投入被分散到多个半天,导致设计返工。团队于是规定:需要跨多轮决策的工作优先使用连续时间块,不为了表面利用率拆碎。

5. 如何避免把模拟数据误读成承诺收益

如果企业要复用这类观察,必须写清指标定义、采集周期和样本范围。等待时间用平均数还是中位数,会显著影响结论;任务按期交付是按原始承诺还是调整后承诺,也会改变结果。口径不一致时,数字越精细,误导性可能越强。

建议至少设置一个对照观察:例如选一个未参与试点、需求类型相近的团队,或比较试点团队中采用新规则与未采用新规则的任务。若没有合适对照,就应明确称为“同期观察”,而不是把改善全部归因于资源管理制度。

六、落地清单:从试点到稳定运行的八个步骤

1. 明确管理边界和目标

先回答资源管理要解决什么问题:关键需求等待过长、跨部门重复招人、短期空档无法转化,还是临时加班过多。目标越具体,越容易判断是否值得继续投入。

同时明确哪些团队和岗位纳入试点、哪些数据只用于团队级协调、谁有权批准借调。没有边界的“全公司透明”容易引发抵触,也可能暴露不必要的个人信息。

2. 选一个跨部门痛点作为试点入口

不建议从所有部门、所有技能和所有项目同时开始。优先选择需求频繁、任务边界相对清晰、交付结果可验收的能力。例如设计适配、测试支持、数据分析或文档审查,比抽象的“项目协助”更适合作为试点。

试点范围应足够小,能在四到十二周内看到过程变化;也要足够真实,不能只挑一个配合度极高、没有优先级冲突的理想团队。选择高频但可控的摩擦点,才能检验机制是否能进入日常工作。

3. 统一资源状态定义

可以先用四种状态:已承诺、保护中、候选可用、待核实。每种状态要写清进入条件、谁负责更新以及多久失效。特别是“候选可用”,必须注明预计释放时间和置信等级,避免被误解为已经承诺。

容量最好以团队或技能小组为单位估算,除非任务确实需要指定个人。过早公开个人精确空闲时段,会增加被临时插单的压力,也会让团队为避免被分配而低报容量。

4. 建立需求请求模板

请求表格不需要复杂,但要能让接收团队判断能否做、何时做、做完如何验收。建议至少包含业务目标、具体交付物、优先级理由、截止时间、预计投入、所需技能、依赖条件和验收人。

请求不完整时,不要用默认值把缺失信息补成“已确认”。可以将状态退回澄清,或安排一次短时需求诊断。这样做并非增加流程,而是把不可执行的需求挡在资源承诺之前。

5. 建立冲突处理规则

两个项目争用同一项能力时,不能让员工自行承担裁决责任。建议由业务优先级负责人或跨部门组合管理会议做决定,并记录被延后工作的影响。优先级变化必须显式发生,不能在不撤销旧承诺的情况下不断新增承诺。

冲突升级可以分层处理:团队负责人先核实是否能调整时间或范围;无法解决时由项目组合负责人裁定;涉及安全、合规或重大客户承诺时,进入更高层级审批。每一层都应有响应时限,否则升级流程本身会成为新瓶颈。

6. 用短周期节奏管理,而非临时拉群

每周一次 30 至 45 分钟的资源协调会,通常比每天临时开会更稳定。参会者应是能确认容量、调整优先级和接受交付的人,而不是所有资源相关人员都加入。

会前更新容量和需求状态;会上只处理冲突、待决策事项和未来两周风险;会后记录决定、责任人和复核时间。若没有冲突,也不必为了开会而制造讨论,可以采用异步确认。

7. 复盘实际交付与计划偏差

任务结束后,比较预估投入和实际投入、预计开始时间和实际开始时间、交付是否一次验收通过。偏差不应直接归咎于估算不准,而要追问是需求变化、等待依赖、技能不匹配还是切换成本导致。

复盘应回到容量模型:某类任务是否需要更大的缓冲,某项技能是否长期供不应求,某个部门是否持续成为等待节点。若只复盘单个任务,组织很难看见系统性问题。

8. 评估是否扩展或停止

试点结束后,不要只问“大家觉得好不好用”。要看等待时间、交付稳定性、返工、加班和管理成本是否发生可解释的变化,也要收集员工对公平性、切换压力和信息安全的反馈。

如果流程带来的协调成本高于收益,应缩小范围或调整频率;如果只有某一种能力持续获益,就先把该能力的规则做成熟,不必为了组织统一而强行推广到所有岗位。

空闲资源管理方法大全:跨部门团队资源负载协同管理落地清单

七、工具与数据设计:让平台支持协同,而不是替代判断

1. 先选最小可用的数据模型

无论使用表格、项目管理系统还是企业资源规划平台,最初都需要维护有限字段:团队、能力、可用窗口、状态、容量范围、更新时间、可信等级、关联需求、负责人和限制条件。字段过多会拖累更新,字段过少则无法支持匹配。

容量不一定要精确到小时。对跨部门协调,按半天、天或一定比例估算,常比伪精确的小时数更可靠。若团队无法稳定估算,应先用区间表达,例如“本周可支持 1 至 2 天”,并记录影响范围的关键依赖。

2. 工具要承接流程,不要创造额外流程

以 PingCode 这类项目管理平台为例,中大型企业或 100 人以上组织可以考虑用项目、迭代、任务和团队视图承接资源协同:需求方提交结构化请求,团队维护承诺与容量,负责人查看冲突,再把确认后的工作纳入交付计划。平台的价值在于统一状态、关联任务和保留决策记录,而不是自动判断谁最适合被借走。

具体配置应从实际流程反推,不应为了展示系统能力而建立大量自定义字段、审批节点和报表。若团队每周要花数小时维护一张没人用来决策的资源看板,工具就已经偏离目标。

选择系统时,我会重点验证四件事:权限能否按团队和项目控制、资源信息能否关联真实交付、状态更新是否足够轻量、数据能否导出供复盘。若工具只显示“谁还剩多少工时”,却不能呈现依赖、优先级和交付结果,它对跨部门协同的帮助有限。

3. 资源视图必须同时呈现风险和来源

一张容量看板如果只显示绿色空闲、红色超载,管理者很容易把颜色当成事实。更好的视图应显示更新时间、预测置信度、保护容量、已确认承诺和冲突原因。数据来源不清时,系统应显示待核实,而不是自动归类为空闲。

看板还需要呈现“为什么不能借”。例如技能不匹配、任务需要连续投入、访问权限未开通、原项目处于关键节点。否定原因被记录后,管理者才能发现真正的结构性瓶颈,而不是重复发起相同请求。

4. 数据权限与员工信任必须纳入设计

资源管理涉及工作安排,但不代表需要采集每个人的在线状态、鼠标活动或逐分钟工时。若数据采集超过管理目的,员工会产生防御行为,资源信息的真实性反而下降。

建议遵循最小必要原则:谁能看团队级容量,谁能看具体个人承诺,谁能导出数据,都应有明确权限;数据保留周期应与业务需要匹配;个人数据不得在未经说明的情况下转作绩效排名。

对员工解释制度时,要说明报告候选容量不等于自动接收所有临时任务,借调需要负责人确认,员工有权指出上下文切换和优先级冲突。透明规则是资源数据可信的前提。

5. 常用的核心指标组合

我通常把指标分成四层,避免单一数字被误用。供给层看可确认容量和技能覆盖;过程层看匹配时长、需求澄清周期和借调取消率;结果层看等待、按期验收、返工和加班;体验层看员工切换负担与管理协调时间。

指标层 建议指标 管理用途 解读提醒
供给 已确认候选容量、关键技能覆盖率 识别未来供需缺口 候选容量不等于可承诺容量
过程 匹配周期、需求澄清时长、取消率 识别协调摩擦 匹配快不代表匹配正确
结果 等待中位数、按期验收率、返工比例 判断业务是否获益 需同时控制任务难度和范围变化
体验 切换负担、协调耗时、员工反馈 检查制度副作用 不能只用主观满意度替代交付证据

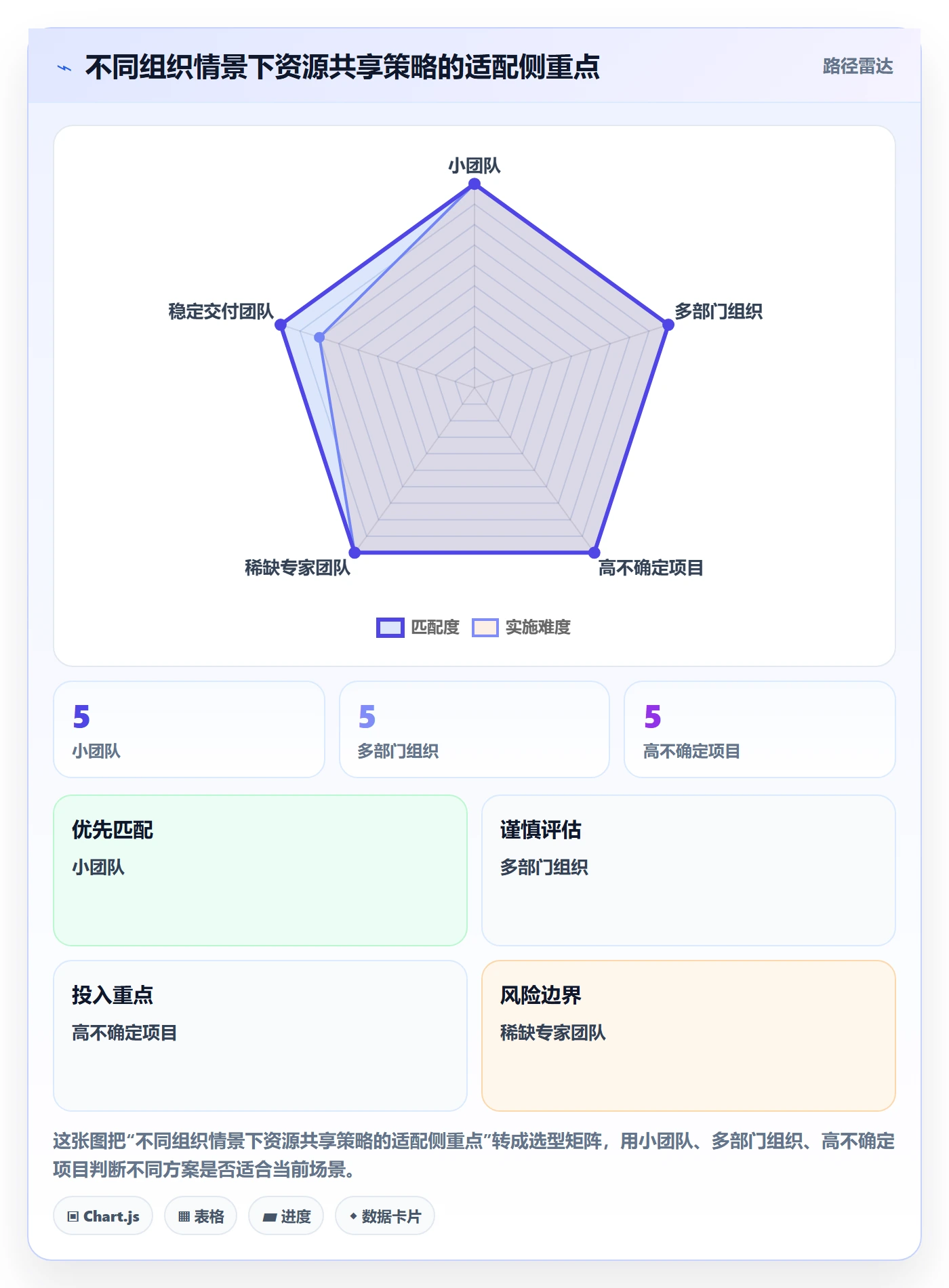

八、不同组织阶段的行动建议与取舍

1. 小团队:优先做口头透明和简表,不要先搭资源平台

十几人到几十人的团队,成员通常能直接沟通,最大的风险是任务承诺没有统一记录。可以用每周容量表、共享任务板和固定协调时段,先解决“谁在做什么、哪件事能延期、谁负责决定”的问题。

小团队的取舍是:牺牲一部分精细统计,换取更低维护成本。不要把每个人的时间拆成大量微小单位,也不要为偶发借调设计复杂审批。只要把冲突和决策写下来,通常已经比靠口头承诺可靠。

2. 多部门组织:先建立共同口径,再建立跨部门池

部门之间术语、优先级和计划周期不同,直接共享个人容量容易造成误解。应先从少数共享能力入手,建立统一状态和请求模板,再由部门负责人共同确认可调度边界。

多部门组织应接受一个现实:统一资源池不一定是最佳形态。某些能力可以集中调度,某些能力适合保留在部门内部,只通过预约或服务时限协同。治理重点是可预测和可解释,不是所有人都进入同一张表。

3. 中大型企业:把团队自治与组合优先级结合起来

对于中大型企业,尤其是超过百人的组织,单靠项目经理之间临时协调往往无法持续。需要明确组合层面的优先级、部门级容量责任人、团队级更新节奏,以及争议时的裁定机制。

但集中化也有代价:总部或资源办公室若不了解业务现场,可能为了看板整齐而做出低效分配。因此,应集中规则、数据口径和冲突升级,不必集中所有日常派工权。让最接近工作的人确认可行性,让有权决定业务优先级的人处理冲突。

4. 高不确定项目:用滚动窗口,不做长期硬承诺

新业务探索、重大技术改造和外部依赖较多的项目,远期估算误差通常较大。此时资源计划应使用滚动窗口:近两周明确承诺,后续数周标注预测和风险,随新信息逐步更新。

这种方式会牺牲远期排期的确定感,却减少“过早承诺、不断改期”的成本。管理者应把预测区间和承诺区分开,不要用一个精确日期掩盖未知条件。

5. 稀缺专家岗位:优先减少需求,而非无限扩大共享

安全、架构、数据治理、合规等稀缺能力,常常成为多个团队共同依赖的瓶颈。把专家排得更满并不一定增加吞吐,反而可能形成更长队列。应先检查是否能通过标准模板、自助工具、培训和前置审查减少重复需求。

如果必须共享专家,建议设置服务等级、预约窗口和升级条件,并区分简单咨询与必须由专家亲自处理的工作。专家能力的价值不只在亲自执行,也包括让其他团队能够独立完成常规事项。

6. 何时应该保留闲置缓冲

当生产故障不可预测、客户响应有时限、发布窗口集中或任务估算误差较大时,保留一部分缓冲是合理的。缓冲不是某个人“什么都不做”,而是组织为变化、恢复和关键响应预留的能力。

缓冲比例不宜照搬统一数字。可以观察过去几个周期突发工作占用、计划偏差和服务中断情况,按团队类型设定范围,再定期调整。研发支持、客户服务和内部后台团队面对的波动不同,适用的容量结构也不同。

空闲资源管理方法大全:跨部门团队资源负载协同管理落地清单

九、风险与取舍:哪些情况下不要急着调度空闲资源

1. 需求目标和验收标准尚未明确

如果需求方说不清需要什么结果,借人可能只是把不确定性转移给执行人员。此时先做澄清、原型或可行性验证,通常比直接安排一周投入更经济。

判断标准很简单:接收团队能否在开始前说清楚“交付什么、谁验收、什么情况算完成”。如果不能,就先补齐工作定义。

2. 任务强依赖连续上下文

需要长期理解复杂系统、参与多轮决策或承担关键责任的工作,不适合频繁拆分给短期借调人员。即便候选人技能合适,交接成本和遗漏风险也可能高于等待成本。

这类任务可以考虑提供专门的连续时间段、长期轮转或固定接口人,而不是临时把容量切成零碎时段。

3. 借调会破坏更高优先级承诺

当原项目已经进入发布、客户验收或合规关键节点时,借调必须显式评估影响。不能只因为新需求声音更大,就默认它更重要。优先级调整应由业务责任人做出,并说明原承诺如何变化。

若接收项目收益无法量化,或原项目延期代价明显更大,应保留原安排、调整新需求日期,或寻找其他能力来源。

4. 数据来源不可靠或团队不信任机制

容量更新不稳定、管理者频繁越级插单、员工担心空闲数据被用于绩效排名时,不宜扩大资源池。先修复信息规则和信任,再谈自动化。低质量数据进入平台后,通常比没有数据更容易制造错误的确定感。

可以通过小范围、可撤回的试点建立信任:明确数据用途、控制查看权限、记录借调边界,并公开说明试点中哪些决策会被数据影响。

5. 共享能力的切换成本超过等待收益

有些任务需要大量背景说明、权限配置和多轮沟通。若借调只节省两天等待,却消耗一周完成交接和返工,那么共享并没有带来净收益。

这时可以比较三种方案:等待原团队可用、通过标准化降低交接成本、寻找外部或替代能力。真正成熟的资源管理,允许得出“暂时不借人”的结论。

空闲资源管理方法大全:跨部门团队资源负载协同管理落地清单

十、总结:管理空闲资源,最终是在管理承诺、等待与选择

1. 不要把“忙”误认为“有效”

跨部门资源管理的核心,不是把所有空白填满,而是让真正重要的工作少等一会,让不具备条件的需求别过早占用容量,让关键人员有能力处理变化。合理的空闲,是组织面对不确定性的缓冲;无意义的等待,才是需要优先消除的浪费。

2. 先建立可解释的规则,再追求精细化

对大多数团队而言,先把状态定义、需求模板、冲突裁定和结果复盘做好,比先追求按小时预测更有价值。资源信息必须能解释来源、适用范围和置信度;任何无法解释的精确数字,都不应成为管理承诺。

3. 下一步从一个能力、一个周期开始

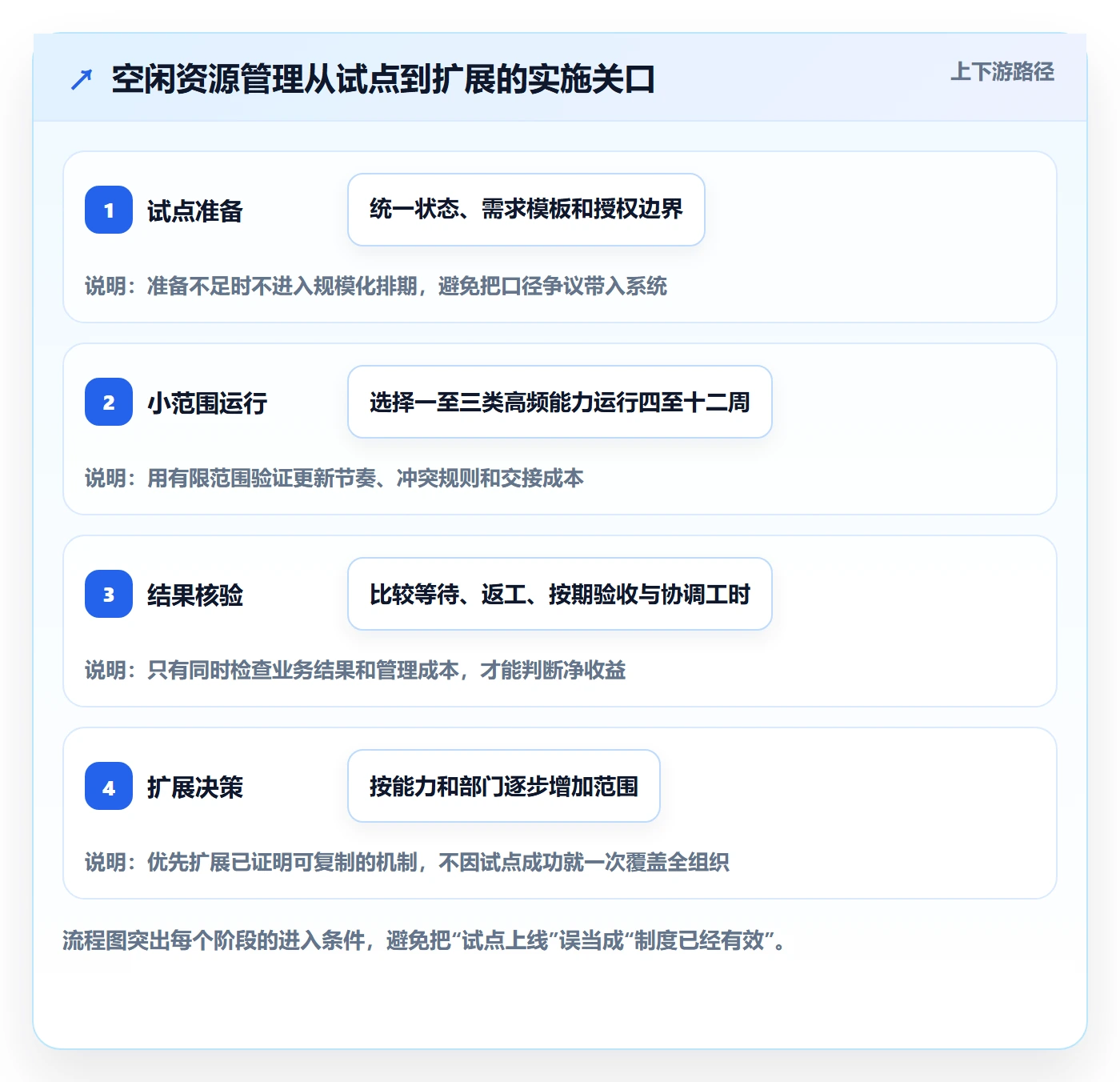

如果准备启动,我建议本周完成三件事:选出一个反复造成等待的共享能力;与相关团队统一四种容量状态和一份需求模板;设定四到十二周的试点周期,并同时观察等待、交付、返工与协调成本。

试点结束后,不必急着问“要不要上全公司”。先问:哪些需求因此更早开始,哪些借调没有产生净收益,哪类任务必须保持连续投入,哪些数据让团队更愿意协作。当组织能坦然说出“这项容量暂时不能借、原因是什么、何时可以重新评估”时,空闲资源管理才真正从抢人机制变成了协同机制。

常见问题解答(FAQ)

1. 跨部门团队怎么识别真正可调度的空闲资源?

我手上有几个部门的排期表,看起来有人每周还有一两天空档,但项目负责人都说人已经排满了。我该把日历上的空白当作可用产能,还是要用别的口径判断?

不要把日历空白直接等同于可调度产能。先把人员时间拆成已承诺项目、日常运维、会议与沟通、休假培训和可调度余量,并统一按周统计;

例如每周 40 小时中,固定会议 6 小时、支持工作 8 小时、已承诺交付 20 小时,账面上剩余 6 小时,但如果这些时间分散在每天的零碎时段,就未必适合接需要连续专注的任务。建议同时记录“剩余工时”和“连续可用时段”,再让直属负责人确认资源是否可跨部门借用。

只有时间窗口、技能匹配和授权边界都明确,才把这部分计入可调度资源。

2. 如何避免空闲资源被多个项目重复预订?

我曾遇到两个项目负责人同时把同一位设计师写进下个月的计划,直到交付前才发现冲突。大家都更新了自己的表格,但没有人知道哪份安排算数,我想知道怎样建立一个简单又可靠的预订规则?

关键不是增加更多表格,而是明确唯一的资源预订记录和确认状态。可以把需求分为“意向”“待负责人确认”“已锁定”“已释放”,只有负责人确认后才算占用;每条记录至少包含人员或技能、项目、起止周、预计工时、优先级和确认人。

比如同一周出现 12 小时需求与 16 小时需求,而该成员可调度时间只有 20 小时,系统应显示 8 小时冲突,而不是让两个项目各自按计划推进。每周固定一次冲突检查,超过容量时由项目组合负责人按业务优先级裁决,不能默认先填表的人优先。

3. 跨部门资源负载达到多少时应该停止继续分配?

我不想等到延期后才发现团队超载,但也担心把利用率卡得太低,导致资源闲置。有没有一种既能提前预警、又不会把每个人的时间都塞满的判断方式?

不要只看平均利用率,应同时看个人峰值、关键技能瓶颈和需求变动幅度。可先把已承诺工作控制在可用工时的 80% 至 85%,将其余部分留给临时支持、返工和估算偏差;对高不确定性任务,可进一步降低承诺比例。

比如一名成员每周实际可用于项目工作的时间是 30 小时,排入 29 小时看似利用率很高,但任何一次线上故障都会挤压交付。建议将连续两周超过 90% 设为预警,超过 100% 则要求重新排期或调整范围;阈值需要结合团队的突发任务比例校准,不能机械套用。

4. 资源紧张时,应该借人、延期还是缩小项目范围?

我负责的项目都很重要,部门也愿意临时支援,但借来的同事往往需要时间熟悉背景,最后反而拖慢进度。我应该依据什么判断是调人、改日期,还是先砍掉一部分需求?

先判断瓶颈是“工时不足”还是“技能与上下文不足”。如果任务可拆分、交接成本低且新增成员能独立承担明确工作,短期借人可能有效;如果工作高度依赖领域知识或决策连续性,增加人手通常会带来沟通成本,更适合调整范围或日期。

做决策时可列出三项估算:新增人员的上手时间、延期对业务节点的影响、删减范围对交付价值的损失。例如支援人员需要两周熟悉系统,而项目只剩三周,借人未必能增加有效产能。跨部门会议应由业务优先级负责人确认取舍,并记录被延后的项目、责任人和复核日期,避免资源调整变成没有后续的口头承诺。

核心关键词

读者评论

孔
孔子涵

我们跨部门借人时,最耗时的确是交接和权限开通,不是任务本身。把这些成本单独记下来很有帮助,不过小团队每周维护容量表会不会也增加不少负担?

曹
曹书瑶

认同不该把利用率当成个人绩效,但实际执行中,管理者很容易把候选容量理解成“还能再接活”。可能需要明确容量数据的用途,并让员工参与确认,避免信息越透明、临时加活越多。

向
向景行

技能标签适合先从高频需求做起。我们试过细分得太多,更新很快就跟不上;比起标签数量,我觉得还要定期核对实际授权和近期经验,否则匹配到人也未必能马上上手。

文章包含AI辅助创作:空闲资源管理方法大全:跨部门团队资源负载协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/557656

赞 (0)
飞飞飞飞
资源负载Capacity教程:跨部门团队协同管理,避坑指南
上一篇 9小时前
资源负载工作负载全流程:跨部门团队落地方案与一文讲清
下一篇 9小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
