资源负载如何做好产能?项目成员数据分析与操作步骤

资源负载看起来是“每个人有多少任务”,产能却不是把工时加总就能得出的数字。我在项目复盘中反复看到一种误判:团队把成员排到每周 40 小时,计划表显示资源利用率 100%,项目却仍然延期;原因往往不是大家不够忙,而是会议、支持工作、技能匹配、任务切换和依赖等待没有进入计算。要把产能做好,核心不是把日历填满,而是建立一套能解释“可用时间去了哪里、哪些工作真正能完成、何时需要调整承诺”的分析与操作机制。

一、先讲核心结论:产能不是工时总和

1. 把资源负载与产能分开看

资源负载回答的是“计划给成员分配了多少工作”;产能回答的是“在当前约束下,团队能够稳定交付多少工作”。两者相关,但不能互相替代。负载是计划侧的输入,产能是交付侧的能力估计,交付结果还会受到任务不确定性、依赖关系和质量返工影响。

我通常把计划产能拆成四层:日历工时、可投入项目工时、技能匹配后的有效工时,以及最终可交付量。若只看第一层,就会把所有出勤时间都当成生产时间;若只看最终结果,又很难定位产能差异究竟来自人员配置、需求变化还是执行过程。

最实用的判断是:资源负载不应长期逼近理论上限,产能估算必须扣除已知的非项目时间,并留出应对不确定性的缓冲。对知识工作而言,计划表上的满载通常是风险信号,不是效率证据。

2. 先统一四个口径,再开始算

同一个“人天”在不同团队里可能代表 6 小时、7 小时或 8 小时;有人把会议算入项目,有人把会议当作额外成本;有人按任务估算工时,有人按完成的故事点统计。口径不统一时,图表看起来精确,结论却不可比较。

  • 工作日历:成员每周实际工作日、节假日、休假及固定轮值安排。
  • 可投入时间:从日历工时中扣除会议、支持、培训、管理职责等已知占用后的时间。
  • 负载:某成员在指定时间窗内已承诺工作的估算量,需说明是否包含缺陷处理和临时需求。
  • 产能:团队在相似工作类型、相近条件下,经过校准后可稳定完成的工作量,而不是希望完成的目标量。

如果团队还没有稳定的估算单位,我会先按小时或人天记录任务,并在若干个迭代后再检验故事点是否具有稳定的团队内含义。不要把不同团队的故事点直接换算成人天,也不要把“看起来比较忙”作为产能基准。

3. 先看过载和断档,再谈利用率

平均负载会掩盖最需要处理的问题。一个团队整体负载为 80%,可能同时存在一位关键测试人员达到 140%、两位开发人员只有 55%、产品负责人被会议挤占的情况。团队均值看似健康,瓶颈岗位却足以拖慢整个交付链。

因此,我会优先看三类信息:成员负载分布、关键技能岗位的峰值,以及未来数周的负载变化。平均利用率只作为汇总视角,不能替代对个人和角色的检查,更不能直接作为绩效评分。

资源负载如何做好产能?项目成员数据分析与操作步骤

二、背景和真实场景:为什么“排满”仍然交付不出来

1. 计划工时与实际工作之间有一道隐形落差

在软件研发、产品设计、咨询交付和企业运营中,成员的工作常常被多种事项切割:项目任务、客户支持、线上故障、评审会议、跨团队协作、培训和临时管理工作。计划系统里可能只录入了项目任务,实际却每天都在处理计划外事项。

例如,一位工程师每周名义工时为 40 小时,固定会议 5 小时、值班与支持平均 6 小时、沟通协调 4 小时,休假和培训折算后还有 2 小时。可用于计划项目的时间约为 23 小时,而不是 40 小时。如果仍按 40 小时排任务,偏差不是执行效率差,而是计划输入就错了。

第二个落差来自“分配时间”与“连续专注时间”的差异。把 3 小时分散在六个任务上,不等于能够完成一个需要连续思考的复杂任务。对于需要深度设计、排查故障或编写方案的工作,时间碎片化会带来额外的切换成本。

2. 常见项目场景里的负载信号

我分析资源负载时,会先判断团队属于哪类工作模式。产品迭代团队通常有相对固定的节奏,但需求变更和缺陷会影响承诺;客户交付团队有里程碑和外部依赖,但人员可能同时服务多个项目;运维或支持团队的任务到达具有突发性,不能像稳定迭代任务那样按计划工时排满。

这几类团队都需要观察负载,但不能用同一套“每人每周 40 小时”的方式核算。对于突发工作占比高的团队,必须保留响应空间;对于阶段性冲刺的团队,需要把冲刺结束后的恢复、验收和维护工作纳入日历;对于跨项目共享人员的团队,则要检查项目之间是否争抢同一段时间。

团队类型 主要负载来源 常见误判 优先观察项
产品研发 迭代任务、缺陷、技术改造、评审 把迭代计划量当作全部工作量 承诺变更、缺陷占比、关键技能负载
客户交付 项目实施、客户会议、现场支持、验收 把可计费时间当作全部可用时间 跨项目冲突、等待依赖、里程碑峰值
运维支持 告警、工单、值班、周期性维护 按稳定计划任务排满工作日 突发工单分布、响应窗口、未完成积压
职能运营 周期流程、临时需求、审批与协作 只统计可见的正式项目任务 高频临时事项、审批等待、重复劳动

3. 中大型组织的问题往往不是缺数据,而是数据分散

人员信息可能在人力系统,项目任务在项目管理平台,考勤和休假在另一个系统,支持工单又在服务台。每个系统都记录了一部分事实,但如果负责人只能在月末手工汇总,资源计划就会落后于真实变化。

以 PingCode 为例,在中大型企业或 100 人以上组织讨论项目成员数据分析时,重点不应停留在“平台能否显示资源视图”,而要验证任务、人员、迭代、缺陷及项目计划等数据能否形成一致的分析口径。具体能力需要结合组织所使用的产品版本、配置方式和集成情况核验;工具不会自动修复错误的角色定义和工时规则。

我在设计这类分析时,会先问:成员身份和团队归属是否统一?任务是否有负责人、状态、估算和时间窗?支持工作是否进入同一统计口径?如果这些基础数据不完整,先做治理,再谈预测。否则仪表盘会把缺漏包装成精确数值。

三、常见误区:让数字变得更好看,不等于产能变高

1. 把满载率当作效率指标

负载率高,并不能证明团队效率高。负载率只说明计划分配量相对于可用时间的比例;它不说明任务是否完成、质量是否达标、工作是否重复,也不说明成员是否在等待依赖。

若管理者把 100% 负载当作目标,团队会逐渐失去消化突发事项的空间。客户问题、线上故障、需求澄清一旦出现,原计划便只能通过加班或延期来兜底。短期看起来利用率提高,长期却可能出现返工、积压和成员疲劳。

2. 把所有成员按同一比例折算

“每个人扣除 20% 会议时间”看起来便于管理,实际可能误差很大。技术负责人承担评审和协调,支持工程师承担值班,初级成员可能需要更多辅导,外部顾问还受合同和现场安排限制。统一比例可用于粗略初算,却不能代替岗位和个人日历信息。

我建议先用团队级比例建立基线,再根据已知职责做修正,并在每个周期结束时对比实际占用。对于人数多、角色差异明显的组织,至少按岗位类别拆分,而不是把所有工时压成一个团队系数。

3. 把计划外工作藏在“估算偏差”里

如果某团队连续几个周期都比计划多出 20% 的工作,简单上调任务估算未必能解决问题。真正的原因可能是缺陷处理没有进入计划、客户支持被低估、需求变更多,或者项目中存在重复审批。

把这类工作统统塞进估算,会让历史数据失去诊断价值。更好的做法是给计划外工作保留独立分类,记录类型、数量、投入时间和出现时间。这样才能判断波动来自需求变化、质量问题、支持职责还是估算偏差。

4. 直接比较不同团队的故事点或速度

故事点和团队速度主要用于团队内部规划,它们受估算习惯、任务拆分方式、技术栈和团队组成影响。甲团队一个迭代完成 40 点,乙团队完成 25 点,不能据此得出甲团队产能高出 60%。

更可靠的横向比较,应比较交付周期、承诺完成率、质量、需求变化率和关键流程等待时间,并说明项目复杂度及团队职责差异。若需要跨团队测算,可先统一工作分类和统计边界,再以多项指标交叉验证。

5. 把工时记录变成逐小时监控

资源分析需要数据,但不意味着要把每个人的每一分钟都纳入监控。过细的记录会增加填写成本,诱发“为了填表而填表”,也可能让成员把注意力放在如何解释工时,而不是如何减少阻塞。

我更倾向于用足以支持管理决策的粒度:按任务或工作类别记录实际投入,必要时按半天或一天汇总;突发支持则记录事件和处理时长。只有当决策需要更细颗粒度,例如按合同核算可计费工作时,才增加记录精度,并明确数据用途和访问边界。

四、专业判断逻辑:从可用时间推导可承诺产能

1. 先算成员的净可用时间

可用时间计算应从日历开始,而不是从任务估算倒推。可采用下面的简化公式:

净可用时间 = 工作日历工时 − 休假与培训 − 固定会议 − 已知支持与管理职责

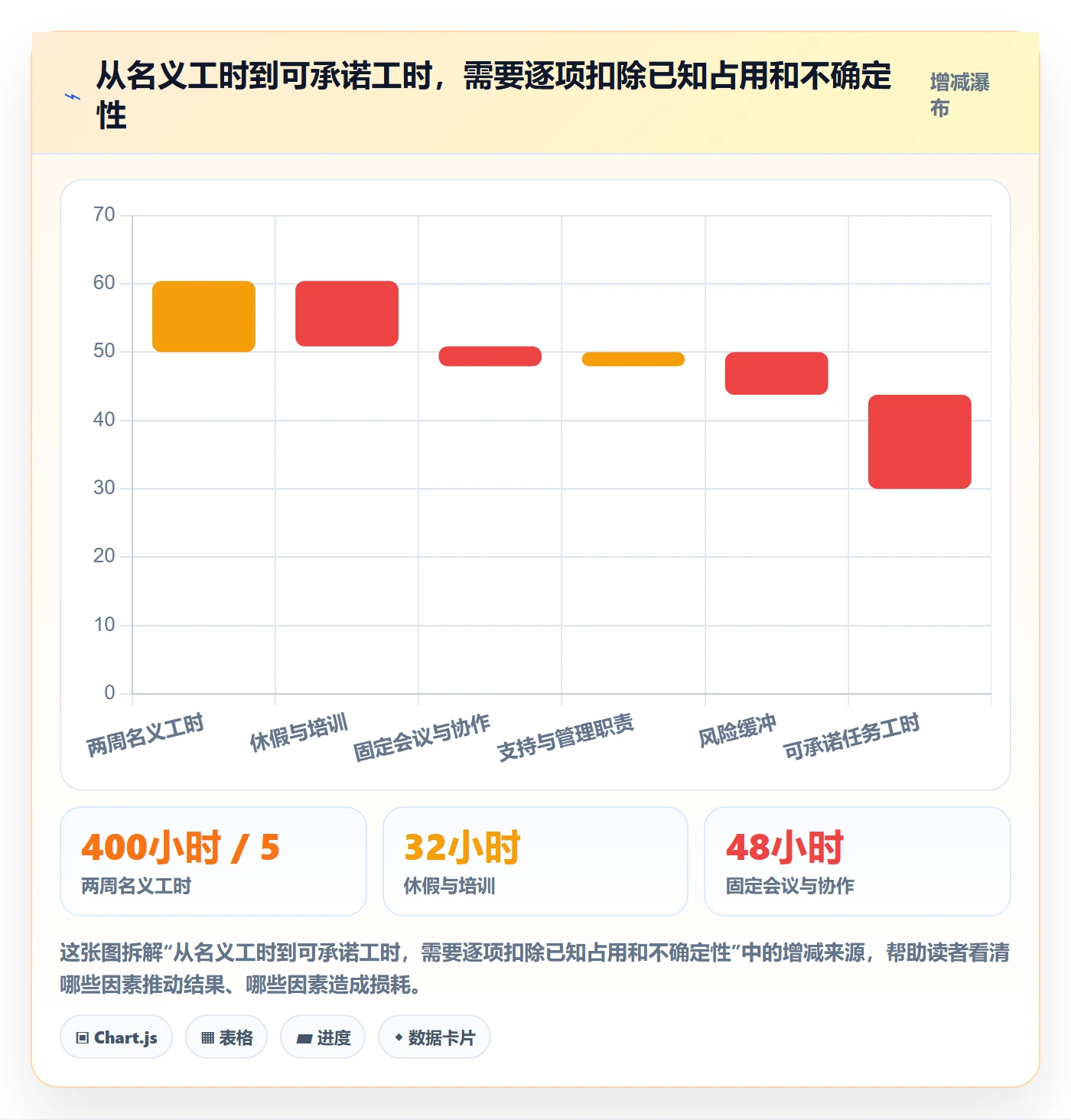

假设一位成员在未来两周有 10 个工作日,每天 8 小时,共 80 小时;休假 8 小时、固定会议 10 小时、支持轮值预计 12 小时、辅导和管理职责 4 小时,那么净可用时间为 46 小时。这个数字仍不是可直接承诺的任务工时,因为还需要考虑技能匹配、工作切换和不确定性。

计算时要避免重复扣减。例如,若支持轮值工时已经包含在工单实际时间中,就不能在任务侧再次扣除;若某项固定会议已经作为项目任务记录,也不能同时从可用时间扣掉。口径说明应与数字一起保留。

2. 再做技能和角色匹配

有空闲时间的人,不一定能替代超载的人。测试人员有空,不等于可以立即承担架构评审;产品经理有余量,也不能直接补上需要特定资质的客户验收。资源规划应该把“谁有时间”与“谁具备相应能力”分开判断。

我会将工作按必要技能分组,再查看每组的可用成员数、单点依赖和替补能力。若某个角色只有一位成员能处理关键任务,即使该成员负载率只有 85%,也可能存在很高的交付风险。反过来,某岗位短期负载高,但有经过验证的替补成员,风险未必同样严重。

3. 给不确定性留出缓冲,而不是把空白当作浪费

缓冲不是不做事,而是为计划外工作、需求澄清、依赖等待和估算误差预留空间。具体比例不应照搬行业口号,而应根据团队自己的历史波动校准。

对于需求相对稳定、依赖少的团队,可以从较小缓冲开始试行;对于客户支持频繁、系统变更复杂或外部依赖较多的团队,需要保留更大的响应空间。关键是把缓冲的用途写清楚:它是用于突发支持,还是用于估算风险,还是用于临近里程碑的验收工作,避免同一份缓冲被重复占用。

可用一个滚动公式估算可承诺工作量:可承诺工作量 = 净可用时间 × 历史稳定交付系数。稳定交付系数应从团队自身历史数据估计,并定期更新,而不是把某一个顺利周期当成长期能力。

资源负载如何做好产能?项目成员数据分析与操作步骤

4. 用多项结果校验产能,而非盯着单一利用率

我通常至少同时看四类结果:承诺完成率、周期时间、质量返工、计划外工作占比。若负载率上升、完成率下降、返工增加,说明更多时间被投入不等于有效产出增加;若负载率下降但交付周期改善,可能是减少切换或等待带来了更好的流动。

这些指标必须结合任务类型解读。一个处理线上故障的团队可能不适合用固定迭代承诺衡量;一个探索性研发团队的短期完成率也可能低于标准交付团队。数据的作用是提出问题,不是替管理者自动做结论。

5. 用滚动窗口平滑偶然波动

单个迭代的完成量容易受节假日、重大故障、人员变更和项目阶段影响。我会采用多个周期的滚动窗口观察,至少区分近期基线、异常周期和结构性变化。窗口太短会追着噪声调整,窗口太长又会掩盖团队组成变化。

若成员转岗、职责变化或系统上线,历史基线就需要重新解释。旧数据并非毫无价值,但应标记变化时间,避免把不同组织条件下的交付量混成一个稳定均值。

五、案例与数据观察:从“按人头排满”改成“按约束排计划”

1. 案例口径与边界

下面是一个用于说明分析方法的情景模拟,并非公开企业的实测数据,也不应当被当作行业基准。场景是一支 12 人的产品研发团队,包含产品、开发、测试和运维支持角色,采用两周一个计划周期。团队计划表显示名义总工时 960 小时,管理者发现人员已经排得很满,但连续三个周期都有任务跨期。

我先没有建议加人,而是检查任务分类、日历和完成记录。结果发现,计划里遗漏了值班支持和验收协作;测试工作集中在周期后半段;开发任务在跨项目安排时被重复承诺;一部分计划任务还依赖尚未确认的外部接口。

2. 把偏差拆成可解释的工作项

校正后,团队在该周期可用于项目工作的净时间低于名义工时。支持工单、固定协作和休假等占用被单独记录,未确认依赖的任务不再直接计入可承诺计划。原本看似充足的团队工时,经过筛选后,真正适合当前周期承诺的任务量明显减少。

关键变化并不是把所有人都安排得更松,而是重新分布工作:把部分验收任务前移,给测试阶段留出时间;为支持轮值保留明确空间;将一个依赖未确认的任务移到候选池,而不是当作已经锁定的承诺。这样做降低了表面计划量,却提高了计划对实际工作的解释能力。

分析项目 调整前情景 调整后情景 判断依据
两周计划任务量 按名义工时排满 按净可用时间与风险缓冲安排 先排除已知占用,避免把可用时间虚高
支持工作 没有单独分类 按轮值和工单记录 识别计划外工作是否持续侵蚀项目时间
测试与验收 集中在周期末 拆分并提前安排检查点 降低末期堆积和缺陷返工的连锁风险
外部依赖任务 直接纳入承诺 依赖确认后再进入承诺范围 区别“计划中”与“可执行”

3. 用情景数据看负载分布,而不是只看团队总量

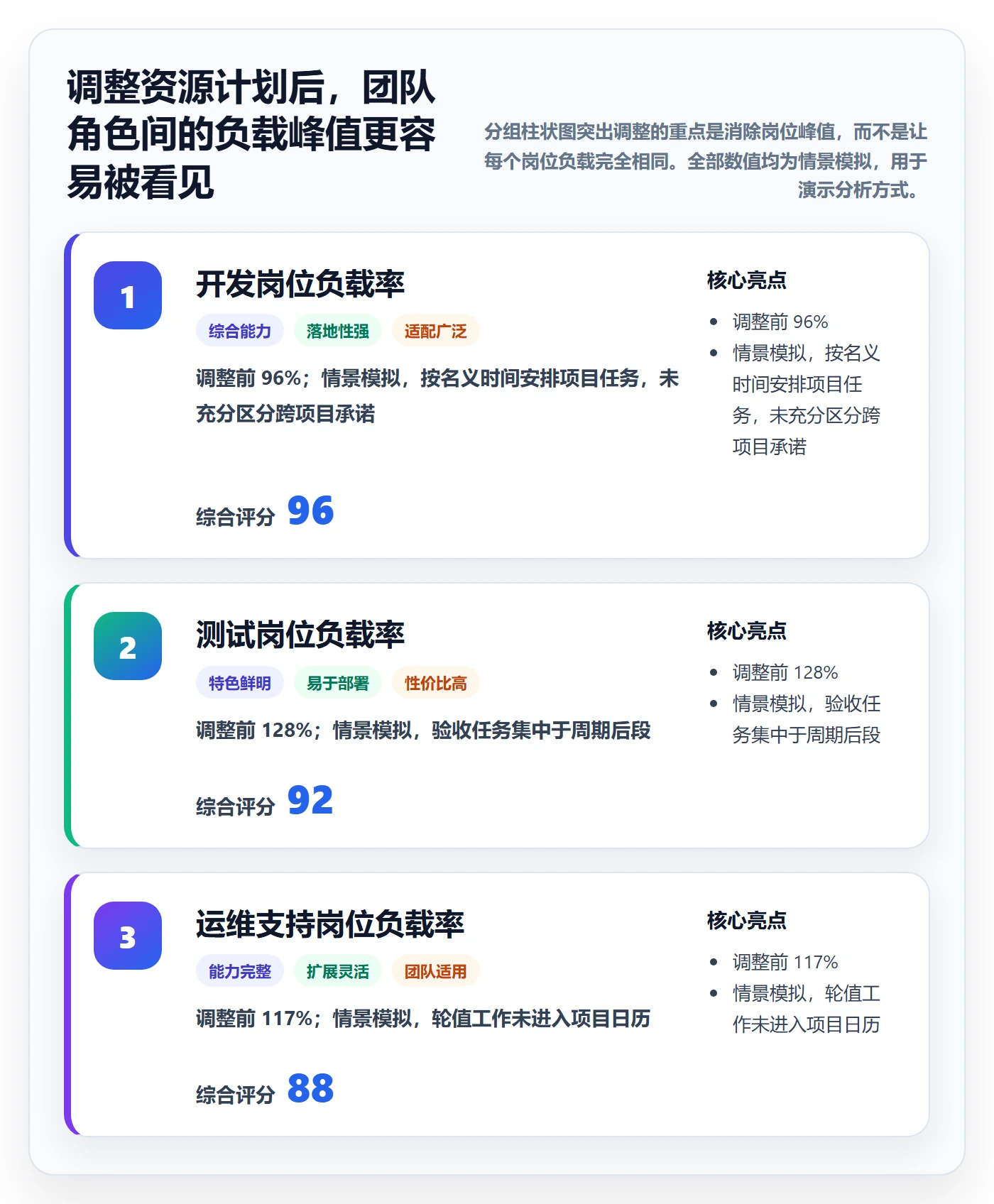

在模拟数据中,调整前的团队平均负载看起来接近满载,但测试岗位负载峰值更高,开发人员之间也存在明显差异。调整后的计划没有追求每个人数字相同,而是把工作放到具备相应技能、且时间窗口可行的成员身上。剩余的时间空间被明确标注为支持和风险缓冲,不再被误读为闲置。

资源负载如何做好产能?项目成员数据分析与操作步骤

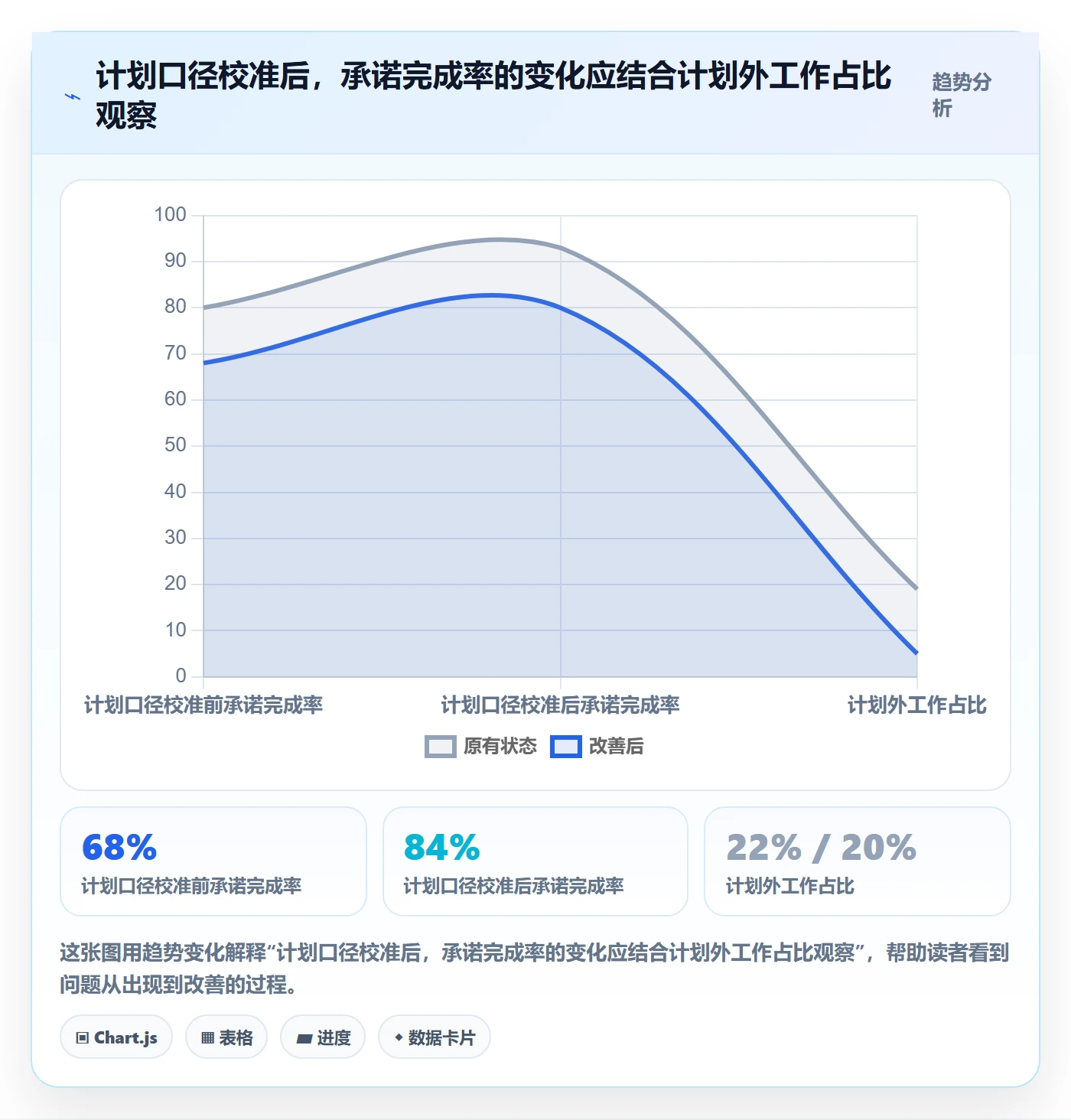

4. 观察计划可靠性与交付风险的关系

在这个情景里,管理者原先把延期归因于团队执行力,校准之后才发现,至少有三类问题来自计划设计:支持工作未计入、关键角色出现局部过载、外部依赖尚未确定。它们需要不同的管理动作,不能都通过“提高执行效率”解决。

我会把承诺完成率作为结果指标之一,但不会把它单独当作成功标准。若团队为了提高完成率而只挑简单任务,数字会变好,业务价值却可能下降。因此需要同时查看已完成工作的价值、缺陷返工、延期原因和计划变更。

资源负载如何做好产能?项目成员数据分析与操作步骤

5. 判断改善是否稳定,需要看至少几个周期

一次周期的改善可能来自需求减少、缺陷较少或人员临时投入。更可信的判断是连续观察若干周期,并记录每次周期中的角色变化、需求变更、事故和外部依赖。若负载率下降、延期减少、返工没有上升,且支持工作仍被妥善处理,才更有理由认为计划机制改善了。

对企业管理者来说,这个案例最重要的启示不是“团队应该把负载控制在某个固定百分比”,而是负载数据必须能解释计划为何失真,并能指向可执行的调整动作。只有一个百分比而没有工作分类和时间窗口,几乎不能支持资源决策。

六、操作步骤:从数据准备到每周滚动调整

1. 定义观察周期、范围和责任人

开始分析前,先明确观察对象是个人、团队、项目还是角色;时间范围是本周、当前迭代还是未来 6 至 12 周;管理目标是发现过载、预测里程碑风险,还是平衡多个项目之间的资源冲突。

责任人也要明确。项目经理负责维护任务计划和依赖状态,团队负责人核实可用时间与技能,成员确认已知占用和实际工作类别,管理者负责处理跨项目优先级冲突。若没有人维护字段口径,数据会在几个周期后重新失真。

2. 整理必须的数据字段

不必一开始就建设复杂的资源模型,但至少要有成员、角色、任务、任务负责人、估算量、计划时间窗、状态、依赖和工作类别。休假、会议、值班等占用可以来自排班表、日历或经确认的固定比例,关键是注明来源和更新频率。

对实际投入的记录要保持克制。先记录能够回答管理问题的信息,例如项目任务、支持工单、缺陷修复、会议协作和培训。若实际时间数据质量较差,可以先使用分类数量和周期结果交叉验证,不要因为追求精细而给成员增加大量填报负担。

3. 统一估算与状态规则

任务估算应说明包含哪些工作,例如开发是否包含自测,测试是否包含回归,设计是否包含评审,交付是否包含客户验收。若任务范围在执行中改变,应记录变更,而不是悄悄修改原始估算,导致事后无法区分计划误差和需求变化。

状态字段也要有明确含义。待办不代表已承诺,进行中不代表资源只被该任务占用,完成也不代表质量验收已通过。资源负载分析关心的是任务在何时占用谁、目前是否具备执行条件,而不是只看一列状态颜色。

4. 先排不可移动事项,再安排项目工作

排计划时,先锁定休假、固定会议、值班、法定培训、已确认的客户现场安排和关键验收窗口。之后才分配项目任务。这样做看似多了一步,实际可以减少任务反复改派和项目之间的资源争抢。

若团队存在紧急支持,应把轮值责任和响应时段显式放入计划。不要让所有成员都被安排在项目任务上,再假设有人会在突发事件时“顺手处理”。如果支持负荷无法预测,可以按历史观察估算初始空间,之后根据实际数据滚动调整。

5. 按关键路径和技能约束分配任务

资源分配不能只按任务总工时从大到小排序。还要考虑前后依赖、技能稀缺度、交付时间窗口和并行工作上限。关键任务若依赖单一成员,应提前识别替补方案;若成员被多个项目同时占用,需要确认优先级和时间块,而不是在多个项目计划里重复写入同一工时。

在可行时,我会优先保证关键路径上的人员连续投入,减少他们在无关任务之间频繁切换。对于可以并行的任务,则要考虑下游接收者的容量,避免上游大量产出、下游无法及时处理,最后形成等待堆积。

6. 做一次负载检查,而不只看总量

计划初稿完成后,按成员和角色分别检查负载率、重叠承诺、连续会议和集中交付节点。若某成员未来一周被安排在多个项目的同一时段,要先解决冲突,再讨论加班或调人。

同时检查低负载是否真实存在。可能是任务还没有拆解、分配信息缺失,或者成员承担了没有记录的支持职责。低负载也可能是工作到达节奏不均,不能简单地把空闲时间填入另一个项目。

7. 把计划评审变成一次决策会议

资源评审不应逐项朗读任务清单,而应围绕四个问题展开:本周期的承诺是否建立在真实可用时间上?哪个角色是瓶颈?哪些任务依赖尚未满足?若出现计划外工作,谁有权决定调整优先级?

会议结果要形成明确动作:删除或延后哪些任务、谁来处理支持工作、哪些依赖需要确认、哪个里程碑需要重新评估。没有行动项的负载热图只是展示,不是管理。

8. 每周滚动更新并保留计划变更原因

资源计划不应只在迭代开始时做一次。每周用短时间核实休假变化、任务状态、支持工作、依赖和优先级,必要时更新后续几周的计划。已发生的变化要保留原因,避免每次只覆盖旧计划,月底却无法解释为什么原承诺没有完成。

变更原因可以使用有限分类,例如需求变化、外部依赖、线上故障、估算偏差、人员缺席、质量返工和优先级调整。分类不要多到让成员难以选择,也不要把所有原因都塞进“其他”。

  1. 确认未来数周的工作日历、休假、轮值和固定职责。
  2. 从任务清单中筛选范围清楚、负责人明确、依赖可执行的工作。
  3. 按净可用时间和历史交付稳定性形成初始承诺量。
  4. 检查个人与角色负载,特别是稀缺技能岗位的峰值。
  5. 明确计划外工作发生时的优先级调整和决策责任。
  6. 每周更新计划,并记录调整原因和实际投入类别。
  7. 周期结束后复盘承诺、完成、质量和计划外工作之间的关系。

七、不同情况下的行动建议:先处理最可能造成延期的约束

1. 人员普遍过载时,先降承诺,再谈增员

如果多个角色持续超出净可用时间,且延期、缺陷和加班同时上升,首先要检查在制任务是否过多、优先级是否冲突、计划外工作是否漏算。此时继续把更多任务塞进系统,只会增加切换和排队。

短期措施可以是暂停低优先级工作、减少并行项目、延后非必要会议,并明确哪些事项不再承诺。若排除范围和流程问题后,关键岗位仍连续多个周期过载,才有较强理由评估增员、外部支持或重新调整交付范围。

2. 少数关键岗位过载时,建立替补能力

如果只有测试、架构、数据分析、审批或客户验收等少数岗位过载,整体招聘未必是最有效的第一步。可以先把任务拆分,安排合适的协作成员承担可迁移部分,并通过结对、模板和交接文档降低单点依赖。

培养替补需要时间,不能把“安排一个人跟着学”当成马上增加产能。要把培训投入记入计划,并逐步验证替补能否独立完成相应工作。短期里程碑若不可移动,应评估引入合格外部资源的成本和质量风险。

3. 平均负载不高但延期严重时,检查等待和依赖

低负载与延期并存,常常说明瓶颈不在工时总量,而在任务启动条件、审批、需求澄清、环境准备或外部团队响应。此时扩大人员数量可能会增加沟通成本,却不一定缩短周期。

可以统计任务从开始到完成的时间,并拆分实际处理时间和等待时间。如果大量时间耗在等待,就先缩短依赖确认、审批和验收路径;如果处理时间本身长,再研究技能、工具、技术债和任务拆分。

4. 计划外工作占比高时,先分类再设缓冲

突发工作多,不代表只能接受不可预测。先区分故障、客户请求、重复操作、临时需求和组织协调,再找出高频来源。若某类工作反复出现,它就不再是偶发事件,而应进入常规负载模型或通过流程改造降低发生率。

对于真正不可预测的事件,应保留明确的响应容量,并设置触发阈值。例如,当支持工单超过团队可响应容量时,按事先约定的规则暂停低优先级项目任务。阈值应依据团队自身的历史记录试行,不要把某个固定百分比当作普适标准。

5. 新团队或数据不足时,用区间而不是精确承诺

新组建团队缺少稳定历史,成员间的估算尺度也未必一致。此时不要伪造精确产能。可以先用保守区间安排首个周期,把工作分成高确定性和探索性两类,周期结束后建立初始基线。

前几个周期的重点应放在校准:估算与实际差异在哪里,任务完成需要哪些隐性协作,支持和会议占用是多少,哪些工作无法提前预测。积累到足以识别模式后,再逐步提高预测精度。

6. 跨项目共享成员时,设定优先级和时间块

共享成员最容易出现“每个项目都以为他有空”的问题。对这类人员,应建立统一资源视图,清楚展示各项目的时间窗口和优先级;必要时采用固定时间块,而不是让不同项目每天临时争抢。

若同一成员的日程被大量切碎,项目经理需要评估把任务集中到某些时间段是否可行。对高复杂度工作,减少上下文切换有时比提高名义利用率更能改善交付速度。若多项目冲突频繁且优先级长期无法确定,需要由有权者做组合层面的取舍。

八、工具与数据治理:让分析可复用,而不是每月重做

1. 先把数据链路画清楚

资源分析通常涉及人员、项目、任务、工时、排班、休假和支持工单。企业应先确定哪些系统是权威来源,哪些字段通过集成同步,哪些信息由负责人确认。成员姓名或团队编码不一致,会导致同一个人被统计成两个对象,或者任务无法归属到正确项目。

在工具选型或现有系统评估时,我会用一个小型业务场景验证,而不是只看功能清单:建立几个角色和项目,录入任务估算、日历占用、支持工单和迭代计划,再检查资源视图是否能按成员、角色、项目和时间窗口查看,并追溯数据来源。

2. 重点验证五项能力

  • 口径配置:是否能区分工作日历、实际投入、估算工作量和项目时间窗。
  • 冲突识别:是否能发现成员跨项目重复承诺、关键岗位过载和任务时间重叠。
  • 变更追踪:计划、负责人、估算和依赖变化后,是否能查看变更记录。
  • 数据联通:人员、任务、支持和日历信息是否能够按组织的权限与数据标准关联。
  • 决策可追溯:负载异常是否能关联到具体任务、角色、时间段和处理动作。

对于中大型组织,PingCode 等项目管理平台是否适合某种资源分析场景,要结合实际版本、权限模型、组织流程和集成范围验证。不要仅凭产品介绍推断具体功能,也不要把某个工具的图表能力当成资源治理本身。工具负责呈现和协作,管理者仍需定义口径、解释异常并做取舍。

3. 设置合理的数据权限和使用边界

成员工作数据容易被误用于个体绩效排名。企业应明确数据用于项目计划、风险识别和流程改进,而非用单一工时数评判个人价值。不同角色的工作性质不同,能够被记录的工作也不同,直接比较个人工时会鼓励错误行为。

管理者需要看到足够的汇总信息来识别项目风险,成员则应能理解自己被纳入哪些统计、数据如何解释以及谁能够访问。尤其是涉及个人日历、支持事件或客户信息时,要按组织的数据安全要求控制权限和留存范围。

九、不同方案的取舍:精度、成本与决策速度

1. 轻量估算适合快速起步,但不适合精确核算

轻量方案通常使用团队级可用时间、任务估算和少量工作分类,实施快、维护成本低,适合数据尚未成熟的团队。它能帮助识别明显过载和排期冲突,但不适合做精细的岗位成本核算,也不适合处理复杂的跨项目共享规则。

2. 角色级分析比个人级平均值更适合识别瓶颈

按角色汇总有利于看出测试、设计、数据或客户交付岗位是否不足,也能降低直接比较个人效率带来的误导。但角色颗粒度过粗时,会把能力差异和资质要求隐藏起来。适合先按角色识别瓶颈,再对关键岗位进一步拆分,而不是一开始就建立过度复杂的技能矩阵。

3. 精细工时适合特定商业场景,但需要治理成本

按任务记录实际投入有助于项目成本核算、合同结算和工作类别分析,但成员填报、管理复核和数据清理都需要时间。若组织没有明确决策用途,精细工时容易变成合规负担。

判断是否值得做精细记录,可以比较潜在收益和维护成本:这些数据是否会改变项目报价、人员安排或流程决策?是否能稳定采集并保持口径一致?如果答案不明确,就从少量关键角色或重点项目试点,而不是一次性要求全员逐分钟记录。

4. 保守承诺更稳,但可能降低短期吞吐

降低承诺、保留缓冲可以提高计划可靠性,却可能让部分人员在某些时间段看起来没有排满。组织需要区分有意保留的响应能力和真正的闲置资源。若缓冲长期没有被使用,也没有改善风险指标,可以缩小;若缓冲总被突发工作吃掉,应该调查工作来源,而不是把缓冲无限扩大。

资源管理不是在“满载”和“空闲”之间二选一,而是在交付承诺、响应能力、质量、成员负荷和业务价值之间寻找合适边界。不同阶段的取舍也可能不同:临近关键交付时可以集中投入,但必须评估后续维护、返工和疲劳成本。

十、如何复盘:让下一轮计划比上一轮更可信

1. 复盘计划与事实之间的差异

周期结束后,将计划任务、实际完成、变更任务、计划外工作和未完成原因放在同一视图中。不要只问“为什么没做完”,还要问“哪些工作不该被纳入原承诺”“哪些事情重复消耗了时间”“哪些任务在等待条件成熟后才真正开始”。

如果任务估算经常偏小,进一步拆分是因为工作范围不清、需求变更多,还是估算过程缺少关键角色参与。若计划经常被临时需求打断,分析需求入口和优先级决策机制,而非只要求成员提升专注度。

2. 选少量指标,保持连续观察

指标太多会让团队忙于维护仪表盘。一个可操作的起点是:净可用时间、角色负载峰值、承诺完成率、周期时间、返工或缺陷占比、计划外工作占比。每项指标都要说明统计口径、数据负责人、复盘频率和可触发的动作。

当指标变化时,先核实数据质量,再判断原因。负载率突然下降,可能是成员缺席,也可能是任务估算未更新;完成率上升,可能是计划更合理,也可能是范围被缩小。没有上下文的趋势图,容易把相关性误读成原因。

3. 建立异常触发与处理规则

资源分析的价值在于提前行动。团队可以为关键角色过载、依赖长期未确认、计划外工作快速增加和里程碑风险设置内部触发规则。触发后要指定负责人和处理时限,例如调整范围、重新排期、协调外部依赖或调用备份人员。

规则不必一开始就追求复杂,但必须让成员知道异常出现后谁能做决定。如果所有人都能发现风险,却没有人有权改变优先级,数据只会增加焦虑。

十一、结尾:产能管理的目标不是把每个人填满

我认为,资源负载分析最容易被误用的地方,是把“可见的工时”当作“可交付的价值”。真正有用的产能管理,不是追求每个成员每天都有任务,而是识别承诺背后的真实约束:时间是否可用,技能是否匹配,依赖是否具备,支持工作是否被承认,计划是否留有应对变化的空间。

下一步可以从一个团队、一个周期开始:核实工作日历,单独记录支持和临时工作,按成员与关键角色查看负载,检查未确认依赖,再用实际完成和质量结果校准计划。先把口径做对,再逐步增加数据精度。

判断产能是否改善,不要只看负载率有没有变高,而要看团队是否能在不靠持续加班的情况下,更稳定地完成有价值的工作。当资源数据能够解释偏差、支持取舍并推动行动,它才真正从排期表变成了管理能力。

常见问题解答(FAQ)

1. 资源负载和产能到底怎么计算,为什么成员工时总和不能直接当作项目产能?

我以前做项目排期时,曾把一名成员每周40小时全部排进任务,结果计划表看起来没有超载,实际却连续延期。我想知道,会议、沟通、缺陷返工和临时支持到底应该怎样从产能中扣除,才能得到更接近真实情况的数据?

资源负载不是“任务工时除以工作天数”这么简单,至少要同时看可用工时、有效产能和工作负载三个指标。建议先用这个公式计算:有效产能=工作日工时-固定会议-休假培训-日常支持时间;负载率=已承诺任务工时÷有效产能×100%。

例如,一名成员一周工作40小时,固定会议4小时,需求沟通3小时,线上支持5小时,实际可用于项目交付的产能只有28小时。如果本周排入32小时任务,表面负载率是80%,但按真实产能计算已经达到114%,延期几乎是必然的。

2. 项目成员数据分析应该采集哪些字段,才能判断一个人是真的超负荷,还是任务估算不准?

我曾经看到过一种很常见的情况:某成员的任务完成数量不低,但延期率一直很高;另一名成员看起来完成数量较少,却经常承担关键评审和问题定位。我不确定只看完成任务数、工时或延期天数,怎样才能比较公平地分析成员产能?

单看完成任务数会误导判断,因为一个两小时的配置任务和一个需要跨团队验证的五天任务不能放在同一尺度比较。建议至少采集以下字段:成员、任务类型、预计工时、实际工时、开始时间、完成时间、优先级、等待时长、返工次数、阻塞原因和交付结果。

分析时把实际工时拆成有效工作时长和等待时长,例如预计8小时、实际16小时,但其中6小时在等待接口和3小时用于返工,那么真正的估算偏差和流程问题并不是同一个问题。

3. 发现项目成员负载不均时,应该优先调人、调优先级,还是拆分任务?

我遇到过一个项目,设计成员连续两周负载超过120%,测试成员却只有50%左右的任务量。最初团队直接把测试人员转去协助设计,结果因为技能和上下游关系不匹配,反而增加了沟通成本。我想知道,资源负载失衡时有没有一套更稳妥的处理顺序?

处理负载失衡不能一看到超载就调人,建议按照“先清理数据,再调优先级,再拆任务,最后调资源”的顺序执行。第一步确认超载是否由重复任务、过期任务或未关闭的虚假工时造成;第二步根据业务价值和截止日期重新排序,低价值任务可以延后;

第三步把大任务拆成可转移的交付单元,例如资料整理、测试准备、接口文档、数据校验等;只有在任务确实无法延期、无法拆分且持续超过一个周期时,才考虑调配人员。

4. 如何把项目成员产能分析落到某项目管理平台中,避免资源负载表变成没人维护的形式报表?

我试过要求团队每天填报详细工时,但两周后数据就开始失真:有人集中补录,有人只填计划工时,还有人把所有沟通时间都记成任务时间。想请教一下,怎样设计字段、流程和复盘频率,才能让资源负载分析真正支持排期,而不是增加一套行政工作?

资源负载系统最容易失败的原因,不是缺少图表,而是采集口径太复杂、填报动作和实际工作脱节。我的做法是把数据分成“排期数据”和“复盘数据”两层。排期层只要求填写成员、任务、预计工时、开始结束时间、优先级和依赖关系;复盘层再补充实际工时、阻塞原因、返工次数和延期原因。

不要一开始要求所有人记录十几种状态,否则填报成本会迅速超过数据价值。

核心关键词

读者评论

秦
秦悦

我们团队以前确实把每周40小时当成可排任务时间,后来发现支持工单和会议占掉近一半。现在按岗位记录固定职责后,排期准确了一些,但临时需求仍然很难估,缓冲比例还需要靠几轮数据校准。

秦
秦雨桐

文中提到关键岗位过载这一点很实际。我们曾经开发人员还有余量,却因为测试只有一人,版本验收连续延期。现在排计划会单独看技能和替补情况,而不只看团队平均负载。

薛
薛思妍

我比较认同不要把负载率直接当绩效指标。实际工作中,任务切换和等待依赖很难完全量化,如果要求成员逐小时填报,数据可能更细但不一定更真实。按工作类别和任务周期汇总,反而更容易坚持。

文章包含AI辅助创作:资源负载如何做好产能?项目成员数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/556926

赞 (0)
飞飞飞飞
资源平衡管理方法大全:项目成员资源负载数据分析落地清单
上一篇 1小时前
工作负载怎么做?项目成员协同管理:资源负载从0到1
下一篇 1小时前
