资源负载产能管理最容易出错的地方,不是算错了一个工时,而是把“有人”“有空”和“能交付”当成同一件事。一个团队看起来还有 20% 空闲,关键岗位却可能已经被三个项目同时占满;另一边,排期表显示每个人都在忙,交付却一再延期。管理者要设计的不是一张更精细的工时表,而是一套从需求进入、能力核算、负荷分配到偏差纠正的决策制度。
一、先讲核心结论:资源、负载、产能必须分开管理
1. 三个概念不是同一个数字
我在设计资源计划时,会先把三个词拆开。资源回答“谁或什么可以参与工作”;负载回答“这些资源在某个时间段被安排了多少任务”;产能回答“扣除必要损耗后,这些资源实际能够稳定交付多少工作”。把三者混在一起,管理者通常只能看到忙闲,无法判断计划是否可兑现。
例如,一名工程师一周有 40 小时合同工时,不代表项目能获得 40 小时有效产能。会议、代码评审、线上支持、休假和跨项目沟通都会占用时间。若计划中直接安排 40 小时项目任务,表格看上去严丝合缝,执行时却必然靠加班补洞。
核心结论是:负载计划应基于可用产能,而不是名义工时;产能应按技能和时间窗口计算,而不是简单按人数相加。十名员工并不等于十个可互换的资源,关键岗位、关键技能、交接成本和并行任务都会改变实际交付能力。
2. 管理对象应从“人头”转向“能力组合”
如果项目需要两名熟悉某技术栈的高级工程师,团队总人数增加三人,不一定能解决瓶颈。新成员可能尚未具备独立交付能力,反而需要资深成员投入辅导时间。此时,团队总人头增加了,短期产能未必增加,甚至可能下降。
我会把资源至少拆成四类属性:岗位、技能等级、可投入比例、可用时间段。需要更精确时,再记录地点、授权范围、依赖关系、轮值责任和替补人选。资源计划的粒度要服务于决策,不是字段越多越好。
3. 制度要管理承诺,不只是记录工作
工时记录能够说明时间大致花在哪里,却不能单独证明团队产能高低。高工时可能来自需求反复、等待决策、返工或系统故障。制度需要同时记录计划、实际、产出、质量和变更,才能区分“工作量大”与“有效交付多”。
我建议管理者把制度目标定为三件事:在承诺前识别容量约束,在执行中尽早发现偏差,在复盘时把偏差归因到可改进的流程因素。若只以个人利用率排名,团队会倾向于报满、抢资源、隐藏缓冲,最终让计划数字更漂亮,交付风险更高。
| 概念 | 管理问题 | 常见误读 | 应采用的口径 |
|---|---|---|---|
| 资源 | 有哪些可调用能力 | 员工总数就是资源总量 | 按角色、技能、时间窗口与约束描述 |
| 负载 | 任务占用了多少能力 | 任务工时等于全部负载 | 纳入项目、运营、支持、会议等工作 |
| 产能 | 团队可稳定交付多少 | 合同工时就是产能 | 名义时间扣除不可用于交付的时间,再按能力校准 |

二、背景与真实场景:为什么“大家都很忙”仍然交付不稳
1. 多项目组织的瓶颈常藏在少数岗位
在产品、研发、实施和运营交叉的组织里,资源不是均匀分布的。产品经理可能同时负责多个需求评审,架构师可能需要为多个项目把关,测试负责人可能在版本上线前被集中调用。多数成员还有余量,并不能抵消关键岗位的超载。
我通常先问:“如果这个人下周无法投入,哪些承诺会受影响?”如果答案涉及多个项目,说明组织存在单点依赖。此时继续优化每个人的平均利用率,解决不了问题;应该识别瓶颈角色,设置替补、授权和优先级规则。
2. 临时插单会把计划问题伪装成个人效率问题
一种常见场景是:团队每周都完成既定计划,却仍被评价为延期。进一步拆解后发现,期间不断插入线上问题、销售演示、客户定制和紧急修复。原计划没有为这些工作预留容量,新增任务只能挤压已承诺任务,最终所有项目都变慢。
这类问题不能用“加强执行力”概括。管理者要追问插单从哪里进入、谁有权改变优先级、被挤出的工作如何重新承诺。如果新任务可以随时加入,却没有任何任务同步退出,计划就不是计划,只是未经授权的愿望清单。
3. 资源数据失真通常源自制度激励
如果组织要求每个人填满每个工作日,员工会把评审、学习、支持和等待都压缩成难以解释的零碎项;如果管理者只看利用率,团队会把估算做得更松,或者将实际工时改记到更容易通过考核的项目上。数据质量不是靠提醒提高的,而是由使用数据的方式决定。
我会把填报负担控制在决策需要以内。若管理层不打算根据工时数据做容量调整,就不应要求员工按极细颗粒度追踪每个动作。采集成本必须对应实际用途,否则数据会逐渐变成形式任务。
4. 规模越大,口头协调的隐性成本越高
几十人的团队可以依赖熟悉彼此的负责人临时协调;当组织跨越多个部门、地点或业务线,口头信息会在优先级、版本和时间窗口上产生偏差。此时需要统一的资源视图、变更记录和责任边界。对于 100 人以上、同时运行多个项目的组织,使用 PingCode 这类项目管理平台时,可以把项目计划与任务状态作为资源协同的输入,但平台本身不能替管理层决定优先级。
我尤其不建议把工具上线等同于制度落地。工具能减少重复维护、暴露冲突、保留变更轨迹;它不能替代管理者判断哪些工作值得做,也不能自动解决部门之间争夺关键人员的问题。
三、常见误区:表格算得越细,不代表管理越成熟
1. 把 100% 利用率当成效率目标
对知识工作者而言,满载不是稳定状态,而是风险状态。任务之间有切换成本,复杂工作需要连续时间,线上故障也会打断计划。若每个人的日历都被排到 100%,任何一个小变更都会造成连锁延期。
我会区分“容量使用率”和“有效交付率”。前者描述计划占用了多少可用时间,后者关注承诺是否按时完成、质量是否符合预期。利用率低可能意味着需求不足,也可能意味着技能不匹配或等待审批;利用率高也可能意味着返工和过度承诺。单看一个比率,无法诊断原因。
2. 把估算工时当成确定事实
需求早期的估算只是带有不确定性的判断,不应被当成个人承诺。需求范围、技术方案和依赖条件尚未明确时,给出精确到小时的数字,往往只是精确地表达不确定性。
更稳妥的做法是按估算成熟度管理:探索期使用区间和假设,方案明确后逐步收敛,进入执行后再用实际数据更新预测。管理者应关心估算范围为何变化,而不是惩罚估算与实际之间的所有偏差。
3. 把个人负载相加,当成团队可交付能力
团队产能存在协作损耗。一个需求可能需要产品、设计、研发、测试和安全审查依序完成。每个岗位各有 20 小时空闲,不代表项目就能马上获得 20 小时的端到端交付能力。若测试窗口排在开发之后,开发提前完成也可能只是形成等待中的工作。
因此,我会同时看角色容量和端到端流动。前者发现哪个岗位过载,后者发现工作在什么环节排队。只看个人或部门总工时,容易把在制品堆积误判为产能不足。
4. 把所有工作都计入,却不区分工作性质
项目交付、缺陷处理、日常运营、技术债、培训和管理活动都消耗时间,但它们的计划方式不同。将它们一概归到“其他”,会让长期工作无法进入容量决策;把所有工作都拆成项目任务,又会制造维护负担。
我建议至少区分四类:承诺项目、持续运营、不可预期支持、能力建设。各类工作的容量比例不必一开始就精确,但必须能够看出它们如何挤压项目交付。
5. 把资源表做成监控员工的排名表
资源管理的对象是组织的工作分配,不是对员工价值的简单排序。岗位差异、任务复杂度、辅导责任和支持工作都影响工时。把利用率变成绩效排名,容易诱发抢任务、少报协作、延迟帮助同事等行为。
我倾向于把资源数据用于团队级决策和流程复盘。个人层面的绩效判断应结合交付质量、责任范围、协作贡献和实际上下文,不能由“本月填报工时”替代。
| 误区 | 看起来解决了什么 | 真正的风险 | 更合适的替代做法 |
|---|---|---|---|
| 追求满负荷 | 日历没有空白 | 没有缓冲,变更即延期 | 按工作类型设置容量缓冲,观察承诺兑现率 |
| 精确估算到小时 | 排期显得具体 | 掩盖需求与技术不确定性 | 早期用区间,成熟后逐步收敛 |
| 个人工时相加 | 得到团队总容量 | 忽略技能约束与串行依赖 | 按关键角色、队列和端到端交付分析 |
| 利用率排名 | 容易比较个人忙闲 | 诱发数据美化和局部最优 | 以团队交付、质量与负荷风险联合判断 |

四、专业判断逻辑:先定义口径,再做资源决策
1. 先确定计划单位与时间尺度
制度设计首先要决定用什么单位计划:小时、人天、故事点、技能容量,还是交付批次。不同单位服务于不同管理问题。短周期、重复性较高的工作可以按人天或班次安排;不确定性较高的研发工作,更适合以团队历史交付和工作项大小辅助预测,不宜把抽象估算强行转换成精确工时。
时间尺度也要匹配决策层级。年度计划用于预算和能力建设,季度视图用于组合优先级,月度视图用于跨团队协调,周计划用于执行调整。越靠近执行,信息应越具体;越靠近远期,计划应允许更宽的范围和更频繁的更新。
2. 用可用产能而非名义工时做分母
一个实用的起点是按周期计算可计划时间:合同工时减去假期、固定运营、必要会议和已知支持职责,再按个人实际投入比例折算。公式只是帮助保持口径一致,最重要的是每一项扣减都能解释并保持稳定。
例如,团队每人每周名义工时为 40 小时,固定会议和例行协作占 5 小时,轮值支持平均占 4 小时,休假折算占 2 小时,则初始可计划时间是 29 小时。若项目计划仍以 40 小时作为分母,排期自然会系统性偏乐观。
缓冲不是浪费,也不是可以随意填满的空白。它用于吸收真正不可预测的中断。缓冲大小应根据历史变化、线上支持、需求稳定性和关键依赖来校准,并定期复核,而不是永久照搬一个固定百分比。
3. 用技能矩阵识别可替代性
技能矩阵的价值不在于给员工贴上等级标签,而在于判断任务能否被其他人接手。可以将能力分成“可独立负责、可在辅导下完成、尚未具备”三个实用层级,并为关键任务标明最低要求和替补人选。
我会特别关注只有一人能够独立负责的工作。单点依赖不一定要求马上招聘,也可能通过结对、文档、轮值、跨组授权或减少专属定制来缓解。判断依据是风险成本,而不是追求每项技能都有多人完全熟练。
4. 先排关键约束,再排一般资源
多个项目争用资源时,不应按提交申请的先后顺序分配,也不应只看哪个负责人声音最大。我会先识别法规期限、客户承诺、业务影响、依赖关系和失败后果,再讨论项目组合的优先级。优先级必须由有授权的业务负责人确认。
排程时先放入稀缺岗位和不可移动的时间窗口,再安排可替代任务。若先把所有人填满,最后才发现测试、安全审查或业务验收没有容量,团队只能拆掉已经承诺的排期。
5. 把负荷评估做成滚动机制
资源计划不是一次性审批。计划必须随着需求变更、缺勤、实际进度和新业务信息滚动更新。节奏可以是每月审视未来一个季度的容量,每周确认近期负载,并为重大变化设置触发条件。
触发条件应尽量可观察,例如关键角色连续两个周期超出可计划容量、重大需求变更导致交付区间跨越承诺日期、未解决依赖超过约定时限。达到条件后,应触发减范围、调顺序、借调、补充资源或重新承诺,而不是只要求团队加快。
6. 为管理层与执行层提供不同视图
管理层需要看项目组合、关键角色风险、未来容量缺口和待决策事项;项目负责人需要看近期任务、依赖、实际投入和变更;团队成员需要清楚责任、优先级和可用工作。把所有信息塞进一张巨大表格,会让不同角色都找不到自己要做的判断。
使用项目管理平台时,我会先定义数据源和维护责任,再设计仪表盘。任务状态由执行负责人更新,项目优先级由组合负责人确认,人员可用性由团队主管维护,实际投入按明确口径采集。平台要减少重复录入,而不是成为新的数据孤岛。

五、具体案例与数据观察:一次模拟的季度资源重排
1. 先说明案例边界
下面使用一个 120 人软件与服务组织的情景模拟案例,目的是展示制度如何工作,并非某家企业的真实经营数据。组织同时承担产品迭代、客户交付和线上运营,资源视图由团队负责人维护,组合负责人每月确认优先级。
初始计划同时推进三个项目:核心产品升级、客户定制交付、运营稳定性改造。计划表把每周 40 小时都视为可用时间,未区分支持工作和跨项目会议。执行两周后,项目负责人报告研发进度落后,测试工作集中到版本末尾,运营问题还在持续插入。
2. 用角色容量重新计算,而不是先责怪执行

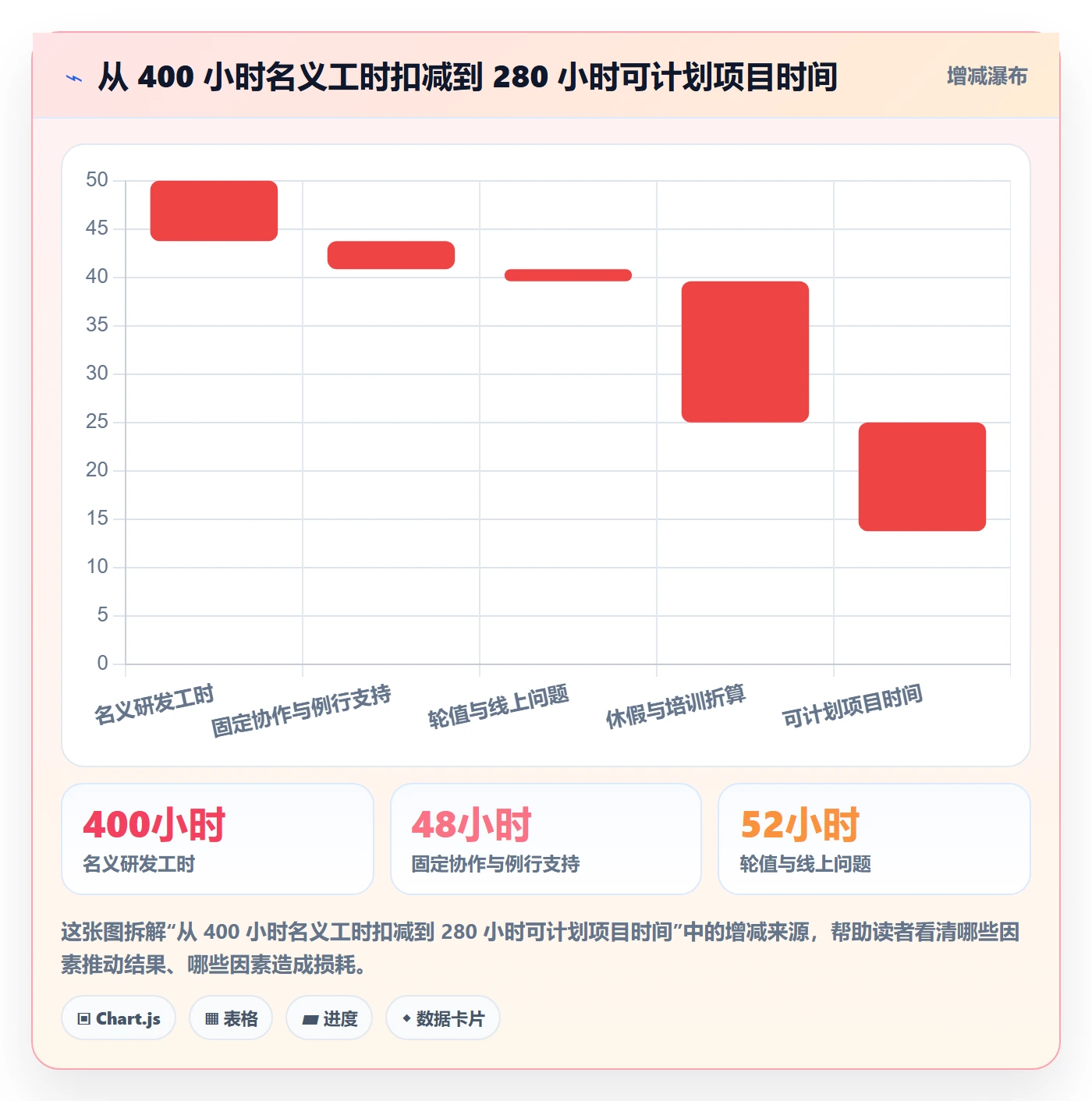

复核后发现,研发团队名义上每周有 400 小时,但固定协作与例行支持占 48 小时,轮值与线上问题平均占 52 小时,休假和培训折算占 20 小时。可计划项目时间约为 280 小时,而原计划安排了 360 小时,超出约 29%。这里的差异不是团队突然变慢,而是最初计划的分母用错了。
进一步看角色容量,研发尚有部分可调整空间,测试和资深架构岗位却已超载。项目组总工时似乎还有余量,交付链条仍然卡在少数岗位上。这种情况说明,按部门总人数分配资源会掩盖真正的队列瓶颈。
3. 重新排序后,先保交付链条而不是保所有范围
管理层把客户合同期限和线上稳定性风险列为不可移动约束,将核心产品升级拆分为必须交付项与可后移项。测试负责人从低优先级探索工作中释放出一部分时间,架构师为第二位工程师安排结对,减少单点审批等待。没有增加总人头,也没有要求所有人同时加班。

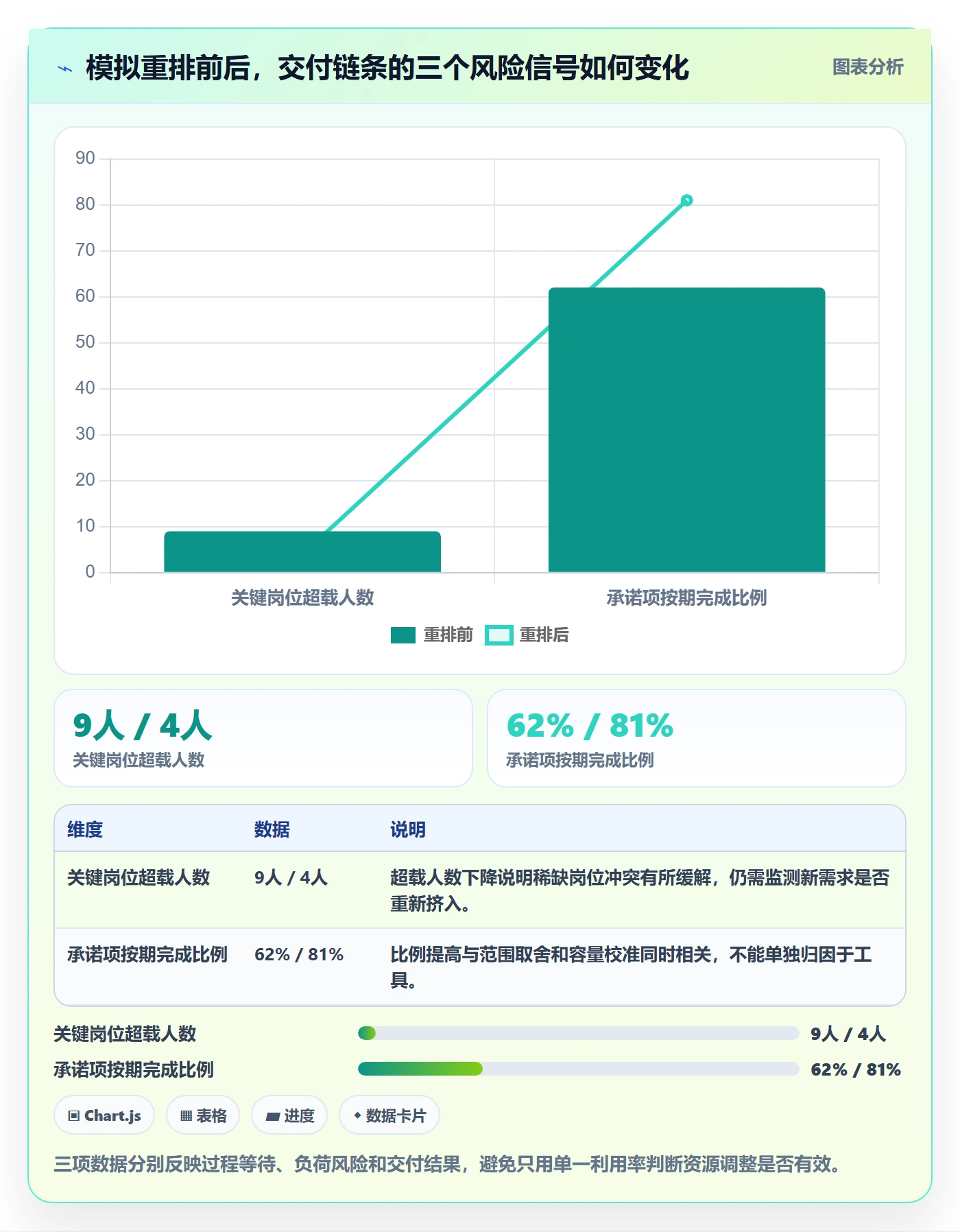

一个周期后,模拟数据中,测试等待时间从平均 7 个工作日降至 4 个工作日,关键岗位超载人数从 9 人降至 4 人,按期完成的承诺项比例从 62% 升至 81%。需要注意的是,这些数值用于展示因果链条,不是企业实测结果;真实组织必须用自己的历史数据校准。
| 观察项 | 原计划状态 | 重排后状态 | 管理含义 |
|---|---|---|---|
| 每周研发名义工时 | 400 小时 | 400 小时 | 总人头与名义工时未变化 |
| 每周可计划项目时间 | 按 400 小时安排 | 约 280 小时 | 把支持、协作和缺勤纳入容量口径 |
| 测试平均等待时间 | 7 个工作日 | 4 个工作日 | 调整瓶颈岗位和工作顺序,减少队列堆积 |
| 关键岗位超载人数 | 9 人 | 4 人 | 按角色检查,而不是按部门平均值判断 |
| 承诺项按期完成比例 | 62% | 81% | 以范围调整和容量校准换取更可信的承诺 |

4. 用偏差原因建立管理反馈,而不是只记延期
复盘时,我会把偏差拆成需求变更、容量估计、技能不匹配、依赖等待、返工、突发支持和决策延迟。不同原因对应不同措施:需求变更需要变更门槛,容量估计偏差需要修正口径,技能缺口需要培养或替补,依赖等待则需要明确响应时限。
如果所有原因最后都写成“资源不足”,组织就无法知道该招聘、减范围还是改流程。相反,如果每次延期都归为“执行不力”,团队会更少暴露风险。有效复盘要将问题归因到可改变的机制,同时承认有些波动不能完全消除。
5. 使用平台时先验证决策链是否闭合
在 100 人以上组织中,PingCode 这类项目管理平台可以帮助汇总项目计划、任务状态、负责人和依赖关系,降低多个团队重复维护表格的成本。实施时,我会先选一个项目组合试点,确认任务数据能否支持容量讨论,再决定是否扩展到全部部门。
评估重点不是界面是否丰富,而是同一个任务是否能追溯到需求、责任人、计划时间、实际状态和变更原因;管理者是否能看到关键角色的未来冲突;执行人员是否只需维护一份有效信息。若平台上线后仍要求团队同时更新多张表,工具带来的收益很可能被双重录入抵消。

六、制度落地:把原则变成能执行的管理动作
1. 明确谁提供数据、谁做决定
制度文件应写清角色责任。业务负责人确定优先级和价值;项目负责人提出工作范围、依赖和时间需求;团队主管维护人员可用性与技能信息;执行成员更新任务状态和必要的实际投入;资源或组合负责人识别冲突并组织取舍。
关键在于“谁能改变什么”。项目负责人可以调整项目内部顺序,但未必有权跨项目抢占资源;团队主管可以确认人员可用性,但不应单方面改变业务优先级。权限模糊时,资源争抢会变成私下协商。
2. 规定输入标准,避免模糊需求直接占容量
进入正式排期前,需求至少应有业务责任人、目标结果、范围边界、期望时间、依赖条件和粗略工作量。信息不完整的项目可以进入探索或澄清阶段,但应单独标记,不能与成熟承诺混在同一层级。
对高不确定性任务,我会采用阶段性授权:先投入有限容量验证技术方案或客户需求,再依据验证结果决定是否扩展。这样比一开始为模糊需求预留大块资源更容易控制风险。
3. 设置周期节奏与例外机制
一套可执行的节奏通常包括:季度组合评审、月度容量重估、周度执行校验,以及重大变更触发的例外评审。节奏不必复杂,但要避免每个项目各自更新计划、彼此看不到冲突。
例外机制尤其重要。遇到重大事故、监管期限或客户关键风险时,组织需要允许打破原计划,但必须同时记录决策人、影响范围、被挤出的事项和重新承诺日期。没有退出规则的紧急事项,会永久成为插单通道。
4. 选择少量指标组成诊断组合
我不建议一开始建几十个指标。先选能驱动动作的指标:按期承诺比例、关键岗位超载情况、任务等待时间、需求变更频率、返工比例和实际支持工作占用。每个指标都要明确口径、更新频率、责任人及触发后的动作。
不同指标之间需要相互校验。按期率升高,如果同时伴随范围大量缩水,不能简单判定为产能改善;利用率下降,如果交付周期也变短,可能是团队减少在制品带来的健康变化。指标是观察窗口,不是管理结论。
5. 先试点,再扩展到全组织
试点应选择工作类型相对明确、负责人愿意参与、又确实存在资源冲突的团队。试点至少覆盖一个完整计划周期,并观察数据维护成本、冲突识别能力和决策速度。只展示仪表盘,不验证管理动作是否改变,不算完成试点。
推广时保留组织共用的最小口径,同时允许不同业务线有合理差异。研发团队和客户实施团队的工作模式不同,强行使用同一套精细工时规则,可能让一方觉得过度监控,另一方又无法识别交付窗口。
- 盘点现状:列出项目组合、核心岗位、固定运营工作和常见插单来源。
- 统一口径:定义名义工时、可计划容量、负载、超载和变更的计算方法。
- 建立视图:先形成角色容量和关键依赖视图,再决定需要哪些个人级信息。
- 运行试点:用一个完整周期验证负荷校验、冲突升级和变更记录是否有效。
- 复盘调整:根据误差、维护时间和决策效果调整规则,不追求一次设计到位。
七、不同情况下的行动建议:先解决最影响承诺的问题
1. 团队规模较小、项目数量有限
小团队不一定需要复杂的资源管理系统。可以先用共享计划视图,记录每个人的核心职责、未来两到四周的主要工作、休假和支持轮值。重点是约定谁能插入新任务,以及插入后由谁决定延后什么。
不要一上来要求每小时填报。小团队通常更需要明确优先级和降低上下文切换。若负责人每天都在口头改任务,优先解决入口和排序规则,而不是先增加表格字段。
2. 多项目并行,关键岗位经常冲突
把视角从项目总量切换到岗位容量。为架构、安全、测试、设计、业务验收等关键岗位建立未来数周的负荷视图,标记固定窗口、替补人员和可调整工作。需要跨团队借调时,明确借出和归还时间,避免资源“借走不还”。
项目冲突必须有组合层级的决策人。若每个项目负责人都能独立宣布自己最高优先级,所谓资源管理最终会变成最强势团队获胜。
3. 需求变化频繁、紧急工作占比高
先把持续运营和突发支持从项目容量中单独切出,按历史实际占用设定滚动预留。预留比例应通过数据校准,若连续多个周期实际占用明显偏离,就调整容量,不要让计划始终依赖临时加班。
同时建立插单门槛:什么级别可以直接进入、谁批准、影响哪个承诺、多久内必须复核。紧急工作并非一定不合理,但每次插单都应留下组织成本,供后续评估是否需要增加轮值、改善稳定性或减少需求波动。
4. 人员多、跨部门协作复杂
规模化时先统一数据定义和责任边界,再谈统一工具。组织至少需要共同的项目标识、角色或技能分类、状态定义和变更记录方式。若每个部门对“完成”“可用”“超载”的解释不同,汇总报表会制造虚假的可比性。
对于 100 人以上的组织,可评估项目管理平台是否能连接项目、需求、任务和跨团队依赖。选择标准应围绕实际决策场景:能否看见未来资源冲突、能否降低重复录入、能否追溯变更、权限是否适配组织结构。不要用功能清单替代流程验证。
5. 预算受限,不能马上增加人手
资源不足时,第一步通常不是要求现有人更努力,而是减少并行项目、缩小范围、延后低价值工作或降低服务承诺。并行项目越多,切换和等待越多;在某些情况下,减少在制品比增加人手更快改善交付流动。
再评估工作能否通过标准化、自动化或授权降低对稀缺专家的依赖。如果某类工作长期挤占高技能人员,却不需要其全部判断能力,应把可重复部分交给流程或工具,释放专家处理真正的例外。
6. 组织正处于快速增长期
快速增长时,历史平均产能不能直接外推。新员工的入职、培训、代码熟悉和协作关系建立都会消耗团队容量。招聘人数增加后,短期交付可能先下降,再逐步恢复,这是培养成本而非单纯的管理失败。
我会把能力建设纳入计划,指定辅导者和阶段性独立交付目标,同时观察关键技能覆盖率、独立完成任务的时间和资深人员被辅导占用的比例。只按招聘入职日期增加产能,会高估短期承诺。

八、不同情况下的取舍:没有一种负荷目标适合所有团队
1. 利用率与响应能力之间的取舍
稳定、可预测的工作可以采用较高的计划占用,但突发支持多、客户变化频繁的团队需要更多响应空间。提高利用率通常会减少空闲,却也减少应对变化的能力。管理者要根据延迟成本和需求波动决定缓冲,而不是把某个利用率数字当成全公司的标准。
如果业务中断成本极高,保留容量是保险;如果工作高度重复、需求稳定且可替代性强,容量可以更紧凑。两者没有道德高低,关键是明确组织购买了什么:更高的短期利用率,还是更快的变化响应。
2. 工时精度与维护成本之间的取舍
记录到小时可以帮助识别长周期项目投入,但也增加填报负担,并可能使知识工作显得比实际更可预测。对于需要核算合同成本、监管工时或外部收费的业务,细粒度可能是必要的;对于内部探索和高不确定性工作,按阶段或工作项观察往往更合适。
我采用的原则是“决策所需的最低精度”。如果管理决策只需要知道某角色下月缺 0.5 个全职人力,精确追踪每个人每天的分钟数并不会自动提高判断质量。
3. 统一标准与团队自主之间的取舍
跨部门比较要求共同口径,但业务差异要求局部适配。可以统一核心定义、责任人和升级机制,把工作估算方式、具体节奏和细分字段留给团队选择。统一的应该是能协作和汇总的部分,而不是所有工作方法。
如果统一制度导致团队大量创建“例外字段”,说明标准可能过度僵硬;如果每个团队都无法解释自己的数据,说明自治已经妨碍组合决策。管理者要根据跨团队决策需要,找到最低限度的共同标准。
4. 招聘与减范围之间的取舍
招聘适用于长期、稳定、可预测的能力缺口;短期高峰或需求不确定时,减范围、调整顺序、使用合格外部支持或降低并行度可能更合适。招聘还会带来招聘周期、培训占用和协作成本,不能将岗位空缺直接等同于当期产能缺口。
如果瓶颈岗位长期超载、工作需求有持续业务价值、组织也能提供稳定管理和培养路径,招聘才更可能是结构性解决方案。若任务优先级每月变化,先确认需求是否真的持续,再增加固定成本。
| 取舍问题 | 偏向方案甲的条件 | 偏向方案乙的条件 | 需要观察的信号 |
|---|---|---|---|
| 高利用率或高响应性 | 需求稳定、任务可替代、变更少 | 突发工作多、延迟代价高 | 插单频率、承诺变更率、支持占用 |
| 细粒度工时或轻量追踪 | 成本核算或合规要求明确 | 内部探索、不确定性高、决策不依赖小时数 | 数据采集耗时是否产生决策价值 |
| 统一标准或团队自治 | 跨部门组合决策频繁 | 工作类型差异明显 | 汇总可比性与例外维护成本 |
| 招聘或减范围 | 能力缺口持续且需求稳定 | 需求波动大或项目并行过多 | 关键岗位长期超载、需求持续时间 |
九、衡量制度是否有效:看决策有没有变好
1. 观察计划可信度,而不只看计划数量
制度落地后,首先要检查承诺是否更可信。可以比较每个周期承诺项的按期完成比例、延期幅度、需求变更频率和未完成原因。若排期数量减少但承诺兑现率提高,组织可能是在用更真实的计划替代虚假的乐观。
不要只追求按期率本身。若团队通过减少范围、降低质量门槛或把工作拆成更容易完成的小项来提高数字,指标会失去意义。应同时观察交付范围、缺陷、客户验收和后续返工。
2. 观察流动效率和瓶颈变化
对于工作流,等待时间、在制品数量和从开始到完成的周期,可以补充工时数据。若某一环节排队持续增长,即使该环节人员利用率很高,也不一定意味着需要增加人手;可能是上游一次性推入过多工作,或任务进入条件不充分。
相反,某岗位长期有空余,但下游周期没有改善,说明瓶颈可能不在那里。应沿工作链路检查依赖、审批、环境、验收和返工,而不是将所有空闲视作可直接转化的产能。
3. 观察数据维护成本和信任程度
资源系统如果需要大量人工维护,却没有带来更快的决策或更少的冲突,就需要简化。可以询问团队每周维护数据花费多少时间、哪些字段从未被用于决策、哪些信息经常过期。长期没人信任的数据视图,比没有仪表盘更危险,因为它会给管理者错误的确定感。
员工愿不愿意暴露实际负荷,是制度健康度的一部分。如果团队普遍把风险留到最后,优先检查指标是否被用于惩罚、管理者是否能接受坏消息、提出风险后是否得到具体支持。信任不是宣传出来的,而是由每次变更处理方式累积出来的。
4. 为每个指标设定解释规则
指标变化需要上下文。例如,利用率下降可能来自需求减少、培训投入、缺勤或排期减少;延期增加可能来自需求变更,也可能来自质量门槛提高。管理者应先解释变化,再决定行动,不要看到红色数字就立即加人或催进度。
我建议在制度中为核心指标附上三项说明:统计口径、常见误读、达到什么条件时触发什么动作。这样能减少不同管理者对同一张报表作出完全相反判断。
十、结尾:管理产能,本质是在管理承诺边界
资源负载产能管理的核心,不是让每个人的日历都没有空白,而是让组织知道哪些能力可以承诺、哪些风险需要缓冲、哪些工作必须取舍。名义工时不等于可用产能,个人忙碌不等于团队高效,总工时充足也不代表关键技能没有瓶颈。
我认为最值得坚持的判断是:可靠的资源制度,必须允许管理者说清楚“做什么、暂缓什么、由谁决定、何时复核”。如果所有工作都被宣布为最高优先级,任何工具和公式都无法创造额外容量;如果每次插单都不需要承担退出成本,团队也无法形成可信的承诺。
下一步可以从一个项目组合开始:先盘点未来四周的关键岗位和已知占用,按真实日历计算可计划容量;再找出超载角色、等待最长的环节和最频繁的插单来源;最后由有权限的负责人做一次范围与顺序取舍。试运行一个完整周期,记录预测偏差和维护成本,再决定是否扩大制度与工具范围。
当资源数据能够触发更好的选择,而不是制造更精细的忙碌报表,资源负载产能管理才真正开始发挥作用。
常见问题解答(FAQ)
1. 资源负载、有效产能和工时利用率到底有什么区别?
我在做年度资源规划时,曾经把团队人数乘以工作日,直接当成可用产能,结果项目排期看起来完全排得下,执行两周后却连续延期。我想知道资源负载、有效产能、利用率这几个概念应该如何区分,企业管理者又该用哪个指标做决策?
资源负载是“计划要做多少事”,有效产能是“扣除休假、会议、培训、支持工作后真正能投入多少时间”,工时利用率则是“实际投入时间占有效产能的比例”。三者混在一起,是资源规划最常见的误区。以一个8人研发团队为例,假设每人每月标准工时160小时,理论产能是1280小时;
扣除年假、例会、面试、线上故障支持和临时沟通后,按照每人每月可交付110小时计算,团队有效产能只有880小时。如果当月项目排期为950小时,负载率就是108%,即使没有任何突发问题,也会天然产生70小时缺口。
我的经验是,制度设计时应把理论工时只用于人力预算,把有效产能用于项目排期,把实际投入与有效产能的比值用于复盘。通常建议把长期稳定负载控制在80%至85%,预留15%至20%的缓冲;超过90%后,交付延期和加班会明显增加,超过100%则不是员工效率问题,而是计划本身缺少容量约束。
2. 企业应该以什么颗粒度统计资源,才能避免资源负载数据失真?
我曾经要求团队按小时填报工时,结果大家花了很多时间维护数据,但管理层仍然看不出哪个项目真正占用了资源。后来我发现,按人、按岗位、按团队和按技能统计,会得出完全不同的结论,这种情况下应该如何选择统计颗粒度?
资源统计颗粒度不宜一开始就细到个人小时,而应根据决策场景分层设计。月度经营预测可以按团队或岗位统计,例如研发、测试、设计、实施分别查看未来8周的负载;项目排期阶段再细化到关键人员和关键技能;只有在成本核算、客户结算或瓶颈岗位管理时,才需要个人级工时。
实际测试中,按“人天加项目阶段”记录,团队每周维护时间约为10分钟;按小时、任务、活动类型逐项填写,维护时间通常会超过30分钟,而且填报精度并没有同步提升。建议建立三级口径:第一层记录人员所属团队和技能,第二层记录项目、阶段及预计投入,第三层只对高风险任务记录实际工时。
对于无法准确预估的工作,可以采用三点估算法,即最乐观、最可能、最悲观工时加权计算,公式为(最乐观值+4×最可能值+最悲观值)÷6。这样既能保留管理所需的精度,也能避免团队把时间浪费在形式化填报上。
3. 资源负载管理制度应该如何设计,才能避免负责人随意抢人和重复承诺?
在多个项目同时推进时,我遇到过同一个核心成员被三个负责人同时排入计划的情况,每个人都认为自己的项目优先级最高,最后只能临时加班救火。我想建立一套资源申请、审批和冲突处理制度,但又担心流程太重,影响业务响应速度。
有效的制度不是让所有资源申请都走复杂审批,而是先定义资源的归属权、使用权和冲突裁决权。建议把资源分为三类:稳定配置资源由项目周期内固定使用;共享资源按周或双周预约;瓶颈资源由统一资源池管理。项目负责人只能提出需求,不能直接承诺尚未确认的人员。
资源申请至少要包含任务目标、所需技能、投入比例、起止时间、优先级和不使用该资源的业务影响。冲突发生时,不应简单按照谁先申请来决定,而应依次比较法定或客户承诺、业务价值、延期损失、替代资源可得性和任务切换成本。
例如,一个预计投入40小时的高优先级缺陷修复,若不处理会造成客户验收延期,通常应优先于一个可顺延两周的新功能。为了控制流程成本,可以设置授权阈值:不超过0.2人月且不影响关键路径的需求由团队负责人直接调整;超过0.2人月、涉及跨团队或会改变里程碑的需求,必须进入资源评审。
评审会议不应只讨论“谁更忙”,而应展示未来4至8周的负载、关键路径和缺口,用同一套规则替代个人博弈。
4. 发现资源超负荷后,企业应该加人、延期,还是降低工作范围?
我曾经遇到过项目已经显示120%负载,但管理层第一反应是要求团队提高效率,结果两个月后缺陷率上升,返工又占用了更多产能。面对资源不足,我想知道应该如何判断是补人、调度、延期,还是直接砍掉一部分需求。
资源超负荷时,先补人并不一定是最优解,因为新成员存在学习成本,核心成员还要承担指导和沟通成本。我的处理顺序通常是先确认数据是否真实,再区分短期峰值和持续性缺口,最后比较不同方案的总成本。可以用一个简单判断:如果缺口只持续1至2周,且任务高度可拆分,优先采用错峰排期、缩小并行任务或调用共享资源;
如果缺口持续超过一个完整交付周期,且岗位技能难以替代,再评估招聘、外包或内部调岗;如果项目关键路径已经被压缩到没有缓冲,且新增人员无法在本周期产生有效产出,应优先削减范围或调整期限。
比如一个项目未来6周缺口为180小时,新增人员前两周只能贡献20小时,招聘和沟通成本约80小时,那么本周期实际补足的有效产能可能只有40小时,远低于表面上的人力增加。相比之下,删除两个低价值功能释放120小时,再将验收时间顺延一周,往往更可控。
管理者应同时看负载率、关键路径余量、返工率和人员切换次数,而不是只看是否有人加班;当负载率连续两周超过90%、返工率上升超过5个百分点,通常说明问题已经从排期偏差演变成系统性产能风险。
核心关键词
文章包含AI辅助创作:资源负载产能全流程:企业管理者制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/556193
读者评论
我们团队最明显的问题确实不是没人,而是测试和架构岗位被多个项目反复占用。按人数看还有余量,按关键技能看却一直排队。文章提到的“能力组合”比单纯统计人天更接近实际。
文中关于利用率排名的提醒很有现实意义。以前部门要求工时填满,结果大家更在意填表是否好看,支持、返工和等待都被压缩了。只是实际落地时,如何避免管理者又退回到个人排名,仍需要更具体的考核配套。
滚动更新资源计划听起来合理,但对需求变化频繁、临时支持很多的团队,维护成本可能不低。若没有明确的优先级负责人和变更规则,换成某项目管理平台也只是把冲突记录得更清楚,未必能真正解决延期。
