管理层资源负载最容易被误判的时刻,往往不是项目延期,而是每个部门都在报“人手不够”,管理层却拿不出一张能说明瓶颈究竟在人数、技能、优先级还是审批等待上的图。超负荷流程与规范的落地,不能靠一张利用率报表或一次全员加班动员解决;关键是把需求、可用产能、工作在制量和决策等待放进同一套可复核的指标体系,让资源缺口能被提前看见、被解释,也能被有依据地取舍。
一、先讲核心结论:负载治理不是把每个人排满
1. 管理层要管理的是系统负载,而不是个体忙碌感
我判断一个资源负载体系是否有效,首先不看报表有多少颜色,而看它能否回答四个问题:哪些承诺已经超出可用产能?超载发生在哪个时间段、哪个技能或角色?如果不调整,最先受影响的交付是什么?管理层此刻有哪些可以执行的选择?
如果系统只显示“团队利用率达到百分之九十”,却没有工作类型、优先级、预计投入、实际投入和交付窗口,这个数字通常不能直接用于决策。百分之九十可能意味着稳定交付,也可能意味着团队几乎没有处理故障、评审返工、请假和突发需求的余量。利用率不是越高越好,稳定兑现承诺才是管理目标。
2. 把超负荷流程做成一条可追踪的决策链
我建议把落地方案拆成六个连续环节:需求进入、优先级确认、产能核算、负载预警、管理决策、结果复盘。每个环节都要有责任人、必填字段、判断阈值和下一步动作。这样,负载预警才不会停在一封提醒邮件里。
- 需求进入:记录交付物、目标日期、业务影响、必要技能和需求提出方。
- 优先级确认:由有权调整承诺的负责人确认优先级,不把“紧急”直接等同于“最高优先级”。
- 产能核算:按角色和时间窗口计算可用工时,同时扣除会议、休假、支持任务和必要缓冲。
- 负载预警:比较已承诺需求与净可用产能,并追踪在制工作和依赖等待。
- 管理决策:明确增援、延期、降范围、换方案或停止低优先级工作的选择。
- 结果复盘:对比预估与实际投入,修正估算、流程和阈值,而不是追责单个偏差。
这条链最重要的设计原则是:预警必须绑定决策权限。如果团队只能看到超载,却不能调整范围、日期或优先级,那么系统只是把压力可视化,并没有治理压力。
3. 指标应分成四层,避免一张表承担所有解释
指标体系不宜堆砌。管理层需要少量结果指标判断交付状态,运营负责人需要过程指标定位瓶颈,团队需要负载指标安排工作,治理负责人则需要数据质量指标判断报表能不能信。每类指标回答不同问题,不应混成一个“综合健康分”。
| 指标层级 | 核心问题 | 建议指标 | 主要使用者 |
|---|---|---|---|
| 结果层 | 承诺是否兑现 | 准时交付率、延期天数、范围变更率 | 管理层、业务负责人 |
| 过程层 | 工作卡在哪里 | 在制工作量、等待时间、返工率、阻塞时长 | 项目负责人、运营负责人 |
| 资源层 | 负载是否超过承受边界 | 净可用产能、负载率、关键技能缺口、加班时长 | 部门负责人、资源协调人 |
| 数据治理层 | 结论是否可复核 | 字段完整率、更新及时率、估算偏差率 | 系统管理员、流程负责人 |
这些指标不能相互替代。例如,准时交付率高但加班持续上升,不代表资源管理良好;负载率看似合理但关键任务长期等待同一名专家,也可能隐藏单点风险。需要把结果、过程和资源三类信息放在同一个决策周期内观察。

二、背景和真实场景:超负荷通常先表现为优先级冲突
1. 多项目并行时,资源紧张常常是看不见的竞争
在中大型组织里,某个专业角色可能同时支持多个项目、日常运营、客户问题和内部评审。每个项目单独看,都有合理的计划;把它们放到同一周里,才发现同一名架构师、测试负责人或合规专家被重复安排。部门各自优化局部排期,结果是组织整体的等待时间变长。
这类问题在百人以上组织尤其常见,因为项目承诺通常分散在多个团队和管理层级中。以 PingCode 这类服务于中大型组织的项目管理平台为例,管理者可把讨论重点放在跨团队资源视图、需求字段治理和决策闭环上;这里讨论的是通用管理方法,并不代表某一产品的具体功能或效果承诺。
超负荷也不一定意味着所有人都忙。一个团队可能总体负载率只有百分之七十,但某个稀缺技能角色已经排满;另一个团队平均负载率很高,却有一部分工作因依赖未完成而无法推进。因此,必须把“团队总量够不够”和“关键工作能否获得正确技能”分开诊断。
2. 负载问题一般沿着需求、等待、返工三条路径累积
第一条路径是需求涌入:新增事项不断进入,旧承诺却没有退出。第二条路径是等待:工作被分配了,却卡在审批、外部依赖或关键人员的队列里。第三条路径是返工:需求定义不完整、验收标准不清或决策反复,消耗的工时没有形成新的交付价值。
管理者经常把这三种情况统称为“缺人”,然后立刻要求招聘或外包。但如果主要损耗来自等待和返工,单纯增加人数可能只是扩大协调成本。先识别负载的来源,才能判断需要补人、改流程还是收缩承诺。
3. 做基线时要同时记录计划量和消耗量
建立基线时,至少选择连续八至十二周的观察窗口,记录需求进入时间、承诺时间、计划投入、实际投入、等待时间、阻塞原因和交付结果。短于一个完整业务周期的数据容易被临时活动、节假日或单个重大事件扭曲。
数据缺失不能用看似精确的估算掩盖。首次测量时,可以把计划投入和实际投入分开记录,并明确区分“已发生”“团队估计”和“管理假设”。例如,团队估算每周可用于项目工作的二十八小时,不等于实测后每周都能稳定交付二十八小时的有效工作。
| 观测对象 | 建议记录内容 | 容易遗漏的解释项 |
|---|---|---|
| 需求 | 进入日期、承诺日期、业务优先级、估算工时 | 需求是否经过范围确认 |
| 资源 | 角色、技能、人员可用窗口、支持任务 | 跨项目共享和休假影响 |
| 流程 | 开始时间、完成时间、等待区间、阻塞原因 | 等待是否被误记为工作时间 |
| 结果 | 实际投入、交付日期、返工和变更 | 交付是否满足验收标准 |
4. 先厘清口径,再讨论利用率
利用率通常被写成“已分配工时除以可用工时”,但组织常在分子和分母上各自采用不同口径。有人把会议、支持和培训计入工作量,有人只计算项目任务;有人以合同工时为分母,有人先扣除休假和固定运营时间。口径不一致时,跨团队比较没有意义。
我通常把可用产能定义为某个角色在某一时间窗口内,扣除已知休假、固定运营职责和必要非项目任务后的可分配时间。管理者还应单独保留缓冲,不要把所有理论可用时间都承诺出去。缓冲的比例应根据工作不确定性和服务责任逐步校准,而不是套用一个对所有团队都一样的数字。

三、常见误区:看起来更精确的数字,未必更接近真相
1. 误区一:把高利用率当作高效率
满负荷排期看上去没有闲置,却会让团队失去吸收波动的空间。临时故障、紧急客户问题、评审反馈或需求变更一旦出现,原计划只能通过挤占后续工作或加班维持。对于任务依赖多、工作不确定性高的团队,长期把排期推到理论满额,通常会让等待和切换成本变得不可见。
这里的重点不是设定一个万能的理想利用率,而是观察利用率变化与交付表现是否同步。如果负载率上升的同时,交付周期变长、加班增加、返工扩大,就应调查系统是否接近拥堵点。若团队工作高度标准化、任务边界清楚,较高负载可能可控;若工作需要频繁协作和判断,同样的负载率就可能过高。
2. 误区二:把加班当作新增产能
加班可以用于短期、边界清晰的应急任务,但不能被当成长期排期的常规资源。加班时间增加只说明团队投入变多,不能证明有效产出同比增加;如果后续带来疲劳、缺陷、休假或人员流失,表面上的交付速度可能以未来产能为代价。
管理层应分别追踪计划工时、实际工时、加班工时、返工工时和交付结果,并给加班设置触发原因、批准人、结束条件和补偿安排。只看“本月完成了多少事项”,会让成本和风险被挤到下一周期。
3. 误区三:把平均负载当作关键角色的负载
部门平均负载率可以帮助观察总体趋势,但不能揭示技能瓶颈。假如一个部门有二十名成员,其中大多数工作量可控,只有一位负责安全评审的专家同时服务十个项目,平均值会把这个瓶颈稀释掉。
资源分析应按角色、技能、时间窗口和工作类型分层。对关键技能岗位,还要观察单点依赖、替补覆盖率、排队事项数量和等待时长。若某项任务必须等待特定人员,增加其他岗位的投入未必能缩短交付周期。
4. 误区四:把承诺日期当成真实优先级
日期往往由会议、客户预期或历史惯例形成,并不自动代表业务价值。多个项目都标记“本月必须完成”时,管理层实际没有完成优先级排序,只是把冲突推给执行团队。
我建议用明确的排序理由替代含糊的紧急标签:错过日期会造成什么损失?是否存在法规、合同或安全约束?这项工作是否是其他工作的前置依赖?不做会怎样?如果没有人能回答这些问题,事项通常还没有达到可承诺状态。
5. 误区五:用精细打卡弥补需求和计划失真
更频繁地要求人员填报工时,并不会自动提高资源计划的准确性。填报颗粒度过细,可能增加行政负担;如果任务定义、估算口径和工作分类本身不一致,工时数据精确到分钟也无法解释产能为何不足。
更有效的顺序是先统一字段、类别和更新节奏,再决定需要多细的工时记录。管理层要关注数据能否支持选择,而不是要求所有团队产生看起来整齐的数字。
四、专业判断逻辑:指标、阈值和行动必须成套设计
1. 先定义净可用产能和负载率
可以从一个易于解释的公式开始:净可用产能等于观察周期内的计划工作时间,减去休假、固定运营职责、已知支持工作及组织要求的非项目时间。负载率则等于同一周期内已承诺工作量除以净可用产能。
这只是管理口径,不是精密的自然定律。计划工作量中如果存在估算偏差、依赖不确定性或需求变更,就应同时呈现数据可信度。管理者可以先用团队级、周级的粒度,等字段质量稳定后再细化,不必在系统上线第一天追求个人小时级预测。
| 指标 | 计算方式 | 用来回答的问题 | 常见误读 |
|---|---|---|---|
| 净可用产能 | 周期计划工时减已知固定占用 | 真正可分配的时间有多少 | 把合同工时直接当产能 |
| 负载率 | 已承诺工作量除以净可用产能 | 承诺量是否接近或超过边界 | 认为越高越有效率 |
| 在制工作量 | 已开始但尚未完成的事项数量或工作量 | 系统中有多少工作正在争夺注意力 | 只看任务数量,不看规模和状态 |
| 等待时间占比 | 等待时长除以总周期时长 | 延期是否来自依赖或审批 | 把等待全部归因于执行人员 |
| 估算偏差率 | 实际投入与原估算的差异占比 | 计划输入是否稳定可信 | 把偏差直接解释成个人表现 |
2. 阈值要从历史基线校准,而不是照搬行业数字
不少组织希望拿到一个统一的“超负荷百分比”,例如超过某个比例就自动停止接单。这种规则容易执行,却可能忽略团队职责差异。承担突发支持的服务团队,和工作相对稳定的专项建设团队,能够接受的负载波动通常不同。
比较稳妥的做法是先回看连续数个周期,找出负载率、在制工作量、等待时间和交付表现之间的关系。把有延期、有大量加班或返工显著上升的周期,与相对稳定的周期对照,得到适合本组织的预警区间。试运行阶段可以设置“提示、预警、升级”三级,而不是一开始就把某个数值变成硬性惩罚线。
3. 预警要写清触发条件、责任人和处置时限
一条可执行的规则至少需要四个要素:触发条件、信息接收人、允许采取的动作、复核时限。例如,某个关键角色未来两周承诺工作超过团队校准的上限,且在制工作仍在增加时,系统通知资源负责人和项目负责人,在规定时间内提出重新排序或调整范围的方案。
触发条件应能帮助判断,而不是制造噪音。若预警只依据负载率,负责人可能无法区分估算偏差、依赖延误和需求插入;若同时结合高优先级工作、在制工作和技能短缺,预警就更接近真实的资源风险。
4. 决策树比单一阈值更有用
当指标触发预警后,先判断超载类型,再决定处理方式。团队总量不足、关键技能不足、流程等待过长和需求超出约束,是四种不同问题。管理者需要在“增援、调整优先级、延后日期、降低范围、改变方案、停止低价值工作”之间做选择,并记录选择的理由和受影响对象。
- 如果总量不足且需求稳定,评估短期调配、招聘、外部支持或降低承诺。
- 如果关键技能不足,优先处理技能替补、评审排队和跨团队共享安排。
- 如果等待时间偏长,先检查审批层级、依赖关系和队列管理,不要立刻加人。
- 如果返工偏高,补齐需求澄清、验收标准和变更控制。
- 如果优先级冲突,要求业务负责人明确一项工作让位,而不是让团队默默承接全部事项。

5. 用数据质量指标给决策加上可信度标签
管理层不应只看到负载率,还应知道这个数字有多可靠。比如需求估算覆盖率、资源日历更新及时率、实际投入记录完整率和依赖状态完整率,都可以作为数据质量指标。数据质量不足时,报表应提示“仅供趋势观察”,而不是把一个看似精确的数字用于个人绩效评价。
我倾向于先追求趋势可比,再追求颗粒度精细。若团队连续几个周期采用同一口径、在固定节奏更新,即使数据仍有估算误差,也比一次性收集出一份格式漂亮但无法复核的表格更适合管理决策。
五、案例与数据观察:用一个模拟场景看清指标怎样改变决策
1. 场景设定:两个部门都说忙,瓶颈却不在同一个地方
下面是用于说明方法的情景模拟,不是某个企业的真实经营数据。某组织有产品研发团队和合规评审团队,当前同时推进四个项目。研发团队每周名义工作时间为四百小时,扣除会议、支持任务和休假后,净可用产能约为二百八十小时;已承诺工作量为三百一十小时。
单看研发团队,负载率约为百分之一百一十一,确实需要处理。但进一步拆分后发现,约四十小时工作取决于合规评审,其中两名评审人员的未来两周队列已经接近排满。实际的第一处瓶颈不只是研发总量,而是合规评审排队与部分需求反复修改。
2. 先拆原因,再把管理选择摆到桌面上
团队复核后发现,四个项目中有一个内部改版项目优先级较低,却占用了关键工程和评审时间;另有一项客户交付的验收标准尚未冻结,导致预计投入被多次调整。管理层没有直接要求所有团队加班,而是把内部改版延后两周,安排业务方在两个工作日内确认验收条件,并临时将一名具备相应经验的人员安排到评审队列。
这组动作没有立刻消除全部超载,但把争议从“每个人都很忙”变成三项可复核决定:哪项工作暂缓、谁负责冻结需求、评审增援持续多久。对管理层而言,这比单纯报告“团队超负荷”更有决策价值。
3. 指标观察:要同时看承诺量、等待和返工
为了避免把模拟数字误当成外部基准,下面所有数值均为情景模拟,只用于说明管理判断。观察窗口为处理前四周与处理后四周,具体结果假定:关键角色等待时间下降、返工时间下降、承诺工作量随范围调整而减少。真实组织应使用自己的工单、排期和工时记录复算。

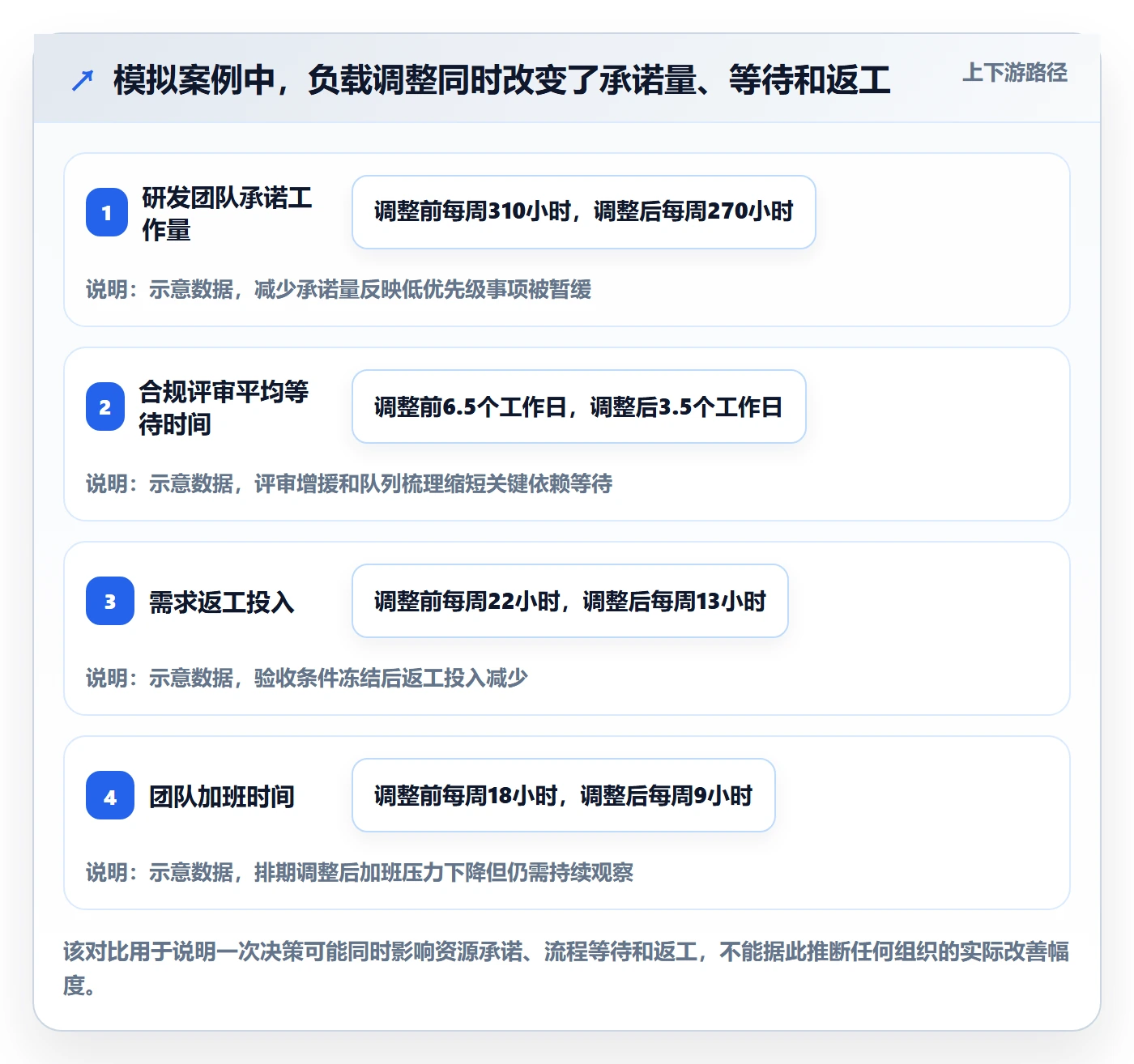

| 观察项 | 调整前 | 调整后 | 管理含义 |
|---|---|---|---|
| 研发团队承诺工作量 | 每周310小时 | 每周270小时 | 延期低优先级事项后,承诺量回到净产能附近 |
| 合规评审平均等待时间 | 6.5个工作日 | 3.5个工作日 | 短期增援与排队梳理降低了关键依赖等待 |
| 需求返工投入 | 每周22小时 | 每周13小时 | 验收条件冻结减少了反复确认 |
| 准时完成的高优先级事项 | 每周5项 | 每周7项 | 资源重新排序后,关键交付完成数增加 |
| 团队加班时间 | 每周18小时 | 每周9小时 | 减少加班并非唯一目标,但可作为风险观察信号 |

4. 不要把短周期改善误认为长期稳定
处理后四周的模拟结果只能说明决策方向值得继续观察,不能证明长期产能已经提高。管理者还要跟踪至少几个后续周期:是否有其他项目因为延期而出现新风险?临时增援是否让原团队形成新的排队?返工下降是否持续?人员加班降低后,突发事项是否仍有缓冲应对?
建议把指标复盘分成两张表:一张记录“做了什么决策”,另一张记录“决策后发生了什么”。如果只记录结果,不记录当时的约束和选择,之后很容易把业务环境变化误认为管理措施本身的效果。

六、不同情况下的行动建议:按问题来源采取不同动作
1. 总量不足:先调整承诺,再评估是否补人
如果多个角色都持续超出经校准的负载区间,且需求优先级已经过业务确认,短期可先重排交付顺序,明确延期或降范围事项。只有在工作需求相对稳定、流程损耗已检查、团队技能结构合理的前提下,才进一步评估招聘、外部支持或组织扩编。
补人不是即时增加可交付产能。新成员需要招聘周期、入职和熟悉业务的时间,老成员还会承担带教工作。若业务承诺只在未来两周内突然尖峰,短期调配或明确缩减范围,可能比长期增加编制更合适。
2. 关键技能不足:管理知识覆盖和排队规则
当只有少数技能岗位持续过载时,先确认工作是否必须由某一位人员完成。若流程允许,可通过交叉培训、评审模板、轮值安排、明确授权边界和建立替补名单减少单点依赖。
并非所有专业判断都适合标准化。涉及安全、合规或重大技术风险的审批,不能为了消队列而降低必要审查质量。可以先优化材料完整性、分级评审和集中评审时间,再评估是否需要增加具备资质的人员。
3. 在制工作过多:限制同时开工,不要只催完成
若团队手上事项很多,单项工作的完成速度却没有改善,应检查同时进行的工作是否过多。新需求不断插入、未完成事项不退出,会扩大上下文切换和依赖协调成本。此时可以设置团队在制工作上限,优先推动已开始的高价值事项完成,再开放新工作。
上限应按团队实际节奏试行,不应被机械地当成绩效指标。遇到紧急事件时可以突破,但要记录突破原因、持续时间和被影响事项,否则例外会逐渐成为默认规则。
4. 返工偏高:回到需求入口和验收条件
如果估算经常失准,且实际投入主要被需求澄清、反复修改和验收争议消耗,优先改需求入口。设置最低信息要求,例如业务目标、范围边界、验收标准、依赖方和不做的后果。条件不完整时,可以安排探索工作,但不宜过早给出高确定性的交付承诺。
管理者也应区分健康的探索和可避免的返工。探索性工作本来就存在不确定性,应该记录假设和学习目标;反复修改已确认的要求,则需要追踪变更来源及其对日期、资源和范围的影响。
5. 等待时间偏长:先查队列和依赖,不要立刻增加并行人手
如果工作大部分时间卡在审批、外部接口、数据权限或其他团队交付上,新增执行人员可能只会让更多事项进入等待队列。建议记录每个等待节点的进入时间、退出时间、责任方和缺少的输入,再判断是审批层级过多、材料不完整、优先级不清还是容量不足。
对于跨团队依赖,指定单一协调人并不等于把责任转移给协调人。依赖双方仍需明确交付物、最晚需要日期和升级路径。没有这些约定,状态会上升为“持续跟进”,但风险并不会因此降低。
6. 数据质量不足:先稳定口径,不急于排名
如果系统中任务状态长期不更新、工时类别混乱、人员日历不完整,先把目标设为提高数据完整度和更新及时性。可以每周抽查一小批高影响事项,核对计划、状态、依赖和实际投入是否相符,再逐步扩展到更多团队。
在数据可信度不足时,不建议跨团队排名,也不建议把负载数字直接用于个人绩效。排名会诱发填报行为改变,团队可能通过拆任务、降低估算或调整状态来改善报表,最终让信息更难用于真实决策。

七、不同情况下的取舍:没有一种方案能同时保住所有指标
1. 增援与延期:短期容量和长期稳定之间的取舍
增援适合任务边界清楚、上手时间短、技能匹配度高且需求高峰有明确期限的场景。若任务需要大量背景知识、关键决策频繁变化,增援可能先增加沟通和带教负担。延期则能保护团队稳定,却可能影响客户承诺、合规节点或其他项目的依赖安排。
选择时应比较两种方案的总成本:增援的协调、培训和外部费用,以及延期造成的业务损失、机会成本和后续排期挤压。只比较“多一个人”和“晚几天”是不够的。
2. 降范围与降质量:不要把不可见风险藏进验收
降低范围通常比模糊降低质量更容易管理。管理层可以明确推迟次要功能、减少非关键场景或分阶段交付,同时保留安全、合规、可靠性和验收底线。若所谓“按期完成”依赖减少必要测试、跳过审查或把缺陷留给维护团队,交付只是把成本转移到了后续阶段。
范围调整应同步更新需求清单、验收条件、责任人和后续计划。口头同意删除一项功能,却仍按原始范围衡量团队,容易造成新的争议。
3. 增加缓冲与提高承诺:短期看似闲置,长期可能减少波动损失
缓冲并不等于放任低效率。对不确定性高、突发工作多、依赖关系复杂的团队,合理缓冲可以避免每一次小变化都引发延期和加班。相反,流程稳定、工作可预测、任务批量较小的团队,可能更适合更紧凑的排期。
衡量缓冲是否合理,不应只看剩余工时,还要看突发事项响应时间、承诺兑现率、加班走势和需求插入造成的延期。若缓冲长期闲置、团队等待明确工作,说明预测或需求管理可能需要改进;若缓冲总被临时事项用完,则应重新评估需求入口和服务责任。
4. 中央资源池与团队固定配置:灵活性和责任边界之间的取舍
中央资源池有利于在跨项目之间调配稀缺角色,但容易造成排队、优先级争议和责任分散。固定配置能让团队形成稳定协作,却可能造成某些团队短缺、另一些团队局部闲置。
实际组织可以采用混合方式:常规交付角色保持团队稳定,少数稀缺专家通过明确队列和服务规则共享。共享资源必须说明谁有权排序、预留多少容量、紧急事项如何插入,以及插入后由谁确认被挤出的工作。
5. 统一规则与团队自主:治理一致性和业务差异之间的取舍
统一规则适合解决字段口径、风险升级和管理汇报中的共同问题;团队自主适合处理工作类型、估算方式和缓冲设计的差异。最稳妥的边界是统一最低数据要求和升级机制,允许团队根据职责校准预警区间和排期粒度。
如果所有团队必须采用完全一致的负载阈值,报表容易整齐,却未必公平;如果每个团队都自定义全部指标,跨部门管理又难以比较。管理层应明确哪些是组织级底线,哪些是团队级参数,并定期复核参数是否仍适用。
| 方案 | 更适合的情形 | 主要收益 | 必须接受的代价 |
|---|---|---|---|
| 增加短期增援 | 任务明确、期限短、技能可快速匹配 | 缓解短期容量峰值 | 培训、沟通与交接成本 |
| 调整优先级或延期 | 多个承诺冲突且管理层有排序权 | 减少多头承诺和持续加班 | 部分业务目标需后移 |
| 降低范围分阶段交付 | 目标明确但全部范围无法按期兑现 | 保住核心价值和关键节点 | 需要管理预期并维护后续计划 |
| 限制在制工作 | 排队长、切换频繁、完成速度下降 | 集中注意力,推动已开始工作完成 | 新事项可能需要排队 |
| 优化审批和依赖流程 | 等待占周期较大、执行人员并非主要瓶颈 | 减少无效等待和反复补材料 | 需要跨团队协商流程责任 |
| 长期增加编制 | 需求稳定、结构性容量不足且流程已检查 | 提升长期承载能力 | 招聘周期、固定成本和组织复杂度 |
八、落地规范:把流程写成可执行、可复核的最小制度
1. 先建立最小字段集
资源负载治理不需要一开始收集所有可能的数据。建议至少覆盖事项负责人、所属团队、需求优先级、预计开始和完成时间、计划投入、所需技能、依赖状态、当前阶段和实际结果。涉及敏感的人事信息,应限制访问权限,并明确数据用途和保存规则。
每个字段都应有定义和填写责任人。例如“预计投入”是团队评估还是负责人单独估算?“阻塞”从什么时候开始计算?“已完成”是否必须通过验收?没有定义的数据字段只是多了一格输入框。
2. 固定更新节奏,避免会议上临时拼表
排期更新可以按周进行,重大优先级变更或关键依赖风险则及时更新。管理例会前,由各责任人完成状态和数据核对;会议时间用于处理冲突、确定取舍和分配后续动作,而不是逐项朗读任务清单。
可以把管理例会控制在三类问题:预警是否真实、哪个承诺需要调整、决定由谁在何时完成。没有行动的状态汇报,应转为异步查看,避免把团队时间消耗在反复解释同一组数据上。
3. 用试点验证流程,而非一次性全组织铺开
选择一个跨团队依赖明显、管理层愿意参与、数据具备基本基础的业务单元试点。先运行一个完整的需求到复盘周期,记录哪些字段填不出来、哪些预警产生误报、哪些决策没有权限支持。试点的目的不是证明方案已经完美,而是找到规则与现实不匹配的位置。
试点结束后,比较预警准确性、数据更新及时性、管理决策响应时间、在制工作变化和交付结果。若某项指标没有支持任何决策,可以考虑删减;若问题不断被报告却无人负责,应补上责任和升级路径,而不是再加一张图表。
4. 建立例外机制,防止规则被紧急事项掏空
组织总会有例外。客户事故、监管要求或重大安全风险可能需要越过常规排期。关键不是禁止例外,而是规定谁可以批准、需要记录什么、例外持续多久,以及被挤出的事项如何处理。
若“紧急插入”频繁发生,就不应继续把它视作个别例外。管理层需要检查需求入口、服务承诺和容量预留是否失真。例外数据是流程设计的反馈,不是应该被隐藏的尴尬记录。
5. 把负载数据用于组织改进,而非制造个人排名
负载指标适合用于发现系统瓶颈、评估承诺质量和校准资源需求,不适合未经解释就拿来比较个人价值。工作复杂度、技能稀缺程度、协作责任和突发支持负担都可能不同,单一工时数字不能代表贡献。
如果组织希望把数据用于绩效讨论,应先建立清楚的岗位目标、工作类型和评价边界,并让员工知道数据收集目的。否则,团队可能更关注如何改善数字,而不是如何改善交付系统。
九、总结:下一步不是再做一张报表,而是确认一项取舍
超负荷流程的关键指标,不在于把所有人的忙碌程度精确到小时,而在于识别承诺与净产能之间的缺口,定位缺口来自总量、关键技能、等待还是返工,并把预警连接到有权限的管理决策。没有取舍权的预警只是压力通知;没有数据口径的负载率只是数字外观。
如果你正在启动这项工作,可以先做三件事:选一个跨团队业务单元,整理连续八至十二周的需求、产能、等待和交付记录;与业务负责人共同确认优先级冲突时谁有权决策;试行“提示,复核,升级,处置,复盘”的闭环,并把例外原因记录下来。
两到三个周期后,先检查数据是否可信、预警是否促成行动、决策是否改变了等待和返工,再决定扩大范围或增加系统能力。最值得管理层关注的不是“所有人是否排满”,而是组织能否在需求变化时及时说清楚:我们选择交付什么、暂缓什么、承担什么风险,以及为什么这样选择。
常见问题解答(FAQ)
1. 管理层判断资源是否超负荷,应该优先看哪些关键指标?
我以前只看成员的任务工时总和,结果发现有人显示负载120%,实际却没有延期;也有人只有80%的排期,却连续两周加班。我想知道,管理层到底应该用什么指标判断是真超负荷,还是任务估算不准?
建议把“资源负载率”从单一工时比例改成“有效负载率”,至少同时观察计划负载、关键路径占用、任务切换次数和延期风险。有效负载率可按以下方式计算:有效负载率=已承诺工作量÷有效可用产能×100%,其中有效可用产能不能直接使用考勤工时,而要扣除会议、审批、沟通、支持和不可预见事项。
我在项目复盘中使用过一个更接近实际的判断区间:低于70%通常还有缓冲,70%至85%属于可控区间,85%至100%需要关注,超过100%则必须做范围、优先级或资源调整。但这个区间不能机械套用。例如,一个关键路径任务占用了某专家90%的时间,即使总负载只有75%,项目仍可能因为该专家被卡住而延期。
建议管理层每周看一张简表:角色、有效产能、已承诺工时、负载率、关键路径任务数、逾期任务数、并行任务数。样例数据如下:产品经理有效产能32小时、承诺29小时、负载率91%,关键路径任务4项、逾期1项、并行任务8项;
后端工程师有效产能36小时、承诺34小时、负载率94%,关键路径任务2项、逾期0项、并行任务3项。前者的风险通常高于后者,因为频繁切换和跨团队协调会显著压缩真正产出时间。
2. 资源容量应该如何计算,才能避免把会议和日常支持误算成可用工时?
我曾经按照每人每周40小时排计划,结果项目排期看起来完全合理,但执行第三周就开始持续延期。后来我才发现,团队每周有大量评审、沟通、故障支持和临时需求,真正能用于项目交付的时间远少于40小时。
资源容量建议采用“名义工时减损耗”的计算方式,而不是直接拿工作日乘以8小时。公式可以写成:有效可用产能=工作日工时-固定管理耗时-例行沟通耗时-支持性工作耗时-风险缓冲。对于稳定性较低的团队,还应按过去4至8周的实际交付数据校准,而不是凭管理者经验估计。
我通常会先建立三类容量:基础容量、承诺容量和应急容量。基础容量是理论可工作时间;承诺容量是扣除固定会议、审批和支持后的时间;应急容量则是承诺容量中不能被计划任务占满的部分。
一个10人团队每人每周40小时,理论上是400小时,但如果固定会议占10%、日常支持占15%、跨团队沟通占10%、风险缓冲占10%,可用于确定性排期的时间只有260小时左右。可参考的计算对比是:理论排期400小时,按照85%利用率排期为340小时,仍可能过度承诺;
按实际扣除模型计算,基础容量400小时,固定损耗140小时,风险缓冲40小时,最终可承诺容量220小时。两种方法相差120小时,足以解释为什么很多项目在计划阶段“看起来能做完”,进入执行后却不断加班。管理层应优先相信历史实际产能和交付周期,而不是相信一张填满40小时的排期表。
3. 如何区分“个人效率低”与“关键岗位成为系统瓶颈”?
我遇到过一种典型情况:某位资深成员的任务总是延期,管理层第一反应是增加考核压力或安排替补。但进一步查看后发现,所有需求都必须经过他评审,真正的问题可能不是个人效率,而是流程把风险集中到了一个人身上。
判断瓶颈不能只看某个人的完成率,要同时看资源集中度、等待时间、前置依赖数量和返工率。一个岗位如果承担了大量不可替代的审批、评审或技术决策,即使本人执行效率很高,也可能成为系统瓶颈。建议重点观察四个指标:资源集中度、任务等待时长、单点依赖任务数、因该岗位延迟产生的连锁延期天数。
我在分析类似问题时,会把任务拆成“实际处理时间”和“等待该岗位处理的时间”。例如一项需求实际评审只需2小时,但在评审人队列中等待了5天,那么项目延期的主要原因不是2小时的处理效率,而是队列容量和优先级管理。
如果某专家本周处理工作22小时,但待评审任务累计48小时,说明新增人手或授权机制比单纯催促更有效。可以用一个简单对比判断:个人问题通常表现为处理时间持续偏长、返工率高、同类任务效率明显低于团队中位数;系统瓶颈通常表现为处理时间正常,但等待时间长、前置任务多、多个团队同时依赖、替代人选不足。
解决方案也不同,前者应改进方法和能力,后者应通过拆分审批权限、培养备份人员、设置服务时限和减少不必要评审来降低单点依赖。管理层如果只根据延期次数追责,很容易把流程缺陷误判成个人能力问题。
4. 管理层应该设置哪些超负荷阈值,并在超过阈值后采取什么动作?
我见过不少团队把负载看板做得很漂亮,但超过100%之后仍然只是标红,没有明确的处理动作。等到项目真正延期,大家才开始临时加人,结果既打乱其他项目,也没有解决优先级冲突。
阈值必须和动作绑定,否则指标只是展示。建议建立四级响应机制:有效负载率低于85%时正常执行;85%至100%时要求负责人说明新增任务、关键路径和缓冲空间;100%至115%时冻结低优先级新增事项,并由管理层决定延期、拆分或调配资源;
超过115%或连续两周超过100%时,必须进行项目组合层面的重排,不能继续依靠个人加班消化。除了负载率,还应设置三个辅助触发条件。第一,关键岗位被单一人员占用超过70%,触发备份人员或权限分摊;第二,任务等待时间超过承诺处理时限的1.5倍,触发流程排队检查;
第三,同一资源同时参与超过5项进行中任务,触发并行任务收缩。因为单看负载率容易漏掉切换成本和组织依赖。我建议使用“阈值,动作”矩阵,而不是只做红黄绿标识。示例:85%至100%对应重新确认优先级;100%至115%对应停止低优先级插单并重新分配任务;超过115%对应调整范围、日期或预算三者至少一项;
连续两周超100%对应召开资源评审会议并追踪整改结果。关键判断是,超负荷之后必须改变约束条件,不能只要求团队提高执行速度。若项目范围、交付日期和资源数量都不变,管理层实际上没有解决问题,只是把延期和加班推迟到下一周。
核心关键词
文章包含AI辅助创作:超负荷流程与规范:管理层资源负载落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/555894
