实施团队的资源负载看起来“排满了”,不等于资源真的平衡:一个人可能同时承担三个项目的关键交付,另一个人则被会议切成零碎时间;计划表显示利用率接近百分之百,实际却因等待评审、环境和客户反馈而不断延期。资源平衡的核心不是把每个人的日历填满,而是在明确能力、优先级和交付约束后,让关键工作以可持续的节奏流动。本文给出一套可执行的资源平衡流程、关键指标口径、情景模拟案例和工具落地方法,帮助实施团队从“凭感觉分人”转向“基于负载证据做决策”。
一、先讲核心结论:资源平衡不是平均分活
1. 平衡的对象是交付能力,不是工时数字
我判断资源是否平衡,首先不看团队总工时,也不先看每个人的利用率,而是看未来一段时间内,关键交付是否有足够、合适且可持续的能力支撑。实施项目的工作并非同质:需求澄清、数据迁移、接口联调、权限配置、培训和上线保障,对技能、时点和连续工作时间的要求不同。
假设团队本周还有 120 小时可用,但接口联调只由一名工程师负责,且客户只在周四提供测试环境,那么“全组还有 120 小时”并不能证明项目有余量。真正的约束可能是一个人的专长、一个环境窗口,或一个必须连续完成的工作包。
资源平衡要同时回答三个问题:谁能做、何时能做、做完后是否仍留有应对变化的余地。只回答“谁有空”,通常会把风险从日历转移到交付现场。
2. 先稳住瓶颈,再优化平均负载
资源平衡的优先顺序应是:保护关键路径和稀缺技能,消除会造成排队的瓶颈,再处理团队内的负载差异,最后才讨论整体利用率。平均负载很漂亮,但关键角色超载,项目仍会失衡;反过来,个别人暂时有空,也可能是合理的缓冲,而非低效。
我会把资源看成一组受约束的能力,而不是一张可任意移动的工时表。项目经理可以调整任务顺序、交付范围、人员配置和客户协作窗口,却不能仅凭表格把某个人的专业经验复制给另一个人。
3. 建立滚动计划,而不是一次性“排到满”
短期计划需要足够细,能指导未来一至两周的工作;中期计划要能识别未来四至八周的技能缺口和冲突;更远期则应使用区间和假设,不要把未确认的需求写成确定排期。计划越远,承诺的精确度越应该降低。
一个实用原则是:近端安排具体负责人、工作包和时间窗;中端安排能力类别与大致负载;远端记录项目概率、需求假设和决策日期。这样做并非降低管理要求,而是避免用虚假精度制造确定性。

二、实施团队为什么特别容易失衡
1. 实施工作是“交付链”,不是独立任务的简单相加
实施项目通常包含售前交接、现状调研、方案确认、配置开发、数据准备、联调测试、用户培训、上线和运维移交。每一环节都有前置条件,也可能依赖客户人员、第三方供应商、测试环境和内部审批。任务即使已经分配给实施顾问,也不代表它能立即推进。
例如,顾问完成数据模板后,客户迟迟没有提供完整数据;工程师有空,却因接口文档未确认无法联调;项目经理的计划里仍然显示工作量已分配。若只统计任务工时,等待会被误读成空闲,之后的集中返工又会被误读成个人效率不足。
因此,实施资源负载至少要区分工作、等待和阻塞。有价值的等待需要明确责任方、预计解除日期和升级条件;没有这些信息的“等待中”,只是被隐藏的延期风险。
2. 客户现场因素会让需求和负载一起变化
实施团队经常面对多客户并行、关键用户临时缺席、业务规则反复确认、上线窗口固定等情况。固定窗口尤其容易产生资源尖峰:前几周需求澄清似乎不紧张,到了上线前,数据校验、培训、缺陷修复和管理层汇报同时挤到少数几个人身上。
这类峰值不是通过把每个人安排到百分之百就能消除的。相反,越早识别硬日期、外部依赖与技能限制,越可能通过拆批上线、提前验数、调整范围或引入备份角色来降低冲击。
3. 个人工时可见,不代表团队产能可见
团队成员可能同时做项目交付、售前支持、内部培训、故障响应和知识沉淀。如果只记录项目计划工时,非项目工作就会成为“看不见的占用”。这时管理者会误以为成员有余量,继续叠加项目,最终造成加班、切换成本上升和关键任务延误。
我会先建立容量账本:总可工作时间扣除休假、固定会议、值班、内部职责和已知支持工作,得到可计划容量。这个数字仍不是可全部承诺的产能,因为临时故障、需求澄清和返工需要缓冲。
4. 资源冲突往往先表现为等待,再表现为延期
当同一位专家被多个项目同时需要,团队常见的第一反应是让他“先各做一点”。这种安排会增加任务切换,导致每个项目都在等待同一个人完成下一步。表面上所有项目都启动了,实际上关键路径被拉长。
判断是否存在瓶颈,不能只看个人有多少任务,还要看下游任务是否因其未完成而停滞、在制工作是否持续增加、任务从开始到完成的周期是否变长。若这三项同时恶化,往往比“某人看起来很忙”更能说明问题。
三、资源平衡流程:从需求进入到复盘的七个环节

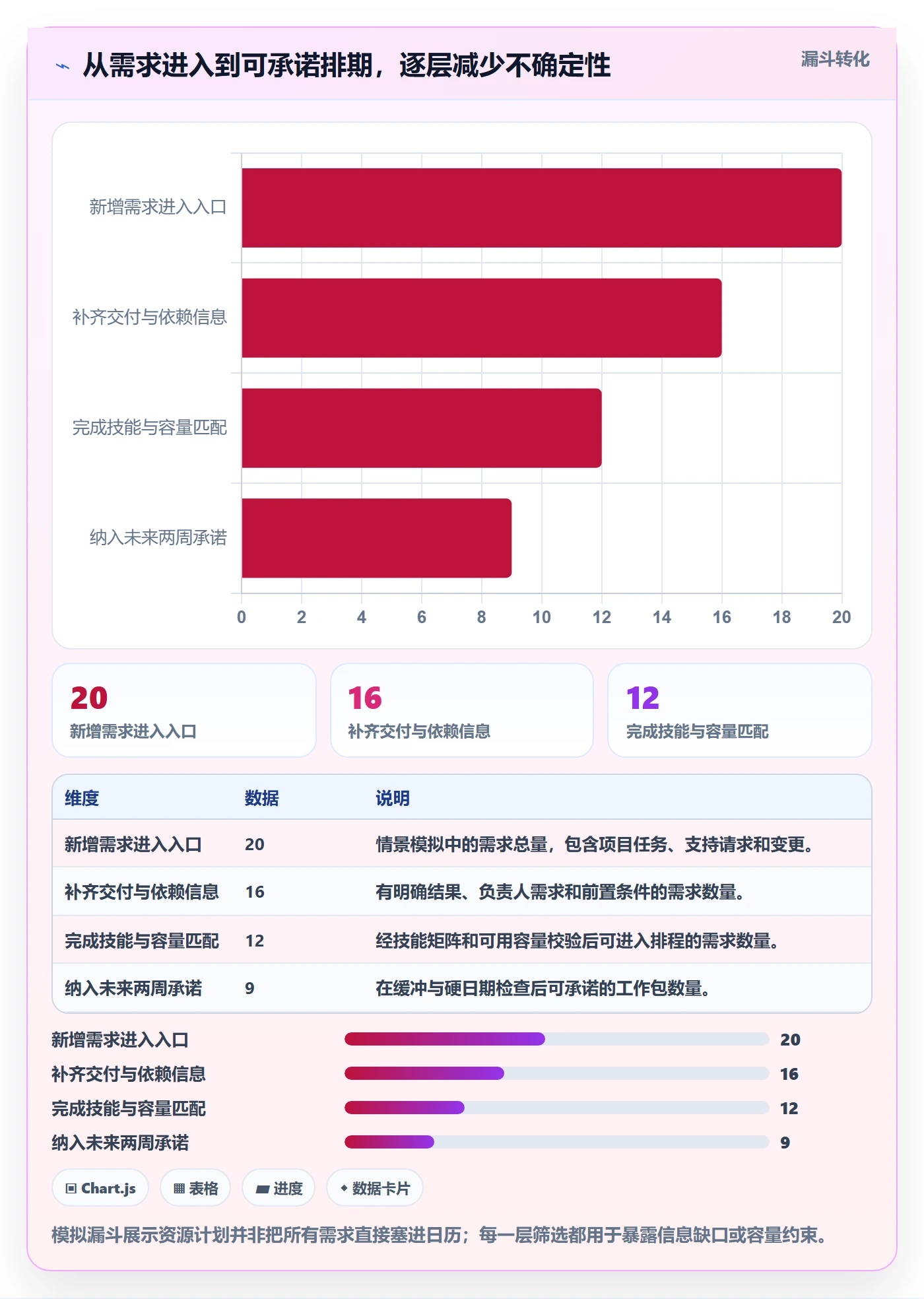

1. 统一需求入口,先把“需要多少人”拆成工作包
资源计划应从范围和工作包开始,而不是从项目经理提出的“下个月需要两个人”开始。每个工作包至少要写清楚:交付结果、所需技能、预计投入区间、最早开始时间、最晚完成时间、前置依赖和完成判定。
例如,“支持客户上线”不是可直接排程的工作包。可以拆成上线检查、数据核验、权限抽检、关键用户培训、切换值守和上线后缺陷分流。拆分后,团队才能判断哪些活动必须由资深顾问承担,哪些可以由具备基础能力的成员协助。
需求入口最好同时接收新增项目、范围变更、客户支持和内部专项。入口统一的价值不是多一张表,而是让资源决策能够看到完整需求。否则,一个团队在项目计划里看起来有余量,却可能已经承诺了大量临时支持。
2. 估算工作量时,同时记录不确定性
估算不应只给单点数字。对成熟、重复性高的任务,可以给出较窄的工时范围;对首次实施、接口复杂或数据质量未知的任务,应记录低值、基准值和高值,并写明估算假设。
例如,一次常规权限配置可能估算为 8 至 12 小时;涉及多部门审批和历史数据迁移的配置,则可能为 24 至 48 小时。后者不能简单取平均值排进计划,而应设立需求确认或数据抽样节点,先降低不确定性。
我会把“估算可信度”与“工作量大小”分开看。一个工作量很大的任务不一定高风险;一个估算仅靠口头描述的小任务,反而可能在澄清后暴涨。资源平衡要处理的,不只是负载数量,也包括负载波动。
3. 建立技能矩阵,区分主责、备份和待培养
技能矩阵不宜只标“会”或“不会”。更有用的分级是:可以独立负责、可以在指导下执行、正在培养、暂不具备。对关键技能,还要记录近期是否实际做过、是否能处理异常,而不只是是否参加过培训。
资源安排时,主责角色负责关键判断和交付质量;备份角色能在主责缺席时接住明确范围内的工作;培养角色通过受控任务逐步扩展能力。若把“参加过一次培训”等同于可独立承担,计划中的替补往往只存在于纸面。
4. 计算可用容量,并明确缓冲不等于闲置
可计划容量的计算口径应先固定。一个简单模型是:期间工作日可用小时,减去休假、固定会议、值班、非项目职责和已承诺支持,再乘以个人或团队可持续投入系数。
例如,一位顾问未来两周有 80 个名义工作小时,扣除 8 小时休假、10 小时固定会议和 6 小时内部职责后,剩余 56 小时。若团队基于历史数据决定只承诺其中 85%,则可承诺容量为 47.6 小时,而不是 56 小时。
缓冲的作用是吸收波动,不是等待新任务来填满。实施工作存在临时澄清、客户延期后集中补做和缺陷处理。没有缓冲的计划看似高效,却把所有不确定性都推给加班或延期。
5. 先排关键路径和稀缺技能,再排一般性工作
排程顺序建议从硬约束开始:上线窗口、客户可用时间、第三方联调、数据冻结日、法规或审批节点。接下来安排只有少数人具备的技能工作,最后填入可拆分、可延后或可由多人承担的任务。
若多个项目争用同一专家,不能默认“每个项目分一点时间”。先判断任务是否需要连续投入、是否能提前完成、是否可以培训备份、是否能调整上线批次。对需要连续专注的工作,固定时间块通常比每天分散一小时更可行。
6. 每周滚动校准,变化要进入同一张决策账本
每周资源评审不应变成逐人汇报日程,而应围绕变化做决策:新增需求是什么,原估算为何偏离,哪些依赖未解除,哪些冲突需要管理层取舍,未来四周的技能缺口在哪里。
变更记录至少保留原计划、变更原因、影响项目、调整动作、决策人和复核日期。这样团队才能区分是估算问题、客户输入延迟、能力不足还是优先级变化,而不是事后把所有偏差归结为“执行不力”。
7. 复盘预测误差,把资源计划变成学习系统
月度复盘时,比较计划投入与实际投入、计划完成日期与实际完成日期,并按工作类型、技能类别、客户依赖和变更原因分类。团队真正需要的不是证明哪位成员“超时”,而是找出哪些假设长期不成立。
例如,若数据迁移工作连续数月超出估算,原因可能是客户数据质量差、模板缺少校验步骤,或项目启动时没有安排抽样验证。把这些信息反馈到估算规则和交付模板,才能降低下一轮资源波动。

四、常见误区:看上去精细,实际会把风险藏起来
1. 误区:利用率越高,团队越高效
高利用率在稳定、可预测、任务切换少的工作中可能带来较高产出;但实施团队面对客户响应、缺陷、跨团队依赖和临时变更,把每个成员的时间排满,会让任何一个小波动都直接转化为延期。
利用率应被当作容量观察指标,而不是个人绩效的单一评分。若团队用利用率驱动排期,成员会倾向于把工作报得更满、把支持活动隐藏起来,最终数据越精确,管理判断反而越失真。
2. 误区:剩余工时相同,就说明负载公平
不同角色的工作不可直接按小时等价。一个资深实施顾问可能承担方案决策、客户升级和复杂故障处理,任务数量不多,但每次中断都会影响多个项目;新成员则可能有更多可拆分的配置工作。
公平不是让每个人工作量一模一样,而是让分配与能力、责任、成长目标和可持续性相匹配。对于长期承担关键决策的角色,应评估其被打断的成本,而不仅是记录其工作时长。
3. 误区:把等待中的人立刻安排到另一个项目
客户尚未准备好数据时,临时把顾问放入其他项目,可能造成频繁切换;等数据突然到位,又要抢回同一人员。更稳妥的做法是设置明确的等待状态、解除条件和最长等待期限,并判断是否有可独立推进的替代任务。
若等待超过约定时间,项目负责人应决定重新排期、切换备份人员或升级客户依赖,而不是让任务在计划里保持“进行中”,同时默认原资源随时可用。
4. 误区:平均分配专家时间就能解决冲突
某位接口专家每天给三个项目各安排两小时,看起来公平,却可能让每个项目都无法完成连续调试。对需要沉浸式分析的任务,分块投入的实际产出可能低于连续工作。
我会先问任务是否可拆、切换成本多大、结果是否依赖上下文。如果不可拆,应集中安排时间块并调整项目先后;如果可拆,则明确交接成果,避免每天重新从背景理解开始。
5. 误区:只统计计划工时,不统计计划外工作
突发客户支持、内部评审、售前方案和故障响应会消耗真实容量。如果这些工作没有归类,项目超期原因就会被误判为估算不准,甚至被误判为个人效率低。
不必要求每个人把每分钟都记账,但需要对计划外工作建立轻量分类,至少能按周统计项目支持、生产故障、售前协助、内部事务和返工。管理者要看到容量从哪里流出,而不是只盯着项目计划表。

五、关键指标:让资源决策有口径,而不是多一套报表
1. 可承诺容量与负载率
可承诺容量是扣除休假、固定职责和缓冲后,团队愿意纳入计划承诺的工作时间。负载率则是计划工作量除以可承诺容量。两者的分母必须一致,否则不同团队的百分比无法比较。
建议同时看个人、技能类别和团队三个层级。个人负载率帮助发现过载与闲置;技能类别负载率识别稀缺能力瓶颈;团队负载率则反映总体承诺是否超过容量。团队平均值不能替代技能层面的检查。
如果某人的负载率高于 100%,不一定立即意味着排程错误;可能是工作量估算偏高或任务跨周期。但若连续多个滚动周期高于可承诺容量,且关键任务反复延期,就应调整范围、时间或人员,而不是把超额视为常态。
2. 关键角色负载与单点依赖
关键角色负载率用于观察具备稀缺技能的成员是否被过度占用。单点依赖则记录某类工作是否只有一人能独立完成。团队可以用“关键技能备份覆盖率”衡量风险:关键技能中至少有一名合格备份的比例。
备份覆盖率不能只看名单。还应检查备份人员是否在近期完成过真实任务、能否处理异常、需要多少指导时间。若备份成员只能承担低风险步骤,就不能被算作完全替代主责。
3. 工作切换率与在制工作量

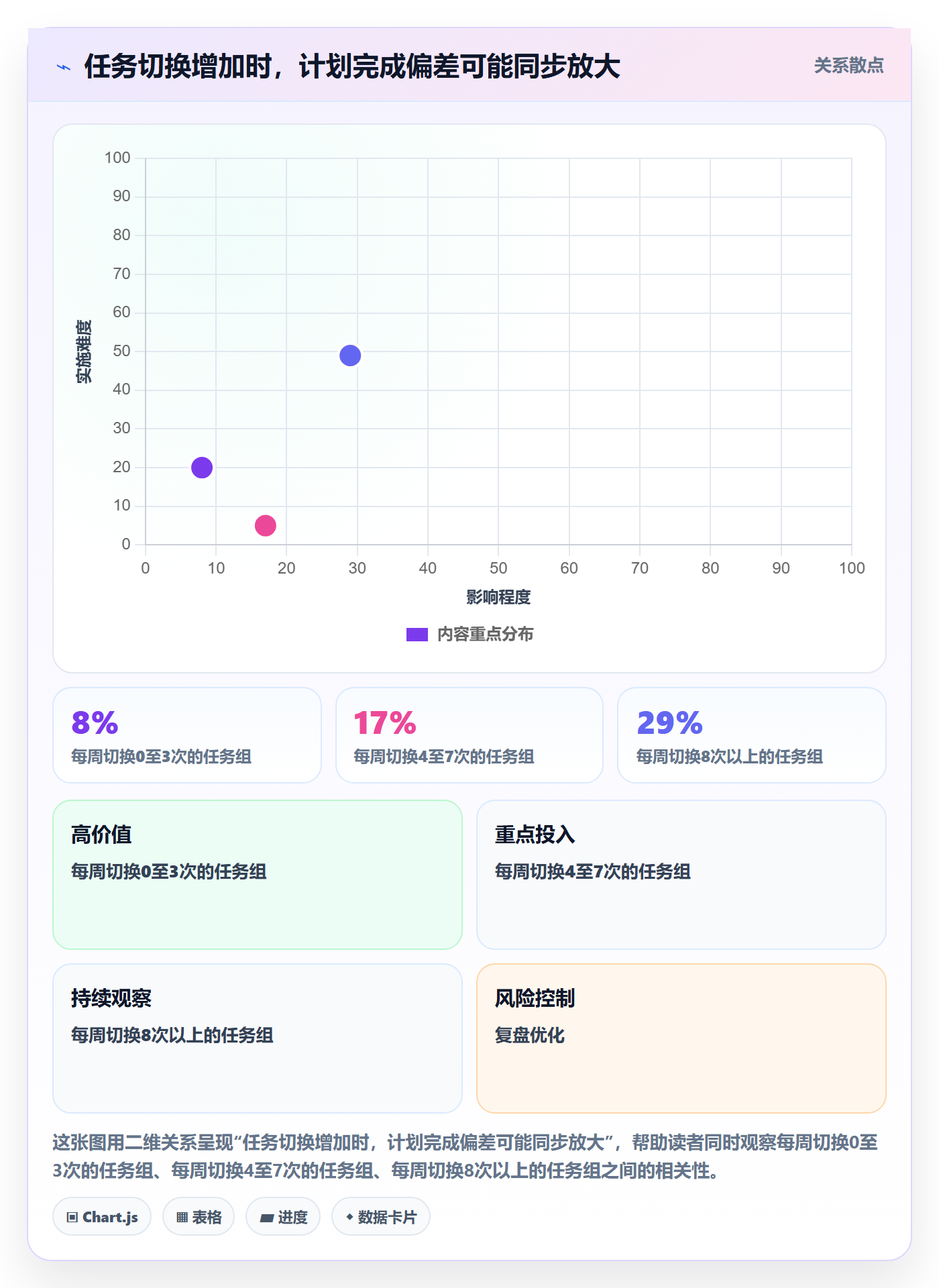

工作切换率可以按成员每周正在处理的活跃项目数,或每周发生的任务切换次数计算。不同算法都能使用,但口径要固定,并结合任务类型解释。跨项目会议不等于完成交付,活跃项目过多常意味着大量上下文切换。
在制工作量是已经开始但尚未完成的工作包数量。若在制工作持续增加而完成速度没有提高,团队可能正把资源分散到过多任务上。管理上应优先限制同时开工数,而不是再增加更多“启动中的项目”。

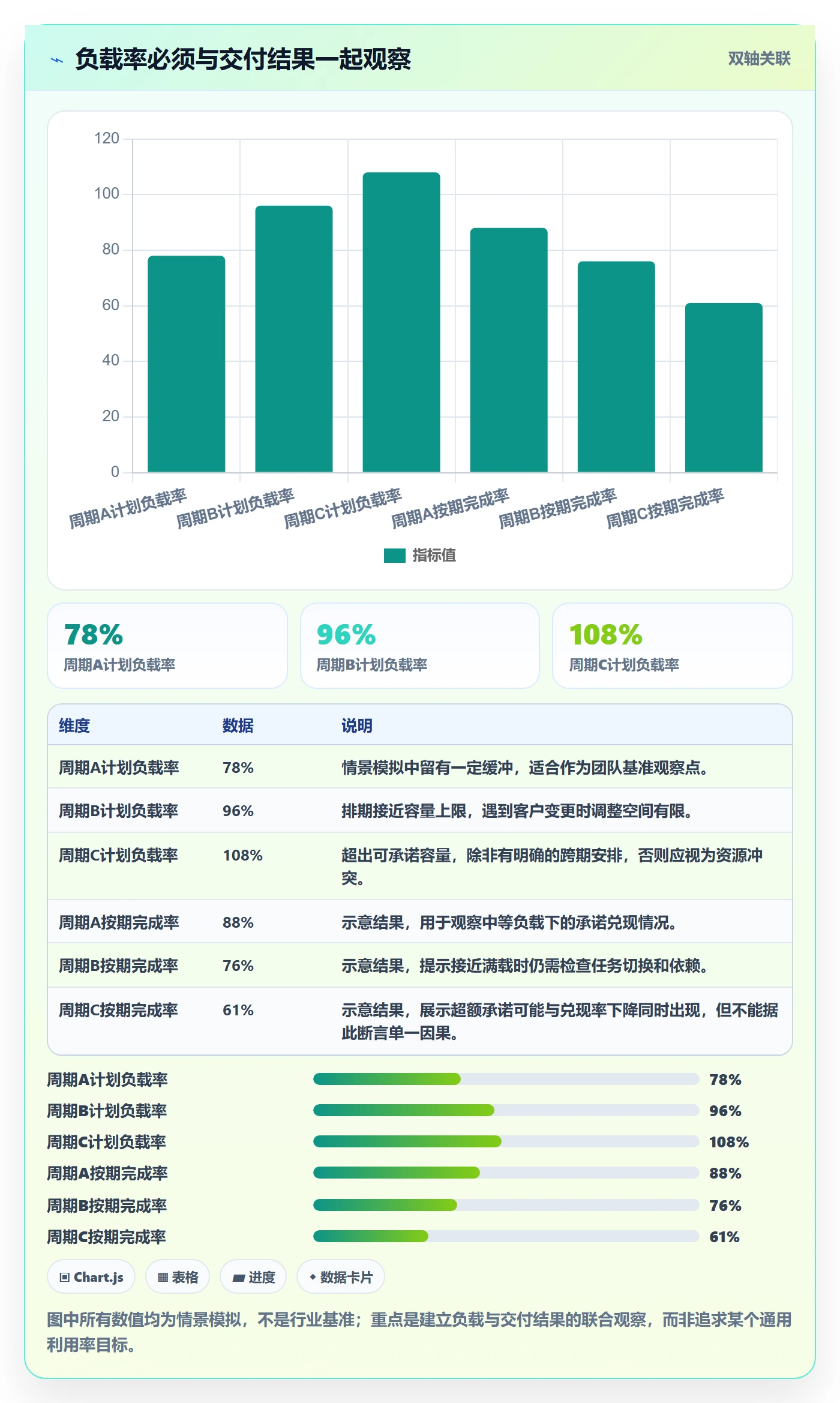

4. 计划偏差、交付周期与等待时间
计划偏差可按实际投入与估算投入的差异计算,也可以按计划完成日期与实际完成日期比较。建议拆分工作类型,避免把低复杂度配置与复杂数据迁移混在一起形成无意义平均值。
交付周期反映从工作开始到完成的时间,等待时间则反映工作因客户输入、审批、环境或内部依赖停滞的时间。两者一起看,能区分资源不足与外部阻塞:投入差不多但等待显著增加,未必该靠加人解决。
5. 预测稳定性与关键里程碑命中率
预测稳定性关注团队能否持续实现承诺,而不是一次恰好按时。可跟踪每个周期承诺完成的工作包中,按期完成的比例,并记录未完成原因。若命中率下降,先查需求变更、估算误差、关键角色冲突和客户依赖,再决定是否增加资源。
关键里程碑命中率应按项目阶段区分。调研阶段按时,并不能保证上线阶段按时;上线前的环境和数据准备若持续失约,后续培训与切换计划就应重估。
6. 指标组合:单个数字不够做决策
我会把指标组织成三层:容量层看可承诺容量和负载率;流动层看在制工作、切换和等待;结果层看交付周期、预测稳定性和里程碑命中率。只有负载率,没有流动与结果指标,容易把资源计划变成“把人排满”。
| 指标 | 回答的问题 | 常见误读 | 建议动作 |
|---|---|---|---|
| 可承诺容量 | 扣除固定职责与缓冲后还能承诺多少 | 把名义工时当成可交付产能 | 统一扣除项与缓冲规则 |
| 技能负载率 | 稀缺能力是否超出可承接范围 | 只看团队平均负载 | 安排备份、调整顺序或范围 |
| 在制工作量 | 已开始但未完成的工作是否过多 | 开工多等于进度快 | 限制并行、优先完成关键工作 |
| 等待时间占比 | 工作时间是否被依赖阻塞 | 把等待误判为员工空闲 | 明确依赖责任人和解除日期 |
| 预测稳定性 | 团队能否重复兑现承诺 | 只追一次按时交付 | 按原因分类复盘偏差 |

六、情景模拟:四个项目争用同一位接口专家
1. 情景设定:团队总工时够,关键技能却不够
以下案例是用于说明决策方法的情景模拟,并非某家企业的真实经营数据。某实施团队有 8 人,同时推进 4 个客户项目。每个项目未来两周均需要接口联调,合计估算 64 小时;团队总可承诺容量为 260 小时,看起来仍有余量。
但四个项目都依赖同一位接口专家,而该专家扣除固定会议和内部职责后,两周可承诺容量只有 48 小时。另有两名工程师具备基础能力,但只能在指导下完成常规联调,无法独立处理复杂认证和异常重试问题。
若按照总工时做判断,团队会认为 260 小时远高于 64 小时;若看技能负载,接口工作需求已超过专家容量 16 小时。总量有余、瓶颈超载,正是资源平衡中最常见也最容易被平均数掩盖的情况。
2. 先拆工作,再判断哪些必须由专家完成
项目经理把 64 小时拆为环境检查、标准字段映射、认证配置、异常处理、联调验证和结果交接。经技术评估,认证方案和复杂异常处理必须由专家负责,标准字段映射与基础验证可以由受指导成员承担。

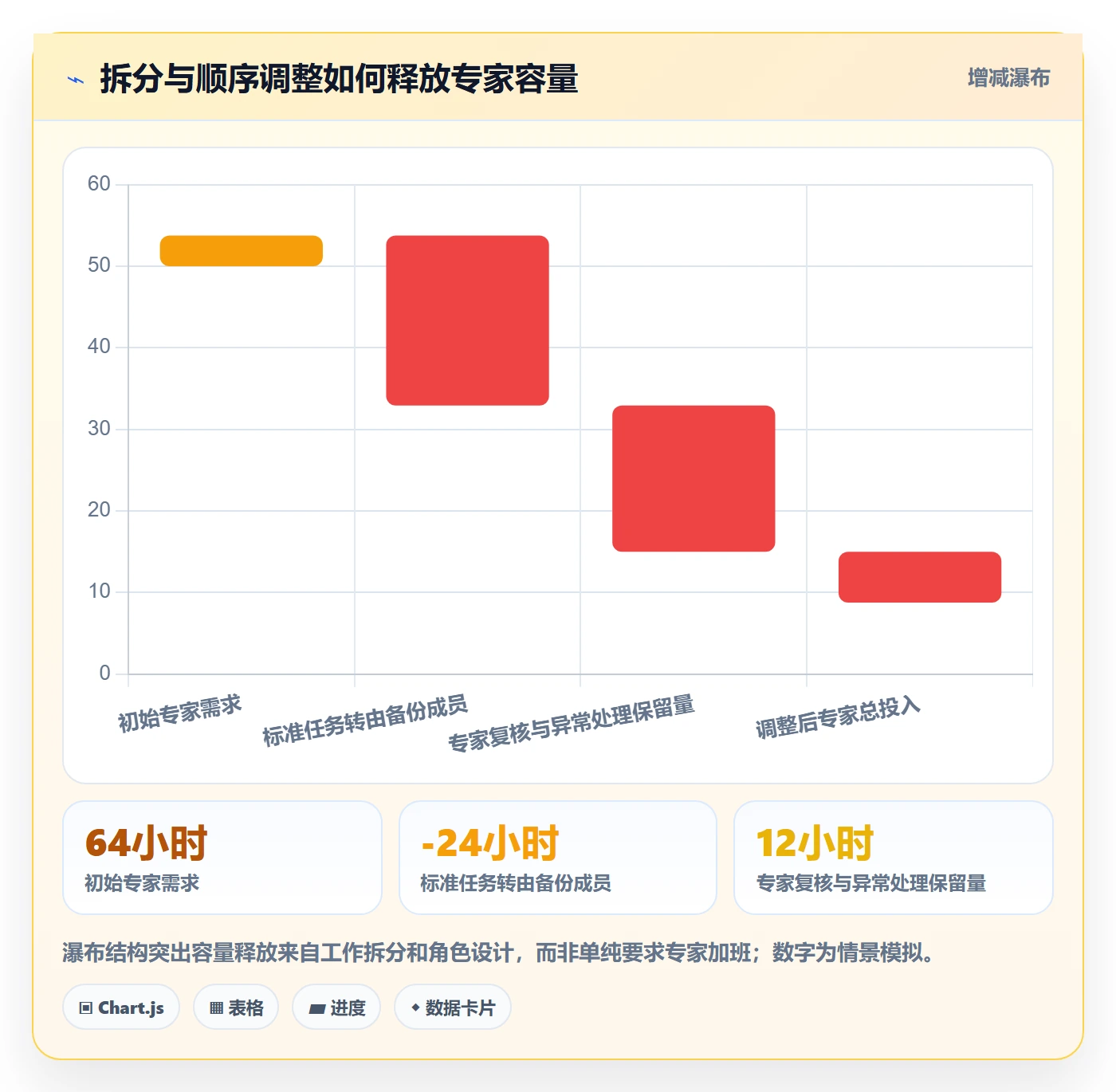

拆分后,专家需要的工作从 64 小时降至 36 小时,但仍需要连续时间块。两位备份成员各承担 12 小时标准任务,专家抽查关键结果。这里的关键不是“把工作下放”本身,而是先定义了交付边界、检查点与升级条件。
3. 调整节奏:把平均排队改成按风险分批
项目排序依据上线窗口、客户环境就绪度和失败后果,而不是谁先来催。优先处理一项上线时间不可移动、环境已准备完成的项目;其余项目先完成字段映射和测试数据准备,等专家完成第一批认证方案后再进入联调。
团队同时与一个客户确认将非关键报表接口延后到上线后第二周。此举不是降低质量,而是在不影响核心流程的前提下重新定义交付边界。若所有项目都坚持同一时间交付完整范围,计划就必须明确增加专家容量、引入合格外援或接受延期。
4. 观察结果:容量冲突被转化为可选择的决策
在这个模拟中,调整后专家负载约为 75%,两名备份成员负载分别为 60% 和 65%。团队保留一部分时间用于复核与异常处理。四个项目的接口工作不再同时进入高风险阶段,项目经理也能向客户解释哪些工作按期、哪些范围后移以及背后的依据。
案例的重点不是把负载率压到某个数字,而是从“总工时够不够”转向“关键技能是否可用、任务能否分批、客户是否接受范围调整”。如果团队无法培养备份角色,后续同类冲突仍会复发;如果客户窗口完全不可移动,则需要提早采购外部能力或重新谈判交付计划。
| 方案 | 专家投入 | 实施方式 | 主要风险 |
|---|---|---|---|
| 四个项目平均排队 | 约 64 小时 | 所有项目同时启动联调 | 专家超载,任务频繁切换,交付日期不稳 |
| 拆分标准任务并培养备份 | 约 36 小时 | 专家负责复杂判断,备份承担标准工作 | 需要检查点和指导时间,初期协作成本增加 |
| 分批联调并调整非关键范围 | 约 36 小时 | 按风险与环境就绪度安排顺序 | 需获得客户确认,部分范围延期交付 |

七、不同组织阶段的行动建议
1. 小型实施团队:先做轻量透明,不急着上复杂模型
团队规模较小时,资源协调可以从共享周计划、统一需求入口和技能清单开始。关键是让所有项目负责人使用同一套容量口径,避免有人把会议算入计划,有人却完全忽略。
每周用 30 至 45 分钟检查未来两周冲突即可。讨论重点放在关键角色、客户依赖和硬日期,不必为每个成员制作精细利用率仪表盘。若计划数据尚不稳定,复杂图表只会把错误输入包装得更专业。
2. 多项目并行的中型团队:建立技能池与优先级规则
当多个项目开始争用同一批专家,建议建立跨项目的资源评审机制,并明确谁有权决定优先级。项目负责人可以提出需求,交付负责人负责比较影响和容量,业务负责人在范围、日期或成本之间做最终取舍。
此阶段应记录计划外工作和资源冲突的决策结果。每次冲突都要留下“为什么选这个项目、牺牲了什么、何时复核”,避免优先级只由声音大小或客户关系临时决定。
3. 中大型、跨区域或 100 人以上组织:按能力单元治理资源
中大型组织的难点通常不只是人员数量,而是数据口径、区域规则和决策权限不一致。不同交付区域可能有不同工作日、语言能力要求、客户现场规定和供应商依赖。资源管理应先统一核心字段和决策流程,再让各团队保留必要的本地差异。
这类组织可以用项目管理平台或专业资源管理能力维护项目、工作项、负责人、技能、预计投入、实际进展和依赖关系。以 PingCode 为例,团队可将项目计划、任务负责人和状态集中管理,再配合统一的资源规则做跨项目协同;具体字段与能力应以实际产品配置及组织流程为准,不能假设软件会自动替代管理判断。
选择工具时,我会先验证三件事:能否按技能和时间范围查看冲突,能否区分计划、实际与阻塞,能否保留调整记录并支持权限治理。若系统只提供人员日历,却无法表达工作包依赖和技能条件,资源计划依旧需要大量人工补充。
4. 项目高度定制、需求波动大的团队:把不确定性纳入计划
定制化程度高的实施团队,不应过早承诺远期个人工时。可以把未来几周的工作拆成“已确认”“待客户确认”“待技术验证”三类,并为后两类设定决策日期和资源预留方式。
当需求波动特别大时,采用滚动窗口比一次性年度排程更适合。管理者需要接受:远期预测的价值在于提前暴露缺口,而不是保证每个工时都能兑现。
八、资源管理工具与数据治理:先有规则,再谈自动化

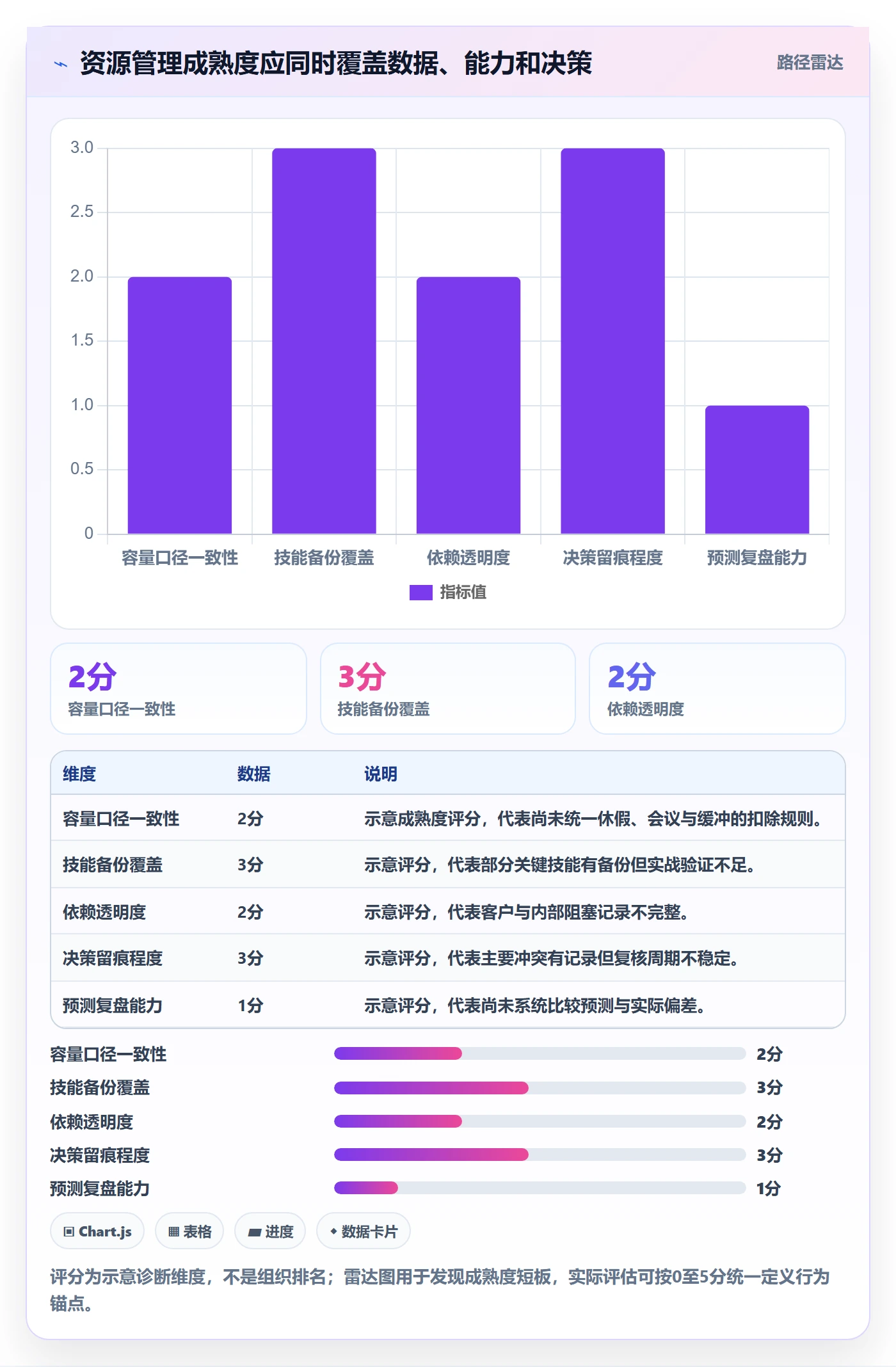

1. 先定义对象和口径,避免工具字段各说各话
至少统一项目、工作包、角色、技能、可用容量、计划投入、实际投入、阻塞原因和决策记录的含义。一个系统里的“工时”可能是预计投入,另一个报表里的“工时”可能是实际填报;口径不一致时,汇总数字没有决策价值。
建议为每个字段指定负责人和更新频率。项目负责人更新范围和依赖,资源负责人维护技能与容量,成员按约定记录实际投入或工作状态,管理者负责审查关键冲突,而不是把所有数据维护责任都压给一线成员。
2. 资源视图要支持不同问题,而不是只有一张总览
项目视图回答里程碑是否可交付;人员视图回答个人未来负载;技能视图回答是否存在能力瓶颈;依赖视图回答谁在等待谁;趋势视图回答预测是否越来越稳定。单一总览很难同时解决这些问题。
工具配置应从管理决策出发。若组织最常见的问题是接口专家冲突,就要能按技能和时间窗检索;若问题是客户数据迟交,就要能记录外部依赖和预计解除日期;若问题是计划外支持挤占项目,就要能分类统计支持工作。
3. 自动化适合提示冲突,不适合替代优先级判断
系统可以根据工作量、可用容量和日期发出超载提示,也可以提醒任务依赖未完成或关键角色缺席。但它无法独立决定某个客户项目是否应优先,也无法准确衡量范围延期对业务的影响。
因此,自动化的目标应是让风险更早可见、减少重复核算、保留决策依据,而不是生成一张看似客观的资源排序。任何系统建议都需要结合交付价值、合同承诺、客户准备度、失败成本和替代方案进行判断。
4. 数据治理要避免把资源管理变成监控个人
资源数据涉及个人排期和工作负担,组织应明确采集目的、访问权限和保留规则。管理者需要的是交付能力和负载风险,不是无差别追踪每个人的每一分钟。
如果成员担心数据用于惩罚性排名,往往会低报临时支持、把任务拆得不真实,或把困难工作转为不可见事项。建立可信机制需要解释数据用途,并用团队层面的流程改进来反馈数据价值。

九、不同情况下的取舍:没有一个方案能同时最优
1. 追求高利用率,还是保留缓冲
高利用率适合需求稳定、任务可替代、故障少且计划准确度较高的工作环境。若实施团队经常遇到客户延迟、需求变化和上线突发,保留缓冲通常更有价值,因为它减少延期传播和紧急加班。
缓冲不应成为模糊的“空闲时间”。要明确其用途:吸收估算偏差、处理突发支持、覆盖上线风险,或承担技能培养。若长期没有风险消耗,也要复盘缓冲是否设置过多、需求是否被低估或固定职责是否可调整。
2. 培养备份,还是外部采购
内部培养的优点是知识沉淀和长期韧性,代价是短期需要资深人员投入指导,也可能在培养期间降低交付速度。外部采购适合短期峰值、边界清晰、技术标准成熟的工作,但要计算沟通、验收、权限和知识转移成本。
若关键技能持续成为瓶颈,且未来项目储备稳定,培养备份通常值得投入;若需求是一次性峰值、上线窗口固定且内部培养来不及,则外部支持可能更合适。选择时要评估外部人员能否接触客户数据、系统环境和内部规范。
3. 集中资源,还是并行推进多个项目
集中资源能缩短单个项目的交付周期,并减少专家切换;并行推进能让更多项目保持表面进度,也可能满足多个客户的阶段性需求。两者没有绝对优劣,关键取决于任务能否分批、客户里程碑是否可移动以及切换成本。
当多个项目都依赖同一稀缺角色时,我倾向于减少同时进入复杂阶段的项目数。若必须并行,应确保每个项目都能在专家投入间隔内取得独立进展,避免所有工作都卡在“等待专家下一次空档”。
4. 使用个人排期,还是技能池排期
个人排期更细,适合短期执行和责任明确;技能池排期更适合中远期预测,因为远期人员变动、休假和优先级调整不可避免。对未来数月的计划,用“接口工程能力 0.5 人周”通常比直接锁定某位专家更诚实。
接近执行窗口时,再把技能池需求分配到具体人员。这样既保留组织调整空间,也不会让项目计划过早依赖单个人员承诺。
5. 详细记录工时,还是降低填报负担
详细工时适用于成本核算、合同计费、审计或复杂的项目收益分析;若只是判断团队负载,过细的记录可能增加行政成本,且不一定提升决策质量。可以采用分层口径:重点工作包记录投入,日常支持按类别汇总,避免事无巨细地追踪每个小动作。
团队应比较数据带来的决策收益与采集成本。若记录了大量工时却从未用于估算校准、范围谈判或资源调整,说明流程设计可能需要简化。
十、落地清单:用一个月建立第一版资源平衡机制
1. 第一周:统一工作与容量的口径
先选一个业务范围试点,确定计划周期、可承诺容量算法、工作包字段和计划外工作分类。不要同时改全公司流程。找出最常发生的三类资源冲突,例如稀缺技能、固定上线窗口和临时客户支持。
- 确认名义工时、休假、会议、值班和内部职责的扣除规则。
- 为工作包补齐交付结果、技能要求、估算范围、前置依赖和完成标准。
- 明确哪些工作属于项目承诺,哪些属于计划外支持。
2. 第二周:建立技能矩阵与基线数据
由交付负责人和技术负责人共同评估关键技能,不以自评或培训记录作为唯一依据。选择少量实际任务验证独立负责、指导下执行和待培养三个层级,并记录关键技能的备份覆盖情况。
- 列出影响交付的关键技能和仅由一人掌握的工作。
- 回看最近数周的负载、等待、切换和延期原因。
- 对数据不足的指标标记为待验证,不用推测数字伪装成事实。
3. 第三周:运行滚动排程与冲突评审
以未来两周为承诺窗口、未来四至八周为预测窗口,排出工作包和主要依赖。评审会议只处理冲突、优先级和决策,不逐项朗读任务清单。遇到资源不足时,要求提出至少两种替代方案。
- 先排硬日期和稀缺技能工作,再排一般性任务。
- 对超载提出范围调整、顺序调整、备份培养或外部支持方案。
- 记录未采纳方案及原因,方便后续复盘。
4. 第四周:检查预测质量并调整规则
比较计划投入与实际投入、计划完成与实际完成,按依赖、变更、估算、切换和能力缺口分类。不要为了让数字好看而回写旧计划;保留原始承诺,才能知道预测是否改善。
- 找出偏差最大的工作类型和最常见的阻塞原因。
- 判断缓冲是否被合理使用,是否存在长期超载或持续闲置。
- 选择一项最值得改进的规则,在下个周期验证结果。
5. 每次资源评审都要形成明确决策
会议结束时,每个关键冲突都应有负责人、动作、决策期限和复核日期。没有决定“谁做什么、何时重看”的会议,通常只是把焦虑集中展示了一遍。
| 评审问题 | 需要的证据 | 可能决策 |
|---|---|---|
| 关键角色是否超载 | 技能负载、在制工作、下游等待 | 限制作业并行、安排备份或调整里程碑 |
| 延期是否由资源不足造成 | 实际投入、等待时间、依赖解除记录 | 补充能力、移除阻塞或修订范围 |
| 远期排期是否过度确定 | 需求确认状态、估算可信度、客户窗口 | 改为容量区间并设置重新评估日期 |
| 计划外工作是否挤压交付 | 支持类别、频率、处理时长 | 设置值班池、服务窗口或专项容量 |
十一、结语:最好的平衡,是让风险尽早暴露
1. 资源平衡的成果不是一张满载日历
一张排得密密麻麻的计划,可能只说明团队把不确定性藏进了日历。真正有效的资源平衡,要让管理者看见关键技能约束、客户依赖、任务切换和承诺边界,并在风险变成延期之前作出取舍。
我更愿意把资源计划看成一种持续校准的决策机制:先明确工作和能力,再按约束安排顺序;执行中追踪等待和偏差;复盘时修正估算与交付规则。它不是一次排班,也不是利用率竞赛。
2. 下一步从一个瓶颈和一个指标开始
如果团队目前没有统一资源管理流程,不必一开始就建设复杂模型。先选出最常造成延期的一类瓶颈,建立技能与备份清单;再选一个能反映流动的问题指标,例如等待时间或在制工作量;运行两至四周后,用实际偏差调整规则。
资源平衡的专业判断,不是保证每个人随时有活可做,而是确保关键工作有人能做、外部依赖有人跟、变化发生时有可选择的方案。当团队能够讲清楚为什么承诺、承诺到什么边界,以及条件变化后如何调整,负载管理才真正开始支持交付。
常见问题解答(FAQ)
1. 资源平衡流程中,团队应该优先看哪些指标?
我以前只看每个人的任务数量,结果发现有人手里只有3个任务却连续加班,有人挂着10个低难度任务却并不忙。资源平衡到底应该看工时、任务数,还是交付风险?如果只能先建立一套最小指标体系,哪些指标最值得长期跟踪?
建议先建立“需求量,有效产能,风险暴露”三层指标,而不是直接用任务数量判断负载。需求量至少包括已承诺工时、待排期工时和临时插单工时;有效产能要扣除会议、请假、支持性工作和上下文切换;风险暴露则关注延期概率、关键路径占用和单点依赖。
我在复盘研发团队时,曾把一名成员的周负载按40小时计算,表面上只占82%,但扣除每天约1.5小时会议、每周半天值班和两个项目切换后,真正可用于深度工作的时间只有约27小时,实际负载已经超过115%。这解释了为什么“看起来没满负荷”,交付却持续延期。
一套可落地的最小指标可以这样设置:有效产能利用率控制在75%至85%,超过90%连续两周就触发调度;承诺工时覆盖率保持在80%至95%,低于80%说明排期过度保守,高于95%说明没有给风险留缓冲;关键岗位单人依赖率不超过30%,否则应安排备份人员;
临时任务占比尽量低于15%,超过20%时应单独建立应急容量。判断资源是否平衡时,不要只看团队平均值。平均利用率为82%,可能掩盖一个人120%、两个人60%的结构性失衡。实际管理中,应同时查看团队均值、个人峰值、关键岗位峰值和连续超载周数。
2. 资源负载应该按任务数量还是按工时计算?
我所在的团队经常用“每人手上有几个任务”来判断工作量,但一个任务可能只需要半天,也可能需要两周并且涉及多个外部依赖。为什么很多排期表看起来任务分配很平均,最终还是有人被压垮?
资源负载应以“标准工时加风险修正”作为主口径,任务数量只能作为辅助信号。相同数量的任务,如果复杂度、依赖关系、返工概率不同,实际负载可能相差数倍。我建议把每项工作拆成四个部分估算:执行工时、沟通工时、等待与切换成本、风险缓冲。
比如一个看似8小时的接口开发,实际可能包含6小时编码、1小时联调、1小时文档;如果依赖外部团队,还应增加20%至30%的等待缓冲。相比之下,一个独立的8小时脚本任务可能几乎没有额外成本。可以采用三级估算法降低填报成本。
小任务按4小时、中任务按8至16小时、大任务按24小时以上登记,超过24小时必须拆分。然后根据复杂度设置修正系数:常规任务按1.0计算,跨团队任务按1.2计算,高不确定性任务按1.5计算。例如,预计执行工时16小时的跨团队任务,计划占用工时应记为19.2小时;高不确定性任务则按24小时纳入负载。
对比来看,按任务数量分配时,甲乙两人各承担5项工作,表面是50%对50%;按修正工时计算,甲为28小时,乙为43小时,实际比例是39%对61%。后者更接近真实压力。需要注意的是,估算不是为了追求精确到小时,而是为了让不同任务的负载能够用同一个尺度比较,并及时识别明显失真的排期。
3. 资源平衡会议应该多久开一次,怎样避免变成形式主义?
我们以前每周开一次资源会,参会人轮流汇报“本周正常”,会议结束后却没有任何任务被调整。资源平衡会议到底应该讨论什么,哪些数据必须提前准备,才能真正影响排期而不是变成状态汇报?
资源平衡会议不应以“每个人汇报进度”为核心,而应只处理负载冲突、优先级冲突和交付风险。建议采用周度小调度、月度大调度的节奏:每周只调整未来两周内的高风险任务,每月重新审视未来6至8周的能力与需求。会前至少准备四类数据:第一,未来两周每个人的有效产能和计划占用;第二,超过90%利用率的人员清单;
第三,关键路径上存在单点依赖的任务;第四,本周新增、延期和取消的工作量。没有这四类数据时,会议很容易退化为凭感觉分配任务。我更推荐使用“红黄绿”触发规则。红色表示未来两周计划负载超过100%、关键任务延期概率明显上升,必须在会议内做出减 scope、换人、延期或增加支援的决定;
黄色表示负载在85%至100%之间,需要确认依赖和缓冲;绿色表示低于85%,可以承接新任务,但不能因此把所有空闲容量一次性填满。会议输出必须是可执行决策,而不是结论性口号。每个冲突至少记录四项内容:被调整的任务、调整后的负责人或时间、被释放的原负责人、负责跟进的人。
例如,把某成员的接口任务转给备份人员后,原成员释放出的8小时不能默认重新塞入其他工作,而应保留为联调缓冲。如果连续三次会议没有发生任何任务、优先级或资源调整,通常不是团队真的没有问题,而是指标阈值过高、数据不完整,或者会议没有授权。
资源会议必须允许项目负责人当场做出范围和顺序调整,否则它只能发现问题,不能解决问题。
4. 如何判断团队是真的资源不足,还是流程效率太低?
项目延期时,大家第一反应通常是申请增加人手,但我发现有些团队加人后反而沟通更多、交付更慢。有没有一套方法区分“人不够”和“任务分配、流程或依赖出了问题”,避免把效率问题误判成资源问题?
可以通过“需求增长、有效产能损失、等待时间、返工率”四个维度做诊断,而不是看到延期就直接加人。真正的资源不足通常表现为需求量持续高于有效产能,且等待、返工和沟通占比没有异常;流程低效则往往表现为名义工时充足,但大量时间消耗在等待、重复确认和返工上。一个实用的判断方法是连续观察两到三个迭代周期。
假设团队每周有效产能为160小时,计划需求为170小时,延期8小时,初步看像是缺10小时产能。但如果进一步发现等待外部确认32小时、返工24小时、无效会议16小时,那么真正的执行工作只有98小时,问题核心不是少了10小时人力,而是流程损失了72小时。
可以使用一个简单的拆分公式:交付消耗工时=有效执行工时+等待工时+沟通工时+返工工时。若等待、返工和无效沟通合计超过总投入的25%,优先优化流程;若这些损耗低于15%,但承诺需求连续三周超过有效产能的100%,才更有理由申请增员或缩减范围。还要做一次“加人模拟”。
如果新增一人后,关键任务仍需要原负责人审批、联调或验收,那么新增容量不会立刻转化为交付容量。只有当任务可以被清晰拆分、依赖边界明确、接手成本低于新增产能的20%时,加人才可能有效。否则,更合理的动作可能是减少并行项目、提前冻结需求、建立模板或培养备份人员。
我的判断原则是:先消除可见的流程损失,再购买新增产能;先验证任务能否独立拆分,再决定是否加人。这样既能避免盲目扩编,也能防止把长期超负荷错误地归因于个人效率不足。
核心关键词
文章包含AI辅助创作:资源平衡流程与规范:实施团队资源负载最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/555324
读者评论
我们团队以前只看每个人排了多少工时,客户资料没到位时也把任务留在进行中,后来很难分清是真有余量还是在等。把等待单独记录并设解除日期,实际复盘会清楚不少。
技能矩阵有参考价值,不过“可以在指导下执行”怎样换算成排期容量,文中还可以再细化。新手和资深人员即使做同一类任务,耗时与复核成本差别也挺大。
缓冲比例不宜直接照搬。我们按不同项目类型回看了几个月的预测偏差,再调整承诺容量,发现客户配合度和上线窗口对波动的影响,比团队整体利用率更明显。
