资源负载(Capacity)管理最容易被误解成“把每个人的工时填满”。我在梳理实施团队的项目计划时,反复看到相反的结果:排期表显示利用率接近 100%,项目却仍然延期;顾问每天都很忙,关键客户现场却没人能接手。问题通常不在于团队不够努力,而在于计划把“可用工时”当成了“可交付产能”,又把人名、技能、时间和承诺混成了一个数字。要把资源负载管好,必须从需求进入、产能核算、技能匹配、排期承诺、执行调整一直管到复盘,而不是只做一张甘特图。
一、先讲核心结论:Capacity 管的不是忙不忙,而是承诺是否可信
1. 资源负载的管理对象是“可交付能力”
我把资源负载定义为:在明确的时间窗口内,团队可用于特定工作、具备所需技能、能够实际投入的产能,与已经承诺的工作量之间的关系。这里至少有四个变量:时间、人数、技能和任务约束。少其中任何一个,计算出的 Capacity 都可能好看但不可执行。
例如,一个实施顾问下周看起来有 40 小时,但其中包含 8 小时内部会议、4 小时培训、6 小时通勤与现场切换、4 小时客户等待窗口。若他负责的是需要连续两天驻场的复杂迁移,这 40 小时并不等于 40 小时可排产能。Capacity 的分母不是名义工时,而是扣除不可避免约束后的可用交付时间。
因此,我不会先问“这个人还有多少空闲”,而会先问:“这项工作需要什么能力、需要连续多久、在哪个地点、依赖谁提供输入、最晚何时完成?”资源负载只有进入具体任务语境后才有意义。
2. 负载率是预警信号,不是绩效目标
常见计算方式是:负载率=已承诺工作量÷可用产能。若某顾问一个月有 120 小时可用于项目,已排入 96 小时,负载率就是 80%。这个数字适合用于发现过载或闲置,不适合直接用于评价个人贡献。
同样是 80%,一种情况可能是工作已经确认、技能匹配、客户资料齐备;另一种情况可能是 40 小时来自待定需求、另有 30 小时来自多个项目经理重复预留。数字相同,风险完全不同。负载率必须与工作确定性、技能匹配度和依赖风险一起看。
在实施团队里,我通常把负载分成三层:确定工作、较高概率工作和机会性工作。确定工作进入正式排期;较高概率工作进入情景预测;机会性工作只影响容量预留,不得被当成已经完成的交付承诺。
3. 全流程的目标是减少“计划误差”,不是追求满载
Capacity 管理的结果不应只是“每个人都被安排了工作”,而应体现为承诺更可信、关键技能缺口更早暴露、客户等待更少、临时调人更少、项目延期原因更清楚。一个长期维持 100% 负载的团队,往往没有空间处理缺陷、返工、突发支持和客户决策延迟。
我更愿意把合理余量看成经营成本的一部分,而不是浪费。预留容量的意义,是避免每次小幅变更都触发项目连锁延期。团队可以从历史数据估算缓冲,而不是照搬某个固定比例:例如按项目阶段、客户配合度、方案成熟度分别统计工作量偏差,再决定不同类型任务需要多少弹性。

二、背景和真实场景:实施团队为什么特别容易出现负载失真
1. 项目工作不是同质工时,人的能力也不是可互换的
软件实施项目通常包含需求澄清、方案设计、环境准备、数据迁移、配置开发、测试验证、培训上线和稳定期支持。它们看起来都能用“小时”记录,实际却需要不同技能。有的任务需要熟悉客户业务流程,有的需要数据治理经验,有的需要现场协调能力,还有的必须由掌握特定产品模块的人完成。
把所有顾问都按“每人每月 160 小时”汇总,会掩盖结构性短缺。团队总容量可能还有 200 小时,但其中缺少 40 小时的数据迁移能力;也可能有足够的配置工时,却没有能主持高层需求确认的人。总量充足并不等于关键路径上的能力充足。
这也是为什么容量表至少要能回答两个问题:在什么时间有多少可用人时;这些人时分别具备什么技能、经验和授权范围。若数据只能按部门汇总,通常不足以支持实际排期。
2. 实施工作受客户节奏和外部依赖牵引
实施团队并不能像流水线那样完全控制任务节奏。客户可能晚交数据、延迟确认流程、临时更换关键联系人;第三方系统接口也可能要等其他供应商。原本计划周一到周三连续投入的顾问,可能被迫在等待中切碎时间,再去接另一项目的零散任务。
这种切换成本经常没有出现在工时表里。表格会记录“投入 4 小时”,却没有记录为了这 4 小时打断了一整段高专注工作,或来回切换环境、材料和沟通上下文。结果是看似负载合理,实际交付速度下降。
因此,实施 Capacity 不仅要算“工作量多少”,还要识别“工作是否可并行”。两项各需 4 小时的工作,如果都必须在同一天完成且依赖同一客户窗口,就不能简单相加后认为可随意安排。
3. 多项目并行会把局部合理变成整体拥堵
项目经理通常从单个项目出发排计划:这个项目需要顾问两天,那个项目需要一天半,另一个项目希望本周完成验收。每个需求单独看都合理,但同一个稀缺专家可能被多个项目同时预订,形成“纸面上都有人,现实里没人能到场”的冲突。
我会特别检查三种集中:关键技能集中在少数人身上、客户现场任务集中在同一时间段、项目里程碑集中在月末或季度末。只看团队总工时,会遗漏这些局部峰值。容量审查应从团队总量逐步下钻到技能组、时间窗口和个人。
4. 人数增长不一定带来产能同比增长
新成员加入后,团队短期内还要投入带教、代码或配置评审、项目背景传递和质量检查。若资深顾问因此少做了客户工作,团队总人数增加,短期有效产能却可能没有同步增加。类似地,远程团队跨时区协作、驻场团队频繁差旅,也会让名义人力与实际交付能力出现差距。
所以,我不会用“人数乘标准工时”直接预测交付能力。更稳妥的方式是把新成员的独立承担能力分阶段估算,并记录资深人员的带教负担。Capacity 是团队系统的输出,不是员工数量的简单求和。
三、常见误区:表格上看起来很精细,决策却可能更差
1. 误区一:所有人统一按满月工时计算
按月度标准工时作为起点没有问题,错在把它当成净产能。法定假期、年假、培训、团队会议、售前支持和客户现场交通都可能显著压缩可交付时间。若团队每月都按 160 小时排满,任何一项未单独扣减,超载只是被推迟到执行阶段才暴露。
更实际的做法是建立“毛容量,已知扣减,可排容量”三列。毛容量使用日历工作日计算;已知扣减写入休假、固定职责和已批准的非项目投入;可排容量作为项目排期上限。对于不确定事项,单独列风险缓冲,不要混进确定产能。
2. 误区二:把任务估时当成事实
估算并不是承诺本身。早期需求不清楚时,写出“12 小时”可能只是方便排表,并不意味着团队已经知道工作范围。若估时没有注明假设和置信度,后续偏差就会被误判为个人效率问题。
我建议至少区分三种状态:粗略估算、方案确认后的基线估算、执行中的剩余工时。粗估用于比较和规划,不应直接作为绩效基准;基线估算需要注明包含与不包含的工作;剩余工时则用于滚动预测,不应简单拿原估算减去已登记工时。
3. 误区三:负载率越高,团队效率越好
满载排期看似提高了资源利用率,却可能增加在制工作、等待时间和上下文切换。一个顾问同时参与六个项目,每个项目都只占少量时间,表面上每小时都有安排,实际可能在不同客户之间不断恢复上下文,任务完成时间反而变长。
应区分“投入利用率”和“流动效率”。前者描述时间是否投入到工作,后者描述工作从开始到完成需要多久。Capacity 管理若只优化前者,很容易制造更多开始、更多排队和更少完成。对实施团队来说,限制并行项目数,有时比进一步提高个人利用率更能改善交付。
4. 误区四:把待定机会和已签项目混在一起

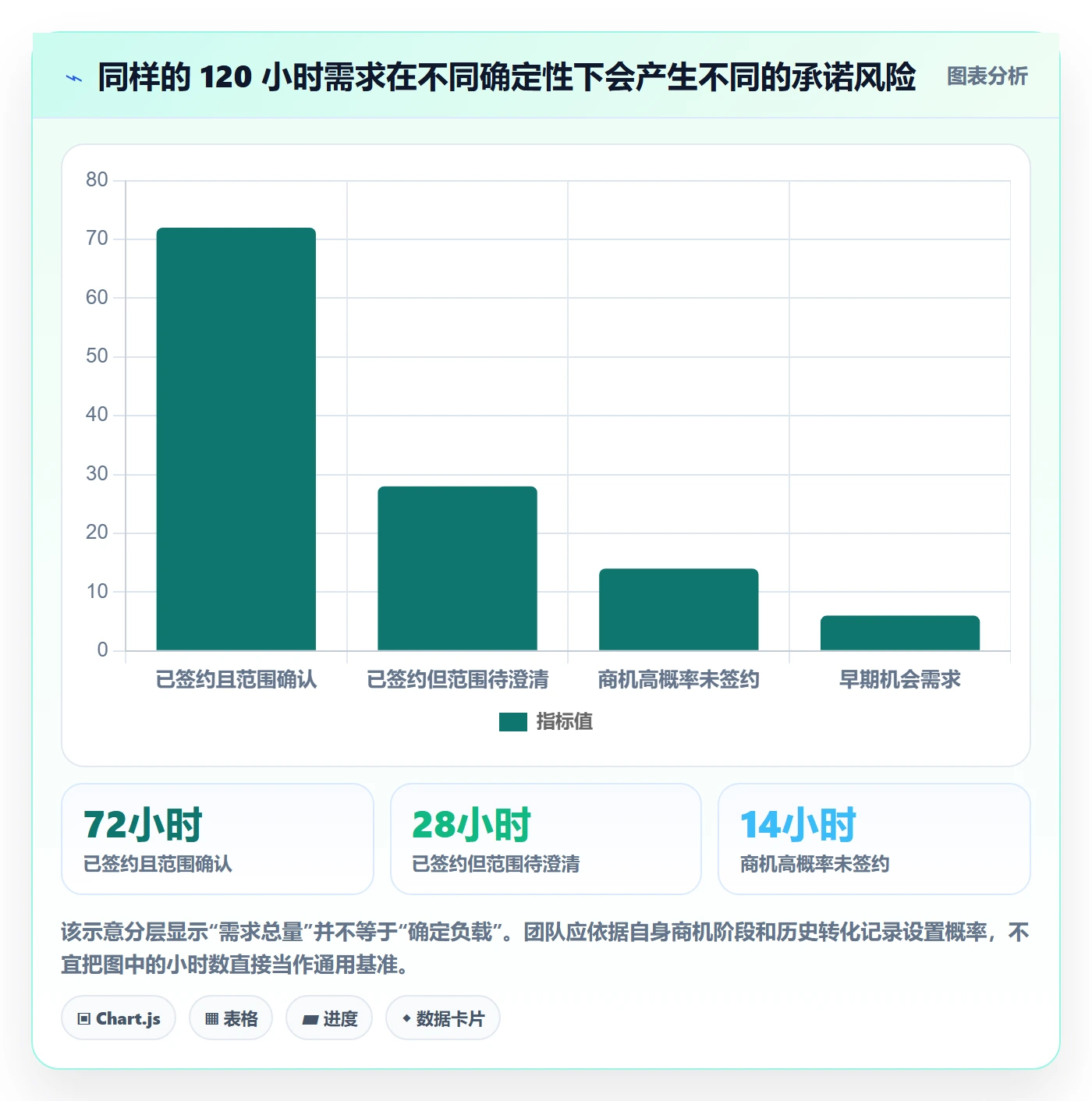

售前机会可能转化,也可能延期、缩小范围或流失。如果把所有机会都按 100% 概率塞入排期,团队会过度预留;如果完全忽略机会,又可能在项目签约后无法快速响应。正确处理方式不是争论“算不算容量”,而是分层显示确定性,并为不同情景制定可执行的资源方案。
例如,已签项目可以形成基线计划;高概率机会进入情景预测;尚未确认的需求只显示潜在冲击,不占用正式承诺。概率要来自团队自身的阶段转化记录,而不是凭直觉统一设成某个比例。
5. 误区五:用单一负载数字评价个人
不同岗位的产能结构并不相同。项目经理要协调、识别风险和处理升级问题,技术顾问需要连续专注时间,现场实施人员受地点与客户窗口约束,架构师可能只在关键评审节点介入。把他们放在同一负载率排行榜里,会诱导行为偏差。
我更关注团队级交付指标,以及个人负载异常的解释。若某人的负载偏低,可能是排期遗漏,也可能是承担带教、质量把关或售前支持;若负载偏高,可能是关键项目短期冲刺,也可能是长期结构性缺人。数字应该触发询问,而不是自动给出评价。
6. 误区六:只做月度计划,不做滚动调整
月度排期适合看容量趋势,却不适合应对每周变化。实施项目中的客户输入、验收反馈和故障处理都可能改变下一周的任务顺序。若只在月底更新一次,资源冲突通常已经转化成延期或加班。
建议采用两个节奏:月度做中期容量预测,确认未来数周的技能缺口和项目峰值;每周做近期排程,检查任务是否具备开工条件、是否有人重复承诺、哪些依赖已经变化。发生重大变更时,及时重新预测,不必等固定会议。

四、专业判断逻辑:从需求到排期的六道检查
1. 先定义工作包,再讨论人天
容量计划的第一步不是找人,而是确认工作包。一个可排期的工作包应至少说明交付结果、负责人类型、预计持续时间、开始条件、完成标准和外部依赖。只写“支持客户”“处理数据”“配合上线”,无法判断工作边界,也无法比较不同项目的优先级。
我通常会追问:这项任务的可验收产物是什么?客户需要先提供什么?能否拆成独立阶段?是否必须由某一资深人员完成?如果无法回答,先不要把它伪装成精确工时,应标记为待澄清工作,并安排澄清活动。
2. 计算净容量时,明确每一项扣减口径
可以从以下结构开始:净可排容量=日历工作时间-已知缺勤-固定职责-已批准的非项目工作-必要的团队协作时间。不同团队的项目类型不同,扣减项也会不同。关键不是公式复杂,而是所有参与者对口径一致。
对实施人员,差旅通常要单独列出。对售前顾问,方案支持和投标工作可能占用大量时间。对技术负责人,评审、升级处理和带教不能被当成“空闲”。若组织希望某类职责被承担,就应该把它纳入产能规划,而不是要求员工在项目排期之外完成。
3. 用技能矩阵识别“总量有余、关键能力短缺”
技能矩阵不需要一开始就做得很复杂。可以按任务所需能力建立岗位或技能标签,并用“可独立承担、可在指导下承担、暂不承担”三级描述。相比给员工打一个主观分数,三级状态更利于直接决策:任务能否交给他,是否需要搭档,是否要提前培养替补。
技能标签应与真实工作对应。例如,需求引导、复杂配置、数据迁移、接口联调、测试设计、上线切换和客户培训。标签过于宽泛,例如只写“实施能力”,就无法解释为什么一个人能做配置却不能独立主持业务流程确认。
4. 先排关键路径和稀缺技能,再排一般任务
容量排程应从最难替代、最受时间窗口限制的资源开始。若上线切换只能在客户周末窗口进行,必须先确认具备相应经验的人选;若数据迁移依赖客户提供完整数据,则要把准备阶段和实际执行阶段分开排。一般性任务可以在可用窗口中安排,不能反过来先把所有人的日历填满,再临时寻找关键专家。
优先顺序建议依据业务影响、合同承诺、客户依赖、延期代价和替代可能性,而不是谁的声音最大。资源冲突无法消除时,明确记录决策者、取舍理由和受影响里程碑,比私下协调后留下模糊承诺更可靠。
5. 把计划拆成基线、预测和情景
基线表示目前确认的交付承诺;预测表示根据现状对未来负载的判断;情景则回答如果签约、延期或出现变更,会发生什么。三者应分开显示,否则管理者会把预测当承诺,或把尚未确认的需求误读为已占满容量。
我建议至少维护三种情景:当前承诺、较高概率项目启动、重点客户同时提前。每种情景都回答三个问题:哪类技能先短缺、最早在哪一周发生、可以通过调序、外援、范围调整还是延后解决。预测不是为了猜准未来,而是为了提前看到决策窗口。
6. 用执行反馈校准估算,而不是追责式回填
计划偏差必须能够解释。任务超出预估,可能来自估算错误、范围变化、等待客户、返工、环境问题或人员切换。若只比较估算工时和实际工时,原因会被压扁成一个差值,团队无法知道下次要改流程还是改估算。
建议每次项目阶段结束时记录少量但稳定的原因分类。分类不要多到员工无法选择,也不要笼统到只剩“其他”。随着样本累积,可以按任务类型、项目阶段和客户依赖观察偏差,修订估算区间与缓冲假设。
五、资源负载 Capacity 全流程:从需求入口到复盘
1. 阶段一:建立统一的需求入口
所有新增工作都应进入一个可见入口,包括项目交付、售前支持、客户升级、内部改进、培训和临时专项。若只有正式项目进入排期,其他工作就会以“顺手帮一下”的方式吞掉容量,最后造成计划与现实长期不一致。
入口字段要服务决策,不是为了填表而填表。建议记录请求方、业务目标、期望完成时间、所需技能、工作量区间、优先级依据、依赖条件和确定性状态。信息不完整时,状态应显示为待澄清,而不是默认进入执行。
2. 阶段二:拆分任务并评估范围置信度
先把大任务拆成能检查完成条件的工作包,再估算范围。早期估算可用区间,例如 2 至 4 人天,并注明主要不确定因素;范围确认后再建立基线。区间比一个看似精确的数字更诚实,也更适合早期决策。
若任务涉及未知数据质量、复杂接口或多个客户决策环节,我会优先安排短周期的探查或验证任务,而不是把不确定性藏进一个大估算。先花少量时间查清风险,有时能避免后续投入大量人力返工。
3. 阶段三:盘点可用产能和硬约束
容量盘点需要覆盖时间、技能、地点和连续性。个人有 16 小时可用,并不表示能够拆成任意四个半天;某些任务需要连续驻场或保持稳定的客户沟通窗口。排期系统应能表达全天占用、半天窗口和连续时间块,不能只记录月度总小时。
同时要核实休假、培训、支持值班、内部职责与差旅。对某个短期内不可替代的专家,还要记录可用时间窗口和替补方案。若替补尚未具备能力,应把培养或双人协作作为容量任务排进去,而不是只留在风险清单里。
4. 阶段四:进行技能匹配与资源分配
分配时先满足能力门槛,再比较成本、连续性和客户关系。初级成员可以承担边界清楚的配置、测试或资料整理任务,资深成员负责架构判断、关键需求确认和复杂问题升级。这样既能降低关键人员瓶颈,也能让团队逐步形成替补能力。
不要把“有空的人”自动分配给“需要人做的事”。如果技能不匹配,短期看似消除了空闲,后续却可能产生返工和指导成本。资源配置的目标是让合适的人在合适阶段投入,而不是让所有人同时有任务。
5. 阶段五:形成承诺排期和冲突决策
排期完成后,要让项目负责人、资源负责人和交付团队确认同一版承诺。确认内容不只是开始结束日期,还应包括工作量、负责人、客户依赖、可接受的并行程度、资源冲突的升级路径和变更规则。
若两个项目争同一专家,先判断是否能拆分工作、调整任务顺序或由专家短时评审;不能解决时,再由有权衡职责的人决定优先级。每次取舍都记录受影响范围,避免资源负责人默默承担冲突,直到项目延期才被发现。
6. 阶段六:执行中滚动预测
每周检查已完成工作、剩余工作、依赖变化和资源偏差。状态不应只用“绿、黄、红”,而要能解释变化来自哪里:客户未提供材料、范围增加、估时偏差、资源临时调走,还是质量问题导致返工。
滚动预测不意味着每天推翻计划。只有当变更达到预设阈值,例如关键里程碑可能移动、核心技能发生冲突、任务范围显著变化时,才触发重新排期。这样既保留计划稳定性,也避免把失效计划维持到最后。
7. 阶段七:阶段复盘并校准模型
项目阶段结束后,对比计划与实际,但不要只看总人天。还要看等待时间、返工比例、任务切换次数、关键技能参与时间、客户输入延迟和变更来源。团队要找的是系统性误差,而不是给某个人贴上“估算不准”的标签。
如果数据表明数据迁移任务经常超出估算,应检查数据质量、字段映射和客户准备条件;如果问题集中在上线前,应检查环境验证与演练是否不足。容量模型的价值,是把过去的偏差变成下一轮更好的决策条件。
8. 管理节奏建议:月度看结构,周度看冲突,日常看例外
月度会议关注未来一至三个月的项目峰值、技能缺口和招聘或外援需求;周度会议处理未来两至六周的排期冲突和任务准备度;日常管理只跟踪重大例外,不应让每个人重复更新多套表格。
节奏的核心是让信息在决策需要发生之前到达。若资源会议只汇报已经发生的问题,就只是复盘会;若能提前看到某个关键技能将在三周后短缺,团队才有时间调整范围、培养替补或与客户协商窗口。
六、具体案例和数据观察:一个 120 人实施组织如何看清瓶颈
1. 案例背景:团队总工时充足,数据迁移却连续排队
下面是一个用于说明管理方法的情景案例,组织名称、人数、小时数和项目结果均为模拟,不代表任何企业的真实内部数据。设定为一家 120 人以上的企业实施团队,有 12 个交付小组,正在并行推进 18 个项目,业务负责人反馈“人不少,但上线节点总在等少数专家”。
团队最初按每人每月 160 小时汇总,表面总容量充足。进一步拆分后发现,数据迁移经验达到独立承担级别的人员只有 6 人,其中 2 人还承担售前方案和客户升级。多个项目都在上线前需要他们审查映射、处理异常和确认切换方案,瓶颈集中在关键阶段,而不是全体人员普遍缺工。
2. 诊断过程:把容量从部门总量下钻到技能和阶段
我们用四周作为观察窗口,把需求按任务类型、技能门槛和计划时间重新整理。审查内容包括已确认工作、待定商机、客户输入状态、实际排期和任务连续性。通过访谈项目经理与关键顾问,补充了表格里没有体现的差旅、售前支持和等待客户数据等隐性占用。
这个步骤常能发现重复预留:同一位专家被多个项目分别按“可支持一天”计算,但没有人负责协调这些承诺。也会发现所谓闲置并不等于可调度,因为某些人的空档分散在半天窗口,无法承接需要连续作业的迁移任务。
3. 调整动作:将专家从全程执行改为关键节点把关
团队把数据迁移任务拆成数据盘点、映射规则确认、样本验证、全量处理和上线切换五个阶段。资深专家集中负责高风险判断、抽样审查和异常升级;边界清楚的资料准备、常规校验和批量处理由受训成员承担。每个项目都安排一名替补参与关键阶段,避免知识只留在单人手中。
同时,项目准入增加了客户数据准备检查。数据不满足基本条件时,项目仍可进行规划和样本验证,但不再承诺全量迁移日期。这个动作不是把风险推给客户,而是把排期前提说清楚,避免团队提前预留专家、到现场后却只能等待。
4. 观察结果:比较计划质量,而非只比较工时利用率
在这个模拟情景中,经过一个季度的调整,团队内部记录显示:数据迁移关键任务平均等待专家确认的时间从 8 个工作日降至 4 个工作日;因范围与准备条件未确认造成的临时重排次数从每月 11 次降至 6 次;专家直接执行常规校验的工时占比下降,而专家审查覆盖率上升。
这些数字是情景模拟,用于展示观察方法,不应作为行业基准。真实团队应采用自己的项目台账、排期记录和变更日志进行核验。尤其要区分“等待时间变短”是因为流程改善,还是任务减少;仅凭单个结果指标无法证明容量机制有效。
我会把这类案例的关键结论概括为:不要先增加总人数,先确认瓶颈是总容量不足、技能集中、客户依赖还是排期方式造成的。如果瓶颈是少数关键技能,招聘普通岗位并不能立即解决问题;如果瓶颈是客户准备条件,增加内部人力甚至会扩大闲置。

5. 用 PingCode 支撑协同:先统一工作事实,再讨论工具功能
对于中大型企业和 100 人以上组织,资源负载信息往往分散在项目计划、工时记录、人员日历、客户事项和周会纪要里。若团队希望通过 PingCode 这类项目管理平台协同管理,首先要统一工作对象和状态定义:什么算需求,什么算已承诺任务,什么状态代表等待客户,哪些任务需要记录技能标签。
我会先设计最小可用的数据关系:项目关联里程碑,里程碑关联工作包,工作包关联负责人、时间窗口、预计投入、技能要求和依赖项;任务变化能够回溯原因;资源视图能按时间、团队和技能筛选。工具是否能呈现这些信息,应在试点中验证,不要只看演示页面是否漂亮。
试点时可以选择一个有多项目并行、存在关键技能瓶颈的团队,运行四至六周。观察任务重复预留率、排期冲突发现提前量、每周人工汇总时间和预测偏差。若平台不能准确表达连续工时、不同确定性或外部依赖,应先调整流程或补充结构化字段,再决定是否扩大范围。
管理平台的价值不是替管理者做取舍,而是让冲突更早、更完整地暴露。如果基础口径不一致,工具只会更快地产生不一致的数据;如果任务边界和责任清楚,工具才有机会减少重复录入与会议对账。
七、数据口径与指标设计:少而准比多而杂更重要
1. 建议建立四层指标,而不是只盯一个利用率
第一层是容量:净可排容量、已承诺工时、临时支持容量。第二层是负载:按团队、技能和时间窗口查看的负载率与峰值。第三层是流动:任务等待时间、在制工作数量、从开始到完成的周期。第四层是结果:里程碑达成、返工、客户等待和延期原因。
每个指标都要写清分子、分母、时间范围和排除项。例如“资源利用率 85%”若没有说明是否计入售前、培训、差旅和等待时间,就无法跨团队比较。指标定义必须先于看板,否则看板上的趋势可能只是口径变化。
2. 负载率适合做筛查,不适合单独做目标
可按周观察负载率,识别长期低于计划或连续超出容量的团队。但预警阈值应根据工作类型、变化频率和团队历史来定,不应把某个比例当成普遍标准。若工作包含高频客户支持,预留容量的必要性通常高于稳定、可批量处理的工作。
如果团队需要制定建议区间,应先回看过去六至十二个月的计划偏差和突发工作,再按项目类型分组。对高波动工作设置更大缓冲,对稳定工作逐步压缩不必要余量。不要用整体平均值掩盖差异。
3. 预测准确度要看方向和误差,不只看一个平均值
团队可以比较每周预测工作量与最终实际投入,观察偏差的绝对值和方向。持续低估说明范围识别或历史估算不足;持续高估可能是任务取消、计划未更新或资源预留过度。平均偏差接近零,也可能是高估与低估互相抵消,因此还要检查分布。
按任务类别拆分后,预测才有行动价值。需求澄清、数据迁移、培训和上线支持的偏差原因可能完全不同。若只有一个总平均值,团队无法知道是哪个阶段需要修正估算或流程。
4. 变更与等待数据常比工时数据更早暴露问题
工时数据通常在工作发生后才能汇总,而客户输入延迟、范围变更和资源冲突可以更早成为风险信号。若同一项目在排期后连续出现需求变更,应检查准入和澄清流程;若客户资料等待时间上升,则应调整前置条件和项目节奏。
我会避免把所有等待都归为“资源闲置”。需要区分内部资源等待、客户等待、第三方等待和审批等待,因为对应的解决办法不同。只有先识别等待责任与依赖节点,容量预测才能避免把外部约束误算成内部效率问题。
5. 数据采集要服务复盘,避免过度精细化
如果要求每个人将每 15 分钟的工作都归类到复杂编码,短期可能得到更细的数据,长期却会降低记录质量。字段数量应以能支持决策为限。通常先采集任务类型、项目、估算区间、实际投入、等待原因和变更原因,再根据复盘发现决定是否细分。
新机制上线后,安排周期性抽查:任务是否有清晰交付物、工时是否重复记录、等待状态是否及时更新、取消任务是否释放容量。数据质量不佳时,先修正流程,不要急着做更多仪表盘。

八、不同情况下的行动建议:先判定是哪一种“缺容量”
1. 如果所有技能都长期超载
先检查需求入口和优先级。若低优先级工作大量占用核心人员,应该先暂停、延期或缩小范围,而不是马上招聘。确认需求确实超过团队可持续产能后,再依据未来项目组合决定新增人员、外部支持或交付节奏调整。
招聘能够解决长期结构性不足,但有招聘周期、培训成本和管理成本。若峰值只持续几周,可以比较加班、合作伙伴支援、阶段延后和范围分批交付的成本;若需求持续多个季度,长期依赖加班通常不是可靠方案。
2. 如果总量有余但某项技能短缺
先把工作拆成专家判断与可标准化执行两部分。专家集中在设计、审查、异常处理和关键节点,其他成员承担准备、常规操作和记录。随后制定替补培养计划,并在真实项目中安排结对,而不是只发培训材料。
若技能短缺具有长期且稳定的业务需求,可以考虑招聘或建立专家梯队;若需求只在少数项目出现,可以通过外部专家、跨团队借调或客户窗口调整解决。选择时要比较知识沉淀、响应速度、成本和保密要求。
3. 如果容量充足但项目仍延期
不要先要求员工提高利用率。检查任务是否已具备开工条件,客户决策是否延迟,工作是否拆分过大,测试和验收是否被压到项目后期,以及关键依赖是否没有责任人。许多延期并非“人不够”,而是工作在队列里等待。
可以先缩小在制工作数量,给已经开始的任务更完整的专注时间;同时将未完成的依赖事项前置升级。若等待来自客户,应与客户共同确定输入责任人和最晚日期,并重新确认受影响里程碑。
4. 如果临时需求频繁打断计划
为支持工作设置显式容量池和轮值机制,避免每次都从项目计划里临时抽人。按历史记录估算常见突发需求的频率与投入,再定期校准预留容量。若实际突发远低于预留,逐步释放;若频繁超出,则分析是产品质量、服务范围还是客户使用问题导致。
对重大紧急事项设置升级规则:谁有权打断已承诺工作、需要通知哪些项目、变更后如何更新日期。没有明确规则时,所谓“紧急”往往变成最会催促的人优先,损害其他项目的可预期性。
5. 如果新成员很多但有效产能没有提升
检查带教关系、任务拆分和质量返工。新成员应有逐步提升的独立承担范围,资深人员的带教工作也要纳入容量。若资深人员同时背负满额项目,又被要求承担新人培训,计划必然失真。
可以把任务划分为可独立完成、需要检查和必须专家处理三类,随着能力增长逐步转移。衡量培养效果时,不只看培训时数,也看被指导任务的返工率、独立完成比例和需要升级的次数。
6. 如果多项目资源冲突集中在月末或季度末
先回看销售承诺、客户里程碑和内部审批节奏,确认峰值是否可预测。可通过分批上线、错开培训、提前完成数据准备或在合同与计划阶段设定合理窗口来削峰。若峰值源于季节性业务,应把它作为长期容量规划条件,而不是每次当作意外。
如果项目日期由外部监管或客户业务窗口决定,团队需要提前建立备援方案。关键岗位至少识别可替代人员、外部支持渠道和任务降级策略,不能等到同一周出现多个上线请求才开始找人。
九、不同情况下的取舍:没有一种排法能同时最优
1. 利用率与缓冲之间的取舍
较高利用率能减少表面闲置,却会降低应对变更的空间;更多缓冲能提高计划稳健性,但可能增加短期空档。取舍应看需求波动和延误代价:需求稳定、任务可替代时可以提高排程密度;需求不确定、关键节点昂贵时,应保留更明确的弹性。
团队不必给所有人设置同一缓冲。关键专家、现场实施人员和支持岗位的波动源不同。可以按角色和任务类型回看历史峰值,决定缓冲由个人、团队池还是外部合作资源承担。
2. 专家集中与人员分散之间的取舍
由少数专家集中处理复杂工作,质量和速度可能更稳定,但会形成单点瓶颈;让更多成员参与有助于扩展产能,却需要指导和质量检查。短期关键项目可以集中专家确保风险受控,长期则应把可复用知识和常规任务逐步扩散。
我通常不主张“所有人都要会所有事”。这既不现实,也会造成培训资源分散。更实际的目标是:核心任务有明确主责人,至少有可培养的替补,关键知识有可复用的操作材料和升级路径。
3. 固定排期与动态调度之间的取舍
固定排期能让客户和团队形成稳定预期,动态调度能响应变化。若频繁移动人员,短期响应看似灵活,长期却会产生上下文切换和承诺信用损耗。应明确哪些变更可以在团队内消化,哪些必须重新评审里程碑和优先级。
一个可操作的边界是:日常小任务由团队在既定缓冲内调整;涉及关键技能、客户窗口或里程碑的变更必须通过正式决策。边界清楚,团队既不会被小变化拖进审批,也不会把重大变更藏在私下协调里。
4. 自建能力与外部支援之间的取舍
自建团队有利于积累客户知识和长期能力,但需要持续投入招聘、培训与管理;外部支援适合短期峰值或稀缺技能,但交接、权限、安全和知识留存需要额外管理。判断时应看需求持续时间、能力战略性、峰值可预测性和外部资源的可获得性。
若外援长期重复承担同一类工作,值得评估是否已经形成稳定岗位需求;若只是偶发高峰,短期合作可能更经济。无论选择哪一种,都应把工作范围、交付质量、数据权限和退出交接写清楚。
5. 精细化管理与数据负担之间的取舍
更多字段可以提升分析粒度,也会增加维护成本。每新增一个字段,都应能回答一个明确决策问题,例如是否需要技能替补、是否要调整客户前置条件、是否该把任务从基线转为情景预测。无法带来行动的字段,不必因为“以后可能有用”而长期强制采集。
如果团队对数据录入有抵触,先检查是否要重复填写、状态定义是否混乱、更新责任是否明确。管理者要求准确数据,就应减少重复劳动,并让团队看到数据如何改变排期或解决资源冲突。
十、最后怎么开始:用四周建立一个能运行的 Capacity 闭环
1. 第一周:统一口径和需求入口
明确可排产能的计算方式,列出休假、固定职责、差旅和支持工作等扣减项;统一需求状态、工作包定义和优先级依据。先解决“什么算工作”和“什么算承诺”,不要一开始追求复杂报表。
2. 第二周:选择一个团队做技能与排期盘点
挑选项目并行度高或有明显专家瓶颈的团队,建立轻量技能矩阵,按周查看未来六至八周负载。重点寻找重复预留、能力错配、客户输入缺失和连续时间不足,不必立即给全组织所有岗位打分。
3. 第三周:处理一个真实冲突并记录决策
选取一个正在发生的资源冲突,分别评估调序、任务拆分、替补协作、范围调整、外部支持和延后窗口。记录选择依据、影响的项目和风险承担人。Capacity 机制是否有效,要看它能否支持真实取舍,而不是看表格是否完整。
4. 第四周:复盘预测偏差并决定是否扩大
比较计划与实际投入,检查误差来自估算、依赖、范围变化还是排期切换;统计团队花在手工汇总上的时间,以及冲突被提前发现的时间。若口径稳定且决策有改善,再扩展到相邻团队;若数据仍不可信,先修正录入与责任机制。
在这四周里,管理者要坚持一个原则:不把尚未准备好的任务硬塞进排期,不把未确认机会伪装成承诺,也不把人员满载当作成功。计划可以调整,但调整必须透明,并说明对其他承诺的影响。
十一、结语:容量管理的价值,在于让不确定性更早变得可讨论
资源负载 Capacity 不是一张“谁还有空”的表,也不是把每个人的工时填满的工具。它是一套把需求、技能、时间、依赖和承诺放到同一张决策地图上的管理方法。实施团队尤其要看到:总人时只是起点,关键技能、客户准备、任务连续性和并行切换决定了这些人时能否转化为交付。
如果你准备开始,先不要从全组织铺开,也不必先追求精密算法。选择一个项目并行较多的团队,统一净产能口径,拆出工作包和技能要求,滚动观察未来几周,再用一次真实资源冲突检验机制。能让冲突提前出现、让取舍有依据、让偏差进入下一轮计划,Capacity 管理才真正开始发挥作用。
常见问题解答(FAQ)
1. 资源负载Capacity到底应该按人天、工时还是百分比计算?
我在做实施团队排期时,发现同一个人天数,换一种算法就会得出完全不同的资源结论。项目经理通常说团队已经超载,但成员实际又没有每天加班,我想知道 Capacity 到底应该用什么口径计算才可靠?
我更建议把资源负载拆成三个口径,而不是只看一个百分比:可用工时、计划工时和有效产能。可用工时是成员在统计周期内理论上能投入项目的时间;计划工时是任务排期占用的时间;有效产能则要扣除会议、沟通、请假、环境等待和返工等损耗。我在一次实施项目复盘中,用8人团队、两周周期做过对比。
按照每天8小时直接计算,团队理论可用工时是640小时;扣除法定休假、固定会议和跨部门沟通后,实际可排期工时只有472小时。如果仍用640小时作为分母,系统显示的总体负载为74%,看起来很安全;改用472小时作为分母后,真实负载升到了91%,这才解释了为什么成员已经频繁延迟交付。
建议采用以下公式:资源负载率=计划工时÷有效可用工时×100%。其中,有效可用工时=工作日总工时-固定事务工时-预估协作损耗。对于实施、交付和客户成功团队,我通常会把可排期上限控制在80%至85%;研发型探索任务可以放宽到85%,但不能把100%当成正常目标,因为那意味着没有任何缓冲。
实际配置时,可以同时保留三列数据:理论工时、有效工时、已排工时。比如“理论工时640小时|有效工时472小时|已排工时430小时|负载率91%”。这样管理者看到的不是一个看似精确但缺乏背景的百分比,而是知道超载究竟来自任务太多,还是非项目工作太多。
我的判断是,Capacity最重要的不是算得复杂,而是让分母接近真实工作时间。
2. 实施团队的资源负载达到多少算超载,应该设置几个预警区间?
我以前把资源利用率设到95%,认为只要任务都排进去了,团队效率就高。结果一旦客户临时变更需求,整个排期就连续滑动,我想知道什么样的负载区间才适合实施团队,而不是只追求表面上的高利用率?
实施团队不适合把“满负荷”理解成效率最高。我的经验是,资源负载应至少设置绿色、黄色、红色三个区间,并根据工作性质区分阈值,而不是全公司使用同一条线。一个比较实用的配置是:0%至75%为绿色,说明仍有处理临时事项的空间;76%至85%为黄色,要求项目负责人确认优先级和风险;
86%至100%为红色,必须采取拆分任务、调配人员或调整交付日期等动作;超过100%则视为明确超载,不应继续接受新的硬性承诺。我在一个包含售前支持、实施交付和上线保障的团队中测试过两种排期方式。第一种把目标负载设为95%,两周内计划完成率约为68%,延期任务平均增加4.6天;
第二种把常规目标降到82%,预留18%的缓冲,计划完成率提高到89%,临时需求的平均响应时间反而缩短了约30%。表面看第二种方式少排了任务,实际交付结果更好。可以按角色设置不同阈值:标准化配置顾问通常控制在85%左右;需要频繁客户沟通的项目经理控制在75%至80%;
负责疑难问题和上线救火的专家最好不超过70%,因为他们的工作具有高度不可预测性。这里的核心判断是,负载率高不等于产出高。当团队没有缓冲时,任何一个需求变更都会通过等待、切换和返工放大成延期。资源管理真正要优化的是稳定交付,而不是把日历填满。
3. 如何处理同一成员同时参与多个项目导致的资源冲突?
我经常遇到一个顾问同时被安排到三个项目,每个项目都只占用30%左右,看起来总负载没有超过100%,但他还是不断在项目之间切换。为什么简单相加没有发现问题?实施团队应该怎样识别这种隐性冲突?
多项目并行最容易被低估的不是工时,而是切换成本。一个成员在三个项目中分别投入30%,理论上总负载只有90%;但如果每个项目都要求不同客户、不同环境和不同业务背景,他每天可能花费1至2小时重新查资料、确认上下文和等待反馈,实际有效产出会明显低于90%。我曾复盘过一个五人实施小组的排期。
系统显示每个人平均负载在82%至88%之间,没有人超过100%;但一个月后,项目里程碑完成率只有71%。进一步把任务按“连续专注时段”拆开后发现,17个关键任务被切成了39段,单个任务平均被打断2.3次。问题不是总工时不足,而是可用工时被碎片化了。建议同时看三个指标:总负载率、项目数量和切换次数。
可以采用“总负载率≤85%、主要成员同时负责项目不超过2个、单周跨项目切换不超过6次”的初始规则,再根据团队成熟度调整。对于需要连续配置或排查的任务,尽量安排半天或一天的整块时间,而不是把任务拆成每天一小时。
排期时可以建立冲突矩阵,例如“成员甲|项目A 40%|项目B 25%|项目C 20%|总负载85%|每周切换8次”。这种情况下,即使总负载没有超标,也应优先合并时间块或移交其中一个项目。
我的判断是,资源Capacity管理不能只回答‘这个人还有多少小时’,还要回答‘这些小时是否连续、是否能在同一上下文中使用’。对于实施工作,连续性往往比账面利用率更能决定交付速度。
4. 某项目管理工具中的Capacity数据不准确,应该先改系统还是先改管理流程?
我曾经遇到过资源看板显示团队负载只有60%,但项目实际上已经连续延期。检查后发现,有些任务没有填预计工时,有些人把会议和支持工作记在其他地方,导致系统数据看起来很完整却无法用于决策。我想知道遇到这种情况时,应该如何校准?
不要一开始就急着更换系统,先检查数据口径和输入纪律。资源负载看板失真,通常不是计算公式错,而是任务没有统一拆分、预计工时没有基准、非项目工作没有进入统计范围,或者成员只在任务结束后补录实际工时。我通常会用一个两周校准周期。
第一步,随机抽取20个正在进行的任务,检查是否都有负责人、预计工时、开始时间、截止时间和当前状态;第二步,把会议、客户答疑、内部支持、请假和返工单独归类;第三步,将系统预计工时与实际工时进行对比。若某类任务连续两周出现预计10小时、实际18小时的偏差,就不能再沿用原估算,需要建立新的任务基准。
可以用以下指标判断数据是否达到可用水平:任务字段完整率至少95%;预计工时与实际工时的中位偏差控制在30%以内;每周未归类工时不超过总工时的5%;负载超过85%的人员必须有负责人确认。这里建议关注中位数,而不是平均数,因为少数特别大的项目会把平均偏差拉高,掩盖大量普通任务的估算问题。
我还会做一次系统与人工记录的抽样对账。例如某周系统显示团队投入400小时,人工日历和工单记录合计455小时,差额达到12.1%,这说明看板不能直接用于承诺交付日期。只有先统一任务粒度和工时口径,再配置自动提醒、逾期补录和超载审批,工具数据才有管理价值。
我的判断是,工具只能放大流程质量,不能替代资源管理规则;如果输入标准没有建立,换平台通常只会把错误数据展示得更漂亮。
核心关键词
文章包含AI辅助创作:资源负载Capacity全流程:实施团队协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/555170
读者评论
我们团队以前按每人每月固定工时排计划,客户现场和内部支持经常被漏算。把这些扣减项单独记录后,排期确实更接近实际,不过差旅时间怎么分摊到项目上,还需要统一口径。
技能矩阵有帮助,但“可在指导下承担”容易被不同项目经理理解成不同程度。实际排期时,最好再明确需要多少资深人员陪同,否则总工时够了,关键任务还是会卡住。
认同负载率不该直接当绩效指标。我还想知道,团队怎么判断预留容量是否合适:如果长期留出缓冲,可能被认为利用率低;但缓冲太少又会把客户变更变成加班。
