实施团队的产能表看起来经常很满,项目却仍然延期:一个资深工程师同时被排进三个项目,计划利用率达到 110%,实际交付反而低于 70%。这不是简单的“人不够”,而是组织把可用工时误当成了可交付产能。做好资源负载管理,关键不是把每个人的日历填满,而是把需求、技能、任务、依赖、变更和交付结果连成一条可调整的管理链路。
一、先讲结论:产能管理的目标不是满载,而是稳定兑现
1. 资源负载不等于排满日历
我判断团队资源是否健康,不会先看任务表有多满,而会先问三个问题:承诺的工作能否按期完成,关键岗位是否有替补,突发事项出现时是否还有调整空间。日历填得满,只能说明计划安排得密集,不能证明团队具有相同规模的有效产能。
产能管理的对象也不只是人员。它包括能力类型、可用时间、工作优先级、任务依赖、外部等待和质量返工。即使团队总工时足够,只要某个关键测试环境、审批人或架构决策者被多个项目共同依赖,整体交付能力仍会受到这个瓶颈约束。
我更愿意把产能定义为:在既定质量标准、已知依赖和合理工作节奏下,团队在一段时间内能够稳定完成的工作量。这个定义强调“稳定完成”,而不是理论上可以投入多少小时。
2. 管理重点从“人头”转向“能力与约束”
同样是 10 人团队,能力结构不同,能接下的工作也不同。10 名通才可能适合并行推进多个边界清楚的交付项目;如果工作集中在数据迁移、复杂集成或特定行业规则上,团队的实际容量可能取决于一两名稀缺专家,而不是总人数。
因此,产能计划至少要回答四件事:有多少可用时间;每类能力有多少可用人天;工作需求何时进入、何时退出;遇到变化时由谁决定延期、换人、降范围或增加投入。没有这四项,资源表就容易变成一张看上去精确、实际上无法指导决策的排班表。
3. 先承诺可控范围,再谈利用率
团队常把高利用率当作效率证据,这容易诱发过度承诺。利用率升高后,缺勤、需求澄清、环境等待和返工都会直接挤压交付时间。管理者如果只关注资源是否闲置,就会把必要的缓冲误判为浪费;而一旦所有人都处于满载,任何新增事项都只能以加班、延期或牺牲质量来消化。
我建议把利用率拆成“计划负载”和“实际有效负载”,并单独观察交付准时率、返工率、阻塞时长和临时插单比例。一个团队的资源计划有价值,不是因为它精确到每小时,而是因为偏差发生时,管理者能看见偏差来自哪里,并及时采取动作。

二、背景和真实场景:为什么团队总觉得“人不够用”
1. 实施项目的工作并不均匀分布
实施团队的工作往往跨越需求调研、方案设计、数据准备、配置开发、联调测试、用户培训、上线切换和验收支持。不同阶段需要的能力不同,工作量也不平滑:调研阶段需要顾问和客户关键用户,联调阶段需要实施、开发与测试共同投入,上线阶段则可能集中消耗支持与运维资源。
如果项目经理只按项目总人天分配人员,容易忽视阶段性尖峰。例如,一个项目总计需要 80 人天,不代表每周都需要 4 人天。某两周可能因数据迁移和接口联调需要 20 人天,而另几周只是等待客户确认。如果计划没有体现这种波峰波谷,团队会在高峰期拥堵,低峰期却无法把人员及时转给其他项目。
2. “人在项目上”不等于“时间可投入”
一个顾问被列在项目名单上,不代表他每周可以投入五天。他可能同时承担售前支持、内部培训、客户答疑、方案评审和质量复核。若资源计划只记录项目归属、不记录实际承诺比例,项目经理看到的是虚假的可用性,人员本人看到的则是彼此冲突的任务要求。
实际排期还要扣除休假、节假日、固定会议、行政事项、培训和必要的专业协作时间。团队应该根据自身历史数据估算这些非项目时间,而不是套用一个看似精确的统一折扣。新团队、远程团队、跨时区团队和高频客户现场团队,非项目时间的构成都可能不同。
3. 专家瓶颈比团队总人数更能解释延期
不少实施项目的瓶颈不是缺少执行人员,而是某种关键判断只能由少数人完成。例如复杂接口方案需要架构人员审核,业务规则需要高级顾问确认,关键数据迁移需要特定工程师操作。项目可以在其他环节安排更多人,却不能因此加快瓶颈任务的完成。
这时继续增加项目人数,可能造成更多交接、沟通和等待。真正有效的办法往往是提前识别稀缺能力,把专家时间集中在决策点和高风险节点,同时培养备份人员,或拆分工作以减少专家被低价值事务打断。
4. 多项目并行会放大切换成本
团队同时服务多个客户时,排期表容易出现“每个人都只占一点”的分配方式。看起来每个项目都有负责人,实际上每个人都频繁切换上下文。切换不仅消耗会议时间,还会增加重新理解客户规则、环境状态和待办事项的成本。
我会重点检查关键人员一周内承担多少个需要深度投入的项目。如果一个人每天都在不同客户之间来回切换,计划工时即使没有超过可用时间,也未必等于有效产能。减少并行项目、设定专注时段、采用固定交接窗口,通常比继续压缩空档更能提高交付稳定性。
5. 资源缺口常常是信息缺口
管理者说“缺两个人”时,我会追问缺的是什么能力、在哪段时间、承担哪些任务、由什么证据确认。如果答案只有“项目太多”,那还不足以支持招聘或外包决策。缺口可能来自客户输入迟滞,也可能来自需求反复、任务估算过于乐观,或关键人员承担了大量未登记的支持工作。
在 100 人以上的组织里,项目组合通常跨越多个部门,资源数据分散在计划表、工时系统、邮件和个人记忆中。此时某项目管理平台可以帮助团队统一项目、任务、负责人、时间和状态,但工具只负责把事实呈现出来,不会自动修正不合理的承诺方式。
三、常见误区:表格为什么越做越细,计划却越不可信
1. 把 40 小时当成每周可交付 40 小时
标准工作周是日历上的工作时间,不是可以全部投入项目任务的时间。需求澄清、同步会议、内部评审、客户沟通、文档整理和临时故障都需要时间。如果计划把每个工作日都填满,任何日常协作都会变成“计划外工作”。
更稳妥的做法是以团队历史记录估算有效项目时间,并区分明确可预测的固定事项和随机事项。不要简单使用一个全组织统一比例:上线支持团队、驻场顾问、研发支持和内部平台团队的时间结构往往不同。
2. 只看人头,不看技能与熟练度
把“需要两名实施人员”作为资源需求,容易掩盖能力差异。初级人员可以承担数据核对和标准化配置,复杂流程设计、风险判断和客户高层沟通可能需要高级顾问。把两者混为一谈,计划就会在执行时发生升级、返工或等待。
技能矩阵不是给员工贴永久标签,而是帮助安排任务和培养能力。建议至少记录“可独立承担”“在指导下承担”“暂不安排”三个层级,并为关键能力标注最近一次验证时间。单靠职称或自我评价,难以判断某项能力在具体项目中的可用程度。
3. 用百分比制造精确感
“某人本月投入项目 37%”看起来精确,但如果没有说明这 37% 对应什么任务、哪几周、是否已扣除休假和固定工作,这个数字就难以执行。资源规划精度应与需求确定度匹配:远期以能力容量和粗粒度人天为主,近期开工任务再细化到具体周次。
我反对把尚未澄清的工作排成精确到小时的计划。对高不确定性任务,先明确假设、范围和决策期限,再采用区间估算。精确数字不等于准确判断,尤其是在客户依赖、接口复杂度和数据质量尚未验证时。
4. 看到资源空档就立刻塞活
空档可能是等待客户输入、跨任务缓冲、专家复核窗口,也可能是计划遗漏。若管理者把每个空白都填满,团队就没有空间处理真实波动。反过来,长期空闲也可能说明需求预测偏差、任务拆分不合理或人员能力与项目结构不匹配。
因此,空档要分类,而不是一律消除。短期可移动的空档可以用于知识沉淀、自动化、培训或低风险任务;关键阶段的缓冲则应保留,并在计划中说明用途和释放条件。
5. 把加班当成容量补丁
临时加班可以解决短期、边界清楚、可恢复的峰值问题,却不能长期修复需求失控、关键技能单点、验收条件不清或优先级冲突。若每次预测偏差都由团队多工作几个晚上吸收,组织只会得到更晚暴露的系统性风险。
我会要求每一次持续性加班都对应一个管理动作:削减范围、延后低优先级工作、补充能力、改变交付顺序,或重新与客户确认依赖。否则,加班记录只是症状记录,不是产能管理。
6. 只按项目统计负载,不看团队整体拥堵
单个项目的计划可能合理,但多个项目共用的专家、测试环境或客户接口人可能已经超载。项目经理只优化自己的计划,会把冲突转移给其他项目。资源管理必须同时看项目视角和能力池视角,特别要识别被多个项目共同占用的关键岗位。
| 常见做法 | 表面效果 | 隐藏风险 | 更可靠的替代方式 |
|---|---|---|---|
| 每人按 100% 排满 | 看似没有闲置 | 突发事项无处吸收,延期集中出现 | 按有效可用时间排期,并保留显式缓冲 |
| 只按人数分配 | 容易快速分工 | 技能不匹配,关键任务等待专家 | 按能力等级和任务阶段匹配资源 |
| 所有项目平均分人 | 每个项目都有支持 | 频繁切换,深度工作被打断 | 控制并行项目数,设定专注时间块 |
| 延期后要求加班 | 短期看似追回进度 | 返工和人员疲劳累积,根因未处理 | 先判断范围、依赖、估算和瓶颈,再决定补救方式 |

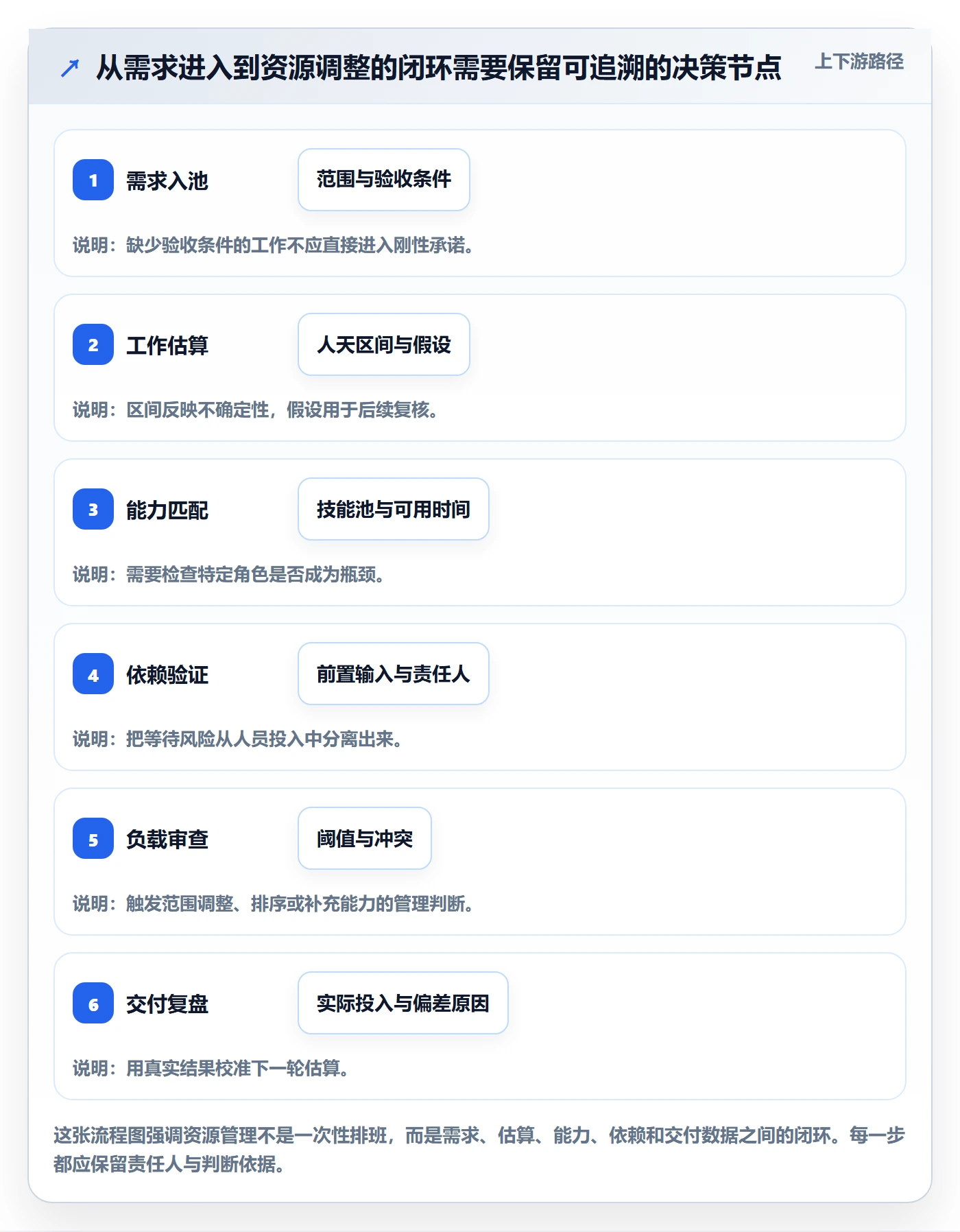

四、专业判断逻辑:从需求到有效产能,建立一条可校正的链路
1. 先定义工作边界,再估算工作量
资源计划的第一步不是分人,而是确认要交付什么。对实施项目来说,范围至少要拆到可以验收的工作包,例如完成数据映射、完成接口联调、完成关键用户培训、完成切换演练。若任务描述只有“支持上线”或“推进项目”,就无法可靠估算,也难以判断工作是否完成。
工作包不必都拆到小时级。我的判断标准是:负责人是否知道下一步动作,项目经理是否能判断完成条件,团队是否能及时发现依赖和阻塞。若三项都能回答,任务粒度通常足以进入近期计划。
2. 用有效可用时间替代名义工时
团队可用容量可以从日历工作时间出发,扣除休假、固定职责和不可避免的内部协作,再根据历史记录估算可用于项目交付的时间。这个估算要按角色或工作类型分别校准,不能用同一折扣覆盖所有人员。
例如,可先建立月度核算:名义工作日乘以每天工作时长,扣除已知缺勤和固定事务,再与过去数月的实际有效项目时间对比。若计划长期高于实际兑现量,说明容量模型过于乐观;若计划持续低于实际且没有缓冲的明确用途,则要检查是否漏记工作或过度保守。
3. 按技能池识别瓶颈,而不是只汇总总人天
把团队资源分成能力池,例如业务顾问、集成开发、数据迁移、测试验证、项目管理和上线支持,再按技能等级估算未来需求。总人天足够,不代表每个能力池都足够。管理者应该优先查看需求曲线是否在某个时间段超过该能力池的可用容量。
针对稀缺技能,计划中还应注明替补人选、交接成本和决策权限。若关键技能只有一人具备,单纯把他排进更多项目只会制造更大范围的依赖。应考虑培养备份、标准化操作、拆分专家任务或调整项目启动顺序。
4. 为估算不确定性设置区间和置信等级
项目早期估算受到需求完整度、客户配合度、现有数据质量和技术环境影响。与其给出一个看似准确的数字,不如标注估算区间及其假设,例如“预计 8 至 12 人天,前提是客户在本周提供完整字段说明”。这让风险可以被讨论,而不是藏在单点数字后面。
我通常会用三种状态管理工作量:已验证需求、已有明确假设、尚待调查。第一类可进入较具体的排期;第二类要设置复核节点;第三类只进入容量预测,不应成为刚性承诺。随着调查结果更新,再逐步收窄区间。
5. 把依赖和等待写入排期
任务工期不等于投入工时。接口开发可能只需数天工作,但需要等待客户提供凭证、网络开通或第三方确认。计划如果只记录工程师的投入天数,而不记录等待窗口,就会把任务排得过于乐观。
每个关键依赖至少需要一个负责人、一个期望日期和一个升级路径。客户侧依赖应明确由谁确认、超期后影响哪个里程碑;内部依赖应标注前置工作是否完成。这样一来,团队能区分“人力不足”和“输入未到”,避免把所有延期归因于执行效率。
6. 设定负载阈值和决策规则
负载阈值不是为了给人员打分,而是为了触发管理动作。团队可以按自身历史表现设置绿色、黄色和红色区间:绿色表示仍可吸收常见波动;黄色表示需要复核范围、依赖和并行事项;红色表示应调整承诺或资源安排,而不是继续叠加任务。
阈值应按能力池而不是只按个人设定。某个项目整体负载不高,也可能因为数据迁移专家超载而面临关键路径风险。反过来,一个人的计划负载较高,如果任务相互独立且有明确替补,也未必需要立即调整。
7. 以滚动计划代替一次性冻结
长期计划要容纳不确定性,短期计划要足够具体。可以按月查看项目组合和能力需求,按周复核近期任务,按日处理阻塞和临时变化。更新计划时保留版本和原因,避免历史承诺被覆盖后无法解释。
滚动计划不是每天改排期。频繁改变优先级会破坏专注时间,也会让团队对计划失去信任。通常只有当范围、依赖、关键人员可用性或客户优先级发生实质变化时,才需要调整承诺;日常微小波动可先由已预留的缓冲吸收。

五、具体案例与数据观察:看清总量够不够,更要看峰值在哪里
1. 一个实施团队的情景推演
下面用一个情景模拟说明容量核算方法,不代表某家企业的真实经营数据。假设团队有 12 名实施成员,接下来四周计划投入项目的名义工时为每人每周 40 小时,合计 1,920 小时。若扣除休假、例会、培训、内部支持和不可预见事务后,历史上可用于客户交付的时间约为名义工时的 72%,有效容量约为 1,382 小时。
如果各项目工作包的估算总和为 1,520 小时,团队看似只差 138 小时。但把需求按能力拆开后,可能发现总量短缺并不是主要问题:数据迁移能力池缺 96 小时,测试验证缺 42 小时,而顾问和项目管理能力仍有余量。此时平均分配人员并不能填补特定能力缺口。
再看时间分布:如果上述缺口集中在第三周,其他三周仍有容量,问题就不是“团队整月缺人”,而是第三周的峰值与关键路径冲突。调整上线顺序、把数据清洗提前、把非关键培训改到后续,可能比临时增加整月人力更有效。
2. 工时总量掩盖了能力池的结构性短缺
在情景推演中,团队总可用容量约为 1,382 小时,项目需求为 1,520 小时,表面缺口约 10%。但如果把数据迁移的需求从第三周挪到第二周,并安排一名经过带教的备份人员,峰值缺口可能下降;若没有备份人员,单纯延长其他能力人员的工作时间并不能解决问题。
这也是我不建议只看“人员利用率”的原因。利用率是聚合指标,容易把关键岗位的风险平均掉。资源审查会上,最好把总容量、能力池容量和关键周负载同时展示,并明确哪些数据是实际记录,哪些是计划估算。
3. 产能偏差要按原因分类,而不是笼统记为延期
复盘时,可以把偏差分成需求变更、估算偏差、依赖等待、技能不匹配、临时支持、质量返工和客户决策延迟。每种原因对应的动作不同:需求变更需要范围和优先级决策;等待需要依赖升级;技能不匹配需要培养或重新分配;返工则要检查验收标准和质量控制点。
我会要求每个重要任务至少保留计划人天、实际人天、开始与完成时间、阻塞原因和返工情况。数据不必一开始就复杂,先保证口径一致。若不同项目对“完成”或“投入时间”的定义不同,汇总结果会产生虚假的可比性。
4. 对照计划和实际,定位最值得修正的假设
团队不要只问“这个月超了多少工时”,还要问“是哪类工作持续低估”。例如,数据清洗工时是否总是偏低,接口联调是否总受客户环境影响,培训准备是否经常被忽略。连续数个周期出现同方向偏差,说明问题可能在估算模型或工作定义,而非偶然事件。
如果同一类任务的实际投入反复高于计划,可以更新参考范围,并记录适用条件。相反,若实际投入低于估算,也不必立刻压缩所有类似任务,因为前一个项目可能有更好的数据质量、更成熟的客户团队或复用资产。有效的估算库要保留项目差异,而不是只留下一个平均数。


5. 把工具用在可追溯协同上
对于跨项目、跨部门的中大型团队,PingCode 可用于集中管理项目、任务、负责人、优先级、时间安排和状态变化,让管理者看到哪些工作正在竞争同一类资源。它适合组织在统一协作流程、项目视图和数据口径上有明确需求的场景;是否适用,仍要结合团队的流程复杂度、权限要求、集成方式和落地成本评估。
我认为工具的价值不在于生成一张漂亮的负载图,而在于减少资源数据的重复维护和信息延迟。负责人变更、任务延期、范围调整和依赖阻塞,最好能在同一工作链路中留下记录。否则管理者看到的“实时负载”,可能只是几天前的旧计划。
工具上线前,先统一任务状态、计划工时、实际投入、能力标签和延期原因的定义。若口径不统一,系统只会更快地汇总不一致的数据。尤其要明确:人员归属、项目投入比例、工时记录和预计完成时间分别由谁更新,多久更新一次,异常由谁处理。
六、协同管理全流程:把资源变化放进项目运行节奏
1. 立项阶段:先验证能力和时间窗口
项目立项时,先检查预计启动时间、关键能力需求、客户侧投入、已知依赖和重要里程碑。不要只看项目总人天,要问关键角色何时进入、投入多久、是否与其他项目冲突。若关键能力尚未确认,立项结论应标注条件,而不是直接给出无条件的交付承诺。
立项审查要区分“项目值得做”和“现在可以做”。有些项目商业价值高,但关键资源要到下月才有空;有些项目范围可拆分,可以先做调研或数据盘点。把这些选项写清楚,管理者就能在时间、范围和资源之间做显式选择。
2. 计划阶段:从里程碑反推工作包和能力需求
从交付里程碑往前拆解工作包,识别每项工作的负责人、估算区间、前置条件和验收标准。随后按周汇总能力需求,与对应能力池的有效容量对照。若出现超载,优先调整顺序、拆分阶段或减少并行,而不是先把所有人都调到项目上。
计划基线应该保留假设和风险。例如,“预计两周完成接口联调”的前提可能是客户在某日期前开放测试环境。若这个前提失效,调整计划就不是团队执行不力,而是输入条件变化。明确假设能让跨组织协作更公平,也让升级沟通更及时。
3. 执行阶段:用短周期检查异常,不做无意义的全面重排
每周检查计划任务、实际进度、阻塞和未来两周负载,重点看偏差是否影响关键路径。会议不需要逐人念工时,而应回答:哪些工作本周必须完成,哪些依赖尚未到位,哪些人或能力池出现冲突,当前需要谁做决策。
临时事项进入团队后,应记录来源、紧急程度、预估投入和被挤出的工作。若所有插单都被标成最高优先级,优先级就失去管理价值。项目负责人应明确选择:新增事项是替换已有工作,还是通过资源调整增加容量。
4. 变更阶段:让范围变化对应资源变化
客户增加需求、验收条件改变或上线时间提前,都应触发一次资源影响评估。评估内容包括新增工作量、所需能力、依赖变化、关键路径影响和原计划中被挤出的事项。只记录变更描述而不重新检查容量,会让项目计划在不知不觉中承担额外承诺。
变更不一定都要拒绝,但必须让代价可见。可以通过减少低优先级范围、延后里程碑、增加投入、采用分阶段交付或降低非关键交付物来平衡。管理者要避免让团队自行承担没有经过决策的范围扩张。
5. 交付阶段:把上线支持和验收工作提前纳入计划
上线前的切换演练、数据核对、回退方案、用户培训和现场支持经常被低估。若这些工作在计划中只写成“上线支持”,团队难以评估需要多少人、持续多久、哪些人必须在场。应把高风险步骤拆开,列出值守安排、升级通道和备份人员。
验收也需要明确证据和责任人。客户确认、缺陷修复、文档交接和知识转移各自需要时间,不应全部挤在上线当天。如果验收条件没有提前确认,项目可能技术上已完成,却因业务确认和资料整理延后关闭。
6. 复盘阶段:用真实偏差校准下一轮计划
项目结束后,比较计划与实际的工作量、阶段时间、关键能力投入、延期原因、返工和客户依赖。复盘不是追究谁估算错了,而是找出哪些假设长期不成立,哪些工作被反复遗漏,以及哪些资源冲突可以通过流程或能力建设解决。
组织应把复盘结论变成可执行的改进项。例如为数据迁移建立检查清单、为客户输入设置就绪门槛、为高风险接口安排提前验证、为关键角色培养备份人员。若复盘没有改变下一次的计划方式,记录再完整也只是档案。

七、不同情况下的行动建议:不要用同一套办法处理所有超载
1. 如果团队总量不足,先判断是短缺还是峰值
若多个周期、多个能力池持续超出有效容量,而且需求预测较稳定,才更接近结构性短缺。此时可以考虑招聘、外包、调整项目组合或降低承诺量。若只有某几周出现尖峰,则先评估错峰、分阶段交付、提前准备和短期支援,避免为暂时峰值建立长期固定成本。
判断是否招聘,可以看短缺是否持续、能力是否稳定需要、业务需求是否可预测、培养周期有多长,以及现有团队是否已有可转移能力。招聘不能解决需求范围不清、客户输入迟滞和重复返工等问题。若根因是流程损耗,新增人员可能只会扩大协调成本。
2. 如果总容量足够但关键技能超载,建立备份与标准化
优先把专家从重复性低价值工作中释放出来,例如模板化检查、常见问题答疑、基础配置和文档整理。将专家判断拆成可复用清单、示例和评审规则,再安排备份人员在真实任务中逐步承担。备份不是简单指定名字,而是要通过实际任务验证独立处理能力。
如果技能稀缺且短期内无法培养,可以集中使用外部专家或合作伙伴,但要评估知识沉淀和交接成本。短期外援适合边界清楚、可验收的工作,不适合把核心业务判断长期外包后又缺少内部责任人。
3. 如果计划总被临时需求打断,设立明确的入口和预留容量
把临时支持需求统一进入受理渠道,记录优先级、预估工作量、响应时限和影响范围。设置轮值或服务窗口,减少所有专家被同时打断。若某类紧急事项高频出现,应分析它是否应该变成正式项目或常规服务,而不是持续以“临时”名义绕过计划。
预留容量应根据历史紧急事项的类型和波动确定,并定期校准。预留比例不是越大越安全:过高会压低可承诺产能,过低则会导致计划不断被打破。更重要的是把预留用途和启用条件写清楚,避免缓冲被随意填入普通任务。
4. 如果客户输入不稳定,设置就绪门槛和分阶段承诺
对数据、流程、接口和业务规则依赖较强的工作,先定义启动条件。输入未满足时,可以安排调研、风险验证或小范围原型,但不要承诺完整交付日期。与客户协商阶段性里程碑,让依赖条件、责任人和决策期限写入项目计划。
这不是把责任推给客户,而是把交付条件透明化。实施团队也应明确自己负责的事项,例如提供模板、解释字段、校验样例和反馈差异。双方各自的输入都能追踪,才能分辨延期是内部产能问题还是外部准备不足。
5. 如果多项目互相抢人,建立组合层面的排序规则
先定义项目排序依据,如客户影响、合同承诺、风险等级、战略价值、收入节点和资源依赖。排序规则要由有权调整项目组合的人确认,而不是让项目经理在没有授权的情况下自行争抢资源。
组合管理需要定期看哪些项目继续、哪些项目降级、哪些项目延后,以及哪些项目可以拆分为先行阶段。对所有项目都承诺最高优先级,最后等于没有优先级。资源有限时,透明取舍比对每个项目都给出乐观日期更可靠。
6. 如果管理数据不可信,先做轻量数据治理再上复杂系统
先统一少量关键字段:项目、任务、能力类型、负责人、计划时间、实际时间、状态、依赖和偏差原因。明确数据责任人和更新时间,再观察几个周期的完整率。不要一开始就追求几十种标签和复杂报表,否则团队容易把精力花在录入上,数据仍然无法支持决策。
当组织拥有多个业务单元、跨项目资源池和复杂审批链路时,再评估是否需要统一的项目管理平台。选型时要测试真实流程,例如任务变更如何影响计划、同一人员跨项目负载如何展示、权限如何分层、数据能否导出、历史变更能否追溯,而不是只看演示页面。

八、不同情况下的取舍:时间、范围、质量和资源不可能同时无限满足
1. 时间固定、资源固定时,优先管理范围
如果上线日期由外部合同或业务窗口锁定,而资源短期无法增加,管理者需要优先识别必须交付的核心能力和可以后置的部分。范围拆分要以用户价值、风险和依赖为依据,不能为了维持原计划而把测试、文档或培训悄悄压缩到不可执行。
采用分阶段交付时,要明确每阶段可用功能、已知限制、后续计划和风险接受人。若所谓“先上线再补”没有明确的补齐责任和时间,实质上只是把延期转移到上线后。
2. 范围固定、日期固定时,评估增加资源是否真正有效
增加人员只有在任务可拆分、交接成本可控、资源能及时到岗且新增人员具备所需能力时,才可能缩短周期。若任务高度依赖单一专家、客户审批或连续的关键路径,更多人并不会自动让工作更快。
新增资源还需要考虑带教、环境权限、资料交接和质量复核的成本。对短周期任务,熟悉业务的内部人员可能比临时加入的新人更有效;对可并行的标准化任务,经过清晰交接的外部支持则可能更合适。
3. 质量底线不能被当作弹性缓冲
质量不是在资源不足时才考虑的附加项。数据核对、权限检查、回退方案、核心场景验证和安全要求应作为交付约束。压缩这些环节可能短期保住日期,却把成本推到上线故障、客户投诉和后续返工中。
如果确实需要接受某项风险,应明确风险内容、影响范围、补救方案和批准人。团队不应通过口头暗示来承担未经授权的质量风险,也不应把“测试时间不够”包装成“团队效率提升”。
4. 低利用率与高风险并不矛盾
某个能力池整体利用率偏低,仍可能存在一个关键人员过载,或者某周关键路径集中。反过来,平均利用率较高,也不意味着每个人都忙在正确的事情上。管理者需要同时观察负载分布、工作价值、风险集中度和可替代性。
资源计划可以保留一定冗余,尤其是涉及上线、外部依赖和关键客户节点时。但冗余应有目的:用于吸收波动、保障关键岗位替补或支持风险验证。长期闲置且没有恢复能力、学习或服务价值的容量,则需要进一步调整。
5. 外包、招聘、内部调配各有边界
| 选择 | 适合场景 | 主要代价 | 决策前要确认 |
|---|---|---|---|
| 内部调配 | 短期峰值、能力相近、交接简单 | 其他项目受到影响,熟悉成本不为零 | 被调出工作是否可以延后或替代 |
| 外部支持 | 边界清楚、工作可验收、短期能力缺口 | 沟通、权限、安全和知识转移成本 | 交付物、责任、数据权限和退出机制 |
| 招聘补充 | 需求长期稳定、能力持续稀缺 | 招聘周期、培养成本和固定人力成本 | 缺口是否结构性,未来需求是否可持续 |
| 调整项目组合 | 多个项目争抢同一关键能力 | 部分客户承诺或商业机会延后 | 排序依据、决策权限和沟通方案 |
九、指标与工具:让数据支持决策,而不是制造更多填报
1. 保留少量能触发行动的指标
产能看板不需要塞满图表。建议从有效容量、计划负载、关键能力池缺口、计划与实际偏差、准时交付率、阻塞时长和返工量开始。每个指标都要回答“超过什么范围时,谁需要采取什么动作”,否则它只是展示数字。
利用率应当作为诊断线索,而不是绩效排名。团队之间的工作类型、客户配合度、项目阶段和支援任务不同,简单横向比较利用率会惩罚承担复杂项目或公共服务工作的人员。更可靠的比较,是在相似任务、相似阶段和一致口径下观察趋势。
2. 计划准确度要按阶段和任务类型观察
把所有任务的估算偏差合并成一个平均值,容易掩盖高风险类别。可分别观察调研、配置、集成、迁移、测试、培训和上线支持的计划偏差,并按项目复杂度或客户输入条件分组。样本不足时,应把结论视为暂定,不要迅速固化成标准人天。
也要同时看偏差方向。如果团队持续低估,可能导致承诺过度;持续高估,则可能说明工作包过于粗糙、估算缺乏历史校准,或计划中包含未说明的风险缓冲。两种偏差都需要解释,不能只把“提前完成”当作计划成功。
3. 工具选型先验证协同链路
对于跨部门团队,工具应支持从项目组合到具体任务的不同观察层级,让资源冲突可以追溯到任务和依赖。评估时重点演练一条真实链路:项目需求变化后,任务如何更新;人员调整后,相关计划如何呈现;负责人如何看到冲突;管理者如何确认取舍;复盘数据如何回到后续估算。
还要评估权限、数据导出、历史记录、系统集成、移动端使用和维护成本。若工具要求大量重复录入,团队很快会维护两套真相。若权限设计不适合跨部门协作,资源信息可能不能被需要的人及时看到;若看板无法区分计划值与实际值,管理层容易误读负载状态。
4. 先建立数据习惯,再追求自动化
自动化能减少重复劳动,却不能替代工作定义和责任划分。先确保团队知道什么任务要记录、何时更新、实际工时如何填写、延期原因如何分类,再逐步建立提醒、汇总和异常识别。若输入数据长期滞后,自动化只会更快地产生过期的结论。
新流程上线时,应找一两个项目或能力池试运行,观察填报负担、数据完整度、决策速度和计划偏差。根据反馈精简字段和调整节奏,再扩大使用范围。工具落地成功的信号不是数据量激增,而是会议中重复核对状态的时间减少,资源冲突能更早被发现。

十、下一步怎么做:用四周建立可运行的资源负载机制
1. 第一周:统一口径和资源清单
先整理项目、工作包、负责人、能力类型、计划时间、已知休假和固定职责。不要一次纳入所有历史数据,优先覆盖未来一个月正在执行和即将启动的项目。统一“计划投入”“实际投入”“阻塞”和“完成”的定义,指定每项数据的更新责任人。
2. 第二周:识别能力池和关键依赖
为常见工作建立能力池和技能等级,标记只能由少数人员承担的任务。同步梳理客户输入、技术环境、审批和第三方协作等关键依赖。对每项关键依赖设置负责人、目标日期和升级路径,让资源会议能够讨论具体的交付约束。
3. 第三周:做一次滚动负载审查
把近期需求按周汇总,与各能力池的有效容量比较。识别超载、关键人员重复占用、任务高峰和长时间等待。对异常逐项决定是调整范围、改变顺序、错峰、补充能力还是接受风险,并记录决策人和复核日期。
4. 第四周:回看实际偏差并调整模型
比较计划与实际,先找偏差最大的任务类别和能力池,不急着给个人归因。检查估算假设是否成立,临时工作是否漏记,客户依赖是否延迟,返工是否重复发生。更新容量假设、任务拆分方式和风险清单,再进入下一轮滚动计划。
5. 持续运行:把例会从报进度改为做选择
资源会议不应变成逐人汇报忙碌程度。会前准备项目需求、能力池负载、依赖状态和待决策事项;会上只处理影响关键路径或跨项目优先级的冲突。会议结束时留下明确动作:谁负责、何时完成、需要调整什么承诺。
十一、结语:真正的产能来自可兑现的协同,而不是更满的计划
我对产能管理最重要的判断是:团队的有效产能,不是人数乘以工作时长,而是能力、专注时间、依赖条件和决策速度共同形成的交付能力。资源计划看起来精确,却没有说明假设、瓶颈和取舍,仍然无法帮助项目兑现。
下一步可以从一个正在执行的项目组合开始:核算有效容量,拆出关键能力池,按周检查需求峰值,记录计划与实际偏差,再用复盘结果修正下一轮估算。先让资源冲突更早被看见,再逐步完善工具和自动化。当管理者能清楚解释“为什么缺、缺在哪里、需要做什么取舍”,产能管理才真正从排人走向协同交付。
常见问题解答(FAQ)
1. 实施团队如何估算资源负载,避免项目计划看起来可行、执行时却不断延期?
我做实施计划时经常遇到一种情况:每个人看起来都有空档,项目一启动却发现关键顾问同时被多个客户占用。我想知道资源负载到底该按工时、人数还是项目阶段来估算,才能尽早发现风险?
先按角色和周估算,不要只看团队总人数。把需求调研、配置、数据迁移、培训、验收等阶段拆开,分别记录每个角色每周的可用工时与计划工时。例如,一名顾问每周名义工时为40小时,扣除例会、内部协作和突发支持后,可用于项目的工时可能只有28至32小时;
若同一周排入36小时实施任务,计划已经超载,即使团队总工时还有富余也无法补位。建议用“计划负载÷可用产能”计算负载率,并把连续两周超过85%设为预警线。这个阈值不是通用定律,关键是结合团队历史延期情况校准;若任务依赖某位稀缺专家,还应单独标记依赖和替补方案。
2. 资源负载表应该细到什么程度,才不会变成没人维护的排期表?
我试过把所有任务都拆到小时,刚开始觉得很精确,后来发现实际工作不断变化,表格很快就过期。可如果只按项目或月份汇总,又看不出哪一周会撞车,我该怎么选合适的颗粒度?
以“能触发决策”为准,而不是追求最细颗粒度。多数实施团队可以按周管理未来4至8周的角色负载,近两周细化到任务或半天,远期则保留阶段级估算;任务少于半天时,通常不必逐项排入资源表,除非它卡住关键交付或依赖稀缺角色。每周由项目负责人更新需求变化,由资源负责人核对人员可用时间,并记录变更原因。
可用一个简单判断检验颗粒度:如果表格显示超载后,团队仍不知道该调整哪项任务、找谁协调,说明信息不够;如果更新一行数据要花的时间超过它带来的决策价值,则拆得过细。
3. 多个项目争抢同一位实施专家时,团队应该按什么规则分配资源?
我所在的团队常出现数据库迁移或接口集成专家被几个项目同时预约的情况,最后只能靠谁催得急就先帮谁。这样虽然暂时解决了眼前问题,却让其他项目反复改期,我想知道有没有更公平、也更能保障交付的分配方法?
不要把“谁先提出”或“谁催得急”当作唯一规则。先确认专家的实际可用窗口,再按影响面排序:是否处于关键路径、延误会影响多少后续任务、是否有已对客户承诺的里程碑、是否存在可替代人员。可以给每个需求标注交付日期、延误代价、所需技能和可调整窗口,由项目负责人共同评审;
若两个项目优先级相近,优先安排短时、不可替代且能解除多人等待的工作,并为另一项目明确新的日期和影响。不要把专家排到100%满负荷,留出处理疑难问题的缓冲;否则一个低估的集成任务就可能连带拖动多条项目线。
4. 实施团队如何把资源负载管理贯穿从售前到验收的全流程?
我发现资源冲突往往不是项目启动后才出现:售前承诺了时间,合同签完才发现实施人员已经排满;项目中途需求增加,验收又被迫顺延。我想知道每个阶段分别要检查什么,才能不把风险留到最后处理?
把资源检查设为各阶段的准入动作。售前阶段先估算关键角色、预计投入窗口和不确定项,未确认稀缺资源前避免承诺过紧日期;签约前核对未来数周的人员容量,并把客户配合、数据准备等外部依赖写进计划;启动时由项目负责人和资源负责人共同确认角色、工时与替补人选;
执行中每周比较计划负载和实际投入,需求变更时同步评估对里程碑的影响;验收后复盘估算偏差。复盘不只看项目是否延期,还要区分偏差来自需求变更、任务低估、客户等待还是人员冲突。若连续多个项目都在数据迁移阶段超出估算,就应调整该类任务的基线,而不是简单要求团队加班。
核心关键词
文章包含AI辅助创作:产能管理指南:实施团队如何做好资源负载,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/555157
读者评论
我们团队以前按每人每周40小时排任务,结果会议和客户答疑都成了计划外工作。后来用过去几个月的实际工时估有效产能,排期确实没那么满,但延期原因更容易看出来。
技能池的思路有用,尤其是识别少数专家被多个项目共用。不过培养备份人员需要时间,短期内还是得明确哪些项目优先、哪些节点可以调整,光标出瓶颈解决不了冲突。
文中建议按工作包估算,我觉得还要结合客户响应速度。实施任务常卡在资料确认或环境权限上,这些等待时间不完全由团队控制,最好在计划里单独记录,否则复盘时容易把延期都算到执行效率上。
