研发团队做工作负载管理,最容易犯的错不是“没有排期”,而是把排期表当成现实:每个人被分配到 100% 甚至 120%,项目看起来满负荷运转,实际却被评审等待、线上故障、需求变更和跨团队依赖切成碎片。我的核心判断是,负载管理不是把每小时塞满,而是在交付承诺、突发工作与可持续节奏之间,明确团队能承受什么、何时该停止接单,以及如何在偏差出现时调整。
一、先讲核心结论:管负载,不是追求满载
1. 负载率是预警指标,不是绩效目标
如果把“忙碌”误当“产出”,团队就会自然倾向于把每个人排满。问题在于研发工作有不确定性:任务估算会偏差,需求会变化,故障会插队,代码也需要评审和验证。满负荷计划没有留下吸收变化的空间,任何一个环节延误,都可能把压力传给后续任务。
我建议将负载率定义为“已承诺工作量 ÷ 可用于计划工作的容量”,而不是“工时 ÷ 合同工时”。后者会把会议、休假、支持、评审等全部混在一起,产生一个看似精确、却无法指导决策的数字。前者至少能回答:当前承诺是否超出团队可计划容量。
一个可执行的起点是:以团队而不是个人为主要管理单位,先限制承诺,再观察流动。对稳定、成熟、线上突发较少的团队,可以从计划容量的 80%,85% 作为试行上限;对频繁响应故障、需求变化大的团队,应预留更多缓冲。这个区间是管理起点,不是行业标准,必须用本团队数据校准。
2. 先分清容量、负载与吞吐量
容量描述团队在一个时间窗口内可以投入多少有效工作;负载描述已经承诺或正在进行的工作量;吞吐量描述一个窗口内实际完成了多少工作项。三者不能互相替代。容量高不代表交付快,负载高不代表产出高,吞吐量增加也不一定代表价值增加。
例如,一个 8 人团队两周有 80 人日的名义工作时间。扣除休假、固定会议、值班和支持工作后,真正可用于计划任务的容量可能只有 58 人日。若计划工作需要 61 人日,表面只超出 5%,但团队几乎没有空间处理需求澄清和集成阻塞。负载管理需要看这个“真实可计划容量”,而不是按人数乘工作日估算。
| 概念 | 回答的问题 | 常见误用 | 建议观察方式 |
|---|---|---|---|
| 容量 | 在指定窗口内,团队有多少可用于计划工作的时间或点数? | 按所有人满勤计算,忽略会议、支持和休假 | 按历史实际可用时间核算,并注明统计窗口 |
| 负载 | 团队已经接下多少承诺工作? | 把所有任务都视为同等确定、同等重要 | 拆分计划工作、固定运维、突发事项和外部依赖 |
| 吞吐量 | 实际完成了多少工作项? | 用完成数量直接评价个人效率 | 结合工作项规模、返工率和交付质量解释 |
在中大型研发组织中,某项目管理平台可以帮助集中记录任务、依赖、迭代和风险,但工具本身不会自动判断哪些工作应该停止。以 PingCode 这类面向中大型企业及 100 人以上组织的研发管理平台为例,价值应落在统一团队口径、呈现跨项目承诺和暴露依赖上,而不是把每个人的日程填到没有空格。

3. 管理目标应是稳定交付,而非占满时间
我会把工作负载管理的目标拆成四个结果:承诺可靠性、交付流动性、质量稳定性和人员可持续性。只盯其中一个,很容易产生副作用。例如,为了提高计划完成率而拒绝所有突发需求,可能拖慢线上恢复;为了增加吞吐量而把任务拆得极碎,可能让协作成本上升;为了降低加班而不调整范围,则只是把压力隐藏到延期和返工里。
因此,团队要管理的是系统负载,而不是给个人贴“高效”或“低效”标签。一个人连续三周看起来低负载,可能是在等待外部接口,也可能在处理难以拆分的基础设施工作;一个人任务很多,也可能只是被多个项目经理重复分配。数字必须进入工作流和依赖关系中解释。
二、背景和真实场景:为什么排得越满,越容易延期
1. 研发工作不是一条可完全预测的流水线
制造业中某些工序可以通过稳定节拍和明确产能来排程,研发工作则常常包含探索、澄清、实现、验证和反馈。任务开始时,团队未必知道所有边界条件;代码完成也不等于功能可交付,仍要经过评审、集成、测试、发布和观察。用线性工时表描述这些环节,会遗漏等待和返工。
研发任务还存在明显的知识差异。一个熟悉模块的人可能一天完成的改动,新成员需要先理解架构和测试策略。若估算只按功能点大小、不考虑上下文切换和领域知识,团队会把“看起来相似”的工作误判为同一成本。
2. 同一个团队往往同时承担四种负载
计划内交付是迭代、版本或路线图上已经承诺的功能和技术工作;固定运营包括值班、例行维护、发布支持和合规检查;突发工作包括线上故障、紧急客户问题和安全修复;协作负载则包括评审、答疑、跨团队设计、指导新人和处理依赖。
实践中,最容易被低估的是协作负载。任务板上有明确负责人和截止时间的工作很容易统计,临时评审、方案讨论、帮助其他项目定位问题却常常没有记录。结果是团队以为容量被计划任务占满,实际成员每天都在切换上下文,计划工作不断顺延。
我会要求团队至少记录两到四周的非计划工作,先粗分为支持、故障、评审协助和依赖等待,不必一开始就追求分钟级工时。只要能看出主要消耗来自哪里,就足以改进容量估算和接单规则。
3. 过载通常先表现为队列变长,而不是加班

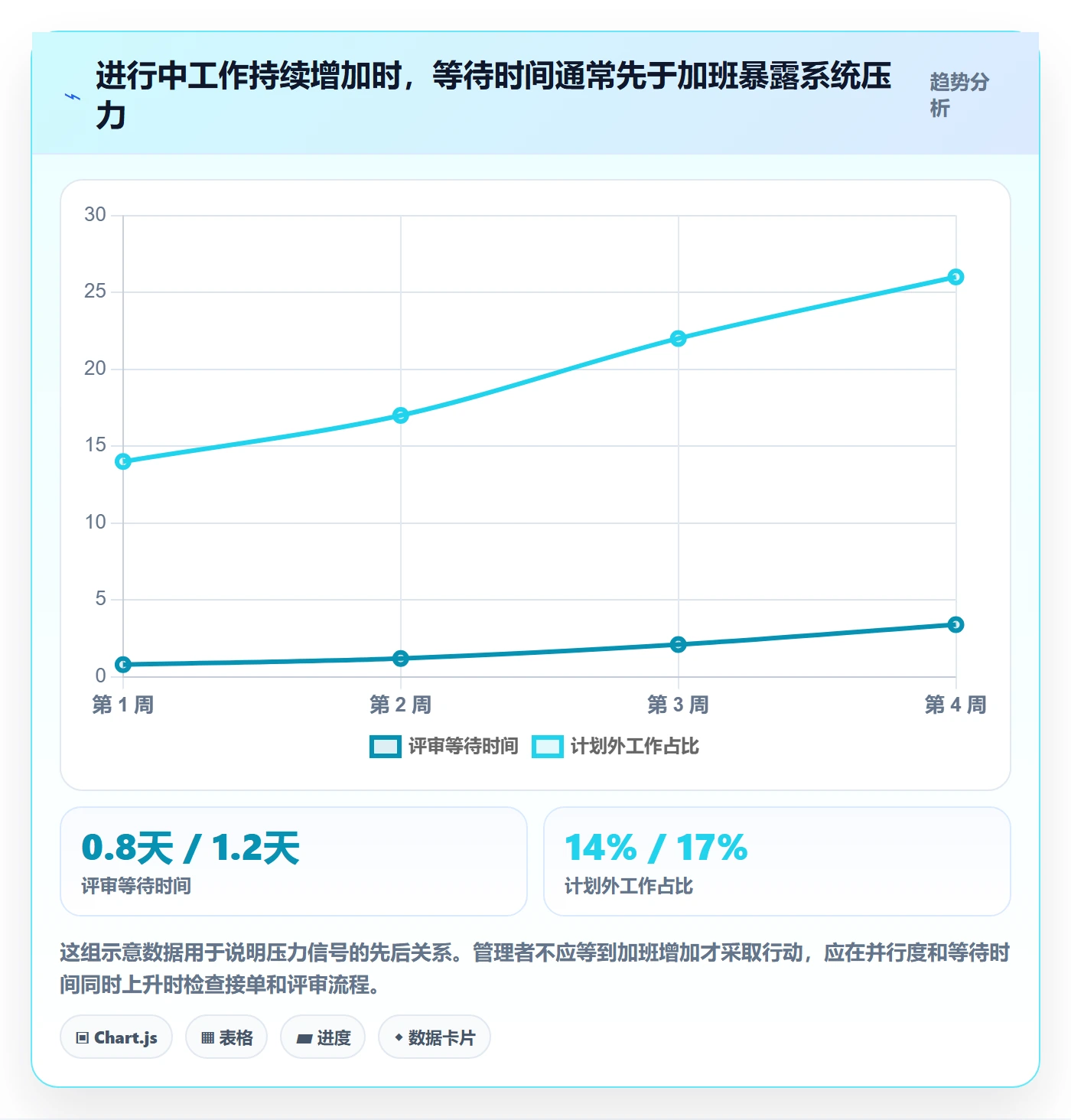

管理者经常在看到加班后才判断团队过载,但加班只是较晚出现的信号。更早的迹象包括:进行中任务持续增加、评审排队变长、任务开始后等待依赖、完成项增多但发布频率下降、计划外工作挤占计划任务,以及同一项工作反复在“待测”和“修复”之间移动。
一个关键判断是:如果开始工作的人越来越多,而完成工作的人没有增加,团队不是缺少忙碌,而是缺少流动。这种情况下再接新任务,往往只会增加并行度和等待,不会同比提高交付能力。

三、常见误区:看似精细的管理,为什么会制造更大偏差
1. 用 100% 利用率作为团队目标
利用率越高,并不意味着系统越有效。容量被完全占满时,一个小故障、一个关键评审延迟或一个需求澄清,都可能让任务排队。队列越长,切换成本和协调成本越高,交付时间可能反而变长。团队有一定缓冲,不等于浪费;缓冲是吸收波动的能力。
我不建议把单个负载率阈值直接用于奖金或个人排名。一旦数字与奖惩绑定,成员会倾向于把任务估大、把支持工作隐藏,或把工作拆成更多“已完成项”。指标从此不再描述现实,而是在描述大家如何适应考核。
2. 把估算精度误当管理精度
在不确定性高的工作上,给每项任务填入精确到小时的估算,可能只会制造虚假精度。问题往往不在于“估算差了几小时”,而在于范围还没澄清、依赖未确认、验证标准不明确。估算应服务于承诺和风险沟通,不应成为个人工作时长的承诺书。
对变化频繁的任务,我更愿意用区间和置信度表达。例如“约 3,5 人日,关键依赖是接口方案确认”,比“4.2 人日”更诚实,也更便于管理者判断是否可以在当前窗口承诺。
3. 只算功能开发,不算交付全链路
如果计划只包含编码时间,设计讨论、评审、测试、修复、发布和上线观察就会变成隐形负载。团队会出现“开发已完成,但版本迟迟不能发”的假象。管理者看到开发任务清空,可能继续塞入新需求,最终造成集成阶段拥堵。
建议在任务流中明确必要状态,例如待澄清、待开发、开发中、待评审、待验证、待发布和已完成。并非每个团队都需要完全相同的状态,但状态必须对应真实交接。若“完成”定义不包含验证和可发布条件,吞吐量数据就不能代表用户价值交付。
4. 通过增加并行任务来应对延期
一个任务卡住后,再开启三个新任务,会让团队看起来仍然忙碌,却不一定减少延期。并行工作增加时,成员需要在多个上下文之间切换,评审和测试资源也会被分散。除非新任务能绕开瓶颈并独立交付,否则增加并行度只是把未完成工作变成更长的队列。
处理延期时,优先问“什么阻止了完成”,而不是“还能不能再开一个任务”。如果阻塞来自外部依赖,应升级依赖;若瓶颈在评审,应改善评审容量和任务粒度;若工作范围不清,应暂停承诺并重新澄清。
5. 把团队平均值套到每个人身上
团队平均负载可能掩盖关键岗位过载。例如整体负载率只有 78%,但唯一掌握发布流程的人被多个项目同时占用,真正的交付风险仍然很高。反过来,个别成员短期负载偏低,也未必表示可以立即追加任务,因为他可能正处于任务交接、培训或等待关键环境的阶段。
管理者需要同时看团队层面的总量和关键技能的集中度。对于架构、测试环境、发布、数据治理等单点能力,应识别备份人选和知识转移计划。负载平衡不只是把工作平均分配,也包括降低“只有一个人能做”的系统性风险。
四、专业判断逻辑:建立一套能运行的负载管理模型
1. 先统一工作分类和“完成”定义
负载数据能否比较,取决于工作分类是否稳定。建议至少区分产品需求、技术改进、缺陷修复、运营支持、故障处理和跨团队协作。分类不宜过细;如果填报者每次都要猜某个任务属于十几个类别中的哪一个,数据质量很快会下降。
同时,要定义任务何时算完成。我的建议是以团队可验证的完成标准为准:代码合并、必要评审通过、测试符合约定、依赖交接完成,并达到团队定义的可发布或可交付条件。若不同任务的完成边界不同,应在看板规则中明确,而不是临时解释。
2. 用有效容量替代名义容量
容量核算不需要复杂模型,但必须诚实。每个计划窗口开始时,先从团队工作日中扣除休假、固定会议、轮值、培训和已知支持任务。对于经常性突发工作,可以使用历史中位数或滚动平均,作为容量预留参考。
我更倾向于用滚动 6,8 周的数据估算常规支持负载,而不是只看上一周。单周可能受发布、故障或节假日影响;长到半年又可能掩盖组织变化。窗口长度应根据工作波动调整,并记录口径变化,避免把不同定义的数据直接拼在一张趋势图上。
(1)有效容量的简化计算
团队有效容量可以用以下逻辑估算:团队可用工作时间,减去固定协作与已知支持,再减去需要预留的突发容量。若团队偏好故事点或相对规模,也可以用历史完成量作为基准,但不能把故事点直接换算为个人工时。
容量估算的用途是限制承诺和发现变化,不是证明团队每一分钟都被合理使用。如果估算误差较大,先改进分类、任务拆分和历史记录,不要急着增加更复杂的公式。
3. 采用“承诺上限 + 预留缓冲 + 触发规则”
一个可运行的机制通常包含三部分。第一,设定计划工作承诺上限;第二,为故障、支持和不确定性保留缓冲;第三,明确什么情况触发重新排序或暂停接单。仅有缓冲比例却没有触发规则,缓冲往往会被提前消耗;仅有上限却没有例外机制,紧急事件又会让制度失效。
例如,团队可以规定:当计划窗口内已承诺工作超过可计划容量的 85%,新增需求必须同步说明替换掉哪项既有工作;当计划外工作持续高于预留额度时,下一窗口需要减少承诺并复盘来源;当关键依赖超过约定时间未确认时,相关任务从确定承诺调整为风险项。
4. 通过流动指标识别瓶颈
仅看负载率无法判断工作堵在哪。建议同时观察在制品数量、周期时间、等待时间、计划完成率和返工情况。周期时间可定义为工作开始到完成所经过的日历时间;如果团队使用不同口径,必须先统一起止状态。
不要一口气引入几十个指标。对多数团队来说,先有四个就够:在制品数量、周期时间中位数、计划外工作占比、承诺完成率。若周期时间变长,继续拆分开发阶段、评审等待和验证等待,找到主要瓶颈后再做针对性调整。
5. 让计划成为滚动决策,而不是一次性承诺
工作负载会随需求和依赖变化,因此计划需要设定稳定节奏,也要允许重新排序。可以每周检查一次近期容量和风险,每个迭代或月度窗口正式重排优先级。紧急故障则走单独通道,明确谁有权插队、插队后哪些工作退出。
关键不是让每个人随时修改计划,而是把变更规则公开。优先级调整应由有决策权的人确认,并记录被替换的工作、原因和影响。这样团队就不会一边接受新需求,一边假装原有承诺仍然有效。

五、具体案例与数据观察:用一个迭代验证负载假设
1. 场景设定:一个 8 人研发团队连续延期
下面案例是用于说明方法的情景推演,数据并非某家企业的公开实测结果。团队有 8 名成员,负责一个持续迭代的业务系统,同时承担线上支持。过去三个两周窗口,计划完成率分别为 68%、61% 和 64%,团队并非没人工作,而是计划任务频繁被打断。
复盘后,团队发现三个问题:计划时按 80 人日满勤容量估算;每两周平均有约 12 人日用于支持、故障和协作;评审等待没有进入任务计划。结果是团队承诺的工作长期高于可计划容量,延期被误解为估算不准,随后又通过加任务来“补进度”。

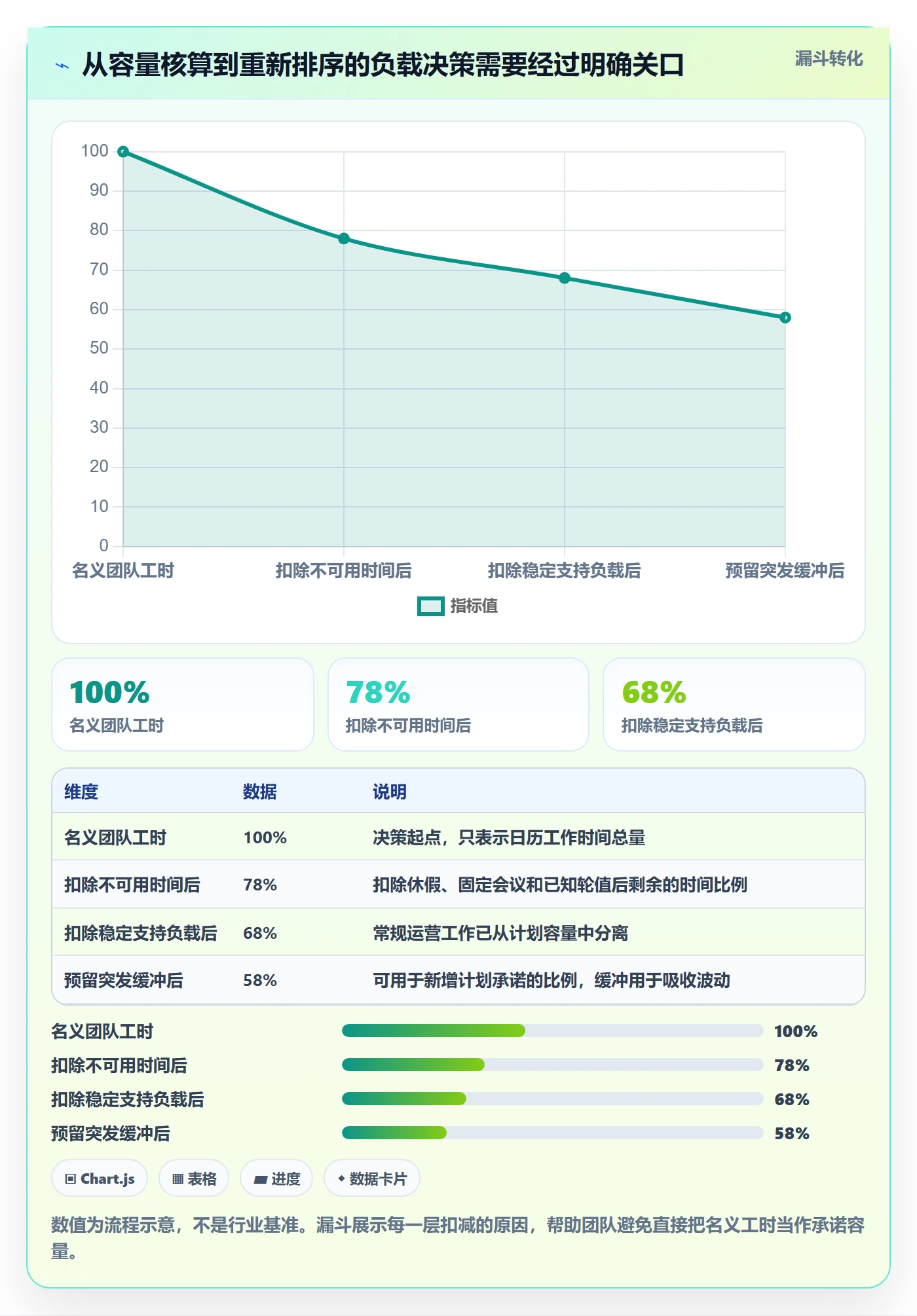

2. 第一步:重新核算两周容量
团队先根据日历核对名义时间,再根据近 8 周记录拆分固定会议、轮值、支持和休假。将不可用于计划任务的部分扣除后,可计划容量估算为 58 人日。由于线上突发波动较大,团队决定暂时预留 15%,20% 的缓冲,计划承诺控制在约 46,49 人日,而不是继续按 80 人日排满。
这里的缓冲不是“少干一点”,而是把不确定工作显性化。如果突发量低于预期,团队可以从准备好的候选任务中补充;如果突发量超出预期,则依照规则减少承诺,而不是靠加班把所有工作硬塞回原计划。
3. 第二步:限制在制品并调整任务粒度
团队检查发现,多个开发任务在等待评审时,成员已经开始新任务。为减少并行堆积,他们为关键流程设置在制品限制:每名开发者同时主导的主要开发任务原则上不超过两项;评审队列超过约定上限时,优先处理评审,而不是开启新的非紧急工作。
这个限制不是机械地禁止所有并行。线上故障、安全修复或必须与外部窗口同步的工作可以例外,但要明确例外负责人、恢复正常流动的条件,以及被挤出的计划任务。没有替换关系的“紧急插入”,会让团队承诺越来越不可信。
4. 第三步:用结果检验,而不是把指标当结论

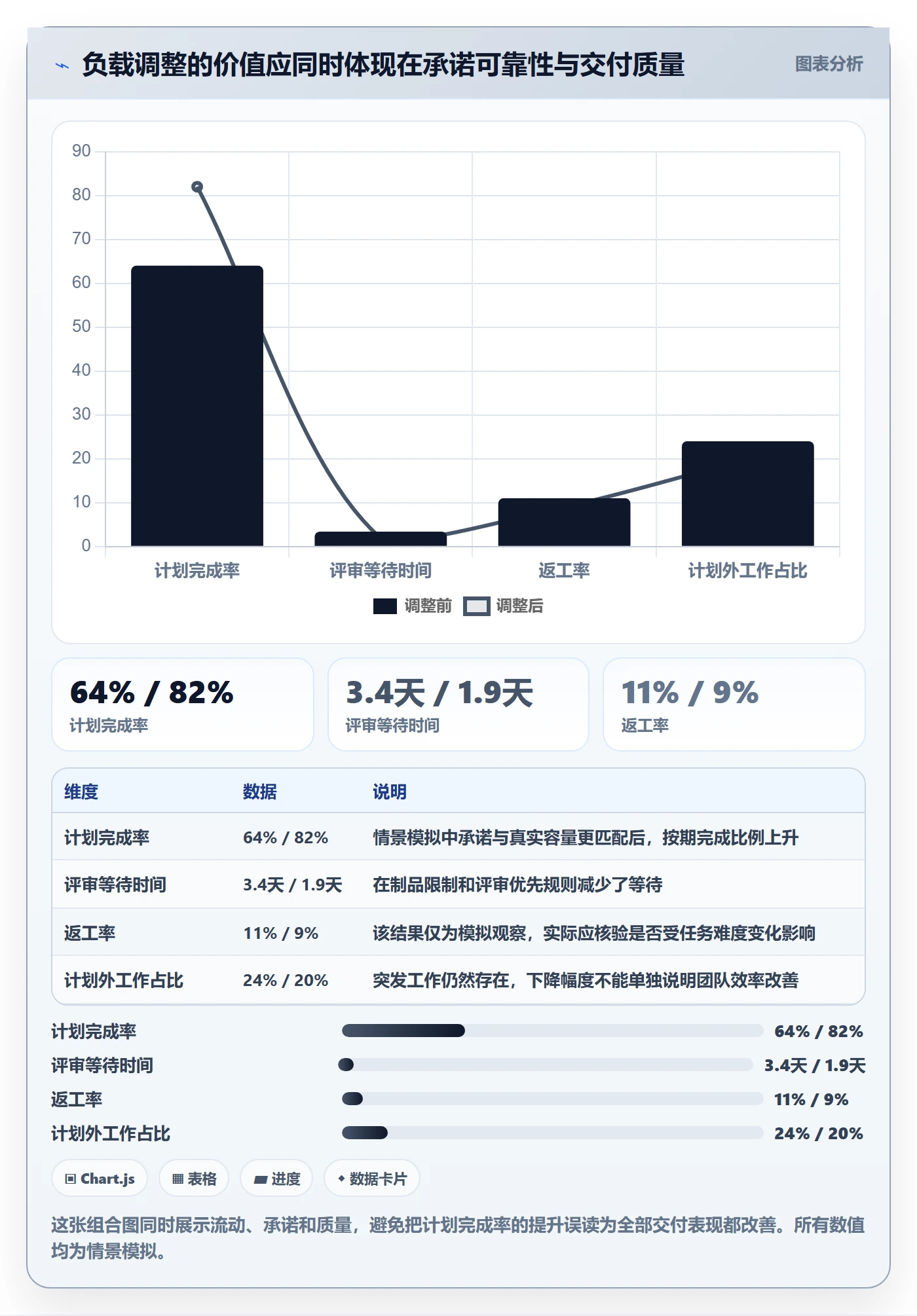

情景推演中,团队执行四个窗口后,计划完成率从约 64% 提升到约 82%,评审等待从 3.4 天降到 1.9 天,计划外工作占比仍在 18%,23% 之间波动。需要强调,这些数字是演示管理逻辑的模拟值,不代表普遍效果。真正有价值的不是“完成率提高了多少”,而是团队能否解释变化来自更合理的承诺、更快的评审,还是需求复杂度恰好下降。
如果完成率提高,但线上缺陷增加、返工变多或价值较低的任务占比上升,就不能简单判定管理成功。评估时应一起检查交付质量、重要目标达成情况和成员负担。任何单一指标都可能被局部优化。
| 观察维度 | 调整前情景值 | 调整后情景值 | 判断重点 |
|---|---|---|---|
| 计划完成率 | 约 64% | 约 82% | 查看承诺是否更贴近真实容量,而非单纯减少重要工作 |
| 评审等待时间 | 约 3.4 天 | 约 1.9 天 | 确认在制品限制是否改善了队列流动 |
| 计划外工作占比 | 约 24% | 约 20% | 观察突发工作是否被记录和分类,不能只看比例下降 |
| 返工率 | 约 11% | 约 9% | 检查完成速度提升是否以质量下降为代价 |

5. 案例的限制:改善不等于找到永久比例
团队不能把 15%,20% 缓冲直接复制到所有迭代。业务稳定时,缓冲可能显得偏多;故障密集、发布频繁或依赖复杂时,同样的预留又可能不足。应按滚动数据调整,并说明为什么比例变化。若突发负载长期占用大量容量,管理动作应转向减少故障来源、完善自助支持或调整服务边界,而不是无限扩大预留。
同样,完成率上升也不一定意味着团队变快。可能是团队减少了计划范围,或把大任务拆成更多小任务。需要结合交付周期、工作类型、质量和业务结果复核。指标的职责是提出问题,不是替管理者作出结论。
六、落地清单:把方法变成团队每周能执行的动作
1. 第 1 周:建立最小数据口径
先不要急着买工具或设计复杂仪表盘。团队需要先回答:一个计划窗口多长、哪些工作计入负载、任务何时算开始和完成、计划外工作怎样记录、谁能改变优先级。只有口径统一,后续数据才有比较价值。
- 列出产品交付、技术改进、缺陷、支持、故障和协作等工作类型。
- 统一任务流状态,并写清楚进入与退出条件。
- 确定团队容量按人日、相对规模还是历史完成量表达。
- 选定一个窗口长度,通常从迭代或两周周期开始更容易复盘。
- 保留数据口径变更记录,避免前后比较失真。
2. 第 2,3 周:记录非计划工作与等待
记录的重点不是追踪每个人每一分钟,而是弄清负载来自哪里。每个计划外事项至少记录类别、占用规模、是否打断计划任务、触发原因和处理结果。对于等待状态,记录等待对象和开始日期,便于判断阻塞来自内部审批、外部团队还是技术环境。
可以从轻量级记录开始:每周由团队负责人汇总计划外事项,团队成员在任务上补充简短标签。若记录成本明显超过决策价值,就减少字段。负载管理的目标是改善决策,不是制造填表工作。
3. 第 4 周:设定承诺上限和插队规则
基于前几周的实际可计划容量,制定临时承诺上限。上限应由团队、产品负责人和相关管理者共同确认,并明确例外情况。新增需求若要插队,必须说明业务紧急程度、风险和被替换的工作。没有替换项的新增承诺,应该被标记为未承诺候选项,而不是悄悄压进团队计划。
4. 第 5,6 周:每周看四个信号
- 在制品数量:是否持续上升,新增任务是否多于完成任务。
- 周期时间:从开始到完成的时间是否拉长,长尾任务是否集中在某个阶段。
- 计划外工作占比:是否超出预留范围,主要来源是否重复出现。
- 承诺完成率与质量:计划是否更可靠,缺陷和返工是否同步恶化。
每次复盘只选一个主要瓶颈改进,避免同时改工作流、估算、人员分工和优先级规则,最后无法判断究竟是哪项动作起作用。改进应有观察窗口,并在下一次复盘中决定保留、调整还是撤销。
5. 第 7,8 周:检查技能集中与跨团队依赖
团队负载不均可能不是人数不足,而是某类技能过度集中。可以列出关键工作类型及具备独立处理能力的人数,再标记单点岗位。对于单点能力,安排结对、轮值、文档和交接演练,并把学习所需时间纳入容量,而不是期待成员利用“空闲时间”完成。
跨团队依赖则应有明确责任人、所需输入、承诺时间和升级路径。若等待时间持续增加,即使本团队任务估算准确,整体交付仍然会变慢。跨团队协作不是外围问题,而是端到端负载的一部分。

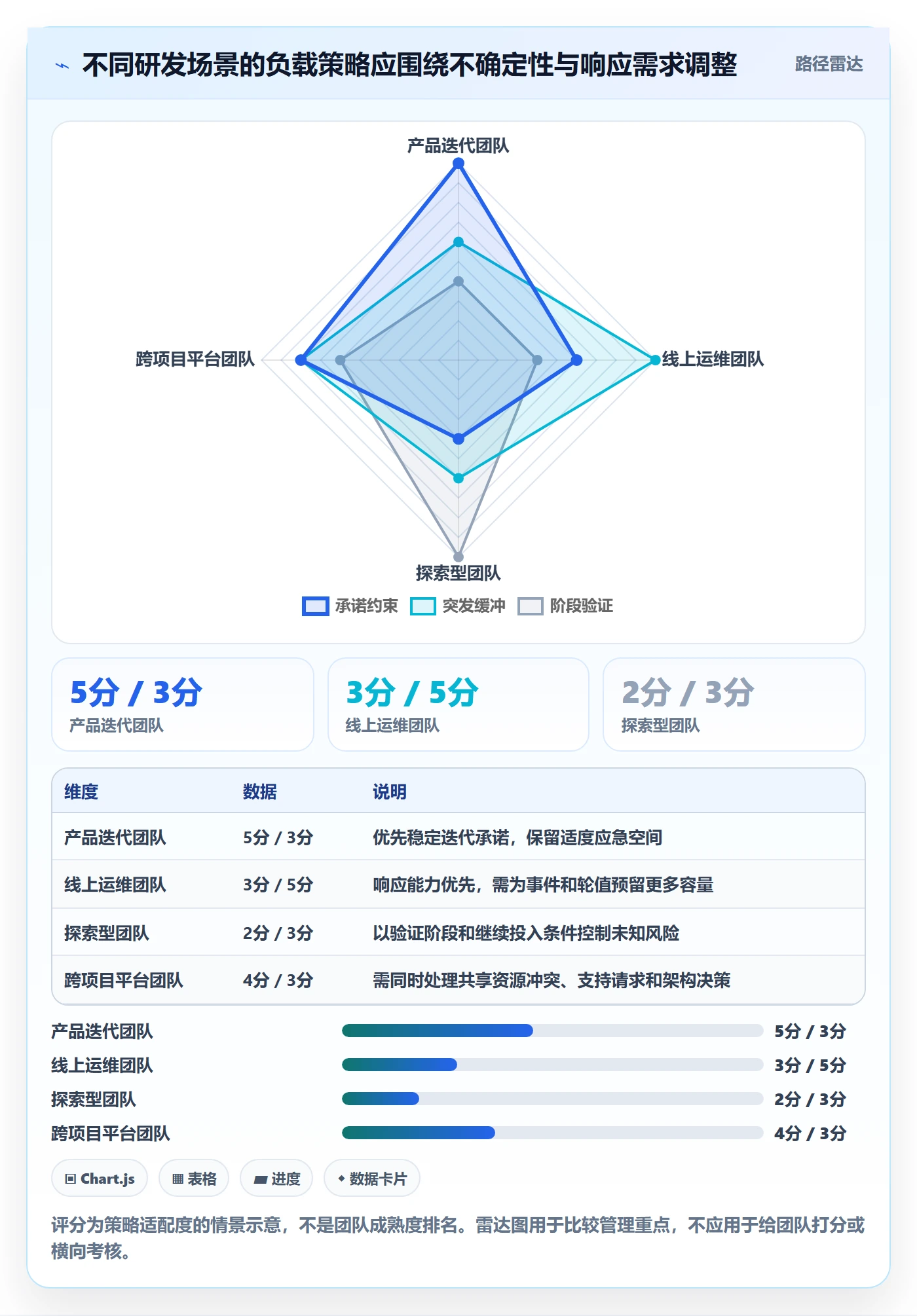

七、不同团队情况下的行动建议与取舍
1. 产品迭代型团队:优先守住承诺边界
需求相对连续、迭代节奏稳定的团队,适合使用固定计划窗口、候选任务池和明确的变更规则。计划会议重点不是把所有可做工作塞进来,而是确认窗口目标、关键依赖和容量上限。窗口中途出现新需求时,先判断是否真正紧急,再决定替换什么。
这种方式的优势是承诺更清楚,适合持续改进估算和复盘;代价是对临时插入的接受速度较低。若业务方无法接受固定窗口,应约定紧急通道和明确的替换成本,而不是取消所有计划规则。
2. 线上运维或高故障团队:优先保护响应能力
线上响应比例高的团队,不应把所有容量都当作产品开发容量。应分开观察值班、事件处理、例行维护和计划改进,并根据滚动数据设置预留。若突发工作占比长期偏高,重点应该转向减少重复故障、改善可观测性、自动化恢复和明确服务责任。
此类团队的取舍是:更高缓冲可以提高响应韧性,却会减少短期功能承诺。若管理层要求同时维持高响应和满额路线图,必须明确增加资源、降低服务范围或接受更长交付周期,不能期待排期技巧消除真实容量约束。
3. 探索型或技术不确定性高的团队:管理假设,不管理假精度
探索型工作适合先设置阶段性问题和验证期限,而不是直接承诺完整功能的精确工时。团队可以把工作拆成技术验证、用户验证、方案决策和实现交付,每个阶段结束后决定继续、调整或停止。这样管理的是不确定性逐步收敛,而不是把未知包装成看似准确的日期。
取舍在于,阶段性验证可能增加评审和决策次数,但能减少在错误方向上投入大量工程容量。对高风险项目,提前暴露未知往往比提前给出一个漂亮日期更有价值。
4. 新组建或人员变动频繁的团队:先观察基线
新团队的历史吞吐量通常不稳定,不能照搬其他团队的产能。前几个窗口的重点应是建立工作流、理解团队技能结构和识别依赖。对外承诺可以采用区间和阶段目标,避免用未经验证的历史数据作刚性预测。
人员变化、组织调整和技术迁移会改变容量基线。每次重大变化后,都应重新观察几周,而不是坚持旧的负载比例。团队能力不是固定常数,也不应该因为短期产出下滑就直接归因于个人效率。
5. 跨项目、多团队组织:优先管理共享资源和依赖
多个项目共用架构师、测试人员、数据工程师或发布负责人时,单个团队的排期可能都看起来合理,合并后却不可执行。组织层面应建立共享资源的需求视图,识别关键岗位冲突,并尽量减少同一专家同时承担过多高优先级项目。
这类场景适合使用统一的项目和依赖视图,某项目管理平台可以帮助呈现跨团队承诺、风险和变更历史。选型时应重点验证权限、数据结构、流程配置、报表口径、集成能力与推广成本,而不是只看看板是否美观。工具负责提高可见性,优先级冲突仍需由组织层面的决策者解决。

6. 不同成熟度下,工具与流程的取舍
团队规模较小、依赖简单时,共享看板和轻量规则通常足够。中大型组织则更容易遇到口径不一致、跨项目资源冲突、权限隔离和审计追溯问题,统一平台的收益会更明显,但实施成本也更高。工具引入前,应先确定使用者、关键流程、数据责任人和成功指标。
不要因为工具能自动生成仪表盘,就认为数据天然可信。字段填写不一致、状态滞后、任务粒度混乱时,仪表盘只会更快地放大错误。先稳定流程,再做自动汇总;先解决决策者看不见的依赖,再考虑更复杂的预测模型。
八、数据与管理边界:如何避免把负载管理变成监控
1. 观察系统,不追踪每个人的每一分钟
工作负载数据涉及成员的工作安排和组织决策,应遵守最小必要原则。用于容量规划的团队级数据,不一定需要细化到个人全天活动。若确实要查看个人任务分布,应明确用途、访问范围、保存周期和解释规则,避免成员不知道数据会如何被使用。
精细追踪通常会增加填报成本,也可能诱发防御性行为。团队成员一旦认为数据用于证明谁“够忙”,就会减少暴露阻塞和寻求帮助。对工作流改善而言,可信的团队级趋势往往比虚假的个人精度更有用。
2. 不把工作量直接等同于价值
一项高工作量任务可能只是复杂,不代表业务价值高;一项小改动也可能显著降低关键风险。优先级应结合用户影响、战略目标、成本、风险和时机判断,而不是按谁的任务最多来排序。工作负载管理负责判断能否承接,价值管理负责判断是否值得做,两者需要协同但不能混为一谈。
3. 让异常规则透明,避免隐性加码
当管理者要求新增工作时,团队应能看到新承诺对应的容量来源:替换旧工作、减少范围、调整日期、增派资源,或使用预留缓冲。若这些都没有发生,新增工作就是隐性加码。隐性加码短期可能不易被发现,长期会以加班、质量下降、延期和人员流失的形式出现。
团队负载真正失控的标志,不是每个人都很忙,而是组织持续增加承诺,却拒绝讨论优先级、容量和取舍。管理者需要为这些取舍提供明确决策,而不是把冲突留给一线成员在任务之间自行消化。
九、结尾:先管理承诺,再谈效率
1. 独特观点:缓冲不是浪费,而是交付系统的弹性
工作负载管理最容易被误解成“让每个人少接一点工作”。我更愿意把它理解为一套承诺治理机制:团队用真实容量承诺工作,用缓冲吸收波动,用流动指标识别瓶颈,用明确规则处理插队,再用质量和业务结果验证调整是否有效。
满负荷不等于高效率,低负荷也不自动等于浪费。判断团队是否健康,应看承诺是否可信、工作是否持续完成、等待是否缩短、质量是否稳定,以及成员是否能在合理节奏下持续交付。只有把这些结果放在一起,负载率才有解释价值。
2. 下一步:用一个窗口做小规模验证
如果团队现在只有时间做一件事,我建议下一个计划窗口先记录真实可计划容量、计划外工作和主要等待点,不急于追求精确估算。窗口结束后,再决定承诺上限、缓冲大小和一个最值得优先解决的瓶颈。
开始前可以逐项确认:
- 团队是否统一了容量、负载、吞吐量和完成的定义?
- 是否把支持、故障、评审和跨团队协作纳入观察?
- 新增工作是否有明确替换项或例外规则?
- 是否同时查看交付流动、质量和业务价值?
- 数据是否用于改进系统,而不是给个人贴效率标签?
先让一个团队在一个窗口内把承诺和实际工作对上,再把验证过的规则扩展到其他团队。真正成熟的负载管理,不是把计划做得越来越满,而是让组织越来越少地承诺不可能完成的工作。
常见问题解答(FAQ)
1. 研发团队如何准确判断资源负载,而不是只看任务数量?
我以前用“每个人手上有几个任务”判断团队是否超载,结果任务数不多,迭代还是频繁延期。后来我把可用工时、任务复杂度、会议损耗和返工时间一起纳入计算,才发现真正的问题不是任务多,而是有效产能被高估了。想请教一下,研发团队应该怎样建立一套可执行的负载测算方法?
先算有效产能,再谈负载率。我的做法是把个人月度可用工时按“工作日工时-固定会议-值班支持-请假培训-历史返工”逐项扣除。例如一名工程师每月理论工时为160小时,固定会议和沟通占22小时,线上支持占12小时,预留紧急问题处理占16小时,实际可用于计划任务的工时只有110小时左右。
如果此时排入了100小时任务,看起来负载率是62.5%,但以有效产能计算已经达到91%。建议使用负载率=已承诺任务工时÷有效可用工时。实践中我会把80%设为常态上限,80%至90%作为黄色区间,超过90%就要求重新排序,超过100%则必须减少范围、增加资源或延后日期。
不要把负载率长期排到100%,因为研发工作一定会产生评审、联调、缺陷修复和临时需求。测算任务工时时,不要直接采用最初估算值。我通常会同时记录“初始估算、实际耗时、返工耗时”三列,连续收集三到四个迭代后计算个人或小组的估算偏差。
例如某小组过去四个迭代的实际耗时平均是初始估算的1.28倍,那么后续计划就不能继续按原估算排满。这个方法比单纯统计任务数量可靠,因为一个两小时配置任务和一个需要三天联调的任务,数量相同但资源占用完全不同。最终应输出三张表:人员可用产能表、任务工时表、按周分布的资源负载表。
负载表最好按周而不是只看整个迭代,因为总量没有超标,并不代表某一周没有峰值。我的判断原则是:总负载看是否能完成,周负载看是否会堵塞,关键角色负载看是否存在单点风险。
2. 研发团队如何通过限制在制品数量,减少多任务并行造成的延期?
我测试过让开发人员同时推进多个需求,原本以为这样可以提高利用率,实际却出现了任务反复切换、测试排队和月底集中交付。后来我开始按角色限制在制品数量,但不确定不同团队应该设置多少才合理。请问在实际项目中,怎样确定研发、测试和产品的在制品上限?
在制品限制不是简单规定“每个人只能做一个任务”,而是控制任务进入系统的速度,使研发、测试和发布环节的处理能力保持接近。我的经验是先看过去三个迭代的流转数据:统计每个环节同时进行的任务数、平均等待时间和完成数量,再从瓶颈环节倒推上限。
例如一个团队每周平均完成10个需求,但测试环节每周只能稳定验证7个,如果研发同时推进15个需求,表面上研发很忙,实际上会形成测试堆积。此时我会把开发中的任务上限设为6至8个,把测试中的任务上限设为3至4个,并要求研发优先帮助清理测试队列,而不是继续领取新需求。
两周后如果测试等待时间从平均2.6天降到1.1天,再决定是否逐步放宽上限。设置上限时,可以参考“团队人数加一”作为初始值,但这只是起点,不是规则。对于高度依赖评审和联调的后端团队,我更倾向于每名开发同时处理1个主任务和最多1个小型支持事项;
对于需求变化频繁、任务较短的运营开发团队,可以允许更高上限,但必须配合严格的任务粒度控制。任务如果超过三天仍未完成,通常应该拆分,而不是通过增加并行任务掩盖不确定性。我还会专门记录切换成本。一次需求从开发切换到线上问题,再切回原任务,通常会损失20至40分钟重新建立上下文;
如果一天切换三次,损失的不是几个零散分钟,而是一个小时以上的深度工作时间。对比来看,将同时进行的任务从每人3个降到2个后,某小组的平均交付周期从8.4天降到6.7天,虽然单日“开始任务数”下降了,但按时完成率提升了约18个百分点。
判断在制品上限是否有效,不要看看板上任务是否排得满,而要看四个指标:平均交付周期、等待时间、返工率和按期完成率。只要任务等待时间下降、返工率没有上升、交付周期缩短,就说明限制并行是有效的;如果所有任务都卡在同一个审批节点,就应该先修流程,而不是继续调整数量。
3. 多个项目共用同一批研发人员时,怎样做资源冲突和优先级管理?
我遇到过同一名架构师同时被三个项目标记为“必须参与”,每个项目负责人都认为自己的需求最紧急,最后所有项目都延迟。以前我们靠负责人临时协调,往往要到截止日期前才发现冲突。有没有一种更客观的资源分配方法,可以提前识别冲突并做出取舍?
共享资源管理的核心不是把一个人平均切成几份,而是明确哪些工作必须由这个人完成,哪些工作只是项目团队习惯性地找他。我的做法是先建立技能和角色矩阵,把任务分成“唯一依赖、可替代、可培训接替”三类。架构决策、核心数据库迁移等可能属于唯一依赖;普通接口开发、回归测试支持则通常可以通过培养备份人员降低依赖。
排优先级时,我会给每项工作记录四个字段:业务影响、截止日期刚性、延迟成本和资源不可替代性。可以采用1至5分评分,但不要只把分数相加。例如一项业务影响为5、截止日期为5、延迟成本为5且只有一人能完成的任务,应优先于一项业务影响为4、截止日期为3、延迟成本为2的任务。
若两个项目得分接近,就比较延期后果,而不是让多个负责人继续争抢同一资源。资源分配最好按周锁定,而不是按整个季度一次性承诺。我通常采用“70%固定、20%可调、10%应急”的分配方式。
比如某架构师每周有效产能为30小时,可提前锁定21小时给核心项目,预留6小时处理跨项目评审和技术支持,留下3小时应对线上故障或临时决策。这样既能保证项目有确定投入,也不会因为一次突发问题打乱全部计划。有一次我们把共享测试负责人从四个项目全部排满,改成按周分配并设定单周最大投入比例。
调整后,项目A获得12小时、项目B获得10小时、项目C获得6小时,剩余2小时作为缺陷缓冲。虽然项目C的启动时间被推迟了一周,但三个项目的整体按期率从58%提升到83%,原因是团队不再频繁切换,也没有把所有项目都拖入延期。需要特别警惕“关键人物被多个项目同时占用”的假满载。
系统中可能显示每个项目只占用20%的资源,但加总后已经超过100%,而且没有考虑切换损耗。建议每周召开一次30分钟的资源冲突会议,只处理红色冲突:同一角色在同一时间段被两个项目占用、关键路径任务缺少备份、或某项目负载超过有效产能90%。其他普通协调尽量在日常计划中解决,避免资源会议本身成为新的浪费。
4. 工作负载管理落地时,应该选择什么工具和预警指标?
我试过用电子表格管理研发负载,前两周还能维护,后来因为任务状态、请假信息和实际工时没有同步,表里的负载率逐渐失真。后来我考虑使用某项目管理平台,但担心工具上线后只是增加填表工作。请问一套真正能落地的工作负载管理机制,最低需要哪些字段、视图和预警规则?
工具选择应服从管理动作,而不是先追求功能数量。最低配置至少要有任务负责人、预计工时、实际工时、开始日期、截止日期、任务状态、优先级、所属项目和依赖关系这九个字段;如果缺少预计工时和日期,只能看到任务数量,无法计算负载;如果缺少依赖关系,就无法判断某个人被卡住是能力问题还是上游未完成。
我建议至少建立四个视图。第一个是人员周负载视图,显示每人每周计划工时、有效可用工时和负载率;第二个是项目资源视图,显示不同项目对同一角色的占用;第三个是瓶颈队列视图,专门查看测试、评审、发布等等待环节;第四个是偏差视图,对比估算工时与实际工时。
不要让所有人每天填写复杂工时,通常按半天或小时级别更新关键任务就够了,否则数据维护成本会超过管理价值。预警规则要少而明确。我通常设置四类:个人周负载超过90%预警,超过100%阻止继续分配;单项任务连续两天没有进展预警;任务实际耗时超过估算的120%预警;同一角色在同一时间段被两个项目占用预警。
对于研发团队,还可以增加“任务进入测试后等待超过1天”和“缺陷返工占比超过20%”两条规则,因为这两个指标常常比总任务量更早暴露流程问题。工具上线初期不要要求全员一次性录入历史数据。
我更推荐选一个两周迭代作为试点,只接入一个项目和一个团队,先验证三件事:任务工时是否能被稳定更新,负责人是否能看懂自己的周负载,管理者是否能根据预警做出实际取舍。如果两周内没有任何任务因为数据被调整、延期或重新分配,说明系统只是记录工具,还没有形成管理闭环。
我会用“发现、决策、复盘”检查是否真正落地:预警出现后,是否有人在24小时内确认;确认后,是否采取减少范围、调整顺序、替换资源或延后日期中的一种动作;迭代结束后,是否回看估算偏差和负载峰值。工具价值不在于生成漂亮的资源图,而在于让团队更早承认容量不足,并留下可追溯的取舍依据。
核心关键词
文章包含AI辅助创作:工作负载管理方法大全:研发团队资源负载最佳实践落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/554790
读者评论
我们团队之前按人数乘工作日排期,值班和评审经常被漏掉,最后只能靠延期消化。先连续记录几周支持工作再调整容量,确实比一上来定固定比例靠谱。
比较认同把进行中任务和等待时间一起看。我们有段时间任务板上开了很多卡,大家都很忙,但评审队列越来越长。想问下团队规模较小时,怎么避免过多分类和记录反而增加负担?
容量上限能帮助挡住临时加需求,不过紧急事项的判断标准也很关键。若每个需求都被说成紧急,缓冲很快就没了;最好明确谁来决定,以及新增工作要替换掉什么。
