研发团队看起来有 20 个人,不代表一个季度能拿出 60 人月的有效产能。有人要值班,有人被生产故障打断,有人同时接了四个项目,还有人具备关键模块的唯一知识。把所有人的工时相加,再按计划塞满,通常会得到一张“满负载”的表,而不是一份可信的交付计划。Capacity 管理要解决的,正是名义人数、可用时间、技能结构与需求节奏之间的落差。
一、先讲核心结论:Capacity 管理不是把人排满
1. 先算可用产能,再谈项目承诺
我判断一份研发计划是否可信,通常先看三个数字:团队在计划周期内真正可投入的工时或人天、已经被承诺的工作量,以及为不确定性预留的缓冲。只看项目需求,不看团队容量,计划就只是愿望;只看团队容量,不看技能与依赖,计划也只是总量游戏。
Capacity 可以理解为团队在一个明确时间窗口内,能够用于目标工作的有效供给。它不是合同工时,也不是所有成员可工作时间的简单相加。休假、节假日、会议、值班、故障处理、跨团队协作和不可替代技能,都会改变实际可用产能。
我的核心判断是:Capacity 管理首先是一套承诺校准机制,其次才是资源排期工具。它帮助团队回答“在当前条件下,什么工作能按什么置信度完成”,而不是回答“每个人还能不能再塞一项任务”。
2. 管理对象是供需匹配,不是个人利用率
个人利用率高,不等于团队交付效率高。一个关键工程师如果同时处理开发、评审、线上支持和方案咨询,表面上可能非常忙,实际上却会让多个工作流都处于等待状态。反过来,团队给关键角色留出适量空间,可能减少排队和返工,最终更快完成交付。
因此,Capacity 管理要同时看需求量、可用工时、角色技能、工作优先级、依赖关系和切换成本。管理者若只用一个“忙闲百分比”评价团队,很容易把局部的高负载误判为整体的高效率。
3. 用区间和置信度表达承诺
研发任务的估算天然存在不确定性。需求澄清不充分、外部接口未确认、历史数据不足,都会让“需要 12 人天”变成一个假精确数字。与其承诺一个看似准确的点,不如给出范围、前提和置信度,例如:基于当前范围,预计 18 至 24 人天;接口按期提供且不新增需求时,按期完成把握较高。
这种表达不是降低责任,而是把风险显式化。它让业务负责人知道,改变范围、期限或人员配置时,必须同步改变另外的约束,而不能默认研发团队可以吸收全部变化。
| 管理对象 | 常见错误做法 | 更可靠的做法 |
|---|---|---|
| 团队时间 | 按工作日乘以人数估满 | 扣除假期、会议、值班和固定支持后估算 |
| 工作量 | 把故事点直接换算成人天 | 用历史周期数据校准工作量区间 |
| 人员安排 | 按人数平均分配任务 | 结合技能、依赖和关键角色瓶颈安排 |
| 利用率 | 追求每个人都接近满负荷 | 关注流动效率、交付风险与可恢复空间 |

二、为什么资源负载总在计划中失真
1. 计划表里的时间并不等于连续工作时间
研发工作不是把日历空格填满就能顺利推进。一次代码评审可能等待半天,测试环境不稳定可能打断一整段工作,需求负责人缺席会让任务停在待澄清状态。时间被切成许多短片段后,虽然日历上看不出空闲,真正能完成复杂工作的连续时间却很少。
这也是为什么“一个人本周还剩 20% 空闲”不必然意味着可以接一个新需求。如果这 20% 分散在每天会议前后的零碎时段,可能只适合处理小型、低切换成本的事项,不适合承担需要连续专注的设计或开发任务。
2. 需求不断进入,团队却没有明确的容量入口
很多团队并非没有排期,而是有多个入口:业务负责人直接找工程师,产品团队在群里追加事项,运维问题通过告警进入,管理者又临时安排专项任务。每一项单独看来都合理,但没人负责判断它们叠加后是否超出团队容量。
如果需求进入不经过同一个优先级和容量校验过程,正式计划就会变成“旧承诺加新承诺”。团队只能通过加班、推迟质量工作或不断切换上下文来消化差额,直到延期或线上问题暴露出来。
3. 人数相同不代表能力结构相同
一个由 8 名工程师组成的团队,不能简单视为 8 个可互换的容量单位。某个系统可能只有一位成员熟悉,某项合规审查必须由特定角色完成,某类测试又依赖专用设备。团队总容量看似充足,关键技能上的局部容量却可能已经超载。
我会把这种情况称为“能力容量瓶颈”:不是团队没有人,而是能够完成特定工作的人太少,或他们的时间被多个项目重复占用。它往往比总工时短缺更难被平均负载表发现。
4. 突发工作被当作例外,最后变成常态
故障、客户升级、紧急合规要求都可能是合理的突发事项,但如果团队每个迭代都出现类似工作,就不能继续把它们排除在容量模型之外。常见的失真方式是:计划时假设没有打断,复盘时把所有偏差都归为“特殊情况”。
更稳妥的做法是按类别记录计划外工作,持续观察它占团队容量的比例。如果这类工作长期稳定存在,就应当纳入常规容量预算;如果突然上升,则应当触发资源或范围调整,而不是只要求团队“想办法追回来”。

三、Capacity 管理中最常见的六个误区
1. 把满负荷当成高绩效
将每个人排到 100% 看似能最大化资源使用,实际却会减少应对变化的余地。只要一次生产故障、需求澄清或依赖延期发生,原计划就没有吸收冲击的空间。团队随后往往通过并行更多任务来补救,结果是完成时间更难预测。
管理者应关注任务从开始到完成的时间、在制工作数量、阻塞时长和返工情况,而不是单独追求个人日历的填满程度。对于探索性工作、复杂集成或依赖较多的项目,保留缓冲尤其重要。
2. 把加班等同于新增容量
短期加班可能帮助团队处理一次有明确边界的紧急事件,但不能被当作稳定容量来源。疲劳会增加沟通失误和缺陷风险,也会压缩复盘、自动化和技术债处理的时间。若每个计划周期都依赖加班才能完成,问题通常在需求、人员配置或工作方式,而非员工投入不足。
我建议把加班单独记录,不能悄悄折算进基础产能。只有明确起止时间、风险控制和恢复安排的临时投入,才适合用于例外场景;长期计划应按可持续的工作节奏制定。
3. 把故事点直接换成人天
故事点是团队内部表达相对复杂度的一种方式,不是跨团队通用的时间单位。不同团队的估算基线、拆分习惯和技术环境不一样,同样的故事点数不能直接比较,更不能机械换算成人天。
如果团队确实需要用历史数据支持容量规划,应当记录每个迭代实际完成的工作量和周期,并明确口径。可以使用团队自身的完成速率推算下一周期的工作范围,但需要以多期观察和区间估计为基础,不能把单个迭代的波动当成固定能力。
4. 把不同角色折算成同一种资源
前端、后端、测试、设计、数据和安全工作之间存在依赖关系。把成员都换算成“人日”后相加,可能得到 30 人日的总容量,却忽略其中只有 3 人日的测试能力,或者关键架构评审仅由一人承担。
可以先用总量判断项目规模,再按关键能力维度进行二次校验。只要某个必要角色的容量不足,项目就不能因为总人数充足而被判定可行。
5. 把估算当成承诺,忽略假设条件
估算必须有边界。范围是否冻结、外部接口何时提供、验收人是否可用、旧系统数据是否完整,都会影响交付日期。没有这些条件的“预计完成日期”,往往在需求变化后被视为团队违约,而不是计划输入发生变化。
每次做容量承诺时,应把最重要的假设写出来,并说明假设不成立时会怎样处理。这样做能让变更讨论围绕范围、期限和容量展开,而不是陷入事后责任争论。
6. 只在季度开始时做一次规划
季度计划适合确定方向和大致投入,不适合替代滚动调整。优先级、人员状态、依赖交付和线上负担都会变化。若一份计划三个月不更新,表格再精确也只是过期快照。
较实用的节奏是:中长期看趋势,月度校准项目组合,迭代级确认工作范围,周度处理阻塞与突发变化。不同层级使用不同精度,避免在信息不足时过度精确。
| 误区 | 被忽略的信号 | 修正方向 |
|---|---|---|
| 追求满负荷 | 等待、切换和延期同时增加 | 限制在制工作,保留缓冲 |
| 把加班当容量 | 计划完成依赖持续延长工时 | 复核范围、人员结构和流程损耗 |
| 点数换工时 | 跨团队估算差异很大 | 使用本团队历史周期数据 |
| 只看总人数 | 特定角色排队或成为单点 | 按技能和依赖校验容量 |
四、专业判断逻辑:从可用时间到可承诺工作

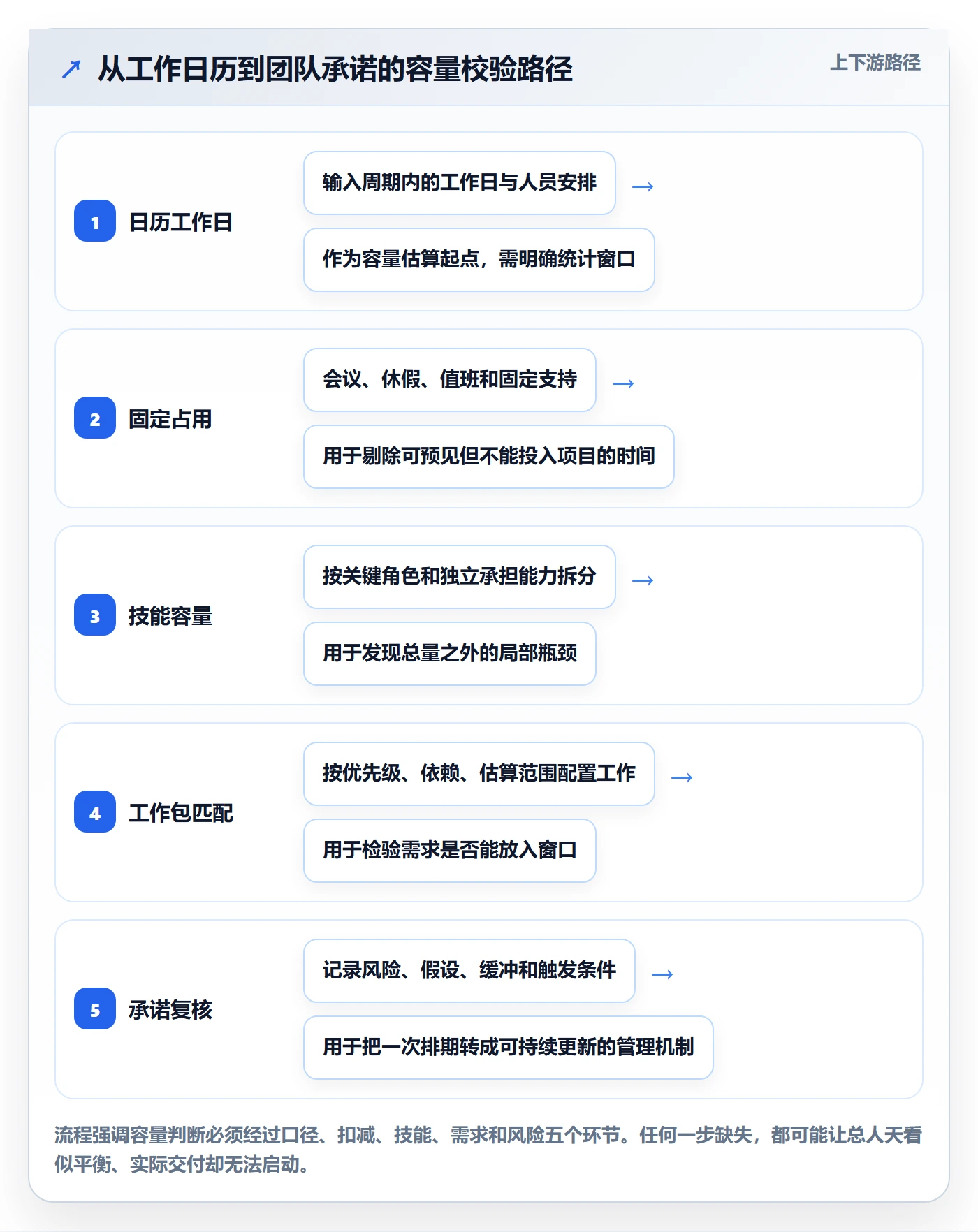

1. 先定义计划窗口和容量口径
Capacity 计算之前,团队必须先说清楚“算什么”和“算多久”。按周、迭代、月还是季度计算,会影响请假、支持工作和工作量分布的处理方式。不同口径可以并存,但不能把周度数据、季度目标和个人工时表混在一起直接比较。
我建议将容量单位控制在团队可以稳定理解的范围内,例如工程人天或角色人天。若组织同时使用小时、故事点和人日,需要明确它们分别用于什么决策,不能因为报表需要而强行互相换算。
2. 从日历容量中扣除固定占用
基础容量可以从计划工作日开始,再扣除已知休假、公共假日、固定会议、值班和其他确定占用。这个步骤的目标不是把每一分钟都算精确,而是找出被重复忽略的主要时间来源。
不同团队不必使用同一个扣减比例。产品研发团队的会议结构、支持压力和研发流程可能差异很大。建议先用自身数据建立粗略基线,再随着记录质量提高逐步细化,而不是一开始就把模型做得复杂到没人维护。
3. 再按角色和技能检查局部瓶颈
扣除固定占用后,按需要的能力拆分容量,例如客户端、服务端、测试、数据、架构评审或安全验证。一个项目如果需要服务端 15 人天、测试 8 人天,但团队只有 5 人天测试容量,那么总容量充足也不能按原日期承诺。
技能矩阵不需要做成复杂的人才评级。可以只记录团队当前能够独立承担、需要协作支持、以及暂时没有替代者的关键工作。重点是揭示依赖和风险,而不是给成员贴能力标签。
4. 将需求拆成可比较的工作包
Capacity 规划不适合直接比较“做一个新平台”和“修复 20 个问题”这类模糊需求。应先把需求拆成能够识别负责人、关键依赖、验收条件和估算范围的工作包。工作包不必细到每个开发任务,但必须足以判断需要什么能力、何时能开始、完成意味着什么。
对于需求还不清楚的事项,不要用一个精确估值伪装确定性。可以把前置调研单独排入容量计划,先投入有限时间验证方案,再决定是否进入正式交付。
5. 为变动、风险和突发工作留出空间
缓冲不是浪费,也不是没有管理的闲置。它用于吸收已知的波动,例如生产支持、外部依赖风险、需求澄清和估算误差。留多少,应由团队的历史偏差和工作类型决定,而不是所有团队一律留固定比例。
如果团队过去几个周期持续被支持工作打断,就应以真实记录为依据安排支持容量。如果工作稳定、范围清晰、依赖可控,缓冲可以更小;如果处于新技术探索、迁移或高风险集成阶段,则需要更宽的风险空间。
6. 做容量校验,而不是只做任务分派
将工作包放入计划后,至少检查四类冲突:人员是否被多个项目重复占用;关键技能是否超载;依赖是否能按时提供;交付路径是否留下测试、验收和发布时间。发现冲突后,必须在范围、期限、人员、质量标准或优先级中做出选择。
如果所有条件都不允许改变,Capacity 管理就只能如实指出计划不可行。强行把不可行计划写成可行,并不会增加产能,只会把冲突延后到执行阶段。
7. 设定复核频率和触发条件
容量计划需要有更新节奏,也需要有触发条件。比如关键成员长期缺席、计划外工作明显增加、外部依赖延期、范围变化达到约定阈值,或者关键角色连续多个周期处于瓶颈,都应重新评估承诺。
复核不是每天重排所有任务。过于频繁地改变计划会造成额外切换成本。团队应区分真正改变交付判断的事件和普通的短期波动,只有前者才需要调整项目组合或对外承诺。

五、落地全流程:把容量管理做成团队工作习惯
1. 明确谁维护数据,谁做取舍
Capacity 管理经常失败在责任边界不清:项目经理维护表格,技术负责人估算,业务负责人加需求,最后没人对整体冲突负责。落地前应明确数据维护者、容量校验者和优先级决策者,避免把“填表”误认为管理机制已经建立。
在规模较大的团队中,项目管理办公室、研发效能团队或产品运营可以维护统一口径;技术负责人确认技能与依赖;业务负责人对需求优先级做决策。人数较少的团队可以由一人兼任多个角色,但责任仍应明确。
2. 建立轻量而统一的工作分类
建议将团队工作至少分为产品交付、缺陷修复、技术改进、线上支持、合规与内部事务几类。类别不宜过细,否则填报成本会超过管理收益;也不宜只分“项目”和“其他”,否则无法发现容量被什么持续侵占。
分类的价值不在于生成漂亮报表,而在于让管理者看见容量的实际去向。当线上支持长期吃掉大量时间,决策就不应只是要求成员更快,而应讨论稳定性、值班模式或服务负担本身。
3. 收集够用的数据,不追求全量监控
一个有用的基础数据集通常包括:计划周期、团队或角色、工作类别、计划容量、实际投入范围、已完成工作、未完成原因和主要阻塞。是否记录到个人级,取决于管理目的和组织信任,不应为了精细而默认追踪每个人的每小时活动。
若成员认为数据会被用来进行简单的个人绩效排名,填报就会失真。容量数据应主要服务于团队预测、工作量调整和流程改进,而不是把短期工时偏差直接当作个人能力结论。
4. 建立滚动规划节奏
可以使用三级节奏:季度层面判断战略方向和资源边界;月度层面调整项目组合与关键依赖;迭代层面确认具体工作和验收目标。周度检查则聚焦阻塞、计划外工作和风险变化,不必每周推翻已确定的全部计划。
每次规划都要留下变化记录。若日期改变,记录是因为范围增加、依赖延误、支持工作上升,还是估算不足。只有知道变化来源,团队才能分辨是一次性波动还是系统性问题。
5. 建立冲突升级规则
容量不足不是排期人员可以独自解决的问题。建议提前约定冲突处理顺序:先确认工作是否仍然必要,再讨论优先级;随后评估缩小范围、延后低优先级工作、调整交付节奏、增加合适能力或降低并行度。每一种选择都要说明成本和风险。
“全部都很重要”并不是排序结果。如果多项工作争用同一个关键角色,管理层必须决定哪个先做,或者接受日期和质量上的影响。缺少这一决策机制时,团队只能通过隐性加班来替组织承担取舍。
6. 用复盘校准估算与假设
周期结束后,不要只问“有没有按期完成”。还要比较计划容量与实际可用容量、计划工作与实际完成范围、计划外投入和未完成原因。偏差的目的不是追责,而是改进下一次预测。
例如,若团队连续三个周期都因为验收等待导致任务跨周期,问题可能不是开发估算,而是验收资源没有进入容量模型。若线上支持反复超出预留,则需要调整支持预算或改善服务稳定性。
7. 将工具用于减少维护成本
初期不一定需要复杂系统,一张结构清楚、能追踪版本的表格就足以验证规则。随着项目数量、人员规模和跨团队依赖增加,人工汇总容易出现重复占用、口径不一和数据过期,此时再考虑使用项目管理平台整合需求、迭代、人员与风险信息。
例如,面向中大型企业及 100 人以上组织的 PingCode,可作为研发项目管理场景的工具示例,用来承载需求、项目和迭代过程中的协作信息。真正选型时,不应只看是否能画资源视图,还要验证数据能否关联到实际工作、权限能否适配组织结构、报表口径是否可解释,以及成员是否愿意持续维护。
工具不会替管理者决定什么更重要。若优先级经常变化、容量口径不统一、需求入口无人负责,换工具只会更快地产生一份看起来完整但无法执行的计划。
| 阶段 | 关键产出 | 建议负责人 | 完成标准 |
|---|---|---|---|
| 口径建立 | 容量单位、工作类别、周期范围 | 研发管理者与团队代表 | 不同小组能解释相同字段 |
| 容量盘点 | 休假、固定占用、支持负担、角色容量 | 团队负责人 | 已知扣减项有来源可查 |
| 需求校验 | 工作包、优先级、依赖和范围区间 | 产品与技术负责人 | 工作能对应到验收和所需能力 |
| 承诺确认 | 交付范围、风险、假设与缓冲 | 业务决策者与交付负责人 | 冲突有明确取舍,不以隐性加班填补 |
| 周期复盘 | 偏差原因与模型修正 | 全体相关角色 | 下一周期至少修正一个可验证假设 |

六、一个可复用的团队案例:从“排满”改为“可交付”
1. 场景:十二人团队的季度计划反复延期
以下是一个用于说明计算方法的情景模拟,不代表某家企业的真实经营数据。假设一个 12 人研发团队计划一个四周迭代,日历上每人有 20 个工作日,名义容量共 240 人天。团队此前习惯按 240 人天排计划,项目列表看起来刚好装满。
执行时,团队发现有成员休假、固定会议、线上支持和跨团队评审等占用。与此同时,两个项目都需要同一位资深服务端工程师审核方案,测试工作又集中在迭代后段。总量没有超出 240 人天,交付仍然延期。
2. 重新盘点:先发现总量损失,再发现技能瓶颈
团队用一个周期记录工作类型后,得到如下示意数据:休假和公共假日影响 18 人天;固定会议与协作占用 30 人天;线上支持和故障处理约 24 人天。扣除后,理论上用于项目交付的容量约为 168 人天。这还没有考虑角色结构和依赖等待。

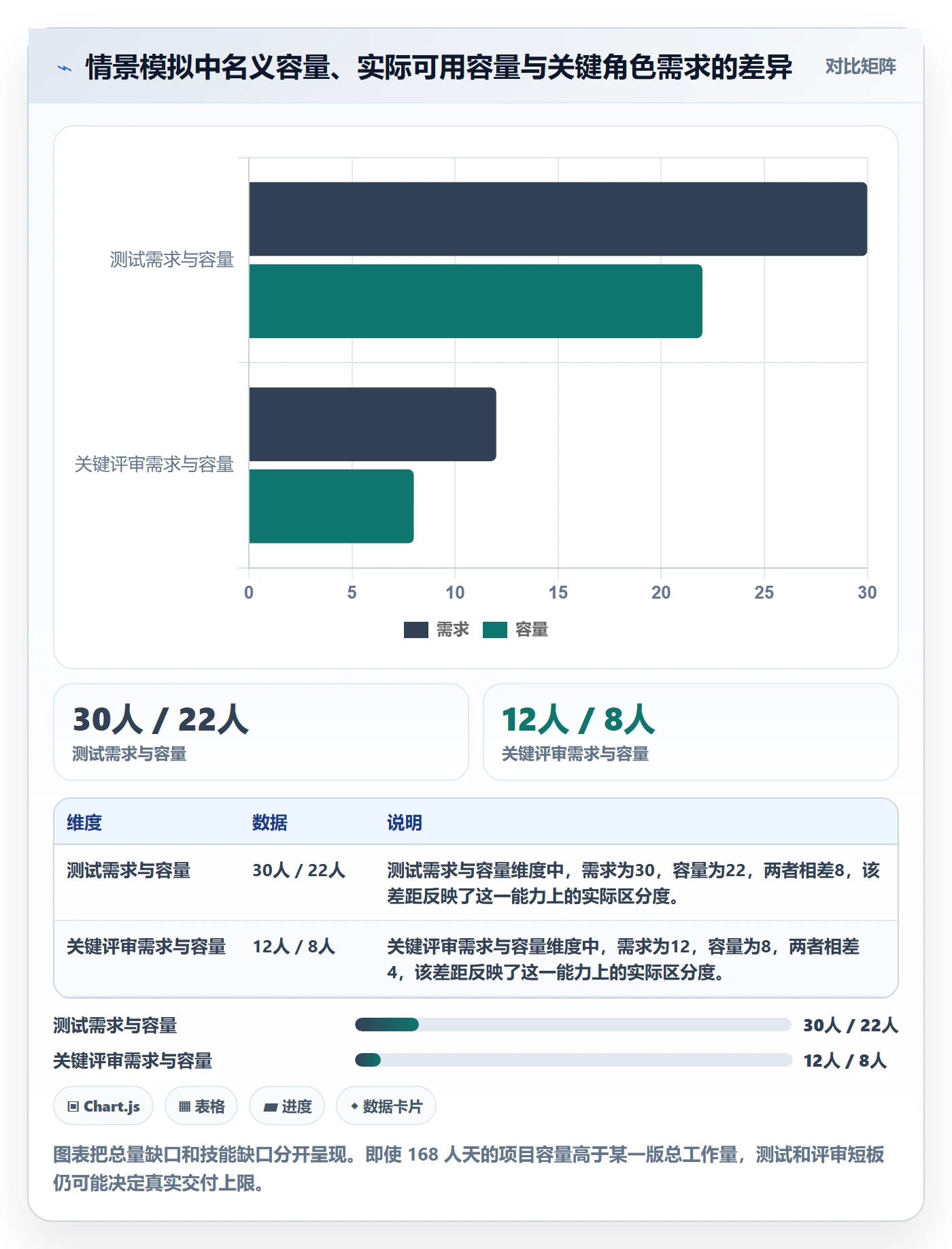

进一步按技能拆分,团队发现测试能力只有 22 人天,资深服务端评审能力约 8 人天。原计划虽然总需求约 160 人天,却分别需要 30 人天测试和 12 人天关键评审,因而在两项关键能力上都超出容量。
这个诊断改变了讨论重点。团队不再问“为什么大家没有做完 240 人天”,而是讨论哪些需求可以延后、测试工作能否前置、评审是否可以通过知识共享减少单点,以及支持任务是否需要固定轮值容量。
3. 调整方案:缩小范围,减少并行,保护关键角色
团队将低优先级报表改进延后,把一个大需求拆为基础能力和后续增强两部分,并把测试设计提前到开发开始前。线上支持安排轮值,使非值班成员能够获得连续工作时间;关键评审增加一名协作者,先共同完成两个模块的审查。
这里没有通过“每个人再多接一点”解决冲突,而是减少同期启动的工作数量。团队以 150 人天左右的确定范围做承诺,保留约 18 人天的弹性,用来吸收支持波动和估算误差。具体数值仅用于展示逻辑,真实团队应使用自身观察数据重新计算。
4. 观察结果:看完成流动,不只看计划命中率
在这个情景中,调整后的周期交付了较少的需求总数,但关键交付项完成得更稳定,跨周期未完成工作减少,测试集中在最后阶段的情况也得到缓解。这个例子说明,容量管理的效果不应只用“计划做了多少”衡量,而要同时看承诺可信度、等待时间、变更成本和未完成工作的规模。
如果组织仍把所有未完成项都当成个人绩效问题,就会诱导团队低报风险、拆分任务粉饰进度,数据很快失去价值。更有用的做法,是把偏差归因到需求变化、能力瓶颈、外部依赖、支持负担和估算误差,并据此修正模型。

七、不同团队阶段的行动建议与取舍
1. 小团队:先用低成本方法建立可见性
十人以内的团队通常不必一开始建立复杂的个人容量系统。可以每个迭代记录团队可用天数、休假、固定支持、计划工作和未完成原因,再按关键技能做简要检查。重点是让新需求进入计划前经过一次公开的优先级讨论。
小团队的主要取舍是精细度与维护负担。若每周要花大量时间填写表格,容量数据会很快失效。先记录最影响判断的三五类占用,比建立几十个类别更有效。
2. 中型团队:重点治理并行工作与角色瓶颈
团队人数增加后,跨项目重复占用、同一关键人员被多个项目争抢、不同小组估算口径不一致,会逐渐成为主要问题。此时应在团队层面统一工作分类和优先级规则,同时允许各小组保留适合自身的估算方法。
管理者需要更多关注团队间依赖、关键角色排队时间和项目启动数量。若每个项目都已经开始,却没有一个项目稳定完成,通常应先减少并行,而不是继续增加管理报表。
3. 大型组织:需要组合层面的容量决策
在中大型组织中,项目、产品线、平台团队和共享职能可能共同争用相同资源。仅在单个团队内排期,无法解决全局优先级冲突。组织需要把需求组合、关键技能、依赖关系和阶段性容量放在相同决策框架中讨论。
这类场景可以评估项目管理平台是否能够连接需求、交付计划、任务状态和资源信息,但必须先完成管理规则设计。工具选型应检查跨团队权限、历史数据质量、报表口径、集成能力和实施成本,不要因为产品展示了资源甘特图就认定其能解决容量治理。
4. 维护型团队:先区分稳定工作与突发工作
运维、平台和维护团队的工作往往不适合完全按项目迭代来排。可以将容量分成服务保障、例行维护、问题处理和改进工作,并用历史记录观察波动。若服务请求有明显峰谷,可以按区间安排改进工作,避免把全部空档预先承诺给项目。
这类团队要在响应速度与改进空间之间取舍。把所有能力都投入即时响应,短期服务体验可能较好,长期技术风险却会累积;反过来,如果过度锁定改进计划,也可能无法满足实际保障需求。管理者需要明确服务等级和升级规则。
5. 探索型团队:把不确定性转化为分阶段投入
新技术验证、产品探索和高不确定需求,难以像成熟功能一样估算。与其要求一次性给出完整交付日期,不如将容量分成探索、验证和交付三个阶段。先用有限投入获取关键证据,再决定是否扩大投入。
探索工作的容量产出不应只用功能数量衡量。可用技术风险消除、关键假设验证、原型测试结果和决策质量作为阶段性结果。这样既能控制试错成本,也能避免探索任务无限期占用团队资源。
| 团队情况 | 优先做什么 | 需要避免什么 | 主要取舍 |
|---|---|---|---|
| 小团队 | 记录主要占用,统一需求入口 | 过度精细的个人工时跟踪 | 数据细度与维护成本 |
| 中型团队 | 检查并行度和关键角色瓶颈 | 只比较各小组总人天 | 局部自主与跨组一致 |
| 大型组织 | 建立项目组合和优先级决策机制 | 用工具代替管理决策 | 全局可视性与团队灵活性 |
| 维护团队 | 分别规划保障与改进容量 | 把突发工作长期视为例外 | 响应速度与长期稳定性 |
| 探索团队 | 分阶段验证关键假设 | 过早承诺精确日期 | 试错范围与交付确定性 |
八、容量管理指标:用来发现问题,不用来制造排名
1. 计划容量与实际投入偏差
比较计划可用容量和实际投入,可以发现假期、支持、会议或临时任务是否被低估。这个指标应按团队或工作类别观察,不宜直接把偏差解释为个人效率问题。若偏差连续出现,首先应检查计划假设是否完整。
2. 承诺完成率与未完成工作年龄
承诺完成率可以帮助团队评估计划规模是否可信,但必须结合范围变化解释。如果周期中途不断插入工作,单看完成率会误导判断。未完成工作从开始到现在经历了多久,则能补充说明工作是否长期阻塞或切换。
3. 在制工作数量与等待时间
在制工作越多,成员上下文切换和协调成本通常越高。团队可以观察一个工作周期内同时进行的事项数量、等待评审时间、等待依赖时间和从开始到完成的周期时间。若在制工作增加而完成速度没有改善,继续提高个人负载通常不是优先解法。
4. 计划外工作占比
计划外工作占比可以显示团队是否持续被支持、故障、临时要求或紧急需求打断。重要的是按来源拆分,而不是只看总数。生产问题、合规工作和临时业务变更的治理办法并不相同,合并后容易失去行动方向。
5. 关键技能负载与单点风险
对关键角色而言,平均负载可能掩盖排队。可以观察需求量与该角色可用容量的差距、关键任务是否只有一人能够承担,以及该人员缺席时有哪些工作无法继续。长期单点风险需要通过知识共享、轮岗和系统改造降低,而不是靠把某个人排得更满来补偿。

九、上线容量管理时的常见风险与边界
1. 避免把容量数字变成个人绩效分数
工时和任务数据具有情境依赖。相同的投入时间可能对应不同难度、不同依赖和不同质量要求。若管理者直接按完成项数量或填报工时排名,成员会倾向于拆小任务、回避复杂工作或低报风险,最终破坏数据可信度。
Capacity 数据更适合用于团队层面的预测、风险识别和工作方式改进。需要做个人绩效判断时,应结合职责、质量、协作、技术贡献和长期结果,不能用容量报表替代完整的绩效评价。
2. 不要把估算精度误认为预测能力
报表显示到小时,不代表预测就比按人天更准确。实际输入不可靠时,精细小数只会制造虚假确定性。先把工作范围、周期、角色和数据来源统一,再逐步提高精度,通常比一开始就做复杂算法更有价值。
3. 不要用平均数掩盖分布差异
团队平均利用率为 75%,可能意味着所有人都较平衡,也可能意味着大多数人有空间、少数关键人员持续超载。平均值应与角色分布、个人可替代性、等待时间和风险事件一起阅读。对于少数关键技能,单独看分位数或区间往往比看平均数更有解释力。
4. 明确 Capacity 的用途边界
容量模型可以支持计划与取舍,但不能替代产品判断、技术判断和组织决策。它不能准确预测每一次突发,也不能自动判断一个需求是否值得做。遇到高不确定性任务,模型应帮助组织分阶段投入,而不是假装能给出没有误差的日期。
5. 先证明流程有用,再扩大系统范围
若团队还没有统一的工作入口、需求优先级和周期复盘方式,先用轻量试点验证几个周期。确认数据能支持实际取舍后,再扩展到更多团队或引入更完整的系统。规模化应跟随管理能力,而不是先铺工具再等待组织自然改变。
十、结尾:容量管理的价值,是让取舍发生在延期之前
Capacity 管理最重要的产出,不是一张显示每个人忙闲程度的图,而是一组可以公开讨论的事实:团队真实能投入多少,哪些工作正在争抢同一种能力,计划外事务从哪里来,哪些假设决定了日期,以及条件变化后谁负责重新取舍。
我更愿意把它看成组织的“承诺边界”。边界清楚,团队可以更早暴露不可行计划,业务也能及时调整范围和优先级;边界模糊,所谓高利用率往往只是把冲突推迟到最后一周,再用加班和质量风险结账。
下一步不必先买工具,也不必先造复杂模型。选一个即将开始的迭代,记录名义工作日、假期、固定会议、支持投入和关键角色容量;把候选需求按优先级与依赖拆成工作包;明确哪些工作本周期不做,以及出现什么情况要重算承诺。连续观察两到三个周期后,再根据真实偏差调整缓冲、分类和工具投入。
真正成熟的资源负载管理,不是让每个人永远满载,而是让团队知道什么时候可以承诺、什么时候必须拒绝,以及改变哪项条件才能把计划重新变成现实。
常见问题解答(FAQ)
1. 研发团队做 Capacity 管理时,应该按人头还是按可用工时计算?
我之前排迭代时直接按团队人数估算,结果看起来人手充足,实际却总有人被临时需求和会议打断。我想知道,Capacity 到底应该怎么算,才能避免计划一开始就失真?
建议按团队在一个计划周期内的可用工时计算,而不是把人数直接当产能。先以工作日乘以每天的有效工作时长估算,再扣除休假、固定会议、值班和已承诺的跨团队支持。例如,6 人团队在 10 个工作日内,按每天 6 小时有效研发时间计算,理论可用量是 360 小时;
若休假和支持事项占 48 小时,基准 Capacity 就是 312 小时。这个数字仍不是可全部承诺的工作量:新项目或需求不稳定时,可先只承诺其中约 75% 至 85%,把剩余空间留给评审返工、线上问题和估算偏差。
判断口径是否合适,要看连续几个周期的实际完成量与计划量是否逐步接近,而不是追求一次算得特别精确。
2. Capacity 管理如何处理临时需求和线上故障?
我所在的研发团队经常在迭代中途接到线上问题或紧急需求,原计划因此不断延期。我不确定应该把这类工作全部算进 Capacity,还是每次出现后再临时调整计划?
不要把临时工作当作零,也不必为最坏情况长期预留过多产能。可以先回看过去 6 至 8 个迭代,把线上故障、紧急支持和临时需求分别记录为实际工时或工作量占比;如果团队平均每个周期有约 15% 的产能被这类工作占用,就将其作为规划时的预留基线。
每个周期仍需复盘实际占用:若连续数周明显高于基线,应检查故障频率、需求入口和排期承诺,而不是单纯压缩研发估时。临时任务进入后,应同步标出被挤出的原计划事项、影响范围和新的交付判断,让变化可见,避免表面上任务都在进行、实际上没有明确取舍。
3. 怎样识别研发团队的资源瓶颈,而不是只看成员是否忙碌?
我看到团队里每个人的任务都排得很满,但版本交付还是经常卡住。有时大家都在加班,关键任务却因为等待评审、测试或某位同事的确认而停滞,我该看哪些信号才能定位真正的瓶颈?
忙碌程度不等于有效产出,建议同时观察在制任务数量、等待时间、交接耗时和任务完成周期。比如某项功能研发用时 2 天,等待代码评审 3 天、等待测试环境 2 天,即使研发人员看起来很忙,主要瓶颈也可能在评审或环境流程。可以连续两个周期记录任务从开始到完成的各阶段耗时,并按角色或环节汇总;
如果某一环节的等待时间持续高于实际处理时间,就优先调整该环节的容量、规则或排队方式。不要仅凭单个人的工时饱和度增加资源,因为瓶颈可能来自依赖关系、任务拆分过大或决策延迟,而不是团队人数不足。
4. Capacity 管理如何落地,并判断方案是否真的有效?
我准备在团队里建立 Capacity 管理流程,但担心最后只多了一张表,计划仍然不准、成员还要重复填报。我想知道从哪里开始比较稳妥,以及用什么指标判断这套流程值得保留?
先用一个迭代做轻量试运行,不要一开始就要求精确到每小时。周期开始前,统一记录团队可用时间、已知固定工作、计划任务及其负责人;周期中只更新新增工作、阻塞和承诺变化;结束后对照实际完成量、未完成原因和临时工作占比。至少观察 3 个周期,再判断规划误差、延期原因分布和成员填报负担是否改善。
若计划完成率提升,却伴随加班增加或质量问题增多,不能视为成功;更可靠的判断是计划与实际偏差收敛、阻塞更早暴露、临时变更有记录,同时团队不需要为了维护数据投入大量额外时间。
核心关键词
文章包含AI辅助创作:Capacity管理指南:研发团队如何做好资源负载,落地方案全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/554614
读者评论
我们团队之前也按“人数×工作日”排过计划,后来发现值班和临时支持经常占掉不少时间。文中把计划外工作单独记录这一点比较实用,但实际执行时还要有人持续维护数据,否则几轮之后又会变成凭经验估算。
按技能拆分容量比看总人天更接近研发现场,尤其是测试、安全和架构评审这些容易形成瓶颈的环节。不过技能矩阵的更新需要比较谨慎,能力评级过细可能增加管理成本,建议先从关键单点和替代人选记录开始。
我比较认同不要把加班当作常规产能,但文章对缓冲比例没有给出更具体的判断方法。新项目和稳定迭代的波动差异很大,除了参考历史数据,也许还应结合故障率、需求变更频次等指标动态调整。
