研发团队做资源负载 Capacity 规划,最常见的失误不是算错加减法,而是把“一个人每周五天”当成“每周五天都能投入项目”。我在梳理团队排期时更愿意先问三个问题:这段时间真正可用的工作日有多少?任务需要的能力是否匹配?临时插单和依赖等待由谁吸收?如果这三件事没有答案,负载表即使精确到小时,也只是在把不确定性排得更整齐。
一、先讲结论:Capacity 不是排满,而是留下可兑现的承诺
1. Capacity 要回答的不是“谁有空”,而是“团队能可靠交付多少”
Capacity 通常指某个团队或个人在一个计划周期内,可用于特定类型工作的有效产能。它不是合同工时,也不是日历上的可工作时间,更不等同于已经承诺给项目的工作量。研发团队讨论 Capacity,最终要落到一个可检验的问题:在当前人员、技能、会议、支持事务和依赖条件下,团队能承诺多少工作,并且仍有合理概率按期完成。
因此,我会把 Capacity 拆成两层。第一层是可用产能,回答“实际有多少时间能做事”;第二层是可承诺产能,回答“其中多少可以拿来承诺交付”。前者用于资源盘点,后者用于计划决策。两者混用,往往会把理论工时误当成承诺额度。
2. 负载率超过 100% 不一定立即失败,长期接近满载却是危险信号
当任务估算除以可用产能得到负载率时,超过 100% 意味着计划需求高于当前产能。但短期超过可能是临时加班、明确的范围缩减或外部资源补位后的情景,不应直接等同于必然延期。真正值得警惕的是团队连续多个周期都以 95% 至 100% 甚至更高的计划负载运行,却没有缓冲、没有优先级取舍,也没有调整范围的机制。
我更关注“可持续负载”而不是“账面满载”。团队必须为代码评审、线上故障、需求澄清、跨团队等待、返工和知识传递留出空间。若这些工作被隐藏在估算之外,表面负载率看起来合理,实际执行仍会不断挤压计划任务。
3. 先用统一口径,再讨论软件和报表
在开始建表或配置某项目管理平台之前,先确定四项口径:计划周期、有效工作日、任务估算单位、非项目时间如何处理。比如团队规定按两周滚动规划,估算使用人天,个人请假按工作日扣减,固定支持轮值按历史均值单独预留。口径不一致时,工具只会更快地产生互相矛盾的数据。
建议先用一个团队、一个迭代、一个明确的工作类型验证规则。当成员能够解释数字怎么来的、负责人能够据此做取舍,再扩大到多团队和季度规划。Capacity 管理首先是决策规则,其次才是填表流程。

二、为什么资源负载会失真:计划表之外还有一整层工作
1. 研发时间不是连续、可互换的整块时间
开发、测试、架构设计和产品分析都需要注意力连续性。一个工程师账面上有 20 小时空闲,不代表他可以把这 20 小时随意拼接成一个高质量交付块。若时间被切成大量半小时的会议间隔,复杂任务可能需要额外的上下文恢复;若工作依赖特定环境或其他团队确认,空闲时间也未必能立即转化为有效产出。
所以我不会只看“剩余小时”,还会看时间是否可用、技能是否匹配、依赖是否就绪。对复杂研发任务而言,连续时间、决策权限和依赖响应速度,有时比多出几个工时更重要。容量表能够提醒我们哪里拥挤,但不能代替任务拆解和依赖管理。
2. 隐性工作经常被漏算,尤其是支持、评审和返工
团队成员通常能准确说出大型功能占用多少时间,却容易低估小型但频繁的工作:线上问题排查、代码评审、发布协调、数据核验、需求澄清、环境维护和新人答疑。单次工作看起来不大,累积起来却会明显改变一个迭代的可交付量。
这类工作不宜全部塞进某个模糊的“其他”项目。对于有固定轮值的团队,可将支持工作作为独立类别记录;对于波动较大的团队,可以按历史周期统计中位数或分位数,用区间预留而不是假装它不存在。分类的目的不是增加行政负担,而是让容量损耗变得可见。
3. 人员总量不等于能力总量
五名工程师并不必然等于五份可互换的产能。某个项目可能需要熟悉特定服务的高级工程师、能独立设计测试策略的测试人员,或有权限完成发布的运维角色。团队总工时充足,但关键技能集中在一两个人身上,仍然可能出现局部瓶颈。
我会把资源负载至少拆成“角色或技能负载”与“人员负载”两个视图。前者用于发现某类能力是否超配,后者用于判断个人是否被多个项目同时占用。只看团队总量容易掩盖关键路径上的单点拥塞。
4. 需求变化会让静态负载表快速过期
容量计划不是一次性预测。优先级、范围、人员可用性和依赖状态都可能变化。若计划周期内不更新假设,表格会持续显示一个已经不存在的现实。更糟的是,团队可能仍按旧承诺追赶,直到迭代末期才发现目标与实际容量脱节。
因此,Capacity 需要和变更机制连在一起:新需求进入时,明确它替代什么;关键人员请假时,重新评估哪些交付承诺受影响;外部依赖延迟时,识别是否有可并行任务。没有取舍动作的更新,只是把计划表改得更勤。

三、常见误区:数字看起来合理,计划却不可靠
1. 把标准工时直接当成容量
“每人每周 40 小时,五个人就是 200 小时”是最常见的起点,也是最容易误导决策的算法。它忽略了假期、培训、会议、支持轮值、管理职责和跨团队协作。若再把任务估算直接填满这 200 小时,任何临时问题都会转化为加班或延期。
正确做法不是给所有团队套一个固定折扣,而是先依据团队实际结构计算可用时间,再观察历史交付偏差。产品研发团队、平台团队、运维团队的工作形态不同,合理的预留比例也不同。统一的是算法框架,不应是预设答案。
2. 把估算点数直接换算成人天
故事点或相对规模适合表达工作复杂度,不天然等于小时或人天。不同团队的估算尺度、历史速度和工作类型都可能不同。把某团队的点数速度直接套到另一个团队,再据此安排个人负载,会造成虚假的精确感。
如果团队已经长期使用故事点,可以用团队自己的历史吞吐量辅助预测团队级交付,但不要为了排个人日历而强行把点数折算成工时。若 Capacity 需要落实到人员层面,最好对任务进行适度拆分,并使用团队认可的时间估算或工作量区间。
3. 只看迭代总负载,不看关键角色和关键路径
团队整体负载 80%,听起来有余量;但如果唯一能处理数据库迁移的人已排满,剩余 20% 也未必能让迁移任务推进。相反,某些成员看起来忙碌,工作却可以并行完成,不一定形成关键路径阻塞。
评估负载时,应同时检查团队总量、角色总量、关键人员、依赖节点和任务先后关系。对于关键技能单点,计划里要写明替代人员、知识传递或交付范围缩减方案,而不是只靠一个总百分比作判断。
4. 用 100% 利用率证明团队高效
利用率高不等于交付效率高。系统思维中的排队现象告诉我们:当资源利用接近极限,等待时间和切换成本可能显著上升。对研发工作而言,满载会让评审排队、缺陷积压、需求澄清延后,最终使周期变长。
我不把“人有没有空”当作唯一效率指标,而会同时观察交付周期、承诺完成率、返工、在制工作量和线上质量。若负载下降后周期缩短、返工减少,说明之前的高利用率可能只是把等待和风险转移到了系统其他位置。
5. 把缓冲当成偷懒,或者把所有未分配时间都算成缓冲
缓冲不是随意留白,也不是对团队不信任。它是为了吸收有来源的波动,例如支持工单、依赖延迟、紧急修复或估算误差。缓冲必须能说明用途,并通过历史数据持续校准。
另一方面,未分配时间也不自动等于有效缓冲。如果成员被多个项目随时拉走,日历上看似空闲,实际并没有可集中使用的时间。缓冲需要有明确的责任边界、调用规则和复盘机制,否则就会变成无法解释的“空白”。

四、专业判断逻辑:从可用时间到可承诺工作量
1. 先固定计划周期与统计对象
Capacity 计算要先定义周期。常见做法是按一周、两周迭代或月度进行规划。周期越短,越适合处理近期人员变化和任务依赖;周期越长,越适合看趋势和组合资源,但不确定性也越高。不要用季度精度规划具体到每天的个人任务,也不要用单周波动推断全年产能。
其次要明确统计对象:是个人、角色、团队,还是某个项目组合。个人视图适合发现冲突,团队视图适合确定迭代目标,项目组合视图适合管理跨项目争抢。若三种视图混为一张表,容易把同一个人重复计算。
2. 按个人计算净可用时间
一个简单的个人净可用时间公式是:计划周期工作日 × 每日标准工时,减去已知休假、固定会议、培训、固定支持职责及其他明确占用。这里的“净”仅表示扣除已知事项后的可用时间,不代表可以全部承诺给项目。
例如,一个两周周期有 10 个工作日,按每天 8 小时计算为 80 小时;成员请假 1 天扣除 8 小时,固定会议预计 8 小时,轮值支持预留 10 小时,则净可用时间为 54 小时。这个结果仍需根据任务不确定性和交付风险进一步折减。
周期标准工时 = 工作日数 × 每日标准工时
净可用时间 = 周期标准工时 – 已知休假 – 固定会议 – 固定支持 – 其他已确认占用
可承诺时间 = 净可用时间 × 团队承诺系数
计划负载率 = 已承诺工作量 ÷ 净可用时间
3. 承诺系数要由历史表现校准
承诺系数不是一个行业通用常数。团队可以先从历史迭代看:估算工作量中有多少按计划完成,支持工作平均占多少时间,未完成任务通常受什么原因影响。若历史上每个周期都存在大量计划外工作,承诺系数就不应建立在“下个周期会很顺利”的假设上。
在数据较少时,我会先使用保守情景,而不是假装已经掌握稳定规律。比如把可承诺时间设为净可用时间的 75% 至 85% 作为试运行区间,再根据连续几个周期的偏差调整。这个区间只是团队校准的起始假设,不是外部标准,也不应机械复制。
4. 为估算不确定性设置区间
任务估算通常有误差。与其为每项工作填一个看似精确的数字,不如对高风险任务记录乐观、最可能和悲观估算,或标记高、中、低不确定性。这样管理者可以识别计划中哪些工作对结果最敏感,而不是只看到一个总数。
如果某个周期的总任务量刚好等于可承诺时间,但其中包含多个高不确定性任务,计划其实比数字显示的更脆弱。低不确定性维护任务和未知较多的新架构工作,不能因为估算单位相同就被视为同等风险。
5. 负载率只是警报器,不是绩效评分
个人负载率适合发现并行承诺和容量冲突,不适合直接用于员工排名或绩效评定。高负载可能源于关键职责集中,也可能源于长期分配不均;低负载可能是等待依赖、复杂工作准备期或团队主动留出的缓冲。脱离上下文比较百分比,容易制造错误激励。
我会把负载率与交付周期、在制品数量、阻塞时间、缺陷返工和计划外工作一起看。若一个团队负载率较低但交付周期很长,问题可能在依赖或决策等待;若负载率高且交付完成率下降,则需要评估是否过度承诺或存在技能瓶颈。
五、案例与数据观察:十人研发团队如何拆解一个两周周期
1. 先说明案例边界,避免把示例包装成行业统计

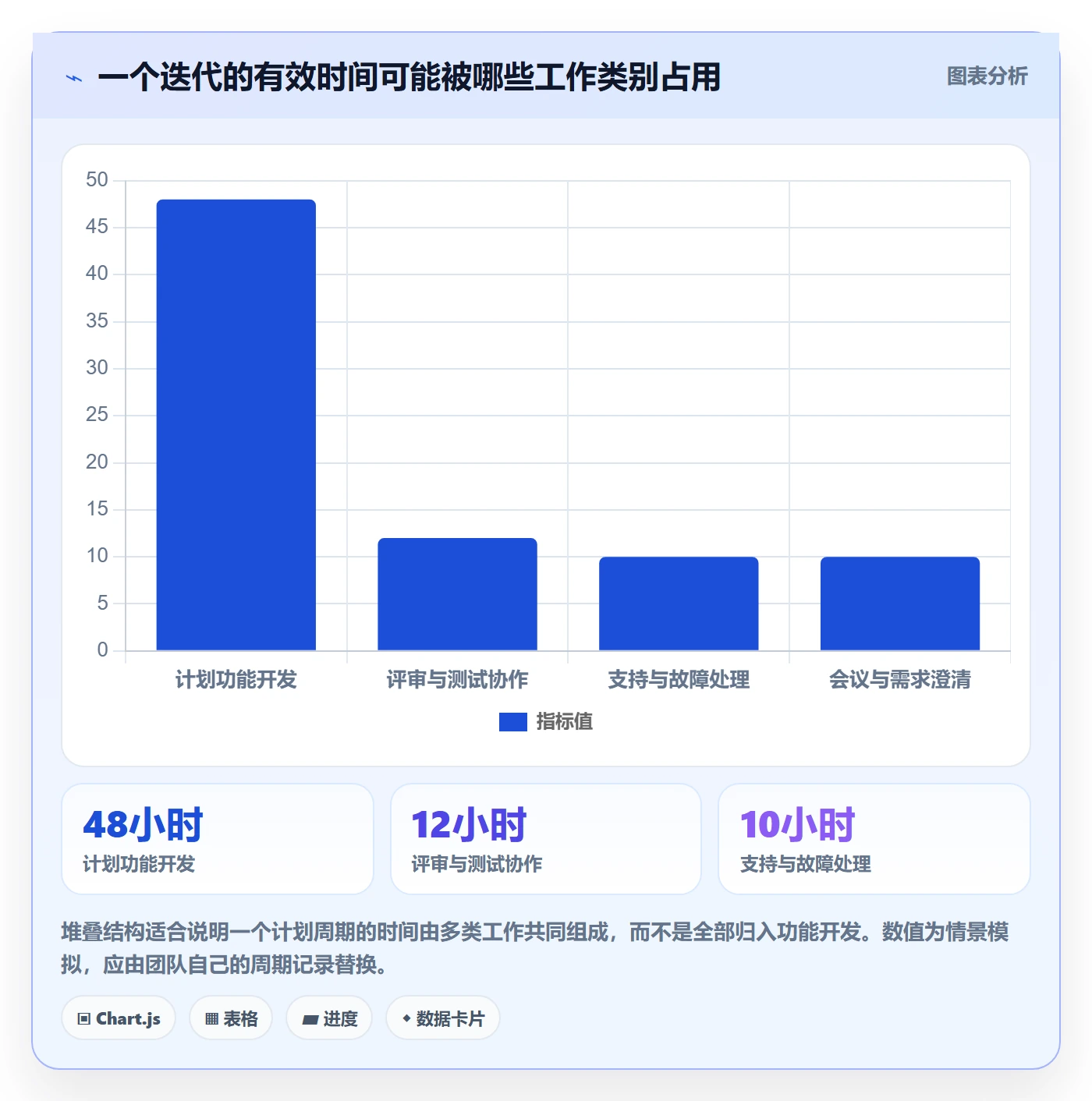

下面是一个情景模拟案例,用于演示计算过程,不代表某个企业的真实经营数据或行业基准。团队共有 10 人:6 名开发、2 名测试、1 名产品、1 名项目协调。计划周期为两周,10 个工作日,每日按 8 小时计算,名义总工时为 800 小时。
如果只看 800 小时,管理者可能认为团队可以承诺相当于 800 小时的工作。但团队中有人请假,固定会议和支持工作也持续存在。第一步是按个人和角色扣除已知占用,第二步是为计划外波动留出余地,第三步才是对照任务需求判断是否能承诺。

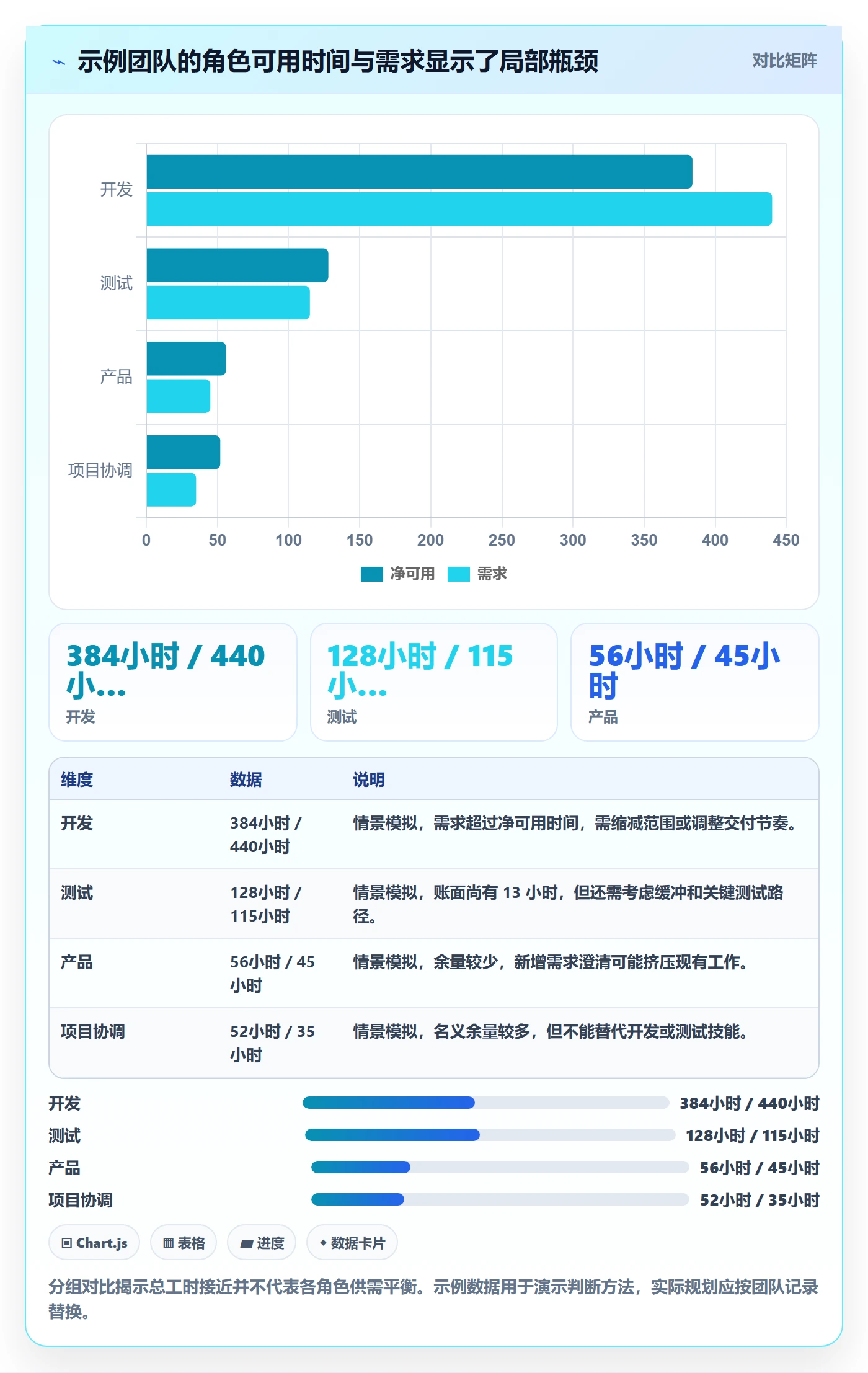

2. 先按角色盘点可用时间
| 角色 | 人数 | 名义工时 | 已知占用 | 净可用时间 | 情景说明 |
|---|---|---|---|---|---|
| 开发 | 6 | 480 小时 | 96 小时 | 384 小时 | 扣除请假、会议和支持轮值后的模拟数值 |
| 测试 | 2 | 160 小时 | 32 小时 | 128 小时 | 扣除发布协作、固定会议等后的模拟数值 |
| 产品 | 1 | 80 小时 | 24 小时 | 56 小时 | 保留需求澄清和跨团队沟通时间后的模拟数值 |
| 项目协调 | 1 | 80 小时 | 28 小时 | 52 小时 | 扣除会议组织、风险跟进和依赖协调后的模拟数值 |
| 合计 | 10 | 800 小时 | 180 小时 | 620 小时 | 仅表示扣除已知事项后的净可用时间 |
这个案例里,620 小时仍然不是可以直接承诺的工作量。假设团队根据自身历史记录,决定在这个试运行周期保留 15% 的净可用时间应对不确定性,可承诺工作量约为 527 小时。这里的 15% 是情景设定,真实团队应通过自己的记录校准,不能将它当作普遍答案。
3. 再按工作类型检查供需错位
假设团队待办任务需要 440 小时开发、115 小时测试、45 小时产品分析和 35 小时项目协调。总需求为 635 小时,看起来与 620 小时净可用时间接近,但角色维度已经出现问题:测试需求接近净可用上限,产品分析需求也几乎没有余量。若不看角色分布,只看总量,很容易误判“差不多能做完”。
进一步采用 15% 的承诺缓冲后,团队可承诺总量约 527 小时,与 635 小时需求相差 108 小时。此时正确动作不是要求每个人再多塞一点,而是明确降低范围、拆分交付、调整优先级或寻求可行的资源支持。尤其测试容量不足时,开发提前完成并不等于功能能够按期发布。
4. 用任务分解找到真正的取舍点
团队把需求拆成四项:核心功能、管理后台改造、旧数据迁移和体验优化。核心功能涉及收入确认,必须优先;数据迁移存在外部依赖且估算波动大;后台改造可以分阶段;体验优化可以推迟到下个周期。与其让四项任务都以“进行中”状态挤占容量,不如先确定最小可发布范围。
- 保留:核心功能的必要实现、测试和发布准备,作为本周期的主要承诺。
- 拆分:后台改造先交付高频操作路径,低频配置放入后续迭代。
- 设置决策点:数据迁移依赖在周期中段未确认时,自动切换到不依赖迁移的备用任务。
- 暂缓:体验优化保留在待办列表,不与本周期交付承诺混算。
5. 用周期结果修正下一轮,而不是追责单次偏差
周期结束后,团队需要复核三个问题:哪些计划外工作实际消耗了多少时间?哪些任务因依赖或技能短缺而等待?原有估算偏差是偶然波动还是系统性低估?假设实际发生 42 小时支持工作,而计划只预留 30 小时,下一周期就应先调整支持预留,而不是要求成员“执行得更快”。
若计划完成率低,但未完成任务主要因外部依赖阻塞,单纯降低计划容量未必能解决问题;如果未完成任务集中在估算偏差和返工,则应改善拆解、验收标准和评审过程。复盘的价值在于识别误差来源,并改变下一轮计划假设。

六、落地方法:从试算到每周滚动管理
1. 第一步:统一任务和工作类别
先约定任务记录的最小粒度。任务过大时无法估算或识别阻塞,过小时则增加维护成本。通常应拆到能够明确负责人、验收结果和依赖关系的程度。并非所有工作都要拆成小时级任务,Capacity 只需要足够细,能够支持承诺、冲突发现和复盘。
同时建立少量工作类别,例如功能开发、缺陷修复、测试与发布、支持维护、需求分析、团队协作。类别太少会把重要差异抹平,类别太多会让成员把时间花在选择标签上。开始时控制在团队真正会用来做决策的范围内。
2. 第二步:建立个人日历和技能视图
个人日历用于记录请假、培训、固定职责和已确定的跨项目承诺。技能视图则标识关键工作需要哪些能力、当前谁能承担、是否有备份人。对于拥有多个产品线或平台团队的大型组织,单张电子表格很快会遇到版本冲突、重复占用和历史不可追溯的问题。
此时可以考虑使用适配自身流程的项目管理平台来维护人员、任务、迭代和依赖关系。以 PingCode 为例,它更适合中大型企业及 100 人以上组织在统一的研发工作流中协同管理任务和资源信息;是否适用,要看团队是否需要跨项目视图、权限治理、历史追踪和多团队协作,而不是只看有没有一张负载图。
3. 第三步:先预测,再承诺
排计划时,先查看周期内的人员可用性和关键技能容量,再将候选任务按业务优先级、依赖就绪度和风险排序。团队可以先做一次“预测”:如果不改变范围,大致能完成什么;再进行“承诺”:经过讨论后,明确哪些工作必须完成、哪些工作属于候选、哪些情况会触发替换。
预测的任务量可以大于承诺量,因为预测用于理解可能性,承诺用于对齐团队行动。把两者混在一起,会让管理者把初步估算当成最终承诺,也会让团队失去在信息更新后调整范围的空间。
4. 第四步:为插单设定明确的交换规则
任何新需求进入已承诺周期,都需要回答:它是否必须立即处理?如果必须进入,哪项原有任务退出或降级?是否要增加人员,且新增人员能否在当前周期内有效协作?如果这些问题没有答案,所谓“只加一点工作”会不断累积,最终变成隐性超载。
建议约定插单分级。线上事故或合规要求可走紧急路径,并记录影响;普通优化需求进入下个规划窗口;临时业务请求由明确的决策人判断是否替换当前承诺。机制不一定复杂,但必须让每次插单的成本可见。
5. 第五步:设定轻量更新节奏
在两周迭代中,可以每周进行一次 15 至 30 分钟的容量复核,重点检查人员变化、依赖阻塞、实际支持工作和新增需求。会议不是逐项汇报个人忙碌程度,而是判断当前承诺是否仍可兑现,以及是否需要触发替换、减范围或求助。
周期结束时再做完整复盘。不要每天因为几个小时的估算变化就重排所有计划,也不要拖到周期末才发现关键角色早已超载。更新频率应与决策价值相称:足以发现重大变化,但不会让计划维护本身变成新的负担。
七、不同场景下的行动建议与取舍
1. 小团队或流程刚起步:先做简单、可解释的估算
如果团队少于十人、项目数量有限,先用共享表格记录每个人的工作日、休假、固定职责、任务估算和风险即可。重点是让所有人能复算结果,而不是追求复杂图表。若成员无法解释某个负载数字是怎么来的,自动化只会把不透明流程固化下来。
取舍在于速度与治理。轻量表格成本低、容易调整,但多人同时维护、跨项目复用和历史审计能力有限。出现重复占用、数据版本混乱或管理者需要频繁人工汇总时,再评估是否需要平台化管理。
2. 多项目共享专家:优先管理冲突,不要先争夺利用率
当几个项目共用架构师、安全专家或数据库负责人时,最重要的不是让每个项目分别填满这些人的时间,而是建立统一的优先级和服务窗口。可以为关键专家设置固定咨询时段、预审机制或明确的服务等级,减少所有项目随时打断造成的切换损耗。
取舍是响应速度与专注度。允许随时插入,单个项目似乎更灵活,但共享专家的队列会变长;设置固定窗口,临时响应可能变慢,却能提高整体可预测性。对严重故障、合规风险等情况,应保留例外通道,但例外必须被记录和复盘。
3. 支持工作波动大的团队:用历史分布而不是单一均值
运维、平台和成熟产品团队的支持工作可能随发布、季节或外部事件波动。只用月平均值容易在繁忙周期低估负荷。可按周或迭代记录支持工时,查看中位数、较高分位数和峰值情景,并根据团队风险偏好决定预留空间。
取舍是缓冲与新功能产出。预留多一点,功能承诺会减少,但紧急工作造成的计划破坏会降低;预留太少,短期看起来产出增加,团队却可能长期在延期、加班和质量回退之间循环。应按实际支持模式逐步校准,而非一次性追求某个理论比例。
4. 新团队或新业务:降低预测精度预期,缩短反馈周期
新团队缺少稳定历史数据,任务估算波动大,人员间协作方式也在形成。此时不应追求季度级精确负载。更有效的办法是缩短计划周期,减少承诺范围,记录实际耗时与阻塞原因,并在连续几个周期后建立初步的团队基线。
取舍是长期规划能力与短期学习速度。短周期可能让战略资源分配不够精细,却能更快暴露估算、依赖和技能问题。先建立可复用的工作节奏,再逐步延伸预测范围,比从第一天就制作精细到个人小时的年度容量计划更稳妥。
5. 多团队或中大型组织:统一定义,但保留团队差异
组织层面需要统一工时口径、角色分类、迭代边界和数据权限,否则跨团队汇总无法比较。但各团队的工作类型和成熟度不同,预留比例、估算方式和承诺节奏不应被强制做成完全一致。统一的是“如何解释数据”,而不是要求每个团队产出同一组数字。
取舍是可比性与本地适配。统一口径能帮助管理者识别资源竞争和依赖冲突;过度标准化会让团队为了指标改变记录方式,数字更整齐,现实反而更难看见。对于平台工具的选择,先明确组织希望解决的是资源冲突、项目组合优先级、交付追踪还是报表汇总,再验证工具能否支持既有治理边界。

八、Capacity 管理的指标:少而有用,避免把人变成仪表盘
1. 计划负载率用于发现冲突,不用于评价个人
计划负载率可以按已承诺工作量除以净可用时间计算。若某人短期超过 100%,应检查是否存在重复承诺、估算单位不一致、加班假设未明说或任务确实需要重新分配。若持续低于团队其他成员很多,也要检查是否有依赖等待、任务分配不均或记录缺失,不能直接得出效率结论。
2. 承诺完成率要结合未完成原因解读
团队可以观察一个周期内完成的承诺工作比例,但必须同时记录未完成原因。范围变更、外部依赖、线上事故、估算偏差和质量返工,是不同类型的问题,需要不同的行动。只看一个完成率,会诱导团队少承诺或把高风险工作移出统计。
3. 交付周期和在制品量能帮助识别拥塞
当团队负载增加时,观察任务从开始到完成的时间,以及同时进行的任务数量。如果在制品增多、完成速度却没有同步提升,可能说明人员频繁切换或关键环节排队。适当限制并行任务,往往比继续提高个人利用率更能改善交付流动。
4. 计划外工作比例可用于校准预留
计划外工作比例可按周期内新增支持和紧急工作量除以总实际工作量估算。它不是为了惩罚提出需求的人,而是为了检验当前缓冲假设是否现实。如果比例持续上升,应找出来源:产品质量、系统稳定性、需求治理、外部政策变化,还是轮值安排不足。
指标的使用原则是:每个指标都要对应一个可执行决策。若某个数字既不能触发调整,也不能帮助解释结果,就不必为了“数据完整”长期维护。容量管理的数据质量,来自它是否改变了计划,而不是字段数量。
九、落地检查清单与最后的判断
1. 每次规划前检查六件事
- 计划周期和工作日是否明确,休假及培训是否更新。
- 任务估算是否使用一致单位,团队级速度是否被错误套到个人。
- 固定会议、支持轮值、评审和发布工作是否被纳入。
- 关键技能、共享专家和外部依赖是否有单独视图。
- 新增需求进入时,是否明确替换或降级哪项原有承诺。
- 周期结束后,是否记录未完成原因并据此修正假设。
2. 三种信号出现时,应暂停继续加任务
第一,关键角色的计划负载已经接近净可用上限,而任务仍有明显不确定性。第二,团队的在制工作持续增加,完成速度没有提高。第三,支持和插单不断吞噬原有承诺,却没有任何范围替换。这三种信号同时或反复出现时,继续追求满载只会把问题延后暴露。
此时应先做取舍:降低交付范围、推迟低优先级任务、调整依赖顺序、明确临时支持规则,或者增加真正能在周期内产生作用的资源。新增人力并非总是立即有效,若任务依赖复杂、 onboarding 时间长,短周期内反而会增加沟通成本。
3. 最后给一个可执行的两周起步方案
- 第一周前半段:统一工时和任务估算口径,盘点人员日历、固定职责和支持工作。
- 第一周后半段:按团队和关键角色计算净可用时间,标记高不确定性任务与外部依赖。
- 计划会议:先做供需对照,再决定承诺范围;每个新需求都必须说明替代项或风险承担者。
- 周期中段:核对实际支持、人员变化和阻塞,不为小波动全面重排,只处理影响承诺的变化。
- 周期结束:复核完成情况、计划外工作、等待时间和估算偏差,更新下一轮预留假设。
我对资源负载 Capacity 的核心判断是:一张表无法创造产能,只有清楚的边界和取舍才能保护产能。表格或平台的作用,是让冲突、假设和变化更早被看见;真正的管理动作,是决定哪些工作值得占用有限注意力,哪些承诺必须让位。
下一步不必先采购工具或建立复杂模型。选一个近期迭代,按角色盘点可用时间,记录支持与协作占用,再把任务需求与关键技能逐项对照。两周后用真实偏差校准下一轮。连续几个周期后,团队会逐渐得到比“大家感觉很忙”更可信的容量判断,也能在承诺之前看见风险,而不是在延期之后解释风险。
常见问题解答(FAQ)
1. 资源负载 Capacity 和任务工时到底有什么区别,研发团队应该怎么算?
我以前做迭代排期时,常把任务工时直接相加,再和成员本周工时比较,结果看起来没有超载,交付却连续延期。后来我才发现,任务工时只是需求本身的工作量,Capacity 还必须扣除会议、沟通、发布、值班和临时支持等真实占用。
Capacity 不是“一个人一周有多少小时”,而是“这个人本周期真正可以用于计划内工作的有效小时数”。建议先用这个公式计算:有效容量 = 工作日总小时数 × 计划投入比例 × 稳定性折扣。
例如一名研发本周工作 40 小时,固定会议和日常沟通占 8 小时,计划投入比例为 80%,再按 90% 的稳定性折扣计算,则可承诺容量约为 40 × 80% × 90% = 28.8 小时,而不是 40 小时。我通常把任务工时和 Capacity 分成两张表看。
假设某成员本周有 5 个任务,预估工时分别为 6、8、5、4、3 小时,总工时为 26 小时。如果只看任务总量,会认为还有余量;但该成员还要参加 4 小时评审、2 小时发布支持,并预留 3 小时处理线上问题,真实占用就是 35 小时。
若有效容量只有 29 小时,实际负载率已经达到 121%,延期几乎是必然结果。判断是否超载时,我建议不要把 100% 当作安全线。研发团队可以参考以下区间:70%,85% 适合稳定交付,85%,95% 需要关注依赖和临时事项,超过 95% 通常意味着一项突发工作就会破坏承诺。
Capacity 的价值不在于把人排满,而在于把不可避免的损耗提前显性化。
2. 研发团队如何设置合理的 Capacity,才能避免把会议和临时工作漏算?
我最容易踩的坑,是只统计正式会议,却忽略了代码评审、需求澄清、环境排查和帮助同事这些碎片时间。某次迭代中,团队成员的计划任务只占可用时间的 82%,但最终仍有接近四分之一的任务被推迟,复盘后发现大量零散支持没有进入排期。
设置 Capacity 时,不建议直接套用一个固定比例,而应该先连续观察 3,4 个迭代。把时间分成四类:计划内研发、固定协作、运营或值班、不可预测损耗。固定协作可以通过日历统计,不可预测损耗则用过去几个周期的实际数据估算。例如,一个 10 个工作日的迭代,成员名义工时为 80 小时。
统计后发现:日常会议和评审平均占 12 小时,发布与环境维护占 6 小时,线上支持平均占 8 小时,真正可用于计划内任务的时间只有 54 小时。若过去三个迭代的临时事项波动在 6,10 小时之间,排期时最好只承诺 44,48 小时,而不是把 54 小时全部装满。
可以使用一个简单的校准表:名义工时 80 小时,固定协作扣除 18 小时,历史临时损耗扣除 8 小时,安全缓冲扣除 6 小时,最终承诺 Capacity 为 48 小时。这里的安全缓冲不是浪费,而是用来吸收需求澄清、依赖等待和返工。若团队长期把缓冲消耗殆尽,说明估算偏低或流程存在系统性问题;
若连续多个周期只使用了 60% 以下,则应检查任务拆分、等待时间和工时估算是否失真。我还建议把临时工作单独记录,而不是默认为“没有产出”。只有把这些时间留下证据,团队才能判断问题究竟是人员不足、需求变更过多,还是支持流程没有边界。
3. 当关键技能集中在一个人身上时,应该怎样做资源负载和排期?
我见过最危险的负载表,是每个人的总工时都没有超标,但所有高风险任务都压在同一个后端或测试负责人身上。表面上团队负载均衡,实际上只要这个人请假、被线上问题打断,整个迭代就会停住。
资源负载不能只按人数或总工时计算,还要按技能类型和关键路径拆开看。建议至少建立三层检查:个人总 Capacity、技能池 Capacity、关键任务依赖。比如一个迭代有 96 小时开发工作,其中后端接口 40 小时、前端 32 小时、测试自动化 24 小时。
团队总容量可能有 130 小时,但如果唯一熟悉核心支付模块的工程师只有 32 小时可用,而该模块需要 40 小时,整体仍然存在硬瓶颈。我通常会给关键技能增加一个“集中度”指标:某技能由单一成员承担的工时 ÷ 该技能总工时。超过 70% 就需要预警,超过 85% 则不应继续按正常排期承诺。
除了工时,还要看替代难度。例如一个 4 小时的数据库变更,如果只有一人能执行,其风险可能高于一个 12 小时、两人都能处理的普通页面开发。处理方法不是简单把任务平均分给别人,而是优先做三件事。第一,把关键成员从低价值会议和可延后任务中释放出来。
第二,安排结对开发、代码走查或小范围轮岗,让替补成员真正完成一次完整任务,而不是只听交接。第三,把核心任务拆成“主负责人工作”和“可转移工作”,例如将方案设计、脚本编写、验证和文档分别分配。排期时还要给关键成员保留更高缓冲。
普通成员可以按 80%,85% 计划利用率安排,承担关键路径的成员建议控制在 70%,80%。短期看似少排了几小时,实际上能降低等待、返工和单点故障造成的整体延期。
4. 资源负载应该多久更新一次?有哪些数字可以作为超载预警?
我曾经把 Capacity 表做得很复杂,每周只更新一次,结果数据刚发布就已经过时。真正有效的做法不是追求精确到小数点,而是让团队在任务发生变化时及时看到负载变化,并能马上做出取舍。
Capacity 最好采用“周期基线加事件触发”的方式。周期开始前确定本迭代的基线容量;每天不必重新估算所有任务,但出现人员请假、紧急缺陷、需求插入、依赖延期或任务范围变化时,必须更新受影响成员和技能池。对两周迭代来说,我建议至少在启动日、中期检查日和结束前 2,3 天各做一次正式校准。

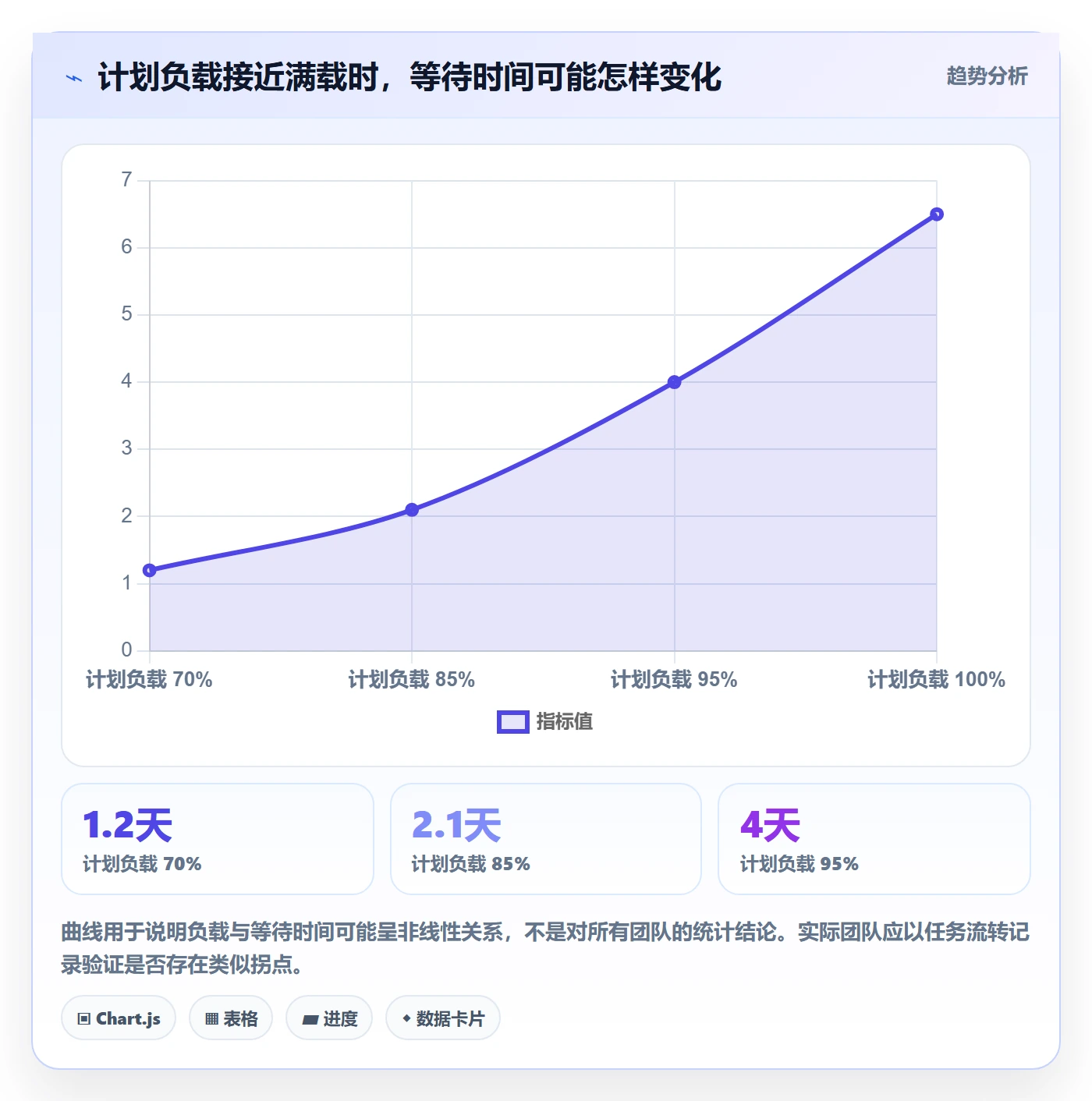

预警指标可以分为三类。第一类是负载率:计划任务工时 ÷ 有效 Capacity,超过 85% 进入关注区,超过 95% 进入调整区,超过 110% 不应继续新增任务。第二类是变更消耗率:临时事项工时 ÷ 总 Capacity。
如果连续两个周期超过 20%,说明团队面临的不是单次意外,而是支持工作没有被正确分流。第三类是承诺偏差:实际完成工时或完成任务数与计划的差异。如果连续三个周期偏差超过 15%,不要急着责怪执行效率,先检查估算口径、任务拆分和等待时间。
举例来说,某成员有效 Capacity 为 50 小时,计划任务为 42 小时,负载率是 84%,属于可接受范围。但迭代中途新增 6 小时线上修复后,负载率变为 96%;如果再增加一个 4 小时需求,就会达到 104%。
这时正确动作不是要求成员加班,而是明确取消、延期或转移至少 6 小时的低优先级任务。负载表只有和取舍动作绑定,才不是一张事后解释延期的报表。工具选择上,简单团队用电子表格也可以,但字段至少要有成员、周期、有效 Capacity、计划工时、临时工时、技能标签、负载率和调整记录。
人数超过 20 人或跨团队依赖较多时,再考虑使用某项目管理工具或某项目管理平台,重点不是界面是否漂亮,而是能否保留变更历史、按技能聚合并及时提示超载。
核心关键词
文章包含AI辅助创作:资源负载Capacity教程:研发团队实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/554231
读者评论
我们团队把支持工单单独记账后,迭代容量确实更接近实际了。不过历史数据还不多,预留比例每次都在变,想知道至少观察几个周期再校准会比较稳妥。
按角色看负载比只看团队总量实用,尤其测试和发布环节经常卡在少数人身上。但角色标签需要定期维护,否则人员技能变化后,表格也会给出过时结论。
容量表适合做排期提醒,不太适合当作个人绩效指标。任务难度和临时协作差异很大,若把负载率直接拿来比较成员,可能反而诱发过度填报。
