一个版本计划看起来有 12 人、6 周、720 小时的可用产能,排期会上却仍然承诺不出 3 个需求的可靠交付日期。问题往往不是团队“人不够”,而是把人数乘以工时当成了可用产能:没有扣除休假、会议、支持工作、技能差异和跨项目切换,也没有区分已承诺工作与尚未确认的需求。本文把 Capacity 当作“在限定时间内,团队能以可接受风险完成的工作量”,用一套可复算的方法讲清资源负载怎么估、怎么排、怎么调,并提供可直接复制的模板。

一、先讲核心结论:Capacity不是工时总和,而是有边界的交付能力

1. 先把四个容易混淆的量分开

我在做资源计划时,会先问团队讨论的到底是哪一种“产能”。不少争议来自同一个词被用来指代四件不同的事:团队可以投入多少时间、实际承诺了多少工作、预计能完成多少工作,以及对外承诺时愿意承担多大风险。

概念 它回答的问题 常见单位 不应被误读为
可用工时 扣除已知不可用时间后,理论上可以投入多少 小时、人天 一定能完成的工作量
计划负载 已经分配给需求、缺陷、支持等事项的工作量 小时、人天、容量点 全部已经开始或一定会完成
可交付产能 结合历史完成情况和依赖后,团队大概率能交付多少 需求数、故事点、人天 个人工时的简单加总
承诺区间 在指定风险水平下,适合对外承诺的范围是多少 日期、范围、概率 没有缓冲的单一日期

这四个量之间有先后关系,却不能互相替代。排期表里写了 400 小时,并不代表团队拥有 400 小时可交付产能;同样,某团队近几次迭代平均完成 32 个容量点,也不代表本次依赖未就绪时仍能照搬 32。

2. 先用“净可用容量”建立计划上限

对一个团队或一个关键角色,我通常先算净可用容量,再讨论需求取舍。一个可操作的计算式是:

净可用工时 = 计划周期工作日 × 每日有效工作时长 × 可投入人数 − 已知缺席时间 − 固定运营时间

这里的“每日有效工作时长”不是劳动合同里的标准工时,而是团队在当前组织环境下,能够用于计划内交付工作的平均时间。会议多、轮值重、跨时区协作频繁的团队,不能把每天 8 小时都计入需求产能。

算出净可用工时后,还要根据团队历史完成率、返工、依赖和不确定性,换算成可承诺范围。我的做法不是把一个折扣系数假装成精确科学,而是同时保留“上限、常规值、保守值”,让决策者知道承诺的边界。

3. 用一个情景模拟看懂差别

下面是一个 6 周产品版本的情景模拟,不是行业统计。团队有 8 人,每周 5 个工作日,按每天 6 小时可用于计划工作估算,周期内有 2 人各休假 5 天,团队固定运营与轮值约占净时间的 12%。

计算步骤 计算方式 结果 解释
名义计划工时 8 人 × 30 天 × 6 小时 1,440 小时 只是未扣除假期与运营的理论值
扣除休假 1,440 − 2 人 × 5 天 × 6 小时 1,380 小时 只扣已确认的缺席时间
扣除固定运营 1,380 × 88% 约 1,214 小时 将轮值、固定会议等纳入约束
计划上限 按可用工时作为上限,不做满额承诺 低于 1,214 小时 还需要考虑依赖、返工和技能瓶颈

关键判断不是“团队有 1,214 小时,所以排 1,214 小时”,而是:在这 1,214 小时里,哪些时间能由哪些角色投入,工作是否就绪,关键路径是否有等待,团队历史上又能稳定完成多少。Capacity计算的价值是暴露约束,不是制造一个看似精确的总数。

Capacity实操方法:产品经理提升资源负载效率的落地方案方法与模板

二、背景和真实场景:为什么资源负载表常常“看着合理、落地失真”

1. 产品经理面对的不是单一项目,而是多种工作争夺同一批人

在 100 人以上的组织里,产品经理常常需要同时面对路线图需求、客户承诺、线上问题、合规事项、技术升级和跨部门协作。资源并不是按项目边界整齐切开的:一个后端工程师可能同时支持两个产品域,一个测试人员可能承担发布验证和线上回归,一个数据分析师可能只有部分时间可投入产品实验。

因此,按项目汇总“总人天”会掩盖真正的瓶颈。一个团队即使总可用工时充足,只要关键技能只有一位成员掌握,或者设计评审、接口联调、验收测试集中在同一阶段,计划就可能被单点资源卡住。

2. 负载失真的四个现场信号

  • 每个项目都显示“资源充足”,但关键角色持续加班。这通常说明汇总口径掩盖了角色或技能的局部过载。
  • 需求已经排进迭代,却长期处于等待状态。原因可能是需求不完整、外部接口未准备好,或上游决策没有人负责。
  • 团队完成量忽高忽低,会议上却不断追加承诺。计划没有用历史完成情况校准,也没有为中断和返工留出空间。
  • 临近发布日期才发现测试或发布资源不足。计划只按开发容量排入,没有把交付链路中的下游能力一起纳入。

我会把这四类信号看成不同层级的问题,而不是统一归因于“排期不准”。如果是技能集中,就要调整任务拆分或培养备份;如果是需求未就绪,就要设准入条件;如果是中断过多,就要单独记录并重新估算;如果是下游拥堵,就要按交付链路而非单个职能排容量。

3. 资源负载不是“把所有人排满”

把团队利用率推到 100% 往往不会带来 100% 的交付效率。只要工作存在不确定性,满载就意味着任何临时缺陷、依赖等待或人员缺席都会形成队列。排满的人没有空间处理突发事项,结果是切换更多、等待更长、承诺更晚。

这并不意味着要固定留出一个通用比例的闲置时间。更合理的方式是根据工作类型和历史中断设置缓冲:线上支持稳定的团队可以用实际支持工时校准;上线频繁、外部依赖多的团队则需要更大的弹性空间。缓冲应当有依据,也应当定期复核,而不是被视为“可以再塞需求”的空档。

Capacity实操方法:产品经理提升资源负载效率的落地方案方法与模板

三、常见误区:负载表准确,不代表交付计划可靠

1. 误区一:用人数乘标准工时推算产能

“8 个人乘 8 小时乘 30 天”看起来直观,却忽略了有效投入时间和工作类型差异。产品经理、工程师、测试、设计、数据等角色的工作节奏不同;同一角色也可能承担评审、支持和协作工作。把全部人天视作同质资源,会让汇总表显得精确,却无法回答“谁在什么时候能做什么”。

修正办法是先按角色、技能和时间窗口拆分,再聚合。至少要识别关键岗位、共享人员和不可替代技能。若项目必须依赖特定工程师做架构决策,团队总工时再富余,也不能把这个约束平均掉。

2. 误区二:用需求估算值直接填满可用容量

需求估算是对工作量的预测,不是天然可靠的资源承诺。需求范围不清、验收标准缺失、技术方案未验证时,估算值的误差可能远高于可用时间的误差。此时把需求估算加总到容量上限,等于把两个不确定量相加后当成确定结果。

我的判断是先看需求就绪度,再谈是否进入承诺区。可用的准入检查包括:目标用户和问题明确、验收标准可验证、主要依赖有人负责、关键技术风险已识别、范围变更机制已约定。未满足这些条件的事项可以保留为候选工作,但不能与已就绪事项使用同一种承诺颜色。

3. 误区三:认为每个人都能在多个项目间无损切换

当一个人同时挂在三个项目上,项目表上的分配可能是 40%、30%、30%,但实际工作会受到上下文切换、会议冲突和优先级变化影响。尤其是需要连续深度工作的任务,碎片化分配会增加等待和重启成本。

我不会把切换成本一概写成固定比例,而是观察一段时间内的任务流转:待办被打断几次、重新打开花多久、跨项目会议占多少时间、关键交付是否因优先级改动延后。若这些现象明显,就应先减少并行项目数,而不是继续细调百分比。

4. 误区四:把估算偏差归咎于个人效率

计划连续延期,并不自动说明某个人执行慢。可能是需求反复、审查等待、环境不稳定、测试资源集中,也可能是计划没有包含发布和验收时间。用个人工时追责会让成员倾向于报低风险、隐藏中断,长期反而损害估算质量。

复盘时,我会先把偏差拆为范围变化、依赖等待、技术不确定、缺席中断、返工和估算误差,再判断哪个环节可控制。只有在工作条件稳定、任务边界清楚、数据口径一致的前提下,个人执行差异才适合作为讨论对象。

5. 误区五:把“负载率”当成唯一的效率指标

负载率通常表示计划工作量与可用容量的比例,但它本身不衡量价值、质量、交付速度或返工。负载率升高可能是更多高价值需求被纳入,也可能是团队被低优先级工作占满。负载率下降可能意味着资源浪费,也可能是团队在清理技术债、等待关键决策或主动预留故障处理空间。

我会把负载率与完成率、周期时间、返工率、未计划工作比例、阻塞时长一起看。如果一个指标上升而另外几个恶化,不能只凭负载率宣称效率改善。

四、专业判断逻辑:从容量输入到承诺决策的六步法

1. 先固定计划窗口和统计口径

资源计划必须先明确看多长时间。短周期适合迭代或月度排期,较长周期适合路线图容量预测,但周期越长,需求和人员变化的不确定性越大。建议至少区分“近期执行窗口”和“中期预测窗口”,避免把季度级预测误当成已经确认的交付承诺。

同时要统一单位。若团队以小时记录工作,却以故事点规划交付,应避免将两者直接相加。若使用容量点或故事点,必须依赖团队自己的历史基线,不要把不同团队的点数横向比较。

2. 建立角色,时间,事项三维容量表

只按项目汇总,会看不到同一人员在不同周的冲突;只按人员看,又容易忽略交付事项和关键角色依赖。我建议至少保留角色、时间窗口、工作类型三个维度,再按需要下钻到具体人员。

字段 填写内容 用途
周期与周次 版本周期、周起止日期 识别负载是否集中在某一周
角色与技能 产品、设计、前端、后端、测试、数据等 发现技能瓶颈,而非只看总人数
净可用容量 扣除休假、轮值、固定会议后的时间 作为本周期计划上限参考
已承诺工作 已确认需求、缺陷、发布支持等 区分承诺与候选工作
未计划工作 线上问题、临时请求、突发协助 校准缓冲和中断比例
依赖与风险 负责人、就绪日期、阻塞条件 判断容量是否能转化为交付

3. 识别瓶颈角色,不用平均数掩盖峰值

判断负载时,先看关键角色和关键时间点,再看团队总容量。假设 6 周总计有 1,200 小时可用,但测试工作集中在最后两周,测试角色每周容量只有 60 小时,版本就可能在末端拥堵。此时给开发增加人手未必有帮助,甚至可能制造更多等待中的代码。

我通常按周查看角色负载,而不是只看整个周期的平均值。若某一周负载超过净容量,先问任务能否前移、拆小、错峰或减少范围;若瓶颈持续多个周期,再考虑培养备份、调整团队边界或改变交付流程。

4. 用历史数据校准“可交付”而非照抄理想值

历史完成量可以提供基线,但必须满足口径可比:团队构成相近、工作类型相似、周期长度一致、完成定义稳定。若团队刚经历组织调整,过去的平均值可能没有预测意义;若周期中混入大量支持工作,单看需求完成量又会低估真实投入。

建议至少同时保留中位数和范围,而不是只用平均数。平均值容易受单次异常影响,中位数更适合描述常态;历史高低区间则能显示波动。对外承诺时,应根据延期代价选择更保守的分位,而不是机械地采用“平均完成量”。

5. 把风险缓冲放在明确的位置

缓冲不是藏在估算里的神秘加成。它应对应具体风险来源,例如线上支持、外部依赖、需求不确定、发布验证或关键人员缺席。每类缓冲都要有观察口径:支持工时按过去若干周期记录,依赖风险按就绪状态评估,人员风险按替代能力评估。

若缓冲连续多个周期没有被使用,不要立刻全部压缩;先确认是不是记录不完整,或团队在缓冲外加班完成。反过来,如果缓冲每次都被超支,应拆解超支原因并调整工作结构,不能只把缓冲比例越设越高。

6. 承诺范围采用区间,并明确触发条件

当工作不确定性较高时,给出“最可能完成范围”和“保守范围”,比报一个看似准确的日期更诚实。区间要配触发条件,例如某依赖在第 2 周前就绪,则按常规范围推进;若未就绪,则优先保留核心功能,延期次要能力。

这会把资源计划从静态表格变成可执行的决策规则。产品经理不必等到发布日期前才讨论取舍,而能提前约定什么时候减范围、什么时候增援、什么时候重新估算。

Capacity实操方法:产品经理提升资源负载效率的落地方案方法与模板

五、具体案例与可复制模板:把排期从“填满表格”变成可检验的计划

1. 案例设定:一个中大型团队的六周版本

以下为情景模拟。某企业产品团队负责一个面向企业客户的业务平台,参与人员为产品 1 人、设计 1 人、前端 2 人、后端 3 人、测试 1 人、数据 1 人,共 9 人。团队同时承担线上支持,版本周期 6 周,目标是交付权限配置、数据导出和审计记录三项能力。

第一次排期时,团队按总人天计算,认为三项工作都能完成。进一步拆解后发现:数据导出依赖数据团队确认字段口径;审计记录需要后端核心成员做方案评审;测试工作集中在版本后半段;线上支持由后端轮值承担。总容量并非主要问题,角色与时间分布才是。

2. 把工作按角色和阶段拆开

工作事项 产品 设计 前端 后端 测试 数据 主要风险
权限配置 10 小时 18 小时 72 小时 96 小时 48 小时 8 小时 角色规则边界需产品确认
数据导出 12 小时 10 小时 52 小时 70 小时 42 小时 36 小时 字段口径与数据权限依赖
审计记录 16 小时 8 小时 34 小时 88 小时 46 小时 12 小时 核心后端成员集中投入,需方案评审

这张表只是第一步。它能揭示各需求大致需要什么角色,却还不能说明这些工作能否在同一周期并行完成。下一步要把投入放到时间轴上,识别峰值和依赖顺序。例如,数据导出不能在字段口径未确认前进入完整开发,审计记录的测试也不能等到所有开发结束后才开始。

3. 发现瓶颈后调整顺序,而不是立刻加人

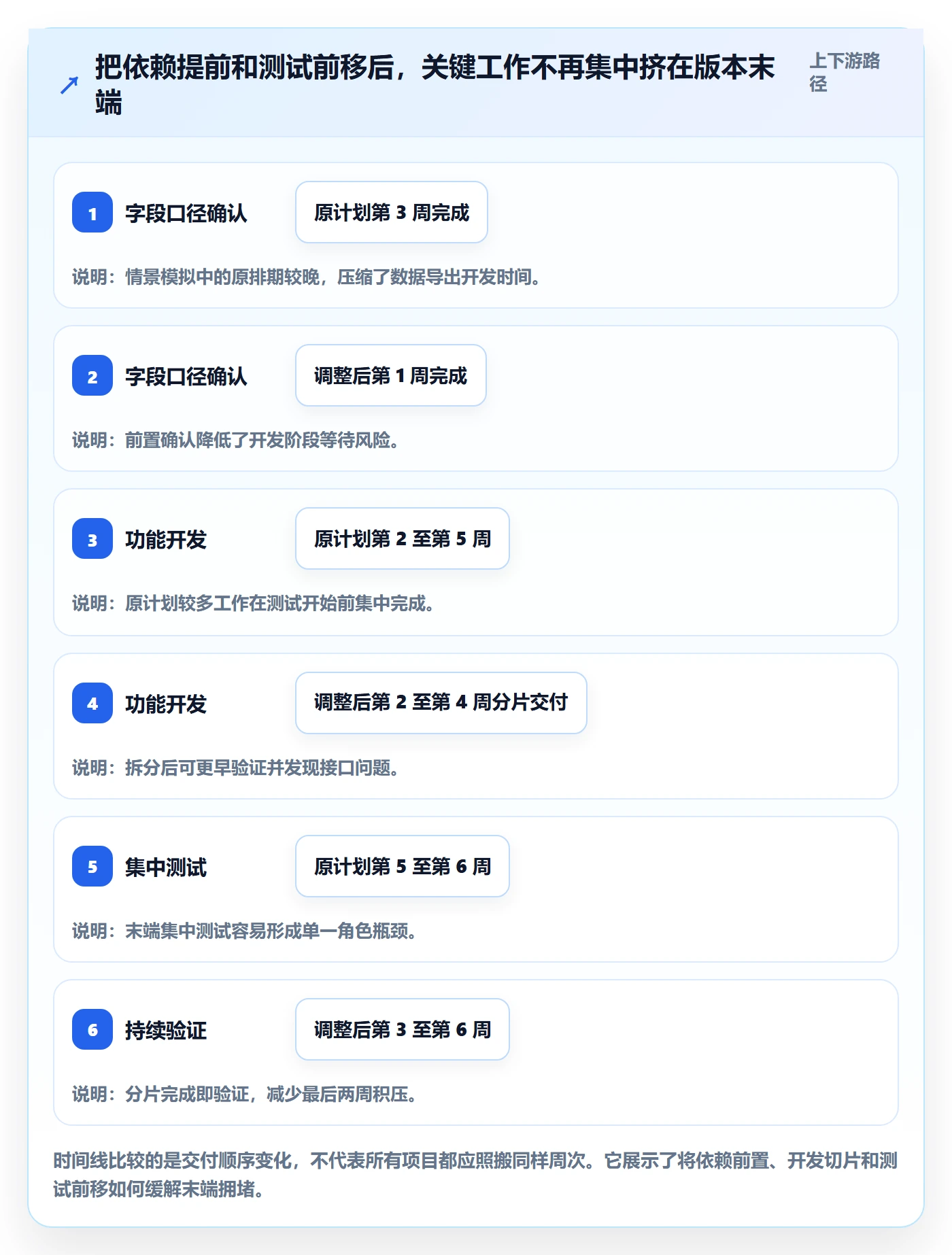

团队按周排入工作后,发现第 5 周测试需求超过测试角色的周可用容量,且第 2 周后端方案评审和接口开发同时挤占同一位核心成员。产品经理先做三项调整:把审计记录的日志范围拆成首发必需字段与后续增强字段;将数据导出的字段确认提前到版本启动前;让开发在功能未完全完成时提交可测试切片。

调整后,团队没有新增成员,也没有把所有需求砍掉,而是让数据导出先满足核心客户最常用的字段和权限约束,审计记录保留必要的操作类型与操作者信息,低频筛选能力移到后续迭代。测试从后两周集中验证改为每个功能切片完成即进入验证。

这类调整的价值在于把“人员不足”转译成可操作的约束:是哪个角色、哪一周、被什么工作占满;什么工作能前移、拆分或降级;哪些承诺必须随依赖状态改变。

4. 可直接复制的容量输入模板

下面的字段适用于表格、项目管理平台或团队自己的资源计划页面。建议按周维护一次,发生重大范围变化时更新,不要为了显得精细而每天重复填报。

计划周期 角色 可用人数 名义工时 缺席工时 固定运营工时 净可用工时 已承诺工时 缓冲工时 主要依赖 负责人
第 1 周 后端 3 人 90 小时 6 小时 12 小时 72 小时 64 小时 8 小时 接口定义确认 后端负责人
第 1 周 测试 1 人 30 小时 0 小时 6 小时 24 小时 18 小时 6 小时 验收标准冻结 测试负责人

净可用工时不应自动等于“可继续塞入的工时”。如果已承诺工时低于净容量,剩余空间还要检查是否是技能不可匹配、依赖未就绪、时间段不连续或缓冲被刻意保留。只有确认是可投入且适合的时间,才适合接纳新工作。

5. 可直接复制的需求准入模板

检查项 填写示例 准入判断
目标与用户问题 管理员需要批量导出指定范围内的业务数据 问题和目标用户明确
范围边界 首发支持三类记录,不含自定义字段 范围可估算,例外已列出
验收标准 权限校验、文件格式、失败提示均可验证 产品、研发、测试理解一致
外部依赖 数据字段清单由数据负责人于第 1 周前确认 依赖有负责人和日期
关键风险 大数据量导出可能超时,先做性能验证 风险有验证动作,不只写“待关注”
可调整范围 低频筛选条件可以延期,核心导出保留 有可执行的降级方案

6. 可直接复制的周度复盘模板

  • 计划投入:本周按角色和事项计划投入多少小时或容量点?统计口径是什么?
  • 实际完成:哪些事项达到约定的完成定义?哪些只完成了部分环节?
  • 未计划工作:线上支持、临时需求、生产故障分别占用多少时间?
  • 等待与阻塞:哪些工作因依赖、评审、环境或决策等待?等待了多长时间?
  • 返工情况:返工来自需求变更、实现缺陷、验收差异还是测试环境?
  • 下周调整:是否需要减范围、变更顺序、补充协作或更新风险区间?

复盘的目标不是追问“谁没有完成”,而是检验容量模型是否符合实际。若未计划工作连续几周高于预留值,缓冲模型需要调整;若工作大量等待某个角色,说明分配结构或交付顺序有问题;若估算偏差主要来自需求变更,单纯提高人天折扣并不能解决根因。

Capacity实操方法:产品经理提升资源负载效率的落地方案方法与模板

六、不同情况下的行动建议:先诊断约束,再选择管理动作

1. 如果团队规模稳定、工作类型重复

这类团队适合建立历史基线。选取连续数个可比周期,记录计划量、完成量、未计划工作、阻塞和返工,按中位数与波动范围观察,而不是用单次表现下结论。每个周期开始时,先用历史范围形成预测,再由团队基于本期人员和工作差异调整。

需要注意的是,历史基线只对相似工作有参考价值。团队从维护版本转向全新架构,或者人员构成发生变化,就要降低历史数据权重,重新积累样本。

2. 如果团队经常被线上问题打断

先把支持工作从产品需求容量中单列,而不是把它当作“大家顺手处理”。记录问题数量、投入时间、响应时长和来源系统,区分必要值守与可治理的重复问题。若未计划工作持续增长,产品经理与工程负责人要共同决定:降低计划承诺、设轮值角色,或投入治理高频故障。

如果只留出缓冲却不追踪来源,团队很容易把所有延期都归为偶发事件。缓冲能吸收波动,不能代替系统性问题治理。

3. 如果人员在多个项目之间共享

先按共享角色画出周级时间分配,重点检查会议冲突、深度工作被切碎和优先级频繁变化。对于高依赖工作,尽量安排连续时间块;对于协作成本高的任务,考虑按阶段集中投入,而不是每周平均分配。

如果多个项目都声称优先级最高,容量表无法替管理层完成排序。产品负责人需要把项目价值、客户影响、风险和延迟成本放到同一决策会上,确定哪些项目暂缓或降级。让同一成员在纸面上同时满足所有承诺,只会把冲突推迟到执行阶段。

4. 如果关键技能集中在一两个人身上

短期可通过限制并行需求、调整实施顺序、安排结对和明确备份减少单点风险。中长期则要看业务持续性:若某技能长期决定多个版本的关键路径,应纳入能力建设计划,而不是每次排期临时借人。

注意不要只看人员数量,还要验证替代能力是否真实存在。有人参加过一次评审,不等于能独立承担任务。备份应通过小范围任务、代码评审、故障演练或交付验收逐步验证。

5. 如果业务方要求固定日期,范围仍在变化

固定日期不代表所有范围都必须固定。产品经理应优先明确必须交付的核心结果、可以延后的能力和不可妥协的质量要求,再用阶段性检查点控制范围。若日期确实受合同、政策或市场窗口限制,就需要更早暴露依赖和风险,并减少并行工作以保护关键路径。

当日期、范围、资源三者无法同时满足时,必须让决策者明确取舍。把不可能三角包装成“团队再努力一点”,不会改善容量,只会把风险转化为质量问题、加班或上线后事故。

6. 如果组织刚开始做容量管理

先从一个团队、一个清晰周期和少量字段开始,不要第一天就要求全公司统一每个角色的小时估算。第一轮重点是建立口径、发现明显冲突和记录未计划工作。两到三个周期后,再决定哪些指标真正能支持决策。

如使用项目管理平台,可以把人员、角色、工作事项、计划周期、状态、依赖和工时记录关联起来,减少多份表格反复维护。平台的作用是让数据可追踪,不会自动替团队解决估算、优先级和范围治理问题。

七、不同情况下的取舍:没有一种容量算法适合所有团队

1. 工时估算与相对估算如何选

方法 适合场景 优势 代价与边界
工时估算 工作边界清楚、任务短、需要角色级排班 便于核对人员时间和外部成本 容易制造精确错觉,频繁变更时维护成本高
相对估算 团队工作类型相近,需求复杂度需要比较 不必过早承诺精确工时,适合团队共同校准 跨团队不可直接比较,必须结合本团队完成基线
混合使用 既要预测版本范围,又要检查关键角色时间 同时保留交付趋势和排班约束 需清楚区分两套单位,不能随意换算

如果管理层需要人员成本测算,可以保留工时层;如果团队需要比较需求大小和迭代完成趋势,可以使用相对估算。两者可以并存,但要明确各自服务的问题,避免要求一个数字同时代表工时、复杂度、价值和确定性。

2. 个人级可视化与团队级可视化如何取舍

个人级视图有助于发现休假、会议、单点技能和实际工作冲突,但若被用于日常绩效追踪,成员可能开始优化填报而不是优化交付。团队级视图保护协作空间,却可能隐藏关键角色过载。

我的建议是对团队公开团队级负载、依赖和交付风险;对个人级数据采取最小必要原则,仅用于排除明确冲突、安排协作和保护休息,不把填报工时直接等同于个人效率。任何个人数据分析都要结合工作内容和上下文,不做脱离条件的排名。

3. 精细预测与快速决策如何取舍

精细计划适合高成本、强依赖、变更代价大的交付,但也需要更多维护投入。快速估算适合早期探索和可逆决策,能帮助团队更快决定是否验证一个机会。关键不是追求所有需求都精确,而是让估算粒度与决策成本匹配。

一个实用分层是:近期已承诺事项拆到角色和周;中期候选需求按范围、依赖和粗略容量估算;更远期机会只保留目标、价值假设和主要约束。越远的计划越应表达为情景,而不是日期承诺。

4. 预留缓冲与提高利用率如何取舍

缓冲可以降低突发工作对承诺的冲击,但过大的缓冲也可能让重要工作长期排不上。提高利用率有助于减少表面闲置,却会放大系统波动和等待。最佳平衡点要从本团队的中断频率、交付周期、延期成本和工作可替代性中找。

当工作高度可预测、任务可快速切换、依赖少时,可以更积极地利用容量;当工作涉及生产事故、强外部依赖或复杂协作时,应该保留更多弹性。不要用一个固定的全公司利用率目标替代业务判断。

八、用什么指标判断资源负载效率有没有改善

1. 看一组互相校验的指标

我建议产品经理把指标分成投入、流动、结果和质量四类。单看投入会把忙碌误当成果,单看结果又可能忽略隐性加班和返工。以下指标不需要全部纳入团队绩效看板,先选能对应当前问题的少数几项。

类别 可观察指标 它帮助判断什么 常见误用
投入 计划负载率、未计划工作占比 时间如何在计划与突发之间分布 把高负载率等同于高效率
流动 周期时间、阻塞时长、在制事项数量 工作是否顺畅流经交付链路 只缩短单个环节,不看整体等待
结果 承诺完成率、版本目标达成率 计划是否兑现,目标是否实现 通过降低目标难度美化完成率
质量 返工率、线上缺陷、验收通过情况 速度是否以质量为代价 把缺陷数量脱离发布量和严重度比较

2. 建立可复核的团队基线

每个周期都记录相同定义,例如“完成”是开发完成、测试通过,还是已经发布;“未计划工作”是否包括例行维护;“阻塞时长”从什么状态开始计时。口径不稳定时,曲线变化可能只是填报方式变了。

如果需要形成管理层汇报,应同时展示口径、样本周期和变化背景。样本不足时,用“观察到的现象”而不是“已证实的提升”表达。若使用示意数据做方案推演,要明确标注为情景模拟,不要包装成组织实际表现。

3. 让指标触发行动,而不是止于汇报

指标只有能改变决策才有价值。例如未计划工作占比连续上升,就启动故障治理或调整轮值;测试阻塞时间增加,就前置测试介入或拆分交付;计划完成率下降且范围变更增多,就强化需求准入与变更评审。

反过来,若某项指标变化但没有可解释的行动,也没有后续验证,它可能只是增加维护负担。每个核心指标最好配一个负责人、一条触发规则和一个复查时间点。

Capacity实操方法:产品经理提升资源负载效率的落地方案方法与模板

九、最后的落地检查:下一个周期从哪里开始

1. 计划会前准备

  • 确认周期、工作日、休假和固定轮值安排。
  • 更新各角色净可用容量,标出共享人员和关键技能。
  • 区分已承诺工作、候选工作、运营工作和未就绪需求。
  • 检查需求目标、验收标准、依赖负责人和可调整范围。
  • 查看历史完成量、未计划工作和阻塞,不以单个周期定基线。

2. 计划会中判断

  • 先看瓶颈角色和关键周,再看团队总容量。
  • 确认计划投入没有超过净可用容量,并说明缓冲对应的风险来源。
  • 把依赖未就绪的工作标为候选,不与可执行事项混为一谈。
  • 对于日期固定的事项,明确范围优先级和延期触发条件。
  • 若多个项目争抢同一资源,提交优先级取舍,不让执行人员自行承担冲突。

3. 计划会后复核

  • 每周更新计划、实际完成、未计划工作和阻塞状态。
  • 范围、人员或关键依赖发生变化时,重新评估承诺区间。
  • 周期结束后按统一口径复盘偏差,不把全部差异归因于个人。
  • 连续观察数个周期,再调整团队基线和缓冲策略。
  • 只保留能支持决策的指标,减少重复填报和无效精细化。

4. 最值得记住的判断

Capacity不是一个更漂亮的排期数字,而是一种把限制显性化的决策机制。它让产品经理看见:工作由谁完成、在哪个时间段拥堵、哪些依赖尚未就绪、计划中有多少空间应对变化,以及在什么条件下必须做取舍。

我的建议是,下一个周期不要先追求“算得更准”,先把一个团队的净可用容量、关键角色负载、未计划工作和承诺完成情况按统一口径记录下来。经过几个可比周期后,再用真实数据修正计划边界。负载效率的改善,不是让每个人更满,而是让有限的时间更少被等待、切换和返工消耗,并把真正重要的工作稳定地交付出来。

常见问题解答(FAQ)

1. 产品经理做 Capacity 规划时,应该先算人力总量,还是先算资源负载?

我以前做迭代排期时,通常先看团队有几个人,再把需求往空档里塞,结果每次都显示“人手够用”,但到了测试和发布阶段却连续延期。我想知道,Capacity 到底应该怎样计算,才能反映真实可交付能力,而不是只统计名义工时?

建议先算有效产能,再计算资源负载,不能直接用团队人数乘以工作日。一个 5 人团队在 10 个工作日内,理论工时是 400 小时,但扣除会议、需求澄清、线上支持、请假和环境等待后,真正可用于交付的时间通常只有 240 至 300 小时。

我的实际做法是给不同角色设定可用系数:产品经理 0.55,开发工程师 0.7,测试工程师 0.65,设计师 0.6。计算公式为:有效产能=工作日×每日工作时长×人数×可用系数;资源负载率=已承诺工时÷有效产能。

比如 3 名开发、1 名测试、1 名产品经理,按 10 个工作日、每天 8 小时计算,有效产能约为 168+104+44=316 小时。如果需求、缺陷和技术债合计 285 小时,表面负载率是 90%,但已经接近风险线,因为还没有给突发问题留缓冲。

建议把 75%至85%作为常态区间,超过 90%就必须调整范围、顺序或资源,超过 100%则不是“加油就能完成”,而是计划本身不成立。

2. 如何用 Capacity 识别团队中的隐性瓶颈,而不是只看总负载率?

我遇到过这样的情况:团队总负载率只有 78%,项目仍然延期,后来才发现测试工程师和接口开发工程师一直被多个项目同时占用。为什么总人力看起来充足,关键节点还是会堵住?

Capacity 管理最容易犯的错误,是只看团队总量,不看角色、技能和时间窗口。实际排期中,瓶颈通常不是总工时不足,而是某个关键技能在特定日期无法获得。建议至少按角色、技能、项目和周次拆分容量。例如一个迭代需要 120 小时开发、48 小时测试、16 小时数据分析;

团队总有效产能有 220 小时,看起来完全够用,但如果测试岗位只有 32 小时可用,项目依然会在提测后排队。我的判断方法是做“峰值负载”而不是只看平均负载:某角色某周的负载率超过 100%,即使月度平均只有 70%,也应视为瓶颈。

可以建立一张四维检查表:角色是否匹配、技能是否匹配、时间是否重叠、任务是否存在前置依赖。处理时优先采用错峰排期、拆分任务、提前测试、内部转岗或外部支持,而不是第一时间增加所有人的加班。一般来说,解决一个 20 小时的测试峰值,比给整个团队增加 1 名全职人员更经济。

3. 产品经理如何把需求优先级转换成可执行的 Capacity 分配方案?

我以前会把需求分成高、中、低优先级,但排期会议上每个需求方都认为自己的事项最重要,最后只能按谁催得急来安排。我想知道,怎样把优先级真正转化为资源比例和取舍规则?

优先级不能只停留在列表里,必须绑定容量预算。我的做法是先把可用产能切成四个资金账户:核心承诺项占 55%至60%,战略探索项占 15%至20%,缺陷与技术债占 15%,突发缓冲占 10%至15%。

以一个 300 小时有效产能的双周迭代为例,可以先锁定 180 小时给版本目标,60 小时给技术债和高风险缺陷,30 小时给探索性需求,剩余 30 小时不提前承诺。每项需求再用“业务价值、紧急程度、依赖风险、验证成本”四个维度评分,并换算成预计工时。

真正需要比较的不是谁的分数最高,而是“每投入 1 小时能减少多少业务损失或验证多少不确定性”。如果一个 8 小时的小改动能解除销售签约阻塞,而一个 40 小时的大功能只能提升少量使用频率,前者通常更值得优先。

排期时要明确三条规则:容量不足时先砍低价值项,关键路径任务不得被非关键任务挤占,未完成事项不能自动顺延到下一周期而不重新评估。这样,Capacity 就从静态人力表变成了可解释的决策机制。

4. Capacity 计划怎样落地到项目管理工具中,避免变成一次性表格?

我试过用电子表格做资源规划,第一次排得很细,但两周后人员请假、需求变更和缺陷插入,表格就失真了。有没有一种更适合日常执行的方式,能够让计划、实际工时和风险预警持续关联?

Capacity 计划要能持续使用,关键不是把表格做得复杂,而是让计划数据和执行数据形成闭环。我建议只保留五类字段:人员或角色、可用工时、任务预计工时、任务实际工时、变更原因。每周固定一次做 30 分钟滚动校准:先更新请假和支持工时,再对比计划工时与实际工时,最后调整未来两周的容量。

实际项目中,我会重点关注两个指标。第一是估算偏差率,计算方式为“实际工时÷预计工时-1”;如果某类任务连续三周偏差超过 25%,说明估算模型或任务拆分方式有问题。第二是计划稳定度,即本周新增或移除的承诺工时÷原计划承诺工时;如果稳定度长期低于 80%,说明需求入口或审批机制失控。

工具配置上,不要只建一个“项目总容量”,而要按团队、角色和迭代周期拆分,并把请假、会议、客服支持等非项目工作作为容量扣减项。建议设置三档预警:负载率超过 85%提醒,超过 95%需要负责人确认,超过 100%禁止继续承诺新任务。这样做的价值在于,工具不只是记录计划,而是能在资源即将被透支前触发决策。

核心关键词

读者评论

汪
汪思妍

我们之前也按人数乘工时排期,后来把线上支持和评审时间单独记下来,计划确实更接近实际。比较难的是这些数据要持续维护,想了解文中模板如何避免变成额外的填表负担。

钱
钱子涵

按角色和周次看负载比看整个周期总量实用,尤其测试和数据岗位经常是后段瓶颈。不过团队规模较小时,人员兼岗很多,角色拆得太细反而难维护,可能需要按关键技能灵活合并。

朱
朱景行

认同负载率不能单独代表效率。我们有时留出缓冲,最后会被临时需求填满,之后又被问为什么原计划延期。缓冲是否能保住,除了测算方法,恐怕还取决于团队有没有明确的变更规则。

文章包含AI辅助创作:Capacity实操方法:产品经理提升资源负载效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/554016
