不少 PMO 做完第一版资源负载表后,会发现一个反常识的问题:表格更完整了,项目却没有更准时。原因通常不是缺少工时数据,而是负载数字没有进入决策流程。某团队把成员未来 12 周的工时逐项填满,仍然无法回答三个问题:谁的关键技能即将成为瓶颈、哪项工作可以延后、管理者需要在什么时候做取舍。资源负载落地的重点,不是把每个人排到百分之百,而是让供需差异在承诺之前被看见,并且有人据此采取行动。
一、先讲核心结论:负载管理不是排满日历
1. 先回答管理问题,再决定统计什么
我判断一套资源负载方案有没有价值,通常不先看它能展示多少张报表,而先看它能否稳定回答四个问题:未来几周哪里会超载,超载影响什么交付,组织还有哪些可调整选项,谁有权决定调整。若这些问题仍要靠 PMO 临时找项目经理、职能负责人和部门主管开会拼答案,表格就只是信息收集工具,还没有成为管理机制。
负载数字要连接决策,至少需要覆盖三个层次。第一层是可用容量,即扣除休假、固定运维、培训和其他已承诺事项之后,团队真正能用于项目的时间。第二层是需求,包括已批准项目、候选项目、临时支持和不确定性任务。第三层是约束,例如技能不可替代、工作必须由特定角色完成、项目之间存在依赖、人员不能跨地域或跨业务线调配。
我的核心判断是:资源负载的目标不是把利用率推到最高,而是让组织在承诺交付前看见瓶颈,并把调整动作前移。如果管理者只追求每个人日历上的空白越来越少,系统会鼓励虚报需求、压缩学习与维护时间,也会把突发问题的成本转移到加班和延期上。
2. 用滚动窗口管理变化,而不是把计划当承诺
我建议 PMO 采用滚动窗口:近 2 至 4 周用于执行协调,未来 5 至 12 周用于容量和优先级决策,更远的区间只看趋势,不做个人级精细排程。窗口越近,任务和人员分配可以越具体;窗口越远,需求误差越大,适合看角色、技能和团队容量,不适合给个人排满小时。
这不是因为远期计划不重要,而是因为远期计划的精度有限。产品方向、客户验收、供应商交付、监管审批和招聘进度都可能改变需求。把六个月后的每周工时精确到个人,看上去严谨,实际上容易制造虚假的确定性。远期数据应该用于识别能力缺口和投资选项,而不是形成不可修改的排班承诺。
下表是一种适合多数项目组合的窗口划分。区间可以按业务节奏调整,但管理动作应随时间远近而变化。
| 时间范围 | 主要用途 | 数据粒度 | 适合做的决策 |
|---|---|---|---|
| 未来 0 至 4 周 | 执行协调与冲突处理 | 团队、角色、关键个人及周级任务 | 调整顺序、临时支援、升级阻塞 |
| 未来 5 至 12 周 | 组合容量与优先级评估 | 团队和关键技能为主,必要时下钻到个人 | 批准启动、分阶段承诺、调配资源 |
| 未来 13 至 26 周 | 能力规划与投资判断 | 角色、技能、团队容量与情景区间 | 招聘、外采、能力建设、路线调整 |
这里的 4、12、26 周是建议管理窗口,不是行业标准。若组织的项目周期短、需求变化快,执行窗口可以更短;若涉及设备采购、合规审查或大规模实施,远期窗口需要拉长,但远期仍应以区间和情景表达。
3. 用触发规则把数字变成动作
只画出负载曲线并不能确保有人处理问题。每个阈值都应对应责任人、决策期限和允许采取的动作。比如关键技能未来四周预计负载超过可用容量的 110%,系统不应只标红,而应触发一次容量评审:项目经理确认需求真实性,职能负责人确认可调配人选,组合负责人决定是否调整优先级。
阈值不宜统一套用。对于可替代性强、任务可延后的角色,短期超载可以通过顺序调整消化;对于单点专家、法定审批角色或交付关键路径上的人员,即使预测负载只有 95%,也可能已经构成高风险。负载比例是一种信号,不是最终结论。
| 触发信号 | 建议责任人 | 首选动作 | 升级条件 |
|---|---|---|---|
| 团队未来四周预测负载连续两周高于 105% | 资源负责人和项目经理 | 检查需求、移动非关键任务 | 关键里程碑可能延期 |
| 单一技能只有一名可执行人员 | 职能负责人 | 建立备份、拆分知识与交付 | 该人员同时承担两个以上关键路径任务 |
| 候选项目挤占已批准项目容量 | 组合治理负责人 | 给候选项目设置容量占用上限 | 未经批准的工作已经影响承诺交付 |
二、背景和场景:为什么 PMO 需要资源负载方案
1. 负载问题往往先表现为交付波动
在多项目组织里,资源冲突通常不是突然发生的。它先表现为评审不断改期、关键专家被多个项目同时预约、项目经理临时争取支持、验收缺陷集中在少数角色手中,最后才表现为里程碑延期。若 PMO 只在延期之后统计人天,看到的是结果;真正需要管理的是需求形成和承诺的过程。
常见场景是:业务部门按季度提交项目,技术团队按周接收临时需求,职能团队还要承担运行维护。每个项目都能解释“为什么必须做”,但没有统一口径显示这些需求同时落在同一批人身上。项目审批时讨论价值,资源排期时讨论人名,实际执行时再讨论谁先做,三次讨论使用的不是同一份供需视图。
这种断裂会带来两种误判。一种是把所有项目都批准,寄希望于团队自行加班解决;另一种是因为当前没有空闲人力,否决价值尚未充分评估的机会。前者把风险推给执行团队,后者把资源限制误当成项目价值判断。负载管理要帮助组织区分“值得做”和“现在能做”,再讨论如何缩小两者之间的差距。
2. 多项目组织的供需数据来自不同系统
真实环境里,项目计划、工时记录、请假安排、支持工单、招聘计划和财务预算往往分散在不同工具或表格中。某些数据按人记录,某些按角色记录;有的以小时为单位,有的以人天为单位;有的代表承诺,有的只是预测。PMO 把这些数据汇总后,如果没有统一定义,数字精确到小数点也无法比较。
第一步不是购买新系统,而是建立数据字典。至少要定义容量、需求、已承诺、候选、预留、实际投入和剩余容量。特别要约定“可用容量”是否扣除了固定运营工作、“需求”是否包含项目会议和返工、“已承诺”是否代表管理层批准,以及一人天按多少小时换算。
对于超过 100 人、多个业务线并行的组织,手工汇总往往在规模扩大后变得难以持续。某项目管理平台可以作为需求、计划和执行状态的统一入口,但数据治理仍需要由 PMO、职能负责人和项目负责人共同维护。工具可以降低更新和对齐成本,不能替代对容量口径、决策权限和数据责任的约定。
3. 资源负载不是单纯的人力统计
如果只把“工作量”理解为投入小时,负载分析很容易忽略关键约束。两个工程师各有 40 小时空闲,不代表他们可以互换;一个数据治理专家的 20 小时也不一定能由两名通用分析人员替代。技能稀缺性、经验深度、任务依赖和地域安排,都会改变容量的实际可用程度。
因此,我通常把容量分成基础容量和有效容量。基础容量是团队在某段时间可投入项目的理论值;有效容量则进一步扣除技能不匹配、上下文切换、不可迁移工作和已知风险。有效容量更接近管理决策所需,但也更依赖判断。不要为了追求一个看似精确的数字,把这些约束藏在计算公式里。
在实际治理中,最好同时呈现数字和约束说明。比如“平台工程团队未来六周预测负载 98%”并不足够;还应注明其中 35% 集中在唯一掌握某项部署权限的人员身上,且两项工作处于同一关键路径。这样管理层才能看懂,表面上未超载的团队为什么仍然存在交付风险。
三、常见误区:负载表为什么容易失真
1. 把满载率当成效率目标
“人越忙,资源利用率越高”是最常见也最危险的简化。容量接近满载时,轻微的需求波动就可能导致排队和延期;如果所有任务都处在等待状态,个体看起来很忙,项目整体吞吐却可能下降。用满载率考核团队,还会诱导负责人把估算留有余量的任务填得更满,让实际需求更难被识别。
负载管理更应关注稳定的交付能力,而不是持续提高账面利用率。对有不确定需求的团队,留出缓冲不是浪费,而是吸收波动的容量。缓冲规模应由历史波动、工作类型和交付承诺决定,不能简单规定所有团队统一保留相同百分比。
例如,维护团队的突发工单较多,容量预留需要考虑历史到达量;探索型研发的任务估算误差较大,更适合使用区间和阶段性承诺;标准化交付团队的需求相对稳定,才可能更接近按计划排程。不同工作系统的最佳负载状态并不相同。
2. 把工作量估算伪装成精确数据
计划表里写着每人每周 37.5 小时,并不意味着预测可靠。若任务范围尚未澄清、外部依赖未确认、验收口径未冻结,过度精细的数字只会把不确定性包装成确定性。估算的粒度应与决策距离匹配:近期开工任务可以按小时或人天估算,季度后的候选项目则更适合用区间、角色容量和置信度表达。
我会要求负载视图至少区分承诺等级,而不是只列一个总数。已批准且进入计划的工作、待决策需求、探索性候选和预留缓冲,分别显示。管理者看到 120 人天需求时,才能知道其中有多少是必须兑现的承诺,多少只是待评估的机会。
估算误差也应纳入复盘。不是为了追责某个团队“估错了”,而是为了识别误差来自范围变化、返工、依赖等待还是技能不匹配。若计划总是低估验证和集成工作,改进重点应落在工作分解和验收前置,而不是要求所有项目统一加一个安全系数。

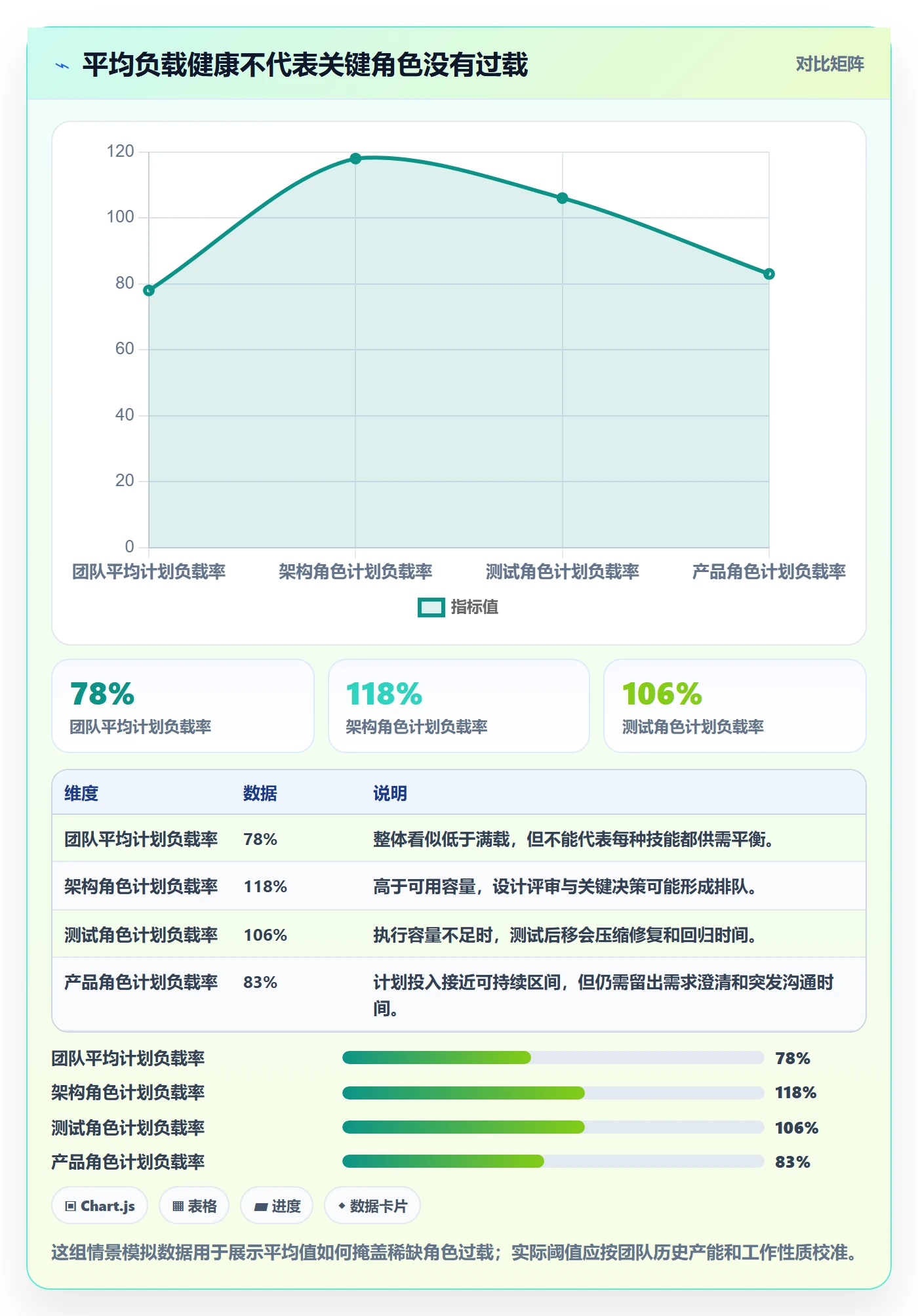

3. 只看总量,不看瓶颈角色
总容量富余,不代表关键技能富余。一个项目组合可能有 15% 的整体空闲容量,但架构、安全评审、数据迁移或客户实施等稀缺角色已超负荷。总量汇总会把局部瓶颈平均掉,导致管理者误以为“还有人”,却无法找到能接手关键工作的人员。
因此,负载分析应先按团队和技能识别瓶颈,再按需要下钻到具体人员。个人视图要服务于调配与风险控制,不应变成公开排名或绩效监控。对外呈现时,优先展示角色和团队容量;只有确实需要安排工作时,才让有权限的负责人查看个人级信息。
单点角色的管理也不能只靠增加一个备份名字。备份人员要有实际练习机会、访问权限、文档和交接路径。否则计划表上的“可替代”只是一种假设,发生冲突时仍然要等待原负责人。
4. 把候选需求提前算成正式承诺
有些团队会把所有潜在项目都放进负载视图,以展示资源缺口;另一些团队则只统计已批准工作,直到项目临近启动才发现容量不够。两种做法都不理想。前者会夸大需求,后者会让机会成本消失。更稳妥的做法是分层呈现,并为不同状态设置不同容量占用规则。
已批准项目可以完整计入基线需求;高优先级待决项目可以按情景纳入;普通候选项目只用于组合模拟,不能据此要求执行团队预留全部人力。项目进入正式承诺后,必须明确它挤占了什么容量、导致哪些其他事项延后。
这让资源冲突回到业务取舍:不是“团队不给支持”,而是“当前要增加这项工作,需要减少或延后哪项既有承诺”。组织只有公开说明被挤占的工作,才能避免项目组合无限膨胀。
5. 把资源工具上线等同于流程落地
工具上线后若没有固定的数据更新时间、问题升级路径和决策会议,负载视图很快会过期。更糟的是,团队可能同时维护系统、个人表格和会议材料,反而增加重复录入。上线前要先确定每类数据的唯一责任人和主要来源:项目负责人维护需求与日期,职能负责人维护能力和可调配范围,PMO 维护组合规则与跨团队冲突。
工具选型应围绕工作链路,而不是功能清单。中大型组织通常需要项目组合视图、跨团队资源规划、权限控制、变更留痕和可导出分析;但如果组织还没有统一项目编码、团队边界和审批口径,再多的可视化功能也无法自动形成可信数据。
某项目管理平台可以减少计划、需求和执行状态之间的信息断层,但不能替组织决定利用率目标、优先级规则和个人数据的访问边界。先把责任和定义讲清楚,再评估工具是否能降低维护成本,才是更可靠的实施顺序。
四、专业判断逻辑:如何把负载信号变成可执行决策
1. 先建立一致的容量口径
容量口径要能复算,也要能解释。可先按团队和周计算,再视需要细化到角色或个人。一个便于讨论的示意公式是:可计划容量等于合同工作时间,减去假期、固定运营、已知培训和明确预留;有效容量再扣除不可替代约束和技能不匹配影响。

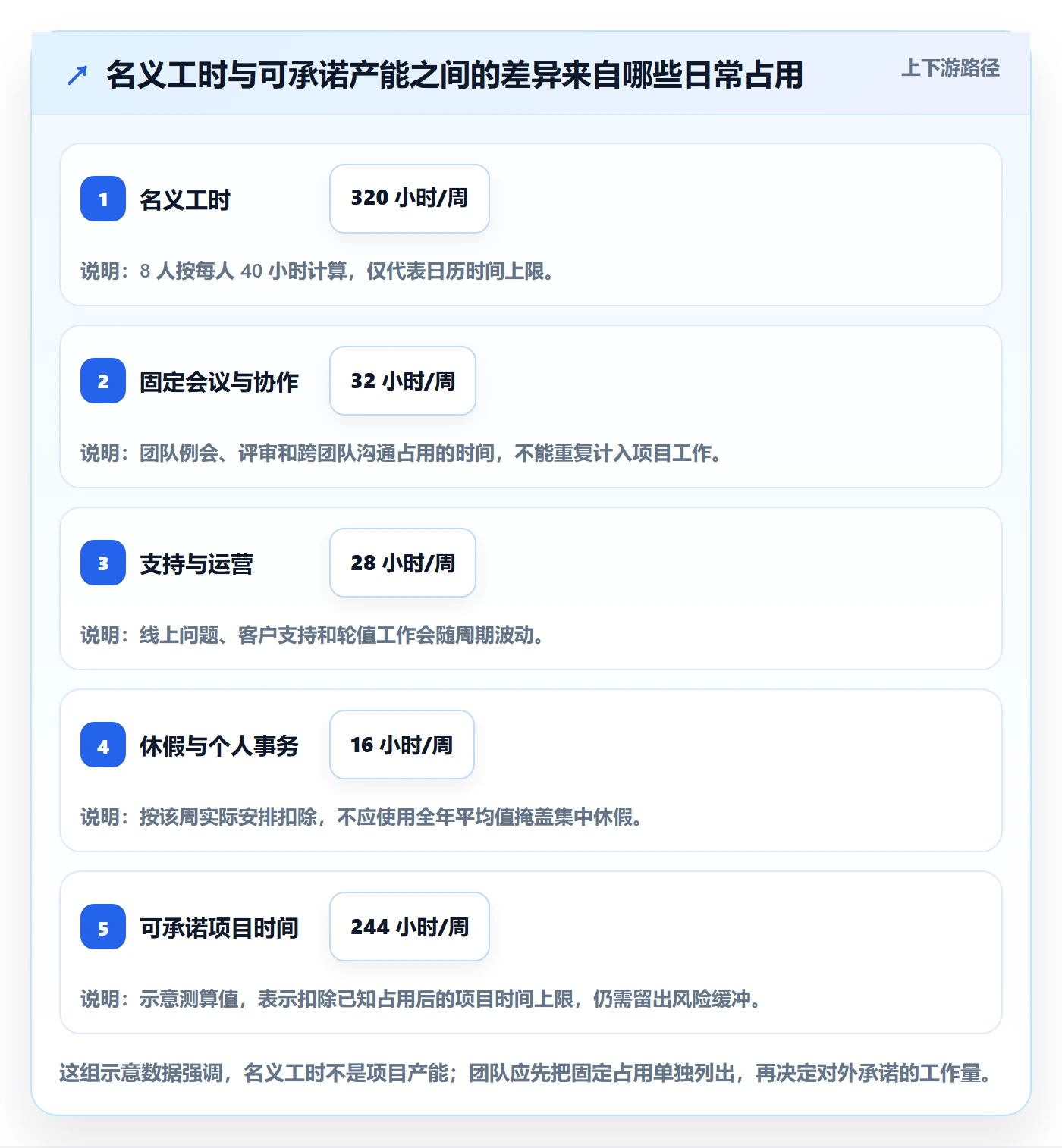

这里不宜假设每个团队的有效工时都相同。支持团队可能需要更高比例的突发预留;研发团队需要兼顾代码评审、质量保障和技术债治理;咨询交付团队可能要单独计入客户会议和差旅。团队应使用过去数月的数据校准初始口径,但要清楚标明这是组织内观察值,不是普遍基准。
如果缺乏历史数据,可以先以容量区间运行四至六周。区间的价值在于暴露认知差异:例如团队认为可用容量是 70 至 80 人天,项目需求却按 95 人天排入。PMO 此时应追问差异来源,而不是立刻要求某一方接受一个看似准确的单点数字。
2. 按承诺等级和置信度拆分需求
需求应同时标识状态和置信度。状态说明管理承诺程度,置信度说明估算可信程度。两者不能互相替代:一个已批准项目可能仍有范围不确定性;一个高置信度的常规维护任务也可能还没有正式排入项目组合。
| 需求状态 | 容量处理方式 | 必要信息 | 常见管理动作 |
|---|---|---|---|
| 已承诺 | 纳入基线负载 | 责任人、时间窗、验收范围、关键依赖 | 协调冲突、保护关键路径 |
| 待决策 | 进入情景分析,不自动占满容量 | 价值依据、决策日期、预计投入区间 | 比较启动与延期的机会成本 |
| 探索候选 | 以小额度或概率加权模拟 | 初步范围、下一阶段验证目标 | 限定探索上限,设置退出条件 |
| 固定运营 | 按历史或约定基线预留 | 服务范围、季节波动、响应要求 | 校准预留规模和服务等级 |
如果组织愿意使用概率加权,可以对候选需求做情景推演,但必须注明是假设模型。比如一项候选项目估计需要 40 至 60 人天、进入组合的可能性为 50%,可以在组合情景中显示预期占用区间,而不能把“期望值 25 人天”误读成已批准承诺。
3. 同时判断超载程度和可替代性
单看负载比率容易产生错误优先级。我会用两个维度判断:一是需求相对有效容量的偏离程度;二是承担工作的技能、人员和时间窗口是否可替代。高负载但任务可延期、人员可替换,风险可能可控;负载尚未到顶但涉及唯一审批人、固定上线窗口或连续依赖,风险可能更高。
一个实用的评审顺序是先识别关键路径角色,再检查时间窗口重叠,接着评估工作是否可拆分或转移,最后讨论是否值得增加容量。这个顺序可以避免组织过早把招聘当作唯一答案。短期冲突可能通过减少并行工作解决;长期技能缺口才适合进入招聘、外采或能力建设评估。
- 先确认需求是否真实、范围是否足够清晰,排除重复估算和未批准工作。
- 再确认冲突是否集中于同一时间窗、同一技能或同一关键路径。
- 随后比较延后、拆分、替代、外采、培训和新增人力的成本与风险。
- 最后把决策、负责人、复查日期和被挤占的工作记录下来。
4. 用情景而不是单一预测支持组合决策
对于需求变化较大的项目组合,我建议至少比较基线、上行和下行情景。基线表示已承诺工作;上行情景加入可能性较高的候选项目或需求增长;下行情景则考虑关键客户延期、招聘未到岗或供应商交付延迟。三种情景不是为了预测未来,而是为了看清在不同条件下哪些团队和技能会首先触及边界。
情景分析能把“资源不够”转化为可讨论的选择。例如,若基线情景中工程团队负载在合理区间,而上行情景在第八周出现缺口,组织可以提前准备候选项目的启动门槛,而不是现在就把全部人力预留给它。若下行情景也出现超载,说明问题可能不是需求波动,而是容量基线或固定运营估算有误。
PMO 应把情景假设写在结果旁边。假设只存在于会议记忆里,几周后团队就会把“可能启动”当成“已经承诺”。清楚标记假设、置信度和决策日期,比在图表上增加更多小数位更重要。
5. 让指标覆盖输入、过程与结果
单一利用率指标会鼓励局部优化。我建议把监测指标分为三组:输入质量关注计划是否及时、口径是否一致;过程质量关注冲突发现后多久形成决策、计划变更是否留痕;结果质量关注关键里程碑、延期原因和团队持续负载。指标数量不需要很多,但每个指标都应能促成行动。
例如,资源冲突平均关闭时间如果持续增加,说明问题可能卡在跨部门决策权限,而不是卡在数据输入;滚动计划偏差持续扩大,则可能表示需求变更未及时进入组合视图;团队超载周数减少但返工率上升,则不能简单认定方案有效,可能是质量成本被推迟到后续阶段。
不要把指标写成个人绩效排名。负载数据用于系统性决策时,团队更愿意暴露风险;用于比较谁最忙、谁最空时,数据就会变成防御性填报材料。对个人信息的展示应遵循最小必要原则,并在制度上说明用途、权限与保留周期。
五、案例与数据观察:一次跨部门负载治理的推演
1. 场景和数据边界
下面以一个多项目组织的匿名化情景案例说明实施方法。它采用常见的跨部门结构:产品、工程、测试、数据与客户交付团队并行支持多个项目。本文的数字是情景模拟,不代表某家企业的公开业绩或行业平均值,用途是展示如何把资源冲突从主观争抢变成可复核的决策过程。
这个组织约有 180 名员工,PMO 负责 14 个在途项目和 6 个候选项目。最初,各项目经理分别维护计划表,职能主管用邮件和即时消息协调专家时间。每月月底,PMO 需要约两天汇总下一季度人力需求,但统计结果仍难以回答“哪个项目要优先、哪个角色真正不足”。
第一轮数据盘点后,团队把工作分为已承诺项目、固定运营、待决策需求和候选探索四类,并按周汇总团队容量。工程和测试的总容量看似接近需求,但架构评审、自动化测试和数据迁移三个角色的需求集中在同一时间窗。原有汇总表把角色差异平均掉,因此未能提前显示冲突。
2. 先修复口径,再讨论缺口
PMO 与团队负责人共同定义容量:从计划工作时间中扣除已排定休假、固定运营和已知培训;对突发支持较多的团队,采用过去八周工单投入的区间作为预留参考。对于尚未批准的项目,先放入待决策情景,不直接占用团队的基线容量。
第一轮校准发现,某些项目把会议、返工和验收支持排除在计划外,导致项目需求被系统性低估;另一些团队则把所有待定事项都计入正式负载,造成需求被高估。统一口径后,组织没有立刻“修正”每一项历史数据,而是从下一滚动周期开始按新定义记录,并将旧数据标为不可直接比较。
这个处理看似不够整齐,却避免了把不同统计口径拼成一条虚假的趋势线。历史对比只有在口径可比时才有意义;对管理层来说,清楚知道数据从哪周开始可比,比展示一张跨度更长但含义不一致的曲线更有价值。
3. 通过角色视图识别真实瓶颈
按团队汇总后,管理层看到未来八周工程负载并未整体超限,于是最初倾向于照常启动候选项目。进一步按技能拆分后,架构评审在第六至第八周出现集中需求,自动化测试在第七周达到预测有效容量的 118%,而数据迁移角色存在两周的交付窗口重叠。
PMO 没有把所有项目平均延后,而是逐项核对关键路径和调整空间。一个项目的架构评审可以提前两周完成;另一个项目的测试范围可拆为必须上线的回归集与后续补充集;数据迁移则需要客户在指定日期前确认样本数据,否则不启动正式迁移。这些动作降低了高峰期重叠,但没有让团队靠加班消化所有缺口。
之后,管理层批准一名工程师接受自动化测试培训,并安排其在低风险模块上参与评审;同时为架构角色建立文档化的评审清单和备份流程。培训不是当期产能的即时替代,所以 PMO 仍然保留短期缺口,并安排项目按阶段提交,而没有把培训中的人员直接按全容量计算。
4. 情景模拟中的变化与局限
在这组模拟数据中,实施六周后,PMO 汇总下一周期资源需求的时间从每月约 16 小时降到约 5 小时;跨部门负载冲突从平均每月 11 起降到 6 起;关键角色超载预测首次出现到形成正式决策的中位时间,从 9 个工作日缩短到 4 个工作日。数字展示的是流程机制可能带来的变化,不应被解释为任何组织都能达到的保证值。
该案例还设置了结果指标的观察边界:冲突数量下降不等于交付一定改善,因为项目范围、客户变更和外部依赖仍可能造成延期。更有意义的复盘问题是,关键冲突是否更早暴露、是否明确记录了被延后的工作、决策后是否减少了临时换人,以及团队是否连续多周处于超载状态。
六周的观察期也不足以证明长期收益。人员培训需要时间,新的计划口径可能暂时增加维护工作,项目周期又可能存在季节差异。PMO 应至少跨越一个完整的计划与交付周期观察,并保留对照口径,避免把同期发生的人员到岗或项目减少错误归因于负载机制。

5. 看见结果之前,也要看见冲突形成路径

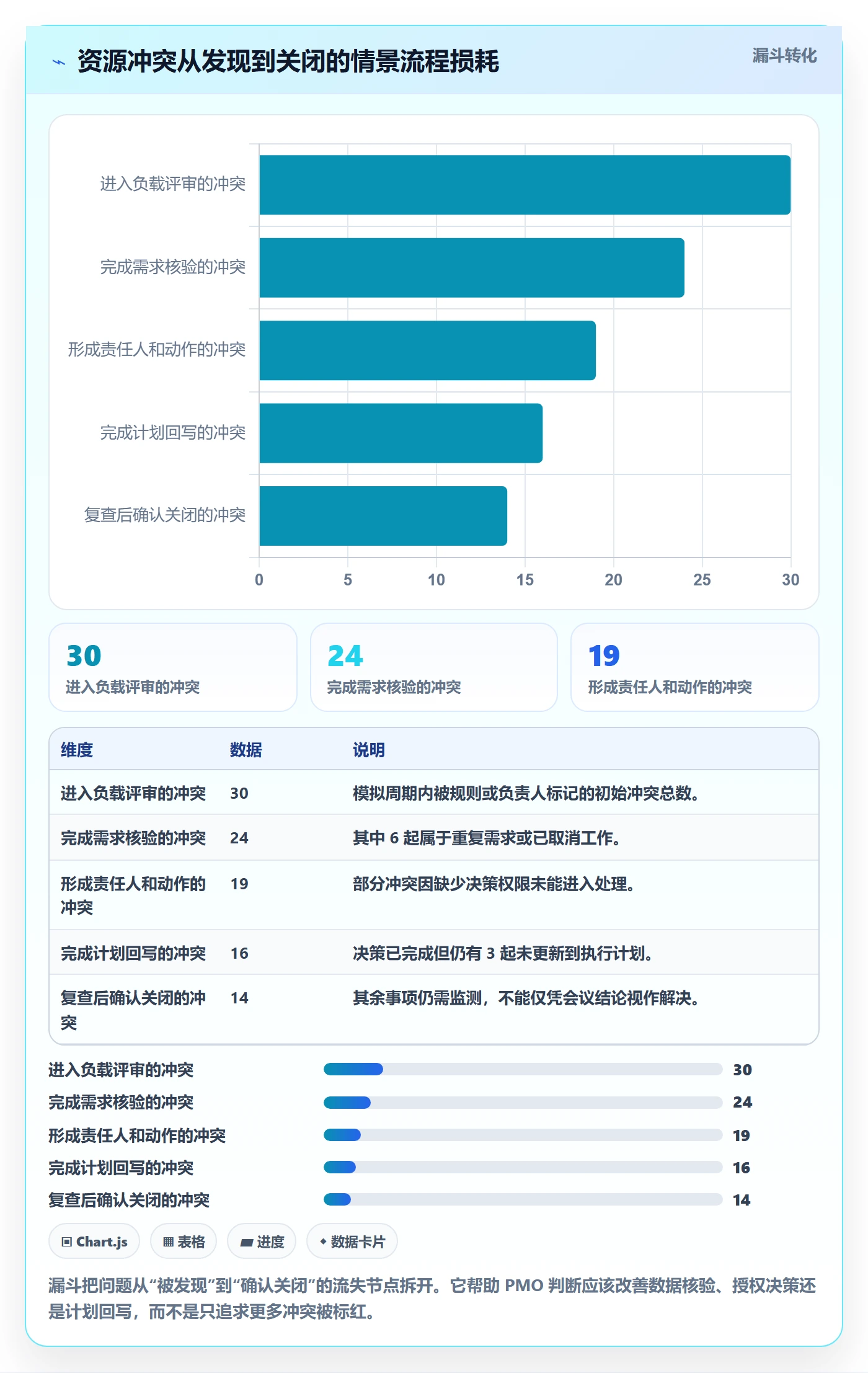

若只展示上线前后冲突数量,容易误以为工具本身消除了冲突。实际变化发生在需求进入计划、角色冲突被识别、责任人作出取舍、计划更新并通知相关团队的整个链路。任何一步延迟,最终都可能表现为“项目又改期了”。
因此,试点期间要记录冲突从何处产生、在哪个节点停滞、最后由谁作出取舍。假如数据填写及时但冲突长期等不到决策,改进对象就是治理权限;假如决策及时但计划没有回写,改进对象就是变更流程;假如计划更新后执行团队仍收到旧要求,改进对象就是通知和工作入口。

6. 用基线和情景区分当前承诺与潜在压力
该组织还把未来八周分成基线、候选项目全部启动和关键客户延期三种情景。基线回答已批准项目能否在当前容量下推进;候选项目情景检验组合扩张的代价;延期情景则检查外部依赖变化是否会把工作集中到后续窗口。三种视图共用一套需求定义,差别只在假设条件。
模拟显示,若六个候选项目同时启动,测试与数据迁移角色会先于整体工程团队触及容量边界;若关键客户延期三周,两个项目的验收支持会与下一批上线工作叠加。PMO 因此为候选项目设置分阶段准入:先批准有限的验证投入,只有在依赖和容量条件满足后,才释放后续实施容量。
这种安排保留了业务机会,又避免把尚未验证的全部需求写进团队承诺。需要强调的是,概率和容量假设都应定期更新;一旦候选项目进入正式批准状态,情景就必须转为新的基线,并明确哪些既有工作因此调整。

六、落地方案:从小范围试点到组合治理
1. 选择能暴露真实冲突的试点范围
试点不宜只选一个部门,也不宜一上来覆盖整个组织。一个有代表性的范围通常包含 3 至 5 个相互依赖的团队、若干已承诺项目和至少一类候选需求。这样能观察跨团队冲突,却仍能在短周期内完成数据校准和流程迭代。
试点要选“有决策价值”的业务,而不是只选数据最干净的业务。若真实瓶颈在测试、安全审查或客户实施,试点范围必须包含这些角色;如果只在单个职能内部验证表格填写流程,最终很可能证明了录入可行,却没有验证资源治理是否有效。
试点开始前,记录当前的汇总工时、冲突发现时间、决策耗时、计划变更次数和团队超载情况。基线不必完美,但定义要固定。没有基线,后续就很难判断改进来自流程、人员变化、需求减少还是统计口径变化。
2. 用四周建立最小可运行机制
第一周,确定数据字典、项目状态和团队容量口径;第二周,收集未来 8 至 12 周需求并标记置信度;第三周,召开跨项目负载评审,优先处理技能瓶颈和关键路径冲突;第四周,复盘决策是否回写、哪些数据最难维护、哪些规则需要调整。四周只是试点节奏示例,复杂组织可以延长,但每周都应有可检验的交付物。
- 指定项目、团队和需求数据的维护责任人,并建立唯一的项目标识。
- 先录入已承诺项目和固定运营,检查容量口径能否在团队间解释一致。
- 将候选需求单独标记,设置进入基线的审批条件和决策日期。
- 按周查看团队和关键技能负载,记录超载原因、影响范围和可选动作。
- 由有权限的负责人作出取舍,并同步更新项目计划、容量视图和相关团队通知。
- 周期结束后复核预测偏差、决策时长、超载持续周数和团队反馈。
会议本身要短而有边界。资源评审不应重新讨论所有项目的商业价值,也不应逐行检查每个成员的工时。议程聚焦异常:哪些角色在窗口内超出有效容量、哪些需求尚未承诺却正在挤占资源、哪些冲突超过决策时限、上次会议决定是否已执行。
3. 让责任边界清楚,避免 PMO 成为催数部门
PMO 应负责规则、组合视图、例外识别和决策跟踪,不应替每个团队猜测实际容量,也不应替业务负责人决定项目优先级。项目经理负责需求和依赖信息;职能负责人负责团队能力与可调配范围;组合负责人或管理层负责在价值冲突时做最终取舍。
如果所有冲突最终都需要 PMO 逐个找人催办,机制仍然依赖个人推动。要把常见冲突授权给对应层级处理,例如团队内顺序调整由团队负责人负责,跨部门资源调配由职能与项目负责人共同决定,影响组合优先级的事项再升级到治理层。
决策记录至少包括冲突描述、涉及窗口、候选动作、责任人、最终选择、被延后事项和复查日期。记录的目的不是增加文书,而是让组织能够解释“为什么这样分配”,并在条件变化时迅速重开决策。
4. 选择工具时先评估数据链路和治理能力
工具评估可以从四个维度开始:需求与计划是否能关联,资源视图能否按团队和技能汇总,权限是否支持不同层级查看,变更是否能留痕并回到执行计划。若组织已经有项目管理平台,先评估现有配置是否能承载这些流程;若数据需要大量跨系统拼接,再判断是否值得新增集成或专门工具。
试用阶段不要只看演示数据。应使用一组真实但范围受控的项目,测试候选项目、人员请假、需求变更、跨团队共享和权限配置。特别要检查某个需求变更后,负载视图是否同步、谁收到通知、旧计划是否仍会被误用。
采购评估还要计算持续成本,包括管理员维护、数据集成、权限治理、培训、报表调整和迁移。工具能减少复制粘贴,却可能增加字段维护和流程复杂度。只有当它降低整体决策摩擦,而不是单纯增加一层录入要求,才算匹配组织需要。
七、不同情况下的行动建议
1. 小型团队或项目较少的组织
如果组织只有少量项目,团队边界稳定,负责人能直接掌握任务情况,暂时不必建立复杂的组合系统。先用统一模板记录团队容量、已承诺需求、候选事项和关键依赖,每两周做一次冲突检查。重点是形成共同语言,而不是追求自动化报表。
当跨团队协调开始频繁、汇总耗时持续增加、项目经理反复争用同一批专家时,再增加角色容量视图和正式升级规则。若项目数量少但岗位高度稀缺,仍应关注单点技能和备份,而不是因为组织规模小就忽略资源风险。
2. 中大型、多业务线并行的组织
当团队超过数个、项目跨部门运行,或组织人数达到百人以上,资源信息通常已无法依靠非正式沟通稳定同步。此时应建立跨项目口径、团队层级容量、关键技能目录和固定决策节奏,并在权限设计上明确谁能查看个人级信息。
中大型组织更需要治理分层。业务单元内部解决局部排程,跨业务线冲突由组合层解决,涉及重大优先级变化的事项再升级到高层。所有冲突都提交最高层,会使决策速度下降;所有冲突都交给团队自行解决,则会使组织级机会成本不可见。
如果引入某项目管理平台,应把它作为已定义流程的承载工具,先做有限团队试点,再逐步扩大。不要在工具配置阶段就试图把所有组织例外编码进去;先让常见流程运行,再根据真实使用反馈决定哪些例外需要产品化支持。
3. 需求波动大、探索性强的组织
探索型产品和创新项目不宜用单点工时预测来约束所有工作。可以给每个团队设置有限的探索容量池,按阶段定义投入上限和继续条件。前期关注验证速度和关键假设,获得证据后再转为项目级计划。
候选项目应设置退出规则。例如,若关键客户无法提供验证数据,或连续两个评审周期未达到阶段目标,就暂停后续投入。退出不是失败,而是把有限容量及时释放给更有证据支持的机会。PMO 应跟踪探索项目的组合总量,避免每个项目都“只占一点时间”却合计挤满团队。
4. 固定交付与运营工作占比高的组织
对维护、客户支持、生产运维等团队,临时需求会显著影响计划。与其把每个未知工单都提前精确排程,不如用历史到达量和服务要求估算预留区间,并观察预留是否持续偏高或不足。工作波动较强时,按团队容量做滚动管理,通常比给个人排满长期日历更可靠。
若运营需求长期挤压项目工作,应把运营服务范围、响应等级和容量预算纳入组合讨论。否则项目负载表会持续显示项目团队“资源不够”,却把大量必要运营工作当作不可见背景。管理层需要决定服务水平与项目产能之间的平衡,而不是要求团队从同一批时间里同时完成两类工作。
5. 关键角色单点明显的组织
发现单点角色时,先判断缺口是短期峰值还是长期能力不足。短期峰值可以通过调整里程碑、提前评审、外部支持或范围拆分缓解;长期缺口则需要安排招聘、培养、知识转移或流程标准化。仅仅把某个人从一个表格复制到另一个项目,并没有创造容量。
能力建设的短期代价要如实呈现。培训期间,专家可能需要投入时间带教,受训人员也不能立即承担全部任务。因此计划中应把学习投入和过渡期容量单独列出,避免管理层误认为“安排了培训”就已经消除了近期交付风险。
八、不同情况下的取舍:用透明约束保护交付
1. 追求高利用率,还是保留缓冲
高利用率能减少账面闲置,但会降低应对变更的空间;保留缓冲能吸收波动,却可能让短期财务或业务视角认为容量没有充分使用。取舍应依工作系统而定:需求稳定、任务可替换、交付节奏可预测的团队,可以采用较紧的计划;突发工作多、技能稀缺、返工成本高的团队,应保留更多可调节空间。
缓冲不是不受约束的空闲。它应有用途、负责人和复查周期,例如吸收运营波动、处理关键缺陷或应对高优先级客户事件。若缓冲长期未被使用,组织可以重新评估规模;若持续被临时需求占用,则要检查需求治理是否失效。
2. 个人级透明度,还是团队级保护
个人级视图有助于排期,但也增加隐私和被误用的风险。组织应优先把容量呈现到团队和技能层级,只有需要做具体调度的负责人才能查看必要的个人信息。员工应清楚数据用于资源安排而非简单绩效排名,并能纠正休假、职责和技能信息中的错误。
如果数据使用边界不清,团队很可能通过降低估算、延迟更新或把工作移到表外保护自己。数据越敏感,越需要说明访问权限、用途、保留时间和纠错途径。信任不是额外的软性条件,而是负载数据能否持续准确的运行前提。
3. 立即调人,还是调整优先级
遇到超载时,新增人力看起来直接,但招聘、外包和人员转岗都有到岗与磨合时间。若需求峰值只持续数周,增加长期编制可能产生后续闲置;若缺口反复出现且能力具有长期价值,持续依赖临时调配又会增加交接损耗。
我会先比较需求是否能改变,再比较容量能否扩大。优先检查非关键范围、启动顺序、跨项目复用、依赖等待和自动化机会;之后才评估短期外援、内部轮换或新增岗位。若最终确需增加人力,招聘计划也应标明预计到岗时间及其对当前里程碑的实际影响。
4. 集中统一治理,还是保留团队自治
集中治理有利于看见跨部门机会成本,但可能减慢局部决策;团队自治响应快,却可能把组织级冲突转化为重复投入。较好的边界是统一数据定义、项目状态和升级规则,同时允许团队在已授权容量范围内自行排程。
统一规则不意味着所有团队必须用完全相同的计划粒度。支持、研发、实施和运营的工作形态不同,可以有不同的预留方法和更新频率,但必须说明差异如何映射到组合视图。这样既保留业务适配,也避免同一个“负载率”在不同团队里含义完全不同。
5. 追求预测精度,还是追求快速纠偏
没有任何计划能消除不确定性。若组织把精力都用来提高季度预测的表面精度,可能会延迟暴露变化。资源负载机制更有价值的地方,是让计划偏差能更早被发现、由正确的人及时处理,并留下对后续决策有用的记录。
因此,我更看重计划更新速度、冲突处理时间和决策执行率,而不是单独追求预测误差趋近于零。预测误差当然要复盘,但目的应是找到系统性偏差:需求是否反复变更、估算是否漏掉支持工作、关键技能是否缺少备份、治理层是否决策过慢。
九、结语:下一步从一张可信的供需视图开始
1. 先让下一次决策比上一次更早发生
资源负载落地不应从“全面盘点所有人的每小时安排”开始,而应从一个明确问题开始:未来四至十二周内,哪些已承诺工作会竞争同一批关键能力,组织准备如何取舍。先建立稳定口径,分清承诺和候选,再用滚动窗口识别冲突,最后明确责任人、动作和复查时间。
读者可以在下一轮计划中先做三件事:统一可用容量定义;把已承诺与待决策需求分开;挑出一个真实跨团队瓶颈,记录发现时间、决策时间和最终调整。只要这些信息可复核,PMO 就能从汇总人力数字,逐步转向管理交付选择。
2. 用组织选择衡量方案,而不是用表格完整度衡量
一套成熟的负载机制,不是让所有人的日历都变得整齐,而是让组织能够解释为什么某项工作现在启动、另一项工作延后,稀缺技能被如何保护,以及需求变化时哪些承诺需要重新讨论。它的价值最终体现在更少的临时争抢、更短的决策等待和更清楚的机会成本上。
最值得保留的判断是:负载不是一个需要被填满的数字,而是一组必须被管理的选择。当数据能暴露约束、规则能触发行动、决策能回写计划,PMO 才真正把资源负载从静态报表变成了组织的交付能力。
常见问题解答(FAQ)
1. PMO 如何用工作负载方案提升资源管理效率?
我负责多个项目的资源协调,过去每周都要找项目经理收集人员安排,再手动汇总表格。数据一多就看不出谁快超负荷,也很难判断效率到底有没有提升。有没有一套能实际落地的做法?
先不要急着买工具或要求团队填写更多字段,先统一工作负载的口径:按人、按周统计已承诺工时,并把休假、会议和日常支持等非项目时间纳入可用工时。试运行时,可以选取一个项目群和连续四周的数据,记录汇总耗时、超负荷人数、临时调配次数及计划偏差。
比如,成员每周可用工时为 40 小时,固定会议和支持占 10 小时,项目计划却排入 36 小时,则负载率应按 36÷30=120% 判断,而不是按 36÷40 得出看似正常的 90%。PMO 要提升的核心效率不是让表格填得更快,而是更早发现冲突,并减少反复追问和临时救火。
2. 资源负载率达到多少时,PMO 应介入协调?
我常看到团队把 100% 当成满负荷,但实际工作中总有评审、沟通和突发支持。有人略高于 100% 看起来问题不大,也有人 90% 就已经无法按期交付,我该怎么设预警线?
不要把单一百分比当作通用红线,建议结合岗位缓冲和持续时间判断。可以先用可用工时作为分母,试设 85% 为关注线、100% 为预警线、连续两周超过 110% 为优先协调条件,再用实际延期和加班记录校准阈值。交付岗位、共享支持岗位的可计划工时通常不同,关键岗位还应单独识别不可替代性。
PMO 介入时,先核实任务是否重复计入、工时估算是否过粗,再考虑调整优先级、拆分交付或补充资源;否则,单纯把负载数字压低,可能只是把风险藏进计划里。
3. PMO 如何避免资源负载数据变成形式化填报?
我担心上线负载台账后,项目经理为了通过检查随手填一个数字,团队成员也可能把整周时间都算进项目任务。这样看板很完整,却未必能指导调配,有什么办法判断数据是否可信?
数据可信度取决于填写成本、定义一致性和使用后果。优先复用项目计划中的负责人、任务周期和估算工时,避免另建一套重复台账;同时明确录入的是计划投入还是实际投入,不能把两者混为一谈。
每周抽查少量高风险记录,例如负载超过 100%、关键任务集中在同一人或计划工时连续不变的情况,并与交付进度、请假和临时支持记录交叉核对。发现偏差时先修正口径和流程,不要立即把数据用于个人绩效排名;一旦团队认为报真数会带来惩罚,后续数据通常会更整齐,却更难用于决策。
4. 选择项目管理工具时,PMO 应如何验证它能否支持负载落地?
我在评估某项目管理工具时,演示里的资源看板都很直观,但不确定实际使用后是否能减少 PMO 的汇总工作。除了看功能清单,我应该让供应商或内部团队演示哪些真实场景?
用一组匿名化的真实项目数据做端到端验证,比逐项核对功能名称更有效。至少测试三种场景:同一成员同时承担多个项目任务、成员休假导致可用工时下降、项目优先级调整后资源计划需要重排。现场记录从导入计划到识别冲突、完成调配和生成汇总所需时间,并检查结果能否追溯到任务负责人、周期和工时来源。
还要确认权限能否区分项目负责人、资源经理与 PMO,历史计划是否可比较,以及导出数据是否便于复核。若看板必须靠大量手工维护才能更新,工具再丰富也未必能降低管理成本。
核心关键词
文章包含AI辅助创作:工作负载落地方案:PMO开展资源负载的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/553176
读者评论
我们团队试过按周更新负载表,最大问题不是公式,而是临时需求没人及时登记,结果系统里的“剩余容量”总比实际乐观。若没有明确的录入时限和负责人,滚动窗口也很难保持有效。
文中强调不要把利用率当成效率目标,这点很认同。不过实际考核常和工时、产出挂钩,PMO很难单独改变。最好再补充管理层如何调整考核口径,否则一线人员仍会倾向于把日程排满。
按技能而不是只看总人力来识别瓶颈很实用,但技能标签本身容易失真。我们遇到过“有人会”但没有权限、经验或交付资格的情况,所以容量判断还应结合认证、权限和独立承担任务的记录。
