项目经理把每个人的任务排满,项目却仍然延期,通常不是团队“不够忙”,而是容量(Capacity)被算错了:把工作日当成可交付工时,把已分配任务当成真实需求,又把会议、支持、返工和技能差异留在表格之外。资源负载管理的核心,不是把日历填满,而是用可信的可用容量识别风险、保护关键工作,并在承诺之前做取舍。
一、先讲核心结论:容量管理不是排满人,而是管理承诺
1. 容量的定义要先于排期
我把容量理解为:在一个明确时间窗口内,团队能够稳定投入到某类工作的有效时间,而不是员工合同工时、办公室坐班时间,或任务估算工时的简单总和。项目经理若把这些概念混在一起,排期表看起来精确,实际却会持续偏乐观。
以一名每周工作五天、每天八小时的工程师为例,理论上周工作时间是四十小时。但如果他每周参加八小时会议、承担六小时线上支持、还要处理评审和代码审查,那么可用于项目计划工作的时间很可能不足二十六小时。这个数还没有扣除任务切换、临时故障和不可预见的返工。
因此,容量不是“人头数乘以工时”,而是“有效工作时间乘以可用于该项目的比例”,再结合技能、时间窗口和不确定性进行校正。这个定义看似保守,却比满负荷排期更接近交付现实。
2. 先找瓶颈,再谈整体利用率
项目团队往往把总人天作为资源判断的第一指标。总人天有用,但它容易掩盖关键岗位的短缺:一个项目可能有二十名成员、总计两百人天可用,却只有一名能完成数据迁移的工程师,而迁移工作恰好卡在上线关键路径上。
因此,我会同时看三层容量:团队总体容量、角色或技能容量,以及关键个人在关键时间窗口的可用容量。三层数据不能互相替代。团队总体有余量,不代表关键技能有余量;某个人短期有空,也不代表他能承担某项工作。
3. 把负载区间作为预警,而不是绩效排名
资源负载比例可以按“已承诺工作量÷有效可用容量”计算。这个比例适合发现冲突,不适合直接衡量个人价值。把利用率越高等同于越优秀,容易诱发过度承诺、任务拆分失真和隐藏工作,最后让团队为报表数字服务。
在没有组织历史数据时,我通常把连续数周高于百分之八十五视作需要检查的信号,把超过百分之一百视作明确的排期冲突,而不是立刻要求个人加班。低于百分之六十也不自动代表闲置:可能是工作尚未准备好、依赖未解除,或容量口径漏记了支持任务。这些是管理建议阈值,不是适用于所有行业的通用标准。

二、背景与真实场景:为什么“大家都很忙”仍然会延期
1. 计划表常见的失真来源
资源计划通常从任务清单开始:每项工作估算工时,指定负责人,再把工时放进日历。问题在于,任务清单往往只包含显性工作,不包含设计讨论、代码审查、跨团队协调、客户答疑、故障响应、培训和返工。计划表记录了“要做什么”,却没有完整记录“工作如何发生”。
第二个失真来源是把任务估算当成容量事实。某项工作估算为十人天,可能表示一个熟悉业务的人连续投入两周,也可能是两名新人边学习边做三周。人天数字相同,日历时间和交付风险却截然不同。
第三个来源是计划只按月或按季度静态编制。项目初期看似人员充足,到了联调、验收或发布阶段,多个项目却会同时争夺测试、架构、数据、安全和运维资源。总容量没有变化,需求峰值却叠在同一时间窗口里。
2. 一个典型的多项目冲突场景
假设某中大型团队同时推进产品改版、客户定制和基础设施升级。产品改版需要前端、后端和测试;客户定制需要熟悉特定客户规则的后端工程师;基础设施升级则需要平台工程师和安全评审。每个项目单独看都能排出计划,但三个项目都把同一名资深后端工程师标为关键参与者。
如果项目经理只看每个项目的计划表,就会看到三个“合理”的排期。如果把资源按周汇总,就会发现该工程师在第二个月被承诺了约六十小时的项目工作,而在扣除日常支持后,实际可计划容量只有约二十六小时。冲突不是个人执行力不足,而是组织在同一个时间窗口承诺了互不兼容的工作。
我会把这种情况称为“隐性共享资源债务”:项目在计划阶段借用了关键岗位的未来时间,却没有记录谁来还、何时偿还、延期会传导到哪里。它不像预算超支那样立刻显现,却会在关键路径上集中爆发。
3. 容量管理需要分清四种时间
实际工作中,我会先把时间分成四类,再讨论利用率。第一类是合同或制度规定的工作时间;第二类是可被团队安排的工作时间;第三类是项目和产品工作时间;第四类是已经承诺且有明确交付责任的时间。越靠后,口径越窄,也越适合用于判断项目承诺。

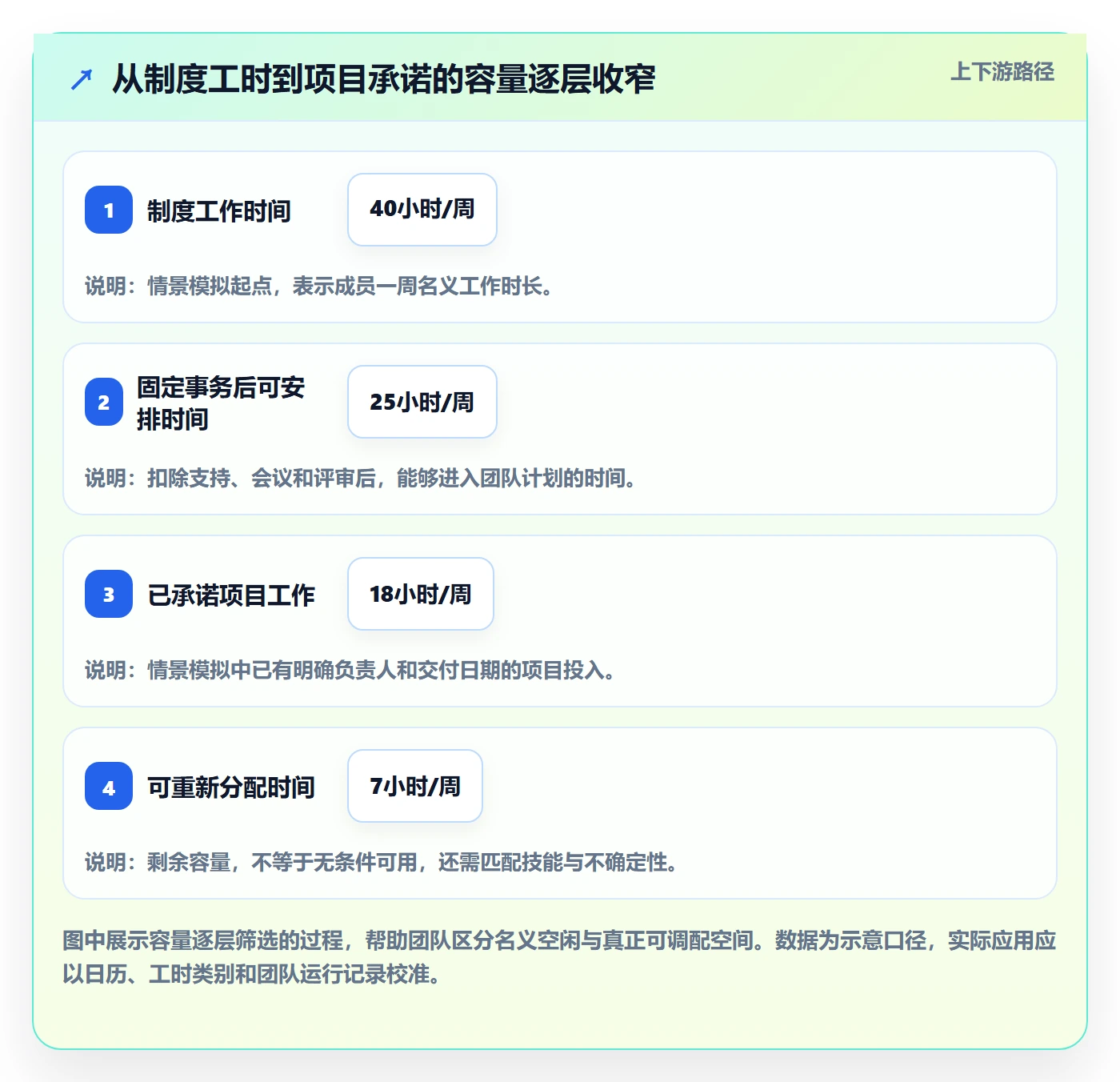

例如,团队成员每周有四十小时工作时间,其中六小时用于轮值支持,五小时用于固定会议,四小时用于跨团队评审,剩余二十五小时才是可安排时间。如果其中十小时已承诺给项目甲、八小时给项目乙,剩余七小时也不能立即全部分配给项目丙;还要考虑技能匹配、任务切换、计划缓冲和临时需求。

三、常见误区:看起来精确的计划,为什么经不起执行
1. 误把工作日乘以八小时当作可用容量
这是最常见的高估方式。工作日数量是日历信息,不是有效投入测量。节假日、年假、培训、固定会议、值班、管理职责、跨时区协作都会改变有效时间。项目经理若直接用“本月二十个工作日乘八小时”,通常会高估可承诺时间。
对于知识工作,还存在任务切换成本。成员上午写代码、下午处理生产问题,晚上再回到代码,名义上仍然投入了相同小时数,连续专注时间却更少。不能把所有小时都视为同质资源,也不能假定拆碎的半小时与整块半天具有相同产出。
2. 误把百分之百利用率当作高效
百分之百利用率听上去意味着没有浪费,但它也意味着任何意外都只能通过延期、加班、质量下降或挤占其他工作的方式消化。对依赖不稳定、需求经常变化或承担线上支持的团队来说,长期满载不是精益,而是没有恢复空间。
我判断容量是否健康时,不只看平均利用率,还看峰值、连续时长和变更空间。如果某个关键角色连续三个迭代都接近满载,同时每周还新增临时需求,平均值可能掩盖了脆弱性。团队需要保留的缓冲量,应依据历史波动、故障频率和工作可预测性决定,而不是机械套用固定比例。
3. 误把所有成员视为可互换资源
在表格里,工程师、测试人员和产品分析师都可能被写成“人天”。但他们掌握的业务知识、系统权限、技术经验和决策权限不同。把任务从一个人移给另一个人,往往需要交接、学习和复核成本。
因此,容量表至少要体现角色或技能标签。对于稀缺技能,可以进一步标记熟练度、备份人选和知识转移状态。某项工作看起来能分配给三个人,不代表三个人都能独立完成;如果只有一人具备上线权限,实际关键容量仍然只有一人。
4. 误把估算工时当成确定承诺
估算是对未来工作的判断,承诺则意味着团队愿意在给定条件下承担交付责任。两者之间还隔着需求清晰度、依赖状态、验收标准、技能匹配和不确定性。需求还没澄清时,写一个精确到小时的数字,常常只是在掩盖未知。
我更愿意把容量计划分成“已确认工作”“待澄清工作”和“候选工作”。已确认工作可以进入承诺;待澄清工作只占用一个区间或风险缓冲;候选工作则不能被当作已排定交付。这样的分层会让计划表不那么整齐,却能减少虚假确定感。
5. 误把个人满载当作团队效率
个人的任务安排得越多,团队吞吐量未必越高。一个环节的工作做完,如果下游评审、测试或发布能力不足,产出只会堆积在等待队列里。瓶颈岗位的容量决定系统节奏,其他岗位过度提前开工,反而可能增加在制品和返工。
容量管理的目标应是让端到端交付更可预测,而不是让每个人的日历都呈现忙碌。某一角色在一周内有空档,可能是在等待上游输入;此时最有效的动作可能是解除依赖或提升交接质量,而不是再塞入一项新任务。
6. 误把“资源冲突”当成个人沟通问题
如果三个项目都需要同一名专家,要求项目经理之间“多沟通”并不能创造新的容量。沟通可以帮助排序,却不能让同一时间段容纳三份完整承诺。必须由有权决定范围、优先级和日期的人作出取舍。
当组织长期靠私下协商解决冲突,优先级就会被声音大小、客户关系或临时升级决定,而不是业务价值和风险决定。更可靠的机制是把冲突显性化,提供可选方案及其影响,再由相应层级做决策。

四、专业判断逻辑:从算容量到作承诺的六步方法
1. 先固定时间窗口和统计口径
容量分析至少要说明两个边界:统计哪个时间段,以及统计哪类工作。月度容量适合组合层面的粗排,周度容量适合近期协调;任务级排期则需要进一步考虑依赖和实际工作节奏。若团队既用自然月,又用四周迭代,还把节假日按不同方式处理,数字就不能直接比较。
我建议把计划周期拆成三个层次:季度看战略与角色供需,月度看项目里程碑和关键岗位冲突,周度看执行承诺与变更。周期越长,预测区间越宽;越接近执行,承诺就应越具体。不要让季度预测伪装成周级确定排期。
2. 计算有效容量,而非名义容量
可以用一个简单模型作为起点:有效容量=计划工作日×每日可工作时长-固定事务-已知休假-固定支持投入。随后,再依据任务类型、团队历史波动和人员熟练度,对可计划时间进行校正。
这个公式不是为了制造精确到小数点的结果,而是让遗漏项有地方被讨论。若团队没有可靠工时数据,就先用日历、值班表和迭代回顾建立基线。先有一致的粗略口径,通常比各项目分别精算但彼此不可比更有价值。
3. 把需求拆成工作类型和技能约束
任务拆分不是把一项工作切成更小的数字,而是说明交付物、完成条件、依赖关系、所需技能和可能的等待。对需要跨角色协作的任务,要分别估算分析、实现、评审、测试和发布工作,而不是只登记“开发八人天”。
在技能约束方面,至少标出关键角色、最低熟练度、是否必须由特定人员完成,以及是否存在可接手的备份。若任务不能由备份独立完成,就应把单点依赖写进风险清单,并安排知识转移或调整交付顺序。
4. 按优先级安排,而不是按谁先提出安排
多个项目争夺资源时,我会要求每个项目说明业务价值、截止日期的真实约束、延期后果、替代方案和依赖影响。单纯说“客户很急”或“管理层要求”不足以支撑排序。真正的判断要能回答:延后一周损失什么?缩小范围能否保住核心价值?有没有可接受的替代路径?
排序可以采用透明的定性规则,也可以建立轻量评分,但不应迷信复杂公式。若团队无法解释评分背后的判断,分数只是把争议藏进数字。重要的是让决策者看到不同安排的后果,并明确谁对取舍负责。
5. 设定承诺、预测和预留的边界
我会把计划中的工作分成三种状态。承诺工作有清楚范围、负责人和可接受的完成条件;预测工作是合理推断但仍受依赖或需求变化影响;预留容量用于应对已知波动、生产支持或高风险任务。三者如果混在一起,团队就会把所有预测当作承诺,也会把缓冲误解成浪费。
预留不等于随意留白。它应有明确用途和复核周期:例如值班、突发缺陷、客户响应,或某项高不确定工作可能增加的测试投入。若一段时间内预留持续未被使用,可以在计划复核时调整;若它总被超额消耗,就要分析需求来源,而不是把缓冲全部删掉。
6. 用滚动复核管理变化
容量计划一旦建立,就必须定期更新。一般可在周计划时核对近期承诺,在迭代或月度节奏中重新评估中期需求,并在重大需求变化、关键人员缺席或依赖延误时触发临时复核。频率取决于工作波动,而不是工具提供了多少提醒。
每次复核都要回答几个问题:哪些工作完成了?哪些工作仍在等待?实际支持和会议投入是否偏离假设?是否新增需求?瓶颈是否转移?下一周期的承诺是否需要调整?如果只更新工时数字,不讨论变化原因,团队会反复经历同一种偏差。

五、案例与数据观察:一支百人以上组织如何识别关键岗位过载
1. 案例边界与数据说明
下面的案例采用情景模拟,目的是演示判断方法,不代表某家企业的真实经营数据或行业基准。设想一家超过一百人的软件组织,同时有四个交付项目,项目组合涉及产品开发、客户实施和平台升级。管理层发现里程碑频繁滑动,但各项目负责人都认为自己的团队“没有明显超载”。
组织先把未来六周的需求按角色汇总,再把计划工作与固定支持、休假和会议分开。汇总结果显示,总体需求约为三百六十人天,有效可用容量约三百三十人天;单看总量只超出约百分之九。然而,架构评审、数据迁移和自动化测试三个角色的需求分别超过其有效容量,其他角色则存在尚未安排的空间。
这说明总量缺口不是唯一问题。即使把全组织额外增加三十人天,也未必能直接补上稀缺技能;若新加入成员没有系统经验,短期还需要现有专家投入培训和复核,反而会先占用瓶颈容量。
2. 冲突从“平均不足”转成“关键角色短缺”
团队进一步按周查看,发现第一周和第二周的总需求尚可承接,但第三周到第五周出现集中峰值。原因是四个项目都把联调、评审和验收安排在相近日期。平台工程师在第四周被多个项目同时需要,测试自动化能力则在第五周形成单点瓶颈。
这时若只让各项目经理“重新排排看”,很可能把任务移到相邻一周,制造新的峰值。更有效的做法是检查哪些日期由外部承诺锁定,哪些只是团队内部目标;再决定是否错开验收、调整范围、分批上线,或由其他团队承担一部分低风险任务。
3. 三种处理方案及其代价
方案一:保持范围和日期,增加外部支持。这适用于工作可清晰拆分、接口稳定、培训成本低的情况。短板是外部支持不能立即承担关键判断和系统特权工作,项目经理需要将上手时间计入计划。
方案二:保护关键路径,推迟低优先级工作。这适用于资源无法快速扩充、里程碑确实重要的情况。它能降低关键岗位的并发冲突,但会牺牲部分范围或其他项目的时间,需要业务负责人接受明确的延期成本。
方案三:拆分交付并错开资源峰值。这适用于部分功能能够独立上线、验收条件可分阶段定义的情况。拆分有助于缩短等待,但会增加集成、沟通和回归测试成本;若系统耦合很高,过度拆分可能让总工作量上升。
4. 一组示意数据如何支持决策
在情景模拟中,项目组对比三种安排。原计划把四个项目的关键评审集中在同一周,预计关键角色负载达到百分之一百三十五;错开其中两个项目的评审后,峰值降到百分之一百零八;再把一项非关键范围移到下一周期,峰值降至百分之九十二。这里的数值是用来展示方案比较方式的模拟数据,不是已验证的实际改善幅度。
决策并不是简单选择负载最低的方案。若延期一项非关键范围会导致合同罚款,而错开评审只需调整内部里程碑,第二种方案可能更优;若关键角色处于生产事故高发期,则应保留更多预留容量。容量数字提供边界,业务影响决定选择。

5. 工具如何帮助看见冲突,而不是替人做决定
对于超过一百人的组织,资源信息分散在项目计划、团队日历、工时记录和个人表格里,单靠人工汇总容易出现口径不一致。某项目管理平台可以帮助统一项目、成员、时间窗口、角色和工作状态,形成可筛选的负载视图;但工具不会自动判断哪项业务更重要,也不能替代负责人确认估算是否可信。
以 PingCode 这类面向中大型组织的项目管理平台为例,评估时应重点验证它是否能把计划、任务、负责人、时间范围和项目优先级关联起来,是否能按团队或角色查看负载,是否保留变更记录,以及能否识别超出容量的承诺。具体能力需以产品实际版本、配置和演示验证为准,不应仅凭功能清单推断落地效果。
我会先拿一个真实但范围有限的团队做试点,选取一个迭代周期,验证四件事:数据录入是否增加负担,负载视图能否发现表格未暴露的冲突,计划变更是否留下原因,以及管理层能否据此完成一次真实取舍。若只是把原有表格搬进系统,字段更多、维护更重,却没有改变决策质量,工具价值就没有兑现。

六、不同情况下的行动建议:先解决最影响交付的问题
1. 小团队、单项目:建立轻量容量基线
小团队通常不需要复杂的资源管理流程。可以先按周记录固定支持、会议和项目任务,标出休假与关键依赖,再在每周计划时核对承诺是否超过有效容量。关键是保持口径一致,而不是追求全面记录每一分钟。
如果成员技能重叠度较高,重点看团队整体需求和任务切换;如果某个模块只有一人能维护,则要单独看该角色的峰值负载和备份状态。小团队的首要风险常常不是工时总量,而是单点依赖和突然中断。
2. 多项目并行:建立共享角色视图
多个项目共用关键岗位时,优先建立按周汇总的角色容量表。只要能够看到需求峰值、可用容量和已确认事项,就能显著改善协调。不要一开始就要求全员填报精细工时,先把冲突最多的角色和项目纳入管理范围。
每个冲突都应对应一个明确决策:调整优先级、移动时间、缩小范围、补充能力或接受风险。若冲突表只被展示,却没有决策人和决策期限,它会变成另一份无人维护的报表。
3. 产品研发团队:把支持工作与路线图容量分开
研发团队经常被线上故障、客户问题和维护需求打断。把这类工作全部归为“临时情况”,会让路线图长期乐观。建议单独统计支持投入和紧急变更,并至少按月观察波动,再根据历史实际情况调整下一周期的可承诺容量。
如果紧急工作频率持续上升,不应只压低路线图承诺,还要追查故障根因、发布质量、监控覆盖和支持流程。否则容量缓冲会逐渐变成被动吸收问题的长期仓库,团队交付能力不会真正改善。
4. 客户实施或咨询团队:按技能与客户窗口排期
实施团队的容量不仅取决于人天,还取决于客户可参与的时间、现场条件、语言和行业经验。某名顾问在日历上空闲,如果客户关键人无法参加,该时间并不能转化成有效交付。计划时应同时记录内部可用时间和外部协作窗口。
若顾问需要跨地区出差,交通和恢复时间也应进入计划假设。把差旅日视为完整交付日,往往会导致现场工作被压缩,随后通过远程补做和额外沟通偿还时间债务。
5. 高不确定性项目:用区间和阶段门管理
探索性研发、数据迁移、合规改造等工作,早期估算误差往往较大。与其给出一个看似精确的总工时,不如为关键阶段提供范围估计,并明确需要通过何种验证缩小不确定性。例如先做技术验证,再决定是否扩展到完整实施。
阶段门不是拖延决策,而是把投入与证据绑定:到达某个节点后,检查性能、数据质量、依赖或用户反馈,再决定继续、调整或停止。这样能避免组织在不确定性尚未降低时,提前锁定过多稀缺容量。
6. 组织正在快速增长:先统一口径,再扩大系统
团队从几个项目扩展到多个部门后,最大的困难往往是名称相同、含义不同。有人把“可用”理解为未排任务,有人把“已分配”理解为已承诺,也有人把会议时间放在容量之外。此时先确定定义、责任人、更新时间和数据来源,比立刻建设复杂报表更重要。
如果组织规模较大、跨项目依赖多,可以评估项目管理平台,但建议分阶段推进:先选择一个业务组合和一类关键岗位,验证数据质量与决策流程,再逐步扩展。对管理软件的评估不应只看资源视图,也要检查权限、变更审计、系统集成、数据导出和维护成本。
七、不同情况下的取舍:每个选择都要说明牺牲了什么
1. 追求高利用率还是保留缓冲
提高利用率能减少显性的空闲时间,在需求稳定、工作可预测、岗位可替换时可能有价值。但利用率逼近上限后,团队对插单、故障和估算误差的承受能力会快速下降。保留缓冲则意味着短期看起来没有把全部时间排满,却能减少突发情况对承诺的冲击。
我的取舍原则是:对波动高、依赖多、支持责任重的团队,优先保护响应能力;对工作标准化、需求稳定且可延后的团队,可以提高已承诺比例。缓冲不应一概相同,必须与实际波动和业务后果对应。
2. 增员还是减范围
增加人员适用于任务可拆分、交接成本可控、预计工作持续时间足够长的情况。若项目已临近关键节点,新增人员可能先占用专家时间进行培训,短期不但不能加速,反而可能拖慢既有工作。
减范围适用于核心价值可独立交付、非关键内容能够延期的情况。它通常比压缩测试和评审更安全,但要确保缩减后的方案仍满足验收和合规要求。若范围调整会破坏产品完整性,应重新估算而不是强行拆分。
3. 延期还是并行推进
延期能降低并发和上下文切换,代价是市场窗口、客户预期或合同日期可能受损。并行推进能保住部分时间目标,但会增加依赖、等待和沟通负担。只有当工作可以真正并行、接口清楚、资源不共享同一瓶颈时,并行才可能带来净收益。
项目经理需要把隐性成本写出来:新增协调会议、交接次数、测试组合数量和返工风险。只比较日历日期,不比较工作总量和失败代价,会让并行方案看上去过于有利。
4. 集中资源还是平均分配
集中资源适合关键路径明确、交付价值集中且其他项目可调整的情况。它可以缩短关键项目的等待时间,但会使未获得资源的项目承担延期。平均分配看似公平,却可能让所有项目都缺少足够投入,最终没有一个项目真正完成。
组织应把资源决策与业务优先级绑定,而不是把平均分配当作公平的替代品。决策记录中至少写清:优先支持的结果是什么、哪些项目被延后、延期影响是什么、何时复核。这能减少团队重复争夺资源。
5. 精细追踪还是低负担治理
精细追踪能帮助高风险、强合规或成本敏感的项目识别偏差,但数据录入和维护也会占用容量。对于变化快、任务粒度小的团队,过度追踪可能让成员把精力花在填报上,而不是改善交付。
取舍标准是数据是否会改变决策。如果某个字段既不用于排序、不用于风险判断,也不用于复盘,就应考虑删掉。最好的资源管理模型不是字段最多的模型,而是团队愿意持续维护、管理者能够据此行动的模型。
八、落地检查清单与常见问题
1. 项目经理每周可以检查什么
-
检查口径:本周期的工作日、休假、固定支持和会议是否按同一规则计算。
-
检查关键角色:是否有人在同一时间窗口被多个项目重复承诺。
-
检查依赖:任务是否具备明确输入、负责人、完成条件和外部协作时间。
-
检查偏差:实际支持、返工和等待是否持续超出原先假设。
-
检查变化:新增工作由谁批准,新增承诺挤占了哪项既有工作。
-
检查决策:资源冲突是否有明确取舍人、决策日期和影响记录。
-
检查恢复空间:高负载是否持续多个周期,团队是否还有处理突发事件的余地。
2. 如何判断负载率是否合理
不存在一个对所有团队都正确的负载率。百分之八十的计划负载,可能对稳定、可预测的业务偏保守;对频繁值班、依赖不稳定的团队,可能已经接近极限。与其寻找统一答案,不如先观察实际偏差:计划工时与实际投入差多少,紧急工作占多少,承诺完成率如何变化。
如果计划负载很高但交付稳定,说明团队可能有成熟流程、较低波动或更准确的数据;如果计划负载不高却经常延期,问题可能在依赖、需求质量、评审瓶颈或估算口径。单独看一个百分比,无法解释系统表现。
3. 人天是否适合所有工作
人天适合做较粗粒度的容量汇总,但不适合表示所有工作的真实难度。高认知负荷、探索性工作和等待外部决策的工作,单纯用人天容易误导。更稳妥的做法是同时记录工作类型、风险等级、依赖和估算置信度。
对于重复、标准化任务,可以使用历史周期数据校准;对于新领域任务,可以先做短周期验证,再更新估算。估算应随着证据变化而调整,不应把初始数字当成承诺依据。
4. 团队不填工时,是否无法做容量管理
不一定。工时记录是可能的数据来源之一,不是唯一来源。团队可以从任务计划、日历、值班记录、迭代完成情况和支持工单中提取信息。若组织暂时没有准确工时,先建立统一的工作类别和粗略投入比例,也能识别明显冲突。
需要留意的是,基于粗略数据得出的结论也应保持粗略。不要用估算精度制造决策确定性。随着使用周期增加,再逐步修正假设,比一开始要求所有人进行高精度填报更容易获得持续执行。
5. 如何避免容量管理变成监控个人
明确公开容量数据的用途:识别冲突、改善承诺、优化流程,而不是给个人打分。将团队层面的计划与实际差异用于复盘时,应关注系统原因,例如临时需求、等待、过多并行和任务定义不清,而不是先追问个人为什么没有填满日历。
如果组织用利用率直接关联个人绩效,成员会倾向于隐藏支持工作、夸大任务投入或争抢容易计量的工作。容量数据一旦被行为扭曲,管理者看到的就不是事实。因此,数据治理和激励方式必须一起设计。
6. 什么时候值得上项目管理平台
当项目和共享角色数量增加到人工汇总难以维持,排期冲突反复出现,或管理者需要跨团队查看承诺与依赖时,平台化可能值得评估。若团队仍处于流程探索阶段,字段和规则尚未稳定,先用轻量模板验证口径通常更稳妥。
选型时不要只看资源视图是否漂亮。应检查数据能否从任务流程自然产生,权限是否适合跨部门协作,变更是否可追溯,报表能否区分预测和承诺,系统是否支持现有工作方式,以及维护工作由谁承担。平台能改善可见性,但前提是组织愿意对数据定义和决策责任达成一致。

九、结语:把容量管理从报表工作变成承诺治理
1. 最重要的不是算得更细,而是让假设可见
容量计划无法消除不确定性,但可以把不确定性从个人脑中的经验,变成团队能够讨论的假设。我们为什么认为某人有二十六小时可投入?固定支持算在哪里?关键技能是否有备份?这些问题比把表格计算到小数点更重要。
当计划偏差发生时,不要只把它归因于“估算不准”。应检查需求是否改变、依赖是否延迟、支持工作是否超出预期、瓶颈是否集中、任务是否拆分不当。只有找出误差来源,下一轮容量判断才可能更可靠。
2. 下一步从一个周期、一个瓶颈开始
如果团队尚未建立容量管理机制,我建议先选一个未来四到六周的项目组合,找出最常被多个项目争抢的两三个角色。统一有效容量口径,区分承诺、预测和预留,按周检查冲突,并记录每次取舍及后果。
完成一个周期后,再比较计划与实际:哪些工作被遗漏,哪些岗位成为瓶颈,支持投入是否稳定,调整范围是否改善交付。如果数据没有改变任何决策,就简化表格;如果它揭示了持续存在的资源冲突,再考虑扩展到更多团队或采用项目管理平台。
我的核心判断是:好的资源负载管理不是让每个人一直满载,而是让组织知道哪些承诺真实可行、哪些瓶颈需要保护、哪些工作必须延期或缩减。先把容量假设说清楚,再让业务价值决定优先级,最后用滚动复核修正计划,项目经理才有可能把“大家都很忙”转化为“重要的工作能够按预期完成”。
常见问题解答(FAQ)
1. 项目经理如何判断资源负载已经过高?
我看团队排期时,发现每个人似乎都排满了,但项目还是不断延期。是不是只要资源利用率超过百分之百,就说明负载有问题?
不要只看排期表是否填满,先区分“计划占用”和“可持续产能”。可以用每周可用于项目工作的时间作为分母,扣除例会、支持工作、休假和必要的缓冲,再计算已承诺任务的工时占比。例如,一名成员每周工作40小时,固定会议和支持工作约8小时,留出4小时处理突发事项,可承诺产能约为28小时;
若排入36小时任务,负载率约为129%,即使任务都写进了计划,也很可能无法按期完成。实操中可把连续两周超过85%作为预警线,超过100%则要求项目经理调整范围、顺序或人员,而不是默认靠加班消化。判断是否过载,还要看任务是否存在等待、频繁切换和关键路径集中等情况,因为这些因素会让表面工时低估实际占用。
2. 项目经理应该按什么周期更新资源负载?
我曾经每个月才检查一次资源计划,等发现某个关键成员被多个项目同时占用时,任务已经开始延期。资源负载到底应该每天看、每周看,还是只在项目启动时规划一次?
建议把资源计划分成三个节奏:项目启动时做容量基线,每周滚动更新未来4至6周的任务和可用工时,每天只处理临近节点的阻塞与变更。周度更新通常是性价比较高的做法:项目经理能及时发现下周冲突,又不至于因为每天微小变动反复重排全盘计划。每次更新至少记录任务负责人、预计工时、开始与结束时间、优先级和依赖关系;
如果实际耗时连续两周比估算高出20%以上,应先校准估算依据,再讨论增加人手。临近发布、集中验收或跨团队交付时,可把检查频率提高到每日,但每日检查的目标是解除阻塞,不是要求成员反复填报每小时的工作状态。
3. 多个项目争抢同一名成员时,项目经理如何分配资源?
我手上有两个项目都依赖同一位技术负责人,一个项目快到交付日期,另一个项目的需求方也不断催进度。直接按各自负责人提交的工时分配,看起来公平,但我担心最终两个项目都延期,该怎么取舍?
先按业务优先级和交付风险排序,再把冲突任务放到同一张时间线上评估,不要让各项目分别承诺同一段产能。可以比较四项因素:交付期限是否不可移动、延迟影响、任务是否位于关键路径、是否存在替代人员。举例来说,若成员每周可承诺28小时,项目甲需要18小时、项目乙需要16小时,两者合计34小时,至少短缺6小时;
此时应明确决定将乙的任务延后一周、拆出可并行部分,或安排具备能力的替补,而不是把34小时都记入计划。决定后要同步受影响的里程碑和依赖团队,并记录取舍理由。真正有效的分配不是让每个项目都拿到一点资源,而是避免关键任务被切碎后反复切换,造成两个项目同时失去推进速度。
4. 资源负载看板应该展示哪些信息,才能帮助项目经理做决策?
我用过只显示成员姓名和任务数量的排期表,任务看起来分配得很平均,实际却有人承担高风险交付,有人做的工作还在等待输入。资源看板除了任务数量,还应该看什么,才能及时发现真正的瓶颈?
任务数量不适合作为负载指标,因为一个两小时的小任务和一个依赖多方确认的关键交付物不能等量看待。看板至少应展示成员每周可承诺工时、已分配工时、负载率、任务优先级、关键路径标记、等待状态及未来数周趋势;同时将休假、支持轮值等非项目占用纳入产能计算。
以每周28小时可承诺产能为例,已分配24小时的成员负载率约为86%,但如果其中16小时集中在一个关键路径任务上,风险可能高于另一位同样负载、工作较易替换的成员。建议将超过85%的负载标黄、超过100%标红,并把“等待外部输入”和“预计工时偏差”单独呈现。
这样项目经理才能判断该减任务、补人、调整依赖,还是仅需跟进阻塞;颜色本身不能代替取舍决策。
核心关键词
文章包含AI辅助创作:Capacity最佳实践:项目经理资源负载最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/552849
读者评论
我们团队试过按会议、值班扣容量,排期确实没那么满了,但临时支持每周波动很大。固定扣一个平均值是否合适?感觉还得保留区间,而不是给出单一数字。
技能标签这点很实用。之前把测试任务转给其他同事,看起来人手够,实际却花了不少时间熟悉环境和补业务知识。除了标记备份人选,交接成本也值得单独算进去。
高于某个利用率就预警适合做起点,但不同团队的工作类型差异很大。我们有些岗位平时负载不高,却要随时响应故障,单看周均利用率容易误判。
