Capacity管理指南:项目经理如何做好资源负载,制度设计全流程

Capacity 管理最常见的失败,不是团队“没有资源”,而是计划表显示每个人都只有八成负载,项目却连续三个月延期。原因往往很具体:需求还没拆到可执行任务,关键岗位被多个项目同时预订,会议与支持工作没有计入,团队也没有约定谁能改变已确认的分配。Capacity 管理不是把工时填满,而是建立一套能识别约束、协调优先级、及时纠偏的资源决策制度。

一、先讲结论:Capacity 管理的目标不是满负荷

1. Capacity 是可承诺能力,不是工作时长总和

Capacity 通常被译为产能、容量或可用能力。在项目管理中,我更愿意把它定义为:在明确时间窗口、岗位技能、已知工作约束和约定服务水平后,团队能够可靠承诺的工作量。这个定义特意强调“可靠承诺”,因为一个人每周名义上有五个工作日,不等于项目可以承诺五天的交付能力。

如果成员每周要参加例会、处理线上问题、做代码评审、辅导新人,还要承担临时协作,把五天全部分配给项目,只是在表格里制造确定性。计划看起来利用率很高,实际执行时只能通过加班、压缩测试或拖延其他团队的工作来填补缺口。

所以我不会把“每个人都达到 100% 负载”作为管理目标。Capacity 管理追求的是在合理利用率下提升承诺可信度:既能看见资源瓶颈,也留出应对变化的余地;既不让关键人才长期闲置,也不把每小时都提前卖给项目。

2. 管理对象至少有四层,不只是人

资源负载看板上最显眼的是人名,但实际约束至少来自四个层面:人员、技能、时间和决策权。只按人头统计,容易把“有三名工程师”误判为“有足够的后端能力”;只按总人天计算,又会忽略某一周唯一的安全评审人员已经被占满。

  • 人员层:谁在什么时间可投入,是否有休假、轮值、兼职或新员工爬坡期。
  • 技能层:任务需要什么技能,技能是否可替代,关键岗位是否只有一名合格人员。
  • 时间层:工作何时发生,是否有先后依赖、峰值冲突和不可移动的交付窗口。
  • 治理层:谁有权调整优先级、批准超载、接受范围变化或重新承诺日期。

一套制度若只覆盖前三层,却不规定决策权,最后常会变成“所有人都能加需求,没人能拒绝”。因此,我会先定义资源数据和负载口径,再定义谁能做何种承诺。

3. 用“可承诺能力”代替“排满程度”

团队利用率高,不必然代表交付效率高。任务越多地同时进行,等待、切换和协调成本可能越大。Capacity 管理应该回答的是:当前计划中有多少工作可以按期完成,哪些约束最可能使承诺失效,出现变化后由谁做取舍。

实践中,我会同时看三类数值,而不是只看一个利用率百分比:

  • 计划负载:某岗位在某时间窗口内被已批准工作占用的容量。
  • 承诺可靠性:过去一段时间内,按计划完成的工作量或里程碑比例。
  • 缓冲与风险:计划中尚未分配的能力,以及关键岗位的集中度和替代性。

下面的数字是用于制度设计的情景模拟,不代表行业平均水平。它展示的不是“80% 一定正确”,而是为什么团队必须把名义工时、非项目工作和不确定性分开计算。

Capacity管理指南:项目经理如何做好资源负载,制度设计全流程

4. 先定管理原则,再选工具

我见过团队先搭一张很复杂的资源排期表,后来才发现不同项目对“已分配”理解不一样:有人把意向需求也算进去,有人只记录批准后的任务,还有人把每周 40 小时全部按项目拆分。数据一旦不具备共同口径,图表越精致,误导性可能越强。

建议先明确四条原则:能力按岗位和时间窗口评估;未确认需求与已批准工作分开;过载必须显示而不能被平均数掩盖;所有跨项目调整都要留下决策记录。原则稳定后,再选表格、项目管理系统或资源管理模块承载流程。

二、背景与真实场景:为什么团队有排期,仍然会超载

1. 项目需求和团队能力并不在同一张时间表上

项目计划通常从交付节点倒推任务,而人员能力来自多个来源:年度目标、产品迭代、客户承诺、线上运营、合规要求和部门级专项。单个项目经理只看自己的计划,很难发现同一名架构师已经被三个项目分别预订了下周的两天。

这不是项目经理不够认真,而是组织采用了局部最优的承诺方式。每个项目都把自己的资源需求视为合理,汇总后却超过团队真实能力。于是,计划冲突不会在立项阶段暴露,而会在开发、测试、验收等后续环节集中爆发。

尤其在中大型组织里,职责分工越细,跨团队依赖越多,资源分配越不能只靠项目经理之间私下协调。一个团队可能有足够的总人天,却缺少能在关键日期完成安全评审、数据迁移或架构决策的人。

2. 三种隐性负载最容易被漏算

第一种是持续性工作。线上支持、客户问题、版本维护和合规响应往往不属于新项目,但不会因此消失。若它们没有单独的容量配额,计划系统就会把这类工作伪装成“临时打断”。

第二种是协作成本。会议、评审、交接、需求澄清和跨团队等待不是可交付功能,却是交付所必需的劳动。把这些工作完全忽略,相当于假设所有任务都能无摩擦衔接。

第三种是技能稀缺造成的局部拥堵。八名工程师的团队,不代表每种工作都有八个人可做。某个岗位只有一名合格人员时,团队总体负载可能很低,但该岗位的关键路径仍可能过载。

3. 资源冲突通常先表现为等待,而非明显超时

团队发现超载时,常常已经发生了排期延误。更早的信号是任务等待:需求已准备好但没有可用设计人员,开发完成却排不到测试,方案等着唯一的审批人,或者项目经理不断追问“这件事什么时候能开始”。

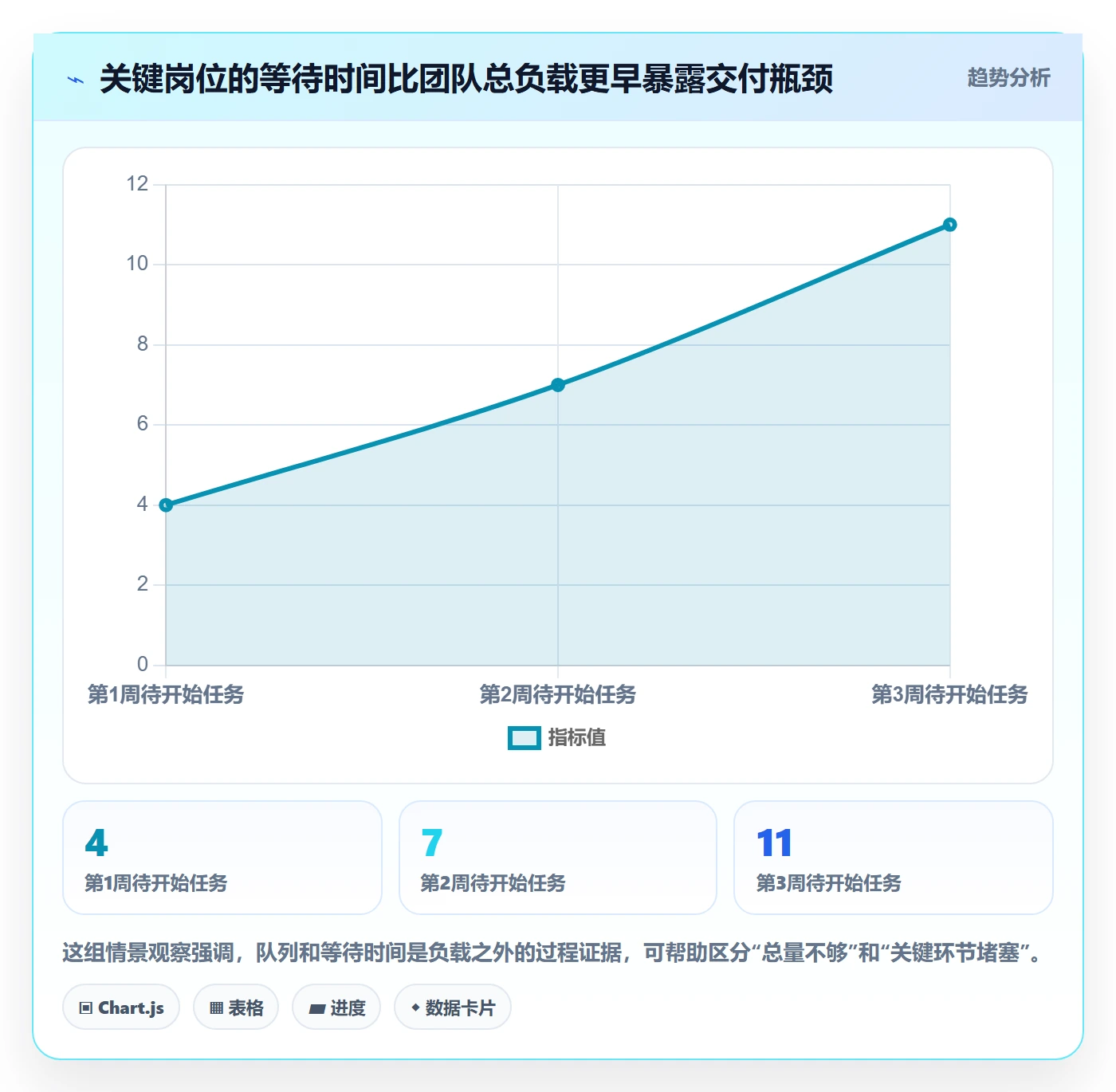

因此,我建议把排期数据和流动数据放在一起看。单看负载只能看到预定量;再看工作开始等待时间、在制品数量和关键依赖等待时间,才能分辨问题到底是容量不足、工作切换过多,还是流程瓶颈。

例如,若团队的计划负载没有明显超限,但任务从“准备就绪”到“开始处理”的等待时间不断增长,可能不是应该立刻加人,而是已经有太多工作同时进入队列。若新增人员也需要经过同一个评审角色,扩员甚至会进一步增加瓶颈处的需求。

Capacity管理指南:项目经理如何做好资源负载,制度设计全流程

4. 组织规模越大,越需要统一口径而非统一细节

中大型组织通常不缺少项目计划,缺的是不同部门之间可比较的资源语言。研发团队按故事点估算,设计团队按人天排期,运维团队按轮值班次计量,管理层却希望看到一个统一的资源视图。

我的判断是:不必强行把所有岗位换算成同一种生产力单位,但必须统一最小治理口径,例如时间窗口、人员可用状态、需求成熟度、优先级来源、超载定义和升级路径。单位可以因岗位而异,决策规则不能各说各话。

对于 100 人以上的组织,这类问题通常会跨越团队边界。若使用项目管理平台,重点不是购买一个“资源甘特图”,而是确认它能否关联团队、角色、项目、任务、工时或估算、日历及审批记录,并能按权限呈现适当粒度。

三、常见误区:看起来精确的计划,为什么不可靠

1. 把 100% 利用率当成管理目标

如果每个人的容量都被预先分配到 100%,任何需求变化、评审返工或线上事件都只能通过加班和延期吸收。表面上没有闲置,实际上没有应对变动的空间。

我更倾向于把利用率视为诊断指标,而不是绩效目标。它可以帮助识别长期低负载或持续过载,却不能单独说明产出质量、任务难度、等待时间和承诺可信度。将利用率直接绑定个人绩效,还会诱发虚报工作量、拒绝协作和把缓冲隐藏起来等行为。

团队是否应该保留缓冲,要看工作性质。需求高度稳定、任务重复、交接清晰的工作,可以较紧密地排程;探索性研发、客户响应和跨团队依赖较多的工作,则应保留更高的调度余地。具体比例需要用本团队历史数据校准,不宜照搬所谓“标准值”。

2. 用团队总人天掩盖技能瓶颈

总容量是一种容易计算、却容易误用的汇总。假设一个团队未来两周总可投入 200 人天,需求总量是 180 人天,看起来有余量。但若其中 35 人天集中在只由一名数据工程师完成的工作上,这个团队仍可能在该岗位上过载。

我会至少同时切分三个维度:岗位或技能、团队、时间窗口。对极度稀缺的技能,还要单独识别替补人员和授权条件。不要为了让表格好看,把不同技能的人简单折算为同一种“资源单位”。

3. 把预测当承诺,把意向需求当已批准工作

预测是对未来可能性的估计,承诺是组织对交付的正式决策。二者混用,会使资源视图过早膨胀,也让项目团队误以为资源已经落实。

建议把需求至少分成四种状态:初步意向、待评估、已批准、执行中。资源视图可以同时显示这些状态,但只有已批准及执行中的工作进入正式承诺负载。对于高优先级但尚未获批的需求,可以做情景模拟,明确它若进入计划将挤压哪些现有工作。

这条边界尤其重要:管理者可以讨论“如果做这个项目会怎样”,但不能把假设情景和正式计划混在同一列里,再把结果当成真实负载。

4. 只看月度平均,忽略周内峰值和关键日期

月度平均可以让过载看起来消失。一个人在四周内的工作量平均为 80%,并不代表每周都可承接新任务。如果关键设计评审、版本冻结和客户验收集中在同一周,实际峰值可能远高于平均值。

时间粒度应与工作节奏匹配。交付频繁、变更快的团队通常需要以周为单位审视短期计划;长周期项目可按月进行组合规划,但关键路径和资源峰值仍需回到周级或阶段级检查。粒度太粗会漏掉冲突,粒度太细则会制造维护负担。

5. 把工时记录当成完整的 Capacity 管理

工时数据可以帮助复盘实际投入,却不能自动解释未来能力。若工时记录滞后、分类不一致,或者成员为了合规机械填报,它更适合做粗略的历史参考,而不是精确预测。

Capacity 管理需要把计划、实际和预测放在一起,但不要将它们混为一谈:计划说明准备投入多少,实际说明发生了什么,预测说明基于当前信息未来可能怎样。复盘偏差的目的不是追责谁“填错了小时”,而是找出计划模型漏掉了什么。

6. 只增加人手,不处理并行工作和优先级

资源不足时,加人可能有效,但前提是新增人员能承担瓶颈处的工作,并且有足够的交接时间。若主要问题是任务并行过多、决策等待或需求反复,扩员未必能缩短交付周期。

我会先问三个问题:瓶颈岗位是否明确?新增人员能否在目标周期内独立承担任务?工作是否可以拆分而不增加协调成本?这三个问题没有答案前,“加人”只是一个成本较高、效果未知的假设。

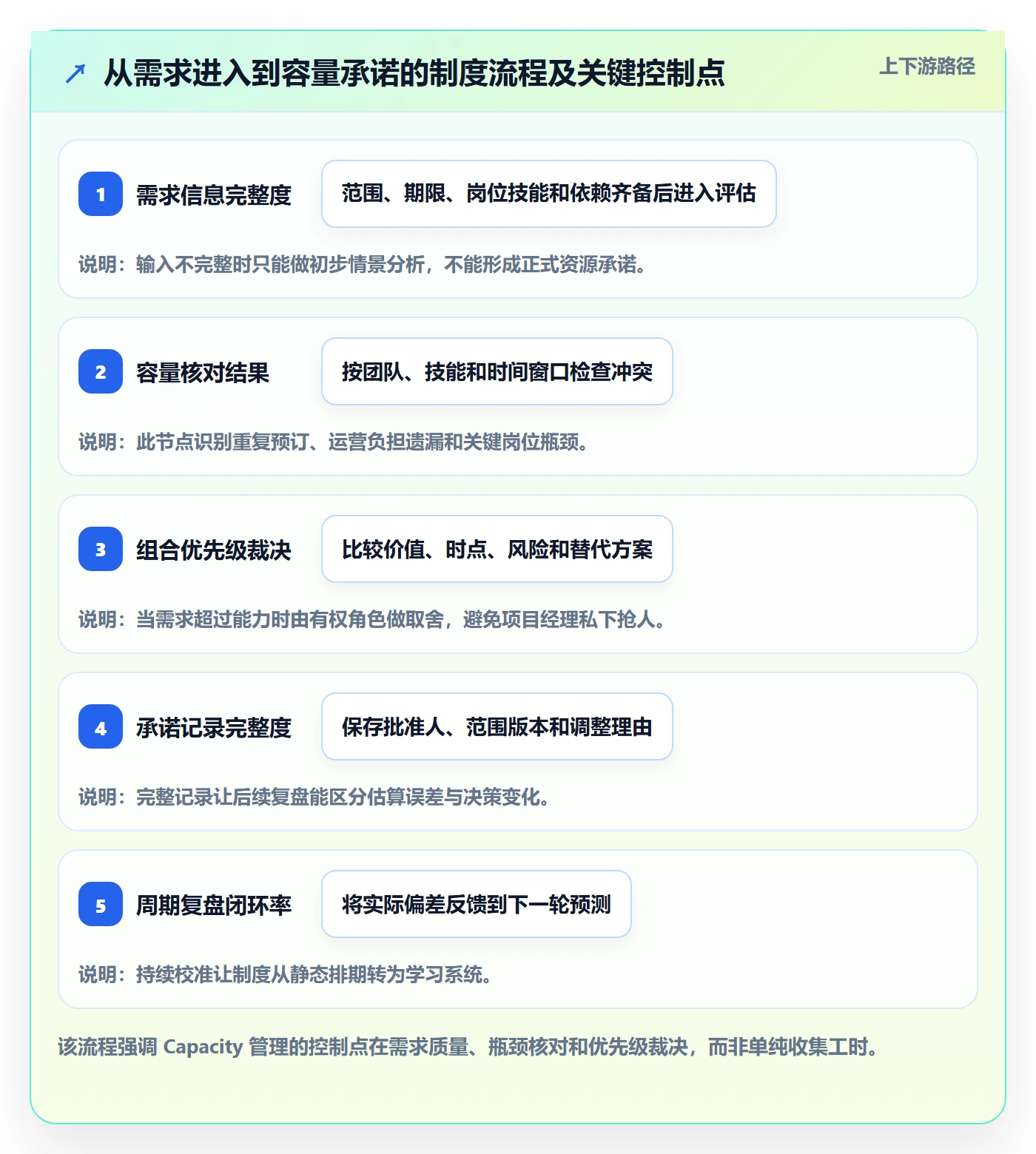

四、专业判断逻辑:把 Capacity 制度设计成决策系统

1. 先划定管理边界和时间窗口

制度设计第一步不是配置表格,而是确定 Capacity 管理管到哪里。常见选择包括单项目、团队组合或组织级资源组合。单项目适合范围清晰、团队稳定的交付;团队组合适合多个项目共享人员;组织级视图则适合跨部门依赖明显、需要管理层协调优先级的环境。

边界越大,越不应该要求所有底层任务都进入同一张表。管理层需要的是可比较的角色需求、时间窗口和风险信号;执行层需要的是可操作的任务与人员安排。数据汇总要支持决策,不是为了形成一张看似完整的全景图。

时间窗口也应分层:短期用于确认人员安排和冲突,中期用于判断项目组合是否可承诺,长期用于识别能力建设和招聘需求。短期越近,数据应越具体;长期越远,预测应越强调区间和假设。

2. 统一容量计算口径,但允许不同工作类型采用不同模型

可以从以下公式开始,但要把公式视为制度入口,而非精确真理:

某岗位某周期可承诺能力 = 名义可工作时间 − 已知固定事项 − 已确认运营工作 − 经历史校准的风险预留。

例如,团队成员一周名义工作时间为 40 小时,已知会议和协作占 5 小时,固定支持占 6 小时,团队再根据历史波动预留 4 小时,那么该成员这一周用于新项目承诺的基数约为 25 小时。这里的 25 小时不是普适标准,若团队的值班负担、会议制度或需求波动变化,计算结果也应调整。

不同岗位不一定都适合按小时计量。客服响应可以按班次和服务覆盖率,设计工作可按阶段产出和评审轮次,研发探索性任务可以用区间估算。重要的是各模型都明确输入、假设和误差,而不是让一个数字看起来比实际更精确。

3. 用负载区间而不是单一数字处理不确定性

需求尚未澄清时,估算一个精确工时容易产生虚假确定性。对探索性任务,我通常建议使用低、中、高三个情景,或采用区间,例如“约 3 至 6 人天”。随着需求澄清、技术验证和方案评审完成,再逐步收窄区间。

负载看板可以显示确定性等级:已确认、较高把握、待验证。管理层据此判断当前资源承诺有多少建立在硬任务上,有多少仍是估算假设。资源规划不是让不确定性消失,而是让不确定性可见。

4. 设定过载阈值和升级规则

组织需要规定什么情况算“过载”,否则每次冲突都会变成临时谈判。阈值可以按角色、时间窗口和工作性质设定,不能只按总利用率。例如,短期负载超过可承诺能力、关键技能连续多个周期无替补、或一个资源被多个项目重复承诺,都可以触发升级评审。

阈值不是为了自动拒绝工作,而是触发决策。决策选项通常包括调整范围、移动日期、替换资源、降低并行度、拆分交付或接受并记录风险。必须明确由谁选方案,以及谁承担方案带来的后果。

可采用如下的升级顺序:

  1. 项目经理核对工作范围、估算、时间窗口和依赖,排除重复计入或过期任务。
  2. 团队负责人确认岗位能力、已有运营负担和替代人员,判断是否能通过局部重排解决。
  3. 项目组合负责人比较各项目优先级和交付影响,决定资源调整、延期或范围取舍。
  4. 业务或管理层确认跨部门的最终取舍,并将决定写入计划和风险记录。

5. 明确资源分配的权责,而不是只设置审批人

一条有效的资源制度应该区分需求提出、工作估算、容量确认、优先级裁决和执行调整。若一个人既提出需求、批准资源,又能在没有通知其他项目的情况下改动分配,系统再完善也无法阻止暗中超载。

可以用以下责任划分作为起点,再根据组织结构调整:

角色 主要责任 不可单独决定的事项
项目经理 提出需求、维护计划、说明范围和日期假设、发现冲突。 不能擅自覆盖已批准的跨项目资源承诺。
职能或团队负责人 确认技能、人员可用性、运营负担及替代方案。 不能仅以部门局部最优改变组织级优先级。
项目组合负责人 比较项目价值、时点和风险,裁决跨项目资源冲突。 不能在没有影响评估时把工作直接转嫁给团队。
执行成员 反馈实际负担、任务状态、估算偏差和能力发展需求。 不能被要求以虚报容量维持表面上的可行计划。

6. 建立例行节奏,让资源视图持续可用

Capacity 数据不会因为录入一次就长期有效。组织需要让资源评审嵌入已有管理节奏,而不是额外创建一个没人参加的会议。短期冲突可在每周项目例会上处理,中期容量和项目组合可按月审视,季度层面再回看技能缺口和能力建设。

评审会应围绕例外展开,而不是逐人朗读排期。建议只讨论三类内容:即将触发阈值的岗位、影响里程碑的冲突、需要管理层做出的优先级取舍。没有例外时,会议可以缩短甚至异步完成。

7. 用结果指标校准制度,不把看板数量当成成熟度

Capacity 制度成熟,不是看录入了多少人天或创建了多少图表,而是看决策有没有改善。可以观察预测偏差、关键岗位等待、延期原因、临时插单影响、跨项目冲突解决时长,以及资源调整后实际结果。

数据口径要写清楚。例如,“按期完成率”应说明按任务、里程碑还是项目统计;“负载准确度”应说明比较的是估算与实际,还是计划与最终投入。指标一旦含义不明,部门就可能优化数字,而不是改善交付。

Capacity管理指南:项目经理如何做好资源负载,制度设计全流程

五、案例与数据观察:一个共享团队如何从“抢人”转向可裁决

1. 案例背景:项目很多,瓶颈集中在两个岗位

以下案例为情景模拟,用来说明制度设计如何落地,不代表任何企业的真实内部数据。假设一家约 180 人的产品组织有四个交付团队,多个项目共享架构、安全评审和数据工程岗位。项目经理分别维护自己的进度计划,资源冲突主要靠群聊和临时协调解决。

团队最初看到的表面信息是:整体计划负载约 78%,似乎还有余量。但按岗位和周拆分后发现,两个关键角色在未来三周的需求分别达到可承诺能力的 125% 和 138%。与此同时,线上支持工作没有进入项目计划,临时插单平均每周占用约 1.5 个工程人天。

真正的问题不是组织整体缺少 22% 的人力,而是需求集中、角色稀缺和决策顺序不清。项目经理为了保住各自日期,分别把同一位架构师列入计划,导致计划总量相加时看不出重复承诺。

2. 先重建需求清单,而不是先改日期

第一步是把在研项目、已批准项目、候选需求和持续运营工作分开。每项需求补充负责人、岗位技能、最早开始时间、最晚可完成时间、估算区间、依赖和优先级来源。对信息不足的需求,只保留情景预测,不进入正式承诺。

随后,团队负责人核对任务是否真的必须由指定人员完成。有些评审工作可以通过培养第二位审核人降低单点风险;有些任务可以拆成准备、验证和审批三段,不必在同一周占用稀缺角色。也有工作确实必须由资深人员处理,不能用“找个空闲的人”假装替代。

3. 再把冲突转换成可比较的决策选项

团队对高峰期的工作做了三种方案比较:方案甲维持所有项目日期,由稀缺岗位加班;方案乙将一个低优先级功能推迟两周;方案丙保留原日期,但把部分范围转为后续迭代。讨论的重点不再是哪个项目经理声音更大,而是每个方案对应的价值、风险和影响范围。

最终选项不必永远是延期。若某项需求带来明确的合规或客户风险,它可以优先占用能力,但管理层应明确被挤压的工作和新的承诺日期。资源制度的价值是让取舍透明,不是替管理层作出价值判断。

方案 短期代价 主要收益 适用边界
维持范围和日期,增加加班 短期疲劳和质量风险上升,后续恢复时间难预测。 仅在短期、不可移动且加班有明确上限时,可能守住关键节点。 不能把持续加班当作长期容量方案。
调整低优先级工作日期 被延期项目需重新沟通并更新依赖。 减少关键角色峰值,保留团队稳定工作节奏。 需要清晰的优先级规则和及时的外部沟通。
缩减或拆分交付范围 需要确认最小可交付范围,部分能力延后实现。 有机会保住时间窗口,同时降低同时占用的资源量。 范围拆分必须满足质量、安全和业务验收要求。
培养替补或调整任务分工 培训与交接会暂时消耗资深人员时间。 降低长期单点风险,扩大未来可调度能力。 对短期迫近的节点通常无法立即见效。

4. 观察调整前后的过程指标,不只看最终日期

在这组情景模拟中,组织试运行八周后观察四类变化:关键岗位过载周期、临时冲突的确认时间、已批准计划的偏差和被记录的范围调整。示意数据中,过载岗位从四个减少到两个,平均冲突裁决时间从 5 个工作日降到 2 个工作日,计划外插单由每周约 12 次降到 7 次。

这些数字不能证明单靠制度就能提升交付效率,因为同期还可能发生需求减少、人员变动或项目阶段变化。它们更适合作为验证假设的信号:如果冲突更早暴露、裁决更快,且计划偏差没有恶化,说明流程可能正在发挥作用;如果填报负担大幅增加但冲突处理没有改善,就要重新检查数据粒度和例会设计。

Capacity管理指南:项目经理如何做好资源负载,制度设计全流程

5. 工具如何支持流程:以 PingCode 场景说明

对于中大型企业和 100 人以上组织,PingCode 可以作为项目协同与工作数据的承载平台之一。评估时我会关注它是否能把项目、工作项、团队和进度信息关联起来,支持按组织需要配置流程,并让管理者从组合层面发现跨项目冲突。具体功能、版本能力和集成范围应以当前产品说明及实际试用验证为准,不能仅凭产品名称推断适配程度。

工具落地时,建议先选一个共享资源冲突明显的团队做试点,而不是一次性要求全公司录入所有工时。试点要验证:资源与团队关系能否维护;任务估算是否能被汇总到合适的时间窗口;候选需求是否能与已批准工作区分;冲突是否可追溯;成员是否能以合理成本维护数据。

如果现有平台无法表达岗位容量或轮值信息,可以通过受控字段、关联表或外部排班数据补足;但要限制重复维护。最危险的做法是同时维护项目系统、电子表格和部门级台账,却没有规定哪个是权威来源。数据越多,反而越难判断哪个数字能用于决策。

6. 把试点结果解释为学习,而不是宣传材料

八周试点数据容易受到项目阶段、假期、人员变动和需求波动影响。试点复盘应列出这些干扰因素,并区分“观察到的变化”和“能够归因的变化”。例如,冲突裁决速度缩短可能与审批人明确有关,也可能是试点团队规模较小、问题较简单。

若要提高结论可信度,可以比较相似团队或试点前后的同类工作,保留统一的计算口径,并记录制度变更日期。不要把“建立了看板”直接写成“提升了效率”,更不要用缺少样本说明的百分比作为外部承诺。

六、分阶段落地:从两周内可启动,到长期能力建设

1. 第一步:用一张清单厘清工作入口

对刚开始做 Capacity 管理的团队,我建议先花一到两周整理在研、已批准、候选和运营工作。此阶段不必追求所有任务都有精确工时,先保证项目名称、责任团队、预期时间、岗位需求和需求状态可靠。

检查重点是重复需求、未记录运营工作和没有责任人的长期任务。若团队连“有哪些工作正在消耗能力”都无法回答,直接计算利用率没有意义。先让工作入口透明,通常比更换排期工具见效更快。

2. 第二步:选择少量岗位和短时间窗试算

不要一开始就覆盖全组织。选择共享程度高、冲突频繁、岗位清晰的团队,按周或双周测算未来六到八周的负载。重点验证计算口径是否反映真实工作,而不是追求百分比好看。

试算后邀请成员和负责人共同核对:哪些时间被漏算,哪些工作估算区间过窄,哪些角色其实可以替代,哪些需求仍不够成熟。若看板上的数据和团队日常体验明显不符,先修口径,再扩大范围。

3. 第三步:增加冲突裁决和变更留痕

看见冲突之后必须能解决冲突。为每类问题指定处理人、响应时限和可选方案,记录原计划、调整后的承诺、决策人及理由。变更留痕不应被当作审计负担,而是帮助组织理解承诺为什么改变。

尤其要规范插单。业务紧急并不等于不需要记录;可以设定紧急等级、授权角色和影响评估。紧急事项被接受后,至少要说明它将挤压哪项工作、影响何时回看、是否需要补偿被延期的承诺。

4. 第四步:用历史偏差校准预留和估算

运行一段时间后,比较计划投入、实际投入和交付结果。偏差可能来自估算错误,也可能来自范围变化、依赖等待、质量返工、人员休假或支持工作。只有把原因分类,才能判断应该调整估算模型、流程设计还是资源配置。

不建议用一个统一的“安全系数”覆盖所有岗位。值班工作多的岗位、探索性任务多的团队和高度标准化团队,实际波动来源不同。应根据自身历史数据逐步建立适合本组织的容量预留方法。

5. 第五步:将 Capacity 与招聘和技能发展连接

短期排期解决的是当前需求如何分配,长期容量规划解决的是组织应该具备什么能力。如果某项技能连续多个季度成为瓶颈,单次挪动人员无法彻底解决,需要讨论招聘、培养、流程替代或供应商支持。

招聘决策不能只依据一个月的过载峰值。要检查需求是否持续、是否能通过优先级调整消化、岗位是否有结构性缺口,以及培养替补的周期和成本。短期高峰可能适合临时资源安排,长期高峰才更像编制或能力建设信号。

6. 按成熟度安排指标,避免一次性建成“数据工程”

初级阶段关注工作是否完整、冲突是否可见、谁能裁决。中级阶段关注预测偏差、等待时间和重复过载。更成熟后,才有条件分析项目组合层面的能力缺口、技能供需趋势和不同投资组合的交付风险。

如果数据质量尚未稳定,就不要急着构建复杂的预测模型。复杂模型不能弥补输入口径混乱,只会让错误以更精致的形式呈现。先把需求状态、岗位分类和时间窗口定义清楚,通常更有价值。

七、按情境决策:什么时候加人,什么时候减并行

1. 需求长期超过能力,且瓶颈技能可稳定识别

如果某岗位连续多个计划周期过载,需求来源稳定,优先级也已明确,应该讨论增加人员、培养替补或引入可控外部支持。此时管理者需要比较招聘周期、培训成本、长期需求和外包风险,而不是把临时加班视为零成本方案。

取舍在于:扩充能力通常有滞后,短期不一定救得了正在延期的项目;但若长期缺口明确,继续靠重排会让组织不断牺牲其他项目。需要同时处理眼前的优先级和未来的能力建设。

2. 总容量足够,但在制工作和等待队列不断上升

这类情况应先减少并行、明确完成定义、缩短任务切片或清理决策等待。团队可能不是缺人,而是每个人手里都有太多未完成事项,新增资源会增加沟通和交接负担。

取舍在于:减少并行意味着部分项目的启动时间可能后移,但正在执行的工作更有机会完成。对追求“每个项目都马上开工”的组织,这往往是最难接受、却最值得检验的改变。

3. 只有某个短期窗口出现峰值,之后负载恢复正常

短峰值可以考虑阶段性调配、范围拆分、有限加班或调整交付顺序。若峰值只发生一次,永久扩编可能造成后续能力闲置;若峰值反复出现,就需要重新审视需求节奏和岗位配置。

取舍在于:短期灵活安排能减少结构性成本,但依赖人员配合与管理授权。任何加班方案都应有清晰上限、恢复安排和质量监控,不应把员工的私人时间当作默认缓冲。

4. 项目价值不同,但多个团队争夺同一批资源

当资源冲突本质上是优先级冲突,解决办法不是让项目经理各自“证明最重要”,而是让组合层面比较价值、时间敏感性、风险、替代方案和延期成本。明确排序并不表示低优先级项目没有价值,而是组织必须承认能力有限。

取舍在于:高优先级工作获得资源,其他工作可能延期或缩减。管理层要承担并解释这一结果,不能只把裁决留给执行团队,再要求所有项目同时按期交付。

5. 估算可信度低,需求还在快速变化

此时不宜把长期容量计划做得过细。可以保留资源区间、按阶段设置决策门、先为探索工作分配有限时间,等关键假设验证后再扩大承诺。对未知工作,确定“下一步要获得什么证据”往往比争论一个精确人天数更有效。

取舍在于:区间计划不如单点日期容易汇报,却更诚实;随着信息增加,承诺再逐步收敛。不要为了满足汇报形式,把高不确定性硬写成精确计划。

6. 组织刚开始做资源管理,团队对填报有抵触

先减少字段、缩短周期、选少数冲突明显的岗位试点,并向成员说明数据用途。若数据被用于个人绩效排名,团队很可能会防御性填报,容量视图也会失去可信度。

取舍在于:较粗的模型不能回答所有细节,但更容易持续维护。初期应优先回答“哪里有冲突、由谁处理、哪些承诺要调整”,而不是要求每个人精确记录每个工作单元。

八、管理软件与数据治理:让工具提供依据,而不是替人做决定

1. 先问工具能否承载管理语义

评估项目管理软件或资源模块时,我会先检查它能否表达团队、岗位、工作项、时间窗口、需求状态、依赖关系和审批记录。若系统只能显示任务负责人,却无法区分候选需求和已批准工作,管理者看到的就不是可承诺负载。

还要验证权限模型是否匹配组织治理:成员能否维护自己的工作状态,负责人能否确认团队容量,组合管理者能否查看冲突但不过度暴露个人敏感信息。权限设计不只是安全问题,也影响成员是否愿意提供真实数据。

2. 避免同一份资源数据多处维护

如果人员可用性在电子表格维护,任务计划在项目系统维护,休假在另外一个人事系统维护,管理者就需要知道数据同步规则和权威来源。没有数据责任人和更新时间,所谓统一看板很可能只是几个过期来源的拼接。

建议明确每类信息的“唯一可信源”:组织关系由哪个系统维护,任务状态在哪里更新,轮值安排由谁发布,容量假设由谁批准。需要集成时先处理口径和同步频率,再开发接口,避免把不一致自动化。

3. 分层展示,降低隐私和微观管理风险

管理层通常需要知道某岗位在某周期是否过载,未必需要查看每个成员的完整日程。项目经理需要确认项目资源是否落实,未必需要看到个人休假细节。成员则需要知道自己承担哪些承诺,以及临时调整如何影响计划。

过度细化会让 Capacity 管理变成监控工具,损害信任,也增加维护成本。展示粒度应与决策需要相匹配:能在团队层面解决的问题,不必无条件下钻到个人小时级。

4. 记录估算假设,避免系统制造精确幻觉

工具可以保存一个容量数字,却不一定能说明这个数字基于什么假设。建议记录估算来源、适用时间、风险预留和需求成熟度。对变化频繁的工作,采用区间和置信等级,远比只显示小数点后的“精确值”更诚实。

自动汇总适合发现冲突和趋势,不适合自动替代业务取舍。工具可以提示某岗位负载超过阈值,但是否延期、降范围或调整优先级,仍需要有权限的人结合业务背景决策。

九、常见问题:制度启动前值得先说清楚的事

1. Capacity 管理和资源管理有什么区别

资源管理范围更广,可能包括人员、预算、设备、供应商和资产。Capacity 管理聚焦一段时间内组织或团队能够提供的工作能力,以及需求与能力之间的匹配。二者相关,但 Capacity 管理更强调“可以可靠承诺多少”。

2. 团队应该把利用率控制在多少

不存在适用于所有团队的固定比例。稳定、重复、波动较小的工作可以更紧密地安排;探索性强、支持工作多、依赖复杂的团队需要更大的调整空间。最稳妥的做法是用历史数据观察负载、等待时间和承诺偏差,再逐步校准本团队的阈值。

3. 没有准确工时记录,还能做 Capacity 管理吗

可以。先使用岗位、时间窗口和工作量区间做粗粒度预测,再逐步补充历史投入与偏差原因。准确的工时不是启动管理的前提,工作入口透明、需求状态清晰和冲突有人裁决更重要。

4. 如何处理紧急插单

设置紧急等级和授权角色,并要求记录插单原因、预计容量、受影响工作及后续补偿措施。紧急不意味着无需取舍;如果所有工作都标记为紧急,制度就无法区分优先级。

5. Capacity 适合直接用于个人绩效考核吗

通常不建议把单一利用率或工时填报直接绑定个人绩效。岗位差异、任务难度、协作贡献和外部依赖都会影响数据。如果用利用率排名个人,容易诱发抢任务、隐藏缓冲和拒绝协作。Capacity 数据更适合用于团队层面的计划与组织决策。

6. 多久更新一次资源负载

更新频率应匹配业务节奏。短期交付计划可每周核对,项目组合可按月评审,能力建设和招聘需求可按季度复盘。频繁更新不代表数据准确,关键在于变更发生时能否及时反映,并保留前后版本和决策原因。

7. 资源冲突能否由项目管理平台自动解决

平台可以发现重叠预订、过载趋势和关键岗位冲突,也可以提供方案比较所需的数据,但无法独立判断不同项目的业务价值。自动化负责把问题提早暴露,优先级和风险取舍仍需明确的治理角色。

十、结语:Capacity 管理的核心是让取舍变得可见

1. 不要把“人都很忙”误认为组织运行良好

一个团队很忙,可能是需求很多,也可能是并行太多、协作成本高、优先级不清或关键岗位成为单点。只追求排满,会让这些问题藏进加班、等待和延期里。更有价值的问题是:当前承诺建立在什么能力上,最大的约束在哪里,变化发生时谁有权调整计划。

2. 从一个瓶颈、一个时间窗口和一次评审开始

下一步不必立刻建设全组织的复杂模型。先选一个资源冲突频繁的团队,明确工作入口和容量口径;用六到八周的短期计划观察岗位负载;把过载升级规则写清楚;再用等待时间、冲突裁决速度和计划偏差检验效果。

我的核心判断是:Capacity 管理不是把资源分得更满,而是让组织更早看到承诺的代价,并有制度地决定哪些工作先做、哪些工作等待、哪些工作需要改变范围或能力结构。当每一次新增需求都能对应到明确的容量影响与决策责任,资源负载才从一张排期表,变成真正帮助团队交付的管理机制。

常见问题解答(FAQ)

1. Capacity 管理中,项目经理应该按人头还是按技能工时评估资源负载?

我在排项目计划时,常看到团队人数够用,关键任务却还是排不上人。比如研发、测试都有人,但熟悉某个模块的工程师只有一位;这种情况到底该怎么计算容量,才能避免“总人数够、关键岗位不够”?

按技能和可用工时评估,不要只按人头。先把工作拆到可估算的任务,再标记任务所需技能、预计工时和计划周期;同时为每位成员扣除休假、会议、支持工作等非项目时间。举例来说,某工程师每周名义上有 40 小时,扣除 8 小时例会与协作、4 小时值班后,项目容量约为 28 小时,而不是 40 小时。

团队总容量也不能掩盖稀缺技能的瓶颈:若三个项目都需要同一位数据库专家,应单独检查他的负载。判断容量是否充足,要看关键技能在关键时间段是否有可用工时,而非团队总工时是否大于任务总工时。

2. 如何设定资源负载阈值,既避免过载,也不让团队长期闲置?

我想给团队设一个负载红线,但按 100% 排满似乎很脆弱,遇到线上问题或需求变化就会延期;如果把目标定得太低,又担心产能浪费。负载率和预留缓冲应该怎么结合,才更适合实际项目?

容量计划不宜把可用时间全部承诺出去。可先把每周工时拆成项目交付、固定协作、运维支持和机动缓冲,再依据团队工作的不确定性设定承诺上限。例如每周名义工时 40 小时,固定会议与支持占 10 小时,剩余 30 小时中预留 20% 缓冲,则计划承诺约 24 小时。

这个比例不是通用标准:需求变更频繁、故障响应多的团队应留更多缓冲;任务稳定、依赖少的团队可以适当提高承诺。观察连续数周的计划与实际偏差,如果实际工时长期高于计划,或临时插单持续挤占交付,说明阈值过高或缓冲不足;若容量持续闲置,则应先检查任务准备度和技能匹配,而不是直接提高个人负载。

3. 资源负载制度应该包含哪些规则,才能让项目之间公平地分配人力?

我遇到过多个项目经理同时找同一位核心成员的情况,谁催得急就先做谁,最后计划反复变化,团队也不知道优先级听谁的。制度里应该明确哪些规则,才能减少抢人和临时改派?

制度至少要明确容量口径、优先级决策人、分配周期、变更流程和冲突升级路径。建议由项目负责人按统一周期提交需求,资源负责人汇总技能与时段冲突,再由有业务决策权的人依据价值、承诺日期、依赖关系和延误影响排优先级。

分配结果应记录到人、技能、时间段和工作量,临时插单则必须同时说明它挤占了哪项既有工作,以及由谁批准调整。不要用“谁先报、谁先得”作为唯一规则,因为它奖励的是提报速度,不是业务价值。可以每周滚动检查未来数周的需求,并保留一份变更记录;

当同一技能连续多个周期供不应求时,应讨论范围调整、交付顺序变化或能力补充,而不是无限延长关键成员的工时。

4. Capacity 管理表应该记录什么,怎样判断计划偏差需要采取行动?

我用表格统计过任务和工时,但填表很快变成额外负担,月底看起来数据很多,却回答不了项目为什么延期。哪些字段真正有用?计划和实际差多少时,应该调整资源或范围?

记录字段要服务于决策,通常包括成员或技能、时间周期、可用工时、已承诺工时、任务归属、计划工时、实际工时、变更原因和风险状态。不要一开始追求细到每小时;对多数团队,按周汇总足以发现趋势,关键路径或高风险任务再细化。可计算计划偏差率为(实际工时-计划工时)÷计划工时,但不能只凭一次偏差就判断个人效率。

比如计划 20 小时、实际 26 小时,偏差为 30%;先查范围是否扩大、等待依赖、返工或支持任务是否未计入。若同一任务类别连续两三个周期显著超出估算,或关键节点的剩余容量已不足以覆盖未完成工作,就应重新估算、调整范围或重新排期。表格的价值不在于收集更多数字,而在于让每次资源调整都有可解释的依据。

核心关键词

读者评论

马
马宁

我们之前也把会议和线上支持单独留了容量,但临时需求还是经常挤进来。后来发现问题不只在预留多少,还在于谁有权批准插单;这一点确实需要落到明确流程里。

沈
沈俊杰

按技能和周度窗口看负载很有帮助,尤其是只有一名评审人员的情况。不过技能标签多久更新一次比较合适?更新太频繁增加维护成本,太久又可能和实际能力不符。

杜
杜亦辰

文章把预测和承诺分开这点很实用。我在团队里遇到的难处是,项目还没正式批准,关键岗位就常被口头预订;如果只统计正式工作,短期视图仍可能低估冲突。

文章包含AI辅助创作:Capacity管理指南:项目经理如何做好资源负载,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/552452
