项目计划里写着“后端工程师本月可投入 100%”,到了月底,功能却只完成了六成:工程师参加了招聘面试、处理线上故障、帮其他团队排查问题,还被临时拉去做管理层演示。负荷管理指南的核心不是把每个人的工时排满,而是让项目承诺、可用能力和突发工作之间保持可解释的平衡。下面我会从容量核算、负荷识别、优先级取舍、滚动调整和工具落地,拆解项目经理如何建立一套能执行、能复盘的资源负载管理流程。
一、先讲结论:负荷管理不是把人排满
1. 负荷管理要回答三个问题
我判断一个团队是否做好负荷管理,不看甘特图上每个人是不是都有任务,而看三件事:团队在一个周期内实际能完成多少工作;这些工作由哪些技能和角色承担;当新需求或意外事件出现时,团队用什么规则决定延后什么、谁来协调。
这三个问题分别对应容量、结构和决策。只记录工时、不记录技能结构,可能出现“团队总共还有 40 小时,但唯一能做数据迁移的人已经满载”;只看个人负荷、不看项目优先级,则容易把最紧急的任务交给最忙的人;只有计划、没有变更规则,项目每周都会被新承诺挤压。
因此,负荷管理的目标不是提高资源利用率到 100%,而是提高承诺的可信度,同时保留处理变化的余地。对知识型团队而言,留出一部分缓冲并非浪费,而是为协作、缺陷、沟通、学习和不可预期事件付费。
2. 区分工作量、容量和负荷
这三个概念常被混用。工作量是完成任务需要的努力估算,例如 12 人时;容量是某人在某段时间内可用于项目工作的有效时间;负荷则是已经分配的工作量与有效容量之间的关系。它们的口径不同,算出来的比例也会不同。
| 概念 | 实际含义 | 常见单位 | 项目经理要问的问题 |
|---|---|---|---|
| 工作量 | 完成范围所需的努力估算 | 人时、人天、故事点 | 估算是否包含评审、测试、返工和沟通? |
| 有效容量 | 扣除不可用时间后,可用于项目交付的能力 | 人时、人天、团队点数 | 假期、会议、支持工作是否已扣除? |
| 负荷率 | 计划工作量相对于有效容量的比例 | 百分比或趋势 | 高负荷是否集中在特定角色或关键人员? |
举例来说,一名工程师一个月有 20 个工作日,并不代表有 20 天可以投入项目。若固定会议占 3 天、值班和支持占 2 天、休假占 1 天,则有效容量约为 14 人天。若计划工作量为 15 人天,负荷率约为 107%,计划从一开始就有超载风险。
3. 先优化承诺质量,再优化利用率
高利用率看起来很漂亮,却可能带来更长的排队时间。任务一旦遇到阻塞,没有空余容量的人无法及时处理;关键人员被多项目分割后,切换成本增加;为维持计划而不断加班,最后会以质量下降、返工增多或团队流失的形式偿还。
项目经理更应关注承诺兑现率、关键技能瓶颈、等待时间和返工比例。资源利用率可以作为观察变量,但不能单独作为团队绩效目标。如果利用率上升,而交付周期、缺陷或延期风险也同步上升,通常说明系统正在变脆弱,而不是变高效。

二、负荷问题从哪里来:计划数字背后的真实场景
1. 日历容量不等于交付容量

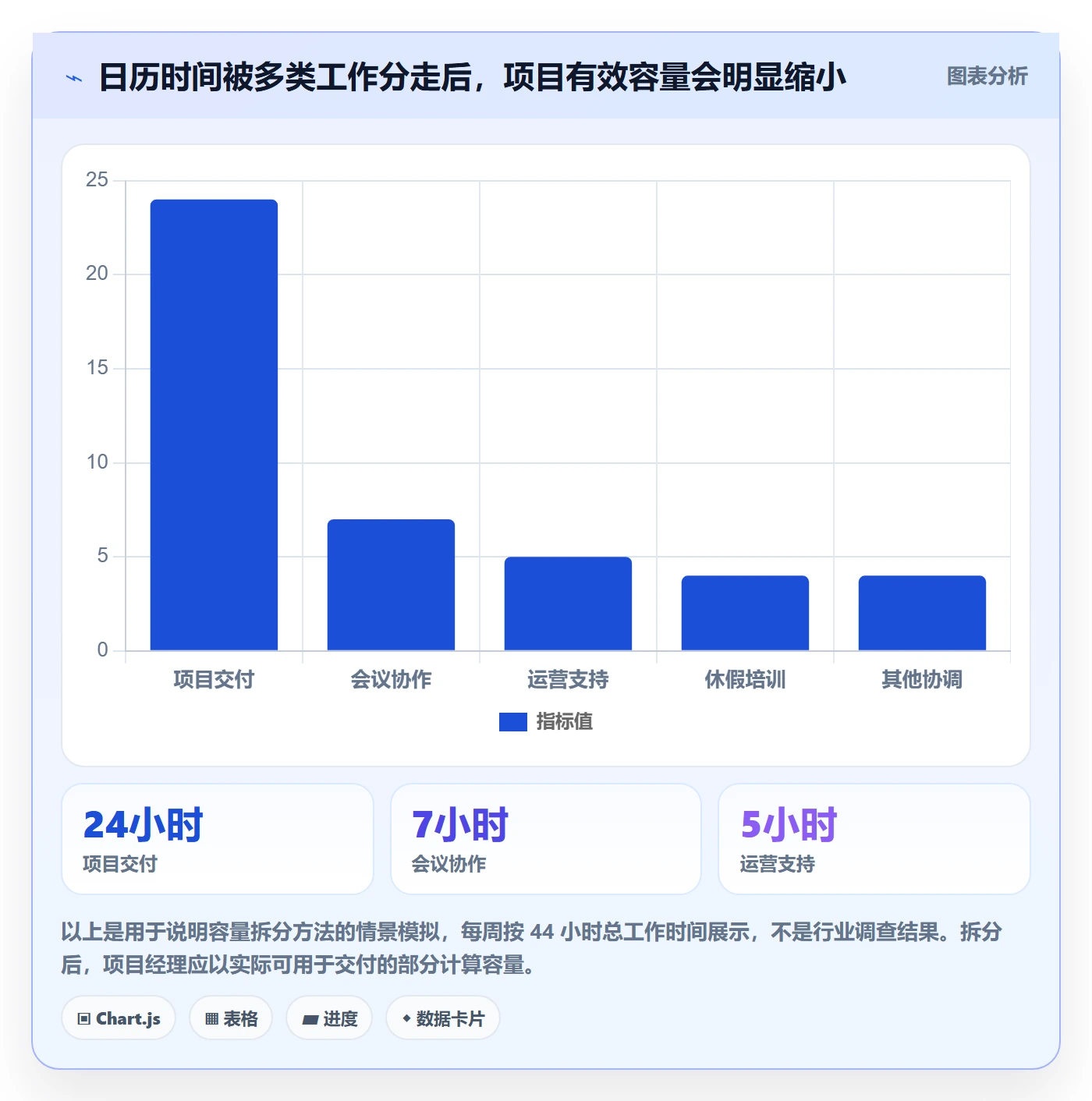

很多资源计划用“工作日 × 每天 8 小时”计算容量。这种做法适合做第一轮粗估,不适合直接当成承诺。项目人员还要参加例会、评审、培训、招聘、值班、客户沟通和跨部门协调。不同岗位的非项目工作比例也不一样,不能用一张统一折扣表机械套用。
我会让团队先回看最近四至六周,而不是直接问“你觉得每周能做多少”。回看实际投入时,至少分为项目交付、运营支持、会议协作、缺陷处理和休假五类。这个数据不必精确到每分钟,关键是让隐形工作显形,识别每周反复吞噬容量的工作来源。
如果团队没有工时记录,可以先做两周轻量采样:每天下班前用 1 分钟记录当天主要工作类别和大致时长。采样不是为了监控个人,而是估计团队容量结构。若把采样变成精确到 15 分钟的强制填报,数据维护成本可能高于决策价值。
2. 容量必须按角色和技能拆开
“团队还有 30 人天”不一定意味着项目还可继续加任务。如果剩余容量主要属于测试角色,而当前瓶颈是架构评审;或者有多位工程师,却只有一人掌握历史数据迁移流程,总容量就不能直接互换。
我通常把资源视图拆成“人、角色、技能、时间段”四个维度。人员是具体的协作对象;角色说明承担的职责;技能表示能否处理某类工作;时间段则说明能力什么时候可用。这样才能识别跨项目争抢同一技能、关键人员单点依赖和阶段性资源缺口。
这也解释了为什么同一个人不能被多个项目各自按 50% 计算,却仍然被期待随叫随到。计划里相加是 100%,实际日程却可能被三个项目的会议、评审和临时任务切成碎片。有效容量不仅取决于总时长,也取决于时间是否连续、可预测。
3. 多项目环境会放大隐形冲突
在单项目团队里,项目经理通常能看见主要任务;在多项目组织中,冲突往往发生在项目边界之间。某位架构师可能同时参与三个项目的方案评审,某名测试工程师在发布周被多个团队同时需要,某位产品负责人则不断在不同优先级之间切换。
如果每个项目都单独看自己的计划,所有计划都可能“合理”,但组合起来不可执行。这种情况下,资源负荷管理必须上升到项目组合层面,由有权调整优先级的人共同确认:哪些承诺是最高优先级,哪些工作可以延后,哪些角色需要建立替代能力。

三、常见误区:看起来有计划,实际上没有控制能力
1. 用 100% 排满来表达“认真负责”
把每个人排到满负荷,容易制造一种计划确定的错觉。现实工作中,需求澄清、代码评审、环境等待和跨团队依赖都可能改变任务持续时间。若计划没有任何余量,项目经理只能通过加班、压缩测试或推迟其他项目来吸收波动。
我会把缓冲当成明确的管理决策,而不是偷偷塞在任务估算里。团队可以根据工作类型和历史波动设置容量余量,例如对不确定性高、外部依赖多的项目保留更多弹性;对成熟、重复性强的工作,则可以用更紧的容量计划。缓冲的具体比例应由历史数据和风险决定,不存在一个放之四海而皆准的数字。
2. 把工时填报当作负荷管理
工时数据能帮助回顾投入,却不能自动告诉管理者下一步该做什么。即使记录非常详细,如果没有任务优先级、角色容量和变更机制,项目经理仍然无法判断谁应该暂停、哪项工作需要拆分、何时需要升级决策。
另一种风险是把工时填报用于个人排名。员工会倾向于填容易解释的数字,而不是呈现真实协作;复杂工作可能被低报,支持性工作则被隐去。数据质量一旦被绩效压力扭曲,系统显示得越精细,决策反而越不可靠。
3. 把任务数量当作工作量
一名员工手上有 12 个任务,不一定比只有 4 个任务更忙。任务粒度可能不同,未拆分的大任务会低估工作量,零碎小任务则可能增加切换成本。更重要的是,任务数量无法表达依赖关系和阻塞时间。
我会要求计划至少能回答每项工作的范围、完成标准、主要依赖、估算区间和负责人。对于超过一个迭代仍无法说清完成路径的工作,应先拆解或安排探索,而不是用一个看似确定的数字把不确定性藏起来。
4. 把人员调配当成随时可替换
资源表里两个岗位名称相同,不代表能力完全可互换。新加入的人需要熟悉代码、业务和团队约定;资深人员的经验也可能无法通过临时交接迅速复制。把“有人可调”直接等同于“能力可替代”,容易造成低估爬坡成本和交接风险。
关键岗位要同时管理当前负荷和替代能力。若某项任务只能由一个人执行,项目经理要评估安排结对、文档化、轮岗或预留备份人员的成本。短期看,这些动作会减少可用于功能开发的时间;长期看,它们能降低关键人员请假、离职或被其他项目占用时的系统性风险。
5. 只在项目延期后才更新负荷
延期是结果,不是最早的信号。更早的信号通常是任务等待时间变长、在制品不断增加、关键人员频繁被打断、评审队列积压或临时工作持续挤占计划工作。若只在里程碑已经失守时调整资源,能够选择的方案往往只剩加班或削减质量。
负荷管理应该进入固定节奏:启动时建立容量基线,周期内观察实际变化,出现阈值信号时做范围或优先级决策,结束后复盘估算偏差。这样做的重点不是增加会议,而是让调整发生在代价仍然可控的时候。

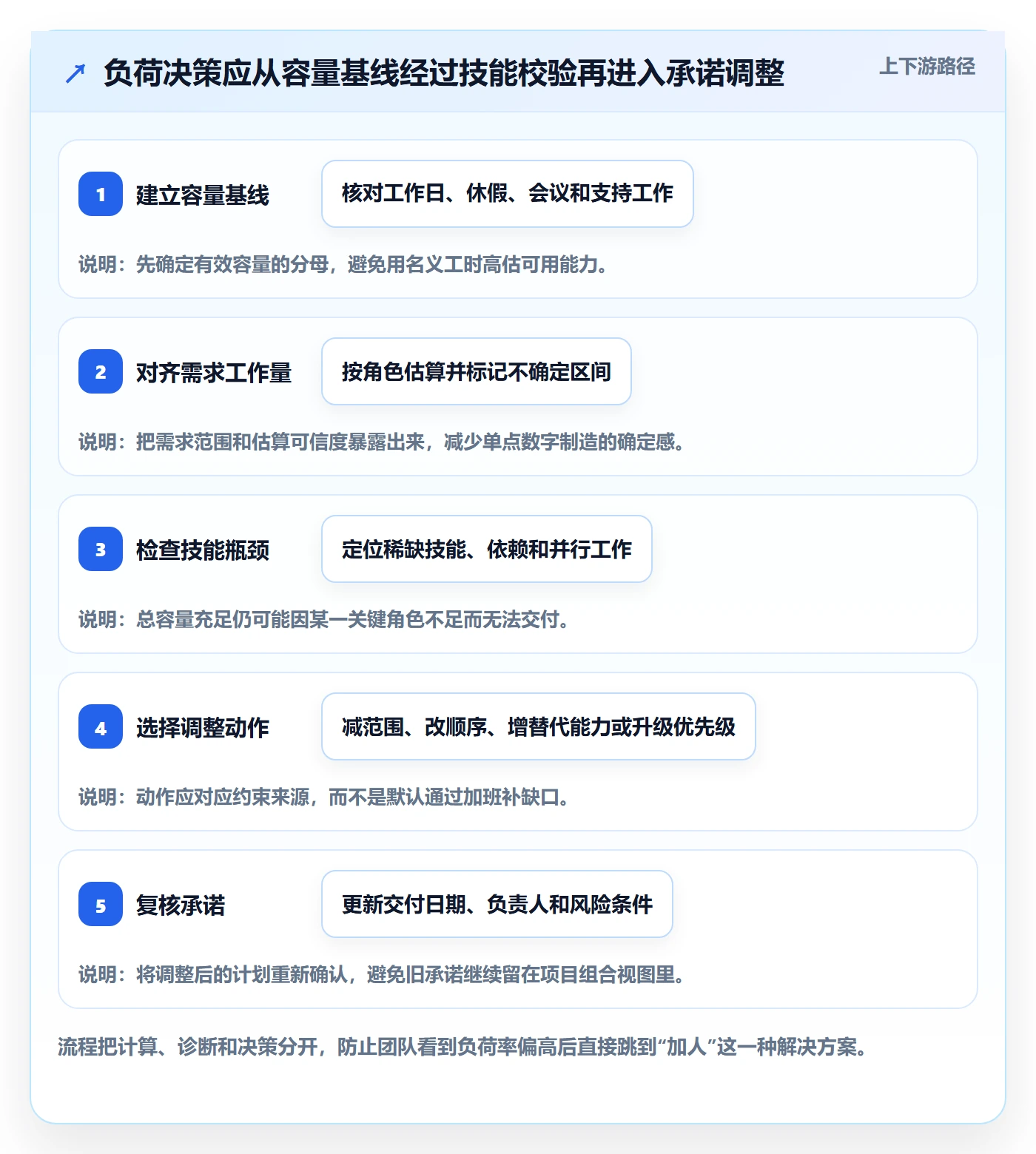

四、专业判断逻辑:从容量计算到负荷决策
1. 先选定统一时间粒度
项目规模不同,计划粒度也应不同。团队级计划可以按周或迭代观察;跨部门项目组合适合按月或阶段看能力趋势;短周期、强依赖的交付则可能需要按天协调。粒度太粗会隐藏局部拥堵,粒度太细则增加维护成本,并让预测看起来比实际更确定。
我会把“资源规划粒度”和“执行跟踪粒度”区分开。容量规划按周评估,不代表每项工作都要精确到小时;执行层可以跟踪任务状态和阻塞原因。两者用同一套口径连接即可,不必把每个团队都变成精细排班单位。
2. 用有效容量而非名义工时做分母
最基础的计算方式是:有效容量等于计划工作日乘以每日可用于工作的时长,再扣除休假、固定会议、支持工作和其他确定性事项。若岗位有稳定的运营负担,应优先用过去数周或数月的实际观察估计,而不是凭直觉统一减去一个比例。
例如,一个 6 人团队在两周迭代内,每人名义上有 10 个工作日。扣除人均 1 天休假、约 1.5 天固定协作和 1 天支持任务后,每人有效容量约为 6.5 天,团队约为 39 人天。若计划工作量是 42 人天,表面只超出 3 人天,但只要某项技能集中在两个人身上,实际风险可能远高于总量差异所显示的程度。
3. 再看工作量是否匹配能力结构
工作量估算必须和承担角色对应。一个需求可以需要产品分析、设计、开发、测试、数据治理和发布支持,不应只把开发工时记入项目总量。尤其是交付后段,测试、验收、迁移和上线支持常常集中出现,若只看开发阶段的负荷,容易在临近发布时才发现质量保障能力不足。
对难以准确估时的知识工作,我更愿意使用区间和历史吞吐,而不是强行给出一个精确数字。例如,任务可能需要 3 至 5 人天,项目计划可以先按 5 人天安排,再通过探索结果缩窄区间。这个数字是风险管理工具,不是承诺员工必须在 5 天内完成。
4. 把负荷率和工作在制品一起看
负荷率回答“计划任务相对容量有多满”,在制品回答“有多少工作已经开始但尚未完成”。若团队负荷不高、在制品却持续上升,问题可能是阻塞或并行过多;若负荷较高但在制品保持稳定、交付节奏可预测,则可能是团队运行成熟。单一数字无法说明系统状态。
我会重点观察关键角色是否同时承担过多并行任务。对于需要深度思考的工作,频繁切换会让计划时间和实际历时显著分离。此时与其继续给人加任务,不如限制同时进行的工作数,优先清除阻塞,让现有任务尽快完成。
5. 用阈值触发讨论,而不是自动触发惩罚
阈值的作用是提醒管理者检查假设,不是给员工贴标签。团队可以先设定内部观察区间,例如某角色连续两个周期接近满载,或支持工作明显高于历史水平时,要求项目经理重新核对计划。具体阈值应结合本团队的工作类型和波动情况校准。
在复核会上,我会依次问:容量变化是短期还是持续?工作是否可以拆分或延后?是否存在关键技能单点?新增任务的业务优先级是否高于当前承诺?如果要增加资源,交接和熟悉成本是多少?这些问题比单纯要求“再找一个人”更能暴露真正的约束。

五、案例与数据观察:一个跨团队交付如何暴露瓶颈
1. 案例边界与数据口径
以下是一个匿名化的中大型产品研发场景,数字经过情景化处理,用来说明分析方法,不代表真实企业的公开业绩,也不是任何平台的标准效果。一支约 120 人的组织由多个产品与研发小组协作,正在推进一次涉及需求、研发、测试、数据迁移和发布支持的版本交付。
项目初始计划把 8 周内的需求工作量汇总为 280 人天。按角色拆分后,开发、测试、产品与设计、数据和发布支持的容量并不均衡。团队总容量看似足够,但数据迁移只有两名熟悉旧系统的人可以执行,测试工作又集中在最后两周,因而简单按总人天比较会掩盖关键风险。
2. 先看总量,再定位瓶颈角色

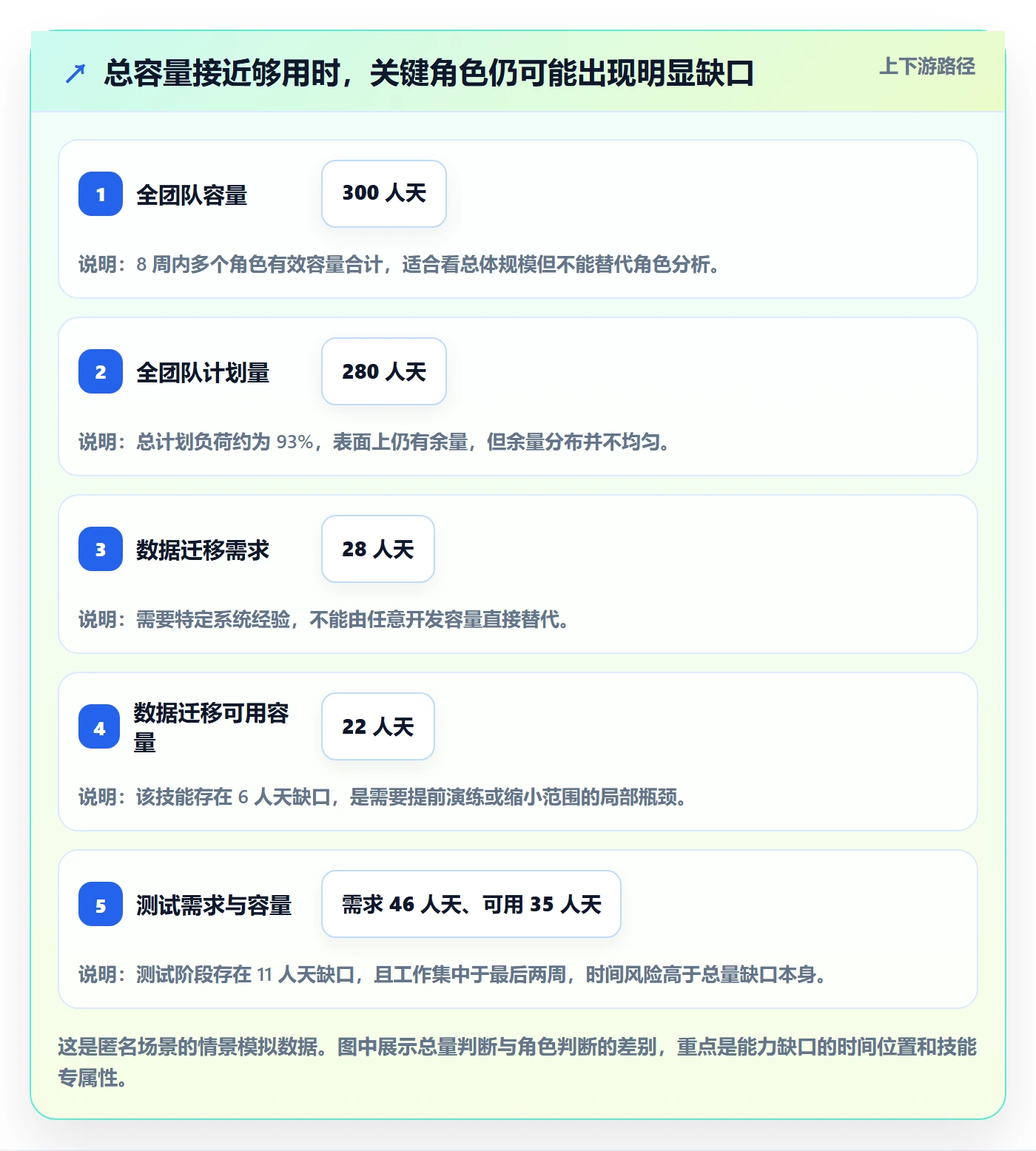

第一次容量检查发现,团队可用容量约 300 人天,按总量计算,计划工作量为容量的约 93%。如果只看这个比例,项目似乎可以推进。但角色拆分后,数据迁移计划需要 28 人天,熟练人员可用容量只有 22 人天;最后两周测试计划为 46 人天,测试人员可用容量只有 35 人天。
这意味着团队并非整体缺少 20 人天,而是特定技能和特定时间窗口缺少能力。把其他角色的空余容量直接填入总表,不能解决数据迁移和测试拥堵。团队要么减少首发范围,要么提前开展测试准备和数据演练,要么培养备份人员并调整阶段安排。
3. 调整计划,而不是把压力推给个人
项目组最终采用了组合调整:将低优先级报表移出首发范围;把部分测试用例提前到开发阶段并行准备;安排一名相邻团队工程师参与数据迁移演练;保留一名测试人员作为缺陷分流负责人,避免所有问题都堆到测试执行者身上。
这几项动作并非没有成本。范围减少意味着部分用户晚些拿到功能;提前测试要求开发阶段提供更稳定的构建;备份人员需要熟悉数据流程,短期会占用资深人员的时间。决策的价值在于把代价放到项目计划里,让相关负责人确认,而不是等到最后一周再以加班方式隐性支付。

4. 用结果指标检验调整有没有用
复盘不能只问“项目是否按期”,还要看调整是否改善了计划质量。这个案例可以跟踪范围变更次数、关键角色负荷峰值、缺陷发现阶段、测试排队时间、迁移演练问题数和计划兑现率。若范围减少后仍然没有降低测试拥堵,说明真正的瓶颈可能在环境、验收标准或依赖协调,而不是测试人手。
尤其要注意归因。若本周期交付更顺畅,不应立刻把功劳归结为某个工具或某项管理动作。可能同时发生了需求减少、工程师熟练度提高、外部依赖提前完成等变化。好的复盘会记录改变了什么、观察到什么、仍有哪些替代解释。
5. 管理平台能提供什么,不能替代什么
对 100 人以上的多团队组织,项目管理平台可以帮助统一需求、迭代、缺陷、负责人、状态和里程碑信息。以 PingCode 这类研发项目管理平台为例,管理者可借助团队项目视图识别任务分布、跨项目依赖和进度变化;但资源负荷结论仍需建立在组织定义的容量口径、技能数据和优先级规则上。
平台不会自动知道某位工程师每周需要参加哪些线下协调,也不会凭空判断一个数据迁移任务是否只能由特定人员完成。如果团队把需求拆分、角色归属和状态更新做得不一致,仪表盘只会更快地呈现不一致。工具带来的可见性必须配合治理规则,否则“看见数据”不等于“做对决策”。
我建议将平台中的数据用于三个层次:团队层查看当前迭代的在制品、阻塞和容量变化;项目层查看里程碑、依赖与范围变更;组合层查看关键角色的跨项目冲突。人员级数据用于协调和支持,不宜简单转化为个人利用率排名。
六、全流程落地:从启动到复盘建立管理闭环
1. 项目启动时建立资源基线
启动阶段不要只确认项目负责人和交付日期,还要明确工作范围、所需角色、技能依赖、不可用时间和外部支持。对不确定性高的项目,先以区间估算容量和工作量;等探索阶段结束,再更新计划。早期估算的目的,是决定是否值得承诺和需要什么信息,不是制造虚假的精确度。
- 确认业务目标、首发范围和不做清单。
- 按阶段列出主要交付物和所需角色。
- 标出休假、值班、固定会议和已承诺的其他工作。
- 识别稀缺技能、外部依赖和单点人员风险。
- 记录估算区间、关键假设和需要验证的未知项。
2. 进入迭代前做容量与优先级校验
迭代计划不应把所有待办事项都塞进去。先核对团队有效容量,再根据优先级、依赖顺序和完成条件选择工作。若当前团队的历史吞吐稳定,可以用近期实际完成情况作为校准参考;但不能把一次高峰产出直接当作永久能力,也不能忽略休假、人员变化和支持工作。
我会要求每个迭代承诺都能回答:为什么现在做、谁具备完成能力、什么条件下算完成、若容量减少时优先保护什么。最后一个问题尤其重要,它让团队在风险发生时有预先确认的取舍方案,而不是临时争论谁的任务最重要。
3. 执行期间用短周期信号更新判断
执行中不需要每天重排所有人的计划,但应及时更新会改变容量或交付路径的事项,例如关键人员请假、紧急线上故障、依赖延期、需求范围变化和缺陷暴增。状态更新应强调变化原因与影响,不只是把任务颜色改成红色。
每周或每个迭代中点,项目经理可以检查三个信号:工作是否持续进入但很少完成;关键角色是否被多项目同时占用;阻塞是否超过团队可接受的时间。发现异常时先判断原因,再调整工作顺序、范围或支持方式。不要仅仅通过增加并行任务来让计划“看起来有进展”。
4. 变更发生时明确交换关系
新需求进入时,项目经理应要求发起方说明它的业务价值、时限和影响范围。随后与相关负责人确认:如果新任务必须进入当前周期,哪项已承诺工作退出,或者哪个里程碑需要调整。若新任务确实是最高优先级,团队可以接受变化,但需要同步修改计划和预期。
这不是推诿,而是让组织看见容量守恒:有限的团队时间不能同时满足互相冲突的承诺。没有被移出的任务并不会消失,只会转化为隐性加班、质量风险、延期或切换成本。明确交换关系,能让优先级拥有实际含义。
5. 周期结束后复盘估算与系统偏差
复盘的重点不是追问谁低估了任务,而是找出偏差的结构性来源。若多次低估同类工作,可能是估算未包含评审和返工;若支持工作频繁超出预留容量,可能需要调整运营排班;若测试总在末期拥堵,可能要改变交付顺序或更早纳入质量活动。
把实际数据用于下一周期时,应保留背景信息。例如某个周期因生产故障导致交付量下降,不宜直接据此永久降低团队能力估计;反过来,某周期靠集中加班交付,也不应将高峰产出作为稳定基线。有效的历史数据不是单纯的平均数,而是带着条件和解释的观察。

七、不同情况下的行动建议与取舍
1. 小团队或单项目:用简单规则换取执行速度
小团队通常不需要复杂的资源组合模型。项目经理可以用共享计划表记录任务、负责人、估算区间、依赖和每周可用时间,再固定进行一次短周期检查。关键是让所有人使用同一容量口径,并在新增工作时明确替换关系。
小团队的优势是沟通快,缺点是关键技能集中、人员替补少。若一名成员休假就会使项目停滞,应优先补齐文档、结对和交接,而不是追求一张更精细的负荷仪表盘。模型越复杂,维护者越少,反而可能降低执行速度。
2. 多项目共享人员:先解决优先级治理
当一个人服务多个项目时,项目经理独立排计划通常不够。应建立统一的项目优先级讨论机制,由能代表业务取舍的人参与。资源视图需要显示跨项目承诺,而不仅是单个项目的任务列表。
取舍在于集中协调会增加管理成本,却能减少多头承诺。若项目数量不多、共享人员冲突偶发,可以按月做组合检查;若关键角色每天都被多个团队争抢,就需要更频繁的同步,或把人员按稳定团队配置,降低切换成本。
3. 需求高度不确定:把探索容量单独管理
探索型项目无法在启动时准确估算全部工作量。此时可以将工作分为已知交付、验证实验和待澄清事项,先为探索安排有限时间盒,结束后再依据证据决定是否扩展。把未知工作伪装成确定任务,只会把不确定性推迟到延期阶段。
取舍是短期内看起来交付内容较少,但可以更早发现不可行假设。若业务必须给出日期,应明确这是条件性预测,并说明依赖哪些验证结果;不应为了满足报表格式而提供没有依据的确定日期。
4. 关键人员持续超载:先降并行,再谈增员
连续超载可能来自工作量过多,也可能来自角色设计不合理、决策等待过长或任务切换过频。项目经理可以先减少关键人员的并行项目数,设置固定评审窗口,授权团队处理可下放的决策,并将重复问题通过文档或自动化消除。
增员并非无效,但新增人员需要熟悉业务、代码、流程和协作关系。若瓶颈任务短而高度专业,临时增员可能先增加沟通负担;若工作可模块化、持续时间长且已有清晰接口,增员的收益才更可能超过交接成本。决策前要评估上手周期,而不只看新增人数。
5. 运营支持不稳定:把随机工作转成可估计容量
线上故障和客户支持无法完全消除,但可以通过轮值、分级响应、明确值班交接和历史工单分析,让随机工作变得更可预测。若某个团队长期承担大量支持,项目计划必须先扣除这部分容量,否则每个迭代都会出现“意外”超载。
如果支持工作突然激增,应同时暂停或降级一部分计划任务,而不是要求团队在原承诺之外吸收全部工作。若业务要求两类工作同时保障,则要通过服务等级、专门值班队列或稳定支持团队调整组织能力,而非长期依赖个人加班。
| 情形 | 优先采取的动作 | 主要收益 | 需要接受的代价 |
|---|---|---|---|
| 单项目小团队 | 轻量容量表、固定复核节奏、清晰替换规则 | 低维护成本,沟通和调整速度快 | 跨项目全局视角有限,关键人员风险较难消除 |
| 多人共享多个项目 | 组合层统一优先级和关键角色视图 | 减少多头承诺,提升资源冲突可见性 | 需要业务负责人投入协调时间 |
| 高不确定探索项目 | 限定探索时间盒,按验证结果分阶段承诺 | 更早发现假设错误,避免一次性投入过大 | 早期交付范围较少,日期预测存在条件 |
| 关键岗位持续拥堵 | 降低并行、建立备份、评估模块化增员 | 减少单点依赖,改善任务完成流动性 | 培训和交接会占用短期容量 |
| 支持工作波动较大 | 历史采样、值班轮换、计划中显式预留 | 减少“意外”挤压,提高计划可信度 | 部分项目容量需要让位给运营保障 |
八、从表格到工具:如何避免“有数据、没决策”
1. 先统一数据定义,再追求自动化
工具上线前,我会先让团队说清楚几个定义:什么叫有效容量,估算包含哪些工作,支持任务如何归类,负荷按个人还是角色看,需求变更由谁确认。若这些口径没有共识,系统只会把不同团队的数字放在一起,看似统一,实际不可比较。
建议先用一个迭代验证数据链路:任务是否有明确负责人和角色;计划容量是否扣除休假与支持;实际变化是否能追踪原因;管理视图是否能发现局部瓶颈。验证之后再决定哪些字段值得强制填写,哪些可以用团队级估算,避免一开始就设计庞大的报表体系。
2. 平台选择看管理动作,而不是功能清单
组织评估某项目管理平台时,不应只比较看板、甘特图和报表数量,而应以真实场景演练:新增紧急需求时能否记录被替换的工作;跨团队依赖延期后能否发现受影响里程碑;关键角色被多个项目占用时能否看见冲突;项目结束后能否回顾容量假设。
以 PingCode 这类面向中大型研发组织的管理平台为例,团队可以评估其需求、迭代、缺陷、项目和协作信息是否能形成统一视图,以及是否适合组织现有的研发流程。这里的判断应来自试点团队的实际使用,而不是从功能介绍直接推导出“上线就会提高效率”。
工具的效果取决于数据维护是否轻量、管理者是否据此做出真实取舍,以及一线人员是否能从中获得协作价值。如果平台要求大量重复录入,却不能减少汇报和冲突协调,团队很快会把数据维护视为额外工作。选型时应把录入成本和决策收益放在同一张账上。
3. 设定最小可用的管理指标
第一阶段不需要几十个指标。通常可以先看有效容量偏差、计划工作兑现率、关键角色超载周期数、在制品数量、阻塞时长和范围变更次数。每个指标都必须配一条管理动作,例如关键角色连续超载时触发容量复核,而不是只展示红色数字。
还要为指标设定保护边界。个人负荷数据的可见范围应符合组织的隐私和管理政策;团队层数据优先用于排除系统障碍,不应把短期负荷差异当作个人贡献排名。指标一旦与奖惩直接绑定,团队可能优化数字而不是改善交付。
4. 试点要观察完整周期
短期试点很容易只看到录入是否方便,看不到季度规划、休假、线上支持和跨项目冲突的影响。建议至少覆盖若干完整迭代,并记录上线前后的计划变更方式、协调时间、数据完整度和用户反馈。对照时还要注明团队规模、项目类型和同期业务变化,避免把环境变化误认为工具效果。
如果试点只提升了状态可见性,却没有减少冲突或更早暴露风险,下一步可能需要改善优先级机制,而不是继续增加图表。如果管理者已经能更早发现关键角色瓶颈,但没有权限调整项目顺序,则问题在治理结构,不在数据系统。
九、结尾:把负荷看作系统信号,而不是个人分数
资源负荷管理最容易走偏的地方,是把一个团队的复杂交付过程压缩成“每个人有多忙”。真正有决策价值的视角,必须同时看到有效容量、技能结构、并行工作、依赖、需求变化和业务优先级。总量够,不代表关键角色够;任务排满,不代表项目更稳;平台有数据,也不代表组织已经形成取舍能力。
我的判断原则很简单:当负荷变红时,先找出系统约束,再决定是减范围、改顺序、补能力还是接受延期。不要把所有波动都推给个人,也不要把加人、加班当作默认答案。每一次调整都应说明交换了什么、保护了什么,以及承担了什么风险。
下一步可以从一个正在执行的项目开始:回看最近四周的实际工作,把会议、支持、休假和项目交付分开;按角色核对下一周期的有效容量;找出一个最可能造成延期的技能瓶颈;最后与业务负责人确认,若出现超载,哪些工作可以退出当前承诺。只要这四步能够持续执行,负荷管理就不再是一次性填表,而会成为项目计划持续校准的机制。
常见问题解答(FAQ)
1. 项目资源负载怎么计算,才能避免只看任务数量?
我以前按每个人手上的任务数判断谁最忙,结果发现任务少的人反而被关键工作压得喘不过气。资源负载到底应该按什么口径算,才能看出真实的超载?
先统一可用工时和工作量口径,再计算负载率:某人在一个周期内的计划工作量 ÷ 该周期可用于项目工作的工时 × 100%。例如,一周标准工时为 40 小时,扣除例会、值班和请假后,可用于项目工作的时间是 28 小时;计划任务需要 35 小时,负载率就是 125%。
这里的分母不应直接使用合同工时,否则会把会议、支持工作等隐性占用当成可用产能。也不要只数任务:一个需要 20 小时的关键任务,显然不能与一个 1 小时的小任务等量看待。
2. 项目经理应该按什么频率检查资源负载?
我不确定负载表是每天更新才有用,还是每周看一次就够了。项目计划变化很快,如果频繁调整,会不会让团队一直陷入填表和改计划?
一般项目可每周做一次正式滚动检查,临近发布、联调或上线时提高到每两三天检查一次;突发故障、人员请假或关键依赖延期,则应及时触发临时复核。检查重点不是追求实时填报,而是确认未来一到三周的容量、关键任务和依赖是否发生变化。
可先用 70%,85% 作为需要关注的负载区间:持续高于 100% 通常意味着计划依赖加班或存在延期风险;低于 60% 则要核实是否有工作未分配、等待输入或估算偏差。具体阈值需结合团队的会议、支持和突发工作占比校准。
3. 发现某个成员超负荷时,项目经理应该先拆任务还是调人?
我遇到过一个任务只有特定成员掌握关键技术,表格显示他超负荷,但把工作拆开后也没人能接。面对这种情况,我该怎样判断拆分、调人或调整日期哪个更有效?
先判断超载来自工作量、技能瓶颈还是任务依赖,不要看到数字超过 100% 就立即把任务平均分出去。若任务可模块化且交接成本低,可以拆出测试、文档或独立子模块;若需要稀缺技能,优先安排结对、评审或知识转移,同时把关键路径上的其他工作移开。
只有当接手人具备能力、且熟悉业务的时间成本低于延期风险时,调人通常才划算。决策时把交接时间也计入计划,例如新增协作者需要 4 小时熟悉上下文,就不能把这 4 小时当作免费产能。
4. 资源负载计划怎样验证,避免工时估算看起来很精确却不可靠?
我做过按任务填小时数的计划,表格总量刚好落在团队产能内,最后还是连续延期。我想知道应该记录哪些数据,才能分辨是估算不准、突发工作太多,还是任务安排本身有问题?
至少连续记录 4,6 周的计划工时、实际工时、临时支持时间和任务完成日期,并按工作类型分组比较。若某类任务实际耗时长期比计划高 30%,应修正该类任务的估算基准,而不是给所有人统一加一个缓冲比例;若偏差主要来自故障处理,则应单独预留支持容量。
对新项目可先按可用工时的 70%,80%安排承诺工作,其余作为不确定性缓冲,再用历史数据逐步校准。每次复盘都要追问偏差发生在哪里、是否可预见、下次采取什么措施,这比只追责谁超时更能改善预测。
核心关键词
文章包含AI辅助创作:负荷管理指南:项目经理如何做好资源负载,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/552219
读者评论
我们团队以前按人天排计划,后来发现值班和临时支持几乎没算进去。回看几周的工作分类确实比直接问“还能接多少活”靠谱,但采样数据怎么避免变成个人考核,落地时需要先和团队讲清楚。
按角色拆容量很有必要,尤其是测试和架构评审经常成为瓶颈。不过人员技能表如果长期不更新,也会给人一种可替代性很强的错觉,最好把熟悉业务所需的时间也算进去。
文中提到保留缓冲,但不同团队波动差异很大。我们试过固定留出一成容量,遇到发布支持时仍不够;后来按历史突发工作调整,计划更贴近实际。
