可用工时不是“一个人每周工作多少小时”的简单乘法。一个团队即使名义上有 500 小时,也可能只有 280 小时能用于某个项目:会议、支持、休假、跨项目切换和技能错配都会吞掉计划容量。项目负责人真正要回答的不是“我们有多少人”,而是“在明确的时间窗口内,哪些人能以何种比例投入哪些工作,计划的误差由谁承担”。
这篇指南从计划口径、容量测算、需求拆分、分配与跟踪、偏差处理和复盘六个环节,说明如何把可用工时管理变成一套能支持决策的机制。文中的案例数据均为情景模拟,用于演示计算和判断,不代表特定企业的统计结果;涉及 PingCode 的部分也只作为中大型团队的管理流程示例,不对具体功能或实施效果作未经验证的承诺。
一、先讲核心结论:计划可用工时,不是把日历填满
1. 可用工时是经过约束后的项目容量
我做项目计划时,会先把“可用工时”定义为:在一个明确计划周期内,某个人或团队扣除已知缺勤、固定职责、必要协作和合理缓冲后,能够投入到指定项目任务中的工作时间。这个定义有意把“可投入”和“理论上存在”区分开来。
常见的人力计划把团队人数乘以工作日,再乘以每天八小时,得出总容量。这种算法适合快速估算,不适合直接承诺交付。它隐含了每个人都全职、没有其他工作、没有协作成本、工作内容可以无缝切换等假设。现实项目通常不满足其中任何一项。
管理上最重要的变化,是从“人头数”转向“有效容量、技能匹配和承诺边界”三项同时管理。只盯其中一项,计划就容易失真:容量充足但缺关键技能,任务仍然无法完成;技能齐全但投入比例不确定,交付窗口仍然不可靠;两者都有但没有缓冲,一次线上问题就会挤掉全部计划。
2. 先统一口径,再讨论数字
团队经常出现一种争论:项目负责人说某位工程师本月有 80 小时,团队负责人说只有 48 小时,工程师本人估计最多能拿出 30 小时。多数情况下,这不是谁算错了,而是三个人用的口径不同。有人算工作日总时长,有人扣除了会议和支持,有人还考虑了上下文切换与任务风险。
我建议把容量至少拆成四层:日历工时、合同或排班工时、组织可投入工时、项目可承诺工时。每一层都说明扣除项。这样做不是为了增加报表,而是为了让争议能够被定位:是休假信息不准、固定职责没有登记,还是任务估算和承诺过于乐观。
| 口径 | 含义 | 适用用途 | 不能直接代表什么 |
|---|---|---|---|
| 日历工时 | 计划周期内工作日乘以标准工作时长 | 建立理论上限 | 不能代表实际产能 |
| 排班工时 | 扣除法定假期、轮班安排和已知休假后的时间 | 排班与交付窗口估算 | 不能代表可投入项目的时间 |
| 组织可投入工时 | 再扣除固定会议、值守、日常运营等职责 | 团队级容量评估 | 不能代表每个项目可获得的份额 |
| 项目可承诺工时 | 结合项目优先级、技能、依赖和缓冲后分配的容量 | 计划承诺与风险判断 | 不是不受变化影响的交付保证 |
3. 计划的目标是作出可解释的承诺
可用工时管理不应追求每小时都被任务占满。一个可信计划需要留下处理缺陷、等待依赖、需求澄清和突发事务的空间。没有缓冲的计划看上去利用率很高,却会把正常波动包装成“执行不力”。
我更看重计划能否解释三件事:哪些工作已承诺,哪些工作只是候选项;如果出现新需求,挤掉哪项工作;如果关键人员不可用,交付时间和范围分别如何调整。能回答这三问,计划才具备管理价值。

二、背景和真实场景:为什么“人都在”仍然不等于“项目有人做”
1. 多项目团队的时间并不按比例切分
在中大型组织里,员工往往同时承担项目工作、线上支持、技术治理和临时协作。项目负责人看见某位专家“还有 40% 空闲”,并不意味着这个人可以稳定地在周一至周四各投入 1.6 小时。实际可能是周一参加评审,周二处理故障,周三等待跨部门确认,周四才有一段连续时间。
这类差异会影响交付。任务需要连续专注时,零碎的小时数不能简单相加。例如,一个需要两天连续验证的迁移任务,即使负责人账面上有 16 小时分散容量,也可能无法在本周完成。容量管理必须保留时间块和任务性质的信息,而不只是一个总数。
2. 负荷冲突常常来自没有被看见的工作
一个常见场景是:计划会上,所有负责人都确认了自己的任务;两周后,进度却普遍落后。追查后发现,团队成员还在承担客户答疑、线上问题排查、面试、内部评审和其他项目的紧急任务。这些事项没有进入任何计划表,但每天都在消耗时间。
我不会把这种偏差首先归结为“执行力不足”。先要查清工作有没有进入容量口径、临时工作是否有入口、优先级由谁调整。如果组织长期默许工作从多个渠道涌入,个人再努力也无法让项目计划稳定。
3. 技能容量比总人数更接近交付现实
团队有十名工程师,不代表所有工作都能由十个人分担。关键设计、数据库变更、合规审查或特定设备验证,往往集中在少数人身上。总容量看起来宽裕,真正的瓶颈却可能是某项技能每周只有 12 小时。
因此,人力计划至少要记录“角色或技能类别,需求工时,可用工时,责任人”。如果团队规模较大,可进一步区分熟练度和授权边界。熟练度不是给人贴标签,而是帮助负责人判断:任务是否能并行、是否需要复核、替补人员是否能够独立接手。
4. 可用工时管理适用于哪些决策
它并非只是排班工具,也不是鼓励把每个人的时间追踪到分钟。恰当的用途包括:评估项目范围是否匹配团队容量;判断里程碑是否需要调整;发现稀缺技能瓶颈;比较变更请求的机会成本;识别计划系统性偏乐观的原因。
相反,如果工作高度探索、目标尚未明确,过早把每项活动拆到小时,可能只会产生精确的错觉。此时可以用短周期实验、阶段性投入上限和成果检查点管理,而不是假装能够准确预测未知工作。

三、拆解常见误区:最容易让容量数字失真的做法
1. 把标准工时当作可交付工时
每周五个工作日乘以每天八小时,可以得到 40 小时的名义工时;这不代表员工每周能完成 40 小时的项目任务。培训、沟通、复核、行政事务和问题处理都是真实工作。若直接把 40 小时全部分配给任务,计划从第一天起就已经超载。
更稳妥的做法是先用团队的实际记录校准投入比例。没有历史数据时,可以先建立建议基线,例如让知识工作团队把项目承诺控制在排班工时的 60% 至 75%,并明确这是试运行假设,不是普遍定律。经过几个周期后,再按实际情况修订。
2. 把工时填报当成管理目的
工时记录的价值在于帮助团队理解偏差和改进估算,不是为了让员工证明自己一直忙。若记录方式让人担心被用于单纯排名,团队可能会追求填满、把等待时间藏起来,或者把估算数字调整得更“好看”。数据看似齐全,反而更难用于决策。
我会要求管理者先说明数据用途:用于容量规划、成本核算、合规要求,还是项目复盘。不同用途需要不同粒度。项目预测通常按半天或小时区间即可;成本核算可能要求更严格的成本对象;个人绩效判断则不能仅凭工时长短作结论。
3. 把每个人的利用率推到接近百分之百
高利用率不等于高产出。人员排满后,任何临时工作都只能靠加班、推迟其他任务或隐瞒风险解决。特别是共享专家,任务切换增加后,计划工时虽然没有变化,完成周期却可能显著拉长。
我通常把利用率分成“资源负载”和“交付有效性”来看。前者回答容量是否被分配,后者回答承诺工作是否按质量和时间完成。只提高负载而不看有效性,容易把团队推入持续救火。
4. 用平均值掩盖关键技能短板
团队平均可用容量充足,不能证明每个关键角色都有余量。假设设计、开发和测试合计尚有 120 小时,但安全评审人员只有 6 小时,项目仍可能卡在评审阶段。平均值会把瓶颈抹平,造成“总量够了”的误判。
规划时应对关键技能单独做供需匹配。对稀缺角色,优先考虑缩小并行项目数量、提前预约评审、培养替补或调整交付顺序。简单地要求专家“多挤一点时间”,只会把瓶颈变成隐性加班。
5. 把估算值误当成确定承诺
估算是依据当前信息得出的判断,不是合同式保证。需求成熟度、外部依赖、技术未知和验收标准都会影响实际投入。若计划表把估算写成唯一确定值,管理层容易把后续变化误认为团队失误。
更好的做法是对不确定任务记录范围、置信程度和关键假设。例如“预计 24 至 36 小时,当前置信度中等,前提是接口文档在本周确认”。这比写“30 小时”更诚实,也更容易在假设失效时重新计划。
6. 只看剩余工时,不看剩余工作
剩余工时往往是团队对“还需要多久”的估计;剩余工作则要结合未完成范围、阻塞原因和验收状态判断。任务进度显示已完成 80%,不一定代表工作量也完成了 80%。最难的集成和验收阶段可能恰好集中在最后一段。
负责人应把工时数据与交付证据并列查看:代码是否合并、测试是否通过、决策是否确认、验收条件是否满足。没有证据支撑的“接近完成”,不能直接作为释放容量的依据。

四、专业判断逻辑:从工作需求反推人力计划
1. 先锁定周期、范围和决策边界
所有容量数字都必须对应时间窗口。月度计划、双周迭代和季度预测的稳定性不同。短周期适合排具体人员与任务;较长周期应把结果表达为区间,并标出风险和待确认事项。周期越长,不确定性越高,计划颗粒度就越不应假装精确。
同时要明确计划的决策边界:哪些内容是已承诺范围,哪些是预留候选,哪些属于待决策变更。负责人需要提前规定容量被突破时的处理方式,例如先调整范围,再调整日期,最后才讨论额外资源。否则每次超载都会变成临时争论。
2. 先列工作,再估算投入
人力计划不能从“现有谁有空”出发,然后硬找任务填进去。先要把交付目标拆成可验证的工作包,包括分析、设计、开发、测试、上线准备、培训、迁移和验收等环节。遗漏的工作不会消失,只会在后期以加急需求的形式出现。
每个工作包要说明成果、责任角色、依赖关系、估算区间和验收条件。估算可以用历史类比、专家判断、相对规模或任务分解,不要求所有团队使用同一种方法;但同一团队在同一周期内应保持口径一致,避免把不同估算单位直接相加。
3. 计算项目净容量,而不只计算总容量
对一个角色或成员,可以用简单的净容量模型作为起点:计划周期工作日乘以每日标准工时,减去休假、固定职责和已确认的非项目工作,再减去切换与风险缓冲。最后得到的是可用于项目承诺的上限,不是目标负荷。
示意公式如下:
可承诺项目工时
= 排班工时
已知缺勤
固定职责
已确认的其他工作
风险缓冲
若多个项目共享同一成员,还需进一步按优先级分配。多个项目的分配比例相加不能超过可承诺容量;对于需要连续专注的任务,还要检查时间块是否实际可用。比例合计正确,并不代表日程安排可执行。
4. 用技能矩阵识别供需缺口
我建议按技能或角色建立轻量矩阵,至少标明需求量、可用量、负责人和替补情况。此处的“技能”可以是业务领域知识、技术能力、审批授权或设备操作资格,取决于项目类型。矩阵不需要描述每个人的全部能力,只要覆盖当前项目的关键依赖。
| 技能或角色 | 周期需求 | 周期可用容量 | 供需差额 | 管理动作 |
|---|---|---|---|---|
| 业务分析 | 36 小时 | 44 小时 | +8 小时 | 保持当前安排,留出需求澄清余量 |
| 后端开发 | 96 小时 | 88 小时 | -8 小时 | 缩小本周期范围或调整任务顺序 |
| 测试验证 | 52 小时 | 40 小时 | -12 小时 | 提前准备测试数据,评估增援或延后低优先级用例 |
| 安全评审 | 10 小时 | 6 小时 | -4 小时 | 尽早预约评审并检查是否可培养合格替补 |
供需差额不是简单的加减题。某角色容量不足 8 小时,可能通过范围调整、流程简化或任务转移解决,也可能因为关键路径依赖而导致整个项目延期。负责人要把“缺多少”与“缺口在哪里影响交付”结合起来。
5. 识别关键路径与瓶颈角色
关键路径上的延迟会直接推迟项目完成时间;非关键工作有时可以延后而不影响最终日期。可用工时计划应标出依赖顺序,而不只是按人员分栏。若所有资源都已分配,却没有足够时间完成关键路径中的某一项,项目仍然不可行。
对于关键角色,判断时要问:该工作是否只能由一个人完成?是否需要特定授权?是否可以拆分并行?替补需要多少交接时间?如果答案显示人员不可替代,计划中就应安排知识转移或减少并行需求,而不是把风险留到临近上线再处理。
6. 按不确定性配置缓冲,而不是统一加百分比
给所有工作统一加 20% 缓冲,容易让确定性高的任务虚胖,也可能低估未知性高的工作。缓冲应与风险来源对应:需求不稳定时,保留需求澄清容量;外部接口不确定时,预留联调窗口;生产影响高时,安排验证和回滚演练。
缓冲要可见、可解释、可释放。它不是隐藏的闲置时间,也不是每个人可以随意占用的空档。项目负责人应说明触发条件,例如只有当依赖延迟、缺陷达到阈值或新增范围获批时,才动用特定缓冲。

五、具体案例:把“人都很忙”改写成可执行的容量计划
1. 场景设定与计划假设
下面用一个 120 人规模企业中的跨职能产品团队作情景演示。团队有 8 名核心成员,需要在四周内完成一次业务流程改造:2 名业务分析人员、3 名开发人员、2 名测试人员和 1 名产品负责人。团队还要承担日常支持,且有两个外部系统依赖。
本案例中的数据是为了展示方法而设定的,不是对任何特定企业、软件产品或行业的调查结果。假设该周期有 20 个工作日,每人标准工时为 8 小时;休假、值守、会议和已确认的其他工作按角色分别估算,项目范围在第一周结束前完成主要确认。
2. 先算每个角色的净容量
团队名义工时为 8 人乘以 20 天乘以 8 小时,共 1,280 小时。这个数字看上去足以承担改造项目,但它忽略了角色差异。根据情景假设,先扣除缺勤、固定职责和其他已确认工作,再为项目风险留出缓冲。
| 角色 | 名义工时 | 非项目工作及缺勤 | 风险缓冲 | 可承诺工时 |
|---|---|---|---|---|
| 业务分析 2 人 | 320 小时 | 104 小时 | 32 小时 | 184 小时 |
| 开发 3 人 | 480 小时 | 168 小时 | 48 小时 | 264 小时 |
| 测试 2 人 | 320 小时 | 112 小时 | 32 小时 | 176 小时 |
| 产品负责人 1 人 | 160 小时 | 80 小时 | 16 小时 | 64 小时 |
| 合计 | 1,280 小时 | 464 小时 | 128 小时 | 688 小时 |
项目可承诺总量是 688 小时,但这不意味着项目可以随意安排 688 小时工作。产品负责人只有 64 小时,测试只有 176 小时,外部系统联调又依赖特定开发人员。项目负责人还要进一步检查需求是否超过各角色容量,以及工作是否落在正确的时间段。

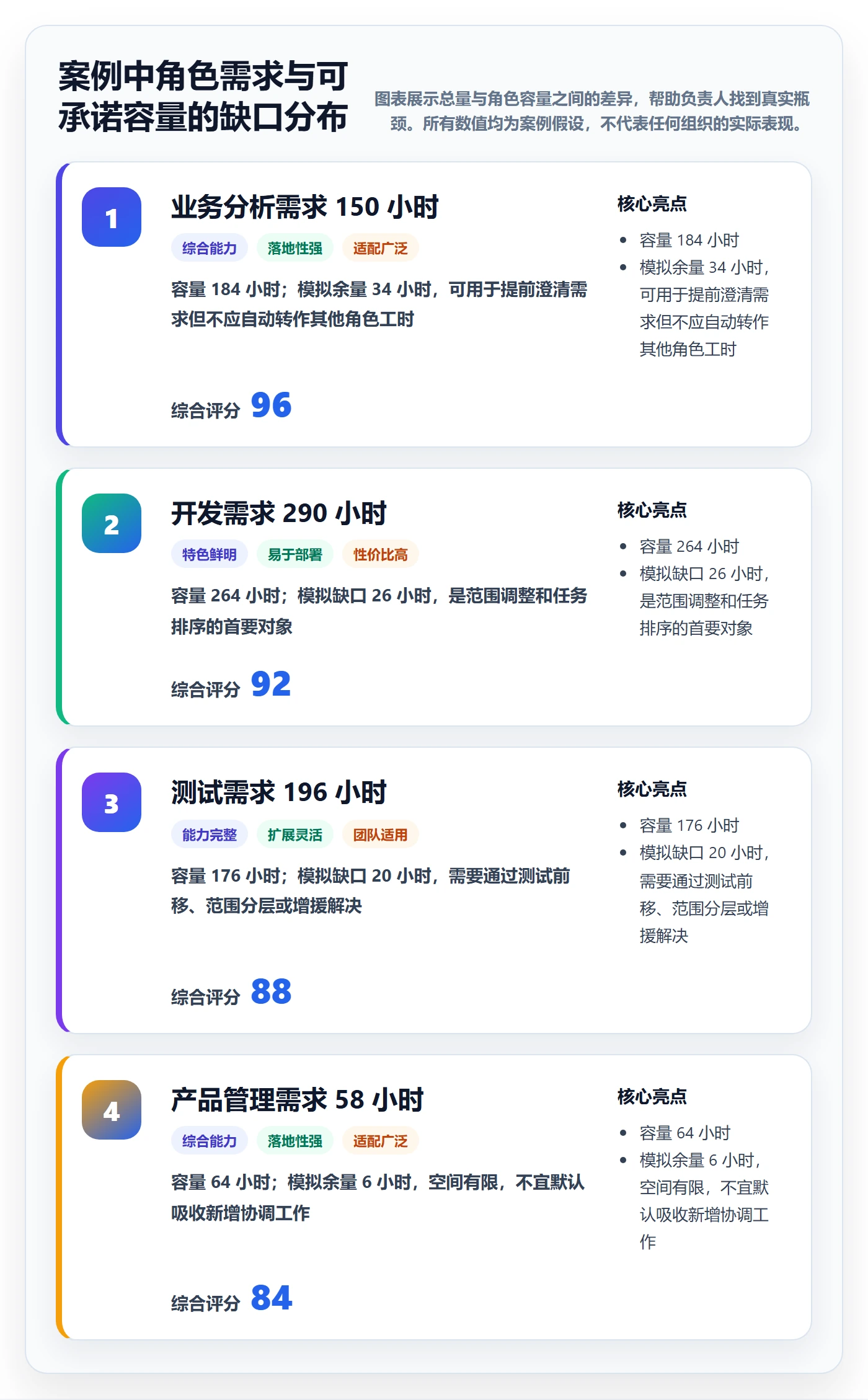

3. 需求估算揭示了真正的瓶颈
团队把改造范围拆成需求确认、流程设计、开发、测试、上线准备和验收,估算总需求约为 720 小时。总量比净容量多 32 小时,看起来只需少量加班就能解决。但按角色拆分后,开发需求为 290 小时,超过容量 26 小时;测试需求为 196 小时,超过容量 20 小时;业务分析和产品负责人则有部分余量。
这说明“总容量差 32 小时”并不是核心问题。真正的约束是开发与测试同时偏紧,且工作互相依赖。若把业务分析的空余工时直接拿来填补测试缺口,既不符合技能要求,也会制造看似平衡的错误表格。
4. 用范围、顺序和质量边界解决缺口
项目负责人召集产品、研发和测试负责人做一次范围决策,不先要求团队加班。团队将需求分成必须交付、可延后和需进一步验证三类:核心流程与审计记录保留在本周期;低频报表导出延后;外部系统的一个非关键同步字段先采用人工核对方案,并记录后续自动化的风险。
同时,团队把测试准备前移。第一周就确认验收标准和测试数据,开发完成一个可测试切片后立即交付,不再把所有功能堆到第四周统一测试。这样调整并没有增加名义工时,却减少了后期集中返工的风险。
对于外部系统联调,团队在计划中明确了等待窗口和决策节点:如果第二周中段仍未收到测试环境,就采用预先约定的替代验证方案,并由产品负责人决定是否保留上线日期。关键在于将依赖风险转化为可执行的选择,而不是在计划表里写一句“尽量按时”。
5. 用阶段检查而不是每周重做整张表
团队每周只检查三个层次:容量是否发生变化、已承诺工作是否有证据完成、风险是否触发调整条件。休假变化、线上事故或范围变更一旦出现,就先更新相关角色的容量,再决定挤出什么工作。没有新信息时,不必为了“管理感”反复改动估算。
四周结束后,团队对比原计划与实际投入。若实际测试工时远超估算,不应简单提高下一轮测试预算;要区分是缺陷密度高、验收条件不清、测试环境不稳,还是把返工归类到了测试。复盘的目的,是让下一次预测更可信,而不是解释为什么这次每个人都很辛苦。


6. PingCode 作为团队流程示例时应看什么
对于 100 人以上、多个项目共享人员的组织,容量数据通常分散在项目计划、任务系统、排班信息和团队例会记录中。以 PingCode 作为某项目管理平台的流程示例,负责人可以先关注信息能否在项目、任务、责任角色和时间窗口之间建立清晰关联,而不是先追求复杂报表。
实际评估时,我会把问题写成可验证的检查项:项目范围变化是否能追溯到任务;任务负责人和估算口径是否明确;跨项目分配是否能被相关负责人看见;计划变更有没有留下原因;管理者能否从汇总视图发现瓶颈,同时不把小时填报误用成个人绩效排名。具体能力和配置方式应以供应商当前公开说明及企业实际试用结果为准。
对于中大型组织,工具不能代替资源决策。若部门之间没有统一优先级,任何系统都只能把冲突展示得更清楚,不能自行决定哪个项目让路。先建立容量口径、变更流程和责任人,再选择是否需要系统化承载,通常比先采购、后补管理规则更稳妥。
六、最佳实践全流程:从计划建立到复盘更新
1. 建立单一计划窗口
团队要约定容量计划的粒度和更新时间。例如,近两周按人员或角色安排,未来一至三个月按团队与技能类别预测。不同时间范围使用不同精度:近周期看实际可执行的任务和缺勤,远周期看范围区间、关键技能供需和主要依赖。
单一计划窗口不等于把所有信息塞进一张表。它意味着关键数据有明确来源和负责人,团队知道哪份记录是当前有效版本。若休假在排班系统、任务在项目平台、支持在工单系统,仍然可以分散存放,但更新责任和汇总规则必须一致。
2. 收集容量输入
每个计划周期开始前,收集已确认的工作日、休假、轮值、固定职责、其他项目投入和已知外部活动。输入应有日期和责任人,避免把上个周期的比例未经确认地复制过来。对不确定事项,可以标记区间或暂定状态,不必强行填一个精确数字。
建议把输入分成已确认、预计和待核实三类。已确认输入参与承诺计算;预计输入用于风险分析;待核实输入则列出截止日期和负责人。这样能避免“大家都以为有人确认过”的管理真空。
3. 拆工作并完成角色估算
由项目负责人组织交付负责人拆分工作包,说明成果、验收标准、依赖和估算范围。估算的人应尽量靠近实际执行者,项目负责人负责检查遗漏、依赖与总量,不要替所有专业角色拍脑袋定工时。
当任务估算差异很大时,不要只取平均数。先检查是否对范围理解不同、是否漏了测试或交接、是否有人把等待时间算进投入、是否存在技术未知。差异本身是信息,应该帮助团队发现假设不一致。
4. 进行容量与需求匹配
按角色或技能比较需求与容量,识别总量缺口、局部瓶颈和时间冲突。对于共享人员,检查项目分配比例的总和;对于稀缺人员,检查具体时间是否重叠;对于连续专注任务,检查是否有足够的连续工作块。
匹配后将计划分为三类:已承诺项、可选项和未纳入项。每一项都写明变更条件。若不这样区分,团队往往会把所有愿望都当成承诺,项目负责人则必须在冲突发生后临时“找人挤时间”。
5. 解决缺口时按顺序做选择
遇到容量超载,我通常先判断是否可以删减或延期低优先级范围,再检查能否改变顺序、降低非必要并行、拆分任务或简化流程。之后再考虑内部调配、培养替补或增加外部资源。加班应是经过评估的短期选择,而不是默认的容量来源。
每种方案都要说明代价。例如,范围减少可能影响业务体验;任务延期可能影响依赖方;外部资源可能增加交接和质量复核成本;加班可能导致疲劳和后续产能下降。管理层需要做的是选择代价,而不是要求负责人证明所有目标可以同时不变。
6. 用固定节奏监控偏差
每周或每个短周期检查实际投入、剩余工作、任务阻塞、容量变化和风险触发情况。检查会不应成为逐人盘问“为什么没填满时间”,而应围绕三类问题:计划假设是否成立;交付证据是否支持进度判断;是否需要作范围、资源或日期决策。
偏差达到团队约定阈值时再升级。例如,关键角色容量下降超过 15%,或关键路径任务延误超过三个工作日,就启动影响分析。阈值只是治理约定,不是通用标准,团队可以依据业务风险调整。
7. 复盘并校准估算模型
周期结束后,把计划投入和实际投入按工作类型、角色和偏差原因比较。建议至少区分需求变更、返工、依赖等待、估算错误、支持工作、缺勤和质量问题。不要把所有差异都归入“估算不准”,否则无法决定下一次改进什么。
校准时优先看连续几个周期的模式,不要因为一次异常就重写全部基线。若多次出现测试工作被低估,可能是测试参与太晚或验收标准不清;若支持工作总是超出预留,可能需要单独设置轮值容量;若某个专家始终成为瓶颈,则需要调整并行度或培养备份。


七、不同情况下的行动建议:同一套公式,不同的管理重点
1. 小团队、职责高度重叠
小团队成员通常一人承担多个角色,详细的角色工时矩阵维护成本可能过高。可以按周设置个人可承诺容量上限,再用任务负责人、关键依赖和轮值安排补充说明。重点不是追踪每小时,而是防止团队把所有任务都压在同一名核心成员身上。
若团队不足十人,我会优先使用轻量看板、周计划和简短的容量记录。计划每周更新一次即可,除非出现范围变更、故障或关键人员不可用。小团队的优势是沟通快,代价是任何一个人缺席都可能造成明显影响,所以要特别标记单点风险。
2. 多项目共享人员、资源冲突频繁
多项目团队首先需要一个跨项目优先级机制。各项目分别报出人员需求,却没有共同的决策人,必然导致同一个专家被多个负责人同时预订。此时再精细的项目计划也无法执行,因为冲突发生在项目组合层面。
建议设置固定的资源协调节奏,由有权决定优先级的负责人参加。每次只讨论变化、瓶颈和取舍,不必逐项复核所有任务。对于共享专家,可采用预留时段、服务等级或集中评审日,减少零碎请求造成的上下文切换。
3. 交付范围变化快、需求不确定
需求频繁变化的团队,不适合把季度工时计划表达为精确到每人的固定承诺。可以把远期容量保持在角色级区间,近周期再确认具体任务;把变更请求放到明确入口,并规定每次新增范围都要说明替代项或日期影响。
探索性工作可使用阶段预算,例如先投入一小段时间验证假设,达到继续条件后再安排后续容量。这样比对未知工作一次性承诺大量工时更可控,也能避免沉没成本驱动团队持续投入。
4. 高合规、高风险或固定窗口交付
监管审查、生产迁移、财务关账或大型活动上线,计划时不能只算执行工作,还要包含审查、复核、审批、演练和回退准备。容量不足时,不建议通过压缩验证步骤来赶日期。要先明确不可突破的质量与合规边界,再在范围和时间上作决定。
对固定窗口项目,关键角色应提前锁定。计划中还要标出谁有最终决策权、哪些条件不满足就暂停、替代方案如何启用。容量管理在这里的重点不是提高利用率,而是避免关键环节临时无人可用。
5. 远程、跨时区或外包协作团队
跨时区团队需要把等待时间与实际投入时间分开。一个任务可能只需 12 小时操作工时,却需要三天等待确认。若只记录工时,项目负责人会低估日历周期;若把全部等待都算成个人投入,又会高估人力消耗。
外包或供应商协作还要明确交付边界、验收投入、返工责任和沟通窗口。采购到的服务时间不等于内部可用容量,接收、审查、集成和维护都可能占用内部团队资源。
6. 组织规模大于 100 人,信息来源较分散
较大组织通常需要先统一最小数据标准,而不是一开始就追求统一所有流程。可以先规范项目标识、角色类别、周期、估算单位、变更原因和数据责任人。各部门保留适合自己的执行方式,但汇总时至少能比较供需和发现共享瓶颈。
若使用 PingCode 或其他某项目管理平台承载流程,应先拿一个业务明确、跨团队协作较多的项目试点。评估重点包括数据维护负担、计划更新及时性、跨项目冲突可见性和管理决策速度。试点成功的标志不是录入率最高,而是团队减少了重复询问,且能更早发现不可行承诺。

八、不同情况下的取舍:容量管理不是寻找没有代价的方案
1. 范围、日期、质量和资源不能同时固定
项目超出容量时,负责人需要让决策者看到冲突,而不是在原计划上继续叠加任务。若日期固定,可以考虑缩小范围或增加合适资源;若范围固定,就要评估日期变化或额外投入;若质量要求不能降低,就必须保护验证和复核时间。
这不是一句抽象的项目管理原则,而是一种沟通方式。把选择写成具体后果,例如“保留全部功能会让测试容量缺口达到 20 小时,可能推迟验收;延后报表功能可把本周期需求降至可承诺范围”,管理层才能真正作出取舍。
2. 追加人力不一定缩短工期
增加人员只有在工作可拆分、交接成本可控、所需技能容易获得时才可能有效。若工作依赖高度集中、需求尚不稳定或新增人员需要大量指导,短期内反而可能增加沟通成本。对关键岗位,应先评估引入人员的到位时间和学习曲线。
我倾向先问“新增容量能否进入关键路径”,再谈增员人数。若新增人员只能承担非瓶颈任务,他们可能提高局部产出,却无法改变项目完成时间。若关键瓶颈是审批排期,增加开发人员也不会解决问题。
3. 工时精度与计划维护成本要平衡
按分钟填报可能适合强合规或特定成本结算场景,但对许多知识工作团队来说,维护成本高、误差来源多。按周或半天估算更轻量,却不适合对人员成本进行精细核算。数据粒度应由决策用途决定,而不是由系统能否记录来决定。
如果团队花在更新容量表上的时间已经超过它节省的协调成本,就需要简化。可以从角色级容量、每周异常更新和关键任务估算开始,再根据决策需求逐步细化。没有必要为了报表完整,要求所有人维护没有实际用途的数据。
4. 利用率与韧性要平衡
预留缓冲会降低表面利用率,却能提高计划对波动的承受能力。缓冲太少,团队容易在小故障后连锁延期;缓冲太多,则可能造成容量闲置或项目延迟启动。合适的水平取决于工作波动、故障频率和交付风险,应通过历史数据逐步校准。
我不会把某个固定利用率作为所有团队的目标。稳定的维护团队、探索型产品团队和固定窗口交付团队,所需缓冲不同。更值得监控的是计划偏差、加班频率、未完成工作、质量返工和突发工作占比之间的关系。
5. 透明度与隐私保护要平衡
团队需要看见容量冲突,但不意味着所有个人活动都应该被公开到管理层级。可以将个人日历中的私人事项归纳为不可用时段,只披露团队排程所需信息;对汇总报表则以角色或团队为主,避免把小时数直接变成个人排名。
数据访问、保存周期和使用目的应提前明确。若组织需要基于工时进行成本分摊,应与交付管理数据分开解释,避免团队误以为容量规划记录会被用于单一绩效评价。信任受损后,数据质量通常会先于工具功能下降。

九、如何判断管理机制是否有效:看决策质量,不看表格有多满
1. 计划偏差是否逐步可解释
如果实际投入与计划总是不同,但团队能指出是范围变化、支持工作还是估算误差,计划机制已经提供了管理信息。若偏差反复出现却找不到原因,或总被归结为“执行不够努力”,说明数据口径和工作入口仍不完整。
可以比较多个周期的计划工时、实际投入、延期工作和变更量。不要追求每项任务都零偏差;要观察偏差是否集中在同一工作类型或同一依赖上,以及改进后是否下降。
2. 关键瓶颈是否提前暴露
有效机制应让团队在排期早期发现稀缺角色和外部依赖,而不是到上线前才知道评审资源没有预约。可以跟踪关键角色负荷、等待时间、被拒绝的资源请求和临时升级次数。瓶颈更早被看见,管理层就有机会调整范围或顺序。
3. 变更是否伴随明确的代价说明
新增需求不一定有问题,问题在于新增需求是否被当作“免费”。每次重要变更都应说明它占用多少容量、影响什么原承诺、是否改变关键路径。若变更持续发生但计划日期和范围始终不变,意味着成本只是被转嫁给团队加班或质量风险。
4. 数据维护是否值得其成本
管理机制需要记录的内容,至少要能影响一个真实决策:排期、范围、资源协调、风险处置或成本核算。如果某类数据连续数月无人查看、也没有改变任何决定,就应考虑减少粒度或停止采集。记录越多不等于管理越成熟。
5. 建议跟踪的指标及边界
指标应组合使用,避免单一数字被误读。计划偏差率可以帮助判断预测稳定性;关键角色负荷揭示稀缺资源压力;临时工作占比反映计划外负荷;返工工时比例提示需求或质量问题;加班频率则用于观察容量是否长期不足。
这些指标不能直接推出个人表现。某人实际工时低于估算,可能是任务被取消、依赖未就绪或记录口径不同;某团队加班较少,也可能是工作被推迟或质量检查不足。指标应引出问题,而不是代替判断。
| 指标 | 计算思路 | 可以回答的问题 | 常见误读 |
|---|---|---|---|
| 计划偏差率 | 计划投入与实际投入差值除以计划投入 | 估算是否稳定,偏差集中在哪里 | 偏差高就等于员工执行差 |
| 关键角色负荷 | 关键角色已承诺容量除以可承诺容量 | 是否存在稀缺技能过载 | 高负荷就代表产出高 |
| 临时工作占比 | 计划外工作工时除以总投入工时 | 计划外需求是否持续侵占容量 | 临时工作都可以被消除 |
| 返工投入比例 | 返工工时除以总项目投入工时 | 需求、设计或质量环节是否有系统问题 | 返工越少就一定越好,忽略必要纠错 |
| 加班频率 | 发生加班的周期数除以观察周期数 | 团队是否持续依赖额外工时完成承诺 | 偶发加班与长期过载没有区别 |
十、结尾:先建立可信口径,再谈精细化工具
1. 可用工时管理的独特价值
我认为,可用工时管理最重要的价值不是告诉负责人“每个人还能挤出几小时”,而是把组织隐性的取舍显性化:什么工作被优先承诺,什么需求需要排队,哪个角色是瓶颈,临时变化会牺牲什么。它把资源讨论从“谁更忙”推进到“哪项工作值得占用有限容量”。
当容量被错误地当成个人努力问题,团队会用加班掩盖系统性超载;当容量被看成项目组合决策问题,负责人就能讨论范围、顺序、风险和投入。这个视角的改变,比多做一张表更有用。
2. 下一步怎么做
如果你正在建立这套机制,不必一次覆盖所有部门。先选一个有明确交付周期的团队,完成三个动作:统一日历工时、净容量和可承诺工时的定义;记录至少一个周期的缺勤、固定职责、支持和跨项目工作;按技能对照需求,找出一项最影响交付的容量瓶颈。
下一个周期,用实际结果校准假设:哪些工作被漏算,哪些估算区间过窄,缓冲是否被真实事件消耗,新增需求是否有明确的替代项。若组织规模较大,再考虑通过 PingCode 或其他某项目管理平台汇总项目、任务、责任人和周期信息;先验证数据能否支持决策,再扩展范围。
可用工时计划不应承诺每个人一直满负荷,而应让每一份承诺都能说明依据、边界和代价。先让数字可信,再让计划精细;先让冲突可见,再决定工具和流程。只有这样,人力资源计划才不会成为一张漂亮但无法兑现的排期表。
常见问题解答(FAQ)
1. 可用工时应该按每个人的名义工时,还是按实际可投入工时计算?
我在排计划时发现,团队每人每周看起来都有五天时间,但会议、值班和临时支持一扣,进度就总是偏乐观。我想知道,可用工时到底该怎么估,才能既不把人排满,也不把计划做得过于保守?
应按实际可投入工时计算,而不是直接用工作日乘以每日工时。可以先以每周40小时为名义工时,再扣除固定会议、值班、休假和已承诺的支持任务。例如某成员每周有6小时会议、4小时轮值、4小时跨项目支持,计划时可先按26小时估算,再根据团队历史完成情况校正。
判断依据不是“看起来忙不忙”,而是过去数周实际用于项目交付的时间与计划工时偏差。若长期只能完成计划工时的七成,就应调整团队容量假设,而不是要求成员靠加班填平差额。
2. 项目计划中应该预留多少缓冲工时?
我曾把任务拆得很细,也给每个人分配了明确工时,但只要需求澄清或测试返工多几轮,整个计划就会往后滑。我不确定缓冲应该统一加在每项任务上,还是集中留在项目层面,怎样安排才不会变成随意灌水?
不要给每项任务机械地统一加比例,先区分可预见工作与不确定工作。需求评审、环境准备等已知活动应直接计入基线;对接口依赖、验收口径不清等风险,可在相关里程碑设置缓冲。比如一个四周迭代中,若历史数据显示跨团队依赖平均造成两天等待,就应在依赖交付节点附近留出约两天,而不是把所有任务都加上20%。
缓冲要有风险来源、负责人和触发条件;如果项目结束时缓冲频繁被无关事务消耗,说明它没有被有效管理。
3. 多人共享同一位专家时,如何避免可用工时重复计算?
我负责的几个项目都需要同一位架构师评审,单看每份计划都只占用他几小时,合起来却经常撞期。我想知道,项目负责人应怎样把这种共享资源纳入人力计划,才能尽早发现冲突,而不是临近交付才临时协调?
先建立跨项目的资源视图,再按时间段汇总需求,不能只检查单个项目的工时总量。可以把专家每周可用于项目的时间设为16小时,并把各项目评审、方案讨论和故障支持按周登记;若某周需求合计达到22小时,就应在计划阶段调整评审顺序、安排备份人员或缩小并行范围。
特别要把不可替代的评审节点标出来,因为同样是16小时,分散在整周与集中在某一天的可调度性并不相同。
4. 项目负责人如何判断人力计划需要重新估算,而不是继续催进度?
我遇到过任务连续延期,团队仍然沿用原来的工时表,只是在周会上不断更新完成日期。这样做一段时间后,我分不清是执行效率有问题,还是最初的估算已经失真。有哪些信号能帮助我及时决定重新计划?
当实际消耗与剩余工作量持续背离时,应重估而不是单纯加压。可每周比较三项数据:计划工时、实际投入、已验收工作量;如果连续两周实际投入超过计划约20%,但验收进度没有同步增长,通常意味着任务拆分、依赖或估算假设出了问题。
先复核未完成工作的范围和阻塞原因,再更新剩余工时、交付顺序及资源安排,并记录变更依据。若只是短期波动,可以保留原基线并标注风险;若关键假设已改变,就应正式更新计划,让后续判断基于新事实。
核心关键词
文章包含AI辅助创作:可用工时管理指南:项目负责人如何做好人力资源计划,最佳实践全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/552159
读者评论
我们团队之前只按每人每周40小时排任务,线上支持和评审经常没算进去,结果计划总是往后拖。把固定职责单独列出来后,容量看起来少了,但交付预期反而更接近实际。
技能容量这点很有用。我们总量看着够,实际常卡在少数人做安全评审和上线确认。想问下,关键人员的可用时间变化频繁时,通常按周更新计划还是设固定的检查节点?
工时区间和假设比单一数字更诚实,不过填报粒度也要控制。我们试过记录到小时,维护成本不低,最后也没改善估算。按半天或任务阶段记录,可能更适合日常预测。
