可用工时计划最容易犯的错,不是把某个人每周排到 40 小时,而是把“人在岗”误当成“能投入项目”。一个团队看起来有 12 名成员、每人每周 40 小时,账面上有 480 小时;扣除会议、支持、休假、跨项目协作和必要缓冲后,真正可以承诺给项目的工时,可能只有 250 至 320 小时。本文用项目负责人的视角,拆解如何计算可用工时、如何把它转化为可信的人力资源计划,以及如何在需求变化时做取舍。
文中的项目数字均为情景模拟,用于演示计算和决策,不代表任何企业的公开统计。
一、核心结论:可用工时不是排满日历,而是建立可信承诺
1. 先区分“工作时间”和“项目可用时间”
我做资源计划时,不会先问“这个人每周上几天班”,而会先问“在计划周期内,他能稳定交付多少项目工作”。前者是合同或排班意义上的工作时间,后者才是项目负责人可以用于安排任务的容量。
两者之间至少隔着四类消耗:法定休息和假期、团队协作与例行会议、非项目职责、不可预见工作。若这些时间没有显式扣除,计划表看似精确,实质上只是把风险藏进了成员的加班里。
我的判断原则是:对外承诺采用可持续容量,对内排程保留弹性容量,不能把两者混为一谈。可持续容量是团队在不长期透支的前提下能够稳定交付的工时;弹性容量用于应对故障、返工和临时需求,不应提前全部分配。
2. 用三层容量建立计划,而不是用一个总数
我建议把工时拆成三个层次。第一层是名义工时,代表日历上的工作时间;第二层是净可用工时,扣除休假、固定会议和非项目职责;第三层是承诺容量,再从净可用工时中留出风险缓冲。项目范围、里程碑和承诺日期,应主要基于第三层。
| 容量层级 | 计算含义 | 适合回答的问题 | 常见误用 |
|---|---|---|---|
| 名义工时 | 工作日数乘以每日标准工时 | 团队理论上有多少工作时间 | 直接当成项目容量 |
| 净可用工时 | 名义工时扣除休假、会议、支持等固定占用 | 有多少时间可分配给项目与其他明确工作 | 忽略临时任务和跨团队等待 |
| 承诺容量 | 净可用工时扣除风险缓冲后可承诺的工作量 | 在当前不确定性下能承诺多少交付 | 把缓冲当作闲置并再次排满 |
3. 计划的单位要与决策周期匹配
如果项目按两周迭代管理,容量也应按迭代核算;如果是季度项目组合,至少要按周或月滚动校准。用季度总工时分配每天的工作,会掩盖人员到岗时间、任务依赖和交付窗口;用小时级排程预测一个季度,又会制造不必要的精度。
我通常用“人天”做中期容量沟通,用“小时”做短期任务和工时记录,用“交付责任与日期”做管理层承诺。小时适合计算,不等于小时就是最好的承诺单位。

二、背景与真实场景:计划失真的根源往往不是人数不足
1. 多项目共享人员,造成“纸面有空、实际没空”
在中大型组织里,设计、架构、测试、安全和数据岗位经常同时服务多个项目。项目负责人看到某位专家在本项目计划中只分配了 20%,容易认为他还有 80% 可用;但其他项目负责人也可能做出同样判断。最终,这个人的计划负荷超过 100%,每个项目单独看都合理,组合起来却不可执行。
这类冲突不一定在计划阶段显现。它常以评审等待、需求确认延迟、测试环境排队或关键决策反复改期的形式出现。也就是说,容量问题会伪装成进度问题,甚至被误诊为成员执行力不足。
2. 专家岗位的工时不能简单按人头线性相加
十名普通开发人员的名义工时,不能直接等价为十倍交付能力。架构师、信息安全人员、数据治理专家和产品负责人往往是关键路径上的稀缺资源。他们的价值不仅体现在实际编码或审核工时,也体现在决策质量、风险识别和减少返工上。
如果一位安全专家每周只能投入 4 小时,而项目需要完成威胁建模、方案审查和上线核验,就必须先定义各项活动的顺序和响应时限。把这 4 小时平均摊给所有工作,可能让每一步都无法完成;集中安排在关键评审节点,反而更有效。
3. 计划周期越长,容量误差越容易被需求变化放大
短周期内,团队较容易确认休假、会议和任务依赖;拉长到季度后,需求变更、优先级调整和成员支援任务都会增加。长周期计划适合表达趋势、关键岗位需求和资源缺口,不适合伪装成精确到每个人每小时的承诺表。
因此,我会把计划分成“近期锁定”和“远期预测”。近期可以细化到个人任务与周容量;远期则以角色、技能、月份和风险范围表达。随着信息增多,再逐步把预测转成承诺。
4. 组织规模变化会改变管理方法
十几人的团队,负责人可能通过每周沟通掌握大部分负荷;超过百人的组织,跨项目资源、不同部门日历、岗位技能和审批机制会让口头同步失效。此时需要统一口径、数据责任人和资源冲突升级路径。
例如,采用 PingCode 一类项目管理平台的中大型团队,可以把项目任务、迭代计划、负责人和进度放在同一管理视图中,减少“计划在表格、任务在系统、实际工作在聊天记录”的分裂。但工具只能让状态更容易被看见,不能自动替负责人决定谁该优先、缓冲该留多少。

三、常见误区:看似精细的计划为什么反而不可靠
1. 把每人每周40小时全部分给项目
这是最常见、也最难察觉的误区。日历上每个工作日有 8 小时,不等于每天都有 8 小时深度项目工作。上下文切换、沟通、代码评审、环境等待和临时支持都需要时间。
如果一个人同时参与三个项目,即使每个项目只安排 30%,总占用也已经达到 90%。剩余的 10% 未必能形成完整的工作时段,可能只够处理消息和切换上下文。项目计划若不记录并行项目,就会把碎片化成本误认为个人效率问题。
2. 用历史加班证明未来容量充足
过去一个月团队完成了很多工作,不代表团队可以持续按同样速度承诺。加班可能来自临时冲刺、上线窗口或一次性故障处理。如果把峰值期间的产出当作常态基线,下一轮计划就会把偶发透支写成标准产能。
我会把加班单独记录为异常信号,而不是容量补充项。若项目只能靠持续加班才能达到计划,优先检查范围、依赖和决策等待,再讨论资源增加,而不是把加班写进未来计划。
3. 用“分配百分比”代替任务和交付物
“某人投入项目 50%”有助于组合层面讨论资源,却不足以指导执行。负责人还需要知道这 50% 对应哪些交付物、在哪些周投入、是否依赖其他人的输入,以及任务完成后如何验收。
百分比分配也容易产生虚假精度。对于一个跨六周的项目,写 37% 并不一定比写“每周约两天,集中在方案评审和验收阶段”更准确。若没有精确的计量基础,小数点只是视觉上的确定感。
4. 把缓冲视为浪费,要求所有人满载
缓冲不是空闲,也不是可以随时挪走的“隐藏工时”。它是对工作不确定性、故障处理和跨团队等待的显式安排。没有缓冲的计划,遇到变化时只能通过削减质量、延期或加班来吸收冲击。
缓冲也不应毫无依据地固定为某个比例。稳定、重复、验收标准清晰的工作,风险缓冲可以较小;新技术、新供应商、多系统集成或需求尚未冻结的工作,需要更高的保护空间。
5. 把工时记录等同于生产率衡量
工时记录适合帮助团队理解时间流向、发现支持负担和估算偏差,不适合孤立地评价个人价值。任务难度、代码质量、复用程度、风险处理和协作贡献,都无法由单一工时数字完整表达。
如果成员担心工时记录会被用来排名,数据就容易被修饰,资源计划也会失去可信度。管理者应先说明记录用途、数据权限和使用边界,再要求团队提供一致口径。
6. 把“没有任务”当作“有容量”
一个人的任务列表暂时为空,可能是需求尚未拆解、前置决策未完成、任务等待审批,或者工作尚未进入系统。只有确认其技能匹配、时间窗口可用、依赖条件具备,才能把这段时间称为可调配容量。
项目负责人应把“任务未分配”和“可用工时”作为两个不同字段看待。前者描述计划状态,后者是经过日历、职责和能力核实后的资源结论。
四、专业判断逻辑:从工时计算走到人力资源计划
1. 先定义统计口径,再收集数据
我会先明确计划周期、工作日历、工时单位、纳入范围和责任人。没有统一口径时,同一张表里可能有人填实际工时,有人填可用工时,还有人填估算工时,最后汇总出的数字并不具备可比性。
至少要回答以下问题:计划按自然周还是项目迭代计算?会议是否计入项目工时?支持任务由哪个成本中心承担?休假按已批准记录还是统计平均值扣减?临时任务如何回填?这些不是表格细节,而是计划可信度的基础。
2. 计算净可用工时
可采用以下逻辑进行初算:
净可用工时 = 日历工作工时 − 已知休假 − 固定会议 − 固定非项目职责 − 已确认的其他项目占用。
这一步得到的是可分配容量,不是对项目的最终承诺。还要检查成员是否具备对应技能,以及容量是否连续落在任务需要的时间窗口内。
例如,某位工程师两周内净可用 48 小时,但其中每天被会议切成多个短时段;若工作需要连续两天完成环境迁移,这 48 小时可能无法满足排程。容量计算不仅要看总量,也要看时间形状。
3. 对不确定工作保留风险缓冲
较稳妥的做法是按风险来源设置缓冲,而不是把所有任务统一乘以一个系数。可以从历史偏差、需求成熟度、技术新颖度、外部依赖数量和验收复杂度进行判断。
| 工作特征 | 风险判断 | 计划处理 |
|---|---|---|
| 重复性高、验收标准稳定、团队熟悉 | 较低 | 用近期历史估算,保留有限机动容量 |
| 需求尚在澄清、依赖多个团队 | 中等 | 将依赖等待单独列出,并设置检查点 |
| 新技术、复杂集成、上线风险高 | 较高 | 拆分探索与交付阶段,先安排验证工时 |
| 外部审批或供应商交付不可控 | 高且不完全由团队控制 | 以里程碑和最晚决策日期管理,避免假设连续可用 |
4. 按关键技能而不是只按部门人数核对资源
把人员按职能汇总,可以看到开发、测试、设计等大类的容量;但关键工作往往需要更细的技能标签,例如数据库迁移、移动端兼容、自动化测试、合规审查或特定业务流程知识。
技能盘点不需要一开始就做成复杂的人才档案。对项目计划而言,记录“谁可以独立完成、谁需要指导、谁只能参与评审”通常已经足够。这样能避免把有名义人力、无可执行技能的情况误判为资源充足。
5. 用组合视角检查过度分配
每个项目都应独立核算,也必须在组合层面汇总。对每位关键成员,按周检查所有项目的占用,并标明职责来源。发现超配时,不能只把百分比调低,而要明确哪项任务延后、转交、取消或缩小范围。
超配的本质是决策尚未完成。若两个项目都被标为最高优先级,资源表无法替管理层消除冲突。项目负责人应把冲突呈现为可选择的方案,而不是让成员自行在多个承诺之间承担失败风险。
6. 将容量转化为可验证的承诺
每项承诺至少应有责任人、交付物、计划窗口、依赖条件和验收标准。只有“投入 40 小时”而没有交付定义,项目负责人无法判断工作是否完成,也无法区分估算偏差与范围变化。
我会把任务承诺写成可检查的结果,例如“完成接口迁移并通过回归测试”,而不是“本周投入 16 小时做迁移”。前者是交付承诺,后者是资源安排;两者相关,但不可互相替代。

五、案例与数据观察:一个跨职能项目如何避免“表格满、交付空”
1. 情景设定:十二人团队,四类工作并行

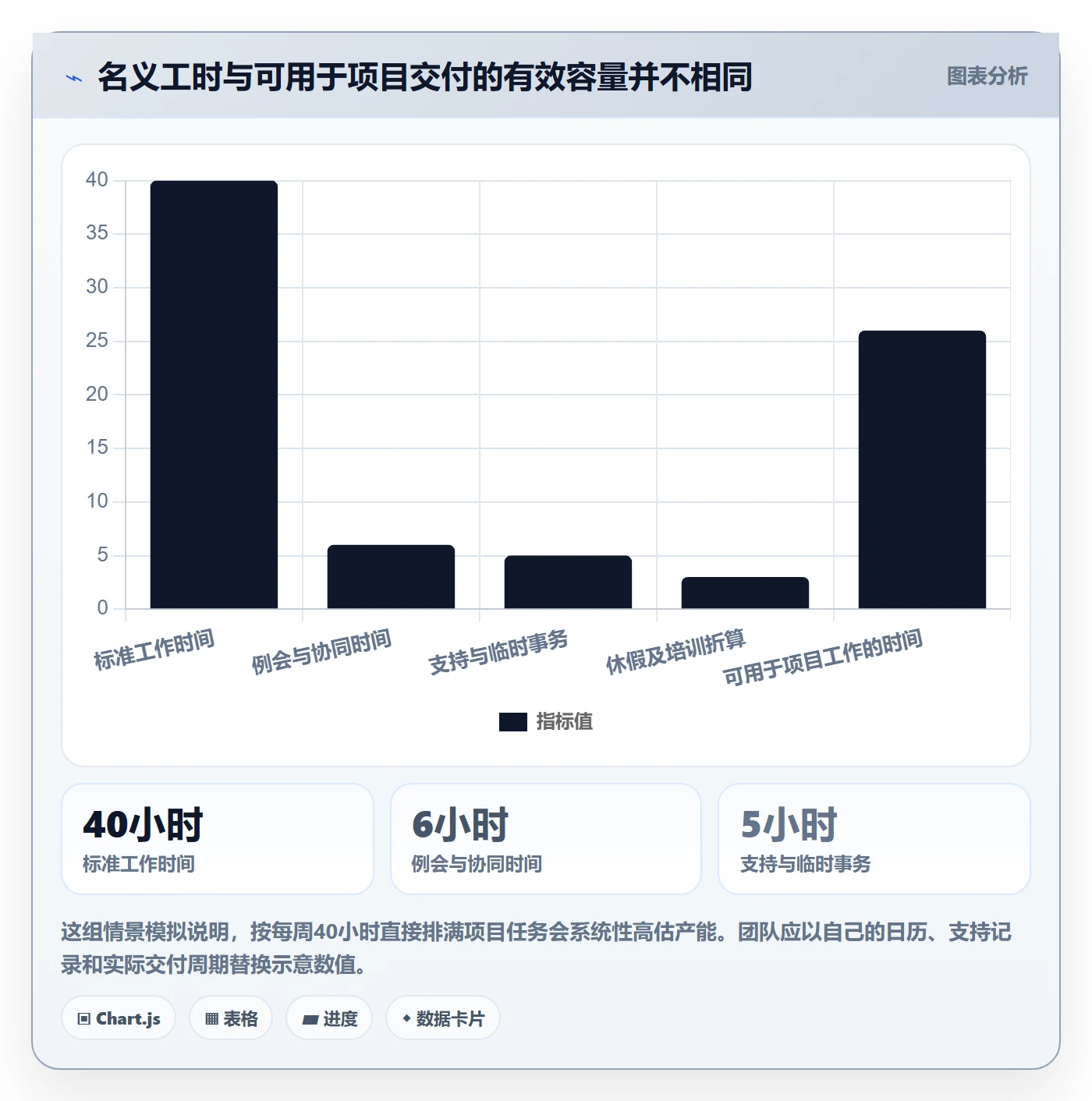

下面以一个 12 人团队、为期 8 周的业务系统改造项目作演示。团队包含产品、设计、开发、测试和数据岗位,同时还要承担日常支持。为了避免把模拟数据误当成真实企业案例,本文明确标注:人员构成、工时和变化比例均为情景推演,实际项目应替换为自身记录。
项目负责人最初按每人每周 40 小时估算,得到 3,840 小时名义工时。初版排程把 3,400 小时分给项目,看上去还有 440 小时余量;但计划没有扣除假期、例会、支持和其他项目占用,也没有区分关键岗位的时间窗口。
2. 第一轮核算:名义容量不等于可承诺容量

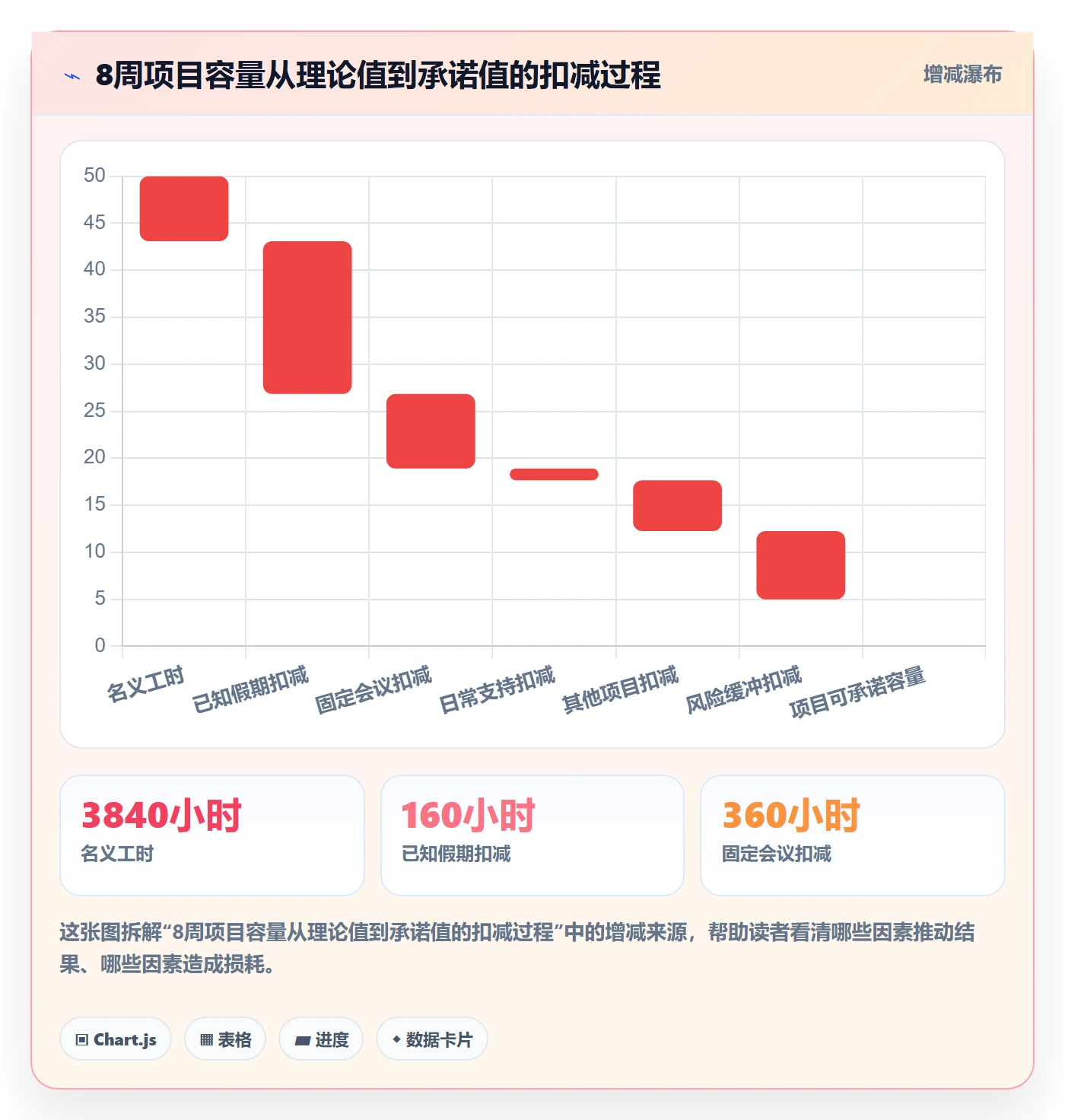

重新核算后,团队在 8 周内的名义工时仍是 3,840 小时。扣除已知假期 160 小时、固定会议 360 小时、日常支持 520 小时,以及其他项目已确认占用 420 小时,得到 2,380 小时净容量。
团队再根据需求不确定性、系统集成风险和历史返工情况保留 15% 的风险缓冲,即约 357 小时。最终可承诺给该项目的容量约为 2,023 小时。与初版 3,400 小时相比,差距不是成员“变慢”造成的,而是初版把组织运行成本排除在外。
| 项目 | 情景模拟工时 | 管理解释 |
|---|---|---|
| 名义工时 | 3,840小时 | 12人乘8周、每周40小时的理论总量 |
| 已知假期 | −160小时 | 按已知休假安排扣除 |
| 固定会议 | −360小时 | 含例会、评审和必要的跨团队同步 |
| 日常支持 | −520小时 | 含线上问题处理和非项目职责 |
| 其他项目占用 | −420小时 | 按已确认的并行工作扣除 |
| 净容量 | 2,380小时 | 未扣风险缓冲前可分配容量 |
| 风险缓冲 | −357小时 | 按净容量15%进行情景模拟预留 |
| 项目可承诺容量 | 2,023小时 | 用于评估范围与日期是否匹配 |
3. 第二轮核算:按角色拆开后,瓶颈出现在测试与数据岗位
团队总容量看似接近需求,但按角色拆分后,测试自动化和数据迁移岗位分别出现缺口。开发工时有一定余量,却不能直接替代测试环境建设或数据校验。若只看总工时,负责人可能会批准一份无法落地的计划。
项目负责人把任务拆成“必须在里程碑前完成”和“可以后移的增强项”,并将数据迁移演练提前一周。这样做没有增加总工时,却减少了关键岗位在最后阶段集中排队的风险。

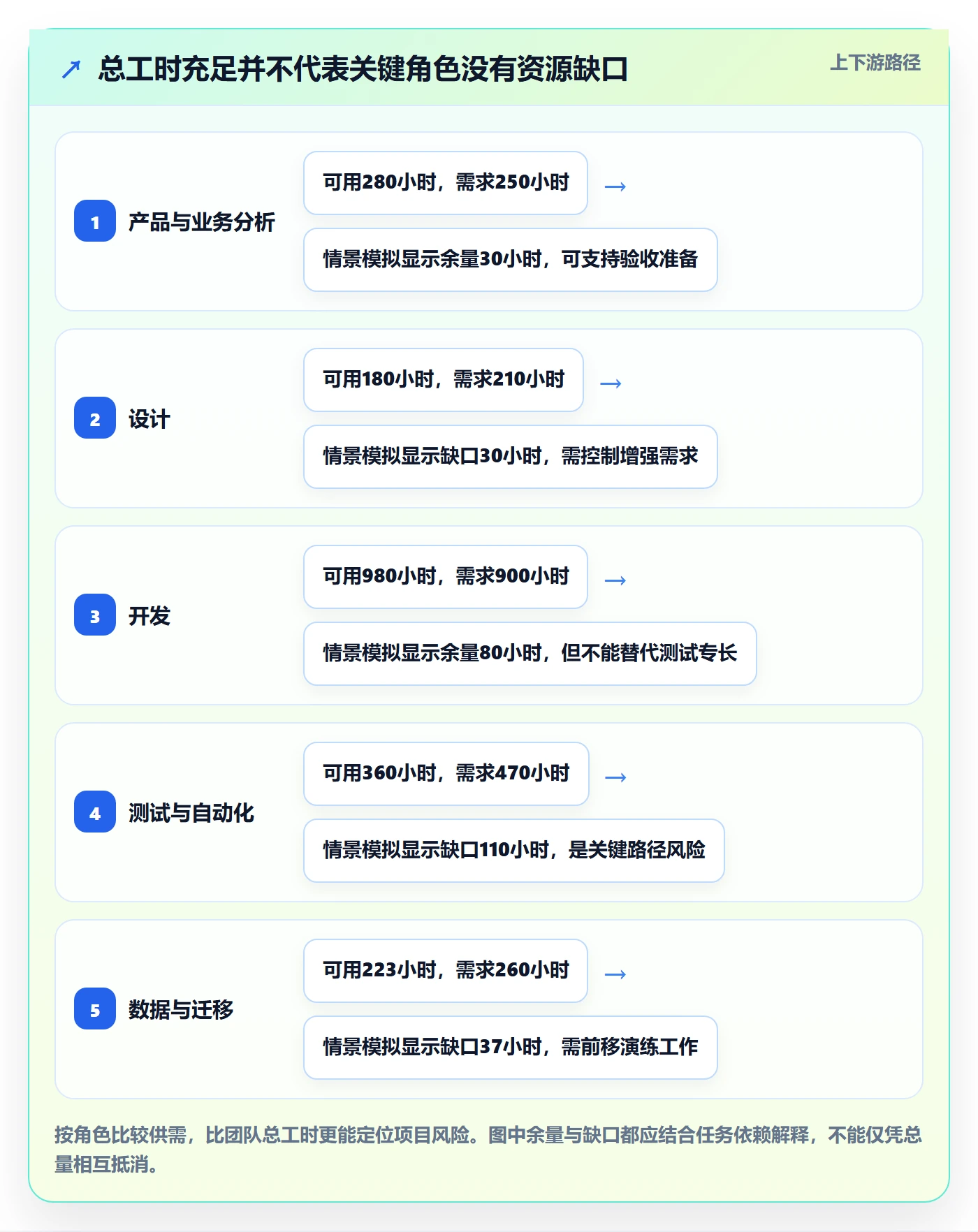

| 角色 | 可承诺容量 | 需求估算 | 情景判断 |
|---|---|---|---|
| 产品与业务分析 | 280小时 | 250小时 | 余量可用于验收准备,但应避免持续扩展需求 |
| 设计 | 180小时 | 210小时 | 缺口30小时,需冻结低优先级体验优化 |
| 开发 | 980小时 | 900小时 | 表面有余量,需优先支援集成和代码评审 |
| 测试与自动化 | 360小时 | 470小时 | 缺口110小时,是里程碑风险源 |
| 数据与迁移 | 223小时 | 260小时 | 缺口37小时,应提前安排演练并减少重复校验 |
4. 第三轮决策:用范围、日期和资源做明确交换
面对 177 小时左右的角色缺口,项目负责人没有直接要求全员加班,而是把选择交给业务负责人:第一,减少低优先级体验优化,预计释放设计和测试工时;第二,调入一名测试自动化人员两周;第三,维持范围但把上线日期后移一周。
最终,模拟决策是削减一部分增强需求,并调入短期测试支援。选择依据不是“哪个方案看起来最积极”,而是比较缺口所在岗位、业务价值、依赖关系和延期代价。项目计划因此变成可讨论的决策,而不是一张要求团队自行消化风险的表格。


六、落地方法:从第一次盘点到滚动更新
1. 第一次盘点:先建立最小可用数据集
不必一开始就收集每个人每项工作的全部细节。初期只要能回答“谁、在哪些周、承担哪些项目、需要什么技能、可承诺多少工时”,就可以发现大部分明显超配和岗位瓶颈。
我建议先用一个计划周期试运行,并把字段控制在团队能持续维护的范围内。记录越复杂,越可能变成月底补填;数据能否按时更新,比字段是否看起来全面更重要。
- 人员与角色:记录岗位、关键技能和可独立承担的工作类型。
- 计划周期:统一开始日期、结束日期和工作日历。
- 容量来源:区分名义工时、休假、会议、支持职责和并行项目。
- 任务承诺:关联交付物、负责人、优先级、时间窗口和依赖项。
- 状态与变更:记录计划基线、最新预测、实际偏差及其原因。

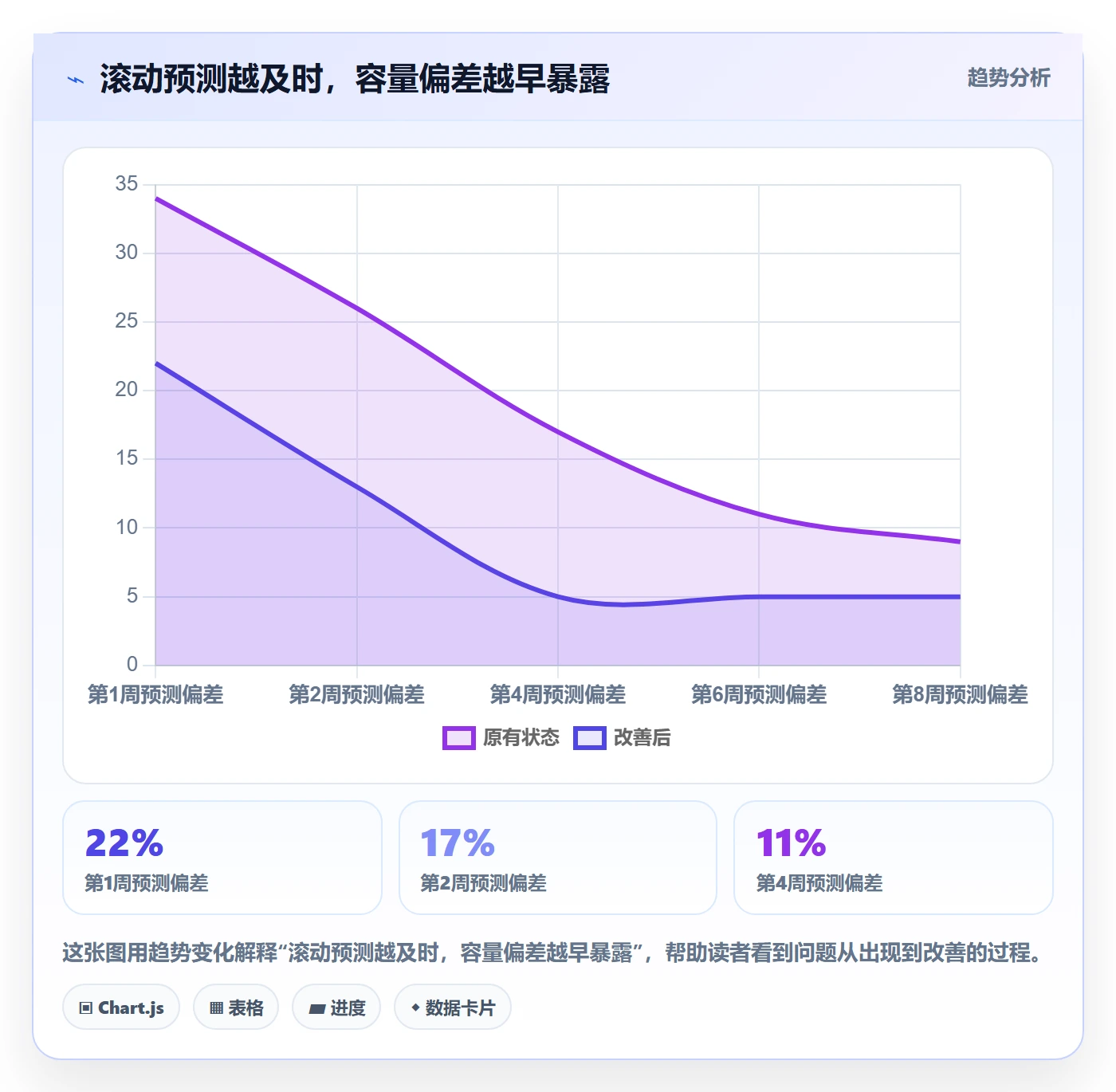

2. 每周滚动:只重新估计变化,不反复重做整张计划
滚动计划的目的不是每周推翻旧计划,而是识别实际发生的变化。若需求、依赖或人员安排没有变化,就保留原承诺;如果发生变化,则记录变更来源、影响范围和决策结果。
建议每周用 30 至 45 分钟完成一次资源检查。时间不应花在逐项汇报所有任务,而应集中讨论超配人员、关键路径岗位、临近里程碑和容量偏差较大的工作。
- 对比本周计划容量与实际可用时间,确认差异来自休假、支持、会议还是估算偏差。
- 检查未来两至四周的关键岗位占用,标出超过团队阈值的人员。
- 复核未完成任务是工作量扩大、等待依赖还是质量返工。
- 决定范围调整、顺序调整、人员支援或日期变更,并记录决策人。
- 更新预测,不覆盖原基线,以便后续复盘计划偏差。
3. 按偏差来源采取不同动作
工时偏差不是一种问题。估算偏低,需要改进拆解和历史参照;需求增加,需要重新确认范围;依赖等待,需要明确责任方和决策期限;突发支持频繁,则要调整支持轮值或留出专门容量。
如果所有偏差都统一归类为“执行慢”,团队就会错失真正的管理动作。负责人应将偏差原因编码到足够具体,但不要复杂到成员无法准确填写。
| 偏差类型 | 识别信号 | 优先动作 |
|---|---|---|
| 估算偏差 | 任务范围基本不变,实际耗时持续高于估算 | 细化任务、复核历史样本、补充分解工作 |
| 范围变化 | 新增需求或验收标准改变 | 做范围、日期、资源的显式交换 |
| 依赖等待 | 人员有容量但无法进入下一步 | 设置依赖负责人、最晚决策时间和替代路径 |
| 临时支持 | 计划外问题持续挤占项目时间 | 建立轮值、支持容量或问题分级机制 |
| 质量返工 | 重复修复、回归失败或验收反复 | 检查需求清晰度、评审质量和测试覆盖 |
4. 用平台保持信息连贯,但不把工具当作管理者
当多个项目共享成员时,任务系统、项目计划和资源视图最好能相互关联。使用 PingCode 等项目管理平台时,可以把工作项、迭代、负责人、状态和里程碑纳入统一视图,帮助负责人发现计划与执行之间的断层。对 100 人以上的组织,统一项目口径和资源冲突升级机制通常比单个项目表格更重要。
但平台中的工时字段不会自动变成真实容量。若成员只在任务结束后补填,系统只能记录结果,不能及时预警;若资源计划没有同步其他项目,视图再整齐也会低估占用。工具应承担数据关联、提醒和可视化职责,优先级和风险接受仍需要管理决策。
5. 设定数据治理边界
组织应说明工时数据用于计划、负荷分析和流程改进,不应在缺乏背景的情况下直接用于个人绩效排名。对成员而言,知道“为什么记录、谁能查看、保存多久、如何解释偏差”,会直接影响数据质量。
如果组织需要分析个人工作负荷,应结合任务难度、责任范围、支持工作、质量结果和上下文切换。单看填报工时,既不能公平比较不同岗位,也容易诱发错误行为。

七、不同情况下的行动建议:让计划适配团队成熟度
1. 小团队、单项目、需求稳定
如果团队人数少、成员主要服务一个项目,且任务类型重复,资源计划可以保持轻量。按周核算团队容量,明确休假、支持和关键任务,使用简单的工作量区间即可,不必建立复杂的资源审批流程。
这类团队更应该关注任务是否拆得足够小、是否存在单点依赖,以及负责人是否能快速发现范围变化。把管理精力花在维护过度精细的排程上,可能反而挤压实际交付时间。
2. 多项目共享资源、关键岗位冲突频繁
当设计、测试、架构或安全岗位同时服务多个项目时,应建立组合层面的容量视图,并由明确的资源协调角色处理冲突。项目负责人不能各自对同一位专家做出独立承诺,再期待专家自行排序。
这时需要分层规划:项目层负责交付物和依赖,组合层负责优先级与资源分配,部门层负责技能供给和长期招聘。三个层级可以共享数据,但决策责任不能模糊。
3. 需求变化快、探索工作占比高
探索型项目不适合把全部工作提前精确到小时。可以先为实验、原型、用户研究和技术验证设定容量上限,再以阶段性证据决定是否追加投入。计划表达重点应从“承诺完整功能”转为“承诺在某日期前得到可验证结论”。
例如,先安排一到两周验证核心技术风险,明确通过标准、失败条件和后续选择。若验证未通过,项目应及时缩小范围或停止投入,而不是用更多工时掩盖假设错误。
4. 有严格上线日期或外部监管窗口
日期不可移动时,资源计划要突出关键路径和最晚决策点。不能只看总容量够不够,还要确认测试、审批、数据迁移、培训和发布窗口是否能按顺序衔接。
这种情况下,范围通常是主要调节变量。将功能分成上线必需、可降级和可后移三类,并提前写明触发条件,能够避免临近发布日期才通过临时加班解决全部冲突。
5. 支持工作不可预测、线上故障较多
如果团队经常被线上事件打断,建议把支持容量单独列出,而不是把支持时间当成随机噪音。可通过轮值、分级响应、问题复盘和常见故障自动化,减少整个团队被同时拉入问题处理。
当支持量长期超过预留容量,问题就不再是计划偏差,而是运营负荷与人员配置不匹配。项目负责人应把支持趋势呈现给业务与运营负责人,讨论服务边界、质量投入或专门支持资源。
6. 远期规划与近期排程使用不同精度
距离交付较远时,建议按角色和工作包估算范围,并标注高低区间;进入近期开工窗口后,再把任务落实到个人、周次和依赖。过早把远期工作精确到小时,后续调整会造成大量计划维护,却没有显著提升决策质量。
可以将远期预测标为“预测”,近期已核实的工作标为“承诺”,已经完成的工作标为“实际”。这三个状态应分开保留,不能用最新预测覆盖历史基线,否则无法判断计划是改善了还是被不断改写。
八、不同情况下的取舍:没有一种容量策略适合所有项目
1. 高利用率与高响应能力之间的取舍
接近满载能让短期账面利用率好看,但会压缩处理突发问题和新机会的空间。若工作高度稳定、任务可替代、依赖少,利用率可以相对高;若岗位稀缺、任务中断成本高、交付风险大,就应留出更大机动空间。
我的建议不是追求某个统一的“最佳利用率”,而是监控等待时间、延期率、返工率和临时加班。若利用率上升的同时等待与延期明显恶化,说明团队已经超过有效负荷区间。
2. 详细计划与维护成本之间的取舍
细化计划可以帮助负责人识别冲突,但每一项细节都要有人维护。对稳定工作,细化到任务和周次有价值;对探索性工作,保持范围区间和阶段目标往往更诚实。
如果计划更新耗时已经明显高于它带来的决策价值,应减少字段、缩短滚动周期或改用区间预测。资源计划不是越厚越专业,而是能否及时暴露需要处理的风险。
3. 固定专属团队与共享专家之间的取舍
固定团队减少上下文切换,适合长期、优先级高、协作密集的项目;共享专家能提高稀缺技能利用率,适合短时评审和低频支持,但会增加排队与协调成本。
对于关键路径任务,如果专家的响应速度决定项目日期,优先争取明确时间窗口,而不是只写一个月度投入比例。共享资源并非免费资源,排队时间和切换成本都应进入计划判断。
4. 缓冲大小与范围承诺之间的取舍
提高缓冲能增强计划抗变化能力,但会减少当前可承诺范围。缓冲越低,团队越需要面对更频繁的重新排序和更高的延期风险。负责人应向业务方解释缓冲对应的具体风险,而不是只给出一个看起来保守的百分比。
当风险来源可识别时,优先做针对性缓冲,例如给外部审批留等待窗口、给数据迁移安排演练、给测试阶段保留缺陷修复时间。针对性缓冲比把所有工作统一放大更容易讨论,也更容易随着风险消失而释放。
5. 工时制衡与交付结果衡量之间的取舍
只看交付结果,可能忽略长期超负荷、隐性支持和质量债务;只看工时,又可能鼓励延长工作时间或追求填报完整。成熟管理需要把容量、交付、质量、响应和人员负荷结合起来看。
我会用工时数据回答“时间花在哪里、容量为什么不足”,用交付数据回答“做成了什么”,用质量与支持数据回答“结果是否可持续”。任何单一指标都不应成为全部结论。

九、常见问题:项目负责人最容易卡住的六个环节
1. 可用工时应该按小时还是人天计算
计算时可以使用小时,沟通中期容量时可以使用人天,承诺时应落到交付物和日期。关键不是选哪种单位,而是整个计划周期保持一致。若团队把一天按 8 小时折算,应说明会议和非项目职责是否已扣除,避免重复计算。
2. 风险缓冲应该固定为百分之多少
没有适用于所有项目的统一比例。可以先用团队历史数据建立初始范围,再按需求稳定性、技术新颖度、依赖数量和上线风险调整。若没有可靠历史数据,应明确标注为试运行假设,并在每轮计划后回看误差。
3. 成员填报的工时和项目估算不一致怎么办
先检查口径是否一致,再检查范围是否变化、是否存在等待或返工。估算工时可能是完成任务的工作量,实际填报可能包含沟通、支持和返工,两者不能不加区分地直接比较。偏差应成为复盘线索,而不是立即归责的证据。
4. 关键人员超配,但没有替代者怎么办
先拆分该人员必须亲自完成的决策与可由他人执行的准备工作,把评审、指导和实际制作区分开。其次,集中安排关键岗位的时间窗口,减少碎片化会议。若仍有冲突,就必须由管理层明确优先级或调整日期,不能把不可替代性当作无限加班的理由。
5. 实际支持工作经常超出预留容量怎么办
连续数个周期超出预留时,应修正支持基线并检查根因。故障集中可能来自产品质量、运行流程、客户增长或值班机制。若只扩大支持预留,却不治理重复问题,项目容量会逐步被运营负荷吞噬。
6. 如何判断计划是否过于乐观
观察三类信号:计划任务是否长期后移、关键岗位是否持续超配、加班与返工是否成为常态。单个周期的偏差可能是偶发;多个周期重复出现同一偏差,说明估算模型或资源分配机制需要调整。
十、下一步怎么做:先做一次可复核的容量盘点
1. 用两周时间建立第一版基线
项目负责人可以从未来两周开始,而不必等待完整资源系统。列出成员、日历工作时间、休假、固定会议、支持职责、其他项目占用和关键技能,再将结果与当前任务计划对照。
第一版的价值不是把每个数字算到小数点,而是让团队看见过去没有显式记录的占用。若第一次盘点发现名义工时与承诺工时差距很大,这不是计划失败,而是管理信息开始接近真实。
2. 把资源冲突写成决策问题
对每个超配或缺口,写清楚影响对象、最晚决策时间和备选方案。比如“测试自动化缺 80 小时,若不补充则回归覆盖缩减或里程碑后移”,比“测试资源不足”更便于管理层判断。
备选方案通常包括减少范围、调整顺序、借调人员、外部支持和变更日期。每个方案都要说明代价,不要只列一个无成本的理想选择。
3. 每轮结束后校准,而不是不断加码
项目结束或阶段验收后,比较计划容量、实际投入、交付结果、返工和等待时间。复盘的目标是修正估算和资源机制,不是用实际工时倒推成员“本应更快”。
如果项目每次都靠某几位关键人员临时救火,应把这种依赖写入下一轮计划,并评估知识转移、自动化或人员配置。短期英雄行为可以救项目,不能成为长期的人力资源计划。
4. 以可持续交付而非满载作为最终标准
可用工时计划的最终目标,不是让每个人的日历都填满,而是让范围、人员、时间和风险之间保持可解释的平衡。一个留有合理机动空间、能暴露真实冲突的计划,通常比一张看起来没有空白、却依赖持续加班的计划更可靠。
我最看重的判断是:容量计划是否让团队更早做出取舍,而不是更晚解释延期。下一步可以先盘点未来两周的净可用工时,核对共享岗位的组合负荷,再把最严重的一个资源冲突改写成“范围、日期、资源”三选项。做到这三步,可用工时就不再是填表数字,而会成为项目负责人真正可用的决策工具。
常见问题解答(FAQ)
1. 项目可用工时应该按标准工时还是按实际可投入时间计算?
我在排项目计划时,常发现按每人每天 8 小时算出来的工期总是偏乐观。会议、支持和临时任务都在占时间,我该怎么估算团队真正能投入项目的工时?
不要把劳动合同里的标准工时直接当成项目可用工时。先按角色和个人核算:可用工时=计划工作日×每日可投入项目的小时数,再扣除已知休假、例会、值班、支持任务和其他项目占用。
比如一名工程师未来两周有 10 个工作日,每天 8 小时,但预计每天有 1.5 小时例会与协作、1 小时线上支持,并有 1 天休假,那么项目可用工时约为 10×(8-1.5-1)-8=47 小时,而不是 80 小时。排期时先用最近 2 至 4 周的实际记录校准扣减比例;
如果没有历史数据,先用保守估值,并在首周复核。
2. 项目负责人怎样识别团队的隐性占用,避免重复分配人力?
我给同一位同事安排了两个项目的任务,两个计划看起来都没有超出他的工作时间,但最后都延期了。我怀疑问题在于支持工作和跨项目协作没有被算进去,应该怎样查清真实负荷?
把人力计划从“任务清单”改成“按人、按周汇总的负荷表”,并把项目外工作也列为容量占用项。可将开发、评审、会议、客户支持、值班、请假分别记录,避免只统计可见的项目任务。举例来说,某同事一周可投入项目 30 小时,两个项目分别安排 18 小时和 16 小时,表面上任务都合理,合计却已超出 4 小时;
若再有临时支持,风险会更高。每周与团队成员核对一次未登记的固定工作,并与实际工时或日历抽样比对。判断是否过载看的是同一周期内的总需求与可用容量,而不是单个项目是否“看起来能做”。
3. 可用工时计划应该预留多少缓冲,才不至于让排期失真?
我担心缓冲留多了会显得团队效率低,留少了又会因需求变更或缺陷修复频繁延期。有没有一种能根据项目不确定性来确定缓冲的办法?
缓冲不宜统一按固定比例套用,应先识别不确定性来源,再把缓冲放到最可能发生偏差的位置。需求已冻结、任务重复度高的工作,可以按近期实际偏差设置较小缓冲;新技术验证、外部依赖多或验收规则未定的任务,则应单独安排探索和返工空间。
缺少历史数据时,可先在团队总容量中预留约 10% 至 20% 作为试运行区间,但这只是起点,不是通用标准。连续记录 3 至 5 个迭代的计划工时、实际工时和变更原因后,再按团队数据调整。缓冲应透明标注为风险应对容量,不能悄悄摊进每个人的任务估算里,否则既无法追踪风险,也难以解释偏差。
4. 项目进行中发现可用工时不足,项目负责人应该先调人还是先调整范围?
我做的项目已经开始执行,某个关键岗位连续两周超负荷,团队提出再加人,但新人熟悉业务也需要时间。我应该依据什么判断是补充资源、调整优先级,还是减少交付范围?
先判断瓶颈是短期峰值还是持续性容量缺口,再比较补人带来的净收益与交接成本。若缺口只持续一两周,且任务依赖紧密,优先调整任务顺序、减少并行工作或协商范围,往往比立即加人更有效;若关键岗位未来数周持续超载,且任务可拆分、有人能快速接手,再评估借调或补充资源。
核算时把 onboarding、代码评审、沟通和返工时间算进去,例如新增人员首周只能独立承担部分工作,不能按完整产能计入计划。负责人应同时给出三种方案的交付影响:维持范围需要多少额外工时、调整范围能释放多少容量、延期会影响哪些依赖。决策依据应是可验证的容量和交付取舍,而不是单纯要求团队“再快一点”。
核心关键词
文章包含AI辅助创作:可用工时最佳实践:项目负责人人力资源计划实操方法,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/551656
读者评论
我们团队以前按每人每周40小时排任务,最后总被临时支持打断。把支持工时单独记下来后,估算确实更接近实际;但缓冲具体留多少,还是得靠持续复盘,不能直接照搬示例数字。
关键岗位的总工时看着够,不代表时间窗口合适。安全评审如果只能零散安排,仍可能卡住上线。计划里若能标出评审节点和最晚响应时间,比单看占用率更有帮助。
赞同把工时和个人绩效分开。我们试过记录工时,团队一开始会担心数据被拿去排名,填报质量也受影响。先说明用途和权限,再用这些记录找出支持负担,效果会好一些。
