人力资源计划做了三轮,项目仍然在关键节点缺人,往往不是团队人数不够,而是计划只算了“需要多少人”,没有算清“谁在什么时候、以什么技能、能投入多少有效时间”。我判断资源负载时,不会先看总人天,而会先把需求拆到周、角色和技能,再把休假、会议、支持工作、并行项目与任务依赖放进同一张负载表。这样才能分辨真正的缺口、暂时的峰值,以及看起来有空、实际无法接活的“假空闲”。
一、先讲结论:资源负载不是把工时填满
1. 负载管理要回答四个问题
人力资源计划中的资源负载,核心不是“每个人一天安排八小时”,而是判断项目需求与可用能力在时间、角色、技能和优先级上是否匹配。有效的计划至少要回答:工作什么时候发生、需要什么能力、谁可以承担、冲突出现时由谁做取舍。
我把资源负载理解为一套滚动决策机制,而不是一次性排班表。计划用来提前暴露冲突,执行数据用来修正假设,负责人据此调整范围、顺序、人员或日期。若计划只能展示忙碌程度,却不能触发取舍,它对项目交付帮助有限。
最实用的判断原则是:先保障关键路径和稀缺技能,再优化整体利用率;先处理跨项目冲突,再讨论个人是否“忙”。团队总体负载看起来只有七成,也可能因为唯一的安全测试人员或架构师被多个项目同时占用,而形成真正的交付瓶颈。
2. 用四个维度描述负载
- 时间维度:按周或双周观察,尽量不要只看整月总量。月度汇总会掩盖某一周的集中冲突。
- 角色维度:区分产品、设计、开发、测试、数据、安全、运维等角色,避免用“项目组总人天”遮住岗位缺口。
- 技能维度:同一岗位内部仍有能力差异。例如,普通接口开发能力不能自动替代支付链路或高并发治理经验。
- 优先级维度:明确哪些任务有固定承诺,哪些可调整,哪些是缓冲或探索任务。
一个团队的负载率可以先用简单口径计算:某人某周已承诺工作量 ÷ 该周可用于项目工作的有效容量。计算结果大于100%,代表计划存在冲突;接近100%,代表几乎没有缓冲;低于合理区间,也不等于可以立刻增加任务,因为能力匹配和任务依赖仍需确认。
这里的“有效容量”不是劳动合同中的标准工时。它需要扣除例会、值班、支持、培训、休假以及必要的沟通协调。团队可以用连续四到六周的实际记录校准,而不是直接套用一个看似精确的固定比例。

3. 资源负载表应该服务于取舍
我建议负载表最少展示人员或技能角色、可用容量、已承诺工作、预测工作、负载率、冲突原因和处置责任人。颜色可以帮助识别风险,但不能代替原因说明。红色格子如果没有对应的决策人和解决日期,仍然只是一个醒目的问题,不是管理闭环。
| 字段 | 要回答的问题 | 常见处理 |
|---|---|---|
| 可用容量 | 这段时间实际能投入多少 | 扣除休假、固定支持、例会和值班 |
| 已承诺工作 | 哪些工作已经形成明确承诺 | 区分已批准范围与候选需求 |
| 预测工作 | 尚未承诺但很可能发生的工作是什么 | 注明置信度和估算依据 |
| 负载率 | 需求是否超过可用能力 | 按周、角色和技能分别计算 |
| 冲突处置 | 谁在何时作出什么调整 | 记录责任人、决策和复查日期 |
二、为什么计划总是“纸面够人,现场缺人”
1. 人数相同,不代表能力可以互换
人力计划常把资源按职位或姓名汇总,但交付需要的是具体能力组合。三名开发人员不一定能替代一名熟悉旧系统的工程师;两位测试人员也未必能同时承担自动化测试、性能测试和业务验收。只看岗位人数,会把能力稀缺问题误判为一般的人手不足。
尤其在中大型组织中,人员可能分属不同部门或业务线。项目负责人看到组织名册上的人员,不代表这些人已经获得该项目的投入承诺。没有直属经理确认的可用时间,只能视作候选容量,不能计入已承诺资源。
2. 多项目并行会制造“重复承诺”
同一个专家可能同时被三个项目各自按每周两天排入计划,表面上每个项目都只占用部分时间,合计却已经超过其真实容量。问题通常不是某个项目负责人算错,而是组织缺少统一的资源视图,或没有明确同一资源冲突时的优先级规则。
我会把重复承诺单独列为一种风险,而不是把它归为“个人效率低”。当一位成员连续多周被多个任务切换,实际损耗还包括重新进入上下文、重复沟通和等待决策的时间。此时继续增加任务,通常只会延长所有任务的周期。
3. 任务估算常把不确定性藏起来
“开发需要五天”可能代表编码时间,也可能已经含联调、代码评审、缺陷修复和上线准备。不同团队对估算口径理解不一致,表格里的数字即使整齐,也不具备可比性。计划应明确估算包含哪些活动,并标注工作量是最佳估计、区间估计还是已验证承诺。
探索性工作尤其不适合用一个确定工时掩盖未知。技术验证、外部接口确认和数据清洗的偏差,可能比编码本身更大。把不确定任务标为“待澄清”或“区间估算”,比写一个看似精准的数字更诚实,也更方便设置决策点。
4. 计划粒度太粗,冲突发现得太晚
如果资源只按月汇总,某人每月可投入八十小时、计划工作也正好八十小时,看起来完全合理。但这八十小时可能集中在月初,关键任务却落在月末;也可能多个项目同时要求他在同一周完成评审。月度平衡不代表周度可执行。
另一方面,过细的计划也会带来维护成本。若每项任务按小时排到未来数月,需求一变就要大面积重排。我通常以一至两周为近端细化窗口,对更远的阶段保留角色容量和范围假设,再随信息增加逐步细化。
5. 负载率不等于绩效或产能
有人把高负载率当成高效率,把低负载率当成浪费,这种判断会诱导团队把日历填满。实际交付还受任务复杂度、等待依赖、决策速度、质量要求和经验差异影响。一个人连续处于满负载,短期可能看起来产出多,长期却会增加返工、延期和离职风险。
负载率适合用来发现容量冲突,不适合单独用于个人绩效排名。若把它直接绑定绩效,成员可能倾向于把任务估得更大、隐藏空档或回避帮助他人的工作,最终损害计划数据质量。

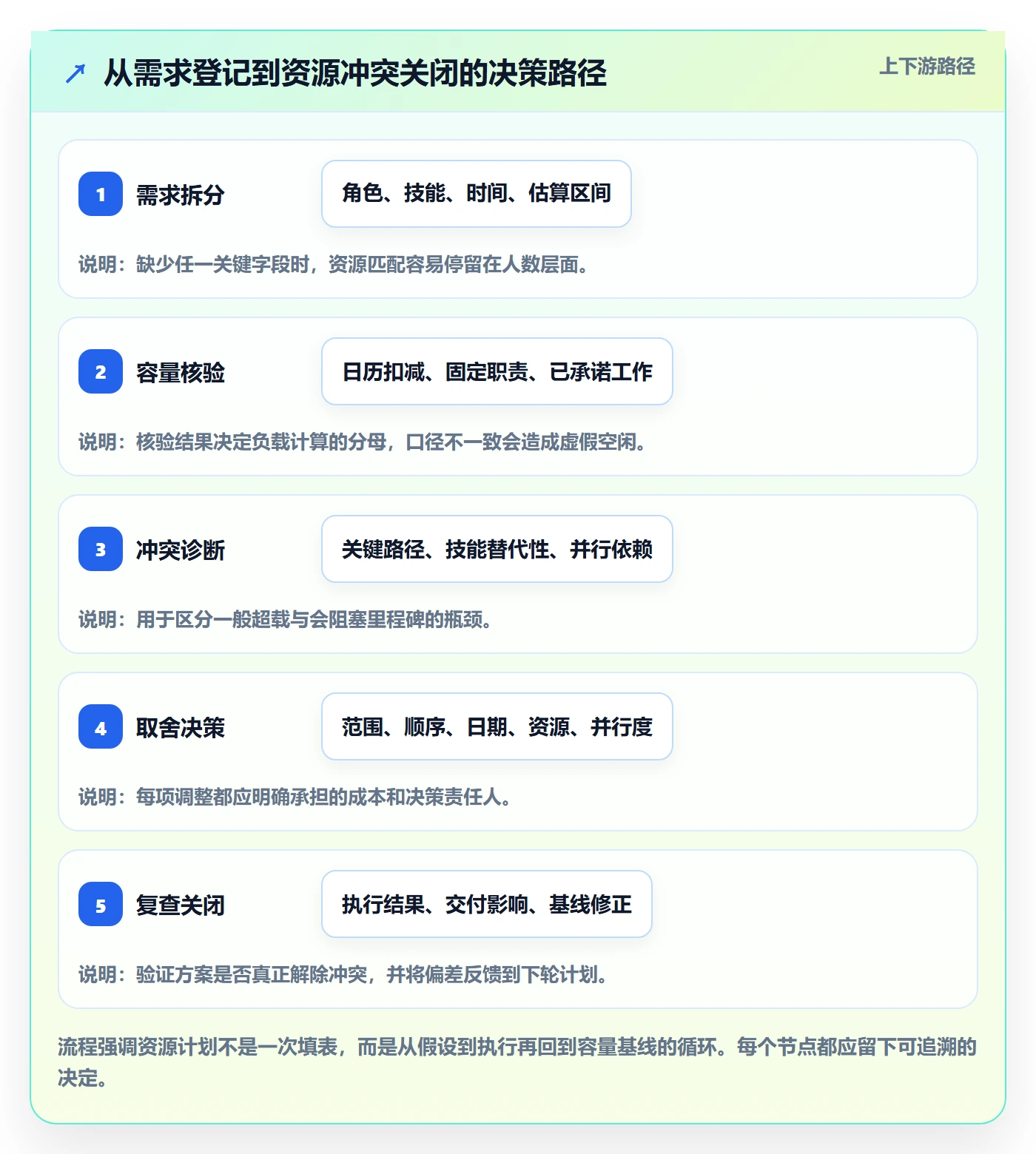

三、建立专业判断:负载计划的六步操作法
1. 先确定计划边界和决策周期
在填人员之前,我先明确这次计划覆盖什么:一个项目、一个项目群,还是某个共享职能团队;覆盖多久;哪些工作属于范围;谁有权调整优先级。边界不清时,不同负责人可能把同一成员的时间重复算入各自计划。
计划周期建议分层处理。未来一至两周作为执行承诺区,任务和人员安排较具体;未来一至三个月作为滚动预测区,重点看角色容量与高风险依赖;更远期则以需求情景和人员能力缺口为主,不宜假装能准确到个人工时。
2. 建立真实的容量基线
对每位成员按周计算可用容量。先从工作日历扣除休假、法定节假日和已确认培训,再扣除固定值班、例会、跨团队支持等职责。若某项活动长期存在,应把它列为容量组成部分,而不是每次都临时解释为何任务没做完。
容量基线不必追求小数点精确。我更关注口径一致、能够复核,并在每个规划周期用实际数据校正。新团队可以先做四周观察;稳定团队可以按季度校准,但遇到组织调整、发布节奏变化或支持范围扩大时,应重新估算。
如果项目使用统一工作管理平台,宜将人员日历、任务、迭代计划和项目关联起来,让计划、执行与实际记录能够互相核对。以 PingCode 为例,中大型企业或百人以上组织可以把项目任务与团队计划放到同一协作流程中,重点不是工具自动替负责人作出取舍,而是减少多份表格之间的信息断层。实际字段、权限和流程仍需按组织管理方式配置。
3. 把需求拆到“角色、技能、时间”
需求拆分至少要落到可判断资源是否匹配的粒度。例如,不只写“开发十人天”,而是写“支付接口改造,后端开发约六人天、联调约两人天,需要熟悉现有交易链路的工程师,计划在第七至第八周完成”。这样才能在发现缺人时判断是缺总容量、特定技能,还是排期不合理。
并非所有工作都要拆成最小任务。拆分的标准是:负责人能估算,执行者能确认,依赖能够识别,偏差发生后能定位。若一个任务跨越多周、涉及多个团队且没有中间检查点,就应拆出可验证的阶段成果,而不是只拆出更多细碎工时。
4. 计算负载,同时标注置信度
对每个角色或个人,在每个时间桶里计算已承诺工作与预测工作的负载。已批准且资源已确认的工作属于承诺;尚待需求评审、外部确认或资源审批的工作属于预测。不要把两者简单相加后当成确定安排,应分别显示,必要时用情景视图表示“基准需求”和“高需求”。
对不确定任务可以使用区间估算,例如三至六人天,并记录影响区间的关键假设。负责人需要追问的不是“为什么不是五天”,而是“哪项信息能把区间缩小”“如果按上界发生,谁的计划会被挤压”。这会把估算讨论转成可执行的风险管理。
5. 找到瓶颈并计算后果
出现超载时,不要只看超载百分比。要同时检查任务是否位于关键路径、是否有替代技能、是否能并行、切换成本多大、延误会影响哪些里程碑。某个角色超载10%,若只影响可延后的内部整理,风险可能有限;某位唯一评审人超载10%,却可能卡住多个交付节点。
我会把风险按“发生可能性、影响范围、可替代性、发现时间”综合判断。最值得优先处理的,通常是高影响、低替代、晚发现的冲突。单纯按负载率从高到低处理,容易先解决显眼但影响较小的事项。
6. 作出取舍并形成闭环
资源不够时,真正的选择通常只有几类:调整范围、调整顺序、调整日期、增加具备匹配能力的资源、降低并行工作、减少非必要会议或支持负担。每个选择都有代价,计划必须记录谁接受了什么代价,而不是只把任务挪到下周。
每次解决冲突后,都要设复查时间。若选择外部支援,复查支援人员是否完成知识转移;若选择延期,复查依赖方是否同步调整;若选择削减范围,确认验收标准已更新。资源负载管理的闭环不是“冲突消失”,而是“决策已执行且影响得到验证”。

四、常见误区:看起来精细,实际更难执行
1. 用满负载率证明计划“充分利用资源”
如果每个人每周都被安排到100%,计划对临时缺陷、需求澄清和跨团队等待没有余地。团队不是机器,工作也不是总能按序到达。满载排程一旦遇到突发事项,管理者只能通过加班、插队或牺牲质量消化波动。
我会把缓冲显式化,而不是隐藏在个人“机动时间”里。缓冲大小应结合需求稳定性、外部依赖、历史偏差和交付风险确定。高不确定阶段需要更多可调整空间;成熟、重复且输入稳定的工作可以采用更紧的计划,但仍要保留应对异常的机制。
2. 把“人天”当成可以任意兑换的货币
把十人天从一个角色转给另一个角色,只有在工作内容、技能和依赖允许时才成立。某项任务即使有十人天预算,也可能因为只有一位具备权限或系统背景的人能做,而无法通过临时加人缩短周期。
对于可并行任务,增加人手可能有帮助;对于高度耦合任务,增加成员会增加沟通和集成成本。判断之前应先识别任务分解结构,确认新增人员能否获得独立、可交付的工作包,而不是让更多人同时修改同一处关键成果。
3. 只在项目内部排资源,忽略共享职能
项目负责人往往能看到本项目任务,却看不到安全评审、数据治理、采购、法务、运维等共享职能的排队情况。项目计划写了“上线前完成安全评审”,并不意味着评审资源在目标周可用。
对于共享职能,应尽早登记需求、确认服务窗口和前置材料,并将等待时间纳入计划。若评审需要完整方案、测试结果或风险清单,项目团队未准备好输入材料时,提前预约也不等于锁定交付日期。
4. 把估算偏差都归因于执行者
任务超期可能来自范围变化、依赖延迟、环境故障、决策等待或质量返工。只要求成员“下次估准一点”,不会自动改善系统性的计划偏差。复盘时应区分估算误差、范围漂移、等待时间和执行中断,分别处理。
如果团队长期对同类工作估算偏低,可以检查历史数据中的工作内容是否漏掉测试、文档、评审和上线;如果实际工作量不大但周期很长,问题可能在等待与并行冲突,而不是个人产能。分清工作量和历时,是改善计划可信度的关键。
5. 让工具替代资源治理
工具能帮助汇总任务、展示冲突和记录变更,但它无法自动判断两个项目哪个更重要,也无法替部门负责人承诺人员投入。若组织没有优先级机制,工具只会更快地把冲突可视化,不能消除冲突。
采用项目管理平台时,我会先确认三件事:数据由谁维护、跨项目冲突由谁裁决、哪些字段是正式承诺的依据。工具配置应围绕这些治理规则展开,而不是先追求复杂报表。字段越多、维护责任越不清晰,计划数据越容易过时。
五、案例推演:一个关键专家,为什么让三个项目同时延期
1. 先看一个模拟场景
以下是用于说明方法的情景模拟,数字不是行业统计,也不代表真实客户结果。某中大型企业同时推进客户门户改版、数据迁移和合规整改,三个项目都需要一位熟悉旧系统权限模型的架构师参与评审与方案确认。
项目负责人各自按每周两天安排这位架构师,单看项目计划都没有超出个人工作周。但架构师的有效项目容量约为每周四天,另有固定支持和值班职责。三个项目合计提出六天需求,尚未计入临时故障和跨团队沟通,冲突直到第一轮评审排期时才暴露。
这个问题如果只看全公司人员总数,几乎看不出来。把需求按技能和周次展开后,发现真正的瓶颈不是“架构师人数不足”,而是三项工作在同一时间段都要求同一个稀缺能力,且没有提前确定先后顺序。
2. 逐周查看比按月求和更有解释力
| 周次 | 架构师有效容量 | 门户改版需求 | 数据迁移需求 | 合规整改需求 | 总需求与判断 |
|---|---|---|---|---|---|
| 第1周 | 4天 | 2天 | 2天 | 1天 | 5天,超出1天 |
| 第2周 | 4天 | 2天 | 2天 | 2天 | 6天,超出2天 |
| 第3周 | 4天 | 1天 | 3天 | 2天 | 6天,超出2天 |
| 第4周 | 4天 | 1天 | 2天 | 1天 | 4天,容量刚好用满 |
表中的人天为情景模拟值。第一个关键发现是,第2周和第3周的超载比整月总量更值得关注,因为项目评审、迁移窗口和整改检查都集中在那里。第二个发现是,第4周虽然没有超载,也没有余量;一旦前三周的工作拖延,后续计划仍会被连锁挤压。

3. 先改变工作组织,再决定是否增员
团队没有立刻申请长期增员,而是先确认哪些工作必须由这位架构师亲自完成。门户项目的部分接口评审可以由另一位资深工程师承担,但权限边界仍由架构师作最终确认;数据迁移的重复检查可以提前准备检查清单;合规整改则将材料预审与关键结论评审分开。
随后,项目负责人和职能负责人共同确定优先级:先锁定有外部窗口约束的数据迁移工作,再安排合规评审;门户项目将非关键的方案评审移至第四周,并在此前完成准备材料。这个决定并没有凭空创造容量,而是减少了同一周的竞争,并把可替代工作交给适当人员。
模拟调整后,架构师每周的需求峰值降到四天以内,但门户评审日期延后,其他工程师需要投入准备时间。这样的方案是否更好,要看门户延期的业务成本是否低于数据迁移窗口错失的成本,而不能只看负载图变得更平滑。
4. 用结果指标验证,不只检查表格是否变绿
复查时应同时观察资源计划是否更可执行、交付风险是否下降、替代人员是否完成能力交接,以及延期是否造成新的依赖问题。若只是把需求从架构师名下移到其他人名下,却没有交接和评审质量控制,负载冲突可能只是换了位置。
适合本案例的检查指标包括:关键评审按期完成率、稀缺技能人员的周度超载次数、因等待评审造成的任务停滞时间、任务返工比例,以及替代人员独立承担工作的比例。指标应服务于决策,不必一开始就全部自动化。
六、不同情况下的行动建议与取舍
1. 项目范围稳定、团队相对固定
这类团队可以把资源负载管理重点放在周度计划、历史偏差校准和关键路径保护上。用实际完成数据检查估算口径,逐步形成不同任务类型的参考区间;对重复工作,可以用近几轮数据修正容量假设。
取舍是:计划可以更细,但不应因此把远期排到个人每天。把未来一至两周作为执行承诺,之后维持角色级滚动预测,通常比长期精确排班更稳妥。
2. 需求变化快、探索工作比例高
不确定性高时,计划的重点应从“精确分配工时”转为“控制并行数、设置检查点、限定探索投入”。将验证工作拆成短周期实验,先安排有限容量,等关键假设得到验证后,再决定是否投入完整团队。
取舍是:短期预测精度会显得较低,但错误承诺也会减少。此类项目不宜为了让报表平衡,把尚未确认的需求写成确定工作量;应显式展示不同情景下的资源缺口。
3. 多项目共享稀缺专家
建立跨项目资源协调机制,明确谁负责统一排序,不能让每位项目负责人单独争取同一位专家。用需求窗口、影响等级、最晚决策日期和可替代方案进行排序,并要求申请方说明不投入该资源的后果。
取舍是:集中协调会增加一次决策成本,但能减少多项目重复承诺。若组织不愿设统一裁决人,至少应设固定的资源评审频率,并把未决冲突列为管理层风险,而非让一线成员自行加班消化。
4. 突发任务频繁,支持工作无法预测
不要把支持工作持续当作计划外噪声。先按工单、故障或请求类别记录发生频率和处理时间,观察其是否稳定占用某些角色。若支持需求长期存在,应设置轮值、专门容量或缓冲区,并同步调整项目承诺。
取舍是:留出支持容量会降低表面上的项目利用率,但可以避免项目计划反复被打断。若采取轮值,要关注交接成本和人员疲劳,不要让同一人长期承担支持而又被安排完整项目任务。
5. 人员不足且交付日期不能动
这时应先把“不可动”的约束核实清楚:是法律或合同日期、市场窗口、系统迁移窗口,还是内部承诺。随后区分必须交付的最小范围和可后续补充的内容,检查是否有低风险并行任务可以移出关键路径。
取舍是:日期固定意味着范围、风险或成本至少有一项需要调整。若组织要求日期、范围和质量全部不变,同时不提供匹配资源,负责人应把不可实现性与后果升级说明,而不是继续用个人超负荷制造计划可行的假象。
6. 计划数据分散、工具使用不一致
先统一基本口径,再谈系统整合。明确工作量按小时还是人天、什么状态算已承诺、休假和支持如何扣减、任务由谁更新。之后选择能够关联任务、人员、项目和日历的管理方式,避免多个团队各自维护无法核对的表格。
像 PingCode 这类面向中大型企业及百人以上组织的协作管理平台,可以作为项目计划与任务执行信息的承载方式之一。选型时我更关注跨项目视图、权限、数据维护责任、历史记录和与组织流程的适配,而不是仅凭是否有一张漂亮的资源图作判断。工具是治理机制的载体,不是治理机制本身。
七、用数据校准计划:该看哪些指标,哪些不要误用
1. 关注能解释偏差的指标组合
单一负载率很难说明项目是否健康。建议配合观察周度超载频次、计划工作与实际投入的偏差、等待依赖的历时、关键任务按期率、返工量和范围变化次数。指标之间互相解释,才能判断是容量不足、估算口径问题,还是外部等待造成的历时延长。
| 指标 | 适合回答的问题 | 使用时的边界 |
|---|---|---|
| 周度超载频次 | 冲突是否集中发生在某些角色或周期 | 按人员、技能和周次拆分,不能只看团队平均值 |
| 估算偏差 | 计划工作量与实际投入差异多大 | 先确认估算范围相同,排除新增范围和等待时间 |
| 等待时间 | 工作是否因评审、环境或外部依赖停滞 | 需记录等待起止和责任类型,避免误算为执行耗时 |
| 关键任务按期率 | 资源安排是否保护了关键路径 | 关键任务定义应稳定,不能事后为美化结果而调整 |
| 返工比例 | 高负载是否伴随质量代价 | 需按原因分类,需求变化和缺陷修复不可混为一谈 |
2. 建议基准要从团队自己的历史长出来
没有适用于所有团队的理想负载率。业务节奏、支持职责、研发流程、技能结构和任务不确定性不同,直接拿外部数字当目标,容易形成错误激励。若需要启动期参考,可以先把目标设成“减少无解释的超载、提高关键任务按期率、降低临时插单”,而不是先追求某个利用率数字。
观察数据时应至少区分项目类型和任务类别。成熟维护任务的波动,不能直接作为新产品探索工作的基线;少数复杂任务也不宜与大量重复小任务混合求平均。样本不足时要明确结果只是阶段性观察,不要把偶然的一个月当作长期规律。

3. 留意指标被“优化”后的副作用
当团队被要求提高利用率,成员可能把估算放大;当团队被要求提高按期率,负责人可能把任务范围缩小或把逾期任务移出统计;当团队被要求减少等待,依赖方可能被迫在输入不完整时仓促评审。因此每个指标都要配套质量、范围和风险指标,避免局部数字变好、整体交付变差。
我更愿意把数据用于提问:哪些角色连续超载?哪些任务反复等待同一依赖?哪些估算偏差来自需求变化?哪个决策迟迟没有责任人?从这些问题出发,数据才会成为改善工作系统的证据,而不是给个人贴标签的工具。
八、落地清单:从下一次计划会开始
1. 会前准备:让需求和容量都有出处
- 整理未来一个至三个计划周期内的工作,区分已承诺需求、预测需求和待澄清事项。
- 核对成员日历、休假、固定值班、培训、支持职责和其他项目承诺。
- 为关键任务标注角色、技能要求、依赖关系、估算范围和最晚完成日期。
- 识别只有单一人员掌握的关键能力,列出替代方案或知识转移安排。
- 提前邀请拥有资源承诺权和优先级决策权的负责人参与。
2. 会中判断:讨论冲突,不讨论谁更忙
会议不必逐人汇报所有任务,而应优先查看超载角色、关键路径、跨项目重复承诺和高不确定任务。对每个冲突,依次确认数据是否准确、工作是否必须在该时段完成、是否有技能替代、调整不同选项的业务代价,以及由谁作出决定。
若会议只把任务移来移去,却没有改变总需求、能力或优先级,冲突并未解决。此时应明确记录“待决策事项”,标注决策人和最晚决策时间,并说明不决策的后果,避免未决风险被误读为已安排。
3. 会后跟踪:把计划变成可更新的工作事实
- 记录最终承诺与被推迟的工作,避免候选需求仍显示为已排定。
- 每周检查新增需求、休假变化、支持突发和依赖延迟对负载的影响。
- 发生范围或日期变化时同步更新任务关系和资源计划,不只改一张汇总表。
- 复盘超载、等待和返工的原因,将系统性事项反馈到下一轮容量基线。
- 定期清理已取消、已完成和长期无主的计划项,保持数据可信。
4. 判断计划是否开始发挥作用
不要只以“资源图没有红色”判断成功。更可靠的信号是:冲突在执行前被发现;项目负责人能说清楚缺口发生在哪个技能和周期;管理层能够在范围、顺序、日期和资源之间作出明确取舍;计划变更有记录;团队不再依靠持续加班掩盖结构性缺口。
若这些条件尚未具备,优先修复计划口径、资源承诺机制和决策路径。此时再加一层复杂报表,往往只会让信息维护更重,而不会让交付更确定。
九、总结:先看瓶颈,再谈利用率
人力资源计划做好资源负载,关键不在于把每个人排得更满,而在于识别稀缺能力、提前发现时间冲突,并让组织对范围、顺序、日期和投入作出真实选择。团队总人数只是背景信息,能否在正确的时间拿到正确的技能,才决定计划是否可执行。
我建议项目负责人下一步先做一件小事:选取未来四周的一个关键角色,把日历可用容量、已承诺任务、预测任务和跨项目需求按周列出。若发现超载,先追问冲突发生的原因和可替代方案,再决定是否增员或改期。资源计划的价值,不是证明所有事情都能做,而是让组织尽早知道哪些事情不能同时做,并把取舍做在延期之前。
常见问题解答(FAQ)
1. 人力资源计划如何识别资源负载过高?
我手上有几个项目同时推进,排期看起来都能按时完成,但关键成员经常临时加班。我想知道,应该看哪些数据才能判断是真的超负荷,而不只是某一周比较忙?
先把工作拆到具体人员和周,再比较每人的可用工时与已承诺工时。举例来说,成员每周可投入项目工作的时间是30小时,已排任务需要36小时,负载率就是120%;如果这种情况连续两周出现,就应视为需要处理的风险,而非正常波动。
核算时要从合同工时中扣除会议、支持工作、休假等占用,不能直接把40小时都当作可分配产能。还要检查任务是否集中在少数关键岗位:团队平均负载率正常,不代表唯一的测试负责人或架构人员没有成为瓶颈。
2. 资源负载率设在多少比较合理?
我正在给团队做下个月的资源计划,不确定是把每个人排到接近满负荷,还是留出缓冲。我担心预留时间会显得资源利用率低,也担心排太满后遇到变更就全盘延期。
不要用单一的满载目标管理所有岗位。可先将可用于项目工作的时间作为分母,再按任务承诺量计算负载率;例如一周可用30小时、计划任务27小时,负载率为90%。对需求变化频繁、需要处理突发问题的团队,预留约10%至20%的缓冲通常比排满更稳妥;工作较稳定、任务边界清晰时,缓冲可相应减少。
这些比例是规划起点,不是通用标准,应根据过去数周的临时支持量、返工和需求变更记录校准。
3. 发现关键成员超负荷时,项目负责人应该按什么步骤调整?
我发现一个关键成员同时负责需求确认、方案评审和交付验收,排期已经冲突。把任务直接分给其他人似乎能缓解工时压力,但又担心交接成本和质量风险,该怎么处理?
先列出冲突任务的截止时间、依赖关系和所需技能,区分必须由该成员完成的判断工作与可交接的执行工作。随后和任务负责人确认优先级:可延后的任务调整日期,可拆分的任务划出清晰交付物,再安排具备相应能力的人接手,并计入交接时间。
比如原计划由一人完成12小时的测试,可将环境准备和用例执行交给另一名成员,但保留关键验收判断,并安排一次交接检查。调整后要重新核对依赖任务和里程碑,不能只把工时从一个人的表格移到另一个人的表格。
4. 人力资源计划应该多久更新一次,怎样避免计划很快失真?
我做完月度资源计划后,需求经常在第二周发生变化,表格很快就和实际情况对不上。我不想每天维护一堆数据,但也不希望管理者依据过期计划做决定,更新节奏怎么定比较合适?
可以采用固定节奏加事件触发:每周滚动核对未来两至四周的人员安排,月度复核更长期的能力缺口;若需求变更影响关键路径、成员可用时间变化,或任务预计工时偏差明显,则及时触发计划更新。维护时优先更新任务负责人、剩余工时、预计完成日期和依赖关系,不必为了形式追踪每个细小时间片。
还应保留计划版本或变更记录,例如标明某项工作因需求增加由20小时调整为28小时,方便判断偏差来自估算、范围变化还是执行受阻。
核心关键词
文章包含AI辅助创作:人力资源计划如何做好资源负载?项目负责人实操方法与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/551646
读者评论
我们之前按月汇总人天,报表看着平衡,到了联调周才发现测试和接口负责人撞期。改成按周看后确实更早暴露问题,但维护成本也高,关键是明确哪些岗位值得细排。
有效容量用四到六周实际记录校准,这点比较实用。不过支持工作波动很大,按平均值扣减容易低估发布周的占用,我们会另外标出发布和值班周,避免平均数掩盖峰值。
负载率不适合直接评价个人,赞同。还想补充一点:冲突出现后,项目负责人未必有权调整共享人员的优先级,最好在计划开始时就约定由谁拍板,否则表格里的处置责任容易落空。
