跨部门人力计划里,最常见的误判不是“人不够”,而是把“某人参与了多少项目”当成“某人实际投入了多少时间”。我在梳理投入比例时,通常先把团队成员的可用工时、承诺工作、临时支持和休假放进同一张表,再追问比例背后的证据。因为一个看似精确的“投入 50%”,可能只是会议里口头报出的数字;它既未扣除日常支持,也未说明持续几周,更不能直接作为招聘或项目延期的依据。
一、先讲核心结论:投入比例不是填表数字,而是一组可验证的计划假设
1. 先统一投入比例的含义
本文所说的投入比例,是某位成员在一个明确时间窗口内,分配给某项工作或项目的计划工时,占其同期可用工时的比例。计算式很简单:项目计划投入工时 ÷ 个人同期可用工时 × 100%。难点不在除法,而在分子、分母是否采用相同口径。
例如,产品经理在一个月内有 120 小时可用于计划工作,其中 36 小时分配给版本规划,投入比例为 30%。如果这 120 小时没有扣掉假期、固定例会、值班和持续性支持,30% 就会被系统性低估或高估。比例必须带着人员、工作对象、时间窗口和工时口径一起读,脱离这四项信息的比例没有管理意义。
2. 用计划比例做决策,不要把它伪装成精确承诺
投入比例是计划工具,不是精确预测。团队越早做计划,未知因素越多;越接近执行期,估算才越可能收敛。因此我建议把比例拆成“基准计划”和“调整区间”:基准计划用于排资源,区间用于表达不确定性。例如,某数据分析师计划投入 40%,合理范围可能是 30%,50%,具体取决于数据质量和临时需求。
管理者最容易犯的错,是把 40% 直接理解为每周稳定投入两天。实际情况可能是第一周投入 10%,第二周投入 70%,其余时间等待跨部门输入。对于依赖交付时间的工作,除了比例,还要记录投入节奏和关键交付节点。
3. 把目标从“填满表格”改成“尽早发现冲突”
一张资源表的价值,不是每个人都有一个百分比,而是它能在承诺发生之前暴露冲突:同一名工程师是否被三个项目同时按 60% 预订;关键岗位是否只有一位成员可承担;某个项目的投入是否集中在错误的月份;计划工时是否已经超过团队可用容量。
因此,投入比例的管理结果应落到三类动作:调整范围、移动时间、改变资源配置。若数据只用于汇报利用率,却没有触发这些动作,那么看板再漂亮,也没有提升人力计划效率。

二、背景和真实场景:跨部门计划为什么总是“看着够,做起来不够”
1. 每个部门都有自己的容量口径
研发部门可能按人天估算,市场团队按活动阶段排期,销售团队按客户机会分配时间,职能部门则习惯用“支持优先级”描述工作。各自的口径并非错误,但当这些口径汇总到同一张计划里,就会出现不可比较的问题:一个团队报的是实际工时,另一个团队报的是人数比例,还有团队报的是“必要时支持”。
我会先问三个问题:这个比例按自然月、迭代还是项目阶段统计?它表示排期承诺还是实际工时?例会、值班、维护和请假是否已扣除?如果三个问题没有统一回答,就先不要讨论哪个部门投入更多,先解决定义问题。
2. 多项目并行让“总比例”失去解释力
在 100 人以上的组织中,人员通常同时承担项目、产品线工作、内部平台维护和日常支持。一个人总体投入 100%,听上去没有超配;但如果其中 70% 来自临时工单、20% 来自两个高优先级项目,剩下 10% 才用于计划内工作,这个人仍然处于高风险状态。
关键在于拆分工作类型,而不是只看个人总和。至少要区分项目交付、运维支持、管理与协作、学习培训、临时需求五类。临时工作不能因为没有正式项目编号,就从计划中消失;它只会从报表里消失,最后通过延期和加班重新出现。
3. 计划周期越长,数字越需要分层

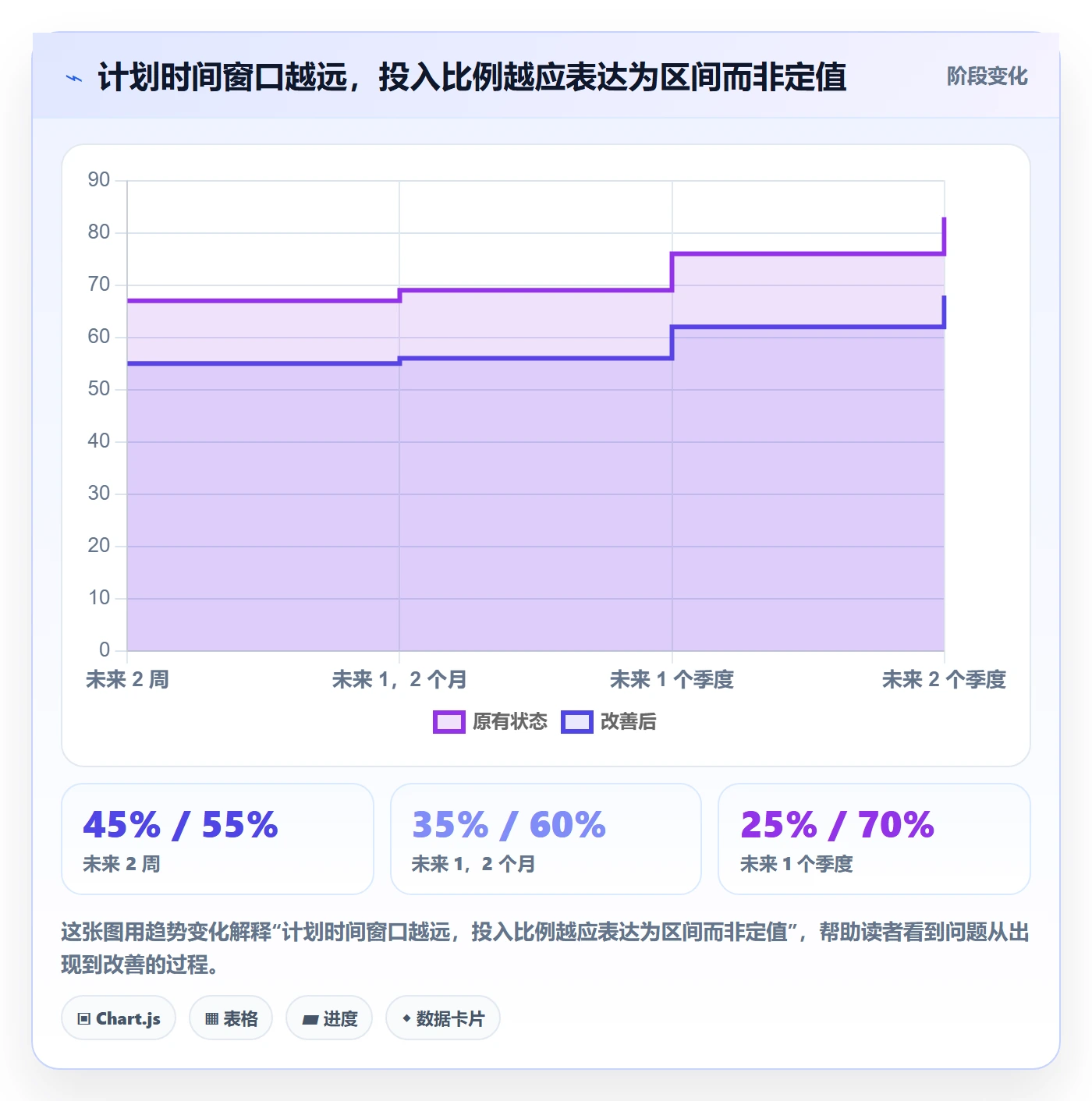

未来两周的投入比例,可以接近排期承诺;未来一个季度的比例,更多是容量预留;未来半年则应当视为情景假设。把三种时间范围放在同一个精度上,会造成虚假的确定感。短期数据可以到小时或半天,季度计划更适合按周或百分比区间,长期规划则应表达角色需求与容量缺口。
例如,团队可以确认下个迭代由某名工程师投入 60%,但无法保证六个月后仍是 60%。人员变动、需求变化、技术风险和依赖方交付都会改变计划。越远期的计划,越应避免把个体比例写成不可更改的承诺。
4. 管理工具负责形成共同视图,不会自动替团队做判断
对于中大型组织,使用 PingCode 这类项目管理平台,可以将项目、工作项、责任人、计划日期和执行状态放到共同视图中,减少散落在多个表格里的重复维护。它的价值在于让跨部门信息更容易对齐,而不是自动知道每个人真正能投入多少时间。
如果组织没有统一工时口径,先上系统只会更快地产生更多不一致的数据。比较稳妥的顺序是先定义容量规则、工作分类和更新责任,再确定哪些字段需要进入平台,哪些数据只用于汇总分析。工具应承载已经说清楚的管理规则,而非掩盖规则缺失。

三、常见误区:比例看起来合理,计划仍然可能失真
1. 把 100% 当作可持续的理想负荷
一名成员计划投入 100%,不等于他能把全部工作时间转化为项目产出。任务切换、沟通等待、环境准备、评审和突发处理都需要时间。若计划表默认每个工作日都能用于单一项目,团队会在纸面上达到满负荷,在实际交付中却持续出现等待与延期。
这并不意味着所有团队都应该采用同一个“安全利用率”。工作可预测、依赖少、支持负担低的团队,可以安排较高的计划占用;客户响应频繁、跨组依赖复杂或故障响应责任重的团队,必须保留更多弹性。容量余量不是浪费,而是用来吸收不确定性的设计。
2. 把“参与项目”当作“持续投入”
某名专家可能每周参加一次评审,并在关键节点提供意见。把他列为项目成员,不代表项目每周都能获得稳定的 20% 投入。对稀缺专家,应记录可用时段、响应窗口和交付责任,而不是仅录入一个平均比例。
平均值尤其容易掩盖峰值。一个人每月投入 40 小时,可能是每周均匀投入 10 小时,也可能是最后一周集中投入 40 小时。前者适合持续协作,后者适合阶段性评审,两种安排对应的交付节奏完全不同。
3. 只按职位人数分配,不看技能约束
团队有 10 名工程师,不等于某个技术方向有 10 人可用。实际瓶颈可能集中在架构、数据治理、合规审批或特定客户集成。若只看部门人数,管理者会误以为资源充足;若按关键技能和角色细分,才可能发现某项工作依赖一名不可替代的成员。
我建议至少增加“技能角色”字段,例如后端开发、数据建模、质量保障、业务分析、合规审核。技能字段不需要细到几十种,但要能解释为什么同一部门的两个人无法互相替换。
4. 把超配平均掉,反而看不见风险
部门层面平均投入 85%,看起来还有 15% 余量;但平均数可能来自一半成员投入 60%,另一半成员投入 110%。前者的余量不能自动补给后者,尤其当技能不匹配、地点不同或工作处于不同阶段时。
因此,至少同时查看个人、关键技能组和部门三个层级。部门总量用于判断整体资源规模,技能组用于识别瓶颈,个人层用于发现多头承诺。任何一个层级都不能替代另外两个层级。
5. 用实际工时惩罚诚实报数的人
如果团队把低投入解释为效率低,把高投入视为贡献大,成员就会倾向于报高比例。随后,计划表逐渐变成谈判材料,而不是事实记录。实际工时适合用于校准估算和发现工作结构,不适合脱离任务难度、质量和交付结果单独排名。
更好的做法是区分计划投入与实际投入,观察两者偏差的原因。例如,实际投入高于计划,可能是需求返工、依赖等待或范围扩张;实际投入低于计划,也可能是提前完成、工作被取消,或关键输入迟迟未到。偏差要解释,不应简单归结为个人表现。

四、专业判断逻辑:先定容量,再看比例,最后做取舍
1. 第一步:建立可用工时基线
可用工时不是合同工时的简单复制,而是某个时间窗口里能够被计划的净容量。计算时,先从工作日总时数扣除法定假期、个人休假和已知培训,再根据团队职责扣除固定会议、值班和维护工作。
不同岗位不应套用同一扣减比例。销售岗位可能有客户会议和出差,研发岗位可能有代码评审和轮值,职能岗位可能有周期性审批。基线规则要足够简单,能被团队持续维护;若精确到每分钟,维护成本往往会超过决策收益。
2. 第二步:把需求分成承诺、预留和候选
项目需求可以分成三层。承诺项是已经批准、必须按期交付的工作;预留项是有明确概率或触发条件的工作;候选项则是尚未决定优先级的机会性需求。三类需求混在一张“已排期”清单里,会让计划看起来比真实情况更确定。
对于预留工作,建议记录触发条件和最晚决策日。例如,某项客户定制只有在合同签署后才启动,那么它不应提前占用全部实施资源,但也不能完全不进入预测。可以为它保留容量区间,并在触发条件变化时重算。
3. 第三步:把计划比例转化为工作节奏
比例告诉我们占用程度,节奏告诉我们什么时候能得到工作成果。对需要连续专注的任务,分散投入可能增加上下文切换;对需要阶段审核的工作,集中投入反而更有效。计划时应同时记录每周分配、关键产出和依赖输入。
例如,某位数据分析师每月可用 120 小时,计划投入某项目 36 小时,比例为 30%。如果项目需要每周持续拿到分析结果,可以拆为每周 9 小时;如果任务是一次性建模,则可集中在第二、第三周,前提是需求定义和数据准备已完成。
4. 第四步:用偏差解释计划,而不是只更新比例
偏差率可按“实际工时减计划工时,再除以计划工时”计算。它能提醒团队哪些估算经常失准,但必须配合原因分类。常用原因包括需求扩张、技术复杂度低估、外部等待、突发支持、成员切换和工作取消。
当一个项目连续三个周期出现超计划投入,优先检查需求边界和依赖条件,不要立刻要求成员提高效率。相反,如果投入持续低于计划,也要判断是否存在资源空转、审批等待或排期过早。数据分析的作用,是把“感觉不准”变成可行动的诊断问题。
5. 第五步:设置需要管理者介入的阈值
阈值不是普遍真理,而是团队约定的触发线。可以将个人未来两周计划占用超过 100% 设为硬冲突,将关键技能角色超过 90% 且持续多个周期设为预警,将计划与实际偏差超过 20% 作为复盘触发条件。组织应根据工作波动和风险承受度调整这些数字。
重要的是阈值触发后必须有对应动作。超配可以引发范围排序、延后日期或调入具备匹配技能的成员;偏差过大则安排估算复盘;临时支持过多则检查支持入口和轮值安排。只有阈值、责任人与动作同时明确,预警才不会变成另一种装饰。

五、案例与数据观察:用一组模拟计划找出真正的瓶颈
1. 案例设定:四个部门共同交付一个新业务流程
以下案例为情景模拟,用于演示分析方法,不代表某家企业的实际数据。假设一家有 180 名员工的企业要上线新的客户服务流程,涉及产品、研发、运营和数据团队,共 12 名核心成员,计划周期为 8 周。
项目负责人最初汇总出 480 人时的总容量,项目需求估算为 430 人时,于是判断“总容量多出 50 人时,整体可控”。拆到角色后才发现,数据建模需要 96 小时,但唯一熟悉旧数据结构的分析师只可提供 72 小时;运营培训则预留了 80 小时,超过当前阶段需要。
2. 关键发现:总量富余不代表关键岗位富余

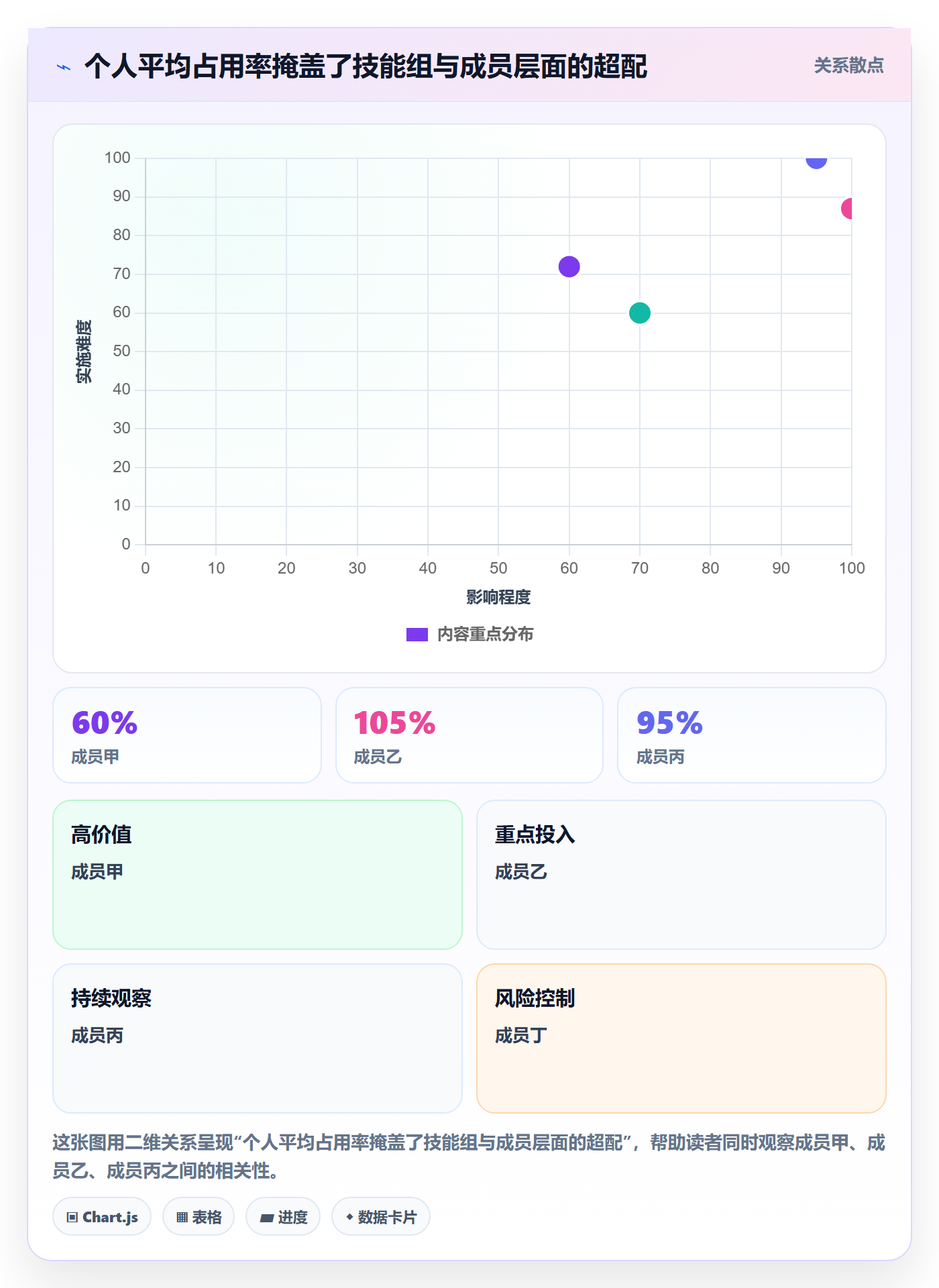

把 12 人的计划展开后,研发团队平均占用率为 88%,数据团队为 93%,产品团队为 72%,运营团队为 61%。如果只看部门平均数,运营似乎最有余量;但其中可支援数据建模的成员没有相应技能。真正的瓶颈是数据角色的 24 小时缺口,而不是整体人力不足。
这时有三种可能动作:将数据建模范围缩小到第一阶段必需字段;邀请其他团队的资深成员做短期评审和知识转移;或把上线日期后移,为数据准备争取时间。直接把运营人员的空余比例转给数据团队,不仅不可行,还会制造更多协调成本。
3. 通过节奏拆分,避免关键人员被平均分配

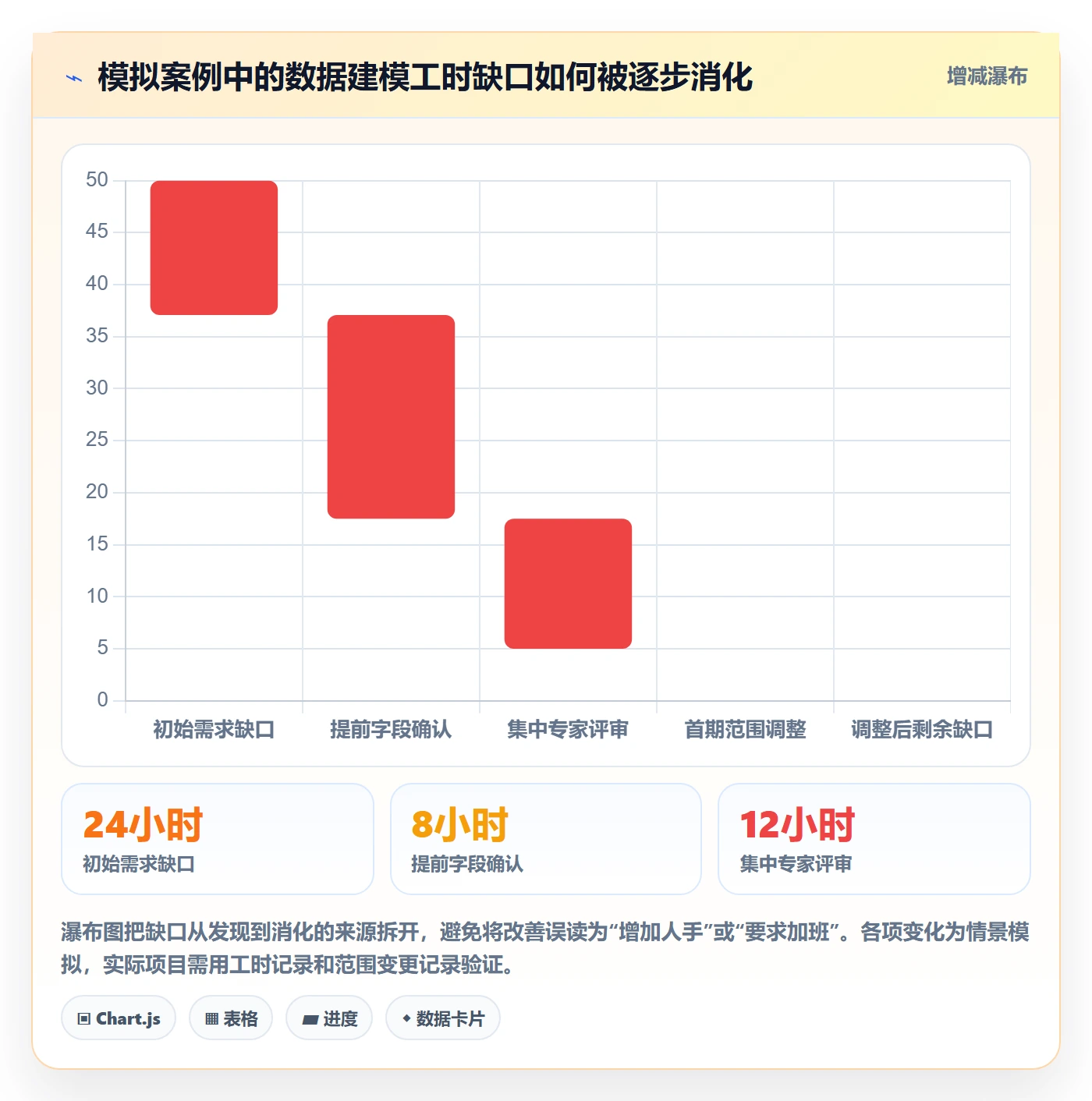

进一步分析后发现,数据分析师的 72 小时中,有 20 小时被安排在等待业务字段确认期间。若业务团队提前两周完成字段清单,分析师可以把部分等待时间用于原型验证;资深成员再投入 12 小时进行数据模型评审,缺口就从 24 小时降到 12 小时。
剩余 12 小时可以通过缩小首期范围解决:第一阶段先覆盖服务请求量最高的三类场景,其余低频场景进入后续迭代。这里的关键并非“压榨”某个人,而是同时调整输入顺序、评审方式和交付范围。
4. 对比计划前后:改善来自资源重排,不是凭空增加工时
在这个情景模拟中,优化后总计划工时仍然是 430 小时,没有新增人手。变化来自三个地方:业务输入提前、专家评审集中安排、首期范围分层。项目的关键路径风险降低,但运营培训也需要相应推迟到功能稳定后,不能把所有部门的计划都视为互不影响。
| 观察项 | 调整前 | 调整后 | 管理含义 |
|---|---|---|---|
| 总计划工时 | 430 小时 | 430 小时 | 没有新增总量,改善来自顺序与范围重排。 |
| 数据建模可用工时 | 72 小时 | 84 小时 | 增加 12 小时专家评审,不把额外工作全部压给单一分析师。 |
| 数据建模需求 | 96 小时 | 84 小时 | 通过首期范围分层,将低频场景移至后续阶段。 |
| 业务字段确认节点 | 第 4 周 | 第 2 周 | 提前输入减少等待,让关键工时转化为有效产出。 |
5. 数据观察要回答“为什么”,而不是只报告“多少”
这类分析最容易被简化成“数据部门缺 24 小时”。但真正可行动的诊断是:缺口中有多少来自需求范围,有多少来自输入等待,有多少来自技能集中,有多少属于估算偏差。只有分清来源,决策者才能知道该招人、改流程、减范围还是提高跨岗能力。
在组织试运行中,可以连续跟踪 6,8 周的计划投入与实际投入,观察每周更新成本、超配人数、关键岗位缺口、临时工作比例和计划偏差原因。这个周期不是保证得出统计结论的魔法数字,而是让团队至少经历几轮计划、执行、复盘,避免只凭一次会议判断方法有效。

六、投入比例模板:从一张表开始,逐步形成可复盘的数据
1. 计划表至少包含哪些字段
我建议第一版模板控制在能维护、能决策的范围内。字段太少,无法解释比例;字段太多,团队会把精力花在填表上。下表是适用于跨部门项目的基础结构,组织可按工作模式增删,但不要在试运行期同时引入过多管理字段。
| 字段 | 示例 | 使用目的 | 维护责任 |
|---|---|---|---|
| 成员与部门 | 李某/数据团队 | 确认资源归属与跨部门协调入口。 | 项目负责人或团队主管 |
| 技能角色 | 数据建模 | 识别不可互换的岗位与技能瓶颈。 | 成员主管确认 |
| 工作对象 | 客户服务流程一期 | 区分项目、运维、日常支持与临时需求。 | 工作发起人 |
| 时间窗口 | 第 3,4 周 | 让比例对应明确时间,避免永久化资源承诺。 | 项目负责人 |
| 个人可用工时 | 60 小时/两周 | 提供计算分母,并注明是否已扣除固定职责。 | 成员主管或资源协调人 |
| 计划投入工时 | 24 小时/两周 | 记录项目或工作对象实际预留的时间。 | 项目负责人和成员共同确认 |
| 投入比例 | 40% | 由计划工时除以可用工时计算,避免手工录入冲突。 | 公式计算 |
| 计划区间 | 30%,50% | 表达估算不确定性,特别适用于远期计划。 | 项目负责人 |
| 工作节奏与交付 | 每周交付一次数据校验结果 | 说明投入分布与成果,不把比例当作交付本身。 | 任务负责人 |
| 风险与依赖 | 等待业务字段确认 | 解释投入偏差和计划不确定性的来源。 | 依赖方负责人 |
| 实际投入与偏差原因 | 计划 24 小时,实际 30 小时;范围扩张 | 支持估算校准和流程改进,不用于简单个人排名。 | 成员或任务负责人 |
2. 可以直接套用的计算与复核规则
为避免不同团队各自解释字段,可在模板说明中写清楚三条规则:比例按同一时间窗口计算;固定职责是否扣除必须明确;远期计划允许区间表达,不要求给出假精确的单点数字。对跨部门共享人员,还要由其直接主管确认是否与其他项目发生重复承诺。
如果使用电子表格,可以通过公式计算投入比例与偏差率。以下示例中的字段名和语法以伪代码表达,方便迁移到常见表格或内部系统;实际字段位置应按组织模板调整。
投入比例 = 计划投入工时 / 个人可用工时
个人计划占用率 = 同一成员同一时间窗口内所有计划投入工时之和
/ 该成员同期可用工时
投入偏差率 = (实际投入工时 – 计划投入工时)
/ 计划投入工时
若个人计划占用率 > 100%:
标记为超配,要求调整范围、日期或资源
否则若关键技能组计划占用率持续超过预警线:
标记为技能瓶颈,检查替代方案与缓冲容量
若投入偏差率绝对值超过复盘阈值:
记录原因,不直接推断个人效率
3. 模板应有更新节奏,而不是要求每天填报
更新频率应与计划周期匹配。执行中的短周期项目可以每周更新一次,季度层面的容量预测可以每月滚动复核。遇到范围变更、关键依赖失效、人员休假或严重事件时,再触发临时更新。无差别地要求每日填报,通常增加行政负担,却不一定提升决策速度。
团队还要规定“谁有权修改计划”。成员可以报告实际可用时间变化,项目负责人可以提出投入需求,部门主管则确认资源承诺。职责清楚能减少同一字段被多人反复修改,也能避免项目负责人直接占用成员全部时间。
4. 如何把模板接入项目管理平台
若使用 PingCode 这类项目管理平台,可以从项目、工作项、责任人、计划周期、状态和依赖关系开始建立共同视图。投入比例如果无法由现有字段稳定计算,先保留在汇总表或专门的资源视图中,再通过统一口径与项目数据关联,不要为了追求系统内闭环而强行设计复杂字段。
实施时应先选一个有明确负责人的跨部门项目作为试点,观察三个问题:数据能否按期更新;项目负责人能否据此发现冲突;冲突能否转化为明确决策。若只是把原有表格搬进平台,维护责任和决策流程没有改变,收益通常有限。

七、按不同情况采取行动:同一套比例规则不能解决所有问题
1. 初创团队或项目数量较少
若团队人数不多、项目并行有限,先用简化表格即可:记录成员、工作对象、两周可用工时、计划工时、主要依赖和风险。每周短会集中处理超配项,不必一开始就搭建复杂的资源模型。小团队的优势是沟通快,管理方式应保留这种速度。
但即使是小团队,也要避免口头计划长期不落地。只要成员开始同时承担多个项目,主管就需要看到同一时间窗口内的总承诺,否则每个项目都可能独立地认为自己只占用了 30%。
2. 中大型组织或百人以上团队
当多个部门共享人员、项目数量较多时,单一表格很快会遇到权限、更新冲突和版本管理问题。此时要明确数据所有者、部门主管确认流程、项目优先级规则,以及哪些字段进入统一平台。平台化的优先级,应高于复杂化:先让组织能看到同一份资源事实,再逐步引入预测和情景分析。
对于中大型组织,建议把汇总视图分为项目组合、技能角色和成员时间线三个层级。高层需要看项目组合中的容量缺口,部门负责人需要看技能供需,项目负责人需要看每个关键成员的时间安排。不同层级不应强迫读取同一张密密麻麻的表。
3. 临时需求频繁或客户支持占比高
如果临时工作多,就不要把所有非项目工时都当成可自由调配容量。应根据历史记录估计支持基线,并为高波动时段设置预留。可以按服务队列、轮值或响应等级管理,避免每次临时需求都打断同一批关键成员。
当临时支持连续数周超过预留容量,问题可能不是成员执行不力,而是工作入口、产品质量或支持覆盖不足。此时应把临时工单来源、响应时间和重复问题类型一并分析,避免只增加计划缓冲而不修复上游原因。
4. 新业务探索或需求高度不确定
探索型工作不适合用精确到个人的长周期比例锁定资源。可以按小团队和短周期设置容量上限,设定阶段性验证目标,再决定是否扩大投入。前两周关注关键假设是否能验证,随后再调整投入区间,而不是一次性规划完整季度。
这种做法会降低长期排期的确定性,但能避免把大量人力提前投入尚未验证的方向。对不确定工作,最重要的不是追求预测准确,而是规定何时检查证据、何时继续、何时停止。
5. 关键岗位单点依赖
如果某个角色只有一名成员具备关键技能,首先要把依赖显式化,不要用部门总人数制造安全感。短期可以安排专家集中评审、知识文档和结对工作;中期要评估培养替代人员的成本;若业务风险无法接受,还要考虑外部支持或重新设计流程。
培养备份并不意味着要求专家把全部工作交出去。更有效的目标,是让关键知识通过评审、示例、操作文档和共同承担任务逐步扩散。衡量结果可以看关键任务的可替代覆盖率、单点故障持续时间和交接所需周期。
八、不同情况下的取舍:效率、弹性和可预测性无法同时最大化
1. 高利用率与交付稳定性的取舍
把计划占用推得很高,短期看似能让更多项目进入排期;代价是突发工作没有缓冲,任何依赖延误都会引发连锁调整。留出容量能提高对变化的吸收能力,却会减少可立即承诺的工作量。管理者要根据业务波动、交付失败成本和客户承诺选择,而不是把高利用率当成默认优解。
如果业务需求稳定、任务边界清楚,团队可以采用较高计划占用;若需求频繁变更、故障响应不可预测,则应优先保留弹性。关键不是所有团队都留出同样比例,而是说明余量用于什么风险,以及何时允许重新分配。
2. 成员级精度与维护成本的取舍
按个人和每周追踪投入,能较早发现多头承诺,但维护工作更多,也更容易被误解为个人监控。按团队和月度汇总,管理负担较低,却可能掩盖关键岗位冲突。可以对普通工作采用团队级容量,对稀缺角色和关键路径采用成员级追踪。
这是一种分层管理,不是数据不一致。不同类型工作使用不同精度,只要定义清楚,就比要求全组织用同一粒度更实用。对高风险任务要看细,对低风险、可替代工作可以聚合。
3. 集中式资源池与部门自主权的取舍
集中式资源池可以提高跨项目调度能力,但容易增加审批和协调延迟;部门自主安排响应快,却可能导致局部优化和重复承诺。组织可以采用混合模式:部门负责确认容量与技能,项目组合层负责处理跨部门优先级冲突。
当冲突只影响一个部门时,不必升级到全组织;当两个以上高优先级项目争抢同一稀缺角色时,则需要由有权调整优先级的负责人决策。流程的目的不是让所有人参与审批,而是让真正有取舍权的人在适当层级出现。
4. 精确工时与隐私、信任之间的取舍
追踪到小时可以用于成本核算、合同结算或高风险交付,但对所有知识工作持续追踪到分钟,未必能提升计划质量,反而可能损害信任。若管理问题只需要判断容量冲突,按半天、日或周记录通常足够。
组织需要明确数据用途、访问权限、保存周期和聚合规则。成员要知道数据用于估算校准、资源规划还是成本结算,不能先以“改善计划”收集数据,之后又无说明地改作个人绩效排名。
5. 统一规则与岗位差异之间的取舍
完全统一口径便于汇总,但可能不适合不同工作模式;完全交给各部门自定义,则数据无法比较。较好的方式是统一核心定义,例如时间窗口、投入比例公式、工作类型和超配识别,同时允许部门对固定职责、支持缓冲和更新频率设置参数。
统一的是可比较的骨架,不必统一每个岗位的工作节奏。只要部门明确说明参数差异与业务理由,组织仍然可以进行横向分析,而不是假设所有人的 50% 投入都代表同一类承诺。

九、落地路线:用八周验证方法,而不是一次性做大工程
1. 第 1,2 周:统一定义和选定试点
选择一个有明确交付目标、至少涉及两个部门、且存在真实资源协调问题的项目。先定义可用工时、投入比例、工作分类、计划时间窗口和数据责任人。不要一开始就要求全公司填写,也不要选一个完全没有依赖和变更的项目来证明方法有效。
启动前记录基线:当前每月更新计划需要多少人工时间;有多少条资源冲突依靠临时协调解决;延期或返工中有多少与输入等待和资源争抢有关。若组织没有历史记录,就标注为“首轮观察”,不要为了填满指标而补造数字。
2. 第 3,4 周:试运行,优先修复口径和缺失字段
试运行时,不追求立即得到漂亮的利用率图。先检查数据是否具备成员、时间窗口、工作对象、计划工时和可用工时。记录最常见的缺失原因:忘记更新、字段难理解、无法估计工时、多个负责人重复安排,还是工具入口不顺畅。
每周复核一次超配和关键技能缺口。若发现问题,记录最终采取了什么动作、由谁批准、计划是否改变。这样才能判断模板是否帮助团队做出更早、更明确的决策,而非仅增加了一轮填报。
3. 第 5,6 周:把计划与执行偏差联系起来
把计划投入与实际投入对照,但只对有必要的任务收集执行数据。偏差分类要简单、可重复,例如范围扩张、估算不足、等待依赖、临时支持、工作取消、成员切换。不要让成员为每一小时编写长篇解释,重点是识别反复出现的系统性原因。
若偏差主要来自需求扩张,应改善范围变更;若来自等待,应明确输入责任和截止日期;若来自临时支持,应调整支持机制;若来自技能集中,应安排知识转移或增加备份。不同原因对应不同动作,不能用统一的“提高估算准确率”解决所有问题。
4. 第 7,8 周:判断是否扩大范围
扩大试点前,检查四个结果:数据按期更新的比例是否提升;计划会议是否更快发现冲突;资源冲突是否有明确决策;更新与协调成本是否在可接受范围。没有单一指标可以决定成败,应结合项目风险、组织规模和现有管理流程判断。
若数据完整但没有决策变化,说明授权或优先级规则可能缺失;若决策有效但更新负担过高,先简化字段与更新频率;若跨部门冲突减少,却出现大量临时例外,则要检查计划窗口是否过长或组织变化是否太快。

十、结尾:真正有效的投入比例,是让组织更早看见选择
1. 把比例还原成容量、节奏和风险
投入比例不是人力绩效分数,也不是对未来的保证。它是一个有边界的计划信号:某位成员在某个窗口内,预计为某项工作提供多少容量。只有与可用工时、工作节奏、技能约束和依赖条件一起阅读,数字才足以支持决策。
我认为跨部门人力计划最重要的变化,不是把估算做得无限精确,而是让团队从“项目都说自己需要人”转向“我们知道冲突在哪里,也知道要放弃什么”。总量充足但关键技能不足时,应处理瓶颈;临时工作挤压计划时,应治理入口;需求未验证时,应使用区间和阶段决策。
2. 下一步从一个项目、一个时间窗口开始
下一步可以先选一个跨部门项目,按两周为窗口,列出核心成员、可用工时、计划工时、固定职责、技能角色和关键依赖。让项目负责人、成员主管和执行成员共同校验一次,再记录超配项、未决依赖和最终决策。
两周后复盘的重点不是谁报得准,而是哪些假设被证明错误、错误来自哪里、下一轮要调整什么。只要每轮计划都能更早暴露冲突、减少无效等待,并让取舍有据可查,投入比例就从一张表变成了组织学习机制。
常见问题解答(FAQ)
1. 跨部门团队的人力投入比例应该怎么计算?
我在做季度排期时,发现同一个人同时被多个部门列为“全力支持”,最后计划总量明显超过实际可用时间。投入比例到底应该按工时、人数还是项目优先级计算?
建议以“人员可用于项目的净工时”为分母,以“该人员在某项目上的计划工时”为分子:项目投入比例=项目计划工时÷人员净可用工时×100%。例如,一位成员每周标准工时为40小时,扣除例会、值班和固定事务后净可用工时为30小时;
若计划投入项目甲12小时、项目乙9小时,比例分别为40%和30%,还剩30%缓冲。不要直接用40小时作分母,否则会把固定事务误算成可调配产能。跨部门汇总时,应先按人员计算,再汇总到项目;不能把各部门报出的“人数比例”简单相加,因为同一人可能被重复申领。
2. 投入比例计划里,缓冲时间应该预留多少才合理?
我按成员的全部可用工时排满计划后,临时需求一来,原定任务就不断延期。可如果预留太多,又担心团队看起来利用率不足,应该用什么依据确定缓冲比例?
缓冲比例不宜全团队统一设定,可先用最近6至8周的突发工作数据估算。比如某团队每周净可用工时为300小时,统计发现平均有30小时用于线上故障、紧急评审等未计划事项,可先预留10%;若波动较大的运营支持组经常占用20%,研发交付组只占8%,就应分别设置。
实践中可以把投入比例控制在80%至90%作为初始区间,再按实际偏差调整。判断标准不是“看起来忙不忙”,而是计划工时与实际工时的差距:连续数周实际未计划工时高于预留值,说明缓冲不足;缓冲长期未使用且交付稳定,才考虑下调。
3. 如何用投入比例数据发现跨部门资源冲突,而不是只看项目排期?
我能看到项目都列了负责人和截止日期,但到了执行阶段,设计、数据或测试人员经常同时被几个项目占用。有什么简单的数据视图,能在项目启动前暴露这种冲突?
建立“人员,周,项目”三维负荷表,比只看项目甘特图更容易发现冲突。每行是一名成员,每列是一周,单元格记录各项目计划工时及占净可用工时的比例;例如某测试人员净可用30小时,同一周项目甲安排18小时、项目乙安排15小时,合计110%,即使两个项目各自排期都合理,也已出现资源冲突。
建议设置两个预警:总投入超过100%标红,连续两周超过90%标黄;同时标记关键岗位和不可替代人员,因为平均负荷正常并不代表关键技能没有过载。出现冲突时,优先调整项目顺序、交付范围或人员技能匹配,不要先把加班当作默认解法。
4. 人力投入比例模板需要包含哪些字段,才能用于持续复盘?
我试过用表格收集各部门的投入比例,但填完后只能看出谁忙,无法解释计划为什么偏差,也很难判断下季度要不要补人。模板应该记录哪些信息,才能支持决策而不是变成报表?
模板至少应包含人员或岗位、所属部门、技能类型、统计周期、净可用工时、项目计划工时、实际工时、未计划工时、优先级和偏差原因。建议按周记录工时、按月复盘趋势,并保留计划版本,避免事后覆盖原计划。一个实用判断是同时看三项:计划负荷率、实际负荷率、交付偏差。
例如某岗位连续三个月计划负荷率约85%,实际负荷率却超过100%,且延期集中在同一技能环节,才更像是持续性产能缺口;如果只是单月因紧急事件超载,应先调整缓冲和优先级。模板的目的不是追踪个人每分钟做了什么,而是找出需求、产能与技能之间长期不匹配的地方。
核心关键词
文章包含AI辅助创作:投入比例实操方法:跨部门团队提升人力资源计划效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/551297
读者评论
我们之前也把参与项目直接记成投入比例,后来发现固定值班和临时支持没算进去,排期总是偏乐观。想问实际工时需要细到每天记录吗?维护成本太高时,按周汇总是否足够?
区分承诺、预留和候选这点很实用。不过跨部门最难的常常不是算容量,而是没人愿意明确给临时需求设触发条件和决策期限,这部分通常由谁来推动?
按技能组看超配比只看部门均值更接近实际。但技能标签如果长期不更新,也会误判谁能支援;团队规模不大时,多久复核一次比较合适?
