迭代计划看起来排得很满,到了迭代结束却总有一批任务顺延,往往不是团队“不够努力”,而是容量从一开始就被算错了:把所有人的名义工时当成可交付工时,把需求估算当成承诺,把临时插单当成例外。迭代容量管理真正要解决的,不是把日历填满,而是让团队在不透支质量和稳定性的前提下,持续交付可验证的价值。

一、先说结论:容量管理不是排满人,而是管理承诺边界

1. 容量回答“能承诺多少”,不回答“最多能做多少”

我判断一次迭代计划是否可靠,通常先看它有没有明确区分“理论工时”和“可承诺容量”。理论工时是成员在日历上可工作的时间;可承诺容量则要扣除休假、会议、支持工作、跨团队等待、代码评审、测试与发布等实际占用。

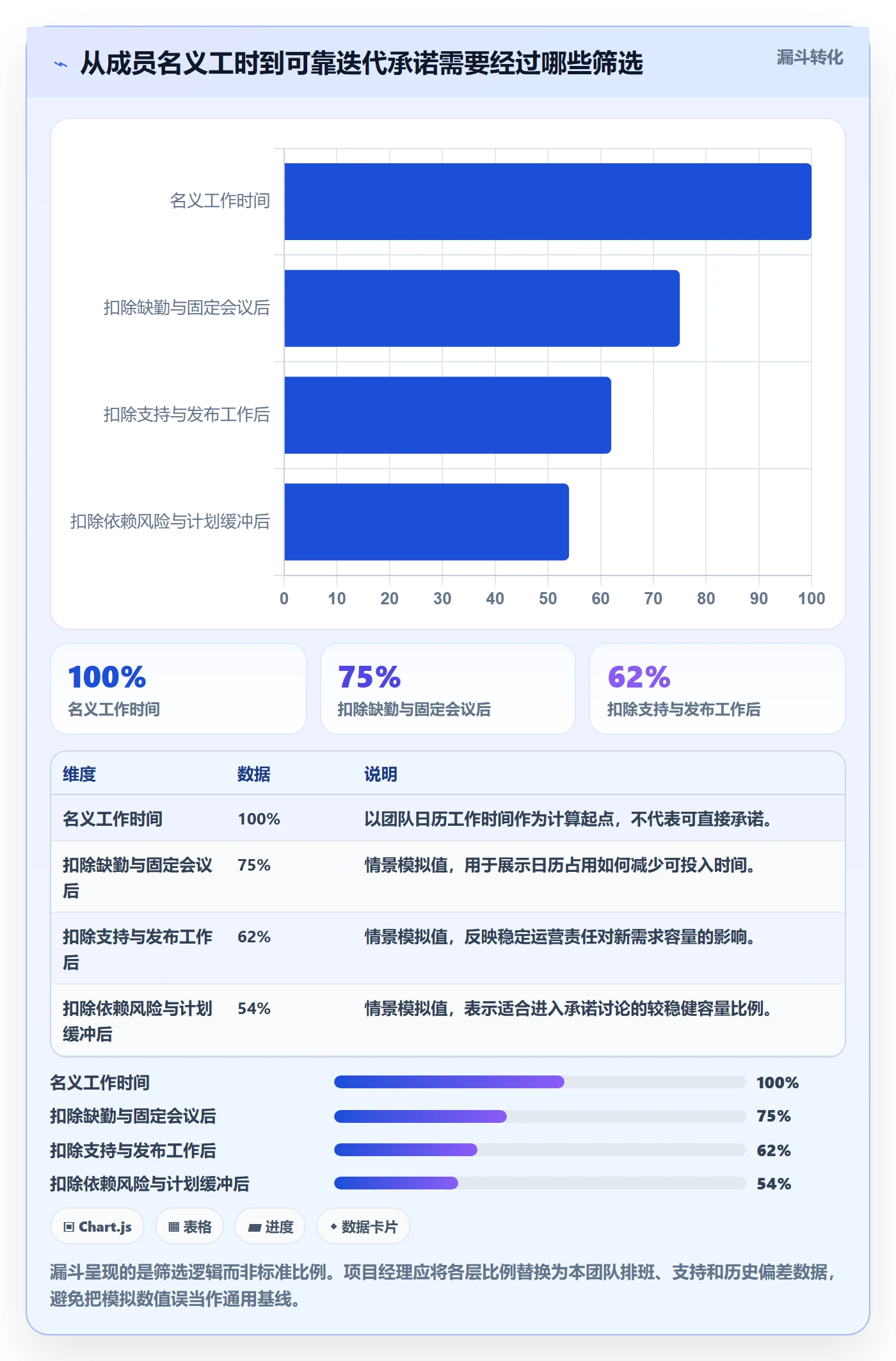

例如,5 人团队开展两周迭代,每人按 10 个工作日计算,理论容量是 50 人天。但如果平均有 10% 的休假与缺勤、20% 的固定会议和协作、15% 的线上支持与临时事务,剩余容量大约只有 27.6 人天。此时仍按 50 人天承诺,问题不是执行力差,而是计划采用了不真实的分母。

容量计划的目标,是把不确定性显式化,而不是让估算看起来精确。我更愿意看到一个有依据的容量区间,例如“本迭代预计可投入 26 至 30 人天”,而不是一个没有缓冲、看似精确到小数点的数字。

2. 先建立三条边界,再讨论迭代目标

  • 人员边界:谁在本迭代实际参与,投入比例是多少,是否有休假、培训或支援其他团队。
  • 工作边界:容量是否包含缺陷处理、技术债、评审、测试、发布和线上值守。
  • 质量边界:哪些验证、回归和发布准备不能为了赶进度而删减。

这三条边界不清楚,故事点、人天和任务数都可能失去可比性。比如两个迭代都承诺 30 个故事点,一个迭代把测试和发布工作纳入团队承诺,另一个只统计开发任务,数字相同并不代表交付能力相同。

3. 用承诺可靠性代替“计划完成率”单一评价

只看完成了多少任务,容易鼓励团队把工作拆小、把未完成任务移出迭代,或者忽略质量问题。更有用的观察方式是同时看计划兑现、未完成原因、线上缺陷和插单占比。若承诺可靠性提高的同时,缺陷与加班也上升,团队并没有真正变得更可持续。

下面是一组情景模拟数据,用于说明理论容量和可承诺容量的差异,不代表行业统计或任何组织的真实结果。团队可用自己的历史记录替换各项比例。

迭代容量管理指南:项目经理如何做好迭代管理,流程优化全流程

二、为什么迭代容量总是失真:从日历、流程和组织协作找原因

1. 日历上有空,不代表人真的可用于交付

项目经理常见的计算方式是“成员人数 × 工作日”,这只能得到理论上限。真实团队还需要参加需求澄清、方案评审、代码评审、缺陷分诊、发布会议和跨团队同步。会议并非天然浪费,但若这些工作不在容量账上,它们就会以“计划外”身份反复出现。

我会把会议分成两类:一类直接支撑交付,例如需求澄清和设计评审;另一类是可优化的沟通成本,例如重复汇报、信息不对称造成的多轮确认。前者应该被计入工作容量,后者应该被纳入流程改进,而不是一律要求成员“少开会”。

2. 依赖等待会把任务周期拉长,却不一定增加工时

一个开发任务可能只需要两天实际工作,却因接口确认、测试环境、外部审批或数据准备而等待一周。若团队只统计投入工时,就会低估迭代内的阻塞风险;若把等待时间全部算成工作容量,又会夸大人力消耗。

因此,我会把“工作量”和“流动时间”分开观察。工作量用于估算成员的实际投入,流动时间用于判断交付过程是否卡在排队、审批或依赖上。容量管理不能替代依赖管理,但它应当把关键依赖暴露到计划中。

3. 隐性工作不入账,最终会变成看似偶发的插单

线上支持、客户问题、数据修复、环境维护和安全整改经常被当作临时事务。实际上,如果它们连续几个迭代出现,就已经是团队的稳定工作类型。把稳定发生的工作长期称为“意外”,会让迭代计划持续高估可投入新需求的时间。

有一个实用判断:如果某类工作在连续 4 至 6 个迭代中反复出现,或者占团队工作量达到足以改变承诺的程度,就应该为它设置容量预算或专门的处理机制,而不是每次临时挤占已承诺的需求。

4. 组织的审批与决策节奏也会影响容量

100 人以上的组织往往涉及产品、研发、测试、安全、运维、法务或业务部门。人员规模扩大后,容量问题不只是“开发做不完”,还可能是需求迟迟不能定稿、跨团队接口没人拍板,或发布窗口受统一变更流程约束。

例如,一个团队技术上有 30 人天可投入,但需求在迭代第二周才完成验收标准确认,实际可用于开发和验证的有效周期就被压缩了。此时单纯增加工程师,未必能提升交付速度。应先检查决策等待和工作准备度,再判断是否需要调整人员配置。

5. 迭代数据的口径不一致,会制造虚假的进步

一个迭代按故事点统计,另一个按任务数统计;本月把缺陷修复计入完成量,下月却排除;团队人数变动但仍拿总完成量直接比较,都会造成趋势误读。容量数据必须先有稳定口径,再谈横向比较。

建议记录团队人数与投入比例、迭代工作日、计划工作量、迭代内新增工作、完成量、未完成原因、缺陷与返工,以及迭代结束后的工作结转。数据不必一开始就复杂,但定义必须固定。

三、拆解常见误区:看似精细的管理,为什么反而降低兑现率

1. 误区:按 100% 理论工时安排任务

把每个人的全部工作日都排满,隐含假设是成员不请假、不参加协作、不处理线上问题、不遇到任何返工。这种计划表面上利用率很高,实际却没有吸收波动的空间。一项评审延迟,就可能让后续开发、测试和发布连续受影响。

更重要的是,满负荷不等于高产出。当团队没有空隙处理小型阻塞时,任务会排队;任务排队后,人员看似忙碌,整体交付周期反而拉长。

2. 误区:把历史最高速度当作下次的承诺

某次迭代完成量特别高,可能是需求简单、缺陷较少、团队加班,或者有工作提前完成但延后记账。历史最高值适合用于理解可能上限,不适合直接作为常态计划基准。

我倾向于观察最近 6 至 8 个可比迭代的中位数,并标记其中的人数、假期、重大故障和工作类型变化。如果数据量不足,就降低结论强度,先用保守容量试行两个迭代,再更新估算。

3. 误区:把故事点换算成固定人天

故事点是团队相对估算复杂度和不确定性的尺度,不是跨团队通用的工时单位。一个团队的 5 点任务,不能直接等同于另一个团队的 5 点任务;更不能把“1 点等于 4 小时”写成长期不变的换算公式。

如果业务确实要求成本核算,可以另外记录实际投入工时,但不要混淆两种用途:相对估算帮助团队比较工作规模,工时记录用于成本、支持负担或流程分析。二者可以关联观察,不应强行彼此替代。

4. 误区:每个人单独填满容量,忽略团队共同瓶颈

团队容量不是每个人可用时间的简单相加。假设有 6 名研发人员、1 名测试人员,研发任务都排满了,但测试阶段只能由一人处理,那么系统的交付能力受制于测试瓶颈,而不是研发人数。类似情况也会发生在架构评审、安全审核和发布权限环节。

计划时应检查关键技能和关键岗位的负荷。若某一阶段的工作量持续超过该角色的处理能力,应调整顺序、拆分交付、培养替补能力,或重新安排迭代范围,而不是把压力留到迭代末尾。

5. 误区:每次未完成都归因于估算不准

未完成可能来自需求变更、依赖未满足、环境故障、缺陷返工、人员缺勤、评审积压或工作切分过大。只改估算系数,无法解决这些不同的问题。复盘应先辨认原因,再决定是修正容量、改善准备度、调整依赖流程,还是加强质量控制。

建议把未完成工作分为几类,并用可行动的原因描述。例如,“接口依赖方在第 7 天提供数据”比“外部原因”更可复盘;“验收条件在开发中途调整两次”比“需求变化”更能指导后续改进。

四、专业判断逻辑:从输入数据到迭代承诺的六步流程

1. 先统一团队边界和统计口径

先确定容量是按团队、产品线还是跨团队项目统计;再确定迭代周期、成员参与比例、工作日口径,以及缺陷、支持、技术债和发布工作是否纳入。口径不统一,后续所有趋势图都可能只是统计方式变了。

对于共享成员,必须记录投入比例。例如某工程师 50% 投入本团队,不应按完整成员计算。对轮值支持人员,也要说明值守时间是计入团队容量,还是由专门支持池承担。

2. 计算净可用容量,而不是只抄人员名单

可以用简单公式启动管理,不必先引入复杂工具:

净可用容量 = 成员可用工作日 × 实际投入比例 − 已知缺勤 − 固定非交付占用

如果团队以人天管理,再把净可用容量拆分给产品需求、缺陷、技术债、支持和发布准备。若采用故事点,则先用净容量约束团队可承诺的总工作量,再结合本团队历史完成情况选择范围,而不是机械地把人天换算成故事点。

3. 用历史表现修正容量,优先看中位数和波动范围

当团队已经积累多个迭代的数据,可以观察最近 6 至 8 个可比周期的完成量中位数、四分位范围以及未完成比例。中位数不容易被一次极端高产或故障迭代拉偏;波动范围则帮助项目经理知道承诺需要留多大空间。

若团队每次完成量都很稳定,计划可以更贴近历史中位数;若波动较大,就应降低承诺、扩大缓冲,并查明造成波动的因素。不要为了让图表好看而删除低产迭代,恰恰是这些迭代最能暴露系统约束。

4. 先处理高风险依赖,再选需求

容量相同,需求组合不同,交付风险也会不同。一个迭代包含三个依赖外部团队、验收标准尚不清晰的需求,风险通常高于同等工作量的已准备需求。因此,需求排序不能只依据业务价值,还要考虑准备度、依赖成熟度、验证方式和发布窗口。

在计划会上,我会要求每项重要工作至少回答:完成定义是什么、谁验收、是否依赖其他团队、最大不确定性是什么、未完成时能否独立交付。回答不出来的工作,不一定要拒绝,但必须标记为高风险,不能伪装成确定承诺。

5. 用缓冲吸收已知波动,不用缓冲掩盖长期失控

缓冲可以保护迭代计划,但它不是一个永远填满的“杂项池”。对于历史上稳定存在的支持工作,应直接预算;对于偶发风险,可以设置弹性空间;对于连续发生的重大阻塞,则应开出流程改进项。

一个实用的分配方式是:先扣除确定会发生的工作,再保留一段弹性容量。具体比例应由团队自身数据决定。早期没有历史记录时,可以先做小范围试运行,并在两个迭代后复核实际偏差,避免把某个通用百分比当成所有团队的标准答案。

6. 迭代中按信号调整,不按焦虑调整

迭代开始后,容量并非绝对不变。若成员突发缺勤、线上故障升级或关键依赖失效,应及时重估范围;但每次调整都要记录原因、影响和取舍。否则团队会在迭代末期才发现计划早已失效。

项目经理可在固定节奏检查三类信号:剩余工作量与剩余时间是否匹配;阻塞任务是否在关键路径上;测试、评审和发布队列是否出现积压。发现异常时,先谈范围和顺序,再谈加人或延长工时。

迭代容量管理指南:项目经理如何做好迭代管理,流程优化全流程

五、案例与数据观察:一个团队如何从“总是顺延”转向可预测交付

1. 场景设定:问题不在工作量大,而在计划口径不完整

下面是一个匿名化的情景案例,数据为便于演示管理方法的样本推演,不对应特定企业的实际绩效。团队有 7 名成员,其中 5 名研发、1 名测试、1 名产品;迭代周期为两周,期间还要承担线上支持和跨团队接口协作。

此前团队按 70 个故事点排计划,近 5 个迭代平均只完成约 52 个,平均有 18 个故事点顺延。管理层一度认为估算偏保守、执行不够积极,于是要求提高承诺量。项目经理复核后发现,计划没有扣除两次值守轮班、测试集中在迭代末期、需求验收条件延迟确认,以及至少一项跨团队接口等待。

2. 诊断过程:先看工作流,再看承诺数字

团队没有先调整故事点,而是连续两个迭代记录工作类型和等待原因。记录发现,新增工作中约有 15% 来自线上支持和小型缺陷;未完成任务中,依赖等待与验收条件变更占比高于单纯开发工时不足。

第二个发现是测试工作过于后置。开发任务在前半程集中完成,测试在最后几天才接到大批需求。一旦出现缺陷,开发人员需要切回旧任务修复,原本计划中的后续需求就被挤压。看板上“已开发”的工作不少,但用户可验收、可发布的工作并没有同步增长。

3. 调整动作:把容量预算、准备度和流动过程一起改

  1. 重新计算可用时间:计划会前核对成员投入、值守安排、休假和固定会议,不再按全员满勤估算。
  2. 单列支持预算:依据近期记录,为稳定出现的支持与缺陷工作留出容量;超出预算时重新讨论范围。
  3. 设置需求准备门槛:进入迭代的需求需要有验收标准、依赖责任人和基本验证方式。
  4. 尽早并行测试:开发任务小批量交付,测试不再等到迭代末尾集中开始。
  5. 限制同时进行的工作:团队减少未完成任务的堆积,优先让已启动工作抵达可验收状态。
  6. 每周复核风险:如依赖未按期满足,及时调整范围,而不是把风险留到最后一天。

4. 观察结果:更重要的是顺延原因改变,而非单次完成量变高

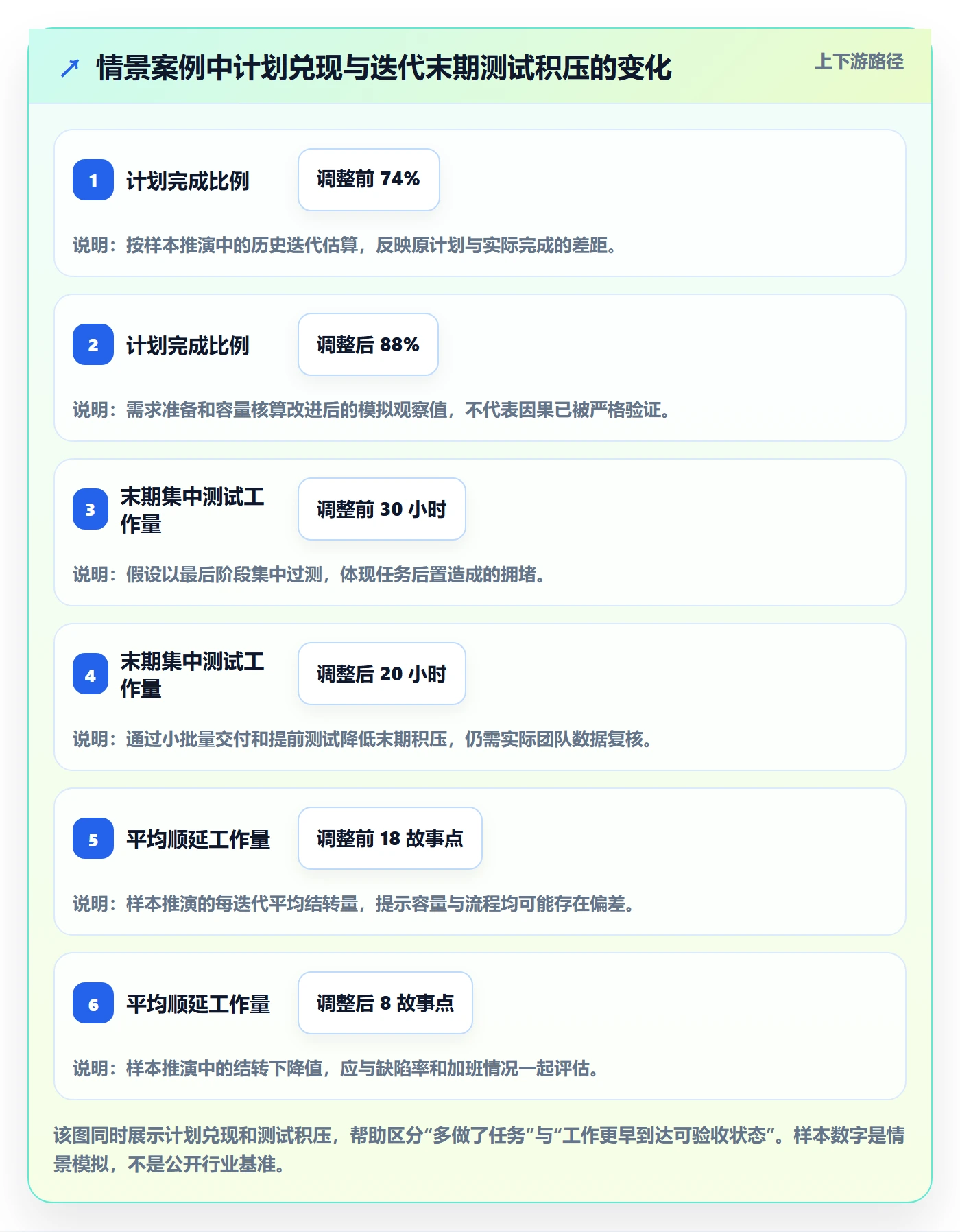

经过两个迭代,样本推演中的计划完成比例从约 74% 上升到 88%,但团队没有把这一变化解释为“生产率提高 14 个百分点”。更谨慎的解释是:计划中纳入了原本被遗漏的支持工作,进入迭代的需求准备度提高,测试提前,减少了迭代末尾的集中返工。

同一情景中,平均未完成工作从每迭代约 18 个故事点降至约 8 个,迭代末期集中测试的工作量下降约三分之一。由于这是模拟案例,数值只用于展示应观察哪些结果,不能外推为其他团队的预期收益。

迭代容量管理指南:项目经理如何做好迭代管理,流程优化全流程

5. 复盘尺度:至少观察多个迭代,防止把偶然波动误判为改进

两个迭代足以发现明显流程问题,却不足以证明长期能力变化。团队还应连续观察至少 6 个可比迭代,并确认人员结构、需求类型和发布要求是否大致一致。如果团队人数变化或产品进入集中发布阶段,简单比较总完成量容易得出错误结论。

我更看重几个组合信号:计划完成比例是否稳定;平均顺延量是否下降;线上缺陷和返工是否没有恶化;加班是否减少;阻塞等待时间是否缩短。只有这些信号共同改善,才更可能说明容量管理和交付流程都变得健康。

六、不同情况下的行动建议:把容量规则调整到团队所处阶段

1. 新团队或数据不足:先做基线,不急着做精密预测

新团队通常缺少可比较的历史迭代数据。此时不应套用其他团队的故事点速度,也不宜用一次高产周期确定承诺。先按成员投入和已知占用算出净容量,再以小批量工作试运行,逐项记录计划偏差和未完成原因。

前 2 至 3 个迭代的重点是统一口径、发现隐性工作和建立基本节奏,不是考核个人产出。数据尚少时,应明确告诉相关方计划存在较高不确定性,并设置范围上的弹性,而不是伪造精确度。

2. 需求稳定、交付节奏成熟:逐步提升预测能力

如果团队连续多个迭代有稳定的需求准备流程、完成定义和支持负担,可以使用近期中位数及波动区间制定初始承诺。对于可独立交付的需求,可以按价值排序,预留少量可选工作;若核心工作未按预期推进,就不启动后续可选项。

成熟不等于不断提高承诺量。更成熟的做法,是明确哪些波动属于正常范围,哪些信号要求重新排期,并能给业务方解释“承诺调整的原因”和“对交付日期的影响”。

3. 线上支持频繁:把运营容量从新需求容量中分开

若线上故障、用户支持或数据修复经常打断迭代,项目经理应建立支持工作记录,至少标注类型、耗时、优先级和是否需要升级处理。稳定发生的负担可以通过轮值、专门支持时段或容量预算来吸收。

若支持工作持续挤占关键需求,不能只靠不断扩大缓冲。要分析根因:缺陷是否来自重复故障、监控是否不足、操作是否缺少自动化、知识是否集中在少数人身上。降低问题发生率,通常比长期预留更多容量更有价值。

4. 多团队依赖密集:把同步节奏前移到迭代开始之前

依赖团队多时,计划会不应成为首次确认接口的场合。关键接口、测试数据、环境权限和验收责任最好在迭代前确认。必要时用小型探索任务先验证不确定性,避免把高风险的大需求一次性压入承诺。

如果依赖无法按时满足,应提前识别替代方案:是否能先交付独立部分、是否能使用模拟数据、是否能调整发布顺序。项目经理要把“等待对方”改写为明确的责任人、日期和影响,而不是将其留在模糊的风险备注里。

5. 组织规模较大:让容量数据能跨层级解释,但不做简单排名

在大型组织中,管理层通常希望了解团队能否兑现计划、风险在哪里、需要什么支持。项目经理可以用统一的指标定义呈现容量、承诺和偏差原因,但应避免直接用故事点给不同团队排产能名次。

团队之间产品复杂度、维护负担、合规要求和技能结构不同,完成量不能脱离上下文比较。更有效的跨团队分析,是找出依赖等待、需求准备、测试瓶颈和发布审批等系统性阻塞,帮助组织改善端到端交付。

七、不同情况下的取舍:预测精度、交付速度与稳定性如何平衡

1. 何时选择更保守的承诺

当需求不稳定、团队刚经历人员调整、外部依赖尚未验证,或线上事故频繁时,较保守的承诺能减少连锁延期。它的代价是短期看起来“计划量较少”,但能换来更可靠的风险暴露和更少的临时加班。

保守不意味着低效。项目经理应同步投入到提高需求准备度、降低支持负担和改善阻塞处理上;如果长期只有减少承诺,却没有缩短等待、减少返工或提高完成稳定性,说明团队只是把问题隐藏起来。

2. 何时可以提高承诺

只有当历史表现稳定、工作定义清晰、关键角色没有持续瓶颈,并且提高承诺后仍有空间处理合理波动时,才适合逐步增加计划量。每次调整幅度应足够小,便于判断变化是否造成缺陷、返工或加班增加。

不建议因为一个周期完成得好,就立即把下一周期承诺提高到历史峰值。应先确认高产是否来自可复制的流程改善,而不是需求较简单、临时加班或统计口径变化。

3. 何时优先降低在制品,而不是增加人手

若团队中大量任务处于“开发完成、等待评审”“等待测试”“等待外部确认”,工作可能不是缺少人手,而是同时启动了太多任务,导致每项工作都排队。此时增加人员可能进一步增加协调成本和交接数量。

可以先限制同时进行的工作,集中力量把已有任务推到验收完成。若队列仍由某个不可替代的专业角色造成,再评估培养备份、调整工作分配或增加资源。决定前要看端到端流动,而不是只看个人忙碌程度。

4. 何时使用管理工具,何时先改工作约定

工具可以帮助团队记录需求、缺陷、迭代计划、工作状态、依赖和历史数据;但如果成员对“完成”的定义不一致、支持工作不登记、任务长期不更新,工具不会自动产生可靠容量。

我会先确定团队采用哪些字段和流程,再选适合的系统。对于中大型企业或 100 人以上的组织,工具还要评估权限体系、跨团队视图、流程配置、数据安全、部署方式、迁移成本和集成能力。功能清单很长,不等于实际管理能力强。

八、工具与落地:让容量数据可追溯,而不是把表格搬进系统

1. 工具应支撑哪些管理动作

项目管理工具的价值,不应只是创建迭代和拖动任务状态。容量管理至少需要能追溯成员投入、迭代范围变化、任务阻塞、缺陷和未完成原因,并让团队在一个稳定口径下回看历史。

如果数据散落在多个表格、群聊和个人笔记中,项目经理很难判断计划偏差来自哪里。统一管理不代表所有数据都必须集中在一个页面,而是要有清晰的关联关系:工作项能对应迭代、责任人、依赖、验收结果和变更记录。

2. 中大型组织的选型重点应放在治理和迁移

规模较大的团队在选型时,除了关注看板和报表,还需要验证复杂权限、跨项目关联、工作流配置、审计留痕、数据导入导出、单点登录、接口集成和部署要求。涉及敏感数据或内部网络要求时,应确认私有化部署方案、升级策略、备份恢复和运维责任。

若团队已有既存系统,迁移方案不能只展示“数据可以导入”。还需要验证历史项目、用户、状态、附件、评论、权限和关联关系如何转换;关键业务流程是否需要重新配置;迁移期间新旧系统如何并行;出现差异时如何回滚。

例如,评估 PingCode 时,可以把它放入中大型组织、尤其是 100 人以上团队的候选范围,重点验证其项目协作与研发流程是否覆盖实际场景,并在具体采购前确认私有化部署方案和 Jira 平滑迁移的适配细节。是否适合国产替代,最终应由组织的安全要求、功能验证、迁移演练、服务能力和总拥有成本共同决定,而不是只凭宣传描述下结论。

3. 采购前做一次小范围容量管理验证

我建议不要只让供应商演示标准看板,而是拿团队真实但可脱敏的一段流程做验证:导入一个迭代计划,登记已知休假和支持工作,模拟一次范围变更,追踪未完成任务原因,再查看历史数据是否能按统一口径呈现。

验证时至少记录四类结果:管理员配置成本、成员日常更新负担、关键数据的可追溯性,以及迁移后数据准确度。若工具让每个成员增加大量重复录入,或报表必须依赖人工二次整理,团队可能只是把管理成本转移了位置。

4. 先标准化最小必要数据,避免过度配置

落地初期,团队可以先统一以下信息:迭代目标、工作项类型、估算方式、负责人、依赖、验收条件、状态、实际完成情况和未完成原因。等这些数据稳定后,再考虑更细的自动化规则和跨项目指标。

工具配置越复杂,维护成本越高。字段只有在能支持决策或追溯时才值得保留;如果字段长期没人填、填完没人看,就应删除或调整。管理系统不是越复杂越专业,能形成稳定数据闭环的最小流程,通常比无人维护的全功能流程更有价值。

九、结尾:下一步先做容量盘点,再做迭代承诺

迭代容量管理的独特之处,不在于发明一套更复杂的估算公式,而在于把名义工时、真实占用、工作流瓶颈和不确定性放到同一张决策桌上。容量不是团队能被压榨出的最大工作量,而是团队可以持续兑现、并对质量负责的承诺范围。

如果你准备从本周开始改进,可以先做三件事:统计最近 6 个迭代的计划与完成情况;把休假、会议、支持、依赖和返工拆开记录;在下一次计划会上明确哪些工作属于承诺、哪些属于可选、哪些风险需要管理层协助。

之后每个迭代只问几个关键问题:我们漏算了什么?未完成的工作卡在哪里?质量和加班是否变差?下次计划需要调整容量、流程还是需求范围?当这些问题能用一致的数据回答,团队就不再靠“多排一点、到时再说”管理迭代,而是在逐步建立可预测的交付系统。

常见问题解答(FAQ)

1. 迭代容量应该如何估算?

我在安排迭代时,常常遇到团队觉得任务都能做、排进去后却频频延期的情况。尤其是成员有请假、值班或跨项目支持时,我不确定应该按理论工时还是历史完成量来定容量。

优先用团队近3至5个迭代的实际完成量作为基准,而不是按全部可用工时排满。先扣除休假、会议、值班和已知支持工作,再结合历史完成量安排约80%至90%的计划容量;新团队或需求不确定性高时,可再留出约20%的缓冲,并在迭代结束后用实际数据校准。

2. 迭代开始后新增需求,应该怎么处理?

我遇到过迭代中途突然插入紧急需求,团队一边赶新任务、一边承诺原计划,最后两边都没按时完成。想知道什么情况值得打断迭代,以及如何避免新增任务让容量失控。

先判断是否涉及生产故障、合规风险或明确的高优先级业务损失;普通优化需求应进入待办列表,留到下次迭代评估。确需插入时,由产品负责人和团队共同确认优先级,并同步移除工作量相当的低优先级任务;记录插入原因、估算量和对原目标的影响,便于复盘中判断插入是否合理。

3. 迭代过程中看哪些指标,才能及时发现容量风险?

我以前主要等到迭代结束才看完成情况,发现延期时已经来不及调整。现在想知道在迭代进行中该关注哪些信号,又怎么区分暂时进度慢和真正的容量不足。

每天检查剩余工作量、已完成工作量、阻塞任务数和任务停留时间,并对照迭代剩余工作日判断趋势。若连续数日完成量明显低于计划、关键任务被阻塞,或剩余工作量高于团队按历史节奏可完成的范围,就应尽早拆分任务、清除依赖或协商缩小范围;不要只凭单日进度或个人忙碌程度判断。

4. 迭代复盘如何转化为真正的流程优化?

我参加过不少复盘,大家能指出估算不准、沟通不及时等问题,但下一轮还是重复发生。想知道复盘怎样设置,才能让改进措施有人负责,也能判断是否有效。

每次复盘聚焦一到两个可验证的问题,把原因和现象分开,并将改进项写成明确行动,例如指定负责人、完成期限和检查指标。下一迭代结束时核对行动是否完成及指标是否变化;例如针对频繁阻塞,可追踪阻塞任务数量和平均解除时间,若连续两个迭代没有改善,就重新分析原因,而不是继续沿用原措施。

核心关键词

读者评论

田
田野

我们组以前把评审和线上支持都算成“计划外”,每个迭代看起来都像估算失误。后来单独记了几轮,才发现支持工作占比挺稳定,提前留出容量后顺延少了不少。

戴
戴晓彤

测试只有一位同事时,开发任务排得再合理,最后也可能堵在回归上。容量盘点如果能把评审、测试这些关键岗位的队列一起看,会比只按总人天更贴近实际。

向
向亦辰

用最近几个迭代的中位数作参考挺实用,但团队人数或需求类型一变,旧数据就未必可比。我们会把休假、故障和插单标出来,不然一个数字容易让人误以为产能一直稳定。

文章包含AI辅助创作:迭代容量管理指南:项目经理如何做好迭代管理,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/549335
