敏捷项目Scrum全流程:项目成员效率提升与一文讲清
一个 100 多人的产品团队,最常见的效率损耗往往不是“开发写得慢”,而是需求进来后没人能说清优先级,迭代开始后又不断插单,到了评审会才发现大家对“完成”理解不同。Scrum 能改善这些问题,但它不是把周会改成每日站会,也不是把任务搬进看板;真正决定效率的,是目标、反馈、质量和团队决策能否连成闭环。
一、先讲核心结论:Scrum 提升效率靠的是减少等待与返工
1. Scrum 不是一套会议日历,而是一套反馈机制
我判断一个团队是否在有效使用 Scrum,不会先看它开了几场会,而会先看三个问题:团队是否有清晰的 Sprint Goal,团队能否在迭代中自主调整实现路径,以及每个 Sprint 结束后是否交付了可检视的增量。
Scrum 的关键结构由角色、事件、工件及其承诺构成。产品负责人围绕产品价值管理 Product Backlog,Scrum Master 帮助团队理解和使用 Scrum,开发人员负责把选定工作转化为符合质量要求的增量。Sprint 则为计划、协作、检视和调整提供固定节奏。
因此,效率提升不是“每个人每天多完成几张任务卡”,而是减少需求等待、跨团队等待、重复沟通和不必要返工。如果任务完成数上升,但线上缺陷、需求反复和加班也同步增加,团队只是把压力推到了流程末端。
2. 先用结果指标判断,不用忙碌程度判断
团队可以先建立一组小而实用的观察指标:从需求准备到交付的周期时间、Sprint 目标达成情况、线上缺陷、未完成工作比例,以及成员被打断的频次。Scrum Guide 并未规定必须采用这些度量,它们是用于团队诊断的管理指标,不应变成个人排名工具。
每项指标都要配上口径。例如,周期时间可以从工作项进入“进行中”开始,直到满足 Definition of Done 并进入可发布状态为止;如果团队把“开发完成”当成终点,却把测试、验收和上线等待排除在外,周期就会被人为缩短。

二、背景与真实场景:Scrum 解决的是复杂工作中的不确定性
1. 需求越复杂,越不适合在开始时假装全都确定
Scrum 适用于需求存在不确定性、需要频繁获得用户或业务反馈、并且团队能够在一定边界内自主做决定的工作。它的价值不在于每个需求都能准确预测,而在于把大而模糊的目标拆成可验证的小步,让团队尽早发现方向偏差。
相反,如果工作已经高度标准化、输入稳定、步骤重复,例如固定规则的批量录入或明确的设备巡检,单纯引入完整 Scrum 仪式可能增加管理负担。此类工作更需要稳定流程、队列管理和异常处理机制,是否采用 Sprint 应由工作特性决定,而非由“敏捷转型”口号决定。
2. 一个常见的 100 人以上组织场景
以一个拥有约 120 名成员的企业软件组织为例:产品、研发、测试和运维分布在多个团队,既要建设新功能,又要处理客户缺陷、合规要求和平台升级。单个团队看起来都有自己的计划,但跨团队依赖经常直到开发中途才暴露。
在这样的组织里,单个 Scrum 团队的优化不一定能带来整体交付提速。如果某个团队把任务提前做完,却必须等待另一个团队提供接口、测试环境或审批,系统层面的交付周期仍然不会缩短。Scrum 的团队内闭环与组织级依赖治理必须一起设计。
因此,先区分三类工作通常更有效:团队能够端到端交付的产品功能;依赖其他团队或平台的跨团队工作;随时可能到来的生产故障和紧急事项。它们的流入规则不同,不能为了看板整齐而全部塞进同一条队列。

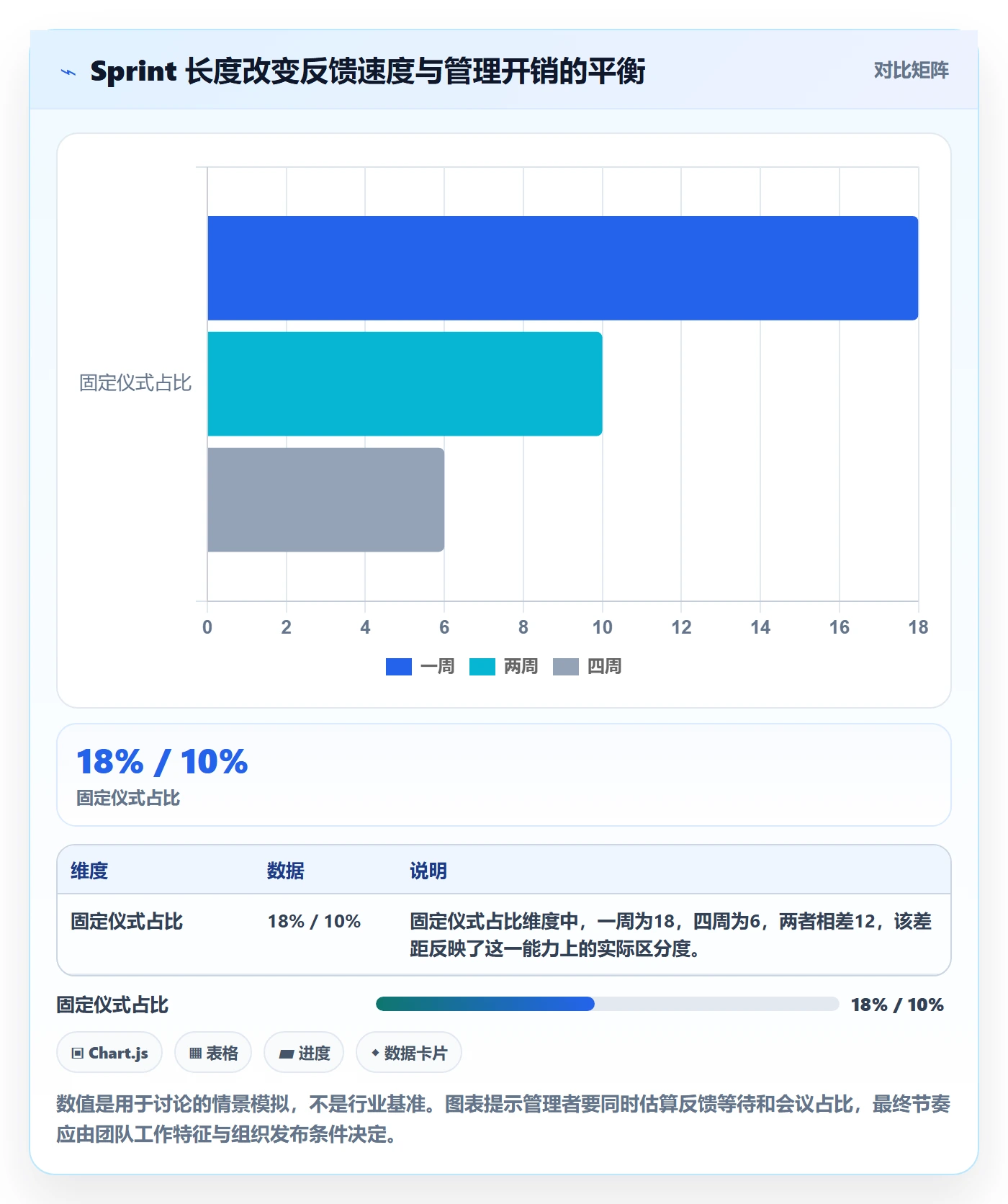

3. Sprint 长度是反馈频率与切换成本的折中
Sprint 越短,反馈越快,但计划、评审和发布准备的固定成本占比可能升高;Sprint 越长,团队有更多连续工作时间,但方向错误会更晚暴露。Scrum Guide 将 Sprint 限定为一个月或更短,团队常用两周作为起点,并不意味着两周适合所有组织。
我通常建议先保持一个稳定节奏运行数个 Sprint,再依据真实的反馈延迟、工作切换和发布约束调整。不要每个周期都变一次长度,否则很难判断绩效变化来自流程改善,还是单纯来自时间窗口不同。

三、Scrum 全流程:从产品目标到下一个改进实验
1. 产品负责人先把方向变成可排序的产品待办列表
Product Backlog 不是所有人的需求收件箱,也不是按提交时间排序的许愿清单。产品负责人需要持续澄清每项工作的用户价值、业务影响、风险、依赖和验证方式,并根据最新信息重新排序。
需求描述不一定要在进入列表时就达到开发规格,但团队需要能在 Sprint Planning 前理解候选工作的大致边界。若团队在计划会上第一次听到需求背景,接下来只能在会上补课,Sprint Planning 就会被需求澄清吞掉。
一个有用的待办条目通常能够回答:谁遇到什么问题、为什么现在处理、什么结果算有帮助、有哪些已知约束、怎样验证结果。用户故事格式可以帮助表达,但不是合格需求的唯一写法。
2. Refinement 是持续准备,不是一次性审批
Product Backlog Refinement 是持续进行的活动,不是 Scrum Guide 规定的独立正式事件。团队可以分散安排短时澄清,也可以定期集中讨论。重点是让靠近队首的条目逐步具备足够的信息,避免临近计划会才发现范围过大、依赖不明或无法测试。
实践中,可将候选工作分为“可讨论、待补充、可进入计划”的状态,但不要把估算分数当成需求成熟度。一个故事即使估算很小,也可能因为外部审批或数据迁移而存在显著交付风险。
3. Sprint Planning 要产出目标、工作选择和执行方案
Sprint Planning 不是产品负责人把任务分给成员,而是 Scrum Team 共同回答三个问题:这个 Sprint 为什么有价值?这个 Sprint 可以完成什么?团队将如何完成所选工作?团队根据过往能力、当前可用时间和工作复杂度作出选择,不能只按理想工时填满日历。
Sprint Goal 应该描述一条有意义的结果,而不是把任务名称串起来。例如,“完成三个页面、两个接口、一次数据库升级”只是清单;“让新客户能够自助完成首次账户配置”才更接近可检视的目标。
目标要有聚焦作用,但不应让团队为了形式上的承诺掩盖风险。出现新信息时,开发人员与产品负责人可以协商调整 Sprint Backlog 的范围,只要不危及 Sprint Goal,质量标准也不被降低。
4. 每日 Scrum 聚焦计划调整,而不是轮流汇报
Daily Scrum 是开发人员检视朝 Sprint Goal 的进展,并调整接下来工作计划的机会。它不是逐人向经理汇报,也不需要严格套用“昨天做了什么、今天做什么、有什么阻塞”的固定问答。
当某张工作项卡住时,团队应当在站会后安排必要讨论,明确谁需要一起解决、下一次检查时间是什么。把所有细节都留到站会上讨论,会让会议逐渐膨胀;只说“没有阻塞”,又会失去暴露风险的价值。
Scrum Master 可以观察会议是否帮助团队调整计划,但不应把站会变成追责场。若成员担心说出风险会被处罚,真实问题就会转移到私聊,团队会在更晚的阶段付出更高成本。
5. Sprint Review 要检视产品结果,并决定下一步
Sprint Review 是 Scrum Team 与利益相关者共同检视 Sprint 结果、讨论环境变化,并调整后续产品工作。它不是只做演示,也不是向管理层汇报“完成了多少任务”。参与者应围绕可工作的增量讨论用户价值、反馈、未解决问题和接下来可能调整的方向。
如果增量无法运行,或者还没有达到团队的 Definition of Done,就不应包装成完成成果。未完成工作需要重新评估,并回到 Product Backlog 重新排序,而不是默认滚入下一个 Sprint,形成不断膨胀的“隐形欠账”。
6. Sprint Retrospective 要把发现转成下一轮实验
Sprint Retrospective 关注团队协作、工具、流程和质量实践,最终应形成少量可执行改进。只讨论“沟通要加强”“大家要更主动”,很难检验是否有效;改进项需要有责任人、验证方式和回顾时间。
例如,若测试环境经常延迟,可以尝试在 Sprint 前一天检查环境可用性,并在下个周期统计因环境导致的等待时长。如果数据没有改善,团队就应重新分析原因,而不是把该措施永久保留为会议纪要中的一句话。
- 明确产品目标与当前业务约束。
- 持续澄清并排序 Product Backlog,识别风险和依赖。
- 在 Sprint Planning 中共同确定 Sprint Goal、工作范围与执行方案。
- 通过 Daily Scrum 检视进展,及时调整 Sprint Backlog。
- 完成符合 Definition of Done 的增量,并在 Sprint Review 获取反馈。
- 在 Sprint Retrospective 中选择可验证的改进,进入下一个 Sprint。

四、常见误区:看起来像 Scrum,不代表形成了闭环
1. 把站会当成状态汇报
当每个人都面向主管汇报,团队就会把注意力放在解释个人进度,而不是发现共同阻塞。更有效的做法是围绕 Sprint Goal 和工作流讨论:哪些工作偏离计划、哪里发生等待、今天需要谁与谁协作。
如果团队规模较大,站会上不必逐张卡片朗读。成员可以会前更新工作状态,会上重点讨论需要决策或协作的事项。站会的价值在于快速调整,不在于重复工具里已经可见的信息。
2. 把速度当成个人绩效排名
Story Point 或其他估算单位用于团队内部讨论复杂度和计划能力,不是跨团队的统一货币。不同团队的估算尺度、工作类型和 Definition of Done 都不同,拿点数横向排名会诱发膨胀估算、拆卡取巧和质量妥协。
比较团队时,更应该了解各自交付的业务结果、工作复杂度、生产稳定性和依赖条件。对同一个团队而言,点数趋势也只能帮助计划讨论,不能取代周期时间、交付质量和用户反馈。
3. 把 Sprint 承诺变成固定范围合同
Sprint Goal 是团队共同努力的目标,不等于 Sprint 内每个条目都不可调整。若客户反馈、合规变化或线上风险改变了优先级,产品负责人和开发人员应讨论影响,并决定是否调整范围、停止当前 Sprint,或把新工作排入后续计划。
真正的问题不是范围变化本身,而是没有记录变化原因、影响和决策过程。把任何变化都挡在门外会让计划变得僵硬;让任何人都能随时插单,则会让 Sprint Goal 失去意义。
4. 把“开发完成”当成“交付完成”
如果测试、代码审查、文档、数据迁移、安全检查或部署准备被排除在完成标准之外,团队在看板上会显得很快,却会留下大量未完成工作。Definition of Done 应明确适用于团队交付的质量条件,并由团队共同理解。
具体标准可以根据产品风险确定,不必所有工作都套同一张长清单。涉及支付、权限或个人信息的改动,检查要求自然高于文案修正;但任何简化都不能把已知必要的质量控制移到迭代结束之后。
5. 把“团队自主”误解为不需要管理依赖
自管理团队能够决定如何完成工作,但组织仍要处理团队边界之外的约束。如果接口、环境、审批和共享组件由其他部门控制,单个团队无法独立消除全部等待。
在多人组织里,需要把依赖显式化:谁提供输入、预计何时可用、延迟会影响哪个 Sprint Goal、是否存在替代方案。管理者的职责不是绕过团队分配每项任务,而是减少组织层面的阻塞并改善系统条件。

五、专业判断逻辑:从工作流找瓶颈,而不是从人找责任
1. 用周期时间识别排队和等待
周期时间是判断交付流动的关键线索。若工作项从“开始处理”到“可交付”的时间变长,先拆开看它究竟花在主动开发、等待评审、等待测试、等待依赖,还是反复返工上。总时长只告诉你有问题,阶段数据才更接近问题所在。
团队可以先按工作类型观察中位数与高分位数,而不只看平均值。少数特别复杂或被外部依赖卡住的工作,可能显著拉高平均数;中位数反映常见体验,高分位数则能帮助识别“尾部工作”为什么拖得特别久。
2. 同时看在制品、吞吐量和质量
若团队同时启动的工作越来越多,但完成数没有变化,问题可能是上下文切换或队列过长,而非产能不足。此时继续增加任务、增加并行度,通常只会延长等待时间。可以尝试限制在制品数量,让成员优先协作完成已经开始的工作。
吞吐量应按完成口径稳定统计,例如每周或每个 Sprint 完成的工作项数量;不同大小的工作项混在一起时,数量不能直接解释业务价值。它适合与周期时间、工作类型和质量指标一起看,不适合孤立地用作个人生产力评分。
3. 让风险透明,但不要让指标变成惩罚
指标一旦与惩罚性排名绑定,就会诱导行为变化:复杂任务被拆成更多小卡片,估算被抬高,缺陷被延迟登记,或团队不愿接手高风险工作。这些变化会让数据看起来变好,却让真实交付变差。
我更建议把指标用于提出问题,而不是直接给答案。周期时间升高,是依赖变多,还是发布检查变严格?完成工作项减少,是容量变化,还是质量返工增加?先结合工作流事实讨论,再决定采取何种动作。
4. 用小规模实验代替一次性流程大改
当团队发现站会冗长,可以先试行会前更新、会中只讨论阻塞两周;当故事过大,可以限定进入 Sprint 的工作项必须具备可验证的最小结果。每次最好只改变一到两个因素,并预先约定观察什么数据。
这不是追求实验室式严谨,而是避免“同时换工具、改组织、调角色、改流程”之后无法判断效果。敏捷改进本身也应小步迭代:提出假设、尝试、观察、决定继续或回退。
六、案例与数据观察:一个情景模拟如何定位效率损耗
1. 情景设定与数据口径
以下案例是基于常见企业研发流程构造的情景模拟,不是某家企业的真实客户数据,也不代表某个工具的实测成效。假设一个约 120 人的软件组织,包含多个产品与技术团队,原本以月度计划为主,团队开始试行两周 Sprint,并连续记录 8 个迭代周期。
基线阶段先收集三类数据:工作项从开始到可发布的周期时间、因依赖和返工导致的等待天数、Sprint 结束仍未达到 Definition of Done 的工作比例。数据需要先统一口径,否则改进前后的数字无法比较。

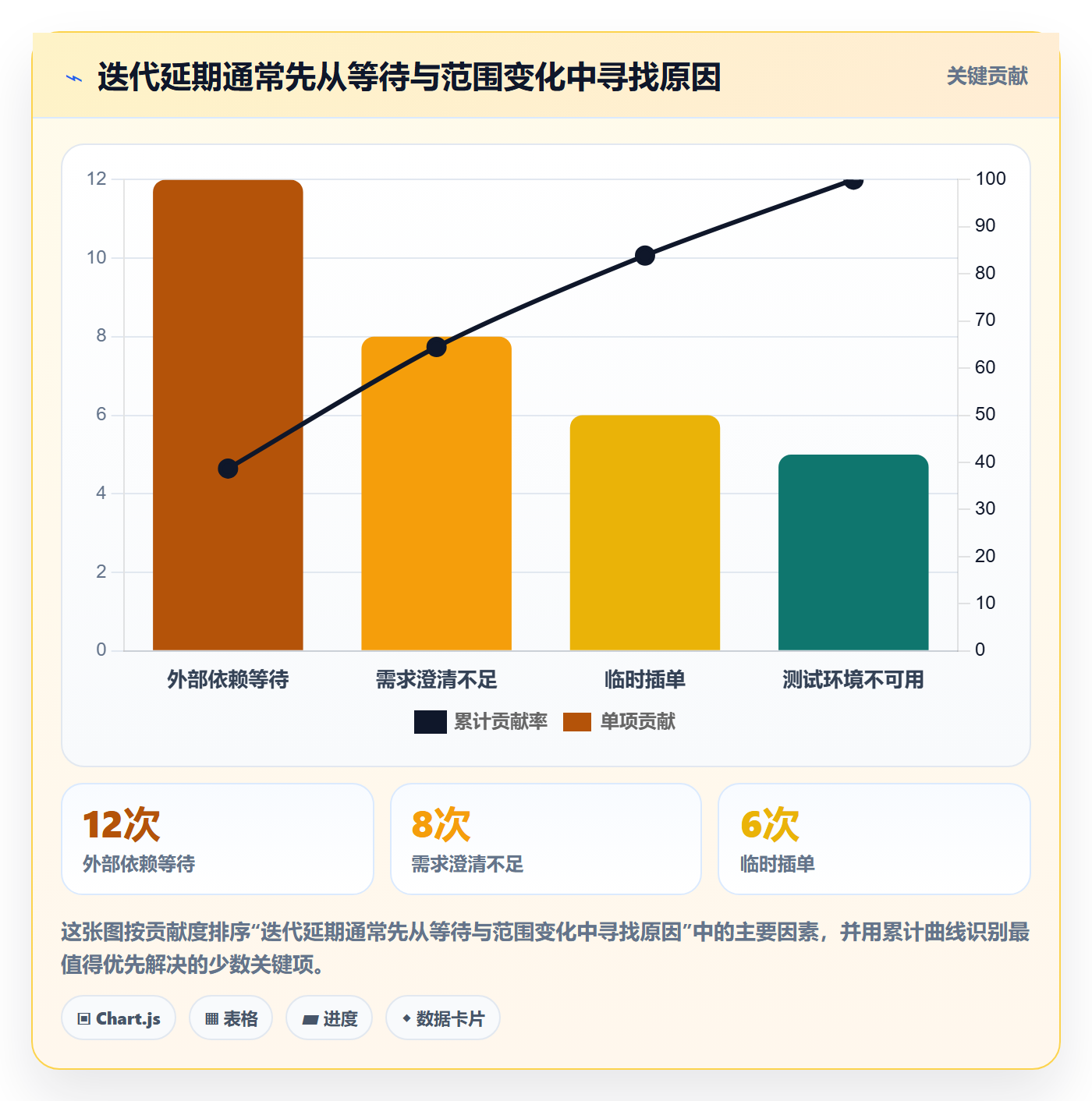

2. 观察发现:主要损耗不是成员编码速度
在模拟记录中,团队发现一部分工作在开发前等待接口确认,另一部分工作则在开发结束后等待测试环境和验收。另有少量高优先级临时事项不断进入迭代,导致原定 Sprint Goal 被拆散。
团队没有先要求成员“提高投入度”,而是把工作状态拆成准备、开发、评审、测试和发布准备,增加依赖责任人与预计响应时间,并为生产故障设置单独入口。这样做的目的,是区分正在加工的工作和正在排队的工作。
3. 改进动作:从入口质量与并行工作量入手
第一个实验是让进入计划会的候选工作附带验收条件、关键依赖和验证方式。第二个实验是限制开发人员同时持有的进行中工作,并建立跨团队依赖的提前确认机制。第三个实验是为紧急事项设定明确判断人和升级条件,避免“所有需求都很急”。
这些措施并不要求团队增加加班,也不需要把每项任务估算得更精确。它们减少的是工作进入系统后的等待和反复切换。若团队的实际问题来自技能缺口或架构限制,这些流程调整就不足以解决,仍需技术投入或组织层面的资源决策。

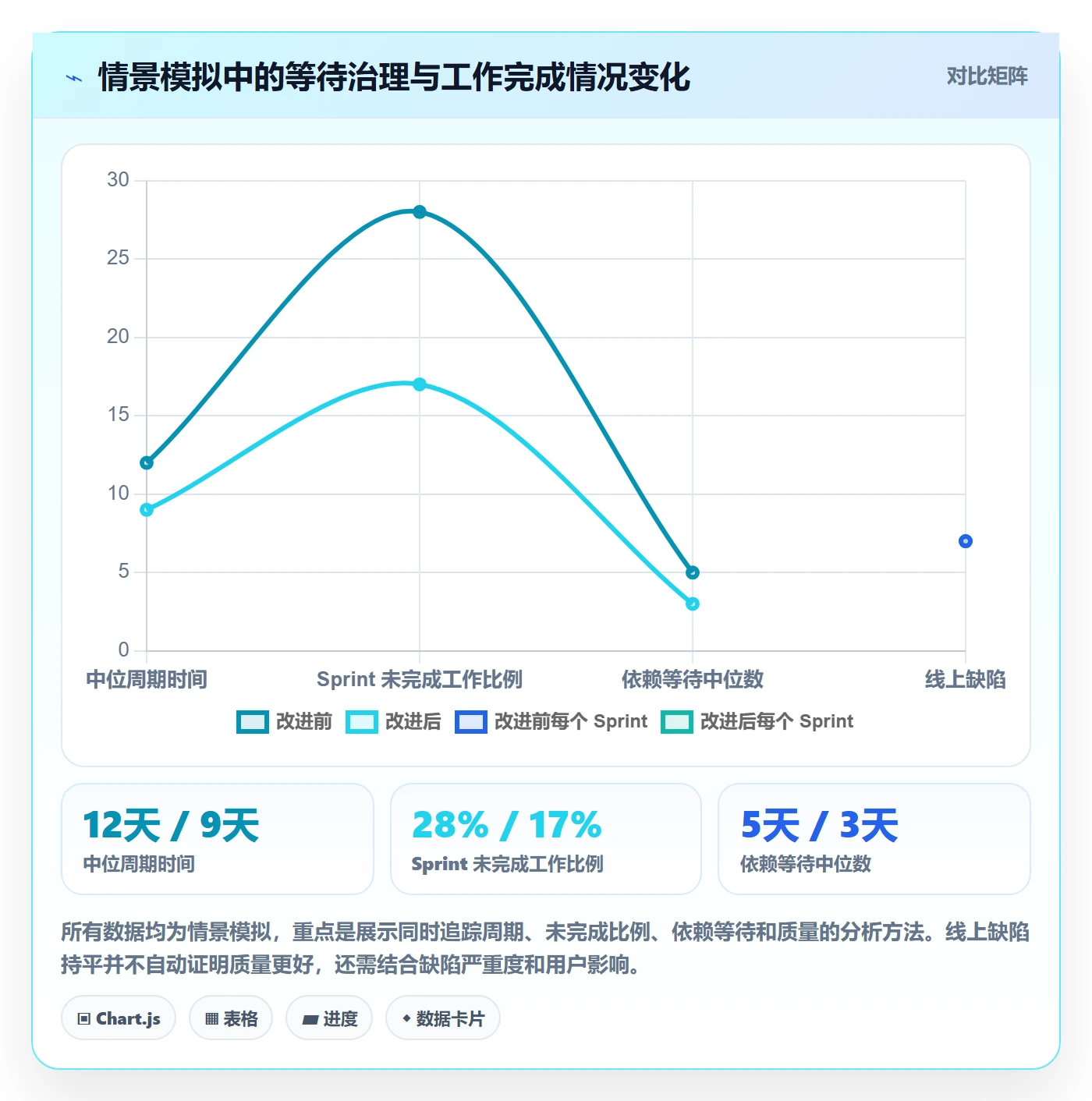

4. 结果如何读:不要把模拟数字误当成承诺
假设经过几个周期,模拟团队的中位周期时间从 12 天降到 9 天,Sprint 结束未完成工作比例从 28% 降到 17%,同时线上缺陷没有上升。这可以作为“流程等待减少”的积极信号,但不能单凭这三项数据断言某种敏捷实践必然带来同样效果。
如果周期时间缩短,却伴随缺陷增多、客户反馈恶化,团队就要检查 Definition of Done 是否被弱化;如果完成率提高,但交付的业务结果没有变化,也要重新评估工作优先级。改进结论必须把过程指标和结果指标一起解释。

5. 大型组织里的工具实践:先治理信息模型,再谈自动化
在 100 人以上组织中,工具选型不只是看板界面是否顺手,还要看团队、项目、权限、工作项类型、状态流转和报表口径能否共同支撑协作。若不同团队使用完全不同的状态名称,管理层看到的“进行中”就可能代表不同阶段,跨团队数据自然难以比较。
以 PingCode 作为工具评估示例时,我会先把它放在需求管理、研发协同、测试跟踪、项目可视化和组织级权限治理的实际流程里验证,而不是仅凭产品介绍判断适配度。它面向中大型企业及 100 人以上组织的场景,具备私有化部署和 Jira 平滑迁移相关能力的产品信息;具体支持范围、版本限制、迁移对象与服务条件,应由采购方通过当前产品文档和演示环境逐项确认。
迁移尤其不能只核对“卡片有没有搬过来”。需要抽样检查历史项目、工作项关系、附件、评论、用户权限、状态映射、自动化规则和报表口径。若旧系统里同名状态含义不同,直接映射可能保留数据,却丢失业务语义。
对国产化与私有化要求较强的组织,工具是否可部署在本地环境、是否支持身份认证和权限审计、升级如何进行、数据如何备份恢复、运维责任由谁承担,都比宣传口号更重要。PingCode 可以纳入候选方案评估,但不应仅凭“替代”标签直接认定为唯一选项;还需与组织现有架构、合规要求、迁移成本及团队使用负担逐项核验。
七、不同情况下怎么行动:先区分团队所处的阶段
1. 刚开始采用 Scrum:先跑通一个最小闭环
初次试行时,不要同时改组织架构、绩效制度、工具系统和发布流程。选择一个目标明确、团队边界相对清晰的产品范围,确定产品负责人、Scrum Master 与开发人员的职责,设定一个稳定的 Sprint 节奏,然后确保每轮都有可检视的增量。
- 先写清当前产品目标和最重要的用户问题。
- 把候选工作按价值与风险排序,补足基本验收条件。
- 共同确定 Sprint Goal,不用满负荷排期作为成功标准。
- 建立最简 Definition of Done,明确测试和质量责任。
- 每个 Sprint 只选择一到两个可验证的改进动作。
起步阶段不要急着追求复杂估算、精细仪表盘或跨团队排名。先让团队能稳定完成一个小而真实的交付闭环,再决定需要哪些度量和自动化。

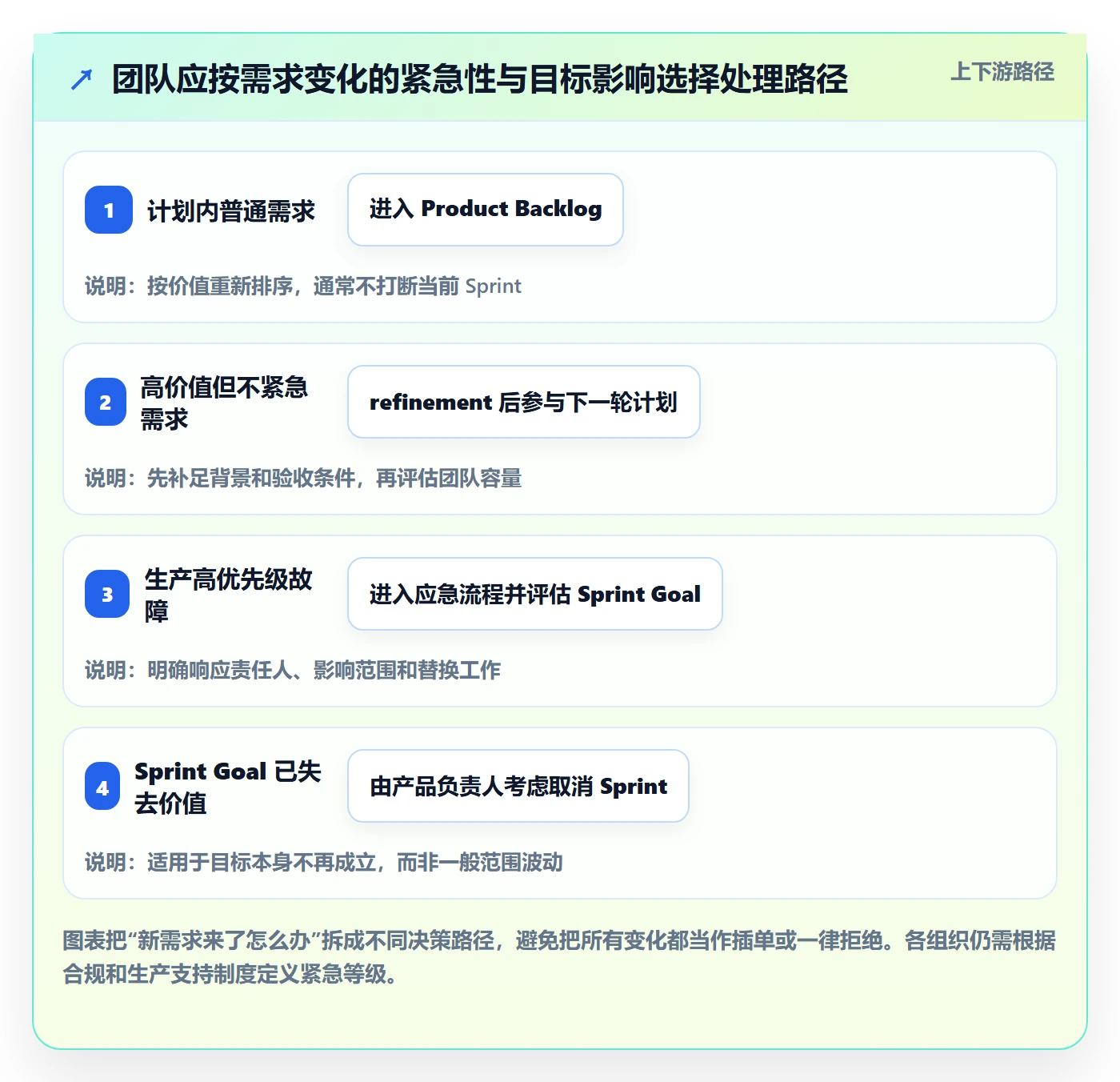

2. 需求频繁变化:区分反馈与插单
变化本身不是管理失败。用户测试带来的新发现可能证明原假设不成立,应该及时进入产品决策;但未经判断的临时请求如果直接打断团队正在进行的工作,就会让所有计划失去可信度。
可以为紧急工作设定入口规则:由谁判断紧急程度、哪些情况可以中断 Sprint、当前 Sprint Goal 如何处理、被替换工作的影响如何记录。对非紧急的新需求,则进入 Product Backlog 重新排序,而不是直接塞进开发人员手上。
3. 跨团队依赖多:把协作前置到计划之前
当一个团队的完成高度依赖另一个团队,光靠 Daily Scrum 很难解决已经存在的结构性等待。应在计划前识别接口、环境、数据和审批依赖,确认双方责任人和时间窗口,必要时拆分出可以独立验证的工作。
若多个团队共同交付一个产品,还应讨论共享的产品目标、集成节奏和端到端质量标准。只优化每个团队的局部完成率,可能导致各团队都“按期完成”,产品却迟迟无法整体发布。
4. 生产故障频繁:保护目标,同时保留响应能力
生产支持工作不应被伪装成计划内功能。团队可以建立值班轮换、故障分级和专门的应急流程,并记录这些工作占用了多少实际容量。若故障长期占据大量时间,正确动作可能是投入稳定性治理,而不是不断降低 Sprint 计划。
当紧急事项确实需要中断当前 Sprint,产品负责人和开发人员要重新评估目标是否仍有意义。若 Sprint Goal 已失去价值,Scrum 中存在取消 Sprint 的可能;这应是基于目标变化的明确决策,而不是临时插单的默认操作。
5. 组织规模较大:先统一最小口径,不强求所有团队同一做法
多个团队需要对齐的是关键定义和协作接口,而不一定是完全一致的估算方式、会议话术或技术流程。可以统一产品目标如何表达、Definition of Done 的最低质量底线、跨团队依赖如何标记,以及发布状态如何解释。
工具平台可以承载这些共同约定,但不要通过增加字段和审批步骤试图消除所有不确定性。每新增一项必填信息,都应回答它要支持什么决策、由谁维护、如果不填写会导致什么风险。

八、取舍与下一步:Scrum 不会替组织做艰难决策
1. 速度与确定性之间要接受真实取舍
频繁迭代能更早获得反馈,但不保证每个迭代都有大量用户可见功能;安全、金融、医疗或复杂平台工作可能需要较多验证与审批。团队应把质量、风险和合规放进交付定义,而不是为了缩短周期把必要控制隐藏到流程之外。
短 Sprint 能缩短反馈等待,但管理仪式和发布准备的固定成本也更显眼。长 Sprint 给团队更连续的开发时间,却让错误假设停留更久。选择周期时要结合反馈速度、工作粒度、组织发布机制,不能只追随某种流行模板。
2. 透明度与管理成本之间要控制边界
信息透明可以减少状态追问和重复沟通,但过度配置看板、字段和审批会把团队时间转移到维护系统。好的工具应让真实工作更容易被看见,而不是要求成员为报表制造额外工作。
选择平台时,先用真实团队流程做试点:看需求是否能追溯到交付,看依赖能否被发现,看权限是否满足要求,看迁移数据是否保留业务含义,再评估报表和自动化。对于私有化、Jira 迁移和国产化要求,尽量通过实际迁移样本与部署验证取代单纯的功能清单承诺。
3. 下一步用四周建立可验证的起点
如果团队已经决定试行 Scrum,可以用四周做一轮有边界的起步,而不是承诺短期内全面转型。第一周统一目标、角色、工作项口径和 Definition of Done;第二周完成第一次 Sprint Planning 与日常协作;第三周检视工作流中的等待和阻塞;第四周基于评审与回顾结果,决定保留、调整或停止某项实践。
这个时间安排只是行动建议,不是 Scrum 的规定周期。团队如果采用两周 Sprint,可以在头两个 Sprint 中完成同样的观察;重点是先建立稳定基线,再用事实判断改进效果。
- 挑选一个边界清楚、依赖可控的团队或产品范围。
- 记录周期时间、在制品、未完成工作和质量风险的基线。
- 明确 Sprint Goal、Definition of Done 与紧急工作入口。
- 用评审获取真实反馈,用回顾形成少量可验证的改进实验。
- 经过多个稳定周期后,再决定是否扩大到更多团队或引入工具迁移。
我的核心判断是:Scrum 不是让团队更努力地赶计划,而是让组织更早看见计划为什么失效。如果团队把目标、工作流、质量和反馈连成闭环,工具能放大透明度,管理者能移除阻塞,成员也更容易把精力投入真正重要的工作;如果这些基础不存在,再精致的看板也只是把混乱画得更清楚。
下一步先不要问“我们要不要全面上 Scrum”,而是挑出一个正在反复延期的交付场景,记录它在需求澄清、依赖等待、测试和返工上分别耗时多少。找出最主要的等待来源,设计一个两到四周能够验证的小实验,再用交付结果和质量数据决定是否扩大实践范围。
常见问题解答(FAQ)
1. Scrum全流程中,项目成员如何明确分工并避免职责重叠?
我第一次参与Scrum项目时,产品需求、技术方案和测试验收经常互相交叉,出了问题却很难判断由谁推进。我想知道,怎样划分角色,才能让团队既保持协作,又不会出现“大家都负责等于没人负责”的情况。
建议明确产品负责人、Scrum Master和开发团队三类职责:产品负责人对需求价值和优先级负责,Scrum Master对流程和障碍清除负责,开发团队对任务拆解、技术实现和交付质量负责。每个用户故事都应指定一名直接负责人,同时保留评审、测试和协作成员;
用责任人、验收标准和截止时间记录任务,避免只写“开发组负责”这类无法追踪的描述。
2. Scrum迭代计划会议应该如何确定一个合理的工作量?
我在制定Sprint计划时,常遇到两种极端:一开始承诺太多,迭代后期大量延期;或者为了保证完成率只安排很少任务,团队产出又不理想。对于需求经常变化的项目,我应该依据什么判断本次迭代能完成多少工作?
可以先参考最近3至5个已完成Sprint的平均速率,再结合成员请假、节假日、线上支持和技术债务进行折减。例如团队平均完成30个故事点,本次可用工时减少20%,就不宜继续承诺30点,可将目标设为24点左右,并预留10%至15%的缓冲。
计划会议不应只看任务数量,还要确认每个需求具备清晰的验收标准、依赖关系已暴露且单项任务最好能在1至2天内完成。
3. 每日站会怎样开,才能提升效率而不是变成逐人汇报?
我参加过一些每日站会,会议经常超过半小时,大家轮流汇报昨天做了什么,却很少解决真正的阻塞问题。尤其是多人协作时,我想知道怎样控制节奏,并把站会变成推动交付的工具。
每日站会建议控制在15分钟内,围绕迭代目标和看板推进,而不是向管理者汇报。每个人只说明当前任务进展、下一步计划和阻塞事项;涉及方案讨论、资源协调或问题排查时,先记录参与人和行动项,会后由相关人员单独处理。
可以用“剩余工作量”和“阻塞任务数”观察效果:如果连续两天没有下降,应立即调整任务拆分、补充协作或升级决策,而不是继续重复汇报。
4. 如何判断一次Scrum迭代是否真正提升了项目成员效率?
我发现团队完成的故事点变多,并不一定代表效率提高,有时只是估算口径变了,或者成员通过加班换来了短期结果。我希望找到一套既能衡量交付效率,又不会诱导成员追求虚假数据的评估方法。
不要用个人完成任务数或故事点作为绩效排名,建议同时观察交付周期、迭代目标完成率、缺陷逃逸率和阻塞时间。比如记录需求从进入开发到验收的中位周期、计划工作中按期完成的比例,以及上线后发现的缺陷数量;
连续观察至少3个迭代,只有在交付周期缩短、目标完成率稳定在80%至100%、缺陷没有明显上升时,才能较有把握地判断效率改善。回顾会议还应把数据转化为下一轮只验证一到两个改进动作,避免一次性提出过多口号。
核心关键词
文章包含AI辅助创作:敏捷项目Scrum全流程:项目成员效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/547616
读者评论
我们团队试过两周一个迭代,真正拖慢进度的不是站会,而是测试环境和外部接口经常晚到。后来把依赖项提前列出来并设检查点,周期才有明显改善。流程本身不能替代依赖治理。
文中提到不要用速度给个人排名,这点很重要。实际管理中还应结合缺陷返工、等待时间和未完成事项看趋势,否则成员可能倾向于拆小任务、追求数量,数据反而失真。
产品开发适合用固定迭代,但线上故障和临时合规事项很难完全按迭代节奏处理。我们后来单独留出应急容量,并明确什么情况可以打断计划,团队的可预期性比以前好一些。
