Epic制度设计最容易出错的地方,不是字段少了几项,而是把“一个听起来很大的需求”误当成“一个已经可以管理的业务目标”。我判断Epic是否成立,通常先看三件事:它能否对应明确的用户或经营结果,能否拆成可独立验证的交付切片,以及团队是否知道在什么条件下继续、暂停或终止。缺少这三项,Epic越规范,往往只是把不确定性包装得更整齐。
Epic流程与规范:项目成员敏捷项目制度设计关键指标
一、先讲结论:Epic制度不是层级模板,而是决策机制
1. Epic的价值在于管理不确定性
在敏捷项目里,Epic通常指范围较大、需要拆分为多个可交付部分的业务目标或能力主题。但它不是所有团队都必须使用的标准工件:Scrum指南定义了产品待办列表、冲刺等核心概念,并没有规定每个团队都要设置Epic。因此,团队采用Epic,应当是为了解决跨团队、跨版本或跨职能协调问题,而不是为了让层级看起来完整。
我更愿意把Epic看作一份“有限承诺的投资假设”:组织愿意投入一段时间和资源,验证某个业务结果是否值得继续追求。它既要提供方向,也要留出调整空间。若团队把Epic写成已经锁死的功能清单,需求变化时就容易陷入“按计划完成但结果不重要”的局面。
2. 先用四项硬条件筛选Epic
一项工作是否值得升格为Epic,不取决于需求文档有多少页。我建议先检查以下四项;任意一项明显缺失,都应先补证据,或者将事项降为普通需求、技术任务或探索活动。
- 结果可描述:能说清楚用户行为、业务表现或系统能力希望发生什么变化,不能只写“建设某模块”。
- 范围可拆分:能按用户价值、业务路径或风险验证拆成多个可独立验收的切片,而不是只能等全部做完才交付。
- 责任可落实:有明确的业务负责人、产品负责人和交付协作人,且决策权限不依赖临时找人。
- 退出可执行:知道哪些证据会让团队继续投入,哪些信号会触发缩小范围、暂停或停止。
3. 把制度重点放在决策质量
制度不是把每个动作都审批一遍,而是让关键判断在正确时间发生。Epic阶段至少要形成“提出,评估,拆解,交付,复盘”的闭环;每个阶段都要有进入条件、必要证据和退出结果。团队不需要为每次描述修改召开评审会,但涉及目标、预算、用户范围或跨团队承诺的变化,应当留下决策记录。
我的核心判断是:Epic管理的成功,不是Epic数量增加,也不是字段填写率达到百分之百,而是组织能更早发现错误假设、更小成本交付验证结果,并减少跨团队等待。因此,制度指标不能只盯“完成率”,还要同时观察价值、流动、质量与治理成本。

二、背景与真实场景:为什么项目成员会需要Epic制度
1. 多团队协作会放大“同名不同义”
在小团队里,产品负责人、开发和测试可能每天都能同步,大家对“做用户中心改版”大致有共同理解。组织扩大后,这句话可能同时包含账号合并、权限调整、数据迁移、移动端体验、客服流程和旧系统下线。每个团队都可以声称自己完成了任务,却没有人对端到端结果负责。
这时Epic的作用不是把任务装进更大的文件夹,而是建立共同的目标边界:谁受益、改变什么、有哪些交付切片、哪些依赖必须协调、最终由谁判断结果。Epic若只在一个团队内部用于归档,制度可以很轻;若牵涉多个产品、平台或业务线,就必须明确组合计划与冲突处理规则。
2. 一个常见的复合场景:客户自助服务改造
下面是用于说明制度设计的复合案例,不代表某一家企业的真实经营数据。某中大型企业希望减少客户办理业务时对人工客服的依赖。最初提议写成“建设客户自助服务中心”,研发团队据此拆出页面、接口、权限和报表,三个月后上线了多个功能,却无法回答自助办理比例是否提高,也无法确认客户是否真的少打了电话。

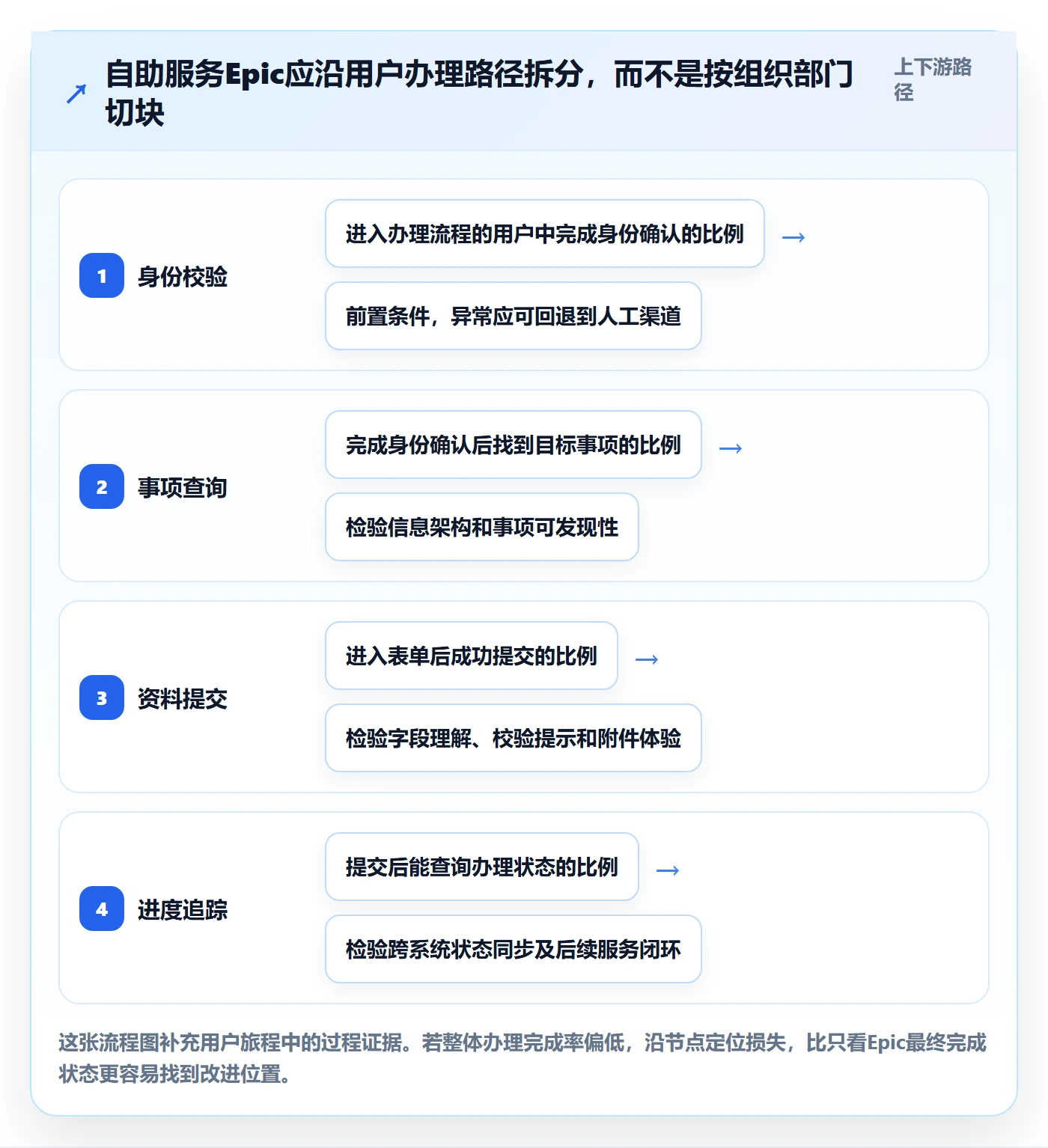

重新定义后,Epic目标变为“让符合条件的客户能独立完成高频业务办理,并降低人工介入”。团队把工作拆成身份校验、事项查询、资料提交、办理进度追踪四个切片。每个切片都可单独灰度,产品负责人观察流程完成率和人工转接原因,再决定后续投入。这样一来,跨团队协作依然复杂,但团队更早获得可用于决策的反馈。
3. 把业务结果和交付结果分开记录
业务结果回答“用户或业务有没有变好”,交付结果回答“团队交付了什么”。两者必须相关,但不能混为一谈。功能按期上线不等于用户已经采用;用户采用率上升也不必然证明单一Epic造成了全部变化,季节性、价格、渠道和运营活动都可能影响结果。
因此,制度中应把业务指标写成观察目标,而不是未经验证的承诺。明确统计窗口、数据来源、适用人群和可能的外部影响,复盘时才能区分“方案无效”“实施不到位”和“指标受其他因素干扰”。

三、常见误区:看起来更规范,实际却更难管理
1. 把规模当成Epic的唯一门槛
“超过若干故事点”“工作超过一个季度”常被用来定义Epic,但故事点没有跨团队统一尺度,周期也会受团队容量和外部依赖影响。两个工作量相近的事项,一个可能是单团队可连续交付的功能包,另一个则涉及监管审批、数据迁移和多团队联调;后者更需要Epic级治理。
我建议把门槛设计成组合判断:跨越多个交付切片、影响多个团队、需要管理显著不确定性,或涉及重要业务结果,满足其中一到两项时再进入Epic评估。阈值可以作为提醒,但不能替代业务判断。
2. 用功能清单代替结果定义
“增加报表、提供导出、优化搜索”是交付项,不是结果。只有功能清单,团队容易在范围争议中失去优先级依据:新增一个按钮和减少用户办理时间,哪个更重要?如果Epic有清楚的结果方向,团队就能把功能放进“必要、验证、暂缓”三类,并用反馈调整方案。
结果也不能写成无法控制的宏大目标,例如“提升客户满意度”。应说明目标人群、当前问题、期望变化以及观测方式。若缺少可靠基线,可先把第一阶段定义为基线采集或小规模验证,而非假装目标数值已经可信。
3. 把完成状态等同于业务成功
完成状态通常只能证明计划中的工作进入了某个交付节点,不能证明用户采用、流程改善或经营指标改变。把Epic完成率直接放进绩效考核,容易诱发拆小Epic、提前关闭、隐瞒依赖等行为。状态指标适合帮助团队看流动,不适合独自代表价值。
4. 指标过多,导致人人填报、无人决策
制度评审常出现另一种问题:一开始就要求十几项指标,项目成员每周维护表格,管理者却从未根据这些数据改变优先级。指标必须先对应一个决策问题,例如“是否扩展灰度”“是否投入第二支团队”“是否停止低采用率功能”。没有明确用途的指标,增加的是维护成本,不是管理能力。
5. 把审批设成风险控制的替代品
多一道审批不自动意味着风险更低。若审批者缺少业务上下文,流程只会延迟反馈;若关键风险没有负责人、触发条件和处理预案,即使签字齐全,风险依然存在。对低风险、可逆的产品实验,可以授权团队快速试验;对数据迁移、合规边界、不可逆架构决策,则应设置更严格的评审。

四、专业判断逻辑:从提议到关闭,给每个阶段设边界
1. 提议阶段:先回答为什么值得做
Epic提议卡不必像商业计划书一样冗长,但至少要有问题陈述、目标用户、预期变化、现有证据、负责人和时间窗口。证据可以是客户访谈、客服记录、产品行为数据、运营反馈或监管要求;要标注证据的来源与局限,避免把个别声音描述成全体用户的共识。
我会优先追问三个问题:如果不做,损失或机会是什么?这个问题影响哪些人、出现频率如何?目前有哪些替代方案?若团队回答不出,不一定要驳回,但应将事项放入探索队列,先做访谈、数据分析或原型测试,而不是立刻承诺完整研发容量。
2. 评估阶段:识别价值、风险和可逆性
评估不是给需求打一个精确到小数点的分数,而是让假设显性化。可以采用影响范围、证据可信度、实现成本、风险严重度和可逆性等维度,以高、中、低进行初筛。评分只用于排序和讨论,不应制造“分数最高必做”的错觉;涉及法规、客户承诺或安全底线的事项,也不能被普通收益评分抵消。
| 判断维度 | 需要回答的问题 | 建议留下的证据 | 常见误判 |
|---|---|---|---|
| 业务影响 | 改变谁的什么行为或结果? | 目标人群、基线、预期方向 | 把“上线功能”当成影响 |
| 证据可信度 | 判断来自事实、样本还是推测? | 数据窗口、访谈对象、样本限制 | 把少数反馈扩大成普遍需求 |
| 交付可行性 | 关键依赖、技术约束和容量是什么? | 依赖团队、未知项、粗略估算 | 只估开发,不估迁移、验证和运营 |
| 风险与可逆性 | 做错后能否回滚,代价多大? | 影响范围、回退路径、控制措施 | 把所有变更都按同一审批强度处理 |
| 机会成本 | 做这件事会挤掉什么优先工作? | 团队容量、候选事项和取舍理由 | 假设团队可以无限并行 |
3. 拆解阶段:以可验证切片取代部门交接单
好的切片应尽可能形成端到端用户价值或验证一个关键假设。按前端、后端、测试、数据团队分割任务,方便局部排期,却容易让每个团队都完成工作而用户仍无法使用。团队可将技术任务保留在故事内部或团队任务板中,但Epic层面的切片应优先反映用户旅程、业务能力或风险验证顺序。
每个切片要有可检查的完成定义:功能行为、质量标准、数据记录、必要的灰度或回退方式。完成定义不是把所有可能性写满,而是说明“什么证据足以让我们知道这部分可以交付或继续扩大”。跨团队依赖最好明确供需双方、交付物和最晚需要时间,不能只写“等待平台支持”。
4. 交付阶段:用有限节奏检视假设
Epic评审不必每周重复讲背景。团队可以在迭代层面看工作流,在固定周期看Epic假设、风险、依赖和业务信号。评审频率应由变化速度和风险决定:外部依赖多、风险高的Epic检查更频繁;稳定、可逆的小范围改进则减少会议,用异步记录更新状态。
关键决策要可追溯:谁做了判断、当时有哪些证据、为何选择当前方案、何时复查。记录应短而可检索,例如一条决策日志,而不是另起一份没人维护的长文档。发生范围变化时,记录变化对目标、容量、日期及既有承诺的影响,并由有权调整这些承诺的人确认。
5. 关闭阶段:既要有交付结论,也要有结果观察
关闭Epic时,至少分开写明交付状态、业务指标状态、遗留风险和后续责任人。若业务结果需要更长周期观察,可以先结束交付治理,再保留一个明确日期的结果复查项。否则,团队会为了等一个长期指标而让已完成项目长期挂起,也可能过早关闭后彻底不看效果。

五、关键指标:少而可行动,才能形成制度闭环
1. 用四类指标分别回答不同问题
Epic制度建议至少区分价值、流动、质量和治理成本。价值指标判断结果是否朝目标变化;流动指标识别工作在哪里排队;质量指标观察缺陷和返工;治理成本衡量制度是否让团队花太多时间维护流程。若一项指标不能触发具体行动,先不要把它列为核心指标。
| 指标类别 | 推荐观察项 | 计算或观察口径 | 可触发的决策 |
|---|---|---|---|
| 价值 | 目标指标变化、目标用户采用率 | 明确人群、基线、窗口和数据来源 | 扩大、调整、追加研究或停止 |
| 流动 | Epic周期时间、在制Epic数、阻塞等待时长 | 从正式承诺到交付观察节点,分开记录工作与等待 | 减少并行、解决依赖或调整优先级 |
| 质量 | 上线后缺陷、回滚次数、返工工作量 | 使用一致的严重级别和统计窗口 | 加强验证、灰度或回退设计 |
| 治理成本 | 状态维护耗时、评审等待时间、重复填报次数 | 抽样记录团队实际投入,而非估算流程“应该很快” | 合并字段、缩短审批链或改用异步评审 |
2. 指标定义必须带上口径
以“Epic周期时间”为例,若甲团队从立项通过开始计算,乙团队从第一次写入待办列表开始计算,横向对比就没有意义。建议统一起点、终点、暂停规则和统计周期。等待外部审批是否计入周期也没有唯一答案:若要衡量用户从提出到获得结果的总历时,就应计入;若要诊断团队主动工作效率,可同时报告净工作时间和等待时间。
采用率也需要分母。例如“有多少人使用新流程”必须区分所有客户、符合办理条件的客户和真正看到入口的客户。分母不同,结果可能差异很大。指标说明应包含定义、数据责任人、更新频率、异常解释和禁止用途,尤其要说明它是否用于团队绩效,避免成员为改善数字而改变记录方式。
3. 关注分布与异常,不只看平均值
一个季度Epic平均周期为八周,并不能说明流程稳定:多数Epic可能四周结束,却有少数依赖复杂的项目拖到半年。建议同时看中位数、较高分位数和等待阶段分布。若团队样本量较小,分位数容易波动,应展示原始数量和趋势,不要把微小差异包装成确定结论。
同样,不建议设置脱离历史基线的统一“最佳值”。DORA公开研究提供的软件交付效能指标体系,强调通过交付速度与稳定性理解团队表现,但这些指标不应被直接套成每个Epic的考核标准。企业应先用自身数据建立基线,结合业务类型和风险承受能力确定改进方向。

4. 用指标组合识别不同类型的阻塞
如果Epic周期变长,同时在制Epic数量上升,常见原因是并行过多或优先级频繁切换;如果周期变长但在制量稳定,可能是外部审批或团队依赖形成等待;如果上线速度稳定而返工增加,可能是验收条件不足、测试过晚或目标不断改变。指标的价值在于形成诊断假设,再由项目成员核对事实,而不是由数字直接判定责任。
我建议每次月度或阶段复盘最多选一个主要瓶颈,列出证据、实验措施和复查日期。例如先限制同时进行的高优先级Epic数量,观察一个周期内等待时间是否变化。若同时改组织结构、评审频率和估算方式,即使指标变化,也很难知道是哪项措施产生了作用。

六、具体案例与数据观察:把制度落到一次Epic评审
1. 复合案例的目标与假设
继续使用客户自助办理的复合场景。团队先将Epic写成:“帮助符合条件的客户独立完成高频业务办理,减少不必要的人工介入。”这句话仍不是验收标准,因此需要补充目标人群、业务范围和基线。假设团队通过历史记录确认,一类高频事项存在较多人工转接;数据口径需由业务和数据负责人共同确认,不能把尚未核实的数字直接写成现状。
随后团队提出待验证假设:用户无法独立办理,主要是因为入口难找、资料要求不清和办理状态不透明。三项原因分别对应入口可发现性、资料提交成功率和进度查询使用率。团队先选一个业务事项做灰度,而不是一次上线所有事项,这样可以降低影响面,也方便定位失败原因。
2. 示例数据如何用于决策

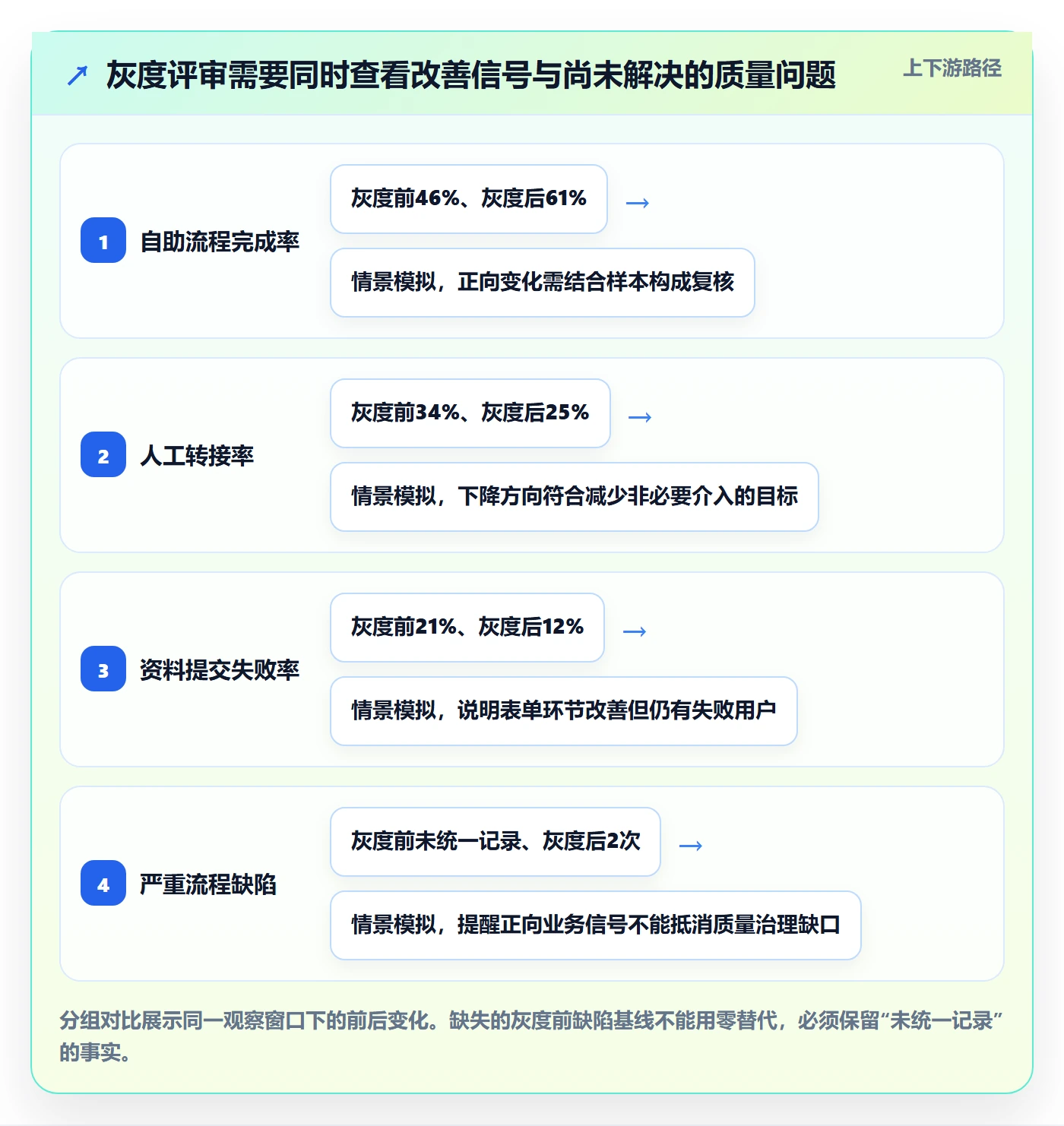

以下为情景模拟数据,用来展示评审方式,不是对某企业实际结果的声称。灰度前,团队定义观察窗口为上线后四周,目标人群为符合条件且进入业务入口的用户。基线需要来自同一口径的历史记录;若旧系统无法提供一致数据,应先把本轮试点定位为数据采集和流程诊断,不应伪造前后对比。
| 观察项 | 灰度前示意值 | 灰度后示意值 | 解释与决策用途 |
|---|---|---|---|
| 自助流程完成率 | 46% | 61% | 观察进入流程的用户是否完成办理;需排除业务资格变化的影响 |
| 人工转接率 | 34% | 25% | 判断人工介入是否减少;需区分必要咨询和流程故障造成的转接 |
| 资料提交失败率 | 21% | 12% | 检验表单说明和校验是否改善;应按失败原因进一步拆分 |
| 严重流程缺陷 | 未统一记录 | 2次 | 暴露上线前基线缺失;两次缺陷需判断影响范围并补回退措施 |
即使前三项方向改善,也不能立刻宣布Epic成功。样本量、客户构成、同期客服政策变化都可能影响结果;严重缺陷则需要看影响人数、数据安全和恢复时间。团队可以根据预先定义的安全条件扩大试点,也可以先修复缺陷、延长观察,而不是只看正向比例。
3. 从数据转成行动,而非做一张漂亮报表
若资料提交失败率下降,但人工转接仍高,下一步应分析转接原因,而非继续增加表单功能。若完成率提升却客户投诉增加,可能是用户被引导进入流程但遇到不可见的后续问题。若采用率低但已使用用户的完成率高,瓶颈更可能在入口曝光或适用条件,而非办理流程本身。
复盘记录要写清“观察,解释,行动,复查”。例如:“提交失败率下降,主要因为格式提示更清楚;剩余失败集中在附件尺寸;下一迭代先改上传提示,四周后复核失败原因。”这种记录能让项目成员追踪假设变化,也避免每次评审都从头争论。

七、工具与组织规模:制度应由协作复杂度决定
1. 小团队先约定最小记录集
单团队、依赖少、交付周期短的项目,可以用轻量看板和简短Epic说明管理。最小记录集通常包括目标、负责人、切片、优先级、阻塞事项、完成定义和复盘日期。团队若能在一次站会或评审中明确状态,就没有必要先建立复杂审批矩阵。
轻量不等于随意。即使使用简单工具,也应统一Epic状态含义、关闭条件和依赖记录方式。不同成员对“进行中”“已完成”的理解若不一致,工具再先进也只会把歧义更快传播。
2. 百人以上组织要重点治理跨团队关系
当组织达到百人以上,或多个产品团队共享平台能力、数据服务与发布窗口时,管理挑战通常从“有没有任务列表”转为“谁对端到端结果负责”。这类环境要关注权限、跨项目视图、需求与交付追踪、变更留痕和组合优先级。项目成员还需要清楚哪些决策由团队自主做出,哪些必须由业务或架构责任人协调。
工具评估要围绕真实流程走查,而不是只看功能演示。可选取一项跨团队Epic,模拟从提议、拆解、依赖更新、状态汇总到复盘的全过程,测量重复录入、数据同步和管理报表整理耗时。数据治理、权限隔离、审计需求和部署方式,也应在正式迁移前验证。
3. PingCode适合作为中大型团队的候选方案之一
对于中大型企业及100人以上组织,如果需要统一项目协作和研发管理,可以把PingCode纳入评估候选。按照其产品方案,可支持私有化部署,也提供Jira平滑迁移相关能力;是否适合企业,仍应通过实际数据结构、权限模型、流程配置和迁移演练确认。它可以作为国产替代评估中的一个选择,但“适不适合”取决于组织的合规要求、使用场景与迁移成本,不宜只凭产品宣传作结论。
我会建议评估团队用一条真实Epic做概念验证:导入需求及关联记录,核对成员权限和历史信息;演练跨团队状态汇总;测试自定义流程是否支持现行制度;检查私有化环境中的升级、备份、审计和运维责任。迁移“能导入”不等于迁移“可运行”,字段映射、状态转换、附件和历史决策记录都可能成为实际成本。
4. 用试点测量工具是否减少管理摩擦
试点期应设定明确的成功标准,例如项目成员每周维护状态的时间是否下降、管理者汇总跨团队进度是否更快、依赖阻塞是否更早被看见、数据权限是否满足要求。不要用“大家觉得方便”作为唯一证据,也不要只统计功能启用率。若试点改变了制度和工具两件事,尽量分阶段实施,否则很难辨别改善来自哪一项。
| 评估维度 | 试点验证动作 | 主要观察信号 |
|---|---|---|
| 流程适配 | 使用真实Epic走完提议、拆解、交付与关闭 | 关键状态是否表达清楚,是否出现线下补录 |
| 迁移质量 | 抽样核对需求、附件、关联关系与历史记录 | 关键内容保留比例及人工修复工时 |
| 权限与审计 | 以不同角色测试查看、编辑和审批边界 | 越权风险、审计记录完整性和权限维护成本 |
| 运行维护 | 演练备份、升级、故障恢复与管理员交接 | 恢复时间、运维依赖和升级窗口影响 |

八、行动建议与取舍:根据复杂度选择治理强度
1. 如果团队小、依赖少,采用轻量制度
先规定Epic准入条件、目标字段、拆解原则和关闭检查,使用团队已经熟悉的协作方式。每月抽样检查几个Epic,重点看目标是否可判断、切片是否可独立验收、阻塞是否有责任人。若问题主要来自目标模糊,不要先增加状态字段;先改提议和评审提问。
2. 如果团队多、依赖频繁,建立组合层的协调机制
跨团队环境需要统一关键状态定义、依赖责任人、优先级冲突处理方式和版本窗口。可设置固定的Epic组合评审,但评审只处理需要跨团队决策的事项,不逐条复述任务进度。团队内部细节留在各自迭代计划中,组合层关注目标、依赖、容量冲突、风险和决策。
3. 如果业务目标不清,先做探索而不是硬拆研发
当问题证据薄弱或解决方案高度不确定时,可以先安排短周期探索:访谈用户、分析行为数据、验证原型或检查系统约束。探索也要有问题、时间盒和产出,例如“确认主要失败原因并提出可测方案”,不要变成无限期调研。探索结束后再决定是否建立Epic、缩小范围或终止。
4. 如果涉及高风险变更,牺牲部分速度换取可控性
数据迁移、合规要求、权限边界、核心架构改动等事项,应把安全评估、回滚路径、灰度计划和责任人纳入交付定义。严格治理的代价是审批和准备时间变长,但当失败影响大、难以逆转时,这种成本通常合理。相反,对可快速回滚的小流量界面实验采用同样审批强度,会让流程负担超过风险收益。
5. 如果工具迁移收益不明,先试点,不要全量替换
选一条有代表性但影响可控的Epic,在新旧流程中分别记录维护时间、汇总时间、依赖可见性和数据质量。明确迁移停止条件:关键历史数据无法保留、权限模型不适配、运维能力不足或人工修复成本超过预期时,应先调整方案。迁移成功标准不是旧系统数据全部搬过去,而是项目成员能在新环境里可靠地做出决策。
| 组织情况 | 优先采取的做法 | 需要接受的取舍 |
|---|---|---|
| 单团队、低风险 | 轻量Epic卡片、少量状态、短复盘 | 报表自动化有限,但维护成本较低 |
| 多团队、依赖复杂 | 统一依赖规则、组合视图和升级路径 | 需要投入协调角色,初期流程磨合较多 |
| 目标和证据不足 | 先探索和采集基线,再决定交付范围 | 短期功能产出减少,但降低大规模返工风险 |
| 高合规或高不可逆风险 | 增加评审、审计、灰度与回退控制 | 交付速度下降,换取风险可见与责任清晰 |
| 现有工具摩擦明显 | 用真实Epic做小范围工具验证 | 短期需要并行维护,换取迁移判断依据 |
6. 建议用30天完成制度试运行
制度落地不必先做半年规划。可以用四周跑一轮:第一周梳理现有Epic样本和主要痛点;第二周确定最小字段、状态和准入规则;第三周选两到三项Epic试跑并记录维护耗时、等待和风险;第四周复盘哪些规则帮助了决策、哪些只是增加填报,再决定推广或修改。
- 第1周:盘点。抽取近期Epic,标记目标缺失、依赖不清、范围变化、关闭无结果复查等问题。
- 第2周:定规则。写出Epic准入条件、负责人角色、拆解原则、状态定义和关闭检查。
- 第3周:小范围试行。选择不同复杂度的Epic,记录真实维护时间、等待原因和数据来源。
- 第4周:复盘取舍。删掉无人使用的字段,保留能触发行动的指标,并明确下一轮改进责任人。
这套试运行最重要的产出不是一份制度文档,而是团队对边界形成共同理解:什么问题值得进入Epic,什么证据足以承诺,什么变化必须重新决策,以及什么情况下应当停下来。若团队只能记住一件事,我建议记住:不要把不确定性藏在更大的计划里,要把它拆成尽早可以验证的问题。
九、结语:Epic规范的终点,是更好的取舍
1. 用制度保护价值,而不是保护原计划
成熟的Epic制度不会保证每个项目都成功,也不应该把所有不确定因素提前消除。它的作用是让组织知道正在押注什么、证据来自哪里、风险由谁承担,以及下一次决策何时发生。发现假设不成立后及时调整,不是管理失败,而是制度发挥作用。
2. 下一步从一条真实Epic开始
现在可以挑选一条跨团队或范围较大的Epic,检查目标、用户、切片、依赖、结果指标和退出条件;再问项目成员,哪些信息每周重复填写却从未用于决策。先修正一条流程,测量一个周期,再决定是否扩展制度或引入新的管理平台。Epic规范真正的关键指标,不是项目成员填了多少字段,而是团队能否更早看见偏差、更低成本验证价值,并在错误方向变得昂贵之前改变选择。
常见问题解答(FAQ)
1. Epic应该如何拆分,才能既符合敏捷原则又便于跟踪?
我在推进跨团队项目时,经常遇到一个Epic看起来很重要,但持续两三个迭代仍然无法关闭的问题。尤其是涉及产品、研发、测试和运营的复杂需求,如果拆分方式不合理,团队很难判断当前进度到底是“完成了大部分”还是“只是做了很多零散任务”。
建议按用户价值、业务结果或可验证的能力拆分Epic,而不要按部门或技术模块拆分。一个合格的Epic应能回答“为谁解决什么问题、产生什么结果”,并在4到8周内完成;如果预计超过8周,通常需要继续拆分。可进一步检查是否具备明确负责人、完成标准、收益指标和关联迭代,只有满足这四项,才适合进入正式排期。
2. Epic流程中最关键的项目管理指标有哪些?
我曾见过团队建立了很多统计项,但周报里仍然无法说明Epic是否健康,最后只能依赖项目经理的主观判断。后来我发现,真正有用的指标并不多,关键是要覆盖交付、范围、风险和价值四个维度。
建议至少跟踪五项指标:Epic周期时间、完成率、范围变更率、阻塞时长和目标达成率。周期时间可按“关闭日期减启动日期”计算;完成率不要只看任务数量,而应按已完成的用户故事或加权工作量计算;范围变更率可用新增或删除工作量除以基线工作量;阻塞时长统计处于阻塞状态的累计天数;
目标达成率则用实际业务结果除以立项时设定的目标。若一个Epic完成率达到90%,但范围变更率超过30%,仍应判定为高风险。
3. 项目成员应该如何分工,才能避免Epic推进时责任不清?
我在多团队协作中遇到过最典型的问题是“大家都参与,但没人真正负责”,产品、研发和测试都认为下一步应该由别人推动。到了评审或延期时,团队才发现关键决策没有明确的责任人。
建议为每个Epic设置一名最终负责人,同时为目标、方案、交付、验收和风险分别指定责任角色。产品负责人负责目标和范围,技术负责人负责方案与技术风险,交付负责人负责节奏与依赖,测试或质量负责人负责验收标准,业务代表负责结果确认。可以使用RACI表检查是否存在多个最终负责人或某项工作没有执行责任人;
每个Epic最好只有一名最终负责人,关键决策也应在48小时内完成确认,避免责任在会议中反复转移。
4. Epic评审和关闭应该设置什么制度,才能防止“完成但没有价值”?
我见过一些团队把所有开发任务关闭后就直接结束Epic,但上线后没人核对使用率、转化率或客户反馈,导致项目只是完成了交付,并没有证明业务价值。对于周期较长或跨部门的Epic,这种做法尤其容易掩盖无效工作。
建议把Epic关闭分成“交付完成”和“价值验证”两个阶段。交付完成需要检查范围、质量、文档、上线和遗留风险;价值验证则应在上线后2到6周,根据具体目标核对核心指标,例如功能使用率、缺陷率、处理时长或收入贡献。只有交付检查通过且关键结果达到预设阈值,Epic才算正式关闭;
如果结果未达标,应记录偏差原因,并决定继续优化、调整目标或停止投入。
核心关键词
文章包含AI辅助创作:Epic流程与规范:项目成员敏捷项目制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/547632
读者评论
我们团队以前也把Epic完成率当主要指标,结果需求拆得越来越碎,报表很好看,客户投诉却没明显减少。后来改看关键流程的实际使用和流失节点,才发现问题不在交付速度,而在上线后的运营跟进。这个思路更接近真实管理。
按用户路径拆切片在理论上很清楚,但遇到老系统改造时,很多关键工作确实只能先做底层接口和数据迁移。若完全排斥技术任务作为阶段成果,排期和验收会比较困难,建议保留技术切片,但要明确它服务于哪个验证目标。
我比较认同减少无效审批,但实际项目里“可逆性”往往很难判断,尤其涉及数据和权限时。制度最好给出几个常见风险等级的示例,否则不同负责人会按各自理解执行,最后还是容易回到层层签字。
