敏捷项目最常见的失速,不是团队不会开站会,而是每个迭代都很忙,到了发布时却拿不出一段真正可用的成果。成员按时更新任务、负责人追着燃尽图、需求不断进入迭代,最终延期的原因仍是测试排队、依赖无人确认、验收标准含糊。要做好敏捷项目,关键不是把流程跑得更密,而是让团队持续交付小而完整的价值,并用反馈及时调整下一步。
一、先讲结论:敏捷不是多开会,而是缩短“想法到验证”的距离
1. 项目成员真正要管理的是流动,而不只是任务
我判断一个团队是否在有效敏捷,通常不会先看它有多少会议、用了哪种看板,也不会把迭代长度当成首要答案。我会先追问:一个需求从被提出到被用户或业务方验证,经过了哪些等待?每次等待是谁发现的?团队能否在不加班的情况下交付一个可验收的切片?
任务被拆分、排期、更新状态,只是管理活动;需求被澄清、开发、测试、验收并产生反馈,才构成真正的交付流。若团队每天都在更新任务,却无法说明价值何时被验证,说明流程的可见性可能很高,交付能力却未必提升。
2. 用四个结果判断改进是否有效
我建议成员和管理者先关注四类结果:交付节奏是否稳定、在制工作是否可控、质量问题是否前移、需求优先级是否有依据。它们能把“我们感觉更敏捷了”变成可讨论的事实。
- 交付节奏:团队是否能相对稳定地完成承诺,并让每个迭代都产生可验收成果。
- 在制工作:同时开始但尚未完成的事项是否过多,成员是否频繁切换上下文。
- 质量:缺陷是被测试和验收尽早发现,还是集中在发布前爆发。
- 价值:需求完成后是否有人验证结果,是否能影响后续优先级。
这四类结果之间有因果关系。过多的在制工作会拉长等待时间;等待时间变长,反馈就会滞后;反馈滞后,错误假设更容易积累到发布前。只优化个人任务完成数,常常会把团队的整体问题藏起来。

3. 敏捷流程的目标是更快发现偏差,而非保证每次计划不变
计划是团队根据当前信息做出的判断,不是对未来的保证。敏捷管理的优势,不在于永远不变,而在于需求、技术或业务假设发生变化时,团队能尽早看见影响,重新排序,并控制已经投入的成本。
因此,项目成员不应把“迭代中不改需求”当作唯一纪律,也不能把“敏捷就是随时插需求”当作灵活。要区分真正紧急的变化和优先级尚未讨论清楚的插单。每次变化都应让团队看见它替代了什么、增加了哪些风险、需要谁做决定。
二、背景与真实场景:迭代看起来顺利,为什么发布仍然延期
1. 多团队协作时,局部完成不等于端到端完成
下面以一个情景重建说明常见矛盾:某企业产品团队有开发、测试、产品和运维成员,计划每两周发布一次。开发按时完成了各自任务,测试却在迭代后半段集中收到多个功能;其中两个需求还依赖另一团队提供接口。迭代评审时,界面能演示,核心链路却无法走通。
表面上看,这是测试资源不足或依赖团队响应慢。再往下看,常常是团队把“开发完成”当成了“交付完成”,把依赖确认当成了开始开发之后的事情,并且没有在迭代承诺前检查端到端验收条件。延期不是最后一天才出现的,它只是最后一天才变得无法忽视。

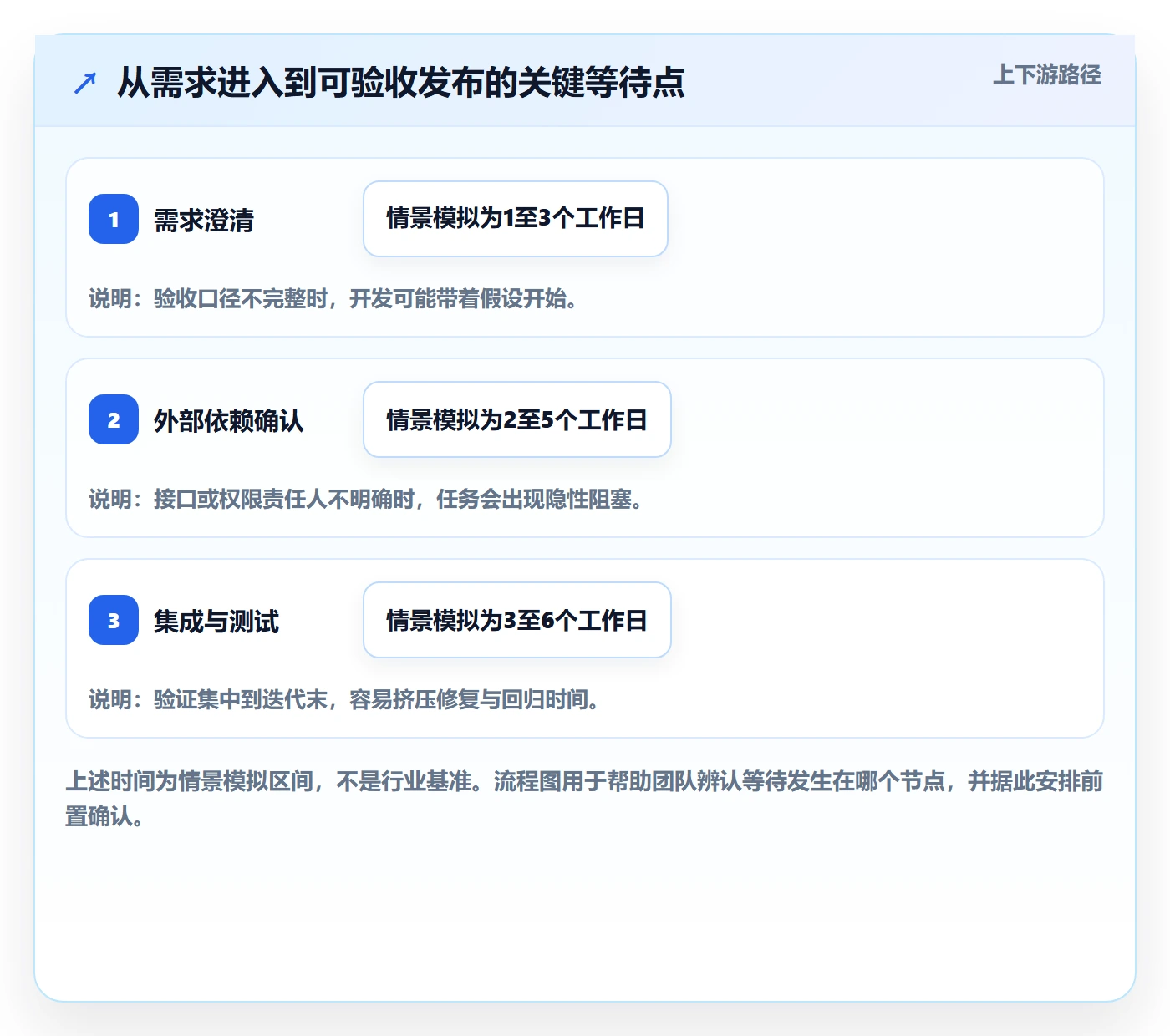

2. 成员最容易被看不见的等待拖慢
在项目现场,等待不一定显示为“阻塞”。它可能是需求提问两天没人答复、代码合并等评审、测试环境排队、数据权限尚未开通,也可能是业务方无法确认验收口径。成员如果只统计自己手里的编码或文档工作,就会低估这些等待对交付周期的影响。
我会建议团队在任务卡上记录阻塞原因和开始时间,而不是只留下一个“进行中”。记录的目的不是追责,而是发现重复出现的系统性问题:同一类审批是否总需要三天、某个接口是否每次都临近迭代末才确认、测试环境是否只在发布前才被使用。
3. 项目规模越大,协调成本越不能靠口头补齐
小团队可以靠面对面沟通迅速补足信息;当团队跨部门、跨地域或超过百人,口头同步的覆盖范围和记忆可靠性都会下降。此时,需求、缺陷、版本、依赖、决策和交付状态需要有共同的记录方式,否则同一个问题会在多个会议中反复解释。
工具本身不能替团队建立清晰责任,但适当的项目管理平台可以让需求到交付的关系、变更记录和阻塞状态可追踪。比如面向中大型企业和百人以上组织的 PingCode,可作为统一管理需求、研发协作和交付信息的选择之一;是否适合,仍需结合组织权限、部署要求、迁移成本和实际流程验证,而不是只看功能清单。

三、常见误区:流程变复杂,团队却没有更快交付
1. 把每日站会开成逐人汇报
站会不是向管理者证明自己忙碌的场合。若每个人依次汇报昨天做了什么、今天做什么,会议可能很完整,却没有帮助团队解决任何阻塞。更有效的做法,是围绕迭代目标和看板上的工作流动讨论:哪些事项停住了、谁需要协助、今天如何让一个未完成事项继续向验收推进。
当问题需要深入讨论时,应把相关成员留在会后单独处理,不必让全体成员陪同讨论半小时。站会要暴露问题,不必在会上解决所有问题。
2. 把速度当成绩效排名
故事点或团队速度是规划容量的辅助信息,不是跨团队竞赛的分数。不同团队对工作复杂度的估算尺度不同;把速度直接用于个人绩效,成员就有动机放大估算、拆分任务或回避不确定工作。数字看似上升,预测能力与交付价值却可能下降。
速度适合用来观察同一团队一段时间内的相对变化,并结合需求类型、人员变化和质量结果解释。它不适合用于判断谁更努力,也不适合单独回答项目是否成功。
3. 迭代计划塞满全部可用工时
计划时把每个人的全部工时都分配给需求,看似提高利用率,实际会让突发缺陷、评审、支持和沟通没有空间。工作一旦延期,团队就只能把压力传递到下一项任务,逐步形成“本迭代没做完,下一迭代继续加量”的循环。
规划容量时,应结合近期实际完成情况、假期、支持任务、依赖风险和团队成员可用时间留出缓冲。缓冲不是偷懒,而是承认项目存在不确定性,并避免一个小意外把整轮计划推倒。
4. 把需求拆小理解成“多做碎片”
好的需求切片仍然能独立验证用户价值或业务结果;不好的拆分只是把技术工作切成更小的卡片,却让业务结果必须等到全部卡片完成才能看见。卡片变小不等于交付风险变小,拆分的核心是减少未知、缩短反馈,而不是让看板上出现更多任务。
5. 只在回顾会上谈问题,不给改进设验证条件
“沟通要加强”“测试要提前”都不是可验证的行动。团队需要把改进写成具体试验,例如:从下个迭代开始,所有进入开发的需求都要有验收示例;测试成员在需求澄清阶段参与评审;连续两轮记录阻塞超过一天的原因。
回顾的成果不是一张问题清单,而是少量可执行的改变,以及下一次回顾时能判断是否有效的证据。每轮同时启动太多改进,也会让团队不知道哪项真正产生了效果。
四、专业判断逻辑:先看瓶颈,再决定优化哪一段
1. 先沿需求流观察,不要先增加管理仪式
我建议用一张简单的端到端流程图梳理工作:需求提出、澄清、排期、开发、评审、测试、验收、发布、反馈。每个阶段标出负责人、进入条件、退出条件和常见等待。若团队连“完成”具体意味着什么都说不一致,先加站会或报表并不能解决根因。
观察时要区分加工时间和等待时间。开发可能只花两天,任务却在评审队列里停了四天。只看工作量会误以为开发效率低;记录等待时间,才有机会判断是评审容量、责任分配还是任务过大造成的延迟。
2. 根据瓶颈类型选择干预
| 可观察信号 | 可能原因 | 优先尝试的改进 | 验证方式 |
|---|---|---|---|
| 需求反复澄清 | 验收条件或业务目标不清 | 需求进入迭代前安排产品、开发、测试共同澄清 | 统计迭代中需求变更与返工次数 |
| 开发完成后排队测试 | 工作批次过大,测试介入过晚 | 缩小切片,尽早集成,测试参与需求评审 | 观察开发完成到测试开始的等待时间 |
| 任务长期处于进行中 | 并行过多、依赖未解除或任务过大 | 设定在制工作上限,优先帮助完成已有工作 | 观察周期时间与阻塞时长变化 |
| 发布后缺陷集中 | 验收和回归不足,质量责任被后置 | 把质量检查纳入完成定义,提前做集成验证 | 按版本追踪逃逸缺陷和修复耗时 |
不要一次同时引入多套新制度。每次选一个最影响交付的瓶颈,设计一个短周期试验,并约定观察指标。如果一个改动减少了等待,却明显增加返工或缺陷,也不能直接判为成功。
3. 用完成定义避免“看起来完成”

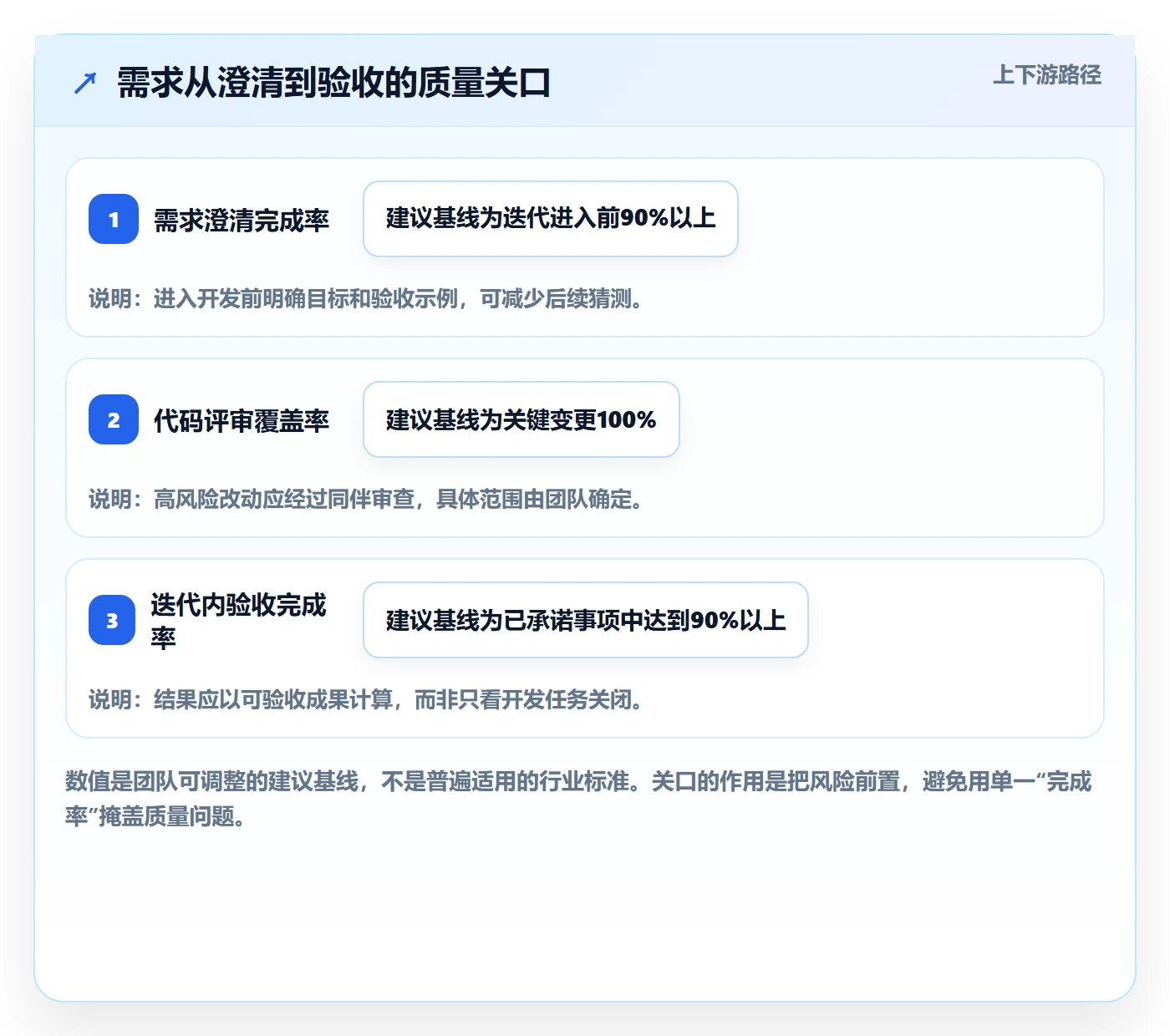

团队需要共同约定一个可执行的完成定义。它可能包括代码评审通过、自动化检查通过、必要测试完成、文档更新、验收示例验证,以及变更可追踪。具体项目可以有所差异,但必须在团队内一致,不能由每个人临时解释。
完成定义不应追求堆满条目。如果一项要求无法稳定执行,先讨论是否适用于所有需求、是否可以自动化、是否需要按风险分级。定义的价值在于减少交付歧义,而不是制造新的审批链。

4. 判断问题属于个人、团队还是系统
某个任务延期,并不自动意味着成员执行不力。要先问:目标是否清晰、依赖是否可控、任务是否被频繁打断、评审资源是否足够、决策是否及时。如果同类延迟在不同成员身上反复出现,优先检查流程和系统约束;如果只有特定技能任务反复卡住,也需要考虑能力配置和支持机制。
敏捷管理并不排斥责任,但责任应建立在事实之上。把系统性等待归咎于个人,会让成员隐藏问题;把所有问题都归咎于流程,又会让具体承诺无人承担。专业判断需要同时看环境条件、行动选择和结果证据。
五、案例与数据观察:从“完成更多”改为“更早验收”
1. 一个团队的情景推演
假设某产品团队有8名成员,每两周一个迭代,连续三轮发现同一种现象:开发任务关闭数量不少,但迭代目标完成率偏低;测试集中在最后几天,发布前仍有未确认依赖。团队没有立刻增加会议,而是先抽取三轮任务记录,标注需求等待、评审等待、测试等待和外部依赖。
观察后发现,主要问题不是成员编码速度,而是需求同时展开过多,且产品和测试的参与时间都偏晚。团队随后只试行两项变化:每轮进入开发前共同检查验收条件;当测试队列超过约定上限时,开发成员优先协助完成验证或修复,不再继续启动新需求。
2. 用示意数据说明应观察什么
下表是示意数据,用于展示评估方法,不代表真实客户案例或行业平均值。重点不在于这些数字本身,而在于团队把周期、等待、质量和交付放在一起看,避免只用任务关闭数量判断改进成败。
| 观察项 | 改进前情景 | 改进后情景 | 判断重点 |
|---|---|---|---|
| 从开发开始到验收的中位周期 | 11个工作日 | 8个工作日 | 看端到端周期是否缩短,而非只看编码阶段 |
| 进入测试前的平均等待 | 3.5个工作日 | 1.5个工作日 | 判断测试是否更早介入、队列是否缓解 |
| 迭代内验收完成比例 | 约68% | 约84% | 确认承诺是否逐步建立在真实容量上 |
| 发布后两周内发现的高优先级缺陷 | 6个 | 4个 | 检查节奏改善是否以牺牲质量为代价 |
若团队只看到周期缩短,却发现发布后高优先级缺陷增加,就需要回头检查完成定义和测试覆盖;若测试等待减少,但迭代完成率没有变化,可能另有需求澄清或依赖问题。单个指标容易误导,至少要同时看交付速度、质量和稳定性。

3. 记录数据时避免三个统计陷阱
第一,别把平均数当全部故事。少数特别慢的事项可能把平均周期拉高。中位数、分位数和具体长尾案例往往更能帮助团队定位问题;同时应保留事项类型,避免把简单修复和大型功能混在一个口径里。
第二,不能把改进前后的统计口径随意改变。如果改进前只统计开发时间,改进后却统计到验收的全部时间,数字无法直接比较。指标定义、起止状态和统计范围应保持一致。
第三,样本量太小时不要过度归因。两三项需求的变化可能只是偶然。团队可以先观察连续几轮,再结合实际阻塞记录和成员反馈解释趋势。数据提示该查哪里,不能替代对现场原因的核实。
4. 工具选择要围绕协作断点验证
当项目成员分散在多个部门,需求、开发、测试和发布信息分别记录在不同位置,重复录入和状态不一致会消耗协作时间。这时才需要评估统一平台,而不是先买工具,再要求团队迁就工具的字段。
例如,PingCode可用于中大型企业和百人以上组织的研发协作场景;对于需要在本地环境运行的组织,可评估其私有化部署能力。若团队已有 Jira 数据,也可以把平滑迁移作为评估项,核对历史需求、附件、权限、工作流和报表是否能按实际需要迁移。所谓国产替代是否合适,最终取决于数据治理、流程适配、使用体验和迁移后的维护成本,不能只凭宣传语下结论。
实际评估时,我会要求供应方用一个真实但可控的试点流程演示:需求如何进入迭代、缺陷如何关联版本、权限如何区分、变更如何留痕、报表如何追溯。若演示只展示漂亮首页,却无法说明成员每天如何完成协作任务,就还不足以支持决策。
六、不同情况下的行动建议:让成员知道下一步具体做什么
1. 需求还不清楚时,先问边界和验收
成员接到需求后,不必马上估时和开工。先确认问题面向谁、希望改变什么、哪些场景必须支持、哪些情况明确不在本次范围、如何验证结果。业务方暂时给不出完整答案时,可以先做探索性任务或小型原型验证,但应把假设写出来,避免假设被误当成已经确认的需求。
- 用一句话说明用户或业务问题,而不是只描述功能按钮。
- 列出最重要的使用场景和反例,确认边界。
- 补充可观察的验收示例,至少覆盖正常路径和关键异常路径。
- 把未确认事项标为风险,指定责任人和确认时间。
2. 任务被阻塞时,尽早让阻塞可见
遇到阻塞不要等到站会或迭代末才说。成员应记录阻塞开始时间、影响范围、所需决策或协助,并明确自己已经尝试过什么。若阻塞超过团队约定的时间阈值,应升级到能解除问题的人,而不是在任务状态里反复写“处理中”。
帮助别人解除阻塞也是团队工作的一部分。成员可以主动结对排查、补充测试数据、协助评审或联系依赖方;但若团队长期依赖少数人救火,也要将这种依赖纳入容量和技能建设讨论。
3. 迭代中出现插单时,先说明替换关系
确有紧急需求时,团队要判断影响等级,并由有权决定优先级的人确认。新增工作不应被悄悄塞进原计划,而应明确替换掉哪一项、是否影响目标、谁承担新风险。若团队无法说明替换关系,通常意味着优先级决策尚未完成。
- 线上高风险事件:优先保护用户和业务连续性,明确临时负责人、影响范围与恢复标准。
- 法规或外部截止事项:核对真实截止时间和不可替代性,提前调整容量与依赖。
- 一般优化想法:进入待排序清单,等负责人依据价值、成本和风险安排,不因声音大就自动插入。
4. 迭代承诺不稳定时,先修正容量模型
如果团队连续多轮无法完成承诺,不要马上要求成员加速。先拆解未完成原因:估算偏差、临时支持、外部依赖、需求变更、任务过大,还是完成定义不一致。把可预测的支持工作纳入容量,改善依赖前置确认,并按近期实际完成量校正计划。
若项目处于探索期,需求变化较大,承诺可以围绕迭代目标而不是逐项锁死。若项目承担明确法规期限,则要更重视范围切分、风险储备和关键路径管理。敏捷并不意味着所有项目都采用同一套承诺方式。
5. 质量风险较高时,把验证前移到工作开始之前
涉及资金、隐私、安全、医疗或关键业务连续性的功能,不应等到迭代尾声才讨论质量。成员应在需求澄清时确认风险等级、测试范围、回滚方式和审计要求;必要时安排威胁分析、架构评审、自动化验证或灰度发布。
轻量流程不等于低质量。高风险需求需要更充分的验证证据;低风险试验则可以快速上线、小范围观察。合理做法是根据风险分级,而不是对所有任务一律增加审批。
七、不同情况下的取舍:没有一种流程适用于所有团队
1. 迭代节奏与持续流动之间如何选
迭代适合需要阶段性目标、稳定评审与固定反馈节奏的团队;持续流动更适合需求持续到达、工作项相对独立、需要控制队列的支持或运维团队。两者都能敏捷,关键是团队是否能看见工作状态、控制并行、定期复盘结果。
如果需求变化频繁到迭代目标常被打断,可以考虑限制在制工作并采用更灵活的流动方式;如果团队需要跨职能集中协作、做阶段性产品验证,固定迭代可能更容易建立共同节奏。选择流程应服从工作特征,而不是追逐方法论标签。
2. 交付速度与验证深度如何平衡
快速发布能更早获得反馈,但前提是风险可控、回滚路径清晰、监控和质量检查到位。对可逐步开放的功能,可以小范围发布观察;对无法轻易回滚或影响面极大的变更,应投入更多前置验证。单纯追求部署频次,不能替代对用户影响和恢复能力的判断。
| 场景 | 更适合的做法 | 主要代价 |
|---|---|---|
| 用户范围可控、可快速回滚 | 小批量发布并观察指标 | 需要监控能力和明确回退责任 |
| 多团队共享关键接口 | 加强契约测试与集成验证 | 前置协调成本会上升 |
| 高合规或不可逆变更 | 增加风险评审、审计记录和验证证据 | 交付速度较慢,但风险控制更充分 |
3. 文档轻量与知识可追溯如何平衡
敏捷并不反对文档,反对的是没人使用、无法维护、与实际状态脱节的文档。小团队可以用简洁的需求卡片、决策记录和运行手册;人员流动频繁、审计要求高或系统复杂的组织,需要更明确的架构、权限和变更记录。
判断一份文档是否值得维护,可以问三个问题:它是否支持决策或交接?没有它会不会造成重复调查或高风险误操作?能否在工作发生时顺手更新,而非项目结束后补写?满足这些条件的文档,是交付资产,不是流程负担。
4. 统一流程与团队自治如何平衡
大型组织需要统一最基本的术语、权限、风险控制和跨团队依赖规则,否则汇总状态和审计会失真;但若把每个团队的工作方式全部强行统一,团队可能失去针对产品特征优化流程的空间。较好的边界是统一结果要求和必要控制,允许团队在任务拆分、会议节奏和局部看板上做适配。
工具选择也遵循同一原则。统一平台可以减少信息断裂,但工具配置若过度复杂,会让成员为了填字段而工作。先统一最关键的信息链,再根据真实使用反馈扩展,而不是一开始复制所有历史流程。
八、把流程优化做成持续实验:从一轮迭代开始
1. 第一轮先建立可观察的基线
不要急着设定宏大的效率目标。先选择一个团队、一个产品流或一类需求,记录几轮基础信息:从开始到验收的周期、各阶段等待、迭代内验收比例、阻塞原因、缺陷发现阶段。基线不是用来责备团队,而是用来辨认哪个瓶颈最值得处理。
定义口径时写清楚开始点、结束点和排除条件。例如,周期从任务进入开发开始,直到验收通过;若任务被暂停等待外部决策,是否计入总周期,应提前约定。口径一致比指标看起来精细更重要。
2. 每次只选一个主要改进假设
一个好的改进假设可以被验证,例如:“如果测试在需求澄清时参与,并把工作拆成更小切片,那么开发完成到测试开始的等待会下降。”它包含改变、预期机制和观察结果,比“加强协作”更容易检验。
- 选出反复出现、且对交付影响最大的一个瓶颈。
- 写出改进假设和预期变化,不预设一定成功。
- 限定试验周期与适用范围,避免全组织一次性铺开。
- 观察结果、质量和成员负担,判断继续、调整或撤回。
3. 用回顾会决定下一步,而不是复述过程
回顾时先看团队约定的证据,再听成员解释原因。若测试等待缩短、缺陷没有增加,且成员没有被额外负担压垮,可以保留做法并扩大适用范围;如果等待没变化,就检查是否真正执行了试验,或瓶颈其实在其他环节。
若结果与预期相反,也不必立刻认定团队失败。可能是试验范围太小、统计口径不一致、外部条件发生变化,或改进只把队列从一个阶段转移到了另一个阶段。敏捷改进的价值正是让这些假设尽早暴露。
4. 让工具承接规则,而不是替代判断
当流程口径已经相对清楚,再决定哪些信息适合交给工具管理:需求状态、责任人、依赖、缺陷、版本、审批记录和度量口径。自动提醒、关联关系和报表可以减少重复追问,但无法判断某个需求是否真正值得做,也不能代替团队解决优先级冲突。
选型时安排成员实际操作,不只让负责人看演示。验证创建需求、拆任务、关联缺陷、查看依赖、调整优先级和追溯发布记录是否顺畅;也要确认权限、数据迁移、部署方式、接口能力、培训成本和后续维护责任。平台能否降低信息断点,比功能数量更值得关注。
九、结语:让每一轮迭代都缩短一次等待
做好敏捷项目,不是把成员训练成更快填表的人,而是让团队更早发现不确定性,更快解除阻塞,并用可验收成果验证方向。成员能做的第一步并不复杂:把手上的工作、等待和风险说清楚;把需求切成可验证的片段;在问题扩大前请求协助;在每轮结束后用证据检查流程。
我更愿意用一个朴素标准判断流程优化有没有价值:下一轮,团队是否少了一种反复发生的等待,是否更早看见质量或需求偏差,是否让成员更容易完成端到端交付。先选一个真实瓶颈,记录两三轮基线,试一个改动,再根据结果决定是否扩大。敏捷不是把流程做得更忙,而是让学习和交付更接近,让每一次改进都能被验证。
常见问题解答(FAQ)
1. 敏捷项目是否一定要按固定迭代周期推进?
我刚接手敏捷项目时,团队有人坚持必须两周一个迭代,也有人认为应该根据任务灵活调整。实际工作中,需求变化频繁、测试资源不足或版本发布受限时,我常常不知道怎样设置迭代周期才不会影响交付。
不一定,但迭代周期应保持稳定且足够短。多数团队可先采用1到2周一个迭代:需求变化快、反馈频繁的项目适合1周,跨团队协作较多或测试周期较长的项目可采用2周。连续运行3个迭代后,比较计划完成率、延期任务比例和评审反馈时效;如果经常出现任务未完成,优先拆小需求和降低承诺量,而不是频繁改变周期。
2. 敏捷项目中如何拆分用户故事,才能避免任务越做越大?
我在参与项目评审时经常遇到这样的情况:一个看似清晰的需求,开发后才发现包含多个角色、多个页面和复杂的异常流程,最后只能延期。团队通常知道要拆任务,却不清楚拆到什么粒度才算合适。
建议按用户价值、业务流程或可独立验收的结果拆分,而不是简单按前端、后端、测试拆分。一个用户故事最好能在一个迭代内完成,理想情况下不超过2到3个工作日;如果仍然无法估算,就继续拆分,例如先实现主流程,再补充权限、异常和批量操作。拆分完成后必须写清验收条件,确保产品、开发和测试对完成标准一致。
3. 敏捷团队如何判断一次迭代是否真正完成?
我以前以为代码提交并通过开发自测就算完成,后来发现测试、文档、部署和业务确认经常被拖到下一个迭代,导致看板上的完成数量看起来很好,实际可发布内容却很少。这个问题在多人协作和并行项目中尤其明显。
应建立团队统一的完成定义,而不是以某个人的主观判断为准。至少应包含代码完成、同行评审、自动化或必要的人工测试通过、关键缺陷关闭、验收条件满足,以及需要时完成部署和文档更新。复盘时同时查看完成故事数和可发布故事数;如果两者长期差距超过20%,说明团队的完成定义过宽,或测试、验收环节存在瓶颈。
4. 敏捷项目如何优化流程,而不是把敏捷变成更多会议?
我参加过一些敏捷项目,站会、评审会、回顾会一个不少,但需求仍然反复变更,任务也持续延期,团队反而觉得流程增加了负担。我想知道流程优化到底应该从哪里入手,哪些会议或动作可以删减。
流程优化不应以增加会议为目标,而应围绕交付瓶颈进行调整。先连续记录2到3个迭代中的需求等待时间、开发耗时、测试等待时间、返工次数和阻塞任务数量,再针对占比最高的问题做一次小范围改进,例如限制同时进行的任务数、提前补充验收条件或设置跨角色评审。
每个迭代只选择1到2项改进措施,并在下个迭代用数据验证是否有效;没有改善交付结果的会议或表单,就应缩短、合并或取消。
核心关键词
文章包含AI辅助创作:敏捷管理指南:项目成员如何做好敏捷项目,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/547529
