某企业的产品待办列表曾堆到近千条:每周都开优先级会议,研发却总在冲刺中途接到“必须插入”的需求。问题不是团队缺少一套排序公式,而是Backlog里混着战略目标、客户承诺、缺陷、技术债和未经验证的想法,管理者看见的是一张长清单,团队承担的却是不可预测的交付风险。要做好Backlog,关键不是把所有需求写进去,而是让每一项工作都有明确的价值依据、风险边界、进入条件和退出规则。
敏捷项目如何做好Backlog?企业管理者风险控制与操作步骤
一、先讲结论:Backlog不是需求仓库,而是可控的决策队列
1. 管理者要控制的不是条目数量,而是承诺质量
我判断一个Backlog是否健康,不先数里面有多少条,而是看三件事:团队能否说清当前最重要的工作为什么优先;即将进入迭代的条目是否足够清晰;新插入的需求是否会挤占已经作出的交付承诺。三者中有一项长期失控,列表再整齐也只是把混乱排了序。
Backlog应当是持续变化、经过排序的工作队列。Scrum Guide 2020将产品待办描述为产品改进的有序列表,并指出细化是持续进行的活动,而非一次性写完的文档。这意味着管理者不应要求团队在项目启动时预测全部需求,而应要求团队定期提高近期条目的可理解性和可交付性。
最重要的管理原则是:远期条目可以模糊,近期承诺不能模糊;新需求可以进入,但不能绕过排序、容量和风险评估。这比“所有需求必须写完整”更符合变化频繁的项目,也比“敏捷就是随时改”更能控制经营风险。
2. 用四道判断门替代“谁声音大谁优先”
我建议每条进入执行候选区的工作,至少通过四道判断门:价值是否可说明,风险是否有负责人,范围是否可验证,容量是否有来源。它们不必变成沉重审批,但必须留下可复查的依据。
- 价值门:它影响收入、客户体验、合规、成本、交付能力中的哪一项?如果只是“客户提了”,还不足以证明优先级。
- 风险门:不做会发生什么,发生概率和影响有多大?合规、安全与数据风险不能只按业务收益排序。
- 范围门:团队如何判断做完了?验收结果是否可观察,边界是否明确?
- 容量门:它占用多少人天,挤掉什么工作?如没有可说明的容量来源,插入就意味着隐性延期。
3. 把“列表规模”与“列表健康度”分开看
条目多,不必然代表失控;条目少,也不必然代表高效。早期探索产品可能需要保留大量假设,成熟产品则可能需要更严格的缺陷分级。更有用的做法是把列表分成近期承诺区、中期候选区和远期想法区,并分别规定不同的信息要求、复核频率和责任人。
| 区域 | 建议时间范围 | 最低管理要求 | 主要风险 |
|---|---|---|---|
| 近期承诺区 | 下一迭代或未来数周 | 验收条件明确、依赖已识别、工作量可讨论 | 范围不清导致返工或承诺落空 |
| 中期候选区 | 未来一至两个季度 | 目标、价值假设、主要风险清楚 | 优先级陈旧,资源和依赖尚未确认 |
| 远期想法区 | 更远的探索项 | 来源、待验证假设和复核条件可追溯 | 长期不复核,变成没人敢删的“需求墓地” |
二、为什么Backlog会失控:企业场景里的真正压力
1. 需求入口越多,越需要一套共同语言
在中大型组织里,需求通常不是由一个产品负责人单线提交。销售带来客户承诺,客服汇总投诉,运营提出活动需求,技术团队提出架构治理,合规团队提出时限明确的整改项。每个入口都可能有合理理由,但理由之间不在同一尺度上。
销售说“客户马上要”,不一定代表这件事影响收入最大;技术说“必须重构”,也不一定说明风险已经迫近;管理者说“这个季度要看到结果”,则可能只给了期限,没定义结果。Backlog的作用,是把这些不同语言转译成能比较、能验证、能追责的决策信息。
我会要求需求至少标注提出来源、受影响用户或流程、预期结果、截止条件和依赖关系。信息不足时不是拒绝需求,而是把它放在“待澄清”状态,并明确由谁在什么时间补齐。这样可避免一句口头承诺直接变成研发团队的交付义务。
2. 真正的拥堵常发生在“已开始但未完成”
许多团队的待办清单看起来很长,但更危险的是同时在做的工作太多:开发等接口,测试等环境,业务等确认,负责人又把新任务塞进来。此时团队每周都有进展汇报,却没有足够的工作真正抵达验收。
这也是为什么我会把在制品数量、等待时间和返工率与Backlog一起看。列表排序只能决定先做什么,不能自动消除跨团队依赖和工作切换成本。若团队持续超载,优先级再精确,也只是让更多工作以更快速度排队。

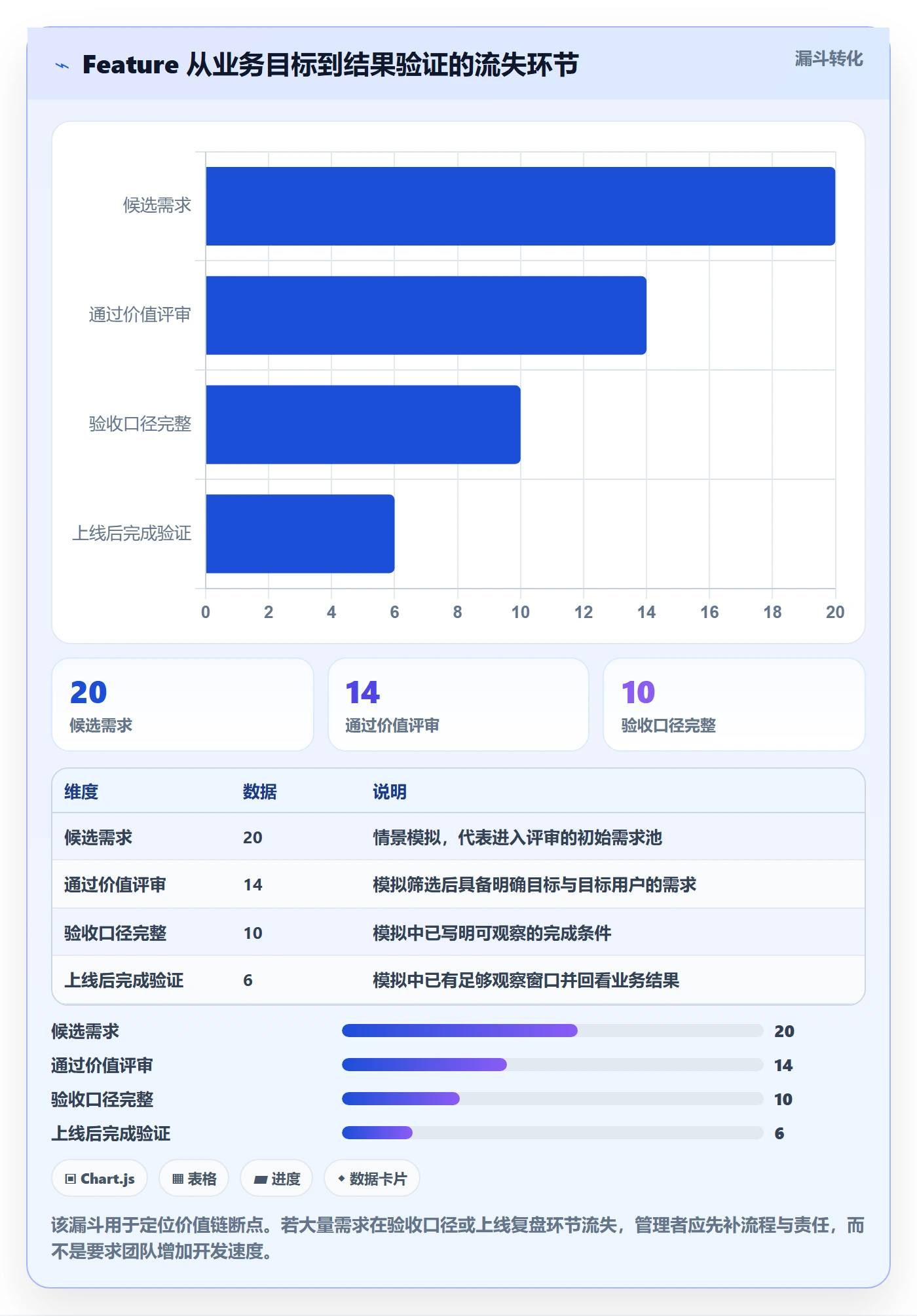

下面是一个用于团队诊断的情景模拟,展示工作从提出到可执行的流失过程。它不是行业基准,适合拿来设计本组织的漏斗口径,而不是对外宣传团队效率。

3. 规模增长后,隐性依赖会变成经营风险
小团队可以靠当面沟通解决很多模糊问题;跨多个产品线、研发团队、地区或合规边界后,口头共识会迅速失效。一个看似独立的功能,可能依赖统一身份、数据权限、接口改造和客户迁移。只在条目标题里写“优化登录体验”,团队很难判断它是否会影响其他系统或已对客户作出的承诺。
因此,企业管理者要关注的不只是“需求有没有排上”,还要关注需求之间的连接关系:谁依赖谁,哪些决定尚未作出,哪些日期是外部硬约束。依赖不透明时,项目延误往往不是某个团队做得慢,而是关键输入迟迟没有到位。
三、常见误区:看似规范,实际扩大交付风险
1. 误区一:要求所有条目一开始就写到同样详细
远期需求写得过细,通常不是提高确定性,而是在不确定信息上制造确定感。市场假设可能变化,法规解释可能更新,客户流程也可能调整。过早把方案写成大量任务,会让团队产生沉没成本,也容易出现“文档已经定了,所以必须做完”的惯性。
我的做法是采用分层细化:远期写问题、目标和待验证假设;中期补充方案选项、主要依赖和风险;近期再明确验收条件、边界和工作拆分。细化的时点应靠近决策和执行,而不是靠近项目启动仪式。
2. 误区二:用单一评分公式替代业务判断
常见优先级模型会把收益、影响用户数、紧急程度、工作量等变量合成一个分数。这类模型适合暴露争议,不适合替代决策。评分精度若远高于输入质量,算出来的小数只会让主观判断看起来更客观。
例如,某项合规整改影响用户少、开发量大,却可能有明确监管期限;一项视觉优化用户覆盖很广,却没有证据表明它能改善转化。若模型只强调覆盖人数或收益分数,前者可能被错误压低,后者可能被过度高估。
我会把评分视为讨论的起点,并保留“硬约束优先”规则:法定期限、安全风险、生产事故和关键客户中断,不与普通增长机会做同一层面的简单加权。评分差距很小的项目,要把分歧摆出来,而不是假装模型已经替团队作出决定。
3. 误区三:把所有紧急需求都插入当前迭代
“紧急”至少有三种意思:外部截止日期不能变、影响正在扩大的线上事故、提出人希望更早看到结果。它们不能被同一个标签覆盖。前两类可能确实需要打断计划,第三类通常应进入排序讨论。
我建议规定插入规则:谁有权批准,什么证据构成紧急,插入后移出哪项工作,受影响的承诺如何通知。没有替换项的插入不是免费加塞,而是把代价留给团队以加班、质量下降或延期来承担。
4. 误区四:把估算偏差归咎于“团队不够敏捷”
计划与实际的差异,可能来自需求变更、依赖等待、生产支持、验收延迟或技术不确定性。只看完成率并惩罚团队,会诱导过度承诺、拆小任务掩盖风险,甚至把未完成工作改名为“持续优化”。
更有价值的是每个迭代复盘未完成原因,并区分可控与不可控因素。若主要损失来自外部等待,管理动作应是缩短决策和依赖周期;若来自条目过大,应改进拆分;若来自临时插入,应重新设计变更授权,而不是简单提高团队压力。
四、专业判断逻辑:如何排序、细化并控制风险
1. 先设不可被普通收益分数覆盖的风险层
在比较市场机会之前,我会先筛出必须处理的风险项,例如监管期限、数据泄露隐患、关键服务稳定性和重大客户阻断。对这些条目,先判断风险等级与最迟处理日期,再决定采用完整修复、临时缓解还是分阶段控制。
这并不表示任何标注“合规”或“安全”的需求都自动插队。提出者仍应说明依据、适用范围、验证方式和最晚决策时间。管理者要避免把标签当作特权通道,同时也不能让短期收益评分掩盖不可接受的损失。
2. 再用价值、时效、工作量和不确定性进行排序讨论
对非硬约束工作,我习惯至少讨论四个维度:预期价值、延迟成本、投入规模和认知不确定性。预期价值回答“做成后改变什么”;延迟成本回答“晚做一个周期会失去什么”;投入规模影响机会成本;不确定性则决定是直接开发还是先做验证。
| 判断维度 | 关键问题 | 常用证据 | 容易误用的地方 |
|---|---|---|---|
| 预期价值 | 哪类用户或业务结果会改变? | 行为数据、客户反馈、经营目标 | 把“重要”当作价值证据 |
| 延迟成本 | 晚做一个周期会发生什么? | 合同日期、损失估算、窗口期 | 把提出人的期望日期当作硬截止 |
| 投入规模 | 需要哪些角色、依赖和验证资源? | 相似工作历史、技术拆解、团队容量 | 用过早的精确人天掩盖不确定性 |
| 认知不确定性 | 最关键的未知是什么?如何低成本验证? | 原型、访谈、技术试验、数据分析 | 把研究工作误当成可无限延长的准备 |

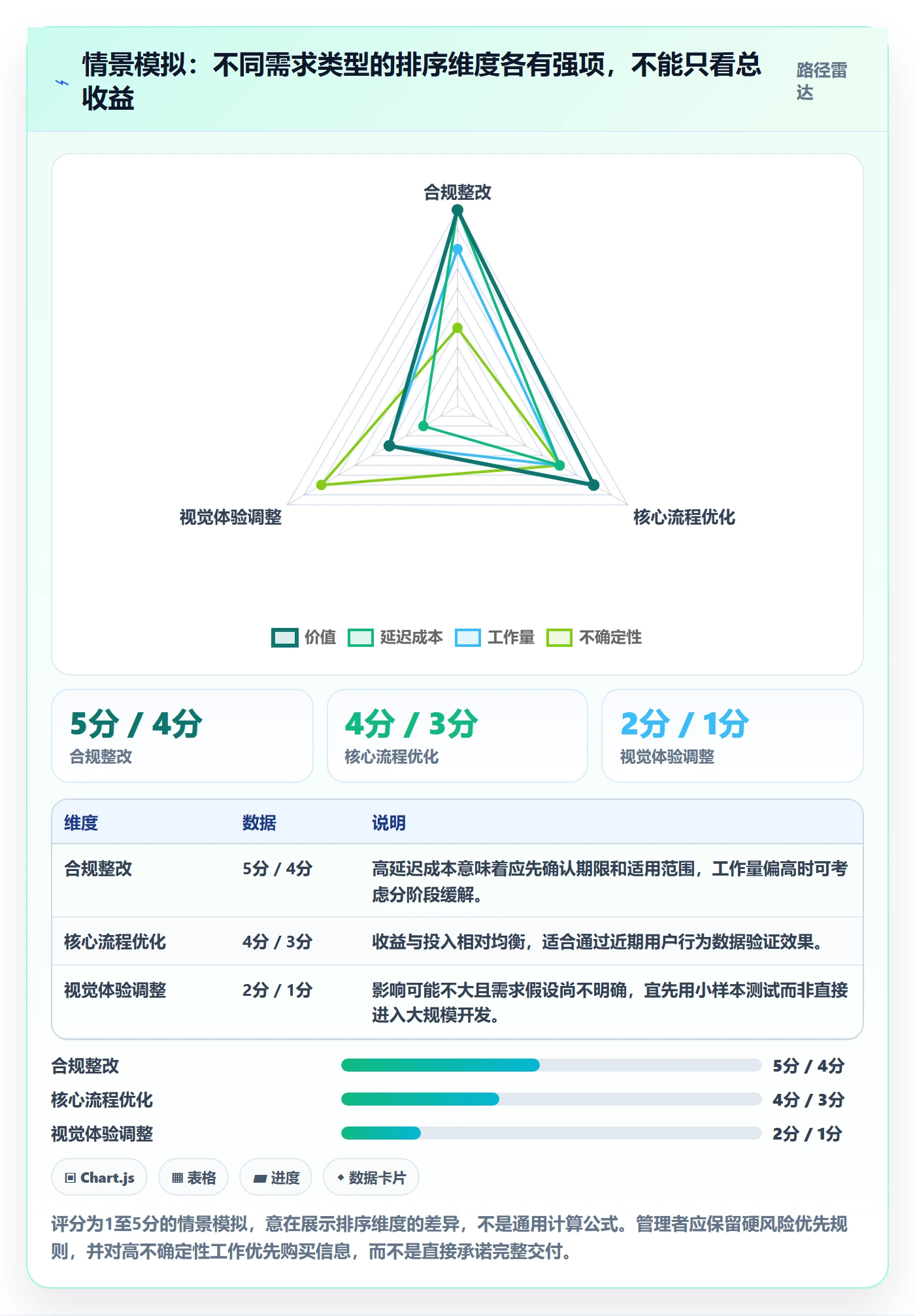

以下雷达图使用情景模拟分数,仅展示不同类型工作为何不能只按单一“业务价值”排序。实际组织应先统一评分解释,再使用相同尺度比较;示例分数不代表任何产品或行业的真实结果。

3. 把不确定性高的工作改成可验证的小赌注
当团队不知道客户是否会使用某个新功能时,直接承诺完整建设,实际上是在一次性押注。更稳妥的做法是先设计最低成本的验证:访谈、可点击原型、小范围灰度、技术验证或人工流程试跑。验证任务必须有明确的判断标准和截止时间,否则“先研究一下”会变成没有终点的等待。
我通常要求探索项写明三个部分:待证伪的假设、可观察信号、决策日期。例如“目标客户愿意使用批量导入”应转化为测试对象、成功阈值和后续动作。验证失败不是浪费,而是以较低成本避免大规模错误开发。
4. 用容量约束保护承诺,而不是用速度指标压榨团队
排序只能给出相对优先级,容量才决定这个周期到底能承诺多少。估算容量时,应扣除已知的休假、生产支持、会议、维护和跨团队协作,并参考团队自身历史,而不是用理论工时填满日历。
如果团队过去几个迭代都被线上支持打断,就要把支持容量单独预留。否则管理者看到计划完成率下降,可能误以为团队估算不准;实际上,计划从一开始就没有为已知工作留出空间。
五、操作步骤:从收集到复盘,建立一条可追责的工作流
1. 统一入口,先判断“这是工作还是一个解决方案”
需求进入Backlog时,先区分用户问题、经营目标、故障、合规事项、技术治理和纯想法。标题不要只写“增加导出按钮”,还要尽量写清谁遇到什么问题、当前如何绕过、预期改变是什么。方案可以作为候选,但不能冒充已经验证的用户问题。
建议设置一个轻量入口模板:提出人、受影响对象、现状证据、期望结果、期限来源、相关系统、已知依赖、建议验收方式。并非每个字段都必须在提交时填满,但缺失信息要有负责人和澄清日期。
2. 去重并分层,避免原始想法直接挤占近期决策
产品负责人或指定的需求协调者,应定期合并重复项、识别同一问题的不同表述,并把“待澄清”“已评估”“近期候选”“暂缓”“已拒绝”等状态区分清楚。拒绝或暂缓也要保留理由和复核条件,避免同一问题反复进入会议。
需要特别避免“为了不丢失,就永远保留”。对长期没有证据、没有责任人、也没有复核日期的条目,应归档或关闭。清理不是删掉历史,而是让正在做决策的人不必在一堆失效事项中寻找当前信号。
3. 为近期候选补齐最小可执行信息
进入下一迭代候选区的工作,不一定要预先写成完整设计文档,但至少要让团队理解目标、边界、验收方式和已知依赖。若这几项仍有关键空缺,就先安排澄清活动,不要把猜测伪装成承诺。
“可执行”不等于“无未知”。技术实现仍可能遇到问题,但团队应知道未知在哪里、何时能得到答案,以及答案不同会如何改变方案。一个清楚标记风险的小条目,往往比一个看似完整却藏着假设的大条目更适合进入计划。
4. 召开排序与细化会议,讨论决策而不是逐条朗读
会议前由提出人补齐信息,参与者带着数据、风险和依赖参加。会议中优先讨论高影响差异、临近期限、跨团队阻塞和排序冲突;低影响事项可以异步处理。会议结束时,要留下决定、理由、责任人和复核时间。
产品负责人负责价值排序,但不应独自决定技术风险和合规解释;研发团队参与工作量、依赖与技术方案判断;业务和合规责任人对业务假设与规则解释负责。一个人的头衔不能替代其他专业角色提供证据。
5. 承诺后控制变更,插入必须说明被挤出的工作
迭代开始后出现新事项,应先判定是事故、外部硬期限还是普通新增需求。确需插入时,记录批准人、原因、影响范围、替代任务和对外沟通动作。这样可以避免管理层只看到“新增一项”,却看不到它带走了什么。
对常见但难以预测的支持工作,可以采用容量预留、轮值处理或固定应急通道。具体比例应根据历史中断数据校准,不建议照抄其他团队的数字。若预留长期过多或过少,都要依据实际插入量和交付表现调整。
6. 用完成后的证据更新下一轮排序
条目关闭不代表工作结束。团队应核对验收结果和预期结果是否一致:功能是否被目标用户使用,故障是否复发,流程是否真正缩短,风险是否降到可接受水平。若结果不符合预期,应更新相关假设,而不只是把任务状态改成“已完成”。
复盘要关注系统原因。例如未完成是否因依赖等待、临时插入、需求返工或容量估算偏差;上线效果不佳是否因为用户问题判断错误、推广不到位或数据口径有误。能改变下一轮决策的复盘才有价值。
| 阶段 | 负责人 | 必须留下的记录 | 风险控制点 |
|---|---|---|---|
| 收集 | 提出人或业务接口人 | 问题、对象、来源、期望结果 | 不把方案标题当成问题证据 |
| 评估 | 产品、研发及相关专业责任人 | 价值、期限依据、风险、依赖 | 硬约束与普通收益分开判断 |
| 细化 | 产品与交付团队 | 范围、验收条件、拆分和未知项 | 缺少关键输入时不做虚假承诺 |
| 执行 | 团队及迭代负责人 | 状态、阻塞、变更和容量影响 | 插入工作必须记录替代项 |
| 复盘 | 产品负责人及交付团队 | 结果、偏差原因、下一步假设 | 把产出与业务结果分开检查 |
六、案例与数据观察:如何判断治理有没有起作用
1. 情景案例:客户承诺、合规整改和技术债同时争抢容量
下面是一个虚构的企业软件团队情景,用于演示判断过程,不代表真实客户数据。团队有两个迭代的可用容量,候选事项包括:大客户要求的导入功能、监管期限明确的权限审计整改、降低故障率的技术治理,以及提升页面体验的改版。四项都“有理由”,但不能同时被标为最高优先级。
我会先确认审计整改的适用范围、外部期限和未完成后果,再识别是否存在临时缓解方案;然后核实大客户导入需求是否绑定合同、影响续约还是仅为销售竞争优势;接着查看技术治理是否针对正在发生的事故,以及故障影响是否能被数据证明;最后把页面改版的假设转成小规模验证。
如果审计风险迫近,它可能先于一般增长功能处理;如果导入能力关系到明确的合同里程碑,则要比较合同损失与审计缓解方案;若技术治理能显著降低正在扩大的生产故障,管理者应重新评估其风险等级。这个判断过程不是套用固定顺序,而是把“紧急”背后的证据逐一摊开。

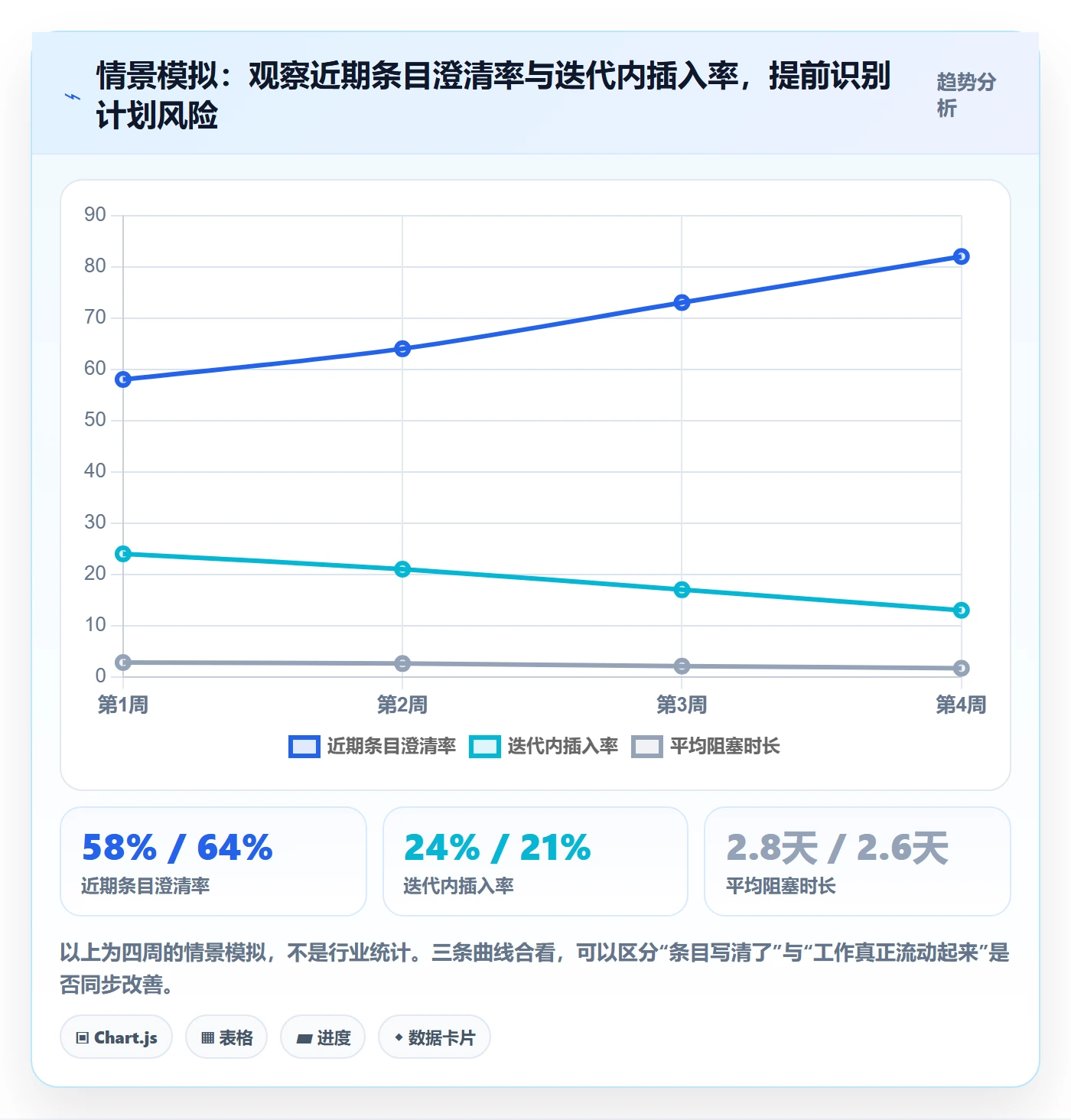

2. 用领先指标发现问题,不要等季度延期才补救
交付结果指标通常滞后:按期交付率下降时,风险可能已经积累数周。日常可以监控条目等待时间、临近迭代条目的澄清程度、插入工作占比、阻塞时长和返工原因。它们不应成为个人排名工具,而应帮助管理者发现流程瓶颈。
例如,若待澄清条目持续增加,说明入口信息或产品决策能力不足;若近期条目经常在迭代开始后才改范围,说明细化不足或外部决策太晚;若插入率突然上升,则要查客户承诺、生产质量或治理机制,而不是简单责怪团队“计划能力差”。

3. 指标必须配套解释口径与行动阈值
管理者可以建立一张简明的Backlog健康看板,但不建议把指标越加越多。每个指标都要回答三个问题:统计对象是谁,时间窗口是什么,越高或越低是否一定更好。比如澄清率提高不代表需求价值提高,关闭条目变多也可能只是团队拆得更碎。
| 观察项 | 建议口径 | 出现异常时优先检查 |
|---|---|---|
| 近期条目澄清率 | 达到团队约定的最小执行条件的近期条目占比 | 需求描述、验收条件和依赖是否在进入迭代前确认 |
| 迭代内插入率 | 迭代启动后新增工作量占该迭代总工作量的比例 | 外部承诺、生产支持、授权规则及容量预留 |
| 条目等待时间 | 从进入候选区到开始处理的中位时长 | 排序频率、关键依赖和决策等待是否过长 |
| 返工占比 | 因理解偏差或验收不符而重复投入的工作量占比 | 问题定义、用户验证、验收标准和反馈周期 |
七、工具与协作方式:选择能支撑治理的系统,不追求功能堆叠
1. 先定义流程,再决定工具如何配置
工具无法替代优先级判断,也不能自动让含糊需求变得清楚。选型前,我会先画出需求从提出、澄清、排序、进入迭代到验收的路径,明确角色、权限、字段、状态、通知和审计要求。流程没有共识时,先采购系统通常只会把原有分歧搬到新的界面里。
对中大型企业而言,重点不只是看板是否好用,还要评估多项目视图、跨团队依赖、权限隔离、历史追溯、报表口径、部署要求、数据安全和系统集成。团队超过100人或涉及多个业务单元时,字段和流程治理尤其重要:同名状态在不同团队里若含义不一,企业级报表就可能失真。
2. 将PingCode作为评估案例时,核实能力边界与迁移细节
以PingCode为例,它面向中大型企业及100人以上组织的产品定位,可以放在企业级研发管理工具评估范围内。按其公开产品能力介绍,支持私有化部署,并提供Jira迁移相关能力;对有数据驻留、内网部署或存量项目迁移要求的企业,这些信息值得进入核验清单。
但“支持迁移”不等于所有项目数据、附件、权限、工作流、历史记录和自动化规则都能无损映射;“支持私有化部署”也不等于所有安全、升级、备份、灾备和运维责任都已自动解决。评估时应要求供应方用试迁移和实际部署方案证明边界,而不是只依据宣传表述作决定。
我不会把任何单一产品称作所有企业的唯一选择。PingCode可以作为国产研发管理平台的候选之一,是否适合要看团队协作方式、现有系统、部署规范、迁移成本、服务能力和总拥有成本。工具价值最终应体现在决策可追溯、依赖可见、状态口径一致,而非功能清单更长。

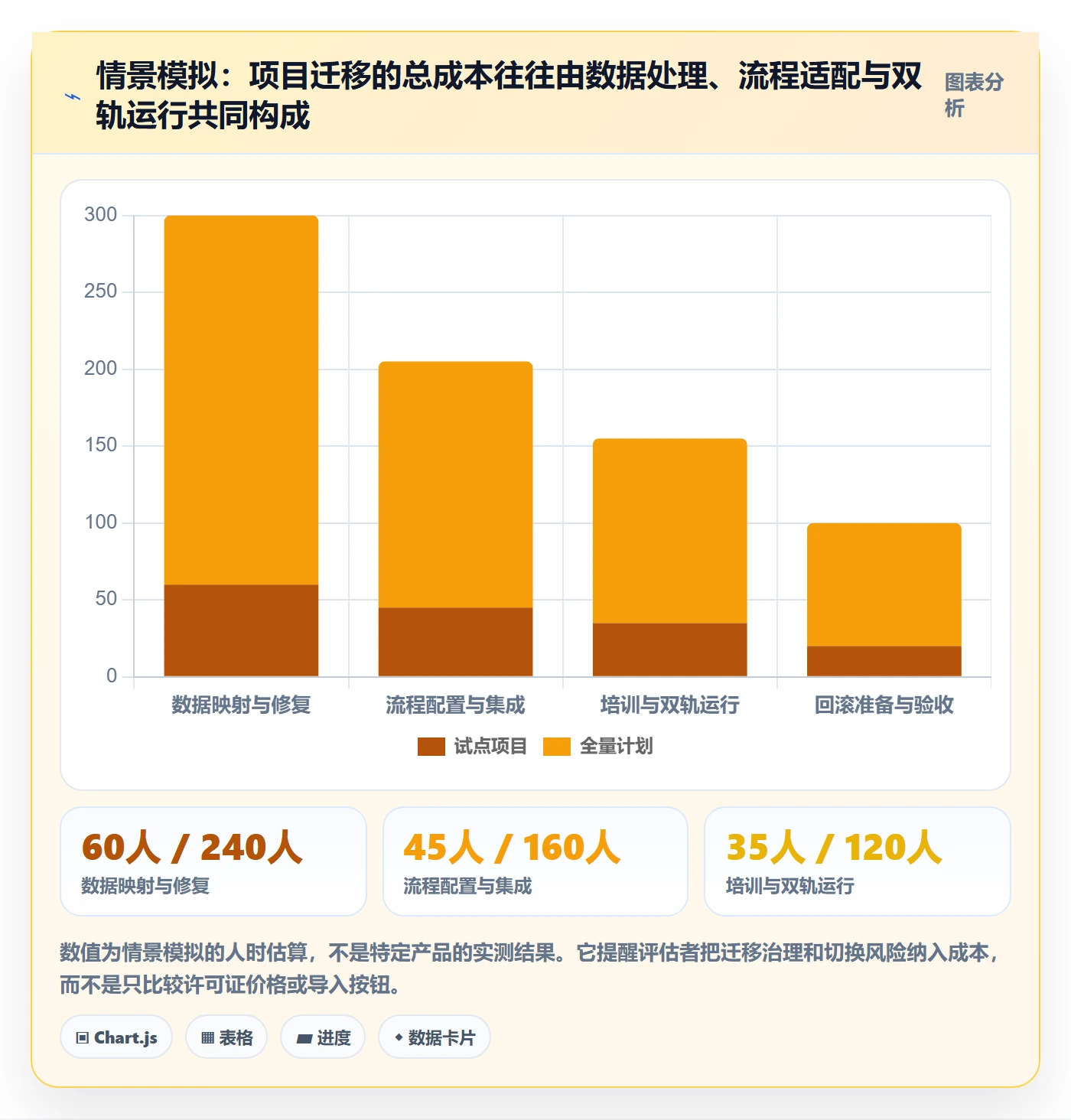

3. 迁移项目先做小样本演练,再决定全量切换
如果企业计划从旧系统迁移Backlog,我会先选一个业务代表性足够、但影响范围可控的项目试迁。演练前对齐字段映射、状态流转、用户和权限、评论附件、历史记录、报表口径及外部集成,迁移后由业务和研发共同抽样验收。
试迁要记录的不只是导入成功率,还包括人工修复工时、丢失或错配的数据类型、用户培训时间、切换期间的双系统操作成本和回滚条件。若工具只迁移工作项标题,却无法保留关键历史和权限关系,企业应把这部分成本纳入总评估。

八、不同情况下的行动建议与取舍
1. 新团队:先把问题说清,不急着搭复杂治理
团队刚开始敏捷协作时,优先统一需求入口、近期条目定义、验收方式和迭代内变更规则。先用简单的状态和少量必要字段跑几个周期,再根据真实摩擦补充流程。此时过早引入复杂评分、审批和多层级工作流,可能比Backlog本身更消耗时间。
如果团队只有少数人、依赖关系少,简单看板和定期细化可能足够。管理者应把精力放在缩短反馈周期、验证用户问题和清除阻塞,而不是追求看起来成熟的流程架构。
2. 多团队组织:优先治理依赖、容量与统一口径
当多个团队共同交付一个产品,单个团队的Backlog不足以呈现整体风险。需要明确跨团队依赖的负责人、输入输出、最晚到位时间和升级路径,并区分团队自己的承诺与外部团队提供的前置条件。
在企业级环境中,统一的是关键口径,不一定是所有团队的工作流细节。可以统一需求类型、风险标签、交付结果和数据字段,同时允许不同团队根据工作特点保留必要的局部流程。强行让所有工作套进一张完全相同的模板,容易增加填表成本,却未必提高可比性。
3. 监管或安全压力高:先控损,再谈完整优化
遇到明确监管期限、重大安全隐患或持续生产事故时,首先确认影响面、最晚处理时间和临时缓解方案。必要时拆成风险缓解、根因修复和长期治理三类工作,分别明确验收证据,避免“先做个临时补丁”之后就没人跟进根因。
这类事项的取舍重点是风险是否下降,而非完成了多少任务。若短期内无法彻底修复,应由相应责任人确认剩余风险、补偿控制和复查日期,不能只在Backlog里留下一个“已处理”的状态。
4. 需求变动频繁:保留调整空间,但不制造随意承诺
探索型产品和业务窗口期明显的项目,需求变动多并不一定是管理失败。此时可以缩短排序和复核周期,把承诺范围限定在较短窗口,并为试验保留明确容量。关键是把“允许学习和调整”与“任何人都能随时插入”区分开。
管理者要接受一个现实:越早承诺长期、细颗粒度的方案,越可能用返工来支付确定感。相比之下,短周期、可撤回、带停止条件的投入,更适合高不确定场景。
5. 预算有限:优先买到可见性和决策纪律
预算不足时,先使用团队现有工具建立最小治理闭环:统一入口、需求负责人、价值理由、风险字段、验收结果、变更记录和复盘数据。能否持续执行比是否拥有完整功能更重要。若手工维护成本已明显高于工具成本,再评估自动化和企业级平台。
相反,如果组织已经有严格的数据隔离、私有部署、审计追踪或大规模迁移要求,就不宜只按短期订阅价格作决定。应将实施、运维、培训、集成、升级和退出成本一起比较,并明确哪些能力必须通过合同、测试或架构评审验证。
九、下一步:用一个迭代验证Backlog是否真正可控
1. 先做一次轻量健康检查
管理者可以抽查当前最靠前的20条工作,而不是一开始全面改造所有流程。逐条检查:为什么优先,谁对结果负责,完成标准是什么,依赖是否明确,若插入工作会挤掉什么。把无法回答的问题记录下来,先找反复出现的共性,而不是立刻增加更多字段。
2. 选择一个最痛的风险做短周期实验
若团队最常见的问题是需求模糊,就试行近期条目的最小执行条件;若问题是不断插单,就试行批准权限和替代任务记录;若主要瓶颈是依赖等待,就给跨团队事项增加责任人和最晚响应时间。每次只改变少数规则,观察一个或两个迭代,避免同时改流程、组织结构和工具后无法判断原因。
3. 以结果决定保留、调整还是停止
试验结束后,检查插入率、阻塞时间、返工原因、近期条目澄清率和业务验收结果。数据改善不明显时,不要自动归因于团队执行不到位;先检查口径是否可靠、规则是否增加了额外等待、管理者是否真的遵守变更机制。
我的核心判断是:Backlog治理不是把未来看得更准,而是让组织在信息变化时仍能及时、透明地重新选择。下一步就从一组近期候选需求开始,明确价值、风险、验收和容量,再用一个迭代验证这套规则是否减少了意外,而不是只增加了文档。
常见问题解答(FAQ)
1. 企业管理者如何通过 Backlog 控制敏捷项目风险?
我担心团队每个迭代都在交付,却没有解决最重要的业务问题。尤其是需求来源多、管理层频繁插单时,我该怎么判断风险是否正在累积?
把 Backlog 风险分成业务价值、交付不确定性、依赖关系和合规影响四类,每条高优先级需求标注负责人、验收条件及主要依赖。每周检查高风险项的数量、未解决依赖和需求变更率;若关键依赖没有负责人或高风险项连续两个迭代未处理,应先安排澄清、验证或调整计划,而不是继续承诺交付日期。
2. Backlog 需求应该按什么标准排序?
我遇到过销售、运营和技术团队都认为自己的需求最紧急,最后团队只能不断切换任务。有什么办法能让排序不只依赖职位高低或临时催促?
先明确排序目标,例如提升收入、降低风险或缩短交付时间,再综合评估预期价值、紧迫性、工作量和不确定性。可用“价值与风险优先、成本与依赖作校正”的规则进行相对排序,并由产品负责人记录排序理由;每次评审只在出现新证据、重大风险或目标变化时调整,避免因单纯催促频繁改序。
3. Backlog 中的需求达到什么程度才能进入迭代?
我曾看到团队把一句想法直接放进迭代,开发后才发现用户、范围和验收口径都没对齐。为了减少返工,我应该要求需求在开始前准备到什么程度?
进入迭代前,至少确认目标用户与要解决的问题、可验证的验收条件、必要的设计或技术信息、依赖项及初步工作量,并确保团队理解一致。需求不必预先写成完整规格,但若关键假设尚未验证、验收结果无法判断或外部依赖没有安排,应先做调研、拆分或技术验证,不宜直接承诺交付。
4. 管理者用哪些数据判断 Backlog 是否健康?
我不想只看 Backlog 里有多少条需求,因为数量多不一定代表准备充分,也可能只是长期积压。日常复盘时,我应该重点观察哪些信号?
可按固定周期观察需求从提出到澄清的时长、已澄清需求的占比、需求变更率、过期或长期未更新条目的占比,以及迭代承诺完成情况。指标要结合团队自身基线看趋势,而非套用统一阈值;若积压持续增长、变更率上升或条目长期无人维护,应清理低价值需求、补齐决策信息并限制同时进行的工作量。
核心关键词
文章包含AI辅助创作:敏捷项目如何做好Backlog?企业管理者风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/547244
读者评论
我们团队以前把销售口头承诺直接排进迭代,后来发现真正的问题是没人说明要替换掉哪项工作。把插入需求的代价说清楚,确实比反复讨论“紧不紧急”更有用。
分近期、中期和远期管理条目比较符合实际。不过依赖关系经常掌握在其他部门手里,光要求需求提出者补信息不够,最好也明确谁负责推动依赖方给出结论。
评分表适合让分歧浮出来,但实际会议里很容易变成逐项打分、最后看总分。我们试过先区分硬期限和普通机会,再讨论价值与容量,决策反而快一些。
