不少企业把 Feature 当成“比需求更大的一条任务”,结果一个迭代里同时塞进十几个 Feature,报表看起来工作量充足,管理者却仍然回答不了三个问题:这次发布到底交付了什么用户价值?哪些工作正在拖慢目标?团队承诺的日期还有没有可信度?我在梳理敏捷项目数据时反复看到,问题通常不在缺少图表,而在于把 Feature 的层级、边界和完成口径混在一起。本文从管理者的决策视角拆解 Feature,提供一套可检验、可落地的分析方法;
文中示例数字均为情景模拟,不代表任何厂商的实测结果。
一、先讲核心结论:Feature 是可验证的价值切片,不是大号任务
1. 先用用户结果定义 Feature
在敏捷产品开发中,Feature 通常指一个相对完整、能够为用户或业务带来可识别价值的功能能力。它往往需要多个团队成员协作,可能包含用户故事、开发任务、测试工作和发布活动。它不是越大越好,也不是只要名字里写了“功能”就算 Feature。
我判断一条工作是否适合建成 Feature,会先问:交付以后,谁的哪项工作会发生变化?如何观察这种变化?如果团队只能回答“完成接口”“做完页面”,却说不出用户行为、运营流程或业务指标的变化,那么这条工作更可能是技术任务或实现步骤,还没有成为可管理的价值切片。
管理者最应关注的不是 Feature 数量,而是目标、边界、依赖和验证方式是否闭合。同一个 Feature 可以有很多任务,但不能因为任务多,就推断它更有价值;一个 Feature 完成率很高,也不代表用户价值已经实现。
2. 先区分规模、进度与价值
Feature 数据至少包含三种不同问题。规模回答“这件事有多大”;进度回答“当前走到哪里”;价值回答“交付后产生了什么结果”。把三类数据揉成一个完成率,是管理报表失真的常见起点。
| 管理问题 | 适合观察的数据 | 不能直接推导的结论 |
|---|---|---|
| 工作范围是否清晰 | 验收条件覆盖率、未决问题数、依赖项数量 | 任务条目多就说明范围清晰 |
| 交付是否按预期推进 | 周期时间、阻塞时长、剩余工作趋势 | 子任务完成率等于整体可发布 |
| 交付是否产生价值 | 目标用户行为、业务结果、质量指标 | 上线就等于成功 |
例如,“支持批量导入”可以是一个 Feature,但要先限定用户、数据规模、失败处理和验收口径。否则开发人员可能认为文件上传成功就算完成,业务方却期待重复数据识别、错误行下载、权限校验和导入结果追踪。名称相同,交付边界不同,进度数据自然没有可比性。
3. 管理者要把 Feature 放进决策链
我建议用一条简洁的链路理解管理价值:业务目标决定候选 Feature,Feature 拆分成可验收工作,执行数据暴露交付风险,发布后指标验证结果。每个环节都需要责任人和证据。缺一环,报表就容易从“帮助决策”退化为“汇总状态”。

二、背景与真实场景:为什么 Feature 报表容易失真
1. 规模越大,跨团队边界越容易掩盖风险
在十几人的团队里,产品、开发和测试往往能通过日常沟通补齐信息。到了多个团队共同交付一个企业级能力时,信息不再自然共享:某团队负责权限,某团队负责数据服务,另一个团队负责客户端,发布还可能依赖安全审核与客户环境验证。一个 Feature 的“完成”因此可能有多个局部定义。
这时管理者看到的“80%完成”,可能只是开发子任务的加权结果;核心依赖尚未联调,测试环境没有准备好,或者客户侧的数据迁移方案未通过。如果没有明确的完成定义,百分比的精确小数位不会增加可信度。
2. Feature 命名相同,不等于统计口径相同
两个团队都写“客户权限升级”,一个把它拆成三条用户故事,另一个拆成二十个任务;一个把安全审计列为验收条件,另一个把审计当成后续优化。直接比较两边的 Feature 数量、完成率或人均产出,就像拿不同单位的尺子测长度。
因此,跨团队分析前应先统一最小的数据字典:什么算 Feature,什么算完成,取消和延期如何处理,父子层级如何关联,跨团队工作由谁维护。数据口径不统一时,先统一定义,不要急着排名。
3. 工具能提高可见性,不能自动修复管理定义
项目管理平台可以把目标、需求、迭代、缺陷和发布信息关联起来,减少人工拼报表的成本。但工具无法替管理者决定某个 Feature 是否有业务价值,也无法替团队判断外部依赖是否已解除。字段齐全不等于数据可信,仪表盘漂亮也不等于决策正确。
对中大型企业及百人以上组织而言,权限模型、跨项目关联、审计要求、部署方式和历史数据迁移,往往与功能清单同等重要。评估某项目管理平台时,应先用真实流程做验证:从需求提出到上线复盘跑通一条端到端链路,而不是只看演示环境里的页面。
4. 工具评估要围绕工作流,而非单点功能
以 PingCode 为例,企业评估时可以重点验证其需求与研发管理流程是否匹配、不同团队之间能否建立清晰关联、管理者能否按统一口径查看进度与风险。对于有部署控制要求的组织,还应在采购和技术评审阶段核对私有化部署方案、运维责任、升级方式及安全边界;若涉及从 Jira 迁移,应把字段映射、附件、历史记录、权限和报表重建纳入迁移演练,不能只以“能导入任务”判定平滑迁移。
“国产替代”也不是单纯替换产品名称。真正的替代要经过流程适配、数据验证、用户培训和并行运行。是否适合某企业,必须结合实际版本能力、合同范围、部署架构和迁移测试结果确认,不能把产品定位宣传当作适配结论。

三、常见误区:看似量化,实际把管理判断带偏
1. 把 Feature 数量当成产出
Feature 数量受拆分粒度影响很大。同一项业务能力,有团队拆成一个 Feature,有团队拆成五个。如果把数量作为团队绩效或资源分配依据,团队就会有动力把工作切得更碎,数字变多,但交付价值并未增加。
更稳妥的做法是按业务目标或发布结果聚合观察,并在团队内部保留足够细的执行记录。跨团队对比时,要比较同一口径下的周期、质量和目标达成情况,而不是孤立比较完成条数。
2. 把子任务完成率当作 Feature 完成率
假设一个 Feature 有十个子任务,九个已经关闭,进度看起来是90%。但剩下的一个任务可能是安全验证、数据迁移或关键接口联调。若它属于发布阻断项,这个 Feature 实际上仍然不能交付。
我会把“完成”至少拆成三层:实现完成、可验收完成、可发布完成。管理报表应明确展示当前使用哪一层口径,并对阻断发布的未完成条件单独标识。简单平均子任务状态,不能替代风险判断。
3. 用故事点或人天直接推断业务价值
故事点适合团队估算相对工作量,不是跨团队通用产能单位,更不是用户价值分数。人天可以帮助讨论资源投入,却无法单独回答这项工作是否值得做。把估算值乘以完成率,得到一个看似精确的“价值进度”,通常只是把两种不相同的量相乘。
如果管理层需要投资排序,应把预期收益、用户影响、风险降低、战略相关性和实施成本分开记录,再说明判断权重。对估算误差较大的项目,应使用区间和假设,不要用伪精确的分值掩盖不确定性。
4. 只看平均周期,忽略长尾
平均周期可能被少数极快的小型工作拉低,也可能被单个特殊项目拉高。管理者如果只看平均值,就可能看不见大多数 Feature 的实际体验。至少要同时看中位数、较高分位数、样本量和周期定义,并按工作类型分组。
周期还要拆分主动处理时间与等待时间。若 Feature 平均处理时间不长,但大量时间耗在审批、依赖或环境等待,单纯增加开发人手未必能缩短交付周期。有效的优化点可能在流程入口,而不在编码环节。
5. 把上线当成价值验证的终点
上线只说明功能已进入某个环境,不代表用户知道它、能够使用它或愿意持续使用。企业产品还可能受客户配置、培训、权限、数据质量和采购周期影响。若没有设定观察窗口与后续负责人,发布后的业务结果就会变成“没人知道”。
每个重要 Feature 都应在立项时确定一个主要结果指标和若干护栏指标。比如批量导入的目标可以是降低人工录入时间,护栏则包括导入失败率、重复数据率和支持工单量。目标指标改善而护栏恶化,不应被简单判定为成功。
6. 用红黄绿灯代替风险描述
颜色可以帮助快速扫描,却不能解释风险是什么、何时发生、谁能处理。一个黄色状态若没有影响范围、预计解除时间和责任人,对决策几乎没有帮助。更可执行的风险记录应回答:风险事件、受影响的目标或里程碑、触发条件、缓解方案、责任人和下一次复查时间。

四、专业判断逻辑:建立一套可以复核的数据框架
1. 从目标开始,而不是从图表开始
我通常先让业务负责人把目标写成一句可检验的话:希望哪类用户在什么场景下发生什么变化,计划在哪个观察窗口看到变化。若目标无法落到用户行为或业务结果,就先把它标为探索性假设,不要假装已经有确定收益。
目标明确后,再选择一个主要结果指标。指标应尽量贴近目标,且能说明数据来源、统计周期和责任人。例如,“减少客户提交资料的时间”可观察提交耗时中位数,同时检查资料退回率。不要一次塞入十几个同等重要的指标,否则团队会在多个方向之间失焦。
2. 为 Feature 设定边界与完成定义
一个可管理的 Feature 应至少说明目标用户、用户场景、范围边界、验收条件、依赖关系、负责人和不包含事项。范围外内容也要明确记录,因为许多延期并非来自开发本身,而是执行过程中不断把新需求悄悄加进原范围。
完成定义要区分团队内部质量要求与业务验收要求。前者可能包含代码审查、自动化测试和安全检查,后者则说明用户或业务人员如何确认结果。两者都应可验证,且明确谁有权签收。
3. 用时间数据解释流动,而不是制造排名
建议同时观察周期时间、在制品数量、阻塞时长和交付频率。周期时间应定义清楚起点与终点,例如从进入“已承诺”状态到达到“可发布”状态。若状态流转规则因团队而异,跨团队统计前先做映射,否则比较结果容易误导。
当在制品持续增加而交付频率没有提升,团队可能同时开启了太多工作;当阻塞时间增长、活跃处理时间稳定,瓶颈更可能来自依赖与等待;当交付频率提升但缺陷回流也升高,则速度可能以质量为代价。指标之间的关系比单个数字更值得分析。
4. 把质量指标放入同一个决策面板
Feature 不是只看“按期没按期”。至少要结合缺陷逃逸、回滚、验收退回或支持请求等质量信号。不同产品的质量风险不同:金融流程可能更重视权限与审计,内部工具可能更关心用户任务完成率。指标选择应由业务风险决定,不宜照搬模板。
我会采用“目标指标+交付指标+质量护栏”的结构。目标指标验证为什么做,交付指标观察是否可持续流动,质量护栏防止团队通过降低验证标准换取表面速度。任何一个指标变化,都要先确认数据定义和采集机制是否变过。
5. 为数据质量建立最低检查项
分析前应检查空值、重复项、状态滞留、异常关闭、父子关联缺失和时间戳异常。尤其要识别被取消、拆分或合并的 Feature。若这类记录没有清晰的处理规则,历史趋势会把流程变化误读成效率变化。
- 确认范围:纳入哪些团队、项目、时间段和工作类型。
- 核对定义:周期起止状态、完成状态和取消规则是否一致。
- 检查关联:目标、Feature、故事、缺陷与发布是否能追溯。
- 标记例外:紧急工作、外部采购、迁移任务等是否需要单独分组。
- 解释变化:指标口径或工具流程有变更时,在趋势图上标注时间点。

五、具体案例与数据观察:用“批量导入”Feature演示分析
1. 案例背景与初始假设
以下是一个虚构的企业服务案例,用于展示分析过程,不是任何客户案例。业务团队希望让管理员批量导入成员资料,减少逐条录入。初始需求只有一句“支持批量导入”,研发团队据此估算为一个迭代内完成。评审时进一步发现,数据格式、重复记录、失败反馈、权限范围和历史资料处理都没有定义。
我不会把这件事立即拆成更多开发任务,而是先确认成功意味着什么。假设目标用户是负责组织成员维护的管理员,目标结果是缩短一次批量录入所需时间;必要护栏包括导入错误率、重复数据率和导入后人工修复工时。这里的具体指标阈值需要由企业基线数据确定,不能凭空当作行业标准。
2. 把需求拆成可验证的工作边界
经过澄清,Feature 的范围可以分为模板与字段校验、导入执行、错误反馈、权限控制、审计记录和试运行监测。团队还要明确首期不支持的内容,例如复杂的跨组织合并或历史数据清洗服务,避免这些事项在执行中被默认纳入。
验收条件不必写成冗长的需求说明书,但要覆盖关键失败路径。例如,文件格式不匹配时如何提示;部分记录失败时是否允许成功记录入库;重复数据如何处理;用户是否能下载错误明细;导入操作是否留下可追溯记录。每条条件都应能被测试或由业务代表确认。
3. 用样本数据看交付,而不是只看完成率

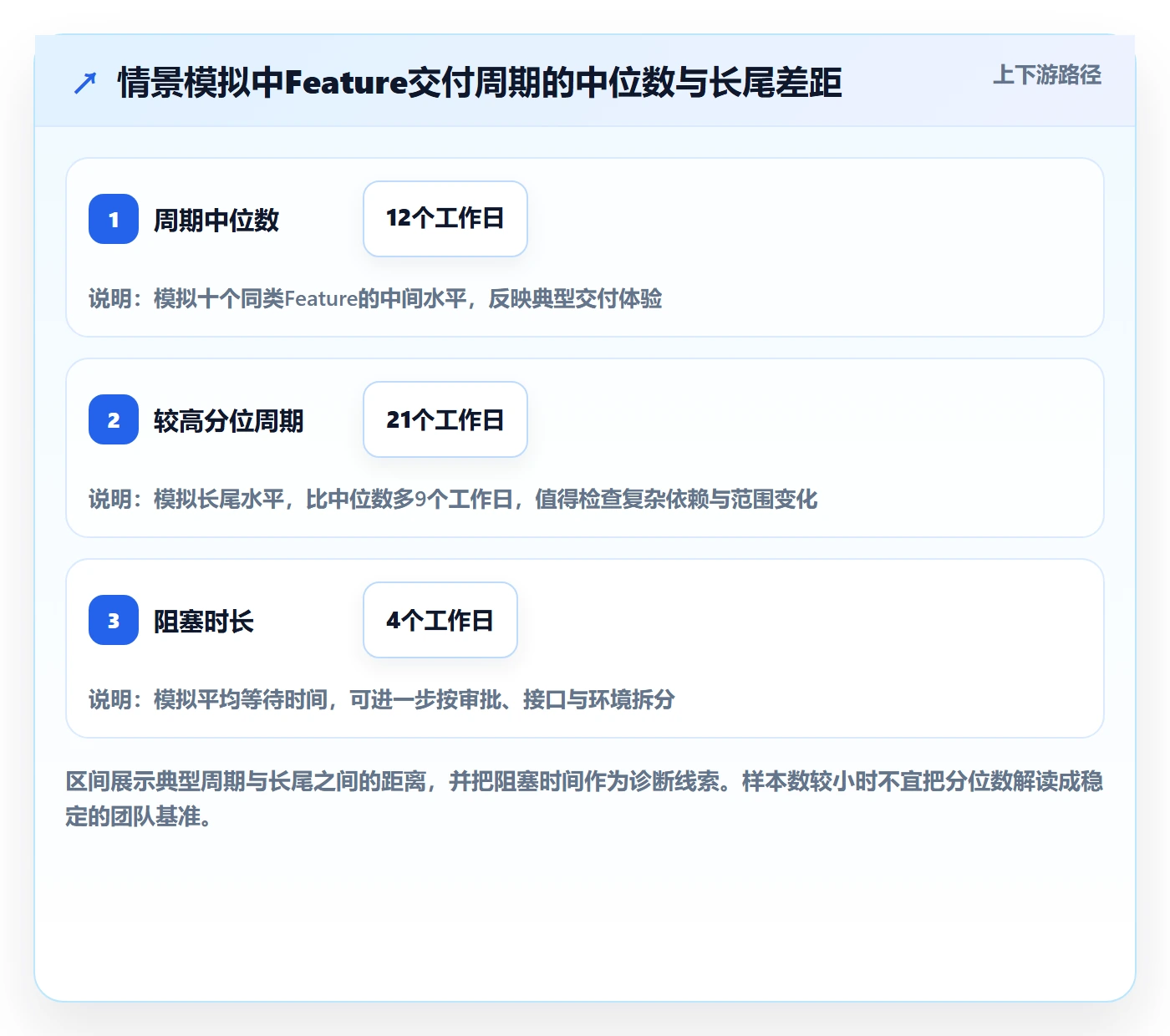

假设团队在一个模拟的六周窗口中记录了十个同类Feature。数据如下:中位周期为12个工作日,较高分位周期为21个工作日;平均阻塞时长为4个工作日;验收退回比例为30%。这些数字仅用于说明诊断方法,不代表行业平均水平或任何真实组织的结果。
表面上看,团队可能只会报告“十个Feature中九个已完成”。但进一步查看,较高分位周期明显长于中位周期,说明长尾项目值得单独调查;阻塞时长占周期的比例不低,可能涉及等待审批、数据环境或其他团队接口;验收退回则提示需求边界可能没有在开始前闭合。
| 观察维度 | 情景模拟数据 | 管理者应追问 |
|---|---|---|
| 周期中位数 | 12个工作日 | 团队从哪个状态开始计时?工作类型是否可比? |
| 较高分位周期 | 21个工作日 | 长尾项目有哪些共同依赖或范围变化? |
| 平均阻塞时长 | 4个工作日 | 等待来自谁、发生在哪个节点、能否提前准备? |
| 验收退回比例 | 30% | 退回原因是范围遗漏、质量问题还是验收人理解不同? |
4. 将问题转化为可验证的改进动作
如果大部分阻塞都来自测试数据准备,下一轮应把测试数据准备纳入Feature启动条件,并指定数据负责人;如果退回集中在错误处理和权限边界,就应在评审阶段用失败场景补齐验收条件;如果长尾只发生在跨系统需求,则应按单系统与跨系统工作分组,而不是要求所有团队统一压缩周期。
改进也要有验证窗口。比如在接下来两轮中记录阻塞原因、验收退回原因和周期分布,再观察变化是否同时出现。只看一个迭代的波动容易把随机性误认为改进;只有在口径稳定、样本足够且没有重大流程变更的情况下,趋势判断才更有说服力。

六、不同情况下的行动建议:先诊断,再选管理动作
1. 目标不清、Feature 太大时
先暂停精细进度追踪,安排产品、业务和技术负责人共同澄清用户场景、目标结果和范围边界。若一条Feature跨越多个用户群、多个流程或多个发布窗口,可以按可独立验证的用户结果拆分,而不是按团队组织结构机械切割。
拆分后的每一部分都应能单独验收,且拆分顺序不应破坏用户可用性。如果拆出的只是“后端完成”“页面完成”这类内部步骤,它们可以是任务,却未必适合作为独立的价值Feature。
2. 进度看起来良好,但发布风险高时
把所有未完成项按发布阻断程度分类:阻断项、可接受的已知问题、发布后补齐项。对阻断项逐个注明责任人、依赖方、解除条件和预计日期。不要用整体完成率掩盖一个关键验证尚未通过的事实。
如果发布依赖外部团队,应建立明确的接口承诺与升级路径;如果依赖客户环境,应提前准备部署和回滚演练。管理者的动作是消除关键路径上的不确定性,不是让所有成员同时加班。
3. 周期持续变长时
先把周期拆成主动处理、排队等待、返工和外部阻塞,再按工作类型与团队分组。若等待占比高,检查审批、评审和环境供给;若返工占比高,检查需求澄清与测试策略;若主动处理时间本身增加,再分析技术复杂度、人员能力或工作范围变化。
一次只针对主要瓶颈做实验,并预先确定观察指标和复查时间。例如,试行在制品上限后,观察周期中位数、阻塞时长和交付频率是否共同变化。如果只盯一个数字,容易通过把工作推到流程外来制造虚假改善。
4. 团队数据不完整时
不要立刻上线复杂的绩效仪表盘。先选择少量关键字段,明确谁在什么时点维护,再抽样核查记录是否真实反映工作状态。对缺失数据,应区分“暂时未采集”“不适用”和“流程未执行”,不要一律填零。
数据可信度尚未建立前,报表更适合用于团队内部诊断,不适合作为个人绩效排名或组织间资源分配的唯一依据。否则团队会优先优化容易被统计的部分,而不是最重要的问题。
5. 组织正在评估管理平台或迁移流程时
先选取一个有代表性的端到端场景做试点,覆盖需求提出、评审、拆分、迭代执行、测试、发布和结果复盘。用真实角色、权限和数据跑流程,记录哪些信息重复录入、哪些关联断裂、哪些报表仍需手工处理。
若考虑 PingCode 或其他某项目管理平台,不应只检查功能是否存在,还要确认这些功能如何适配企业现行治理要求。涉及私有化部署时,核对部署边界、备份恢复、升级和运维责任;涉及 Jira 迁移时,先清点项目、字段、附件、工作流、权限和历史报表,再做小批量迁移验证。最终结论应以实际测试、合同范围和安全审查为准。
七、不同情况下的取舍:没有一个指标能同时解决所有问题
1. 管理可比性与团队自主性之间的取舍
统一口径能支持组织层面的趋势观察,但过度统一会压平不同团队的工作特征。我的建议是统一少数基础定义,例如工作开始、完成和阻塞的记录规则,同时允许团队保留适合自身场景的局部指标。组织报表比较共同部分,团队复盘使用完整上下文。
如果一个团队负责探索性工作,另一个团队负责成熟产品维护,就不应直接以同一周期目标做排名。可以统一质量和记录原则,但对工作类型分组,再讨论各自的改善空间。
2. 详细拆分与维护成本之间的取舍
拆得更细有助于暴露依赖、责任和风险,但会增加状态维护成本。Feature 拆分的目的不是让报表行数最大化,而是让风险能在管理者仍有机会调整时被看见。若一个子任务既不需要独立决策,也不影响依赖识别,可能只需作为团队执行清单,而非管理层追踪对象。
反过来,如果一个Feature持续跨多个团队、多个发布窗口,且关键路径无法被看见,就应考虑拆成可独立验收的片段。判断标准是信息是否改善了决策,而不是层级是否看上去足够复杂。
3. 速度与质量之间的取舍
更短周期值得追求,但不能以缺陷、回滚、验收退回或支持负担显著恶化为代价。企业管理者应预先设定质量护栏,并在速度改善时同步检查护栏。若某次交付采用了临时绕行方案,要明确债务责任人与偿还期限,避免把一次性例外变成永久流程。
4. 统一平台与局部工具之间的取舍
集中平台有利于权限治理、数据关联和组织级视图,但可能要求团队调整习惯;保留多个工具可以满足局部场景,却会增加跨系统同步、口径不一致和审计追踪成本。取舍时应以核心工作流能否闭环、关键数据能否追溯和维护成本是否可控为准,不要把“统一”本身当成成功。
迁移方案也有取舍:一次性迁移可能更快完成切换,却提高数据映射与业务中断风险;分批迁移更容易验证,但会增加双系统并行成本。可依据历史数据价值、团队数量、合规要求和回退能力决定节奏,并为每一批设置验收条件。

八、落地清单与结尾:让 Feature 数据服务下一次决策
1. 两周内可以完成的最小落地
如果团队目前还没有稳定的Feature管理方式,我建议不要先重构所有流程。用两周选择一个真实业务目标,完成定义、数据采集和一次复盘,验证方法是否能帮助团队做出更好的决策。
- 选择一个有明确用户和业务目标的Feature,写明目标、范围边界与不包含事项。
- 为它确定一个主要结果指标、至少一个质量护栏和数据观察窗口。
- 明确进入执行、可验收和可发布的状态定义,以及每个状态的责任人。
- 记录阻塞开始与结束时间,并标记原因,避免只留下“延期”结论。
- 在交付后安排复盘,比较预期与实际结果,记录下一轮要验证的改进假设。
如果组织已有大量数据,先抽取一小批近期Feature做人工复核。检查父子关系、完成状态、周期时间和取消记录,看看报表能否追溯到原始工作项。数据链路尚未通过抽样验证时,不宜将自动生成的汇总数据直接用于重要资源决策。
2. 管理者的复盘问题
复盘时,我更愿意问“哪项信息在什么时候才被发现”,而不是“谁导致了延期”。前者能帮助团队找到流程中未被管理的风险,后者容易诱发防御性汇报。若同一类问题多次出现,就应把解决方案写进启动条件、验收规则或依赖管理机制,而不是每次靠个人补救。
- 本次Feature原本要改变什么用户行为?结果指标是否真的发生变化?
- 范围、验收条件或外部依赖在执行中是否变化?变化何时被发现?
- 最长等待发生在哪个环节?是否可以提前准备或并行处理?
- 交付速度变化时,缺陷、返工和支持负担是否同步变化?
- 哪些数据值得长期保留,哪些字段只是增加维护却没有改善决策?
3. 最后的专业判断
Feature 管理的关键,不是把每项工作都装进统一模板,也不是追求一张看起来面面俱到的仪表盘。真正有用的Feature数据,必须能从业务目标追到交付过程,再回到用户或经营结果,并且在每一步都能说明数据的定义和限制。
下一步可以先选一条正在执行的Feature,检查它是否有明确目标、可验证验收条件、可追溯依赖和上线后观察指标。若其中任何一项缺失,先补齐这一项,再决定要不要增加新的图表、流程或工具。管理者真正需要的不是更多数字,而是能在风险变成延期、成本或用户损失之前,看见问题并采取行动的证据链。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:敏捷项目Feature教程:企业管理者数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/547255
