一个团队的 Backlog 有 286 条需求,看起来“储备充足”,但管理层仍然无法回答:下个版本能交付什么?哪些需求已经等了三个月?团队为什么总在迭代中途改计划?这通常不是团队不够敏捷,而是 Backlog 把需求清单、承诺清单和管理报表混成了一件事。做好 Backlog,关键不是把条目录得更多,而是让每一条需求都能支持取舍,并让管理层看见取舍的依据与代价。
一、先讲结论:Backlog 不是需求仓库,而是持续决策系统
1. 管理层要看的是决策质量,不是条目数量
我判断 Backlog 是否健康,通常不先看总条数,而看三个问题:最重要的工作是否排在前面;团队是否理解它们的价值与边界;管理层能否在资源、范围或时间变化时作出有依据的选择。条目很多,只说明录入过工作;条目长期不变,也不代表稳定,可能只是没人敢删、没人负责排序。
因此,Backlog 的管理目标不是“把所有想法都保存下来”,而是让待办项从模糊诉求逐步变成可比较、可验证、可交付的选项。任何管理报表都应服务于这个目标:帮助团队发现风险,帮助负责人确定顺序,帮助管理层理解承诺与不确定性的边界。
2. 把工作分成三个决策层级
实际运作中,我建议至少区分产品方向、产品待办和迭代承诺三个层级。方向回答“为什么做”,产品待办回答“接下来可能做什么”,迭代承诺回答“本轮团队准备完成什么”。三者的时间跨度和确定性不同,不能用同一套精度要求管理。
- 方向层:以季度或更长周期的目标、业务结果和关键假设为主,不要求提前写成完整用户故事。
- 产品待办层:维护经过初步澄清、可以排序的需求、缺陷、技术工作与调研事项。
- 迭代层:只纳入团队已理解、容量可承受、验收条件可检查的工作,并在迭代中保护承诺边界。
这些层级之间不是一次性审批链。新的客户反馈、生产故障、合规要求都可能改变优先级;但改变必须留下理由、影响范围和决策人,否则团队只会感受到频繁插单,管理层却看不到插单带来的机会成本。

二、背景与真实场景:为什么管理层总觉得 Backlog“不可信”
1. 需求积压与交付计划脱节
我见过一种典型的多团队场景:销售按客户承诺收集需求,产品经理按业务价值维护列表,研发负责人按技术依赖安排工作,管理层则从汇报材料里看版本时间。每个角色都有自己的“优先级”,但没有共同的排序规则。结果是同一件事在不同会议里被描述成“必须做”“尽量做”和“还没评估”。
此时,Backlog 即使放在统一系统里,也不一定形成统一事实。系统解决的是信息存放和协作痕迹,不会自动替组织解决价值冲突。管理者需要确认:谁有权改变排序?哪些因素允许越过常规队列?插入紧急事项后,原计划中哪些事项顺延?如果这些问题没有约定,数据再完整也只是更整齐的混乱。
2. 100 人以上组织的难点是依赖关系,不只是流程
在中大型组织里,一个需求可能跨产品、研发、测试、数据、安全和运维团队。单个团队看起来有余量,不代表端到端交付有余量;某团队已经完成开发,也不代表业务价值已经实现。管理层如果只看各团队完成数,容易把局部活动量误认成整体进展。
规模扩大后,Backlog 还要处理权限、审计、跨团队视图、历史追踪和系统集成。若组织从既有工具迁移到新平台,历史事项的字段、附件、关联关系和状态映射也会影响管理报表。以 PingCode 为例,其面向中大型企业及百人以上组织的场景,提供私有化部署能力,并支持 Jira 平滑迁移;评估时仍应以实际部署方案、迁移范围、权限模型和试迁移结果为准,不应把产品能力描述直接等同于项目必然成功。
3. “管理层看板”经常缺少行动触发条件

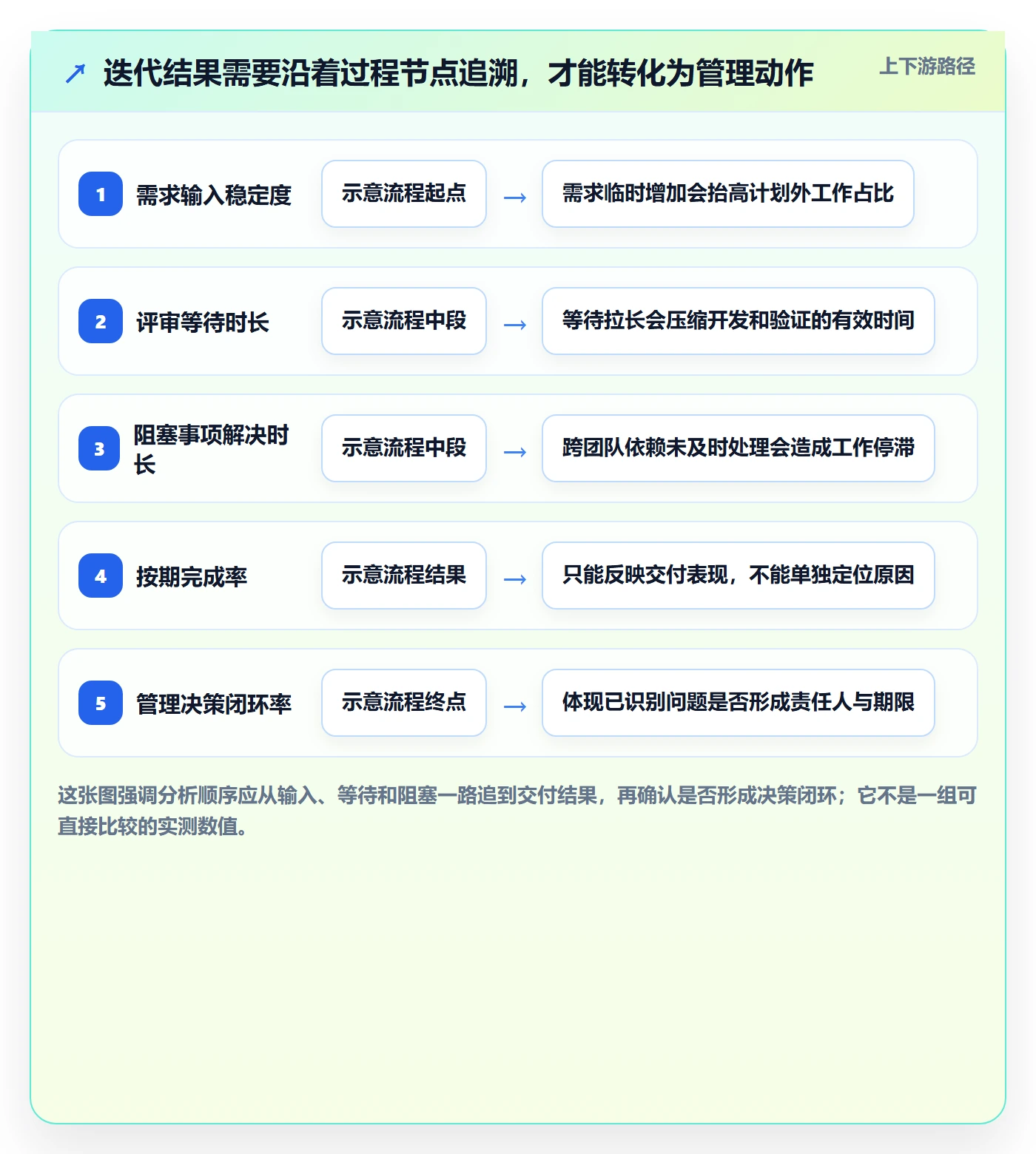

不少看板展示需求总量、已完成数和迭代燃尽图,却没有说明什么数值意味着需要行动。例如,平均等待时间上升,到底是需求澄清慢、审批排队,还是团队容量不足?如果看板不能引导追问,它就是陈列信息,不是管理工具。
我更愿意把指标拆成“发现信号,定位原因,采取动作”三段。比如,未排序事项占比升高是信号;进一步查看是否集中在某业务线、某决策人或某种需求类型;再决定清理、补充评审机制还是调整授权。没有动作映射的指标,往往只会增加汇报负担。
三、常见误区:看似规范,实际上让优先级失真
1. 把 Backlog 越长越好当成安全感
团队担心将来没活做,于是所有建议都保留;业务负责人担心被拒绝,于是要求每个想法都进入正式队列。几个月后,列表里既有当前目标,也有过期机会、重复请求和无法验证的愿望。长列表不等于丰富储备,它可能意味着组织没有明确的退出机制。
我建议给每条事项设置复核日期或失效条件。超过一定时间没有业务负责人确认、没有关键假设、也没有进入计划的事项,应降级到想法池或归档。归档不是否认价值,而是避免过期事项持续挤占管理注意力。
2. 把估算分数当成业务价值
故事点适合团队讨论工作复杂度和相对规模,不是投资回报单位。把故事点乘以优先级,或用“价值除以故事点”直接生成排序,容易制造精确感,却掩盖了价值证据的薄弱。不同团队的估算尺度也未必可比,不能据此断言某团队效率更高。
价值、风险、成本和依赖应分别表达。对价值不确定的事项,先做小实验;对依赖不清的事项,先安排技术探查;对成本较高且可逆性低的事项,要求更强的业务证据。排序方法可以辅助讨论,但不应替代负责人的判断。
3. 把“完成率”当作产品结果
迭代完成 90% 的任务,不代表用户问题解决了。团队可能完成了大量内部工作,却没有达到业务目标;也可能因发现高风险问题而调整范围,导致任务完成率下降,但避免了更大的损失。管理层应区分交付活动、交付结果和业务影响。
例如,功能上线只是交付结果之一;是否减少人工处理时间、提升流程完成率或降低故障风险,才是更接近价值的证据。若业务结果存在较长滞后,应同时追踪领先指标和结果指标,避免用短期波动误判项目。
4. 把所有需求都写成同一种格式
用户故事适合描述用户目标,却不适合单独承载生产故障、合规改造、架构探查或数据清理。强迫所有工作套入同一模板,容易出现“作为系统,我希望系统……”一类无意义文本。格式要围绕决策需要设计,而不是为了看起来敏捷。
不同类型的工作应有不同的验收证据:缺陷看复现与修复验证;技术债看风险降低或维护成本变化;调研看问题假设、样本和决策产出;合规事项看控制要求与审计凭证。统一的是可追踪性,不是所有事项的句式。
四、专业判断逻辑:先判断是否值得做,再判断什么时候做
1. 先做价值与证据分级
我会先要求负责人说明目标用户、问题场景、预期结果和现有证据。证据可以是客户访谈、行为数据、工单频次、运营记录或法规要求,但要标明样本范围和时间。销售转述可以是线索,不能自动等同于广泛需求;单个大客户的诉求也需要放在合同价值、战略意义和产品通用性中权衡。
把证据等级标出来,能避免“声音最大的人获得最高优先级”。例如可采用“已验证、强信号、待验证、仅假设”四档。它不是对业务价值打分,而是提醒决策者:我们对这项价值的判断有多可靠,下一步应该直接投入还是先降低不确定性。
2. 再评估时效、风险、依赖与可逆性
优先级不是只看收益。法规截止日期、生产安全、客户续约窗口可能带来明确时效;跨团队依赖可能决定先后顺序;而不可逆的大型投入,应该比可快速回滚的小实验有更高的证据门槛。
我通常把讨论落到四个问题:不做会损失什么?晚做一个迭代会损失多少?现在做能否得到更快反馈?做错了能否低成本撤回?这比让所有人争一个 1 到 100 的分数,更容易暴露真实分歧。
3. 估算范围,不制造虚假精确
在早期,给需求估一个精确到小时的数字通常没有意义。团队可以先用小、中、大或区间估算识别明显不匹配的事项,再对近期候选项细化。若需求边界仍不清楚,正确动作不是逼团队报工期,而是拆解问题、做探查或补充业务决策。
计划应明确“估算范围”和“置信程度”。例如,预计 3 至 5 人天、依赖接口尚未确认,比写“4 人天”更诚实。管理层可以据此讨论风险缓冲,而不是在一个未经验证的点估算上层层加码。
4. 用队列老化和流动效率识别系统瓶颈
我特别关注事项从提出到开始、从开始到完成的时间分布。平均值可能被少量极端事项拉高,因此最好同时看中位数、分位数和超期事项比例。若条目大量停在“待业务确认”,问题可能不是研发产能,而是决策等待;若开发完成后长期卡在验证,则需检查测试环境、验收责任或发布节奏。
这类分析的价值在于把“团队慢”拆成具体等待环节。管理层能够据此调整审批权限、减少批量交接或投入瓶颈能力,而不是简单要求所有人加速。流程周期缩短也不应靠跳过质量门槛实现,应同步观察返工、缺陷和线上风险。

五、管理层数据分析:从一张清单建立可行动的观测面
1. 先定指标口径,避免团队各算各的
同一个“完成率”,有人按事项数量计算,有人按故事点计算,还有人按子任务完成情况计算,结论自然无法比较。建立看板前,先写清每个指标的分子、分母、统计范围、更新时间和责任人。跨团队比较时,还要确认工作类型和迭代长度是否相近。
| 管理问题 | 建议观察指标 | 解读时的注意点 |
|---|---|---|
| 优先级是否清楚 | 未排序事项占比、近期候选项排序覆盖率 | 未排序不一定是坏事,需看是否集中在远期想法池 |
| 待办是否长期积压 | 队列年龄中位数、超期事项比例、撤销或归档比例 | 应按工作类型和状态拆分,不要只看一个总平均值 |
| 承诺是否稳定 | 迭代中途新增工作占比、承诺完成率、计划变更次数 | 紧急故障与可控插单应分开统计 |
| 交付是否产生结果 | 目标指标变化、采用率、问题解决率或风险降低情况 | 根据业务场景选择,不应把上线数量直接当价值 |
2. 用“趋势、分布、例外”替代单点排名
单次迭代数据很容易受假期、故障、人员变动和需求类型影响。我建议管理层至少观察连续数个迭代的趋势,同时查看分布和例外。比如迭代中途新增占比连续上升,比某一周偶然升高更值得关注;少量超长事项可能揭示依赖问题,即使总体中位数看起来正常。
不要把团队按速度排名。速度受估算习惯和工作组合影响,排名会诱发拆分、膨胀估算或挑选容易完成的事项。更好的做法是用团队自身历史数据判断计划是否可靠,再用跨团队数据寻找流程差异和协作约束,而不是把差异直接解释为绩效高低。
3. 把插单纳入机会成本分析

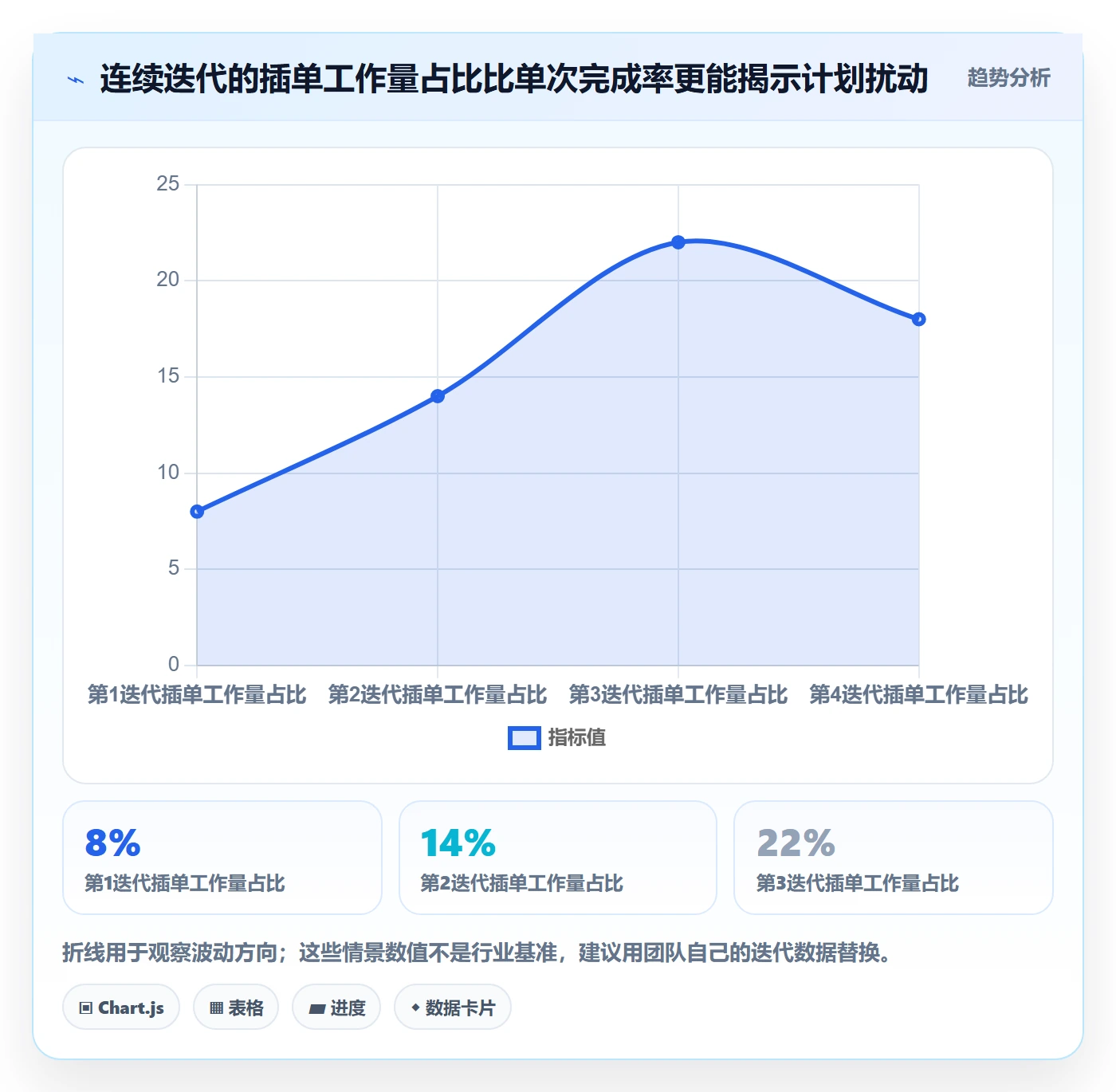

紧急事项不是不能插入,而是要说明它替代了什么。每次插单至少记录来源、原因、决策人、影响团队和被顺延事项。若某团队一个迭代中插入 20% 的工作量,管理层就不应再把原计划当作确定承诺;若插单长期集中来自同一业务环节,应修复上游预测或授权机制。
我会同时看插单数量和工作量占比。数量可能被大量微小事项放大,工作量占比则更接近容量影响。对于突发生产事件,可以单独设定应急容量或轮值机制,但需要基于历史故障负荷验证,而不是凭感觉长期预留过多资源。
4. 用分层看板服务不同决策者
团队需要看到具体事项、阻塞和验收条件;产品负责人需要看到价值、排序和证据;管理层需要看到目标进展、跨团队依赖、风险与资源取舍。把所有字段塞进一个页面,会让每个人都找不到重点。分层展示不代表信息割裂,底层事项仍应可追溯到目标和交付结果。
在工具选型上,应验证能否按角色展示、追踪变更、关联需求与缺陷、统计等待时间,以及导出或集成管理层需要的数据。对于需要内网或特定数据治理要求的组织,可把私有化部署作为评估项;迁移既有系统时,应通过小批量试迁移核对字段映射、附件、权限、历史记录和报表口径。平台功能只是条件,治理规则和数据质量才决定看板是否可信。

六、具体操作步骤:把 Backlog 从整理变成稳定工作机制
1. 建立统一入口,但不让入口等于承诺
先统一需求入口,记录提出人、业务场景、期望结果、紧急程度和证据来源。入口阶段只承诺“会评估”,不承诺“会开发”。这能减少需求在聊天、邮件和会议纪要中散落,也避免提出人把录入成功理解为排期成功。
对于高风险事项,入口时就标记安全、隐私、法规或生产影响;对于重复诉求,先关联已有事项。让信息进入同一个可追踪系统,比要求每个人一开始就写出完美用户故事更重要。
2. 做轻量分诊:接收、澄清、暂缓、拒绝
固定节奏进行分诊,例如每周一次或按业务负荷设定。分诊人不需要立刻作出开发承诺,而是判断事项是否完整、是否重复、是否属于当前目标、是否需要补证据。没有明确价值或责任人的事项,可以退回补充;与方向不符的事项,可以说明拒绝理由或暂缓条件。
- 确认问题是否真实存在,以及影响的是哪类用户或流程。
- 区分需求、缺陷、技术工作、调研和合规事项。
- 检查是否重复、是否已有替代方案、是否存在必须遵守的时限。
- 指定业务责任人、证据补充人和下次复核时间。
- 明确处理结果:进入澄清、进入候选、暂缓、拒绝或归档。
3. 做精炼:让近期事项具备决策所需信息
精炼不是把所有需求都写到同样详细,而是优先准备近期可能进入迭代的事项。至少要回答:用户或系统遇到什么问题、期望的可观察结果是什么、验收如何验证、依赖是什么、主要风险是什么。若仍有重大未知,先安排调研或技术探查,不要把未知藏在一段看似完整的描述里。
对大事项,先拆出可以独立验证的切片。切片应能产生反馈,而不只是把同一个大功能按前端、后端、测试拆成无法独立验收的任务。拆分后若业务价值仍无法解释,说明当前颗粒度可能只是技术分工,不是可排序的产品选项。
4. 排序时公开理由,允许不同价值维度并存
排序会议应由有授权的产品负责人主持,业务、研发和相关职能共同提供信息。每次调整至少留下简明理由,例如“法规截止期”“影响续约客户”“降低高概率故障风险”“先验证关键假设”。理由比一个孤立分数更能支持后续复盘。
当两项工作无法直接比较时,不要强行制造统一分值。可以先问是否有硬性约束;若没有,再比较延迟成本、机会价值、依赖顺序和实施风险。对低证据、高不确定性事项,先做可逆的小投入,通常比排进完整版本更稳妥。
5. 迭代计划时检查容量、依赖和验收条件
计划会不是管理层下达工作量的场合。团队应基于近期实际完成情况、休假、支持任务、技术依赖和未完成工作评估容量。过去完成量可以作为参考,但不能直接当作下轮承诺,因为需求类型和外部扰动会变化。
纳入迭代的事项要有清楚的完成定义,且团队知道如何验证。若一项工作需要另一个团队提供接口、数据或审批,应在计划前明确依赖状态和负责人。依赖未满足时,应降低承诺置信度或改做可独立推进的准备工作。
6. 迭代中保护目标,变化时显式交换
敏捷不等于随时插入任何事情。迭代目标应尽量稳定,范围则可在不损害目标的前提下协商。出现紧急事项时,产品负责人和团队要明确是否替换等量工作、是否影响目标、是否需要调整对外承诺,并同步更新关联方预期。
若紧急事项频繁到无法保护迭代目标,不应继续指责团队执行力。应检查应急工作是否需要独立队列、轮值机制、故障治理或更短的发布周期。流程设计的任务是让变化可见、代价可讨论,而不是假装变化不存在。
7. 复盘排序质量,而不只复盘是否按期完成
每个迭代结束后,除了看交付情况,还应回看:高优先级事项是否真正解决目标问题?低优先级事项为何被提前做?估算偏差来自范围、依赖还是未知?哪些工作可以撤销或停止?复盘结果应反过来改变需求模板、排序规则或授权方式。
这一轮改进只需针对一个最明显的系统问题。若同时增加十几项必填字段、审批和评审,团队很可能把精力花在填表。流程改进也应有可验证结果,例如减少等待、降低重复事项或提高验收一次通过率。

七、案例与数据观察:一次 Backlog 清理如何改变管理讨论
1. 案例口径与边界
以下是为说明分析方法构造的匿名情景,不代表某家企业的真实经营数据,也不是行业基准。设想一个 120 人左右的产品研发组织,包含多个产品与交付团队,统一清点了 240 条待办事项。管理层最初认为问题是研发产能不足,团队则认为主要矛盾是需求不断变化。
清点后,团队按事项来源、年龄、状态、工作类型和业务负责人重新分类。发现一些事项超过 120 天没有复核,部分需求缺少可验证结果,还有一批工作已经在其他条目中实现。原先的“开发不够快”因此被拆成了排队、重复、决策延迟和插单几个可讨论的问题。
2. 清理前后先看结构,而非先看总数

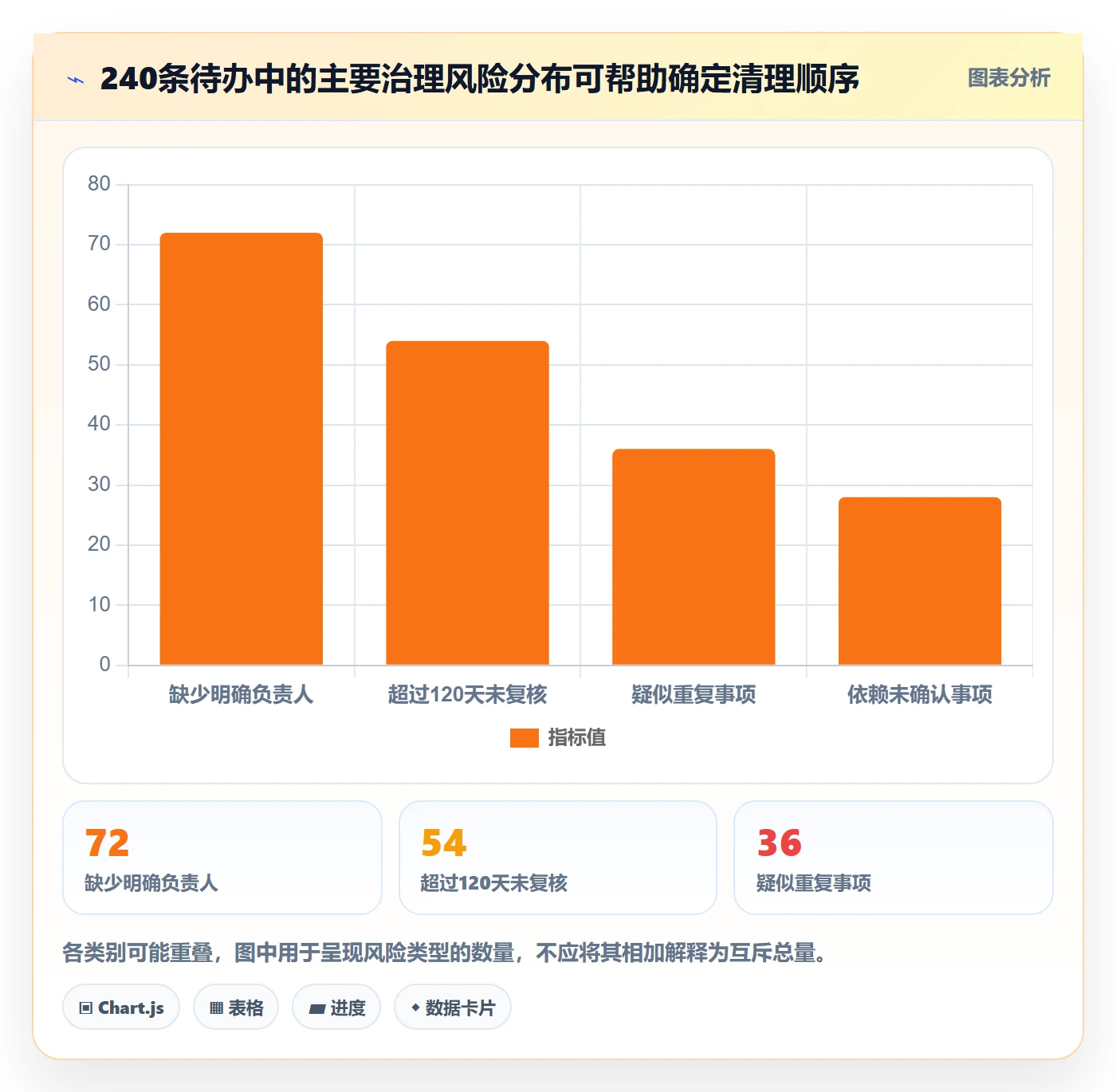

在该情景中,240 条事项中,72 条缺少明确负责人,54 条超过 120 天未复核,36 条与其他事项疑似重复,另有 28 条处于依赖未确认状态。分类之间可能重叠,因此不能把这些数量简单相加后当作互斥总量。这个细节很重要:若管理层看到“清理了多少条”却不清楚分类是否重叠,就容易误读治理成效。

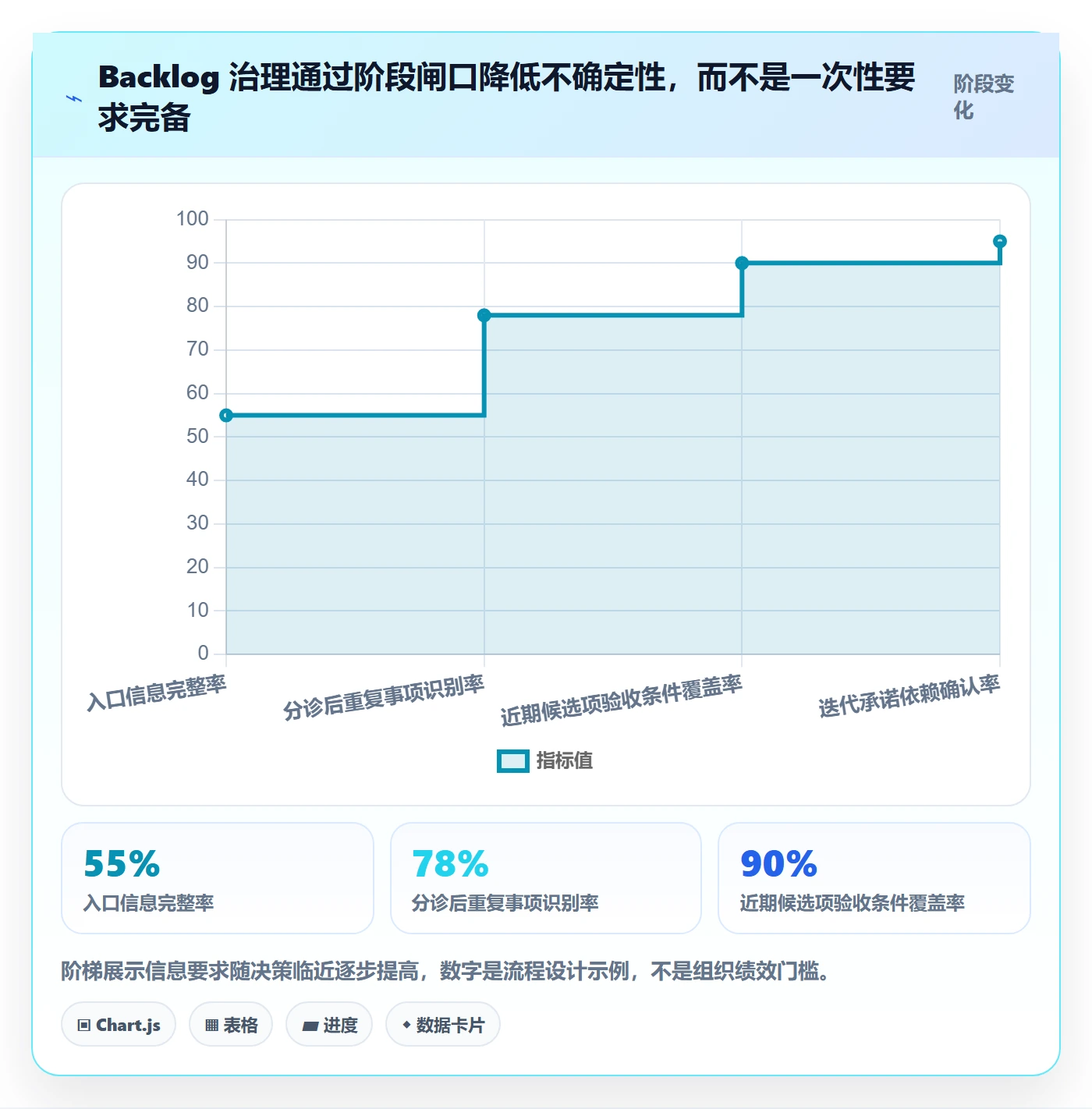

团队先处理近期候选范围,而不是要求一天清空整个历史库。对当前目标无关、长期无负责人且没有新证据的事项,转入待复核池;重复事项建立关联;依赖事项补充责任人与截止条件。这样既保留了历史线索,也避免旧事项继续占据近期排序空间。
3. 管理讨论从“要不要加人”转向“先解决什么等待”

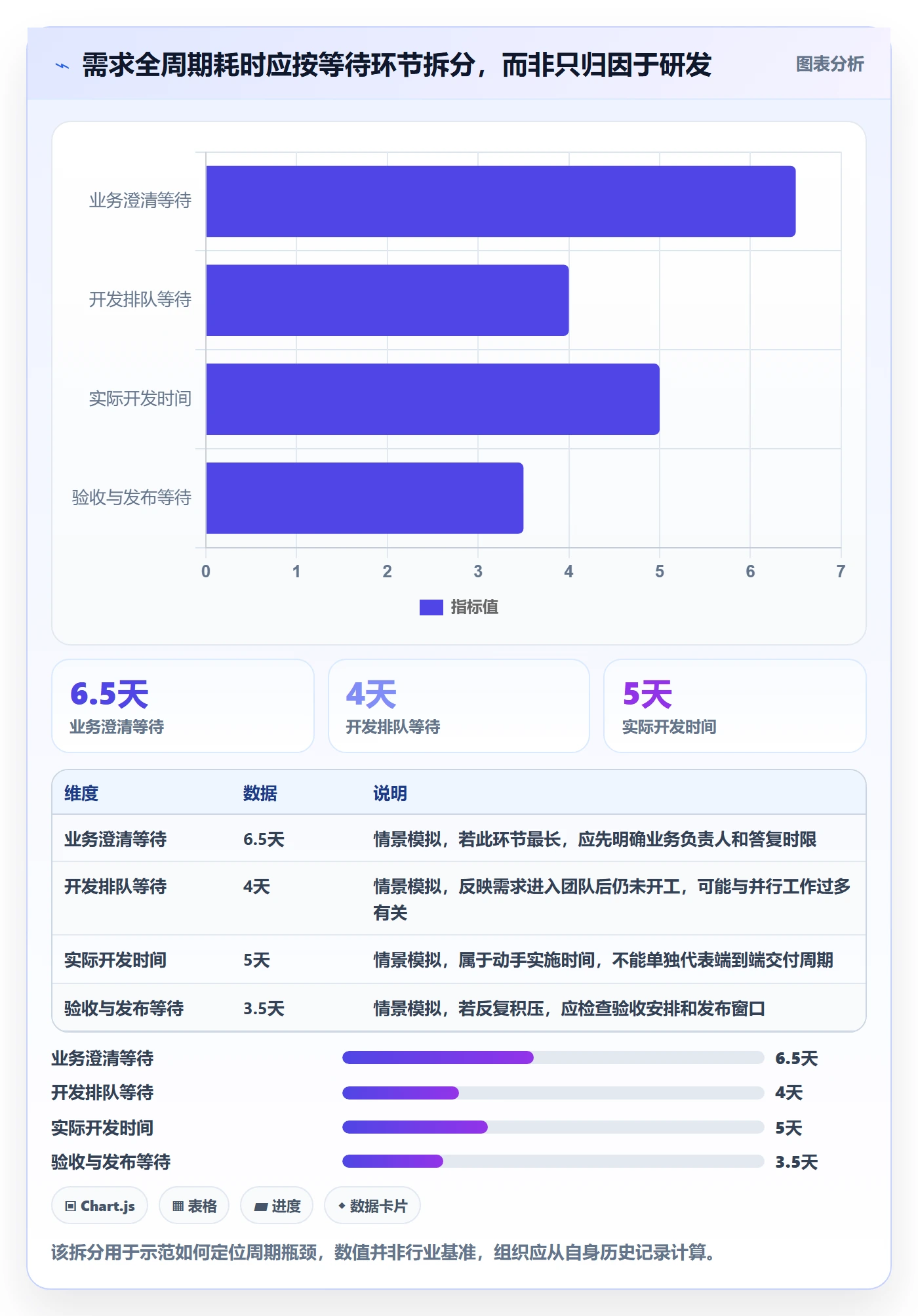

重新整理后,情景中的近期候选事项减少,团队发现许多工作并未真正进入开发,而是等待业务答复或跨团队接口确认。管理层最终没有立即增加研发人数,而是为关键事项指定决策人、设置答复窗口,并对高频插单单独记录来源与替代项。
这不意味着加人永远不是答案。若等待时间已经较低,队列中有效工作持续超过可用容量,且瓶颈明确落在专业能力不足,增员或外部支持可能合理。判断顺序应是先证明工作值得做、需求边界清楚、瓶颈位置明确,再评估增加容量能否改善端到端结果。

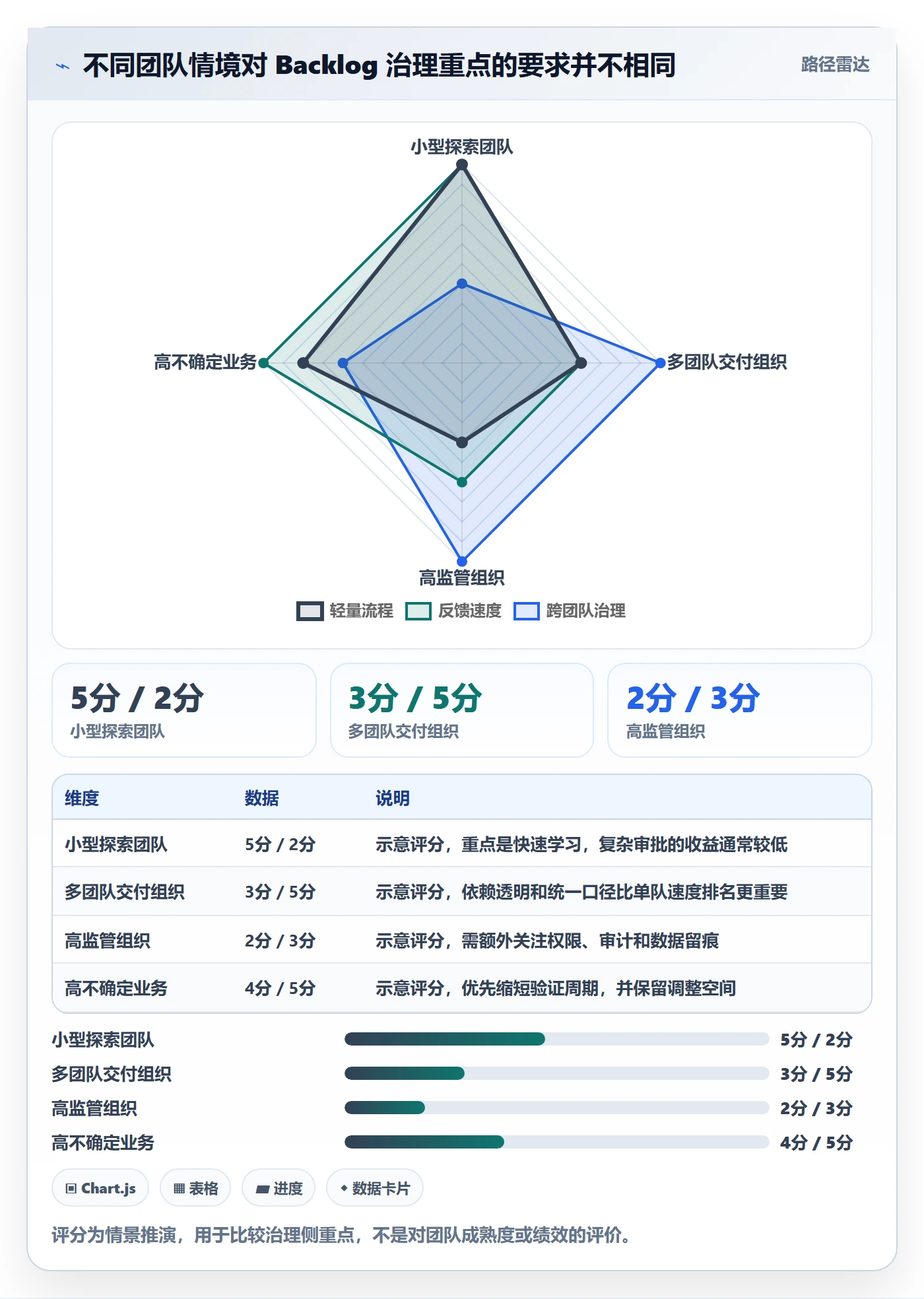

八、不同情况下的行动建议与取舍
1. 初创团队:优先保证反馈速度,不追求重型治理
团队规模较小、需求变化快时,先维护一个可信的近期清单和少量方向目标即可。记录问题、价值假设、验收方式和责任人,减少过多状态和审批。取舍是报表精细度较低,但团队可以更快讨论和调整;当跨团队依赖、审计要求或并行项目增加时,再补足治理能力。
2. 多团队组织:优先统一口径与依赖视图
多个团队共同交付时,重点不是让所有团队使用同一估算尺度,而是统一目标关联、事项类型、状态定义和依赖表达。管理层应看跨团队的关键路径、阻塞时长和目标风险,不应把各团队速度简单相加。取舍是治理成本会上升,但换来更可靠的端到端计划和更早的风险暴露。
3. 高监管或私有环境:优先保障追踪与数据边界
金融、医疗、政务或有严格内控要求的组织,应先确认数据存储位置、访问权限、审计记录、备份恢复和变更追踪。私有化部署可能满足特定治理要求,但也会带来运维、升级和集成责任。评估平台时要把这些成本纳入全生命周期,而不是只比较采购报价或功能清单。
4. 从既有系统迁移:先验证数据语义,再追求迁移速度
迁移系统时,最容易被低估的是字段与状态的语义差异。旧系统中的“已完成”可能表示代码合并,新系统中的“完成”可能要求测试和业务验收;如果直接映射,迁移后历史报表就会失真。建议先选取代表性项目试迁移,核对权限、关联、附件、评论、状态流和报表,再决定批量范围。
迁移方案可分批并行,但必须约定切换日期、只读窗口、数据校验责任和回退方式。不要为了“零停机”让两个系统长期同时成为事实源,否则团队会在双重录入和数据冲突中消耗时间。选择具备迁移支持的平台有帮助,迁移质量仍依赖字段治理和验收清单。
5. 业务变化剧烈:优先管理假设与可逆投入
在市场窗口短、客户反馈频繁的场景,过度承诺远期范围会让计划迅速过期。保留少量明确的近期承诺,远期以目标和假设管理;对高不确定事项先做验证实验,设置继续投入或停止的条件。取舍是长期预测精度较弱,但避免把大量资源锁定在尚未验证的判断上。

九、管理层可以直接采用的检查清单
1. 每周检查近期队列
- 前列事项是否有明确业务责任人、目标和证据来源?
- 近期候选项是否具备可检查的验收条件?
- 是否有长期等待业务答复或跨团队依赖的事项?
- 本周新增事项是否说明了来源、紧急原因和替代成本?
- 是否存在过期、重复或已经失去业务背景的条目?
2. 每个迭代检查承诺边界
- 团队是否共同确认迭代目标,而不是只接收任务列表?
- 计划是否考虑支持工作、休假、发布窗口和外部依赖?
- 中途变化是否记录决策人、影响范围和被顺延事项?
- 验收结果是否与业务目标关联,而非只确认任务关闭?
3. 每月检查系统趋势
- 需求从提出到决策、从决策到交付的时间是否变长?
- 队列年龄的长尾是否集中在某类工作或某个审批环节?
- 插单是否持续占用计划容量,是否已有结构性来源?
- 已上线事项是否产生预期结果,假设失效时是否及时停止?
- 看板是否触发了具体管理动作,还是只用于汇报展示?
十、结语:Backlog 管得好,不是把未来说得更确定
敏捷项目的 Backlog 不应承诺一个永不变化的未来,而应让组织在信息变化时更快、更透明地做选择。管理层真正需要的,不是更长的需求清单,也不是更漂亮的完成率,而是知道哪些机会值得投入、哪些风险需要先验证、一次变化会挤掉什么,以及结果是否兑现了最初的业务假设。
下一步可以从一个产品或一个跨团队目标开始:统一近期事项口径,抽样检查队列年龄与等待原因,记录插单的替代成本,再选一个最明显的瓶颈做小范围改进。四周后用自己的历史数据复盘变化,而不是先追求完整流程或行业平均值。Backlog 的成熟度,最终体现在组织能否有依据地开始、继续、调整或停止一项工作。
常见问题解答(FAQ)
1. 敏捷项目的Backlog应该如何分层和组织?
我在项目规模变大后发现,Backlog如果把需求、缺陷、技术债和临时任务全部堆在一起,团队很难判断下一步做什么。尤其是管理层要求查看进度时,列表看似很满,却无法说明哪些工作真正支撑业务目标。
建议按产品目标、史诗、用户故事、任务四层组织,并将缺陷、技术债、风险事项作为独立类型管理。每条用户故事至少包含业务价值、验收标准、优先级、负责人和预计规模;如果一条需求无法在一个迭代内完成,就继续拆分,直到团队能在一次迭代中交付可验证结果。
2. 如何给Backlog中的需求排序,避免优先级被随意改变?
我经常遇到业务方都说自己的需求最紧急,结果团队每天被临时事项打断,原定目标不断延期。真正困难的不是列出优先级,而是建立一套大家都认可、改动时能追溯的判断规则。
可以采用价值、紧急度、风险降低和实施成本四个维度评分,例如总分按业务价值40%、紧急度25%、风险降低20%、成本反向评分15%计算,再结合依赖关系和发布时间校正。优先级发生变化时,要求记录变更原因、提出人和影响范围;
当插入一个高优先级事项时,必须同步移出或延后一个同等工作量的事项,避免Backlog无限膨胀。
3. 管理层应该通过哪些数据判断Backlog是否健康?
我发现管理层最容易被任务数量和完成百分比误导,因为做完很多小任务不代表关键目标已经交付。相比单看列表规模,我更关心需求从提出到上线用了多久、承诺是否稳定,以及未完成工作是否持续堆积。
建议每周关注四类指标:Backlog总量及超过30天未处理的比例、需求从进入到完成的周期、迭代承诺完成率、缺陷和技术债占比。承诺完成率可按已完成故事点除以迭代承诺故事点计算,连续三期低于80%通常说明拆分过粗、容量估算偏乐观或临时工作过多;
如果未处理事项持续增长,则应先清理和分级,而不是继续新增需求。
4. Backlog梳理和迭代准备应该怎样落地执行?
我曾见过团队把Backlog梳理安排在迭代开始前一天,结果需求描述不完整、依赖关系没确认,开发开始后频繁返工。这个问题表面上是会议效率低,实际是准备工作没有前置,也没有明确什么样的条目才允许进入迭代。
可以采用每周一次的Backlog梳理和每次迭代前的计划会议:先删除重复或失效事项,再补齐目标、范围、验收标准、依赖和风险,随后由产品、开发、测试共同估算规模。只有满足“目标清楚、验收可验证、依赖已识别、规模可在本迭代完成”四个条件的条目,才进入迭代候选池;
会议结束后冻结本期目标,新增事项统一进入变更记录。
核心关键词
文章包含AI辅助创作:敏捷项目如何做好Backlog?管理层数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/546604
读者评论
我们以前也盯需求总数和完成率,后来发现不少事项卡在业务确认上。把等待时间按环节拆开后,责任边界确实清楚了些,不过指标口径得先统一,不然不同团队的数据很难放在一起看。
插单记录决策人和被顺延事项这个做法挺实用。实际执行时,紧急程度往往有争议,最好也约定哪些情况能走应急通道,否则只是多填几列信息。
对长时间未更新的条目设复核日期有帮助,但归档标准需要业务负责人参与。否则清理得太频繁,容易把暂时没有排期、但仍有法规或客户约束的事项误删。
