Epic流程与规范:管理层敏捷项目数据分析关键指标

管理层看 Epic 看板,最容易犯的错不是指标太少,而是把“完成了多少”误当成“价值交付得怎么样”:一个 Epic 显示完成 80%,可能意味着关键路径已打通,也可能只是大量低风险子项先关掉了,最难的依赖、验收和发布风险仍然悬而未决。分析 Epic,不能只数进度条;要把战略目标、范围变化、流动效率、依赖风险和用户结果连成一条证据链。

一、先讲核心结论:Epic 指标要回答管理问题,而不是装饰仪表盘

1. 管理层看 Epic,首先要判断五件事

我设计 Epic 管理指标时,会先把每个数字对应到一个管理问题。管理者不需要一屏几十个指标,而需要知道:目标有没有兑现,交付预测是否可信,范围是否持续膨胀,跨团队依赖是否阻塞关键路径,以及上线后结果有没有发生。若一个数字无法影响资源、范围、优先级或风险处置,它就不该占据管理驾驶舱的核心位置。

  • 价值:Epic 是否对应明确的业务结果,结果如何测量,目标值由谁负责。
  • 交付:基于剩余工作和团队吞吐量,预计何时具备验收条件,而不是简单按已关闭任务计算百分比。
  • 范围:承诺之后新增、删除或重定义了多少工作,变化是否经过有权人决策。
  • 风险:依赖、质量、合规和资源问题是否影响关键路径,风险是否有负责人和处理期限。
  • 结果:发布后用户行为、业务指标或运营成本是否向目标方向变化。

这五个问题分别对应价值、流动、范围、风险和结果五类证据。指标之间要能互相解释:例如“预测日期后移”需要结合范围变化、等待时间和依赖阻塞看原因;“完成率提高”则要核对是否伴随验收、质量和业务结果改善。

Epic流程与规范:管理层敏捷项目数据分析关键指标

2. 一套可用的 Epic 指标分层

我通常把指标分成三层。第一层是董事会或经营层看的结果指标,第二层是项目组合层看的预测与风险指标,第三层是团队执行层看的流动和质量指标。层级之间可以关联,但不能把所有团队过程数据直接堆给管理层,否则看板信息量增加,决策速度反而下降。

层级 要回答的问题 代表指标 建议查看频率
结果层 投入是否产生业务效果 目标达成率、用户采用率、业务转化变化、单位运营成本 月度或季度,按业务观察窗口
组合层 计划是否可信,是否需要调整 预测日期偏差、范围变化率、关键依赖逾期数、风险暴露量 每周或双周
执行层 工作能否持续流动并达到质量标准 周期时间、阻塞时间、返工率、验收一次通过率 团队节奏内持续观察

例如,经营层看到“目标达成率尚未改善”,不能仅凭这个结果判断团队执行不力。还要检查上线时间、用户覆盖、实验周期和数据采集是否具备条件。若产品只发布两周,而目标指标需要一个季度才能稳定,正确决策可能是延长观察,而不是改动路线图。

二、背景和真实场景:Epic 是管理不确定性的单位,不是大号任务

1. 为什么管理层需要 Epic 视角

Epic 通常横跨多个团队、系统或业务环节,持续时间也比单个迭代长。管理层需要它,是因为只看团队任务会失去业务上下文,只看年度项目名称又看不见执行状态。Epic 正好可以承接一个可解释的业务目标,并把它拆成若干可验收的能力增量。

但 Epic 不是越大越好。若一个 Epic 同时包含渠道改造、数据平台升级、审批流程重构和运营策略调整,管理者很难判断其进度,团队也难以在中途交付可验证价值。拆分标准不是任务数量,而是能否形成边界清楚、可独立验收、风险可控的价值切片。

2. 一段典型场景:完成率上升,预测日期却不断后移

下面用一个匿名化的示意场景说明。某企业推进“缩短客户开户周期”Epic,初始计划由三个团队在十二周内完成。项目看板上的任务完成率从第六周的 46%升至第九周的 71%,但目标日期已经后移三周。管理层一开始把注意力放在未完成任务上,后来发现主要原因不是团队吞吐量下降,而是合规审查和外部数据接口等待时间远高于估算。

这个场景里,单一完成率把两个事实混在一起:可并行的前端工作持续关闭,关键路径上的依赖却没有解除。任务数量多的一侧不断提高完成率,真正决定上线日期的少数工作仍在等待。管理层需要的是依赖阻塞时间、关键路径状态和日期置信区间,而不是更频繁地追问“为什么还没到百分之百”。

Epic流程与规范:管理层敏捷项目数据分析关键指标

3. Epic 的边界要写进规范

一个可管理的 Epic 至少要有目标、受益对象、验收条件、负责人、时间假设、关键依赖和范围边界。还应明确哪些内容不属于本次 Epic,避免“顺手做一下”在执行中持续扩张。边界并不是拒绝变化,而是让变化可见、可评估、可决策。

  • 目标描述业务变化,而不是只写系统模块名称。
  • 验收条件包含可观察的行为或结果,不以“开发完成”作为唯一标准。
  • 负责人对跨团队协调、风险升级和状态真实性负责,不等于替所有团队承担执行工作。
  • 依赖项写明提供方、所需日期、接口或交付物,以及逾期后的影响。
  • 范围变更记录新增内容的原因、价值、成本和决策人。

三、常见误区:看起来精确的数字,可能掩盖了真正的问题

1. 把任务关闭率当成 Epic 进度

任务关闭率容易计算,却受任务拆分方式影响。同一件工作拆成十个小任务,进度看起来可能比拆成两个大任务更快;低风险任务先关闭,也能让百分比不断上升。若团队之间拆分习惯不同,管理层还会误以为某团队执行更快。

更稳妥的做法是区分“已验收价值”“剩余工作”和“关键路径状态”。完成比例可作为辅助线索,但不能直接映射成发布日期。对于尚未满足验收条件的工作,应明确标记为进行中或待验证,不要因为代码合并就计入已交付价值。

2. 把工时燃尽当成预测能力

燃尽图可以显示某个范围内的剩余估算工作量,但不天然等于时间预测。它依赖估算口径稳定、工作项边界清晰、实际进度及时更新等条件。若中途持续加需求,或者估算只在启动时填一次,曲线的平滑并不能证明计划可靠。

我更关注预测是如何形成的:剩余范围是什么,近期实际交付速度如何,未完成项的工作量分布怎样,等待和返工是否被计入。对跨度较长的 Epic,可用团队历史吞吐量做区间预测,再结合依赖风险修正,而不是把某个静态百分比外推成精确日期。

3. 把估算准确率变成团队考核

如果管理者将“估算偏差越小越好”直接用于绩效,团队很可能通过增加缓冲、压低承诺或减少透明度来降低表面偏差。估算本质上是决策工具,不是承诺书。对新技术、新市场或跨组织依赖较多的 Epic,早期预测本来就应该比成熟、重复的工作更宽。

应该衡量的是预测区间是否随着信息增加而收敛、偏差原因是否被记录、管理决策是否及时,而不是惩罚出现变化的团队。偏差若来自外部政策变化,与偏差来自需求理解不足,治理动作应完全不同。

4. 只看上线日期,不看范围变化和质量代价

一个 Epic 按期上线,不一定意味着交付成功。团队可能压缩测试、延后可用性修复,或者把关键能力从验收范围中移除。反过来,日期后移也未必是失败:如果新增范围经过正式取舍,并且带来更高业务价值,调整可能是合理的。

因此,日期偏差必须与范围变化、缺陷逃逸、验收结果和上线后业务表现一起解读。管理层要问“为什么变了、换来了什么、代价由谁承担”,而不是只问“是否按原计划结束”。

5. 把团队间速度直接排名

不同团队的工作类型、依赖结构、质量门槛和任务切分方式不同,直接比较故事点或关闭任务数通常没有意义。团队速度适合团队自己做容量规划,不适合跨团队绩效排名。将其变成排名后,数字会逐渐失去原来的规划价值。

跨团队更适合比较口径一致的流动和结果指标,例如从承诺到验收的周期分布、阻塞时间占比、预测日期偏差,以及同类业务目标的结果变化。即使比较,也应先解释背景差异,不能把统计差异直接等同于能力差异。

四、专业判断逻辑:从定义、口径到决策动作形成闭环

1. 先定义目标,再挑指标

指标设计的第一步不是找工具字段,而是写清楚 Epic 为什么存在。目标最好包含对象、行为或结果、测量口径和观察周期。例如,“优化客户开户”太宽泛;“在目标客户群中,将资料齐备后到开户完成的中位时长由 4 个工作日降至 2 个工作日,并保持合规抽检通过率不低于既定门槛”,就更便于拆解与验收。

目标也要区分领先指标和滞后指标。依赖逾期、待验收工作量和阻塞时间可以帮助预警;用户采用率、处理时长和业务收入则更接近结果。领先指标不能替代结果,结果指标也不一定能及时指出问题,两类指标需要配合使用。

2. 为每个指标写清楚数据契约

指标口径至少包含名称、业务定义、分子分母、纳入范围、排除规则、数据来源、更新频率、负责人和决策阈值。没有这些信息,同一个“完成率”可能在不同部门分别表示任务关闭比例、验收工作比例或估算工时比例,会议上看似一致,实际上无法比较。

指标 推荐定义 主要陷阱 触发的管理动作
已验收价值比例 满足验收条件的工作价值权重 ÷ 基线范围的工作价值权重 权重由执行团队事后调整 核对基线、验收记录及范围变更
预测日期偏差 当前预测日期与最近批准基线日期的工作日差 频繁重置基线以隐藏偏差 分析依赖、范围、返工和容量变化
阻塞时间占比 工作项处于阻塞状态的时间 ÷ 端到端周期时间 阻塞状态没有统一进入和退出条件 升级跨团队依赖,明确解除责任人
验收一次通过率 首次提交即满足约定验收条件的工作项数 ÷ 首次提交总数 把验收标准写得过于宽松 改进需求澄清、测试准备和验收协作

3. 设定预警阈值,但不要假装阈值是普适真理

“预测晚两周必须升级”是否合理,取决于 Epic 的周期、业务窗口和变更成本。阈值应由历史数据、业务损失和决策速度共同确定。新建指标时可以先设为建议基准,运行数个周期后再校准,不应把模拟阈值当作行业标准。

一个实用预警机制包括三档:观察、干预、重新决策。观察档要求负责人解释趋势;干预档要求明确缓解动作和完成日期;重新决策档则评估缩减范围、增加资源、改变依赖方案或停止投资。阈值的价值在于触发行动,而非让仪表盘看起来有红黄绿颜色。

Epic流程与规范:管理层敏捷项目数据分析关键指标

4. 用分布看风险,不只看平均值

平均周期时间可能被少数极长等待拉高,也可能掩盖大多数工作很快、少数关键项拖延的事实。中位数、百分位数和分布形状更适合解释不确定性。例如,管理者可以同时查看中位周期和第 85 百分位周期,识别“常规工作”和“高风险尾部”之间的差异。

预测也应表达区间,而非给出过度精确的单日承诺。可用历史吞吐量、剩余工作量分布和已知依赖构建低、中、高三种情景。若组织缺少足够历史数据,就明确标注假设和样本限制,先建立可追溯基线,而不是包装出看似精确的预测。

5. 将指标绑定决策权和复盘动作

指标只有对应责任和行动,才构成治理机制。每个关键指标应有数据责任人、业务解释人和决策人。数据责任人保证口径及更新,业务解释人说明变化原因,决策人负责在范围、资源、时间和目标之间作取舍。

复盘时不只问“数字为什么变了”,还要问“哪条假设错了、何时有迹象、下一次如何更早发现”。如果每次延期都归结为“需求变化”,却不记录变化发生时间、提出方、审批过程和影响评估,组织就无法改善估算和决策。

五、具体案例与数据观察:用一组示意数据看清进度、依赖和价值之间的关系

1. 案例设定与数据边界

下面是一组为说明分析方法而构造的情景模拟数据,不代表任何企业的公开经营结果。案例设定为一家中大型企业改善客户开户流程,Epic 涉及业务产品、合规、数据接口和运营团队;初始基线为十二周,目标是缩短资料齐备后的处理时间,同时不降低合规质量。

基线要求包括:流程端到端时长按工作日统计;合规抽检通过率使用固定抽样规则;处理时间只纳入目标客户群;上线后观察八周。这样的定义让项目组不至于在临近验收时通过更换用户群、缩小分母或改用平均值来制造“目标达成”。

2. 进度数据要与关键路径一同解读

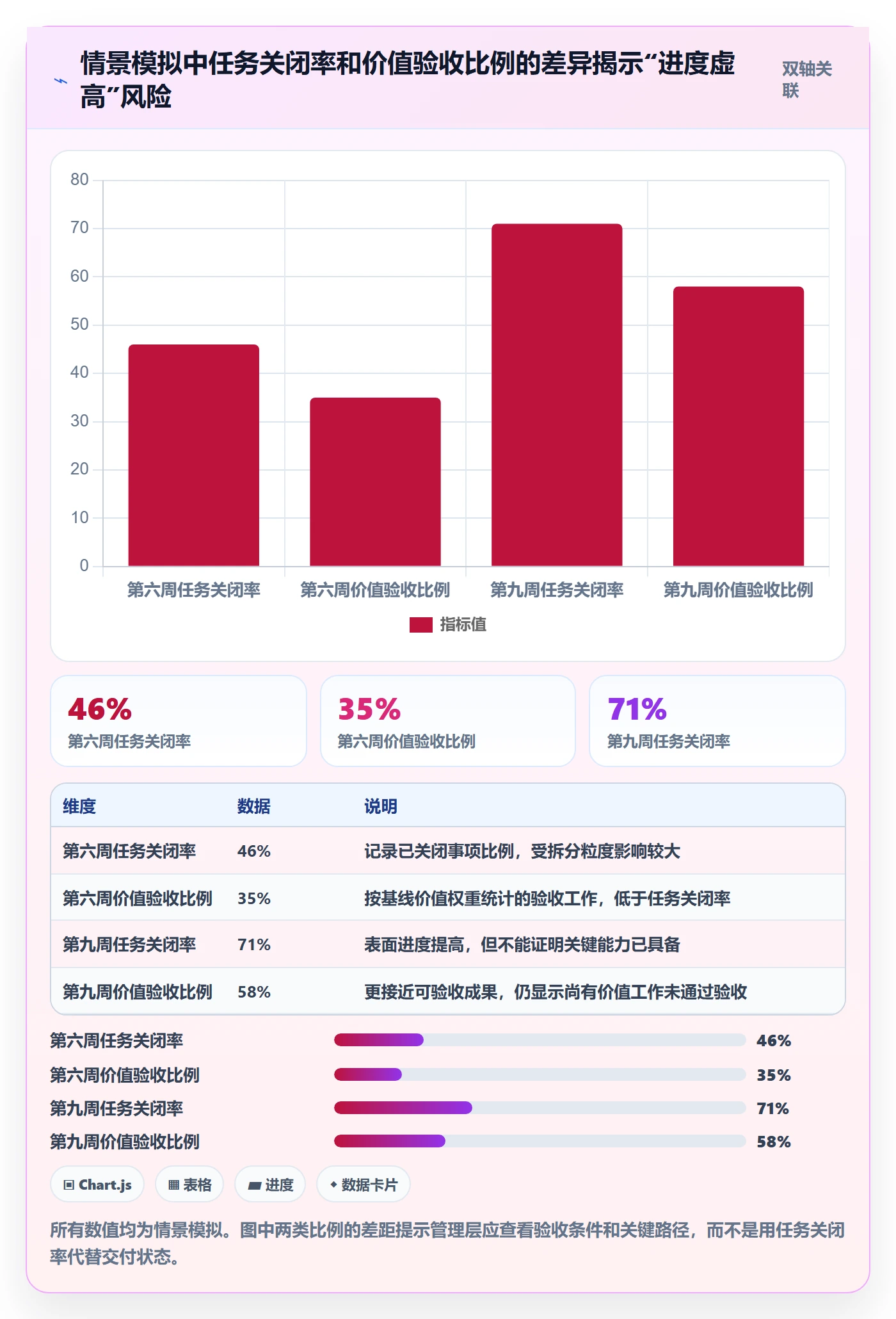

假设第九周的工作项完成率达到 71%,但按价值权重计算的验收比例只有 58%;另有 9 个工作日的依赖等待,预测日期较原基线后移 7 个工作日。三组数字放在一起,信息比单看 71%丰富得多:常规任务推进正常,部分交付尚未验收,依赖等待正在吞噬缓冲,预测风险开始影响业务窗口。

这时我的判断不是马上增加所有团队的人员,而是先确认阻塞是否集中在少数依赖上。如果 80%的等待来自一个合规接口,增派前端开发者并不能缩短关键路径。先安排接口责任方、合规代表和项目负责人做有时限的决策,通常比扩大团队更直接;只有确认容量确实不足,才考虑调配资源。

Epic流程与规范:管理层敏捷项目数据分析关键指标

3. 范围变化要算净变化,也要看变化的方向

假设该 Epic 在第七周新增 12 个价值点的审计报表需求,同时删除 8 个低优先级界面优化项。只报告“新增 12 个点”会夸大范围膨胀,只报告净增加 4 个点则会隐藏工作组成发生了变化。对管理者而言,重要的是新增内容为何必须做、删除内容会损失什么,以及变化对验收边界和关键路径的影响。

因此,范围变化记录至少保留新增、删除、替换三类,并按决策来源分类:法规或客户承诺、发现的新风险、业务优先级调整、需求理解修正、执行阶段的顺手扩展。前几类可能是合理变化,最后一类则需要强化边界管理。将原因与日期、审批人及预测影响关联,才能识别组织反复发生的需求治理问题。

4. 上线后结果要设置观察窗口和解释变量

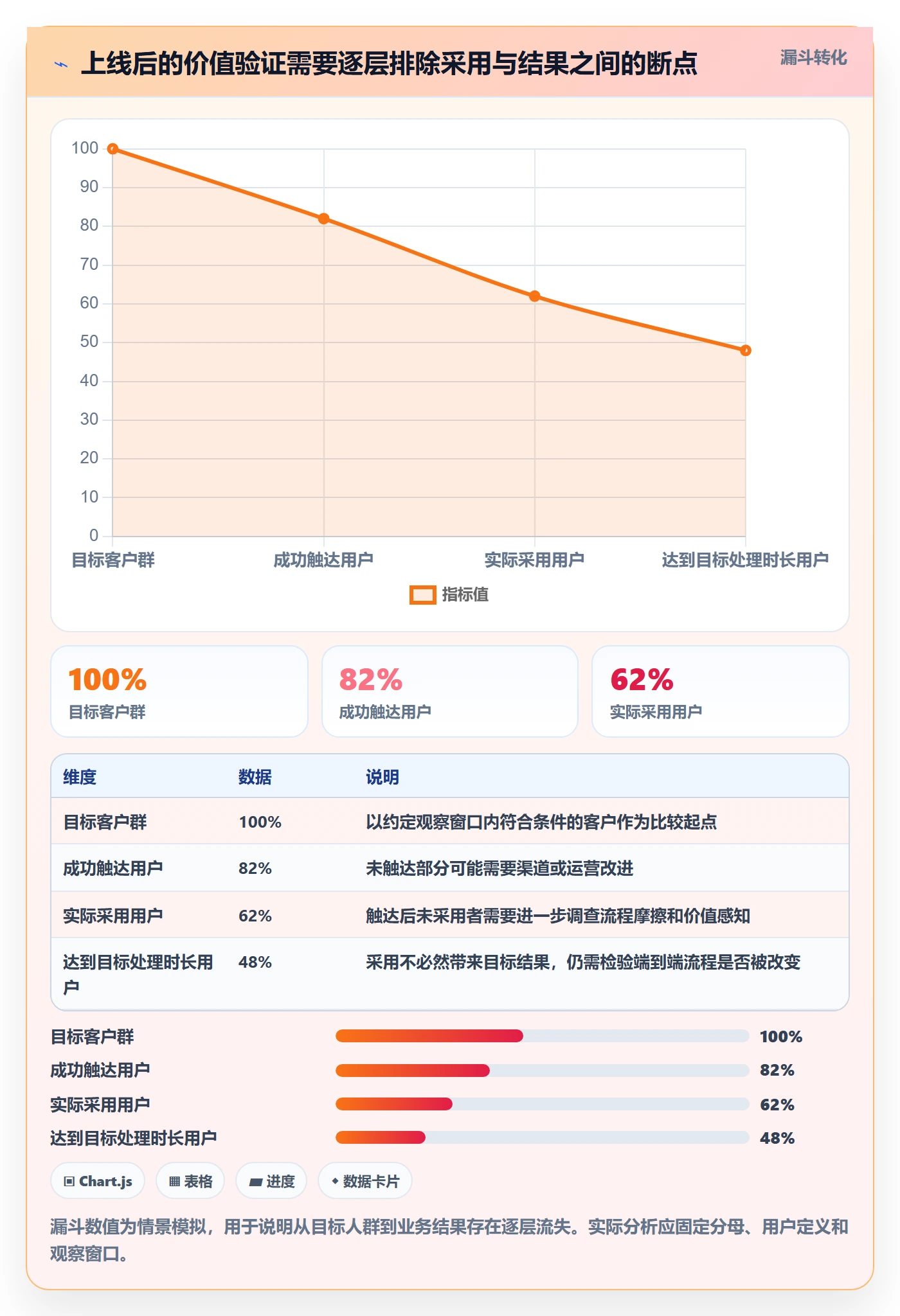

假设上线八周后,目标客户群的开户处理中位时长由 4 个工作日降至 2.6 个工作日,合规抽检通过率由 96%变为 95.5%,用户采用率为 62%。这并不能直接证明 Epic 完全成功或失败:时长改善明显,但是否达到目标还要对照预设门槛;合规通过率变化是否有统计意义,要看样本规模和抽样方式;采用率偏低则可能意味着推广、培训或使用场景存在阻碍。

专业复盘应把结果放回因果链:功能是否可用、目标用户是否接触到、用户是否采用、行为变化是否发生、最终业务结果是否改善。若用户采用率低,继续优化后台处理速度未必是当前最优动作;若采用率高但处理时间无变化,则可能是流程瓶颈仍在系统之外。

Epic流程与规范:管理层敏捷项目数据分析关键指标

5. 把复盘结论转化成下一轮基线

这个案例至少能产生三项可执行改进:下一轮计划应将合规接口确认设为早期里程碑;验收条件应覆盖真实业务流程,而不只覆盖功能交付;预测模型要把依赖等待和验收时间纳入,而非仅依据开发工作量。这样,复盘才不是为延期找解释,而是改进下一次决策的输入。

如果企业已有多个类似 Epic,还可以按业务类型和依赖复杂度分组,比较周期分布、阻塞占比和预测偏差。样本量很小时不宜下强结论;可以先积累若干周期,标注团队、类型和环境差异,再决定哪些规律值得纳入标准流程。

六、不同情况下的行动建议:指标要随管理阶段切换

1. 规划阶段:先把目标和边界变成可检验的假设

规划阶段最重要的不是填满字段,而是减少关键假设的模糊性。先确认业务目标、基线、目标值和观察窗口,再拆分可独立验收的能力切片。对于外部依赖较多的 Epic,应在正式承诺前验证依赖方的交付条件和可用时间。

  1. 记录业务目标、受益用户、基线数据和结果指标负责人。
  2. 定义验收条件及不纳入本次范围的内容。
  3. 标出关键依赖、最晚需要时间和逾期影响。
  4. 用历史吞吐量或相似项目形成预测区间,并注明假设。
  5. 明确发生何种变化时需要重新决策。

若组织没有可信历史数据,不要硬套精密预测模型。先以短周期里程碑和高频风险检查降低未知,再逐步积累可比较的周期数据。早期预测的目标是支持选择,不是制造确定性。

2. 执行阶段:盯住流动、等待和范围变化

执行阶段适合每周或每个迭代检查剩余工作、关键路径、阻塞时间、验收状态和范围变更。管理会议不应逐条朗读任务,而应围绕偏差和决策展开:哪些事情改变了预测,哪些风险需要升级,哪些资源冲突无法由团队自行解决。

  • 若任务关闭率上升而验收比例停滞,检查验收瓶颈和未完成关键能力。
  • 若阻塞时间集中在单一外部团队,指定双方责任人和明确解除日期。
  • 若范围持续增加,要求说明新增价值、机会成本及批准人。
  • 若预测区间扩大,区分信息不足、依赖风险、质量返工和容量变化。
  • 若缺陷和返工上升,优先恢复质量与验收能力,避免把问题推到上线后。

3. 验收阶段:区分“交付完成”与“业务目标已验证”

验收阶段需要确认交付物满足既定条件,数据采集链路有效,风险和遗留事项有明确处置人。Epic 可以在功能交付后进入业务观察期,但要明确哪些属于交付验收,哪些属于结果验证,避免用一个“完成”状态掩盖两个不同阶段。

若业务结果需要较长时间才显现,应设置后续复查日期和责任人,不要因为项目团队已经转场就失去结果追踪。对关键业务目标,可以按上线前基线、上线后短期信号和稳定期结果分阶段观察。

4. 组合管理阶段:把注意力放在有限的管理干预点

管理层不必直接介入每个 Epic。可以按预期价值、时间敏感性、依赖复杂度和风险暴露程度划分治理强度。高价值且窗口明确的 Epic 需要更频繁的风险审视;低风险、可逆、能够小步验证的工作,则可以由团队自主处理。

组合看板应帮助管理者发现资源冲突和优先级矛盾。例如多个 Epic 同时依赖同一数据团队时,逐个催进度不会增加真实容量,必须明确哪个目标优先、哪些工作延后。组合层最有价值的输出,往往不是更多状态更新,而是让组织看见正在相互竞争的承诺。

Epic流程与规范:管理层敏捷项目数据分析关键指标

七、不同情况下的取舍:没有一种指标体系适合所有组织

1. 重速度还是重确定性

市场窗口短、试错成本低的 Epic,应优先缩短反馈周期,接受预测范围较宽,并尽早交付可验证增量。涉及法规、资金安全或大规模客户迁移的 Epic,则要提高验收门槛、依赖验证和质量观测,避免为了按期关闭而把风险留给运营。

这不是“敏捷等于快”与“治理等于慢”的二选一。真正的取舍是:哪些风险值得在交付前消除,哪些风险可以通过小范围发布和回滚能力控制。风险可逆且影响有限时,尽早验证通常更划算;影响不可逆、损失巨大的场景,则需要更严格的前置控制。

2. 追求统一口径还是保留业务差异

跨部门比较需要共同定义核心指标,但业务结果未必能完全统一。客户留存、审批时长、库存周转和系统稳定性不适合强行压成同一套结果指标。更合理的做法是统一数据契约结构和治理原则,允许各业务选择与目标匹配的结果指标。

组织可以统一“如何定义、如何记录、如何升级”,而不是统一所有指标值。对于周期时间、范围变更和依赖阻塞等过程指标,可以建立较一致的口径;对于业务成效,则保留目标差异并明确各自分母、窗口和数据来源。

3. 采用自动化采集还是人工解释

状态、工作项、时间戳和依赖关系适合尽可能自动采集,减少手工汇总和延迟。业务原因、范围取舍、用户反馈和风险判断则需要人解释。完全依赖人工报表会造成重复劳动;完全依赖自动仪表盘则可能让错误口径迅速扩散。

建议优先自动化稳定、可验证的字段,把人工精力用于解释偏差和作出决策。每项自动计算的指标仍要保留定义、数据来源和异常检查机制。系统化不等于正确,错误的数据模型只会更高效地产生错误结论。

4. 轻量治理还是强化审批

小团队、低风险且范围易回滚的 Epic,可以采用简化模板和团队级复盘;跨部门、高投入、强依赖或合规敏感的 Epic,则需要更清晰的基线审批、变更记录和升级路径。治理成本应与失败代价、不可逆程度和组织协调复杂度匹配。

对于工具选择,若组织规模较小、流程简单,轻量看板可能已经足够;如果有多个业务线、复杂权限、私有化部署、历史数据迁移和组合级管理需求,就需要评估更完整的平台能力。以 PingCode 这类主要面向中大型企业及 100 人以上组织的项目管理平台为例,评估重点应放在工作流适配、权限治理、数据分析、私有化部署要求,以及从 Jira 平滑迁移时字段、历史记录和流程映射是否可验证。

是否适合,应通过真实场景试点和迁移演练判断,不能只凭功能清单或“国产替代”标签下结论。

八、落地规范与下一步:从最小指标集开始,逐步建立可信治理

1. 建议建立一页 Epic 管理规范

规范不应变成大型文档工程。对每个 Epic,至少要求填写目标、基线、验收条件、负责人、范围边界、依赖、预测区间、风险、结果指标和复盘日期。字段要少而有效,并定义哪些字段在立项、执行、验收阶段必须更新。

阶段 必须留下的证据 管理检查点
立项 目标基线、范围边界、验收条件、依赖清单 目标可测量,关键假设有人负责
执行 预测变化、阻塞记录、变更原因、风险动作 偏差是否被及时发现,决策权是否清楚
交付 验收记录、质量结果、遗留事项、上线证据 是否满足交付条件,风险是否有后续安排
复盘 结果指标、观察窗口、假设验证、改进项 投入是否产生结果,下一轮如何调整基线

2. 用四周试点验证指标是否能驱动行动

我建议从一到两个跨团队 Epic 开始试点,而不是一次性要求全组织迁移到新看板。第一周统一定义和基线;第二周检查数据采集与字段质量;第三周用指标召开一次以决策为中心的评审;第四周复盘哪些指标真正改变了行动,哪些只是增加填报负担。

  1. 选择一个目标清楚、但存在真实依赖的 Epic。
  2. 记录现有基线、预测日期、验收口径和业务结果指标。
  3. 每周检查范围、关键路径、阻塞时间和风险动作。
  4. 在评审中记录由指标触发的具体决策,而不只记录讨论内容。
  5. 试点结束后删去无人使用的字段,修订歧义口径,再扩大范围。

3. 评估平台时,先做数据和流程演练

工具评估不要从功能列表开始,而应带着一条完整管理路径做演练:创建 Epic、关联目标、拆分验收增量、追踪依赖、记录范围变更、生成预测视图、导出管理报告,并验证权限和历史数据能否满足审计要求。若涉及 Jira 平滑迁移,应先抽样验证字段映射、状态流转、附件、评论、历史记录和报表口径,不要等正式切换时才发现关键关系丢失。

对于需要私有化部署的组织,还要把升级机制、备份恢复、身份认证、数据访问审计和运维责任纳入评估。产品能力是否适配,要以试点数据和组织约束为准。管理平台的价值不是制造一张更漂亮的仪表盘,而是让目标、工作、风险和决策留在同一条可追踪链路里。

4. 最后的判断:Epic 指标是一套组织学习机制

Epic 管理最容易被误解为进度汇报,实质上是在不确定条件下持续校正投资和交付选择。完成率告诉我们工作表面上走到哪里,预测与依赖告诉我们接下来可能发生什么,验收与业务结果则告诉我们投入是否值得。把这几类证据连起来,管理者才有能力及时调整,而不是等项目结束后才发现目标已经变化。

下一步可以从一个正在执行的 Epic 开始:写清业务基线和验收条件,保留范围变化记录,补上依赖等待与预测偏差,再约定上线后的结果观察窗口。先让指标推动一次更好的决策,再扩展到更多项目。真正成熟的 Epic 规范,不是让每个团队填出同样的表,而是让组织能用可靠证据回答:为什么做、现在卡在哪里、改变什么最有价值,以及结果是否真的发生。

常见问题解答(FAQ)

1. 管理层分析 Epic 进展,优先看哪些指标?

我以前看迭代汇报时,常把已完成事项数量当成进度,但不同 Epic 的规模差异很大,单看数量容易误判。遇到跨团队项目时,我也想知道哪些指标能帮助管理层及时发现风险。

建议同时看 Epic 交付进度、周期时间、范围变化和阻塞情况。进度可按已验收工作量占当前承诺工作量计算,并与计划节点对照;周期时间看工作项从开始到验收的时长;范围变化记录新增、移除或调整的工作量;阻塞则统计受阻事项数量及持续天数。不要只用完成率判断是否按期,应结合范围变化和验收状态。

2. Epic 完成率应该按任务数量还是工作量计算?

我在整理项目数据时发现,一个 Epic 可能包含很多小任务,也可能只有少量但工作量很大的事项。若只数任务,进度看起来可能不错,实际关键交付却还没完成。

优先按团队稳定使用的工作量口径计算,例如故事点或经评审的工作量估算:已验收工作量除以当前纳入范围的总工作量。若估算质量不稳定,可改用明确的可验收交付项,并同时展示未完成的关键项。分母发生变化时要保留范围变更记录,避免通过增删工作项掩盖进度偏差。

3. 管理层如何判断 Epic 是否有延期风险?

我遇到过看板上大部分事项都已完成,但最后的集成、验收或外部依赖迟迟没有结果的情况。只看剩余事项数量,很难判断这些工作会不会影响发布日期。

先确认目标日期、剩余工作、关键依赖和验收条件,再用近期实际交付速度估算剩余时间。若剩余工作量除以最近若干个可比迭代的平均交付量后,预计完成时间晚于目标日期,就应标记风险并核实假设;同时检查阻塞时长、关键路径事项和待验收工作。团队规模、范围或工作方式变化时,不要直接沿用旧速度预测。

4. 如何避免 Epic 指标被拆分任务或修改范围误导?

我担心团队为了让报表好看,把大任务拆成更多小任务,或者在进度落后时调整范围,导致数字变好但实际交付没有改善。做月度复盘时,这类变化尤其难从汇总图表里看出来。

为 Epic 设定稳定的统计规则,记录基线范围、范围变更时间与原因,并分别呈现基线范围完成率和当前范围完成率。任务拆分应保留父子关系,避免把新增任务直接计作新增交付;完成以满足验收条件为准,而不是仅以状态流转为准。复盘时抽查变更记录与交付物,并把预测准确度、返工或缺陷趋势作为辅助指标。

核心关键词

读者评论

林
林嘉宁

我们团队也遇到过完成率涨、发布日期却后移的情况。后来把外部依赖的等待时间单独记录,才看清瓶颈不在开发任务数量。关键是阻塞状态要有统一定义,否则数据还是容易失真。

刘
刘静怡

上线后的业务指标常受季节、渠道和样本量影响,短期波动未必能说明 Epic 是否有效。文中提到按观察窗口评估很重要,实际还得提前约定数据负责人和判断周期。

余
余宇轩

范围变更记录确实有用,但审批流程太重也会拖慢小幅调整。我们会区分影响关键路径或目标的变更与一般优化,只把前者升级决策,管理成本更可控。

文章包含AI辅助创作:Epic流程与规范:管理层敏捷项目数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/546602
