很多企业推行 Agile,第一步就成立敏捷办公室、采购项目管理平台、要求团队开站会,三个月后却发现:需求仍由管理层临时插入,团队仍按职能部门排队等人,迭代计划只是把瀑布式排期换了名字。问题通常不在团队不会开会,而在管理制度没有为敏捷让出空间。要让敏捷项目从 0 到 1,管理层首先要设计的不是仪式清单,而是决策权、资源承诺、优先级规则和风险升级机制。
一、先讲结论:敏捷落地首先是管理制度重构
1. 敏捷不是把项目切成两周一段
我判断一项敏捷转型是否开始有效,不看团队是否开了站会,也不看迭代周期是否固定,而看三个问题:需求是否能在短周期内得到真实反馈,团队是否有权根据反馈调整方案,管理层是否愿意用结果而不是忙碌程度评价工作。
如果计划仍是管理层提前锁定范围、时间和成本,再要求团队“敏捷交付”,团队只是被要求更频繁地汇报偏差。迭代变短了,决策没有变快;会议变多了,需求没有变清楚。这不是敏捷,是把旧管理方式装进新术语里。
从 0 到 1 的关键,是先建立一个可控的试点制度,再把有效机制扩展到更多团队。管理层需要先明确业务目标、团队授权、需求入口、交付节奏、质量底线和升级路径。只有这些规则相互匹配,敏捷实践才有运行基础。
2. 管理层要设计边界,不要替团队设计每一步
管理层的任务不是代替团队估算每个任务,也不是每天追问“今天做了什么”,而是明确团队必须达成的业务结果、可使用的资源、不可突破的风险边界,以及出现冲突时由谁拍板。
团队则负责在这些边界内选择实现路径,拆解工作、协商技术方案、调整迭代内任务。这样做不是放任,而是把决策放到掌握最新信息的人手里,同时保留管理层对方向、预算和重大风险的控制。
3. 先验证制度,再扩展规模
初期不建议全公司同时换流程。更稳妥的路径是选一个边界清晰、业务价值可观测、跨部门依赖不过度复杂的项目,用一个试点周期验证制度是否可执行。这里的“一个周期”不是固定模板:产品变化快、反馈能快速获得的项目可以较短;合规审核、硬件交付或外部采购周期长的项目,则要把验证窗口设计得更贴近业务事实。
试点不是表演给管理层看的演示项目。它应当包含真实用户、真实依赖、真实质量要求,并允许暴露问题。否则团队证明的只是“在没有复杂约束时,流程看起来很顺”。

二、背景和真实场景:为什么团队做了敏捷,组织却没有变敏捷
1. 需求变化只是表面,决策链条才是深层约束
我在设计试点时,会先画出一条需求决策链:谁提出需求、谁判断价值、谁决定优先级、谁提供资源、谁验收结果。若这条链跨越多个部门,每一环都要等待不同负责人点头,那么团队即使两周交付一次,也可能要等一个月才能确认需求方向。
很多管理者把“业务变化快”当成推行敏捷的理由,却没有检查变化是如何进入团队的。临时需求如果没有统一入口,负责人可以直接找开发人员插单,产品负责人也无权拒绝,迭代承诺很快就失去意义。此时团队的主要工作不是交付,而是在多个未经排序的要求之间切换。
2. 100 人以上组织的难点常常是依赖,而非单个团队节奏
组织变大后,一个功能可能涉及产品、研发、测试、安全、数据、运营和外部供应商。每个团队都有自己的计划,但端到端价值要经过多个交接点才能形成。单个团队的迭代完成率看起来不错,用户仍可能等不到完整功能。
这也是为什么管理层制度不能只规定团队内部怎么开会。还必须定义跨团队依赖如何暴露、谁负责协调、何时升级、如何处理共同资源冲突。没有这一层,团队会被迫在局部优化中相互等待。
3. 试点项目应当选“有代表性”,而不是选“最容易出成绩”
如果试点过于简单,制度可能经不起真实环境检验;如果试点牵涉公司最关键的核心系统、多个外部机构和高合规风险,一旦规则未成熟,代价又过高。我的建议是选择业务重要但风险可控、团队相对稳定、能接触真实用户的项目。
在选项目时,我会特别留意三件事:需求是否能够分段验证,至少一个业务负责人能否持续参与,团队能否获得必要的测试和发布环境。若这三项都缺失,优先解决前置条件,通常比强行启动敏捷更有效。

三、常见误区:看起来敏捷,实际上把风险藏起来
1. 把站会当成管理层点名
站会的核心用途是让团队同步进展、识别阻碍、调整当天协作,而不是逐人向上级汇报工作量。若每个人都在等主管评价,信息会被修饰,风险会被延后暴露,会议自然变成压缩版周报。
管理层可以参加关键回顾或关注风险,但不宜把站会变成新的检查岗。需要跟进的问题应记录负责人和处理时限,而不是把团队每天的协调时间变成汇报表演。
2. 把迭代承诺理解成不能改变的合同
迭代计划是团队依据当前信息做出的工作预测,不是对未来不确定性的担保。若新证据显示需求理解错误,团队理应与产品负责人讨论调整。真正需要追究的不是“为什么计划变了”,而是变更是否有合理依据、影响是否透明、是否按规则重新排序。
当然,这不代表迭代中可以随意插单。紧急事项必须有定义、有决策人、有代价记录。否则“紧急”会成为绕过优先级机制的通行证。
3. 把敏捷指标变成团队排名
速度、完成量、缺陷数、承诺完成率都有使用边界。它们能帮助团队观察趋势,却不能直接代表不同团队的贡献大小。若把故事点或完成任务数用于绩效排名,团队会迅速调整估算口径,数字变好,预测能力和交付价值却未必改善。
我更愿意把指标分为三类:交付流动指标用于发现等待,质量指标用于守住底线,业务结果指标用于判断价值。每类指标都应配一个明确决策问题,而不是为了看板漂亮而采集。
4. 以为工具上线就等于制度落地
项目管理平台可以帮助统一需求、任务、缺陷、版本和依赖信息,但它无法替管理层决定谁有优先级决策权,也不能自动解决部门间的资源冲突。若流程规则含糊,工具只会更快地把混乱记录下来。
中大型组织可以把平台用于共享工作状态、减少重复录入、保留决策记录,并支持跨团队协同。选择时应先看数据权限、部署要求、迁移成本和流程适配性,再看功能清单。比如 PingCode 面向中大型企业及 100 人以上组织,提供私有化部署和 Jira 迁移支持等能力;是否适合某个组织,仍需要结合实际数据治理要求、迁移范围、集成方式和试点结果评估,不能把产品能力等同于转型成效。

四、专业判断逻辑:先把管理层需要做的制度决定写清楚
1. 从业务结果倒推试点边界
试点章程最好控制在一页左右,至少写清楚业务问题、目标用户、预期结果、负责人、时间范围、团队成员、主要依赖、不可突破的质量或合规要求,以及试点结束后由谁决定继续、调整或停止。
目标要能被观察。例如,“提升体验”过于宽泛;“减少某类用户完成核心操作时的重复提交”更接近可验证问题。目标不必一开始就能精确预测全部收益,但必须能让团队判断自己是否在接近正确方向。
2. 为需求决策建立单一责任人和可追溯规则
团队需要一个能对产品价值和需求顺序负责的角色。这个角色不一定要新设岗位,但必须拥有明确的排序权,并能代表相关业务方做取舍。若每个部门都可以直接向团队分派任务,就没有真正的需求优先级。
管理层应规定需求进入机制:需求说明至少包含目标用户、问题证据、预期影响、验收方式和依赖条件;进入待办池后,按价值、风险、紧急程度和成本进行排序。这里不是要求每个需求都写长篇商业论证,而是确保团队能够理解为什么做、怎样判断完成。
3. 把授权和升级规则写成可执行的边界
敏捷团队需要知道哪些事能自己决定,哪些事必须升级。团队可以自主拆解任务和调整实现方案;产品负责人可以在既定目标内重排需求;涉及预算增加、合规风险、重大范围变更或跨部门资源冲突时,则由明确的管理层责任人处理。
升级规则要有响应时限。若团队每次遇到依赖都只能“先等一下”,流程就没有闭环。可以依据组织风险和业务紧急程度设定时限,例如一个工作日内确认负责人、数个工作日内给出处理结论。具体时限是建议基准,应以组织决策链实际速度校准,而不是照抄。
4. 让质量底线进入日常交付,而非最后验收
“完成”必须有共同定义。至少应明确需求验收、代码评审、自动化或人工测试、文档更新、安全检查及发布准备等要求。不同类型工作可以有不同检查项,但不能在临近上线时才发现质量标准从未对齐。
管理层要支持团队投入质量工作。若所有排期只计算新功能,不给测试、维护和技术债留容量,缺陷会以返工、延期和线上风险的形式重新出现。质量不是研发团队的额外偏好,而是交付制度的一部分。
5. 用指标推动决策,不用指标替代判断
建议每个试点先选少量指标,并为每个指标写下“看到什么信号后采取什么行动”。例如,周期时间持续上升时先检查在制品和等待原因;缺陷率上升时检查测试覆盖和需求验收;业务目标无改善时重新评估需求假设,而不是继续增加开发量。
基线数据应在试点开始前采集,且说明统计口径。没有基线就无法判断变化来自制度调整、需求难度变化,还是团队人员结构变化。数字看起来精确,不代表结论可靠。

五、案例与数据观察:用一个试点验证制度,而不是证明敏捷有效
1. 情景设定:企业服务团队的客户开通流程
下面是一个用于说明制度设计的情景模拟,不代表某家企业的真实经营数据。某企业服务团队要优化客户开通流程,涉及产品、研发、测试、实施和运营。过去需求从多个业务群组进入,优先级经常变化,团队常常做到一半才发现实施侧的流程限制。
管理层没有先要求团队增加会议,而是选择一条可观察的客户路径作为试点:从客户提交资料到完成首次关键操作。试点开始前,团队明确一名业务负责人、一名产品排序负责人和跨职能核心成员,并把运营、实施代表纳入需求澄清和验收。
2. 先记录基线,再决定要改善什么
团队先回看过去一段时间的需求记录、发布信息和客户反馈,按统一口径统计周期时间、插单比例、上线缺陷和客户流程完成情况。若历史记录不完整,就先把第一轮作为基线采集期,不能为了显得转型成功而用不一致的数据制造前后对比。
试点目标不直接写成“迭代完成率提升”,而是聚焦用户流程是否变得更顺、问题是否更早暴露。迭代完成率可以作为计划可信度的辅助观察项,但不应代替业务结果。若需求很快完成,客户路径却没有改善,就要检查问题假设是否错误。
3. 设计两类例外:紧急需求和外部依赖
团队约定,只有满足预先定义的业务影响或风险条件,才可以进入紧急通道。每次使用紧急通道,都需要记录提出方、理由、被挤出的工作和后续补偿安排。这样做不是增加审批负担,而是让“紧急”带有真实成本,避免所有需求都被包装成例外。
对于实施、合规或外部接口依赖,团队在计划时显式标记责任人和需要的时间。依赖到期仍未解决时,按升级规则处理,而不是等到迭代末尾才把延期归因于“沟通不畅”。这类记录能帮助管理层看到系统性瓶颈,而不只是某个团队的交付结果。
4. 示例数据只用于说明怎么读,不应伪装成行业基准
下表是情景模拟数据,目的是展示一次试点应如何进行前后观察。数字不是公开行业统计,也不是对任意企业的绩效承诺。真实项目应先核实统计范围、样本数量、需求复杂度和业务季节性,再解释变化。

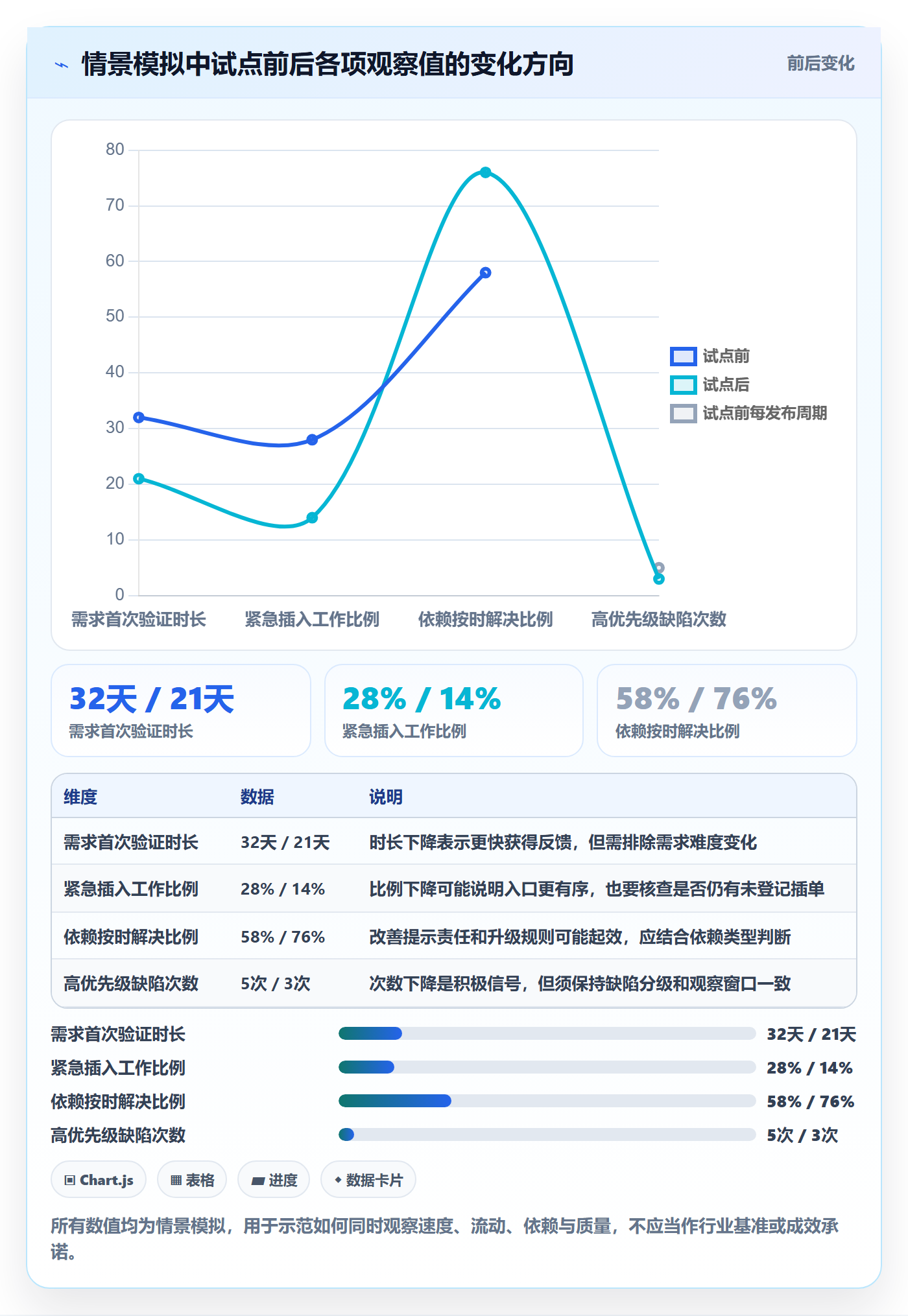

| 观察项 | 试点前示意值 | 试点后示意值 | 管理层应追问的问题 |
|---|---|---|---|
| 需求从提出到首次验证的中位时长 | 约 32 个自然日 | 约 21 个自然日 | 缩短来自更快决策,还是因为试点需求更简单? |
| 迭代内紧急插入工作比例 | 约 28% | 约 14% | 插单减少是需求入口改善,还是紧急事项被隐藏? |
| 跨团队依赖按约定日期解决比例 | 约 58% | 约 76% | 改善是否来自责任人明确,还是依赖数量发生变化? |
| 上线后发现的高优先级缺陷 | 每个发布周期约 5 次 | 每个发布周期约 3 次 | 发布风险是否下降,缺陷分级和观察窗口是否一致? |
如果周期缩短、插单下降,但高优先级缺陷上升,不能宣布试点成功。若依赖按时解决比例改善,客户流程却没有变化,也不能简单归功于敏捷。管理层需要把过程指标与结果指标放在同一张复盘桌上,分清相关性和因果关系。

5. 复盘的重点是制度假设,不是给试点团队打分
试点结束后,我会把复盘分成四个问题:哪些规则让决策更快;哪些依赖仍然导致等待;哪些质量或合规要求被遗漏;哪些指标出现了改善但无法确认原因。复盘结论应转化为制度调整,例如修改紧急需求定义、增加实施代表参与,或明确跨部门依赖的升级责任。
若试点没有达到目标,也不必立刻判定敏捷不适用。应先区分目标是否错误、授权是否不足、用户反馈是否缺位、团队是否稳定、外部依赖是否可控。停止一个不适合的试点,有时比强行推广更体现管理成熟度。
六、从 0 到 1 的行动建议:按顺序建立最小可运行制度
1. 第一步:确认管理层愿意做出的取舍
启动前请管理层明确三件事:团队是否可以拒绝未经排序的临时需求;产品负责人是否拥有明确优先级权;发生资源冲突时谁负责在规定时间内决策。若这些问题没有答案,暂时不要把责任推给团队,先解决授权设计。
- 写清试点要解决的业务问题,不用“全面提升效率”代替具体目标。
- 明确试点负责人、团队成员和业务决策人,避免人人参与但无人负责。
- 列出预算、合规、质量和发布时间等不可突破的约束。
- 说明试点结束后谁负责决定继续、调整、扩大或停止。
2. 第二步:建立需求入口和排序机制
为需求设置统一入口,但不要把入口设计成复杂表单。初始阶段只要求提出方说明用户问题、预期影响、紧急理由和验收方式。产品负责人定期清理和排序,管理层只在超出授权边界时介入。
对突发事项建立明确例外。出现紧急需求时,记录它影响了什么原定工作,并在复盘时观察例外是否集中发生在某个部门、某类审批或某段业务周期。频繁出现的例外通常不是偶然,而是优先级机制或上游规划存在缺口。
3. 第三步:让团队交付一个可验证的增量
试点第一轮不需要追求完整产品,而应选择能尽早接触用户的最小增量。拆解工作时,优先形成可验证的用户路径或业务能力,不要只按职能拆成“设计完成”“接口完成”“测试完成”,却没有任何部分能被业务验证。
如果项目受到发布窗口、监管审批或硬件周期限制,仍然可以在研发过程中分阶段验证假设,但不能把“敏捷”解释为绕过必要审批。应把强制控制点纳入计划,让团队尽可能早地发现审批材料、审计记录或安全测试要求。
4. 第四步:固定反馈节奏,减少信息等待
团队可以根据工作特性安排计划、同步、评审和回顾。会议的价值不在于数量,而在于能否及时处理阻碍和确认决策。若问题必须由其他部门处理,应当明确接收人、期待回应时间和升级通道。
评审时邀请真正了解用户问题的人参加。只让内部负责人看演示,团队得到的是内部认可,不一定是市场或运营反馈。对于暂时无法让真实用户参与的场景,可以通过客户支持记录、运营数据、现场观察或用户代表补充证据,并标明证据的局限。
5. 第五步:每轮复盘只改少数关键规则
复盘不要变成把所有问题都列出来,却没有行动责任人。每次挑出一到三个影响最大的改进点,写明责任人、预期变化和检查时间。若同时修改过多流程,下一轮很难判断到底是什么带来了改善。
建议把管理层参加复盘的角色设为清障和制度改进,而不是追责。团队只有在能够安全报告坏消息时,管理层才能看见真实风险。惩罚暴露问题的人,会让问题更晚出现,不会让问题消失。

七、不同情况下的取舍:没有一套敏捷制度适用于所有项目
1. 需求变化快、用户反馈容易获得的产品团队
这类团队适合缩短验证周期,优先安排用户反馈、实验和小批量发布。管理层要容许团队根据证据调整方案,不要同时把范围、日期和人员都锁死,再要求团队保证结果。
取舍点在于预测精度和探索空间。若产品方向尚未确定,管理层应关注实验成本、关键假设和阶段性停止条件,而不是过早要求团队给出长期细节排期。
2. 合规要求高、上线审核严格的项目
敏捷可以用于需求澄清、开发和测试的反馈循环,但不能省略法规、审计或安全控制。应让合规、风控、安全人员尽早参与,把必要证据和审核点纳入工作流,而不是在接近上线时才集中补材料。
此类项目需要在迭代速度和控制完整性之间取舍。管理层应明确哪些审批是强制门槛、哪些只是历史习惯,并与相关责任方确认。未经授权,不应为了追求速度降低安全或合规标准。
3. 外部依赖多、团队无法控制端到端交付的项目
如果交付依赖多个供应商、共享平台团队或固定采购周期,单个团队不能承诺完整结果。此时应显式记录依赖、前置条件和风险区间,让管理层协调组合层面的优先级与资源,而不是要求团队对不可控事项作出确定性承诺。
在这种场景里,敏捷带来的价值可能不是“更快上线”,而是更早发现等待、更清楚地暴露风险、更及时地调整资源。若管理层只认可提前交付,却不认可提前暴露问题,团队会倾向于隐藏依赖,直到延期无法挽回。
4. 业务方向尚未确定、组织又要求固定发布日期的项目
可以先锁定不可变的约束,例如合规窗口或市场活动日期,再明确可调整的范围。管理层需要决定哪些能力是必须交付,哪些可以降级或后续迭代。若日期、范围、预算和质量都不允许调整,团队实质上没有可管理的取舍空间。
这里的关键不是反对计划,而是让计划包含假设和调整机制。明确什么时候复核范围、由谁决定降级、哪些风险需要提前告知,通常比把一张静态排期表当作承诺更负责任。
5. 工具选择与流程成熟度不匹配的组织
如果组织尚未统一需求定义、角色责任和度量口径,先买一套复杂系统可能增加维护负担。可以先用轻量方式验证流程,但要关注信息是否可追溯、权限是否合规、团队是否重复录入。
当团队数量、跨部门依赖和治理要求上升后,再评估项目管理平台是否需要支持组合视图、权限隔离、审计、私有化部署、现有系统集成及数据迁移。选择工具的顺序应是先确认组织要管理什么,再验证工具能否支持,不应反过来照着工具界面设计管理制度。

八、结尾:衡量敏捷是否落地,要看坏消息能否更早出现
1. 管理制度的价值,是让组织更早做出正确取舍
敏捷转型最容易被误读成团队流程升级,真正的变化却发生在组织如何处理不确定性。管理层是否愿意明确优先级,是否承认资源有限,是否让团队在边界内自主决策,是否能及时处理跨部门冲突,决定了敏捷实践能否持续。
我特别看重一个不太显眼的信号:风险是否更早暴露,且暴露后能否触发决策。早期发现需求假设错误、依赖无法按期完成或质量标准不清楚,并不是团队失败;若组织能据此调整范围和资源,这反而说明反馈机制开始工作。
2. 下一步先做一张试点制度清单
不要先让所有团队改名、换会、换看板。下一步可以由业务负责人、团队负责人和管理层代表一起完成一页试点章程:选定一个业务问题,明确决策人和授权边界,统一需求入口,设定质量底线,记录基线数据,并约定试点结束后的决策方式。
从 0 到 1 的敏捷,不是让组织更快地执行更多任务,而是让组织更快地判断什么值得做、什么应该停止、什么风险必须处理。当管理层愿意为这种判断建立制度,团队才有条件把短周期交付变成持续学习,而不是更密集的汇报。
常见问题解答(FAQ)
1. 管理层如何为敏捷项目设计制度,而不是简单要求团队“加快迭代”?
我在推动敏捷转型时发现,最容易失败的做法是只引入站会、看板和迭代周期,却没有改变决策和资源分配机制。管理层通常既想保留原有审批流程,又希望团队具备敏捷速度,所以我想知道制度到底应该从哪里改起。
先明确三类制度边界:产品决策由产品负责人负责,技术方案由技术负责人负责,预算、人员和优先级冲突由管理层按固定节奏处理。建议将需求拆成不超过2周的迭代,并规定每个迭代开始前只锁定目标而非锁死全部细节;管理层不直接插单,紧急需求必须说明业务价值、替代事项和延期影响。
判断制度是否有效,可观察临时插单占比,成熟团队通常应将其控制在总工作量的10%以内。
2. 敏捷项目从0到1时,管理层应该保留哪些审批和汇报机制?
我曾遇到过两种极端情况:一种是每个细节都要层层审批,团队无法快速验证;另一种是完全放权,直到项目延期才发现方向已经偏离。对于需要合规、预算控制或跨部门协作的项目,我尤其关心哪些环节必须保留管理控制。
建议保留“目标、预算、风险、发布”四类管理检查点,而不要审批每一条任务。项目启动时确认业务目标和预算,按月检查风险与收益,发布前检查质量和合规,其他执行细节交给团队自主决策。每次管理汇报应至少包含目标完成率、已验证用户价值、重大风险、资源变化和下一步计划,避免用任务数量代替项目进展。
3. 如何判断敏捷团队是真的在交付价值,而不是只是在高频开会和更新看板?
我在看一些项目时发现,团队的迭代完成率很高,但用户使用率、转化率或问题解决率并没有改善。只看燃尽图和完成任务数,会让我误以为项目运行正常,所以我想建立一套更可靠的判断口径。
指标应分成结果指标、交付指标和健康指标三层。结果指标根据项目目标设定,例如激活率、缺陷率、处理时长或收入贡献;交付指标关注发布频率、周期时间和承诺完成率;健康指标关注返工率、线上故障、团队加班和需求临时变更。
管理层每次评审至少同时查看一个业务结果指标和一个交付效率指标,若任务完成率上升但业务结果连续两次迭代没有改善,就应优先复盘需求假设,而不是继续加人。
4. 管理层如何安排敏捷落地的试点、扩展和考核,避免转型变成一次性运动?
我更倾向于先在一个边界清晰、依赖较少的项目中试点,而不是同时要求所有部门改变工作方式。现实中最大的疑问是,试点要持续多久、达到什么标准才能推广,以及绩效考核会不会迫使团队重新追求任务数量。
可采用“6周试点、2周复盘、分批推广”的节奏:前2周建立待办清单、角色分工和迭代节奏,中间4周连续交付并记录数据,之后用数据决定是否扩展。推广前至少满足三个条件:迭代周期稳定在1至2周,需求从提出到上线的平均周期较基线缩短20%以上,重大返工或线上缺陷没有明显上升。
绩效考核不应直接绑定完成任务数,而应结合目标达成、交付质量、风险透明度和团队改进;项目管理工具只负责留下过程证据,不能替代管理判断。
核心关键词
文章包含AI辅助创作:Agile怎么做?管理层制度设计:敏捷项目从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/546407
读者评论
我们团队试点时最难的不是拆任务,而是业务负责人没有固定参与时间,很多需求只能等临时确认。文章提到“持续参与”很关键,但实际还需要把参与频率和缺席时的替代决策人写进规则,否则授权仍可能停留在纸面上。
关于指标不能用于排名这一点很认同。我们曾把完成量纳入考核,结果大家倾向于拆小任务、回避复杂需求。后来改看阻塞时长和线上问题,才更容易发现真正的流程瓶颈。不过业务指标通常有滞后性,试点周期太短时仍需谨慎解读。
文章对跨团队依赖的提醒比较实用。实际项目里,测试环境、数据权限和安全审核往往比开发本身更容易拖延。建议试点启动前把这些外部条件列成前置清单,并给每项依赖指定负责人和升级时限,否则迭代节奏很容易被表面上的计划掩盖。
