Epic 流程设计最容易出错的地方,不是缺少审批节点,而是把“管理层想看见进度”误当成“管理层应该逐项批准”。结果往往是 Epic 越拆越细、评审越开越多,团队仍说不清业务结果是否达成。对中大型组织而言,Epic 规范的价值不在于增加管控,而在于把战略意图、资金承诺、跨团队交付和结果验证连成一条可追溯的链路。本文给出一套可落地的制度设计方法,并用明确标注的情景模拟数据说明,如何用少量关键指标判断流程是否真的有效。
一、先讲核心结论:Epic 制度应管承诺,不应管每个动作
1. Epic 是投资与结果的管理单元
我设计 Epic 流程时,首先会问一个问题:如果这个 Epic 做完,组织要看到什么变化?如果回答只有“完成若干需求”“上线某个模块”,它更像工作包,而不一定是值得管理层跟踪的 Epic。更合适的描述应包括目标用户、要解决的问题、预期业务结果、约束条件和验证方式。
Epic 处于战略目标与团队交付之间。战略目标通常跨度较长、范围较宽,团队任务则颗粒太细,不适合管理层逐项追踪。Epic 的职责是把一个较大的业务变化组织成可以评估、授权、分阶段交付并验证结果的投资单元。
制度重点不是让每个 Epic 都走同样复杂的审批,而是根据投资规模、风险和跨团队依赖设置相称的决策门槛。低风险、可逆的小型改进,应尽可能交给团队快速验证;涉及合规、重大客户承诺、核心架构或大额投入的 Epic,则需要更明确的责任人和管理决策。
2. 把管理层决策压缩到四个问题
在评审现场,我建议管理层把注意力放在四个问题上:为什么现在做、预期改变什么、投入上限是多少、出现什么信号时应该继续或停止。团队则负责选择实现路径、拆分 Feature 和安排具体迭代。这样能够避免管理层直接代替团队排任务,也避免团队只报完成百分比、不报业务结果。
- 价值:目标是否对应可验证的客户、运营、收入、成本或风险变化?
- 范围:当前承诺包含什么、不包含什么?哪些需求仍是待验证假设?
- 投入:预计占用多少团队容量、资金、关键人员和外部资源?
- 反馈:什么证据支持继续投入,什么情况触发重新评估、缩小范围或停止?
这四个问题比“进度是多少”更能帮助管理层做决定。进度不是不重要,而是只有放在价值、范围和风险背景中,才有解释力。一个 Epic 完成了 80%,并不自动意味着应该把剩余 20% 做完;如果关键假设已被证伪,及时止损可能比按期交付更符合组织利益。
3. 设定关键指标时要同时看结果、流动与风险
我通常把 Epic 指标分成三类:结果指标回答“有没有产生价值”;流动指标回答“工作是否持续向前”;风险指标回答“承诺是否正在失真”。只看交付数量会鼓励拆小任务,只看周期会让团队避开复杂但重要的问题,只看业务结果又可能忽略交付过程中的阻塞和依赖。
| 指标类别 | 管理问题 | 可选指标 | 使用边界 |
|---|---|---|---|
| 结果 | Epic 是否解决了原问题? | 目标达成率、目标用户采用率、单位业务成本变化 | 需在立项时明确基线、口径和观察窗口 |
| 流动 | 工作是否顺畅转化为可验证交付? | Epic 周期、等待时间、范围变更率 | 用来发现系统瓶颈,不宜直接作为个人绩效排名 |
| 风险 | 承诺是否仍可实现? | 高风险依赖数、关键假设未验证数、预测区间变化 | 必须明确风险责任人和处置时限 |
下表是一组情景模拟数据,不是行业基准,也不是任何组织的实际调查结果。它展示的是制度设计中常见的取舍:如果管理注意力长期集中在交付数量,价值与风险指标容易缺位。

二、制度设计的真实难题:规模一大,信息就容易失真
1. 多团队协作时,状态一致不等于进度真实
一个跨部门 Epic 可能同时涉及产品、研发、数据、安全、销售和运营。每个团队都有自己的工作节奏、优先级和状态定义。有人把“已开发”当作完成,有人要等测试通过,有人还要等客户启用。若管理层只看到一个汇总状态,底层定义不一致,绿灯就可能只是颜色一致,并非风险真的可控。
我在流程评审中会特别检查三种“看起来正常”的信号:所有团队都报绿色,但关键依赖没有责任人;计划日期不变,但范围持续增加;交付已完成,却没有业务负责人确认使用和结果。这些不是仪表盘问题,而是制度没有定义清楚“谁对什么负责”。
2. 组织越大,等待和依赖越可能超过实际开发时间
Epic 周期长,不一定是团队编码慢。等待架构评审、数据权限、采购、客户验证或其他团队接口,都可能占据大部分日历时间。若制度只统计开发工时,管理层会误判瓶颈;若只看从立项到上线的总周期,又无法知道该改哪个环节。
因此,在 Epic 层面至少要能区分“主动执行时间”和“等待时间”。这不意味着要求团队精确填报每一分钟,而是要找到关键等待节点:进入评审到获得决策用了多久、依赖提出后多久有明确回应、上线后多久拿到结果数据。粗粒度但稳定的口径,通常比看似精确却没人维护的数据更有价值。

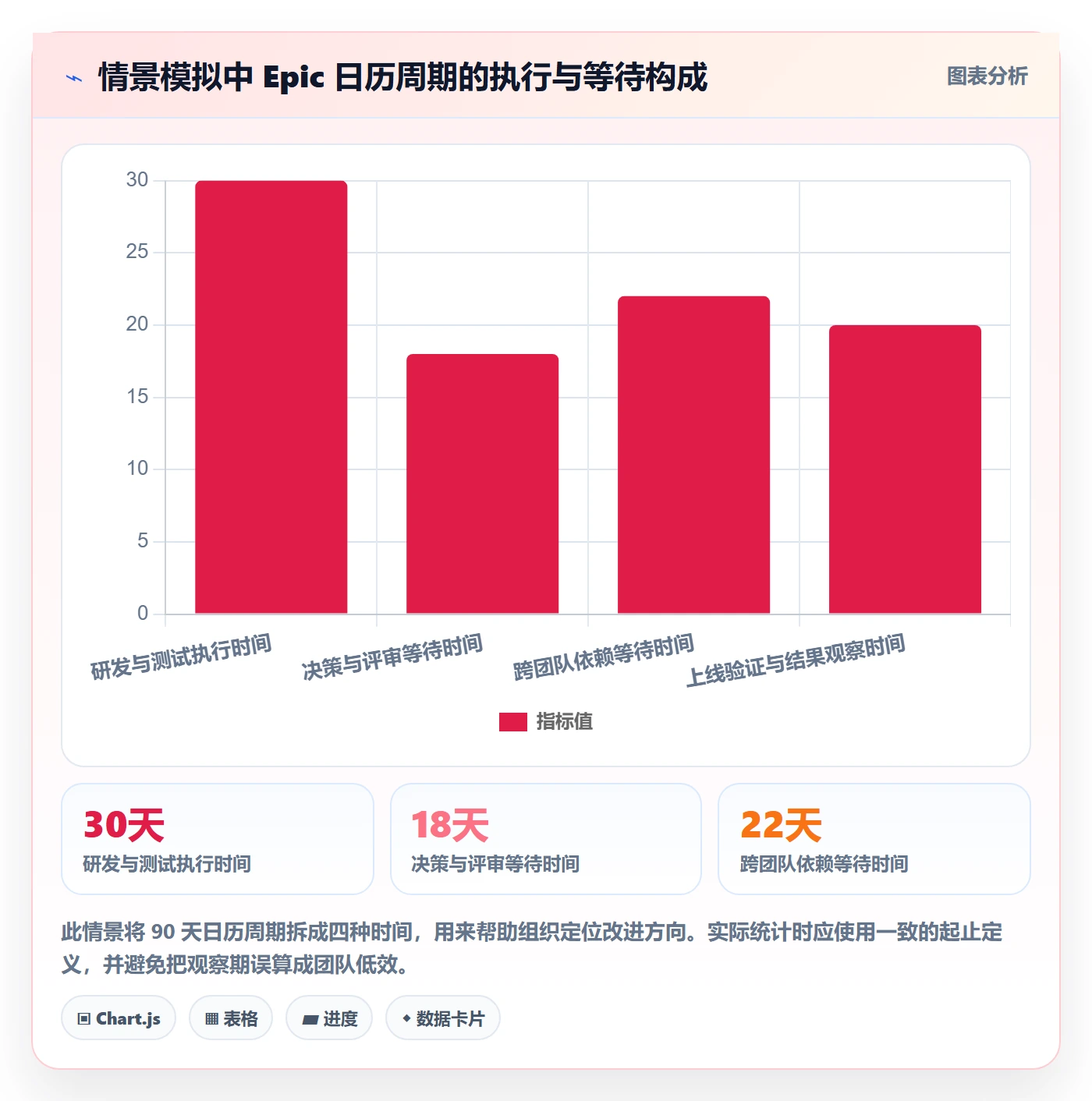

下面的情景模拟说明,周期改善要先找等待来源,而不是单纯压缩团队估算。数据是用于流程讨论的示例,不代表特定企业统计。

3. 工具能显示流程,但不能替组织作出决策
项目管理平台可以帮助团队统一 Epic、Feature、任务、依赖、版本和报表的关联关系,但平台不会自动解决目标含糊、授权不清或指标被误用的问题。工具里字段再完整,如果没人对目标基线负责,业务结果仍然不可验证;审批流再自动化,如果每个小变更都要层层签字,等待只会更稳定地发生。
当组织有 100 人以上团队、多产品线或复杂权限要求时,统一管理方式、数据口径和部署治理会变得更重要。以 PingCode 为例,若组织正在评估企业级研发管理平台,可以结合团队规模、私有化部署要求、已有 Jira 数据与流程的迁移范围进行验证。平台支持私有化部署,并支持 Jira 平滑迁移;但是否适合,仍应通过真实流程、数据迁移样本、权限模型和运维要求逐项验收,不能仅凭功能清单作结论。
工具选型应服务于制度,而不是用工具功能反过来决定制度。先定义 Epic 的边界和决策责任,再验证平台能否保留层级关系、变更记录、权限审计与指标口径。对于国产化替代需求,建议把迁移完整性、部署可控性、团队使用成本和长期维护能力放在同一张评估表中,不宜把任何单一产品称为不经验证的唯一答案。
三、常见误区:流程看起来完整,管理决策却没有变好
1. 把 Epic 设成“更大的任务”
如果 Epic 只是多个任务的容器,它的管理价值会迅速退化为汇总进度。团队会花时间维护层级,却没有机会说明为什么做、做完如何验证。判断一个 Epic 是否成立,我会看它能否独立表达业务问题、结果假设、边界和完成条件;如果这些信息只能从十几个任务描述里拼出来,就需要重新梳理。
反过来,也不要把所有工作都强行包装成 Epic。重复性维护、短周期缺陷修复或明确的小型需求,可能用更轻量的工作单元更合适。Epic 是用于组织重要变化的管理单元,不是为了让每条工作都显得战略化。
2. 把 Epic 完成率当作价值实现率
“完成 90%”容易制造确定感,却没有说明剩余工作是否关键、已交付部分是否被使用、目标指标是否改善。Epic 的完成状态应区分交付完成与结果验证完成。前者意味着约定范围已交付,后者意味着观察到了预期结果,或者明确发现原假设不成立。
我更倾向于把结果验证做成一个有期限的后续动作:交付时记录上线基线和观察窗口;窗口结束后由业务责任人确认结果;若数据暂不可得,必须标注原因、替代证据和补充日期。这样做比把所有 Epic 永久留在“进行中”更诚实,也比上线即关闭更可靠。
3. 用固定周期和百分比制造虚假精确
所有 Epic 都被要求在同一周期内完成,通常会导致团队拆分方式变形,或把不确定性藏到缓冲区。不同业务问题的验证成本并不相同:内部流程优化可能几周就能看到使用变化,涉及客户行为或风险损失的项目则可能需要更长观察窗口。
同样,精确到个位数的进度百分比,经常只是主观估算。管理层真正需要的是范围是否稳定、关键路径是否受阻、预测区间是否变化、何时能获得下一条可靠证据。用“预计还需 4 至 6 周,主要不确定性是外部接口验收”通常比“完成 73%”更可行动。
4. 把治理变成逐项审批
审批不是越多越安全。审批节点增加后,如果授权边界没有改变,组织只是把决策排进队列。对可逆、低风险的假设验证,团队应有明确的试验额度和边界;对不可逆的大额投入或合规风险,则应设置正式决策门槛。流程设计的关键是风险分层,而不是所有事项走同一条最长路径。
管理层也应避免在评审会上直接决定每个功能的实现细节。若管理者替团队拆任务,团队会逐渐把判断责任上交;管理者也会被日常细节淹没,反而无法处理投资组合、资源冲突和跨部门依赖等真正需要其授权的问题。
四、专业判断逻辑:从制度边界到指标口径
1. 先确定什么工作值得成为 Epic
我建议用“战略关联、跨团队程度、投入规模、风险或不确定性”四个维度筛选。它们不是机械打分器,而是帮助组织决定治理强度。若工作只影响单一团队、投入很小、目标清楚且易于撤回,通常不需要完整的管理层 Epic 流程;如果涉及多团队、重大客户承诺或关键业务假设,就需要建立清晰的结果和风险责任。
| 筛选维度 | 需要回答的问题 | 适合提高治理强度的信号 |
|---|---|---|
| 战略关联 | 它对应哪个年度目标或业务问题? | 目标牵涉多个业务线,或偏离后会改变资源配置 |
| 跨团队程度 | 哪些团队必须共同交付? | 关键依赖多,接口责任不在单一团队控制范围内 |
| 投入规模 | 需要占用多少人力、预算与关键能力? | 会挤占其他重点工作,或包含不可轻易回收的成本 |
| 风险与不确定性 | 哪些假设尚未验证,失败代价是什么? | 涉及合规、信息安全、客户迁移或难以逆转的架构选择 |
2. 先写清结果假设,再讨论交付范围
高质量的 Epic 描述不需要很长,但必须能让不同角色理解同一件事。建议至少包含:业务问题、目标人群、预期结果、基线或测量方法、范围边界、主要假设、负责人、关键依赖、投入约束和复盘日期。
一个可操作的目标表达是:“针对某类客户在某个环节的流失问题,通过某项变化,预期在指定观察窗口内改善某个指标;若关键前提不成立,则缩小范围或停止。”这比“建设统一客户平台”更容易评审,因为后者只说要做什么,没有说明成功意味着什么。
指标选择应服从因果链。比如,业务目标是减少服务处理成本,可以将单位工单处理时长作为结果指标,把自动化覆盖率作为过程信号,再把错误升级率作为护栏指标。若自动化覆盖率上升而错误升级率恶化,单独宣布“效率提高”就不成立。

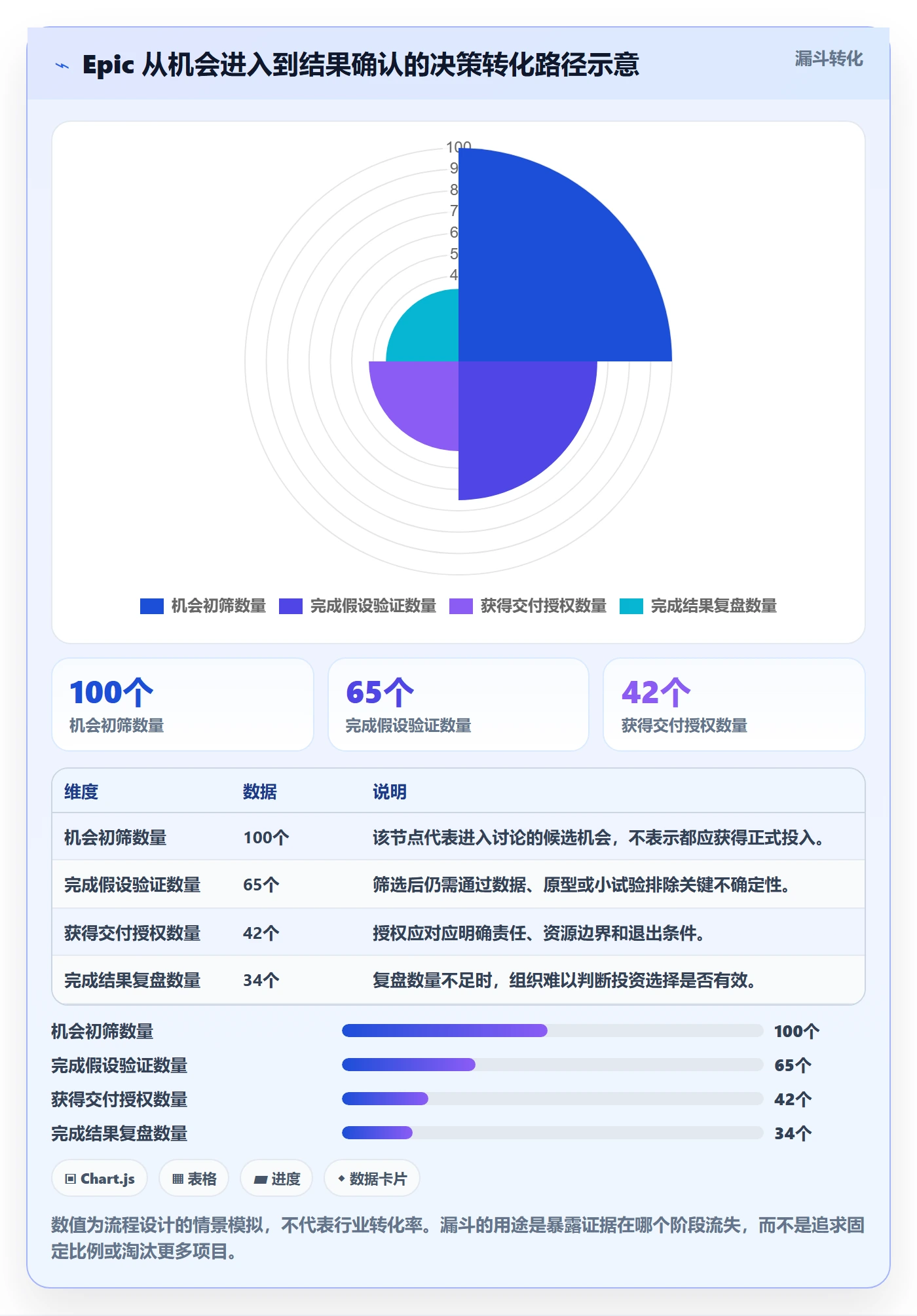

3. 用阶段性决策管理不确定性
我不建议对尚未验证的 Epic 一次性承诺全部范围和资源。可以把流程设计成几个轻量决策点:机会确认、方案探索、交付授权、结果复盘。每个阶段都要有明确的输入和退出条件,但不必每次都召开大型委员会会议。
- 机会确认:业务负责人说明问题、目标人群、现有证据和不做的代价。
- 方案探索:团队通过原型、数据分析或小范围试验验证关键假设。
- 交付授权:确定目标范围、容量上限、依赖责任人、风险边界和复核时间。
- 结果复盘:对照基线和护栏指标,决定扩大、调整、继续观察或停止。
阶段门的本意是让组织在获得新证据后重新配置资源,而不是让项目排队等待所有人签字。为防止“阶段门”变成新审批负担,应明确哪些角色有最终决策权、哪些意见仅供参考,以及超过何种等待时限可以升级处理。
4. 指标要可定义、可采集、可采取行动
我会用三个问题过滤候选指标。第一,两个团队按同一口径计算,会不会得出不同答案?第二,数据能否在合理成本内持续采集?第三,指标变化后,管理层或团队是否知道下一步做什么?若三个问题都答不上来,这个指标暂时不适合进入正式治理看板。
指标定义要写清分子、分母、时间范围、数据源和责任人。例如“Epic 按期率”需要先定义基准日期取自哪里、范围变化后日期如何处理、暂停状态是否纳入。否则按期率上升,可能只是团队不断改计划日期,并不代表交付预测能力提升。
对于交付流动,可以参考 DORA 研究长期关注的交付表现维度,例如变更前置时间、部署频率、变更失败率和服务恢复时间。但这些指标本来有其工程交付语境,不能不加区分地直接套用为所有 Epic 的绩效指标。管理层需要先判断指标适用的系统边界和团队边界,并避免把系统表现归因到单个个人。

5. 用组合指标防止局部优化
任何单一指标都可能被优化到失真。若只压缩 Epic 周期,团队可能把复杂工作拆成多个小 Epic;若只追求目标达成率,团队可能只挑容易成功的目标;若只控制范围变更,团队可能错过新证据带来的必要调整。
因此,关键指标应至少组成一组:一个结果指标、一个流动指标、一个风险或质量护栏。例如以客户自助解决率为结果、从立项到可用版本的周期为流动、重复转人工率为护栏。指标不必多,重要的是每个指标能解释另一个指标的边界。
五、案例与数据观察:用情景模拟检验流程是否有用
1. 案例设定:客户问题从“上线功能”转向“减少等待”
下面是一个用于说明制度设计的情景模拟案例,不是企业真实业绩,也不应被引用为行业统计。某大型服务组织发现,客户问题需要在多个系统和团队间转派,管理层最初提出“建设统一服务工作台”。如果直接以功能上线作为 Epic 成功标准,团队可能交付一套新界面,却无法确认客户等待是否减少。
在重新定义后,Epic 的目标变成:减少某类问题从提交到首次有效处理的等待时间,同时控制错误转派和重复联系。范围先覆盖高频问题类型,不承诺一次覆盖全部业务。产品团队负责流程体验,数据团队提供口径,服务运营负责人确认业务结果,技术负责人管理集成风险。
2. 把工作拆成可验证的交付路径
团队没有一开始就要求所有能力齐备,而是先验证分类规则、责任路由和处理信息是否足以改善流程。首个小范围版本聚焦高频类别;后续是否扩大,取决于首批数据是否显示等待缩短且错误转派没有明显上升。这样做减少了对全面改造的前置承诺,也让管理层能在新证据出现时调整投入。
- 结果指标:从提交到首次有效处理的中位时长。
- 过程指标:进入正确责任队列所需的转派次数。
- 护栏指标:错误转派率、重复联系率和未解决即关闭比例。
- 观察安排:按问题类别和时间窗口对比,避免总量变化掩盖结构变化。

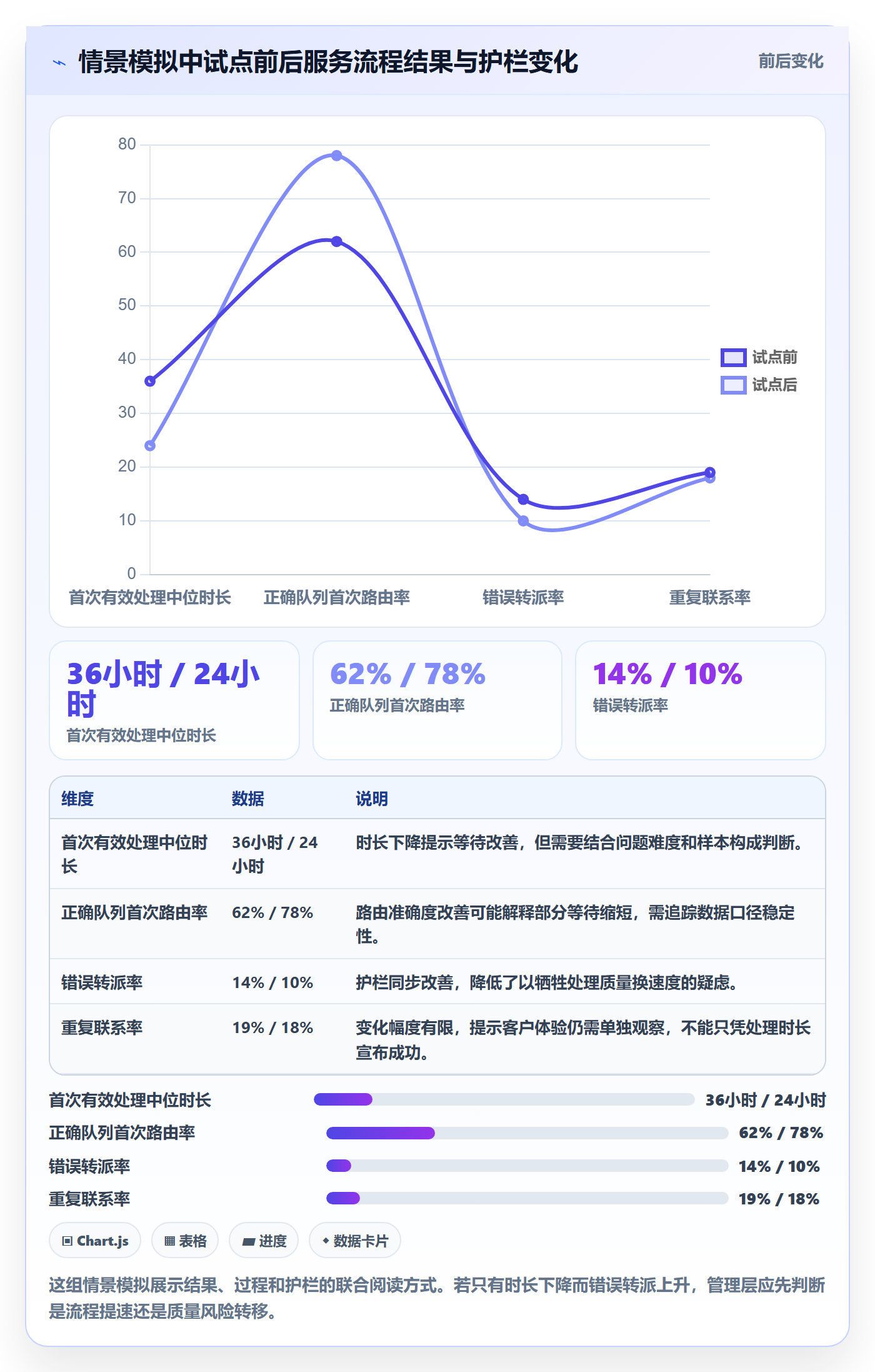

下列数据同样为样本推演,用于说明如何观察结果与护栏的共同变化。真实项目必须使用组织自己的历史基线、统一定义和可追溯数据源。

3. 复盘关注因果链,而不是给项目贴好坏标签
试点结束时,复盘不应只问“是否达到目标”,还要问“哪些机制带来了变化”。如果首次路由率提升,但处理时长没有改善,瓶颈可能在接单后的权限或资源;如果时长下降但重复联系不变,客户仍可能缺少明确反馈;如果总体改善但某类问题恶化,就需要检查分组结果,而非只看平均值。
我会把复盘结论分成四种:假设得到支持,可以扩大范围;方向成立但方案需要调整,可以继续小步试验;证据不足,继续观察并补齐数据;关键假设不成立,停止或重新定义问题。停止一个不再值得投入的 Epic,不是流程失败;没有新证据仍持续追加资源,才是治理失效。
4. 观察基线与预测区间,不制造虚假承诺
对周期和收益,建议保留范围而非只报单点。举例来说,若过去相似 Epic 的交付周期分布跨度较大,立项时可报告“预计 8 至 12 周,主要不确定性是外部接口验收”,并在依赖变化后及时更新。情景模拟并不等于精确预测,它的价值是把不确定性讲清楚,让管理层能做资源和风险决策。
若组织尚无可靠历史数据,不要用未经说明的“行业标准”给团队设硬指标。先用一段时间建立口径稳定的基线,再观察趋势和异常;在样本较少时,应把结果解释为信号,而非定论。数据成熟度不足时,定性风险记录和决策时延也可以是有效的起点。
六、不同情况下的行动建议:按组织成熟度分步落地
1. 刚开始建立 Epic 管理的组织
如果组织尚未统一 Epic 定义,先不要采购一套复杂流程或设计十几张报表。选择一个跨团队但范围可控的真实业务案例,试行最小字段集:问题、目标、负责人、边界、依赖、风险、指标、复盘日期。跑完一轮后,再依据实际决策缺口增加必要规则。
- 选定一个业务负责人愿意共同复盘的试点。
- 用一页模板明确目标、范围、基线、假设与护栏。
- 只设置一到两个正式决策点,记录等待时间与决策依据。
- 交付后安排结果观察,不把上线直接等同于成功。
- 试点结束后删除没人使用的字段和审批步骤。
2. 已有敏捷实践但跨团队依赖严重的组织
这类组织通常不缺团队级迭代节奏,缺的是端到端依赖管理。应先建立跨团队依赖清单,要求每项依赖有提供方、接收方、预期时间、验收条件和升级路径。管理看板要能够识别等待,不宜把所有未完成工作都归因于团队执行速度。
评审节奏可围绕决策需求,而非围绕固定汇报仪式。若某周没有新的资金、范围或风险决策,异步更新可能足够;若关键依赖冲突需要授权,就应安排短会解决具体问题,而不是把状态汇报拉长。
3. 管理层习惯按年度预算承诺资源的组织
年度预算并不意味着 Epic 只能年初一次性批准。可以在年度目标和容量边界内授权探索,再按证据分阶段释放资源。管理层需要看到的不是每个细节都锁定,而是资源上限、阶段结果、追加投入条件和退出条件。
对于必须提前承诺的长周期工作,可把不可逆决策与可调整决策分开:提前锁定合规、供应链或基础设施等必要约束;产品范围、功能优先级和推广节奏则保留阶段性调整空间。这样既尊重预算现实,也避免把不确定的收益包装成确定承诺。
4. 正在评估统一研发管理平台的组织
如果希望将 Epic 规范落到系统中,先挑选真实流程做验证,而不是只看演示环境。至少检查层级关联、权限控制、变更审计、跨团队依赖、报表口径、数据导出、私有化部署能力和既有数据迁移。对 Jira 平滑迁移尤其要抽样验证历史字段、附件、关联关系、用户映射和权限,不应只确认任务标题能导入。
以 PingCode 为例,面向中大型企业及 100 人以上组织的团队,在评估时可以将私有化部署、Jira 迁移、权限治理和多团队协作纳入验收清单。建议由业务、研发、信息安全、运维和平台管理员共同参加试点,使用真实数据走完 Epic 从立项到复盘的全过程。工具是否适合,最终应由流程适配、迁移质量、运行稳定性与总拥有成本共同决定。
七、不同情况下的取舍:没有一套适用于所有 Epic 的硬规则
1. 速度与可控性之间
低风险、易回滚、能快速获取反馈的工作,应倾向于轻治理:授权团队小范围试验,设置清晰的投入上限和护栏。高风险、难回滚、涉及合规或重大客户承诺的工作,则需要强化决策记录、独立风险审查和明确的变更控制。
取舍的判断标准不是管理层偏好“快”还是“稳”,而是失败成本、可逆性和证据获取速度。能低成本试错的事项,不必等到所有信息完备;失败代价高且不可逆的选择,不能把快速迭代当成免于审查的理由。
2. 统一模板与团队自主之间
统一模板能提高跨团队可读性,但模板越长,维护成本越高。建议强制统一少数关键字段,例如目标、负责人、边界、风险、依赖和复盘条件;其余信息允许团队按业务场景补充。制度要规定最低可比性,不必追求所有团队的工作方式完全相同。
如果团队使用不同术语,但能够映射到统一的结果、风险和状态口径,通常比强制所有团队改用同一套细节流程更有效。只有当差异妨碍资源决策、合规审计或跨团队协作时,才值得进一步标准化。
3. 预测精度与适应变化之间
管理层需要预测,但预测不是承诺。对范围稳定、路径熟悉的工作,可以提高日期预测的颗粒度;对探索性强、依赖外部反馈的工作,重点应转向证据节点、区间预测和资源上限。要求所有 Epic 在早期给出精确日期,往往只会让团队把不确定性藏起来。
范围变化也不应一概视为失控。由客户反馈或数据验证带来的范围调整,可能是敏捷管理产生价值的证据;没有目标变更依据、没有影响分析、也没有决策记录的持续扩张,才是需要治理的范围漂移。
4. 管理仪表盘与一线可用性之间
管理层希望看到组合视图,团队需要能指导日常协作的信息,两者并不完全相同。建议为管理层提供少量聚合信号,为团队保留依赖、阻塞和工作流细节。不要把团队看板堆成高层驾驶舱,也不要要求管理层从数百条任务中自行推断投资风险。
同时应明确数据的用途和访问边界。若团队认为周期数据会被简单用于个人排名,数据质量通常会下降,状态更新也会变得防御性。指标要用于识别系统问题和调整工作方式,而不是脱离上下文比较不同复杂度的个人表现。
八、落地检查清单与下一步:先跑通一个闭环,再扩大制度范围
1. 发布制度前检查六个关键问题
- 每个 Epic 是否有业务责任人,而不只是技术负责人?
- 目标是否包含可验证的结果或明确的学习目标?
- 范围和不做事项是否足以约束投入预期?
- 关键依赖是否有明确的提供方、接收方和升级路径?
- 管理层的授权边界、决策时限和退出条件是否清楚?
- 交付后是否有人负责结果观察,并能说明数据来源?
2. 建议的首轮试运行方式
我会用六至八周作为一个流程试运行窗口,而不是据此假定所有 Epic 都能在该周期内完成。选择一个确实存在跨团队依赖的案例,记录评审等待、依赖等待、范围变化、风险升级和结果证据。结束后召开一次制度复盘,只讨论规则是否帮助决策、哪些信息重复、哪些责任仍然模糊。
如果组织有既有平台,先用现有系统验证最小闭环;若现有工具无法表达层级关系、权限审计或跨团队依赖,再评估改造或迁移。避免为了“上系统”同时改变所有流程、字段和绩效制度,否则很难判断效果来自哪里。
3. 最终判断:Epic 管理的成熟度看组织如何处理坏消息
很多制度把重点放在如何汇报好消息:按期、按范围、按预算。但更能体现成熟度的,是组织能否及时暴露目标失效、依赖延迟、风险上升和结果不达预期,并据此调整资源。若团队只能报绿灯,管理层得到的不是控制力,而是延迟到最后一刻才出现的意外。
Epic 流程的核心不是把战略拆成更多表格,而是让组织在投入之前说清预期,在执行中看见不确定性,在结果出现后愿意改变判断。下一步可以从一个跨团队 Epic 开始:明确业务责任人,写出结果假设和护栏指标,设置轻量阶段决策,并在交付后安排复盘。先证明这条链路能帮助组织作出更好的资源决策,再决定是否将规范扩展到更多项目。
常见问题解答(FAQ)
1. 管理层应如何定义 Epic,避免它变成一个过大的需求池?
我在制定敏捷项目制度时,常遇到不同部门对 Epic 的理解不一致:有人把它当年度目标,有人把它当一项具体功能。到了评审和排期时,范围、负责人和完成标准都说不清。
将 Epic 定义为需要跨多个迭代交付、能产生可验证业务结果的工作项,并明确业务负责人、目标用户、预期价值、范围边界和验收指标。若团队无法在一个迭代内交付,也无法拆成可独立验证的阶段,就应先拆分或补齐定义;不要仅凭工作量大小决定是否设为 Epic。
2. 管理层用哪些关键指标判断 Epic 是否健康?
我不想只看 Epic 的完成百分比,因为它可能长期停在接近完成的状态,却没有实际业务效果。尤其在多个团队共同交付时,我需要一组既能发现风险、又不鼓励团队刷数字的指标。
建议按月或每个治理周期查看目标结果达成率、已交付且通过验收的价值切片数、计划与实际周期偏差、阻塞项时长和范围变更次数。指标应同时呈现趋势与原因,例如周期偏差连续两个周期扩大时,要求负责人说明依赖、资源或范围问题;业务结果尚未成熟时,用交付和验证进度作领先指标,不把完成比例单独作为绩效结论。
3. Epic 的审批和决策权应如何划分,才能避免管理层频繁介入细节?
我参与过管理评审,最容易拖慢项目的情况是每个范围调整都要等高层拍板,而团队又不清楚哪些决定可以自行做。项目一多,审批队列就会变成隐性瓶颈。
把决策分为目标与预算、跨团队依赖、范围取舍和实现方案四类:管理层确认业务目标、投资边界及重大优先级;Epic 负责人协调范围与依赖;交付团队决定技术实现和迭代内任务。为范围变更设明确阈值,例如影响关键业务指标、预算或里程碑时升级评审,其余由负责人记录理由并在例会上同步。
4. Epic 评审应该多久一次,怎样避免会议只汇报状态?
我在多团队项目中发现,评审开得太频繁会挤占交付时间,开得太少又可能到里程碑前才暴露风险。我希望会议能促成决策,而不是让每个团队轮流念进度。
可采用每周异步更新、每两周或每月一次管理评审,并在关键里程碑前增加专项检查;具体频率按风险和依赖密度调整。会前要求负责人提交目标指标变化、已验收成果、偏差原因、风险与待决策事项;会上优先处理需要跨团队取舍的问题,记录决策人、截止时间和后续动作,下一次评审检查这些动作是否完成。
核心关键词
文章包含AI辅助创作:Epic流程与规范:管理层敏捷项目制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/546408
