可用工时实操方法,真正要解决的不是“每个人一个月有多少小时”,而是管理者能否在需求变化、会议占用、休假和技能差异同时存在时,判断团队还有多少可靠产能可以承诺。一个团队把月历上的 160 小时全算成可用工时,往往会在月底发现:计划看起来满负荷,交付却不断延期。本文给出一套从口径、测算、校准到复盘的落地方法,并提供可复制的计算模板;文中的案例数据均为情景模拟,用于演示计算过程,不代表行业统计或特定企业实绩。
一、先讲核心结论:可用工时不是日历工时
1. 管理者要计算的是“可承诺产能”
我建议先把容易混用的三个概念拆开:日历工时是劳动制度和排班表上的时间;可用工时是扣除休假、会议、培训、例行支持等已知占用后,能够用于工作的时间;可承诺产能则是在可用工时基础上,再考虑需求不确定性、技能适配和突发工作的保留量之后,团队可以相对可靠地对外承诺的工作量。
做计划时,最应该盯住的是可承诺产能,而不是名义工时。可用工时回答“理论上还剩多少时间”,可承诺产能回答“在当前条件下,团队适合承诺多少工作”。前者适合做资源测算,后者才适合做交付承诺。
例如,某员工一个月有 20 个工作日,每天 8 小时,日历工时为 160 小时。扣除 8 小时法定或计划休假、12 小时固定会议、8 小时培训和 12 小时例行支持后,可用于项目工作的时间为 120 小时。但如果项目本身存在频繁插单,还需为突发工作保留 15%,此时可承诺工时只有 102 小时,而不是 160 小时。
2. 先统一公式,再讨论利用率
一个适合多数知识工作团队的基础公式是:可用工时=计划工作日 × 每日标准工时-计划休假工时-固定会议工时-培训与例行事务工时。在此基础上,进一步计算:可承诺工时=可用工时-风险缓冲工时。风险缓冲不是“浪费时间”,而是对无法提前精确预测的工作留出空间。
这套公式的价值不在于把每个小时算到小数点,而在于让团队讨论同一件事。只要休假、会议、支持工作和风险缓冲的口径一致,管理者就能解释为什么一个月的名义工时没有全部分配给项目。
| 概念 | 回答的问题 | 常见用途 | 不适合直接用于 |
|---|---|---|---|
| 日历工时 | 制度或排班表上有多少工作时间 | 核对劳动日历、排班和假期 | 直接承诺项目交付量 |
| 可用工时 | 扣除已知占用后还有多少工作时间 | 资源盘点、初步项目测算 | 忽略风险后直接排满 |
| 可承诺工时 | 当前条件下可以承担多少计划工作 | 迭代规划、项目组合决策 | 当作个人绩效排名 |
3. 先按团队校准,不急着给个人打分
可用工时的第一目标是提升计划质量,不是证明员工“忙不忙”。如果一上来就把工时数据用于个人绩效、排名或强制填报,团队很容易把数据变成表演:会议时间被低报,支持工作被隐藏,任务估算被人为压缩。最终表格看起来精确,计划反而更不可靠。
我更倾向于先在团队层面运行 4 至 6 周,观察估算与实际偏差、临时工作比例和计划兑现情况,再判断是否需要进一步细化到岗位或个人。先建立可信口径,再提高颗粒度;先改善资源决策,再讨论绩效用途。

二、为什么可用工时计划容易失真:真实管理场景中的复杂性
1. 一个员工可能同时服务多个计划
在中大型组织里,员工通常不会只服务一个项目。产品、研发、测试、客户支持和内部平台工作可能共享同一批关键人员。项目经理看到的是自己项目的排期,职能经理看到的是团队的全部需求,员工面对的则是多个方向同时发来的任务。
如果每个项目都分别把某位专家算作“半个人月”,多个项目加起来就可能超过一个人真实可用的时间。问题并不是员工不够努力,而是组织缺少一张能够横向合并需求的资源视图。可用工时计划必须以共享人员的总需求为边界,而不能只在单项目里局部自洽。
2. 同样的工时,不代表同样的产出
一个月可用 100 小时的资深架构师,不能简单等同于 100 小时的通用开发资源;一位熟悉业务流程的测试人员,也不能在没有交接和学习成本的情况下立即替代另一位测试人员。岗位、技能、系统权限、业务知识和任务连续性都会影响工时能否被有效使用。
所以,我会把工时视图与技能视图放在一起看。前者说明“有多少时间”,后者说明“这些时间能不能用于当前需求”。如果团队只按人数和小时数排资源,最容易出现的假象就是总量充足、关键岗位仍然卡住。
3. 计划外工作通常比表格里显示的多
许多团队的正式计划并不包含故障排查、客户问题、临时数据分析、评审返工、权限申请和跨部门答疑等事务。这些工作零散、难以提前命名,却会持续占用注意力。若只统计进入项目管理系统的任务,得到的不是完整产能,而是“被正式登记的工作量”。
建议在试运行阶段用简短的工作类别记录,而不是要求所有人逐分钟填报。目标是估算计划外工作的占比和波动范围。若某团队连续几周发现支持工作占比高于预留比例,就应调整容量假设或处理机制,而不是继续把超出的部分归咎于执行效率。
4. 远程协作和跨时区工作会增加碎片成本
工时合计相同,工作的连续性可能完全不同。某人每天被切成多段,分别处理会议、评审、即时沟通和深度任务,实际完成复杂工作的效率可能低于拥有完整专注时段的安排。可用工时模型通常不会直接计算注意力成本,但管理者至少应观察会议分布、任务切换次数和需要长时间专注的工作比例。
因此,工时计划不只要回答“排了多少小时”,还要回答“这些小时能否形成有用的工作块”。对于架构设计、复杂开发、研究分析等任务,连续半天的时间和分散的八个一小时并不总是等价。
5. 需求、人员和日历的变化速度不同
员工休假一般可以提前确认,项目需求却可能临时改变;会议安排每周调整,外部依赖可能延迟;新员工加入团队后,名义人数增加,但熟悉业务和代码库需要时间。可用工时是一张动态快照,不是一次录入后长期有效的静态表。
我建议至少采用“月度容量盘点、每周滚动校准、关键变化即时更新”的节奏。月度盘点用于做中期资源判断,每周校准用于修正下一阶段计划,临时变化则及时更新受影响的人员和任务。

三、常见误区:看起来精确,实际会把计划带偏
1. 把标准工时当作每个人的真实产能
“每天八小时、每月二十天”适合作为日历计算的起点,却不能直接变成个人产能承诺。不同岗位的会议量、客户支持、值班任务和协作方式差异很大。把标准工时平均分给所有人,会让模型看起来公平,实际却系统性低估某些岗位的非项目工作。
更好的做法是先建立岗位或团队层面的基础占用,再用实际记录校准。比如一个长期承担轮值支持的工程团队,应该按照近几个月的支持工作分布来设置缓冲,而不是套用一个与工作形态无关的统一比例。
2. 把利用率越高等同于效率越高
如果团队计划利用率长期接近 100%,管理者可能会误以为资源被充分使用。但任何临时故障、需求变更或估算偏差都会让计划失去弹性,员工也难以处理不可预见的工作。高利用率可能意味着排得紧,不一定意味着交付更快。
从管理上看,合理的问题不是“能不能把每个人排满”,而是“在不压垮系统的情况下,如何稳定完成最重要的工作”。对于任务变化频繁的团队,容量缓冲通常比极限排满更有价值;对于稳定、重复且可预测的工作,排期可以更紧,但仍需保留异常处理空间。
3. 用工时填报代替工作分类
只收集“今天用了几小时”,却不区分项目任务、支持、会议、返工和学习,管理者很难判断偏差原因。一个月实际投入超过计划,可能是需求增加,也可能是缺陷返工、频繁切换或审批等待。没有分类,所有原因都会被揉成一个看似简单的“超时”。
分类不必过细。试运行时可先使用五类:项目交付、日常运营或支持、会议协同、学习培训、休假及其他缺勤。需要进一步诊断时,再对最占时间的类别细分。可解释的数据,比看起来精细的数据更有决策价值。
4. 以填报数据制造个人比较
把不同岗位、不同复杂度任务的工时直接横向排名,容易造成错误激励。处理历史系统问题的人,可能需要大量调查时间;承担新业务的人,前期学习投入高;维护稳定产品的人,短期工时较少却承担着高风险职责。仅凭投入小时数,无法说明工作价值。
如果管理者需要识别绩效或流程问题,应同时查看工作成果、任务复杂度、返工情况、服务质量和协作负担。可用工时数据适合做容量和承诺管理,不能单独成为员工价值的替代指标。
5. 把风险缓冲当成可以随意挪用的空闲时间
缓冲通常会被误读为“还有时间,可以再塞一个需求”。如果每次出现新需求都先消耗缓冲,却不重新排序原计划,团队事实上是在同时接受更多承诺。结果是所有任务都被挤压,缓冲从风险控制工具变成隐形加班来源。
一旦动用缓冲,建议同步记录触发原因、影响范围和后续处置。若同一类风险反复出现,就应重新估算基础容量或改造上游流程,而不是无限增加缓冲比例。
6. 忽略任务准备和交接成本
员工空出 20 小时,不代表可以立刻接手一项新任务。新项目可能需要熟悉背景、获取权限、搭建环境、阅读历史决策或等待依赖。若计划只看剩余小时数,任务启动时间会被系统性低估。
因此,跨项目调配资源时要把切换成本纳入判断。人员变更越频繁、业务背景越专属、任务越复杂,交接成本通常越不可忽略。能让同一小组保持稳定协作的安排,有时比把每个人的小时利用到极致更有效。
四、专业判断逻辑:从工时表走向可执行的人力计划
1. 先确定计划周期和统计边界
首先明确这张表服务什么决策。是做月度人力计划、项目启动评估、迭代承诺,还是部门招聘判断?不同决策需要不同颗粒度。月度规划通常以人或岗位为单位;迭代规划可以细到角色和任务;招聘评估则需要观察多个周期的结构性缺口。
统计边界也要先定清楚:是否包含外包人员、实习生、跨部门借调、值班时间和加班?若某类人员只在部分时间服务团队,应按实际投入比例计算,避免把“名册上的人数”误当成全部可用产能。
2. 先扣除已确认占用,再估计变动占用
已确认占用包括法定节假日、已批准休假、固定培训、明确值班安排和固定会议。变动占用包括临时支持、需求澄清、线上故障和跨团队协作。前者可以逐项扣除,后者更适合使用历史区间或风险缓冲处理。
我通常建议把这两类分开,而不是全部塞进一个“非项目时间”百分比。分开之后,管理者能够判断容量下降是由可控安排造成,还是由不确定工作造成,也更容易采取不同措施:减少低价值会议,或改进支持轮值机制。
3. 按工作性质设置不同缓冲,不要所有团队使用同一比例
缓冲比例不是行业常数。需要快速响应客户问题的团队、处于发布窗口的团队、需求经常变更的探索型团队,与工作节奏稳定的运营团队,其波动结构并不相同。用统一的 10% 或 20% 套所有部门,容易让缓冲过少的团队频繁失约,也让稳定团队长期闲置。
没有历史数据时,可以先用情景模拟确定试运行起点,明确标注这是“建议基准”而不是事实。运行 4 至 8 周后,比较计划外工作占比、承诺完成率和加班情况,再调整缓冲。调整依据应是实际波动,而不是管理者对“团队还能不能再挤一点”的主观判断。
4. 用岗位、技能和任务约束校验容量
团队总工时充足,并不等于关键资源充足。比如一项工作需要安全审核、数据库迁移和产品验收,若对应技能只有少数人员具备,整体工时再富余也无法消除瓶颈。容量检查至少需要经过三层:团队总量、角色分布、关键技能与依赖。
当关键人员成为瓶颈时,优先考虑重新排序、拆分任务、培训备份人选或调整交付范围。单纯把更多工作分给关键人员,短期可能让计划表更满,长期却增加单点故障和离职风险。
5. 让工时估算与历史交付结果互相校验
工时估算回答“预计投入多少”,历史交付数据回答“团队通常能完成多少”。两者都重要,但不能互相替代。若估算工时持续增加,而实际交付周期也持续变长,问题可能在需求准备、等待依赖或返工;若投入稳定而完成量下降,则要检查任务复杂度、质量门槛或人员结构变化。
可以按月对比计划工时、实际投入、完成工作量和延期原因。重点不是追求每一项都完全一致,而是找出偏差持续出现的模式。一次估算偏差通常不说明系统失效,连续多个周期同方向偏差才值得调整模型。
6. 将容量决策变成明确的管理动作
每次资源盘点都应导向动作,而不是只更新数字。若某岗位连续超载,管理者需要决定砍范围、改顺序、延后时间、借调资源或招聘;若某团队容量富余,则需要确认是否需求不足、技能不匹配,还是统计口径漏掉了工作。
计划会议结束前,我会要求每个显著缺口都有负责人和处理期限。没有决策动作的资源表,只是记录;有明确取舍和复核时间的资源表,才是管理工具。

五、落地方法:从一张表开始,完成可用工时闭环
1. 准备一张统一口径的基础模板
模板不必一开始就复杂。建议至少包含人员或岗位、计划周期、工作日、每日标准工时、休假、会议、培训、日常支持、可用工时、缓冲比例、可承诺工时、已分配需求、剩余容量和风险备注。若团队有多个项目,再增加项目名称、优先级、角色和需求工时。
| 字段 | 填写口径 | 常见数据来源 | 校验问题 |
|---|---|---|---|
| 计划周期 | 明确起止日期,统一工作日历 | 公司日历、项目计划 | 是否覆盖法定节假日与区域差异 |
| 标准工时 | 按适用制度设置,不直接视为产能 | 考勤制度、排班表 | 是否将兼职或借调人员按比例计算 |
| 已知占用 | 分别记录休假、会议、培训、轮值等 | 请假系统、日历、轮值表 | 是否重复扣减同一段时间 |
| 计划外工作 | 记录类别与区间,不要求逐分钟追踪 | 工单、支持记录、抽样调查 | 是否遗漏正式计划外的实际工作 |
| 风险缓冲 | 标注比例、依据和复核周期 | 历史波动、试运行观察 | 缓冲是否被当作可随意挪用的空闲 |
| 已分配需求 | 按项目、角色和优先级合并 | 项目计划、需求池 | 共享人员是否被多个项目重复计算 |
2. 按顺序计算,不要先分配再找理由
可用工时流程建议固定为:确认日历、扣除已知占用、估计变动占用、计算可用工时、设置风险缓冲、核对技能约束、分配优先级需求、检查超配情况。顺序的意义在于先确定供给边界,再讨论需求取舍,而不是先把项目排满,再要求团队想办法完成。
- 确认计划周期及适用工作日历。
- 按人员或岗位汇总工作日和标准工时。
- 扣除已确认的休假、固定会议、培训和值班。
- 依据历史观察估计日常支持和临时协作占用。
- 计算可用工时,并明确风险缓冲比例和依据。
- 按项目优先级分配可承诺工时,检查共享人员是否超配。
- 记录无法满足的需求及决策人,不把缺口隐藏在加班假设中。
- 在周度或双周复盘中更新实际偏差与下一周期容量。
3. 用表格公式降低重复计算错误
在电子表格里,最简单的实现是把已知占用分列,再用公式计算可用工时。下面是伪代码示意,字段名称可以按企业的实际模板调整。公式只负责算数,不能代替管理者判断技能匹配、任务优先级和风险缓冲是否合理。
日历工时 = 工作日数 × 每日标准工时
已知占用 = 休假工时 + 固定会议工时 + 培训工时 + 值班工时
可用工时 = 日历工时 – 已知占用 – 预估日常支持工时
风险缓冲工时 = 可用工时 × 缓冲比例
可承诺工时 = 可用工时 – 风险缓冲工时
剩余容量 = 可承诺工时 – 已分配需求工时
如果表格允许设置异常提醒,可以在剩余容量小于零时标记超配;在缓冲比例缺少依据时标记待校准;在关键技能仅有一人覆盖时标记单点风险。自动提醒的价值不是替管理者做决定,而是尽早暴露需要讨论的地方。
4. 每周滚动校准,避免月底才发现失真
可用工时不是月初一次性算完就结束。每周应更新人员变化、休假、需求调整、实际支持工作和风险缓冲消耗。对于跨度较长的计划,可以采用滚动窗口:近期两周使用更具体的数据,远期月份保留较宽区间,随着信息增多再逐步细化。
滚动校准不等于让团队频繁改表。最好设定固定检查节奏,并只更新会改变资源决策的事项。如果每个小变化都触发全面重排,管理者会陷入维护计划本身的工作,反而挤占交付时间。
5. 设置复盘指标,检查模型有没有改善决策
建议跟踪少量指标,而不是堆满仪表盘。第一,承诺完成率,观察计划内工作是否按约完成;第二,计划外工作占比,判断容量缓冲是否合理;第三,工时估算偏差,检查估算口径;第四,计划变更次数,了解需求稳定程度;第五,关键岗位超配周期,识别结构性瓶颈。
这些指标要结合解释。承诺完成率下降不一定是执行问题,也可能是需求变更或依赖等待增加;计划外工作占比下降,也可能只是记录减少。每个数字都要和原因、范围及数据完整性一起看。

六、案例推演:一家百人以上组织怎样避免重复承诺
1. 场景设定:同一批专业人员被多个项目共享

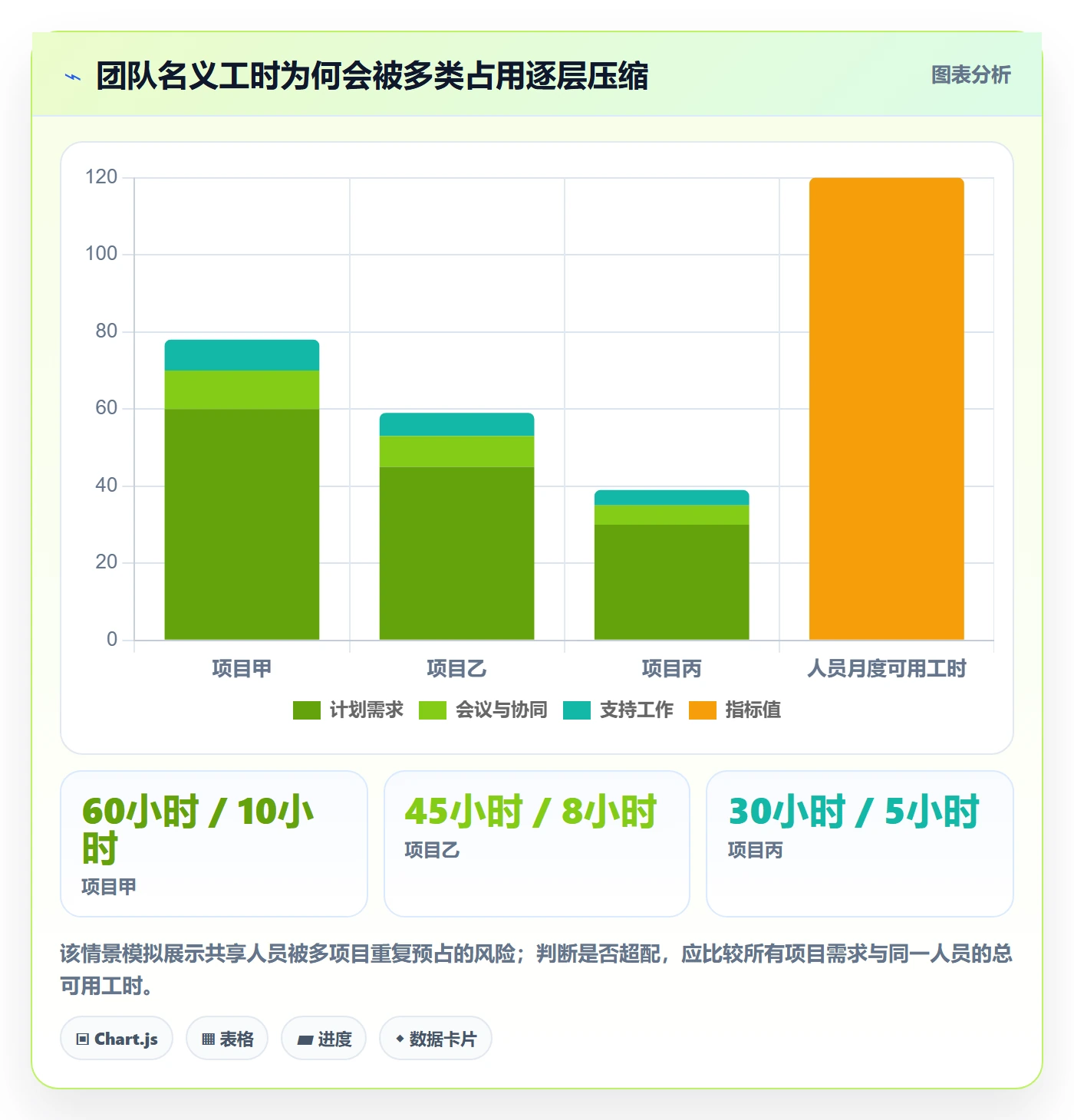

以下是一个情景模拟:某企业有 120 人的产品与研发组织,一个月内并行推进产品迭代、客户交付和基础设施升级。团队发现排期总是乐观,关键岗位在月末频繁加班。项目负责人分别提交资源需求,人员名册看起来够用,但同一批架构、测试和数据人员被多个项目重复列入。
这个案例不是某家企业的实际经营数据,而是为了说明如何用可用工时方法识别问题。假设某关键岗位人员一个月名义工时为 160 小时,扣除休假、固定会议、培训和日常支持后,可用工时为 120 小时;根据近期临时工作波动,试运行先保留 15%缓冲,可承诺工时为 102 小时。
2. 先看总需求,再看具体岗位分布

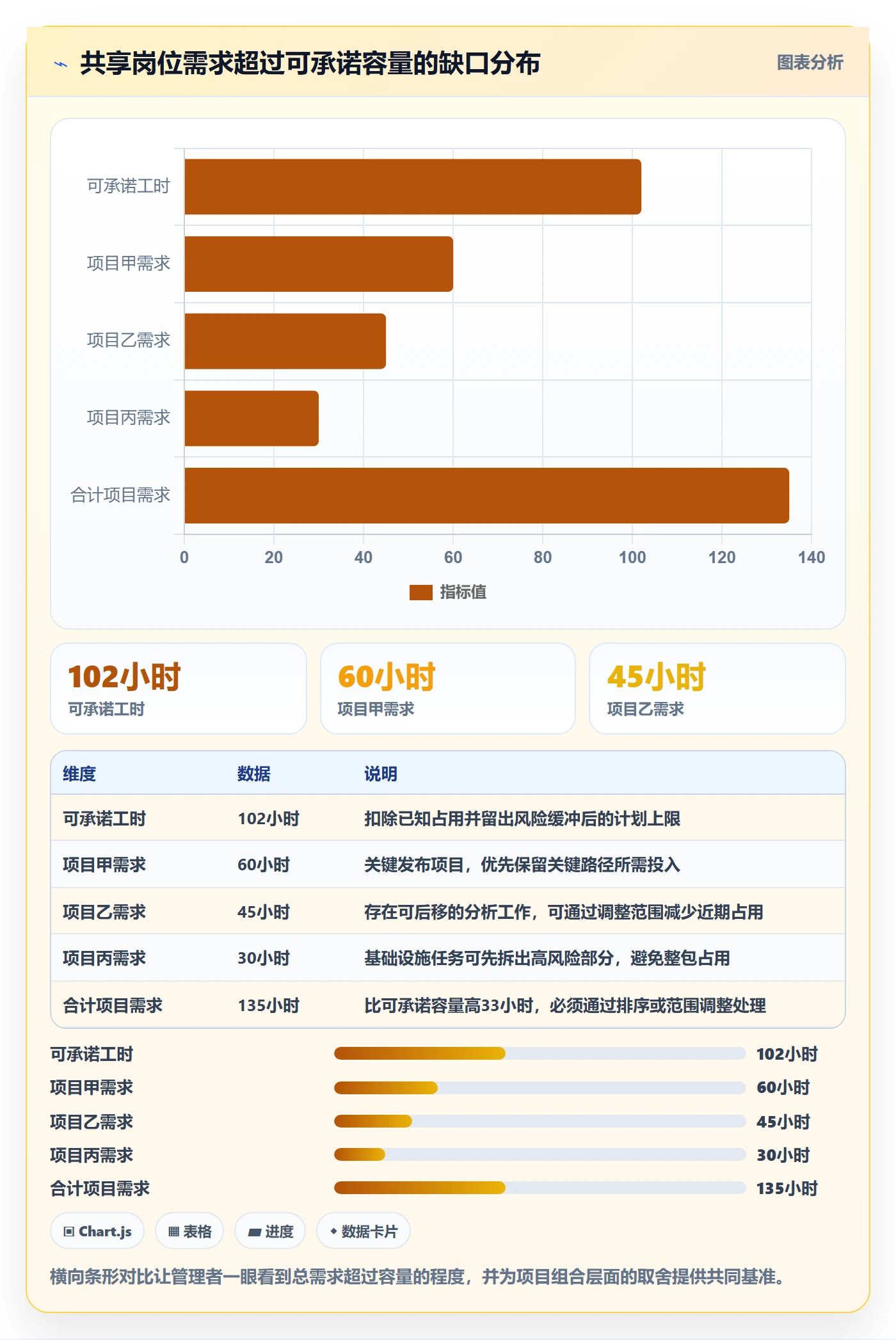

项目经理汇总后,发现该岗位被项目甲分配 60 小时、项目乙分配 45 小时、项目丙分配 30 小时,总需求为 135 小时。单看每个项目,需求似乎都不夸张;但合并后已经超过 102 小时的可承诺工时 33 小时。若以 120 小时可用工时作为上限,仍然超出 15 小时,而且没有为突发问题留下空间。

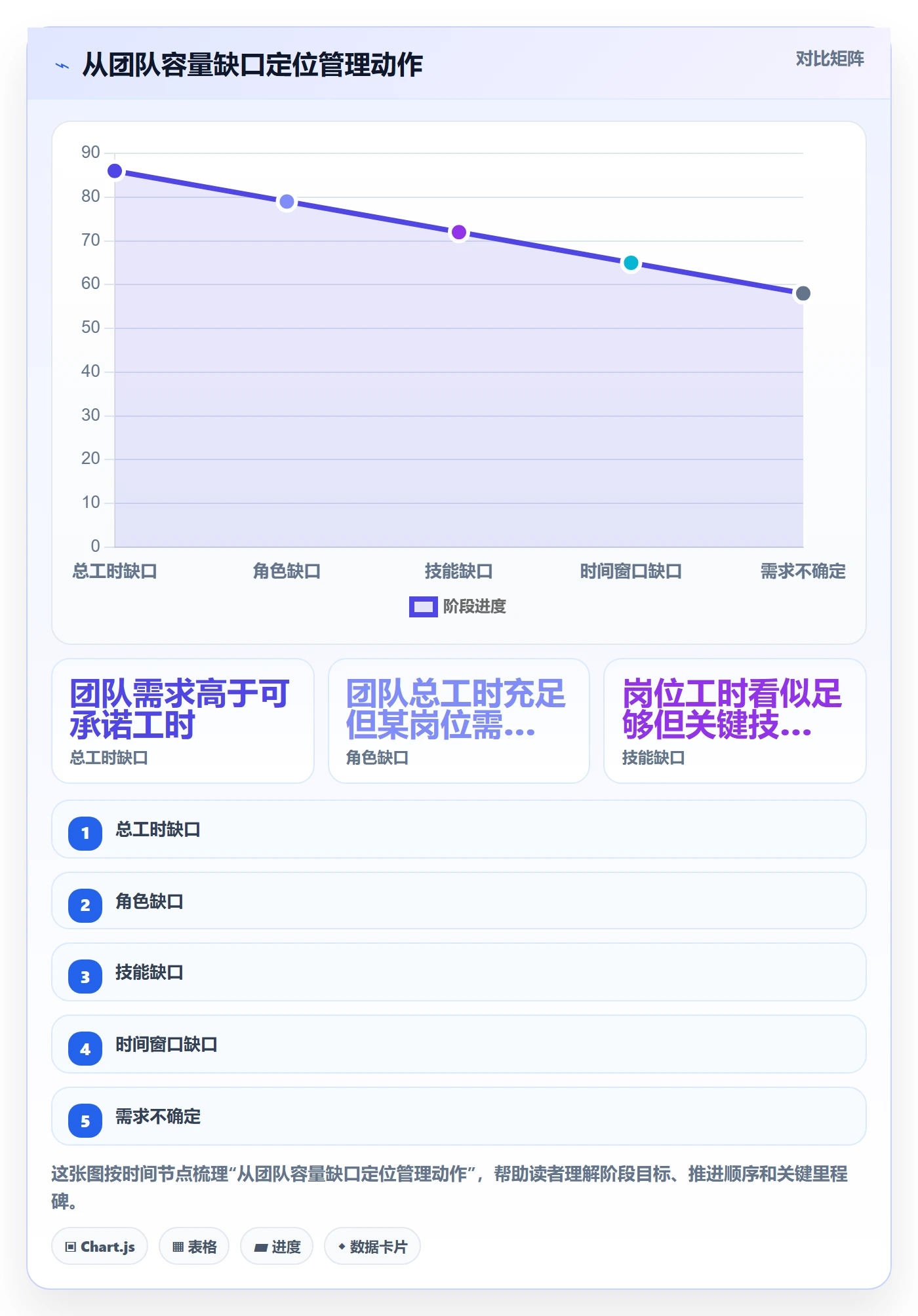

此处最关键的发现不是“该员工不够快”,而是需求在项目之间没有共同的容量边界。管理者需要把超出的工作放回组合层面排序,而不是要求员工自行消化。
3. 用优先级和交付边界处理缺口
假设项目甲关系到已承诺的发布节点,项目乙可以将部分数据分析延后两周,项目丙的基础设施升级可以先完成风险最高的子任务。管理者可以在优先级会议上将 33 小时缺口拆分:保留甲的关键路径投入,将乙的 18 小时非阻塞工作移至下一周期,将丙的 15 小时低风险工作调整到具备替代技能的人员。
这个决策不一定让每个项目负责人满意,但它让组织明确知道什么会延后、为什么延后、风险由谁接受。相比之下,把 135 小时全部留在表上,只是在把冲突推迟到执行阶段。
4. 把预测偏差转化为流程改善

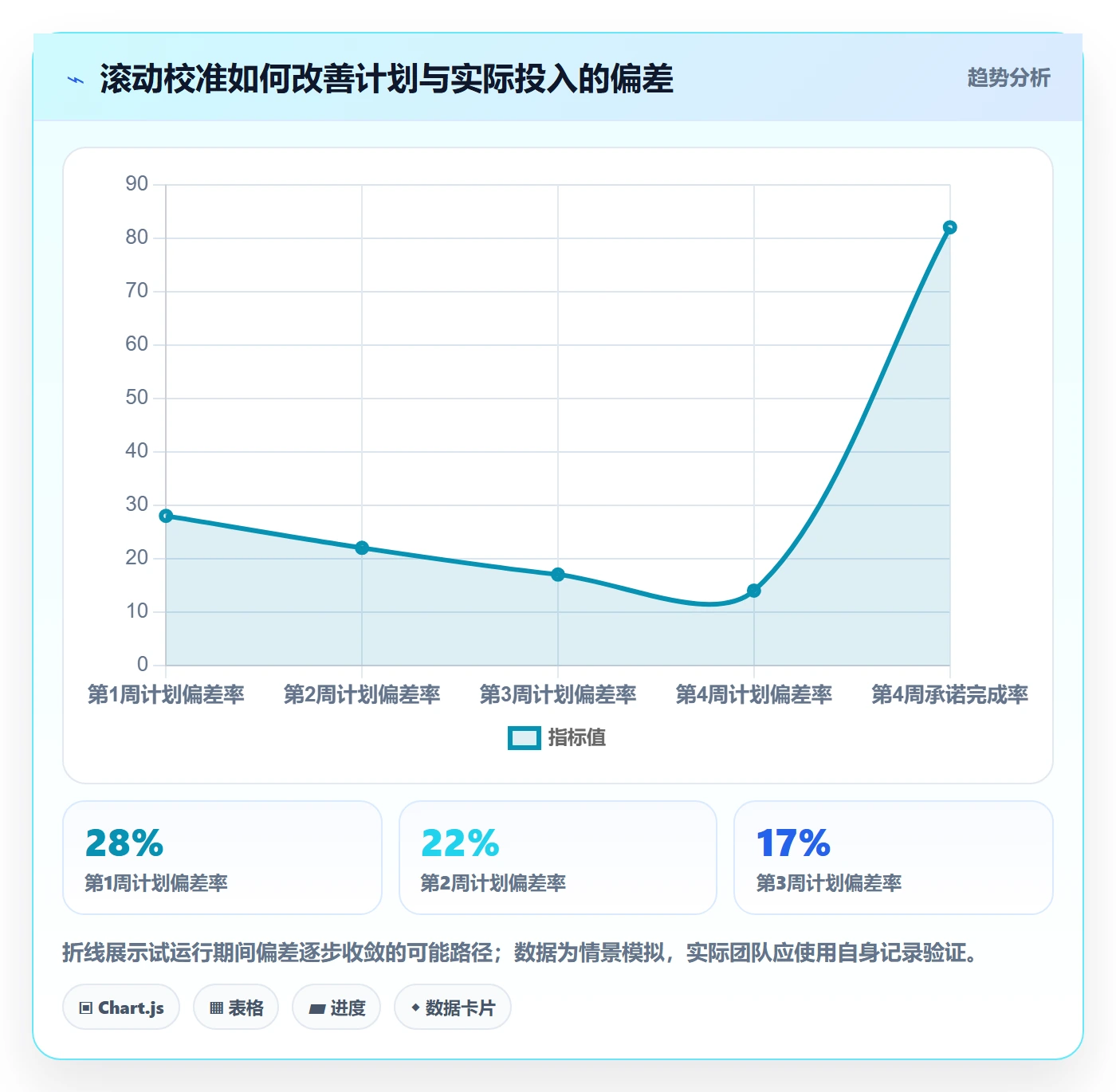

假设复盘发现,过去四周该岗位平均有 14 小时用于临时技术支持,计划表却没有体现;同时每周固定评审约 3 小时,经常被当作“项目协作”重复计入。团队可以把支持轮值纳入基础容量,把固定评审计入已知占用,并明确只有项目负责人确认的任务才进入项目分配工时。
这样做的收益不一定表现为总工时增加,而是提高计划的可信度。管理者更早知道剩余容量,项目负责人也能看到资源冲突的来源,从而在需求阶段做取舍,而不是等到延期之后再追问原因。
5. 若组织使用管理平台,先看流程闭环而非功能数量
对于 100 人以上、跨多个团队共享资源的组织,电子表格可以启动试点,但当多个项目、角色和周期需要同时维护时,人工汇总容易出现版本不一致、重复分配和历史难追溯的问题。此时可以评估是否需要把需求、任务、人员分配、实际进展和复盘信息放在统一的平台流程中。
以 PingCode 为例,企业在评估项目管理平台时,可以重点验证它是否适合自身的需求管理、项目协作、任务跟踪和跨团队信息同步流程。这里并不意味着某个平台能自动解决容量问题;企业仍需先定义工时口径、角色边界、审批责任和数据质量规则,再判断工具能否减少重复维护、提高计划透明度。
我建议试用时不要只看演示界面,而要拿一个真实但范围可控的项目做验证:能否识别人员重复分配,能否记录已知占用,能否查看需求变更对资源计划的影响,能否追溯实际偏差,以及管理者是否愿意按同一流程更新信息。若这些问题没有验证,采购之后仍可能只是把原有表格搬进新系统。

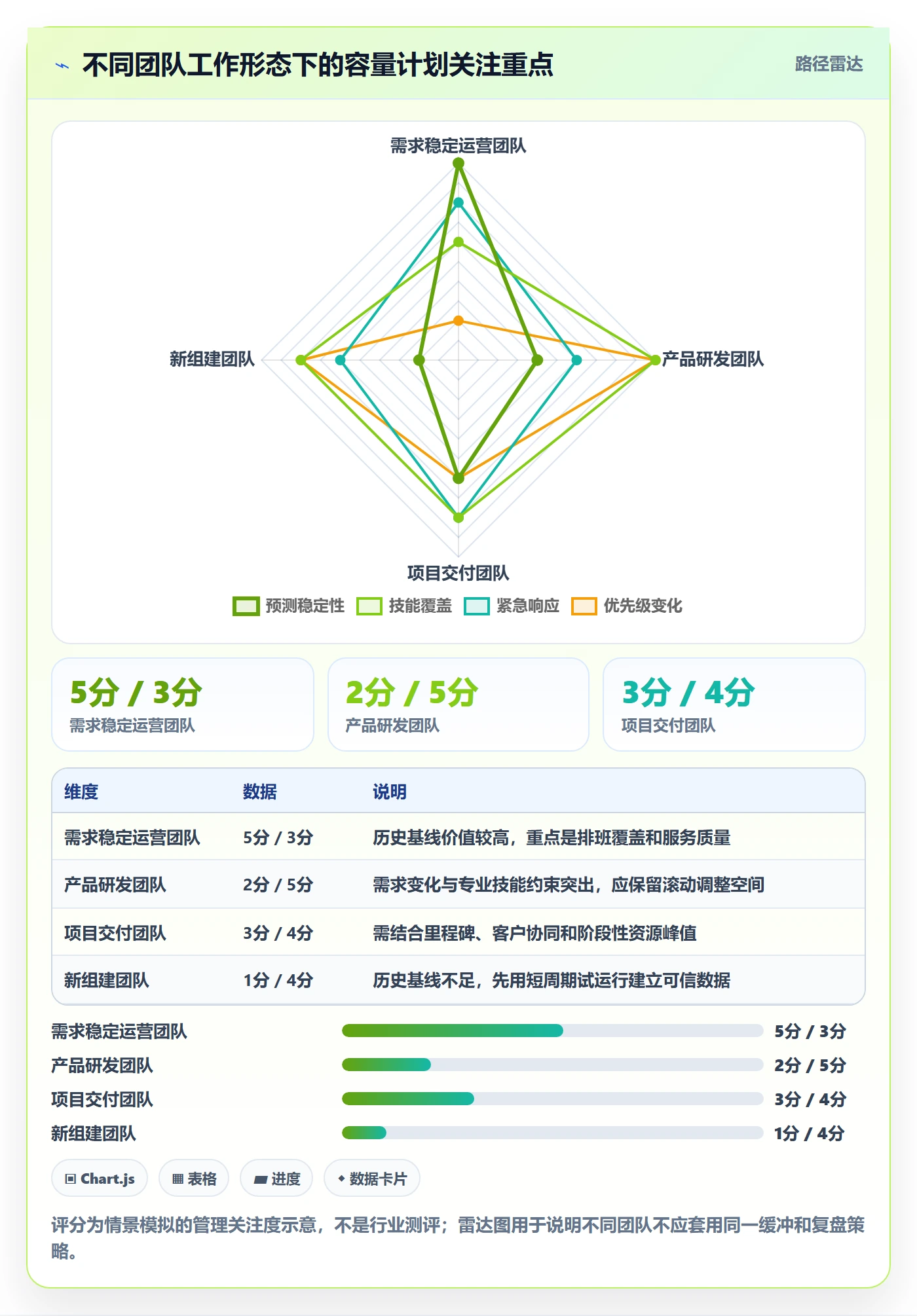

七、不同情况下的行动建议:同一套公式,不同的管理动作
1. 对需求稳定、任务重复的运营团队
如果工作类型稳定、需求量变化有限,可以用历史数据建立基础容量区间,并按班次、岗位和服务时段测算。此类团队更适合观察任务处理量、响应时间和服务质量之间的关系,而不是只看工时利用率。若常规需求集中在固定时段,还要把排班覆盖和人员技能备份纳入计算。
行动重点是把周期性工作标准化,减少临时调度造成的空档和超载。缓冲可以相对依据历史波动设置,但要保留故障、紧急客户需求等异常情景的处理机制。
2. 对需求频繁变化的产品和研发团队
如果优先级经常变化,远期工时不要拆得过细。可以先确认近期迭代的人员和任务边界,远期只保留角色容量区间和关键依赖。团队应当更关注短周期承诺完成情况、需求变更频率和返工来源,而非把未来数月的每个小时都排满。
对于探索型工作,建议分阶段释放资源:先用小规模时间验证关键假设,再根据结果决定是否扩大投入。这样能够降低在需求尚不确定时过早锁定大量产能的风险。
3. 对项目组合复杂、共享资源多的中大型组织
当同一批人员同时服务多个项目,团队级资源表通常不够,需要建立跨项目汇总视图,并明确谁有权调整优先级。组织可以按岗位或能力族做容量盘点,再将关键岗位的可承诺工时按项目排序,避免项目各自申报而没有组合层面的仲裁。
如果多个项目之间冲突频繁,真正需要的可能是项目组合治理,而不是更精细的个人工时录入。管理者要确定哪些项目优先、哪些需求可以后移、哪些能力需要长期补足。
4. 对外包、兼职和跨部门借调人员
这类人员不能按完整月工时计入。应明确服务比例、可用时段、审批链路和交接成本。例如某专家每周只投入一天,计划时还要确认其是否同时承担其他部门工作,以及关键评审是否会与主岗位任务冲突。
短期借调适合处理边界清晰的阶段性任务,不一定适合接手需要长期业务积累的工作。管理者应同时确认交付范围和退出条件,避免借调资源名义上已加入,实际却无法稳定参与。
5. 对刚组建或刚经历重组的团队
新团队缺少稳定历史基线,不宜假装已有精确模型。可以先用较宽的容量区间、较短的计划周期和明确的复盘节奏运行。前几周的目标是发现占用结构、技能缺口和协作阻塞,而不是追求看起来漂亮的预测准确率。
组织重组后,还要重新检查会议、审批、跨团队接口和责任边界。旧团队的数据不一定能直接代表新结构,尤其是角色变化、主管变更和工作流调整之后。
6. 对受合规、劳动制度或工时管理要求约束的组织
可用工时计划必须与适用的劳动法规、考勤制度和企业政策一致。项目管理中的容量估算不能取代正式考勤,也不能被用来规避加班审批、休息休假和特殊岗位管理要求。涉及跨地区、轮班或特殊工时制度时,应由人力资源和法务团队确认口径。
计划数据要遵循必要性原则,只收集支持人力规划所需的信息。敏感个人信息不应为了“更精准”而过度采集,访问权限、保留期限和使用目的也应清楚。

八、不同情况下的取舍:效率、精度与管理成本之间怎么平衡
1. 追求更高精度,还是保留更低维护成本
精细到个人、任务和小时的模型,能够揭示更多局部信息,但维护成本更高,也更容易引发抵触。对于规模较小、工作稳定的团队,按岗位或小组估算往往已经足够;对于共享人员多、项目冲突频繁的组织,适当提高颗粒度才可能带来决策收益。
我的判断标准是:新增字段能否改变管理动作?如果记录某项数据后,管理者仍然不会调整优先级、排期或资源配置,就要谨慎增加填报负担。数据精度不是目的,改善决策才是。
2. 统一缓冲比例,还是按团队差异设置
统一比例便于沟通和启动,但可能掩盖不同团队的风险结构;分团队设置更贴近实际,却需要更好的数据质量和管理能力。实践中可以先用统一的初始规则启动,再根据团队历史波动逐步差异化,而不是一开始就为每个团队设计复杂模型。
差异化比例必须可以解释。例如支持团队因紧急工单波动较大,产品探索团队因需求变化预留空间,稳定运营团队则以历史工作量校准。若无法解释比例为什么不同,就不应把它包装成精确管理。

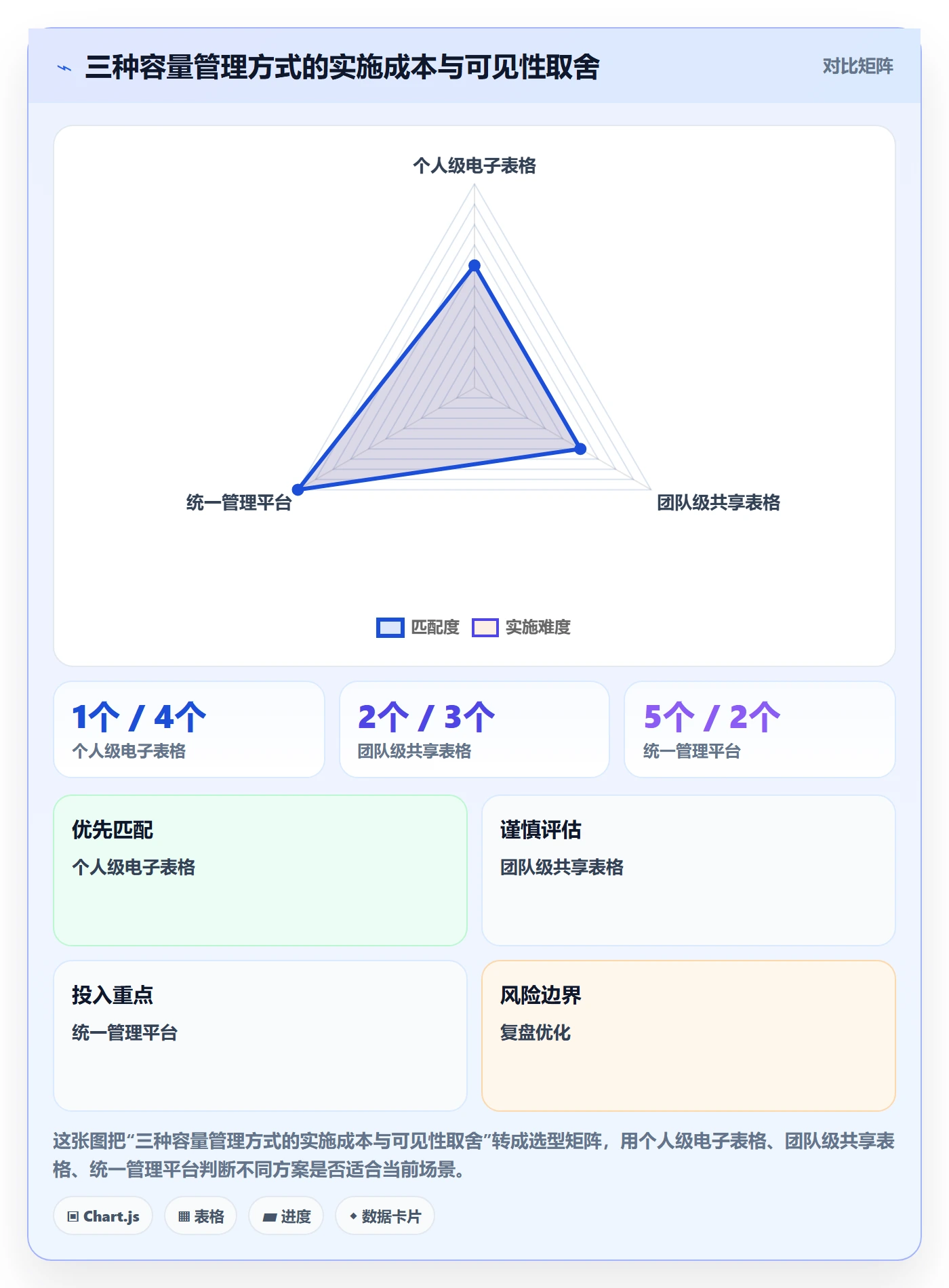

3. 采用人工表格,还是使用统一管理平台
表格启动快、修改灵活,适合小范围试点和口径验证;缺点是版本控制、跨项目汇总、权限管理和历史追溯容易失控。统一平台适合需求复杂、协作范围大、需要多个团队共享信息的环境,但实施成本包括流程梳理、数据迁移、培训和持续治理,不能只按软件费用评估。
可用一个简单判断:如果每月花在合并、核对和追版本上的人工时间已经明显高于维护统一流程的成本,并且错误正在影响项目决策,就值得评估平台化。若只是团队内部每月更新一次的小表格,先把口径跑顺,未必需要立刻引入复杂工具。
4. 以个人为单位计划,还是以团队为单位计划
个人级计划更适合技能稀缺、职责明确、资源冲突需要精确定位的场景;团队级计划更适合工作可以互相协作、个人任务经常调换的团队。团队计划不意味着忽略个体负荷,而是避免假设每个人都能独立承接所有任务。
可以先用团队容量做项目组合判断,再仅对关键岗位和单点技能做个人级核验。这样既能保留整体视角,也不至于把所有人的日常工作变成高度细粒度的工时监控。
5. 要不要把加班计入可用工时
不建议把未批准、不可持续的加班作为基础产能。短期紧急项目可能需要额外投入,但应明确期限、审批、补偿和健康风险,并在后续计划中恢复合理负荷。若项目每个月都依赖同一批人加班,问题通常在容量、范围、优先级或流程,而不是临时异常。
即使已经获得合规批准的加班安排,也应与常规可用工时分开呈现。分开后,管理者才能看清计划有多少是靠正常产能完成,有多少依赖额外投入,并据此判断是否需要调整长期资源配置。

九、模板与检查清单:让方法可以直接开始
1. 可复制的月度可用工时模板
下表可以直接复制到电子表格中使用。若组织的岗位、排班或管理周期不同,可调整字段,但建议保留“计算依据”和“复核人”,避免数字无法解释。
| 人员或岗位 | 工作日 | 日均工时 | 日历工时 | 休假 | 会议 | 培训与值班 | 日常支持估计 | 可用工时 | 缓冲比例 | 可承诺工时 | 已分配工时 | 剩余容量 | 风险与备注 |
|---|---|---|---|---|---|---|---|---|---|---|---|---|---|
| 示例岗位A | 20天 | 8小时 | 160小时 | 8小时 | 12小时 | 8小时 | 12小时 | 120小时 | 15% | 102小时 | 95小时 | 7小时 | 缓冲比例为试运行假设,需按实际波动复核 |
2. 计算前检查清单
- 计划周期是否统一,节假日和不同地区工作日历是否正确?
- 休假、会议、培训和值班是否使用同一单位,且没有重复扣减?
- 日常支持和临时工作是否有记录或合理估计依据?
- 缓冲比例是基于历史观察,还是明确标注为试运行假设?
- 同一名共享人员是否被多个项目重复计算?
- 关键岗位和技能是否具备足够备份,是否存在单点风险?
- 超出可承诺容量的需求是否已经由负责人做出取舍?
- 数据是否用于容量规划,而非未经解释地直接评价个人?
3. 计划复盘清单
- 计划工时与实际投入的偏差集中在哪些工作类别?
- 计划外工作是否超过预留缓冲,是否重复出现同类来源?
- 延误更多来自工时不足、技能不匹配、依赖等待还是需求变化?
- 是否有项目持续占用关键人员,却没有明确的优先级确认?
- 缓冲被使用后,是否调整了原有承诺或记录了风险接受人?
- 下一周期应该减少哪些占用、调整哪些范围或补足哪些能力?
4. 建议的试运行节奏
第一周先统一口径和模板,不急着追求历史数据完整;第二至第四周记录已知占用、计划外工作和承诺偏差;第四周末做第一次复盘,确认哪些字段真正支持了决策;之后每月复核容量假设,每周滚动更新近期变化。
若试运行期间数据缺失较多,不要马上惩罚填报不完整。先检查流程是否过重、类别是否难以理解、数据来源是否分散。只有在输入负担可接受、口径清楚且用途可信之后,数据质量才可能稳定提升。
十、结尾:可用工时管理的核心,是把取舍提前
1. 管理者真正需要的不是一张更满的计划表
可用工时方法的独特价值,不是让企业算出每个人“还能挤出多少小时”,而是让组织在承诺之前看见真实约束:哪些时间已经被占用,哪些工作正在争夺同一批能力,哪些风险需要缓冲,哪些需求必须延期或缩小范围。
当容量数据能够解释计划为什么可信、缺口来自哪里、谁负责做取舍时,它才从行政统计变成资源治理。反过来,如果工时表只用来证明每个人都被安排得很满,那么它越精细,越可能把不合理承诺包装得更漂亮。
2. 下一步从一个团队、一个周期开始
建议先选一个项目并行度适中、负责人愿意复盘的团队,使用本文模板运行一个月。统一日历和已知占用,记录计划外工作的类别,明确缓冲是试运行假设;月底比较计划与实际,再决定是否提高颗粒度或引入平台支持。
先让数据服务于取舍,再让工具服务于流程;先证明容量模型能改善决策,再扩大使用范围。这是管理者提升人力资源计划效率最稳妥的落地路径。
常见问题解答(FAQ)
1. 可用工时应该如何计算,才能避免把名义工时当成真实产能?
我在做季度人力规划时,发现团队按每人每天8小时计算,排出来的计划总是延期。会议、支持请求和休假到底要扣多少,我不想再靠拍脑袋估算。
先从日历工时开始扣除确定性占用,再用近期实际数据校准。可用工时=工作日×每日标准工时-休假-固定会议-值班与支持工时。
比如一个月有20个工作日,每天8小时,团队成员请假1天、固定会议每周6小时、值班支持每周4小时,则名义工时160小时,会议和支持按4周估算扣40小时,再扣8小时休假,计划可用工时约112小时。这里的112小时仍不是全部可承诺产能:若工作还包含需求澄清、评审和返工,应从历史记录中估算占比。
建议先连续记录4至6周实际工时,区分项目交付、会议、支持、返工和等待,再按岗位或团队计算折减比例,而不是全公司套用同一个系数。
2. 人力计划中应该预留多少缓冲,既不浪费资源也不让计划频繁失守?
我给团队排任务时,留太多空档会被质疑效率低,排得太满又经常被临时需求打乱。我想知道缓冲应该怎么设,能不能用数据而不是经验判断。
不要先规定一个适用于所有团队的固定缓冲比例,而应按工作不确定性和历史偏差设置。可以统计最近6至8周的计划工时与实际工时:若某团队每周计划交付80小时,实际用于计划任务的中位数只有68小时,且差额主要来自临时支持,那么下轮计划就不应继续按80小时承诺。
可先把20%左右的工时作为未分配容量,运行两三个周期后,再根据临时需求占比调整。稳定、重复的工作可降低缓冲;需求经常变更、故障响应较多的团队则应提高缓冲,并明确缓冲用于什么。判断缓冲是否合理,要看延期率、临时任务占比和闲置情况是否同时改善,而不是只看排期表是否填满。
3. 如何把可用工时转成团队任务分配,避免只按人数平均派活?
我手上有一份任务清单,也知道每个人每周大概能投入多少时间,但按人数平均分配后,有人很忙,有人却卡在等待和协作上。分配时应该优先看工时,还是技能和依赖关系?
先把任务拆到可估算、可验收的工作包,再同时检查技能匹配、依赖关系和可用工时。举例来说,某周团队可用工时为120小时,其中设计、开发、测试分别占25、65、30小时;如果开发工作需要设计交付后才能开始,即使开发还有空余工时,也不代表可以提前承诺全部开发任务。
建议用一张表记录任务、角色、预计工时、开始条件、负责人和风险等级,再按角色核对容量。分配时优先保障关键依赖链上的工作,避免把同一位关键人员排到接近满负荷;多人协作任务还应计入沟通和交接时间。若估算误差较大,可先以一周为计划粒度,不要为了排得精细而把不确定工时伪装成精确数字。
4. 有哪些可直接套用的可用工时计划模板,以及多久应该复盘一次?
我想把可用工时管理变成固定流程,而不是每次项目启动才临时做表。模板里需要哪些字段,团队又该多频繁更新,才能既方便管理又不增加太多填表负担?
模板至少应包含人员或角色、周期、日历工时、休假、固定会议、支持任务、项目可用工时、已承诺工时、未分配缓冲和风险备注。可按“角色×周”汇总容量,再附任务明细;示例公式为:项目可用工时=日历工时-休假-固定运营占用-缓冲工时。
管理者每周更新未来两到四周的变化,项目负责人在需求或优先级变化时同步调整,月末复盘计划与实际差异。不要要求员工每天反复填报同一信息;如果当前数据主要靠人工估算,先保持字段少、口径一致,比追求复杂仪表盘更重要。
复盘时重点看容量预测偏差、临时工作占比和超负荷持续时间,这些指标比单纯比较每个人的工时总数更能帮助调整计划。
核心关键词
文章包含AI辅助创作:可用工时实操方法:企业管理者提升人力资源计划效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/545406
读者评论
我们团队之前按每人每月160小时排项目,后来发现支持和评审占用一直没算进去。按类别记录几周确实能看出问题,不过分类太细的话填报也容易变成负担。
共享专家被多个项目分别预占的情况很常见。除了汇总需求,还得考虑任务切换和交接时间;这些成本怎么估,感觉还是要结合团队过往数据慢慢校准。
我认同缓冲不该直接当空闲时间用。实际执行中最好把临时插单对应的原计划调整也记下来,否则缓冲被反复消耗,表面上看计划没变,最后还是靠加班兜底。
