可用工时最佳实践:企业管理者人力资源计划制度设计,常见问题

可用工时制度最容易出错的地方,不是把员工每周工时算错,而是把“合同约定的工作时间”误当成“可以承诺给项目的产能”。一支 120 人的产品与研发团队,账面上每月约有 2 万小时工作时间;扣除休假、会议、支持、学习和不可避免的协作损耗后,真正适合用于项目承诺的工时可能只有其中一半到三分之二。若管理者不区分这两种口径,计划看起来总是人手充足,交付却持续延期,最后往往把系统性估算问题归咎于个人效率。

一、核心结论:可用工时不是排满日历,而是建立承诺边界

1. 先区分三种工时,才谈得上做计划

我设计人力资源计划制度时,通常先把三个容易混淆的概念分开:制度工时、有效工时和可承诺工时。它们不是三个名称不同的同一数字,而是从员工出勤、组织协作到项目承诺逐层扣减的三个口径。

  • 制度工时:依据适用的工时制度、劳动合同、公司日历和休假安排,计算员工在计划周期内应工作的时间。
  • 有效工时:制度工时扣除休假、法定假期、培训、必要行政事务等后,可用于实际工作的时间。它仍可能包含会议、沟通和支持工作。
  • 可承诺工时:有效工时再扣除团队运行所必需的会议、值班、客户支持、跨团队协作及风险缓冲后,才是可以分配给项目或明确成果的时间。

这三个数字分别回答不同问题。制度工时用于合规和考勤管理;有效工时帮助团队理解资源规模;可承诺工时用于决定某个周期能接多少需求。把制度工时直接拿来排项目,是产能虚高最常见的起点。

2. 制度应约束承诺,不应制造满负荷幻觉

如果一个团队每周的计划利用率长期接近 100%,这通常不是效率特别高的证据,而是计划系统没有给不可预测工作留位置。产品问题、客户升级、线上故障、审批等待和临时协作都不会因为计划表没有预留时间而消失;它们只会挤占已经承诺的工作。

我更愿意把可用工时制度理解成“容量预算规则”,而不是“把每个人的每个小时标记用途”。一套能运行的制度要明确:哪些时间属于固定运营成本,哪些可以承诺给项目,什么情况下可以临时调整,以及调整后谁负责重新确认范围、时间或资源。

以下比例是用于制度设计讨论的情景模拟,不是行业统计结论。不同团队的产品成熟度、支持负担、监管要求和协作方式差异很大,企业应以自己的 8 至 12 周历史数据校准。

可用工时最佳实践:企业管理者人力资源计划制度设计,常见问题

3. 用滚动计划替代一次性年度工时分摊

年度人力预算可以确定岗位数量、成本边界和招聘方向,却不适合直接回答下个月某个团队还能接多少工作。业务优先级、休假、故障和需求变化都会使年度平均数失去局部解释力。

更稳妥的做法是建立两个时间尺度:季度层面看组织容量、关键岗位缺口和招聘依赖;月度或双周层面看团队可承诺容量、在途工作和风险缓冲。年度规划负责回答“组织需要什么能力”,滚动计划负责回答“当前这个周期能承诺什么”。

二、背景和真实场景:为什么计划表满了,交付仍然延期

1. 纸面人数不是可直接调用的人力

假设一个团队有 10 名成员,每人每月制度工时按 160 小时做情景估算,账面上是 1,600 小时。管理者若据此安排项目,容易认为团队可以持续承接 1,600 小时的工作。但成员承担的角色不同:有人负责线上值班,有人要参加客户评审,有人是唯一掌握某个系统的维护者,还有人需要承担新人辅导。

即使总人数相同,团队之间的可承诺工时也可能差异明显。两支各有 10 人的团队,一支每月只有少量突发支持,另一支承担高频客户问题,二者不应共享同一套默认利用率。按人数平均分配任务,会掩盖技能、职责和工作流的差异。

2. 会议和协作不是自动等于浪费

有些企业看到团队可用于专注工作的时间减少,第一反应是削减会议。会议确实可能低效,但会议时间不等于全部损失:需求澄清、设计评审、安全审查和跨团队依赖协调,往往是减少返工的必要投入。真正需要治理的是没有明确目的、没有决策人、没有会后行动的会议,而不是把所有协作都从容量模型里删除。

实际测算时,我建议先将会议分成三类:固定治理会议、工作推进会议和可取消或异步替代的会议。对前两类,考虑在计划容量中预留;对第三类,先做会议治理,再观察是否释放了连续专注时间。只按“会议小时数”下结论,容易把协作成本转移到私聊、等待和返工中。

3. 需求工作量和员工投入时间不是同一件事

项目估算中的工作量通常表示完成成果所需的劳动投入,不等于从开始到交付的日历时间。一个任务估算为 40 小时,可能需要两名不同技能的员工交替完成,还要等待审批、环境部署或外部团队反馈。若项目经理将 40 小时直接除以每日工时,就会得到过于乐观的完成日期。

因此,制度应同时记录投入量、日历周期和等待依赖。可用工时模型回答“团队有多少劳动容量”;排期模型回答“任务何时具备开始条件、何时可交付”。二者有关联,但不能互相替代。

4. 记录工时的目的,是改善决策而不是监视个人

对知识工作而言,精确到每 15 分钟的时间记录可能带来高维护成本,也可能诱发“把时间填满”的行为。若记录结果被用来简单排名,员工会倾向于把不确定工作报得更短、把支持工作隐藏起来,管理层得到的数据反而更失真。

记录粒度应与决策粒度相匹配。如果企业只需要判断团队是否过载,按周、按工作类别统计可能已经足够;如果需要核算客户服务合同中的实际投入,才有必要对特定工作流做更细的记录。没有明确管理用途的时间字段,不应因为系统“能填”就强制员工填写。

三、常见误区:看似精确的制度如何把误差放大

1. 误把 40 小时工作周等同于 40 小时项目产能

一个常见的错误公式是“员工人数 × 每周工作时间 = 项目可用工时”。它忽略了假期、病假、法定休假、培训、团队运营、客户支持和技能限制。计算结果虽然简单,却会系统性高估容量。

这个公式适合回答“理论上有多少制度工时”,不适合用来做项目承诺。若企业暂时没有可靠数据,可以先采用保守比例进行试运行,并在每个周期后比较计划与实际,而不是把一个未经验证的比例写成永久标准。

2. 误把工时利用率越高,管理越有效

高利用率看起来像资源没有闲置,但对高度依赖协作、需要处理突发事项的团队,计划长期逼近满负荷会增加任务切换和排队时间。当所有人都被既有任务占满时,一个紧急问题只能通过打断多人来处理,表面上没有空闲,实际却形成更长的系统延迟。

利用率指标必须结合在制工作量、延期率、返工率和突发工作比例看。某团队利用率从 75% 升到 95%,如果同时出现更多未完成任务、较长等待和频繁加班,就不能据此判断效率提升。管理者要看的是可靠交付能力,而不是把每小时都涂成某种颜色。

3. 误把每个人的空余时间相加,视为可互换容量

总量够,不代表结构够。比如团队缺少一名具备特定领域知识的审核人员,即使其他成员有大量空余工时,关键任务仍然无法通过审核。不同技能、权限、语言能力和领域经验之间存在替代边界。

因此,团队层面的容量至少要按关键技能或岗位类别分层。对单点技能,应标注备份人选和培养计划;对稀缺岗位,应单独评估需求峰值。只计算总人时会让管理者误以为“还有 200 小时”,却看不见这 200 小时并不具备完成瓶颈工作所需的能力。

4. 误把历史平均数当作未来承诺

历史数据提供的是观察线索,不是未来保证。某团队过去三个月平均支持负担为 12%,不代表下个月也必然是 12%。产品发布、客户扩张、法规变更和基础设施升级都可能改变工作结构。

平均数还会掩盖波动。若支持负担有时是 5%,有时是 30%,只取均值可能不足以保护高风险周期。对波动大的工作,建议同时看中位数、范围或较高分位数,并在重大活动周期单独设定容量方案。

5. 误把计划偏差归因于员工“效率低”

当项目延期时,先问“谁没有按计划完成”,往往比先检查估算和依赖更容易,但不一定正确。任务边界不清、需求不断变更、等待审批、环境不稳定、关键岗位缺席,都可能造成计划偏差。把系统性原因个人化,会让成员降低风险上报意愿。

复盘应把偏差拆成可识别类别:工作量低估、范围变化、外部等待、支持工作、人员缺席、返工和资源技能不匹配。只有分清原因,才知道下一周期是改估算、压缩范围、增加缓冲、调整优先级,还是投入招聘和培训。

6. 误把所有未分配时间都当成浪费

没有安排具体任务的时间,不一定是闲置。它可能是用于处理不确定工作、补足维护债务、学习新技术、提高系统韧性,也可能确实是优先级混乱造成的空档。需要区分“有意保留的弹性容量”和“没有明确用途的空转时间”。

有意保留的容量应该有业务理由、适用条件和复盘机制。例如预留给客户升级、线上故障或高风险审批,并按周期检查实际使用情况。若缓冲连续多个周期都未被使用,管理者可以重新校准比例;若缓冲总是不够,应检查是否存在未计入的常态工作。

四、制度设计:从口径定义到审批闭环

1. 先定义计划单位、时间范围和适用人群

制度开始时,先回答四个问题:计划按周、双周还是月滚动;哪些团队纳入;兼职、外包、实习和新入职人员如何折算;不同地区的工作日历和休假如何处理。若范围不清,后续看板看似统一,实际数据不可比较。

对于跨地区团队,应按成员所在地的工作日历计算可工作时间,再汇总到团队计划中。不要用一个总部日历推算所有成员的节假日,也不要把临时请假视为计划模型的异常。休假是正常输入,需要进入容量计算。

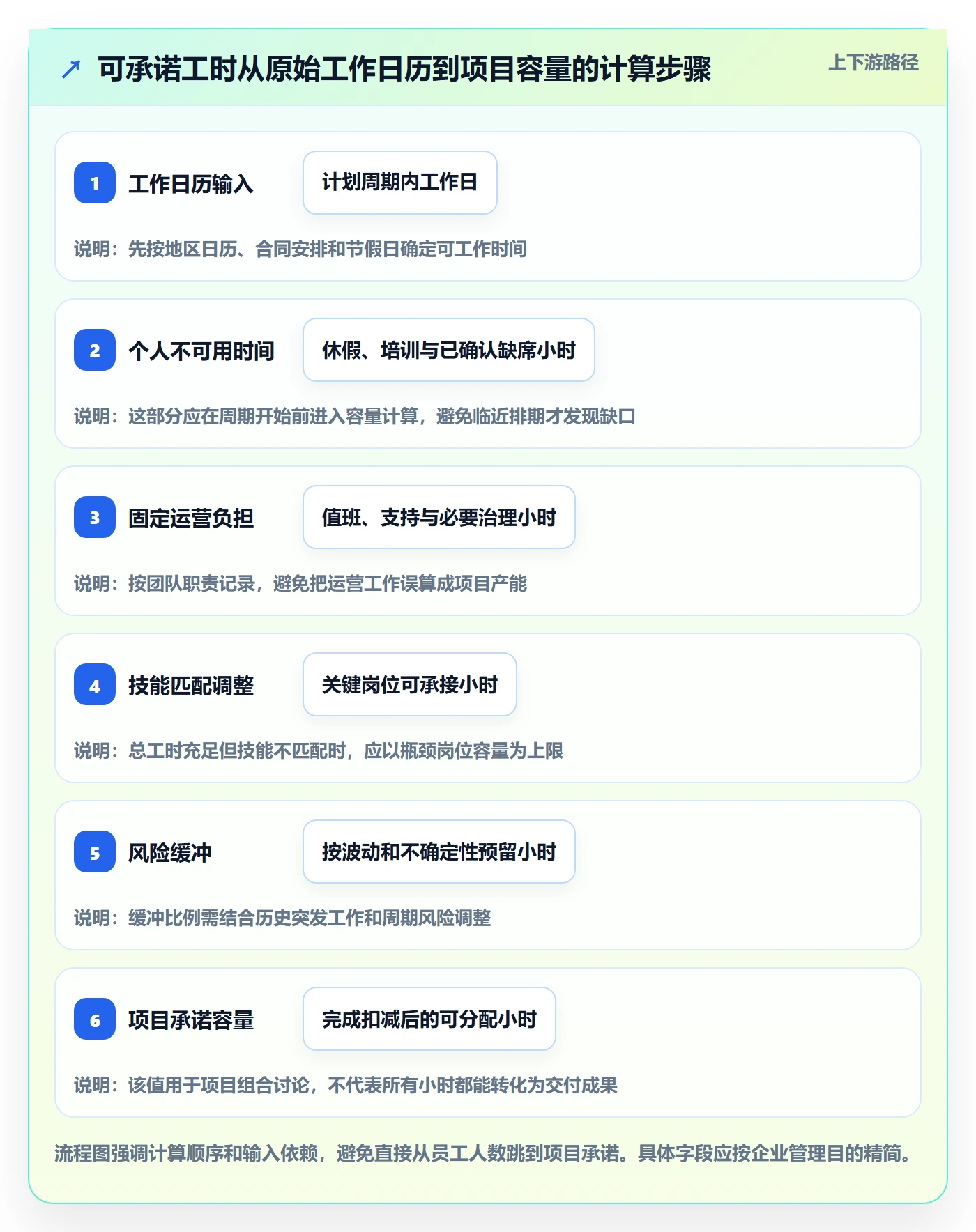

2. 建立从可用时间到项目承诺的计算逻辑

一套可复核的简化计算可以是:个人制度工时,减去计划休假与固定培训,得到个人可工作时间;再扣除明确的运营职责、支持轮值和必要组织协作,得到初步可承诺时间;最后按团队风险和技能瓶颈留出缓冲,形成项目容量。

这不是要求每名员工每天都填满一张表,而是让计划负责人能解释容量数字从哪里来。涉及多类工作的团队,可以以“项目交付、客户支持、产品运营、内部治理、学习与改进”等类别建立汇总口径,避免过度细分造成记录负担。

可用工时最佳实践:企业管理者人力资源计划制度设计,常见问题

3. 给每类工作明确责任人和优先级

如果团队成员同时接收多个管理者的任务,工时制度本身不能解决优先级冲突。制度需要规定:谁负责汇总需求,谁批准新增承诺,出现冲突时由谁决定推迟、缩小范围或重新分配资源。没有决策权的容量看板,只是把冲突可视化,并不能消除冲突。

对矩阵型组织,可以设立周期性资源评审,由业务负责人、团队负责人和项目负责人共同确认重点工作。会议不必重新讨论每个任务,而应聚焦新增需求、瓶颈技能、超载团队和需要管理层裁决的依赖。

4. 设置调整规则,不把最初计划当成不可变承诺

可用工时计划需要允许变化,但变化必须有规则。新增需求进入时,负责人应说明它替代什么、影响什么时间点、需要哪些技能;若没有可替代项,则由有权负责人决定是否增加资源、调整范围或接受延期。

尤其要避免“临时加一点,不影响原计划”成为默认话术。单个需求可能只占少量工时,但多个临时需求会累积成真实负担。记录新增承诺的来源和影响,能帮助管理层看到需求治理问题,而不是只看到团队的交付结果。

5. 选择合适的记录工具,先统一流程再谈自动化

工具的价值在于减少重复录入、暴露冲突、保留变更记录,并让不同角色看到一致的容量信息。若企业使用项目管理平台或项目管理工具,可以将团队、成员、任务、迭代、休假和支持工作关联起来,但不要默认系统中的任务估算就等于真实可用工时。

以 PingCode 为例,面向中大型企业及 100 人以上组织时,适合把人力计划放进更完整的项目协作语境中讨论:需求、任务、团队责任、里程碑和风险需要能够互相追踪。具体功能配置应以企业实际采购版本和产品文档为准;这里的重点不是宣称某个工具能自动算出真实产能,而是让容量数据能和工作来源、负责人及变更记录关联。

工具落地前,我会先检查以下事项:任务估算口径是否统一;支持工作是否有记录入口;休假和人员安排是否使用可信来源;谁可以修改容量;变更后谁会收到影响通知。若这些规则尚未建立,先上线复杂看板通常只会更快地产生不一致数据。

6. 将数据访问和使用边界写入制度

工时数据包含员工工作安排信息,企业应明确收集目的、访问范围、保留期限和纠错机制。管理者需要看到团队容量,不代表所有人都需要查看每位员工的详细活动记录。数据采集应遵循必要、适度、透明的原则,并由企业依据所在地的法律法规及内部合规要求审查。

制度还应允许员工纠正错误,例如休假未同步、支持工作漏记或任务归属不准确。若数据只有管理者能修改、员工无法核对,错误会在多个周期中累积,最终影响排期和绩效判断。

五、专业判断逻辑:怎样知道计划数字是否可信

1. 先判断数据用于什么决策

同一份工时数据可能服务于不同决策:团队容量规划、客户项目成本核算、招聘测算、排期承诺或运营改进。用途不同,所需准确度、记录粒度和更新频率也不同。为了团队排期而采集到分钟级的数据,可能得不偿失;为了合同核算只记录“项目工作”,又可能不足以满足成本分析。

我通常要求每一个新增字段都能回答一个具体问题。例如,“支持工时”帮助判断是否应增设轮值岗位;“技能类别”帮助发现关键岗位瓶颈;“外部等待”帮助识别依赖风险。若字段无法支持行动,只会增加录入成本。

2. 用计划与实际的偏差校准,而不是追求一次算准

制度上线后,比较计划容量与实际投入时,不能只看总小时数。要按工作类别、团队和周期拆解:项目交付是否被支持工作挤压;休假估计是否准确;新增需求是否频繁;某些岗位是否持续超载。偏差的方向和原因比一个总偏差百分比更有价值。

例如,若某团队连续几个周期实际支持投入都高于计划,而项目估算本身相对稳定,问题可能不在成员效率,而在支持负担未进入容量模型。相反,若计划与实际投入接近,但交付仍反复延期,则应检查任务等待、返工、依赖和工作拆分,而不是继续增加工时精度。

3. 看波动和分布,不只看平均值

平均利用率只能描述总体中心位置,无法告诉管理者风险是否集中在某些周期、岗位或人员。建议至少并行观察中位数、周期波动、超载人数占比和关键岗位的排队情况。对于高不确定工作,可以用区间而非单点估算,避免把估计值误读成保证值。

例如,团队过去六个月的平均支持占比可能是 15%,但如果高峰月份达到 28%,正在规划重大发布时就不应简单按 15% 预留。该团队需要的是面向特定风险周期的容量安排,而不是一条全年不变的利用率指标。

4. 将容量指标与交付结果联读

仅看可承诺工时,很难判断制度是否有效。建议至少搭配计划完成率、按期交付率、在制工作量、突发工作占比和加班趋势。它们分别提供计划兑现、交付稳定性、队列压力、计划外负担和员工可持续性方面的信号。

这些指标不应被机械地合并成个人绩效分数。它们更适合用于发现团队系统问题:如果计划完成率下降且突发工作增加,先检查支持流程;如果在制工作上升而交付速度不变,可能是同时启动过多工作;如果可承诺工时稳定但延期增多,优先查依赖和估算质量。

5. 将不确定性显性化,而不是藏进一个折扣系数

有些组织会把可承诺工时统一乘以一个保守系数,例如打八折。这个方法简单,但无法说明折扣来自哪里,也无法指导改进。若 20% 的损耗主要来自客户支持,应该改善支持流程或调整轮值;若来自审批等待,应解决决策瓶颈;若来自技能不足,应安排培训或招聘。

因此,初期可以使用总折扣作临时保护,但必须把扣减项逐步拆开。制度成熟后,管理者应能解释“为什么不能承诺这部分时间”,而不是只说“我们通常留两成”。

可用工时最佳实践:企业管理者人力资源计划制度设计,常见问题

六、具体案例:一个 120 人组织如何避免把账面工时当作项目容量

1. 先说明案例边界和数据口径

下面是一个用于制度推演的模拟案例,不是某家企业的实际经营数据。组织有 120 名产品、研发、测试和运营成员,采用月度容量滚动、双周任务计划。案例的目的,是展示管理者如何从人数和工时转向团队级承诺,而不是提供可直接照搬的利用率标准。

假设每人每月按 160 小时作为计算起点,组织账面工时为 19,200 小时。接着根据计划内休假与培训扣除 10%,必要会议与协作扣除 16%,客户支持和稳定性运营扣除 14%。这得到约 11,520 小时的初步项目容量。再考虑关键技能不均、突发事件和跨团队等待,计划层面将可承诺量控制在约 10,600 小时。

这个数字不是说 8,600 小时被浪费,也不是说剩余时间都不可见。被扣除的时间包含真实的组织运行工作。若企业希望提高项目容量,应该追问哪些负担可被流程改善、工具支持、职责调整或招聘缓解,而不是把所有扣减项重新加回去。

2. 按团队拆分后,瓶颈比总量更值得关注

假设 120 人分布在四类团队:产品与设计 18 人、研发 58 人、测试与质量 22 人、平台与运营支持 22 人。每类团队承担的运营负担不同,关键技能也不同,因此不应按人数比例直接分配项目工时。

团队类别 人数 模拟月度制度工时 模拟可承诺容量 主要风险
产品与设计 18 2,880 小时 约 1,700 小时 需求澄清和评审等待,关键领域知识集中
研发 58 9,280 小时 约 5,500 小时 技能栈分布不均,线上支持打断计划
测试与质量 22 3,520 小时 约 2,000 小时 发布集中时出现测试队列和环境等待
平台与运营支持 22 3,520 小时 约 1,400 小时 值班和临时问题占用高,服务负担波动大

表中数字是情景模拟,目的在于展示团队容量并不按人数线性变化。即使研发团队有最多的总工时,测试或平台支持也可能成为交付瓶颈。若管理者只给研发团队增加任务,项目不一定更快;更可能是在测试阶段积压更多未完成工作。

3. 识别瓶颈后,先调整工作流再讨论增员

案例中的管理团队发现,平台支持团队的工时并非全部被计划工作占用,而是有较多临时请求和重复处理。下一步不是立刻要求平台成员“提升效率”,而是把请求按类型分类:故障、权限申请、环境配置、咨询和重复性操作。再检查哪些请求可以通过自助流程、明确服务等级或知识库减少。

测试团队则不是单纯缺少人数,而是项目常在周期后段集中提交测试,导致短时间出现排队。通过更早的验收标准对齐、分批提交和自动化回归,团队可以把工作分布到周期前中段。这样做的价值不仅是释放容量,也能更早发现质量风险。

4. 使用工具建立可追溯链路,而不是追求一张全能大屏

在这个模拟组织中,团队先定义需求、任务、责任团队和支持工作类别,再让管理者按团队查看周期容量与承诺变化。若使用 PingCode 等面向中大型组织的协作平台,重点应是让计划、工作来源、负责人和变更能相互追溯,而不是要求每名成员填报大量无法用于决策的字段。

上线初期可以只关注三个管理问题:本周期新增了承诺什么;新增事项挤占了哪些原有工作;当前最明显的技能或依赖瓶颈在哪里。只有这三类问题能被稳定回答后,才有必要增加更细的成本、岗位或预测维度。

可用工时最佳实践:企业管理者人力资源计划制度设计,常见问题

5. 观察四个周期后再决定制度是否需要调整

模拟组织试运行四个双周周期后,不急于根据单次偏差改变规则,而是比较计划与实际支持工时、项目承诺兑现、测试排队和关键岗位超载。如果支持工作每个周期都显著高于预留,说明支持容量需要重新估计;如果只有发布周期升高,则适合设置发布期专属方案,而不是全年加大折扣。

这类回看也能识别招聘是否真能解决问题。若缺口集中在某个稀缺技能,招聘或内部培养可能有效;若多数时间消耗在需求反复、审批等待和重复操作,单纯增员可能只是让更多人排队。招聘决策应与工作结构变化一起评估。

七、分情况行动建议:不同组织不应使用同一种容量规则

1. 小团队或制度刚起步:先做轻量、可复核的试行版

人数不多、工作方式相对简单的团队,不必一开始就建立复杂的工时分类和个人级统计。先按团队记录工作日历、休假、固定运营职责、项目承诺和突发工作,连续观察 6 至 8 周,再检查容量估计是否偏高或偏低。

制度初期最重要的是统一口径。可以让成员确认计划缺席和固定职责,由负责人汇总团队容量。若每个人对“支持”“项目”“会议”的理解不同,增加更多报表不会提高数据质量。

2. 100 人以上或多团队组织:建立组合层面的资源评审

中大型组织通常不只是工时计算问题,还存在多项目争用同一技能、业务部门跨团队加塞、关键岗位过载和招聘周期较长等问题。管理者应在团队层和组合层分别做计划:团队层确认周期容量,组合层决定项目优先级和资源冲突。

在此类组织中,PingCode 等项目管理平台可作为工作项、责任团队、排期和变更记录的协作入口之一,但平台数据不能替代管理决策。企业仍要明确资源负责人、优先级裁决机制和数据治理规则,并根据实际部署、权限和采购版本配置流程。

3. 客户支持占比高:将服务负担从项目计划中显式分离

客户成功、运维、实施和一线支持团队不适合只按项目工时规划。应先估计基础服务量和峰值服务量,并记录问题类型、响应等级和实际处理周期。若支持需求有明显季节性或发布周期效应,容量计划应分周期调整。

还要区分响应时间和处理工时。一个问题可能只需要短时间处理,却需要快速响应并打断专注工作;只记录处理时长,会低估中断成本。企业可以观察中断次数、等待队列和工作恢复时间,但采集复杂度应与管理收益匹配。

4. 创新或研发不确定性高:使用区间和阶段性承诺

探索性研发常常无法在启动时给出稳定的精确工时。管理者可以承诺一个投入区间、一个阶段目标和复核节点,而不是假装能精确预测整个项目。例如先批准一个短周期验证阶段,达到明确证据门槛后再决定是否扩大投入。

此时,计划需要区分探索投入和确定性交付。探索阶段的成果可能是排除一个技术方案、验证一个关键假设或降低未来估算不确定性。若只按最终功能点考核,团队会倾向于回避高风险问题,组织反而失去早期发现问题的机会。

5. 项目期限固定:先决定范围和资源的取舍顺序

监管申报、合同交付或市场窗口等场景中,日期可能不能调整。此时不能把所有项目需求都当作固定项,而应在时间、范围、质量和资源之间明确优先级。日期固定不等于容量无限,也不意味着加班可以长期填补缺口。

建议提前把需求分成必须交付、可延后和可降级三类,并确认验收条件。若关键技能容量不足,应尽早处理外部依赖、临时支援、范围裁剪或阶段性交付,而不是等到最后一周再用加班掩盖计划缺口。

6. 远程或跨地区团队:先统一日历和异步协作约定

远程团队常见的容量偏差来自时区重叠时间不足、跨地区假期不一致和同步会议集中。计划中应区分个人可工作时间与团队可协作时间。两者并不相同:成员都在工作,不代表可以同时参与决策或快速解决依赖。

对跨时区团队,明确异步响应时限、决策记录位置和交接责任,通常比要求所有人参加更多同步会议更有效。会议容量预留应按实际重叠时段计算,不能只按所有成员每周工时的总和推算。

八、不同情况下的取舍:精度、负担、弹性与控制

1. 精细记录与低维护成本之间的取舍

记录得越细,理论上越容易分析成本结构,但员工录入成本和口径争议也会增加。若企业目前无法根据月度工时分类作出任何资源调整,先不要推行高频、精细的个人记录。先从团队级容量和少量关键工作类别开始,等管理决策真正需要更细数据时再扩展。

对于按合同结算、需要审计追踪或承担严格交付责任的工作,较细的记录可能必要,但应限定于相关项目和期限。统一的制度不等于对所有岗位采用同一记录粒度。

2. 统一规则与团队自主之间的取舍

总部需要统一指标定义,才能比较资源和识别风险;一线团队则需要按业务特点调整工作类别和缓冲。较好的方式是规定统一的核心字段、计算原则和审计口径,同时允许团队在授权范围内设置运营分类和周期策略。

如果所有细节都由总部固定,团队会用表面合规的方式绕过不适用规则;如果完全交由各团队决定,组织又会失去横向比较能力。管理者需要确定哪些必须统一,例如日历、缺席口径和承诺变更;哪些可以灵活,例如团队内部支持类别或特定周期的缓冲。

3. 高利用率与交付韧性之间的取舍

短期项目冲刺可以在明确期限、可恢复和有补偿安排的条件下提高投入,但不适合变成长期默认状态。管理者应把连续超载、加班、缺勤、质量问题和人员流动风险放在同一张风险清单里。

如果业务确实要求高负荷周期,应提前明确持续时间、优先级裁剪、恢复安排和管理责任。没有退出条件的“临时高峰”容易演变为常态,随后项目估算也会把透支员工当作正常产能。

4. 统一利用率目标与按工作类型设定预期之间的取舍

统一目标便于管理层看报表,但会惩罚那些承担支持、治理和知识共享职责的团队。不同工作流本来就有不同的可计划程度:稳定、重复的生产工作可以有较清晰的安排;探索性工作和高频支持则需要更多弹性。

更合理的做法,是先统一指标定义,再按团队工作结构解释差异。比较同类团队时,应同时看交付结果、支持负担、在制工作和质量,而不是把不同职责的利用率排成个人或团队榜单。

5. 加人、外包、改流程和减范围之间的取舍

当容量缺口出现时,招聘不是唯一答案。缺口持续、需求稳定且技能可明确招聘时,增员可能合理;需求短期波动且任务边界清晰时,外部资源或临时支援可能更合适;工作反复、等待多、重复操作多时,流程改善可能更有效。

若需求超过可承诺容量,但业务优先级并不支持增加成本,就应缩小范围、延后部分工作或降低并行项目数。用工时制度揭示约束,管理者的职责是作出取舍,而不是要求团队把数学上的缺口变成个人加班。

九、常见问题 FAQ

1. 可用工时应该按天、周还是月计算

日、周、月没有绝对正确答案。团队执行通常适合按周或双周滚动,管理层看资源组合可以按月或季度。时间范围越长,越适合做能力和招聘规划;越短,越适合处理具体排期和缺席。可以同时保留多个尺度,但要明确每个尺度回答什么问题。

2. 会议时间要不要从项目工时中扣除

必要的项目评审、需求澄清和跨团队协调应纳入容量考虑,但不必一概称为损耗。管理者应先区分会议目的,再检查哪些会议能异步化、合并或取消。对于项目估算,还要避免把同一会议时间既计入项目工作量,又重复从可用容量中扣除。

3. 怎样确定风险缓冲比例

优先用团队自身历史数据:观察突发支持、范围变化、缺席和外部等待在不同周期的波动。数据不足时,可以先用明确标注的试行比例,并在几个周期后复盘。不要把暂定比例写成通用行业标准,也不要因为缓冲没有使用就立刻认定它浪费;要看它是否降低了延期和过载风险。

4. 可用工时可以直接用于绩效考核吗

不建议把个人可用工时或利用率直接作为绩效排名依据。员工的工作难度、职责、协作贡献和支持负担不同,单一小时数无法反映成果质量。工时信息更适合用于容量规划、成本核算和负荷风险识别;绩效评价应结合岗位目标、成果、质量和行为标准。

5. 计划工时和实际工时偏差很大,应该先改哪一项

先分类偏差来源,再决定修改估算、范围、运营预留还是流程。若计划外支持长期偏高,改支持容量;若任务等待和审批时间高,解决依赖;若估算经常偏低,改善拆分和估算校准。不要仅靠扩大所有任务的估算系数来掩盖不同原因。

6. 是否需要每位员工每天填报工时

只有在明确的业务、财务或合规需求下,才考虑日级个人填报。若目标只是判断团队容量,团队级、周级汇总通常更轻量。任何记录方式都应说明用途、访问范围和纠错渠道,并避免把数据采集扩展成与管理目的无关的行为监控。

7. 项目管理平台能否自动算出真实可承诺工时

平台可以帮助汇总日历、任务、责任和变更,但真实可承诺容量仍依赖组织对职责、支持工作、技能限制和风险的定义。若输入口径不一致,自动化只会更快地得到一个看似精确的错误结果。先建立规则,再配置工具,是更可靠的顺序。

十、结语:工时制度的价值,在于让不可兼得变得可讨论

可用工时最佳实践不是寻找一个适用于所有公司的利用率数字,而是建立一套透明、可复核、能调整的承诺机制。制度工时说明组织有多少工作时间;有效工时说明时间被哪些必要职责占用;可承诺工时则帮助管理者决定项目、范围和优先级。

我最看重的不是计划表有多精细,而是当需求超过容量时,组织能否及时看见冲突并作出选择。若每次都靠员工加班消化缺口,制度就没有发挥作用;若管理者能明确哪些工作要做、哪些要延后、哪些能力需要补齐,工时数据才真正转化成经营判断。

下一步可以从一个团队、一个周期开始:统一可用工时口径,记录休假、固定运营和突发支持;用历史数据估算可承诺容量;在周期结束时复盘计划偏差的原因。先让数据能支持一次真实的优先级决策,再逐步扩展到更多团队和系统。好的制度不是让每小时都被安排,而是让每项承诺都知道自己占用了什么容量、承担了什么风险。

常见问题解答(FAQ)

1. 可用工时应该按合同工时还是实际出勤时间计算?

我在做年度人力计划时,发现按每人每月标准工时计算出来的产能,总是高于团队实际交付能力。请假、培训、会议和临时支持到底该扣多少,才能避免计划看起来充足、执行时却一直缺人?

建议把合同工时作为理论上限,把可用工时作为计划依据。可用工时可按“排班工时-法定节假日-已知休假-必要的会议、培训与行政时间”估算,再用过去三至六个月的实际记录校准。

比如月排班工时为168小时,已知休假折算8小时,固定会议和培训约12小时,跨团队支持平均占10小时,则用于项目计划的基准约为138小时,而不是168小时。不要把所有人统一乘一个折扣率:客服、研发、销售的非项目时间结构不同。若历史数据尚不完整,可先用部门级估算,连续记录四周后复核;

误差超过约10%时,优先检查会议、临时任务和缺勤分类是否漏记,而不是直接要求员工提高利用率。

2. 人力资源计划中的可用工时需要预留多少缓冲?

我担心预留太多会让管理层觉得团队效率低,预留太少又会导致项目延期。有没有一种办法能根据工作类型和历史波动来定缓冲,而不是所有部门都统一留出百分之十?

缓冲应对应不确定性,而不是作为固定的“闲置工时”比例。可先区分稳定工作与波动工作:重复性较高、需求可预测的工作,可根据近三个月实际偏差设置较小缓冲;需求常变、依赖外部反馈或频繁处理突发问题的工作,则应参考历史峰值和响应时限设置更高缓冲。

例如某团队过去12周中,临时支持平均每周占可用工时的8%,但高峰周达到18%,计划时可把常态需求按约8%计入,并另设由负责人审批的峰值容量,而不是把18%永久扣除。每月比较计划工时与实际工时:若连续两个月缓冲未使用,可下调;若经常被临时任务突破,应先识别需求来源和优先级规则。

3. 如何避免把可用工时制度变成监控员工的考勤工具?

我希望用工时数据改善排期,但团队担心记录每小时做什么会变成监控,甚至影响绩效评价。我该如何设计制度,既能知道资源是否够用,又不让员工为了填表而增加负担?

制度应以团队容量和计划偏差为管理对象,不应把分钟级记录或单周利用率直接用于个人绩效排名。实际操作中,可按工作类别每周汇总,例如项目交付、例行支持、会议协作、培训和休假,粒度以能解释资源去向为准;对多数知识型团队,每周每人花几分钟分类记录,通常比逐项填写每段活动更可持续。

管理者应明确数据用途、查看权限和保存周期,并允许员工标注无法预先归类的突发事项。若某人的项目工时偏低,先核对任务分配、等待依赖和临时支持,不要直接推断其投入不足。制度试运行四周后,询问员工填报耗时与分类是否难懂;若记录成本持续高于决策收益,就应简化字段。

4. 可用工时不足时,管理者应该先招聘还是调整项目优先级?

我发现团队的计划工时长期超过可用工时,但业务方都认为自己的需求最紧急。直接申请招聘未必来得及,也可能只是把混乱的需求继续放大;我该用什么依据判断问题究竟是缺人还是排期失控?

先用连续数周的容量缺口和工作结构判断,不要仅凭某个项目的加班情况申请招聘。可以把未来四至八周的需求按优先级汇总,与扣除休假、固定运营工作后的可用工时比较;若需求长期超过容量,且低优先级任务已延期或取消、工作流程也没有明显返工和等待浪费,才更像结构性缺人。

反之,如果高优先级任务经常被临时插单打断,或大量工时消耗在返工、审批等待和重复汇报上,应先调整需求入口、优先级和流程。举例来说,团队每月可用1400小时,已承诺需求为1700小时,缺口300小时;若其中200小时来自未评审的临时需求,新增人员并不能解决优先级冲突。

先冻结或重新排序需求,再观察一个排期周期,通常比立即扩编更能判断真实缺口。

核心关键词

读者评论

苏
苏诗涵

我们团队以前按人头乘标准工时排项目,确实没算值班和客户支持。后来改成按工作类别回看几个月的数据,承诺量保守了些,临时插单时也少了不少争论。

黎
黎启航

按技能拆分容量很关键。我们有些成员看起来有空,但关键审核只能由一两个人完成,排期瓶颈并不会因为团队总工时充足就消失。

邵
邵静怡

工时记录如果细到每十几分钟,维护成本很高,数据也容易变成填表任务。更实际的是先明确记录要支持什么决策,再决定统计粒度,并定期检查这些数据有没有被真正用起来。

文章包含AI辅助创作:可用工时最佳实践:企业管理者人力资源计划制度设计,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/545227
