工作量管理指南:管理层如何做好人力资源计划,流程优化全流程

工作量管理最容易出现的误判,是把“每个人排满了”当成“人力计划做得好”。我见过不少管理团队按部门汇总工时,报表里利用率接近百分之百,项目却仍然延期、关键岗位持续加班,需求一变就全盘重排。问题往往不在人不够努力,而在计划把可用工时当成了可交付能力。真正有效的人力资源计划,必须把工作量、技能、依赖关系、变更和缓冲放到同一条决策链上。

一、核心结论:工作量管理不是把人填满,而是让关键工作按时完成

1. 管理层需要管理的是产能与需求之间的缺口

我判断一份人力计划是否可靠,通常不先看团队利用率,而先问三个问题:需求是否有明确优先级,关键技能是否在需要的时间点可用,计划是否为不确定性留出了空间。只要其中一项没有答案,精确到小时的排期也只是精确地描述了不确定性。

工作量管理可以拆成四个对象:需求工作量、可用产能、能力匹配度和计划风险。需求工作量回答“要做多少”,可用产能回答“有多少时间”,能力匹配度回答“这些时间能否由合适的人完成”,计划风险则回答“遇到变化时,计划有多容易失效”。

管理层的责任不是要求每个人都满负荷,而是决定哪些工作值得占用稀缺产能,哪些工作必须推迟、缩小范围或停止。这意味着人力计划是资源配置决策,不是工时统计表。

2. 用产能而不是名义工时做计划

一个人每月有约二十个工作日,并不意味着有一百六十小时可以投入项目。会议、招聘、培训、支持、休假、跨团队协作以及临时事件都会占用时间。更重要的是,同一个人的时间无法在多个项目间无损切分:上午被打断去处理线上问题,下午再回到复杂方案设计,实际产出通常低于连续工作的预期。

因此,我建议把名义工时转换为“可计划产能”。团队可以先用近三至六个月的实际投入与交付记录估算,再按岗位、团队和工作类型校正。没有可靠历史数据时,先采用透明的情景假设,并标明它是估算值,不要包装成精确事实。

3. 计划的质量要看交付与风险,而非单一利用率

利用率可以帮助发现闲置或超负荷,但不能独立代表效率。长期高利用率可能意味着团队缺少处理突发事项的空间,也可能诱发任务切换、质量下降和延期。相反,某些岗位预留产能是合理的,例如线上运维、架构评审、客户支持和应急响应。

对管理层更有用的指标组合包括:承诺工作按期完成率、关键岗位负荷、计划变更频率、返工占比、加班趋势和未计划工作比例。如果利用率上升,同时返工和延期也上升,优先要查的不是员工是否“够忙”,而是计划是否超载或需求是否失控。

管理问题 不够用的单一指标 更可靠的观察组合
团队是否超载 平均利用率 关键岗位负荷、加班趋势、延期率、未计划工作占比
项目是否缺人 项目总工时 技能缺口、阶段性峰值、依赖等待时间、可调度产能
计划是否可信 计划工时与实际工时差值 估算偏差、变更频率、返工占比、交付结果

二、背景与真实场景:为什么排期看起来完整,执行却不断失真

1. 需求、人员与交付节奏往往不在同一张图上

在中大型组织里,人力计划通常跨越多个层级:业务部门提出目标,项目负责人拆解任务,职能经理安排人员,员工同时承担项目、运营和内部事务。每一层都有局部合理的理由,却未必共享同一份优先级和产能假设。

例如,业务部门认为某功能是季度重点,项目组已经排入计划;但关键测试人员还要负责版本回归,数据工程师同时支持多个项目,产品负责人则被临时会议占用。项目表里“有人负责”,不等于项目在需要的时间能获得连续、可用的支持。

这类问题在一百人以上的组织更明显。团队数量增加后,资源冲突并不会简单平均分散,反而容易集中在少数稀缺角色:安全、架构、数据、测试、合规、客户交付等。管理层如果只看部门总人数,很容易错过真正的瓶颈。

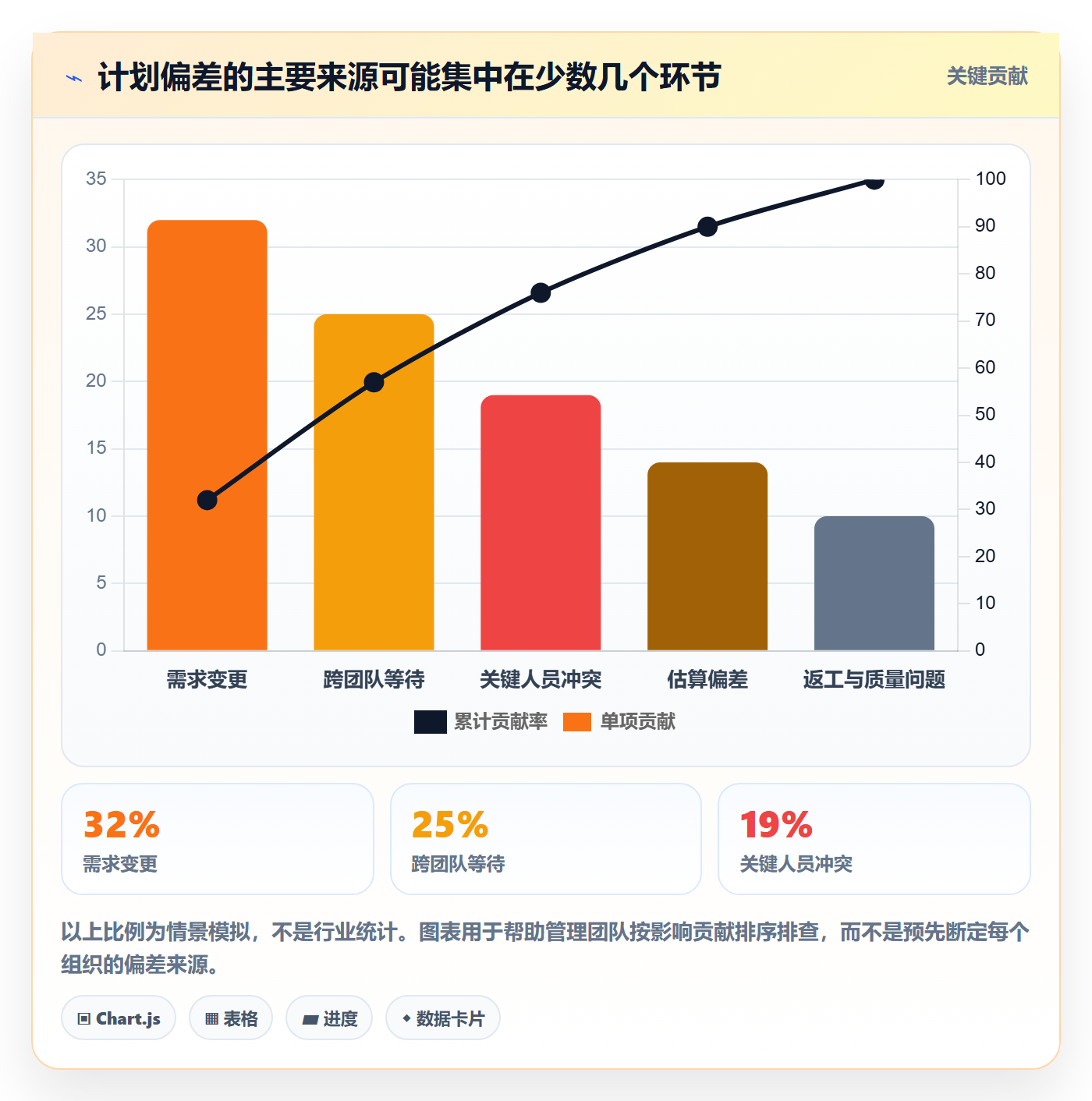

2. 计划失真的典型路径是逐层叠加乐观假设

一个项目估算为二十人天,负责人按“理想连续投入”安排;职能经理再把同一批人员分给其他项目;业务方又在中途增加范围。任何一项单独看都像小偏差,但叠加后,团队的实际可用时间可能已远低于承诺。

我更关注偏差发生在哪个环节,而不是月末才比较计划与实际。偏差可能来自估算过低,也可能来自等待审批、需求反复、环境不可用、关键人员被打断,或者“项目工时”没有包含支持与返工。把所有偏差都归结为员工执行慢,会让管理层错过真正的系统性原因。

3. 先建立组织的工作量口径

工作量口径不统一,后续的报表再精美也无法比较。一个部门把工时记为纯开发时间,另一个部门把会议和支持也算进去,二者的利用率没有可比性。项目负责人按人天估算,职能团队按工时记录,财务又按成本中心统计,也会导致决策讨论停留在数字解释上。

正式推行之前,我建议明确以下口径,并在一个试点周期内保持稳定:

  • 工作量单位:统一使用小时、人天或任务点,并规定换算方式。不要在同一份资源计划里随意混用。
  • 工作分类:区分项目交付、日常运营、支持响应、内部建设、培训休假和未计划工作。
  • 计划周期:明确按周、月或季度做容量决策,短周期用于执行调整,长周期用于招聘和能力建设。
  • 实际记录范围:说明哪些投入需要记录,避免只记录正式项目工时,遗漏大量维持业务运转的工作。
  • 统计粒度:管理层看团队和技能群组,执行层看具体人员与任务;不能让个人层面数据被误用为绩效排名。

若组织尚无可信数据,第一阶段不宜追求“每小时都准确”。先取得一致口径和稳定趋势,比短期内把所有历史工时补齐更重要。

工作量管理指南:管理层如何做好人力资源计划,流程优化全流程

三、常见误区:看起来像管理,实际会制造更多计划噪声

1. 把满负荷当作效率高

满负荷不是一个天然值得追求的状态。软件研发、产品设计、咨询交付等工作具有较强的不确定性,任务之间也存在等待和交接。计划没有余量时,一个小故障、一轮需求澄清或一次关键人员请假,都可能把后续任务整体推迟。

尤其需要警惕“每个人都百分之百安排”的计划。它往往隐含了没有临时工作、没有返工、没有跨团队等待、没有任务切换成本等假设。管理层不应把这些假设当成纪律要求,而要把它们视为风险来源。

2. 只用工时衡量工作价值

记录工时可以帮助理解资源消耗,却不能直接说明产出价值。相同的十小时,可能用于解决一个关键缺陷,也可能用于等待信息、重复沟通或返工。反过来,复杂任务有时投入时间较少,却能显著降低后续风险。

工时适合做容量和成本分析,不适合单独做个人贡献排名。若员工担心真实记录会被用来惩罚,团队就会倾向于少报、平均填报或把工作拆成容易显示进度的形式,最终破坏数据质量。

3. 把估算当承诺,或者把承诺当估算

估算是基于当前信息对工作量的预测,承诺则是结合优先级、资源和风险后作出的交付决定。两者混为一谈,会让团队不敢暴露不确定性:低估风险以获得批准,后续再通过加班弥补。

我建议在计划中同时保留“估算范围”和“承诺边界”。例如,团队判断某工作需要八至十二人天;管理层在当前资源条件下承诺交付核心范围,并把非核心部分作为可选项。这样一旦需求或资源变化,讨论就能回到范围取舍,而不是追问谁的估算“错了”。

4. 只看部门编制,不看技能和时间窗口

拥有十名工程师,不等于能满足任何十人天的工程工作。团队可能缺少熟悉某个系统的人员,或者需要在特定两周内完成安全评审。人员数量、能力匹配和可用时间是三个不同维度。

因此,资源视图应从“部门有多少人”逐步细化到“在什么时间,需要哪类能力,由谁或哪个团队提供”。细化不等于把每个人锁定到每小时,而是让关键约束尽早暴露。

5. 每次变化都靠管理者手工协调

临时协调在小团队里可能有效,但规模扩大后会造成资源信息依赖少数人。管理者反复确认“谁还有空”,团队成员则在多个渠道接收冲突指令。最后,真正的计划藏在聊天记录和个人表格里。

如果组织要采用某项目管理平台或资源计划工具,目标不应是增加填表,而应是让需求、任务、负责人、时间窗口和变更原因能被关联起来。工具可以支持协同,却不能替代优先级决策和规则治理。

工作量管理指南:管理层如何做好人力资源计划,流程优化全流程

四、专业判断逻辑:从需求进入,到产能决策,再到反馈校准

1. 先把需求分层,再讨论分配多少人

所有工作都进入同一个资源池,会让紧急事项不断挤占重要工作。管理层应先区分工作类型和决策优先级,至少包括战略项目、客户承诺、合规与风险、日常运营、探索性工作和临时请求。分类不是为了增加审批层级,而是为了让冲突时有一致的取舍依据。

每项需求进入计划前,至少需要明确业务结果、范围边界、期望时间、关键依赖、受影响团队和不做的后果。信息不完整的需求可以进入待澄清队列,但不宜直接占用正式承诺产能。

需求优先级应由能承担取舍责任的人确认。项目负责人可以提供影响、成本和风险分析,但不应独自替多个业务部门决定谁的工作更重要。

2. 建立容量基线,而不是直接从工作日换算

容量基线应从可观察的实际情况出发。可先按岗位或团队统计一段时间内的工作类型构成,再区分稳定投入和波动投入。对中大型组织而言,团队层面的基线通常比单人长期工时目标更适合做管理决策。

可以使用如下计算框架,但要把每一项假设写出来:

可计划产能 = 名义工作时间 − 固定运营投入 − 已知休假培训 − 必要协作时间 − 风险预留。

这个公式不是要求所有团队采用同一个扣减比例。客服、运维、研发、设计、合规和交付团队的工作特征差异很大。更稳妥的做法,是按团队类型建立初始基线,并每个周期对照实际记录修正。

3. 用技能矩阵识别“总量够、局部不够”的问题

当团队总产能看上去充足,项目仍然延期时,常见原因是稀缺能力不足。管理者可以建立轻量级技能矩阵,记录关键技能的熟练度、可投入时间、替补情况和知识集中度。矩阵不应变成个人标签,而应服务于风险发现和培养安排。

对每项关键工作,至少确认一名主责人员和必要的替补或评审支持。若某个系统只由一人掌握,计划看似没有超载,实际却存在单点风险。管理层需要决定是安排知识转移、降低并行任务,还是接受该风险并为其留出缓冲。

4. 把依赖关系放进排程,不要只排任务负责人

任务表能够显示“谁负责”,却未必显示“谁在等谁”。而在多团队项目中,等待往往比实际执行更影响交付周期。资源计划需要把需求确认、设计评审、数据准备、环境提供、测试窗口和审批节点纳入计划。

当一个岗位被多个项目预约时,要比较的是时间窗口和任务关键路径,而非简单把工时相加。若三个项目都需要同一位架构师在本周评审,即使每项只需两小时,实际也可能因会议冲突和准备时间而无法完成。

5. 以滚动计划代替一次性排满

长周期计划适合识别招聘、外包、能力培养和重大项目冲突;短周期计划适合调整任务和处理变化。管理层可以按季度确定方向、按月做容量重估、按周调整执行。变化越快的工作,越不适合把远期计划假装成确定承诺。

滚动计划不是频繁改表,而是建立明确的冻结窗口和变更规则。例如,未来两周的已承诺工作只在出现重大业务风险时调整;更远期的工作允许按新信息重新排序。关键是让团队知道哪些内容稳定,哪些内容仍在讨论。

6. 变更必须同时说明代价

插入新需求时,不能只问“能不能做”,还要问“要挤掉什么”。任何新增工作都至少对应一种代价:推迟现有交付、缩小范围、增加临时资源、提高风险接受度,或暂停其他工作。

当管理层要求团队在原计划不变的前提下增加工作,实际就是把成本转移给员工,以加班、返工和质量风险的形式隐藏起来。透明的取舍能让业务负责人看到真实资源约束,也能降低项目团队被多方同时承诺的概率。

工作量管理指南:管理层如何做好人力资源计划,流程优化全流程

五、案例与数据观察:一次“总人数够用”但关键岗位过载的计划复盘

1. 案例背景:项目组合看起来有余量,交付窗口却相互冲突

下面是一个匿名化的情景推演,用于展示诊断方法,不是某家企业的真实经营数据。某中大型产品组织有四个项目并行,管理层查看月度人力表后认为团队尚有余量:研发平均排期约为可用时间的百分之八十,测试约为百分之七十五,项目总体没有明显超编。

但实际执行中,两个项目同时进入集成测试,测试负责人又承担线上问题处理;数据工程师需要先完成公共数据模型,三个项目才能继续;架构评审集中在月末。结果是项目工时表显示“工作已分配”,实际里程碑却连续后移。

复盘时,我们不把问题归因于某个人“效率不够”,而是把计划拆成三个层面:岗位总量、时间窗口和任务依赖。团队总量并非主要瓶颈,缺少的是特定技能在关键窗口的连续可用时间。

2. 先重建基线,再判断资源缺口在哪里

情景推演中,团队用六周记录项目交付、运营支持、会议、等待和返工,并将记录与任务系统中的计划时间对照。结果发现,原先项目计划把较多运营支持和跨团队沟通时间当作项目可用产能;另外,多个项目重复预约了同一批测试与数据人员。

需要强调的是,六周只能提供初步观察,不足以证明长期规律。它可以帮助团队提出更好的问题,但不能代替季度复盘。季节性业务、发布周期和人员休假都会影响基线。

3. 方案不是简单加人,而是重新配置工作

管理层采取了几项动作:把两个低优先级功能移出当前周期;将测试窗口错开;为线上支持设置轮值;把公共数据模型列为前置里程碑;另安排一名工程师跟随关键数据人员完成知识转移。与此同时,团队没有试图通过每天填报更细的工时来解决优先级冲突。

这套动作的重点,是先消除重复承诺和等待,再评估是否需要扩编。如果瓶颈来自需求超出产能,增加人手可能有效;如果瓶颈来自决策慢、依赖乱或关键知识集中,招新人短期内甚至会增加带教负担。

4. 用前后指标检验调整是否有效

为了避免只凭体感宣布成功,团队在情景中观察了关键工作按期完成率、未计划工作占比、关键岗位负荷和返工时间。若调整后只是利用率下降,而交付稳定性没有改善,说明可能把资源留空却没有解决根因;若按期率改善、加班和返工下降,则更能说明计划变得可持续。

实际项目的数据要按口径持续采集,不能把下面的示意数值当作行业承诺。它们展示的是一种复盘思路:同时看过程、结果和风险,而不是只汇报单一“效率提升百分比”。

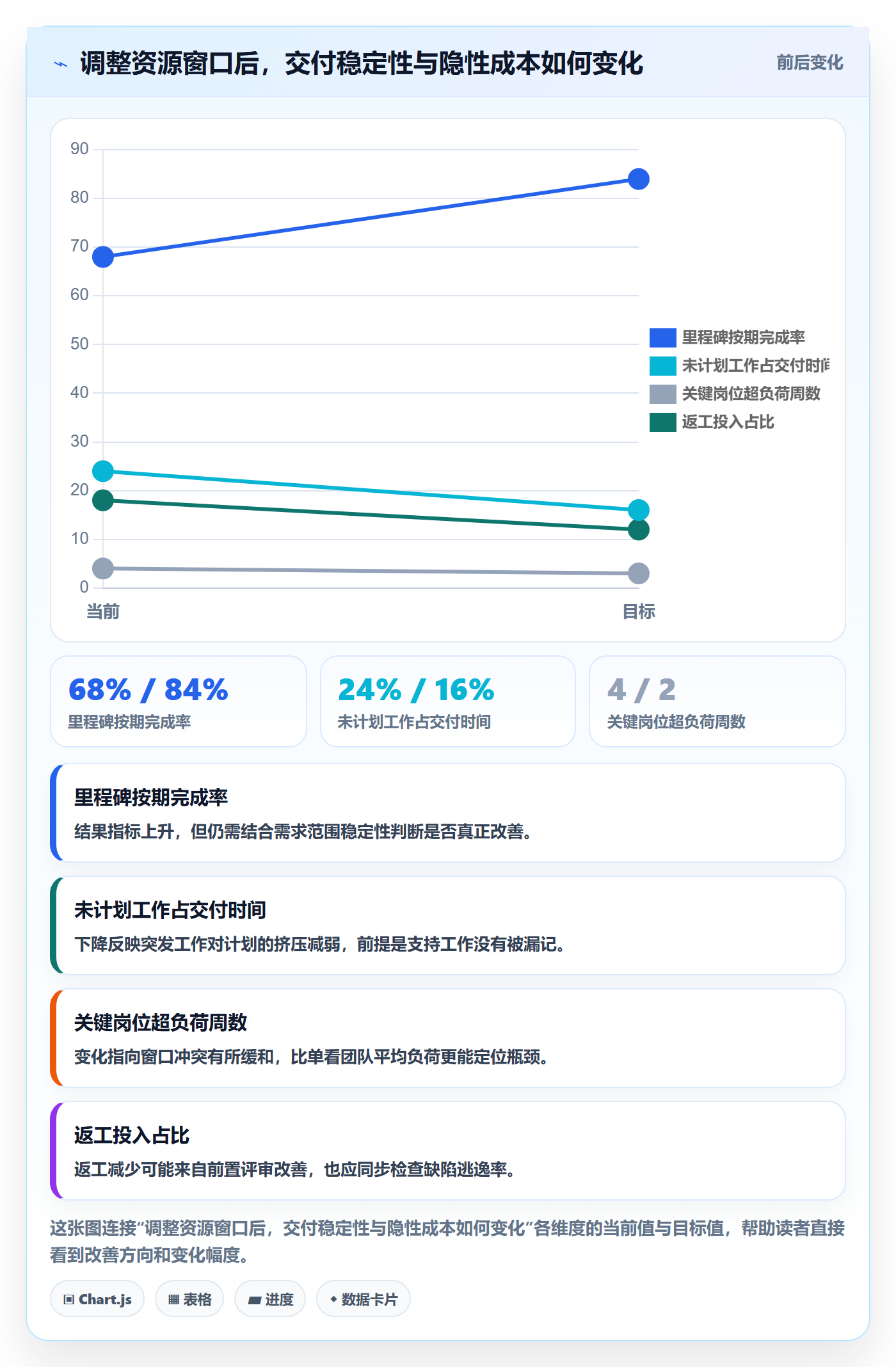

观察维度 调整前:情景模拟 调整后:情景模拟 管理层应如何解释
里程碑按期完成率 68% 84% 按期率改善要结合范围变化判断,不能单独归功于资源调整。
未计划工作占交付时间 24% 16% 下降可能意味着支持轮值和需求入口更有效,也要检查是否有工作被漏记。
关键岗位超负荷周数 每六周4周 每六周2周 持续超负荷时间缩短,说明项目窗口与岗位能力的冲突有所缓解。
返工投入占比 18% 12% 需要对照质量缺陷与验收口径,避免仅通过少记录返工来制造改善。

工作量管理指南:管理层如何做好人力资源计划,流程优化全流程

5. 工具的价值在于让计划与实际之间可追溯

当项目、任务、人员和周期信息散落在表格、会议纪要与聊天中,管理者很难知道资源冲突何时形成。对于一百人以上的组织,某项目管理平台可以帮助呈现工作项、负责人、周期、状态、依赖和变更记录,减少重复汇总;但前提是字段和流程足够简单,且负责人愿意维护。

以 PingCode 为例,它主要面向中大型企业及一百人以上组织,可用于把项目工作项、迭代计划和协作过程放进可追踪的管理视图。管理团队评估这类工具时,应重点验证是否能回答实际问题:关键岗位未来几周是否冲突,需求变更如何影响承诺,计划与实际偏差能否回溯,管理层视图是否能从汇总下钻到具体工作。不要仅凭功能清单或演示界面做选型判断。

我通常建议先选一个跨团队、存在真实资源冲突的项目组合试点,明确数据责任人和管理问题,再验证工具是否减少人工汇总与协调成本。如果系统上线后只是多了一层录入工作,资源决策仍靠临时会议完成,就应该先调整流程和数据口径,而不是继续追加报表字段。

六、不同情况下的行动建议:按组织成熟度分阶段推进

1. 数据基础薄弱:先建立可比较的最小口径

如果团队连项目工时、运营支持和临时工作都无法区分,不要第一步就推全员精细填报。先选两个到三个代表性团队,统一工作分类、计划周期和实际记录范围,连续观察一个周期,找出最明显的估算偏差和资源冲突。

这一阶段的目标不是考核个人,而是判断:计划产能是否被高估,未计划工作来自哪里,哪些岗位最容易成为瓶颈。让团队知道数据用途和访问范围,才能减少“记录越真实、风险越大”的顾虑。

2. 需求持续变动:先设变更门槛和冻结窗口

如果计划每周都被临时插单打乱,优先治理需求入口。所有变更都应记录发起方、业务原因、影响范围、所需能力和被替换工作的决定。冻结窗口不需要僵化,但应有例外条件,例如重大客户风险、合规要求或严重故障。

当变更超过团队能够消化的范围时,管理层要选择降低承诺、缩小交付范围或投入额外资源,而不是把所有变化都默认为“顺手加一下”。

3. 关键技能短缺:先区分可培养缺口与即时缺口

对即时缺口,可以通过调整项目顺序、引入短期专业支持、减少并行工作或拆分交付范围来缓解。对长期缺口,则需要建立培养、招聘和知识转移计划。把长期能力建设全部压到短期项目里,通常会导致既没有完成交付,也没有形成可复用能力。

如果只有一名员工掌握关键系统,应将知识集中风险列入资源计划,而不是仅在发生离职或请假后才处理。培养替补会占用当期产能,但这笔投入是在降低未来的交付中断风险。

4. 项目组合过多:先减少并行,再考虑扩编

团队同时启动太多工作时,人员会不断切换上下文,工作在制品增加,完成时间却变长。管理层可以设置并行上限:新项目进入时,明确哪个项目暂停、降级或延后。对于任务互相依赖的项目,减少并行往往比把更多人同时塞进每个项目更有效。

扩编适用于需求长期稳定高于产能、岗位缺口清晰且新增人员能在合理时间内独立贡献的情况。若实际瓶颈是审批等待、范围反复或协作机制失灵,扩编不会自动修复这些问题。

5. 组织规模较大:建立组合级视图和清晰的责任边界

团队规模扩大后,资源决策需要明确分层。业务负责人对价值排序负责,项目负责人对范围、依赖和交付计划负责,职能经理对能力建设和人员供给负责,管理层对跨部门冲突和重大取舍负责。没有明确责任人时,计划往往变成人人都能提出要求,却无人负责删减工作。

管理层不必查看每个人每天做了什么,但应能看到项目组合的关键岗位负荷、承诺与风险、需求变更、缺口处理方式,以及下一步需要的决策。若每次管理会议都从头解释表格口径,说明数据模型或责任机制尚未成熟。

6. 引入管理软件:先验证决策链,再验证功能

选择工具时,我会把验证问题分成三层。第一层是数据:任务、人员、时间、依赖和实际状态能否形成可信关联。第二层是流程:需求评审、资源冲突、计划调整和变更审批是否能被实际使用。第三层是决策:管理者是否能更快发现约束并做出取舍。

试点时可记录人工整理资源状态所需时间、冲突被发现的提前量、变更影响评估所需时间、计划数据完整率和团队实际使用情况。工具价值不等于仪表盘数量,而是管理成本是否下降、决策是否更早、团队是否少做重复汇报。

工作量管理指南:管理层如何做好人力资源计划,流程优化全流程

七、不同情况下的取舍:管理层必须明确接受什么代价

1. 追求高利用率,还是保留应急空间

高利用率适合工作内容稳定、需求可预测、岗位替代性较强的场景。保留空间适合突发事件多、依赖复杂、关键岗位稀缺或质量风险高的场景。两者没有放之四海皆准的比例,关键是管理层要知道自己选择了什么风险。

预留产能并不等于闲置。对承担线上响应的团队,缓冲可能换来更快的故障处理;对创新项目,缓冲可能用于验证不确定假设。反之,如果团队长期留有空间却没有清晰用途,也应重新评估需求、能力配置和目标设置。

2. 详细跟踪个人工时,还是聚焦团队级趋势

个人工时有助于了解成本、合同交付和特定任务投入,但行政成本高,也容易被误用。团队级趋势更适合识别系统问题,却可能遮住某个关键角色的极端负荷。

可以采用分层原则:日常管理以团队、技能群组和项目为主;只有在成本核算、法定要求或具体交付分析需要时,才查看个人层面的记录。明确用途、权限和保留周期,避免把必要的资源信息扩展成不必要的监控。

3. 统一规则,还是保留团队差异

完全统一的工时口径有利于跨部门汇总,但不同工作类型不应被强行套用同一种容量比例。完全由团队自行定义,又会造成数据不可比较。较好的做法是统一最低字段和统计边界,允许团队对运营工作、应急轮值和交付节奏增加适用的本地规则。

管理层应区分“必须统一的定义”和“可因业务调整的参数”。例如,工作类别可以统一,某个团队的支持占比不必与另一个团队一致。

4. 扩编,还是减少项目并行

如果需求已经过优先级评审,长期稳定,且缺口集中在明确岗位,扩编可能是正确选择;如果项目数量远超团队的有效并行能力,先减少在制工作通常更快。招聘不仅有费用,还包含招聘时间、融入成本和带教投入,短期内未必立刻增加交付产能。

管理层可以用一个简单的反事实问题辅助判断:如果今天立刻增加一名合格人员,最先解除的是哪个等待或瓶颈?如果答案不清楚,扩编理由可能还没有分析到足够具体。

5. 精细预测,还是保留区间与情景

确定性高、范围稳定的工作可以做较细的资源预测;需求探索性强、外部依赖多的工作,更适合用区间和情景表达。用单点工时承诺所有类型的工作,会制造虚假的确定性。

对于不确定项目,管理层可以设置基础、预期和压力三种情景,分别说明可交付范围、人员要求和风险。决策者不必要求项目组给出一个“正确数字”,而应判断在不同假设下愿意接受什么结果。

工作量管理指南:管理层如何做好人力资源计划,流程优化全流程

八、落地路线:用一个周期建立可持续的人力计划机制

1. 第一周:明确决策范围和核心口径

先选定试点范围,例如一个跨团队项目组合或一个关键职能团队。确认管理层希望改善什么:减少延期、降低关键岗位冲突、提高预测可信度,还是减少人工汇总。目标过多会导致试点同时改流程、改工具、改考核,最后很难判断变化来自哪里。

接着定义工作分类、计划周期、产能估算方式、变更记录字段和数据使用边界。将口径写成简短说明,并由业务、项目和职能负责人共同确认。

2. 第二至三周:收集基线,标记数据的不确定性

收集计划投入与实际工作的大致分布,同时记录数据完整度。缺失值不能简单当作零,估算值也不能和实际记录混在一起。对每一类数据标注来源和可信程度,管理层才能判断结论适用范围。

此时不要急着公布个人利用率排名。先回答哪些岗位经常被多项目预约,未计划工作来自哪里,项目延期是否与等待或返工相关。如果数据不足以支持结论,就把它作为下一轮补充观察的方向。

3. 第四周:召开资源决策会,而非单纯汇报会

资源会议应围绕需要管理层决定的问题展开。每个问题都尽量附上选项、影响和建议,例如:项目甲按期交付需要暂停项目乙的非核心范围,或者新增短期支持并接受培训成本。会议结束后要留下明确决定、责任人和复核日期。

如果会上只展示资源图,却没有优先级决策、范围调整和风险接受结论,说明会议还停留在可视化层面。信息更透明不等于资源自动得到更合理的分配。

4. 第二个周期:检查误差,调整规则而非追责

周期结束后,按预先约定的口径对照计划与实际,分别检查需求变更、估算误差、人员冲突、等待、返工和临时工作。不要只问“谁没完成”,还要问“当时有哪些信息、哪些决策延迟、哪些约束未被看到”。

如果某类工作连续几个周期都出现相同偏差,应修正规则或容量模型。例如,某团队的支持工作长期高于初始假设,就调整该团队可计划产能;如果跨团队审批总是晚于计划日期,就把依赖确认纳入正式排程。

5. 建立管理层月度检查清单

月度复盘不需要把所有数据重新读一遍。管理层可以固定检查以下问题:

  • 本周期新增和撤销了哪些承诺?各自是谁做的取舍?
  • 哪些关键岗位在未来一个周期存在冲突?是否有替补或拆分方案?
  • 延期主要来自估算、变更、依赖等待、返工还是人员不足?证据是什么?
  • 未计划工作是否挤压了战略项目?是否需要调整支持轮值或需求入口?
  • 工具和报表是否减少了人工核对,还是增加了团队的记录负担?

每项检查都应推动决策或规则更新。如果数据没有对应管理动作,继续增加指标只会提升报告成本。

九、结语:好的人力计划,能让取舍更早发生

1. 从排满日历转向管理系统约束

工作量管理的核心,不是证明每个人有多忙,而是让组织看清需求、能力、时间窗口和风险之间的关系。管理层越早看到约束,就越有机会调整范围、顺序和资源;等到延期发生后再追问个人效率,通常只会把系统问题变成加班问题。

我最重视的判断标准是:这份计划能否说清楚为什么做、谁具备相应能力、什么时候可用、变化时牺牲什么,以及下一周期如何根据实际偏差修正。若这五个问题都能回答,计划即使仍有误差,也具备持续改进的基础。

2. 下一步先做一件小而可验证的事

如果你正在准备建立工作量管理机制,下一步不必先买工具或要求全员补录历史工时。先挑一个真实存在资源冲突的项目组合,统一工作分类,记录一个周期的计划与实际,识别最常见的两类偏差,再由管理层明确一次优先级取舍。

人力计划不是让不确定性消失,而是让不确定性有边界、有责任人、有应对选项。当团队不必靠隐性加班填补计划漏洞,工作量管理才真正从报表走向管理。

常见问题解答(FAQ)

1. 管理层如何判断团队到底缺人,还是流程效率低?

我经常遇到这样的情况:业务负责人拿着加班记录申请增员,但我把任务拆开后,发现不少时间耗在等待审批、重复录入和需求反复修改上。到底应该先招人,还是先优化流程,我希望能有一套不靠感觉的判断方法。

不要直接用加班时长推导招聘人数,建议先把每个岗位的有效工作量、等待时间和返工时间拆开统计。可以连续记录两周,至少采集四类数据:任务数量、单项标准工时、实际投入工时、返工或等待工时。举例来说,某内容团队每月有120项交付任务,单项平均需要4小时,理论工作量为480小时;

6名成员按每月160小时计算,可供工时为960小时,表面利用率只有50%。但进一步核算发现,其中约260小时用于等待业务确认、修改方向和跨部门沟通,真正有效产出只有700小时左右,实际有效利用率接近73%。这时问题更可能是流程和需求入口,而不是立即扩编。

我的判断标准是:如果去除等待和返工后,连续两个月的有效负荷仍超过团队可供工时的85%至90%,并且任务无法通过优先级调整或自动化消化,才更适合启动招聘;如果无效时间占比超过总投入的20%,应优先做流程优化。

管理层可以用“有效工时÷可供工时”看真实负荷,用“返工工时÷总工时”看管理损耗,用“等待工时÷总周期”看协作瓶颈。只看加班时长,往往会把流程问题误判成人力问题。

2. 人力资源计划应该怎样从年度目标拆到月度和个人?

过去我做人员规划时,最容易犯的错是拿去年的人数乘以一个增长比例,再把结果当成明年的编制。后来发现,真正影响人力需求的不是收入目标本身,而是订单结构、交付周期、岗位瓶颈和人员熟练度,我想知道怎样把这些因素放进计划里。

建议采用“业务量,工作量,能力,编制”四步拆解,而不是从部门人数倒推。第一步,把年度目标转换成可计量的业务量,例如项目数、订单数、客户数、版本数或服务工单数;第二步,为不同类型业务设定标准工时;第三步,扣除休假、培训、会议和管理占用后的有效产能;第四步,再根据技能结构和交付时点确定招聘或内部调配。

一个简单示例是:明年预计交付80个项目,其中标准项目每个需要180小时,复杂项目每个需要320小时,预计分别占比75%和25%,全年工作量就是80×75%×180+80×25%×320=16,400小时。

若单名员工全年可提供1,350小时有效产能,理论需求约为12.1人,但如果复杂项目集中在第三季度,全年平均人数并不能解决峰值问题,还要按季度做容量检查。实际计划中,我会同时建立三种方案:基准方案按现有需求预测,增长方案假设业务量增加20%,保守方案假设需求下降15%。

每种方案都写清触发条件,例如连续两个月预测负荷超过90%时启动招聘,低于65%时暂停外招并优先内部转岗。这样人力计划就从“申请多少人”变成了“在什么业务条件下,需要什么能力、何时补充、补充多少人”。

3. 流程优化全流程应该从哪里开始,怎样避免优化后反而更复杂?

我参与过一次审批流程改造,原本想通过增加检查节点来减少错误,结果平均处理时间从2天变成了5天,业务人员还绕开系统私下沟通。流程优化是不是节点越多越稳妥,怎样判断一个环节应该保留、合并还是删除?

流程优化的起点不应是画一张漂亮的流程图,而应是找到一个可量化的损失点。建议先选取一个高频流程,记录从需求进入到结果交付的完整链路,并分别标注增值环节、必要控制环节和纯等待环节。评估每个节点时,可以问三个问题:它是否改变了交付结果,是否降低了明确风险,是否有更低成本的替代方式。

某项目审批流程原有9个节点,实际处理时间只有6小时,但总周期达到4.5天,其中约70%的时间花在等待不同负责人确认。优化后将相近权限合并为两级审批,对低风险事项设置金额和影响范围阈值,高风险事项才进入人工复核,同时把状态、负责人和超时提醒放进某项目管理平台。

两个月后,平均周期降到1.8天,审批节点减少到6个,返工率从14%降到8%。这里的关键不是简单删节点,而是把人工判断集中到真正高风险的事项上。每次优化后至少观察四项指标:端到端周期、实际处理工时、一次通过率、流程绕行率。如果周期缩短但错误率明显上升,说明控制被删过头;

如果错误率下降但绕行率上升,说明流程对一线人员过重。优秀流程不是控制最多,而是在风险可接受的前提下,让大多数低风险事项快速通过。

4. 某项目管理工具应该怎样用于工作量管理,而不是沦为填表工具?

我见过团队每天填工时、每周更新任务状态,但管理层仍然不知道谁超负荷、哪个项目会延期。工具里有很多数据,却没有形成决策,我想知道怎样设计字段、视图和预警,才能真正支持人力计划和流程改进。

工具的价值不在于收集更多字段,而在于把任务数据转成可以采取行动的信号。落地时建议先只保留五类核心信息:任务负责人、预计工时、已用工时、截止时间、任务状态;复杂团队再增加任务类型、优先级、依赖关系和技能标签。不要一开始要求员工记录到每15分钟,通常按半天或1小时为单位更容易坚持。

管理层至少需要三个视图:个人容量视图,用来发现未来两周内负荷超过100%或低于50%的人;项目燃尽或计划偏差视图,用来比较已完成工作量和剩余工作量;流程瓶颈视图,用来识别处于等待、评审、返工状态时间最长的环节。一个实用的预警规则是:个人未来两周排期超过可用工时的110%,触发重新分配;

任务实际耗时超过预估的150%,要求补充原因;同一任务返工两次以上,进入流程复盘,而不是继续催负责人加班。试运行时可以选一个项目组对比四周数据:如果任务按时完成率提升、临时插单减少、工时填报完整率保持在90%以上,说明设计有效;如果填报率低于80%,先减少字段和填报频率,不要继续增加考核。

工具应该服务于容量决策、优先级调整和流程改进,而不是把员工变成数据录入员。

核心关键词

读者评论

朱
朱可欣

文中把“名义工时”和“可计划产能”区分开,这点很有现实意义。我们团队以前按人头排任务,遇到临时支持和评审就全线延期。现在更想知道的是,怎样用较低成本持续记录这些非项目投入,避免又增加一套繁琐流程。

刘
刘启航

技能矩阵确实能发现“总人数够但关键岗位不够”的问题。不过实际推行时,员工可能担心熟练度记录被用于绩效评价,导致填报偏保守。建议先明确用途和权限,再把结果用于培训、备份和排期。

汪
汪宇轩

我比较认同滚动计划和风险预留,而不是把每个人排到满负荷。只是管理层往往更关心季度承诺,项目一旦延期就追责。除了指标设计,还需要明确哪些变更可以调整范围,否则再好的容量模型也很难落地。

文章包含AI辅助创作:工作量管理指南:管理层如何做好人力资源计划,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/544773

赞 (0)
飞飞飞飞
人力资源计划如何做好工作量?管理层制度设计与操作步骤
上一篇 50分钟前
可用工时流程与规范:管理层人力资源计划制度设计关键指标
下一篇 50分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
