敏捷项目如何做好Backlog?研发团队协同管理与操作步骤

Backlog 看起来有两百多条,迭代计划却总要拖到最后一天才定下来;研发认为需求没说清,产品认为开发总在“挑容易的做”,测试则在临近上线时才发现验收口径不一致。这通常不是团队缺少任务,而是 Backlog 没有形成一套从需求进入、价值判断、拆分估算到持续反馈的协作机制。做好 Backlog,不是把需求都录进系统,而是让团队在正确的时间,对足够清楚的事项作出可执行的共同承诺。

一、先讲结论:Backlog 管的不是清单,而是决策流

1. 好的 Backlog 应当支持连续决策

我判断一个团队的 Backlog 是否健康,不先看条目数量,也不先看工具里的看板,而是看团队能不能连续回答五个问题:现在最值得做什么?为什么做?做到什么程度算完成?做之前还缺什么信息?如果条件变化,团队如何调整优先级?

如果这些问题只能由产品负责人临时解释,或者要靠某位资深工程师“记得当时怎么说”,Backlog 就只是记录,不是协作资产。一个可用的 Backlog 应该让团队成员在没有口头补课的情况下,大致理解事项的目标、边界、验收方式、依赖和当前状态。

我建议将 Backlog 管理分成三个层次:战略层管理成果和目标,产品层管理能力与用户需求,交付层管理可在有限周期内完成的工作。层次之间要有清楚的关联,但不必把所有事情都拆成同一种粒度。业务目标不是任务,技术任务也不应冒充用户价值。

2. 先统一“就绪”与“完成”的含义

团队常把“需求已评审”“开发已开始”误当成需求准备充分。我的判断更简单:一条工作项只有在团队能识别目标用户、预期结果、主要验收条件和关键依赖时,才适合进入迭代承诺。尚缺信息的事项可以留在待澄清区,不能因为排期紧就把不确定性藏进开发阶段。

同时,工作项的“完成”不能只意味着代码合并。若团队交付的软件需要测试、文档、配置、灰度发布或业务验收,那么这些工作就属于完成定义的一部分。否则,迭代看板上的完成率会很好看,真正可用的成果却没有同步增加。

判断对象 可观察的信号 管理含义
Backlog 可理解性 不同角色能说出目标和验收结果 减少口头补充与返工
迭代准备度 顶部事项具备边界、依赖和估算依据 降低承诺阶段的不确定性
交付完整度 完成项符合团队完成定义 让进度反映可用成果
调整能力 新信息出现后能重排而不丢失决策记录 避免变化靠私聊和记忆传播

二、为什么 Backlog 容易失控:真实协作场景里的断点

1. 需求入口多,优先级却只有一个人知道

在中大型研发组织里,需求可能来自销售、客户成功、运营、合规、产品规划、线上故障和技术治理。入口本身多并不必然是问题;问题是每个入口都自带一套“最高优先级”的说法。产品负责人若只在会议中口头排序,研发看到的往往是不断插队,业务方看到的则是自己的事项迟迟没有结果。

我通常会把“提出需求”和“承诺交付”分开。入口可以开放,但进入候选 Backlog 不代表已经排期;进入迭代也不意味着所有风险都已消失。团队需要公开记录价值依据、紧急程度、影响范围和决策人,特别是插单时,要说明被挤出的事项及其影响。

不同来源的请求还应保留来源信息。客户问题、内部效率改进和监管事项不能只靠标题区分。来源、影响用户、目标版本和提出日期等字段,能帮助团队在复盘时判断:时间究竟花在了哪里,哪些需求被反复提出,哪些承诺变更最频繁。

2. 需求颗粒度不一致,计划会议变成“现场拆需求”

常见的 Backlog 同时混有“提升客户体验”“支持批量导出”“按钮文案调整”和“修复某接口超时”四种粒度。它们分别是目标、能力、细节和缺陷,既不应直接比较,也不适合用同一种估算方式。若团队在迭代计划会上才开始确认用户路径和异常场景,会议自然会超时,估算也容易变成猜测。

我会把精力放在队列顶部,而不是要求所有条目都写得一样完整。越接近计划窗口的事项,越需要明确验收和依赖;远期方向则保留假设与待验证问题即可。这样既避免过度文档化,也能把澄清工作提前到真正需要作决定之前。

3. 工具状态很多,实际流动却不可见

如果一个事项在“待评审、已评审、待开发、开发中、待测试、测试中、待发布、已发布”等状态间频繁切换,却没人知道卡住的原因,状态数量并不会带来管理能力。状态的作用是揭示工作流,不是制造精细化的错觉。

我更关注工作从提出到交付的等待时间、阻塞时间和返工次数。一个事项在开发中停留两天,可能是正常编码;在待澄清状态停留两周,则说明输入机制或决策机制有问题。把所有状态合并成“进行中”,会丢失诊断线索;把每个动作都建成状态,又会提高维护成本。要在可解释与易维护之间取平衡。

下图为便于团队自测的情景模拟,不代表行业基线。它展示了需求入口混乱时,等待和返工如何挤占真正交付的时间。团队应以自身系统记录重新计算,不宜直接套用这些数值。

敏捷项目如何做好Backlog?研发团队协同管理与操作步骤

三、拆解常见误区:把形式做完整,不等于管理有效

1. 误区一:Backlog 越长,团队越有掌控感

长期不清理的清单会制造一种“工作都已记录”的安全感,却让排序变得更贵。几年前的需求可能已经失效,重复事项可能来自不同渠道,某些问题则只是一次性现象。条目越多,团队越容易把注意力放在维护列表上,而不是判断什么值得做。

这并不意味着要删除所有未计划事项。更稳妥的方式是定期标注状态:保留、合并、归档、待验证或暂缓。尤其是超过一个规划周期仍没有进入近端队列的事项,应重新检查其价值假设。归档不是否认需求,而是停止让失效信息持续占用注意力。

2. 误区二:每条需求都必须写成长篇说明

文档长度和需求质量没有直接关系。一页需求可能仍然没有说明失败场景;一句话也可能足够描述一个小型缺陷。判断标准不是字数,而是团队是否能在不依赖隐藏上下文的情况下做出实现与验收决策。

我建议按风险和不确定性决定说明深度。涉及权限、资金、数据迁移、外部接口或合规的工作,必须覆盖异常路径、回滚方案和责任边界;低风险的界面文案调整则不必套用厚重模板。模板应提示团队思考,而不是让团队填满字段。

3. 误区三:优先级等同于客户声音大小

客户诉求值得认真处理,但“催得急”不总等于“价值最高”。一个大客户的定制请求可能影响面很窄;一个不显眼的性能问题可能正在影响大量用户。优先级需要同时考虑用户影响、业务目标、风险、机会成本、时效性和实现成本。

对紧急事项,我会要求明确“如果不现在处理,会发生什么”。若答案是可量化的业务损失、合规风险或服务退化,就可能需要插队;若只是某个利益相关方希望尽快看到结果,则应该进入正常排序。让插单理由可见,能减少团队内部对公平性的争论。

4. 误区四:估算越精确,计划越可靠

估算是对不确定性的表达,不是对未来的保证。把一个需求估成“3.5 人日”,并不自动比“3 至 5 人日”更专业。对于依赖外部团队、数据质量未知或技术方案未验证的事项,精确数字反而会掩盖风险。

我更愿意把估算用于相对比较和容量决策:这件事比另一件复杂多少?团队在当前周期能容纳多少工作?哪些事项要先做技术验证?如果团队历史数据波动很大,先改善拆分和阻塞处理,往往比调整估算单位更有效。

四、建立专业判断逻辑:从入口治理到迭代承诺

1. 第一步:设置统一入口,但不设置单一提需求人

统一入口的目标是让信息可追踪,不是让所有需求都由同一个角色代写。每个请求至少记录问题描述、提出方、受影响对象、希望改善的结果、紧急原因和可验证证据。缺少信息的请求可以先进入澄清队列,而不是直接退回,也不能被包装成已承诺事项。

在组织层面,应明确谁可以提出、谁负责澄清、谁对价值排序负责、谁批准紧急插队。若技术风险和产品价值分别由不同角色判断,就应把两种判断都留痕,避免“产品排了优先级”被误解为“研发已经确认可行”。

2. 第二步:把结果、能力和执行项分层

较大的业务目标可以拆成可验证的能力,再进一步拆成迭代内可完成的工作项。拆分的目的不是产生更多任务,而是减少长时间不可见的工作。一个团队若必须连续多个迭代才知道某项能力是否可用,就要检查是否能更早交付一条端到端的最小路径。

拆分时要避免只按技术组件切割。例如将“前端页面”“后端接口”“数据库改造”分别列为三条工作,可能让每条都完成了,但用户仍看不到可用结果。更有效的拆分通常围绕用户可验证的行为或业务规则展开,技术工作作为关联任务或明确的使能项管理。

3. 第三步:用透明、可解释的排序方法,而非假精确分数

团队可以采用简化的价值,成本讨论:用户影响有多大,是否与当前目标一致,风险或时效性如何,工作量和依赖是否可控。若要用评分模型,应先约定尺度和证据来源,并把分数当作讨论起点,不把小数点后的差异当作客观真理。

对高价值但不确定性高的事项,优先动作可能不是完整开发,而是用户访谈、原型验证、数据分析或技术试验。对价值明确、成本低且风险可控的事项,可以快速进入近端队列。对成本高、收益模糊的事项,则应拆出验证步骤或暂缓,不要因为已经写进规划就继续投入。

判断维度 需要回答的问题 常见证据 可能的决策
用户影响 谁遇到问题,频率和严重程度如何? 工单、访谈、使用数据 优先修复高频且阻断关键任务的问题
目标贡献 它支持当前哪个业务目标? 目标指标、产品策略 降低与当前目标无关事项的优先级
风险与时效 延迟会造成什么可验证损失? 合规要求、故障影响、合同期限 必要时走有记录的紧急通道
成本与依赖 需要哪些团队、系统或外部条件? 技术评估、依赖确认 先解除阻塞或缩小交付范围

4. 第四步:把就绪检查放在计划会议之前

迭代计划会议适合做容量匹配与共同承诺,不适合第一次发现需求目标不明。可以每周安排一次短的 Backlog 梳理,由产品、研发、测试及必要的业务代表共同处理近端事项。讨论的重点是缺什么信息、如何拆分、验收怎么验证、依赖由谁确认。

就绪标准不需要复杂,但要能执行。比如:目标和用户明确;范围边界可描述;验收条件可验证;关键依赖已识别;风险有负责人;工作量适合团队在一个周期内完成,或已拆出可独立验收的部分。任何一项暂时不满足,都可以继续澄清,而不是强行估算。

5. 第五步:将完成定义与验收证据绑定

验收条件最好写成可观察的结果,而非模糊的“体验良好”“兼容正常”。例如,不同权限角色能否看到对应操作,导出数据是否包含约定字段,失败时是否给出可理解的提示,性能指标在什么测试条件下满足阈值。指标值应由产品和技术根据业务场景共同确定,不应照搬示例数字。

完成定义则描述团队交付一项工作必须经过的共同检查,例如代码审查、自动化测试、必要的安全检查、文档更新和发布验证。不要把“上线”与“开发完成”混为一谈:有些工作完成后要分批开放,有些需要业务验收,有些必须等待变更窗口。状态应准确反映事实。

6. 第六步:用有限在制品和阻塞升级保护流动

如果团队同时启动很多事项,表面上每个人都很忙,实际上完成时间会拉长,切换成本也会升高。团队可观察同时进行的工作量、测试队列和待评审队列,设定适合自己的在制品限制。限制不是硬性追求某个数字,而是让团队在启动新工作前先检查是否能帮助已开始的事项到达完成。

阻塞需要有负责人、阻塞原因、下一步动作和复查时间。只把卡片拖到“阻塞”状态而不升级问题,不能缩短等待。外部依赖长期不回应时,应评估替代方案、缩小范围或调整承诺,并让影响透明可见。

五、用案例观察 Backlog 如何影响交付,而不只看完成率

1. 案例背景:一个跨产品、研发与测试的中大型团队

下面的案例是用于说明方法的匿名化情景推演,不应被理解为某家企业的公开实测结果。设想一个由多个业务小组组成的研发组织,产品、研发和测试跨团队协作,需求来源包括客户反馈、运营计划和技术治理。团队发现迭代中途变更偏多,计划会议耗时长,部分事项在测试阶段才暴露验收分歧。

在这个场景里,管理者最容易做的动作是要求大家“写详细一点”或“提高估算准确率”。但如果没有统一入口、近端澄清节奏和插单规则,文档更长也只是把歧义从会议搬到页面。我们先把问题拆成队列结构、前置准备、变更来源和交付结果四个观察面。

2. 观察一:队列顶部的准备质量比总条目数更有用

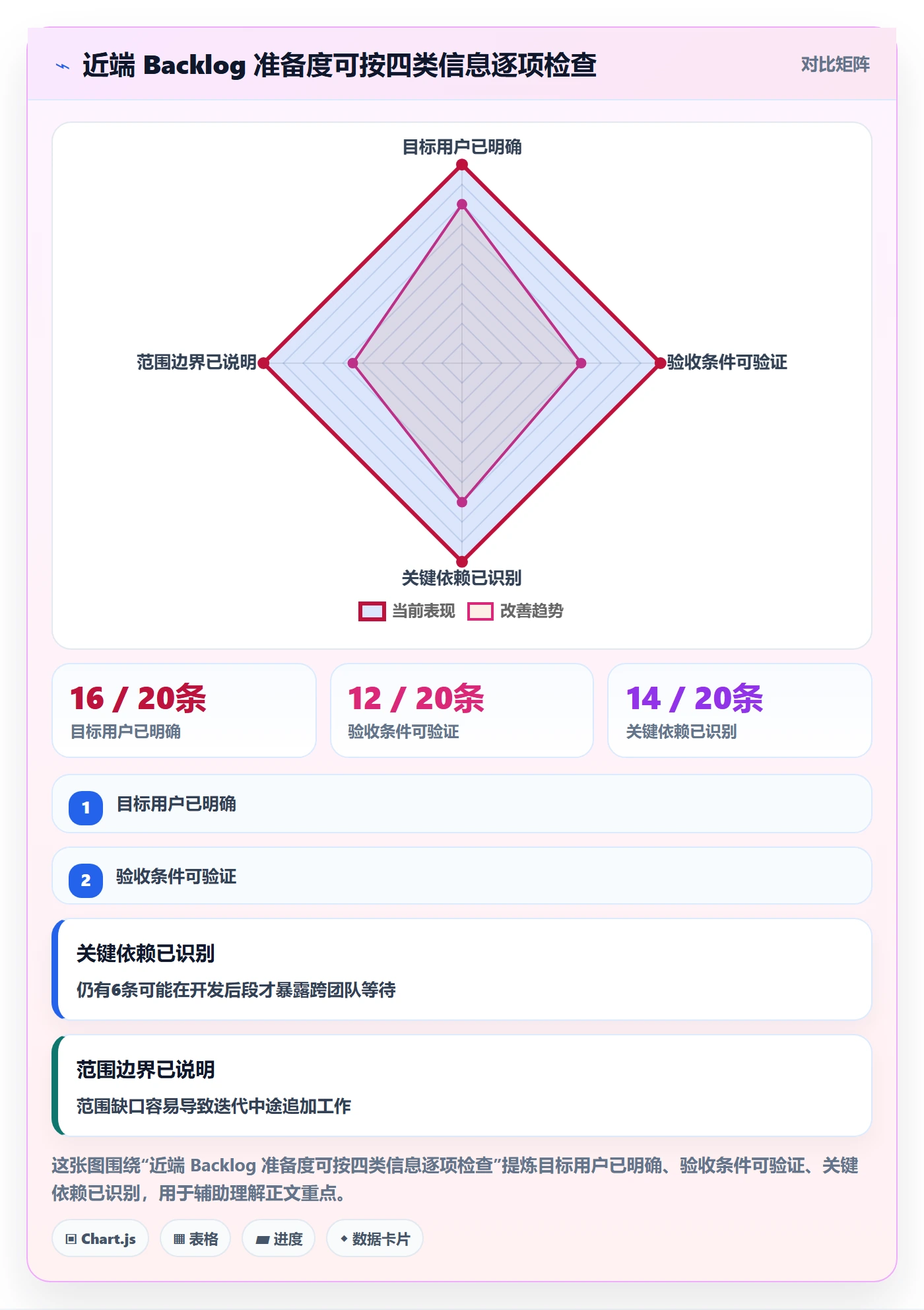

假设团队有 180 条未完成事项,其中多数来自过往规划。单看 180 这个数字,无法判断团队是否失控;更有意义的是查看近端 20 条中有多少条具备清晰目标、验收条件和依赖信息。若顶部事项的准备度低,迭代计划就会把大量时间花在补信息;若远期事项写得很粗,则未必构成问题。

下面的准备度数值为示意数据,用于演示检查方法。团队可按每条近端事项的四个条件逐项标记满足或未满足,再按已满足条件数计算比例。关键不在于追求百分之百,而在于看哪些缺口反复出现、由哪个环节造成。

敏捷项目如何做好Backlog?研发团队协同管理与操作步骤

3. 观察二:插单要同时记录进入与被挤出的事项

假设一个迭代计划容量为 40 个相对工作单位,计划开始后出现 8 个单位的紧急工作。只把新工作加进去,团队就会在原承诺之外承担额外压力;如果管理者要求照常完成原计划,实际效果通常是加班、质量下降或隐性延期。更负责任的做法是同步说明退出或延后哪些事项。

在复盘中,插单数量之外还要看插单原因、批准人、影响和结果。若多数插单来自线上故障,可能需要为运维留出容量;若来自需求方临时改口,则需要改善决策节奏;若来自技术依赖迟到,则要把依赖确认前移。不同原因不能用同一种“提高执行力”来解决。

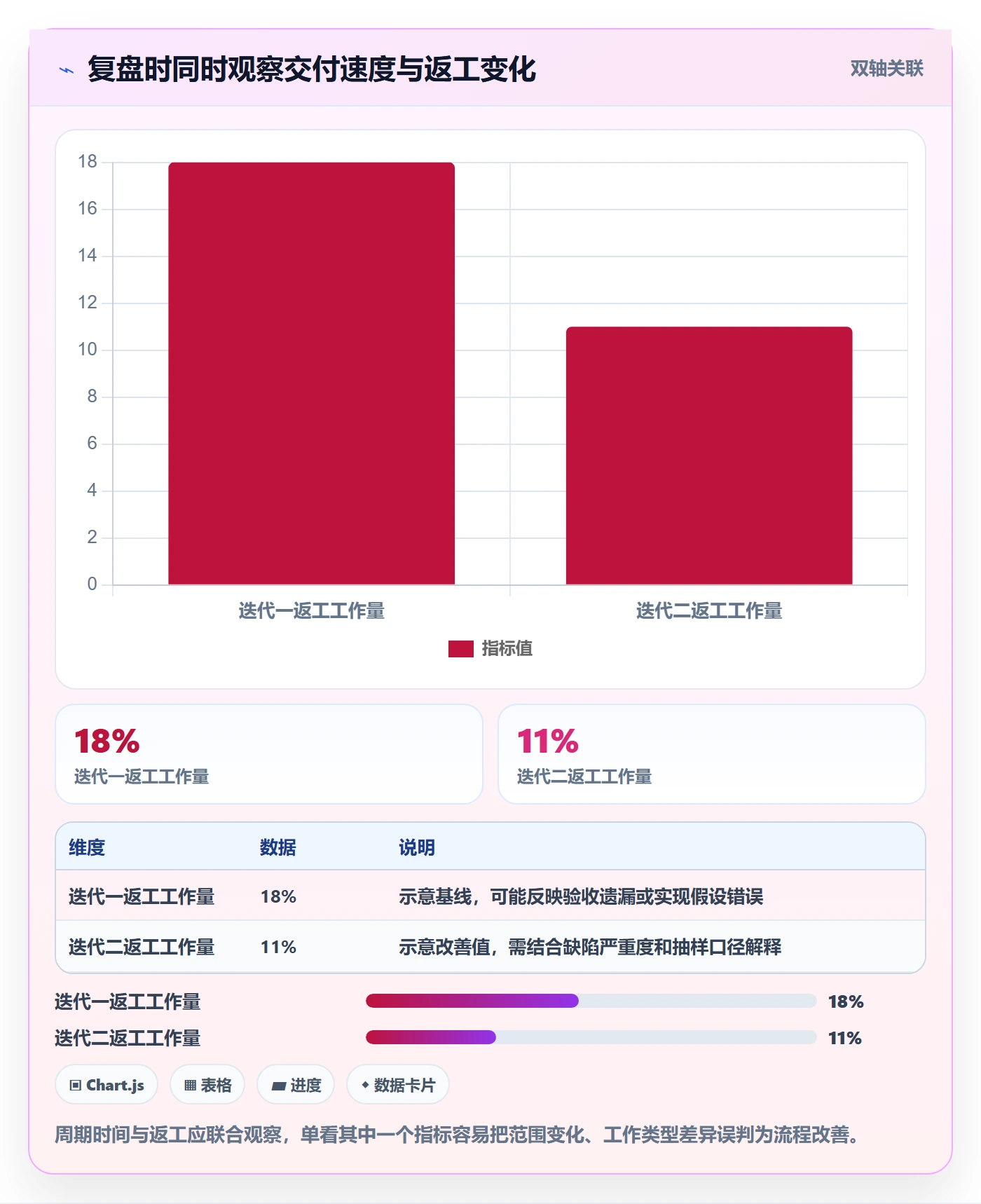

4. 观察三:用流动指标解释进度,避免只报完成率

完成率适合回答“计划中的工作有多少已完成”,却无法解释为什么没完成。为了诊断,至少把周期时间、等待时间、阻塞时间、返工和计划变更放在一起看。尤其应区分工作量口径:故事点、任务数和人日不能随意混合,也不应跨团队直接比较,除非团队的定义和工作类型足够一致。

以下同样是示意数据。它展示的是复盘时可以观察的指标关系,而不是对任何团队的效果承诺。若准备度提高但周期时间不变,瓶颈可能在测试或外部依赖;若返工减少但交付周期上升,则可能是队列积压或容量配置发生变化。

敏捷项目如何做好Backlog?研发团队协同管理与操作步骤

5. 把情景数据变成团队证据的做法

团队不需要一开始就搭建复杂分析平台。先从系统中抽取一段稳定时间窗的数据,统一“开始”“完成”“阻塞”和“返工”的定义,再检查样本是否混入重大版本、节假日或团队人员变动。若数据量少,就报告中位数和范围,不要拿少数样本包装成精确结论。

每次改进最好只针对一两个可控因素。例如先固定每周澄清节奏,观察近端准备度和计划会议时长;再尝试设置插单规则,观察未计划工作比例和承诺变更。若同时改工具、组织结构、估算方法和会议制度,就很难知道效果来自哪里。

六、不同情况下的行动建议:把方法调整到团队真实条件

1. 新团队或刚引入敏捷节奏:先把基础口径做稳

新团队不必一上来采用复杂评分模型,也不必创建几十个状态。先确定需求入口、产品负责人、近端澄清频率、迭代承诺规则和完成定义。为每个工作项保留目标、验收、依赖、负责人和状态等必要信息,保证大家对基本流程有共同理解。

头几个迭代的重点是建立可观察的基线,而不是证明团队“跑得快”。记录计划与实际、未计划工作、阻塞原因和返工类型。若团队还没有稳定的数据,不要急着把历史表现变成绩效排名;先让指标用于发现流程问题。

2. 团队规模扩大、跨部门依赖增加:强化协同边界

当多个团队共享平台、数据服务或发布窗口时,单个团队的 Backlog 已不足以呈现全貌。可以在团队工作项上标记依赖方、交付时间、接口约束和升级联系人,并建立跨团队依赖检查节奏。依赖关系应尽早暴露,不能等到迭代结束再以“对方没交付”解释延期。

对于超过 100 人的组织,角色分工、权限管理、审计要求和多团队视图会变得更重要。工具选型此时不只是看单个看板是否顺手,还要评估组织级规划、权限隔离、数据治理、集成能力、部署模式和迁移成本。PingCode 可作为这类中大型团队的项目管理平台选项之一;其产品定位覆盖较大规模研发组织,并支持私有化部署和 Jira 平滑迁移。选型时仍需通过试点验证字段映射、工作流适配、历史数据迁移、权限模型和团队实际使用负担,不能仅凭产品描述判断适配性。

3. 线上故障频繁:给突发工作留出真实容量

如果紧急故障持续挤占计划工作,就不要把每次打断都视为偶发事件。分析一定周期内故障类型、处理时长和受影响团队,判断是否需要轮值、专项稳定性工作或计划容量预留。预留容量不是降低效率,而是承认团队承担的服务责任。

若故障工作常常需要多人协同,Backlog 应记录影响范围、临时缓解措施、根因分析和后续预防项。只记录“故障修复完成”会让同类问题重复出现。根因项可以单独排序,但要有可验证的风险降低结果,例如告警覆盖改善、恢复流程缩短或重复故障减少。

4. 需求高度不确定:先买信息,不急着承诺完整交付

当需求依赖用户行为假设、市场变化或尚未验证的技术路线时,可以把研究、原型、数据分析或技术试验作为有时间边界的工作项。它的完成标准不是“讨论过”,而是产出决策所需证据:关键假设被支持或否定,风险范围缩小,下一步选择更清楚。

探索工作需要控制规模和时间,不应以“还在研究”为由长期占用资源。到期后必须作出继续、调整、停止或补充验证的决定。停止一个缺乏证据的方向并非失败,而是避免把成本更高的完整实现建立在未经检验的假设上。

5. 合规或合同期限明确:把强约束与可协商范围分开

涉及监管时限、合同交付和安全修复的事项,优先级判断不能只靠常规价值评分。应明确不可变的期限、责任人、审计证据和最低合规范围,再把可延后的增强项分开管理。否则团队可能把所有相关想法都绑成一个大需求,导致关键部分无法及时交付。

对外部承诺尤其要区分“目标日期”和“确认日期”。在依赖、验收和容量没有确认之前,不宜把估算日期当成保证。若确需承诺,应同时写明前提条件、风险和变更处理机制,减少后续各方对同一句话的不同理解。

七、工具与流程的取舍:自动化解决重复劳动,不替代判断

1. 哪些问题适合交给工具

工具适合承载可追踪的需求记录、状态流转、权限控制、关联关系、通知、报表和审计历史。它能减少重复录入,也能让团队看到事项为何改变状态、何时调整优先级、由谁作出决定。对多团队组织而言,统一字段和工作流可以降低跨团队沟通成本。

工具不适合代替团队判断用户价值、风险接受程度和产品取舍。自动打分可以提示排序差异,不能凭公式宣布哪个需求必做;自动生成的需求说明也必须经过业务与技术核对。若团队把维护工具当成目标,字段会越来越多,实际决策却越来越慢。

2. 何时值得考虑更完整的平台能力

当组织出现多个项目并行、跨团队依赖密集、权限隔离要求高、需要私有化部署或计划迁移既有系统时,单一团队的轻量看板可能不够。评估平台时,我会先列出必须支持的业务场景,再用代表性项目做试点,而不是先看功能清单有多长。

迁移尤其容易低估历史数据和使用习惯的成本。应先盘点项目、工作项类型、字段、状态、权限、附件、评论和关联关系,明确哪些内容必须保留、哪些可以归档、哪些需要转换。所谓平滑迁移,最终要用抽样核验与用户验收证明:关键数据可找到,权限没有扩大,常用流程能跑通,报表口径没有悄然改变。

选择方式 优势 代价与风险 适用情况
轻量看板加约定 上手快、维护成本低 跨团队审计和复杂权限较弱 单一团队、流程稳定、依赖较少
统一项目管理平台 便于多团队视图、权限和流程治理 配置与推广需要投入,过度定制会拖慢维护 项目并行多、协作边界复杂的组织
分层工具组合 可让不同团队保留专业工具 数据同步、口径统一和追踪链路更难 已有成熟专业系统且集成能力可靠

3. 先试点,再决定是否推广

平台试点至少覆盖一个真实项目、一个常见流程和一个复杂边界场景。除了记录完成情况,也应测量迁移工时、字段映射缺失率、用户培训时间、跨团队查询耗时和管理员维护负担。只验证“能不能建卡片”,不足以证明系统适合组织级协同。

若团队对私有化部署有要求,应确认部署责任、升级策略、备份恢复、身份认证、日志审计、数据出口和故障响应机制。若涉及既有系统迁移,应安排并行验证、数据抽样和回退预案。采购决策应由技术、业务、安全及实际使用团队共同参与,不应只由单一部门看演示后拍板。

八、用一套轻量操作步骤把 Backlog 跑起来

1. 每日:处理阻塞,不重新讨论全量优先级

每日同步围绕已开始的工作、当天计划和阻塞展开。若出现新需求,只记录入口并判断是否确属紧急,不在每日同步中临时重排整个 Backlog。这样既能让团队及时发现卡点,也能避免每天都被新声音带离正在推进的事项。

2. 每周:澄清队列顶部事项

每周选择接近计划窗口的候选项,检查目标、范围、验收、依赖和风险。对于还不清楚的内容,明确由谁补信息、何时复查;对于已过期或重复的事项,合并或归档。队列远端只保留足以支持未来讨论的信息,不需要提前写成完整规格。

3. 每个迭代开始前:核对容量与可承诺范围

先看团队可用容量、休假、支持任务和已知依赖,再讨论工作项,不要先选一大堆任务再假设容量会配合计划。承诺时确认团队理解完成标准,并保留处理不确定性的空间。若某项工作必须先完成技术验证,就把验证结果作为后续承诺的前提。

4. 迭代中:记录变化及其代价

需求变化无法完全避免,关键是让变化有记录。新增事项要写明来源、原因、批准人、对原计划的影响和后续动作。若范围扩大,应选择缩小其他范围、调整日期或接受容量变化,不要把变更藏在原卡片里再要求团队按原承诺完成。

5. 迭代结束后:复盘系统,不归咎个人

复盘应检查交付结果、未完成原因、阻塞时长、返工来源、临时插单和用户反馈。问题要落到可改变的机制上,例如需求澄清太晚、依赖确认缺失、测试资源排队或发布窗口不匹配。每轮只选择少量改进动作,指定负责人和观察周期,再用数据判断是否有效。

  1. 建立基线:选取最近若干个周期,统一统计口径,记录周期时间、未计划工作、阻塞与返工。
  2. 修复入口:确定需求提交信息、澄清责任人和紧急事项判定规则。
  3. 保护近端队列:每周检查顶部事项,明确验收条件、依赖和范围。
  4. 改善流动:观察在制品、等待和阻塞,避免只以忙碌程度衡量产出。
  5. 逐步调整:每次试验一到两个流程变化,复查证据后再决定保留或撤回。

九、最后的判断:让清单服务于学习,而不是服务于填表

1. 优先保护决策质量,而非追求条目整齐

Backlog 的价值不在于所有事项都写得完美,而在于团队能以较低成本发现重要信息、比较选择、承认不确定性并调整行动。过度追求格式一致,会把精力耗在填字段;完全没有规范,又会让协作依赖个人记忆。好的做法是在近端事项上严格,在远端想法上轻量。

2. 选择最适合当前瓶颈的改进动作

如果计划会议总在补需求,先改善每周澄清;如果工作经常卡在外部依赖,先建立依赖负责人和升级时限;如果临时工作吞噬计划,先公开插单原因和容量影响;如果条目堆积却没有用户反馈,先清理旧项并验证价值假设。不要一次性引入所有敏捷术语和仪表盘。

3. 下一步:从近端二十条开始,而不是从全量重建开始

团队可以从一个小范围开始:抽出当前最接近计划窗口的二十条事项,逐条检查目标、验收、依赖和范围;把缺口分类,找出最常见的两类;接着安排固定澄清时间,并记录一个迭代周期的等待、变更和返工。数字只是诊断起点,真正的改进要回到具体工作与决策。

我对 Backlog 的核心判断是:它不是承诺越多越好,而是团队越早识别不确定性、越诚实地表达取舍,交付就越可靠。先让顶部事项可理解、让插单有代价、让完成有证据,再决定是否需要更复杂的流程或平台。这样建立的协同机制,才会随着团队规模增长而继续有效。

常见问题解答(FAQ)

1. 敏捷项目的 Backlog 应该由谁负责排序?

我之前遇到过产品、研发和业务方都在往待办列表里加任务的情况,结果每个人都觉得自己的需求最重要。到了排 Sprint 计划时,团队才发现没人能说清先做什么。

由产品负责人或明确指定的需求负责人统一对 Backlog 排序,研发和业务人员提供估算、风险及依赖信息,但不宜各自维护一套优先级。排序时可综合用户价值、紧急程度、风险和实现成本;每次计划会议前确认排序依据,并让团队能追溯优先级变更的原因。

2. Backlog 条目细化到什么程度才适合进入 Sprint?

我在排迭代时碰到过只有一句话的需求,开发开始后才发现验收条件和外部依赖都没确认。为了避免反复补信息,我想知道需求需要提前准备到什么程度。

条目进入 Sprint 前,至少应说明目标用户与要解决的问题、可验证的验收条件、主要依赖和已知风险,并由团队完成粗略估算。可以用“就绪”检查表把这些条件明确下来;若核心方案仍待验证或范围无法估算,先拆分探索任务或继续澄清,不要把不确定性伪装成承诺。

3. 需求太大时,怎样拆分 Backlog 才便于交付?

我有时会看到一个需求横跨多个页面和角色,拆成前端、后端任务后,各部分却都无法独立给用户带来价值。迭代结束时任务看似完成了,完整功能仍然不能使用。

优先按可独立验证的用户结果拆分,例如先支持一个核心角色或关键流程,再逐步覆盖边界场景;不要只按技术层拆分。每个条目应有独立验收条件,并尽量在一个迭代内完成。若仍然过大,可先切出最小可验证版本,明确暂不支持的范围。

4. 怎样判断 Backlog 是否过期或堆积过多?

我发现待办列表越积越长,团队每次梳理都在讨论多年以前的想法,但真正近期要做的需求反而不够清楚。单看条目数量,我也很难判断这是储备充足还是管理失控。

定期检查条目的最后更新时间、业务负责人、优先级和依赖状态,并与团队近期交付能力对照。可按月或每个迭代复核高优先级条目;对长期无更新、无负责人或价值依据已失效的条目,重新确认、归档或删除。重点不是追求固定数量,而是让近期可执行的需求足够清晰,且排序能对应当前目标。

核心关键词

读者评论

冯
冯雅楠

我们每周也做需求梳理,但常被临时故障打断。把插单理由和被挤出的事项一起记录下来后,复盘时确实更容易看清承诺为何变化;难点是要有人持续维护,不然很快又回到口头协调。

孙
孙承宇

从测试角度看,验收条件提前明确很有帮助,尤其是权限和异常场景。不过完成定义如果列得太细,低风险的小改动也会增加流程负担,还是得按风险调整。

贾
贾舒然

文中强调关注等待和返工,而不只看总周期,这点符合我的经验。想请教一下,团队数据量不大时,怎样区分正常等待和流程阻塞?单看某条需求停留时间,容易把外部依赖也算成内部问题。

文章包含AI辅助创作:敏捷项目如何做好Backlog?研发团队协同管理与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/544248

赞 (0)
飞飞飞飞
Agile怎么做?研发团队协同管理:敏捷项目从0到1
上一篇 41分钟前
迭代最佳实践:研发团队敏捷项目协同管理,常见问题
下一篇 40分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
