迭代最佳实践:研发团队敏捷项目协同管理,常见问题

迭代计划看起来按时完成,发布却一再延期,往往不是团队“执行力差”,而是计划里的工作没有覆盖真实交付成本:需求澄清、跨团队等待、测试返工和上线准备都被挤到了迭代之外。研发团队做敏捷协同,真正要管理的不是会议数量或看板列数,而是承诺如何形成、阻塞如何暴露、变化如何进入,以及团队能否从每轮交付中修正下一轮的判断。

一、核心结论:迭代管理要围绕交付流,而不是仪式感

1. 迭代的目标不是“把任务塞满”

我判断一个迭代是否健康,首先不看计划里有多少条任务,而看团队能否用相对稳定的节奏,把一批有业务价值、可验证、可发布的工作交付出来。任务完成率高,不等于业务目标达成;如果每张卡片都标记完成,但集成、验收和发布仍在迭代结束后排队,团队只是把“开发完成”误当成了“交付完成”。

因此,迭代目标应当用结果描述,例如“让新用户能独立完成首次配置”,而不是“完成配置页、接口和测试用例”。后者是工作清单,前者才是可以被产品、研发、测试共同验证的结果。任务可以变化,目标应尽量稳定;若目标本身不清楚,团队就很难判断临时需求究竟是必要调整,还是未经评估的插队。

2. 协同管理首先要缩短反馈链

敏捷不是把所有问题都搬进每日站会,而是让信息在需要决策的人之间及时流动。需求有疑问时,谁能确认;接口有冲突时,谁能拍板;测试发现缺陷时,谁能决定修复优先级;上线条件不满足时,谁有权暂停发布,这些路径如果不清楚,再密集的同步也只会增加等待。

我建议团队把管理注意力放在三类时间上:工作真正被处理的时间、等待他人反馈的时间,以及返工所消耗的时间。很多团队把开发工时记录得很细,却不知道一个需求在“待澄清”停了几天。后者通常更能解释为何迭代承诺持续失准。

3. 先稳定规则,再谈工具和规模化

项目管理工具可以帮助团队共享需求、任务、缺陷、版本和依赖信息,但工具无法替团队决定什么叫“完成”,也无法代替负责人处理优先级冲突。若不同小组对状态含义各说各话,换工具只会把不一致的数据更快地汇总起来。

我的建议是先统一几个最低限度的协作约定:迭代目标如何写、工作项如何拆、进入迭代的最低条件是什么、完成标准包含哪些验证、临时变化由谁批准。规则跑通后,再评估工具是否支持跨团队追踪、权限治理、审计与部署要求。

二、背景与真实场景:计划失准通常是系统问题

1. 从一条看似正常的迭代开始

下面的场景是我用来做团队诊断的情景案例,并非某一家企业的公开经营数据。一个由产品、研发、测试和运维协作的团队,按两周一个迭代工作。计划会上选入二十余项工作,开发任务大多在第九天前完成,然而迭代最后两天集中出现接口联调、验收意见、环境问题和发布检查,最终只有部分功能真正进入可用状态。

团队最初的解释是“估时不准”,于是要求成员把每个任务拆得更细、估算得更精确。一个月后,任务颗粒度变小了,延期却没有明显改善。复盘发现,真正反复出现的并非单项开发超时,而是需求澄清晚、外部依赖没有负责人、测试资源后置,以及中途插入的紧急工作没有明确替换关系。

这类现象说明:迭代失准不一定来自估算误差,更常见的原因是计划没有把等待、验证和变化纳入同一套管理机制。单纯压缩开发估时,甚至可能让问题更晚暴露。

2. 多团队协作会放大局部优化的副作用

小团队里,开发者可能直接找到产品确认边界,也能当面与测试讨论验收条件。组织扩大后,需求经产品线传递,接口依赖多个服务团队,测试环境由专门小组维护,发布还要经过安全或变更审批。每个角色都在优化自己的局部流程,但跨角色的交接点可能无人负责。

例如,需求团队认为故事已经“写完”,研发团队认为接口文档仍有缺项,测试团队则等不到可用环境。三个团队分别都能报告进度,却没有人能回答“这个目标距离用户可用还差几个阻塞”。协同管理的难点因此从任务分派,转向端到端责任和依赖治理。

3. 规模化时,透明度和自治要同时存在

对于数十人以下、依赖较少的团队,轻量看板和固定复盘往往足够。进入多个产品线、百人以上组织后,管理者会额外关心跨团队依赖、统一权限、项目组合视图、数据留存、审计和部署方式。但这不意味着所有团队都要照搬一套流程:组织层面需要可比较的信息,团队层面仍需要根据工作类型决定节奏。

我通常把协同设计分为两层:团队层负责迭代目标、工作流和日常决策;组织层负责共同的术语、依赖升级、资源冲突和风险可见性。若组织只强调统一模板,团队会填表应付;若只强调自治,跨团队冲突就可能拖到发布前才暴露。

三、常见误区:看起来更敏捷,实际增加了管理成本

1. 把速度等同于任务完成数量

任务数量会受到拆分方式影响。同一项工作可以拆成两张卡,也可以拆成十张卡;因此,用完成卡片数量比较团队速度,容易奖励过度拆分。即使使用故事点,也不应把不同团队的点数直接横向排名,因为点数是团队内部用于讨论相对复杂度的尺度,不是跨团队的产能货币。

我更愿意观察承诺兑现情况、交付周期、在制品积压、缺陷回流和目标达成情况,并结合工作类型解释变化。数据用来提出问题,不是给团队贴标签。比如周期拉长时,应先看等待和阻塞是否增加,而不是立即要求成员“再快一点”。

2. 把每日同步开成逐人汇报会

逐人回答“昨天做了什么、今天做什么、有什么问题”,容易变成对管理者报流水账。真正有效的同步应围绕迭代目标和当前工作流展开:哪些事项可能阻碍目标、哪些依赖需要今天处理、谁负责推进下一步。具体技术讨论可以会后由相关人员继续,不必让所有人陪听。

如果同步会经常超过预定时间,先检查议题是否混入方案评审、问题排查和状态汇报,而不是简单要求大家说得更快。会议的价值在于促成协调,不在于每个人轮流发言。

3. 把迭代边界理解为绝对禁止变化

敏捷不等于拒绝变化,也不等于需求可以随时无成本地加入。迭代期间出现安全风险、生产故障或法规要求,确实可能需要立即处理;但团队应明确变化的进入方式、影响评估和替换原则。若新增一项工作却不移出任何工作,原有承诺事实上已经被悄悄改写。

建议把变化分为必须立即处理、可以进入下一轮、需要重新评估目标三类。紧急工作要有清晰的授权人和记录;普通需求进入候选池;若变化改变了迭代目标,则由相关负责人决定是否终止或重设目标,而不是让团队背负两个互相冲突的承诺。

4. 把“开发完成”当成“交付完成”

“代码已提交”只代表一个阶段结束。代码审查、集成测试、产品验收、文档更新、安全检查、发布审批等工作,如果被排除在完成定义之外,迭代末尾就会形成隐形队列。团队看板上显示一片绿色,用户却还不能使用功能,这种状态会持续侵蚀计划可信度。

我会要求团队把完成标准写成可验证的条件,而不是一句“已完成开发”。标准不必冗长,但应覆盖该工作实际需要的质量门槛,例如测试通过、关键场景验收、依赖服务兼容、发布说明已准备。不同类型工作可使用不同标准,避免把简单事项也套上不必要的审批。

5. 把工具上线当成流程改造

某项目管理工具能提供看板、工时、缺陷和报表,但如果团队仍在线下表格、聊天记录和邮件里维护关键决策,系统数据就不完整。管理者看到的报表看似实时,实际只是部分流程的影子。工具上线前应先明确哪些信息是决策必需、谁负责更新、哪些字段可以自动生成。

选型也不能只看界面是否熟悉。中大型企业还要验证权限模型、数据隔离、部署方式、接口能力、历史数据迁移、审计记录和运维责任。对于计划替换既有系统的组织,应先试迁移一个真实项目,验证字段映射、附件、关系链和历史记录,而不是只看厂商演示。

四、专业判断逻辑:用可观察的信号找出真正的瓶颈

1. 先把端到端工作流画出来

我会让团队从需求提出开始,一直到用户可用或结果被业务确认,画出实际经过的状态。不要先照着模板画理想流程,而要追问最近几项工作真实经历了什么:在哪个环节等待,谁在等待谁,返工从哪里发生,哪些步骤只在发布前才出现。

流程图不需要复杂。关键是状态定义一致,并能区分“正在处理”和“等待处理”。当所有等待都被塞进“进行中”,管理者就无法判断队列在哪里形成,也无法知道需要增加能力、减少并行,还是缩短决策链。

2. 用少量指标组成诊断组合

单一指标很容易被误读。交付周期变短,可能是工作变简单,也可能是团队只挑容易完成的事项;完成率上升,可能是承诺更合理,也可能是验收标准放松。应当把结果指标与过程指标配对,并结合工作内容、人员变化和外部依赖解释。

建议从以下几项开始,而不是一次性建立几十个仪表盘:

  • 目标达成率:迭代目标是否达到,重点看业务结果或验收结果,不只看任务关闭比例。
  • 交付周期:从工作开始到可用或验收完成的时间,按工作类型观察中位数和长尾。
  • 在制品数量:同时进行的工作是否超过团队完成和验证的能力。
  • 阻塞时长:工作等待外部决策、环境或依赖的累计时间。
  • 返工比例:因需求理解、集成或质量问题重新打开工作的情况。
  • 未计划工作占比:临时事项消耗的容量,以及它们是否挤压原有目标。

下表中的数值是为了说明诊断方式而构造的情景模拟,不是行业基准,也不是某家企业的实测结果。它展示了为什么不能只盯着“开发完成率”:开发阶段完成看似不差,但等待验收和依赖的时间更值得追查。

观察信号 情景模拟值 优先追问的问题 可能的管理动作
迭代目标达成率 约 65% 目标是否过宽,还是中途被变化挤压? 减少承诺数量,记录目标变更原因
工作项中位交付周期 约 8 个工作日 等待集中在哪些状态? 明确状态责任人与阻塞升级时限
平均阻塞等待 约 2.5 个工作日 依赖是否在迭代开始后才被发现? 把依赖检查前移到计划准备阶段
未计划工作占比 约 22% 紧急工作的来源是否可分类? 为支持、故障和临时需求预留容量
验收后重新打开比例 约 14% 验收条件是否在开发前达成共识? 补齐示例、边界条件和验收责任人

3. 先判断变异来自哪里,再决定是否调整估算

若周期波动主要来自需求不清,增加估算精度没有意义,应改善需求准备和澄清机制。若波动来自多人并行造成的集成冲突,应减少在制品、增加连续集成频率。若工作经常等外部团队,则需要依赖负责人和升级通道,而不是要求本团队加班抵消等待。

我常用一个简单判断:同类工作连续数轮都出现类似偏差,说明流程或容量假设有系统性问题;偏差只发生在少数特殊事项上,则应查找具体事件,不要马上改整个团队的规则。这样可以避免根据一次异常,就对流程进行大幅度调整。

4. 将预测区间用于承诺,而不是制造精确幻觉

团队的历史交付数据可以帮助形成容量范围,但不能保证下一轮一定完成某个精确数字。特别是需求不稳定、外部依赖多或团队成员刚变动时,用单点承诺会掩盖不确定性。我更建议给出基础目标与伸缩范围:先确保最重要目标有合理容量,再将低优先级事项作为条件性工作。

例如,团队根据近期工作记录判断,两周内通常能完成一组核心工作,但遇到外部评审时波动明显。计划时就应明确哪些工作是承诺,哪些是有余量才做,而不是把全部候选事项都写进“本轮必做”。这种区分会让变化管理更诚实。

五、案例与数据观察:把延期从“感觉”拆成可验证的过程

1. 情景案例:先看工作流,再改计划方法

以下仍为情景模拟,用来展示一套诊断过程,不代表外部统计或产品客户案例。某跨职能团队连续三轮无法按计划完成所有工作。负责人没有立即要求每个人提高估时准确度,而是抽取最近三轮的工作项,记录开始时间、阻塞时间、首次验收时间和最终可用时间。

分析后发现,延期工作中不少在开发完成后等待验收;一部分工作因接口依赖晚确认而重新开发;还有一部分来自迭代中加入的支持事项。问题并不集中在开发本身。团队随后做了三项调整:计划会前确认关键依赖;故事进入迭代前必须有验收条件;每轮容量中显式保留支持工作空间。

三轮后的情景观察显示,开发任务数量并未显著增加,但迭代目标更容易完成,发布前集中堆积的事项减少。这个案例的重点不是某个百分比,而是先把时间花在哪里看清楚,再决定该优化哪个环节。如果瓶颈在验收,把开发估算再精确也不会解决问题。

2. 分阶段对比能揭示“快”究竟快在哪里

下方数据为模拟的前后对照示例,口径是假设团队按工作项记录从开始到可用的天数。它不是经过独立审计的案例结果,因此不应被当成行业承诺。其用途是展示一种验证设计:不仅看总周期,也要拆开开发、等待和验证,确认改善是否来自减少队列,而非压缩质量活动。

迭代最佳实践:研发团队敏捷项目协同管理,常见问题

3. 不要只看平均值,要找长尾工作

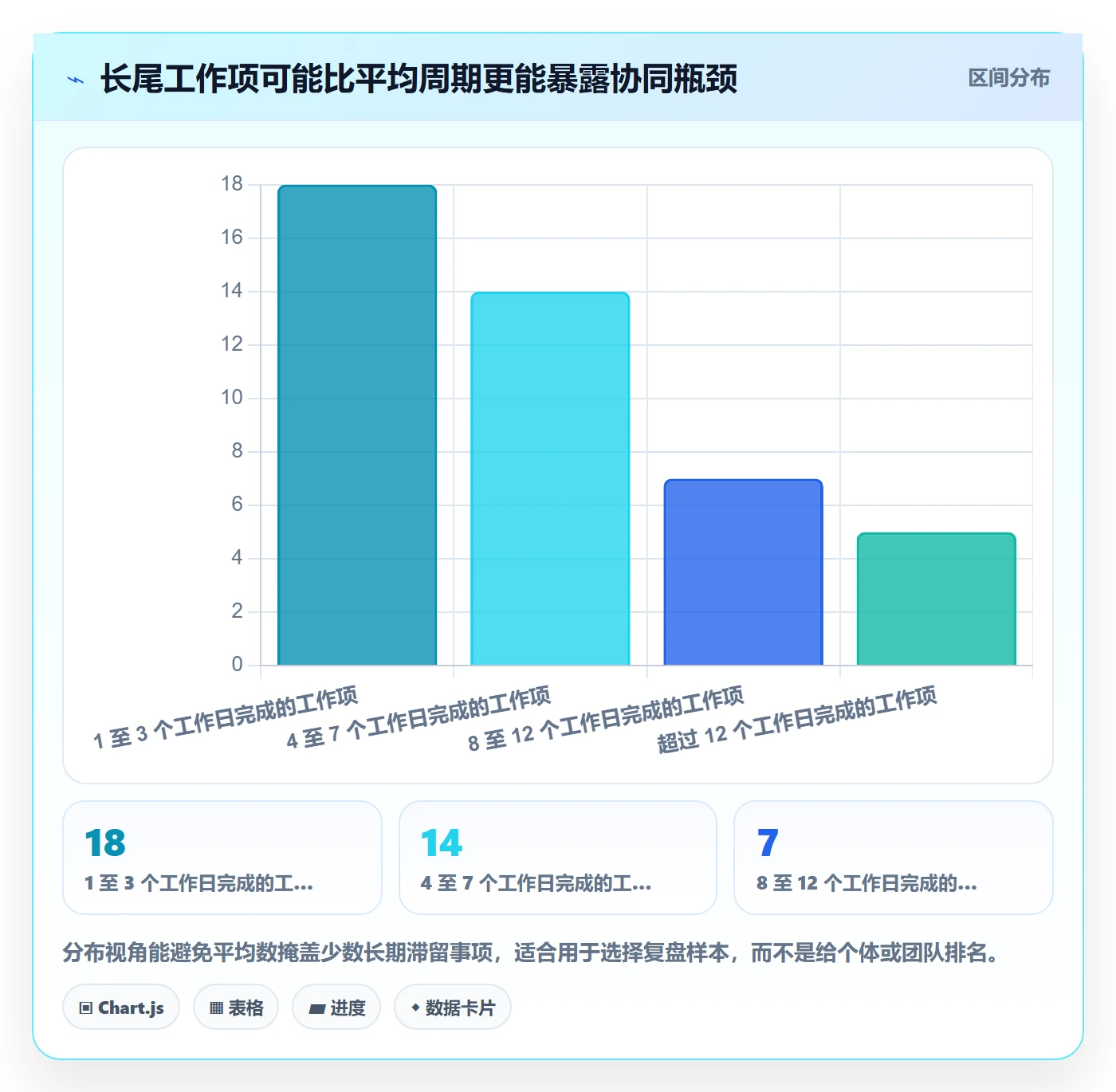

平均交付周期会被少数异常事项拉高,也可能掩盖多数工作顺利、少数工作长期卡住的事实。排查时可按工作类型分组,同时观察中位数和较长周期区间。若大部分小改动很快完成,但少量跨团队事项持续数周,团队需要建立依赖治理,而不是调整所有工作项的估算方式。

情景模拟的工作项周期分布如下。数据用于解释分布观察,不是普遍适用的目标值。团队应使用自己的历史记录,并确保起止时间定义一致;例如,“完成”究竟指代码合并、验收通过还是用户可用,必须先统一。

迭代最佳实践:研发团队敏捷项目协同管理,常见问题

4. 建立因果链,而不是把报表当答案

我会把一次迭代复盘写成“信号,假设,验证,行动”的链条。比如信号是目标未达成,假设是验收等待过长;验证时检查各工作项等待状态和责任人;如果假设成立,再试行验收预约或提前评审。下一轮要看等待时间是否变化,而不是只记录“加强沟通”。

这种做法的好处是,团队不会把所有问题都归因于“沟通不足”。沟通是手段,具体需要缩短哪段等待、由谁做决定、何时升级,才是可执行的改进。一次只调整少数关键机制,才能看清变化是否有效。

六、迭代协同的落地做法:从需求进入到复盘结束

1. 迭代开始前,建立足够而不过度的准备条件

需求准备不需要把未来所有细节一次写完,但进入迭代的工作至少应让团队理解价值、边界、验收方式和关键依赖。若团队仍不知道谁是用户、成功条件是什么、需要哪个服务团队配合,就不应把它当作可预测的承诺工作。

我建议在计划会前完成一次短而明确的准备检查:

  1. 确认目标用户和希望改变的业务行为。
  2. 描述验收场景,特别是失败路径和边界情况。
  3. 标记接口、数据、环境、审批等外部依赖,并指定联系人。
  4. 把工作拆到能够在一个迭代内验证的规模;若无法拆分,说明原因与风险。
  5. 区分必需工作、可选工作和探索性工作,避免把不确定性包装成确定承诺。

准备检查的目的不是增加一道审批,而是让团队在投入前暴露不确定性。探索性任务可以进入迭代,但应定义探索要回答的问题和时间边界,不宜假装其结果与已知需求一样可预测。

2. 计划会从目标倒推容量

计划会先讨论本轮最重要的结果,再看团队可用容量和既有工作,而不是从需求池顶端逐条往下塞。成员休假、支持值班、技术债和跨团队评审都要进入容量判断。若团队把所有可用时间都当作新功能时间,计划看起来饱满,实际上没有给现实工作留位置。

计划时最好把工作分成三层:必须实现的目标工作、维持质量和运营所需的工作、容量允许时再承接的候选工作。若出现紧急事项,应明确调整哪一层,而不是默认团队可以无损吸收。

3. 每日协调围绕阻塞和流动

每日同步可以控制在短时间内,重点看工作有没有持续流动。对于已经开始但长时间没有变化的事项,追问缺少的决策、资源或信息;对于多人同时开启的工作,讨论是否需要结对完成、减少并行或先交付一个可验证切片。

团队应让阻塞状态有明确责任人和下一步动作。写“等待产品确认”并不够,还要知道由谁联系、何时跟进、超过多久需要升级。没有负责人和时限的阻塞记录,只是把问题贴在看板上。

4. 评审展示可验证结果,复盘改进工作系统

评审要让利益相关者看到真实运行的成果,并获取针对价值和边界的反馈。幻灯片、完成清单和“开发已结束”的汇报,不能替代可操作的产品演示。若功能尚未满足质量门槛,应如实说明状态,不要为了营造完成感把风险隐藏起来。

复盘则聚焦工作系统,而不是追责个人。团队可以从一件做得好的事、一件造成延误的事和一项下轮试验开始。改进项必须指定负责人、验证方式和回看时间;如果改进只写“加强协作”,下次复盘仍会遇到相同的问题。

5. 用最小数据集支撑持续改进

初期可以记录迭代目标、工作项状态变化、阻塞原因、交付日期、返工原因和未计划工作。数据越多不一定越好;若采集成本高、字段含义含糊、使用者不知道如何据此行动,团队很快会把填报当作额外负担。

每个指标都要回答一个管理问题。例如,记录阻塞原因是为了决定是否调整依赖流程,而不是为了制作漂亮图表;记录未计划工作是为了识别支持负荷,而不是把临时需求视为团队不够专注。只有数据能引出具体决策,才值得长期维护。

七、工具与规模化协同:按治理需求做取舍

1. 轻量团队和大型组织需要不同的管理边界

小团队的核心问题通常是优先级、验收共识和短周期反馈。一个清晰的共享看板、稳定的工作约定和定期复盘,可能已经足够。过早引入复杂审批、层层汇总和多维度报表,会让团队把时间花在维护管理系统,而不是交付和学习。

中大型组织的复杂性则来自多个项目之间的依赖、权限边界、审计要求、部署约束和历史数据连续性。此时,工具不仅要适配单个团队的看板,还要支持管理者看见跨团队风险,同时不把团队自治压成统一流水线。选择标准应从组织的真实约束出发,而非单纯比较功能清单长短。

组织情形 优先解决的问题 建议的治理强度 常见取舍
单一小团队、依赖少 目标清晰、工作透明、及时反馈 轻量看板与简化规则 牺牲部分报表细度,换取低维护成本
多团队共享服务 接口依赖、资源冲突、阻塞升级 统一依赖字段和跨团队视图 增加少量协同约定,避免各自为政
百人以上研发组织 权限、审计、项目组合与数据口径 组织级标准加团队级自治 提高治理成本,换取可追溯和可比较性
有本地部署或数据边界要求 数据控制、运维责任、升级与灾备 先做架构和安全评估 部署自主性提高,但需承担维护与升级工作

2. 评估工具时,先做真实项目试点

我会要求试点覆盖一个完整交付周期,而不是只让管理员体验几天。试点项目应包含真实需求、缺陷、版本、依赖和权限场景,并让产品、研发、测试和项目负责人都参与。需要特别验证的不是“能不能创建任务”,而是信息能否顺着实际工作流流转。

评估清单至少包含以下方面:

  • 工作项、缺陷、版本、测试和需求之间是否能建立可追踪关系。
  • 团队、项目和组织层级的权限是否符合实际边界。
  • 关键字段、状态和流程能否配置,且不会造成过度定制。
  • 历史数据迁移后,附件、评论、关系和责任信息是否完整。
  • 接口、单点登录、审计、备份和运维监控是否满足要求。
  • 本地部署、升级节奏、故障响应和长期维护由谁承担。

试点结束时应由实际使用者回答:是否减少了重复录入,是否更早发现依赖,是否更容易追溯决策,数据是否能用于复盘。若只有管理者觉得报表更完整,而一线团队工作量明显增加,说明方案仍需调整。

3. 结合具体需求评估 PingCode

若组织正在评估研发项目协同平台,PingCode可以纳入候选范围,尤其适合希望统一需求、迭代、缺陷和测试协同的中大型企业及百人以上研发组织。公开产品信息显示,该平台支持私有化部署,并提供 Jira 平滑迁移相关能力;对于有数据控制要求、正在评估国产替代路径的团队,这些能力值得进入验证清单。

但“支持迁移”不等于所有历史信息都能无损自动转换,“支持私有化部署”也不等于部署后无需运维。组织应拿真实项目做迁移演练,核对字段映射、附件、历史评论、权限、关系链和报表口径;同时验证部署架构、升级策略、备份恢复、权限审计和服务响应。是否适用,最终取决于试点结果和组织约束,而不是产品介绍中的功能数量。

4. 迁移项目应把数据、流程和使用习惯分开治理

替换旧系统时,最容易被低估的是数据口径不一致。旧流程里的“完成”可能代表开发结束,新流程里的“完成”可能要求验收和发布;若不先统一定义,迁移后的历史报表就无法横向比较。建议保留必要的历史信息,但不要为了复制旧系统的每个字段而把旧流程原样搬过去。

迁移可以分成三段:先验证结构与数据映射,再选择一个业务线并行试用,最后按批次切换。每一段都要设置回退条件,例如关键记录缺失、权限错配或核心协同流程无法运行时暂停推广。这样比一次性全组织切换更容易控制风险。

八、不同情况下的行动建议与取舍

1. 如果团队经常临时插入工作

先分类记录临时事项来源:线上故障、客户支持、管理要求、需求遗漏或依赖返工。运行两到三轮后,查看哪类事项占用最多容量。若支持工作稳定存在,可以设置轮值或预留容量;若多数来自需求遗漏,应修订进入迭代前的准备条件;若来自反复故障,则应优先安排可靠性改进。

取舍在于:为变化预留容量会减少表面上的新功能承诺,但通常能提高整体计划可信度。完全不留缓冲,看似产能利用率高,实际会让每次变化都通过加班或悄悄延期来消化。

2. 如果团队任务很多,却总有工作做不完

先检查在制品数量和跨任务切换,而不是要求成员更快。团队可以限制同时进行的工作,鼓励尽早完成和验证已有事项,再启动新工作。对于必须并行的项目,要标明共享资源和关键路径,避免多个团队同时依赖同一位专家却无人协调。

取舍在于:减少并行会让部分任务暂时不启动,短期内看起来不够“忙”;但它能减少切换、提高完成率,并让阻塞更早暴露。若组织只奖励启动数量,团队就会持续制造更多未完成工作。

3. 如果迭代目标常常被改写

区分真正必要的变化与优先级管理不足。紧急安全问题和生产故障可以打断原计划;普通新需求应进入候选池,并评估替换什么工作。若业务方向变化到原目标失去价值,就应明确取消或重设目标,而不是同时保留旧承诺并追加新承诺。

取舍在于:变化需要被显式讨论和记录,会增加少量决策成本,却能防止团队被动承担相互矛盾的要求。更重要的是,管理层可以看见变化造成的容量影响,从而改进需求治理。

4. 如果验收和测试总挤在迭代末尾

先检查验收条件是否在开发前确认、测试是否过晚介入、环境是否能够持续使用,以及工作项是否拆得过大。可以尝试更早集成、按小批次交付、让测试参与需求澄清,并把验证活动纳入工作流,而不是留到最后集中处理。

取舍在于:前置协作需要产品、研发和测试更早投入,短期会议或沟通次数可能增加;但它通常能降低末尾返工和发布风险。不要为了让迭代报表好看而跳过验证,缺陷只是被推迟,并没有消失。

5. 如果组织考虑更换项目管理平台

先明确更换原因:是现有系统缺少关键能力、数据治理不足、部署条件不符,还是团队没有形成稳定流程。若问题主要是规则不清,迁移系统不会自动解决;若是权限、审计、数据驻留或跨项目协同无法满足,才有充分理由进入工具评估。

取舍要把采购成本与长期维护成本一起算。私有化部署能满足特定数据和控制要求,也意味着组织要承担环境、升级、备份、监控和故障处理责任。迁移的价值应体现在协同质量、可追溯性或风险控制上,而不只是界面更换。

6. 如果团队规模较小但管理流程越来越重

逐项检查每个字段、会议和审批是否支持明确决策。若某项流程长期无人使用、没有风险控制价值,也没有帮助团队减少返工,可以先小范围试行简化。流程的存在应能解释其保护的质量、合规或协作边界,而不是因为“其他团队都这么做”。

取舍在于:轻量化可能降低统一报表的精细程度,但能释放一线协作时间。团队应保留必要的质量门槛与风险记录,不要把“敏捷”误解为不留痕、不验证或不承担责任。

九、结语:把每轮迭代当成一次可验证的管理实验

1. 真正的最佳实践是持续校准

迭代没有一套适用于所有研发团队的固定模板。产品不确定性、合规要求、服务依赖、团队经验和发布风险都不同,流程自然需要不同。可以稳定复用的是判断方法:明确目标,观察工作流,区分处理与等待,记录变化,验证改进,再根据结果调整规则。

我最看重的信号不是团队看板有多整齐,而是风险能否提前出现、决定能否找到责任人、工作能否尽早完成验证,以及团队是否敢于如实说明目标未达成的原因。若这些条件逐步改善,敏捷协同才真正开始产生价值。

2. 下一步从一个可验证的问题开始

如果你正在改善迭代管理,不必立刻重做所有流程。选取最近两到三轮,追踪工作从提出到可用的状态变化,先找出最主要的一类等待或返工,再设计一项小范围调整。明确谁负责、观察什么数据、何时回看;有效就固化,无效就撤回或换假设。

迭代最佳实践不是把承诺做得更激进,而是让承诺建立在真实容量和可见风险之上。当团队能把变化、依赖、验证和复盘纳入同一条交付链,计划才不只是会议上的预测,而会成为持续学习和可靠交付的工具。

常见问题解答(FAQ)

1. 敏捷迭代周期多长比较合适?

我所在的团队有时一周就要发布一次,有时一个需求又要做很久,所以一直拿不准迭代该设多长。周期太短担心会议和部署占用开发时间,太长又怕问题拖到后面才暴露。

可先从两周一个迭代试行:周期足以完成一批可验收的工作,也便于较快收集反馈。若团队能稳定交付、需求颗粒度较小,可试一周;若涉及复杂集成或外部审批,可考虑三至四周,但应增加中途检查。连续观察三轮迭代的交付完成率、阻塞时间和反馈速度,再调整周期,而不是只按团队习惯决定。

2. 迭代开始后,需求变更应该怎么处理?

我经常遇到迭代进行到一半,业务方突然提出更紧急的需求,团队不知道该直接插入还是等下一轮。每次临时加任务,原定计划就容易延期,但一味拒绝也可能错过重要变化。

先区分紧急程度和影响范围:若涉及线上故障、合规风险或明确的重大业务损失,由负责人评估后可替换当前工作中的等量任务,并记录变更原因和影响;普通优化需求进入待办列表,由产品负责人重新排序,下一轮再评估。不要只加不减,迭代中新增工作应同步调整承诺范围,并在复盘时统计变更次数及其对交付的影响。

3. 怎样避免迭代计划排得太满?

我发现团队每次规划时都会把空档填满,最后测试、联调和临时问题只能靠加班消化。即使大家都很努力,承诺的任务还是经常做不完。

用团队近期实际完成量制定计划,而不是按理论工时排满。例如参考最近三至五轮的平均完成量,并为缺陷处理、评审和协作预留约一至两成容量;具体比例要依据历史中断情况调整。只有需求已拆分、验收条件明确且依赖可控的工作才纳入承诺,未澄清事项先放在待办中。

若连续几轮完成量低于承诺,应缩小计划并检查阻塞,而非默认延长工时。

4. 怎么判断一次敏捷迭代是否成功?

我以前会用完成了多少任务来判断迭代好不好,但有些任务虽然关闭了,用户却没有真正用起来。团队也容易为了数字拆小任务,反而忽略交付质量和业务效果。

同时看交付、质量和结果:记录承诺与完成的工作量或事项数,检查未完成原因;统计上线后的缺陷、返工和故障;再观察本轮交付是否解决了预先定义的用户或业务问题。比较数据时保持口径一致,例如按已验收并可使用的增量计入完成,不把仅开发结束的任务算作交付。单轮数据不宜用于个人排名,应结合多轮趋势做复盘和改进。

核心关键词

读者评论

黎
黎文博

我们团队以前也容易把开发完成率当作迭代成果,后来发现真正卡住的是验收和环境。把“可发布”写进完成标准后,延期原因确实更容易定位,但前提是产品和测试愿意提前投入。

余
余欢

文章提到用区间做承诺比较有现实意义。实际项目里临时需求很难完全避免,关键是记录替换了什么、影响了哪个目标,否则复盘时还是会变成“大家都很忙但没交付”。

韩
韩云舟

指标不宜一次铺得太多,这点比较认同。我们试过同时统计十几项数据,最后没人维护。现在只保留交付周期、阻塞时长和未计划工作占比,反而更能支持具体决策。

文章包含AI辅助创作:迭代最佳实践:研发团队敏捷项目协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/544249

赞 (0)
飞飞飞飞
敏捷项目如何做好Backlog?研发团队协同管理与操作步骤
上一篇 40分钟前
Sprint实操方法:研发团队提升敏捷项目效率的协同管理方法与模板
下一篇 40分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
