Sprint 开始得很热闹,结束时却发现“做了很多、交付很少”,问题通常不在团队不够努力,而在承诺的工作量超过了团队真实产能。我的判断是:Sprint 的效率不该用任务关闭数衡量,而要看团队能否稳定交付可验收的用户价值,并从每轮结果中修正下一轮计划。下面以一个 8 人产品研发团队的情景案例,拆解从目标设定、容量测算、计划会到复盘改进的实操方法,并附可直接复用的模板。案例中的数字为情景模拟,用于演示方法,不代表行业平均值。
一、先讲核心结论:Sprint 不是把任务塞进时间盒
1. 用“可验收结果”代替“任务完成感”
我做 Sprint 计划时,首先问的不是“这两周能排多少张卡”,而是“到 Sprint 结束,用户或业务能看到什么变化”。前一个问题容易把团队带向任务堆积;后一个问题迫使产品经理说清目标、边界和验收方式。
例如,“完成会员中心改版”不是一个好的 Sprint 目标:它把设计、接口、页面、测试混成一句话,却没有说清用户获得了什么。更可执行的目标是:“让已登录用户能够查看并修改常用收货地址,并在提交前明确看到保存结果。”目标具体后,团队才能判断哪些工作是必要路径,哪些只是顺手优化。
一个有效的 Sprint 目标,应能用一句话讲清对象、变化和价值。如果目标包含多个并列动词,或者必须翻开几十张任务卡才能解释,通常说明目标过宽,或者产品方案尚未收敛。
2. 先保留余量,再谈承诺量
把团队所有可用工时都排满,不等于高效率。线上问题、评审等待、跨团队依赖和临时支持都会侵蚀开发时间。更稳妥的做法,是先计算可用容量,再扣除已知缺席与支持负担,最后用历史完成情况校准计划量。
在下文的情景案例中,8 人团队每人两周有 10 个工作日,名义容量是 80 人日;扣除休假、会议和支持工作后,实际可用于 Sprint 目标的容量约为 53 人日。团队不能因为名义容量是 80 人日,就承诺 80 人日的工作。
3. 把 Sprint 看成连续反馈回路
Sprint 的价值不只在于按期交付,也在于快速验证团队对需求、工作量和协作成本的判断。计划是预测,不是保证;预测与结果之间的差距,应该转化为下一轮可验证的改进假设。
我建议每轮只选一个主要流程问题来改进,例如“需求进入 Sprint 后反复补充验收条件”。如果同时要求减少会议、提升代码质量、缩短测试时间、改善跨团队协作,团队很难判断到底是哪项变化产生了效果。

二、背景与真实场景:计划总是“差一点”,通常差在输入

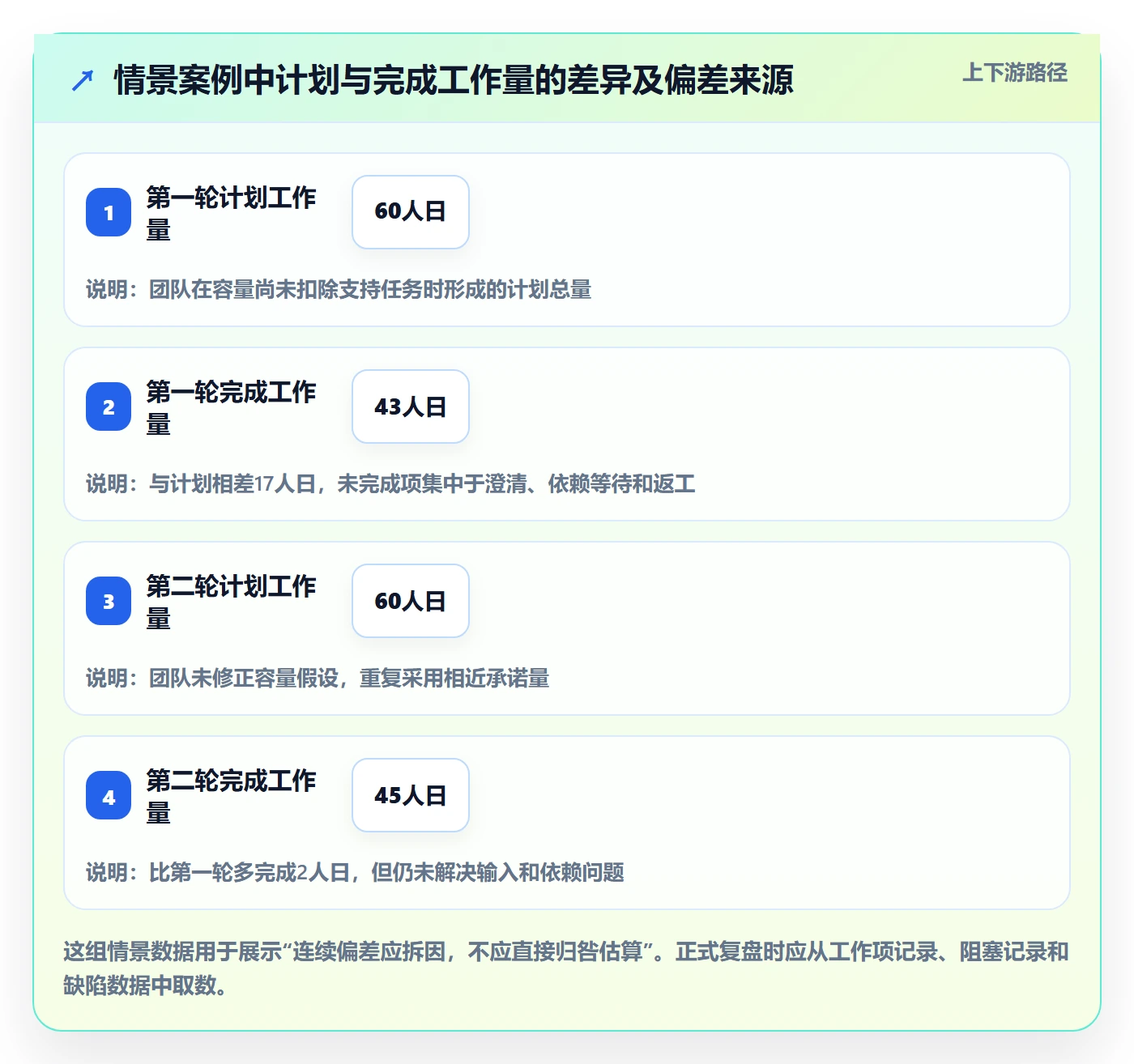

1. 情景案例:8 人团队连续两轮交付偏差
以下是为了说明诊断方法构造的情景案例。某电商产品团队有 1 名产品经理、1 名设计师、4 名研发人员和 2 名测试人员,按两周一个 Sprint 运作。团队连续两轮计划了约 60 人日工作,实际分别完成约 43 人日和 45 人日;未完成项大多集中在需求澄清、外部接口等待和测试返工。
如果只看“完成率”,团队可能会得出“估算不准”的结论,并进一步要求大家把任务估小。但复盘后发现,主要偏差不是估算能力,而是三类输入问题:需求验收条件不完整、外部接口状态没有确认、支持工作没有进入容量预测。单纯把估算数字调低,解决不了这些问题。
我会把偏差拆成三张账:工作量变化、依赖等待、质量返工。它们对应不同的改进动作。工作量变化要看范围是否稳定;依赖等待要看责任人与最晚确认时间;质量返工要看验收标准、测试策略和交付切片是否足够清晰。
2. 计划偏差不等于团队表现差
团队按计划完成 75% 的工作,不能直接推出团队效率低。假如剩余 25% 是因生产事故、需求变更或跨团队阻塞导致,那么需要改的是容量管理和依赖治理;如果剩余项长期是测试、发布和文档收尾,才更可能是团队把“开发完成”误当成“交付完成”。
我会先判断偏差由谁控制,再判断如何改进。团队可控的流程问题要进入复盘行动;团队不可控的突发事件要体现在容量假设和风险预案里。把两者混为一谈,会让复盘变成追责会。
3. 规模扩大后,协作成本会改变计划方式
小团队可以依靠口头同步快速补齐上下文;成员超过几十人、服务多个业务线时,隐性依赖和状态同步成本会上升。此时 Sprint 计划不能只管理“每个人手上有什么”,还要管理跨团队接口、版本节奏、权限边界和决策责任。
当组织规模超过 100 人,或项目涉及多个产品线与研发团队时,项目管理平台的价值通常不只是任务看板,而是统一需求、缺陷、版本、依赖和权限等信息。如果评估工具,像 PingCode 这类面向中大型组织的项目管理产品,可以进一步核对其私有化部署能力、迁移方案以及与现有研发流程的适配程度。是否适合,仍应以实际演示、数据迁移验证和安全评估为准,不能仅凭“支持某能力”的宣传判断。

三、常见误区:看起来更忙,不代表 Sprint 更有效
1. 把 Sprint 目标写成待办事项清单
“完成登录、优化首页、修复支付问题”是三组任务,不是一个有方向的目标。目标散乱时,团队容易在 Sprint 中段被局部紧急事项牵着走,最终每件事都开始了,却没有一件形成完整的用户结果。
改法是先定一个主要目标,再把必要工作拆成实现它的路径。确有多个业务重点时,可以有多个结果,但要明确主次和可放弃项。若每项都标注“最高优先级”,实际上等于没有优先级。
2. 把故事点当作跨团队绩效单位
故事点是团队内部估算相对复杂度的辅助尺度,不是工时换算表,更不适合用于比较不同团队的个人产能。团队 A 的 20 点和团队 B 的 20 点,未必代表相同工作量;即使同一团队,估算尺度也会随产品和人员变化。
如果管理者用故事点考核个人,团队会自然地把精力转向“多报点数”,而不是更快交付价值。对计划更有用的是观察本团队一段时间内的完成趋势,并结合未完成原因判断容量;不要把趋势值当成必须达到的配额。
3. 计划会变成逐卡朗读会
计划会的目标是形成可执行的 Sprint 计划,不是让所有人把任务卡从头念一遍。如果会前没有完成需求澄清,会议现场才开始讨论用户场景、边界情况和接口责任,计划会很容易变成需求评审、设计评审和技术方案会的混合体。
我会把需求准备前移到 Sprint 之前:产品负责价值、范围和验收条件;研发与测试共同识别实现和验证风险;依赖方确认接口与时间。计划会上只处理剩余的不确定性,并明确是否足以承诺。
4. 只看速度,不看流动与质量
团队可能通过减少测试、推迟代码审查或把缺陷留到下一轮来提高短期完成数。表面上速度上升,实际上返工和线上风险被延期了。完成量、交付周期、缺陷和阻塞时间需要一起观察,才不容易被单一数字误导。
数据也不应制造虚假的精确感。比如“平均完成 47.3 点”不等于下一轮就能承诺 47.3 点。更有价值的问题是:过去几轮波动有多大?发生突发支持时完成量如何变化?工作项是否经常因等待而停滞?

四、专业判断逻辑:从目标到承诺,按顺序过五道关
1. 第一关:目标是否能被验收
产品经理要把目标写到团队能够判断“达成或未达成”的程度。可以使用“谁,在什么场景下,能够完成什么动作,系统如何反馈”的结构。需要时补充业务指标,但不要把结果指标误写成团队短期能完全控制的承诺。
例如“提高地址修改转化率”是业务目标,受流量、用户意图和页面体验等因素共同影响。Sprint 内更可控的交付目标可能是“用户可编辑常用地址,保存成功后看到确认反馈,失败时得到可恢复提示”。前者用于长期观察,后者用于本轮验收。
2. 第二关:需求是否达到可进入计划的最低成熟度
我通常用“对象、行为、边界、验收、依赖”五项快速检查需求。并非每个问题都要在开工前完全解决,但如果关键用户路径、失败处理或外部责任人不明确,就不宜把需求当作确定工作量排入承诺区。
| 检查项 | 产品经理需要回答的问题 | 不通过时的处理 |
|---|---|---|
| 对象 | 谁会使用,适用于哪些账户或角色? | 补充用户范围,避免后续争论权限与可见性 |
| 行为 | 用户能做什么,系统如何响应? | 补完整主流程和关键状态变化 |
| 边界 | 失败、重复提交、空数据如何处理? | 列出高风险边界,确认是否纳入本轮 |
| 验收 | 团队怎样证明功能符合预期? | 写出可观察的验收条件,避免“体验良好”等抽象表述 |
| 依赖 | 是否依赖接口、数据、审批或其他团队? | 确认负责人、交付时间和阻塞后的替代方案 |
3. 第三关:工作量是否拆到可见风险的粒度
任务拆分不是把工作拆得越碎越好,而是让团队足以发现风险、协作和检查进展。一个工作项如果横跨多个角色、多个系统,且数天内无法验证任何中间结果,就有必要再拆。反过来,把每个小时的操作都建成卡片,会增加维护负担。
拆分时优先围绕可验证的用户路径或技术边界,而不是机械地按“前端、后端、测试”切割。这样有助于提前发现接口、数据和验收之间的缺口,也能让团队在需求变化时只调整受影响的切片。
4. 第四关:容量是否把真实占用算进去
容量计算应以个人可用时间为起点,但不能把每个小时都视为生产时间。常见扣减项包括休假、固定会议、轮值支持、面试、跨团队协调和已知维护工作。历史工作项的完成趋势则用于校准“可用工时”与“真正可交付工作量”之间的差异。
如果团队过去几轮的计划完成比例在 70% 至 85% 之间波动,且未完成原因主要来自临时支持,那么先把支持容量单独预留,比要求团队提高估算精度更有效。这里的比例只是情景范围,实际阈值应由本团队数据决定。
5. 第五关:承诺是否有清楚的退出边界
承诺不是“所有事项无论发生什么都必须做完”。产品经理需要和团队约定:遇到突发问题时,哪些工作绝不能删,哪些工作可以移出 Sprint,谁有权调整范围,如何同步影响。
通常应保护 Sprint 目标的核心路径,而不是死守每一张任务卡。目标仍可达成时,低优先级优化可以延后;目标已经失去意义或关键条件发生改变时,应公开重新评估,而不是悄悄改变验收口径。

五、实操流程与模板:把方法变成每轮都能复用的动作
1. Sprint 之前:准备目标、需求和风险
计划会的质量很大程度由会前准备决定。我会在会议前安排需求梳理,让产品、研发、测试共同检查候选事项。产品负责解释问题与验收,研发补充实现和依赖风险,测试补充可验证性与边界场景。
会前不要求所有方案细节都锁死,但要把尚未确定的事情显式标出来。把“不确定”写出来,比把它藏在任务卡里更有价值,因为团队可以判断这是否是可接受的风险,或需要先做技术验证。
(1)需求准备模板
| 字段 | 填写示例 | 填写原则 |
|---|---|---|
| 用户问题 | 用户修改地址后,不确定是否保存成功 | 描述发生在什么场景,不先写解决方案 |
| 目标用户 | 已登录且有至少一个常用地址的用户 | 明确角色、权限或数据前提 |
| 预期行为 | 编辑地址并提交后看到成功反馈 | 使用可观察的动作与系统响应 |
| 验收条件 | 有效输入保存成功;无效输入提示原因;失败后内容保留 | 覆盖主路径和关键失败路径 |
| 依赖 | 地址服务接口确认;接口负责人和联调时间已记录 | 写明责任人、时间和阻塞处理方式 |
| 未决问题 | 是否允许同一用户保存多个默认地址 | 区分必须先解决的问题与可延后决策 |
2. Sprint 计划会:先定目标,再核容量
我建议把计划会拆成两个连续判断:先确认“本轮要达成什么”,再确认“团队能承诺多少”。如果先逐项估算,再拼出一个目标,常见结果是工作量看起来很均衡,但缺少完整的用户价值路径。
计划会结束前,产品经理应复述 Sprint 目标、承诺事项、依赖、风险和可移出项。每位成员不必对所有工作都做口头承诺,但团队要确认分工方式与协作接口,避免关键工作无人负责。
(1)Sprint 计划模板
| 字段 | 填写内容 |
|---|---|
| Sprint 周期 | 开始日期、结束日期、演示或验收时间 |
| Sprint 目标 | 用一句话描述用户或业务可感知的结果 |
| 实际容量 | 名义人日、缺席、固定会议、支持工作、目标工作容量 |
| 承诺范围 | 本轮必须交付的工作项及其验收条件 |
| 风险与依赖 | 风险描述、责任人、最晚确认时间、替代方案 |
| 可调整范围 | 发生突发事件时,允许优先移出的低价值事项 |
| 成功判断 | 本轮结束时用什么证据判断目标已达到 |
3. Sprint 中段:盯目标风险,不追着卡片催进度
每日同步的核心不是逐人汇报忙了什么,而是确认团队离 Sprint 目标还有多远,是否出现新的阻塞,是否需要调整协作。若一项关键依赖已经延误两天,继续询问每张卡片的完成百分比,通常不如安排责任人解决依赖来得有效。
当工作项持续停滞时,我会追问三个问题:当前卡在哪个决策或资源上?谁可以解除阻塞?如果今天仍无法解决,对 Sprint 目标的影响是什么?这比“什么时候能完成”更容易导向具体行动。
(1)每日风险检查模板
- 目标状态:核心用户路径目前完成到哪一步,是否仍可按期验收?
- 新增阻塞:阻塞事项、开始时间、影响工作、当前责任人分别是什么?
- 范围变化:新增工作由谁提出,是否替换既有工作,影响何种承诺?
- 质量信号:是否出现重复返工、缺陷集中或测试环境不可用?
- 下一步动作:谁在什么时间前完成哪项解除阻塞的行动?
4. Sprint 结束:演示结果与复盘原因分开进行
评审关注交付结果和利益相关者反馈,复盘关注团队协作和流程改进。两者混在一起时,团队容易在展示功能时争论责任,或者在复盘时又陷入产品需求争辩。
评审中展示可运行的结果和未完成边界,不用“代码基本写完”代替用户可见成果。复盘中选择一个具体事实,例如“有 3 项工作因接口确认晚于计划两天而未能进入测试”,再讨论系统原因和可做实验,避免只写“加强沟通”。
(1)复盘模板
| 观察维度 | 记录内容 | 转化为改进的方式 |
|---|---|---|
| 计划与结果 | 承诺工作、完成工作、未完成工作及原因 | 区分范围变化、依赖等待、支持和返工 |
| 流动情况 | 工作项停滞时间、等待时间、完成周期 | 找出最常见的排队或交接位置 |
| 质量情况 | 缺陷、回退、验收未通过及发现阶段 | 定位验收、开发或测试中的改进机会 |
| 行动实验 | 改进假设、负责人、观察周期和验证指标 | 下一轮只验证少数明确行动,避免行动项堆积 |

六、具体案例推演:把“会员地址优化”做成可交付的 Sprint
1. 从模糊需求改写成目标
产品最初收到的需求是“优化会员地址管理,减少用户投诉”。这句话包含业务期望,却没有界定用户行为、交付范围和验收方法。产品经理先检查投诉样本,发现一类高频困扰是用户提交修改后没有明确反馈,无法判断地址是否已保存。
因此,本轮目标收敛为:“已登录用户能够编辑常用地址,并在保存成功或失败时获得明确反馈。”它没有承诺直接降低投诉比例,因为投诉受多个因素影响;但它将产品团队本轮能控制的用户体验变化讲清楚了。
2. 先明确范围,再拆分工作
团队把本轮范围限定为编辑现有常用地址,不包含批量导入、地址推荐和历史地址恢复。边界控制不是为了少做事,而是为了确保用户从进入编辑页到看到保存结果的主路径能够完成并验证。
工作拆分时,团队围绕用户路径记录页面状态、接口字段校验、提交结果处理、错误提示、测试用例和联调安排。测试人员参与讨论失败场景,例如接口超时、输入不完整和重复提交,避免开发结束后才发现验收条件缺失。
3. 依赖和风险如何提前暴露
接口服务由另一团队维护,项目初期并不确定是否支持地址字段的部分更新。若等到开发完成才确认,很可能发生返工。因此,团队在承诺前把接口确认设为进入完整开发的前置条件,并给出明确负责人和确认时间。
如果接口不能按期支持,团队有两个选项:调整本轮范围,只交付已确认的字段;或者先做技术验证并推迟完整用户路径。产品经理应与团队讨论目标价值、替代方案和风险,不能一边维持全部承诺,一边默认外部依赖会自动解决。
4. 如何评价本轮是否成功
本轮的交付验收关注三件事:用户能否编辑目标字段;保存成功后是否看到明确反馈;保存失败时输入内容是否保留并提示可采取的行动。上线后的业务观察可以跟踪地址编辑成功率、相关客服反馈和错误率,但应与上线前基线、流量结构和其他同期改动一起解读。
如果成功率提高,却伴随重复提交增多,说明反馈文案或加载状态可能仍有问题;如果功能交付完整但投诉没有变化,也不能立即断言需求无效,还要核对投诉是否来自同一场景,以及用户是否实际使用了新路径。一个 Sprint 的功能验收和长期业务结果有关联,但不是同一个判断。
七、不同情况下的行动建议与取舍
1. 新团队:先建立共同语言,不急着追速度
新组建的团队通常缺少共同估算经验、明确的完成定义和稳定协作节奏。我会先运行较小范围的 Sprint,记录实际工作、等待和返工情况,确保团队知道“完成”包括哪些环节,再逐步提升承诺量。
这一阶段不适合用故事点完成数评价团队,也不应强迫成员迅速达到某个速度目标。短期少承诺一些,换来更可靠的验收和复盘,通常比连续超额承诺更有价值。
2. 需求频繁变化:保护目标,开放范围调整
如果业务变化频繁,Sprint 期间完全禁止范围调整并不现实;但每次新需求都直接塞进本轮,会让团队无法完成任何原定目标。更合理的方式是把 Sprint 目标作为稳定锚点,把低优先级范围视为可调整部分,并要求新增工作说明替换什么、影响什么。
若变化来自监管、生产事故等必须立即处理的事项,团队可以按约定启动中断流程,记录影响并调整计划。若变化只是“业务方刚想到一个更好的点子”,则应先进入待办池,等待优先级评估,而不是绕过计划机制。
3. 外部依赖多:把等待管理成明确工作
跨团队依赖多的项目,不宜仅把外部事项写在备注里。要记录依赖方、交付物、确认期限、接口人和失败时的备选方案。对关键依赖,必要时在 Sprint 前安排联合评审,避免团队把不可控等待误认为自己的估算偏差。
取舍上,提前协调会增加会前成本,但能减少开发中断和后续返工。依赖较少的小团队不必建立复杂审批;多个团队共享接口或发布窗口时,清晰的责任与状态记录则能显著降低信息遗漏风险。
4. 线上支持负担高:容量单列,不要假装它不存在
如果团队经常被线上问题打断,可以根据过去数轮的支持工时设定预留容量,并记录突发事件的数量、持续时间和被打断的工作。若支持负担极不稳定,可能需要轮值、专人响应或分离维护队列,而不是让所有人同时承担隐形值班。
预留容量意味着计划内的新功能工作减少,这是有意识的取舍,不是生产力下降。若组织不接受预留,就应明确承认 Sprint 完成量会受到突发支持影响,并避免将不稳定结果简单归责于团队。
5. 组织规模较大:工具先服务治理,再谈功能数量
当团队跨多个产品线、研发组织和安全边界协作时,项目管理工具要重点评估数据权限、审计、部署方式、迁移成本、集成能力和报告口径。对既有流程复杂的组织,平滑迁移比“功能看起来齐全”更重要,因为迁移期间的数据断层会影响追踪、验收与历史复盘。
以 PingCode 为例,如果团队正在评估面向中大型组织的平台,应让实际使用团队验证工作流配置、权限模型、部署要求、历史项目迁移和日常报告是否适配。厂商能力说明可以作为评估起点,但部署环境、数据迁移质量和使用成本必须通过试点验证。国产替代也不是只比较功能列表,还要评估数据控制、运维责任、接口兼容与长期维护成本。

八、取舍原则:什么时候调整承诺,什么时候调整流程
1. 目标仍有价值,但容量被突发事件挤占
此时优先调整低价值范围,保护目标核心路径,并记录突发事件对计划的影响。若每轮都发生类似情况,问题就不再是偶发异常,而是容量模型没有纳入稳定的支持负担,需要调整轮值和计划方式。
2. 关键假设失效,原目标已经不值得交付
例如用户场景被业务规则改变,或依赖方确认本轮无法提供关键能力。此时继续按原计划推进可能只会产生无法使用的半成品。产品经理应公开说明假设变化、重新评估目标价值,并与团队及相关方决定取消、替换还是拆分交付。
3. 质量风险上升,不能用压缩验证换取按期完成
当关键路径仍未测试、缺陷集中或回滚方案缺失时,按期上线并不一定是更好的结果。应结合风险影响、受影响用户、可回滚性和业务时限决策。低风险文案问题与资金、隐私或核心交易问题,不应使用同一种延期判断。
4. 数据口径不稳时,先修记录,不要急着下结论
如果团队没有统一的“开始”“完成”“阻塞”定义,周期时间和完成率就可能彼此不可比。先统一状态与记录规则,选取几轮数据建立基线,再判断流程变化。数据的价值来自可解释,而不是小数位数。
九、结尾:下一步,从一次小而完整的 Sprint 改进开始
1. 先修最常见的输入缺口
我的独特判断是,许多 Sprint 低效并非团队执行慢,而是计划阶段把不确定性包装成了确定工作。需求边界模糊、依赖没有负责人、支持工作没有计入容量,都会在 Sprint 中段以等待、返工和临时插单的形式显现。
下一步不必先换流程或增加会议。挑选最近两到三轮计划与结果,按范围变化、依赖等待、支持工作和质量返工分类,找出占比最高的一类原因。然后只设计一个小实验,例如“进入计划的需求必须写明失败处理和依赖责任人”,观察一到两轮后阻塞时长和完成情况是否变化。
2. 用结果验证方法,而不是迷信模板
模板的作用是让重要问题不容易被遗漏,不是替代团队判断。团队可以调整字段、会议时间和工作拆分方式,但应保留目标清晰、容量真实、验收明确、风险可见和复盘可行动这几个原则。
一次好的 Sprint,不一定是每张卡片都按原计划完成;更重要的是团队交付了可验证的价值,能够解释偏差,并在下一轮减少同类浪费。先把承诺变得可信,再追求更快;先把等待和返工看见,再谈提效。这样的改进才会沉淀为团队能力,而不是短期的忙碌感。
常见问题解答(FAQ)
1. Sprint应该设置多长时间,产品经理如何判断是否合适?
我在推进不同类型的产品项目时,经常会纠结 Sprint 是设为一周、两周还是更长周期。周期太短,团队容易把时间耗在拆任务和汇报上;周期太长,又可能到最后才暴露需求偏差和技术风险。
优先选择两周作为默认周期:需求变化频繁、验证成本低的项目可采用一周;涉及复杂技术、跨团队协作或测试周期较长的项目可采用三周,但通常不建议超过四周。连续运行两个 Sprint 后,重点观察需求变更次数、计划完成率和验收返工率:计划完成率长期低于80%,说明范围或估算有问题;
返工率超过20%,说明需求澄清和验收标准不足,应优先优化输入质量,而不是单纯延长周期。
2. 产品经理如何在 Sprint 计划会上控制需求范围,避免团队承诺过多?
我参加过一些计划会,最常见的问题不是团队不努力,而是会议上把所有“重要需求”都塞进了本次 Sprint。结果前半程不断插入任务,后半程集中延期,产品经理也很难解释为什么目标没有完成。
先确定一个可验证的 Sprint 目标,再围绕目标挑选需求,而不是按需求优先级机械填满工时。每条进入 Sprint 的任务至少补齐用户价值、验收标准、依赖关系和预计工作量;建议只使用团队过去三个 Sprint 的平均完成量作为容量基准,并预留10%至20%的缓冲处理缺陷、评审和临时协作。
若候选任务超过容量,应优先删除与目标关联度最低的任务,而不是让团队默认加班。
3. Sprint进行中出现临时需求或线上故障时,产品经理应该怎么处理?
我在实际项目中遇到过业务方临时要求插入需求、线上故障需要紧急修复的情况。如果所有事情都直接插入当前 Sprint,原定目标会被不断稀释;但完全拒绝变化,也可能影响业务和用户体验。
先把临时事项分为紧急故障、合规或安全问题、关键业务机会和普通新增需求四类。只有前两类可以直接打断 Sprint,但必须同步记录影响范围,并从当前 Sprint 移除等量工作;关键业务机会应由产品负责人和团队共同判断是否重排目标,普通需求进入下一个待办列表。
建议在某项目管理工具中记录原计划、插入原因、占用工时和被替换任务,每个 Sprint 结束时统计临时事项占比;如果连续两个周期超过20%,说明需求入口或业务优先级机制需要治理。
4. Sprint评审和复盘应该关注哪些指标,才能真正提升项目效率?
我发现不少团队把评审会开成演示会,把复盘会开成情绪交流,会议结束后却没有任何流程变化。产品经理如果只看“完成了多少任务”,很容易忽略返工、等待和价值交付之间的差距。
评审重点看可运行成果和用户反馈,复盘则至少记录四类数据:计划完成率、交付周期、缺陷或返工率、阻塞等待时间。不要只统计关闭任务数,应区分已完成开发、已通过验收和已上线的数量;例如计划完成率为90%,但验收通过率只有65%,说明团队可能在追求任务关闭而不是交付质量。
每次复盘只选择一至两个可验证的改进动作,并在下一个 Sprint 检查结果,例如将需求验收标准前置、设置阻塞超过一天的升级规则,连续三次无改善就应调整流程或资源配置。
核心关键词
文章包含AI辅助创作:Sprint实操方法:产品经理提升敏捷项目效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/543604
读者评论
我们团队以前也把故事点当成考核指标,结果估算越来越保守,计划会反而更难排。这篇把故事点限定为团队内部的相对尺度比较准确。不过如果没有连续几轮稳定记录,容量和完成趋势还是很难判断,刚开始实践时可能需要先接受数据不够漂亮。
容量预留这点很有感触,尤其是轮值支持和跨团队等待经常被默认成“额外处理”,最后自然会挤占开发时间。实际执行时我觉得还要明确谁来维护这些占用数据,否则容量表很快就会变成一次性文档。
文中强调以可验收结果代替任务关闭数,这对产品经理很有帮助。但涉及多个团队时,Sprint目标能否按期完成往往取决于外部接口和审批节奏。除了记录依赖,最好在计划前设定最晚确认时间和替代方案,否则复盘时仍容易变成单方面追责。
