迭代最佳实践:PMO敏捷项目数据分析,常见问题

迭代结束时,团队报表显示“完成率 92%”,但关键客户需求仍未交付,延期风险也没有提前暴露,这不是少见的统计错误,而是 PMO 把“看起来完成”误当成“业务结果已经兑现”。做敏捷项目数据分析,真正要回答的不是团队忙不忙、故事点多不多,而是承诺是否可信、阻塞在哪里、变化是否可控,以及管理者该采取什么行动。本文用一套可复用的分析逻辑,拆解迭代数据常见误区、指标设计、复盘方法和工具选型;

文中案例数据均为情景模拟,用于展示分析方法,不代表行业统计结论。

一、核心结论:PMO分析的对象不是报表,而是决策

1. 先问“要做什么决定”,再挑指标

我判断一份敏捷项目数据是否有价值,通常先把报表遮住,问三个问题:谁会据此采取行动?行动发生在什么时候?如果指标变好或变坏,决策会不会不同?如果答不上来,这个指标大概率只是增加了管理噪声。

例如,管理层真正想知道的可能不是“本迭代关闭了多少条工作项”,而是“下次版本承诺是否可信”;产品负责人关心的也不一定是“燃尽图有没有下降”,而是“高优先级需求是否按预期进入验证”。同一份数据,面向不同角色应产生不同决策视图。

我的核心判断是:敏捷数据分析要从决策倒推指标,再从指标追到可验证的工作流证据。先确认管理问题,再确定口径、数据来源和行动责任人;不能先把系统里容易导出的字段全部做成图表,再期待用户自己找到问题。

2. 指标要形成“信号,解释,行动”闭环

单一数字很少能解释复杂项目。某个迭代完成率下滑,可能是需求中途插入、测试环境不可用、估算口径变化,也可能是团队主动降低了承诺。若只把完成率做成红灯,PMO只能制造压力,不能帮助项目恢复可预测性。

我更倾向于让每项关键指标都带有三层信息:当前信号是什么,背后有哪些可能原因,谁需要在多长时间内核实或采取行动。比如“迭代承诺兑现率连续两期下降”只是信号;“未完成项中有六成卡在外部验收”是解释线索;“项目负责人约定验收时限并在下次计划前复核”才是管理动作。

分析层 要回答的问题 常见证据 对应动作
结果 交付是否达到预期? 需求验收、发布记录、目标完成情况 确认交付结果与业务目标是否一致
过程 工作流在哪个环节变慢? 状态流转时间、等待时间、阻塞原因 移除瓶颈或调整协作方式
预测 当前计划是否仍可信? 历史吞吐、未完成工作、依赖风险 更新范围、日期或资源假设
治理 组织层面是否存在共性障碍? 跨团队依赖、环境问题、审批等待 由有权限的管理角色解决系统性问题

3. PMO的价值在于识别可干预的系统问题

团队层面可以处理任务拆分、每日协同和代码评审;但共享测试环境排期、跨部门验收延迟、重复审批和资源冲突,通常不是单个敏捷团队能够解决的。PMO若只汇总团队排名,就把自己的职责缩窄成了统计;更有价值的工作是把多个项目反复出现的阻塞归类,推动组织级改善。

因此,数据分析不是为了证明某个团队表现差,而是为了判断问题属于团队执行、项目协作还是组织机制。指标若无法指向一个有权限采取行动的角色,就不应被包装成管理结论。

二、背景与真实场景:为什么迭代数据常常“看起来很好”

1. 多项目、多团队让口径差异暴露出来

在中大型组织里,PMO往往同时面对多个产品线、多个团队和不同成熟度的工作流。一个团队把“开发完成”作为完成,另一个团队要等测试通过才关闭;一个团队按用户故事估算,另一个团队按任务估算。若直接把完成率或速度放在一起比较,图表虽然整齐,结论却可能失真。

这类问题在组织扩大到百人以上后尤其明显:项目数量增加,跨团队依赖增多,工具配置和流程历史也可能各不相同。此时,统一看板不等于统一治理。PMO需要区分“统一数据定义”与“强行统一所有团队做法”,前者降低解释成本,后者可能破坏团队适配性。

如果组织使用 PingCode 一类面向中大型企业的项目管理平台,分析时可将需求、迭代、缺陷、测试、发布等关联记录串联起来,重点检查工作项状态和验收记录是否完整。工具本身并不会自动生成正确口径;平台的数据关系、字段规则和团队的实际使用习惯,仍要由组织共同治理。

2. 迭代结束后的“集中补录”会制造假象

我在梳理项目数据时,会特别留意工作项更新时间是否集中在迭代末尾。若大量状态、估算或实际完成时间在最后一天集中更新,图表可能呈现“团队稳定交付”,实际反映的却是补录习惯。数据记录时间与真实工作发生时间不一致,周期分析、阻塞分析和预测都会被带偏。

这并不必然意味着团队在故意美化数据。常见原因包括:日常更新成本过高、流程字段太多、成员不清楚状态定义,或者工具没有嵌入实际协作过程。PMO要先理解数据为什么缺失,再决定是否调整流程,不能仅凭异常曲线给团队贴标签。

3. 迭代目标与工作项清单经常不是一回事

迭代计划会列出一批工作项,但团队的真实目标往往是一个可验证的产品结果,例如完成某条关键用户路径、降低某类故障风险,或交付一个可试用能力。如果复盘只问“清单关闭多少”,容易出现工作项完成、目标却未达成的情况。

反过来,团队也可能完成了迭代目标,但因拆分方式或验收流程不同,仍有少量工作项处于进行中。PMO应把目标达成、工作项流转和业务验证分开看,再解释三者之间的差异,避免用一个完成率替代全部判断。

4. 示例数据:漂亮的完成率未必等于可靠交付

下面是一个情景模拟:某产品团队连续四个迭代的清单完成率都在八成以上,但迭代目标达成率明显低于清单完成率。进一步拆分发现,部分完成项是低优先级维护工作,关键需求则受外部验收等待影响。这个案例说明,PMO需要把“数量上的关闭”与“目标上的兑现”分开验证。

迭代最佳实践:PMO敏捷项目数据分析,常见问题

三、常见误区:数据越多,不代表判断越准确

1. 把速度当作团队绩效排名

速度通常是团队在特定估算体系和工作条件下,完成一定规模工作的历史记录。它适合帮助单个团队规划,不适合直接比较不同团队的能力。故事点不是统一的工时单位;团队对复杂度、风险和拆分粒度的判断不同,数字便不可直接横向对照。

更危险的是把速度绑定个人评价或奖惩。团队会逐渐学会如何让数字变好:扩大估算、拆分规则变化、把困难工作延后,或者优先选择容易关闭的事项。结果可能是数字更漂亮,预测能力和产品价值却下降。

建议把速度用于团队自己的趋势观察,不把它作为跨团队排行榜。若管理者需要组合层面的计划判断,应优先看工作流周期、目标兑现、依赖等待和发布结果,并解释团队之间的上下文差异。

2. 把燃尽图当作项目健康证明

燃尽图适合展示剩余工作变化,但它依赖工作项估算、状态更新和范围稳定性。如果迭代中频繁加需求,图线上升可能合理;如果团队在末尾一次性关闭事项,图表会突然下坠,却不能证明交付过程健康。

我会把燃尽图当作追问入口,而不是结论:范围是否变化?剩余工作是否经过重新估算?未完成项是否集中在某个环节?有没有高风险任务被拆成许多看似独立的小项?只有结合变化记录和工作流状态,图形才有解释力。

3. 把缺陷数量简单解释为质量

缺陷计数受测试覆盖、用户规模、发布频率、缺陷记录习惯和严重度分类影响。发现缺陷增加,可能代表质量下降,也可能是测试更充分、用户反馈渠道更清晰。只看总量,很容易惩罚主动发现问题的团队。

更合理的组合是观察严重缺陷、逃逸缺陷、修复周期、重复发生率和发布后影响,并说明统计窗口。不同版本的用户规模变化较大时,还要考虑分母,例如按活跃用户、发布次数或交易量进行归一化。分母不匹配,所谓同比或环比就可能误导。

4. 把工作项数量当作产出

一条需求可以拆成许多小任务,也可以合并成较少工作项。单纯比较关闭数量,会鼓励改变拆分粒度,无法可靠反映价值。即便工作项口径相同,低价值维护、必要技术工作和面向用户的能力也不应一概而论。

PMO可在目标层面保留结果描述,在执行层面保留工作流证据,在管理层面记录必要的依赖与风险。这样既不要求每项技术工作都直接对应业务收益,也不把全部工作折算成一个含义模糊的“产出数”。

5. 把红黄绿状态当作分析结论

红黄绿能帮助管理者快速定位,但颜色背后的阈值、更新时间和例外条件必须明确。若项目经理可以自行解释阈值,或不同项目对“风险”的定义相差很大,颜色就只是在呈现主观感受。

我会要求每个预警至少包含触发条件、证据链接、确认责任人和复核期限。比如“跨团队依赖逾期超过五个工作日且影响关键路径”比“项目状态为黄色”更可行动。颜色是界面提示,不是证据本身。

6. 忽略数据质量,却急着做组织级看板

跨项目看板经常把缺失值、历史迁移数据、状态映射和估算口径问题隐藏在聚合数字里。图表越精致,用户越容易误以为数据已经标准化。PMO应先抽样核对源记录,确认工作项是否及时更新、关键状态是否定义一致、指标能否追溯到原始证据。

对于历史数据质量不足的团队,宁可先标注“可观察,不用于比较”,也不要用看似精确的分数参与资源分配。数据成熟度本身应该作为治理对象,而不是被报表格式掩盖。

四、专业判断逻辑:从问题到指标,再到行动

1. 先建立决策问题清单

我通常把分析问题分成四类:交付结果是否达成、计划是否可信、流程哪里受阻、组织是否存在重复障碍。每一类对应不同数据,不宜用同一张“项目健康分”强行概括。

  • 结果问题:迭代目标、验收情况、发布记录和用户反馈能否相互印证?
  • 预测问题:剩余工作、历史吞吐、范围变化和依赖风险是否支持当前日期承诺?
  • 流程问题:工作在等待、开发、评审、测试和验收各环节分别停留多久?
  • 治理问题:相同障碍是否在多个项目反复出现,且需要组织级权限处理?

把问题写清楚后,再选择最小必要指标集。这样能避免为了“数据全面”不断增加字段,最后让团队花更多时间维护报表,而不是改善工作流。

2. 定义指标时写明口径与边界

每项指标都要有名称、业务解释、计算口径、数据来源、更新时间、适用范围和已知限制。以“迭代承诺兑现率”为例,分子究竟是全部完成的计划工作项,还是达到验收标准的计划工作项?迭代中新增的事项是否纳入分母?取消的事项如何处理?不写清楚,比较就没有稳定基础。

以下公式仅用于说明口径设计,不是组织通用标准。实际计算前,应先确认迭代目标、工作项范围和验收状态的定义,并保留新增、移除和重新排期记录。

迭代承诺兑现率 = 迭代开始时承诺且达到验收标准的工作项数
÷ 迭代开始时承诺的工作项总数

迭代范围变更率 = 迭代开始后新增或移除的工作项数

÷ 迭代开始时承诺的工作项总数

这组指标要配合解释:兑现率低且范围变更率高,可能是计划稳定性问题;兑现率低但范围稳定,可能是估算、执行或外部等待问题。不能看到一个结果就直接定性。

3. 用流程时间拆开“慢”发生在哪里

端到端交付周期通常不是团队持续投入的时间总和。工作项可能大部分时间都在等待评审、环境、外部答复或验收。只看总周期,会让团队以为要“加快开发”;拆开主动处理时间和等待时间,才看得到改善机会。

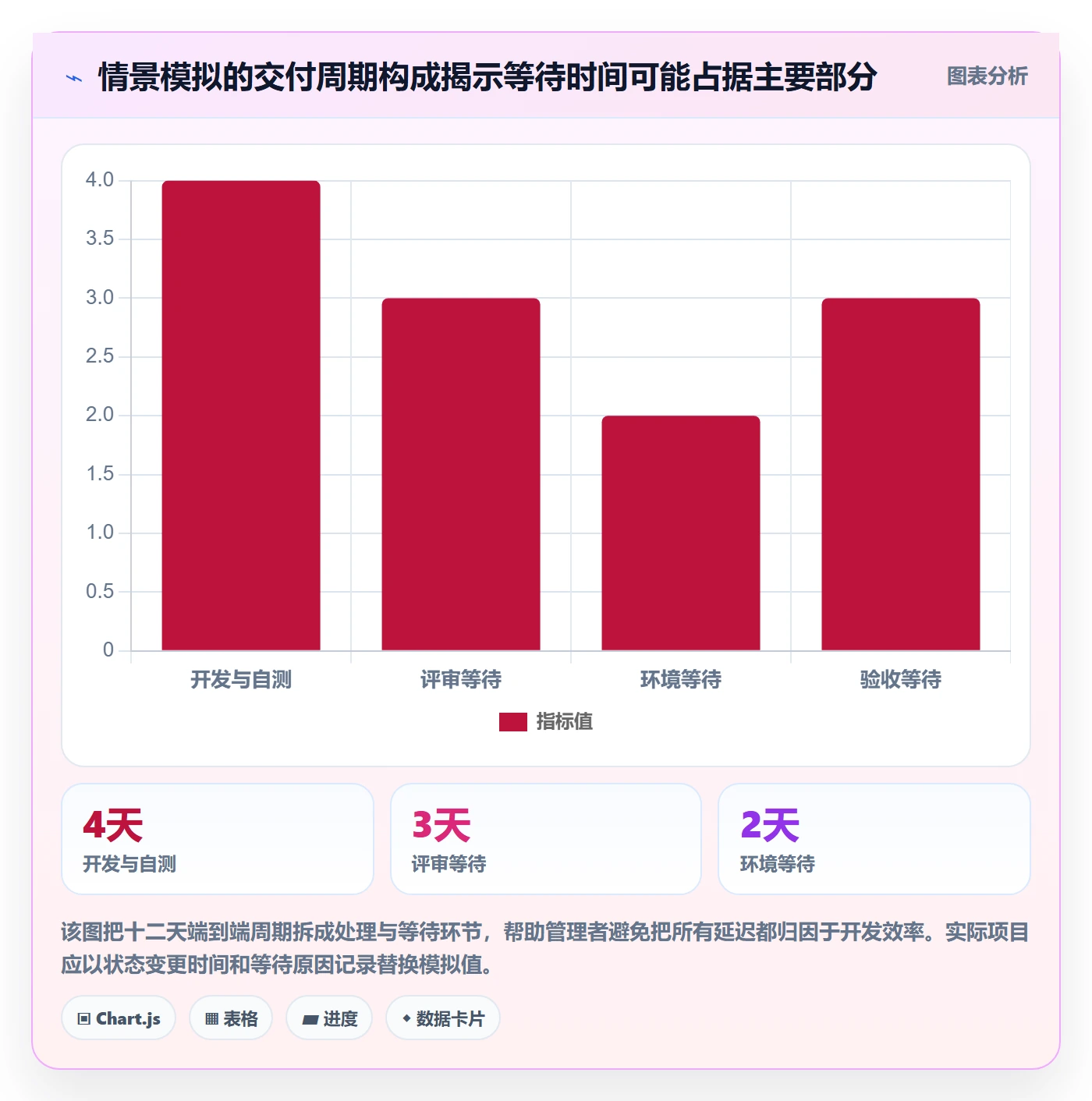

例如,某工作项从进入开发到完成验收历时十二天,其中开发和自测合计四天,评审等待三天,环境等待两天,验收等待三天。若真实情况类似,把全部责任归于开发速度,就会采取错误措施。周期数据还应明确统计起点和终点,暂停状态是否计入等待时间。

迭代最佳实践:PMO敏捷项目数据分析,常见问题

4. 把趋势、分布和例外放在一起看

平均值容易被少数极端事项拉动,因此周期分析最好同时观察中位数、分位数和样本量。若中位周期稳定,但较长周期的尾部明显拉长,意味着大多数工作仍顺畅,少数事项可能存在复杂依赖或长期阻塞。若全体周期一起变长,才更像系统性瓶颈。

这也是我不建议只用单点红线管理的原因。阈值有助于提醒,但分布告诉我们问题覆盖范围,趋势告诉我们变化方向,案例抽样则说明问题机制。三者结合后,PMO才能区分偶发异常与需要组织投入的结构性问题。

5. 设置“指标解释权”,而非只有指标所有者

指标的定义、数据维护和行动责任可能属于不同角色。PMO可以维护组织口径,产品负责人确认目标价值,团队维护工作流事实,管理者解决跨组织障碍。若某个指标由一个人独自解释,其他参与者没有核对机会,数据就容易变成单向汇报。

因此,关键指标应保留可追溯路径:图表上的异常点能够下钻到项目、迭代、工作项和相关事件;管理会议上形成的行动项能够回到责任人和完成状态。图表不是终点,而是共同查证的入口。

五、案例与数据观察:从“完成率偏低”找到真正瓶颈

1. 案例边界与假设

以下案例为基于常见项目治理场景构造的匿名化情景模拟,不对应某一家企业的真实经营数据。假设某组织有四个敏捷团队,计划连续观察三个迭代;分析目标不是给团队排名,而是确认承诺兑现波动的来源,并判断哪些问题需要 PMO 协调。

初始看板只显示各团队承诺兑现率。团队甲和团队乙低于预期,项目负责人提出增加开发人员。PMO暂缓这一决定,先检查范围变更、工作项状态停留时间和未完成原因,因为“兑现率低”并不自动等同于“开发能力不足”。

2. 按驱动因素拆分波动

情景模拟中的抽样结果显示,低兑现的未完成项里,有一部分在迭代中途被新需求挤占,有一部分卡在跨团队接口等待,还有一部分已完成开发但未完成验收。开发工作本身不是唯一瓶颈。此时增加人员可能提高协调成本,却无法解决外部验收和共享接口的问题。

为了便于演示,表中用比例展示未完成事项的主要归因。实际分析不能简单把每个事项只归为一个原因;若同一事项有多个阻塞,应同时记录主因、次因和发生时间,避免归因总和与总数混淆。

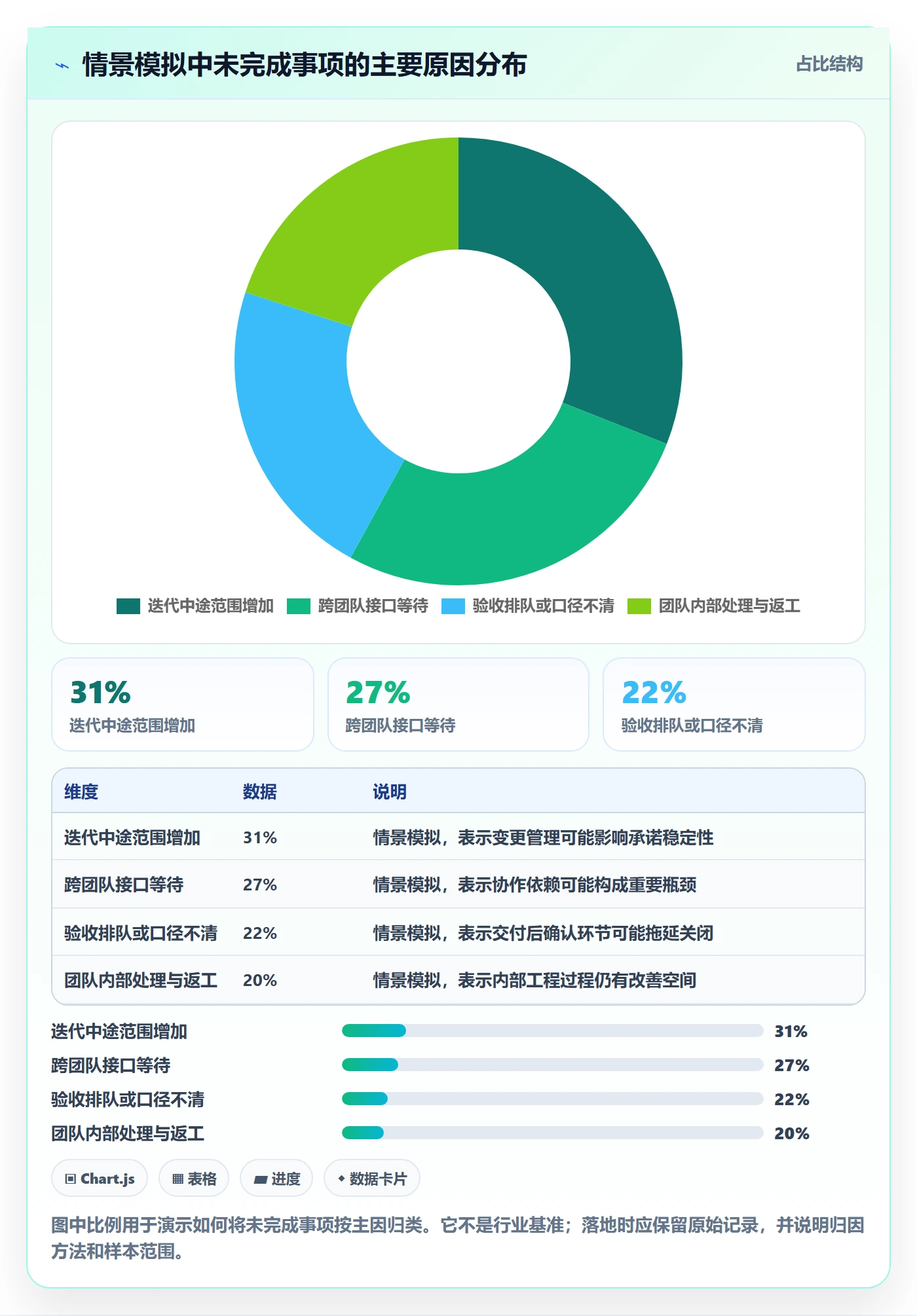

未完成事项的主要原因 模拟占比 PMO应核实的证据 可能行动
迭代中途范围增加 31% 需求新增时间、优先级变更记录 明确紧急事项进入迭代的决策人和替换规则
跨团队接口等待 27% 依赖建立时间、答复时间、阻塞状态 建立依赖责任人和升级时限
验收排队或口径不清 22% 提交验收时间、反馈次数、验收标准 前置验收条件并约定响应窗口
团队内部处理与返工 20% 评审记录、返工原因、缺陷关联 针对技术或质量原因开展团队级改善

这一拆分不应被误读为精确行业比例,它是示意数据。它的用途是展示判断路径:先找到未完成项,再追踪时间和原因,最后将问题分配给有能力干预的角色。真正的比例必须从组织自己的记录中核实。

迭代最佳实践:PMO敏捷项目数据分析,常见问题

3. 设计能验证假设的改进动作

PMO把改进动作拆成三项:对中途新增需求要求记录替换事项;对跨团队依赖建立责任人与响应时间;对验收排队提前确认验收条件。与此同时,团队内部返工仍由团队自行分析,不把组织级协调变成对团队日常工作的过度干预。

观察窗口设为后续三个迭代,是为了避免一轮波动就下结论。若范围变更下降、依赖等待缩短而兑现率仍没有改善,就要重新检查估算、工作拆分或团队容量假设。若指标改善但目标达成没有变化,则说明改善了流程表面,尚未改善业务结果。

4. 比较改善前后时看多个层次

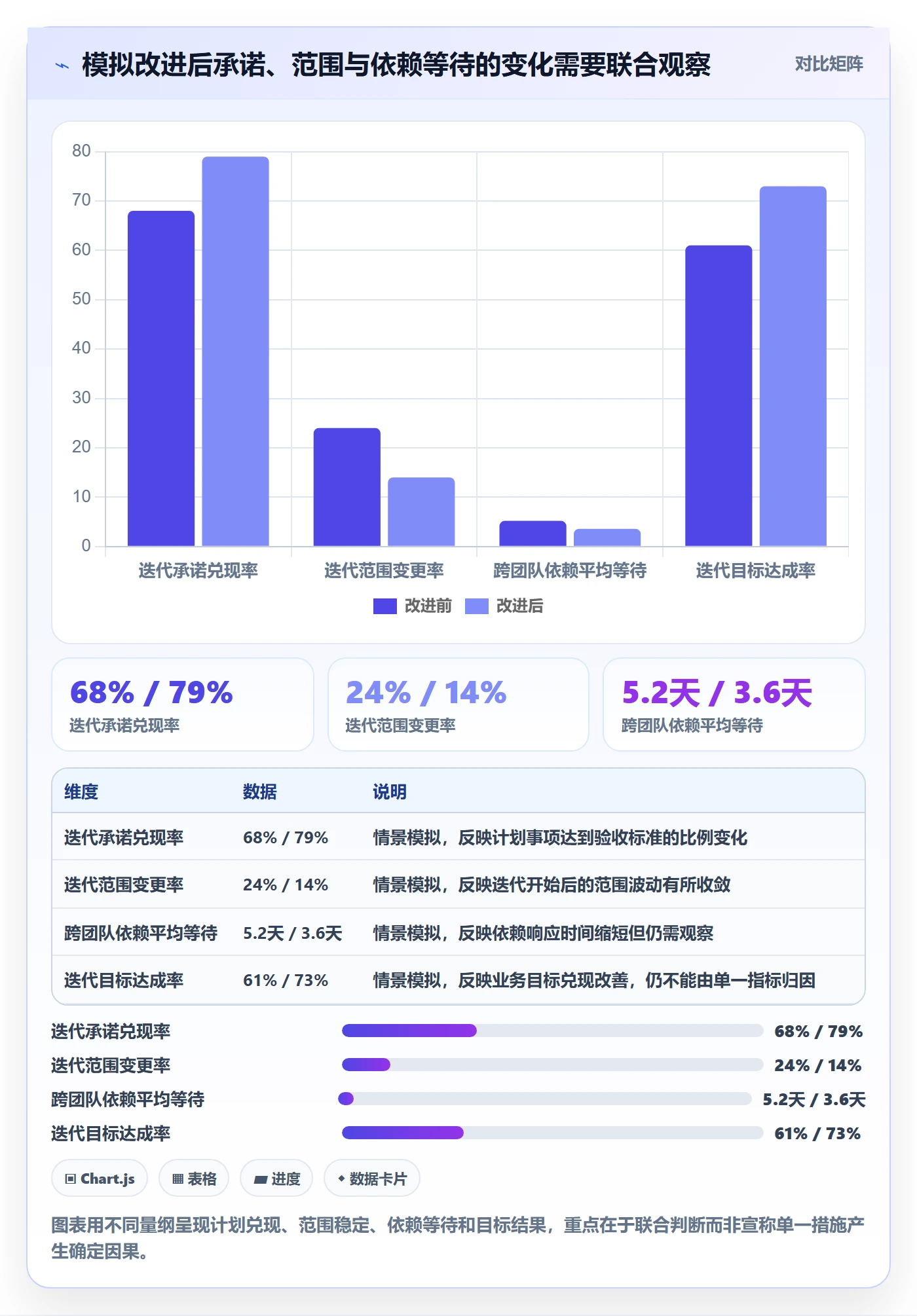

下面仍是情景模拟,不代表通用成效承诺。它展示的是一套更完整的比较方式:不仅看兑现率,也看范围变更、等待时间和目标达成。若只呈现最后一项提升,管理者会不知道改善究竟来自哪里,也难以判断能否在其他项目复用。

迭代最佳实践:PMO敏捷项目数据分析,常见问题

5. 复盘结果时避免把相关性当因果

若改进后兑现率上升,不能马上认定某一项措施就是原因。同期可能还发生了需求规模变化、人员调整、发布节奏变化或季节性需求波动。PMO应记录这些背景因素,选择相对稳定的观察窗口,并通过工作项抽样验证改善机制是否真实发生。

更可信的结论往往是有边界的:在当前团队、当前工作流和当前观察期内,新增需求约束与依赖响应机制同时调整后,某些指标呈现改善;是否适用于其他团队,需要再验证。这样的表述比“方法使效率提升多少”克制,但对决策更有用。

六、落地方法:从一次迭代复盘建立数据闭环

1. 选一个具体决策问题作为试点

不要一上来建设全公司敏捷驾驶舱。先选一个频繁出现、影响明确、有人能够负责的问题,例如“为什么关键需求常常跨迭代”“发布前缺陷为何集中暴露”或“外部依赖为什么总是逾期”。问题足够具体,才容易判断分析结果是否改变了行动。

试点范围可控制在一个产品线或几个有相似流程的团队。范围太小,样本可能不足以发现规律;范围太大,数据定义和协调成本容易超过分析收益。先让团队看到分析确实减少了反复追问,再决定是否扩展。

2. 核对数据来源与工作流规则

数据准备不是导出表格就结束。PMO要抽查工作项从创建、进入迭代、状态更新到验收关闭的完整链路,确认关键字段是否必填、状态是否被正确使用、变更记录能否查询。若系统支持关联需求、测试、缺陷和发布信息,还要检查这些对象是否有稳定关联,而不是只凭名称匹配。

使用 PingCode 或其他项目管理平台时,我会先明确团队日常协作在哪些环节发生、哪些记录由系统自动保留、哪些信息仍需要人工补充。若组织正在从既有系统迁移数据,包括从 Jira 迁移的场景,应把字段映射、历史状态转换、附件与关联关系、用户权限及报表口径纳入验收,不应只以“工作项能导入”作为平滑迁移完成的标准。

对有私有化部署要求的组织,平台选择还要评估部署维护责任、身份认证、权限设计、备份恢复、升级窗口和数据访问审计。国产替代不能只看功能列表;应同时验证迁移成本、运维能力、集成边界和长期数据可移植性,避免把采购决策简化为品牌口号。

3. 用小样本人工核验指标

选取一批已完成、未完成和中途变更的工作项,逐条核对图表中的状态时间和计算结果。样本要包含正常情况和异常情况,例如被取消、跨迭代、重新打开或等待外部验收的事项。若指标在这些边界案例上无法解释,就先修订口径,再公开展示。

我通常更愿意先发布一个范围有限、口径透明的试点报表,而不是一次性追求全量自动化。人工核验能及时发现“状态名相同、含义不同”“完成时间取错字段”等隐性问题,也能让团队参与定义,而不是在结果发布后才质疑数字。

4. 让会议从念指标转向查证据

迭代复盘不需要逐项朗读所有图表。建议只讨论异常、趋势转折和跨团队障碍,并按“观察到什么,证据在哪里,可能原因是什么,谁能确认,下一步做什么”推进。若没有待验证假设或行动项,就不必把常规数字重复讲一遍。

每项行动应有责任人、截止时间和复核指标。下次复盘不仅检查任务是否关闭,还要验证预期机制是否发生。例如,增加依赖责任人后,关注的不是表格里多了名字,而是依赖响应时间是否改善、逾期是否减少。

  1. 会前:自动准备趋势和异常清单,保留数据口径、更新时间与样本范围。
  2. 会中:抽查少量代表性工作项,确认图表是否反映真实工作过程。
  3. 会后:记录行动责任、完成时限、预期影响及复核方法。
  4. 下一轮:判断行动是否改变过程;若无变化,修正假设而不是机械重复措施。

5. 用阶段门槛控制指标扩张

指标从试点扩展到组织级之前,至少要确认三件事:口径能被不同角色复述,数据能追溯到源记录,异常能够触发明确动作。只有图表可视化完成,不代表治理成熟。扩展时可以保留团队特有指标,但组织级汇总只纳入定义稳定、适用范围明确的指标。

成熟度不足的阶段,PMO优先改善记录质量和问题闭环;成熟后再讨论预测、跨项目依赖和资源组合。顺序颠倒,容易把数据工程投入在不可靠的输入上。

七、不同组织情况的行动建议与取舍

1. 团队数量少、流程仍在调整

如果组织只有少量团队,且工作流尚未稳定,先用团队自己的历史趋势改善计划与交付,不必急着做横向比较。重点记录迭代目标、范围变化、未完成原因和验收情况,少设指标,确保团队能解释每个异常。

此阶段的取舍是:接受分析覆盖面有限,换取更高的口径可信度。过早追求组织级统一,可能让团队花时间对齐字段,却仍不知道项目为什么延期。

2. 多团队并行,跨团队依赖频繁

当项目延误主要来自接口、共享环境、共同服务或外部审批,PMO应把重点放在依赖建档、责任人、承诺时间和阻塞时长。团队速度排名不能解决依赖冲突,组织需要明确谁有权调整优先级、共享资源和升级处理。

此阶段可接受局部工作流不完全一致,但依赖对象和时间记录要有统一最低口径。取舍是增加少量协调数据维护,换取跨团队风险更早暴露;不应为追求流程统一而剥夺团队处理内部工作的灵活性。

3. 高合规、强审计或私有化要求明显

对受监管行业、敏感数据场景或有私有化部署要求的组织,分析方案必须把数据权限、审计追踪、备份恢复和变更管理作为设计条件。工具要能支持治理要求,但流程也不能把所有轻量协作都变成审批链,避免合规成本吞噬迭代反馈速度。

选择项目管理平台时,应通过真实场景验证:权限能否按项目和角色配置,关键操作是否留痕,历史迁移后关系是否完整,管理报表能否按权限隔离。必要时进行小范围验证和故障恢复演练,而不是只凭演示环境做决定。

4. 正在评估迁移或国产替代

迁移评估要区分“功能相似”与“业务连续”。除工作项字段外,还应检查历史评论、附件、版本、迭代、权限、关系链接、自动化规则、报表和外部集成。对于从 Jira 平滑迁移的需求,建议先挑选一条真实业务链路做映射演练,并由使用者核对迁移前后的数据能否继续支持原有决策。

PingCode 可作为面向中大型组织的候选平台之一,具体是否适合,仍要依据部署要求、流程复杂度、现有集成、迁移规模、运维能力和试点结果判断。选择它或任何其他平台,都不能替代对指标口径与组织职责的治理。工具能降低记录与关联成本,但不能替组织决定什么才算完成、什么风险需要升级。

这一阶段的主要取舍是迁移速度与历史可用性。一次性迁移可能缩短新旧系统并行时间,但提高映射遗漏风险;分阶段迁移更便于验证,却增加一段时间内的双系统维护成本。应根据历史数据价值、业务连续性要求和团队承受能力做决定。

5. 管理层要求统一绩效指标

若统一指标主要用于战略透明和风险识别,可以统一定义目标、依赖、风险和结果口径;若要直接用于团队奖惩,就必须格外审慎。组织级数据通常无法充分控制团队面对的技术债、人员变动、产品不确定性和外部依赖,简单排名会诱发指标游戏。

可考虑把指标分成治理指标与诊断指标:前者用于监控承诺、风险和组织障碍,后者用于团队自我改善。两类数据都可以共享,但使用边界应明确。管理层若需要问责,应结合具体事实、决策背景和责任权限,不以一个汇总分数代替判断。

6. 数据记录负担已经过重

当团队抱怨需要重复填报时,先检查同一信息是否在多个系统、表格和会议中重复录入。若数据平台可以从工作项、测试、发布或代码协作流程中自动关联,就优先减少重复记录;必须人工补充的字段应能直接支持决策或审计。

取舍不是“多填字段换取更准确”,而是判断每个字段的边际价值。一个无人使用的字段即使填得完整,也只增加维护成本。PMO可定期删除没有消费者、没有明确行动关联、长期无法可靠维护的指标和字段。

八、PMO敏捷数据分析的取舍原则与常见决策

1. 统一口径与团队自治之间

对组织决策有直接影响的定义应统一,例如什么是迭代开始时的承诺、如何识别范围变更、什么状态代表验收完成。团队内部任务状态和拆分方式则可以保留一定差异。统一到足以比较的程度,而不是统一到所有团队看起来一模一样。

如果某个指标只有在强制统一流程后才勉强可比,先问这个比较是否真的值得。管理成本、团队适配和数据解释收益之间需要平衡;有时呈现团队自己的趋势,比制造一张伪精确的跨团队对比图更诚实。

2. 及时性与准确性之间

实时数据适合发现当前阻塞,但频繁变动的初始数据可能尚未经过验收和归因;月度或迭代结束数据更稳定,却可能错过早期干预窗口。建议把运行监测和正式复盘分开:前者提供未验证信号,后者核实口径并形成结论。

预警系统可以标明“待核实”,不要把暂态数据包装成最终绩效事实。对于影响重大、需要资源调整的决策,应增加人工核验环节,避免自动规则根据短暂异常触发过度反应。

3. 组织透明与个体隐私之间

敏捷分析主要用于理解工作流和系统约束,不需要把个人的每一次状态变化都转成产能评价。个人粒度的数据可能涉及隐私,也容易被误解为工作时长或个人效率。若有必要采集,应说明目的、访问范围、保留期限和使用边界。

通常,团队或工作流层面的趋势足以支持改善决策。只有在明确合法、必要且经过治理的场景中,才应使用更细粒度数据。PMO应避免把监控能力误当作管理能力。

4. 预测精度与计划灵活性之间

预测不是承诺的同义词。历史数据可以为可能的完成范围提供依据,但产品发现和外部依赖可能改变计划。预测应带假设、置信区间或情景条件,并在条件变化时更新。只报一个日期而不解释依赖与风险,容易制造虚假的确定性。

当管理层要求固定交付日期时,可以通过调整范围和风险缓冲讨论取舍;当范围不可变且日期不可变时,应让风险透明,而不是要求团队用更乐观的数字消除不确定性。

九、复盘检查清单:确保数字能够推动下一步行动

1. 复盘前检查

  • 本次分析对应的管理问题是否写清楚,是否有明确的决策使用者?
  • 指标是否有可复述的定义、分母、时间窗口和数据来源?
  • 新增、移除、取消、重新打开和跨迭代事项是否有处理规则?
  • 图表更新时间和数据质量限制是否对使用者可见?
  • 异常数据是否能够下钻到项目、迭代和具体工作项核验?

2. 复盘中检查

  • 讨论的是目标结果、工作流过程、预测风险,还是组织治理问题?
  • 有没有区分实际处理时间与等待时间?
  • 异常原因是否有记录证据,还是只有个人印象?
  • 是否把个别团队可控的问题与跨组织障碍分开?
  • 是否避免仅凭单个指标对团队做评价或归因?

3. 复盘后检查

  • 每个改进动作是否有责任人、期限和复核方法?
  • 预期变化是否能在下一观察周期中验证?
  • 若指标改善但业务结果未改善,是否重新检查目标与因果假设?
  • 若行动没有效果,是否记录原因并调整,而非继续机械执行?
  • 是否删除长期无人使用、不能触发行动或维护成本过高的指标?

这份清单的重点不是增加会议步骤,而是防止数据分析止步于展示。只要每次复盘都能把一个信号追到原因、把原因交给有权限的人、再用下一轮数据验证行动,PMO就已经从报表管理走向了组织学习。

十、结语:让数据成为改善系统的证据

敏捷项目数据分析最容易犯的错误,不是少做了一张图,而是把一个复杂的交付系统压缩成单一分数。速度、完成率、缺陷数和燃尽图都可以有用,但任何一个指标脱离定义、上下文和行动机制,都可能产生相反效果。

我建议下一步从一个真实痛点开始:选定一个影响交付的决策问题,抽样核对最近几个迭代的数据,拆分范围变化、处理时间、等待时间和目标达成,再与团队共同确认最可能的改进动作。先做小范围验证,证明数据能改变决策,再扩展到更多项目和组织级治理。

PMO不需要证明团队有多少数据,而需要帮助组织更早发现错误假设、更快解除系统障碍,并更谨慎地承诺结果。当报表能解释“为什么”、明确“谁来做什么”,并在后续复盘中验证“是否真的改善”,它才成为迭代最佳实践的一部分。

常见问题解答(FAQ)

1. PMO做敏捷项目数据分析,优先看哪些指标?

我刚开始整理迭代报表时,发现团队能提供的数据很多,但不同指标给出的结论有时还互相矛盾。尤其在项目进度会上,我不确定应该先看交付、质量还是效率。

建议先围绕交付、流动、质量和可预测性建立一组精简指标:迭代目标完成率、周期时间、未完成工作量、缺陷趋势和承诺完成率。每项指标都要明确统计口径、时间范围和数据来源;例如承诺完成率按迭代开始时确认的工作量计算,避免事后调整分母造成虚高。指标用于发现趋势和改进流程,不宜直接作为个人绩效排名依据。

2. 不同团队使用的敏捷数据口径不一致,PMO该怎么处理?

我在汇总多个团队的迭代数据时,遇到过同一个“完成”在不同团队里含义不同的情况:有的指开发完成,有的指测试通过。这样的报表看起来整齐,却很难支持跨团队判断。

先制定最小统一口径,例如工作项状态、完成定义、迭代起止时间、缺陷严重度和数据更新时间,并记录每个字段的解释。跨团队比较前,检查流程阶段、工作项类型和估算方式是否相近;条件不一致时优先比较各团队自身的趋势,不直接比较绝对数值。无法统一的口径应在报表中标注,而不是用换算掩盖差异。

3. 迭代燃尽图显示工作没有按计划完成,应该怎么判断原因?

我看到燃尽图偏离理想线时,常会被问是不是团队效率下降了。但需求中途增加、任务拆分变化或阻塞时间变长,也会让图形变得难看,我不确定该从哪里排查。

先核对迭代范围是否发生变化,再查看未完成工作项、阻塞记录、缺陷返工和任务状态更新时间。若新增需求占比较高,应把范围变化与原计划工作分开呈现;若范围稳定但周期时间和阻塞时长持续上升,再检查依赖、评审等待或测试瓶颈。至少结合连续数个迭代观察,不要仅凭一张燃尽图给团队下结论。

4. PMO如何用敏捷数据预测交付时间,又避免给出不可靠承诺?

我需要向管理层说明一个版本大概何时能交付,但迭代计划经常受到需求变更和外部依赖影响。只报一个确定日期显得很有把握,实际偏差又会影响信任。

用团队近期稳定迭代的实际吞吐量或周期时间估算,并以历史波动给出区间,而不是把单次迭代速度当成固定产能。预测时说明纳入的工作范围、未决依赖和数据观察窗口;若历史数据不足或团队流程刚发生变化,应明确标注低置信度,并在每个迭代结束后更新预测。

核心关键词

读者评论

金
金晨

我们团队以前也遇到过完成率很高、上线后却频繁返工的情况,后来把“开发完成”和“验收通过”分开统计,判断确实更接近实际。不过目标达成率的定义还是容易争议,尤其是中途调整需求时,建议保留变更前后的记录。

雷
雷佳宁

跨团队项目里,延迟往往不是开发环节造成的。我比较认同把等待时间单独拆出来,但前提是状态流转要及时,否则大家都在事后补数据,分析结果还是会失真。实际推行时,字段越少、责任越清楚,团队越愿意维护。

李
李景行

不太赞成用单一指标评价项目健康,这一点在多团队协作时尤其明显。速度、缺陷数和关闭数量都只能作为线索,不能直接变成排名依据。对管理者来说,报表最好能关联到具体负责人和处理期限,否则发现问题后仍然不知道谁来推动解决。

文章包含AI辅助创作:迭代最佳实践:PMO敏捷项目数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/542811
