Epic流程与规范:PMO敏捷项目数据分析关键指标

在敏捷项目里,Epic 按期关闭率从 62% 升到 85%,未必代表交付变快:如果团队把未完成工作拆成小 Epic、把跨团队依赖移出统计范围,数字就会变好看,用户价值却可能没有变化。PMO 分析 Epic,关键不是盯着一个“完成率”,而是把业务目标、交付过程、质量结果和数据可信度连起来,判断项目到底在创造什么价值、风险正在何处累积。

一、先讲结论:Epic 是业务价值的分析单位,不是更大的任务卡

1. PMO 应围绕决策设计指标

我建议把 Epic 当作连接战略目标与团队交付的分析对象,而非单纯的进度容器。一个可分析的 Epic,至少要说明目标用户或业务对象、预期结果、验收条件、责任人、时间边界,以及它与产品目标或项目目标的关系。

指标是否有用,不取决于仪表盘上有多少张图,而取决于它能否回答管理者的具体问题:投入是否流向优先事项?交付预测是否可信?质量或依赖风险是否正在恶化?如果指标不能触发决策,它大概率只是报表装饰。

我的核心判断是:Epic 分析应形成“目标,流动,结果,风险,行动”闭环。每个维度都要有明确口径,还要有对应的决策动作。比如,周期变长时,PMO 需要知道是等待评审、外部依赖、范围变化,还是人员容量不足,而不是只把“延期”标红。

2. 先区分健康度、预测性和价值结果

PMO 常把一组看似相关的数字混为一谈。完成率描述的是工作状态;预测准确率描述的是计划与实际的偏差;业务结果指标则描述交付是否产生预期影响。三者不能互相替代。

例如,Epic 完成率很高,但上线后没有用户采用,说明交付完成不等于价值实现。反过来,某个 Epic 因为阶段性实验而调整范围,也不一定是失败;如果团队及时验证假设并停止低价值工作,这可能是有效的敏捷决策。

分析层 回答的问题 典型指标 常见误读
目标与价值 为什么做,结果是否出现 目标达成率、采用率、业务结果变化 把上线当成价值实现
交付流动 工作如何流经系统 交付周期、在制 Epic 数、等待时间 只看开始和结束日期
预测与计划 承诺是否可信 预测偏差、范围变化率、按期完成率 用压缩范围粉饰按期率
质量与风险 交付是否可持续 逃逸缺陷、依赖逾期、阻塞时长 把风险数量少等同于风险低

二、背景与场景:为什么 Epic 数据经常“看起来完整,实际不可比”

1. 同一个 Epic 名称,可能代表完全不同的工作

在多团队项目中,“客户门户升级”可能覆盖前端改版、身份认证、数据迁移、合规审查和运营培训;另一个团队的同名 Epic 也可能只是一项两周内完成的界面调整。若不先规范规模、边界和验收方式,跨团队比较周期或完成率就没有意义。

这也是 PMO 建指标时最容易跳过的一步:先收数,后补定义。最后同一张图里混着不同粒度、不同生命周期和不同拆分习惯的对象,数字精确到小数点,结论却不可靠。

2. 依赖和等待,常被“团队已开始”掩盖

Epic 的日历周期不等于团队实际工作时间。一个 Epic 从立项到上线可能历时 90 天,其中团队有效处理 30 天,另外 60 天在等待安全审查、接口团队、业务确认或发布窗口。如果 PMO 只看总周期,就无法判断改善应从团队内部流程开始,还是从跨部门协作开始。

我会要求把状态变化、阻塞开始和解除、范围调整、验收时间等事件留下可追溯记录。没有这些过程数据,周期分析只能描述“发生了多久”,不能解释“为什么拖了这么久”。

3. 对 100 人以上组织,数据治理本身就是交付能力

当多个产品线、部门和项目同时使用 Epic,手工表格往往很快出现字段各异、状态不一致、重复汇总和版本冲突。PMO 每月用数天核对口径,团队也要反复填报,问题不只是工具效率低,而是组织没有稳定的数据契约。

以 PingCode 作为敏捷项目管理场景示例,评估重点不应停留在功能清单,而应验证它能否承载组织的工作层级、流程配置、权限要求和统计口径。对于中大型企业及 100 人以上组织,还要检查跨团队视图、项目组合分析和数据治理是否匹配现有管理方式。

如果组织有数据驻留或内网要求,可以将私有化部署能力纳入评估;若原先使用 Jira,也应验证迁移过程中的字段映射、历史记录、附件、权限和报表口径,而不是只数迁移了多少条工单。国产替代是否适合,最终取决于合规、协作、迁移成本和持续运维的综合验证,不能仅凭单项功能下结论。

Epic流程与规范:PMO敏捷项目数据分析关键指标

三、常见误区:指标越多,管理越清楚吗

1. 把 Epic 完成率当作敏捷成熟度

按期完成率适合观察承诺的稳定性,却不适合单独评价团队能力。团队若通过减少承诺、拆小 Epic、改变截止日期或把延期对象移出分母,就能改善数字,但这些动作不一定改善交付系统。

我会同时检查分母定义、计划基线是否冻结、延期是否保留原计划日期,以及取消或拆分的 Epic 如何处理。若指标口径随结果变化,按期率就不能用于跨团队排名。

2. 用故事点或 Epic 数量比较团队产能

故事点是团队内部的相对估算,不是跨团队统一的劳动单位。不同团队的估算习惯、技术复杂度、依赖结构和工作类型都不同。把故事点直接换算成人均效率,往往会诱导团队抬高估算或选择更容易计数的工作。

更稳妥的做法,是在同一团队、相近工作类型和相对稳定的流程下观察趋势,并将它用于预测容量,而不是给团队排位。跨团队分析应看交付周期分布、阻塞结构、价值目标和质量结果,不要把估算单位伪装成统一生产率。

3. 只看平均周期,忽略长尾

平均值容易掩盖少数严重延误的 Epic。若大部分工作在 30 天内结束,但少数跨部门 Epic 超过 120 天,平均周期可能仍显得“尚可”,而用户和管理层真正感受到的往往是长尾项目。

除平均数外,我建议观察中位数、较高分位数和超期比例,并按工作类型或依赖类别拆分。重点不是选一个更复杂的统计术语,而是识别“多数项目正常、少数项目卡死”还是“所有项目都普遍变慢”。

4. 把业务结果全部归因于 Epic

采用率提升可能同时受定价、培训、季节性、渠道活动和用户结构变化影响。上线后的指标变动不等于 Epic 单独造成的效果。PMO 应记录基线、观测窗口和同期变化,必要时使用分群、对照或阶段性验证,避免将相关性写成因果关系。

如果数据不足以证明因果,就明确标记为“观察到变化”或“与预期一致”,不要写成“项目带来增长”。这种表述看起来保守,却能保护决策质量。

5. 把仪表盘当作治理本身

图表不会自动改善流程。没有数据责任人、字段解释和异常复核机制,仪表盘只是把不一致的输入更快地展示出来。PMO 要先确定谁维护 Epic 目标、谁确认状态、谁处理数据异常,以及指标触发后由谁采取行动。

四、专业判断逻辑:建立一套能解释而非只汇报的指标体系

1. 从决策问题反推指标

我通常先问管理者要做什么决策,再决定需要哪些指标。例如,要调整项目组合优先级,需要目标价值、投入容量和依赖风险;要判断交付是否可预测,需要基线、范围变化和周期分布;要减少延期,则要有阻塞原因和等待时间。

每个核心指标都应写清定义、分子分母、时间窗口、数据源、责任人和例外规则。若一个指标无法被两个独立分析者按同一规则算出来,先不要放进管理考核。

2. 以五层结构组织 Epic 数据

层级 要回答的问题 建议观察项 管理动作
战略关联 Epic 服务于什么目标 目标关联率、优先级、业务负责人 重新排序或暂停低优先级工作
投入与容量 资源是否被合理占用 在制 Epic 数、投入人天、切换频次 限制并行、调整容量分配
流动与预测 交付是否稳定 周期分位数、阻塞时长、预测偏差 定位瓶颈并更新预测
质量与风险 交付是否可持续 缺陷、依赖逾期、返工、变更影响 增加验证或升级依赖处理
业务结果 目标结果是否出现 使用行为、服务水平、业务目标变化 继续扩展、调整方案或停止投入

3. 把“完成”拆成可验证的状态

建议区分开发完成、验收完成、发布完成和结果观察完成。对于一个已发布但尚未到达业务观测窗口的 Epic,可以标注为“交付完成,价值待验证”,而不是提前判定成功。

若组织的工作流只允许“未开始、进行中、已完成”三个状态,也可以通过验收字段和结果记录补足语义。状态数量不是关键,关键是每个状态都对应明确的进入条件和责任人。

4. 用分布、分层和趋势代替单点排名

我更信任一条有上下文的趋势线,而不是一张团队排行榜。按 Epic 类型、产品线、依赖数量或风险等级分层后,再看周期和预测偏差,才有机会发现可行动的差异。

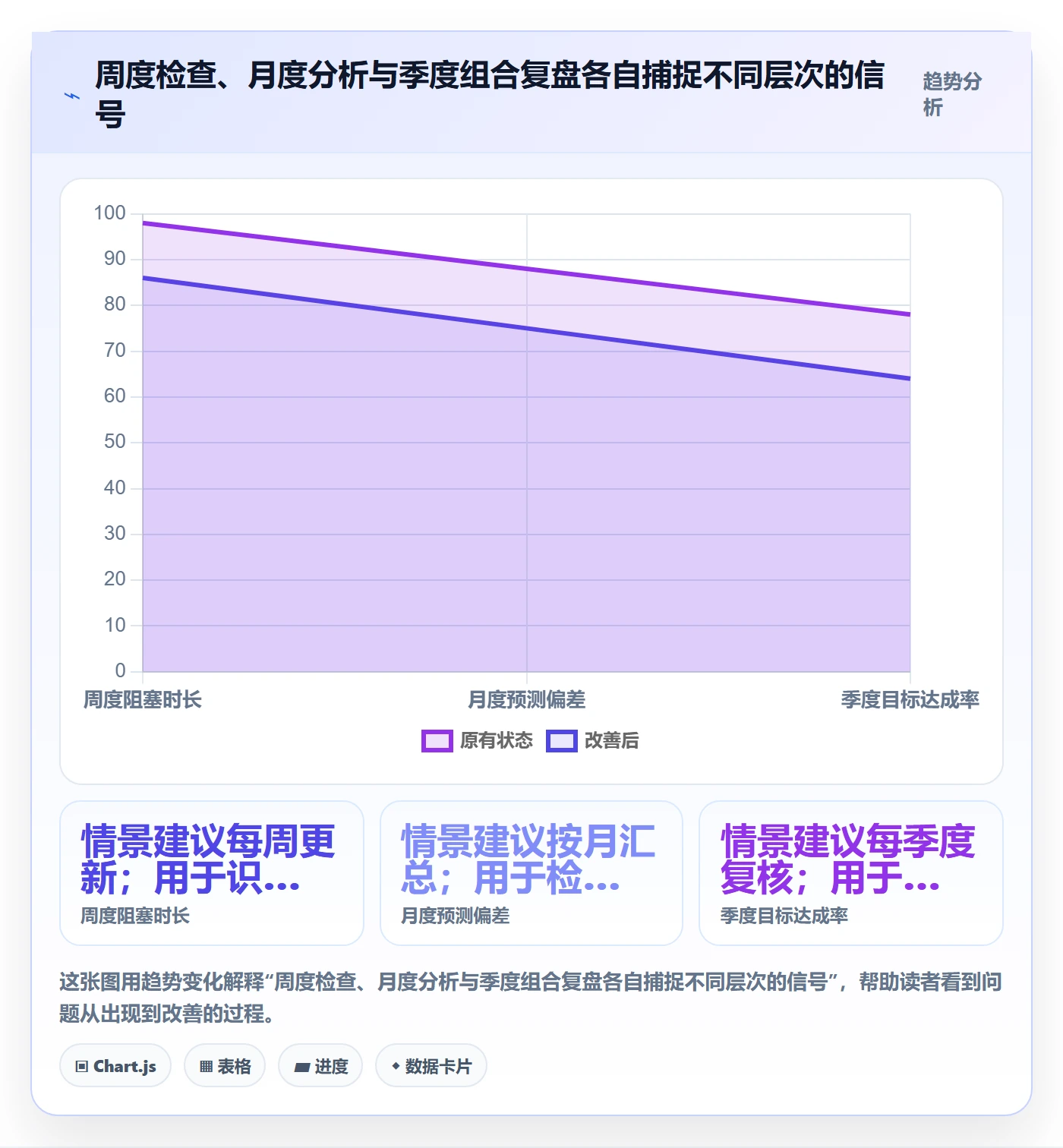

不同规模组织可以采用不同分析节奏:项目团队每周看阻塞与范围变化;产品线每月看流动与预测;PMO 每季度看投资组合、目标结果和跨部门系统性风险。若所有层级都追逐每日变化,团队会忙于解释噪声。

Epic流程与规范:PMO敏捷项目数据分析关键指标

5. 为每个指标定义触发动作

指标阈值不必一开始就追求精确。可以先用 6 至 8 周的基线观察,找到团队自身的正常波动区间,再设定预警条件。例如,阻塞超过团队历史高分位持续两周,触发依赖复盘;预测偏差连续两个周期扩大,触发范围和容量校准。

阈值应服务于诊断,不宜直接变成惩罚线。若团队知道超过某个数值就会被追责,最常见的结果不是问题消失,而是问题被改名、延迟记录或从统计范围中移除。

五、案例与数据观察:用一组示意数据说明如何找出真正的瓶颈

1. 场景设定:跨团队客户服务改造

下面的案例是用于说明分析方法的情景模拟,不代表某家企业的真实经营数据或行业基准。假设一个组织有 120 名产品、研发、测试和运营人员,围绕客户服务改造并行推进 24 个 Epic,涉及前端、接口、数据和合规等多个团队。

PMO 在第一次月度复盘中发现,按期完成率只有 58%,管理层最初怀疑团队执行力不足。进一步检查后发现,部分 Epic 的计划日期在延期后被覆盖,另有 7 个 Epic 没有清晰验收条件,9 个 Epic 依赖外部团队,但依赖关系没有结构化记录。

2. 先清理口径,再判断偏差

团队随后冻结原始计划日期,保留范围变化记录,并把 Epic 状态分成开发完成、验收完成和上线观察。清理数据后,按期完成率降至 52%,数字反而更差;但这不是流程突然恶化,而是过去的报表把延期项目的基线更新掉了。

PMO 同时发现,24 个 Epic 的周期中位数为 47 天,较高分位约为 91 天;等待时间中位数达到 26 天。通过阻塞原因分类,依赖等待占总等待时间的主要部分,验收排队也造成明显延迟。这里的关键结论不是“团队需要加速”,而是组织级等待在吞噬交付时间。

3. 采取限制并行与依赖前置后的观察

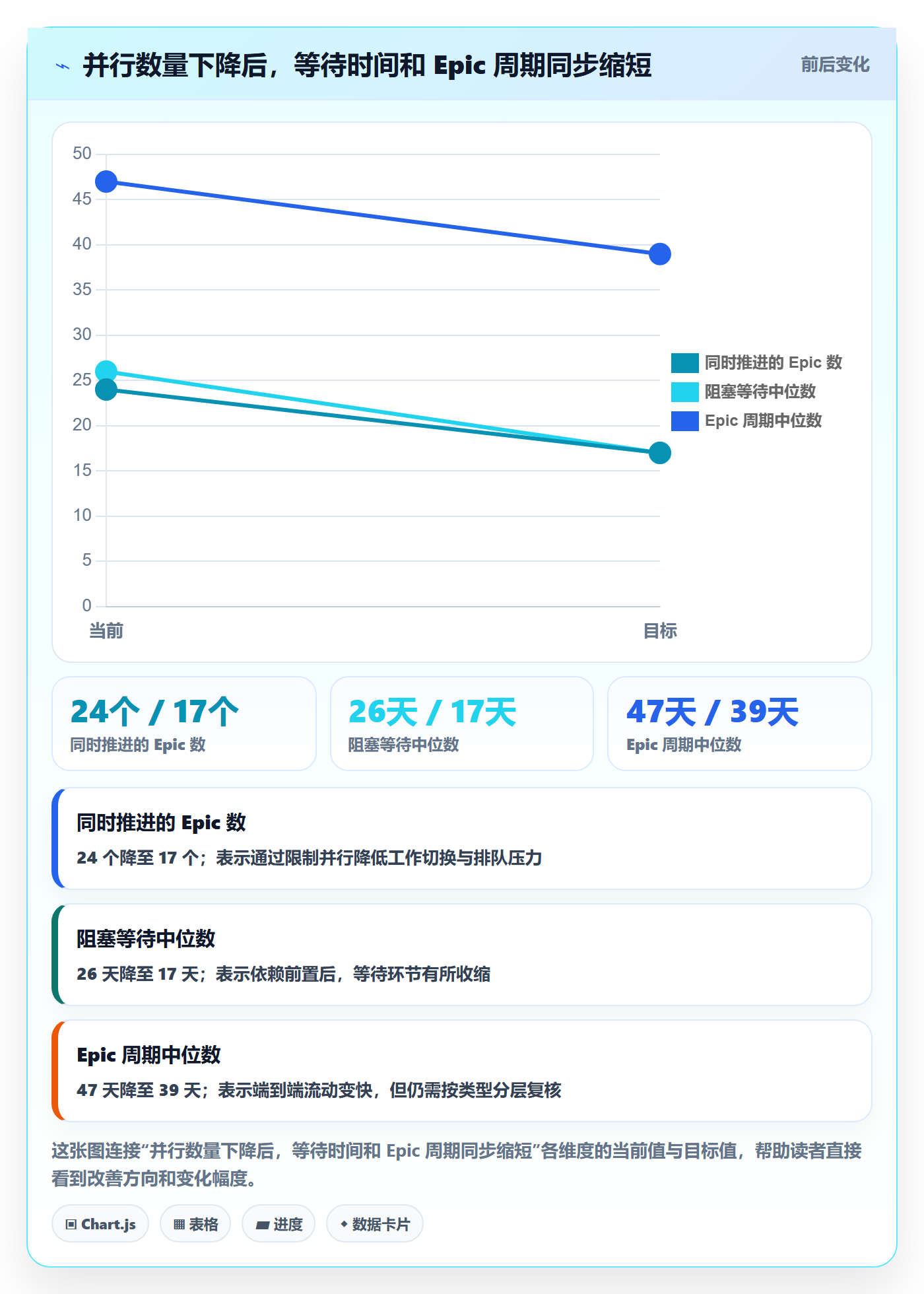

接下来一个观察周期,团队没有要求所有人加班,而是把同时进行的高优先级 Epic 从 24 个压到 17 个,提前确认接口契约和合规评审窗口,并为每个跨团队依赖指定责任人。示意数据中,阻塞等待中位数从 26 天降至 17 天,Epic 周期中位数从 47 天降至 39 天。

同期,按期完成率从 52% 回升到 68%,但目标达成率暂时没有明显变化。PMO 因此没有宣称价值已经提升,而是将结果解释为交付流动改善,并继续观察上线后的采用情况与服务质量。

观察项 调整前 调整后 解释
同时推进的 Epic 数 24 个 17 个 减少并行,优先完成高价值工作
阻塞等待中位数 26 天 17 天 依赖前置和责任人机制改善等待
Epic 周期中位数 47 天 39 天 交付流动改善,但不能单独证明业务收益
按期完成率 52% 68% 基线冻结后统计,口径比首次报表更可信
目标达成情况 尚未验证 仍在观察 需要等业务观测窗口结束后再判断

Epic流程与规范:PMO敏捷项目数据分析关键指标

4. 这个案例能说明什么,不能说明什么

它说明,团队效率问题可能来自系统中的在制品过多和依赖排队;减少并行、明确依赖责任人,可能比要求团队提高个人产能更有效。它不能证明所有组织都应把在制 Epic 控制在 17 个,也不能证明周期改善必然带来用户价值。

PMO 应进一步按 Epic 类型检查变化是否一致。如果只有依赖多的项目改善,说明依赖治理可能是有效机制;如果周期改善主要来自小型工作增多,就要警惕工作结构变化造成的统计偏差。业务结果仍要以用户行为、服务质量或明确的经营目标进行后续验证。

六、落地行动:从数据盘点到管理闭环

1. 前两周:先审数据,不急着做排行榜

先抽取 20 至 30 个近期 Epic,核对字段完整性、计划日期变更、状态含义、验收定义、依赖关系和业务目标。样本不必追求统计代表性,首要任务是找到口径断点和记录缺口。

  1. 确定 Epic 的最小必填字段:目标、负责人、优先级、计划基线、验收条件、关联团队。
  2. 检查关闭状态是否能区分交付完成与结果验证完成。
  3. 抽样比对系统记录与团队实际复盘,识别未记录的等待和范围变化。
  4. 记录每个字段的维护责任人和更新时点。

2. 第三至四周:定义少量核心指标

先选 6 至 10 个能直接影响决策的指标,不要试图一次覆盖所有管理需求。一个常见起步组合包括:目标关联率、在制 Epic 数、周期中位数、较高分位周期、按期完成率、预测偏差、阻塞时长、范围变化率和上线后目标观察状态。

每个指标都要附带口径说明和一个使用示例。例如,预测偏差可以定义为实际完成日期与原始计划完成日期之间的天数差;如果计划发生变更,保留原始基线与调整后基线,分别分析预测能力和计划适应性。

3. 第二个月:建立例外驱动的复盘

月度复盘不应逐条朗读状态,而应优先讨论异常:周期长尾项目、重复阻塞、范围频繁变化、目标缺失、质量风险上升。每个异常都要形成“观察事实、可能原因、需验证假设、责任人、复查日期”五项记录。

对于跨部门依赖,最好由依赖提供方和需求方共同确认接口、交付日期、验收条件及升级路径。单方面把依赖标成“外部阻塞”,并不能让事情往前走。

4. 第三个月:连接交付数据与业务结果

为已经上线的 Epic 设置合适的观察窗口。比如,功能使用情况可能需要数周才能稳定,流程改善可能要到一个完整业务周期后才能比较。窗口应由业务机制决定,而不是为了赶月报提前下结论。

若系统支持目标、需求、迭代和发布之间的关联,可减少人工拼接过程。以 PingCode 为例,选型验证可以围绕 Epic 与目标的关联、跨团队工作流、数据分析视图和权限治理做试点;涉及私有化部署、Jira 平滑迁移时,应把历史数据完整性、字段映射、附件、权限和报表复现列入验收,不宜仅以“迁移成功”作为标准。

Epic流程与规范:PMO敏捷项目数据分析关键指标

七、按组织情况做取舍:一套指标不适合所有团队

1. 小团队或新建项目:先保证可解释性

团队人数少、流程刚建立时,不必立即搭建复杂的投资组合分析。先确保每个 Epic 有明确目标、验收条件和原始计划基线,再记录阻塞与范围变化。手工维护也可以作为短期过渡,但必须指定唯一数据源,避免同时更新多个版本。

这一阶段的取舍是:宁可少做几项稳定指标,也不要做一套没人能解释的数据模型。优先看周期变化、未完成工作和目标状态,等数据质量稳定后再加入更复杂的分层分析。

2. 多团队、强依赖组织:优先解决流动与治理

跨部门项目多时,PMO 应优先关注依赖等待、接口承诺、并行数量和决策时延。个人工时或团队速度往往不能解释主要瓶颈,甚至可能掩盖组织边界造成的排队。

如果不同团队使用不同状态定义,先建立映射规则,而不是要求每个团队立刻改成完全相同的流程。统一数据语义与统一执行过程并非一回事;保留必要的团队差异,同时确保关键状态可比较,通常更可行。

3. 强合规或内网部署组织:把审计与可追溯列入核心指标设计

受监管或有数据驻留要求的组织,除了分析效率,还要评估权限边界、审计日志、数据导出、备份恢复和部署维护责任。私有化部署能够满足部分环境约束,但不会自动解决数据质量、流程治理和跨团队协作问题。

若计划从 Jira 平滑迁移到其他平台,先选择一个真实产品线做迁移演练。验证历史数据、附件、权限、工作流状态、报表口径和团队培训成本,再决定分阶段替换还是长期并行。所谓国产替代是否合适,应由安全、业务连续性、迁移风险和总拥有成本共同判断。

4. 高探索性产品:避免把实验性工作硬塞进固定承诺

探索型 Epic 的目标可能是验证假设,而不是按固定范围交付。此时,除时间和投入外,更应记录假设、实验设计、决策门槛和继续或停止的依据。若实验结果否定原假设,按时停止不应被算作价值失败。

与确定性较高的交付型 Epic 分开分析,能避免用同一套按期完成率约束不同性质的工作。PMO 的任务不是让所有工作都像生产线,而是确保不同工作类型都能产生可审查的决策证据。

5. 何时增加工具,何时先改流程

当数据分散在多个系统、手工汇总耗时较高、权限和审计要求明确,或者跨团队关系难以追踪时,可以评估平台化管理。评估时应设置真实验收场景:例如从业务目标追踪到 Epic、查看阻塞变化、还原计划基线、核对上线结果,而不是只看演示环境。

如果主要问题是目标含糊、状态没人维护或管理层不断改变优先级,换工具不能替代治理。先明确数据所有权和决策节奏,再决定是否迁移,通常能降低实施失败风险。

组织情形 优先投资 暂缓事项 关键取舍
小团队、流程初建 目标、基线、验收定义 跨团队排名和复杂预测模型 先求数据可信,再求分析丰富
多团队、高依赖 阻塞、等待、依赖责任人 单纯比较人均产能 关注系统瓶颈,不只追责单个团队
强合规、私有环境 权限、审计、迁移验收 未经演练的一次性全量切换 功能效率与风险控制并重
探索性产品 假设验证和决策记录 僵化的范围承诺考核 以有效学习和及时止损衡量进展

八、结语:PMO 的价值不是让指标更漂亮,而是让决策更诚实

Epic 管理最容易走偏的地方,是把“可计数”误认为“可管理”。完成率、周期、故事点都能提供线索,却不能脱离口径、上下文和业务目标单独解释。真正有效的分析,既能说明结果,也能追溯过程;既能识别团队问题,也能发现组织系统的等待与决策成本。

我更看重三件事:原始基线是否保留,阻塞与范围变化是否可追踪,交付完成后是否继续验证目标结果。这三件事做扎实,指标未必很多,但团队更难通过改口径制造虚假改善,PMO 也更容易把资源投向真正值得解决的瓶颈。

下一步可以从近期 20 至 30 个 Epic 开始:先做字段与基线审计,再选取少量可行动指标,最后用一个月度复盘验证指标是否改变了决策。若要评估 PingCode 或其他项目管理平台,就把这套真实样本带进试点,重点核验目标关联、依赖追踪、数据权限、历史迁移和结果分析。先让数据能够解释工作,再让工具扩大这种解释能力,才是 PMO 敏捷数据分析的可靠路径。

常见问题解答(FAQ)

1. Epic应该如何拆分,才能支持PMO进行敏捷项目数据分析?

我在做跨团队项目复盘时,常遇到Epic名称过大、周期过长,导致燃尽图和交付数据无法解释的问题。尤其当一个Epic同时包含多个产品目标、技术改造和运营任务时,我很难判断延期究竟发生在哪个环节。

建议按一个可验证的业务结果拆分Epic,并控制在一个季度或4至8个迭代内完成。每个Epic至少应绑定目标、负责人、计划开始与结束时间、验收标准和关联需求;如果一个Epic下的工作无法用同一组结果指标衡量,就应拆成多个Epic。

PMO分析时可重点检查Epic按期完成率、平均流转周期和范围变更次数,而不是只统计已关闭任务数量。

2. PMO分析Epic进度时,应该重点关注哪些关键指标?

我以前看项目状态时,容易被完成任务数和百分比误导,因为任务数量多并不代表业务价值交付得多。到了迭代后期,才发现大量任务虽然关闭了,但关键验收项仍然没有完成。

建议至少同时跟踪五类指标:计划完成率、实际完成率、周期偏差、范围变更率和阻塞时长。计划完成率可用已完成工作量除以计划工作量,周期偏差可用实际耗时减去基准耗时;对于敏捷团队,优先使用故事点或经过校准的工作量,不要混用任务数量。

若完成率较高但阻塞时长和范围变更率同步上升,通常说明项目表面进展正常,实际交付风险正在累积。

3. 如何判断Epic延期是估算问题、执行问题还是需求变更?

我在复盘延期项目时,经常发现团队把所有问题都归因于估算不准,但同一个团队在其他Epic上的估算误差并没有那么大。真正困难的是把延期原因按时间和证据拆开,否则改进措施很容易变成泛泛的“加强沟通”。

可以建立延期归因口径:基准日期变更导致的延期归为需求或范围变更,任务实际耗时超过原估算且范围未变归为估算偏差,任务因依赖、审批或资源等待产生的时间归为执行阻塞。PMO应保留原始计划、变更记录、状态流转时间和阻塞日志,并按Epic统计各类原因占延期总时长的比例;

占比最高的原因才应作为下一轮流程优化的优先对象。

4. 某项目管理平台中的Epic数据如何避免失真,成为可用于决策的指标?

我见过一些项目报表看起来很完整,但不同团队对“完成”“延期”和“阻塞”的定义完全不同,最后的横向对比没有意义。尤其是有人提前关闭任务、有人把未开始任务直接改成取消,都会让管理层误判项目健康度。

先统一数据字典和状态规则,例如“完成”必须满足验收条件,“延期”按承诺日期超过当前日期或实际完成日晚于基准日期判断,“阻塞”应记录开始时间、解除时间和责任类型。其次固定统计截止时间,区分当前快照与历史趋势;最后设置数据质量检查,包括缺少负责人、无计划日期、Epic无关联需求、关闭但未验收等异常项。

建议每周抽查不少于10%的Epic,发现关键字段缺失率超过5%时,先修正数据再发布管理报表。

核心关键词

读者评论

罗
罗予安

以前团队也遇到过按期率被“优化”的情况,延期后直接修改计划日期,报表看起来正常,复盘时却找不到原因。现在更关注原始基线和范围变更记录,不过这对日常填报要求较高,小团队未必能长期坚持。

冯
冯诗涵

把开发完成、上线完成和业务结果分开统计很有必要。实际项目中上线后的采用率常常要过几周才有数据,如果过早拿来考核团队,容易把正常的观察周期误判成项目失败。比较疑惑的是,文章提到的目标达成率,落地时如何处理多个因素共同影响的情况。

徐
徐若宁

限制并行确实能减少切换,但跨部门依赖不一定能靠项目组自己解决。我更关心依赖责任人是否有明确的升级机制,以及等待时间超过阈值后谁来推动处理。否则仪表盘能准确显示问题,也可能只是让大家更清楚地看到问题长期存在。

文章包含AI辅助创作:Epic流程与规范:PMO敏捷项目数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/542805

赞 (0)
飞飞飞飞
Sprint实操方法:PMO提升敏捷项目效率的数据分析方法与模板
上一篇 4小时前
迭代最佳实践:PMO敏捷项目数据分析,常见问题
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
