列表视图任务列表教程:研发团队流程优化,避坑指南

列表视图任务列表教程:研发团队流程优化,避坑指南

研发团队的任务列表越长,项目未必越透明:我见过一张几百行的列表,负责人、状态、优先级一个不少,却没人能回答“今天最该处理的三件事是什么”。列表视图不是把任务搬到屏幕上,而是把工作状态、责任边界和下一步行动组织成团队能够持续维护的信息。下面我会从字段设计、筛选规则、日常使用和复盘方式入手,拆解如何让任务列表真正服务研发流程,并提供一套可以小范围试行的落地方法。

一、先讲核心结论:列表视图的价值在于决策,不在于行数

1. 让每一行都能回答四个问题

一条可执行的研发任务,至少需要让团队快速确认:要交付什么、谁负责、当前卡在哪个环节、下一步由谁在什么时候采取什么行动。列表若只能展示任务名称和状态,就只能回答“有这么件事”,无法回答“如何推进”。

我判断列表是否有效,不先数字段,也不先看界面是否整齐,而是随机抽取十条未完成任务,检查能否在一分钟内找到负责人、验收条件和下一步。如果其中三条以上要靠口头追问补齐,问题通常不是成员不够勤奋,而是任务模型和维护规则没有设计好。

2. 先建立一个稳定的最小字段集

字段并非越多越专业。字段过少,团队无法据此分工和判断风险;字段过多,录入成本上升,最后容易出现大量空值、过时值和同义字段。起步阶段可以用一组“必需字段”保证执行,再把有明确决策用途的字段逐步加入。

字段 它要回答的问题 建议的维护规则
任务标题 要改变什么,或交付什么? 使用动词加对象,避免只写“优化”“处理”
负责人 谁对推进负责? 一个任务只设一名主要负责人,协作者另行记录
状态 现在处于哪个可验证阶段? 状态变化要对应实际工作变化,不以日报代替状态
优先级 与其他任务相比,为什么先做? 给出有限档位和判定口径,避免所有任务都是最高优先级
计划完成时间 何时需要交付或复核? 时间用于协调承诺,不当作精确预测保证
验收条件 怎样判断工作完成? 写可观察结果,不只写“完成开发”
阻塞原因 什么因素正在阻止推进? 只在受阻时填写,并写清所需支持或决策

这套字段是起点,不是通用标准。比如团队当前最主要的损耗来自跨团队依赖,就应优先展示依赖方和等待时间;如果任务多为线上问题,影响范围、发生时间和恢复状态可能比计划完成日期更有用。字段选择应服从真实决策场景,而不是照搬其他团队的模板。

3. 列表必须服务一个明确的工作场景

“研发任务总表”常被误当作所有人共用的唯一视图。但负责人想知道待分配事项,开发者想知道自己今天的工作,研发经理关注延期和跨组阻塞,测试人员则可能按版本与验证状态筛选。把这些问题塞进一张默认列表,往往让每个人都看到很多不相关信息。

我的建议是先区分数据源与工作视图:同一套任务记录可以通过筛选、排序和分组,形成多个视图;不必为了每种角色另建一套互相独立的数据。这样既能让各角色看见不同重点,也能避免任务状态在多处重复维护。

列表视图任务列表教程:研发团队流程优化,避坑指南

二、背景与真实场景:为什么任务多了,团队反而更难协作

1. 一个任务可能同时出现在多条工作线上

研发任务通常不是单一的“开发中,已完成”。一个功能可能经过需求澄清、技术评估、开发、代码审查、测试、灰度和发布;一个缺陷可能还要经过复现、影响评估、修复、回归与版本确认。若列表状态只有“未开始、进行中、已完成”,不同阶段的等待会被合并成一团,管理者看到的是一个模糊的“进行中”。

更麻烦的是,状态的名字相同,团队理解却不同。有人把代码写完算完成,有人认为合并代码算完成,还有人要等测试通过才算完成。这并非措辞小问题,而是交付边界没有对齐。列表设计需要把“状态名称”和“进入、退出条件”一并约定。

2. 任务积压常常是流动问题,不只是人手问题

当待办越来越多,第一反应往往是加人或催进度。但如果大量工作停在审查、测试、外部确认或环境准备阶段,增加开发投入可能只会扩大下游队列。列表视图的作用之一,是把工作流中被平均值掩盖的等待点暴露出来。

例如,“进行中”任务很多,并不等于开发者都在持续编码。部分任务可能已经完成开发,却等待审查;另一些可能因为需求问题无法开始。把“进行中”拆成具有操作意义的状态,才能看出工作是实际执行、等待反馈,还是遭遇阻塞。

3. 多团队环境要区分任务所有权与协作关系

在跨团队项目里,任务负责人不等于所有相关人员。一个前端任务可能等待平台团队提供接口,一个缺陷可能由开发修复、测试验证、产品确认影响范围。若把所有参与者都塞进负责人字段,最终容易失去明确的责任归属。

我倾向于将“谁负责推动这条记录”与“谁提供协作或依赖”分开表达。前者确保有人跟进,后者帮助识别等待对象。尤其在一百人以上的组织里,依赖关系、权限、项目边界和报告口径会直接影响列表的可用性,单靠个人习惯很难长期维持一致。

4. 先确定用户,再确定默认列表

列表的默认排序和过滤条件会影响成员的注意力。如果默认按创建时间排列,新任务可能淹没临近交付的高风险事项;如果只按优先级排列,优先级设置不严谨时又会导致大多数任务挤在顶部。默认视图不是外观偏好,而是团队的注意力分配机制。

在设计前,我会先让使用者各自说出一个需要列表回答的问题,再把这些问题归并成角色场景。例如,个人视图回答“我接下来做什么”;团队视图回答“有哪些任务正在等待或受阻”;管理视图回答“哪些承诺可能影响版本交付”。不要先建几十种视图,再试图找使用理由。

三、常见误区:看起来规整,不等于流程真的变好

1. 把所有信息都做成字段

字段一多,填表看上去更完整,维护负担却会落到每个执行者身上。若一个字段既没人据此筛选,也没人用它做决策,它很可能只是装饰。字段的成本不止是首次填写,还包括更新、解释口径、数据校验和长期维护。

我会用一个简单标准判断字段是否保留:它是否影响分配、排序、风险识别、验收或复盘?如果答案都是否定的,就优先放在描述或协作记录中,而不是让它占据列表主视野。字段治理的目标是让关键差异可见,不是把所有细节结构化。

2. 用“进行中”掩盖所有不同状态

当一个列表里有几十条“进行中”,团队很难区分正在做、等待审查、等待外部输入和已经停滞的事项。此时仅看任务总量,会误以为工作流顺畅;实际的等待和阻塞却藏在备注、聊天记录或个人记忆里。

状态不能无限细分。若每个小动作都设置一个状态,成员会花更多时间维护状态,而不是推动工作。通常应把能触发不同管理动作的环节拆开:需要谁介入、如何排序、应该在哪个会议讨论,若这些条件不同,拆分才有意义。

3. 把优先级当成“重要程度”的主观标签

如果每个人都能凭感觉把任务标成最高优先级,优先级就不再有排序价值。高优先级应对应明确理由,例如线上影响、版本承诺、合规风险或关键依赖,而不是职位高、催得急或者任务看上去复杂。

我建议团队把优先级控制在少数档位,并规定每档的判断依据。对无法明确比较的任务,不要强行制造精细顺序;可以用截止时间、业务影响或依赖状态补充判断。优先级的作用是帮助取舍,不是为每项工作贴上“很重要”的标签。

4. 以“任务关闭数量”衡量团队产出

一个团队一周关闭一百条小任务,未必比关闭十条关键任务更有价值。任务粒度若不一致,关闭数量容易被拆分习惯左右;如果大家为了指标把大任务拆成很多条,团队可能显得更忙,却没有更快交付用户需要的结果。

因此,关闭数量可以作为流程观察的一部分,但不应孤立地变成绩效判断。更有解释力的组合包括:任务从开始到完成的周期、等待时间、返工比例、按期交付情况和交付结果。指标应帮助团队发现过程问题,而不是诱导成员优化数字表象。

5. 复制一份列表给每个角色

当团队为不同角色各自维护一份任务清单,重复录入和状态不一致几乎不可避免。产品看见一份状态,研发维护另一份,测试再用第三份记录验证结果。开会时大家先花时间对齐“哪份才是真的”,列表就从协作工具变成新的信息债务。

除非确有权限隔离或数据边界要求,否则应优先维护一份可信任务记录,再为不同角色配置不同的筛选、排序和可见字段。视图可以很多,事实来源应尽量唯一。

6. 用看板和列表做非此即彼的选择

列表适合精确查找、批量排序、快速比较负责人和日期;看板适合观察工作流阶段和队列变化。二者回答的问题不同。若团队只依赖看板,查看大量属性和处理长任务清单可能不方便;若只用列表,状态分布和瓶颈也不容易一眼看出。

更稳妥的做法是根据决策频率组合使用。日常处理个人待办,可以用列表;周会观察任务在不同阶段的堆积,可以用看板或汇总视图。不要因为某种呈现方式更熟悉,就要求所有工作都服从同一界面。

列表视图任务列表教程:研发团队流程优化,避坑指南

四、专业判断逻辑:如何设计字段、状态和视图

1. 从决策问题倒推展示字段

我通常不从“我们能配置什么”开始,而从“每周有哪些决定需要作出”开始。比如:今天谁需要接手?哪项工作会影响版本?哪些任务需要负责人协调?哪些事项可以延后?把决策写清楚后,再问列表要展示什么信息,才能避免用一堆字段替代真正的管理判断。

可以把字段分成三类。第一类是每条任务都需要的基础信息,如标题、负责人和状态;第二类是特定工作类型才需要的信息,如缺陷影响范围、版本归属;第三类是汇总分析所需的辅助信息。第二类、第三类不一定要默认展示在所有视图里。

2. 状态按管理动作划分,而不是按个人感受命名

设计状态时,我会逐个检查:状态改变之后,是否有不同的人要采取不同动作?如果“开发中”和“处理中”没有清楚区别,成员可能只是在两个近义词之间切换,管理上并未得到新信息。相反,“等待代码审查”和“等待外部依赖”可能都意味着任务暂时不能由当前负责人继续,但需要协调的对象完全不同。

可以从小型状态集开始,再基于真实使用情况调整。状态名称不应过分追求流程完整,而应减少团队在讨论中反复澄清的时间。每个状态最好配上进入条件、退出条件和责任动作,避免出现只写名称、没有操作含义的流程图。

3. 任务粒度要能在一个管理周期内被检查

一条任务若跨越数周、包含多个可独立验收的成果,列表会长期显示“进行中”,无法呈现真实进展。反过来,如果把每个很小的操作拆成单独任务,成员可能被维护成本拖累。合理粒度不是固定工时,而是能否清晰分工、持续反馈,并在团队常用的检查周期内判断进展。

例如,跨两周的“完成账户体系”可以拆成接口设计、服务端实现、前端接入和权限回归等可验收工作;但一次代码格式调整通常不必单独成为管理任务,除非它是发布风险或专项质量治理的一部分。拆分的依据是决策价值,不是追求任务数量。

4. 排序规则要比“看起来很忙”更可靠

我建议明确视图的默认排序原则。例如,个人待办可以优先显示受阻后刚解除、临近承诺日期或优先级较高的任务;团队风险视图可先显示已逾期、受阻时间较长的事项,再显示普通进行中任务。具体顺序应由团队目标决定,不要同时使用太多排序字段,导致列表每次打开都像重新洗牌。

对于排序结果容易抖动的场景,可以优先使用分组,再在组内按日期排序。比起把所有任务混在一条队列里,分组能让团队先看见工作类型或状态分布,再在同一类中做比较。要注意,分组不能代替责任分工,也不能自动解决优先级冲突。

5. 把筛选条件写成可解释的规则

“我的任务”需要定义是否包含协作者事项;“本迭代任务”需要确认按版本字段还是时间区间筛选;“逾期事项”需要明确使用计划完成日期,还是某个正式承诺日期。筛选条件若靠创建者个人记忆,其他人便无法判断视图是否完整。

每个共享视图都应有名称、适用对象、筛选规则和更新责任人。对于成员个人保存的临时视图,可以保持轻量;用于周会、版本跟踪或管理汇报的视图,则要有稳定口径。把视图当成可复用的业务规则,而不是一次性收藏夹。

6. 区分流程效率与交付结果

列表能提供的过程数据很多,但并非每个数字都代表价值。任务周期缩短可能是流程更顺畅,也可能是任务被拆得更碎;延期减少可能是估算改善,也可能是团队不再登记不确定工作。专业判断需要把过程指标和交付结果结合起来看。

我会优先看趋势和异常,而非追求一个孤立的目标数字。比如某类任务的等待时间是否连续上升,跨团队依赖是否集中在少数接口,返工是否发生在同一验收环节。数据的作用是提出值得调查的问题,不是替代调查本身。

列表视图任务列表教程:研发团队流程优化,避坑指南

五、具体案例与数据观察:用试点验证列表是否真的有用

1. 案例边界:以下是一组示意性团队推演

为了避免把经验判断误写成公开行业统计,下面的数据明确标注为情景模拟:假设一个约四十人的研发团队,包含开发、测试和产品协作岗位,按双周节奏交付。团队原有任务记录包含较多字段,但状态只有“待办、进行中、完成”,受阻原因多写在聊天记录中,周会需要人工逐条确认。

这类场景与真实团队中常见的信息问题相似,但下表不是对某个企业的实测结论。它的用途是展示如何设计试点观察口径。团队落地时,应替换为自己的基线数据,并记录数据采集周期、样本范围和异常情况。

2. 先比较试点前后的观察指标

如果列表优化有效,团队不一定立刻交付更多功能,但通常能减少“找信息、问状态、重复核对”的时间,并更早识别等待和阻塞。比较时至少要同时观察过程成本和交付表现,避免只挑改善最大的数字展示。

观察项 试点前情景值 试点后目标情景值 如何解释
周会核对任务状态耗时 约 75 分钟 约 45 分钟 视图信息更完整后,减少逐条口头确认
逾期任务中未记录原因的占比 约 45% 约 20% 阻塞字段与逾期视图让遗漏更容易被发现
负责人不明确的未完成任务比例 约 12% 低于 5% 创建检查和责任字段降低悬空任务数量
从发现阻塞到有人跟进的中位时间 约 2 个工作日 约 1 个工作日 阻塞信息进入团队视图后,协调启动更及时

这里的“目标情景值”不是保证。一个团队即使把逾期原因写得很完整,延期本身也可能没有减少,因为交付承诺、依赖结构或需求变更仍然存在。列表的第一项价值,是让问题更可见;要解决问题,还需要负责人拥有协调权限,并有明确的升级机制。

3. 试点流程:先选一个工作流,不要同时重做全部流程

  1. 选取范围。选择一个频繁使用且痛点明确的工作流,例如缺陷处理或版本需求,不要一开始就重建整个研发管理体系。

  2. 记录基线。连续一至两个工作周期记录周会核对时间、无负责人任务比例、阻塞发现时间和逾期原因完整率。

  3. 确定最小字段。只保留任务推进与决策真正需要的信息,并写明字段的填写时点和维护责任。

  4. 配置少量视图。先建立个人待办、团队阻塞和版本风险三类视图,检验其是否分别回答明确问题。

  5. 约定状态规则。给出状态进入与退出条件,特别是区分执行中、等待反馈和受阻状态。

  6. 复盘实际使用。两个周期后检查空字段、重复记录、过度更新和视图未被打开等现象,再决定保留或调整。

试点中最容易被忽略的是“视图未被使用”的信号。如果周会仍然靠口头逐条问状态,成员日常也不看阻塞清单,说明工具设置没有进入工作习惯。此时不应继续增加字段或购买更多功能,而要检查视图是否贴合真实工作,以及会议是否真的按视图信息作出决策。

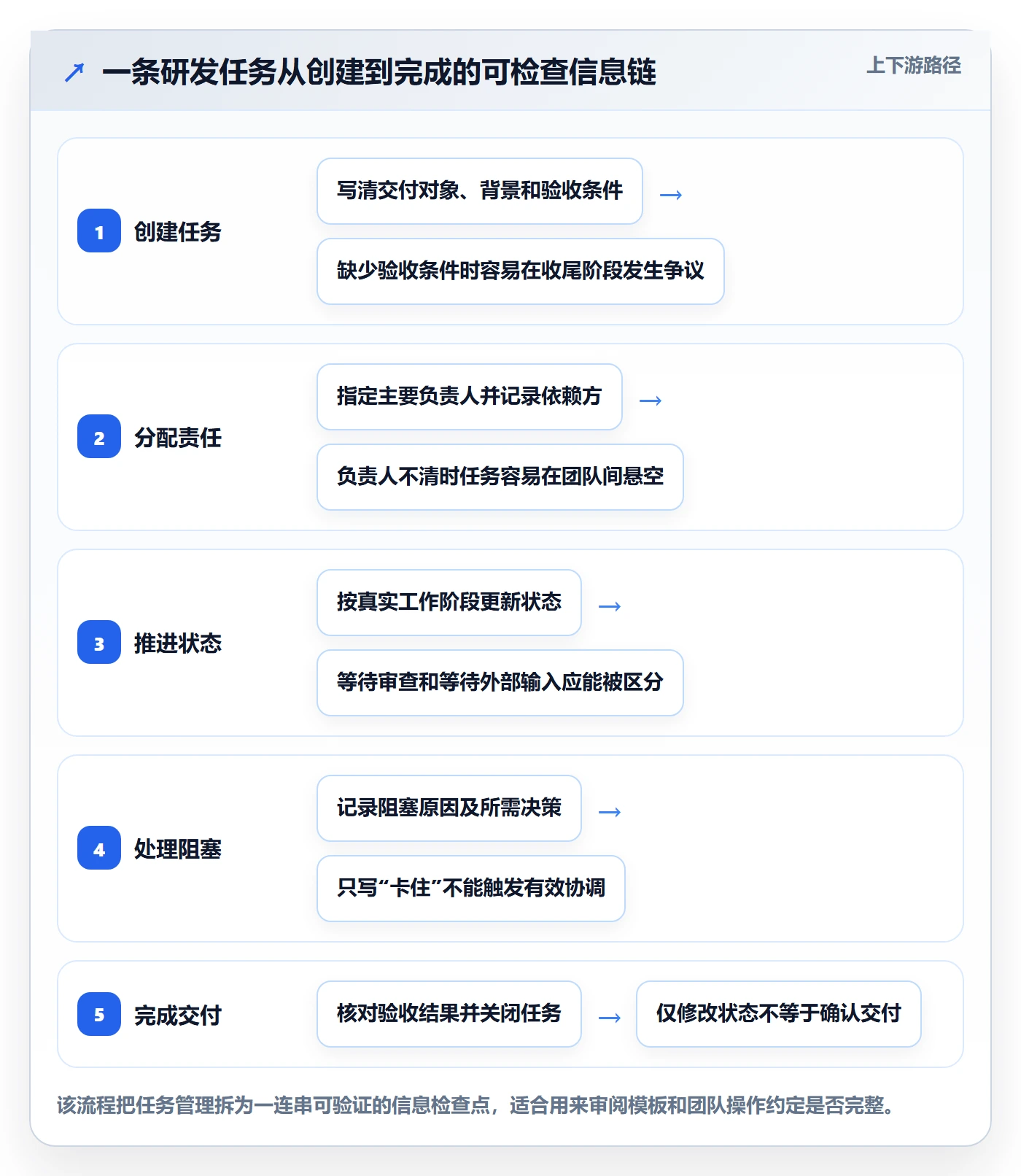

4. 用一条任务演示字段如何改变协作

模糊写法通常是“优化登录”。这条记录既没有说明优化什么,也没有验证方式。更可执行的写法可以是“登录失败时展示可恢复的错误提示”,并补充适用的错误类型、验收条件、负责人和计划复核时间。

如果任务当前等待身份服务提供错误码,就不要继续标成普通开发中。团队可以将状态调整为等待外部依赖,并记录依赖团队、请求内容和下一次检查时间。这样,个人视图能显示“目前不能直接推进”,团队视图则能识别是否需要协调,而不必靠负责人重复解释。

5. 采用前后对比时控制口径

试点前后要尽可能保持任务类型、团队范围和统计周期一致。若试点期间刚好遇到发布冻结、重大线上事故或人员调整,数据变化不能简单归因于列表配置。可以先记录这些背景,再结合定性复盘判断工具改动贡献了什么。

对等待时间、任务周期等指标,优先报告中位数和分布,而不是只报平均数。少数长期挂起事项会明显拉高平均值,掩盖多数任务的常态;反过来,只报中位数也可能隐藏尾部风险。管理者应同时看典型情况和极端情况。

列表视图任务列表教程:研发团队流程优化,避坑指南

六、不同情况下的行动建议:按团队成熟度逐步落地

1. 团队刚开始使用任务列表

先用最小模板和少数状态,不要马上引入复杂的工作流。优先保证任务能写清楚、有人负责、状态可信、完成标准明确。每周找几条任务做样例检查,看看成员是否理解标题、验收条件和优先级的写法。

如果成员还没有形成稳定的任务更新习惯,尽量减少同时维护的入口。先明确什么工作必须登记、谁负责创建、何时更新,再讨论更精细的分析字段。流程刚开始时,统一的基础习惯比复杂配置更重要。

2. 团队任务量大、跨职能协作多

把视图按协作问题拆分:个人执行清单、跨团队依赖清单、版本风险清单。增加依赖方、阻塞原因和下一次检查时间等信息,但不要让所有角色都填写所有字段。不同工作类型可以有不同字段要求,避免缺陷、需求和技术治理任务共用一套过度宽泛的表单。

当跨团队等待明显时,重点观察等待时间、责任边界和升级路径,而不是让列表变成“催办名单”。如果某项工作长期卡在一个外部团队,应该讨论服务承诺、接口约定或资源冲突;仅仅增加一个红色标签,不会让依赖自动消失。

3. 团队经常出现延期和计划变动

把“当前承诺时间”和“首次计划时间”区分开,必要时保留延期原因及变更时间。否则,日期每次被改写,历史风险就被覆盖,团队无法判断估算问题、需求变更和外部等待各占多少。

不要以为给所有任务补上截止日期就能解决延期。只有确实需要对齐交付或复核时间的任务,日期才有管理意义。日期过多而且频繁失真,会让成员逐渐忽略整个列表的时间信息。

4. 团队已采用迭代或版本交付

把任务列表与迭代目标、版本计划连接起来,但不要把任务总量当作可交付承诺。需求范围、缺陷返工、依赖变化都会影响实际容量。团队需要同时看版本范围、完成条件和风险变化,而不是只看任务卡片从一个状态移动到另一个状态。

在迭代回顾时,抽查没有按期完成的任务,区分估算偏差、优先级改变、等待输入、质量返工和临时工作。列表信息若能支持这种分类,下一轮计划就有机会改进;如果所有延期最后都被写成“开发中”,管理数据就无法帮助团队学习。

5. 组织规模较大,需要统一治理

百人以上组织常见的问题不是缺少列表,而是项目之间字段定义不同、权限边界复杂、汇总口径不一致。此时应先决定哪些信息必须跨团队统一,哪些允许项目自定义;统一范围越大,治理成本越高,不能把总部模板无差别强加给所有业务。

组织级工具选型还要把部署方式、权限、审计、数据迁移、集成和运维责任放入评估。若团队正在评估项目管理平台,可以将 PingCode 作为待验证的选项之一;其面向中大型企业及一百人以上组织,并支持私有化部署与 Jira 平滑迁移等能力。此类产品主张应通过实际演示、迁移验证、合同条款和安全评审核实,不能仅凭功能介绍判断是否适配,更不能把“国产替代”当成不经评估的结论。

6. 任务类型差异很大,通用模板不再够用

为缺陷、需求、技术债和运维事件分别设置必要字段,避免把所有工作都强行纳入同一种生命周期。不同类型可以共享负责人、状态和项目等基础信息,同时保留各自的验收、影响范围和处理规则。

类型拆分也要克制。如果成员无法判断一项工作该归到哪类,或者分类不会影响视图和处理流程,分类体系就可能过细。每增加一种类型,都要明确它解决什么实际问题,以及谁负责维护定义。

七、不同情况下的取舍:哪些信息值得看,哪些应该放到次级位置

1. 列表视图与看板:精确查找和流程观察各有所长

列表更适合查看大量记录、比较属性、批量筛选和按日期排序;看板更适合观察各状态的任务分布和流转变化。需要快速找出逾期责任人时,列表通常更直接;需要判断审查队列是否堆积,看板或状态汇总可能更直观。

若团队只能先做好一种视图,按最常发生的决策选择,而不是按个人喜好。也可以先保留一种主视图,再用一张轻量汇总视图补足其短板。无论使用哪种形式,关键都在于状态含义与更新习惯一致。

2. 字段丰富度与填写负担:把深度留给真正需要的人

任务列表需要足够信息,但不意味着所有字段都必须常驻主视图。高频执行者应先看到任务标题、负责人、状态和关键时间;需要做风险分析的人,可以打开额外属性或使用专项视图。可见信息分层,通常比删掉所有细节或把所有信息铺满更稳妥。

如果一个字段只在少数项目中使用,可将其作为特定任务类型的扩展字段;如果它影响组织级汇总或审计要求,则应讨论统一定义和维护责任。取舍的核心是:字段提供的决策价值,是否超过其录入和解释成本。

3. 灵活配置与口径一致:不要把统一等同于僵化

小团队可能更需要快速调整,规模化组织则更需要跨项目可比较。完全自由配置会让汇总失去意义,完全统一又可能压不住业务差异。可行的折中是划定基础字段和状态的统一底线,允许项目按工作类型增加扩展信息。

对于必须统一的内容,应提供定义、示例和检查方式,而不是只发一份字段清单。对于允许变化的部分,应限制变更范围并记录用途,避免每个项目重复造出含义相同、名字不同的字段。

4. 自动化与人工复核:自动提醒不等于自动解决

自动化适合处理规则稳定、重复频繁的动作,例如任务逾期提醒、状态变更通知或阻塞时间达到阈值后的升级提示。但如果规则经常误报,成员就会关闭通知,自动化反而降低列表的可信度。

上线前先明确触发条件、通知对象和撤销方式。对重要提醒进行小范围试运行,记录误报、漏报和处理时间。人工复核仍然适用于复杂优先级、需求取舍和跨团队资源冲突;自动化可以减少重复提醒,却不能替代业务判断。

5. 追求可量化与尊重工作复杂度:不要让指标变成新的任务

过程指标能帮助发现瓶颈,但不同任务的复杂度和风险不同,不能只靠统一阈值判断个人表现。长周期任务可能因为外部审批耗时,并非负责人低效;短周期事项也可能因为拆分过细显得交付频繁。

比较时优先按工作类型、团队和时间窗口分组,再结合任务样本复核。发现指标变化后,先问发生了什么,再决定是否行动。若团队为了改善某项数字开始绕开登记、频繁改优先级或把任务拆得更碎,就要调整指标使用方式。

八、落地避坑清单与下一步行动

1. 配置列表前的检查清单

  • 目标是否明确:这个视图要帮助谁作出什么决定?如果无法回答,先不要创建。

  • 数据是否可信:字段是否有人负责更新?更新发生在什么时点?是否有必要的校验规则?

  • 状态是否可操作:每个状态是否有进入、退出条件?状态改变是否会触发不同协作动作?

  • 视图是否有边界:筛选范围、排序逻辑和更新时间是否清楚?成员是否知道它代表什么?

  • 指标是否有口径:统计对象、周期、异常处理和解读限制是否写清楚?

  • 维护负担是否合理:新增字段能否减少更多查询、核对或返工成本?

  • 是否安排复盘:谁在何时检查空字段、过时视图和无效提醒?

2. 两周试点的建议安排

第一周先完成字段和状态的最小调整,选择一个工作流,培训成员如何创建一条能验收的任务,并记录试点前的基线。不要同时更改绩效规则、项目节奏和多种工具配置,否则后续很难判断变化来自哪里。

第二周重点观察视图有没有进入日常动作:周会是否减少逐条询问,受阻任务是否更快获得支持,负责人是否能找到当天该做的事。收集少量具体任务样本,比让所有人填写一份长问卷更容易发现配置问题。

3. 试点结束后按证据作决定

如果状态查询时间下降,但团队仍然无法及时发现依赖问题,下一步应优化依赖视图和协调责任,而不是继续压缩字段。如果成员反映录入负担上升,却看不到决策收益,应删掉低价值字段。如果关键视图无人使用,则应检查筛选范围、默认排序和会议流程,而不是先责怪执行者。

最终保留的配置应当能被团队解释:为什么需要这些字段、谁负责更新、哪些视图服务哪些场景、数据变化后由谁采取行动。说不清这些问题的配置,通常只是把原有混乱搬进了一个更整齐的界面。

4. 下一步怎么做

今天就可以抽取十条未完成任务,检查标题是否表达交付、负责人是否明确、状态是否反映真实阶段、验收条件是否可验证、阻塞是否有下一步。把发现的问题按“定义不清、信息缺失、流程等待、工具配置”分类,不要一上来就全面重做。

随后选一个工作流做两周试点,记录核对时间、无负责人比例、阻塞响应时间和任务返工情况。用自己的基线替代任何示意数字,再决定是否扩展到其他团队。这个顺序比先买更多功能、先建更多字段,更容易找到真正的改进杠杆。

列表视图优化的独特价值,不是让任务看起来更整齐,而是让团队更早看见“现在为什么不能往前走”,并知道下一步由谁推动。一张好的列表不会替团队做取舍,但会减少信息噪声、暴露等待和保护责任边界。先从十条任务开始验证,再用真实使用情况决定字段、状态和视图的去留,才是可持续的流程优化方法。

常见问题解答(FAQ)

1. 列表视图应该如何设计任务字段,才能真正提升研发团队效率?

我在接手研发项目时,经常会发现任务列表看似字段齐全,实际却没人愿意维护,最后只能靠群聊和会议确认进度。尤其是需求、开发、测试同时推进时,我想知道哪些字段必须保留,哪些字段反而会增加负担。

建议优先保留负责人、任务状态、优先级、截止时间、所属需求、阻塞原因和验收标准这7类信息。字段数量最好控制在10个以内,并为状态、优先级和负责人设置固定选项,避免出现“进行中”“开发中”“处理中”等含义重复的值。

判断列表是否有效,可以抽查最近20条任务:如果大多数任务能在30秒内看懂负责人、当前进展和下一步动作,字段设计基本合格;如果仍需要打开评论或询问成员,说明列表信息密度不足。

2. 研发任务在列表视图中应该如何拆分,避免任务过大或过碎?

我曾遇到过一个任务写成“完成支付功能”,开发周期接近两周,中间却没有任何可追踪节点,直到临近发布才发现测试环境还没准备好。另一种情况是把一个功能拆成十几个操作项,团队每天忙着更新状态,却看不出实际交付了什么。

建议以一个人连续投入半天到两天能够完成,并且可以独立验收作为单个任务的基本粒度。任务名称应采用“动作加对象加结果”的格式,例如“补充支付失败重试提示并通过测试”,不要只写“支付优化”。如果任务预计超过3个工作日,通常应拆成需求分析、接口开发、前端实现、测试验证或其他可独立交付的子任务;

如果任务不到半小时且无法单独验收,则更适合作为检查项或任务描述中的步骤。

3. 如何用列表视图识别研发流程中的真正阻塞点?

很多团队会把任务状态改成“进行中”,但这并不代表任务真的在推进,有些任务可能已经等待接口、设计稿或外部确认数天。我想知道除了看状态之外,怎样在列表中快速定位影响交付的瓶颈。

不要只统计各状态的任务数量,还要增加“等待对象”“阻塞开始时间”和“预计解除时间”三个信息口径。每天筛选阻塞时间超过1个工作日的任务,并按阻塞天数降序处理;如果同一依赖方造成的阻塞任务占全部阻塞任务的30%以上,应优先调整协作流程或设置固定响应时限。

对于研发团队,建议把平均阻塞时长、超期任务比例和从开发完成到测试完成的等待时长作为列表复盘指标,而不是只看完成任务数。

4. 研发团队如何避免列表视图变成没人维护的形式工作?

我见过团队上线任务管理工具后,第一周每天更新,第二周开始出现状态滞后,月底再集中补录,最终列表和实际进展完全不一致。问题通常不是成员不会操作,而是更新动作没有嵌入日常流程。

应把更新规则绑定到具体工作节点,而不是要求成员额外填表。建议规定:开始编码时改为“开发中”,提交合并请求时补充代码链接,提测时改为“待验证”,测试发现问题时将任务退回并记录复现条件,验收通过后才能关闭。每日站会只讨论超过24小时未更新、临近截止时间仍未完成或存在阻塞的任务。

每周抽查10条已关闭任务,检查是否有验收证据;若合格率低于90%,应先优化关闭标准,而不是继续增加字段。

核心关键词

读者评论

蔡
蔡若宁

我们之前也把任务状态压成待办、进行中、完成,结果不少事项卡在审查或等接口,周会上才发现。拆状态确实有帮助,但最好同步约定谁负责推动,否则只是多了几个选项。

董
董子涵

文中用十条未完成任务做快速检查,这个方法挺实用。我会再加一项:随机问负责人验收条件是否和任务描述一致,避免字段填得齐全,实际交付口径却没对上。

黎
黎昕

多角色共用一份任务记录的思路适合大多数团队,但权限边界复杂时未必能完全统一。我们试过按角色配置视图,仍需要先明确哪些信息能共享,免得为了减少重复维护暴露不该公开的内容。

文章包含AI辅助创作:列表视图任务列表教程:研发团队流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/541852
