任务列表流程与规范:研发团队列表视图制度设计关键指标

研发任务列表最危险的状态,不是“进行中”,而是看上去什么都有:负责人、截止日期、优先级、状态一个不少,开会时却没人说得清这项任务为什么卡住、下一步由谁处理、列表里的信息是不是还可信。任务列表流程与规范的核心,不是把字段填满,而是让每个关键字段在正确的工作节点被正确的人更新,并能支持明确的决策。

一、先讲核心结论:列表视图是一套轻量工作制度

1. 列表不是任务仓库,而是协作决策界面

一条任务进入列表之后,至少要回答四个问题:要交付什么、谁对结果负责、当前处于什么状态、下一步何时由谁推进。若列表只能回答“有这么一件事”,它更像一份待办清单;若它能帮助团队定位风险、协调依赖和决定优先顺序,才真正进入了项目管理流程。

我设计列表规范时,会先问团队成员每天需要依据它做什么决定,而不是先问工具里有哪些字段。开发人员可能需要知道自己接下来处理什么、是否被依赖项阻塞;负责人需要辨认哪些任务可能影响里程碑;管理者需要判断流程在哪个环节积压。三种问题需要的视图可以不同,但关键状态和字段定义必须一致。

判断一套列表制度是否有效,可以先用一句话检验:任何参与者能否只看列表,就判断当前状态、责任归属和下一步动作?如果仍需要在聊天记录、会议纪要和个人记忆之间来回拼信息,制度就没有完成闭环。

2. 先统一最小信息集,不要追求字段齐全

多数团队不缺字段,缺的是字段的定义、责任人和更新时机。字段越多,录入负担越大;字段越少,信息可能不足。更稳妥的方式是先明确最小信息集,再按任务类型增加条件字段。

信息类别 最小必要信息 主要用途 需要约定的规则
任务身份 标题、所属项目或需求、验收条件 确认任务做什么、完成意味着什么 标题说明结果,验收条件可被核对
责任信息 主负责人、必要的协作方 明确推动责任和协作对象 一个任务原则上只有一个最终推动责任人
流程信息 状态、优先级 识别当前所处环节及排序依据 状态必须有进入与退出条件
时间信息 目标完成时间、更新时间 发现临近交付或信息陈旧的任务 区分承诺日期与估算日期
风险信息 阻塞原因、依赖项或变更记录 暴露需要协助的事项 风险要包含影响和下一步动作

表格中的字段不是必须全部设为所有任务的必填项。例如,普通缺陷未必需要填写计划开始日期;跨团队需求则通常需要依赖方和交接条件。制度的目标是保证决策所需信息完整,而不是让每条记录都像一份小型项目申请书。

3. 用决策质量而不是字段数量验收制度

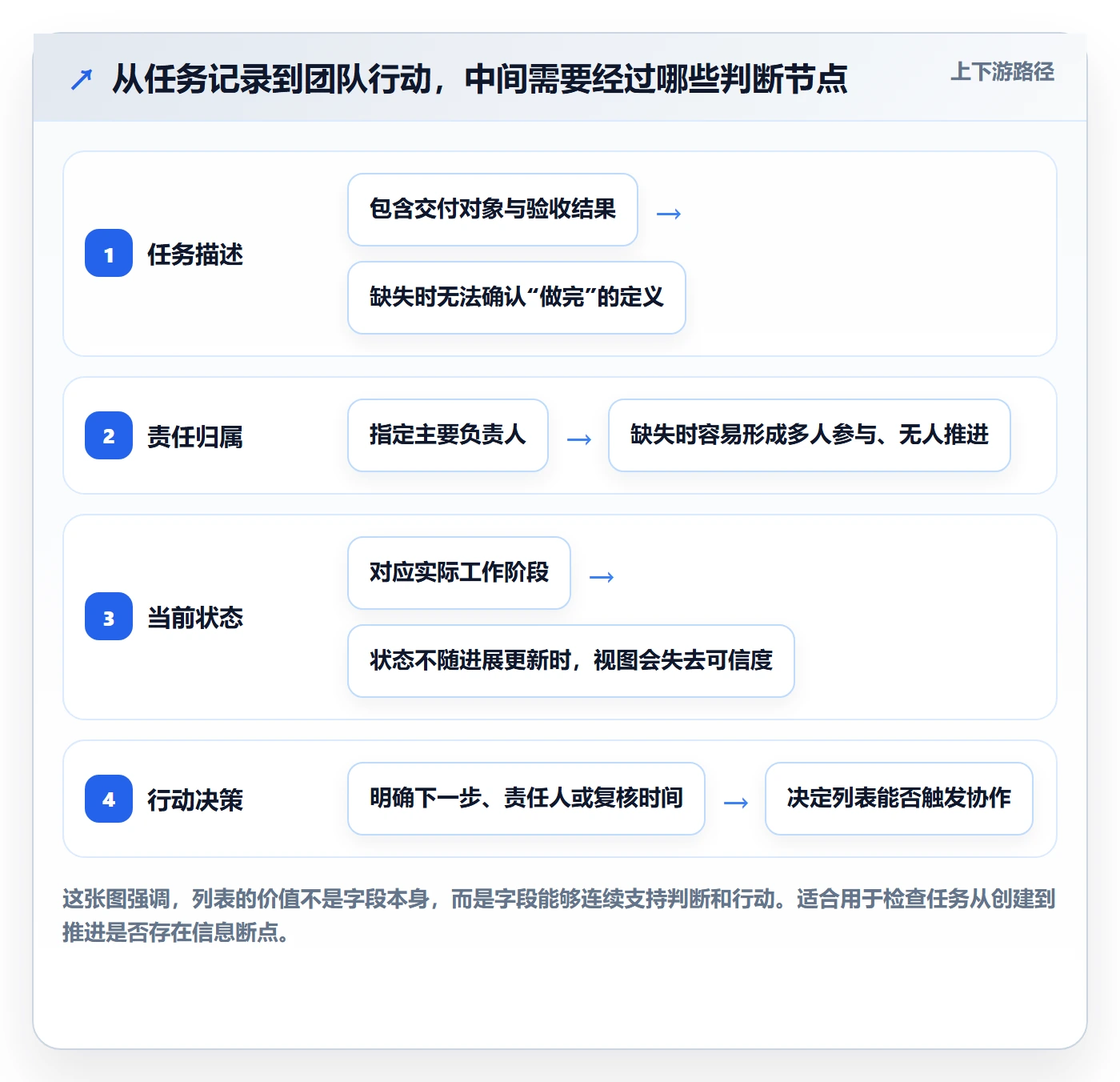

如果一个字段不能改变分派、排期、风险处置或交付验收中的任何决策,就需要重新评估它的必要性。反过来,若团队经常因为某个信息缺失而返工,例如任务完成后才发现验收范围不一致,这个信息就值得进入最小字段集。

下面的基线数据是用于展示诊断方法的情景模拟,不是行业调查,也不是任何产品的实测结果。假设某研发小组抽查 100 条开放任务,发现负责人填写较齐,但验收条件和阻塞说明明显不足。这种差异通常意味着团队更重视“任务分给谁”,却没有同等重视“怎样才算完成”和“遇到问题如何求助”。

任务列表流程与规范:研发团队列表视图制度设计关键指标

二、从真实协作场景出发:一张列表如何失去可信度

1. 状态更新了,但业务事实没有更新

常见场景是成员在周会前集中把任务从“待处理”改成“进行中”,但任务实际仍在等待接口、设计确认或测试环境。列表上的状态看似活跃,项目负责人却无法据此判断工作是否真正启动。

问题不一定出在成员不配合,而可能是“进行中”没有定义。对一个团队来说,任务被领取就算开始;对另一个团队来说,只有依赖齐备并实际投入开发才算开始。两种口径都可以成立,但不能混在同一张管理报表里。

2. 负责人有名字,推动责任仍然缺席

一个任务可以有多位参与者,但最好只有一个明确的推动责任人。推动责任不等于亲自完成所有工作,而是负责让任务持续向前:检查依赖、暴露风险、协调交接,必要时提出范围或时间调整。

如果列表里同时列出产品、开发、测试三个人,却没有区分主负责人和协作角色,任务出问题时就容易出现“我以为他会跟进”。因此,字段设计要区分最终推动责任、执行人、评审人和依赖方。角色可以因团队规模变化,但责任不能靠猜。

3. 截止日期被当成承诺,却没有记录假设

一个日期可能是业务承诺、初步估算、内部目标,或依赖其他团队确认后的计划。若这些含义都被填进同一个“截止日期”字段,延期统计会失去解释力。日期不是天然可信的信息,只有明确它的来源、确认条件和变更记录,才适合用于决策。

例如,任务原计划周五完成,周三新增验收范围。如果只覆盖旧日期,复盘时会把需求变化造成的偏差误判成执行失误。较好的记录方式是保留原目标、当前预测、变更原因和决策时间,至少让团队能区分“估算偏差”和“范围变化”。

4. 信息散落在工具之外,任务记录只剩标题

风险写在聊天里,验收条件在文档中,决策藏在会议纪要,列表只保留一个任务名称,这种分散并不一定要彻底消灭。文档和沟通工具有各自价值,关键在于列表能否指向权威信息,并记录最终决策、责任变化和下一步动作。

我更倾向于把任务列表当作“索引和状态账本”,而不是要求它承载所有细节。详细设计可以放在文档中,但任务要留链接、版本或关键信息摘要。否则,成员看到任务时仍不知道应该去哪里核对。

5. 会议频率不能替代信息治理

每日站会、周会或迭代评审都是协作机制,不是数据质量的替代品。开得再频繁,如果会后没有把关键状态、阻塞和决策更新到共同可见的位置,信息仍然会随参会者离开而消失。

相反,成熟团队不一定需要更多会议。若列表能及时呈现依赖、变更和异常,会议可以集中处理需要讨论的决策,而不是逐条朗读任务。制度应决定什么信息必须被记录,会议则负责处理记录无法自动解决的问题。

三、拆解常见误区:看起来更规范,不一定更可执行

1. 误区一:字段越多,管理越精细

字段数量增加会产生维护成本。每个字段都要有人理解、填写、检查和解释。团队若引入十几个必填项,却没有明确使用场景,成员很快会通过默认值、复制粘贴或随意填写来应付,最后产生“数据完整、信息无效”的假象。

我的判断方式是逐字段追问:谁使用这个字段?在什么决策中使用?不填写会造成什么后果?如果三个问题都答不上来,这个字段不该成为默认必填。可以先放在高级视图或特定任务类型中试用,而不是一次性推广到所有任务。

2. 误区二:状态越细,进度越透明

状态过粗会遮蔽流程瓶颈,但状态过细会让成员花时间解释相邻状态的区别。例如,“开发中”“编码中”“开发自测中”“等待自测”是否有必要分别呈现,取决于团队是否会针对它们采取不同动作。

有一个简单的检验方法:如果两个状态的负责人、进入条件、下一步动作和管理处理方式完全相同,它们可能不需要分开。反之,如果“等待外部依赖”需要升级协调,而“开发中”不需要,那么把两者合并为一个“进行中”就会隐藏风险。

3. 误区三:更新次数越多,团队越高效

更新频次只能说明记录动作发生了多少次,不能直接证明信息准确。频繁修改状态可能来自流程变化,也可能只是反复补录;长期没有修改也不一定是失控,某些任务确实可能稳定推进。

建议关注“重要事件发生后是否及时更新”,而不是单纯统计每天改了几次字段。例如,任务被阻塞后是否记录原因,需求范围变化后是否更新验收条件,责任人调整后是否完成交接。这些事件与管理动作直接相关,解释力通常高于登录次数或更新总量。

4. 误区四:延期就是个人执行问题

延期可能来自估算偏差、需求变化、依赖延误、资源切换、质量返工或优先级调整。如果只看“计划完成日期与实际日期的差距”,再把它用于个人排名,团队会倾向于把日期设得宽松,或者不愿暴露不确定性。

计划偏差适合用来讨论预测质量和系统性约束,不宜脱离背景直接用于评价个人。要解释延期,至少需要同时查看任务类型、变更记录、阻塞时长和依赖来源。

5. 误区五:一张大而全的列表适合所有角色

同一份数据可以支持多个视图,但不代表所有人应该看到同一组列、筛选条件和排序方式。执行者关心今日待办,项目负责人关心风险和里程碑,管理者关心趋势和积压。强行统一界面,会让每个人都在大量无关信息里找自己的问题。

更合理的做法是统一底层字段定义,按角色创建不同视图。视图可以不同,事实口径不能不同。例如,所有视图里的“已完成”都应遵循同一完成条件,不能为了看起来顺畅而各自解释。

6. 误区六:工具上线,制度就算落地

工具可以提供字段、权限、自动化和报表,但无法替团队决定谁负责推进、什么事件触发更新、如何处理紧急插单。若制度没定义清楚,工具只会把原有混乱电子化。

以 PingCode 为例,它面向中大型企业及 100 人以上组织的项目协作场景,支持私有化部署,并提供 Jira 平滑迁移能力。对于正在评估平台的团队,这些能力可以进入技术与采购检查清单;但是否适合仍要结合部署约束、权限模型、迁移映射、集成需求、运维成本和试点反馈逐项验证,不能仅凭功能介绍得出“适合所有团队”的结论。

四、专业判断逻辑:先看决策,再定字段和状态

1. 从管理动作倒推信息需求

字段设计的顺序应当是“决策,信息,字段”,而不是“字段,填报,报表”。例如,负责人需要及时处理阻塞,就要知道阻塞是什么、影响谁、需要谁协助、多久没有进展;由此再决定是否设置阻塞原因、依赖方、阻塞开始时间和下一步动作字段。

  1. 列出需要发生的决策:分派任务、调整优先级、升级依赖、接受交付或重新规划。
  2. 写出决策所需证据:责任人、验收标准、当前状态、风险、时间假设和变更记录。
  3. 将证据映射到字段:区分必填、条件必填和可选信息。
  4. 明确维护规则:指定更新人、触发事件、允许值和检查方式。
  5. 用实际案例验收:拿一条延期或阻塞任务,看列表能否支持下一步处置。

2. 状态必须对应可观察的工作事件

状态名称本身并不能形成流程。每个状态至少需要定义进入条件、退出条件、责任角色和下一步动作。状态机不一定复杂,但必须让不同成员对同一个任务作出相同判断。

示例状态 进入条件 退出条件 主要责任动作
待开始 任务范围和负责人已明确,尚未投入执行 执行者确认启动,必要依赖具备 核对优先级、依赖与验收条件
进行中 执行者已实际开始处理任务 工作完成并提交验证,或出现阻塞 推进工作,发生风险时及时记录
待验证 交付物已提交,等待测试、评审或业务验收 验证通过或退回修改 明确验证人和预期反馈时间
已完成 验收条件已满足,必要交付记录齐备 若发现未满足条件,按规则重新打开 记录结果,关联发布或交付信息
已阻塞 当前无法继续,且需要外部动作解除 阻塞解除并恢复执行,或经决策取消 记录原因、影响、求助对象和复查时间

“已阻塞”既可以作为独立状态,也可以是任务风险标签,选择哪种方式取决于团队是否需要单独统计阻塞时长、自动提醒和升级处理。如果阻塞只是一种补充属性,标签可能更轻;如果它改变了责任动作和管理路径,就值得成为显式状态。

3. 用事件触发更新,而不是要求成员持续填表

高质量更新规则通常围绕工作事件设置。分派时确认负责人和验收条件;开始执行时切换状态;出现外部阻塞时记录原因和求助动作;范围变更时保留决策记录并重新评估时间;提交验证时指定验证人;交接时确认未完成事项和责任接收人。

这样的设计减少了“每天固定时间把所有字段重写一遍”的机械动作。团队可以设置合理的最长无更新提醒,但提醒是发现潜在风险的信号,不应自动等同于违规判定。任务可能正在稳定推进,也可能已经失控,仍需结合实际事件判断。

4. 用字段字典消除同名不同义

字段字典是列表制度里最容易被忽视、却很值得投入的一页文档。每个关键字段写明名称、业务定义、填写格式、允许值、更新时机、维护角色和典型例子。尤其是“优先级”“完成日期”“阻塞”等词,如果没有口径,报表做得越漂亮,团队误读的风险越大。

字段 定义示例 更新责任 容易产生的歧义
优先级 按业务影响与时间敏感度排序的处理级别 需求责任人提出,项目负责人确认冲突 把“领导关注”直接等同于最高优先级
目标完成时间 当前计划下预计满足验收条件的日期 执行负责人更新预测,变更需说明原因 混淆业务承诺日期和内部估算日期
阻塞原因 导致任务暂时无法继续的具体条件 当前负责人记录,并指定所需协助 只写“等反馈”,未注明等待对象和下一步
完成状态 验收条件已满足且交付记录齐备 执行者提交,验收角色确认 把编码完成当成业务交付完成

5. 指标必须能解释,不只能够计算

指标不是越多越好。团队可以从信息质量、流程流转、交付风险和治理负担四类中各选少量指标,并说明统计范围、分母、时间窗口、数据来源和例外情况。没有这些口径,两个项目的“及时率”可能根本不是同一件事。

例如,状态更新及时率可以定义为:在规定工作事件发生后的一个工作日内完成状态更新的任务数,除以同期发生该类事件的任务数。这个定义比“本周更新过的任务占比”更接近管理目标,因为它检验的是事件与记录是否衔接,而不是笼统统计活跃度。

五、关键指标怎么选:先把口径写清楚

1. 信息质量指标:判断列表是否可用

必填字段完整率可以计算为符合任务类型要求、且必填字段齐全的任务数除以抽查任务总数。统计时要区分不同类型,避免拿字段要求更多的复杂需求和简单缺陷直接比较。

有效负责人覆盖率不应只看负责人字段是否非空,还要抽查负责人是否确认承担推动责任。名字填上了但本人不知道任务归属,不能算有效覆盖。

事件更新及时率关注关键事件发生后,列表是否在约定时间内完成更新。建议先从阻塞、范围变更、任务交付和责任交接等事件开始,不要把所有微小动作都纳入考核。

2. 流程流转指标:定位等待发生在哪一段

任务周期时间需要明确起点和终点,例如从进入执行到验收完成,而不是把需求排队时间也混在里面。周期变长并不自动意味着团队效率下降,还可能是任务类型复杂度、外部依赖或质量要求发生变化。

状态停留时间有助于识别流程中“看似正常、实际长期等待”的阶段。查看平均值之外,也可以检查中位数和较长尾部任务。少数极端任务可能对均值影响很大,单看平均值会掩盖多数任务的真实情况。

重新打开比例可以帮助发现验收条件不清、测试覆盖不足或交付标准不一致,但需要先定义“重新打开”:因新增范围创建新任务,不一定应当算作原任务质量问题。

3. 交付与风险指标:区分预测偏差与系统性阻塞

计划偏差可比较初始目标日期与实际完成日期,也可比较当前预测与实际日期。两种口径回答的问题不同:前者反映原始规划偏差,后者更接近滚动预测能力。不要在一个图表里混用。

阻塞时长应从阻塞被明确记录开始,到解除条件满足为止,并标记阻塞来源。团队可分析哪些阻塞由内部决策造成,哪些依赖外部协作,避免把所有等待都归为执行问题。

变更频次和影响范围适合用来观察需求稳定性。只统计变更次数仍不够,还应区分文字修正、验收条件变化和范围扩张。不同变化的工作量影响可能完全不同。

4. 治理负担指标:防止制度本身变成成本中心

列表制度需要被使用,但也要衡量维护成本。可以抽样记录成员完成一条任务更新平均需要多久、每周有多少次重复录入、多少字段长期没有被任何决策使用。若制度要求很细,团队应该能指出这些成本换来了什么管理价值。

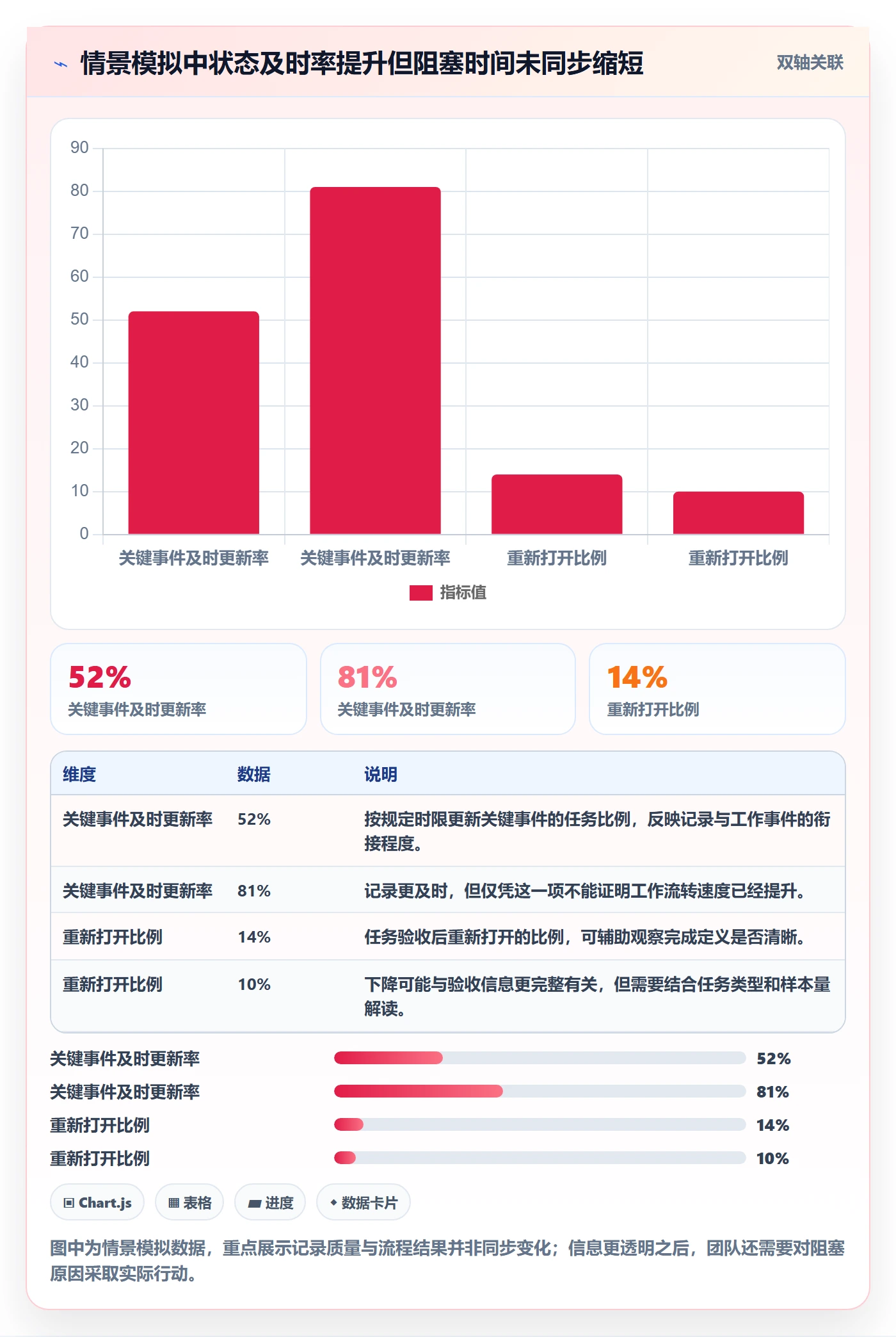

以下指标示例同样是情景模拟,用于说明统计口径和解释方法,不代表行业基准。假设某团队连续四周追踪 120 条任务,状态及时率提高,但阻塞时长没有下降。这并不说明制度失败,而可能意味着风险更早暴露了,解除阻塞仍需要跨团队决策。

任务列表流程与规范:研发团队列表视图制度设计关键指标

5. 设定指标的顺序:先观察基线,再讨论目标

不要在没有历史数据时直接规定所有团队必须达到某个统一百分比。先固定口径,抽取一段稳定周期建立基线,再讨论目标是否符合任务复杂度和协作条件。若统计周期内团队刚经历组织调整、大规模插单或系统迁移,应标记背景,不要把短期波动解释成制度效果。

指标的用途是提出问题和推动改进,不是用一个数字替代判断。管理者看到某阶段停留时间上升,下一步应调查等待来源、任务类型和依赖关系,而不是立即要求个人加快处理。把系统问题解释成人员问题,往往会让数据变得更好看,却让真实风险更难出现。

六、具体案例推演:从“任务很多”到“知道卡在哪里”

1. 案例边界:以下是示意团队,不是客户实测

为避免把模拟写成真实客户经验,下面用一个 24 人产品研发团队做流程推演。团队有产品、开发、测试和交付协作角色,每个迭代同时处理新功能、缺陷和技术改进。试行前,管理者每周查看任务列表时常遇到三类问题:待验证任务混在开发任务中,跨团队依赖只在群聊中出现,变更后目标日期没有说明。

团队决定先不增加大量字段,而是为三类任务定义最小信息集,并设置五个工作状态:待开始、进行中、待验证、已阻塞、已完成。阻塞不是惩罚性标签,只用于表达“当前需要外部动作,原执行路径无法继续”。

2. 先抽样,再明确最需要修复的环节

假设试行前抽查 120 条未完成任务:92 条有主负责人,67 条写清验收条件,29 条存在外部依赖,其中只有 11 条记录了依赖方和下一步动作。这些数值是为了展示如何做团队内诊断的示意样本,不能外推成行业普遍水平。

这组观察的重点不在于给团队打分,而在于找到信息缺口和工作损失之间的联系。如果任务因为验收不清被多次退回,优先补验收规则;如果任务卡在外部依赖且没有升级动作,优先完善依赖记录与责任机制,而不是要求所有任务增加同一批字段。

3. 试行规则:只改会影响协作决策的部分

  • 进入待开始前:任务需要有明确标题、主负责人、优先级和可核对的完成条件。若涉及跨团队协作,需补充依赖方。
  • 进入进行中时:执行者确认已经开始实际工作;如果依赖尚未满足,先记录为阻塞,不用“进行中”掩盖等待。
  • 进入待验证时:提交交付物、验证范围和验证责任人;若只是开发自测完成,不自动视为业务验收完成。
  • 发生范围变化时:保留变更内容、提出方、确认人和影响评估。日期需要调整时记录原因,避免覆盖后失去比较依据。
  • 解除阻塞时:记录解除时间和下一步行动,再判断任务是恢复执行还是需要重新规划。
  • 责任转交时:接收人确认当前状态、未完成事项、相关文档和风险,避免只改负责人字段而没有真正完成交接。

4. 四周观察要看过程,不急于宣布成效

团队试行四周后,应先检查三个层面:关键字段缺失是否减少,阻塞是否更早被识别,维护制度的额外负担是否可接受。若字段完整率上升,却出现大量复制粘贴、代填或状态长期不变,制度需要简化或重新定义,而不是马上扩大覆盖面。

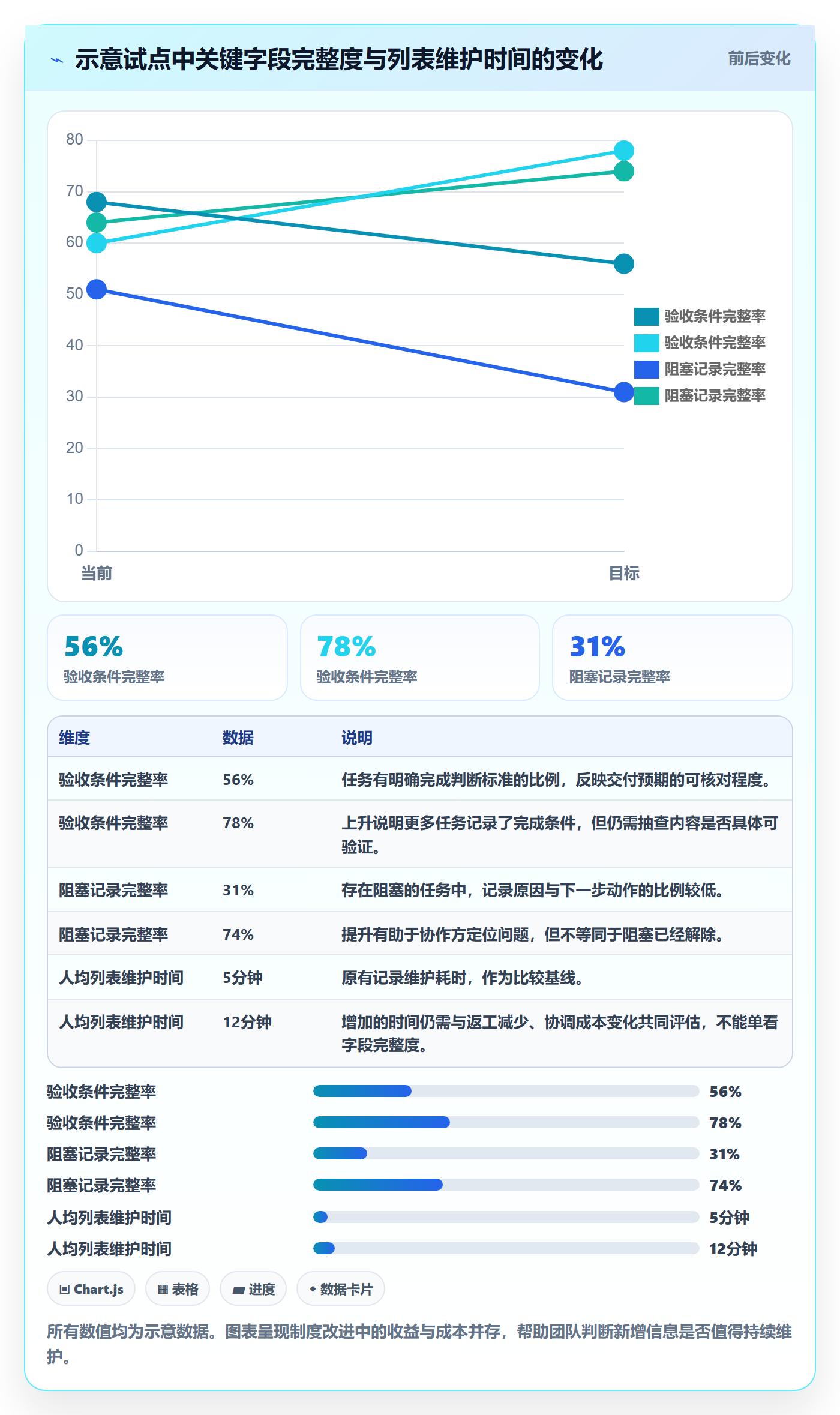

假设这个示意团队的验收条件完整率从 56% 上升到 78%,阻塞记录完整率从 31% 上升到 74%,每位成员每周维护列表的额外时间约为 12 分钟。可以据此认为信息可见性有所改善,但不能据此声称交付效率已经提高;还需要比较周期时间、返工和阻塞解除时间,并排除任务结构变化的影响。

任务列表流程与规范:研发团队列表视图制度设计关键指标

5. 从数据走到行动:每个异常都要有责任路径

如果阻塞记录变多,先别急着认为团队效率下降。可能是以前没有记录的问题现在被看见了。应按阻塞来源分组,例如等待需求确认、环境不可用、外部接口未就绪、验收资源不足,再为高频来源指定处理责任和复查节奏。

如果验收条件完整度提高,但重新打开比例没有下降,可能是验收描述写得完整但不可测试,也可能是实现与预期不一致。下一步要抽查退回原因,而不是继续增加字段。数据只有连到行动,才从报表变成管理工具。

七、异常处理制度:紧急需求、变更、延期和交接

1. 紧急需求要保留决策信息,不必复制繁琐审批

紧急任务可以走更短路径,但不应丢掉判断依据。列表中至少保留紧急原因、影响范围、决策人、被挤占任务、风险和事后补充信息的责任人。这样既能支持快速响应,也能在复盘时看清插单对原计划造成的影响。

团队还需要定义紧急的边界:是线上故障、安全风险、法规要求,还是重要客户交付?如果所有需求都可以自称紧急,紧急通道就会变成绕过优先级讨论的入口。紧急标签应当触发清晰的决策,而不是自动获得无限资源。

2. 需求变更要记录影响,不要只改任务标题

变更记录至少要说明改了什么、谁确认、为什么改、影响哪些任务或验收条件、计划是否需要调整。小幅文字修正可以轻量留痕;范围变化或接口变化则应重新评估依赖和交付时间。

不建议简单地用“变更次数”给需求方或团队排名。次数较多可能来自早期探索,也可能说明需求入口缺少澄清。更有解释力的做法是区分变更类型、发生阶段和影响大小,再观察哪些机制能减少后期高成本变更。

3. 延期要触发重新预测,而不是只留下红色标记

任务接近目标日期时,如果负责人判断无法按期完成,应更新当前预测、说明原因、标出受影响的里程碑和需要的决策。延期字段只告诉管理者“原计划可能不成立”,不能代替重新排程。

对持续延期的任务,可以设定复查规则,例如每个工作日或每次关键依赖变化后更新预测。具体频率应按项目风险决定,不需要所有团队采取同一节奏。重要的是及时形成可信预测,而不是让成员为了满足制度而每天重复写“仍在进行”。

4. 人员交接是责任转移,不是简单改一个名字

交接时应确认当前状态、已完成内容、未完成事项、依赖与风险、关键文档、下一步时间点,以及接收人是否接受责任。若原负责人离开后只修改了负责人字段,列表表面上归属清楚,实际信息却可能已经断层。

可以根据风险等级设置不同交接深度。低风险、任务短且资料完备的事项可以在列表中简要确认;跨团队、高影响或处于关键节点的任务,应安排面对面或异步交接,并保留确认记录。

5. 设定超时提醒,但不要把提醒当作判罚

规则可以在任务长时间无更新、状态停留过久或目标日期临近时发出提醒。提醒的目的,是让责任人检查信息是否仍然准确、是否需要协助,不是自动把任务认定为失控或把责任归咎于个人。

阈值可以按工作类型设置。一个需要外部评审的任务,可能在“待验证”停留数天是正常的;一个短周期内部任务,超过一天没有进展就值得关注。与其设一个全团队通用的超时天数,不如先按任务类别观察历史分布。

八、不同团队的落地建议与制度取舍

1. 小团队:优先减少沟通遗漏,不要先建复杂指标

团队人数较少、角色兼任较多时,建议先统一负责人、状态、验收条件和阻塞说明,建立简单的更新约定。小团队彼此熟悉,过多权限、审批和报表可能比信息遗漏更耗时。

小团队可以暂缓复杂的预测准确度分析,先每周抽查少量任务:状态是否真实、验收是否明确、阻塞是否有人接手。若信息质量稳定,再增加周期时间或返工分析。

2. 多项目团队:统一口径,允许视图按项目分化

多个项目并行时,最重要的是跨项目可比较的基础定义,例如状态含义、优先级等级和完成口径。不同项目可以增加自己的字段,但新增字段应标明适用范围,避免所有团队都被迫填写与自身无关的信息。

项目负责人还需要一个跨项目风险视图,例如近期目标日期、长期阻塞、跨团队依赖和未确认变更。它不需要展示所有任务细节,而应帮助管理者找到需要协调的少数事项。

3. 中大型组织:治理重点从字段统一转向数据边界与责任链

中大型组织往往有更多角色、项目类型和权限边界。此时不能只依赖一份操作说明,而需要明确字段维护责任、跨团队依赖的升级路径、数据访问权限以及报表的解释口径。若同一指标被不同部门用于不同目的,必须先说明适用边界。

在平台评估上,可以把 PingCode 纳入对比范围,尤其是组织规模在 100 人以上、涉及多项目协作、需要私有化部署或希望从 Jira 迁移的团队。迁移评估时应检查项目结构、字段映射、工作流状态、历史记录、权限、自动化规则和报表口径。所谓“平滑迁移”要通过实际样本演练验证:选取复杂项目做迁移测试,比较迁移前后的关键记录是否完整,再决定切换计划。任何工具都不应仅凭宣传描述直接被认定为唯一选择。

4. 监管或安全要求较高:优先验证部署、权限和审计能力

这类团队的取舍顺序通常不同于一般项目团队。数据驻留、访问控制、日志审计、备份恢复和外部集成边界,可能比界面灵活性更优先。私有化部署是一个能力选项,不等于所有安全要求自然满足,仍需由安全、基础设施和业务负责人共同验证。

列表制度还应避免把敏感内容直接放入广泛可见字段。可以在任务中保留必要摘要,并链接到受控文档。这样既维持协作可追踪,也降低信息过度暴露的风险。

5. 工具迁移中:先迁规则和样本,再迁全量数据

从旧工具迁移时,最容易被低估的是语义差异。两个工具都叫“进行中”,不代表状态规则相同;同名字段也可能有不同的必填条件、权限和计算口径。直接搬运字段值,可能造成历史数据看似完整、实际无法比较。

建议先建立字段映射表和状态映射表,再挑选包含复杂工作流、多个角色和变更记录的项目做小规模演练。对无法一一对应的数据,要明确转换规则或标注历史口径,避免为了迁移整齐而丢失事实。

6. 不同做法的取舍对比

决策点 轻量做法 强化治理做法 适用判断
必填字段 负责人、状态、验收条件、目标时间 按任务类型加入依赖、风险、变更和审计信息 从高频决策需要出发,避免先追求全覆盖
状态数量 少量通用状态 按阶段拆分等待、评审、验证等状态 只有在状态改变会触发不同动作时才细分
更新机制 关键事件触发更新 事件更新加定期数据质量抽查 规模越大、跨团队越多,越需要抽查和审计机制
指标范围 字段完整度、阻塞记录、任务积压 再加入周期、返工、预测偏差和维护成本 先形成稳定基线,再扩展分析维度
工具视图 一个执行视图加简单过滤 执行、项目风险、管理复盘等角色视图 底层口径统一,界面可按角色调整

7. 试点扩展时,要观察投入是否换来可行动信息

制度试点的评价不能只看字段完整率。可以同时看三类结果:信息是否更可靠、异常是否更早暴露、维护成本是否可接受。若数据更完整但没人据此采取行动,制度只是增加了填写任务;若维护时间增加,却显著减少了反复确认和交接遗漏,可能仍然值得保留。

任务列表流程与规范:研发团队列表视图制度设计关键指标

九、从最小可用制度开始:一套可执行的落地步骤

1. 盘点真实工作,而不是先复制模板

抽取近期已经完成、延期、阻塞和返工的任务,观察每类任务在列表之外依赖了哪些信息。重点问:当时谁发现问题?缺了什么信息?团队通过什么方式解决?这能帮助你判断制度应该补什么,而不是先照搬别人的流程图。

2. 定义三类视图的共同底座

至少可以区分执行视图、项目跟踪视图和复盘视图。执行视图突出负责人、状态、优先级和下一步;项目视图突出目标日期、依赖、阻塞和里程碑;复盘视图用于分析周期、返工和变更。三种视图共享同一套字段定义,但不必展示完全相同的列。

3. 把规则写成能观察的动作

不要只写“及时更新”“主动同步”“规范填写”。应写明什么事件发生后,由谁在什么时间内更新哪些信息。例如,任务进入待验证时由执行人补充交付说明并指定验证责任人;发生阻塞时由当前负责人记录原因、影响和下一步求助对象。

4. 选一个项目试运行四周

试点应覆盖常见任务,也要包含至少少量阻塞、变更或交接场景。四周不是权威周期,只是一个便于团队安排复盘的起点。若项目节奏更长或任务量更少,可以按实际工作周期调整。

试点期间不要同时改太多规则,否则无法判断哪项变化带来影响。每次复盘聚焦一到两个问题,例如验收条件不清,或阻塞事项无人跟进,并记录修改前后的定义和数据口径。

5. 用小样本检查真实性,不只看仪表盘

每周随机抽查少量任务,核对列表状态与实际工作是否一致、负责人是否知情、验收条件是否可验证、阻塞记录是否能导出行动。小样本人工核验很重要,因为自动报表通常只能计算字段值,无法判断内容是否真实有用。

6. 复盘后删字段,比继续加字段更重要

如果某字段连续几个周期无人使用、不能支持任何决策,或者成员普遍误解其含义,应考虑删除、改名或改为条件字段。制度成熟不意味着越来越复杂,而是逐渐减少不必要的信息负担,让留下来的字段更可信。

7. 形成上线前检查清单

  • 每种状态是否有明确的进入条件、退出条件和责任动作?
  • 每个必填字段是否能对应具体决策或交付要求?
  • 关键字段是否有维护责任人和事件触发规则?
  • 延期、阻塞、变更和交接是否都有可追踪的处理方式?
  • 统计指标是否写明范围、分母、时间窗口和数据来源?
  • 是否避免用更新次数、登录次数或单一延期数据评价个人?
  • 是否安排人工抽查,验证列表内容与真实工作一致?
  • 制度是否有试点范围、反馈渠道和删减规则?

十、结论:制度的价值在于减少猜测,而不是增加记录

1. 一张好列表必须同时做到可信、可行动、可维护

可信,意味着状态和字段符合实际工作;可行动,意味着看到异常后知道由谁处理;可维护,意味着成员完成必要更新所花的成本值得。三者缺一不可。只有字段齐全但没有责任动作,列表不可行动;只有规则复杂但无人维护,列表不可信;只有更新频繁却不支持决策,维护也没有价值。

2. 下一步从一个痛点和三项指标开始

如果团队现在就要启动,不必先买工具、画完整流程图或制定全公司制度。先选一个项目,挑出最常见的协作损失,例如验收反复、阻塞失联或延期原因不明;再统一少量字段和状态,明确更新责任,并用三项指标观察:关键字段完整度、事件更新及时率、阻塞任务时长。

先记录基线,再试运行,再抽查真实任务。若制度让决策更快、风险更早出现,且维护成本可接受,就逐步扩展;若只是让表格更满,就删掉无用字段、重写模糊定义。研发任务列表不是用来证明团队“填了多少信息”,而是让每个人少猜一步,让问题在影响交付之前被看见。

常见问题解答(FAQ)

1. 研发团队的任务列表应该包含哪些字段?

我在团队协作中发现,同一个任务常常被不同成员按不同方式理解。尤其在跨职能项目里,我想知道列表里哪些信息必须统一,才能减少反复确认。

建议统一维护任务名称、负责人、状态、优先级、计划开始与截止日期、所属迭代或项目、验收标准和阻塞原因。字段先满足分工、排期、验收与风险跟踪;若某字段连续一个迭代都没有用于决策,就评估是否可以移除,避免列表过度复杂。

2. 怎样设计任务状态,才能让列表真实反映研发进度?

我曾遇到任务状态看起来很多,但成员仍要在会议上逐条解释进展的情况。任务从开发交接到测试时,状态边界不清也容易造成重复跟进。

状态应对应可观察的工作阶段,例如待开始、进行中、待评审、待测试、已完成,并明确每个状态的进入条件和责任人。每周抽查任务记录与实际情况,重点核对进行中任务是否有负责人和下一步动作;若同一任务频繁跳过状态,应先调整规则,而不是继续增加状态。

3. 用哪些指标判断任务列表管理是否有效?

我不想只看列表里任务数量,因为新增任务多并不代表团队执行得好。排期复盘时,我更关心哪些指标能及时暴露延期、积压和估算偏差。

可按周跟踪按期完成率、任务周期中位数、逾期任务占比、在制任务数和阻塞时长。按期完成率可用按承诺日期完成的任务数除以到期任务数计算,并按任务类型或团队分组;同时观察至少四周趋势,避免单周任务量变化造成误判。

4. 任务列表制度应多久检查和更新一次?

我担心制度写完后很快就与实际流程脱节,也不希望为了维护规则频繁打断研发工作。团队规模变化或交付方式调整时,我该如何判断需要修订?

日常由负责人每周检查逾期、阻塞和缺少关键字段的任务;每个迭代结束后复盘字段、状态定义和指标口径。若连续两个迭代出现同类误填、状态争议或指标无法支持排期决策,就更新制度,并记录变更内容、生效日期和责任人。

核心关键词

读者评论

任
任欣然

我们团队之前把“进行中”用得很宽,等到依赖没到才发现列表看不出卡点。后来加了阻塞原因和下一步动作,确实更容易分清是内部推进还是需要协调。

曾
曾婉清

我认同字段应从决策倒推,不过更新时间也要考虑维护成本。小团队如果每次交接都要求补多项信息,最后容易变成形式填报,最好先试行几条关键规则再扩展。

郝
郝泽宇

不同角色用不同视图挺实用,但跨团队协作时还是得约定统一的状态口径。否则各自看起来清楚,汇总里“已完成”可能对应的验收标准却不一样。

文章包含AI辅助创作:任务列表流程与规范:研发团队列表视图制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/541857

赞 (0)
飞飞飞飞
列表视图任务列表教程:研发团队流程优化,避坑指南
上一篇 4小时前
搜索怎么做?研发团队效率提升:列表视图从0到1
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
