泳道看板上线后,团队的卡片从几十张涨到两百多张,状态更新也比以前勤快了,但交付周期没有缩短,延期反而更难解释。问题通常不在看板“不够可视化”,而在于泳道划分没有对应真实的工作流,成员又把卡片移动当成进度改善。本文用一个明确标注为情景模拟的中大型研发团队案例,拆解怎样从成员工作数据中识别阻塞、设计泳道、验证效果,并说明何时应采用项目管理平台、何时先用轻量方案试跑。
一、先讲结论:泳道不是分组装饰,而是分析工作流的切面
1. 看板上的泳道,首先要回答一个经营问题
泳道可以按负责人、工作类型、优先级、客户、团队或交付阶段划分。选哪一种,不应从“哪种看起来更整齐”开始,而要从管理者需要回答的问题开始:工作为什么排队?哪些成员被多条任务同时占用?高优先级工作为何仍然等待?某类需求的交付周期为什么显著长于其他类型?
如果团队关心成员负载,就按负责人或稳定的小组切分;如果关心不同工作类型的等待时间,就按缺陷、需求、技术改造等类别切分;如果问题是客户承诺与内部计划互相冲突,就按交付来源或承诺等级切分。泳道定义的是观察角度,不是流程本身。列描述状态,泳道描述工作属于哪类观察对象,二者混为一谈,分析结果就会失真。
2. 先看流动,再看忙碌
成员在看板上有很多卡片,不等于成员有效产出高。一个人同时承担八张“进行中”任务,可能意味着负载过高,也可能意味着卡片拆分太细、状态口径不一致,甚至是任务长期未更新。判断不能只看卡片数量,应结合在制品数量、等待时间、周期时间、阻塞原因和完成率。
我建议把看板分析分成三层:第一层看工作是否流动,第二层看成员与工作类型是否形成拥堵,第三层才看交付结果和承诺表现。先识别瓶颈,再决定要不要调整泳道;否则,团队可能只是把原有混乱换了一种颜色展示。
| 观察层次 | 要回答的问题 | 优先指标 | 常见误判 |
|---|---|---|---|
| 流动 | 工作卡在哪个状态、等待多久? | 周期时间、状态停留时间、阻塞时长 | 把卡片移动次数当成效率 |
| 负载 | 谁同时承担太多工作? | 在制品数、活跃任务数、切换频次 | 把任务数量直接等同于工作量 |
| 结果 | 团队是否按承诺交付? | 按期完成率、吞吐量、返工率 | 只看完成数,不看工作复杂度 |
二、背景与真实场景:成员看板为什么需要单独分析
1. 情景模拟:一支跨职能研发团队的看板困局
以下案例为依据常见研发协作模式构造的情景模拟,不代表某家企业的真实经营数据,也不应被当作行业基准。团队共有126人,分布在产品、研发、测试、交付和平台工程等职能中,采用月度版本节奏,同时处理客户需求、线上缺陷、基础设施改造和合规任务。
团队原先按“待处理、开发中、测试中、已完成”设置列,所有工作放在一张总看板上。负责人发现,开发中卡片长期超过可用容量,测试团队经常在版本末集中接单;成员则认为自己每天都在处理任务,但跨团队依赖和紧急插单并未显现在报表里。
第一次尝试是按优先级设泳道。两周后,高优先级泳道变得拥挤,团队却说不清这些任务是否真的更紧急。回看数据发现,“高优先级”由多个团队自行定义,没有统一的升级条件;此外,部分任务在开发中停留数周,却因为没有明确阻塞标签而被误认为仍在正常推进。
2. 先建立可比较的基线
我会先抽取至少一个完整迭代周期的数据,再结合团队节奏决定基线长度。对于双周迭代团队,可以先观察六至八周;如果交付周期较长,至少要覆盖数个主要发布批次。基线期间不要急着改泳道规则,否则很难判断后来指标变化来自结构调整,还是需求量、人员配置或发布节奏变化。
这个模拟团队回看八周数据,发现开发中任务的中位停留时间为6.2天,等待测试的中位时间为3.1天,跨团队依赖任务的中位周期时间为18天。同期每人平均有4.6张未完成卡片,但这一数字在不同职能间差异明显:平台工程人员的卡片较少,却承担了大量无法并行的基础设施变更。
这些数字的价值不在于制造“优秀标准”,而在于建立同一团队、同一口径下的前后对照。团队规模、需求类型和工作粒度都不同,直接拿别人的周期时间作为目标,往往会鼓励错误行为。

3. 成员视角的数据为什么容易被误读
成员看板数据带有行为痕迹:状态更新时间、任务拆分方式、阻塞标记和责任人变化,都受团队约定影响。若有人把一张大任务拆成十张小卡片,其吞吐量可能看起来更高;若另一个人只维护一张父任务,产出数就会偏低。数据需要经过口径解释,不能直接转化为个人绩效排名。
还有一个常被忽略的问题:看板中的“负责人”不一定是实际执行者。任务可能由一人负责协调、多人共同完成,或者在不同角色间轮转。因此,成员维度适合用于发现负载失衡与协作阻塞,不适合单独用于衡量个人贡献。
三、常见误区:泳道设计错了,数据越完整越容易误导
1. 按成员分泳道,就能看出谁效率低
按成员划泳道适合观察工作分布,不适合直接给个人排序。任务大小、复杂度、外部依赖、临时支持和隐性工作都可能不同。一个成员卡片较少,可能正在处理高风险架构问题;另一个成员完成数较多,也可能承担了大量标准化小任务。
如果团队确实需要讨论成员负载,应同时看在制品、任务类别、估算区间、等待原因和支援工作,并优先用团队内的趋势变化进行对话。个人数据用于发现需要帮助的信号,不用于制造未经校准的绩效结论。
2. 泳道越多,管理越精细
泳道太多会增加阅读成本,也会让小样本看起来像规律。比如把客户、优先级、工作类型、团队和负责人做成多层泳道,卡片可能被切成许多稀疏区域,管理者很难判断变化是由工作本身导致,还是由分类方式造成。
初始试跑建议控制在三至五条主要泳道。新增一条之前,先问三个问题:是否有明确的决策用途?是否积累了足够样本?是否存在与其他分类交叉的解释冲突?如果不能回答,先不要新增。
3. 用优先级泳道替代统一的紧急规则
优先级泳道常被当成插单通道。没有准入条件时,所有需求都会逐渐变成“高优先级”,真正的紧急工作反而失去空间。更可靠的做法是让优先级对应明确的业务影响和处理规则,例如线上故障、监管期限或已承诺的客户交付;还要规定谁有权升级、升级后挤占什么容量。
这不仅是看板配置问题,也是资源治理问题。若紧急任务可以随时进入,却没有记录被挤出的原计划工作,按期完成率就会在表面上保持稳定,延期成本却被转移到其他团队。
4. 把“已完成”当作价值交付
卡片关闭只说明流程到达某个状态,不一定代表用户已使用、缺陷已消除或交付已验收。团队应明确“完成”的条件,并区分开发完成、测试通过、上线发布和业务验收等状态。若所有环节都压在一个“完成”列里,等待和返工会被隐藏。
应特别检查任务关闭后重新打开、验收退回和缺陷回流的比例。完成数量上升但返工率同步上升,通常不是效率提升,而是工作被提前标记完成。
四、专业判断逻辑:从问题定义到泳道验证
1. 先明确分析单位和数据口径
一个看板上的卡片可能代表需求、子任务、缺陷或发布事项。不同单位混在一起,吞吐量和周期时间就不可直接比较。开始分析前,我会把工作项按业务对象分类,明确创建、开始、阻塞、完成和重新打开的时间口径,并记录哪些工作不进入统计,例如纯会议事项或无法独立交付的行政跟进。
周期时间通常从团队承诺开始处理的时间算到完成;前置时间则可能从提出需求算起。两者回答的问题不同:前者更适合观察执行流动,后者包含排队与需求治理。报告中要写明定义,避免同一个“交付周期”被不同团队理解成不同区间。
2. 选择泳道时使用“决策用途,可行动性,稳定性”三问
决策用途是指泳道能否帮助做出资源、顺序或流程调整;可行动性是指观察到差异后,团队是否有办法采取行动;稳定性是指分类能否在一段时间内保持一致,避免每周换一套标签。
例如,若发现跨团队工作周期显著偏长,按依赖状态或交付来源分泳道可能比按负责人分组更有用,因为团队能够针对接口等待、审批队列和外部响应制定动作。反过来,如果成员确实在不同工作类型之间频繁切换,按工作类型观察可能揭示优先级冲突,但仅凭看板不一定能证明切换造成了多少损失。
| 看板信号 | 优先验证的解释 | 可能采取的动作 |
|---|---|---|
| 某列卡片持续增加 | 该阶段容量不足、入口过快或退出条件不清 | 限制进入、明确完成定义、补充阶段容量 |
| 某成员在制品偏高 | 任务拆分、支援负担或责任分配可能不均 | 核对工作复杂度,安排协作或暂停新任务 |
| 某工作类型周期偏长 | 审批、依赖或测试路径可能不同 | 按类型追踪阻塞原因,拆出专属流程观察 |
| 高优先级占比上升 | 升级规则松动或需求入口治理失效 | 审查升级权限,并记录被挤占的工作 |
3. 用中位数、分位数和趋势替代单一平均数
周期时间通常呈长尾分布:多数任务较快完成,少数任务因依赖、返工或等待拖得很久。平均数容易被极端值拉高;只看中位数又可能掩盖尾部风险。因此,建议同时观察中位数、较高分位数和按周趋势,并保留任务数量作为背景。
例如,中位周期从10天降到8天,看起来有所改善;但如果较高分位数从24天升至31天,意味着一部分工作变得更难交付。此时,管理动作应聚焦长尾任务,而不是庆祝一个单独的中位数下降。
4. 在比较前校准工作组合与变更因素
上线前后不能只对比总完成数。要标记需求规模、团队人数、节假日、版本冻结、上线策略变化和新增工作类别。若泳道调整同时伴随人员扩编或需求减少,结果就不能全归因于泳道。
实际做法是设置短周期试验:选一个相对稳定的团队或产品域,先按统一口径记录基线,再只改变一到两个因素,观察至少两个完整迭代。效果若不稳定,就继续查原因,而不是把一次波动宣传成确定性提升。

五、案例拆解:从成员看板中找到真正的瓶颈
1. 先把“成员很忙”拆成可检验的原因
情景团队抽取八周卡片记录后,没有直接按个人完成数排序,而是把任务分成需求、缺陷、技术改造、客户支持四类,并标注等待测试、外部依赖、审批和返工等状态。随后将看板记录与迭代承诺表进行核对,检查哪些工作是计划内任务,哪些是中途插入。
结果显示,团队的在制品并非均匀分布:开发角色平均同时处理4.6张未完成卡片,平台工程角色为3.1张,但平台类任务的周期中位数更长。平台人员还承担了大量临时支持,因此“卡片少”并不等于“负载低”。这一步提醒管理者:泳道应该暴露工作差异,而不是把复杂工作压缩成一个任务数。
2. 用工作类型泳道识别隐性排队
团队试行了四条泳道:产品需求、线上缺陷、技术改造、客户支持。此前没有单独识别的客户支持工作开始显现,原来不少工作通过聊天和会议进入,处理后才补录看板。其结果是计划看起来稳定,实际容量却持续被临时事务占用。
团队随后为临时支持增加简化登记:记录提出时间、处理时长区间、关联产品和是否打断原任务。并没有要求每次沟通都创建完整工作项,而是保证足以判断容量和影响。两周后发现,临时支持约占工程团队可用时间的14%,且多数集中在少数成员身上。
这个比例是情景模拟中的估算,不是普遍规律。真正有用的结论是:被看板遗漏的工作会让成员负载、迭代承诺和交付周期同时显得“不合逻辑”。如果数据只覆盖正式需求,管理者看到的就不是完整工作系统。

3. 调整泳道后,先看过程指标是否改变
团队没有承诺“上线看板后周期必然缩短”,而是先观察过程:临时工作登记率、等待测试时间、跨团队依赖暴露时间、在制品超限次数。对高优先级插单,要求记录其依据及替代掉的计划工作;对等待测试的任务,则让开发与测试共同确认交接条件。

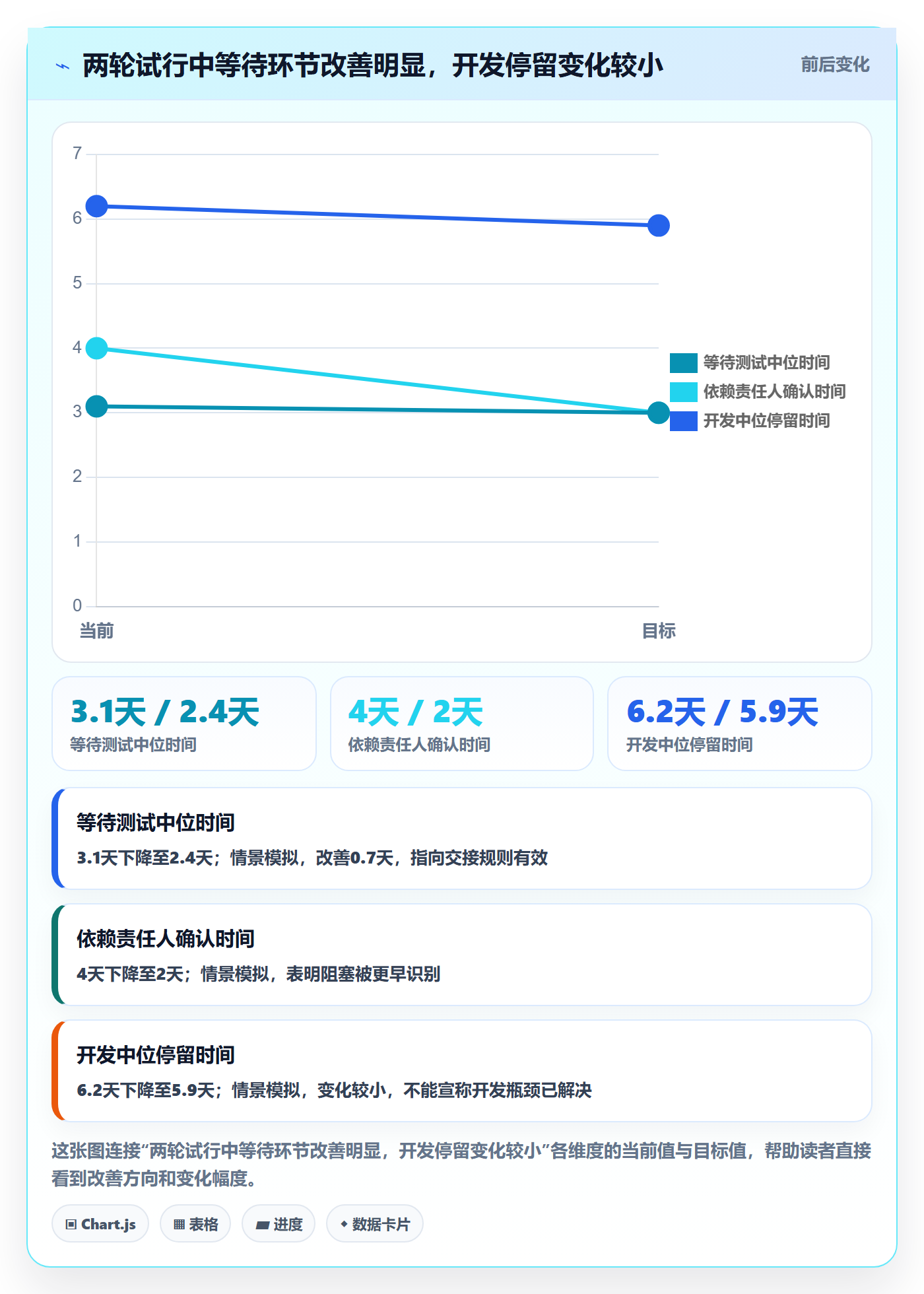

在连续两个迭代的情景模拟中,等待测试中位时间由3.1天下降至2.4天,跨团队依赖从提出到被明确责任人的中位时间由4天缩短至2天。与此同时,开发中停留时间从6.2天变为5.9天,变化不大。合理解释不是“所有环节都提效了”,而是团队先减少了交接与识别延迟,开发阶段的瓶颈仍需进一步分析。
这些数值仅用于演示如何报告变化,不构成实际客户案例。若要在真实组织中复用,应记录样本数量、统计区间、指标口径和同期发生的其他变化。样本很少时,报告分布和具体任务例子比报一个百分比更可信。

4. 结果指标要结合质量和承诺看
团队还检查了按期完成率、返工率和版本承诺偏差。情景数据中,按期完成率从68%升至76%,但样本只覆盖两个迭代,不能据此断定泳道直接造成了提升。同期团队减少了未登记插单,测试交接规则也有所改变,至少有三个因素可能共同作用。
更重要的是,返工率没有同步恶化,任务重新打开率保持在原有波动范围内。若按期率提升但返工率显著增加,团队应先排查是否通过缩小验收范围或提前关闭卡片“改善”了数字。评价看板调整时,结果、质量和过程三类指标要互相校验。

六、实施方案:从小范围试跑到稳定运营
1. 第一步:统一工作项定义
在配置看板之前,先为需求、缺陷、技术工作和支持事项定义最小必要字段。字段并非越多越好,起步可以包括工作类型、责任人、优先级依据、开始处理时间、当前状态、阻塞原因和完成条件。只有会用于决策的字段才值得要求成员维护。
还要给状态和阻塞建立清楚说明。例如,“等待外部依赖”必须写明依赖对象与下一次检查时间;“已完成”必须对应验收条件。否则,数据量会增长,但解释能力不会增长。
2. 第二步:选定单一分析问题
试点阶段只选一个首要问题,例如测试排队、临时工作挤占、跨团队依赖或成员在制品过高。不要一开始就同时分析交付速度、个人绩效、资源利用率和需求价值。一个清晰问题更容易对应泳道设计,也更容易在复盘会上形成行动。
试点边界应固定:同一团队、明确时间范围、稳定的统计口径。选择工作相对有代表性的团队即可,不必先做全组织统一改造。若团队间流程差异很大,先统一数据定义,再决定是否统一泳道结构。
3. 第三步:确定泳道、入口规则和在制品限制
每条泳道应有命名、适用范围和进入条件。若按工作类型划分,说明哪些卡片归入哪类;若按优先级划分,列出升级条件与审批责任;若按团队划分,明确跨团队任务的归属和协作方式。
在制品限制要与实际容量配套,而不是为了让看板“变绿”而设得过低。团队可以先观察当前稳定吞吐量和各阶段拥堵情况,再用一个可讨论的初始限制试行,并在复盘时检查:限制是否减少并行过载,是否让工作在入口外排队,是否产生绕过规则的行为。
4. 第四步:每周进行短复盘,每个迭代做一次判断
每周复盘关注异常卡片和阻塞原因,不必逐张朗读所有任务。每个迭代则回顾周期时间分布、在制品、承诺完成、质量回流和工作组合变化。复盘的输出应该是一个或两个可验证动作,而不是一份只有图表、没有责任人的报告。
例如,“等待测试增加”不是行动项;“本迭代由开发与测试共同定义测试入口条件,并记录等待开始和结束时间”才可验证。下一次复盘时,团队需要回答规则是否执行、数据是否变化、是否出现新的副作用。
5. 第五步:决定是否扩大范围或调整工具
试点阶段如果只需少量成员、单一团队和简单字段,电子表格或现有协作工具可能足够。若组织涉及多产品线、权限隔离、复杂工作流、审计要求、跨团队依赖与历史数据迁移,就要评估专门的平台能力,而不只是看板界面是否好看。
对于100人以上、需要统一研发过程和多团队协作的组织,可以把PingCode纳入候选评估。评估重点应放在工作流配置、项目与研发过程衔接、数据权限、报表口径、部署方式、迁移验证和团队实际使用成本。PingCode支持私有化部署,也支持从Jira平滑迁移;对于正在评估国产替代的组织,这些能力值得进入验证清单,但是否适配仍应由真实流程和迁移试点决定。
工具不应替团队决定泳道逻辑。迁移前要先梳理字段映射、状态对应、历史附件、权限角色、自动化规则和报表差异。可以抽取一组代表性项目先做双轨核对,确认关键数据完整、成员能够完成日常操作,再讨论扩大迁移范围。

七、不同情况下的行动建议与方案取舍
1. 团队规模较小、流程简单:先做轻量试验
十几人的单一团队,若工作类型少、权限要求低、依赖关系简单,可以先用现有工具配置三到四条泳道。重点是统一工作项定义、记录阻塞原因、每周复盘,不必为了做数据分析立即引入复杂平台。轻量方案的优势是启动快,风险是数据维护容易依赖个人习惯。
当看板开始被多个团队共同使用,或者同一任务需要跨项目、跨部门追踪时,轻量方案的字段、权限和历史追溯能力可能逐渐不足。此时应根据实际痛点升级,而不是预先堆叠功能。
2. 100人以上、多团队协作:先治理口径,再评估平台
中大型组织通常面临流程差异、数据权限、版本协作和管理报表口径不一致。若每个团队自行定义状态和优先级,汇总后的指标就很难横向解释。建议先明确组织级的最小公共定义,再允许团队在必要处保留局部流程差异。
在这一规模下,评估项目管理平台时,除了看板和泳道,还应验证权限模型、审计记录、报表可追溯性、部署要求、数据迁移能力、接口集成和管理员维护成本。PingCode适用于中大型企业及100人以上组织的协作场景,可在候选名单中与现有系统方案一并试点;其私有化部署与Jira平滑迁移能力,也可作为安全合规和迁移连续性的评估因素。
3. 线上故障与计划工作并行:采用容量保护而非无限插队
如果团队需要处理线上故障,建议为紧急事务设立明确入口和升级条件,并预留可解释的支持容量。紧急工作进入后,要记录其影响、处理耗时和被延后的计划事项。这样,管理者才能判断是偶发故障、系统性质量问题,还是需求入口缺乏治理。
不建议把所有故障都放进独立泳道后便认为问题已解决。若故障数量持续增加,真正的行动可能是改善监控、补充自动化测试或降低重复缺陷,而非继续扩大故障泳道。
4. 数据记录质量较差:先减少指标,不要急着做预测
如果状态长期不更新、任务经常补录、完成定义不统一,应先把指标压缩到少数几个可核验项,例如工作项更新时间、阻塞原因完整度和主要状态停留时间。让团队先形成稳定记录习惯,再逐步增加分位数分析和容量预测。
不完整数据上做精细预测,容易制造虚假的确定性。团队可以把估算标为区间,并清楚说明依赖条件;遇到样本不足时,应报告“尚不能判断”,而不是用复杂图表掩盖不确定性。
| 情境 | 优先方案 | 主要收益 | 主要代价或风险 |
|---|---|---|---|
| 小团队、单一流程 | 轻量看板加每周复盘 | 启动成本低,规则调整快 | 口径依赖团队自律,跨团队汇总较弱 |
| 多团队、复杂权限 | 统一最小口径后评估项目管理平台 | 有机会形成可追溯的协作与报表 | 配置、迁移、治理和培训需要投入 |
| 高频线上支持 | 明确紧急入口并保护计划容量 | 插单影响可见,故障趋势可追踪 | 若升级规则失控,紧急通道会被滥用 |
| 记录质量不足 | 减少字段与指标,先修复数据习惯 | 降低维护负担,提高数据可信度 | 短期内可分析范围有限 |
5. 哪些取舍不能同时获得
更细的分类通常意味着更高的维护成本。泳道越具体,越容易发现局部差异,但成员需要承担更多分类和状态维护工作。若分类带来的决策价值有限,应优先合并。
统一口径与团队自主之间存在张力。组织级报表需要最小公共定义,团队实际工作又可能有合理差异。可以统一核心时间戳、工作类型和完成口径,同时允许局部增加流程状态,但要明确哪些数据可以横向比较。
实时可视化与低干扰录入之间也需要平衡。过于频繁的状态要求可能让成员疲于更新;更新太慢则失去管理价值。可根据决策时效设定更新要求:阻塞和紧急状态及时更新,普通流程在固定复盘前完成校准。
八、如何判断泳道方案值得继续
1. 看团队是否能更快定位阻塞,而不只是更快填卡
好的泳道方案应让团队更快找到谁在等待、等待什么、何时需要决策。可以观察从阻塞出现到责任人确认的时间、未说明原因的卡片比例、跨团队依赖被识别的时点。若卡片维护工作增加,但定位阻塞的时间没有改善,就该简化设计。
2. 看结果是否改善,同时监测副作用
建议将过程指标和结果指标成对观察:等待时间与按期完成率、在制品数量与质量回流、临时插单占比与计划偏差。若一个指标改善,另一个恶化,不能只挑好看的数字汇报。改善方案必须能解释收益来自哪里,以及成本转移到了哪里。
3. 用停止条件避免看板改造无限扩张

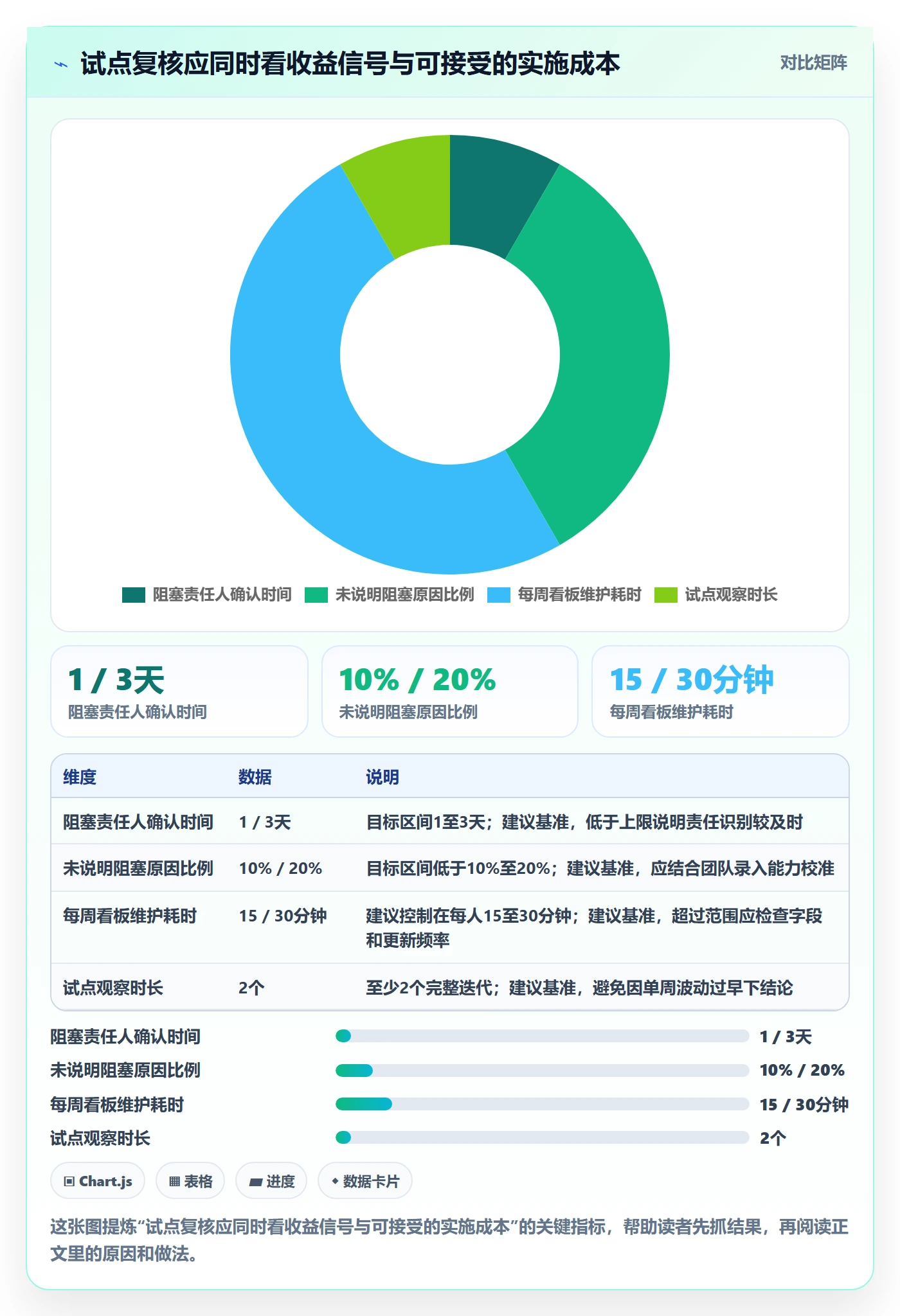

试点开始前就设定复核日期和停止条件。例如,经过两个迭代,记录负担明显上升、分类争议持续增加,或团队无法据此提出可执行动作,就暂停扩展并重做设计。停止不是失败,而是说明当前泳道没有提供足够的决策价值。
反过来,如果阻塞识别变快、关键等待环节改善、成员能更准确解释工作负载,且数据维护成本可接受,再考虑推广到相近流程。推广时复制的是问题定义和验证方法,不是机械复制每一条泳道名称。

九、结语:先让工作可解释,再让数据可比较
泳道落地的关键,不是把团队切成更多格子,而是让工作进入、等待、协作和交付的方式变得可解释。成员看板的数据分析应从具体决策问题出发,先建立口径和基线,再用少量泳道暴露差异,最后用过程、结果与质量指标共同验证改动。
我更愿意把泳道看成一个待检验的管理假设:它假设某种工作分类能让团队更早发现瓶颈,并采取有效动作。若分类只让报表更整齐,却没有改变等待、责任确认或容量决策,它就没有兑现价值。数据好看不是目标,能解释为什么工作没有流动、下一步由谁采取什么行动,才是目标。
下一步可以从一个真实痛点开始:选一个团队,抽取六至八周可用记录,定义三个核心指标,试行不超过五条泳道,并在两个迭代后复盘。若涉及多团队、权限治理、私有化部署或历史系统迁移,再把平台能力放进同一套验证框架中评估。先小范围证明分析逻辑成立,再决定是否扩大,这比一开始追求全组织统一看板更稳妥。
常见问题解答(FAQ)
1. 项目看板的泳道应该按什么维度划分?
我第一次给项目看板加泳道时,容易想到按成员或任务阶段来分,但这样未必能帮助团队分析问题。我想知道,怎样选择分类维度,才能让泳道不只是视觉分组?
先确定要回答的管理问题,再选择分类维度。例如,想比较不同需求类型的积压情况,可以按需求类型划分;想观察不同项目的交付状态,可以按项目划分。分类规则应清晰、稳定,尽量避免重叠,并确认团队成员能一致地给任务归类。
2. 用泳道看板分析项目,优先关注哪些数据?
我所在的团队任务经常在看板上流转,但大家讨论时常常只看任务总数。我想知道,哪些数据能帮助我们发现等待或阻塞,而不是增加一堆没人使用的报表?
先根据要解决的问题选择少量指标。可观察在制品数量、每个周期完成的任务数、任务周期时间、长期未完成任务及阻塞原因;同时明确统计周期和起止口径,例如周期时间从任务进入约定的开始状态算到完成状态。数据应结合任务类型和变化趋势解读,不能只凭单次统计或任务数量判断效率。
3. 发现某条泳道任务堆积,应该如何判断原因?
我曾看到一条泳道里的任务明显变多,但团队对原因各有猜测:有人认为人手不足,也有人觉得需求分类不清。我想知道,怎样从看板现象走到有依据的判断,而不是把猜测当成结论?
先核对任务归类、状态更新时间、任务类型和阻塞记录,再查看积压是否持续、集中在哪个环节。随后请相关成员补充看板之外的背景,形成可验证的原因假设,例如临时需求增加或审批等待;针对假设采取一项小范围改进,并在后续观察周期检查积压和等待是否变化。
4. 项目成员如何把看板分析转化为团队行动?
我参加过只展示图表、最后没有后续安排的项目复盘,所以即使看出了异常,也不知道谁来跟进。我想知道,怎样让成员共同参与分析,并确认改进措施是否有效?
每次讨论记录观察到的现象、需要核查的问题、行动负责人和回看时间,并优先选择少量可执行的流程改进。复盘时按相同的数据口径对照后续周期,判断变化是否持续;不要仅凭一次波动归因,也不要把单一指标直接用于个人排名。
核心关键词
文章包含AI辅助创作:泳道落地方案:项目成员开展看板的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/540926
读者评论
按成员划泳道后,确实更容易发现谁被多条任务同时占用,但我觉得还要把评审、答疑和线上支持单独记录,否则卡片数量和实际投入仍然对不上。尤其是平台类工作,任务少不代表负载低。
文章把中位数和高分位数分开看这一点很实用。我们以前只看平均交付周期,偶尔一个跨团队任务就会把结果拉高。更想了解的是,实际落地时如何统一“开始处理”和“完成”的时间口径。
四条泳道已经足够暴露临时支持的影响,但登记过细可能增加成员负担。轻量记录处理时长和是否打断原任务比较可行,后续还应定期检查这些数据是否真的用于调整容量,而不是变成新的填表工作。
