看板如何做好Kanban?项目成员数据分析与操作步骤

看板如何做好Kanban?项目成员数据分析与操作步骤

看板上任务越来越多、成员看起来都很忙,项目却仍然延期,这通常不是“谁不努力”,而是团队没有把工作流、在制品和阻塞时间放在一起分析。做好 Kanban,不是给成员排出忙碌名次,而是用可核对的数据找出工作卡在哪里,再通过限制在制品、调整协作方式和清理阻塞,改善交付流动。本文给出一套从设定口径、采集数据到复盘行动的操作方法;文中的数值示例均为情景模拟,不代表行业统计。

一、先讲核心结论:看板分析的对象是流动,不是个人忙碌程度

1. 先看系统,再看个人

我做看板诊断时,会先把问题拆成三层:工作是否顺畅地通过流程、团队的交付能力是否稳定、成员的工作负荷是否可持续。顺序很重要。如果先拿个人完成卡片数做排名,容易把系统问题误诊为个人问题。

例如,测试列长期堆积,开发成员的卡片完成数可能不低,但完成的工作无法及时验收,最终交付周期仍然拉长。此时要求开发“再快一点”并不能清除测试积压,反而可能增加在制品。更有效的做法,是先观察测试列的进入量、完成量、等待时长和阻塞原因。

看板的核心不是让每个人手上的卡片更多,而是让团队在不牺牲质量与可持续性的前提下,更稳定地完成用户需要的工作。个人数据只有放回到依赖关系、工作类型、工作难度和团队规则里,才有解释价值。

2. 先明确要改善的业务问题

分析开始前,我会要求团队把问题写成可验证的句子,而不是笼统地说“效率太低”。例如:“过去四周,需求从开发完成到测试完成的等待时间增加,导致承诺日期频繁变更。”这句话指向了具体流程阶段,也说明了需要观察的指标。

  • 交付慢:观察周期时间、各列等待时间、阻塞时间与交付量。
  • 承诺不稳:观察周期时间的分布、完成量波动、延期原因。
  • 成员负荷不均:观察个人在制品、工作类型、协作依赖和被请求支持的时间。
  • 质量问题多:观察返工、缺陷回流、验收失败与不同类型工作的完成情况。

如果一个指标不能帮助团队作出下一步决定,就不要为了“数据全面”而采集。采集越多不等于分析越好;没有明确用途的数据,通常会增加维护成本和误读风险。

3. 用三类指标形成最小分析集

起步阶段不需要搭一套庞大的绩效体系。对于大多数团队,我建议先建立流动、负荷和质量三类指标。它们相互校验,能降低单一数字带来的误判。

指标类别 优先观察项 回答的问题 常见误读
流动 周期时间、吞吐量、在制品、阻塞时长 工作怎样通过系统,哪里在等待 只看平均周期时间,忽略长尾任务
负荷 个人在制品、工作类型、协作与等待分布 成员是否过载,是否存在单点依赖 把卡片数量当作个人产出
质量 返工、缺陷回流、验收失败、撤销或重开 交付是否可用,速度是否以质量为代价 用完成量掩盖返工与缺陷成本

看板如何做好Kanban?项目成员数据分析与操作步骤

二、背景和真实场景:为什么看板成员数据很容易失真

1. 一张卡片不等于一份同等工作量

在实际看板中,卡片往往混合了故障排查、需求开发、代码评审、环境维护、客户支持和探索性工作。它们的难度、风险和完成条件并不相同。若直接按成员完成卡片数量对比,做了大量小修复的人可能看起来“产出高”,承担复杂跨模块任务的人反而显得“产出低”。

更麻烦的是,很多必要工作不会以完整卡片出现:临时协助同事、解释设计决策、处理线上告警、等待外部团队答复。这些工作若没有记录,数据会把成员的时间消失在看板之外。团队看到的不是全貌,而是“被记录的工作”。

2. 多角色团队的等待时间常被误认为个人拖延

一项工作从开发转到测试后,可能需要等待测试环境、业务验收、数据权限或第三方接口。卡片若只记录状态变化,却不记录阻塞原因,等待时长就会被算在当前负责人头上。看板上显示“某成员用了八天”,实际可操作的时间也许只有两天,其余时间是依赖未就绪。

因此,成员分析要区分至少三种时间:主动处理时间、队列等待时间、阻塞时间。并非每支团队都能精准采集主动处理时间,也不必一开始就计时到分钟,但必须能够识别“卡住”与“正在做”的差别。

3. 人数增加后,沟通成本会改变数据含义

小团队里,成员之间可以通过口头沟通快速补齐背景;团队扩展到多个业务线、多个时区或多个交付角色后,工作依赖和权限边界会显著增加。此时一张卡片可能跨越产品、研发、测试、运维与安全审查,单看负责人字段难以说明实际参与者和等待来源。

对 100 人以上的组织,看板数据要考虑团队边界、项目归属、权限、字段标准和历史口径。平台的价值不只是把卡片放到线上,还要确保不同团队对“开始”“完成”“阻塞”和“返工”的定义相同。否则,汇总出来的数字看似精确,实际上不可比较。

4. 看板数据有记录偏差,也有行为诱导风险

如果组织公开成员排行榜,成员会自然地注意被计数的行为。卡片可能被拆得更碎,简单任务可能被优先处理,难以量化的辅导和协作可能被减少。这不是成员“不配合”,而是指标设计改变了行为方式。

我的判断原则是:数据首先用于团队改善,其次才用于管理汇报;如果一个指标将被用于个人评价,就必须明确其适用范围、校验方式与申诉机制。不能因为数据能被导出,就推断数据足以用于考核。

三、常见误区:这几种分析会让看板越做越忙

1. 用完成卡片数量给成员排绩效名次

卡片数量没有统一的工作量含义。一个成员完成十个小型配置调整,另一个成员完成一个需要协调多个系统的复杂变更,数量比较不能说明谁创造了更多价值。卡片拆分粒度不同,也会直接改变统计结果。

如果团队需要了解工作分布,应先比较同一工作类型、相近验收标准和相似时间范围内的任务,再结合返工与依赖情况进行解释。即便如此,结果也更适合用于讨论负荷和流程,不宜直接变成个人排名。

2. 把“忙”当成高产出

高在制品通常意味着同时开启了很多工作,不意味着更多工作已经完成。多个任务并行会增加上下文切换,造成等待时间变长、问题更难暴露、优先级更容易摇摆。若成员每天都很忙,却持续有卡片跨周未完成,团队需要检查在制品上限和临时插单机制。

繁忙度是资源使用状态,吞吐量是完成结果,两者不是同一概念。只追求忙碌,往往让系统看起来活跃,却让交付变得迟缓。

3. 只看平均周期时间

平均值容易被少数超长任务拉高,也可能掩盖大部分工作已变快、少数类型仍严重受阻的事实。对于交付预测,我更愿意同时看中位数、较高分位数和按工作类型拆分后的分布。中位数描述典型情况,较高分位数则能提醒团队长尾风险。

如果周期时间从 8 天降到 6 天,但长尾任务仍有大量超过 25 天,团队不应仅凭平均值宣布改善。应继续检查长任务集中在哪种依赖、哪类审批或哪段流程。

4. 把阻塞归因给卡片当前负责人

卡片的负责人字段通常表示当前的推进责任,不必然表示所有延迟都由这个人造成。外部审批、等待测试环境、跨团队接口和业务决策延迟,都可能占据周期的大部分。没有阻塞分类,成员报表可能只是把系统等待改名为个人等待。

建议为阻塞设置少量、可执行的原因选项,例如依赖外部团队、环境不可用、需求待澄清、审批待处理、人员容量不足。分类不要细到每种偶发情况都要新增字段,否则填报负担会让数据迅速失真。

5. 为了图表漂亮而过度采集

要求成员逐分钟填写工时、每次切换都新增记录,短期可能得到大量数据,长期却容易产生敷衍填报。除非工时核算、合规或成本分摊确实需要,否则应先用状态变化时间、阻塞标签、工作类型和完成结果回答管理问题。

如果填报成本超过数据带来的决策价值,就要删字段、合并选项或改用自动记录。数据治理的目标不是“字段齐全”,而是以可接受的维护成本获得足够可靠的判断依据。

四、专业判断逻辑:如何从成员数据找到真正的瓶颈

1. 先定义流程边界和工作完成条件

分析周期时间之前,必须定义计时起点和终点。起点可以是工作进入“已承诺”或“进行中”,终点可以是“已完成”或“已交付”;团队应选一种稳定口径,并记录版本变化。若不同团队使用不同起止点,跨团队对比就没有意义。

完成条件也要写清楚。开发完成、测试通过、用户验收、正式发布是不同里程碑。将它们混为一个“完成”状态,会让前后数据不一致,也会让团队把尚未产生价值的工作误当成交付。

2. 分析卡片时同时看类型、年龄和阻塞

对每张在制品卡片,至少检查三件事:它属于哪类工作、已经在系统里停留多久、是否有阻塞及其原因。成员只是其中一个视角。若某成员的卡片集中在审批等待,解决路径与其承担大量复杂开发任务完全不同。

在评审会上,我会优先问“最老的工作是什么”“哪张卡片已经超过团队通常周期”“谁正在等待什么”,而不是先问“谁的完成量最低”。前一组问题容易形成协作行动,后一种问法容易引发防御和解释。

3. 用吞吐量和周期时间一起判断系统变化

吞吐量表示在一段时间内完成了多少项工作,周期时间表示工作从开始到完成经历了多久。二者要结合看:吞吐量上升而周期时间同步恶化,可能说明团队堆积了更多在制品;周期时间下降但吞吐量明显下降,则可能是团队只处理了较小、较简单的工作。

比较时要固定工作类型、时间窗口和完成口径。团队可以按周观察,但若工作量较小或季节性明显,可使用滚动数周窗口,避免某个假期或发布节点造成过度解读。

4. 把个人负荷看成协作信号,而非价值分数

个人负荷适合用来发现过载、关键人依赖和工作分配不均。可关注每人未完成工作的数量、任务类别、长期等待卡片、被其他人请求协助的情况,以及关键知识是否集中在少数人身上。它不应被简化为“卡片越少越轻松”或“完成越多越优秀”。

尤其要注意“隐形协作”:某成员虽然没有很多名下卡片,却承担大量评审、答疑、故障支持和新人辅导。若不把这些贡献纳入复盘,团队可能会把关键协作误当成低产出,并进一步加剧单点依赖。

5. 用小范围实验检验因果,而不是一次性改很多规则

发现测试等待时间偏长后,不要同时调整人员配置、卡片大小、验收规则和发布节奏。一次改动太多,改善或恶化都无法归因。更稳妥的方式是提出一个可检验假设,例如“每日安排一次短时测试协作,能减少等待超过两天的卡片”,再观察一段时间。

实验要事先约定观察指标和停止条件。比如关注测试队列年龄、返工率和团队加班情况,避免只追求队列下降,却把成本转移给测试人员或牺牲交付质量。

看板如何做好Kanban?项目成员数据分析与操作步骤

五、具体案例与数据观察:一个测试队列的诊断过程

1. 案例背景与数据口径

以下是用于说明分析方法的情景模拟案例,不是客户实测数据。假设一个 24 人的产品研发团队,工作流为“待开发、开发中、待测试、测试中、待发布、完成”。团队连续四周观察了需求、缺陷和技术任务,发现成员普遍感觉忙碌,但交付节奏不稳定。

团队先统一了统计口径:周期时间从“开发中”开始计算,到“完成”结束;阻塞时间按卡片标签与状态记录;返工是指卡片在测试未通过后返回开发。团队没有记录每个人的分钟级工时,而是记录卡片类别、负责人、阻塞原因和状态变化时间。

2. 首轮数据呈现的信号

观察项 情景模拟基线 数据提示
每周完成量 18 项 数量相对稳定,但无法单独说明工作价值
周期时间中位数 9 个工作日 典型工作从开发开始到完成约需九个工作日
测试队列中位等待 4 个工作日 开发完成后仍有显著排队时间
测试退回开发比例 22% 排队之外还存在验收或质量返工成本
阻塞卡片占比 27% 近三成在制品至少出现一次显式阻塞

第一眼看,团队可能会认为测试人员不足,或者开发交付质量不够。但进一步看阻塞分类后,发现测试环境不可用和验收标准不清占了不少等待时间。若只按成员完成数排序,根因就会被遮住,团队也可能把问题错误地转给某个角色。

3. 按原因拆分后,行动方向发生变化

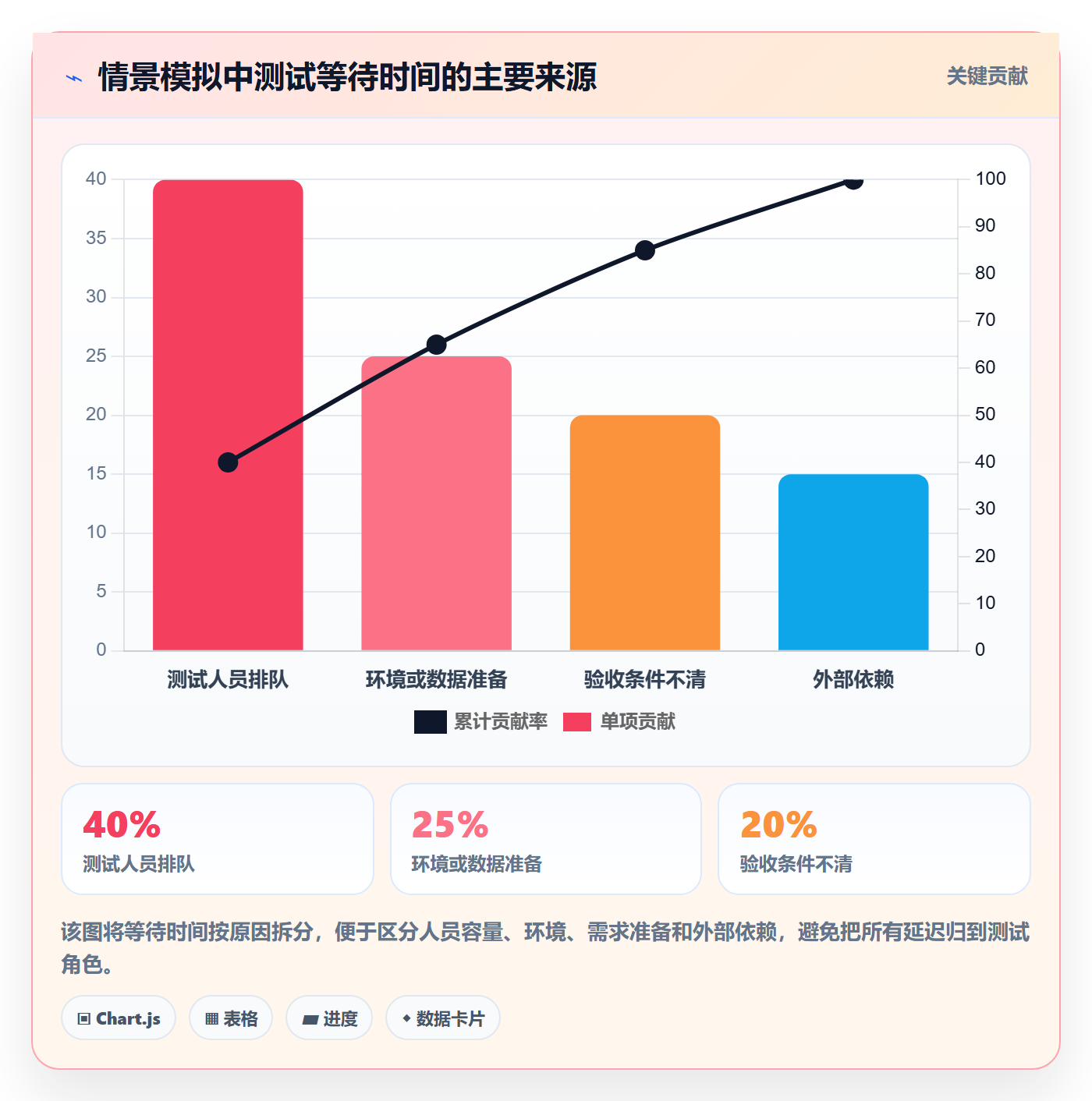

情景模拟中,测试队列等待的原因构成为:测试人员排队 40%、环境或数据准备 25%、需求验收条件不清 20%、外部依赖 15%。这些比例不是普遍规律,只是用于展示怎样把“等待很久”拆成可行动的原因。

团队据此采取了三项有限改动:给测试列设定一个明确的在制品上限;开发完成前补齐验收条件和测试数据要求;安排开发与测试在队列拥堵时短时协作。没有直接提高个人完成量目标,也没有要求所有成员填写工时。

看板如何做好Kanban?项目成员数据分析与操作步骤

4. 复盘时要同时检查结果和副作用

情景模拟设定在改动四周后,测试队列中位等待降至 2.5 个工作日,周期时间中位数降至 7 个工作日,测试退回开发比例降至 16%,每周完成量维持在 18 项左右。这里的变化只用于演示复盘方式,不能作为工具或方法的保证结果。

更重要的是,团队同时观察到开发与测试协作时间增加,部分开发成员的未完成工作数量上升。这提醒团队:等待下降不等于成本消失,可能只是工作从一个阶段转移到另一个阶段。复盘必须看系统整体,而不是只庆祝单列数字改善。

如果实践中完成量下降、加班增加或缺陷回流上升,即使某项等待指标变好,也要重新评估改动。改善目标应包括交付速度、质量和可持续性,至少保留一个反向指标,防止局部优化造成整体损失。

六、操作步骤:从看板配置到团队复盘

1. 明确分析范围和决策问题

先确定分析团队、工作类型、时间窗口和要解决的问题。一次只解决一个主要问题,例如测试阶段等待过长、阻塞卡片长期不更新或工作分配过度集中。若把所有问题混在一张报表里,讨论很容易变成逐卡解释,没有明确行动。

  • 写下问题句:描述可观察的现象、影响阶段和时间范围。
  • 选定看板范围:明确哪些团队、项目或工作类型纳入统计。
  • 标注数据边界:区分排除项,例如取消任务、紧急线上事件或探索性工作。
  • 指定复盘对象:由团队共同讨论,不把数据分析单独交给管理者。

2. 统一工作流和状态定义

让每个状态表示工作当前所处的实际条件,而不是某个人的模糊感受。“开发完成”应说明代码、评审和自测是否完成;“测试中”应说明是否已具备环境、数据和验收条件。状态数量不必多,但每一列都要能回答:工作进入这里需要什么条件,离开这里需要什么条件。

设置“阻塞”时,应定义阻塞的判定标准和解除动作。不是所有等待都需要标成阻塞;关键是团队能够识别超出正常等待、需要协调介入的工作。若阻塞标签覆盖所有排队,信息就失去区分能力。

3. 设定最小字段集

开始阶段可用少量字段支持分析:工作类型、当前负责人、状态、进入状态时间、完成时间、阻塞原因、返工标记。团队若有明确的容量或合规要求,再增加必要字段。每个字段都应说明谁维护、何时更新、用于什么决策。

如果平台可以自动记录状态变更时间,就尽量避免要求成员重复填写。若某些字段必须人工维护,优先选择具有清晰判定规则的选项,并在复盘中检查填报完整率。缺失数据本身也要作为质量信号,而不是偷偷忽略。

4. 先检查数据质量,再解读趋势

每次复盘前抽查一小批卡片:状态是否按实际情况更新、完成定义是否一致、阻塞原因是否明确、取消工作是否被错误计入吞吐量。抽查不需要审查所有卡片,重点是发现系统性偏差,例如某一团队总是在交付后才补录状态。

若数据质量不足,不要急着得出“成员效率下降”的结论。先修正记录规则,或缩小分析范围。一个边界清楚的小样本,通常比覆盖广但口径不一致的大报表更能支持决策。

5. 组合查看流动、负荷与质量

建议将团队层面的周期时间、吞吐量和在制品,与成员层面的负荷分布、协作依赖和质量结果并列查看。先确认整体趋势,再钻取具体工作类型和异常卡片,最后回到团队规则。不要从个人列表开始,也不要把图表中的高低直接转成评价结论。

若某成员的在制品数量持续偏高,下一步应查看卡片是否需要等待、是否同时承担支持工作、是否成为审批或知识上的单点。只有在确认数据口径和上下文后,才讨论工作重新分配或培训支持。

6. 选一个可逆、可观察的改善动作

一次复盘只选择一到两个动作,并提前写明负责人、检查时间和成功信号。例如,试行两周的测试列上限,观察队列年龄、周期时间和返工率;或建立阻塞升级机制,观察超过约定等待时间的卡片是否减少。

动作应尽量可逆。若实施后出现质量下降、工作负荷失衡或其他副作用,团队可以及时调整,而不是为了证明方案正确继续执行。改善不是一次性改造,而是带着证据持续校准。

7. 复盘结果,并保留解释过程

复盘记录应包括原始问题、采用的数据口径、采取的动作、结果变化、可能的外部影响和下一步决定。即使实验无效,也有价值:它可以排除一个解释,避免团队反复采用相同做法。

  1. 复述问题:哪个流程现象需要改善?
  2. 核对证据:数据是否完整、是否存在口径变化?
  3. 比较结果:目标指标是否变化,反向指标是否恶化?
  4. 判断原因:变化可能来自哪项动作或外部条件?
  5. 作出决定:保留、调整、扩大试验,还是停止该动作?

七、不同情况下的行动建议:按问题类型选动作

1. 在制品持续增加,但完成量没有提高

先暂停新增工作或收紧进入条件,检查优先级是否频繁变化、任务是否过早进入开发,以及是否存在多个未完成的紧急事项。随后从最老的卡片开始协作清障,而不是再开新的任务“增加产出”。团队可以设定列级或全局在制品上限,先试行,再根据队列变化调整。

若上限导致工作被挤在上一列,说明限制点可能设错,或前置条件不清。上限不是为了让看板看起来整齐,而是尽早暴露系统容量和依赖问题。

2. 周期时间变长,但每周完成量稳定

检查工作是否变复杂、返工是否增加、长尾任务是否集中在少数类型。按工作类型拆分周期时间,观察外部依赖、评审和审批等待。不要只用平均值解释变化,也不要立刻要求成员提速。

若典型任务稳定但少数任务拖得很久,可以为长尾工作建立单独的风险检查和升级路径;若所有类型都同步变慢,则应优先排查流程容量、优先级切换或基础设施问题。

3. 少数成员承担大量工作,团队形成单点依赖

先确认这些成员承担的是正式任务、隐形协作,还是只有他们能处理的专业环节。若是知识集中,安排结对、文档化、轮值或共同评审;若是工作入口过度集中,调整分配规则或建立明确的备份责任人。

不要简单把工作均匀分摊给所有成员。复杂任务需要能力匹配,平均分配不等于合理分配。目标是降低单点风险,同时不制造不必要的交接和学习负担。

4. 完成量提高,但返工和缺陷回流增加

检查完成定义是否被放宽、卡片是否拆得过细、测试是否被推迟到更晚阶段。可以增加完成前的验收条件、加强开发与测试协作,并追踪不同工作类型的返工原因。此时不应继续追求吞吐量数字,而应先恢复稳定的质量门槛。

返工率本身也要谨慎解释:复杂工作可能更容易出现问题,工作类型变化也会改变比例。分析时应比较相近类型和相同统计窗口,避免将复杂任务集中到某些成员身上后再据此评价个人质量。

5. 数据缺失较多,团队不愿更新看板

先减少字段和重复录入,确认状态定义是否易懂、看板是否贴合实际工作。若数据更新需要打开多个页面、重复填写相同信息,工具设计和流程设计都值得检查。数据治理不应只靠催促成员,而要让记录动作自然嵌入工作。

若更新意愿低与“数据会被用于个人排名”的担忧有关,应公开用途和访问范围,说明数据将如何用于团队改善,并给成员纠正错误记录的机会。信任不足时,增加采集要求通常只会增加形式数据。

八、不同情况的取舍:精细度、速度与管理风险

1. 轻量团队与大型组织的取舍不同

小团队可以先用共享看板和每周复盘,依靠面对面沟通补充上下文;成员和项目增加后,手工汇总很快会遇到口径漂移、权限管理和跨团队可见性问题。此时更需要统一工作流、字段规范、审计能力和可配置报表,但也要避免为统一而牺牲各业务的必要差异。

对于中大型企业及 100 人以上组织,选型时可以考察 PingCode 是否符合团队的流程配置、权限、跨项目协作和统计需求。涉及部署与迁移时,应核验其私有化部署方案、Jira 平滑迁移能力、字段映射、历史数据完整性和迁移后验收方式;“能导入”并不自动等于“业务语义已迁移”。

如果组织正在评估国产替代,不应只比较功能清单。需要把权限模型、集成链路、数据驻留、运维责任、升级策略、历史数据迁移和员工培训成本放进同一评估表,进行概念验证后再决定。工具适配与流程成熟度同样重要,平台不会自动修复定义不清的完成标准。

2. 自动采集与人工解释各有边界

状态变化时间、卡片数量和队列年龄适合尽量自动采集;阻塞原因、工作复杂度和协作背景则往往需要人工判断。自动化能减少重复劳动,但不能替团队解释“为什么等待”。人工说明能补足上下文,却容易受记忆和主观判断影响。

较稳妥的组合是:自动记录客观事件,人工填写少量可选原因,复盘时抽查一致性。若原因标签过细,应该合并;若重要原因长期归入“其他”,则应重新设计分类。

3. 团队透明度与个人隐私之间要划清边界

团队需要知道工作流是否拥堵、依赖是否失衡,但不意味着所有成员的行为记录都应被无限期保留或广泛查看。特别是工时、活动时间和个人行为数据,应遵循目的明确、范围最小和访问受控的原则。

如果管理层确实需要个人层面的数据,应告知用途、口径、保留期限和纠错机制,并避免把无法控制的外部等待直接用于个人判断。透明不等于无边界监控;可信的数据治理,是成员愿意持续更新看板的前提。

4. 预测精度与团队自主性之间需要平衡

看板可以帮助团队根据历史吞吐量和周期时间作出概率性预测,但预测不是承诺保证。工作类型变化、人员变动、临时插单和外部依赖都会影响结果。对管理者而言,给出范围和风险解释,通常比承诺一个看似精确的日期更诚实。

若组织用预测数据逐层加码承诺,团队可能会通过减少记录、拆分任务或挑选简单工作来保护数字。应把预测用于讨论容量和风险,而不是把历史表现当作未来必然结果。

九、结尾:让数据帮助团队更快发现问题,而不是更快找到替罪者

做好 Kanban 的关键,不是做出一张成员数据大屏,而是建立一条可复核的判断链:先明确业务问题,再统一流程口径,随后观察流动、负荷与质量,最后用小范围实验验证改善动作。成员数据必须放在工作类型、依赖、等待和协作背景里解释,不能脱离系统单独排名。

我建议团队下一步先做一件小事:挑选一个最影响交付的流程阶段,连续观察两到四周的在制品、周期时间、阻塞原因和返工情况。开一次只讨论系统问题的复盘,选出一个可逆动作,并约定一个结果指标和一个反向指标。先让数据真正改变一次决策,再决定是否扩大采集和建设报表。

看板不是催促成员跑得更快的计时器,而是让等待、依赖和风险变得可见的协作系统。当团队能区分“谁在处理”与“工作为何停住”,成员分析才会从问责工具变成改善交付的依据。

常见问题解答(FAQ)

1. 看板的列应该怎么设置?

我刚开始搭建团队看板时,容易把每个流程节点都做成一列,结果卡片越积越多,大家也说不清任务卡在哪里。想知道怎样设置列,才能既贴合实际工作,又方便发现阻塞。

先按真实交付流程设置列,例如“待办、进行中、待评审、已完成”,避免把负责人或优先级单独做成流程列。回看最近两周的任务流转记录,只有确实存在独立交接、且需要单独统计停留时间的环节,才值得增加一列;“进行中”可进一步拆为开发、测试等阶段,但要确保每列都有明确的进入和离开条件。

2. 如何用看板数据判断团队的工作效率?

我看到团队每周完成了很多任务,但仍有需求长期延期,不确定只统计完成数量有没有意义。尤其是任务大小不一时,我想知道哪些数据更能说明流程是否顺畅。

至少同时观察周期时间、吞吐量和在制品数量:周期时间是任务从开始处理到完成的时长,吞吐量是固定周期内完成的任务数,在制品是当前尚未完成的任务数。按周记录吞吐量,并比较周期时间的中位数和较高分位数;如果在制品持续增加、周期时间也变长,通常说明团队启动的工作超过了交付能力。

任务大小差异明显时,应按相近类型分组比较,不要把任务数量直接当作生产力排名。

3. 看板上的在制品限制应该怎么定?

我曾经遇到所有人都同时开工,任务看起来都在推进,却没有多少真正完成。设置限制时,我担心数字太低会让成员等任务,太高又会让看板回到多任务并行的状态。

先统计每列平常同时处理的任务数和实际完成量,再设置一个可试行的上限,例如团队有4名执行成员时,可从“进行中”最多4至6项开始观察,而不是把它当成通用标准。超过上限后,优先协助完成或排除阻塞任务,不要继续随意拉入新工作;试行两周后,结合等待时间、阻塞次数和完成节奏调整限制。

4. 项目成员数据应该怎样分析,才不会变成个人排名?

我负责复盘项目进度时,想看看哪些环节经常卡住,也需要确认任务分配是否合理。但如果直接比较每个人完成了多少项,很容易忽略任务难度和协作投入。

用成员数据定位流程问题,而不是按完成数量给个人排名。可以查看每个环节的任务停留时间、阻塞原因、工作负载和任务交接情况,并按任务类型或复杂度分组;例如某成员手上任务多且多项等待评审,应先检查评审容量和交接规则。复盘时让成员共同核对数据背景,明确下一步是调整分工、补充支持还是优化流程。

核心关键词

读者评论

余
余思妍

我们团队也遇到过测试列堆积的问题,后来发现不少卡片其实是在等环境和业务确认。文章把主动处理、队列等待、阻塞时间分开看,这个思路比较实用。不过实际落地时,阻塞标签如果设置太多,成员很容易嫌麻烦,最好先从几类高频原因开始。

孟
孟星宇

我比较认同不能用完成卡片数量给成员排名。我们以前按数量看产出,结果大家倾向于拆小任务,复杂问题反而没人愿意接。文章提到隐形协作很重要,但如果要纳入分析,还需要明确记录方式,否则评审、答疑这些工作仍然很难被看见。

邵
邵启航

文中的指标框架适合做流程复盘,但对小团队来说,周期时间和吞吐量的数据量可能不够稳定。尤其遇到版本发布或节假日,单周数据很容易失真。我更倾向于先固定完成口径,再用几周滚动数据观察趋势,同时结合具体卡片核对原因。

文章包含AI辅助创作:看板如何做好Kanban?项目成员数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/540919

赞 (0)
飞飞飞飞
拖拽怎么做?项目成员数据分析:看板从0到1
上一篇 1小时前
泳道落地方案:项目成员开展看板的数据分析案例解析
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
