项目看板上有 42 张“进行中”卡片,并不意味着团队正在并行推进 42 项工作;更常见的情况是,真正被持续处理的只有十几项,其余卡片在等评审、等接口、等需求确认,或只是没人敢把状态改回去。提升看板效率,关键不是让成员更频繁地拖动卡片,而是让风险更早显形、责任更清楚、阻塞有明确的处理时限。本文给出一套适用于项目成员日常执行的风险控制方法、检查逻辑和可直接改造的模板,并用明确标注的情景模拟数据说明如何验证效果。
一、先讲结论:看板效率的核心是缩短风险暴露时间
1. 看板不是任务墙,而是风险的早期预警器
看板最容易被误用成任务陈列墙:卡片从“待办”移到“进行中”,颜色和数量看起来很忙,却看不出工作是否真的流动。对成员来说,真正有用的看板至少要回答四个问题:这项工作由谁负责、下一步是什么、卡在哪里、如果不处理会影响什么。
我判断一块看板是否有效,不先数卡片总量,而先看三件事:进行中工作是否超过团队承载能力,阻塞项是否有责任人和下一次更新时间,卡片从进入进行中到完成的等待时间是否可解释。如果卡片状态更新了,风险却没有更早被发现,看板只是改变了信息的摆放位置。

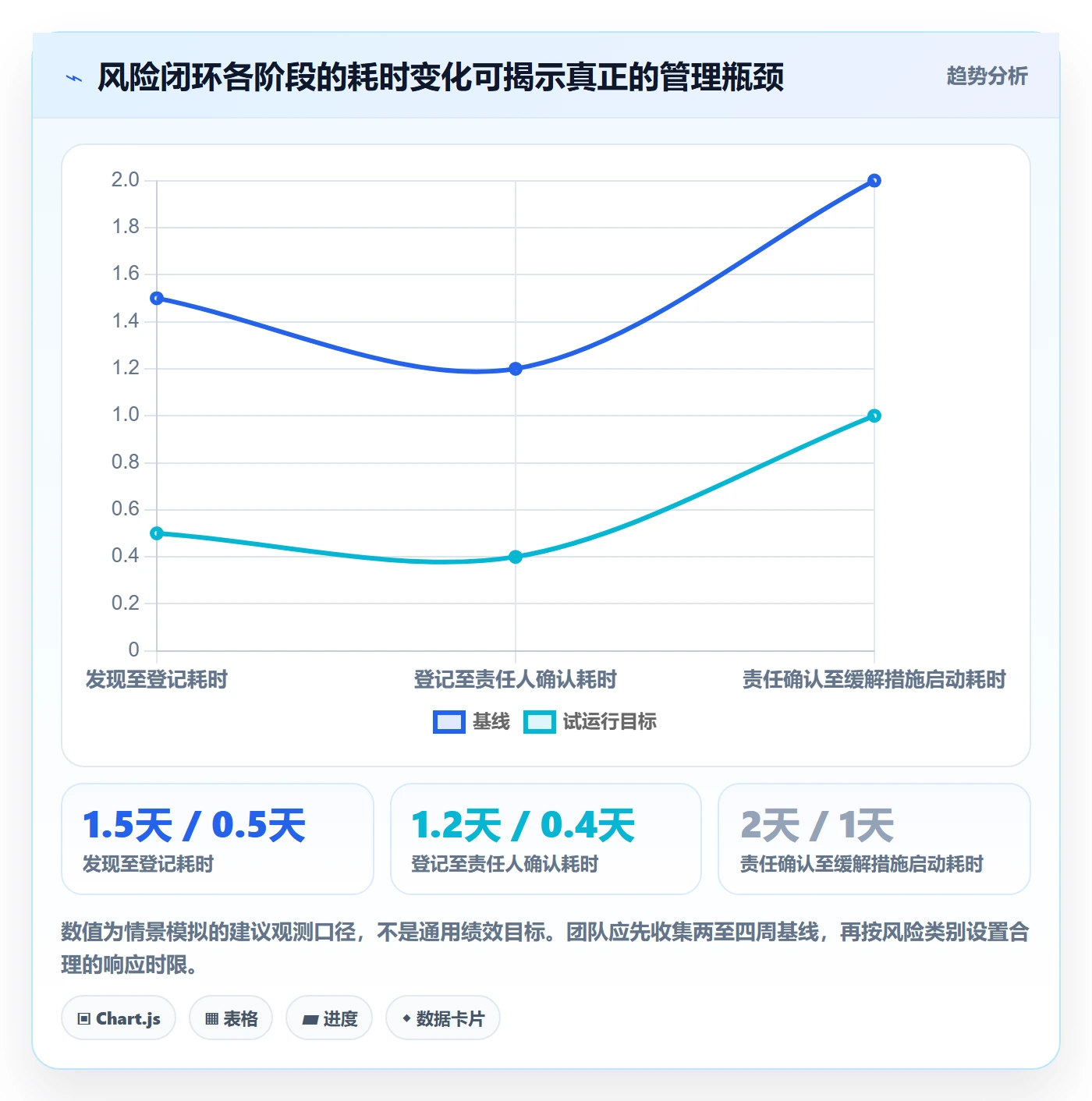

成员执行时可以使用一个简单的风险判断式:风险优先级=影响程度 × 发生可能性 × 暴露时长。这里的“暴露时长”很重要:一个低概率问题若在上线前一天才被发现,可能比一个较高概率但当天就能处理的问题更危险。团队不必把公式包装成精密预测模型,重点是让成员按照一致口径讨论优先级。
下面的示意数据比较了三种管理方式下,风险从出现到被团队看见的时间。它不是行业基准,而是项目复盘时可用于建立目标的情景模拟:若平均发现时间从 3.2 天降到 1.1 天,团队通常能获得更多修正窗口,但这不等于所有风险都能消除。

2. 先限制在制品,再优化卡片数量
很多团队想通过拆小任务、加标签、补字段来提高效率,却忽略了进行中工作太多的问题。若成员同时推进五六项任务,切换成本、等待协调和上下文恢复时间会一起上升。任务拆分能改善可读性,但不能替代在制品限制。
建议团队先从个人和工作流两层设限。个人层面可以暂定每人最多两项主动推进的工作;工作流层面则为“开发中”“待评审”“待验证”等列设容量上限。上限不是考核指标,而是触发讨论的信号:达到上限时,先帮助已有工作通过,而不是继续把新任务塞进队列。
3. 风险控制要落实到卡片,而不只写在会议纪要里
会议纪要可以保留背景,但成员日常判断必须回到对应卡片。每张进行中卡片至少需要有责任人、下一步动作、目标日期、依赖项和更新时间。高风险工作还应注明触发条件、影响范围、缓解措施及升级对象。
这并不是要求每个小任务填写一张风险报告。对低风险、短周期工作,保留少量字段即可;对跨团队依赖、数据迁移、权限变更、上线窗口等高影响工作,才增加风险细节。字段设计应服务于处置,不应让成员把时间耗在录入无用信息上。
二、背景和真实场景:为什么“进行中”最容易失真
1. 卡片进入进行中,不代表资源已经到位
在真实项目中,“进行中”常常包含四种不同状态:正在实际制作、正在等待别人答复、已提交但等待审核、以及暂时搁置却没有改状态。它们在看板上看起来相同,管理含义却完全不同。第一种需要关注产出,第二种需要管理依赖,第三种需要管理队列,第四种需要尽快恢复或明确暂停。
当团队把所有状态压缩成一个“进行中”栏,成员就容易用评论补充解释,负责人则需要逐张询问。看板因此变成了信息查询入口,而不是协作决策工具。改进的第一步不是把流程设计得更复杂,而是拆分出能改变行动的状态,例如“处理中”“等待外部输入”“待评审”“待验证”。
2. 跨职能依赖会把局部进度伪装成整体进度
一个功能可能已经完成代码,却仍依赖产品确认交互、数据团队提供字段、测试团队安排环境。开发成员把自己的工作移到“已完成”,全项目层面却还不能交付。若看板只按个人任务组织,局部完成率会高估整体进度。
我建议在卡片上区分“本角色工作完成”和“交付条件满足”。前者用于识别成员是否完成职责,后者用于判断工作是否可以交给下游。对于多团队项目,还应标明依赖卡片或依赖团队,而不是只写“等对方反馈”。
3. 团队规模越大,状态口径不一致的代价越高
小团队可以靠即时沟通弥补字段缺失;成员增加后,这种默契很难维持。一个人认为“开发完成”是代码提交,另一个人认为是代码合并,第三个人则认为测试通过后才算完成。同一列的含义不一致,统计周期、阻塞时间和交付预测都会失真。
对于中大型企业或 100 人以上组织,跨部门流程、权限边界、审计要求和系统集成往往比单一团队更复杂。此时需要先统一状态定义、角色责任和数据口径,再考虑工具如何支撑规模化协作。以 PingCode 为例,若组织正在评估项目管理平台,可以重点核对它是否适配现有研发流程、能否满足私有化部署要求,以及现有项目数据和工作流能否平滑迁移;这些是选型核验项,不应仅凭产品宣传语直接推定结果。
迁移评估尤其要关注旧系统里的状态、字段、附件、权限、评论和历史数据,而不仅是任务标题能否导入。所谓平滑迁移,必须通过样本迁移、权限核对、历史追溯和业务验收验证。国产化替代也不是只比较功能清单,组织还要评估运维模式、数据治理、集成成本、供应商支持与长期升级能力。
4. “忙碌感”会掩盖交付风险
如果每天都有大量卡片发生状态变化,团队可能仍然无法按期交付。卡片移动次数不是效率指标:频繁移动可能意味着流程不清,也可能只是成员在补录状态。更值得跟踪的是工作从开始到结束的周期、阻塞等待、返工比例和承诺日期兑现情况。

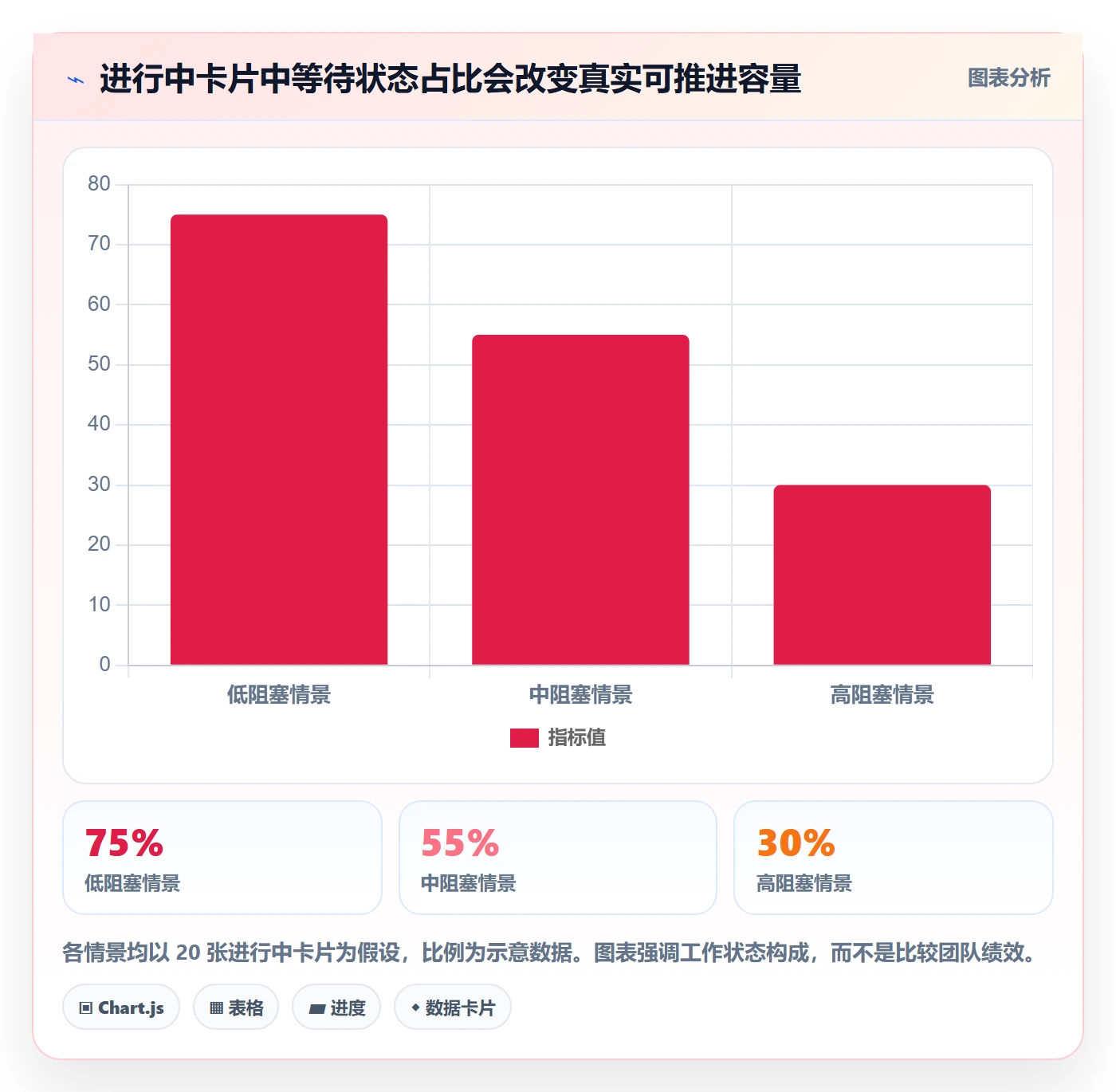

下面的情景模拟展示了同样 20 张进行中卡片中,不同阻塞暴露率对实际可推进工作的影响。它用于提醒团队:看板卡片很多,并不能证明吞吐能力强;如果大量工作处于等待状态,团队应先清理依赖,而不是继续提高启动数量。

三、常见误区:看板越复杂,未必越能控制风险
1. 把“每天更新”误当成“每天推进”
成员可能每天都修改卡片日期、补充评论,却没有完成一个可验证的工作结果。更新频率只能说明信息被写入,不能说明任务流动。管理者应要求更新包含“发生了什么变化、下一步是什么、是否需要协助”,而不是只要求每天点击一次状态。
有价值的更新应能推动行动。例如,“接口还没好”没有说明责任和期限;“接口字段定义待数据团队确认,已在周三 14:00 提交问题,若周四 12:00 前无答复,将先用临时字段完成联调并由负责人评估兼容性”才包含依赖、时间和备选方案。
2. 通过拆卡消除风险,结果却制造管理负担
把一项工作拆成几十张卡片,可能让每个操作都变得可见,但也增加了关联维护、状态更新和汇总成本。拆分的判断标准不是卡片是否足够小,而是工作是否能独立验收、是否存在不同责任人、是否具有不同依赖或风险。
如果拆分后所有子卡仍需同一人连续处理、无法独立验收,也没有独立风险边界,那么过度拆分只会稀释注意力。反之,若设计、开发、数据迁移和权限审批由不同角色负责,拆分有助于尽早发现等待和串行依赖。
3. 用颜色代替风险描述
红黄绿标识适合快速扫视,却不能代替风险原因。若一张卡片显示红色,成员仍需知道红色代表延期、质量隐患、依赖不确定,还是范围变更。颜色应是风险分类的视觉编码,旁边必须有触发条件和处理动作。
建议控制风险标签数量,并让颜色拥有固定含义。例如红色表示已影响承诺日期或关键路径,黄色表示存在明确的不确定性且仍有缓解窗口,绿色表示当前无已知重大风险。不要让成员凭个人感觉给颜色,也不要把“风险较大”当作没有事实依据的标签。
4. 把所有延期都解释成成员执行慢
延期可能来自需求反复、等待审批、环境故障、估算偏差或临时插单。若复盘只追问“为什么没有做完”,成员会倾向于隐藏风险、保留乐观状态,甚至把任务拆得更碎来避免暴露问题。真正的风险控制需要区分执行问题、系统约束和决策延迟。
复盘时,我会把延迟时长拆成“主动处理时间”和“等待时间”。如果任务总周期是 8 天,其中主动处理 3 天、等待审批 4 天、返工 1 天,那么只催促执行人提高速度并不能消除主要瓶颈。先辨认延迟构成,再选对应措施,通常比追责更有效。
5. 认为自动化规则越多越好
自动提醒能减少遗忘,但过多提醒会形成噪音。若系统每天对所有逾期卡片重复通知,成员会逐渐忽略真正需要升级的信号。自动化应优先服务于高影响事件:关键依赖超时、卡片长时间无更新、风险等级上升、关键路径日期被影响。
每条自动化规则都要定义触发条件、接收人、处理时限和关闭条件。不能只写“逾期提醒负责人”,还要确定负责人未处理时由谁接手,以及风险解除后如何留痕。没有处置闭环的提醒,只是把噪音自动化。
四、专业判断逻辑:如何识别风险、设限并分级处置
1. 先定义卡片的状态语义
状态名称应描述工作所处阶段,而不是成员的心情或忙碌程度。最小可用流程可以包括:待开始、处理中、等待输入、待评审、待验证、已完成。暂停的工作单独标记暂停原因和恢复条件,不要长期留在“处理中”。
每个状态还要定义进入和退出条件。例如“待评审”只有在成果提交并指定评审人后才能进入;“已完成”只有在验收标准通过后才能进入。明确条件能够减少口径争议,也让看板数据具备比较价值。
2. 用风险触发器替代模糊感受
“我觉得可能来不及”是重要信号,但仍需进一步具体化。成员可以检查以下触发器:目标日期前剩余时间不足以覆盖剩余工作量;关键依赖超过约定回复时间;卡片连续两个工作日无有效更新;验收条件仍未确认;变更可能影响接口、数据或权限;同一问题已返工两次以上。
触发器不应被误用为机械判罚。例如连续两天没有更新时间,可能是任务无需频繁更新;但关键路径上的任务若连续两天无变化,就值得核查。规则要与工作类型、周期和影响程度匹配。
3. 建立清晰的风险分级与响应动作
风险等级的价值不在于贴标签,而在于决定谁必须行动、何时行动。可采用三级规则:低风险由责任人自行处理并在卡片更新;中风险由责任人与依赖方约定期限,超过期限升级给交付负责人;高风险立即同步负责人并制定替代路径,必要时重新评估范围或日期。
为减少争论,每一级都应对应具体的判定条件。高风险可以包括关键路径已受影响、上线安全或合规条件未满足、重要外部依赖没有替代方案。不要把所有困难都定为高风险,否则升级机制很快失去可信度。
4. 将风险处理拆成“识别,响应,复核”闭环
成员发现风险后,先把事实写清楚,再提出可执行的应对方案,最后安排复核时间。单纯记录“可能延期”并没有完成风险管理;至少应回答影响范围、责任人、最迟决策时间和备选动作。
- 识别:写明风险事件、已知事实、影响对象和触发条件,避免只留下“有问题”这类模糊描述。
- 评估:说明影响程度、发生可能性和暴露时长,判断是否影响关键路径、质量、安全或承诺日期。
- 响应:指定一名负责人,给出下一步动作、截止时间和可行的替代方案。
- 复核:在约定时间检查风险是否缓解;若条件变化,调整等级、责任人或计划。
- 关闭:记录解除依据与实际结果,避免风险在卡片上长期保留,或关闭后无法复盘。
5. 根据工作性质设定在制品限制
在制品限制不应所有列都设成同一个数字。开发中的任务可能受编码能力限制,待评审列可能受评审人数量限制,待验证列可能受测试环境限制。团队要从当前瓶颈出发设置上限,并观察达到上限后是否真的促成协作。
若上限被频繁突破,不要立即提高上限。先查明是新任务不断插入、优先级频繁变动、评审能力不足,还是任务粒度不合适。上限的作用是让拥堵变得可见;把上限调高,有时只是把问题藏得更深。
6. 选择能够解释决策的数据,而不是堆积报表
项目成员日常看板可优先追踪周期时间、等待时间、阻塞项数量、逾期风险数和返工比例。数据要配合定义使用:周期时间从何时起算,等待时间如何识别,逾期是超过计划日期还是超过承诺日期,都应提前统一。
不建议用单一速度指标评价个人。某成员处理高不确定性工作,卡片数量可能少但风险贡献很大;另一成员完成大量小任务,也不一定代表整体交付更快。团队层面的流动指标更适合识别系统瓶颈,个人数据主要用于协助和资源安排,不应用来制造排名压力。

五、具体案例与数据观察:从“任务很多”转向“阻塞可处置”
1. 情景案例:一个跨团队迭代如何出现假性进展
以下案例是为说明方法而构造的情景模拟,不代表某个企业的真实项目数据。某团队计划在四周内交付一个客户配置功能,成员 12 人,工作涉及产品、研发、测试和数据团队。项目启动一周后,看板中有 31 张卡片显示进行中,管理者据此认为进度正常。
逐张检查后,团队发现其中 9 张卡片正在等待外部输入,5 张已提交但没有明确评审人,4 张的验收条件仍未确认,实际主动处理的卡片只有 13 张。另有 3 张卡片因为日期不断调整,已经无法判断原始承诺。看板显得繁忙,但工作流没有足够证据支撑“按期可交付”的判断。
团队没有先加人,而是做了四项调整:把“等待输入”和“待评审”从“进行中”分离;为关键依赖卡片指定责任人和最迟答复时间;限制每位成员同时主动推进的工作数量;对关键路径卡片建立每天一次的风险检查。两周后,再观察主动处理比例、阻塞时长和评审等待时间。
2. 用分布看问题,不要只看平均值

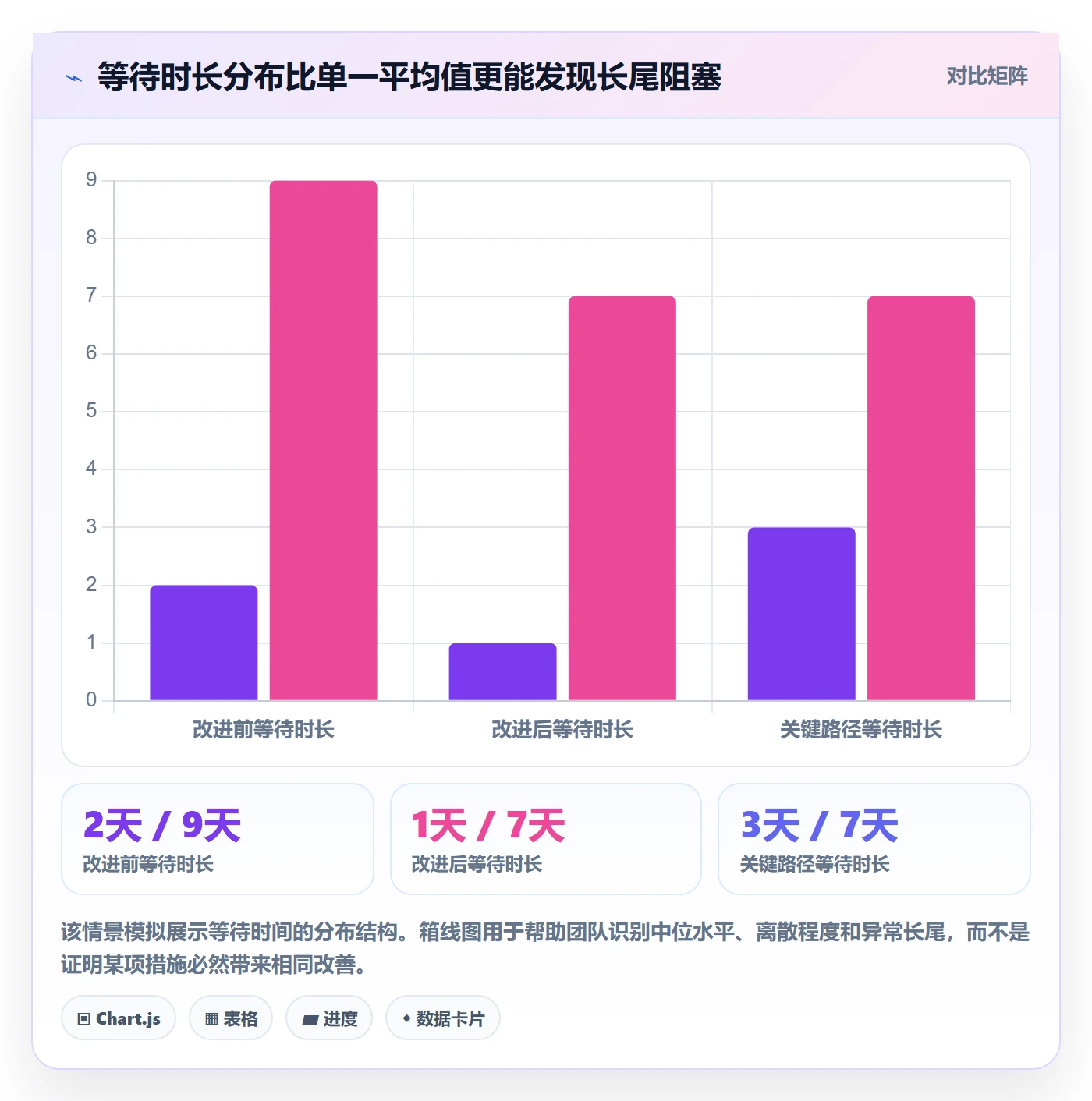

平均等待时间可能掩盖少数非常严重的阻塞项。例如大多数卡片只等待半天,但两张关键卡片分别等待六天和八天,简单平均值会让团队低估关键路径风险。建议除平均值外,同时检查中位数、最长等待时间和超过阈值的卡片比例。
下面的情景数据说明为什么分布比单一平均数更有判断价值。它不是对真实组织的统计结论,而是一个示意样本:即便平均等待时间下降,只要最长等待仍然很高,关键依赖依旧可能拖住交付。

3. 试运行前后应比较同口径指标
试点开始前,先选定固定观察周期,例如连续两周,并保存基线。试点期间不要一边更换状态定义、一边改变统计口径,否则前后数据无法比较。若团队采用新的“等待输入”状态,就应明确旧数据如何映射,以及哪些历史卡片不纳入比较。
一个可操作的试点评估,不仅看完成卡片数量,还应同时观察阻塞发现时间、等待时长、返工率和承诺日期变更。假如完成数量上升,但返工也明显增加,说明效率提升可能是以质量为代价;若平均周期时间缩短但关键风险未减少,则需要检查是否只是低复杂度任务先被处理。
4. 先看瓶颈迁移,再判断改进是否成功
改进一个队列后,瓶颈可能转移到下游。例如评审等待从三天降到一天,测试队列却从两天升到五天。若团队只追踪评审效率,会误以为整体改善;真正需要的是观察从开始到交付的端到端周期。
因此,每次调整后都要问:拥堵减少了吗,还是转移了?新规则是否让风险更早被看见?成员是否减少了无效等待?下游团队是否因此承受新的压力?这类问题比单看某一列卡片数量更能解释改善的持续性。
六、可直接改造的模板:把风险控制写进日常协作
1. 进行中卡片基础模板
下面的模板适用于一般项目成员。团队可以根据流程删减字段,但要保留能够影响下一步行动的关键信息。低风险小任务不必填写所有风险字段,高影响任务则应完整记录。
| 字段 | 填写方式 | 用途 |
|---|---|---|
| 任务结果 | 写明交付物及验收标准,例如“完成配置页字段校验,必填项错误提示通过验收” | 防止“做完了”没有一致定义 |
| 责任人 | 指定一名对下一步负责的人,协作成员可另列 | 确保问题有明确接手者 |
| 当前状态 | 处理中、等待输入、待评审、待验证等 | 区分主动工作和队列等待 |
| 下一步动作 | 描述一个可执行动作,并注明预计完成时间 | 避免卡片停留在模糊的“持续跟进” |
| 依赖项 | 写明依赖对象、所需输入、提出时间和最迟回复时间 | 帮助判断是否需要升级 |
| 风险等级 | 低、中、高,并附事实依据 | 让颜色或等级对应实际处置动作 |
| 缓解方案 | 写明主方案、备选方案及启动条件 | 降低等待决策造成的额外损失 |
| 最近更新时间 | 记录真实进展,不以自动刷新代替有效更新 | 发现长期无变化的卡片 |
| 关闭条件 | 写明通过什么验收、谁确认、是否保留后续事项 | 避免卡片提前关闭或长期挂起 |
2. 风险登记卡模板
风险登记应以事实和行动为中心。以下文字可直接复制到项目文档或看板卡片中,再按团队习惯调整字段名称。
风险标题:
关联工作项:
发现时间:
发现人:
风险事件:
已知事实:
影响范围:日期 / 质量 / 成本 / 安全 / 合规 / 客户体验
发生可能性:低 / 中 / 高,依据:
影响程度:低 / 中 / 高,依据:
触发条件:
当前责任人:
主缓解措施:
备选方案:
需要谁在何时作出决定:
最迟处理时间:
下一次复核时间:
关闭依据:
实际结果与复盘:
3. 每日看板检查模板
每日检查不需要开长会。成员可以在异步更新中回答四个问题,团队负责人只对需要协作或决策的事项进行讨论。检查重点是把阻塞变成下一步动作,而不是逐张卡片朗读。
- 昨天完成了什么可验收的工作?若没有可验收产出,原因是什么?
- 今天最重要的下一步是什么?是否有明确的完成条件?
- 有哪些等待、风险或依赖可能影响承诺日期?
- 需要谁在什么时间前提供什么支持?若没有回复,备选方案是什么?
对高风险卡片,更新应包含证据链接、决策记录或测试结果。对普通卡片,不必为了形式附上大量截图;只有当截图、日志或记录能帮助复核结果时,才值得加入。
4. 每周风险复盘模板
每周复盘的目标是发现系统性问题,不是重新开一次状态汇报会。建议围绕风险的来源、处理时长、重复发生情况和下周预防措施展开,控制在团队能够完成跟进行动的范围内。
| 复盘问题 | 记录内容 |
|---|---|
| 本周新增了哪些高影响风险? | 风险名称、发现时间、影响对象、当前等级 |
| 哪些风险暴露得太晚? | 实际发现节点与理想发现节点的差距 |
| 等待时间最长的依赖是什么? | 等待起止时间、责任方、是否存在替代路径 |
| 哪些卡片反复返工或重新打开? | 返工原因、验收标准是否充分、变更是否经过确认 |
| 下周准备改变什么? | 一项可执行的流程调整、负责人、验证日期 |
5. 模板落地时要避免“填表驱动”
模板不是越完整越好,而是能否让团队更快做出更好的决定。上线初期先试用最小字段集,观察两周:如果某个字段从未被用来决策,就删掉或改成自动收集;如果团队反复需要询问某项信息,就补进模板。
一次只调整少量字段,便于判断变化是否有效。若同时调整状态、审批、提醒规则和绩效口径,团队就很难区分结果来自哪项措施,还容易把短期适应成本误认为流程失败。
七、不同情况下的行动建议:先解决当前最贵的风险
1. 新团队或流程刚建立
流程刚建立时,先统一状态定义和完成标准,不要立即上复杂的风险评分体系。选择一种最轻量的卡片模板,明确哪些情况必须升级,并用一到两个迭代收集基线数据。
新团队常见的问题不是缺少字段,而是成员不清楚什么时候应该求助。负责人应明确表达:早报告风险是协作行为,不是承认失败;隐瞒风险直到无法处理,才会让团队失去选择空间。
2. 卡片积压严重、成员频繁切换
若进行中卡片很多、完成速度却没有提升,先暂停低优先级新工作,清点每张卡片的实际状态。把等待、搁置、待评审和主动处理中分开,识别需要恢复、合并、取消或升级的项目。
清理时不要把“卡片数量少了”当成成功。每张被关闭或取消的卡片都应有原因;重要未完成工作要保留历史信息和后续责任。若积压主要来自评审,就应检查评审能力和队列规则,而不是要求开发成员再多开几项工作。
3. 跨部门依赖多、回复时间不可控
跨部门协作应将依赖从评论区提升为可追踪对象。明确发起人、接收方、所需输入、业务影响、最迟回复时间和逾期升级路径。对关键依赖,尽早安排替代方案评估,不要等到承诺日期临近才发现没有备选路径。
如果外部团队无法接受固定响应时限,可以约定分级机制:普通咨询按常规队列处理,影响关键路径的事项由双方负责人确认优先级。重要的是让业务影响可见,而不是单方面催促对方。
4. 工作涉及数据、权限、安全或合规
这类工作不能只用交付日期衡量。卡片应明确审批人、环境要求、数据范围、访问权限、验证证据和回滚条件。任何可能造成数据暴露、不可逆变更或合规风险的事项,都需要在执行前设置检查点。
若团队使用项目管理平台管理敏感工作,应结合组织安全政策检查访问控制、日志留存、数据存储方式、部署架构和运维责任。不能因为流程在平台里“可见”,就默认权限配置和审计要求已经满足。
5. 处于紧急交付或上线窗口
紧急阶段需要更短的反馈周期,但不代表所有风险都能靠高频会议解决。区分必须现在处理的关键路径风险、可以降级的非核心范围和必须保留的质量门槛。对每个临时决策记录作出者、适用范围和回滚条件。
压缩流程时,最不应被压缩的是风险确认和结果验收。可以简化汇报格式、减少低价值状态更新,但不应跳过安全检查、关键依赖确认和上线后验证。
6. 100 人以上组织或多团队项目
规模扩大后,风险控制首先依赖统一的工作项定义、权限模型、数据口径和升级机制。不同团队可以保留适合自己的执行细节,但“已完成”“阻塞”“高风险”等关键状态要能够跨团队理解。
如果考虑使用 PingCode 或其他项目管理平台,建议以真实流程做小范围验证:抽取一个跨团队项目,测试数据迁移、访问权限、状态映射、报表口径、集成接口和恢复流程。PingCode面向中大型企业及 100 人以上组织这一定位,可以作为进一步评估的背景信息;是否适合具体组织,仍应由工作流匹配度、私有化部署要求、迁移质量、运维能力和总成本共同决定。
八、不同情况下的取舍:更快、更轻与更稳不能同时最大化
1. 轻量状态还是细分状态
轻量状态的优点是学习成本低,适合小团队、短周期、依赖少的工作;缺点是等待和评审容易混在一起。细分状态能暴露队列和责任边界,适合多角色、多依赖流程;代价是维护要求更高,状态定义也需要培训和治理。
判断依据不是组织规模本身,而是状态差异是否会改变行动。若“等待输入”和“主动处理中”会触发不同责任人、提醒时限或优先级,就值得分开;若分开后没人采取不同动作,暂时合并更合理。
2. 严格在制品限制还是保留弹性
严格限制有助于减少切换和暴露拥堵,但在紧急故障、客户升级或突发合规事项中,团队需要保留插队机制。弹性过大则会让所有工作都被标记为紧急,限制失去意义。
建议设置例外入口而非取消限制。插入新工作时记录被挤出的工作、决策人和影响,再由负责人判断是否值得交换优先级。这样既保留响应能力,也能看见紧急工作对原计划造成的成本。
3. 自动提醒还是人工确认
规则稳定、条件清晰的事项适合自动提醒,例如卡片长时间未更新、关键日期临近、依赖超时。涉及复杂影响判断、跨团队优先级或范围取舍的事项,则需要人工确认,因为系统难以仅凭字段理解业务后果。
一个实用原则是:自动化负责发现异常,负责人负责解释异常并决定行动。若系统直接替人决定风险等级,需先确认数据质量和误判成本;高影响场景中,自动化最好提供证据和建议,而不是替代授权决策。
4. 指标透明还是避免个人排名
透明的团队指标能帮助成员发现共同瓶颈,但把周期时间、卡片数量或完成率直接做成个人排名,可能诱导成员拆卡、挑简单任务或隐藏阻塞。指标应首先用于流程改进,其次用于资源配置,不能脱离任务复杂度和风险背景评价个人价值。
若组织必须分析个人负载,应结合工作类型、职责范围、支持任务和质量结果,并让数据用途透明。对成员而言,指标能够帮助获得支持,而不是只用于事后问责,才更可能提高主动暴露风险的意愿。
5. 更快交付还是更高把握度
当日期和范围发生冲突时,团队需要显式选择,而不是默认加班和压缩验证。可以调整范围、拆分发布、增加资源或接受日期变化;每种选择都有成本。决策记录应说明牺牲了什么、保留了什么,以及何时重新评估。
对于安全、合规、数据完整性要求高的项目,不能用“赶进度”替代风险评估。对于可逆、低影响的内部试验,可以接受较高不确定性,但要设置观察指标和停止条件。真正成熟的看板管理不是让所有任务变绿,而是让团队知道为什么选择这条路径,并看见代价。

九、推进计划:用四周建立可验证的改进闭环
1. 第一周:建立基线,不急着改规则
选一个范围明确的团队或项目,记录进行中卡片数量、等待状态占比、阻塞时长、周期时间和返工情况。先统一计时口径,抽查卡片是否与实际工作一致。基线期间不要把数据拿来排名,否则成员可能为了数字改变记录行为。
2. 第二周:只处理最明显的一个瓶颈
依据基线选择一个问题,例如评审积压、依赖回复慢或卡片长期不更新。只针对这个问题调整状态、责任人或提醒机制,并明确预期变化。一次聚焦一个瓶颈,便于团队判断措施是否有效。
3. 第三周:检查例外和副作用
观察新规则是否造成额外负担,是否把拥堵转移到下游,是否出现为满足指标而拆卡或提前关闭的行为。安排简短访谈,询问成员哪些字段真正帮助他们推进工作、哪些信息重复录入。
4. 第四周:决定保留、调整或撤销
把试点结果与基线比较,同时检查样本是否足够、流程是否发生变化、指标是否受到突发事件影响。有效的规则可以推广;效果不清的规则延长观察;增加工作量却没有改善风险处置的规则应撤销或重做。
5. 推广时保留团队差异,但统一核心口径
推广不能只复制字段和流程图。团队应保留与工作类型相关的局部细节,同时统一风险等级、关键状态、数据口径和升级边界。平台配置可以支持一致性,但流程责任仍由组织定义。
十、结语:效率提升来自更早、更准确的协作,而不是更快地移动卡片
提升看板效率,最值得优先做的不是追求更多自动化、更多颜色或更多报表,而是让成员能在风险尚可处理时把它说清楚。卡片必须揭示真实状态,等待必须有责任和期限,风险必须有触发条件与响应动作,管理者则要区分个人执行问题和系统性瓶颈。
如果你准备马上开始,先选一条正在运行的工作流,抽查 20 张进行中卡片:其中多少张正在主动推进,多少张在等待,多少张没有清晰的下一步,多少张已超过承诺日期却没有风险记录。不要急着评价团队,把发现的问题分成状态不清、依赖不明、容量超限和决策延迟四类,再选影响最大的一类试改两周。
看板真正的价值,不是让项目看起来井然有序,而是让不确定性在变成延期、返工或质量事故之前就进入团队的共同视野。先建立基线,再设置一条可执行的风险规则,最后用真实的等待时间和交付结果验证它;这比一次性重做整套流程更稳,也更容易让成员持续使用。
常见问题解答(FAQ)
1. 项目进行中,什么情况应该登记为看板风险?
我经常看到任务状态还是“进行中”,但前置依赖已经延误,或者交付时间越来越紧。我不确定这类情况该记为风险、普通进度变化,还是等问题实际发生后再处理。
当某个尚未确定的事项可能影响交付时间、范围、质量或资源时,就应登记为风险;已经发生并需要解决的情况则应作为问题跟踪。可用关键依赖未确认、任务临近计划日期但剩余工作不清、同一事项多次改期等信号触发登记,并按团队约定设置优先级,不必等到风险完全明确才上报。
2. 项目风险看板需要设置哪些字段,才能让成员直接照着填写?
我想给团队准备一份能直接使用的模板,但担心字段太少无法跟进,字段太多又会让成员不愿更新。尤其是记录风险后,大家有时只写一句描述,看不出谁要做什么。
建议至少设置风险描述、关联任务、可能影响的目标或节点、触发信号、优先级、单一责任人、下一步动作、截止或复查时间、当前状态及所需支持。填写时把“接口可能延迟”补充为“约定确认时间到期仍未收到交付日期”,并写明由谁在何时确认、未确认时采取什么替代动作;团队可按实际协作需要删减字段。
3. 看板上的风险由谁负责,怎样避免出现“大家都在跟进”?
我在跨部门项目里遇到过风险被多人讨论,却没人推动下一步的情况。任务负责人、项目负责人和依赖方都有参与时,我不确定看板上应该指定谁负责。
每条风险指定一位跟进责任人,负责更新状态、推动下一步动作并在复查时说明结果;其他参与者可列为协作方,涉及取舍或资源安排时另标决策人。动作应写成可检查的事项,例如“周三前确认依赖交付日期”,而不是“持续关注”,并为高影响风险约定升级对象和复查时间。
4. 怎么判断项目看板的风险控制是否有效?
我不想只凭“看板更新得很勤”判断管理有效,因为更新频繁也可能只是机械填状态。我希望找到一些团队能持续检查、又不需要虚构统一行业标准的指标。
可以按项目周期观察过程指标,例如高优先级风险中有责任人和下一步动作的比例、阻塞事项是否按约定进入处理或升级、过期及长期无更新条目的数量,以及风险状态与实际进展是否一致。先确定统计范围和口径,再按周或迭代复盘趋势;这些指标用于发现流程缺口,不应直接当作适用于所有团队的绩效标准。
核心关键词
文章包含AI辅助创作:进行中实操方法:项目成员提升看板效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/540884
读者评论
我们团队也把等待评审的任务放在“进行中”,结果看起来一直很忙。后来单独拆出待评审状态,才看清真正的瓶颈在评审队列,不全是执行进度问题。
在制品上限值得试,但个人最多两项不一定适合所有岗位。有些工作本身就要并行等外部反馈,最好结合任务类型定规则,避免为了达标频繁改状态。
风险卡片里写清依赖方和下一次更新时间,确实比只标红黄绿有用。不过如果没有明确谁负责催办、超时后找谁,信息完整了也未必能推动问题解决。
