进行中实操方法:实施团队提升看板效率的落地方案方法与模板

实施团队的看板看起来常常很忙:卡片不断移动,站会也每天召开,可需求还是堵在“进行中”,上线日期照样一推再推。问题通常不在团队不努力,而在看板只记录了任务状态,没有暴露工作流里的等待、返工和决策瓶颈。提升效率的落地方案,不是多画几列,也不是要求每个人填更多字段,而是用一套可执行的规则,让团队看见工作为什么停住、谁能推动它继续,以及改动之后是否真的更快。

一、核心结论:看板效率来自限制与反馈,不来自卡片移动

1. 先把“效率”定义成可观察的流动结果

我判断看板是否有效,不先看卡片移动次数,也不先看团队每天完成多少事项,而是看一项工作从承诺到交付,是否稳定地经过必要环节。对实施团队来说,交付可能包括需求澄清、方案确认、配置或开发、客户验证、上线和验收。只要其中一段长期等待,整体速度就会被最慢的环节拖住。

因此,建议把效率拆成三个问题:工作是否持续流动、承诺是否按期兑现、交付后是否少返工。团队规模较小时,可以先用周期时间、交付吞吐量、超期事项数和返工率四项指标;不要一开始就追求复杂仪表盘。看板首先是工作流的可视化工具,其次才是管理报表。

2. 先设定短周期验证,而不是直接宣布全面升级

我更愿意把看板改造视为一个可撤回的管理实验:选一支实施小组、一类项目和一个四周观察窗口,先记录当前基线,再试行列定义、在制品限制和阻塞处理规则。四周后,如果等待时间下降而返工率没有恶化,再考虑推广;如果只是卡片更整齐、交付没有变化,就应调整方案,而不是把流程固化。

下面的数字用于演示如何建立判断框架,不代表行业统计或任何组织的真实绩效。具体团队应使用自己的历史数据进行对照,避免把示例目标误当成承诺。

进行中实操方法:实施团队提升看板效率的落地方案方法与模板

3. 成功标准要能改变日常动作

“提高协同效率”无法指导团队今天做什么。“超过两天未更新的进行中事项必须在站会上说明下一步”“阻塞事项当天指定责任人和解除时间”,才是能被执行的规则。指标的价值,不是给团队打分,而是提醒团队何时改变工作方式。

二、背景和真实场景:实施团队为什么容易在“进行中”堆积

1. 实施交付不是一条单纯的生产线

实施项目往往并行处理多个客户、多个环境和多类依赖。一个配置任务可能要等客户提供数据;一个接口联调可能要等外部系统开放权限;一个验收事项可能因业务负责人出差停滞。任务虽然显示“进行中”,实际状态却可能是“等客户”“等内部评审”或“等环境”。

这会造成一种错觉:团队成员看起来手上都有工作,管理者却难以判断哪些事项正在创造进展,哪些只是在占用注意力。卡片长期停在“进行中”,不一定代表执行者懈怠,更多时候意味着工作流没有区分“正在做”和“等待别人”。

2. 多项目并行会让局部忙碌掩盖整体延迟

当实施人员同时负责多个客户项目,临时问题、售前支持、线上故障和计划内交付会争抢同一批专家资源。每个人都可能有一长串未完成事项,团队看板却没有明确显示优先级冲突。结果是大家频繁切换任务,多个事项同时开工,真正完成的事项反而不多。

在这种场景下,继续增加“处理中”列或新增更多标签,通常不会自动解决冲突。需要先明确团队能够同时推进多少项工作,再明确新工作进入时,什么条件允许暂停旧工作。

3. 先识别等待来源,再决定是否调整流程

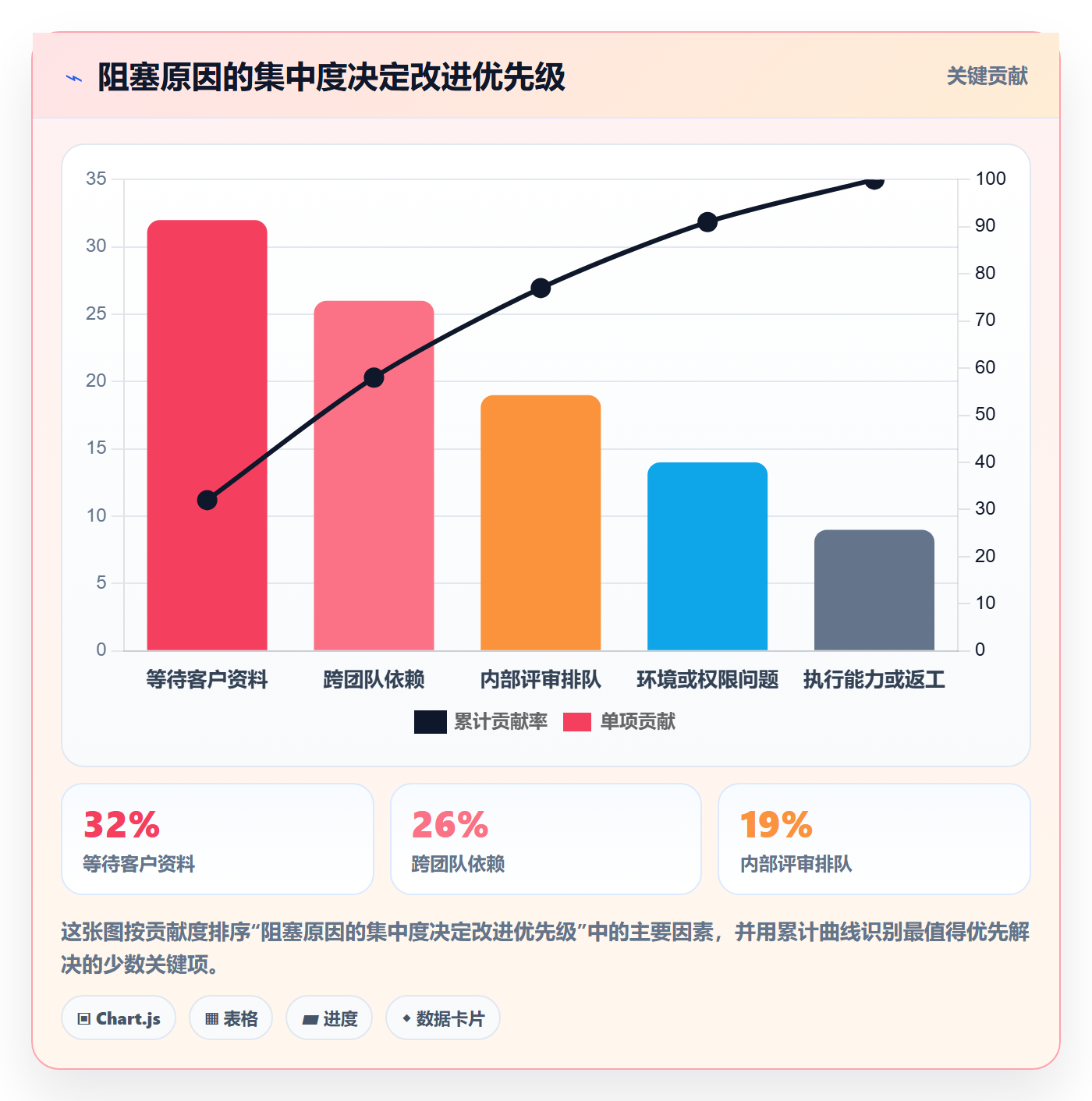

我会把等待原因先粗分成五类:客户输入、内部决策、跨团队依赖、环境或权限、执行能力不足。分类的目的不是追责,而是找到最常见的系统性阻塞。例如,如果大多数延期都在等客户数据,那么优化开发环节可能不会改善项目周期;如果等待集中在架构评审,团队应优先调整评审容量和时限。

下面的分布是一个情景模拟,用来说明如何把“工作卡住了”进一步拆成可行动的原因。实际使用时,应由团队依据连续几周的阻塞记录替换。

进行中实操方法:实施团队提升看板效率的落地方案方法与模板

三、常见误区:看板越复杂,未必越透明

1. 用增加状态列解决状态不清

把看板从五列扩成十几列,容易让每个阶段看起来都有专属位置,但团队往往无法稳定区分相邻状态。比如“开发中”“等待开发”“开发完成待联调”“联调中”“联调完成待验证”如果没有清楚的进入和退出条件,成员还是会按个人习惯移动卡片。

我的判断标准很简单:一个状态如果不能触发不同的管理动作,或者不能帮助团队识别不同类型的等待,就不值得单独占一列。状态名称应当描述工作所处的实际阶段,而不是描述某个人正在忙什么。

2. 把所有事项都放到同一块板上

客户交付任务、线上缺陷、内部改进和临时支持的紧急程度、流转方式和完成标准并不相同。若把它们混在一起,却没有明确的工作类别与优先规则,团队就会把“最吵的事项”误认为“最重要的事项”。

这不意味着每类工作必须建立一块新看板。更实用的做法是先在同一工作流中标注工作类型,并设置明确的紧急通道规则;只有当流程、责任人或统计口径确实不同,才拆分独立视图。避免为了组织结构而复制多套状态规则。

3. 只看完成数量,忽略在制品和未完成龄期

完成量高不代表交付稳定。一个月完成了很多小任务,却留下少数长期阻塞的大事项,客户仍可能感受到整体延期。团队应同时观察已完成工作的周期、正在处理工作的龄期和未完成事项的规模。

特别要留意“未完成龄期”:事项已经开始多久、距上一次有效进展多久。它能帮助团队发现那些没有明显报错、却持续占用注意力的卡片。若只统计最终完成时间,团队往往要等到延期后才发现问题。

4. 把在制品限制变成个人配额

在制品限制的目的,是降低团队同时打开的工作数量,不是给每个人发一张“最多只能有三张卡”的考核表。实施任务的复杂度差异很大,按个人卡片数硬性限制,可能迫使成员把一个复杂事项拆成多个无意义的小卡,也可能阻止必要的协作。

应优先对工作流阶段或整个团队设置可解释的上限,并允许团队基于事实调整。限额不是惩罚工具,而是让团队在开始新工作前先完成、协助或解除当前工作。

5. 把站会开成逐人汇报

逐人复述“昨天做了什么、今天做什么”,听起来有秩序,却容易把注意力放在个人活动而非工作流。更有效的看板站会是从右向左看:先看接近完成但尚未交付的工作,再看阻塞事项和高龄事项,最后讨论新工作是否有空间进入。

站会不是现场解决所有复杂问题的会议。需要多人讨论的事项应当场约定责任人和后续讨论时间,让其他成员继续处理自己的工作。

四、专业判断逻辑:先找瓶颈,再决定改哪条规则

1. 用“开始,完成”的定义划清统计边界

周期时间看似简单,争议往往来自起点和终点不一致。有人从需求提出开始计时,有人从开发开始计时;有人以内部完成为终点,有人以客户验收为终点。口径不统一,图表再精致也无法支持判断。

我建议至少明确三条边界:什么事件表示工作正式承诺;什么事件表示团队开始投入;什么事件表示客户可以使用或验收。若内部工作周期和客户等待周期需要分开看,就分别记录,不要用一个数字掩盖两种不同的问题。

统计口径 起点建议 终点建议 适合回答的问题
交付周期 团队承诺接手工作 客户验收或约定交付 客户从等待到获得结果用了多久
执行周期 实施人员开始实质处理 实施工作完成 团队执行环节是否顺畅
等待时长 进入等待状态 依赖解除并恢复处理 外部依赖或内部排队占用了多久
交付吞吐量 按固定周或月统计 统计窗口结束 团队在稳定周期内完成多少事项

2. 先看分布和异常,不要只看平均值

平均周期时间容易被少数极长事项拉高,也可能把多数事项的改善掩盖掉。建议同时记录中位数、较长周期区间和未完成事项龄期。若团队没有足够数据,不必立即追求复杂统计,先确保每项工作都有一致的开始、完成和阻塞记录。

周期变化还需要结合工作类型解释。一个两天完成的配置任务和一个跨系统迁移项目不应直接放在一起比较。可以按工作类别、客户阶段或复杂度分组,但分组不宜细到每个项目都只剩一两个样本。

3. 瓶颈判断要看三类信号是否同时出现

我通常把瓶颈识别建立在三个信号上:某阶段在制品持续增加;该阶段等待或停留时间变长;下游阶段经常因等待而空闲。如果只有在制品增加,却没有周期延长,可能是阶段容量正常扩张;如果只有周期变长,也可能是项目复杂度变化。因此,先交叉验证,再改流程。

例如,“待客户确认”卡片越来越多,同时项目完成周期被拉长,说明团队当前瓶颈不一定在执行能力,而可能在客户反馈机制。此时增加内部开发人员未必有效,反而会使更多工作同时等待确认。

4. 先定流动规则,再谈自动化

自动化可以减少重复操作,却不能替团队决定什么算阻塞、谁可以改变优先级、什么时候允许插入紧急事项。规则没有统一时,自动化只会更快地传播混乱状态。

先让团队连续一段时间用简单规则稳定运行,再把重复且明确的动作自动化。例如,进入“待客户确认”时自动提醒责任人;阻塞超过约定时间时通知项目负责人;完成验收后触发归档或复盘清单。

五、案例与数据观察:用一个模拟实施项目验证规则

1. 场景设定:三个实施小组共同交付多客户项目

以下案例为情景模拟,用于展示如何从问题定位到方案验证,不代表任何企业实际结果。假设一个实施部门有三个小组,同时交付中型客户项目。团队原有看板显示“待处理、进行中、已完成”,但“进行中”堆积,管理者难以区分执行、等待和返工。

通过连续四周的事项记录,团队发现:不少卡片进入“进行中”后,超过两天没有明确下一步;“待客户确认”和“待内部评审”被记在卡片评论里,无法统计;紧急支持没有入口规则,常常打断计划内交付。问题的核心是状态信息不足与工作切换频繁,而不是成员缺少任务。

2. 改造方法:保留简洁结构,补上决策规则

团队把流程调整为“准备就绪、实施中、待外部输入、待内部验证、已交付”。每个状态都写明进入条件和退出条件。比如,“待外部输入”必须注明等待对象、所需内容、责任人及下一次跟进日期;没有这些信息的卡片不能仅凭口头说明停留在等待状态。

同时,团队将紧急事项设为受控通道:只有客户生产故障、明确的上线阻断或合同约定的高优先级事项可以进入;每次插入都记录被暂停的工作和授权人。这样做不是为了拒绝紧急需求,而是让被打断的代价可见。

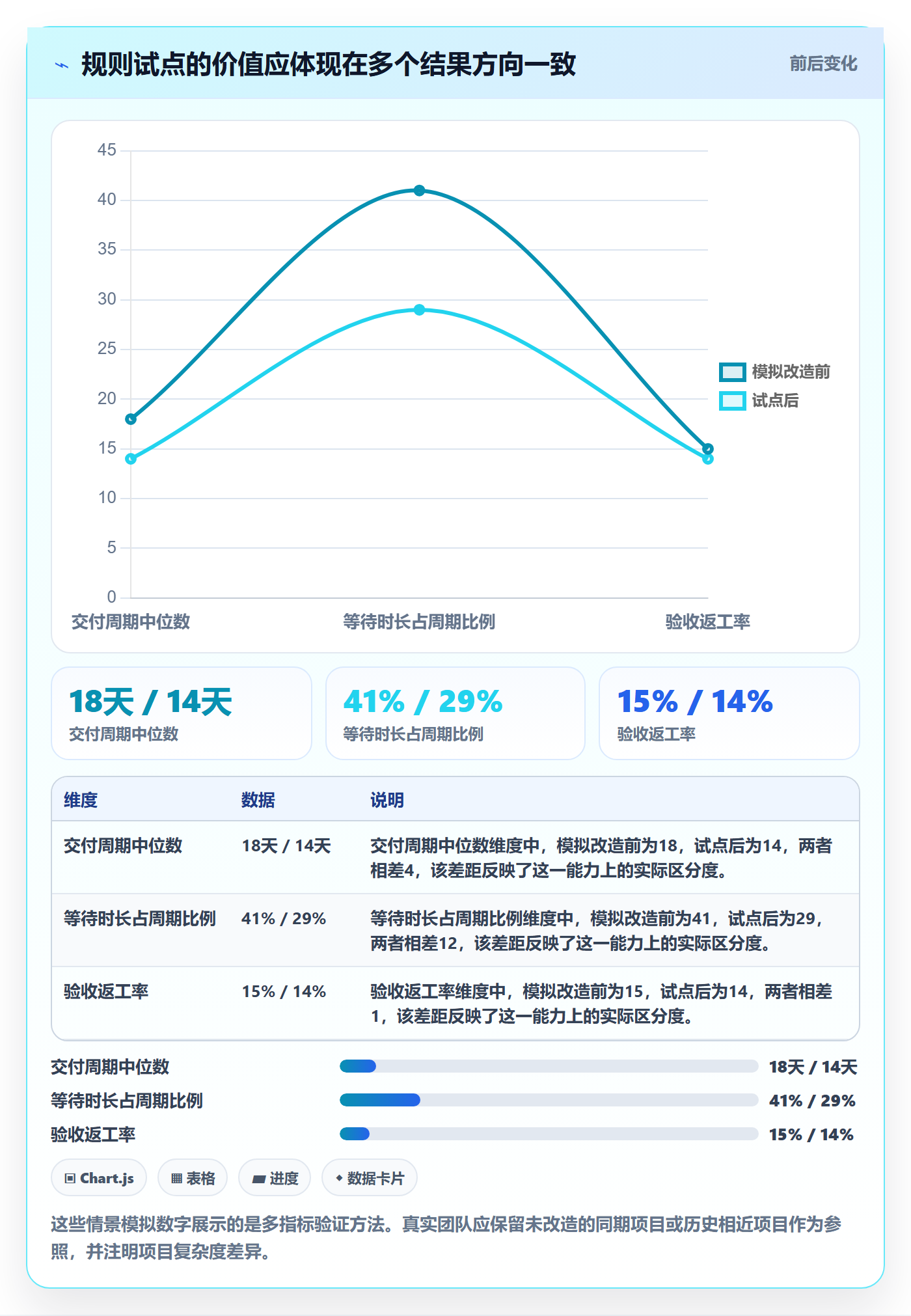

3. 观察结果:改善是否来自流动规则,而不只是关注度

模拟数据中,改造前后需要同时观察周期、等待和质量。若四周后平均周期下降,但验收返工增加,就不能把变化解释为整体成功;如果等待时长下降、按期交付率改善且返工稳定,才更支持“流程透明度提升带来了有效改善”这一判断。

建议以每周为单位复盘原因,但不要每周重设全部目标。流程改造的前两周,成员适应规则本身可能影响数据;把短期波动当作长期结论,容易导致团队不断换方法。

进行中实操方法:实施团队提升看板效率的落地方案方法与模板

4. 复盘问题:没有改善时,先检查执行条件

试点没有出现预期变化,不一定代表看板方法无效。要先检查团队是否真的执行了阻塞分类、限额和紧急通道;再检查外部依赖是否超出团队可控范围;最后才判断流程设计是否不合适。规则只写在文档里、日常不被使用,无法检验规则本身的价值。

对照组也不必做得复杂。可以比较同类项目在相近阶段的周期和返工情况,并在复盘中注明客户配合度、接口数量、上线窗口等差异。样本数量有限时,把结论称为“方向性观察”,不要包装成确定因果。

六、落地方案与模板:从诊断到试点的四周节奏

1. 第一周:盘点工作流和建立基线

先选一类代表性工作,例如客户上线准备、版本实施或接口联调。不要一开始把全组织所有类型工作都塞进同一套模板。团队一起画出工作从提出到验收的真实步骤,标出等待客户、等待评审、环境准备等实际停留点。

随后选定周期口径,整理过去四到八周的数据。数据不完整时,不必补造历史记录;从试点当天开始可靠采集。优先记录开始时间、完成时间、阻塞起止、工作类型、返工情况和优先级变更。

2. 第二周:定义列、完成条件和阻塞字段

看板列应对应管理动作,而不是组织部门名称。每列写一条进入条件、一条完成条件,以及遇到超时后的处理方式。对“待外部输入”这类状态,至少要求填写等待对象、具体依赖、责任人和下次跟进日期。

一张卡片要能独立回答“交付什么、谁负责、何时验收、当前缺什么”。如果一张卡片需要多个团队在不同时间交付不同结果,应拆成可独立验收的事项,并保留依赖关系。拆卡的目的不是制造更多数字,而是降低等待和责任不清。

3. 第三周:试行在制品限制和阻塞响应

初始限额不必凭感觉一次定准。可以根据团队容量设置保守上限,先观察是否出现“明明有空间却没人能接”或“卡片总是超限”的情况,再根据数据调整。限额应服务于减少并行和促进协作,不能让成员为了遵守数字而拆分工作。

阻塞响应约定可以先从两条规则开始:阻塞事项当天补充原因和责任人;超过一个工作日仍未解除时,由指定角色判断是升级、重新排期还是调整范围。团队可以依据服务时区、客户约定和项目风险调整时限。

4. 第四周:复盘结果并决定扩大、调整或停止

复盘时同时看周期、等待时间、按期交付率和返工率,并听取执行者对新规则成本的反馈。若规则提升透明度,却增加大量录入负担,应精简字段;若阻塞变得可见但无人有权推动解决,应明确升级责任,而不是再加一列状态。

只有当团队能稳定使用规则,数据也显示改善方向一致,才考虑复制到相似小组。每次推广都要保留本地调整空间:客户依赖、服务级别和交付模式不同,不能假设一套限额适用于所有团队。

模板项目 建议填写内容 检查重点
事项名称 明确交付对象和可验证结果 避免使用“跟进项目”等无法验收的名称
工作类型 实施、缺陷、客户支持、内部改进等 分类数量应足以支持决策,不要过度细分
负责人 对推动事项负责的单一责任人 协作者可多人,推动责任应明确
验收条件 客户或内部确认完成的具体标准 避免仅以“已处理”作为完成定义
当前状态 按实际工作流状态更新 状态变化应对应真实进展或等待原因
阻塞信息 依赖对象、缺少内容、责任人、跟进日期 阻塞应能触发下一步动作
优先级变化 调整原因、授权人、被暂停事项 紧急插入要留下可复盘记录
开始与完成时间 按统一口径记录关键时间戳 确保团队间统计可比较

七、不同情况下的行动建议:按瓶颈类型选动作

1. 如果工作主要等客户输入

将客户依赖前置到项目启动和需求确认阶段。用清单明确数据、权限、联系人和反馈时限,并设置责任人按约定节奏跟进。对无法按期提供输入的事项,应明确是否暂停承诺、调整范围或重新排期,不能把等待风险悄悄算到实施人员的执行时间里。

避免每天催问但不说明所需内容和影响。有效跟进应当告诉客户缺什么、最晚何时需要、延迟会影响哪个里程碑,并保留清楚的决策记录。

2. 如果工作主要等内部评审或专家

先核算评审队列规模和专家可用时间。可采用固定评审时段、提前提交材料清单、分级评审和替补评审人等方式减少排队。对于高风险变更,保留必要审批;对于低风险且可回滚的事项,可以设计简化路径,但必须由组织责任人批准。

不要用“加快审批”替代容量规划。若评审请求持续超过评审能力,增加一个提醒机器人只会让队列更显眼,不会让决定更快产生。

3. 如果执行中任务过多、频繁切换

先停止无条件接收新工作,和业务负责人共同排出短期优先级。每天留出处理插入事项的能力,并限定紧急通道范围。对已经开始但长期没有实质进展的任务,团队负责人应推动选择:继续投入、降低范围、等待依赖或明确暂停。

切换成本通常不会出现在看板的单张卡片上,却会体现在整体周期和反复启动的时间里。因此,复盘时要问“本周打开了多少工作、完成了多少工作”,而不只是“每个人是否很忙”。

4. 如果质量返工是主要问题

为高风险步骤设置明确的验证条件,例如配置复核、数据抽样、接口联调检查和客户验收清单。把返工原因标记为需求遗漏、数据质量、配置错误、环境差异或沟通误解,再针对高频原因改进输入和检查机制。

不要简单要求每个事项增加审批。审批本身也会形成等待,应优先改善最常引发返工的环节,并比较返工减少量和新增评审时间。

5. 如果团队缺少统一项目视图

当项目数量多、部门协作复杂或组织需要统一权限与统计时,团队可能需要更成熟的项目管理平台。选型重点不应只是功能清单,而应验证权限模型、流程配置、报表口径、系统集成、数据迁移和运维责任能否匹配真实工作方式。

以 PingCode 为例,它面向中大型企业及 100 人以上组织,支持私有化部署,并提供 Jira 平滑迁移路径。若组织正在评估国产化替代,建议将其纳入候选验证,而不是只凭宣传语做决定:用一条真实交付流程做迁移演练,检查字段映射、历史记录、权限继承、报表差异和回退方案。工具是否适合,最终取决于团队能否用它稳定执行流程,而不是功能页面有多丰富。

八、不同情况下的取舍:速度、控制与管理成本如何平衡

1. 状态越细,透明度与维护成本越高

复杂流程、合规要求高的项目,可能需要更细的阶段和审批记录;小团队或交付路径稳定的项目,过细状态会增加更新成本。判断是否增加状态,可以问两个问题:这个状态是否对应独特的处理动作?不设这个状态会造成何种具体风险?如果两者都说不清,应先保持简洁。

2. 限额越严,并行越少但紧急弹性越小

较严格的在制品限制有助于暴露过载和促进协作,但遇到真实故障或上线窗口时,需要允许例外。例外必须有授权、被暂停工作和恢复条件,避免“所有事情都很紧急”让限额失去意义。

3. 数据越多,洞察未必越多

团队可以采集大量字段,却仍然无法回答“为什么延期”。新字段应当对应一个明确决策:如果没人会基于这个字段采取行动,就不应把它变成必填项。尤其要避免为了形成漂亮报表,让实施人员重复录入已经存在于其他系统的数据。

进行中实操方法:实施团队提升看板效率的落地方案方法与模板

4. 工具越强大,迁移和治理越要谨慎

在工具选型时,应把“迁移成本”拆成字段映射、附件与历史记录、用户和权限、自动化规则、报表复现、培训和并行运行成本。只迁任务数据而不验证工作流和权限,容易出现上线后看似能用、实际统计口径断裂的问题。

对关键交付系统,建议先做小范围迁移演练,保留只读备份和回退预案,再分批切换。工具更换不应与重大流程改革、组织重组和考核口径变更同时推进,否则发生问题时很难分辨原因。

九、下一步:用一周建立基线,用四周验证价值

1. 先做三件能立即开始的事

  • 盘点一类工作:选择近期反复延迟、流程相对稳定的一类实施事项,画出真实交付路径。
  • 建立统一口径:明确开始、完成、阻塞和返工的定义,从现在开始可靠记录,不补造无法验证的历史数据。
  • 选定一条规则试点:优先处理最明显的瓶颈,例如超期阻塞跟进、紧急事项准入或阶段在制品上限。

2. 四周后用证据决定是否推广

如果周期、等待和交付质量的变化方向一致,团队也认为维护成本可接受,就在相似项目中复制,并保留必要的本地差异。如果只有卡片更新更勤、会议更长,交付没有变好,就缩减字段、重查瓶颈或停止无效规则。看板改进的终点不是流程看起来统一,而是团队更早发现风险、更少同时开工、更多工作能够按承诺完成。

我对实施团队看板的核心判断是:别把“透明”误解为“记录更多”,也别把“效率”误解为“每个人更忙”。真正有用的看板,能让等待显形,让优先级冲突有依据,让团队在卡片停住时知道下一步由谁推动。下一步不需要先采购工具或重画全公司流程;先选一类工作,记录真实等待,试行一条可撤回的规则,再用交付结果决定是否扩大。

常见问题解答(FAQ)

1. 实施团队的看板应该设置哪些流程列?

我负责跟进多个客户项目时,常发现“待办、进行中、已完成”太粗,任务卡在客户确认或内部验证阶段时也看不出来。我想知道,怎样拆分流程才能既贴合交付过程,又不会让看板变得过于复杂?

可以先按实际交付路径设置“待评估、待排期、实施中、待验证、待验收、已完成”等列,再为每列定义进入条件、完成条件和责任角色。例如,只有范围已确认、负责人明确且所需资料齐备的任务才能进入“实施中”。如果某一列长期没有任务或团队成员经常无法判断卡片该放哪里,就合并、改名或重新定义该阶段。

2. 实施团队的“进行中”任务数量应该怎么限制?

我经常看到大家同时接了很多任务,但不少工作都在等待资料、客户反馈或内部协作,真正完成的事情并不多。我担心设置进行中上限会影响灵活性,也不知道上限该如何确定。

不要直接套用固定数字。先记录团队各角色当前进行中的任务数,以及任务等待、阻塞和完成情况,再从一个项目或小团队试设上限;超过上限时,优先协助推进已有任务、处理依赖或重新排优先级,而不是继续加卡。试运行后比较周期、等待时间和阻塞情况,再调整上限;若任务规模差异很大,可按角色或工作类型分别设定。

3. 实施任务卡片上必须记录哪些信息?

我用过只有任务名称和负责人两项的看板,后来遇到延期时,大家还要翻聊天记录确认客户、依赖和下一步动作。我想知道卡片至少要写什么,才能让团队不靠反复开会补信息?

每张卡至少记录任务名称、客户或项目、负责人、计划时间、前置依赖、完成标准、阻塞原因、下一步动作和更新时间。任务名称应描述可执行、可验证的工作,例如写明要完成的配置及对应检查项;如果卡片没有明确负责人、完成标准或下一步动作,就先补齐信息再推进。

4. 怎样判断实施团队的看板是否真的提升了效率?

我担心看板上线后只是多了一项更新工作,表面上状态更整齐,却没有让交付变快或等待变少。团队没有统一的统计口径时,我应该关注哪些变化,避免只凭感觉判断?

先统一指标定义,再选试点项目记录任务从开始到完成的周期、各阶段等待时间、逾期任务比例、阻塞持续时间和返工数量,并与同类任务的基线比较。周期应明确从哪个状态开始、到哪个状态结束,逾期也要约定以哪个计划时间为准;定期观察趋势并结合卡片复盘原因,不要只用单个指标给个人排名。

核心关键词

读者评论

汪
汪星宇

我们以前也把客户等待写在卡片备注里,周会上很难统计到底卡了多久。把等待对象和下次跟进日期单独记下来后,确实更容易发现反复出现的依赖问题;不过客户反馈周期不完全由团队控制,指标最好分开看。

邓
邓子涵

在制品限制有用,但实施项目的复杂度差异很大,直接按卡片数量设上限容易失真。我们试过按阶段观察积压,同时允许团队说明例外,比给个人定固定配额更容易执行。

万
万若宁

四周试点这个思路比较稳妥。我会额外关注工作类型是否变化:如果试点期间刚好少了几个复杂项目,周期缩短未必是规则带来的。按项目类别对照,再看返工和等待时长,结论会可靠些。

文章包含AI辅助创作:进行中实操方法:实施团队提升看板效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/540684
