可用工时管理指南:实施团队如何做好人力资源计划,制度设计全流程

可用工时管理最容易出错的地方,不是把员工每天的工作时间算少了,而是把“合同工时”误当成“可交付工时”。实施团队的日历上可能写着每人每周五天,但培训、差旅、客户等待、内部评审、缺陷处理和跨项目协调都在消耗时间;如果计划时只按人数乘工作日,项目一启动就会出现“计划看起来满载、实际进度持续落后”的错位。本文讨论的不是把员工每一分钟都记下来,而是如何建立一套可解释、可更新、能支持项目决策的人力资源计划制度。

一、先讲核心结论:可用工时不是考勤数字,而是计划约束

1. 先区分四种时间,别把它们混为一谈

我设计实施团队工时计划时,会先把“工作时间”拆成四个口径:合同或排班时间、可分配时间、项目承诺时间、实际记录时间。四者各有用途,不能拿其中一个替代其他三个。

合同或排班时间用于确认劳动安排和出勤边界;可分配时间用于估算团队有多少能力承接工作;项目承诺时间用于判断某个项目是否真的有资源;实际记录时间用于复盘偏差与改进估算。制度里如果只写“每人每天八小时”,却不定义这四种口径,管理者很容易把出勤、产能和项目进度混成一个数字。

口径 回答的问题 典型用途 不能直接推导的结论
合同或排班时间 员工安排了多少工作时间 排班、考勤、合规管理 不能等同于项目可交付时间
可分配时间 扣除固定占用后,团队还能承接多少工作 容量规划、项目组合决策 不能保证这些时间一定全部转化为产出
项目承诺时间 某项工作已占用多少计划能力 排期、资源冲突识别、交付预测 不能当成已经发生的工时
实际记录时间 工作实际投入与原计划有何差异 复盘、估算校准、成本分析 不能单独代表个人绩效或效率

2. 把可用工时当作能力上限,而不是个人产出指标

可用工时管理的主要目的,是避免团队承诺超过现实能力,并尽早发现资源冲突。它不是要求员工把一天切成若干小格,更不是用“记录得越满”判断工作越努力。

在我的实践判断中,工时制度是否有效,首先看它能否支持三个决策:项目能不能接、什么时候能开始、遇到变化时先调整什么。若工时数据只用于月末汇总,却无法影响排期与范围决策,制度再细也只是增加录入负担。

3. 计划时应使用容量区间,不要迷信单一精确值

实施工作存在大量不可预测因素。客户响应延迟、环境权限未开通、数据质量问题、跨团队接口变化,都可能让原计划中的时间无法按预期使用。因此,我更倾向于用“基准容量、保留容量、风险容量”表达团队能力,而不是承诺某个看似精确到小时的数字。

例如,一个五人团队每人每周按五个工作日排班,理论上有二十五人日。若排除固定会议、休假和培训,再考虑多项目切换,实际可用于项目任务的容量可能只有十七至十九人日。这个区间比“二十五人日全部可交付”更适合拿来做承诺。

可用工时管理指南:实施团队如何做好人力资源计划,制度设计全流程

二、背景和真实场景:实施团队为什么特别容易高估产能

1. 客户现场工作不是连续、均匀的任务流

实施团队的工作通常横跨需求调研、方案设计、配置、数据迁移、联调、培训、试运行和验收。每个阶段的工作性质不同,对客户配合、环境条件和专业角色的依赖也不同。计划表里写着“工程师投入三天”,并不意味着这三天可以无间断地完成三天的有效工作。

比如,数据迁移人员可能上午等待客户确认字段映射,下午才能开始校验;项目经理则要在两个客户会议之间处理风险升级。若团队把等待时间简单记作“空闲”,下次排期就会再次高估可用容量;若把所有等待都算成项目投入,又可能掩盖客户侧依赖对交付周期的影响。

2. 多项目并行会制造看不见的容量损耗

一个人同时参与多个项目,不代表其工时可以精确切成几个互不影响的比例。不同客户的业务规则、环境、沟通渠道和问题上下文需要反复切换。任务越碎、项目越多,切换与协调成本越明显。

我会特别关注“项目数”和“任务颗粒度”两个因素,而不只是看总人日。一个顾问每周分别支持两个项目,和每天在四个项目之间频繁切换,名义投入可能相同,实际连续工作时间却很不一样。后者容易产生延迟响应、重复理解和返工。

3. 计划误差往往来自依赖条件,不只来自估算能力

项目延期常被归因于“工时估少了”,但深入复盘后,原因可能是测试数据不完整、客户决策晚、接口方未按期提供环境、关键人员被临时抽调。若制度只要求实施人员提高估算准确度,却不记录依赖状态,就会把组织问题错误地压到个人身上。

因此,我会把可用工时计划和依赖管理放在一起看:任务计划需要同时标出负责人、估算工作量、时间窗口、前置条件和风险责任方。工时回答“需要多少能力”,依赖回答“能力何时能够有效投入”。

4. 中大型组织需要把容量规划连接到项目组合

在一百人以上的组织里,单个项目组的资源安排可能看起来合理,多个项目叠加后却会争抢同一批架构师、数据顾问或资深交付负责人。各团队分别做表格,容易出现同一个专家在多个计划中被重复承诺的情况。

这类组织可以用 PingCode 等项目管理平台承载项目、任务、负责人和计划信息,但工具本身不会自动产生可靠容量。管理者仍要先统一工时口径、资源角色、统计周期和审批规则。平台的作用是让冲突更早可见,让数据有来源可追溯,而不是替代制度判断。

可用工时管理指南:实施团队如何做好人力资源计划,制度设计全流程

三、常见误区:看起来精细,实际会让计划更失真

1. 误区一:把法定或排班工时全部算成项目产能

这是最常见的高估方式。八小时工作日并不等于八小时项目任务。日常协作、内部审批、客户沟通、知识共享、培训与休假都需要时间。若容量计划不扣除这些稳定占用,团队表面上显得满载,实际却只能靠加班或延迟任务弥补。

我的处理方法不是给所有团队套一个统一的“有效工时系数”,而是先基于四到八周的代表性周期观察固定占用,再按角色和项目阶段区分。顾问、项目经理、架构师和测试人员的工作结构不同,不宜用同一折算比例。

2. 误区二:把工时记录的精度等同于管理质量

要求员工每天记录到十五分钟,表面上数据颗粒度很细,但如果分类过多、填写时机滞后、任务名称不统一,最终报表并不会更可信。精度是记录格式的属性,准确性则取决于员工是否理解口径、是否及时记录、是否能把工作对应到真实任务。

我通常先确认这些记录是否会改变决策。如果管理者无法说明“记录到小时”和“记录到半小时”会导致什么不同的资源安排,就不应该先增加录入精度。优先要做的是减少分类歧义、明确补录期限,并让任务与项目有稳定的对应关系。

3. 误区三:把工时偏差直接解释为个人效率问题

实际工时超过估算,可能是需求变化、环境问题、返工、客户决策延迟,也可能是估算方法不成熟。没有原因分类就把偏差归结为员工效率,既不公平,也无法改进流程。相反,如果所有偏差都被解释成外部原因,团队同样失去校准能力。

我建议复盘时至少区分四类偏差:范围变化、依赖阻塞、质量返工、估算偏差。对于同一任务,记录偏差原因比单纯记录“多花了六小时”更有价值。前者能推动范围控制、依赖治理或估算改进,后者只描述结果。

4. 误区四:按百分比把人分给项目,却不安排连续时间

“某顾问本月百分之五十支持项目甲、百分之三十支持项目乙、百分之二十做内部支持”看起来很清楚,但如果没有规定工作窗口和交接方式,三个比例可能在每天都发生。最终顾问不断切换,项目团队也无法判断问题何时得到处理。

对于需要深度分析或复杂配置的工作,我更倾向于安排连续时间块,并明确服务窗口。例如,周一至周三集中处理项目甲,周四处理项目乙,周五保留支持与复盘时间。排法不一定适用于所有工作,但应显式管理切换,而不是只登记比例。

5. 误区五:把低利用率当作浪费,把满负荷当作优秀

资源利用率高并不必然意味着交付效率高。团队如果长期处于接近满负荷状态,任何临时问题都会挤占已承诺工作,导致延期、返工和加班。适度保留容量能够吸收波动,也能让团队进行知识整理和质量改进。

反过来,低利用率也不一定说明资源配置失败。某些专门技能只有少量需求,人员可能需要承担方案评审、内部辅导或技术治理。判断利用率时应结合需求波动、技能稀缺性、响应时效和交付质量,不应单看一个百分比。

可用工时管理指南:实施团队如何做好人力资源计划,制度设计全流程

四、专业判断逻辑:从需求、能力到承诺,逐层验证

1. 先把工作量拆到可估算的交付单元

估算不能从“这个项目大概需要一个人月”开始。应先拆出可验证的工作包,例如业务访谈、配置清单、数据映射、接口联调、用户培训、验收支持。工作包既要足够小,便于识别负责人和依赖,也不能小到每个微动作都要单独排期。

我常用的判断标准是:一个工作包应有明确的完成条件、主要责任角色和必要输入。如果任务名称只是“推进项目”“配合客户”,很难估算,也很难复盘;如果细化到每封邮件,又会让管理成本超过收益。

2. 区分工作量、工期和等待时间

工作量是实际需要投入的人员时间,工期是从开始到完成的日历跨度,等待时间则是工作因为依赖、反馈或资源不可用而停滞的时间。三者会相互影响,但不能互相替代。

例如,某项接口配置需要顾问投入两人日,客户确认字段映射预计等待三天。它的工作量仍是两人日,但日历工期可能超过一周。若把等待时间计入顾问实际工作量,成本分析会失真;若完全不记录等待,又无法解释交付周期。

3. 估算时采用三点判断,降低单点数字的虚假确定性

对于不确定性较高的工作,我会要求团队给出乐观、最可能和悲观估算,而不是只报一个数字。三点估算并不需要复杂计算,重点是迫使团队说清楚哪些条件会让工作变快或变慢。

可以使用加权估算:预期工作量等于乐观值加四倍最可能值,再加悲观值,最后除以六。这个方法适合把不同情景压缩成一个计划参考值,但不应误认为它能消除不确定性。高风险任务仍需单独标注假设和缓冲。

4. 按技能角色计算容量,而不只按总人数计算

团队有十个人,不代表任何时点都能承接十个人份的工作。若项目需要两名数据顾问、一名架构师和一名安全专家,而后两类人员已经被其他项目占用,团队总容量再充足也不能解除瓶颈。

因此,容量计划应至少按关键技能角色汇总。对于通用任务,可以观察团队总体容量;对于稀缺角色,则要看排期、替补能力和技能风险。资源表里若只有“人员姓名”和“项目名称”,没有技能维度,就很难提前发现结构性短缺。

5. 用历史实际数据校准,而不是把历史平均数直接套用

历史数据的价值在于揭示本组织的工作结构,不是提供一个永远正确的标准值。某类项目过去平均投入较高,可能是因为客户数据质量差,也可能是团队经验不足;若不分项目类型与阶段,平均值会把不同情形混在一起。

我会先按项目类型、交付阶段、复杂度和关键依赖分组,再看估算误差的分布。中位数通常比平均数更不容易被少数极端项目拉动;偏差范围则帮助管理者决定是否需要缓冲。数据量不足时,应明确标注“暂定基准”,不要包装成成熟标准。

可用工时管理指南:实施团队如何做好人力资源计划,制度设计全流程

6. 预留容量要有规则,不能靠“大家加把劲”

预留容量不是随意少排工作,而是为明确存在的波动留出空间。可将预留分成已知缺勤预留、支持工作预留、风险缓冲和能力建设时间。每类预留应有用途、适用角色和复核周期,否则就会变成无法解释的“隐形闲置”。

对于成熟、重复性较高的工作,缓冲可以较小;对于新客户、新接口或依赖不稳定的项目,缓冲需要更大。风险高时,优先采取分阶段承诺和里程碑复核,而不是把所有不确定性塞进一个宽泛的工时数字。

五、制度设计全流程:从口径统一到持续校准

1. 第一步:写清楚制度的目标和适用范围

制度开篇应回答为什么要管理可用工时:是用于项目容量规划、交付成本核算、人员排班,还是服务效率分析。不同目标需要不同颗粒度。若目标是项目组合规划,按周和角色汇总可能已经足够;若用于成本核算,项目归集规则就要更严谨。

适用范围也要明确。正式员工、外包人员、兼职专家、驻场人员和内部支持岗位的计划规则可能不同。制度不必强行统一所有特殊情形,但要说明例外由谁批准、如何记录、何时复核。

2. 第二步:统一时间口径、周期和统计边界

团队必须统一工作日定义、休假处理、跨时区记录、客户现场时间和补录期限。还应明确计划和实际记录的粒度,例如计划按半天或天,实际记录按小时或半小时。粒度越细,录入和治理成本越高,应与决策用途匹配。

我建议制度附一页术语表,明确“可用容量”“项目承诺”“实际投入”“等待时间”“返工”等词的定义。很多资源争议并不是大家算错了,而是相同词语在不同部门代表不同事情。

3. 第三步:定义任务分类,控制分类数量

任务类别要能支撑决策,但不能多到员工每天不知道该选哪一个。实施团队可以从项目交付、售前支持、客户支持、内部协作、培训学习、休假与假期等一级分类开始,再根据管理需要增加少量二级分类。

分类设计时应避免把“有价值”和“没价值”写进类别名称。内部评审、知识沉淀和培训都可能是必要工作,不应因为不直接计入客户项目就被视为无效时间。评价应该基于组织目标,而非分类标签的道德暗示。

4. 第四步:建立计划、确认、更新、复盘的闭环

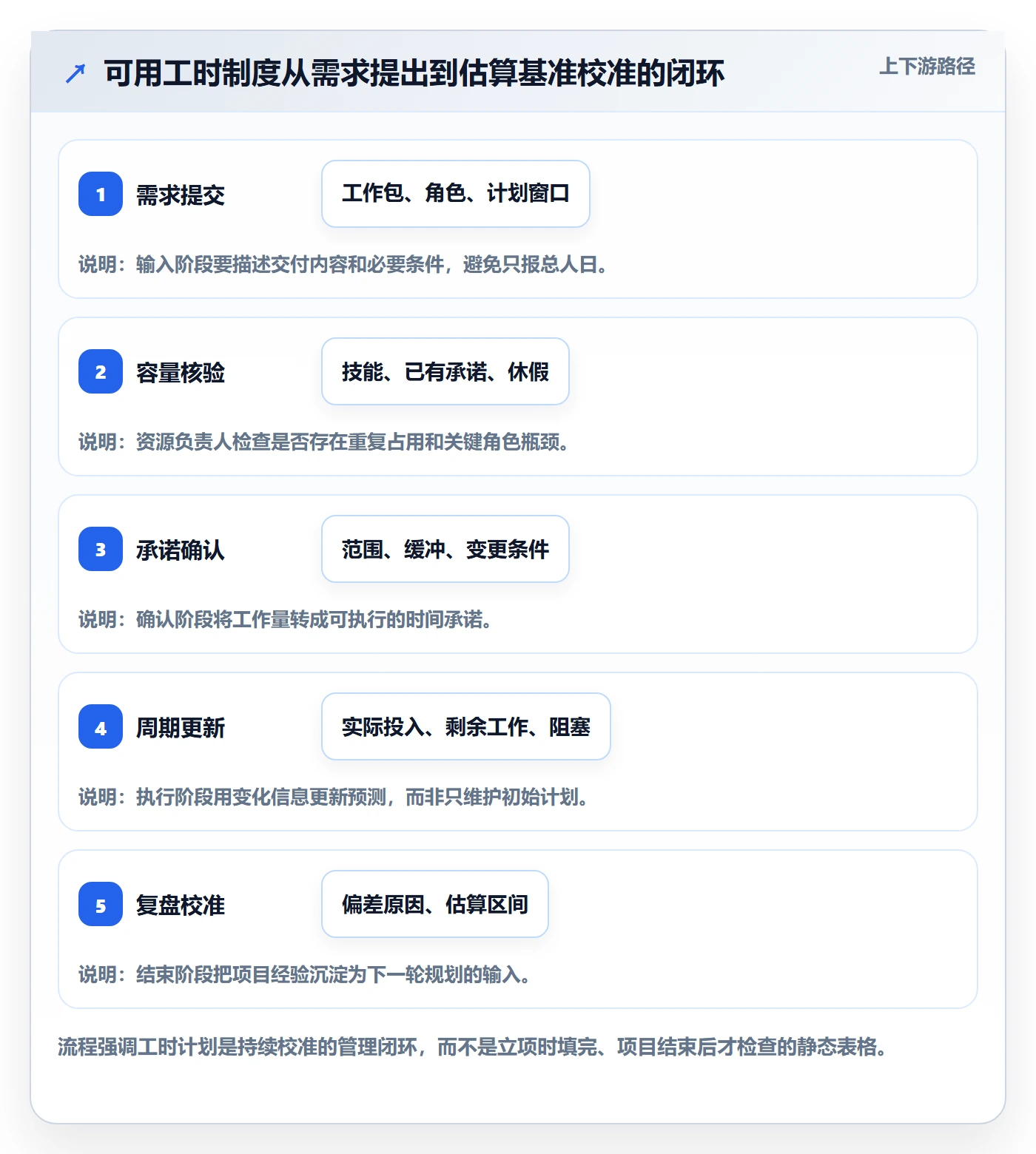

工时计划不是一次性填表。一个可执行的闭环通常包括:项目负责人提出需求,资源负责人核验技能与容量,管理者处理冲突,团队按周期更新实际投入,项目复盘分析偏差,再将经验反馈到估算基准。

  1. 需求提交:项目负责人提交工作包、计划窗口、角色需求、估算范围和依赖条件。
  2. 容量核验:资源负责人检查角色容量、休假、已有承诺和跨项目冲突。
  3. 承诺确认:项目负责人和资源负责人共同确认范围、时间窗口、风险缓冲与变更条件。
  4. 周期更新:团队按周更新实际投入、剩余工作和阻塞原因,不要求反复修改已经稳定的历史记录。
  5. 偏差复盘:项目结束或关键里程碑完成后,分析估算误差、依赖等待、范围变化和返工原因。
  6. 规则校准:根据足够数量的可比项目,调整估算区间、容量系数和审批阈值。

5. 第五步:确定责任边界,避免所有问题都落在填表人身上

员工负责及时、如实记录;项目负责人负责工作包、依赖与范围变化;资源负责人负责容量冲突和角色配置;管理者负责取舍与优先级。若没有这些分工,制度容易变成“员工填数据、管理者看报表、没人处理冲突”。

审批也应按风险分级。小幅调整可由项目负责人和资源负责人协调;涉及关键角色冲突、重大交付承诺或跨部门优先级变化时,再升级到管理层。审批层级越多不一定越安全,关键是问题能否在承诺之前被看见。

6. 第六步:选择合适的工具,但先设计数据规则

团队规模较小、项目并行有限时,结构清楚的共享表格可能足以起步。项目和角色增多后,表格会遇到版本冲突、重复占用、权限边界和历史追溯问题,可以考虑使用项目管理平台把项目、任务、负责人、排期和工时记录连接起来。

以 PingCode 为例,对于中大型企业和一百人以上组织,平台化管理的价值主要在于把多个项目的计划集中展示、识别关键角色冲突、连接任务状态与工时记录,并为复盘保留可追溯数据。是否适用仍取决于组织流程、权限要求、系统集成与实际使用成本;工具上线前,应先用小范围试点验证口径和流程。

可用工时管理指南:实施团队如何做好人力资源计划,制度设计全流程

六、具体案例与数据观察:五人实施小组如何从超载计划转向可承诺排期

1. 案例背景:两个项目争用同一名关键顾问

下面是一个情景模拟案例,用于说明计算过程,并非某家企业的真实经营数据。某实施团队共有五人:一名项目经理、两名实施顾问、一名数据顾问和一名测试工程师。团队同时承担两个客户项目,项目负责人都按每人每周五天排期,表格合计显示团队每周有二十五人日。

问题在于,数据顾问同时被两个项目按满负荷预订;项目经理要参加客户会议和内部协调;测试工程师在项目联调期间还承担线上支持。团队名义上只接了两个项目,但关键角色已经发生重复承诺,项目进度每周都需要靠临时调整。

2. 第一次核算:先区分理论排班与可分配容量

团队先从最近八周的日历、任务记录和会议安排中梳理固定占用。这里的八周用于案例演示,不代表普遍适用的观察周期。整理结果发现,休假、团队协作、培训和支持工作在不同角色间分布不均,因此没有用统一比例折算。

角色 排班容量 固定占用与支持预留 项目可承诺容量 观察重点
项目经理 5人日/周 2人日/周 3人日/周 客户协调和内部推进不可忽略
实施顾问甲 5人日/周 1人日/周 4人日/周 适合集中安排现场调研和配置
实施顾问乙 5人日/周 1.5人日/周 3.5人日/周 承担跨项目答疑,碎片任务较多
数据顾问 5人日/周 1人日/周 4人日/周 属于两个项目共同依赖的关键角色
测试工程师 5人日/周 1人日/周 4人日/周 需为联调缺陷和支持任务留出空间
合计 25人日/周 6.5人日/周 18.5人日/周 合计容量不能掩盖单一角色的瓶颈

3. 第二次核算:检查项目需求是否与角色容量匹配

随后,团队把未来四周的工作包按角色拆开,而不是只比较两个项目的总人日。结果发现,两个项目合计每周需求约为十七人日,低于十八点五人日的团队可承诺总量;但数据顾问的需求达到五人日,而其可承诺容量只有四人日。

这说明“团队总容量够”并不等于“排期可行”。如果只看总人日,管理者可能继续接受需求,直至关键数据工作延后,再把问题误判为执行效率不足。按角色检查后,团队可以提前调整迁移批次、安排具备相邻技能的人员辅助,或与客户重新确认数据准备时间。

4. 第三次排期:把连续工作和等待条件写进计划

团队重新安排后,把数据顾问每周四天集中用于项目甲的数据迁移与校验,另留出一天处理项目乙的字段映射评审。项目乙的正式迁移启动条件改为客户完成样本数据清理并通过抽样检查,而不是按原定日期无条件开工。

此举没有凭空增加工时,却让计划对依赖条件更诚实。客户如未按时提交合格数据,项目负责人可以在周会上调整里程碑;团队也不会把等待误算成顾问“没完成任务”。

5. 用偏差数据复盘,而不是用单个工时数字下结论

案例中,团队按周记录预计投入、实际投入、剩余工作和阻塞原因。复盘发现,数据迁移实际投入高于估算,主要偏差来自源数据字段不一致;测试阶段投入偏低,则是客户测试人员未按计划参与。两种偏差都不能简单归结为个人快慢。

团队随后把数据质量检查前置到项目启动阶段,并将测试参与确认纳入里程碑条件。这样做会增加前期准备,却能减少后续返工和空等。判断是否值得,不能只看启动阶段多花了多少时间,还要看总交付周期、返工投入和客户验收风险。

可用工时管理指南:实施团队如何做好人力资源计划,制度设计全流程

七、不同情况下的行动建议:制度要根据团队成熟度调整

1. 项目少、团队小:先把基本口径做对

如果团队人数不多、项目并行数量有限,没必要一开始就建立复杂的审批系统。先维护人员日历、角色技能、项目承诺和实际投入四类信息,确保每周有人检查冲突,已经能解决大部分基础问题。

可从每周一次的资源例会开始,会议只讨论三件事:未来两到四周的关键角色冲突、即将变化的依赖条件、需要管理者取舍的优先级。数据记录控制在足以支持这些决定的范围内,不要先追求全员精确到分钟。

2. 项目多、资源共享频繁:按角色和周期做容量视图

当多个项目共同使用少数专家时,应按角色汇总未来数周的需求和容量。此时仅看个人周报已经不够,管理者需要看到架构、数据、安全、测试等关键技能的总体负载,以及哪些项目对同一资源提出了冲突需求。

每周滚动更新比每月静态排一次更适合变化较快的组织。对已确认的近期计划设置稳定窗口,对更远期计划保留区间和假设,避免每次小变化都触发全盘重排。

3. 交付高度依赖客户:把客户侧条件纳入计划输入

若交付进度经常受客户访谈、数据提供、权限开通或验收反馈影响,计划中应明确客户责任人、要求完成日期和未满足时的替代动作。客户依赖不是项目团队无法控制的空白区域,而是需要显式跟踪的交付条件。

当依赖未满足时,优先判断是否能转做其他工作包、是否需要调整里程碑,以及是否会影响合同范围。不要把所有等待都塞进顾问工时,也不要默认团队可以通过加班追回任何等待造成的时间损失。

4. 新团队或新业务:先用区间和假设,不要过度承诺

缺少历史数据时,估算应表达不确定性。可以按任务给出范围,写明关键假设,并在第一个或第二个里程碑后更新。先建立可信的基线,再逐步收窄区间,比一开始要求精确到小时更稳妥。

新团队还应避免把个别高绩效人员的速度直接当成全团队标准。人员经验、客户复杂度和任务条件不同,简单复制个人最快记录,会让资源计划系统性偏乐观。

5. 高峰期或关键交付期:提高透明度,不要取消缓冲

项目集中上线或验收时,管理者可能倾向于把全部可用时间排满。但在高峰期,问题发生的概率和协调负担往往也同时上升。若取消所有缓冲,任何缺陷、客户变更或人员缺勤都会直接冲击关键里程碑。

更稳妥的方式是明确高峰期的优先级、升级路径和停止条件。例如,哪些非关键需求可以暂缓,哪些缺陷必须优先处理,哪些新增工作需要重新确认范围和资源。缓冲不是偷懒,而是为不确定性预留的管理空间。

八、不同情况下的取舍:精细度、透明度和管理成本之间

1. 按天记录还是按小时记录

按天记录适合中长期容量规划和粗粒度实施任务,维护成本较低;按小时记录适合需要分析成本、支持负荷或短周期任务的场景,但员工填写负担更高,也更容易出现事后补录和分类争议。

选择 适合情况 优势 主要代价
按天或半天 项目容量规划、连续实施任务 容易维护,适合看角色负载 不适合精细分析零散支持成本
按小时 成本归集、支持服务、短周期任务 能看到细分投入和服务结构 记录与校验成本上升,数据质量更依赖纪律
分场景混合 交付与支持并存的团队 可对高价值场景提高精度 需维护清楚的适用规则,避免口径混乱

2. 统一利用率目标还是按角色设置区间

统一利用率目标便于管理层横向比较,却容易忽视角色差异。项目经理的客户协调时间、架构师的评审与设计时间、顾问的现场交付时间,并不适合用完全相同的目标衡量。

按角色设置参考区间更符合工作性质,但需要解释区间的计算口径和业务目的。它应服务容量规划,而不是演变成员工排名。任何目标值都应结合需求波动、非项目职责和团队阶段评估,不能直接套用其他组织的数字。

3. 集中排期还是保留弹性

集中排期有助于减少切换、推进连续工作,适用于交付边界清晰、依赖相对稳定的任务。弹性排期能响应临时支持和紧急变化,适用于需求波动大、服务请求频繁的团队。

这两种方式并非非此即彼。可以把一部分时间安排为连续项目块,把另一部分时间作为轮值支持或风险缓冲,并规定紧急请求进入的条件。若所有请求都能打断计划,集中排期就只是表格上的假设;若任何临时问题都不能进入,团队又会失去服务能力。

4. 强制记录所有时间还是只记录关键类别

全面记录有利于发现隐性工作,但会增加维护成本,也可能损害员工对制度的信任。只记录关键类别更轻量,却可能漏掉培训、内部支持和跨项目协调等长期占用。

我的建议是先识别最影响决策的几类工作。若组织需要判断支持服务是否挤占项目交付,就必须记录支持时间;若当前主要问题是关键角色重复承诺,优先记录计划与角色负载可能比记录每场内部会议更有价值。

5. 什么时候应当接受低利用率

如果某项技能稀缺、需求具有突发性,保留部分容量可能比把人员塞满更经济。若团队经常因关键专家不可用而导致多个项目停滞,表面低利用率的专业岗位,可能实际上提供了风险保护和响应能力。

接受低利用率需要明确依据,例如需求波动、服务等级、关键岗位替代困难或知识治理责任。若长期低负载且没有明确的支持、建设或储备任务,就应检查需求预测、技能配置和人员安排,而不是用“预留能力”无限期解释。

可用工时管理指南:实施团队如何做好人力资源计划,制度设计全流程

九、落地检查清单:用最少规则形成可持续闭环

1. 启动前检查制度是否回答了关键问题

  • 可用工时、项目承诺时间和实际记录时间是否分别定义?
  • 计划按什么周期更新,谁负责确认角色容量?
  • 休假、培训、会议、支持和等待时间如何处理?
  • 项目工作包是否有完成条件、角色和依赖说明?
  • 关键技能角色是否能看到跨项目的重复承诺?
  • 工时偏差是否有原因分类,而不是只记超出多少?
  • 数据会用于哪些决策,哪些用途明确不在范围内?

2. 试点时先验证流程,不要只检查表格是否填满

建议选取一到两个有代表性的项目试点,至少覆盖一种常规交付和一种依赖较多的交付。试点观察的不应只是填报率,还要检查资源冲突能否提前发现、排期是否更可信、项目负责人是否会依据数据调整承诺。

如果填写率很高,但每周计划仍然反复推翻,说明数据与决策之间可能没有连接;如果员工记录得很细,管理者却无法解释关键角色为什么超载,说明分类或汇总口径需要重做。表格完整不是落地成功,能够减少意外超载才是更重要的检验。

3. 选用管理指标时,避免指标越多越好

一套实用的起步指标可以包括:计划容量兑现率、角色超载周数、估算偏差、依赖阻塞时长、返工投入占比和实际记录及时率。每个指标都要配上统计口径、数据来源、复核频率和使用边界。

例如,估算偏差不宜只报告一个平均百分比。应区分高估与低估,并按项目类型和阶段观察;实际记录及时率可以说明数据可用性,却不能证明团队效率高。没有清楚使用场景的指标,最好先不纳入考核仪表盘。

4. 定期复核容量假设,而不是把初始系数永久化

团队在扩张、新增客户类型、上线新系统或调整组织结构后,固定会议、支持量和切换成本都可能变化。过去适用的可用工时系数,不应因为写入制度就被当成长期真理。

可按季度或在重大业务变化后复核一次假设。复核内容包括:哪些固定占用增加或减少,关键角色需求是否变化,历史估算误差是否收敛,缓冲是否经常被消耗或长期闲置。制度应保持稳定的定义,同时允许基于证据调整参数。

十、结语:好的工时制度,最终管理的是承诺质量

1. 先让资源冲突可见,再谈精细计量

实施团队做好人力资源计划,不是让每个人的日历填满,而是让组织在承诺之前知道:需要哪些角色、这些角色何时可用、依赖是否具备、计划风险由谁承担。只要这几件事仍不清楚,把记录颗粒度从半天改成十五分钟,通常不会解决真正的问题。

2. 下一步从一个团队、一个周期和三个口径开始

如果组织尚未建立可用工时管理,可以先用一个项目团队试行四周:统一排班时间、可承诺容量和实际投入的定义;按关键技能角色整理未来排期;每周复盘一次超载、等待和估算偏差。四周后再判断是否需要更细的工时分类或平台化工具。

我最看重的不是计划数字有多精确,而是它能否让团队在风险变成延期之前做出取舍。可用工时是资源计划的边界,不是绩效刻度;真正成熟的制度,会把计划、依赖、交付质量和组织学习连接起来,并允许数据不断修正最初的判断。

常见问题解答(FAQ)

1. 可用工时应该按标准工时还是按实际可投入时间计算?

我在做实施团队排期时,发现按每人每天8小时算出来的计划总是很满,最后却不断延期。会议、客户沟通和临时支持到底应该怎么扣除,才不会把可用工时估得过于乐观?

不要把劳动合同中的标准工时直接当成项目可用工时。建议先按岗位和项目阶段估算,再用团队实际数据校准:例如每人每周40小时,扣除例会、内部协作、休假及支持工作后,若近8周平均只有26小时用于项目,就以26小时作为计划基线,而不是40小时。

初次没有历史数据时,可暂按标准工时的65%,75%做容量假设,并连续记录4周实际投入;如果实际值持续偏离,再调整。要特别区分“可排期工时”和“已承诺给客户的项目工时”,前者还要留出处理突发问题的缓冲,不能把所有空档都售卖或排满。

2. 实施项目的人力计划应该按人数排,还是按技能和阶段排?

我负责多个客户项目时,表格里看起来每个项目都有人,但到了上线阶段,仍会遇到关键岗位撞期。为什么人数够了还会缺人?计划时应该把岗位、技能和阶段细化到什么程度?

人数只是容量单位,技能和时间窗口才决定资源是否真的可用。可以把项目拆成需求调研、配置开发、数据迁移、培训上线等阶段,为每个阶段标记必需技能、预估工时和最晚开始时间。例如某项目总计120小时,其中数据迁移需要资深工程师24小时;

团队虽有3名实施人员,但只有1人具备迁移经验,那么这个项目的有效容量取决于这名工程师能否在指定窗口投入。计划表至少应包含人员或技能池、项目阶段、周、预计工时和负责人,按周检查关键技能负载;若稀缺技能连续多周超过可用容量,应调整项目顺序、培养备份人员或提前协调外部支持,而不是只增加普通人手。

3. 可用工时制度怎样设计,才能避免工时填报变成形式主义?

我所在团队要求每天填工时,但大家常在周末补录,分类也不统一,最后数字只能用来做汇报。我担心再加制度会增加负担,怎样设计字段、频率和检查规则,才能让工时数据真正帮助排期?

先把填报目的限定为容量预测、项目复盘和偏差识别,不要一开始就把它变成个人绩效排名。字段尽量少:日期、项目或工作类别、投入时长、任务阶段;类别控制在少数几项,例如项目交付、售前支持、内部协作、休假。要求每周至少确认一次,比要求分钟级实时记录更容易坚持;

同时设置合理性校验,例如单日记录超过可工作时长时提醒核对。每月抽样比较计划工时与实际工时,重点看项目阶段和工作类别的偏差,不先追问个人“为什么没填满”。若某类工作长期被记成“其他”,说明分类设计不贴近真实工作,应先改口径,再要求团队遵守。

4. 项目负载超过可用工时时,应该加人、延期还是削减范围?

我排下季度计划时,发现团队需求工时比可用工时高出约20%。业务希望所有项目都按原日期交付,但招聘和借调都不可能马上完成,我该用什么依据和客户或管理层讨论取舍?

先确认缺口是否真实:统一项目估算口径,扣除休假、支持任务和非项目工作,并检查稀缺技能是否形成局部瓶颈。随后按影响比较方案,而不是简单把每个人的排期拉满。比如容量缺口为每周32小时,可以评估将低优先级项目后移、把非关键功能拆到下一版本、对重复工作采用模板,或在短期内购买有明确交付边界的外部支持。

新增人手通常有熟悉业务和交接成本,不能按入职即满产计算。对管理层呈现至少三种情景:维持范围需要延期多久、维持日期需要削减哪些交付、增加资源后何时能产生有效产能,并说明各自风险。若缺口集中在单一技能,优先解决技能瓶颈,盲目增加总人数可能并不能缩短关键路径。

核心关键词

读者评论

袁
袁知夏

我们之前按排班天数直接排项目,后来才发现顾问的客户沟通和内部评审占了不少时间。按角色观察几周再定容量,比全员套一个折算比例更贴近实际。

许
许安

把工作量、工期和等待时间分开记录很有帮助。不过等待客户反馈时,责任归属和状态如何更新,最好也在制度里说清楚,否则复盘时还是容易混在一起。

贾
贾雅楠

我认同不该把工时偏差直接当成个人效率问题。实际落地时,分类如果太细,大家容易拖到月底补录;先把范围变化、依赖阻塞等少数原因记准确,可能更可行。

文章包含AI辅助创作:可用工时管理指南:实施团队如何做好人力资源计划,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/540370
