可用工时落地方案:实施团队开展人力资源计划的实操方法案例解析
实施团队排期时,最容易出现的错误不是少算了几个人,而是把“在岗时间”当成“可用于项目的时间”。一个看起来有 10 名顾问、未来四周都在岗的团队,扣除客户会议、差旅、内部协作、休假、支持任务和返工后,真正能用于新项目交付的时间可能不足账面工时的一半。可用工时计划的价值,不是把日历填满,而是让承诺有依据、冲突能提前暴露、临时变化有调整规则。
一、先讲核心结论:可用工时不是排班数字,而是承诺边界
1. 先回答三个问题,再计算团队容量
我做实施资源计划时,不会先问“这周有几个人”,而是先确认三个问题:团队有哪些能力,已承诺工作占用了多少时间,剩余时间中哪些可以真正分配给新任务。人数只是输入,工时也只是中间量,最终要管理的是一组可兑现的交付承诺。
把可用工时理解成“工作日乘以人数”,通常会把容量高估。顾问虽然在岗,却可能需要参加客户例会;技术实施人员虽然没有排满项目,也可能正在处理升级支持;项目经理看起来时间充裕,实际上被多个项目的决策会切成碎片。可用工时必须扣除已经确定、不可随意挪动的工作,并标出不确定工作的风险。
2. 建议把容量拆成四层,而不是压成一个总数
- 合同容量:团队在计划周期内理论上能够工作的时间,例如工作日、标准工时和可参与人员范围。
- 净可用容量:扣除休假、培训、例会、差旅、内部事务等确定性占用后的时间。
- 可承诺容量:再扣除风险缓冲后,能够相对稳妥地承诺给项目的时间。
- 技能可用容量:按角色、产品模块、行业经验或授权能力拆分后,真正匹配某项任务的时间。
这四层不能混用。项目经理如果用合同容量向销售承诺,用净可用容量给交付经理排期,再用技能容量临时找人救火,团队就会在不同口径之间反复争论。我的建议是固定一个管理口径:对外承诺看可承诺容量,对内排程看技能可用容量,复盘时同时对比合同容量与实际消耗。
3. 一个足够实用的基础公式
对于角色或人员 i,在周期 t 内,可以先用以下公式建立容量底稿:可承诺工时 = 标准工作工时 − 确定性非项目工时 − 已确认项目工时 − 风险缓冲。若要计算某类任务的可用工时,还要进一步乘以技能匹配系数,并考虑跨项目切换损耗。
例如,一位顾问在四周内有 160 小时标准工时,休假 8 小时,培训与内部会议 16 小时,已有项目已确认工作 88 小时,另留 12 小时风险缓冲,那么对新项目的可承诺工时上限是 36 小时。若该顾问对新项目所需模块的匹配度只有 0.8,且需要在三个项目之间切换,估算容量还应继续下调,而不应直接把 36 小时全部写进计划。
公式的作用是保持口径一致,不是制造精确幻觉。团队不需要把每个人未来数月的每个小时都预测准确,但必须能够说清楚:数字来自哪里,哪些是已确认占用,哪些是经验估算,什么变化会触发重排。

二、背景和真实场景:实施团队为什么比一般职能团队更难估算
1. 项目工作经常被客户节奏切碎
实施工作不是把一批任务从待办列表搬进日历就能完成。需求澄清要等客户关键人到场,数据迁移要等待客户提供样本,权限配置可能依赖客户信息部门审批,现场培训又受业务部门排班限制。实施人员的时间因此呈现出“等待、集中投入、短时响应”交替出现的形态。
如果计划只看任务总工时,不看任务之间的依赖和可执行窗口,就会把无法连续使用的碎片时间误当成完整产能。比如某项配置工作估算为 12 小时,如果客户只在每天 16 点以后确认问题,实施人员就可能需要跨多天反复切换,实际消耗大于连续完成时的估算。
2. 同一个“实施顾问”可能承担不同工作
角色名称不能直接代表能力。两位都叫实施顾问的人,可能一位擅长业务流程梳理,另一位熟悉接口联调;一位能独立主持高层需求评审,另一位更适合按既定方案完成配置。计划如果只按职级或人数分配,就会出现“有人有空但接不了任务”的表面闲置。
我会把能力至少拆成可验证的工作维度,例如产品模块、行业流程、项目阶段、客户沟通、数据处理、技术接口和问题升级权限。技能档案不应变成复杂的人才测评,而应能回答一个具体问题:这项任务由谁独立承担、谁需要搭档、谁只能在指导下参与?
3. 以中大型组织为例,信息分散是主要摩擦源
在 100 人以上的交付组织中,项目计划、人员日历、客户承诺、支持排班和技能信息往往由不同角色维护。交付负责人知道项目节点,资源协调人知道谁即将进场,团队主管掌握成员休假,支持团队知道哪些问题可能升级。只要这些信息没有共同的更新时间和责任人,容量数字即使公式正确,也会迅速过期。
在这类组织里,可以把 PingCode 作为协作管理平台的示例来设计流程:用项目和任务信息呈现工作范围与负责人,用团队或资源视图汇总计划占用,用规则化字段标注阶段、角色、优先级和风险。具体功能名称、数据接口和权限能力应以实际版本及部署配置为准;关键不在某个工具,而在于让项目事实和资源事实使用同一套更新时间与口径。
4. 数据来源必须分清事实、估算和假设
可用工时表中,最危险的不是估算不准,而是把估算伪装成事实。已审批休假是事实,待客户确认的上线日期是条件性假设,尚未完成评审的工作量是估算。三者如果都以一个确定数呈现,管理者就很难识别计划的脆弱点。
我建议给每类数据附上来源和更新时间:项目工时来自任务计划或工时记录,假期来自人员日历,非项目事务由团队主管按周期确认,技能匹配由交付负责人复核。若企业没有系统化记录,可先用表格试运行,但要明确谁在何时更新,不能靠会议上临时口头纠正。

三、常见误区:计划看起来精细,实际更容易失真
1. 把满负荷当成高效率
排期表全部填满,视觉上很有秩序,执行中却容易脆断。只要客户延迟一天、关键人员请假或测试失败,后续任务就会连锁挤压。特别是实施项目存在外部依赖时,100%排满并不等于高利用率,而可能意味着没有能力吸收变化。
我通常会区分“利用率”和“可交付性”。利用率描述工时投入情况,可交付性描述承诺是否按期完成。利用率上升但里程碑延期、返工增加、加班变多,说明团队可能在用负荷掩盖系统性问题。不能只拿一个百分比评判团队表现。
2. 用平均值掩盖关键技能短缺
团队总共还有 300 小时,不代表某个关键模块就有足够容量。若接口负责人只剩 8 小时,而接口联调需要 24 小时,其他角色剩余的 100 小时无法直接替代。平均工时充裕却关键技能缺口明显,是实施团队最常见的“总量够、项目仍然延期”。
因此,容量报告至少应按角色或技能切片。若不同项目对技能的定义差异较大,先建立少而清晰的技能分类,不要一开始就设计几十个标签。标签的目标是支持分配与风险识别,不是把每个人简化成一组评分。
3. 把未确认需求提前记成确定工作
销售阶段的初步范围、客户口头提出的新增需求和已通过评审的交付任务,确定性并不相同。如果把所有潜在工作都放进已确认项目工时,容量会被高估;如果完全不记录,又会低估未来可能发生的冲击。
较好的做法是设置工作状态,例如“已承诺”“待确认”“风险预估”。已承诺工作进入基准计划,待确认工作以区间或概率情景展示,风险预估保留影响说明。团队才能在决策时回答:如果客户确认变更,需要增加多少工时、挤占谁的容量、哪些日期会被影响?
4. 把工时记录当成计划的唯一依据
历史工时有价值,但不是天然准确。填报滞后、跨项目归属不清、加班未记录、任务粒度过大,都会让历史数据产生偏差。更重要的是,过去某项目用了 20 小时,并不意味着下一项目也需要 20 小时;客户数据质量、流程复杂度、团队熟练度和范围边界都可能不同。
我会把历史工时当作估算校准材料,而不是自动生成答案。先按相似项目筛选,再核对范围、角色和前置条件,最后用区间估算。数据质量不足时,宁可明确写出“样本少、置信度低”,也不要用看似精确的小数点掩盖不确定性。
5. 只看周总量,不看日历和切换成本
一个人每周剩余 16 小时,不等于他能连续投入两天。若每天被会议和跨项目沟通打断,实际有效工作可能显著减少。多项目并行也会产生上下文切换成本:同一个人一天内频繁切换客户、模块和沟通对象,认知负担与重新进入状态的时间都是真实成本。
因此,在资源计划中,周容量适合做团队层面的判断,日历视图适合检查关键人员的连续投入条件。若任务需要集中联调或现场驻场,分配时要按连续时间块审核,而不是只看周期总数。

四、专业判断逻辑:从“有多少小时”转向“能承诺什么工作”
1. 先确定计划粒度,再谈容量精度
计划周期越远,预测不确定性越高。未来一周通常能细化到任务和人员,未来一至两个月适合按角色、项目阶段和关键里程碑规划,更远的周期则应以情景容量和能力缺口为主。用同一种精度管理所有时间跨度,会让长期计划显得准确,却缺乏实际意义。
我会把计划分成三个时间层次:近期执行层、滚动协调层和中期能力层。近期执行层回答谁在何时做什么;滚动协调层检查项目之间的冲突和可调空间;中期能力层判断招聘、培训、外部合作或范围调整的必要性。每一层都应有明确的更新频率和决策人。
2. 区分确定性扣减和不确定性风险
休假、已排定培训、已签约项目和固定例会,是相对确定的扣减项;尚未确认的客户变更、问题升级和需求澄清,则是不确定风险。前者应从容量中直接扣除,后者不应假装成固定工时,可以用低、中、高情景,或用风险缓冲吸收。
如果所有未知因素都被塞进一个统一缓冲比例,管理者就无法知道缓冲消耗在哪里。建议至少按风险来源记录:客户响应延迟、数据质量、接口依赖、需求变化、关键人缺席、返工。一个季度后,再对比实际发生频次和耗时,调整本组织的缓冲规则。

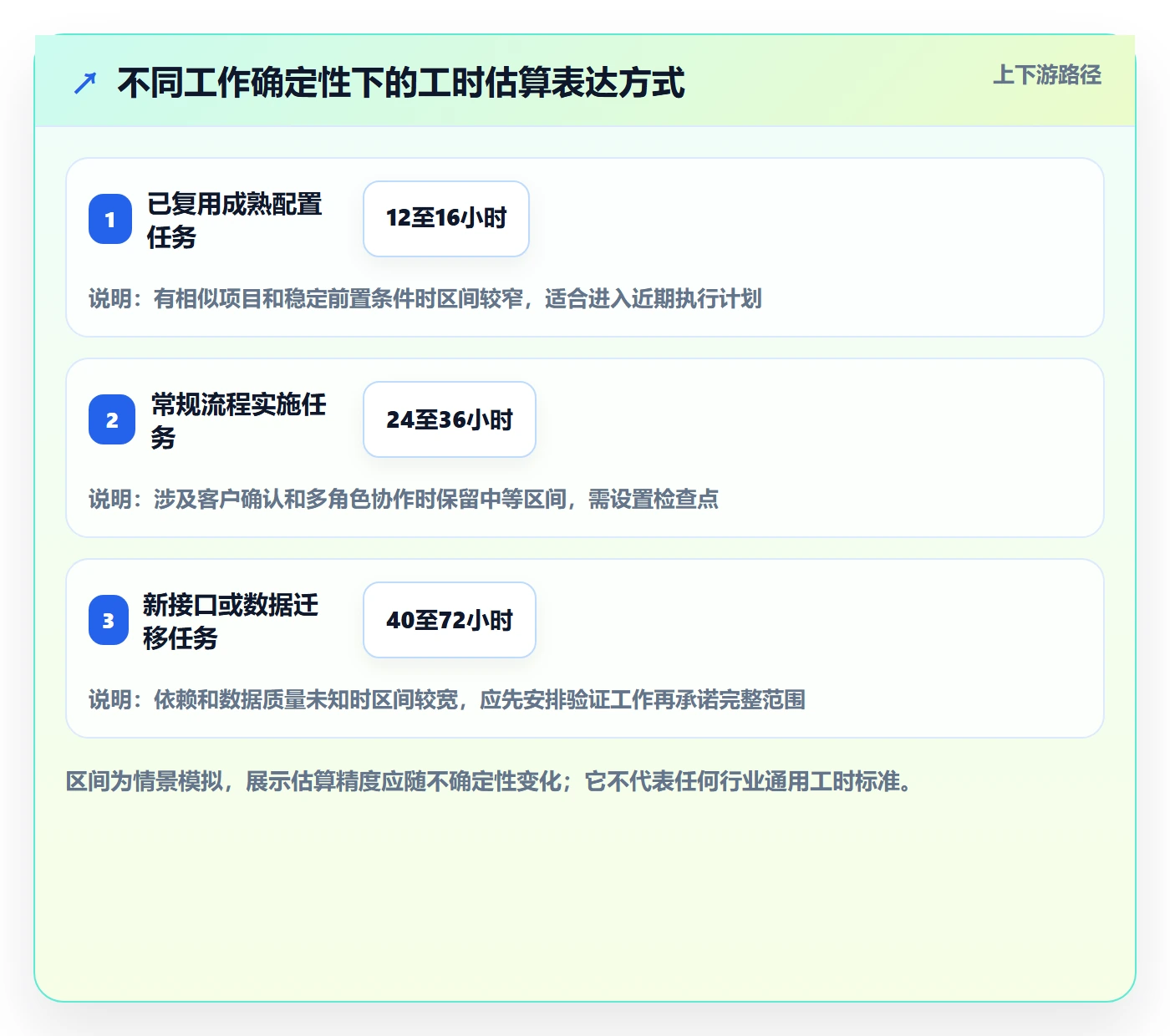

3. 把估算做成区间,并标注置信度
新客户、新模块或复杂集成项目,单点估算容易让决策者误以为结果确定。以“配置与验证约 24 至 36 小时,置信度中等”为例,管理者能看到范围和不确定性;写成“30 小时”则会丢失估算边界。
区间不能成为不负责的借口。必须说明区间由什么驱动:客户数据是否齐全、接口文档是否通过评审、是否有相似项目、客户关键人能否按期投入。若这些条件变化,区间也要重新评估。
4. 关键技能容量要同时看“工时”和“覆盖深度”
某个能力只有一名专家,哪怕计划上还剩 40 小时,也可能构成单点风险。专家请假、并行项目升级或临时被借调,都会让项目中断。资源计划不仅应记录当前容量,还应检查是否有备份人员、交接材料和可替代工作包。
我会将技能覆盖分为三种状态:只有一人能独立完成;有一人主责、另一人可在指导下承担;至少两人能独立交付。这个分类比给技能打 1 到 5 分更直接,因为它能转化为行动:安排结对、做知识转移、调整项目顺序,或明确接受单点风险。
5. 形成一条可解释的决策链
- 确认周期、团队边界、工作日历和统计口径。
- 列出已承诺项目、支持任务、内部工作及假期等占用。
- 按角色与技能核对任务需求,识别总量缺口和局部缺口。
- 对未确认范围使用情景或区间,不混入确定性基线。
- 设置风险缓冲和触发规则,明确什么情况必须重排。
- 由交付负责人、项目负责人和资源协调人共同确认承诺。
- 按计划周期复盘实际消耗、偏差原因和预测质量。
这条链的重点不是审批更多,而是让每次承诺都能够追溯到输入条件。资源冲突发生时,团队讨论的应是优先级、范围、日期和能力选择,而不是谁先在表格里占了一个名字。

五、案例推演:一个 12 人实施小组如何从“全员有项目”转向可承诺计划
1. 案例口径与前提
下面是一个为说明方法而构造的情景案例,不是特定企业的真实经营数据。某实施小组有 12 人,计划未来四周工作。团队按 40 小时周工时核算,账面容量为 1,920 小时。小组同时承担 3 个实施项目、客户支持、内部培训和方案预研。
首次汇总时,项目负责人报告“已安排 1,650 小时”,看上去还有 270 小时余量。进一步核对发现:部分项目工时没有区分主责与协作,支持工单按历史平均估算,培训占用未进入项目表,另有两名关键顾问的休假尚未同步。账面剩余并不等同于可用于新项目的容量。
2. 先整理占用,再看真正的缺口
| 项目或工作类型 | 四周估算工时 | 确定性 | 计划处理方式 |
|---|---|---|---|
| 项目甲:业务流程与配置 | 520 小时 | 已承诺 | 按角色和里程碑锁定主责人员 |
| 项目乙:数据迁移与验证 | 410 小时 | 已承诺,但依赖客户数据 | 保留数据质量检查点,未确认部分以区间管理 |
| 项目丙:上线准备与培训 | 360 小时 | 已承诺 | 按客户可参与时间安排集中工作块 |
| 支持与问题响应 | 180 小时 | 部分波动 | 设轮值容量,不把全部成员都当作随叫随到 |
| 培训、例会与内部协作 | 150 小时 | 大部分已确定 | 纳入团队日历,减少重复扣减 |
| 休假及其他不可用时间 | 96 小时 | 已确认 | 按个人日历扣除 |
上表合计 1,716 小时,表面上仍低于 1,920 小时。但是这个合计没有回答技能匹配、跨项目冲突和风险缓冲问题。项目乙需要接口经验的人持续参与,项目丙在上线前需要培训负责人集中投入;若只按总工时看,团队可能在同一周把同一位专家分配给三个项目。
3. 按技能拆开后,发现总量余量并不能解决局部瓶颈
团队进一步将四周工作按能力拆分,发现配置类工作整体有余量,但接口联调和数据迁移存在 32 小时缺口,培训主持存在 18 小时缺口。与此同时,支持任务的估算区间为 140 至 220 小时,项目乙的数据问题也可能增加 20 至 50 小时。
负责人没有直接要求团队加班,而是先处理可控变量:把项目甲的一部分标准化配置交给已完成培训的成员;将项目乙拆成数据检查和正式迁移两段,在数据检查通过前不锁定全部联调容量;把培训材料预审前移,让培训负责人集中参与关键客户场次,而不是参加每次准备会。
4. 设定触发规则,而不是等待延期发生
团队为项目乙设置了三个触发点:客户样本数据按约定日期未提供,迁移任务转为高风险并重新估算;接口联调的首次验证失败,暂停新增范围承诺并由技术负责人复核;支持工单超过轮值容量上限时,由交付经理决定是否抽调项目人员,而不是由客服临时直接占用顾问时间。
这类规则把“如果发生变化怎么办”提前写进计划。它不保证不会延期,却能减少临近上线才发现资源冲突的概率。更重要的是,团队可以区分正常波动和需要管理层决策的例外。
5. 用四周滚动计划,保留调整空间
案例团队将第一周细化到人员和任务,第二至第四周按角色、技能和里程碑安排,并每周更新一次。未来两周内的已承诺任务原则上不随意挪动;更远期任务可以调整,但需同步影响项目负责人和客户沟通安排。

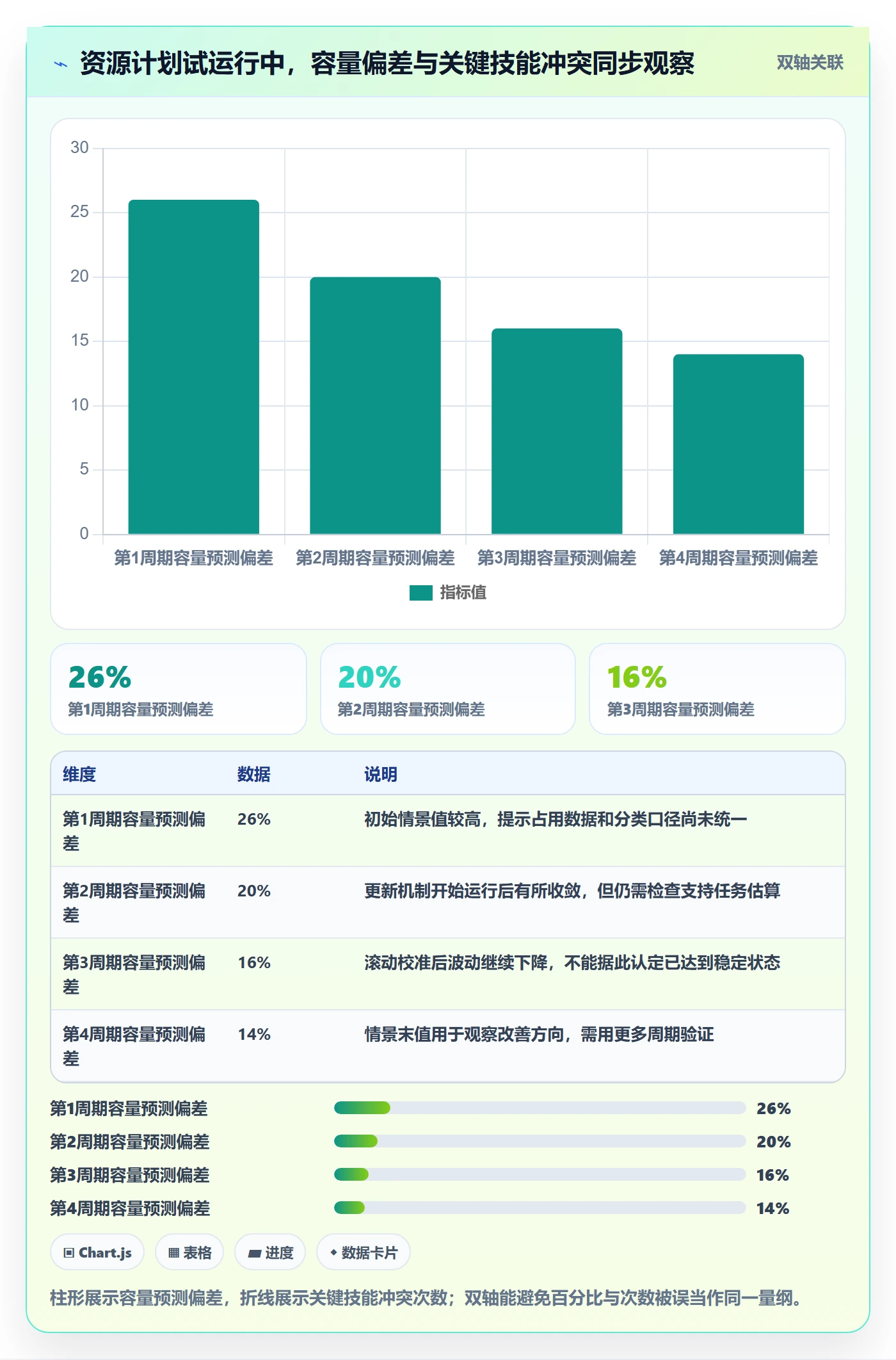

试运行复盘时,团队记录的目标不是“所有工时都准确”,而是四项可观察结果:容量预测偏差、关键技能缺口、计划外支持占用、任务切换次数。下表中的结果为情景推演,用于说明评估方式,不是实际企业绩效数据。
| 观察指标 | 试运行前情景值 | 试运行后情景值 | 解读重点 |
|---|---|---|---|
| 四周容量预测偏差 | 约 26% | 约 14% | 检查口径统一和更新时间是否改善预测 |
| 关键技能临时冲突 | 每周期 7 次 | 每周期 3 次 | 判断技能拆分和提前协调是否有效 |
| 计划外支持占用 | 约 210 小时 | 约 165 小时 | 同时检查需求量变化,不能把下降全部归因于计划流程 |
| 任务延期后重排次数 | 每周期 11 次 | 每周期 6 次 | 衡量重排是否前置,但需核对项目复杂度是否相近 |
复盘时我不会只看“上线前后”的数字就宣称流程带来改善。项目组合、客户配合度和团队经验都可能变化。更可靠的做法是保留相同口径,连续观察多个周期,记录异常事件,并比较相似项目或相似阶段的表现。

六、落地步骤:从一张表开始,逐步建立可维护的计划机制
1. 先统一定义和责任人
在选工具或做自动化之前,先写一页口径说明:计划周期如何定义,标准工时如何计算,支持任务归到哪里,培训是否计入容量,外包人员是否纳入,工时以任务估算还是实际填报为准。若不同团队对这些问题各有答案,任何汇总图表都会制造新的争议。
同时确定数据责任人。项目经理负责范围与里程碑,团队主管负责人员日历和可投入比例,资源协调人负责冲突检查,交付负责人负责承诺优先级。一个字段可以多人查看,但要有一个人负责更新和校验。
2. 建立最小可用数据集
初期不必追求覆盖所有管理信息。先维护人员、角色、技能、工作日历、已承诺任务、支持占用、休假、置信度和更新时间。每个字段都要回答一个实际决策问题;如果某项数据没有明确使用场景,就暂时不要增加维护负担。
- 人员与角色:谁可以承担哪类任务,是否需要搭档。
- 周期容量:每人每周或每月的标准可工作时间。
- 已承诺占用:项目、支持、培训及其他确定性工作。
- 不确定工作:待确认范围、估算区间、前置依赖和风险。
- 状态与更新时间:数据由谁维护,最后一次确认是什么时候。
3. 从需求评审开始,而不是从排期会议开始
资源排期会议不应该第一次才讨论任务范围。进入排期前,至少要有工作包、角色需求、估算区间、必要技能、前置条件和期望时间窗。没有这些输入,会议就会变成现场猜工时,谁表达得更有信心,谁就可能拿到更多资源。
任务粒度也需要适度。若一个工作包跨度数月,无法判断阶段性消耗;若细到每十分钟一个任务,维护成本又会超过计划价值。一般应拆到能够在一个计划周期内检查进度、识别阻塞、比较估算与实际的程度,具体粒度由任务类型决定。
4. 先做冲突检查,再讨论新增承诺
新增项目进入计划前,先检查三类冲突:总容量是否不足,关键技能是否不足,关键时间窗是否被占用。只有总量缺口时,可以考虑延期、增加人员或调整范围;只有技能缺口时,更需要重新分配、培养替补或购买专业支持;时间窗冲突则可能通过拆分任务、改变交付顺序来解决。
这一步能避免简单地问“有没有人”。真实问题往往不是没人,而是目标日期、范围和特定能力三者无法同时满足。管理者需要明确选择,而不是把冲突留给一线顾问通过加班消化。
5. 设置滚动更新节奏
实施团队可按周做近期计划检查,按月做中期资源复核。若项目变化频繁,可以提高关键项目的更新频率,但不建议要求所有人每天重新填报完整容量。更新机制应当轻量:只改发生变化的项目、人员和风险,并记录变化原因。
计划过期的风险应被显式管理。对近期任务设置数据有效期,例如关键项目资源在本周确认、未来一个月每周复核;超过有效期仍未确认的内容应显示为待核实,而不是继续当作确定承诺。
6. 系统化时,先验证流程再配置视图
若使用 PingCode 或其他项目管理平台承载资源计划,建议先用一个交付小组或一类项目试运行。重点验证项目字段、任务粒度、权限、日历数据、支持工作归属和报告口径,确认一线维护成本可接受后再推广。不同平台的资源视图和自动化能力会受产品版本、配置和集成方式影响,采购或上线前应以实际演示和试点结果核验。
工具不应替团队决定优先级,也不能自动消除估算偏差。它的价值是让数据更容易汇总、变更更容易追踪、冲突更早暴露。若流程尚未明确就先大量定制字段,常见结果是维护负担增加,真实工作仍然留在聊天记录和个人表格里。

七、不同情况下的行动建议:别用同一套容量规则管理所有团队
1. 小团队、项目数量少:用轻量表格保持透明
团队规模较小、项目不多时,复杂系统可能造成过度管理。可以用共享表格记录人员周容量、已承诺任务、支持轮值、休假和技能标签,再配合每周短会核对变化。关键不是表格形式,而是确保每项占用有负责人、每次变更有时间戳。
小团队仍然要区分确定与不确定工作。成员少时,一个人的突发缺席可能影响整个项目,建议明确备份人员和最低交付能力。若只有一名成员掌握某项关键技能,计划中要写出替补方案或接受风险的决策人。
2. 中大型组织、跨项目冲突多:建立统一口径和分层决策
当组织超过 100 人、项目并行多、资源跨团队调配频繁时,表格容易出现多个版本。此时应建立共同数据结构和权限规则,并将项目承诺、人员日历、技能能力与支持工作尽可能汇总在可追溯的管理流程中。
管理层不需要逐条审批每个任务,但应统一优先级和冲突升级路径。例如,两个项目争用同一名专家时,由指定的交付负责人依据客户影响、合同节点、风险和替代方案决策,而不是由两个项目经理私下争抢。系统可以帮助呈现冲突,取舍仍需由有权负责人作出。
3. 新业务、新产品或首次实施:降低单点承诺,增加验证阶段
首次实施时,历史数据最少,任务边界也最不稳定。与其给出一个看似准确的总工时,不如把工作拆成探索、验证、实施和验收几个阶段。先估算前两阶段,验证客户数据、产品能力和接口条件,再更新后续阶段计划。
这种方式看起来增加了计划迭代,却能降低大范围返工风险。新业务项目的关键容量不只是实施人员,还包括产品专家、研发支持、数据治理人员和客户决策人。计划中应将客户侧投入也作为依赖记录,否则内部工时安排可能建立在不存在的条件之上。
4. 支持负荷高、突发任务多:采用轮值与容量上限
若实施顾问长期被支持问题打断,可以设置明确轮值和升级规则,让部分成员在特定时段负责响应,其他人获得相对连续的交付时间。支持需求超过预设容量时,触发负责人评估,而不是无限扩张“顺手帮一下”的工作范围。
轮值机制需要监测实际问题量、响应时长、升级比例和被打断的项目任务。若支持负荷持续超出容量,根因可能是产品质量、知识库不足、客户培训不充分或服务边界不清,单靠增加轮值人数只是把问题转移。
5. 远程与驻场混合:把地点和连续时间纳入计划
驻场任务有交通、现场准备、客户开放时间和连续投入要求。远程顾问不能简单按“当天空闲”替代驻场人员,现场与远程的沟通成本也应单独评估。安排前要核对地点、工作时段、设备权限和客户侧配合条件。
若需要长时间集中测试或上线支持,优先保护整块时间,不要把多个短会议插入同一工作日。跨时区团队还需明确响应窗口和交接方式,否则日历上的可用时间可能在实际协作中无法重叠。

八、取舍与治理:计划越细不一定越好,关键是误差成本是否值得
1. 精细度与维护成本之间的取舍
按小时细化到个人每天,能提高短期可视性,但维护成本高,计划变化时也容易快速失效。按月只看团队总量,维护简单,却可能漏掉关键技能和时间窗冲突。更合理的做法是按决策需要分层:近期关键任务细化到人和时间,远期需求保持角色与区间层级。
判断是否值得增加数据字段,可以问两个问题:它是否会改变资源分配决策?它是否能在当前组织能力下持续更新?若答案都是否定的,字段再精美也只是负担。
2. 利用率与韧性之间的取舍
缓冲太大,短期看起来像资源闲置;缓冲太小,项目遇到波动就会延期或透支团队。缓冲水平不应照抄固定比例,而要依据项目组合、客户依赖、支持历史、工作标准化程度和关键人员替代能力调整。
对成熟、重复性高、前置条件稳定的工作,可以使用较小机动空间;对新模块、客户数据不确定或高风险上线阶段,应保留更大应变空间。缓冲消耗后要复盘来源,若反复被同一种问题吃掉,应该改进流程或范围管理,而不是长期把缓冲越加越大。
3. 内部培养与外部补充之间的取舍
关键技能缺口出现时,招聘、外部合作、跨团队借调和内部培养各有成本。招聘和外部专家可能更快补足能力,但有交接、预算和可持续性问题;培养周期较长,却能降低长期单点依赖。若缺口只发生在少数高风险项目,短期外部支持可能合理;若缺口持续多个周期,应评估岗位能力建设。
做决定时不要只比较人头成本。还应比较交付延误的客户影响、知识留存、保密要求、外部资源熟悉业务的时间,以及内部成员从其他项目抽离后产生的机会成本。
4. 自动化与人工判断之间的取舍
系统适合做数据汇总、冲突提示、容量趋势和提醒,不适合在缺乏背景的情况下自动判断哪位顾问应该被调走。自动化规则越多,越要确保数据口径和例外处理明确。对高影响决策,保留人工确认并记录理由,通常比追求完全自动分配更稳妥。
如果使用平台承载流程,应先验证权限边界、数据更新、报告导出和项目变更后的同步方式。尤其要避免同一项目的计划工时、实际工时和客户承诺分散在多个互不一致的视图中。系统上线成功的标准不是字段填得多,而是决策速度和追溯能力是否提升。

九、复盘指标与下一步:让计划从一次排期变成持续学习机制
1. 先跟踪少数能改变决策的指标
可用工时机制上线初期,不必追求几十个管理指标。我建议先看容量预测偏差、关键技能缺口、计划外工作占用、重排频次和交付节点达成情况。这些指标分别对应数据质量、能力结构、突发负荷、计划稳定性与最终结果。
指标要带上统计口径。例如,容量预测偏差应说明比较的是计划工时与实际工时,按人、角色还是团队汇总;交付节点达成率应说明是否包含客户原因导致的变更。没有口径的数字无法横向比较,也不适合作为个人绩效判断依据。
2. 用偏差解释系统问题,不急着归责个人
实际工时超过计划,可能来自估算偏差、范围变化、客户输入延迟、返工、任务依赖或人员熟练度差异。复盘时先分类,再讨论控制措施。若团队把所有偏差都归为个人效率不足,成员会倾向于压低实际填报或把问题推迟暴露,数据质量反而下降。
也要记录计划低估和高估两种偏差。长期高估会造成资源被过度预留,降低可承接项目数量;长期低估则可能导致加班、延期和质量风险。两种方向都需要校准,不能只惩罚“超时”。
3. 把复盘结果转成下一周期的规则
如果连续多个周期发现支持占用超出预设值,就调整轮值和服务边界;如果数据迁移工时总被低估,就增加前置数据检查;如果某项技能持续只有一人掌握,就安排结对和知识转移;如果高频重排主要由客户决策延迟造成,就在项目计划中明确客户侧里程碑与升级路径。
复盘必须产生行动,但行动要少而明确。每周期选一到两个最影响预测质量的原因,设置责任人、完成时间和验证指标。一次性整改所有问题通常无法持续,也容易让流程变得更重。
4. 下一步行动清单
- 选取一个团队和一个四周周期,先统一工作日历与工时口径。
- 列出确定性占用、待确认工作、支持任务和关键技能需求。
- 按角色和技能检查容量,不用团队总工时掩盖局部缺口。
- 为不确定任务保留区间、条件和责任人,不把假设写成承诺。
- 设置冲突升级规则,明确谁有权在范围、日期和资源之间做取舍。
- 连续运行至少数个周期,复盘预测偏差和计划外占用,再决定是否扩大系统化范围。
我的独特判断是:可用工时计划的成熟度,不取决于团队能否把未来排得密不透风,而取决于团队能否在信息不完整时说清楚承诺边界,并在条件变化时及时重做选择。先从一个小团队、一段滚动周期和少量关键技能开始,验证口径、更新机制与冲突处理是否有效,再扩展到整个交付组织。这样建立的计划,不只是资源表,而是组织面对不确定性时的决策机制。
常见问题解答(FAQ)
1. 可用工时应该如何计算,才能用于实施团队的人力资源计划?
我之前做实施排期时,直接把每个人每月的工作日乘以 8 小时,结果计划看起来很宽裕,项目却还是不断延期。后来我才意识到,会议、请假、内部支持和多项目切换都在消耗工时;到底该从哪些项目里扣除这些时间?
不要把日历工时直接当成项目可用工时。可以先按人、按周计算:可用工时=计划工作时数-休假与节假日-固定内部事务-已承诺的其他项目工时,再为不可预见事项保留缓冲。比如一名顾问一周名义工时为 40 小时,预留 4 小时团队会议、4 小时内部支持、4 小时缓冲后,最多只宜承诺 28 小时项目工作。
缓冲不是闲置,而是覆盖临时问题、客户等待和任务切换;若团队长期把缓冲排满,计划就失去了应对变化的能力。
2. 实施团队的人力计划要按任务工时,还是按人员利用率制定?
我在排实施人员时,曾把每个人的利用率都设到接近满负荷,表面上资源没有浪费,但一个客户需求变更就会挤掉后续工作。利用率指标看起来不错,项目交付却更难预测,这两个目标应该怎么平衡?
先按任务估算工作量和所需技能,再用利用率检查计划是否过载,不建议反过来先设一个高利用率目标再填满日历。以每周 40 小时为例,如果某顾问的会议、支持和休假已占 12 小时,剩余 28 小时才是可用于承诺项目任务的上限;即使团队整体平均利用率不高,也可能存在关键技能人员超载。
检查时应同时看个人、技能角色和项目三个层级,并把高峰周单独标出。利用率用于发现资源配置问题,不应成为逼迫每个人持续满负荷的排期依据。
3. 客户等待、返工和临时需求要不要计入实施项目的可用工时?
我曾经只记录顾问实际写方案、配置系统和培训的时间,客户迟迟不给数据、需求反复确认这些情况都没有进入计划。到了复盘时,团队只能说“项目比较复杂”,却说不清延期究竟来自哪里,这类时间应该怎么处理才有用?
应区分团队投入时间和项目日历时间:客户等待通常不消耗顾问的连续工作工时,却会拉长项目周期并造成排期碎片化;返工和临时需求则会直接消耗实施工时。建议为等待、返工、范围变更和内部协调分别记录原因与时长,不要混成一个笼统的“其他”。
例如某阶段原估 80 小时,新增需求产生 12 小时返工,同时客户数据晚交一周,就应分别更新工作量预测和里程碑日期。这样复盘能判断是估算偏差、需求控制问题还是客户依赖未落实,并据此调整后续缓冲和合同边界。
4. 如何用滚动计划避免实施团队的人力计划过时?
我遇到过项目刚启动时排得很细,几周后人员请假、客户延期或优先级变化,原计划就没人再看。团队临时靠聊天协调,最后也说不清谁在哪一周有多少余量;滚动计划应该更新多频繁,更新哪些信息?
可采用“近期详细、远期按能力预留”的滚动方式:未来 1 至 2 周落实到具体人员和任务,之后 4 至 8 周按技能角色与大致工时预留资源,并每周检查一次变化。更新至少包括任务剩余工时、人员可用时段、客户依赖、变更事项和风险缓冲。
举例来说,若一项配置任务原估 24 小时,完成 10 小时后发现还剩 18 小时,应将剩余工时改为 18,而不是继续沿用原计划中的 14 小时;同时评估是否影响后续里程碑。滚动计划的价值不在于频繁改表,而在于尽早暴露“需求、工时、人员、日期”之间的不匹配。
核心关键词
文章包含AI辅助创作:可用工时落地方案:实施团队开展人力资源计划的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/540308
读者评论
我们团队以前也按“人数×工作日”排资源,结果关键接口人员总是被临时支持任务占用。文章提到按技能拆分容量很有用,但实际执行中技能标签需要定期复核,否则人员能力变化后,资源表很快会失真。
可承诺工时里单独留风险缓冲这一点比较符合实施项目的实际。不过缓冲不能只按固定比例设置,客户响应速度和项目成熟度差异很大,最好结合历史延期、返工和升级记录动态调整。
文章对周总量和日历连续性的区分很到位。我们曾经遇到一个任务账面只需十几个小时,却因为每天被会议切开,实际拖了两周。若能再补充一份适合小团队使用的简化模板,会更容易落地。
